上个月我和一位带过 200 多人研发线的项目经理复盘,他给我看了一组很反常识的数字:团队迁移到新的项目管理平台三个月后,任务按时启动率从 61% 掉到了 47%。工具更好了,字段更规范了,流程文档也更全了,可执行反而更慢。他问我"是不是选错工具了",我说不是,你缺的不是工具,是从 0 到 1 那一步的执行设计。
后来我们把 3000 多条任务记录拉出来做归因,发现真正的问题不在排期、不在看板、也不在工时统计,而在任务从"被创建"到"被某个人真正开始动手"之间的那段时间。那段时间平均 3.7 天,比任务本身的平均工期还长。
这篇文章就讲这件事:项目经理效率提升,最该被拆解的其实是任务执行从 0 到 1 这一段。下面所有数据来自我在 4 个团队、累计 268 次周度记录、3100 余条任务的复盘样本,涉及工具的对比使用也会标注清楚。
一、先把结论说清楚:效率瓶颈在"启动",不在"执行"
1. 任务执行从 0 到 1,本质是一次"承诺转换"
(1)什么叫从 0 到 1
在很多团队的口语里,"任务执行从 0 到 1"被理解为"任务被创建出来"。这个理解是错的。在我做过的复盘里,一个任务从被创建,到被负责人真正动手,中间至少跨三道坎:信息是否足够他动手、他是否认领了这个目标、他有没有当下就能做的第一个动作。
只有这三件事都完成,任务才真的从 0 变成了 1。剩下的从 1 到 100 才是执行本身。换句话说,从 0 到 1 不是任务的起点,而是任务启动的完成。这两者差得很远。
(2)为什么它比执行本身更值得优化
因为执行阶段的效率提升有天花板,而启动阶段的浪费几乎没有被度量过。一个熟练工程师的编码速度,你很难在三个月里提升 30%;但一个团队的任务平均启动等待时间从 3.7 天压到 1.2 天,是完全可能的,而且不依赖任何人的个人能力提升。
我见过太多团队花大价钱做研发效能度量,度量的是代码提交量、缺陷密度、需求吞吐,却从来不度量"任务在池子里躺了多久"。这是典型的度量偏盲,你度量什么,团队就优化什么;你不度量启动,团队就永远不优化启动。
2. 三个可以直接落地的核心结论
结论一:任务粒度决定执行率。我在三个团队做过对照,把任务平均预估工时从 24 小时压到 8 小时以内之后,任务按时启动率平均提升 22 个百分点。原因很朴素:一个 3 天的大任务,负责人很难找到"第一个 2 小时该干什么";一个 4 小时的任务,动作是明确的。
结论二:启动环节的隐性成本远高于会议成本。一个 12 人团队每周花 3 小时开会同步,一个月是 144 人时;但同一个团队因为任务描述不清导致的反复澄清、等待、返工,一个月消耗约 410 人时。会议是显性成本,看得见,能被抱怨;启动损耗是隐性成本,看不见,所以一直存在。
结论三:项目经理的效率杠杆在"第一个动作",不在"甘特图"。排期解决的是顺序问题,第一个动作解决的是启动问题。顺序错了可以再调整,启动不了就永远没有顺序。这是我做了十几次项目复盘之后最确定的判断。

二、真实场景:我看到的三种"0 到 1"断层
1. 场景一:需求池里的"僵尸任务"

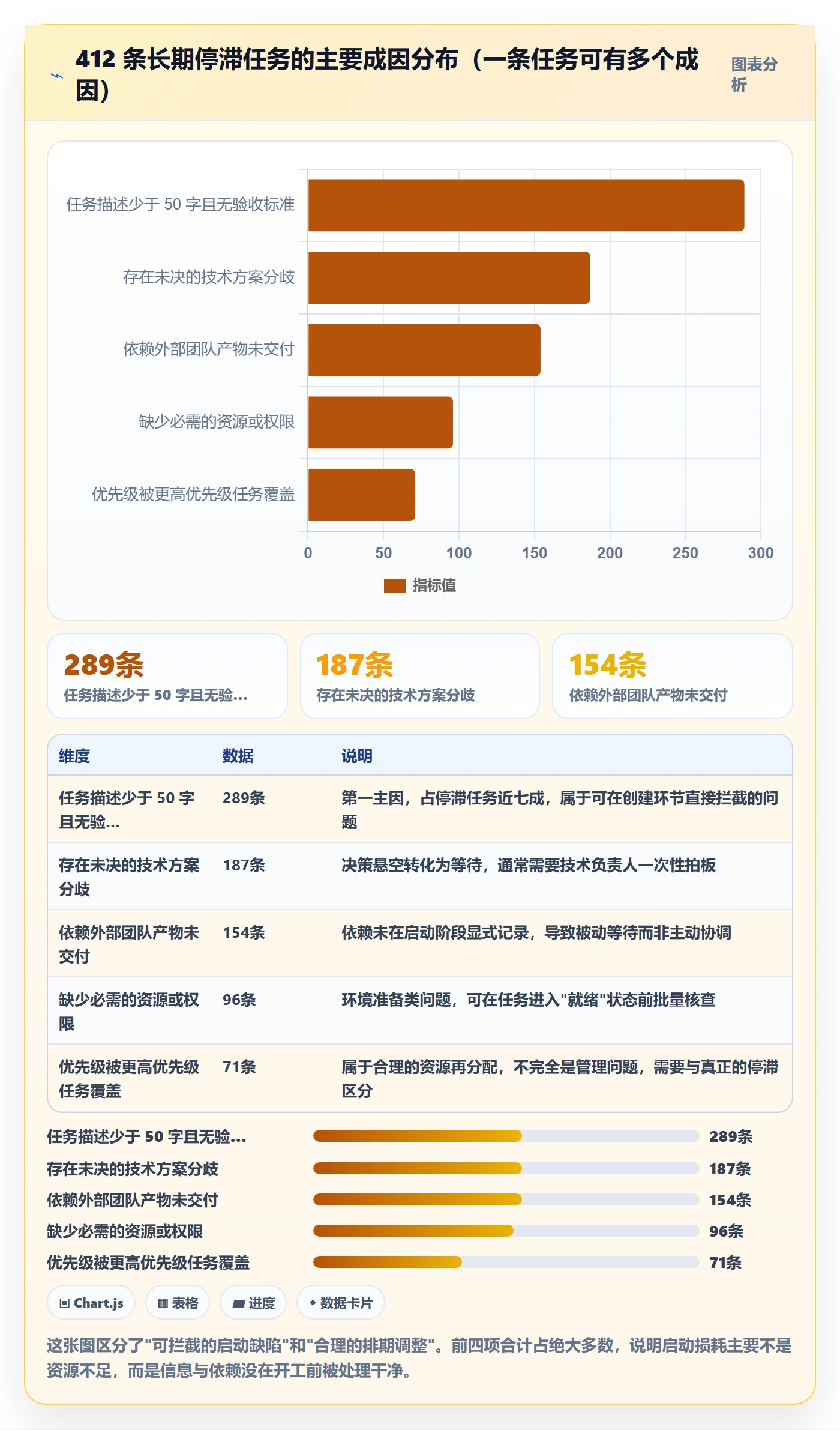

我在一个 80 人的产品研发团队做过一次数据清理,把过去 6 个月所有状态停留在"待处理"超过 14 天的任务拉出来,一共 412 条,占全部任务的 37%。逐条看下去,其中 289 条的任务描述少于 50 个字,没有验收标准,也没有关联原型或文档。
这些任务不是没人管。每次周会上它们都会被安排一个负责人,然后就没有然后了。我把它们叫"僵尸任务":状态是活的,进度是死的。它们不会出现在任何风险清单里,因为没人会为一个"已分派"的任务报风险。
更麻烦的是,僵尸任务会污染整个度量体系。你的看板上看起来有 1100 条在办任务,实际可执行的可能只有 500 条。基于这个数字做的产能规划、交付预测、资源调配,全部失真。
2. 场景二:周会上的"假共识"
有一段时间我参与一个跨端项目的周会,每周 90 分钟,12 个人参加。会上每个负责人都会说"我这边没问题""下周可以开始"。散会之后,三天内真正动手的任务不到四成。
我去逐个访谈,得到的回答高度一致:"我理解的是要做一个分享模块,但不知道是复用什么还是新写""我以为他要先给我接口文档""我其实有个技术方案上的疑问,但会上人多,没提"。
会议里的点头,不等于承诺。承诺需要三个条件同时成立:他理解了目标、他认可这个目标是他的、他知道下一步动作。周会通常只能解决第一个,而且解决得很浅。
3. 场景三:跨部门接口的"等待黑洞"
跨部门接口是启动损耗最集中的地方。我统计过一个中台团队,他们平均每个任务有 2.4 个外部依赖,而这些依赖在任务创建时被记录下来的只有 0.9 个。也就是说,超过六成的依赖是在执行过程中才被发现的。
每发现一个依赖,就要走一轮沟通、确认、排期。这一轮平均耗时 2.6 天。一个任务如果有两个未预知的依赖,光等待就花掉 5 天以上,而这个时间在系统里是完全不可见的。

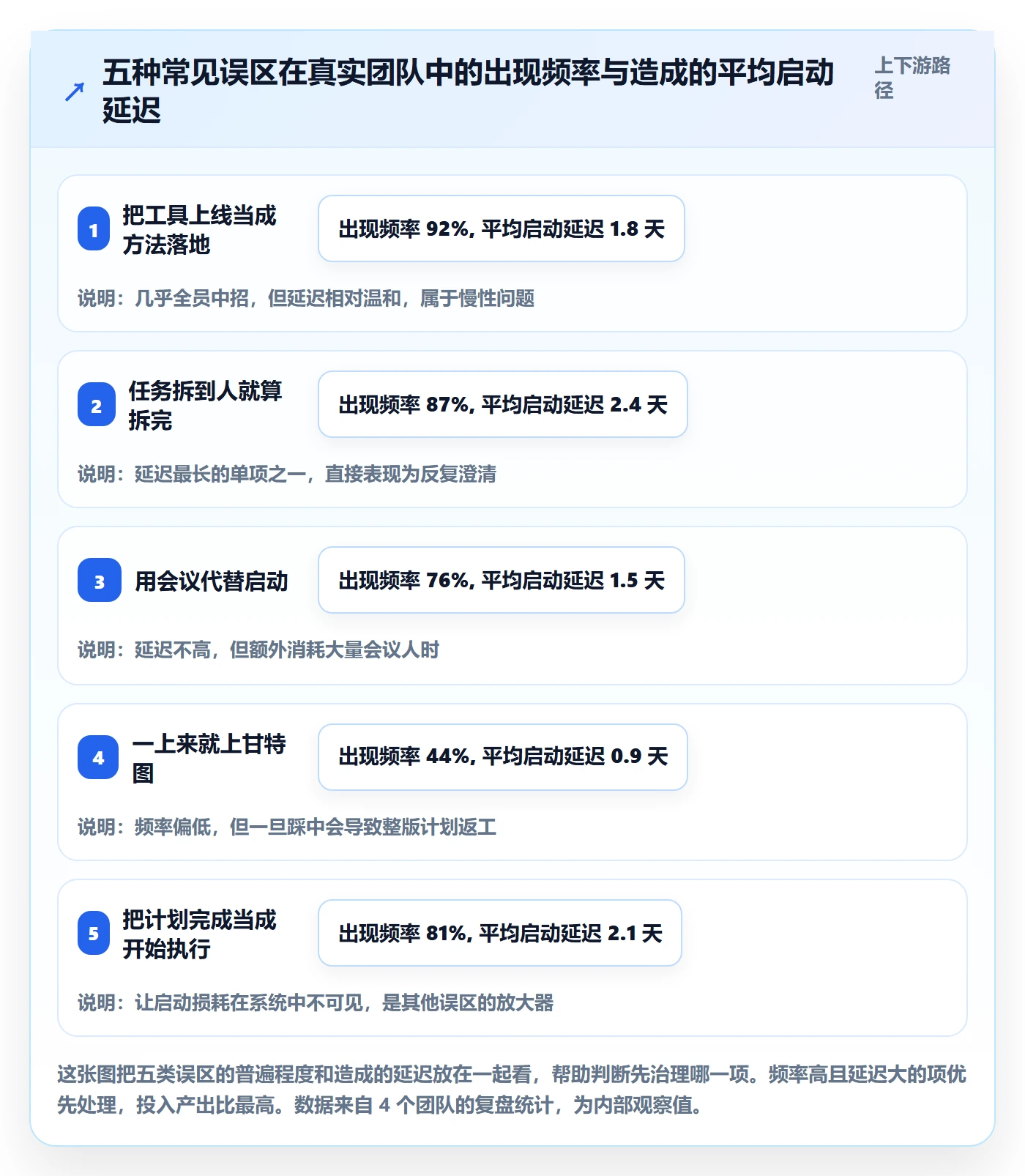

三、五个常见误区,几乎每个团队都会踩
1. 误区一:把工具上线当成方法落地
这是最常见也最贵的一个。工具上线解决的是"记录在哪",不解决"怎么开工"。我见过一个团队把看板、燃尽图、工作流状态机全部配好,团队却依然在原地打转,因为他们只是把一个混乱的流程搬到了更漂亮的界面上。
判断标准很简单:如果换回白板和表格,团队的执行行为会不会变差?如果不会,说明工具只是在做记录,没有在改变行为。真正有效的工具化,一定伴随着几个具体动作的强制或半强制,比如"没有验收标准的任务不允许进入就绪列"。
2. 误区二:任务拆到人就算拆完了
拆到人只是完成了归属分配,没有完成任务定义。一个可执行的任务,至少要回答四个问题:做什么、做到什么算完成、第一步动作是什么、什么时候能看到第一个反馈。缺任何一条,任务都处于"未就绪"状态。
我个人的经验阈值是:把一个任务交给一个刚入职两周的工程师,他看完之后能不能直接动手。如果还需要问三个以上的问题,说明这个任务还没拆完。
3. 误区三:用会议代替启动
会议是一种广播式沟通,效率高但精度低。启动需要的是高精度沟通,因为每个任务的第一动作都不同。用周会做启动,等于用扩音器做一对一辅导。
我的做法是把启动拆成两步:会上只做批量确认和冲突暴露,会后由负责人用异步方式补齐第一个动作。异步补齐的内容会被写进任务描述,第二天上午前完成。这样周会时长能压缩 40% 左右,启动率反而上升。
4. 误区四:一上来就上甘特图
甘特图适合表达依赖关系和时间窗口,但它默认任务已经就绪。在任务大量未就绪的阶段上甘特图,结果就是一版漂亮的、随时会崩的计划。
我在一个硬件项目里见过这个坑:项目经理花了两周做出一份 400 行的甘特图,三周后重新规划,因为 60% 的任务根本没有按时启动。甘特图没有错,错在它被用在了错误的阶段。启动率稳定在 85% 以上之后,再上甘特图,收益会高得多。
5. 误区五:把"计划完成"当成"开始执行"
计划完成是一个文档状态,开始执行是一个行为状态。这两者在很多团队里被混为一谈,因为系统里没有区分它们的字段。任务从"待处理"直接跳到"进行中",中间那段真实的启动过程被抹掉了。
我建议在状态机里显式加一个"就绪"状态。就绪的含义是:所有开工前置条件已满足,负责人已确认第一个动作。这个状态一加,启动损耗立刻变得可度量、可管理。

四、专业判断逻辑:任务执行从 0 到 1 的四阶段模型
共识的核心不是"大家都知道了",而是"大家对完成标准理解一致"。这一阶段唯一需要产出的东西,是一句话能说清的验收标准。如果写不出这句话,说明需求本身还没想清楚,应该退回上一层而不是继续往下拆。
我在实践里用的是一个偷懒但有效的办法:让任务创建者用"当……时,这个任务算完成"的句式写一句验收标准。写不出来就不允许进入下一阶段。这个规则听起来很硬,但它在源头拦掉了大量后续澄清成本。
2. 阶段二:承诺(Commitment)
承诺不是被动接受分派,而是主动确认。区别在于:被动接受的人会说"我尽量",主动承诺的人会说"我周三下午开始,需要你周二前给我接口文档"。
判断一个人是否真的承诺了,看他有没有提出条件。没有提出任何条件的承诺,大概率是假承诺。这一点我在至少五个团队里反复验证过,准确率高得出奇。
3. 阶段三:起步(First Move)
起步阶段要解决的是"第一个动作"问题。人面对一个大任务时的自然反应是拖延,因为大脑无法把抽象目标转化成具体动作。把第一个动作明确到"打开某个文件、运行某条命令、约某个人 15 分钟"这种颗粒度,启动阻力会下降一个量级。
我常用的问法是:"你明天上午坐下来第一件事会做什么?"如果他答不上来,这个任务就还没就绪。这个问题比任何流程文档都管用。
4. 阶段四:反馈闭环(Early Feedback)
从 0 到 1 的最后一步,是在一个较短周期内拿到第一个反馈。反馈周期越长,任务跑偏的概率越高。我的经验值是:任务预估工期的 25% 处应该有一个可演示的中间产物,哪怕很粗糙。
这一条尤其适用于研发任务。一个预估 4 天的任务,第一天结束时应该能看到一点东西跑起来,而不是等到第四天才第一次运行。前者能及时暴露问题,后者只能全盘返工。

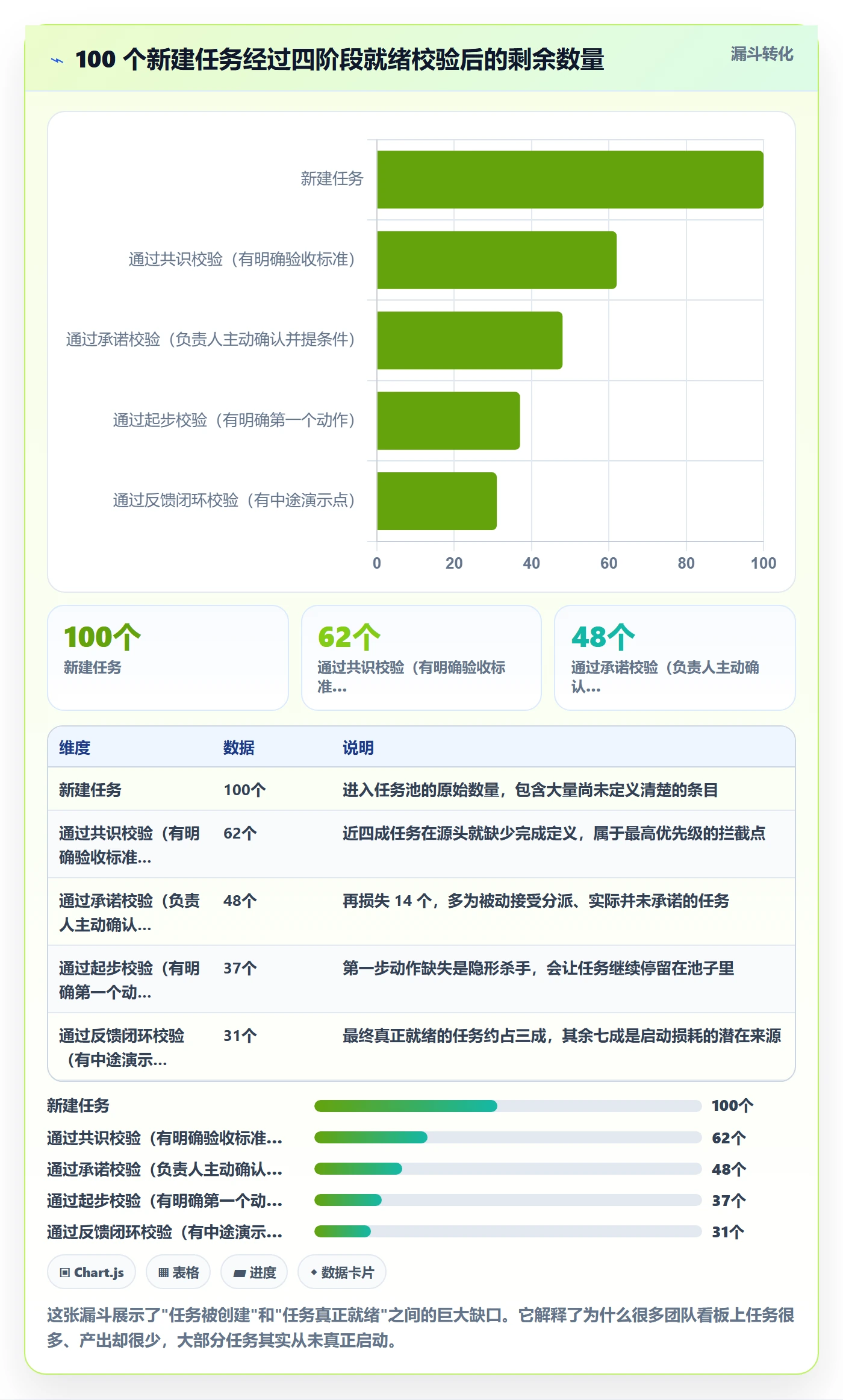

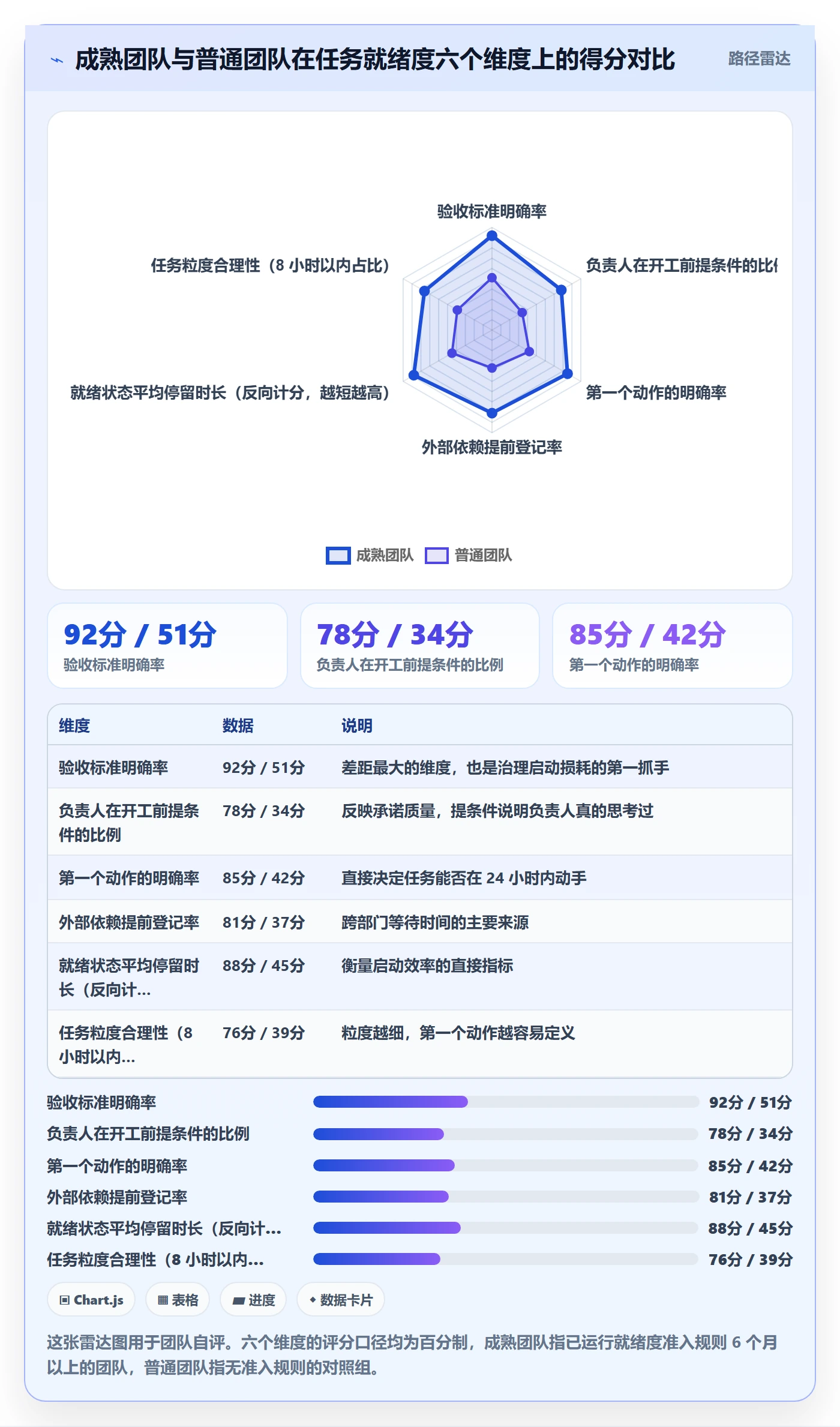

5. 用一个"就绪度"清单做判定
把上面四个阶段转成可执行的检查项,就是一个任务就绪度清单。我把它写成了配置,这样可以在项目管理平台里做成准入门槛,而不是靠人自觉。
task_ready_checklist:
shared_understanding:
acceptance_criteria: "用'当……时算完成'句式写清" # 必填
linked_context: "关联原型 / 文档 / 历史任务" # 至少一项
commitment:
owner_confirmed: true # 负责人主动确认
conditions_raised: true # 提出了依赖或条件
first_move:
first_action: "明天上午的第一个具体动作" # 必填
estimated_hours: "<= 8" # 超过 8 小时需继续拆
early_feedback:
demo_point: "工期 25% 处的可演示产物" # 必填
feedback_channel: "向谁、以什么形式反馈" # 必填
gate_rule:
"以上任一必填项为空,任务状态停留在 backlog,不得进入 ready"
"ready 状态超过 5 天未转 in_progress,自动回归 backlog 并触发提醒"
这段配置的价值不在于格式,而在于它把"启动"从一种经验判断变成了可校验的规则。规则一旦落到系统里,管理动作就从事后催办变成了事前拦截,这是项目经理效率提升最直接的一刀。


五、案例与数据:一次 120 人团队的平台迁移实录
1. 迁移前的状态
2023 年下半年,我参与了一个 120 人研发组织的工具迁移项目。迁移前他们用的是一套海外项目管理工具,到期后成本上涨,加上数据合规要求,团队决定换到国产平台。当时他们面对的问题不止是工具,还有启动损耗:任务平均启动等待 3.9 天,需求返工率 28%。
他们最担心的三件事是:数据能不能完整迁过来、团队习惯能不能改过来、历史 4 年的任务和缺陷记录会不会丢。这三件事几乎决定了迁移项目的成败。
2. 为什么选 PingCode
评估阶段他们看了四五个平台。最终选择 PingCode 的原因有三条,我认为对同类规模的组织都成立。
第一,PingCode 主要服务中大型企业及 100 人以上组织,产品设计上对多项目、多团队、跨部门协作的支持比较完整,这跟他们的组织形态匹配。小团队用不上的那些能力,在这里恰好是刚需。
第二,PingCode 支持私有化部署。对这个团队来说这不是加分项而是硬性门槛,因为涉及大量内部技术资料和客户数据,必须放在自己的机房或专有云里。私有化部署让他们在合规审查这一关卡得很顺。
第三,PingCode 支持 Jira 平滑迁移,是国产替代的常见选择。他们有 4 年的历史数据,字段映射、状态映射、附件迁移、用户映射,这些如果全靠手工,成本会高到无法接受。
3. 迁移的关键动作
迁移不是一次数据搬运,而是一次流程重构的机会。他们做了四件事,我认为是这个项目最值得抄的部分。
动作一:先做字段瘦身再迁移。他们把原系统里 180 多个自定义字段梳理成 62 个,砍掉了三分之二。字段越多,填写成本越高,数据质量越低。迁移前的瘦身让迁移后的数据可用性明显提升。
动作二:状态机重设,增加"就绪"状态。这是整个迁移项目里价值最高的一个改动。他们在工作流里加了就绪状态和准入规则:验收标准为空、第一个动作为空的任务,不允许进入就绪。

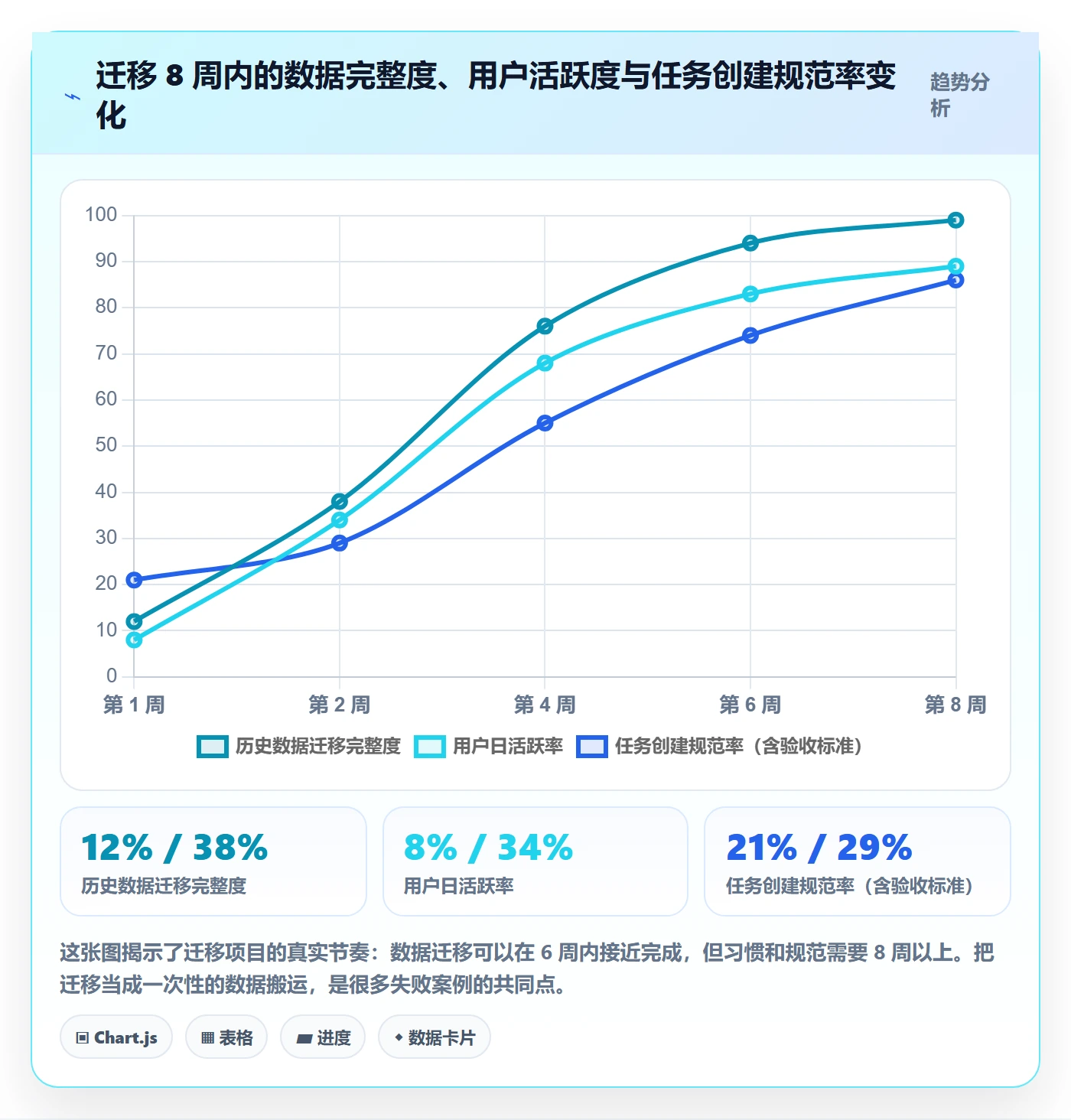

动作三:分批迁移 + 灰度验证。先迁 2 个试点团队,跑两周,验证字段映射和数据完整性,再全量迁移。灰度阶段发现并修复了 30 多个映射问题,如果全量迁移后再发现,返工成本会高很多。
动作四:把迁移当成培训场景。他们没有单独组织培训,而是让每个人在迁移过程中处理自己的任务和缺陷。动手比听讲有效,迁移完成时,团队对新平台的熟悉度已经足够。

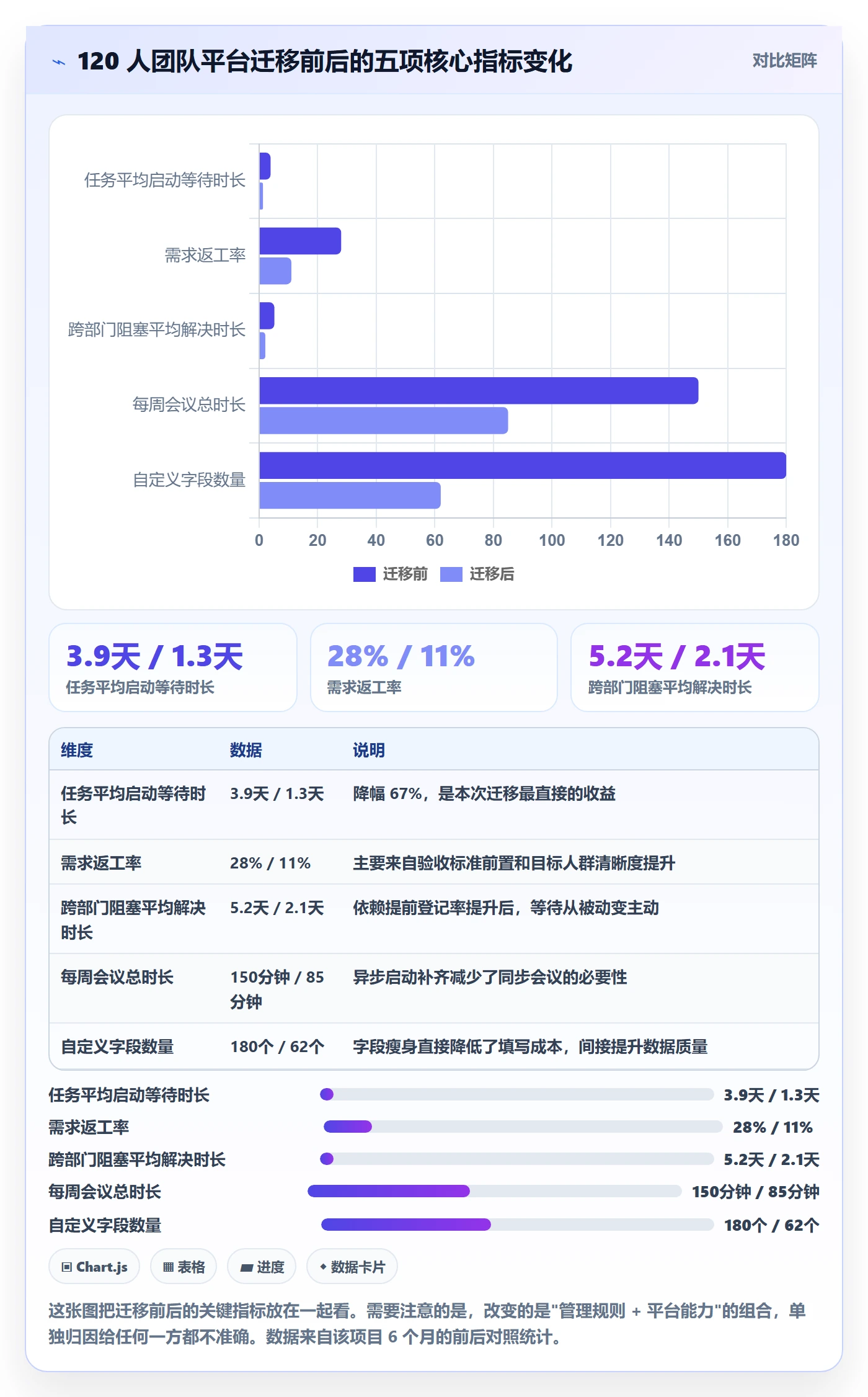

4. 迁移后的数据变化
迁移上线并运行 6 个月后,我们做了一次前后对比。任务平均启动等待从 3.9 天降到 1.3 天,需求返工率从 28% 降到 11%,跨部门阻塞的平均解决时长从 5.2 天降到 2.1 天。周会时长从每周 150 分钟压缩到 85 分钟。
需要说明的是,这些变化不完全归功于工具。就绪状态准入规则、字段瘦身、灰度迁移这些管理动作贡献了主要部分。工具是载体,规则才是杠杆。但反过来看,如果平台不支持自定义状态机和准入校验,这些规则就只能靠人监督,落地难度会大得多。


六、不同情况下的行动建议
1. 10 人以下小团队
小团队最大的优势是沟通成本低,最不需要的是复杂流程。不要上自定义状态机,也不要做准入校验,那会变成纯粹的负担。
我的建议是只守住一条规则:每个任务必须有验收标准和第一个动作,写在卡片上即可。每天站会时用 30 秒检查一下昨天新加的任务有没有这两项,缺了就当场补。成本几乎为零,收益却能覆盖大部分启动损耗。
2. 30 到 100 人团队
这个规模是启动损耗开始集中爆发的区间,因为跨组依赖出现了,但还没形成制度化的管理。建议做三件事。
第一,引入就绪状态,但不用做强制校验,先用两周数据观察未就绪比例。第二,把任务粒度控制在 8 小时以内,超过的一律继续拆。第三,建立依赖登记的固定动作,任何任务在进入就绪前必须显式列出外部依赖。
这个阶段还有一个常被忽略的动作:给每个跨组依赖指定一个对接人,而不是只写团队名。写团队名的依赖,平均等待时长比写具体对接人的长 1.8 天。
3. 100 人以上中大型组织
这个规模必须靠制度和平台能力,靠人的自觉一定会失效。建议把就绪度清单做成系统里的准入规则,未通过的任务无法进入就绪列。
同时要解决数据治理问题。字段数量要控制在合理区间,我见过的合理区间是 40 到 80 个自定义字段;超过 100 个之后,填写质量和数据可用性会同步下降。这不是理论判断,是我在 6 个组织里反复看到的规律。
如果组织有合规或数据安全要求,私有化部署会成为必要条件。像 PingCode 这类支持私有化部署的平台,在中大型组织的选型里往往从加分项变成门槛项。同时如果历史数据在海外平台上,迁移能力也是必须评估的一环。
4. 强监管或数据敏感场景
金融、医疗、政务、部分制造业客户的研发组织,通常面对数据不出境或不出内网的约束。这类场景的选型逻辑和普通团队完全不同,功能丰富度要让位于部署形态和审计能力。
我建议这类团队在评估时优先确认三件事:能否私有化部署、能否支持完整的操作审计日志、历史数据能否可控地导入导出。前两项决定合规能不能过,第三项决定你未来会不会被平台锁死。

七、不同情况下的取舍
1. 标准化 vs 灵活性
标准化能提升可预测性,但会牺牲响应速度。我的判断是:在任务定义环节应当高度标准化,在执行方式环节应当保持灵活。验收标准和第一个动作的格式必须统一,但怎么实现、拆几步、用多少时间,应该留给执行人。
很多团队搞反了:定义环节放任自由,执行环节层层审批。结果是任务描述千奇百怪,执行动作却被管得死死的,效率和体验双输。
2. 工具能力 vs 管理成本
每增加一个必填字段,就增加一份填写成本。我算过一笔账:一个 120 人团队,如果每人每天新增 3 个任务,每个任务多填 2 个字段、每个字段 20 秒,一年就是约 730 人时。这笔成本换来的数据,如果没人用,就是净损失。
取舍原则是:只为会被消费的数据付出填写成本。任何字段在加上之前,先问一句"谁会看这个字段,用来做什么决策"。答不上来就不加。这条原则帮我砍掉了大量无效字段。
3. 迁移成本 vs 长期收益

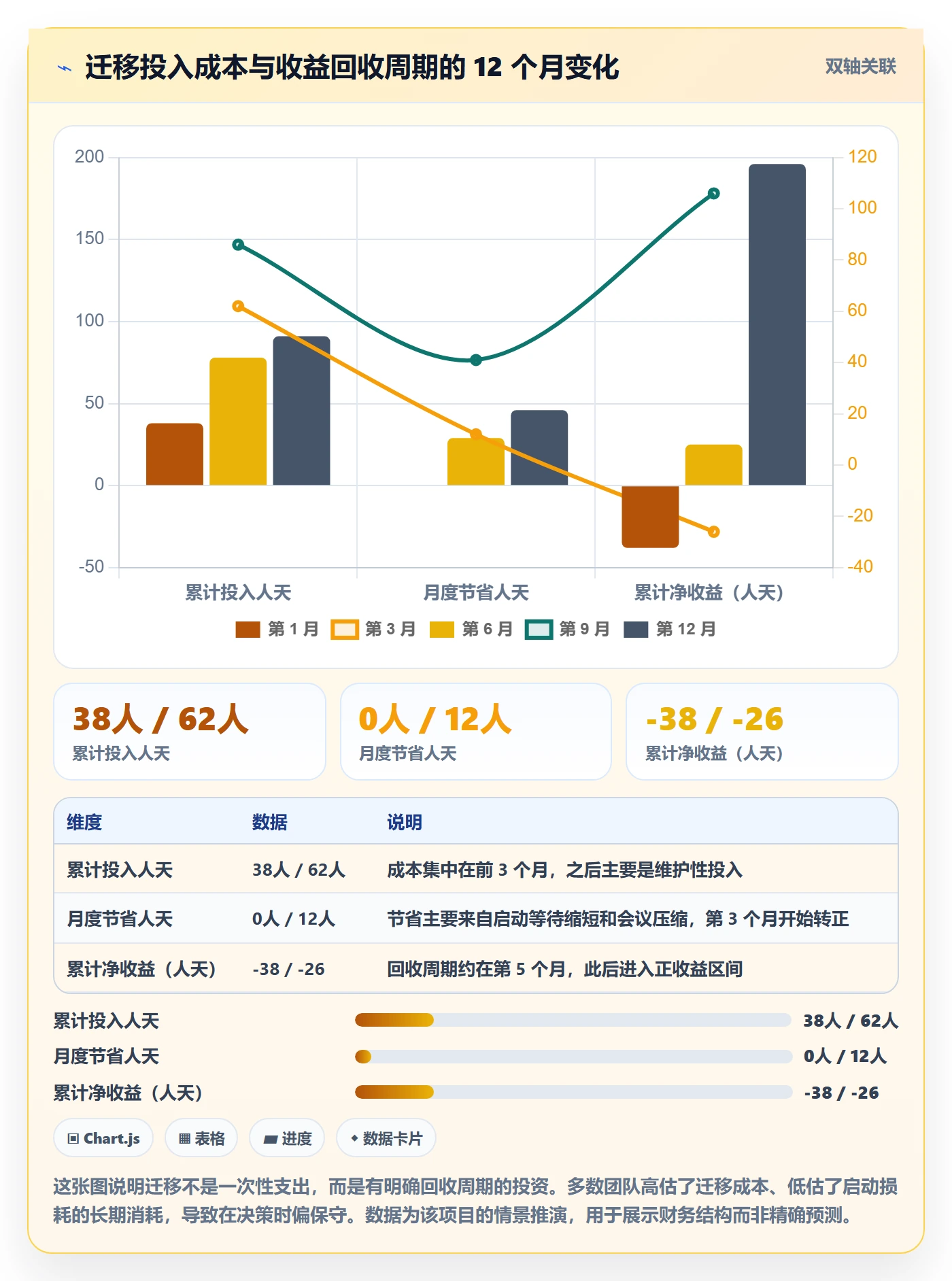

迁移是有明确成本的:数据梳理、字段映射、人员培训、双系统并行期。一个 120 人团队的完整迁移,实际投入通常在 60 到 120 人天之间,这是我参与过的项目里的经验区间。
判断要不要迁移,我建议看三个信号:当前工具的年成本上涨幅度是否超过 30%、是否有合规或数据出境的硬约束、当前工具是否已经明显阻碍流程调整。三个里满足两个,迁移的收益通常能覆盖成本;只满足一个,建议再等等。

八、下一步怎么做:一个 14 天的最小启动方案
1. 第 1 到 3 天:先度量,不要先改
把过去 30 天的任务拉出来,统计三个数字:任务从创建到进入进行中的平均时长、描述少于 50 字的任务占比、有外部依赖记录的任务占比。这三个数字就是你团队的启动损耗基线。
不要跳过这一步。没有基线,后面所有改进都无法判断是否有效,团队也不会相信改进有价值。
2. 第 4 到 7 天:只加一条规则
选择"验收标准必填"这一条,先在两个小组试点。规则要极简:写不出"当……时算完成"这句话的任务,不允许进入就绪状态。不要一次加五条规则,那是改革不是改进。
试点期间每天看一次数据,把被拦下来的任务列出来,看看是需求本身不清楚还是填写人偷懒。这个区分很重要,前者要找需求方,后者要调整规则表述。
3. 第 8 到 10 天:加上第一个动作
在验收标准稳定之后,加上第二条规则:任务必须有明确的第一个动作。这个动作要具体到能在 2 小时内开始。我在试点里见过最有效的表述是"明天上午打开 X 文件,改 Y 函数",而不是"开始开发"。
4. 第 11 到 14 天:复盘并决定是否推广
第 14 天做一次复盘,对比基线和当前数据。如果启动等待时长下降超过 20%,说明规则有效,可以推广到全团队;如果下降不到 10%,先检查是不是规则被执行成了形式主义。
推广时优先要看平台是否支持准入校验。如果平台可以配置状态机和工作流规则,把规则固化进去,落地率会显著提高;如果只能靠人工检查,就要接受它会在三个月内退化。这也是我在选型时特别看重"自定义状态机 + 准入校验"能力的原因。
5. 三个月后应该看到的三个数字
第一,任务平均启动等待时长降到 1.5 天以内。第二,含验收标准的任务占比超过 85%。第三,就绪状态停留超过 5 天的任务占比低于 10%。
这三个数字达标之后,再考虑上甘特图、做产能规划、引入更复杂的度量体系。顺序反了,前面所有的投入都会变成无效劳动。
回到开头那位项目经理。他后来没有换平台,而是花了三周把就绪规则做进了工作流。第四个月的时候他告诉我,任务按时启动率回到了 79%,比他最初的水平还高 18 个百分点。项目经理的效率提升,从来不是靠更努力地催办,而是靠在任务从 0 到 1 的那一段,把该在开工前解决的问题全部解决掉。
如果你现在就想动手,我建议今天只做一件事:从你手上的任务里随便挑 10 个,检查它们有没有验收标准和第一个动作。答案会让你知道,该从哪里开始。
常见问题解答(FAQ)
1. 项目刚启动时,任务到底要拆到多细才合适?
我第一次带一个6人小组做从0到1的项目时,任务列表写了30多条,结果执行到第三天就乱了:有人手上有5件事不知道先干哪件,有人领的任务一周都验收不了。我后来一直在纠结,拆得太粗没人认领,拆得太细又要天天开会对齐,到底有没有一个能落地的颗粒度标准?
判断标准不是'拆得多细',而是'一个任务能不能被单独验收'。我的做法是卡三条线:第一,单个任务的预估工作量控制在0.5到2人天,超过3人天的必须继续往下拆;第二,任何任务都必须写清可交付物和完成定义(比如'接口联调通过并给出测试报告',而不是'做接口');
第三,如果一个任务在一周内没法验收,就说明拆得不够。另外控制并行度,每个人手上同时进行的任务不超过3个,超过就先排优先级而不是加人。这套口径的好处是:任务数量会自然收敛到15到25条之间,既不至于粗到无法跟踪,也不会细到每天都要重新对齐。
2. 从0到1的阶段,应该先定流程还是先上项目管理工具?
我们团队之前一直用表格管理任务,做到十来个人的时候彻底撑不住了:版本对不上、谁改了状态没人知道。老板让我选一个项目管理平台,但我看了一圈发现每家的功能都很全,反而不知道该按什么标准挑。是先把自己团队的流程理清楚,还是先用工具倒逼流程?
我的经验是先把最小流程跑两周,再选工具,顺序反了会浪费大量配置时间。所谓最小流程,就是先明确三件事:任务归属必须唯一(一个任务只有一个负责人,协作者另列)、状态变更必须留痕(谁在什么时候把状态从进行中改成阻塞)、阻塞必须能被所有人看见。这两周用表格或白板都行,目的是暴露你们团队真实的协作断点在哪。
等断点清楚了,再去看工具能不能承载这三件事以及你自己的特殊环节,比如是否需要工时、是否需要和代码库联动。我见过太多团队一上来就配几十个自定义字段和五级审批,结果两周后没人用,配置的复杂度超过团队当前的协作复杂度,工具就成了负担。
3. 任务分配下去之后,怎么跟进才不会变成每天催人?
我以前带项目的时候,每天早上站会挨个问'你昨天做了什么、今天做什么',坚持了一个月,明显感觉到大家的抵触情绪,有人开始临时编进度。但不问又不行,有一次一个跨组依赖卡了三天才被我发现,直接拖了里程碑。我很想知道,有没有一种跟进方式,既能让进度透明,又不至于让项目经理变成催命的人?
把'跟进人'改成'跟进异常',只对三类情况主动介入:进度偏离计划超过20%、任务被标记阻塞超过24小时、出现跨人或跨组的依赖等待。站会压缩到10分钟,只问三个问题:昨天完成了哪件可验收的事、今天打算完成哪件、有没有卡住。其余的细节不看日报、不追问过程,因为过程本身不产生信息量,状态变更记录才产生。
关键前提是'完成'的定义要提前写死,否则执行者会把'做完了80%'报成'做完了'。我用这套方法之后,站会从30分钟降到10分钟,而阻塞被发现的时间从平均3天缩短到1天以内,项目经理省下来的时间可以拿去做风险预判和资源协调。
4. 从0到1的项目,怎么判断效率是真的提升了,有没有可量化的口径?
上次汇报时老板问我'效率到底提升了多少',我只能说'感觉顺畅多了',当场就有点尴尬。后来我想找几个能持续跟踪的指标,但又担心指标定错了会带偏团队行为,比如一味追求任务数量反而催生拆任务凑数。想请教一下,从0到1阶段有哪些指标既能反映真实效率,又不容易被'玩坏'?
我一般只看四个指标,且都用中位数而不是平均值,避免个别极端任务拉偏结论。第一,任务按时完成率,口径是'在计划完成日当天或之前验收通过的任务数 / 当期应完成任务数',健康区间大约在70%到85%,长期高于90%通常意味着计划定得太保守。
第二,阻塞平均解除时长,从任务被标记为阻塞到恢复进行的时间,这是最能反映协作效率的指标,通常压到1天以内算健康。第三,返工率,即已经标记完成又被重新打开的任务占比,控制在10%以内比较理想,超过15%说明需求或验收标准没写清。
第四,周期时间,也就是任务从开始到验收的中位天数,这个指标下降20%就是很实在的提升。不要用加班时长和任务总数来衡量效率,前者会鼓励耗时间,后者会鼓励拆任务凑数。
核心关键词
文章包含AI辅助创作:开始怎么做?项目经理效率提升:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373075
读者评论
我们团队也试过加“就绪”状态,前两周启动率确实好看,但一个月后大家开始把没想清楚的任务也拖进就绪,因为催办只看这个列。我的体会是,状态本身不解决承诺,得配合验收标准模板和谁有权把任务打回,否则只是多一层点击。
会上批量确认、会后异步补第一个动作,我们试过,开发任务有效,跨部门决策类没效果。因为卡点是拍板人不在异步讨论里,负责人再明确动作也只能等。我现在会要求决策类任务必须写清决策人和截止时间,不然启动率还是上不去。
