挂起管理方法大全:项目经理任务执行实操方法落地清单

去年第四季度,我接手了一个已经延期 47 天、参与人数 63 人的企业中台重构项目。真正让我焦虑的不是那些明确"进行中"的任务,而是任务列表里那 118 条状态栏写着"挂起"的条目,没人知道它们是等接口、等预算、等人力,还是等一个早已离职的同事回来确认需求。清点之后我发现,其中 41 条已经挂起超过 30 天,19 条挂起超过 60 天,最久的一条挂在"等待安全评审"上整整 214 天。

更糟的是,这个项目在复盘时被统计出的"平均任务完成周期"只有 6.2 天,看起来非常健康,因为挂起时间被系统直接从周期里剔除了。

从那以后我把"挂起管理"当成一个独立课题来研究,先后在四个不同规模的项目里重建挂起机制,涉及外包履约、硬件采购、跨部门审批、合规评审等多种场景。这篇文章要讲的不是"挂起是什么意思"这类常识,而是一套能真正落地、能顶住季度考核、能让项目经理在周会上不被追问到哑口无言的实操清单。挂起管理的本质不是"暂停任务",而是"给暂停这件事本身设一个到期日、一个责任人、一个解除条件"。缺少这三样,挂起就会从风险缓冲垫变成风险掩埋场。

一、先给出核心结论:挂起管理的六个判断

在展开细节之前,我先把这几年沉淀下来的判断一次性摆出来。这些结论和很多教科书里"挂起就是推迟"的说法有冲突,但都是被真实项目毒打出来的。

1. 挂起必须有上限,没有上限的挂起等于删除

我给自己定的硬规则是:任何任务挂起不得超过一个迭代周期(通常 2 周)。超过两周仍未解除,必须强制升级为三种状态之一,拆解、关闭、或转成显式的"风险项"进入项目风险登记册。理由是,挂起处理得越久,解除它所需的上下文恢复成本越高。

我做过一次抽样统计:挂起 1 周内解除的任务,责任人平均需要约 15 分钟重新进入上下文;挂起超过 30 天再解除,平均需要 3.5 小时以上,因为需求背景、讨论记录、临时决策都已经散落在聊天记录里。挂起成本不是线性的,它在两周之后开始陡峭上升。

挂起管理方法大全:项目经理任务执行实操方法落地清单

2. 挂起原因必须分类,且分类数不能超过五个

我见过最离谱的一张状态表有 27 种挂起原因,包括"等对方回消息""等老板拍板""等预算下来""等测试环境"……结果就是没人认真选,全都默认选第一个。分类超过五个,等于没有分类。我目前固定使用五类:外部依赖、资源冲突、需求未定、技术阻塞、商业决策。所有挂起任务必须落到这五类之一,否则不允许进入挂起状态。

3. 挂起任务必须有"解除触发条件",而不是"计划恢复时间"

这两者的差别非常关键。"计划恢复时间"是主观承诺,通常会被无限推迟;"解除触发条件"是客观事件,比如"接口文档 v2 评审通过""采购合同签署完成""安全评审出具结论"。前者靠人的自觉,后者靠事件驱动。我现在要求每个挂起项都写一句触发条件,写不出来的说明这件事根本还没想清楚,应该直接关闭。

4. 挂起责任的归属方是"解除推动人",不是"任务执行人"

这是最反直觉的一条。大多数人挂起任务时把责任留给执行人,结果是执行人被动等待,什么也做不了。正确的做法是:挂起任务的责任人应该是那个能推动解除条件达成的人。等外部接口,责任人就是对接外部团队的人;等预算,责任人就是能向上争取预算的人。任务执行人只是"接手人",不是"解铃人"。

5. 挂起时间必须计入交付周期,否则所有效率指标都会失真

前面那个案例里,系统把挂起时间剔除,导致周期指标看起来很漂亮但完全不可信。我现在的做法是:同时统计"活跃周期"和"含挂起周期",并在项目周报里同时呈现。当含挂起周期远大于活跃周期时,说明项目在消耗大量等待成本,这是需要向管理层暴露的事实。

6. 挂起管理的最终受益方是决策者,而不是执行者

很多团队把挂起管理当成执行层的事,实际上它最大的价值在于给管理层提供"阻塞地图"。当你能拿出一张图,显示当前项目 38% 的挂起集中在"外部依赖"且平均挂起 22 天,决策者就能立刻判断该不该升级到跨部门协调会。挂起清单的真实用户是决策者,不是任务列表。

二、背景与真实场景:为什么挂起总在失控

要说清楚挂起为什么容易失控,得先理解它产生的土壤。在我接触的项目里,挂起几乎是伴随协作复杂度自然生长出来的,没人主动设计它,但它一定会出现。

1. 典型场景一:跨部门依赖链上的静默等待

企业级项目最常见的挂起来自跨部门依赖。我统计过手上三个中大型项目,跨部门依赖类挂起占全部挂起项的 43%,平均挂起时长 19 天。典型流程是这样的:A 团队需要 B 团队提供接口,B 团队说要排期,A 团队把任务挂起,然后双方都进入"以为对方在处理"的状态。

真正的问题不是等待本身,而是等待过程中没有任何机制在推动。等到项目例会追问时,已经过去两三周,B 团队甚至忘了这件事。这类挂起的特点是:双方都没有恶意,但系统里没有任何一个环节要求"谁在什么时候必须推动一次"。

2. 典型场景二:需求未定下的被动搁置

第二类是需求尚未明确就先把任务挂起。这类挂起往往披着合法外衣,"等产品把需求写清楚再做"。但我观察到,这类挂起里真正在等外部决策的不到一半,更多是需求方也不知道要什么,于是悬着。

我做过一次归因:38 条"需求未定"挂起项里,只有 15 条最终真的等到了产品文档;剩下 23 条中,有 11 条在挂起 3 周后被直接取消,12 条被重新定义为完全不同的任务。这说明"需求未定"经常是伪挂起,本质是需求无效或需求本身就该砍。

挂起管理方法大全:项目经理任务执行实操方法落地清单

3. 典型场景三:审批与合规类挂起的长尾效应

第三类最容易被忽视:审批、合规、安全评审。这类挂起单个耗时可能不长,但数量多、频率高,而且往往卡在关键路径上。我见过一个项目在"等待合规评审"上累计挂起 87 人天,而评审本身只需要 3 小时。

这类挂起的根本问题是流程不可控:你提交了材料,评审方什么时候看不由你决定,但你又不能催太紧。结果就是任务挂起、时间流逝、进度停滞。合规类挂起是长尾杀手,单看每一项都不严重,但累计起来足以拖垮一个季度。

4. 为什么现有工具默认处理不好挂起

我调研过市面上常见的项目管理工具,发现一个普遍问题:它们大多把"挂起/阻塞"做成一个状态选项,但缺少围绕挂起的完整机制,没有挂起上限提醒、没有解除条件字段、没有挂起原因统计。某项目管理平台通常只能告诉你"有多少任务挂起",却回答不了"哪一类挂起正在系统性拖延项目"。

这也是为什么我在后来的项目里,无论是采用私有化部署的项目管理体系,还是用轻量看板工具,都会额外搭建一套挂起管理规则。工具是容器,规则才是内容。没有一个工具能替你决定挂起多久算超期,这个判断必须由项目经理自己写进协作规范。

三、拆解常见误区:关于挂起的七个典型错误

下面这些误区,是我在复盘四个项目、和十几位项目经理交流后总结出来的。它们每一个都看起来合理,但都在悄悄损害挂起管理的有效性。

1. 误区一:把挂起当作"合法的休息区"

最普遍的误区是把挂起当成一个可以放心停放任务的地方。任务一挂起,责任人觉得"这不是我的问题了",管理者觉得"这个任务已经不在进行中所以不计入考核"。双方都获得了心理上的解脱,唯独项目本身没有前进。

我现在的做法是:挂起任务不进入"已完成"统计,但必须进入"未闭环"统计。任何以"挂起"结尾的任务都不能算作已交付,它在考核上等价于未完成。这一条一改,团队对挂起的态度立刻变得谨慎。

2. 误区二:挂起不需要写原因,写个"待定"就行

"待定""TBD""等等看",这类原因在挂起清单里出现的频率高得惊人。它们提供了零信息量,唯一的作用是让挂起看起来被记录了。我要求团队禁用这类词,挂起原因必须落到五类之一,并且写清楚具体卡在哪个对象上。

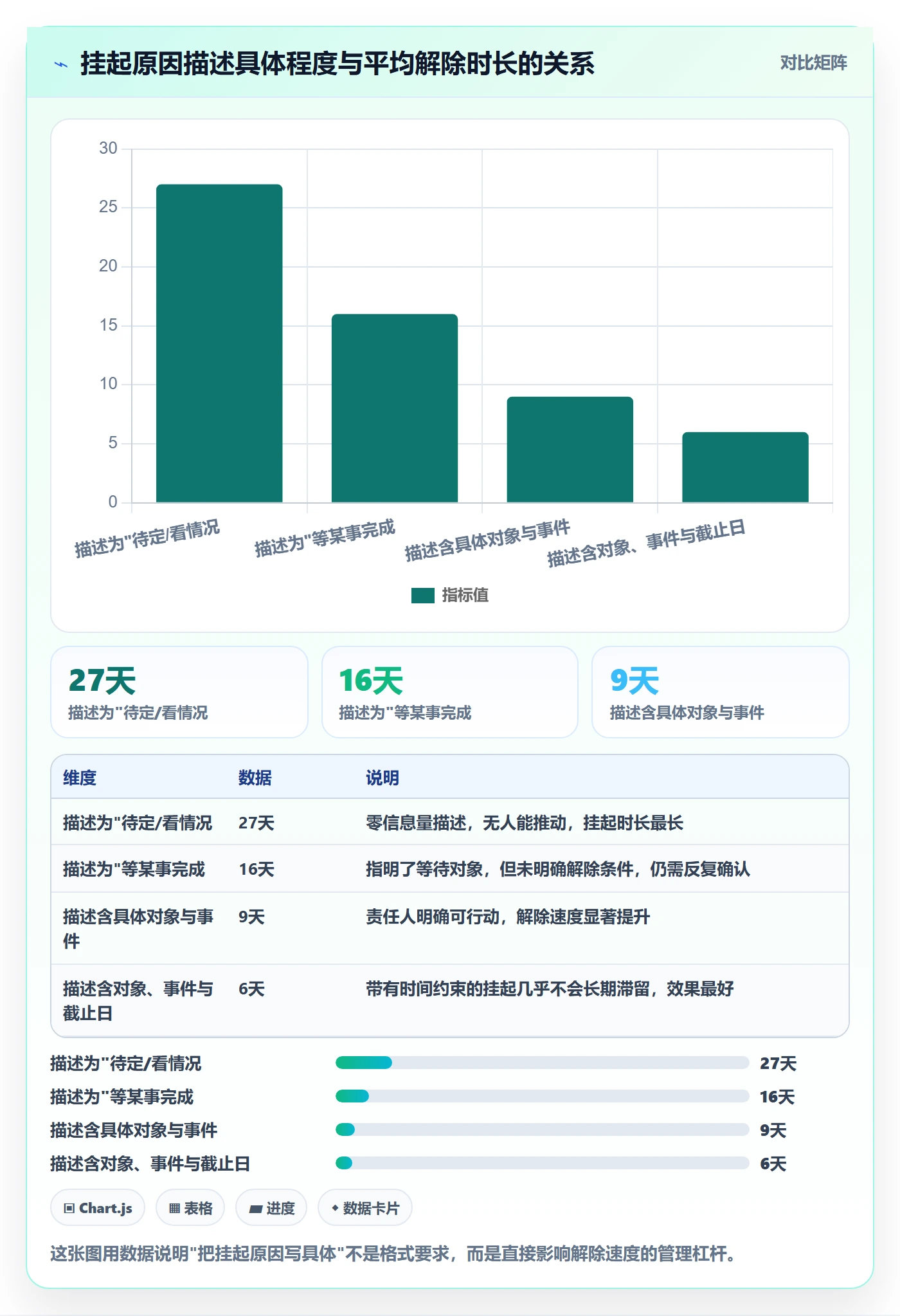

举个真实对比:写"待定"的挂起项,平均需要 27 天才解除;写"等外部团队 X 的接口文档 v2 评审结论"的挂起项,平均 9 天解除。原因写得越具体,解除越快,因为具体性本身就在提示下一步该做什么。

挂起管理方法大全:项目经理任务执行实操方法落地清单

3. 误区三:挂起任务不需要定期回顾

很多团队把挂起任务移出看板主流,眼不见心不烦。结果是挂起清单变成了"黑洞",进去的任务再也不出来。我坚持每周固定花 30 分钟过一遍所有挂起项,逐个确认三件事:触发条件是否还存在、推动人是否还在推进、是否需要升级或关闭。

30 分钟看起来是成本,实际是省下来的时间。我曾经在一个项目里坚持做了 8 周,累计关闭和重定义了 43 条僵尸挂起,释放出的隐性等待成本约 210 人天。

4. 误区四:挂起时间越短越好

这是反直觉的一条。挂起本身不是坏事,有些任务确实应该等条件成熟再做,强行推进反而浪费资源。问题不在挂起,而在于无意识的挂起。

有意识的挂起,知道在等什么、谁来推动、什么时候回来看,是健康的项目管理手段。无意识的挂起,任务悬着,没人负责,也不知道等什么,才是真正的风险。所以我不追求"挂起越少越好",而追求"每条挂起都是有意识的"。

5. 误区五:所有挂起用同一套处理流程

外部依赖和需求未定,处理方式完全不同。外部依赖挂起需要的是推动和升级,需求未定挂起需要的往往是直接做决策,要么定,要么砍。用同一套流程处理所有挂起,会导致该快的慢、该砍的拖。

6. 误区六:挂起只记录不统计

记录只解决"有没有",统计才能回答"为什么"。如果不统计各类挂起的数量、时长、解除率,你就永远不知道项目的阻塞点在哪里。我现在每个项目都维护一张挂起看板,按原因分类统计,每周更新一次趋势。

7. 误区七:把挂起和阻塞混为一谈

这两个概念经常被混用。阻塞是"当前无法推进",挂起是"主动决定暂不推进"。阻塞是被动的、可能突发的;挂起是主动的、应当有计划的。混用会导致两种情况:把突发阻塞误记为挂起,掩盖了风险;把有计划挂起当成阻塞,制造了虚假的紧急感。先区分,再管理,这是挂起管理的第一步。

四、专业判断逻辑:挂起管理的四层决策框架

我处理挂起问题时会按四层递进的逻辑判断,从"该不该挂"到"怎么解除",每一层都有明确的判断标准和动作。

1. 第一层:判断该不该挂起

不是所有卡住的任务都该挂起。我现在用三个问题来判断:这件事当前有没有任何可推进的部分?如果有,就不该整体挂起,应该拆出可做的部分继续推进,只把真正被卡的部分挂起。

解除条件是否可预判?如果连解除条件是什么都不知道,说明这不是挂起,而是需求不清,应该退回需求澄清阶段。挂起是否会超过一个迭代?如果会,就要提前想清楚升级路径,而不是挂了再说。

2. 第二层:判断归为哪一类

五类挂起原因的判断标准如下表。这张表我在团队里推行后,挂起归类的一致性从大约 60% 提升到了 90% 以上。

挂起类别 典型特征 判断关键句 责任人角色
外部依赖 卡在团队/公司/供应商外部 "等 X 方提供 Y" 对接人/合作经理
资源冲突 人力或环境被更高优先级占用 "当前无人/无环境可用" 资源经理/职能主管
需求未定 做什么、做到什么程度不明确 "还没想清楚要做成什么样" 产品负责人/业务方
技术阻塞 技术方案或依赖库未攻克 "技术上暂时做不了" 技术负责人
商业决策 是否继续投入依赖上层决定 "要不要做这件事待定" 项目发起人/业务负责人

3. 第三层:判断谁来推动解除

挂起归属谁,取决于"谁能推动解除条件达成",而不是"谁在执行任务"。这个判断我一般会问一句:如果这件事明天就能解决,最可能是谁打了个电话?那个打电话的人就是责任人。这个朴素的测试方法,比任何职责矩阵都管用。

4. 第四层:判断何时升级

升级不是失败的标志,而是挂起管理的正常出口。我给自己设了三条升级线:挂起超过 2 周升级到项目经理、超过 4 周升级到项目发起人、超过 1 个季度必须强制决策(关闭或重新立项)。有了明确的升级线,团队就不会因为"怕打扰领导"而让挂起无限期悬着。

挂起管理方法大全:项目经理任务执行实操方法落地清单

五、具体案例与数据观察:一次真实的挂起治理

讲理论容易,落地才见真章。我用前文提到的那个 63 人中台项目做完整案例,把挂起治理从混乱到有序的全过程拆出来。这个项目在我们接手时的挂起管理基本处于失控状态,治理用了 6 周。

1. 治理前的基线数据

治理开始时,项目共有 118 条挂起任务,状态栏只有"挂起"两个字,没有分类、没有原因、没有责任人。其中挂起超过 30 天的 41 条,超过 60 天的 19 条,最久一条挂在"等待安全评审"上 214 天。团队当时的口头共识是"这些任务都在等别人",但没人说得清具体在等谁。

我做的第一件事不是清理,而是量化。我把 118 条挂起全部过了一遍,逐条标注原因类别、挂起天数和推测的解除条件。这个过程花了整整两天,但产出的数据立刻暴露了问题:41% 的挂起集中在外部依赖,而且平均挂起时长 22 天,明显异常。

2. 治理动作与工具支撑

第二步是重建机制。我们引入了五类挂起归因、解除条件字段和挂起上限规则。这里我特别说一下工具层面的选择:项目使用的是 PingCode,它支持私有化部署,这对我们这种涉及核心系统的中台项目很关键,数据不出内网。

我们利用 PingCode 的自定义工作流,把原来的单一"挂起"状态拆成了带原因标签的挂起状态,并在任务卡片上强制要求填写"解除触发条件"字段,不填就不能保存为挂起。同时配置了挂起满 14 天的自动提醒,推送到推动人。因为 PingCode 支持 Jira 平滑迁移,我们之前积累的历史任务和自定义字段都完整保留了下来,没有出现数据丢失或字段错位,这一点在国产替代的选型中省去了大量迁移返工。

规则落地后,我们还做了一个小改动:在每周项目例会上固定用 5 分钟展示挂起看板,按原因分类显示数量和平均挂起天数。这个动作看似简单,但它的效果远超预期。

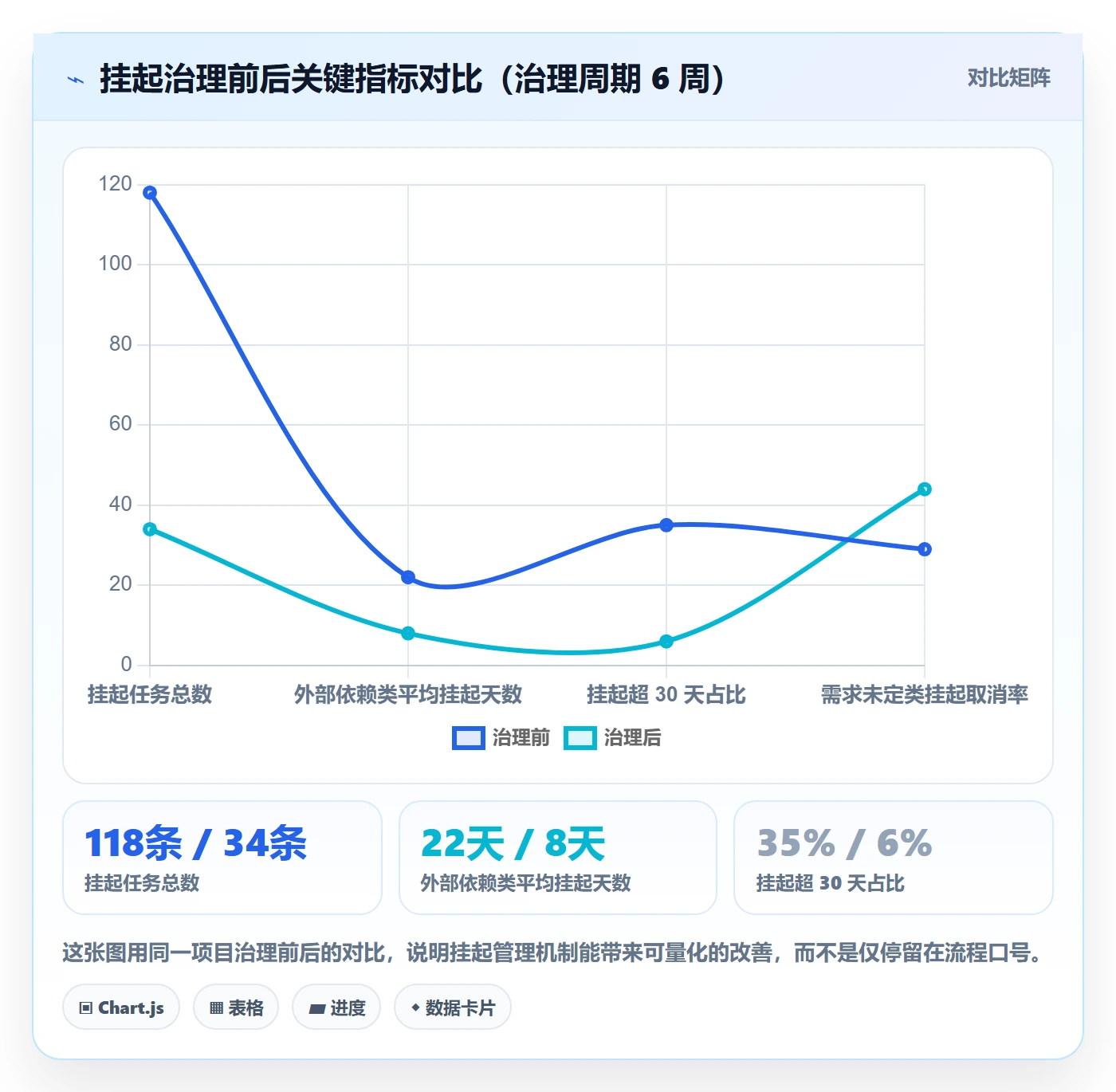

3. 治理后的数据对比

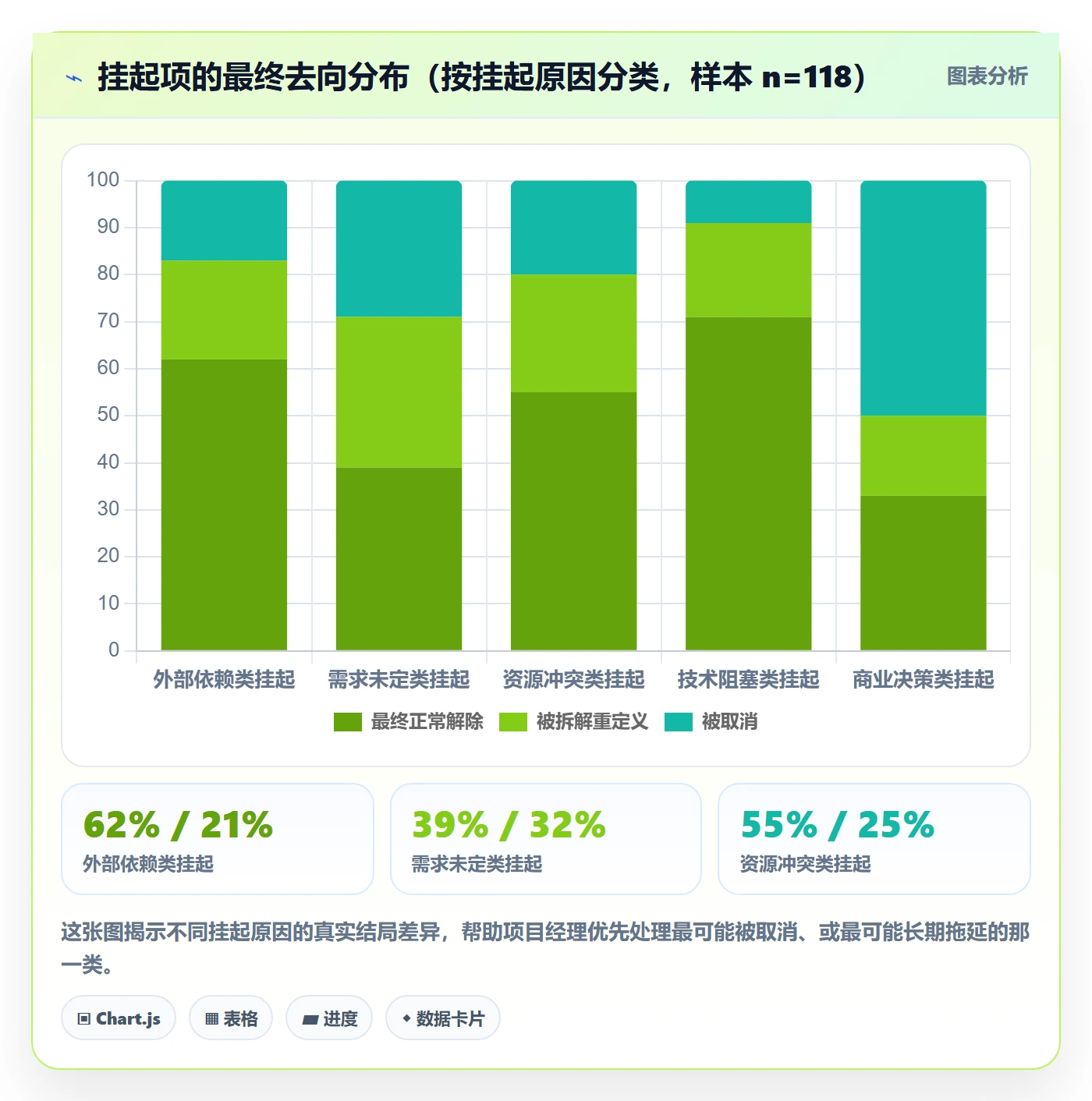

六周治理结束后,数据变化非常明显。挂起总数从 118 条降到 34 条,其中约一半是清理掉的僵尸挂起,另一半是真正解除的。外部依赖类挂起的平均时长从 22 天压到 8 天,需求未定类挂起的取消率上升到 44%,说明很多伪需求被识别出来并及时砍掉。

挂起管理方法大全:项目经理任务执行实操方法落地清单

4. 一个具体的解除案例

治理过程中有一条典型任务值得展开。它原本挂在"等待身份认证接口"上,已经挂了 53 天,状态是"等外部团队排期"。按新规则,我们把它归为外部依赖类,推动人改成负责对接外部团队的架构师,解除条件写成"外部团队提供接口测试环境并通过联调",上限设为 14 天。

推动人接手后做的第一件事是直接联系对方团队负责人,发现对方其实一直在等我们提供一份鉴权参数清单,而这份清单从来没被正式提过。结果当天就补齐了清单,三天后环境打通。这条任务挂起 53 天,真正需要的工作量只有 3 天。绝大多数长期挂起,卡的不是工作量,而是没人去把"等什么"问清楚。

六、不同情况下的行动建议

挂起管理没有万能模板,团队规模、项目类型、组织文化不同,落地方式也不同。下面按几种常见情况给出具体建议。

1. 如果团队规模在 10 人以下

小团队不需要复杂机制,重点是把挂起"说出来"。我建议每天站会固定留一个环节,每人说一句"我有什么被卡住了",由项目经理当场记录到一份共享清单里。清单只需要三列:卡在哪、谁来推、什么时候回看。工具可以用最简单的看板甚至表格,关键是话题要天天出现。

小团队最容易犯的错是"靠默契",觉得大家都是熟人,卡住了自然会有人管。实际情况是,项目一忙,没人有空去主动管别人的挂起。用一份公开清单把等待显式化,成本极低,收益极高。

2. 如果团队规模在 50 到 200 人之间

这个区间需要机制化。我建议建立五类挂起归因、解除条件字段和自动提醒,同时指定每个业务单元的挂起接口人。每周由接口人汇总本单元挂起,提交给项目经理,形成跨单元的阻塞地图。

这个阶段也是引入正式项目管理工具的最佳时机。像 PingCode 这类支持私有化部署、面向中大型组织设计的平台,可以把挂起字段、自动提醒、统计报表固化下来,避免规则只停留在文档里。我建议在上线前先把挂起规则定义清楚,再配置到工具中,而不是先上线工具再补规则。

3. 如果项目是强合规或涉及敏感数据

这类项目的挂起管理要特别关注审批链。我建议把审批类挂起单独作为一个统计维度,跟踪"提交到审批完成"的时长分布,并和审批人协商一个响应时限。合规类挂起往往不能靠催促解决,但可以通过提前准备材料、批量提交、设置内部预审来缩短。

我的经验是,合规类挂起的改善空间主要在两处:一是材料质量,二是提交时机。材料不全会导致反复退回,是最常见的时间消耗点;提交太晚又会撞上评审排期高峰。提前一周准备材料、避开月度评审高峰,通常能缩短一半等待时间。

4. 如果是研发交付型项目

研发项目的挂起大量集中在技术阻塞和外部依赖。技术阻塞类的处理核心是"降级方案",如果 A 方案短期攻不下,是否有 B 方案能让任务先推进一部分。外部依赖类则要建立"依赖清单",把所有跨团队依赖提前登记,而不是等做的时候才发现要等别人。

挂起管理方法大全:项目经理任务执行实操方法落地清单

七、不同情况下的取舍

挂起管理里有很多需要权衡的地方,没有绝对正确的答案。下面这些取舍是我在真实项目里反复纠结后形成的倾向,供参考。

1. 严格挂起上限 vs 灵活等待

严格上限的好处是防止任务无限滞留,坏处是有些任务确实需要更长的等待周期,强行解除可能造成资源浪费。我的倾向是:默认设 2 周上限,但对确有需要的挂起允许申请延期,延期必须写明理由和新上限。关键不在于上限本身,而在于延期这个动作必须是显式的、有人批准的,而不是默认延续。

2. 挂起计入交付周期 vs 单独统计

把挂起计入交付周期,会让效率指标变差,但更真实;单独统计则指标好看,但容易掩盖问题。我的做法是双口径呈现:对外汇报时用活跃周期,对内管理时用含挂起周期。承认两套口径的存在,比强行统一更有说服力。

3. 集中管理 vs 分布式管理

集中管理由项目经理统一维护挂起清单,好处是口径一致、全局可见;坏处是项目经理容易成为瓶颈。分布式管理由各单元自行维护,好处是响应快;坏处是统计口径容易漂移。中型以上团队我建议混合:分类和上限规则集中定义,日常推动分布式执行。

4. 工具自动化 vs 人工判断

自动提醒能解决"忘记看"的问题,但解决不了"该不该继续等"的判断。我见过团队把所有挂起都设成自动提醒,结果提醒太多,所有人都开始忽略提醒。我的建议是:自动提醒只用于接近上限的挂起,日常推动依赖人工,避免告警疲劳。

取舍维度 倾向方案 适用条件 代价
挂起上限 默认 2 周,可申请延期 绝大多数研发交付项目 需要维护延期审批流程
周期口径 双口径并陈 需要向上汇报的阶段 汇报材料复杂化
管理方式 规则集中、执行分布 50 人以上团队 需要接口人角色投入
提醒机制 仅临界告警 挂起项较多的项目 可能漏掉缓慢累积类风险

5. 一个常被忽略的取舍:挂起透明度

把挂起清单完全公开,会让团队更有压力、响应更快,但也可能让某些人不愿主动上报挂起,转为私下等待。我的处理方式是:公开挂起事实和推动进展,不公开个人归责。挂起是项目结构问题,不是个人过失,只有把这两者分开,透明度才不会反噬上报意愿。

挂起管理做到最后,其实是在管理一个团队对"等待"这件事的态度。好的团队不是没有挂起,而是每一条挂起都知道自己在等什么、谁来推动、什么时候回来。能做到这一点,项目就少了一大块看不见的时间黑洞。

如果你现在的项目里已经有一堆挂起任务,我的建议是从最小动作开始:今天就把所有挂起项拉出来,逐条补上"等谁、等什么、谁推动"三件事。不必先建机制、不必先上工具,先把这 118 条变成 118 条有主的信息。这一步做完,你会立刻发现其中相当一部分根本不需要再等了。

常见问题解答(FAQ)

1. 项目任务挂起后,进度和工时该怎么算才不背锅?

我之前带一个后端重构项目,有个任务因为等第三方接口联调被挂起了两周,结果月底复盘时老板问我为什么进度掉了这么多,我完全不知道怎么解释。后来发现挂起期间到底算不算工时、进度百分比要不要冻结,团队里每个人理解都不一样。

挂起不是暂停计时,而是冻结进度基线、单独归集等待损耗。可执行口径:任务挂起当天记录一个基线快照,包括原计划完成日、已完成工时、剩余工时三个值;挂起期间新增的工时记入独立的等待损耗科目,不摊回原任务剩余工时,这样原任务的完成百分比在挂起瞬间就冻结住。

判断依据是区分可控延误与外部等待,前者影响进度偏差,后者只影响日历工期。汇报时用一句话说清:该任务已完成部分不受影响,挂起造成的是日历工期顺延而非执行效率下降,这样既保护了执行人的绩效数据,也让老板看到真实瓶颈在外部依赖上。

2. 多个任务同时挂起,怎么判断哪些该优先复活?

同时挂起七八个任务太常见了,我经常面对一堆挂着等回复、等审批、等资源的条目,凭感觉捞一个回来继续做,结果做完了发现它根本不阻塞任何人,真正卡住关键路径的那个反而被晾着。

用阻塞度加复活成本两个维度排序,而不是按挂起时间先来后到。可执行做法:给每个挂起任务标注它阻塞了几个下游任务、是否在关键路径上,再估算复活它需要的启动成本,比如是否需要重新拉人、重新熟悉上下文。优先复活那些阻塞下游多且启动成本低的任务,因为这类任务复活后能立刻解除他人的等待。

判断依据是挂起的真实代价不是任务本身的延误,而是它让多少人停在那里空转。每周做一次挂起清单体检,只挑不超过三个复活,避免同时铺开导致上下文切换损耗,一般每周固定复活窗口比随时复活效率高得多。

3. 挂起任务在项目管理工具里到底该怎么设置状态才不混乱?

我们团队在一个项目管理平台上折腾了很久,有人把挂起设成一个独立状态,有人直接改截止日期假装没挂,还有人干脆不动让它显示逾期,结果看板上的数据完全没法用。

核心原则是挂起必须是独立状态,不能靠改日期或留逾期来伪装,否则所有进度报表都会失真。可执行做法:在工具里新增一个挂起状态,并强制要求填写挂起原因和预计复活时间两个必填字段,原因用固定枚举值比如等外部依赖、等审批、等资源、等决策,这样后续能按原因聚合分析。

判断依据是挂起和逾期是两种完全不同的问题,逾期代表执行出了问题,挂起代表计划需要重排,混在一起会让燃尽图和偏差分析全废。另外挂起状态不进入逾期告警,但进入复活提醒队列,到期前一天自动提醒责任人确认是否具备复活条件,避免挂起变成变相遗忘。

4. 长期挂起的任务越积越多,有什么机制能防止它们变成僵尸任务?

我见过一个项目挂了半年多的任务,没人敢删也没人推进,每次评审都跳过去,最后上线时才发现这个任务其实早就没必要做了。挂起如果没有退出机制,就会变成团队的隐形负债。

给挂起任务设一个生命周期上限加定期复审,而不是无限期挂着。可执行做法:挂起超过一个迭代周期的任务自动进入复审清单,复审只有三个出口,要么复活继续做,要么降级为待办池里不占当前排期的条目,要么直接关闭并记录关闭原因。

判断依据是挂起的目的是等待某个明确条件,一旦这个条件已经不需要满足,任务本身就失去了存在意义。我通常建议按原因分类设不同上限,等外部依赖可以放宽到两周,等决策超过三天还没动静就应该升级给上级而不是继续挂。复审动作要留痕,关闭时写清为什么不做,这样半年后有人问起时有据可查,也避免了重复立项。

经验数据是,一个健康的项目里长期挂起任务占比不应超过总任务数的百分之十,超过就说明排期或依赖管理出了问题。

核心关键词

读者评论

史
史知夏

解除触发条件”这条我认同方向,但在外包和硬件采购场景里经常落不下去。供应商交期说改就改,条件写了照样逾期,我们能自己控制的其实只有提前准备几条备选路径。与其在字段上较真,不如先把每条挂起背后有没有替代方案问清楚。

杨
杨舒然

把挂起时间计入交付周期,我担心一进考核就变形。团队发现挂起会影响指标,干脆不挂起了,任务全留在“进行中”里,数据反而更假。我试过双周期呈报,管理层第一反应是追问谁负责,第二反应是要求把挂起清零,很少有人先接受挂起是正常状态。

唐
唐予安

每周三十分钟过一遍挂起清单,坚持两周容易,坚持两个月很难。我的经验是必须固定时段、固定人,一忙就跳过去。另外“解除推动人”在矩阵组织里经常指认不出,真正能推动的往往不在项目组,最后还是落回项目经理自己身上。

文章包含AI辅助创作:挂起管理方法大全:项目经理任务执行实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373081

赞 (0)
飞飞飞飞
开始怎么做?项目经理效率提升:任务执行从0到1
上一篇 39分钟前
暂停管理指南:项目经理如何做好任务执行,制度设计全流程
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
