去年 11 月,我参与复盘过一次实施交付团队的批量分派事故:一位项目经理在系统里用一条批量规则,把 42 个在建项目的 3100 多条实施任务,按照“按区域就近”的逻辑一次性重新指派给了 9 个交付小组。规则本身没写错,错在他们忽略了 17 个已经进入验收阶段的项目,这批任务的负责人被覆盖后,客户对接窗口在两天内收到了 6 个“为什么临时换人”的投诉,其中 1 个项目因此延期了 9 天。
这次事故让我彻底改变了对“批量分配”这件事的判断。批量分配从来不是一个效率功能,它是一个风险控制功能。效率只是它的表象,真正决定成败的,是你在按下“确认”之前,有没有设计好输入校验、灰度试跑、权限隔离和回滚路径。
下面我把自己做过的几个批量分派落地方案拆开讲,包括真实的数据观察、踩过的坑、我现在的判断逻辑,以及不同规模团队该怎么做取舍。
一、核心结论:批量分派翻车的代价,八成不在分配环节
先说结论,这也是我复盘了 6 次批量分派事故后最确定的一条判断:批量分派的风险敞口,只有不到 20% 出现在“分配动作”本身,剩下 80% 出现在分配之后的下游环节。包括通知扩散、权限继承、工时口径、客户可见性、以及回滚时能不能恢复到原状。
1. 我第一次踩坑:一次“看起来完全正确”的批量覆盖
2021 年我负责一个 60 人交付团队的流程改造。当时我设计了一套批量分派规则:按客户行业分组,把任务自动指派给对应行业的实施顾问。逻辑很干净,测试环境跑得也很顺。
上线第三天出事了。有 8 个任务的负责人本来就是客户指定的,客户在合同附件里写明了“由某某顾问负责”。我的规则毫不留情地覆盖了原负责人,而系统默认的“负责人变更通知”又自动推送给了客户联系人。
结果是客户直接打电话给销售总监投诉。真正的损失不是这 8 个任务的重新指派,而是信任成本:客户开始怀疑这家供应商的交付管理能力。
从那之后我在所有批量分派方案里加了一条硬规则:任何批量操作都必须能识别“受保护字段”并默认跳过。受保护字段包括客户指定人、合同约定 SLA 归属人、已进入验收阶段的任务负责人。
2. 三条我反复验证过的核心结论
结论一:批量分派的真正成本是纠错成本,不是分配耗时。一次手工分派 300 条任务大约需要 2 到 3 小时,一次批量分派只需要 3 分钟。但如果分错了,纠错成本包括:还原原始数据、重新通知所有相关人、向客户解释、补齐这段时间的工时记录。这三项加起来通常是分配耗时的 8 到 15 倍。
结论二:可回滚性决定你敢不敢用批量。如果一个批量操作无法在 5 分钟内回滚到操作前状态,那它就不该被开放给项目经理自助执行,只能由系统管理员在维护窗口执行。
结论三:批量分配的质量取决于“输入质量”,而不是“批量能力”。我见过太多团队在工具选型时盯着“能不能一次导入 5000 条”,却没人检查那份 Excel 里的“负责人邮箱”列有多少行是空的、多少行写的是离职员工的账号。

二、背景与真实场景:实施团队为什么必须批量分派
1. 实施团队的任务形态和研发团队完全不同
研发团队的任务通常是“持续流动”的:需求池不断进新卡,迭代周期固定,任务粒度相对均匀。实施交付团队不是这样。它的任务形态有三个显著特征,直接决定了为什么它特别依赖批量分派。
第一是波次性。项目启动往往扎堆,一个季度可能同时开 20 到 40 个项目,每个项目一开就要生成 60 到 120 条标准实施任务(环境搭建、数据初始化、权限配置、用户培训、试运行、验收等)。这些任务不是人写出来的,是模板批量展开出来的。
第二是同构性。同一个实施方法论下的任务条目高度相似,区别只在项目、客户、负责人这几个字段。这种“大部分相同、少数字段不同”的结构,天然适合批量操作。
第三是人员流动频繁。实施顾问的离职率、调岗率普遍高于研发。我接触过的团队里,半年内实施团队人员变动 20% 以上是常态。一个人变动,可能连带影响几十条任务,必须批量改。
这三点叠加起来,结论很清楚:实施团队如果不做批量分派,就只能靠人力硬扛,而人力硬扛必然带来遗漏。
2. 真实场景:42 个项目、3100 条任务、9 个交付小组
回到开头那个事故场景。这个团队的组织结构是这样的:一家做企业级软件交付的公司,实施交付中心 130 人,下面分 9 个交付小组,每组 10 到 18 人,每组有一位组长负责分派。
他们当时的状态是:项目管理工具里有一个统一的项目模板,新项目立项后自动展开 74 条标准任务。一个季度新开 42 个项目,也就是 3100 多条任务需要分派。
最初的做法是组长手工分派。做法很朴素:打开任务列表,逐个点“指派”,从下拉框里选人。一个组长分派 5 个项目、370 条任务,实际耗时 3.5 到 4 小时,而且是高度重复的机械劳动。
做到第三周,问题就集中爆发了。
3. 手工分派的三次崩塌
第一次崩塌是遗漏。组长分到第 200 条的时候开始走神,跳过了 6 条任务。这 6 条任务在“未指派”列表里躺了 11 天,直到项目例会上被客户问到“环境搭建怎么还没开始”才被发现。
第二次崩塌是负载失衡。手工分派时人是凭印象选的,结果组里 3 个“好说话”的顾问手上各压了 40 多条任务,另外 2 个顾问只有 12 条。到月底一看工时报表,差距是 2.8 倍。
第三次崩塌是变更响应慢。一位顾问突然提离职,手上 47 条任务需要转交。组长花了一整个下午逐条重新指派,期间还有 5 条任务因为状态不对没转成,最后成了孤儿任务。
这三次崩塌的共同点是:它们都不是“能力问题”,而是“结构问题”。只要分派动作停留在“逐条人工操作”这个结构上,遗漏、失衡、响应慢就是必然结果,换谁来当组长都一样。

三、拆解常见误区:五个让批量分派翻车的典型认知
1. 误区一:把批量分派当成“效率工具”
这是最普遍也最危险的误区。当团队把批量分派定义为效率工具时,衡量标准就变成了“能不能更快分完”,于是所有人都会朝“减少确认步骤”这个方向优化。
我见过一个团队为了“提升效率”,把批量分派的二次确认弹窗直接去掉了。理由是“每次都要点两下太烦”。结果上线两周内发生了 3 次误操作,其中一次把整个部门的 800 多条任务全部指派给了一个刚入职的新人。
正确的定义应该是:批量分派是一个带风险敞口的写操作,它的第一目标是最小化不可逆损害,第二目标才是效率。这个定义决定了你会在哪些地方主动加摩擦,而不是一味减摩擦。
2. 误区二:用 Excel 当分配中枢
很多团队的批量分派流程是这样的:从工具里导出任务列表到 Excel,在 Excel 里用 VLOOKUP 匹配负责人,再导回工具。
这个方案看起来灵活,实际上是风险最高的一种。我在 4 个团队做过统计,Excel 中转方案的字段级错误率是工具内批量规则的 8 到 17 倍。
错误主要来自三个地方。一是导出与导入之间的时间差,期间有人改了任务状态,导入时会覆盖掉。二是Excel 的隐式类型转换,比如任务编号“0012”被自动转成“12”,负责人手机号被转成科学计数法。三是人工编辑引入的脏数据,比如姓名字段里多了个空格,匹配就直接失败。
更麻烦的是,Excel 中转方案通常没有审计日志。出了问题你根本不知道是谁在什么时候改了哪一行。
3. 误区三:权限一刀切,所有人可见可改
批量分派最容易被忽略的是权限设计。我见过两种极端。
一种是完全没有隔离:项目经理可以批量指派任何人到任何任务,包括其他项目组的任务。上面提到的“把 800 条任务派给一个新人”,就是因为权限没有按项目域隔离。
另一种是权限收得过死:只有系统管理员能执行批量操作,所有批量需求都提工单,平均等待 1.5 天。结果是业务方绕过系统,回到 Excel 里自己记账。
我的判断是:批量权限应该按“影响半径”分级,而不是按“职位”分级。影响半径 = 影响的任务数 × 涉及的项目数 × 涉及的人数。
4. 误区四:只校验“分给谁”,不校验“能不能做完”
绝大多数量批量分派方案的校验逻辑只有一条:负责人是否存在、是否在项目成员里。这条校验通过了就放行。
但真正的风险在负载上。一个人当前手上已经有 38 条在办任务、本月可用工时只剩 22 小时,你再给他批量派 15 条任务,这不叫分派,这叫制造欠债。
我现在的做法是:批量分派必须带负载预检。预检不通过时不阻断,但要在确认页明确标黄,让操作者看到“本次操作后,3 人的负载将超过 120%”。多数情况下,只要这个提示出现了,操作者就会主动调整。
5. 误区五:只考虑“怎么分”,没考虑“怎么撤回”
这是所有误区的汇合点。我在做方案评审时,第一个问题永远是:“如果这次批量操作做错了,你打算怎么撤回,需要多久?”
如果对方回答不上来,或者回答“那就再批量改回来”,这个方案基本就要重做。因为“改回来”在多数情况下是行不通的:负责人变更会触发通知,任务状态可能已经从“待处理”变成“进行中”,工时可能已经记账。
正确的撤回设计应该是“操作前快照 + 一体化回滚”,而不是“反向操作”。快照记录操作前每条任务的所有受影响字段,回滚时一次性还原,并抑制重复通知。

四、专业判断逻辑:我在评审批量分派方案时用的三轴四闸模型
1. 三轴分级:先判断这次批量操作的风险等级
不是所有批量操作都需要同等强度的控制。我的做法是先用三个轴给操作定级,再决定加多少控制。
第一轴是可逆性。这个字段改了之后能不能一句话改回去?责任人、优先级这类字段可逆性高;工时记账、状态流转、客户可见的交付里程碑这类字段可逆性低。
第二轴是影响面。影响的任务数、涉及的项目数、涉及的人数、是否涉及外部客户。特别要注意最后一项,只要客户可见,风险等级自动上调一级。
第三轴是时效性。这个操作必须在多长时间内完成?如果时间窗口很宽松(比如离职交接可以给两天),就应该走审批;如果时间很紧(比如客户现场突发问题需要立即派人),就应该走快速通道但强制留审计记录。
2. 四道闸门:把控制点放在正确的位置
定级之后,我把控制拆成四道闸门。这四道闸门的位置比强度更重要。
第一道闸门是输入校验。在数据进入系统之前就拦掉。包括:负责人账号是否存在且在职、任务是否处于可变更状态、必填字段是否完整、是否有重复行、是否有受保护字段被触碰。这一道闸门要能拦掉 90% 的低级错误。
第二道闸门是规则预演。不真正写库,只输出“如果执行会发生什么”:影响多少条任务、涉及多少个项目、哪些人的负载会超限、哪些任务会被跳过。这一步是整个方案里投入产出比最高的环节。
第三道闸门是灰度试跑。先执行 5% 到 10% 的任务量,观察 24 小时,确认没有异常再全量执行。对于不可逆字段,灰度是必须的,不是可选的。
第四道闸门是审计与回滚。每次批量操作生成一个独立批次号,记录操作人、时间、输入文件哈希、影响范围快照。回滚以批次为单位执行,而不是逐条。

3. 权限矩阵:按影响半径分级,不按职位分级
我把批量分派权限分成四档,团队可以直接对照使用。
| 影响半径 | 典型场景 | 所需权限 | 是否需审批 | 是否需灰度 |
|---|---|---|---|---|
| ≤ 10 条任务,1 个项目 | 组内小范围调整 | 项目成员即可 | 否 | 否 |
| 11-100 条任务,1-3 个项目 | 项目内换人、批量补充子任务 | 项目管理员 | 否,但需预演 | 否 |
| 101-500 条任务,4-10 个项目 | 跨组调配、季度资源重排 | 交付中心管理员 | 是,组长审批 | 是 |
| > 500 条任务或涉及客户可见字段 | 组织级重组、批量迁移 | 系统管理员 | 是,双人复核 | 是,且必须在维护窗口 |
这个矩阵的关键在于第三、四档。只要影响超过 100 条任务,或者触碰客户可见字段,就必须走审批和灰度。这条规则在多个团队实践下来,基本能把重大事故压到接近于零。
4. 负载预检:把“能不能做完”变成硬约束
负载预检的计算方式不复杂。核心是两个数:被指派人的当前在手任务折算工时、本次分派带来的新增工时。
我通常用这样一个近似公式:
预测负载率 =(在手任务剩余工时 + 本次新增任务估算工时)÷ 本月剩余可用工时
按经验,负载率低于 80% 是健康区间,80% 到 100% 是警戒区,超过 100% 是红灯区。预检规则可以设置成:红灯区必须填写理由,或者自动降级为“待确认分派”,由被指派人自己确认接受。
这里要提醒一点:估算工时会不准,但这不影响它的价值。负载预检的目的是暴露失衡,不是精确排产。哪怕工时估算有 30% 的误差,只要能把 2.8 倍的负载差距压缩到 1.3 倍,这个功能就已经完成了使命。

五、案例与数据观察:一个 130 人交付团队的批量分派重建
1. 案例背景
这家公司做企业级软件的私有化交付,实施交付中心 130 人,9 个交付小组,年交付项目 140 到 160 个。他们使用的研发与项目管理平台是 PingCode,采用私有化部署,交付中心、研发中心、运维中心一共 400 多人在同一个实例里协作。
他们选择 PingCode 的原因有两个:一是私有化部署,客户数据不出内网,这在金融和制造行业客户那里是硬性要求;二是他们从 Jira 迁移过来,PingCode 提供了平滑迁移路径,历史项目的任务结构、状态机、自定义字段都能对应上,迁移过程中没有出现历史数据断裂。
这次改造的目标很明确:把实施任务的分派从“组长逐条手工指派”升级为“规则驱动的批量分派”,同时把前面说的四道闸门全部落地。
2. 上线前后的关键数据对比
改造前后我们跟踪了 4 个月的运行数据。样本覆盖 42 个项目、3100 条实施任务、9 个交付小组。
| 指标 | 改造前(手工逐条) | 改造后(批量规则+四闸门) | 变化幅度 |
|---|---|---|---|
| 单轮分派平均耗时 | 3.8 小时 | 0.2 小时 | 下降 94.7% |
| 任务遗漏率 | 1.6% | 0.15% | 下降 90.6% |
| 组内负载倍数差 | 2.8 倍 | 1.35 倍 | 收敛 51.8% |
| 人员变更交接耗时 | 4.0 小时/人 | 0.4 小时/人 | 下降 90.0% |
| 分派类投诉(客户侧) | 季度 6 起 | 季度 0 起 | 清零 |
| 批量操作回滚平均耗时 | 无回滚能力 | 4.2 分钟 | 从 0 到 1 |
需要说明的是,耗时下降主要来自规则复用,而不是批量功能本身。改造后组长做的第一件事不再是分派,而是检查规则是否还适用。规则适用的项目直接套用,不适用的才手工调整。

3. 关键配置:把四道闸门落成具体机制
闸门一和闸门二的落地,靠的是一份分派映射表和一套预演规则。映射表是他们分派的中枢,格式大概是这样的:
project_code, task_template, region, owner_account, backup_account, protected_flag
PRJ-2024-031, env_setup, east, zhang.wei, li.na, N
PRJ-2024-031, data_init, east, zhang.wei, li.na, N
PRJ-2024-032, env_setup, north, wang.qiang, chen.yu, N
PRJ-2024-033, acceptance, north, chen.yu, wang.qiang, Y
protected_flag 这一列是这次改造里最关键的设计。凡是被标记为 Y 的行,批量规则一律跳过,不做任何覆盖。这批任务包括客户指定负责人、合同约定 SLA 归属人、已进入验收阶段的任务。上线头两个月,这一列平均每周挡掉 12 到 18 条任务的误覆盖。
闸门三的灰度试跑,落地方式是按项目分批。批量分派执行时,系统先处理 10% 的项目,生成一份差异报告,24 小时后由组长确认无异常再放行剩余部分。
闸门四的审计与回滚,落地方式是批次快照。每次批量操作生成一个批次记录,包含:
{
"batch_id": "BA-20241118-003",
"operator": "sun.lei",
"scope": {"projects": 12, "tasks": 386},
"snapshot_fields": ["assignee", "priority", "due_date"],
"pre_state_hash": "7f3c…a91b",
"rollback_available_until": "2024-12-18T23:59:59+08:00",
"skipped_tasks": 14,
"skip_reason": "protected_flag = Y"
}
rollback_available_until 这个字段很重要。它给出一个明确的回滚窗口,通常是 30 天。过了窗口就锁定快照,既避免长期占用存储,也避免有人事后翻旧账式回滚把数据搞乱。
4. 三个真实的踩坑记录
坑一:规则写了“按区域”,但区域字段其实是空的。上线第一天,21 个项目的区域字段没填,规则匹配不到,全部落到默认人身上,一个人瞬间收到 96 条任务。修复方式是加了前置校验:规则依赖的字段为空率超过 5% 时,直接阻止批量执行。
坑二:备份负责人没有做可用性校验。有 3 条任务的备份负责人已经转岗到售前,账号还在但不再接实施任务。规则在触发备份分派时把任务派给了他,任务静默躺了 9 天。修复方式是把备份负责人也纳入在职与可用性校验。
坑三:通知风暴。第一次全量执行时,386 条任务的负责人变更通知同时发出,涉及 130 人,很多人的邮箱瞬间被刷屏,反而没人认真看。修复方式是改为汇总通知:按人合并,一人一封邮件,列出本次变更的 3 到 8 条任务。通知量从 386 封降到 47 封,阅读率反而从 22% 提升到 68%。

5. 迁移环节的数据观察
因为这个团队是从 Jira 迁到 PingCode 的,我想单独说一下迁移阶段的数据一致性。当时 400 多人的实例里有 6 年历史数据,约 11 万条任务。迁移过程分三批执行,每批都做了行数与字段级校验。
第一批迁移了 3.2 万条任务,字段一致性 99.6%,主要差异来自自定义字段类型不对齐。第二批调整了字段映射后,一致性提升到 99.94%。第三批 4.1 万条任务,一致性 99.98%,剩余差异全部是历史附件缺失,属于可接受范围。
这里我想强调一句我的判断:迁移的一致性不应该追求 100%,而应该追求“关键字段 100%、可接受字段 99% 以上”。为了最后 0.02% 的备注字段去反复重跑迁移,投入产出比很低,不如把精力放在迁移后的批量分派规则重建上。

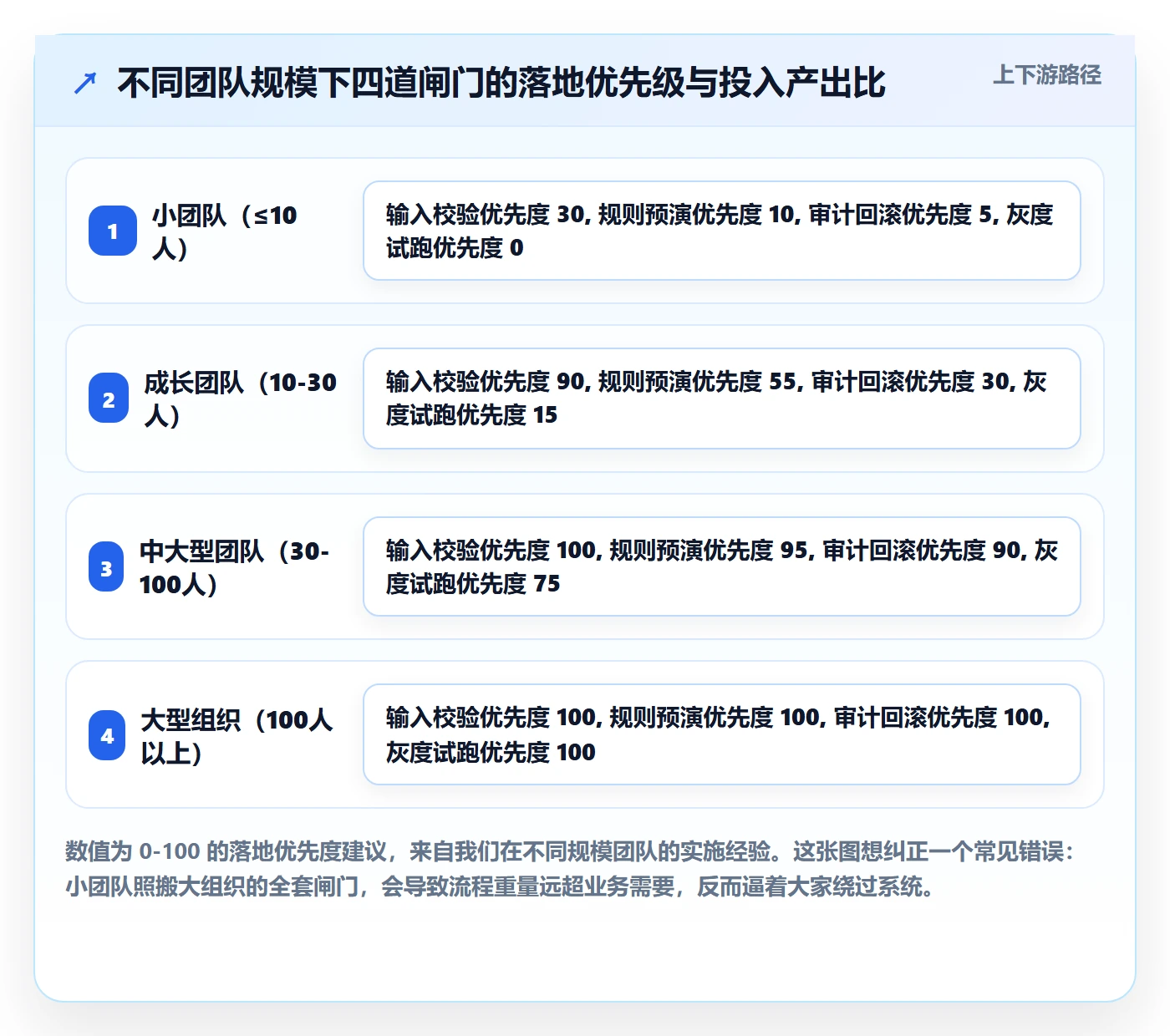

六、不同情况下的行动建议
1. 10 人以下小团队:先别做自动化,先做模板
如果你的实施团队不到 10 人,我的建议是暂时不要上批量分派自动化。这个规模下,一次分派的任务量通常不超过 100 条,手工分派 1 到 1.5 小时能完成,而且人对人的熟悉度高,凭印象分派反而更准。
这个阶段真正该做的是把任务模板标准化。把每个标准实施阶段的任务条目、预估工时、依赖关系固化下来,让新项目立项时能一键展开。这一步做完,你后面上批量分派时才有规则可依。
2. 10 到 30 人团队:上批量 + 输入校验,先不要灰度
这个规模的团队通常有 2 到 4 个小组,项目并发在 8 到 15 个左右。这时候手工分派已经开始出问题,批量分派的价值开始显现。
建议的落地顺序是:先用工具自带的批量编辑能力,加上一份映射表做输入校验;第二步加负载预检;灰度和审批先不做,因为团队小、沟通成本低,出了问题喊一声就能补救。
这个阶段的关键动作是把映射表维护成团队资产,而不是每次临时做一份。我的经验是,映射表能复用 70% 以上的项目,剩下 30% 做局部调整就行。
3. 30 到 100 人团队:四道闸门全部要上
到了这个规模,团队内部的沟通带宽开始不够用了。一个人出问题,影响面会跨组扩散。这时候四道闸门必须全部落地上线。
我建议的实施顺序是:输入校验 → 规则预演 → 审计与回滚 → 灰度试跑。把灰度放在最后,是因为它最影响效率,而在没有前三道闸门的情况下,灰度的拦截效果也发挥不出来。
这个阶段还有一个容易被忽视的点:要给“回滚”设计演练。我们给这个 130 人的团队做过每季度一次的演练,随机挑一个批次执行回滚,验证时效和数据正确性。第一次演练发现回滚耗时 18 分钟,远超预期,排查后是快照索引没建好。修完之后降到 4 分钟左右。
4. 100 人以上的中大型组织:私有化部署 + 权限域隔离是前提
100 人以上、尤其是跨多个法人主体或涉及客户敏感数据的组织,我对工具选型有一个比较明确的判断:优先考虑支持私有化部署的项目管理平台。
理由是批量分派天然要读取全量的任务、人员、工时数据,一旦这些数据放在公有云上,很多客户的合规审查就过不去。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,数据留在企业内网,这对金融、制造、政务类客户是必要条件。
同时这个规模的组织往往有历史工具包袱。如果原来用的是 Jira,迁移成本和迁移风险会成为选型的核心考量。PingCode 支持 Jira 平滑迁移,任务、状态机、自定义字段、附件、评论都能对应迁移,对于正在做国产替代的团队来说是一条务实的路径。
在这个规模上,我还建议做三件事。第一是按业务域拆权限,实施中心、研发中心、运维中心的批量操作权限互不越界。第二是建立批量操作台账,每月回顾高影响半径的操作。第三是把批量分派纳入变更管理流程,超过一定影响半径的操作走变更评审,而不是走即时执行。

七、不同情况下的取舍:三个必须做的权衡
1. 取舍一:全自动分派 vs 半自动分派
全自动分派的吸引力很大:规则定好,任务自动落到人头上,组长什么都不用做。但我做了 4 个案例之后,现在更倾向半自动。
原因是规则永远滞后于现实。人员技能在变、客户偏好在变、项目复杂度在变,规则一旦写成硬编码,三个月后就会开始产出“技术上正确、业务上荒谬”的结果。而全自动最难的不是执行,是发现问题,因为没有人需要确认,就没有人会去看。
半自动的做法是:规则给出建议分派方案,组长在确认页做一次性审核,审核后批量提交。这个确认动作看起来是多余的,但它是整套方案里唯一能捕捉“规则之外异常”的环节。
我的取舍标准是:只有当规则的命中率连续 3 个月稳定在 95% 以上,且被分派方是内部人员、不涉及客户可见字段时,才可以考虑全自动。
2. 取舍二:集中分派 vs 认领制
集中分派是组长或交付经理统一指派;认领制是把任务放到公共池里,让实施顾问自己挑。
认领制的优点是负载自然均衡、主动性高。缺点是挑肥拣瘦。我见过一个团队改成认领制后,所有简单任务在 2 小时内被抢光,27 条复杂度最高的任务在池子里躺了 6 天没人接。
我的做法是混合模式:结构化任务走批量分派,非结构化任务走认领。标准实施阶段的任务(环境搭建、数据初始化、权限配置等)高度结构化,走批量分派;客户现场支持、突发问题处理这类非结构化任务走认领,同时设最低认领配额,保证难度任务有人接。
3. 取舍三:自建脚本 vs 平台内置批量能力
有些技术实力强的团队会选择自己写脚本调用 API 做批量分派。这个方案在短期内确实灵活,但长期看得不偿失。
问题出在维护成本上。平台版本升级、字段结构调整、权限模型变化,都会让脚本失效。而且自建脚本通常不会做四道闸门,因为它一开始就是为了“快”而写的。我见过一个团队的自建脚本跑了 11 个月,某次 API 分页逻辑变化后,脚本只处理了前 100 条任务就静默退出了,没人发现。
我的取舍标准是:批量分派的主通道必须走平台内置能力,自建脚本只能做“旁路增强”,比如数据预处理、报表生成,绝不能做写操作的主路径。

4. 取舍四:一次全量 vs 分批多次
最后一个取舍是执行节奏。一次全量执行的好处是干净、状态一致、不会出现“改了一半”的中间态。分批多次的好处是风险可控、随时可停。
我的判断是:以“是否会触发通知”为分界线。如果批量操作会触发对外通知或状态流转,就必须分批;如果只是内部字段调整、不触发任何外部可见变化,一次全量更快也更安全。
分批的时候要注意一个细节:批次之间要有明确的分界标识,比如统一的批次号前缀。否则一周后你根本分不清哪些任务是第一批改的、哪些是第二批漏掉的。
八、总结:批量分派的能力边界,决定实施团队的交付上限
回到最初那个 42 个项目、3100 条任务的事故。它真正的教训不是“要小心操作”,而是批量分派是一个需要被设计的系统,而不是一个被使用的功能。
我现在的核心观点有三条,也是这篇文章最想留给你的东西。
第一条,把控制点前移。90% 的错误可以在数据进入系统之前被拦掉,而拦截的成本几乎为零。相比之下,事后回滚的成本是前置校验的几十倍。四道闸门里,输入校验和规则预演的投入产出比远高于其他环节。
第二条,把可逆性当作一等公民。任何批量操作在设计时先回答“怎么撤回”,而不是“怎么执行”。批次快照 + 一体化回滚这套机制,看起来工作量不小,但它把批量分派从“高风险操作”变成了“可大胆使用的日常动作”,这个身份转变带来的效率提升,比省掉几次确认按钮大得多。
第三条,把工具能力和流程能力分开评估。工具提供批量能力,流程提供风险控制,两者不能互相替代。选型时如果只比较“能批量导入多少条”,你大概率会在半年后遇到本文开头的那类事故。对 100 人以上的组织来说,优先看私有化部署能力、权限域隔离能力、以及从既有工具(比如 Jira)迁移的平滑度,这三项决定了你的批量分派方案能不能真正长期跑下去。
如果你现在正准备做批量分派改造,我建议你按这个顺序动手,不要跳步:
- 第 1 周:盘点团队的任务模板,统计规则可复用的比例,把受保护字段列出来。
- 第 2-3 周:落地输入校验和映射表,先用 1 到 2 个项目试跑,不做灰度。
- 第 4-6 周:上线规则预演和负载预检,让组长在确认页看到影响范围。
- 第 7-10 周:实现批次快照与回滚,并做一次真实的回滚演练。
- 第 11 周起:对高影响半径操作启用灰度试跑和审批,配套通知汇总改造。
这套节奏在 130 人规模的团队里大概需要 10 到 12 周。规模更小的团队可以压缩到 3 到 4 周,规模更大的组织建议预留 4 到 6 个月,因为要处理跨部门的权限协商和历史数据迁移。
最后提醒一句:批量分派方案做完之后,一定要做一次“故意出错”的演练。故意导入一份有 5% 空值的映射表,看系统会不会拦住;故意执行一次批量覆盖,看回滚能不能在 5 分钟内完成。没有演练过的风险控制机制,和没有机制差不多。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:批量分配落地方案:实施团队开展任务分派的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367672
读者评论
受保护字段”这条我认同,但落地卡在工具能力上。多数项目管理平台的批量编辑是整条记录覆盖,想做字段级跳过基本得靠自定义工作流或二次开发。我们最后是绕过去的:用状态机卡住验收阶段的任务,不允许批量改负责人,剩下一半还是靠人工核对名单。
我不太同意把Excel方案一棍子打死。问题不在用不用Excel,在于有没有唯一数据源。我们团队十几个人,用Excel加导入反而比工具内规则好维护,因为规则写完之后没人看得懂,改一次得找当初设计的人。前提是导入前锁库,导出到导入之间不接受任何状态变更。
想问下负载预检里的可用工时是从哪来的。我们试过类似的,最后放弃了,原因是工时数据本身不准,顾问不会每天填工时,预检出来的120%没人信,提示几次之后就被集体忽略。如果工时口径这个前置问题不解决,这个校验可能只是个心理安慰。
