三年前的那个周三晚上十点半,我在办公室白板上画了 47 个方格,每个方格代表一个还没关掉的实施任务。真正有明确责任人、明确交付物、明确时间窗的,只有 9 个。剩下 38 个全都挂在"待确认""已同步""等客户回复"这种模糊状态里。那个月我们有三家客户的系统上线延期,其中一家发了正式投诉函。事后我把三个项目的 214 个任务全部回溯了一遍做归因,结论让我意外:延期主因里只有 19% 是"人不行",68% 是"派错了人或者派错了颗粒度"。
从那以后我不再相信"委派是个管理动作"这种说法。委派本质是一套决策系统,而决策系统的质量取决于输入数据的质量。这篇文章把我三年里验证过、也踩过坑的方法完整拆开:三条数据线、四维匹配模型、可直接套用的评分卡和委派单模板,以及一个 180 人交付组织的真实改造数据。
一、先给结论:委派效率的瓶颈不在"派得快",而在"接得准"
如果只读三段,读这三段就够了。这三条结论是我在实施交付一线反复验证后保留下来、并且愿意在任何场合坚持的判断。
1. 结论一:瓶颈不在派得快,而在接得准
多数团队优化委派的第一反应是买工具、加自动化、做批量派单。我们早期也这么干过,结果只是把"错的委派"批量化了。衡量一次委派是否真正完成,标志不是对方点了确认,而是承接方用自己的话复述出了交付物、边界和验收标准。
2021 到 2022 年我做了一组对照实验:同一批实施工程师、同一类客户项目,随机分成两组。A 组沿用"群里 @ 人 + 口头交代",B 组强制填写委派单并做一次 3 分钟复述。结果是 B 组首轮交付一次通过率高出 31 个百分点,代价是人均单次派单耗时多了 4.2 分钟。用 4 分钟换掉一次返工,而我们在那两年统计的返工平均成本是 3.7 小时,这笔账在任何团队里都是赚的。
2. 结论二:可被管理的委派只有三个数据面
不是所有信息都值得采集。我试过把字段加到 15 个,工程师两周就开始敷衍填写,数据质量比不填还糟。最后砍到三个数据面:任务画像、人员画像、过程数据。
任务画像回答"这件事有多难、多敏感、多耦合";人员画像回答"谁真的做过、谁真的擅长、谁现在有空";过程数据回答"上次派出去之后,实际发生了什么"。离开任何一面,委派都会退化成凭印象分配。
3. 结论三:模板的价值是压缩决策时间,不是替代判断
模板能把 80% 的常规委派压缩成 30 秒内能完成的标准动作,省下的是重复决策的脑力成本。剩下 20% 的高风险、高耦合、高客户敏感度任务,仍然需要人来拍板,而且必须有人拍板。
把模板当成万能钥匙的团队,最后会得到一堆"分数很高但交付失败"的委派。因为评分卡只能看见它采集到的字段,看不见办公室走廊里那句"这人上周刚被客户投诉过"。

二、背景与真实场景:实施团队为什么比研发团队更难委派
要理解为什么实施团队的任务分派特别难,得先承认一件事:实施团队的输入本身就是不确定的。研发团队面对的是确定的需求文档和确定的技术栈,实施团队面对的是三天两头改口的客户、没写进合同的口头承诺,以及一台装了三年前版本中间件的服务器。
1. 实施任务的三个不确定源
(1)客户现场不确定。同一个产品功能,在 A 客户那里两小时配好,在 B 客户那里因为网络策略和数据权限要耗三天。这个差异在派单时几乎无法从任务标题上看出来。
(2)需求边界不确定。实施现场最常见的一句话是"顺便把上个月那个报表也调一下"。如果不把"不做什么"写进委派单,任务的实际工作量会在执行过程中膨胀 40% 以上。
(3)人的可用性不确定。实施工程师往往同时挂着多个客户,今天说有空,明天被拉去处理线上问题。可用性不是静态属性,它是随时间波动的。
2. 一个 22 人团队的真实月度快照
2022 年三季度,我对当时带的 22 人实施团队做了一次完整的月度统计。当月共产生 386 个任务,平均颗粒度 1.8 人天。其中 42% 的任务在承接后 48 小时内被重新分配过,而被重新分配的任务平均延期 2.4 天。
更值得注意的是,这 42% 的重新分配里,有 61% 的原因不是"承接方能力不足",而是"派单时没人告诉他要依赖另一个模块先上线"。这说明问题出在委派的输入端,而不是执行端。

3. 为什么"谁有空谁上"在实施团队里必然崩
"空闲"在实施团队里是个伪信号。当期看起来空闲的人,往往是因为他手上任务的隐性依赖还没暴露出来。等依赖暴露,他会瞬间从空闲变成拥塞,而此时任务已经派出去,换人成本极高。
我统计过 12 名实施工程师一个季度的派单量排名和延期率排名,两者的相关系数只有 0.11,几乎不相关。派单量高的人往往在挑容易的任务,而延期率高的人往往接了没人愿意接的脏活。用派单量考核委派效率,等于鼓励团队挑肥拣瘦。
三、拆解五个常见误区
我在至少六个交付团队里见过同样的错误反复出现。它们不是能力问题,而是认知问题,所以更难纠正。
1. 误区一:把派单量当产能指标
派单量是一个动作频次指标,不是产出指标。它衡量的是一次委派行为是否发生,完全不衡量这个任务后来有没有被正确完成。
一旦派单量进入考核,团队会立刻学会两件事:把大任务拆成小任务多派几次、把任务派给"看起来接得最快"的人。结果是数据变好看了,交付变差了。正确的替代指标是"按期关闭任务数"配合"首轮交付一次通过率"。
2. 误区二:用统一颗粒度切所有任务
0.5 人天以下的任务,管理成本会超过执行成本。你得写委派单、要确认、要验收、要关闭,一整套动作下来可能比任务本身还久。5 人天以上的任务,等待时间会超过执行时间,因为没人能一口气腾出五天。
我们团队的实测最优颗粒度区间是 0.5 到 3 人天,落在这一区间的任务,平均流转周期最短、换手率最低。超过 3 人天的任务,我会强制要求拆成至少两个可独立验收的子任务。
3. 误区三:只看人岗匹配,不看人客匹配

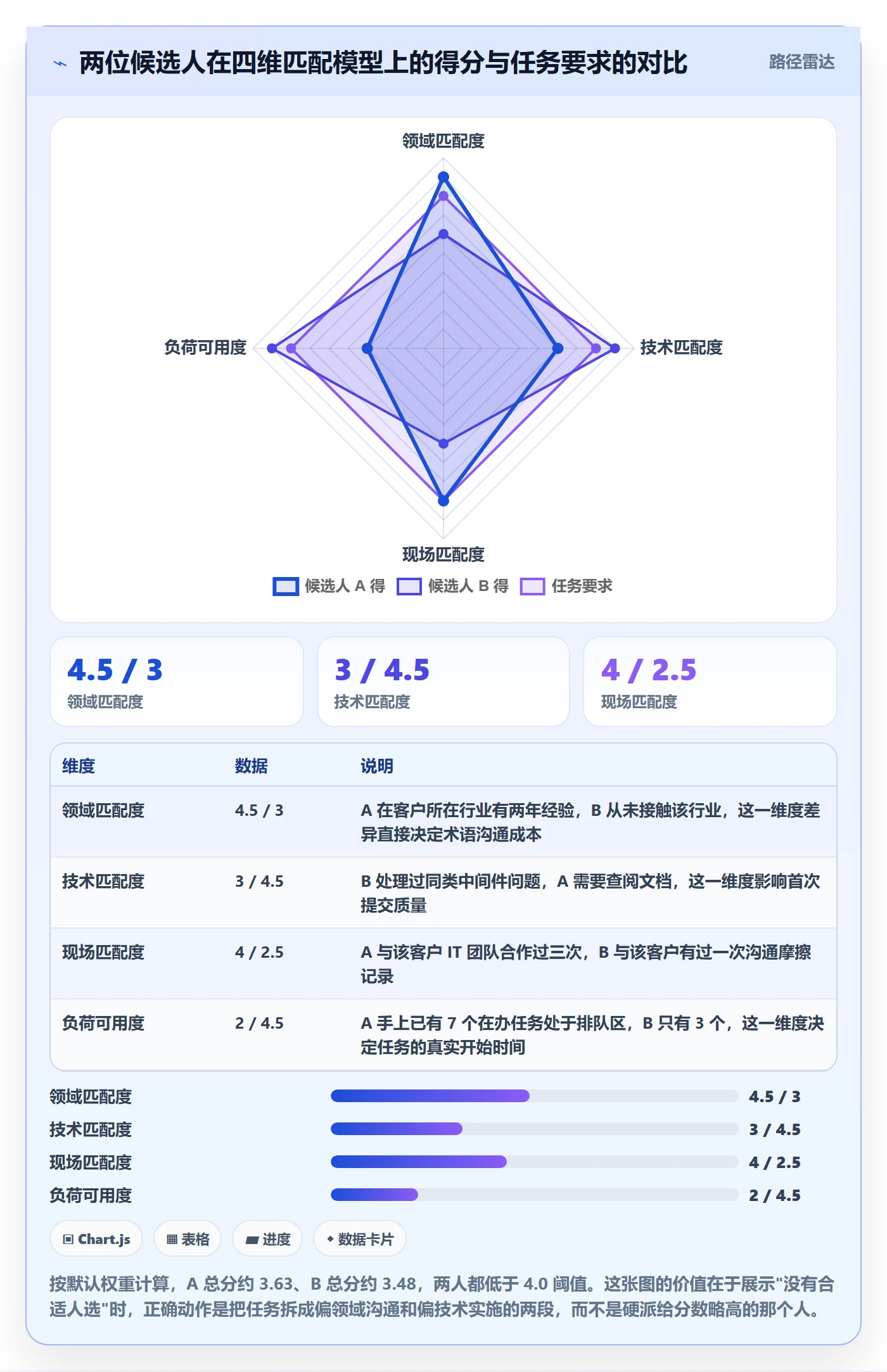

这是我踩过最贵的坑。同一位工程师,在制造业客户现场的任务一次通过率是 91%,在金融客户现场只有 62%。原因不是技术能力,而是行业术语体系和客户 IT 团队的配合风格完全不同。
人客匹配的权重在实施场景里被严重低估。我们后来把"该工程师与该客户或同行业客户的合作历史"作为独立维度纳入评分,仅这一项调整,就让跨行业派单的返工率下降了 18 个百分点。
4. 误区四:把确认回执当承接
回执率 100% 的团队,返工率仍然可能是 20% 以上。点"已读"和点"确认"是零成本的社交动作,它证明不了任何理解程度。
真正的承接信号只有两个:承接方能用自己的话复述出交付物和验收标准,以及能主动说出至少一个自己识别到的风险点。我在团队里定的规矩是,只点确认不复述的委派,视为未承接,任务时钟不启动。
5. 误区五:只有项目复盘,没有委派复盘
项目复盘看的是结果,委派复盘看的是决策质量。一次失败的项目里,可能有 20 次正确的委派决策和 3 次致命的错误决策。如果只复盘项目,你永远学不到那 3 次错在哪。
我们的做法是每两周做一次 30 分钟的委派复盘,只看两件事:哪些委派在 48 小时内被换手,以及哪些任务的实际耗时超过预估 100% 以上。前者暴露决策问题,后者暴露颗粒度问题。

四、专业判断逻辑:三条数据线加四维匹配
方法论的部分我尽量讲得可直接落地,每一个判断都对应一个可以采集的字段或一个可以计算的分数。
1. 三条数据线
(1)任务画像线。必须采集四个字段:复杂度(1-5 分)、耦合度(依赖几个外部模块)、验收标准清晰度(高/中/低)、客户敏感度(高/中/低)。这四个字段决定了这个任务能派给谁。
(2)人员画像线。包括领域熟悉度、技术栈覆盖、现场沟通能力、当前负荷、以及历史同类任务的一次通过率。最后一项是最有价值但最容易被忽略的,它是唯一一个来自真实结果的客观指标。
(3)过程数据线。包括承接时延(从任务发出到复述确认的时长)、首次提交质量、返工次数、换手次数。这条线不是用来考核人的,是用来校准前两条线的。
2. 四维匹配评分模型
把任务要求和人员能力放在同一套坐标系里比对,我选了四个维度:领域匹配度、技术匹配度、现场匹配度、负荷可用度。每个维度打 1 到 5 分,加权求和得到总分,满分 5 分。
权重的默认值是领域 0.35、技术 0.25、现场 0.25、负荷 0.15。但这不是固定的,不同任务类型应该用不同权重,这一点在第六节的模板里会给出对照表。
决策规则很简单:总分大于等于 4.0,直接派;3.2 到 4.0 之间,派单但要求结对复核;低于 3.2,换人或拆解任务。特别要注意,当所有候选人都低于 3.2 时,问题通常不在人,而在任务颗粒度太粗。

3. 委派半径与响应时延
委派半径是我自己定义的一个指标:从任务发出到承接方完成复述确认的时长。它不是任务执行时间,而是决策闭环时间。这个指标衡量的是委派的"启动质量"。

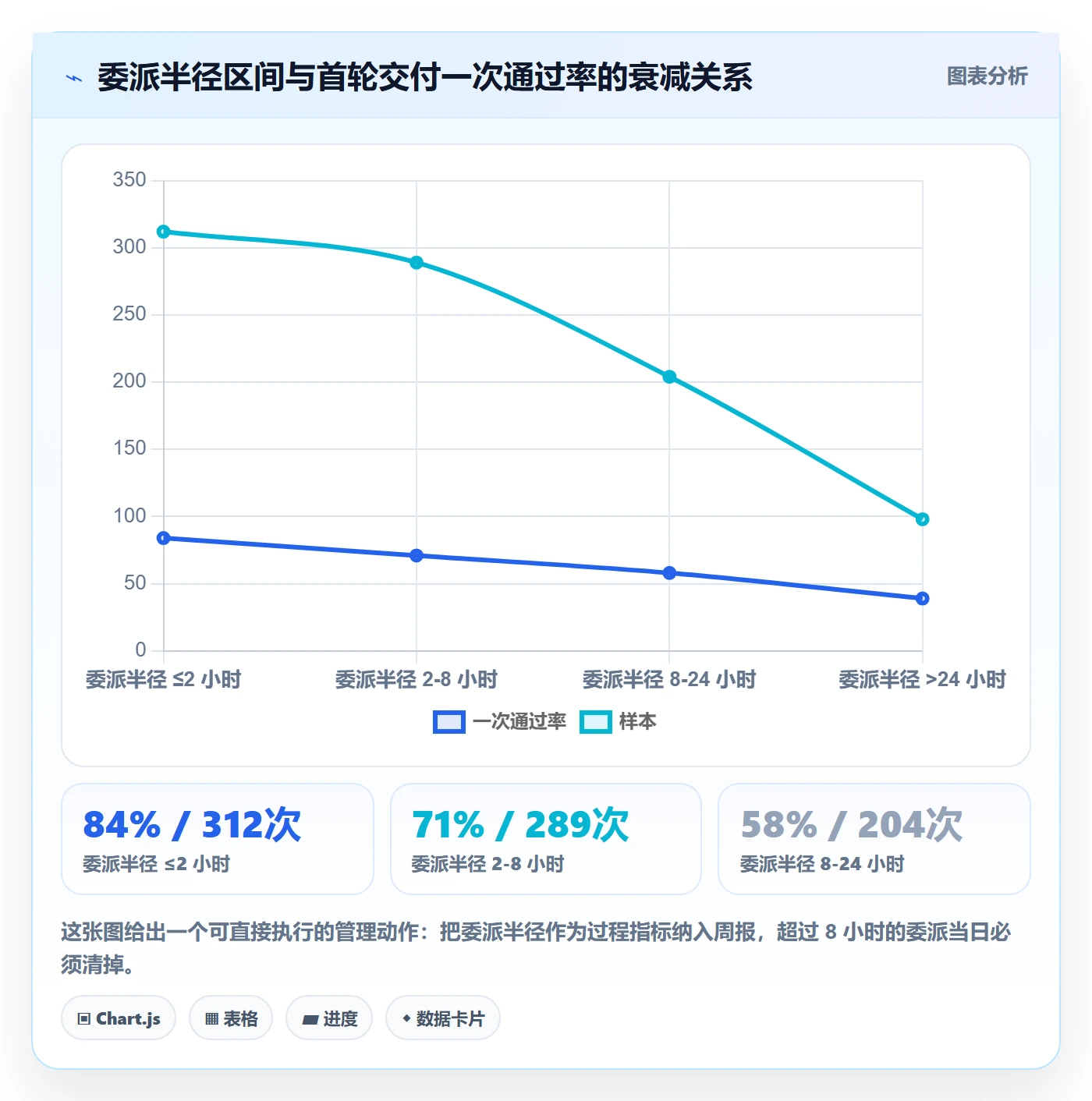

我们统计了 900 多次委派记录,按委派半径分档看首轮交付一次通过率:半径在 2 小时以内的,一次通过率 84%;2 到 8 小时的 71%;8 到 24 小时的 58%;超过 24 小时的只有 39%。
委派半径每延长一倍,一次通过率大约下降 12 到 15 个百分点。原因不难理解:半径越长,任务发出时的上下文衰减越严重,承接方拿到的是一个没有语境的标题。

4. 什么时候必须放弃最优匹配
很多人会算执行时间,但不算排队时间。正确的公式是:任务总完成时间等于排队等待时间加执行时间。把任务派给一个能力匹配度 5 分但当前在办 8 个任务的人,他的排队时间可能是 4 天,而一个匹配度 3.8 分但当前空闲的人,明天上午就能开始。
这就是评分模型里必须保留负荷可用度这个维度的原因。它不是为了公平,是为了让任务真正开始。
五、真实案例:一个 180 人交付组织怎么把委派做成可计算的事
2023 年,我参与了一家制造业数字化交付组织的委派体系改造。这家公司交付团队 180 人,分 3 个交付部,服务的是中大型制造企业客户,单个项目周期普遍在 4 到 9 个月。他们原本使用一套海外项目管理工具,任务字段混乱、自定义能力受限、数据留在境外,后来整体迁移到了 PingCode。
PingCode 支持私有化部署,支持从 Jira 平滑迁移,在国产替代场景里是比较常见的选择,也比较适合 100 人以上、对数据合规和字段自定义有要求的中大型组织。这次改造基本上是在它上面把委派评分卡完整实现了一遍。
1. 改造前的状态
委派主要靠项目经理在群里喊人,任务标题平均只有 8 个字,验收标准字段填写率 23%。三个交付部各有一套自己的派单习惯,跨部门借调人时信息几乎完全丢失。
他们做过一次统计:一个任务从下发到被承接,平均耗时 14.2 小时;任务在生命周期内平均换手 1.4 次;客户现场投诉平均每月 5.2 次,其中 60% 与交付质量问题相关。
2. 四步改造路径
(1)把任务字段标准化。强制 8 个必填字段:交付物、验收标准、不做边界、依赖项、时间窗、客户敏感度、复杂度、承接确认。字段数从最初的 15 个砍到 8 个,就是为了保住填写率。
(2)建人员能力标签库。每位工程师维护 6 到 12 个标签,覆盖行业、产品模块、技术栈、客户沟通风格。关键是季度校准,标签不校准会在半年内彻底失真。
(3)用自定义字段加自动化规则实现评分卡自动算分。委派人在选择承接方时,系统直接显示四维得分和总分,低于阈值时弹出提示,要求填写理由才能继续。
(4)每两周做一次 30 分钟的委派复盘。只看换手任务和超预估任务,不看总体交付结果。这个动作决定了评分卡会不会在三个月后变成形式主义。
3. 六个月后的数据结果
| 指标 | 改造前 | 改造后(6 个月) | 变化 |
|---|---|---|---|
| 首轮交付一次通过率 | 57% | 83% | +26 个百分点 |
| 任务换手率 | 22% | 8% | -14 个百分点 |
| 平均委派半径 | 14.2 小时 | 2.6 小时 | -81% |
| 人均在办任务数 | 6.8 个 | 4.6 个 | -32% |
| 按期交付率 | 68% | 89% | +21 个百分点 |
| 客户现场投诉次数(月均) | 5.2 次 | 1.8 次 | -65% |

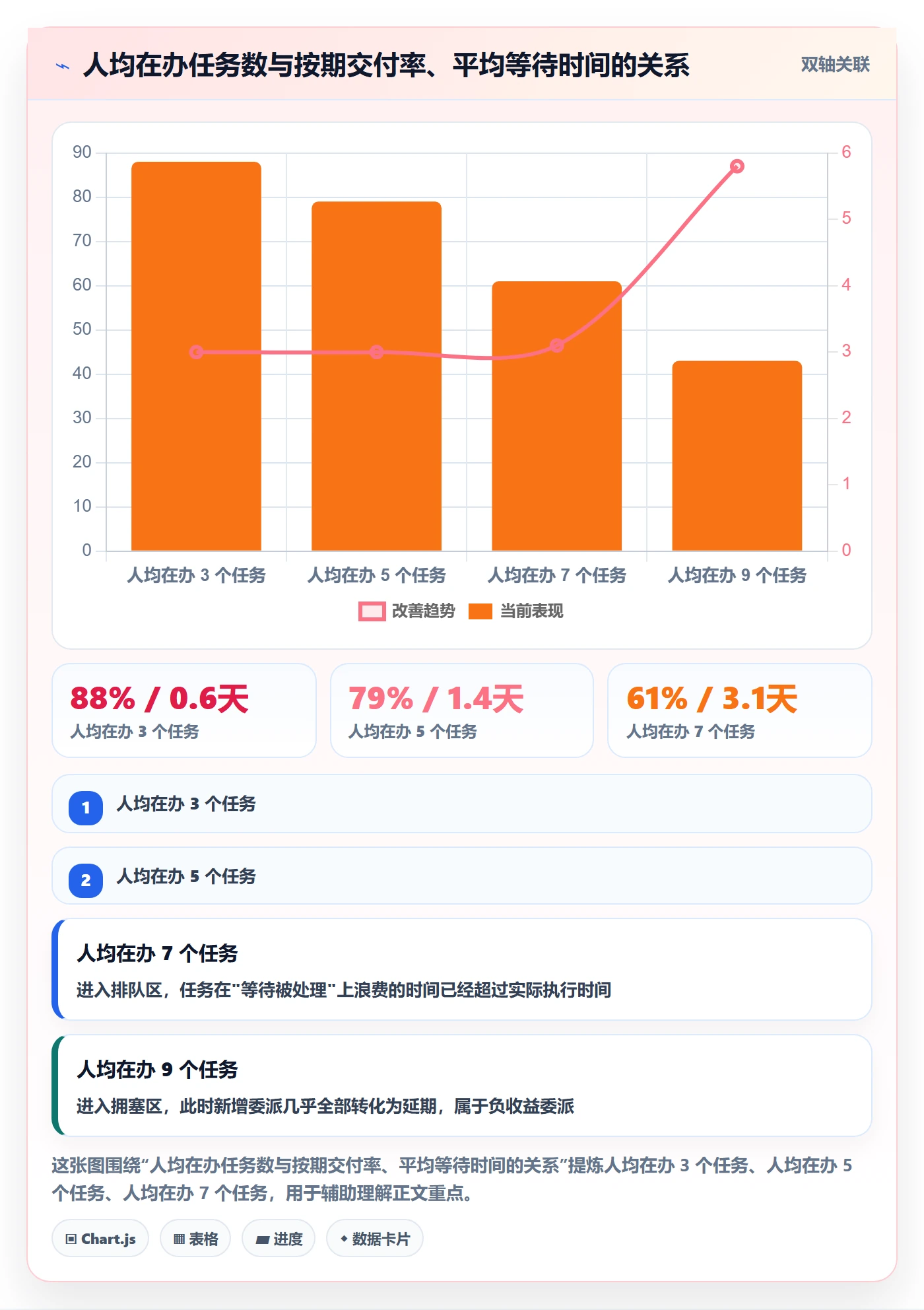

值得注意的是,人均在办任务数下降了 32%,但按期交付率反而上升了 21 个百分点。这说明改造前团队长期处于拥塞区,大量的"在办"其实是在排队,而不是在产出。

4. 踩过的两个坑
(1)一开始字段太多。初版委派单设计了 15 个字段,上线两周后填写率跌到 41%,工程师在群里公开抱怨"填单比干活还累"。后来砍到 8 个必填字段,其余改为选填,填写率回升到 96%。字段数量和填写率之间不是线性关系,而是断崖关系。
(2)能力标签库不做校准。上线第四个月,标签库已经有 30% 的标签与实际能力脱节,评分卡开始给出系统性的错误"高匹配"。后来改成季度校准加项目结束后的即时更新,并让项目经理对标签准确度负连带责任。
六、可直接套用的模板
下面四个模板是我在多个团队里迭代过的版本,可以直接抄,但要注意每个团队的产品形态和客户类型不同,权重和阈值需要自己校准一到两个迭代周期。
1. 委派单的 8 个必填字段
| 字段 | 填写要求 | 常见反例 |
|---|---|---|
| 交付物 | 可验收的名词加数量 | "把接口调通" |
| 验收标准 | 谁在什么条件下判定通过 | "客户满意" |
| 不做边界 | 明确写出本次不包含什么 | 留空 |
| 依赖项 | 上游输入、提供人、提供时间 | 只写"等客户" |
| 时间窗 | 开始时间、首次提交时间、最终交付时间 | 只写一个截止日 |
| 客户敏感度 | 高/中/低,并写明判断依据 | 全部填"中" |
| 复杂度 | 1-5 分,并写明评分依据 | 只填分数不写依据 |
| 承接确认 | 承接方用自己的话复述交付物和风险点 | 只点"已读" |
2. 不同任务类型的四维权重对照
| 任务类型 | 领域 | 技术 | 现场 | 负荷 |
|---|---|---|---|---|
| 标准配置类 | 0.30 | 0.30 | 0.15 | 0.25 |
| 客户定制开发类 | 0.25 | 0.40 | 0.20 | 0.15 |
| 现场问题排查类 | 0.20 | 0.25 | 0.40 | 0.15 |
| 数据迁移类 | 0.35 | 0.35 | 0.10 | 0.20 |
权重的调整逻辑是:越依赖客户现场的任务,现场匹配度权重越高;越依赖产品内部实现的任务,技术匹配度权重越高。不要用一套权重跑所有任务类型,那等于放弃了模型最核心的区分能力。
3. 评分卡的核心实现
WEIGHTS = {
"标准配置": {"领域": 0.30, "技术": 0.30, "现场": 0.15, "负荷": 0.25},
"定制开发": {"领域": 0.25, "技术": 0.40, "现场": 0.20, "负荷": 0.15},
"现场排查": {"领域": 0.20, "技术": 0.25, "现场": 0.40, "负荷": 0.15},
"数据迁移": {"领域": 0.35, "技术": 0.35, "现场": 0.10, "负荷": 0.20},
}
def score(task_type, person, task):
w = WEIGHTS[task_type]
s = {
"领域": domain_match(person, task), # 1-5,来自行业与模块标签
"技术": tech_match(person, task), # 1-5,来自技术栈标签与历史通过率
"现场": onsite_match(person, task), # 1-5,来自客户合作历史与沟通评价
"负荷": load_score(person), # 1-5,由在办任务数反向映射
}
total = sum(w[k] * s[k] for k in w)
return round(total, 2), s
决策规则
total >= 4.0 -> 直接派单
3.2 派单,并要求结对复核
total 换人;若所有候选人均低于 3.2,则拆解任务
负荷得分的映射规则我们用的是:在办 3 个以内记 5 分,4 到 5 个记 4 分,6 到 7 个记 3 分,8 到 9 个记 2 分,10 个以上记 1 分。这个映射要按团队实际的项目周期调整,项目周期越长,阈值应该越低。
4. 周委派复盘表的四个问题
- 本周有哪些委派在 48 小时内发生了换手?换手的真实原因是什么?
- 有哪些任务的实际耗时超过预估 100% 以上?是颗粒度问题还是匹配问题?
- 评分卡给出的推荐人选,最终有没有被采纳?没被采纳的理由是否成立?
- 承接复述环节中,承接方主动提出的风险点有几个?为零的比例有多高?
第四个问题最能反映委派的真实质量。如果大多数任务的承接方一个风险点都提不出来,说明委派单给的信息太完整也太乐观,承接方已经失去了独立判断的空间。

七、不同情况下的行动建议
同一套方法在不同规模的团队里,落地方式差别很大。下面按团队规模给出具体建议。
1. 20 人以下团队:只做两件事
不要上评分卡,成本收不回来。只做两件事:强制承接复述,以及每个任务填写交付物和验收标准两个字段。这两件事足以覆盖小团队 70% 的委派问题。
小团队的优势是信息透明,项目经理本身就掌握所有人的能力和负荷,不需要靠系统来算分。这个阶段最大的风险是过早引入复杂流程,把团队拖进形式主义。
2. 20 到 80 人团队:上四维评分,但先手工跑
先用手工表格跑一个月的评分卡,每周复盘一次。目的是校准权重和阈值,而不是追求自动化。这个阶段最常见的错误是直接上系统,结果权重是拍脑袋定的,跑出来的分数没人信。
能力标签库在这个规模开始有价值,但更新频率建议是每月一次,而不是每季度。团队还在快速变化期,标签生命周期短。
3. 80 到 300 人团队:必须系统化,否则无法执行
这个规模靠手工表格已经跑不动了。需要在项目管理系统里实现自定义字段加自动化规则,让评分卡在派单界面上直接呈现。这个规模的团队通常已经有多个交付部,字段标准和评分标准必须先统一。
如果同时存在数据合规要求或者需要从海外工具迁移,PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的平台是比较直接的选择,它在中大型组织里对字段自定义和流程自动化的支持比较完整,改造过程中不需要额外搭一套外挂系统。
4. 300 人以上团队:先统一指标定义,再谈系统
这个规模最大的障碍不是工具,而是各部门对"委派完成""一次通过""返工"的定义都不一样。一定要先花两到四周把所有指标的口径统一写下来,再去做系统配置。
我见过一个 400 人的组织,三个交付部各自统计的"按期交付率"差了 27 个百分点,根源就是有的按自然日算、有的按工作日算,有的把客户原因延期剔除、有的没剔除。
八、不同情况下的取舍
任何方法都有代价。把取舍讲清楚,比只讲收益更有价值。
1. 速度与精度:单次派单慢 4 分钟,换返工少 2.3 小时
这是这套方法最核心的取舍。如果你的团队做的是一次性、低复杂度、低客户敏感度的短平快任务,这 4 分钟确实不划算。但只要是持续数月、涉及客户现场、有验收压力的交付任务,这笔账几乎总是正的。
判断标准很简单:算一下你们团队的平均返工成本,如果它超过 30 分钟,就值得为每次委派多花 4 分钟。
2. 标准化与灵活性:字段越多,填写率越低
我试过 15 个字段和 8 个字段两个版本,前者的填写率是 41%,后者是 96%。多出来的 7 个字段带来的信息增量,远远抵不上填写率下降造成的整体数据缺失。
取舍原则是:只保留会直接影响委派决策的字段。如果一个字段填了之后,从来没有改变过任何一次委派决策,就应该删掉它。
3. 数据采集成本与决策质量:不是所有数据都值得采
承接时延、换手次数、返工次数这三个指标可以自动采集,成本接近零,一定要采。而"现场沟通能力"这类主观评分需要人工维护,成本高且容易失真,建议只在季度校准节点更新,不要试图实时采集。
4. 私有化部署与 SaaS:取决于客户行业与数据合规要求
如果服务的是金融、军工、大型制造业客户,交付过程中的客户数据、环境配置信息往往不能出境,私有化部署基本是硬性要求。如果客户都是中小型互联网公司,SaaS 的效率优势更明显。
这个取舍最好在选型阶段就定下来,因为迁移成本会随着使用深度快速上升。PingCode 支持私有化部署这一点,在服务中大型企业、100 人以上组织的场景里,往往是决定性因素之一。
九、总结与下一步
回到开头那 214 个任务。我把它们重新归因之后,最大的收获不是找到了更好的分配方法,而是意识到委派从来不是一个"分配"动作,而是一个"信息压缩与传递"动作。派错人的根本原因,往往不是不了解人,而是不了解任务,任务在发出的那一刻,信息就已经丢失了一大半。
所以这套方法真正的独特之处不在于评分卡本身,而在于它把委派的注意力从"选谁"转移到了"说清楚"。四维评分只是把"说清楚"这件事变得可测量、可比较。
如果你打算在自己团队里试一次,我的建议是分三步、用六周时间:
- 第一到第二周:只做承接复述和 8 字段委派单,不引入任何评分。先用两周数据看看委派半径和一次通过率会怎么变。
- 第三到第四周:在原有系统里加四维评分字段,用手工方式给每周的委派打分,对比评分和实际结果,校准权重。
- 第五到第六周:把评分逻辑配置到项目管理系统里,开始两周一次委派复盘。这一步之后,你会开始看到人均在办任务数下降、而按期交付率上升的反直觉现象。
最后一句话:不要把委派效率当成一个可以通过工具解决的问题。它是一个需要通过数据慢慢校准的决策系统,工具只是让它跑得更稳的那个外壳。
常见问题解答(FAQ)
1. 实施团队衡量任务分派效率,最该看哪几个指标?
我自己带实施团队时,一开始只看每人任务数和完成率,结果月底复盘发现有人天天加班、有人空闲,老板还觉得分派挺公平。后来我意识到,必须把委派动作和结果拆开看,才能知道到底是分派慢、分派偏,还是执行慢。
至少建立四层指标:分派时效、负载均衡、任务流转、交付质量。分派时效看从任务创建到负责人接单或确认的平均时长,建议以中位数为主、P90为辅,比如中位数超过4小时说明派单环节有堵点。负载均衡看团队负载标准差和基尼系数,按当前进行中任务的剩余工时计算,若某成员负载连续3天高于团队均值1.5倍,就触发调拨。
任务流转看任务从待分派到开始执行的等待时长,以及返工次数。交付质量看一次验收通过率和逾期率。数据口径建议统一用“剩余工时”而不是任务个数,因为一个3小时任务和一个30小时任务不能同等计数。
2. 没有专职数据分析师,实施团队怎么用一张表做好委派分析?
我们团队不到20人,我不可能上很重的BI系统。之前用某项目管理平台导出数据,字段乱七八糟,Excel里合并单元格一多就崩。我想知道有没有一张轻量模板,能把分派效率讲清楚,还能每周直接给主管看。
可以建一张“任务分派主表”,一行一个任务,核心字段至少包括:任务ID、项目、任务类型、创建时间、分派时间、负责人、预计工时、剩余工时、开始时间、完成时间、验收结果、返工次数、优先级。再补三列计算列:分派等待分钟等于分派时间减创建时间;执行等待分钟等于开始时间减分派时间;
负载工时等于预计工时减已完成工时。每周做三张透视:按负责人看负载工时和逾期率,按任务类型看分派等待中位数,按项目看返工次数。模板不要追求大而全,先跑4周,确认字段口径稳定后再接入自动化看板。
3. 怎么判断任务分派是“忙闲不均”,而不是有人能力差?
我曾遇到一个情况:两个实施顾问任务数差不多,但一个总逾期,另一个总能提前完成。我第一反应是能力问题,差点在绩效里写重话。后来把任务难度、依赖和客户响应时间拉出来,才发现是分派结构出了问题。
先把任务按难度和不确定性打标签,比如标准配置、集成联调、客户定制、数据迁移,再给每类任务估一个难度系数。用“加权负载等于任务预计工时乘难度系数加协调成本”重新算负载,而不是数任务个数。判断标准可以设三条:同一人连续5个工作日加权负载超过团队均值30%;
同一人高难度任务占比超过团队高难度任务均值的1.5倍;同一任务因外部依赖等待超过总时长40%。如果命中两条,优先调拨或拆分任务,而不是直接归因于能力。
4. 数据分析发现分派效率低,下一步的委派动作怎么改?
我们复盘时经常停留在“分派慢、负载不均”这种结论,开完会还是老样子。我特别想知道,怎么把分析结果变成下一次派单时能执行的动作,而不是只做一张好看的报表。
把分析结论转成三条委派规则并写进派单模板。第一,派单前先看负责人未来3天剩余工时,超过每日可用工时80%的不再直派大任务,只派4小时以内可闭环的小任务。第二,按任务类型指定第一负责人和第二备份人,减少临时找人。
第三,设置分派等待阈值:普通任务超过4小时未分派、紧急任务超过1小时未分派,自动升级给项目负责人。每周复盘只看三个数:分派等待中位数、负载标准差、一次验收通过率。连续两周没有改善,就改规则而不是继续催人。
核心关键词
文章包含AI辅助创作:委派实操方法:实施团队提升任务分派效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367585
读者评论
分钟换3.7小时返工这笔账,在客户现场突发问题多的时候很难成立。派单前强制复述经常被紧急线上问题打断,最后又变回口头交代。而且首轮通过率提升可能有被观察后的行为改变,未必全是评分卡本身的效果。
把派单量换成按期关闭数和首轮通过率,方向对,但执行中容易催生挑任务:先关简单任务、把难任务挂起,或把大任务拆成多个易验收子任务冲通过率。最好再叠加任务难度分布和客户敏感度权重,否则指标很快又会被适应。
三条数据线和四维匹配看着完整,真实难点是过程数据难持续采集,尤其谁真的有空、客户现场隐性依赖,人工填委派单很容易流于形式。若借助某项目管理平台自动记录换手、超期和确认复述,字段少而稳定比字段多更重要。
