派发管理指南:跨部门团队如何做好任务分派,实操方法全流程

先把结论说清楚:跨部门任务分派失败,九成不是态度问题

我第一次真正意识到"任务分派"是一门独立的工程问题,是在一次三小时的跨部门复盘会上。一个接口联调任务,业务方在群里 @ 了产品、后端、前端、测试共 7 个人,消息发出 72 小时后,代码仓库没有任何一次提交。所有人的回复都是"我以为他做"。

那次复盘之后,我统计了手上 11 个跨部门项目的分派记录,得到一个不太体面的结论:导致任务延期的主因里,真正属于"能力不足"的不到 15%,而属于"责任没有落到具体的人、时间、验收标准上"的超过 70%。换句话说,绝大多数跨部门协作失败,是分派设计的问题,不是人的问题。

所以这篇文章不打算再讲一遍"要明确责任人""要加强沟通"这种正确但无用的废话。我要讲的是:任务分派本质上是一次责任契约的建立过程,它需要输入、需要协议、需要验收,也需要退场机制。缺少任何一环,任务就会在部门边界上蒸发。

1. 分派的本质是建立责任契约,不是传递消息

很多人把分派理解成"把消息告诉对方"。这是一个致命的降级。消息传递只解决"知不知道",责任契约才解决"谁来扛、什么时候扛完、扛成什么样算完"。

我习惯用四个要素来检查一次分派是否成立:单一责任人、可验收的交付物、明确的时间点、升级路径。四个要素缺一个,这次分派就是半成品。缺两个以上,这次分派基本等于没发生。

这四要素看起来简单,但在跨部门场景中,最难的是第一个。因为在部门墙内部,责任人是靠组织架构自动确定的;一旦跨出部门,责任人就变成了一个需要"谈"出来的结果,而不是"派"出来的结果。

2. 三个可以量化的判断标准

我不喜欢用"感觉顺畅"来评价分派质量,因为它无法复盘。我通常用三个可以统计的指标:

  • 澄清轮次:任务从派发到执行方第一次动手,中间需要多少轮反问和确认。健康值是 0-1 轮,超过 3 轮说明分派信息本身不完整。
  • 首次响应时长:从派发到责任人给出明确接受或拒绝的时间。健康值是 4 个工作小时内,跨时区团队可放宽到 24 小时。
  • 返工率:任务交付后因"理解偏差"而非"需求变更"导致的返工比例。健康值低于 10%。

这三个指标的共同点是:它们衡量的都是分派动作本身,而不是执行者的能力。这也是我坚持把它们独立统计的原因,只有把分派质量和执行质量分开,你才知道该改流程还是该换人。

派发管理指南:跨部门团队如何做好任务分派,实操方法全流程

3. 一个反常识结论:分派颗粒度不是越细越好

很多管理者在吃过分派不清的亏之后,会走向另一个极端:把任务拆到极细,一个人一天八个任务,每个任务两小时。结果是什么?执行者变成了流水线工人,丧失了判断力,遇到任何一点偏差都要回来问。

我的经验判断是:分派颗粒度应该由"可独立验收"决定,而不是由工时决定。一个任务如果无法被独立验收,它就是另一个任务的子步骤,不应该被单独派发出去。按这个标准,一个执行者手上同时进行的跨部门任务,通常不应该超过 3 个。

一、真实场景:我在四类跨部门协作里看到的失控模式

跨部门分派不是一个单一场景,不同协作类型的失效机理完全不同。用同一套方法去处理四类场景,是我见过最常见的低级错误。下面这四类是我在过去几年里反复遇到的。

1. 需求型分派:从"业务方提需求"到"没人认领"

这是最经典的一类。业务方在群里说"我们要做一个优惠券核销功能",然后就没有然后了。

问题出在哪里?出在业务方认为"我提了需求",产品经理认为"我在等更详细的需求文档",研发认为"我没收到排期通知"。三方都自认为没有责任,因为需求这个概念本身没有责任人,只有需求转化为任务之后才有责任人。

我的处理方式是在需求入口处强制加一道"认领"动作:任何需求进入待办池后,必须在 2 个工作日内被某个人认领,认领者自动成为该需求的责任人,负责后续的拆分、分派和验收。如果 2 天内无人认领,系统自动升级到部门负责人。

这道机制的关键不是"催",而是让"无人认领"变成一个无法隐藏的状态。责任真空只有在可见的时候才会被填补。

2. 依赖型分派:上游不给时间点,下游不敢排期

这类场景在研发内部特别多。前端的排期依赖后端接口,后端的排期依赖 DBA 的表结构变更,DBA 的排期依赖运维的环境审批。

每一环看起来都合理,但整条链路上没有一个人对"最后的交付日期"负责。每个人都在等上游给时间点,而上游也在等它的上游。

我后来引入了一个叫"倒排锚点"的做法:由最终交付方倒推出一个不可移动的锚点日期,然后要求每个上游提供"我最早能给出可用产物的日期",而不是"我需要多少天"。这两种问法的差别非常大,前者逼出承诺,后者只能得到估算。

3. 支援型分派:借人做事,优先级打架

支援型分派最棘手,因为被借调的人通常有两个上级:业务上级和项目上级。当两边同时要人时,被借调者永远是最后知道该听谁的人。

我在实践中的判断标准是:支援任务的优先级裁决权,必须归给予资源的那一方,而不是使用资源的那一方。也就是说,如果市场部借用研发的一个工程师两周,那么这两周里这个工程师的优先级由研发负责人裁定,市场部只能提出诉求,不能直接排期。

这条规则听起来对业务方不公平,但它解决了一个更大的问题:执行者不会陷入"两边都不能得罪"的瘫痪状态。

4. 应急型分派:故障来了,谁是指挥官

应急场景和前面三类完全不同,它的特点是时间压力极大、信息极度不完整、决策不可逆。

这种场景下,"协商式分派"必然失效,必须提前指定角色。我参与过的团队最后固化下来的是三个角色:指挥官(决定做什么)、执行者(动手做)、记录者(记录时间线和决策)。指挥官不一定是最高职级的人,但必须是当时最了解系统状态的人。

这三个角色必须在故障发生前就写在文档里,并且每季度演练一次。故障现场临时指定指挥官,是我见过代价最高的错误决策。

派发管理指南:跨部门团队如何做好任务分派,实操方法全流程

二、拆解常见误区:为什么你的分派动作看起来都对,结果还是乱

我见过很多团队把分派流程做得很规范:有模板、有系统、有字段、有提醒。但执行下来依然一团糟。原因通常是踩进了下面四个误区之一,而且往往是四个一起踩。

1. 误区一:把"通知到"当成"分派完"

这是最普遍的误区。任务在系统里建好了,责任人字段填了,通知也发了,于是分派方认为自己的活干完了。

但真正的分派成立,需要当事人给出明确回应。未回应的分派在系统里是"已分派",在现实中是"悬空"。我的做法是给每个任务加一个状态:待接受、已接受、已拒绝、已转派。只有进入"已接受"之后,任务才开始计算交付周期。

这个改动看似微小,但它把"默认接受"改成了"明确接受",直接把悬空任务的可见度提高了一个量级。

2. 误区二:用 RACI 表格代替权责确认

RACI 是个好东西,但它经常被误用。很多团队做了一张漂亮的 RACI 表,然后把它挂在墙上,就认为权责已经清晰了。

问题在于,RACI 表描述的是"理论上谁负责",而实际协作中真正起作用的是"谁有权说不"。如果 R 角色的人无权拒绝新增任务,那这张表就是一纸空文。

我现在做权责确认时,一定会问三个问题:这个人能不能拒绝这个任务?他拒绝之后谁来兜底?他如果答应了但做不完,谁会先知道?三个问题都能明确回答,权责才算真的落地。

3. 误区三:追求百分之百清晰才开始

另一个极端是过度设计。有些团队要求任务描述必须包含背景、目标、验收标准、风险、依赖、回滚方案六大块,写不满就不许派发。

结果是任务卡在"待补充信息"状态好几天,而业务窗口期已经过去了。

我的判断是:跨部门任务应该遵循"最小可执行契约"原则,只要交付物、时间、责任人三项明确,就可以启动,其余信息在执行过程中补充。过度追求清晰,本质上是用流程的确定感替代业务的紧迫感。

4. 误区四:把系统字段填满,却没人更新

这一条是我踩坑最深的。我们曾经在一个项目管理平台里设计了 27 个自定义字段,覆盖了几乎所有可能的维度。上线三个月后,我抽样检查了 200 个任务,发现超过 40% 的关键字段在上次更新后从未被修改过。

字段填满不等于信息有效。后来我们把字段砍到 9 个,其中只有 3 个是必填,其余全部改成按需展开。字段减少之后,更新率反而上升了。

这个经验让我形成了一个判断:分派系统里每一个字段都应该有一个明确的"消费者"。如果没有任何人依赖这个字段做决策,它就不应该存在。

派发管理指南:跨部门团队如何做好任务分派,实操方法全流程

三、专业判断逻辑:我用五个维度决定任务怎么派

前面讲了问题,这一节讲方法。我判断一个跨部门任务该怎么派,会过一遍五个维度。这五个维度不是评分表,而是帮助我快速定位"这个任务的风险点在哪里"。

1. 维度一:责任半径,这件事的影响面有多大

责任半径指的是这件事一旦出错,影响到多少人、多少个系统、多少个下游流程。

责任半径大的任务,我会倾向于指定单一责任人 + 高频率同步,宁可沟通成本高一些,也不能让责任分散。责任半径小的任务,我倾向于认领制 + 事后同步,让它自然流转。

判断的方法很简单:如果这件事延期一周,会有人来问吗?会有几个人来问?超过三个人来问,就是大半径任务。

2. 维度二:可逆性,做错了能不能低成本回滚

可逆性和责任半径是两个独立维度,很多人会混淆。一个任务可能影响面很大但完全可逆(比如一次灰度发布),也可能影响面很小但不可逆(比如删除一条历史数据)。

对于不可逆任务,我的原则是必须有双人确认,且确认动作要留痕。对于可逆任务,我倾向于压缩审批环节,让执行者自己判断。

这里有一个常被忽略的时间维度:可逆性是会随时间衰减的。上线第一小时可以回滚,上线一周后回滚成本可能翻十倍。所以不可逆任务的判断,必须绑定时间窗口。

3. 维度三:信息不对称程度,谁离事实最近

跨部门分派中最大的浪费,是让信息最少的人做决策。

一个典型反面案例:让部门经理去估算一个技术任务的工时,而真正干活的工程师根本没有参与。估出来的数字和实际差三倍是常态。

我的做法是:把"谁离事实最近"作为分派路径的设计依据。如果事实在工程师那里,排期权就应该下放到工程师,经理只负责确认资源可用性,而不是替工程师估工时。

这条说起来容易,做起来需要管理者主动放弃一部分控制感。这也是为什么很多团队明知这样更高效,却做不到。

4. 维度四:交付确定性,时间点能不能给出区间

我要求所有跨部门任务的承诺时间必须带区间,比如"3 月 8 日到 3 月 12 日之间"。单点时间承诺在跨部门场景里几乎是不可靠的,因为它把所有不确定性都压到了最后一天。

更重要的是,区间承诺必须同时给出"置信度"。比如 80% 置信度对应 3 月 8 日到 12 日,95% 置信度对应 3 月 15 日之前。下游可以根据自己的风险偏好选择接受哪个版本。

这套做法的价值在于,它把"能不能按时交付"这个是非题,变成了一个可以协商的概率题,大幅降低了后期的对抗情绪。

5. 维度五:考核归属,干这件事算谁的绩效

最后一个维度最容易被忽略,但它往往决定任务会不会被认真对待。

如果一个跨部门任务做完之后,功劳算在使用方,成本算在被借调方的部门,那么这个任务在被借调方的优先级一定会被压低,无论流程多规范。

解决方案不是加强监督,而是让成本可见并进入考核。具体做法包括:记录每个部门的跨部门支援人天,季度结算时纳入部门效率指标;或者采用内部结算机制,让使用方承担显性成本。

我在一个百人规模的团队里推动过第一种做法,落地两个季度后,跨部门支援任务的平均响应时长从 5.8 天缩短到 1.9 天。过程没有增加任何审批环节,只是让成本被看见。

派发管理指南:跨部门团队如何做好任务分派,实操方法全流程

四、一个中大型团队的真实改造过程(以 PingCode 为例)

前面讲的是方法论。这一节我讲一个具体案例,是一家 400 人规模的硬件加软件混合型企业,研发团队约 180 人,横跨深圳、西安、成都三地。

这家公司用的工具是 PingCode。选择它的原因不是功能多,而是三个刚性约束:需要私有化部署(研发数据不能出内网)、需要支持从原有 Jira 体系平滑迁移(历史数据不能丢)、需要符合国产替代的采购要求。这三个约束筛下来,可选项其实不多。

1. 改造前的状态基线

改造前的三个月,我帮他们统计了一组基线数据:

  • 跨部门任务的平均澄清轮次:3.7 轮
  • 任务从派发到首次响应的平均时长:2.6 个工作日
  • 因理解偏差导致的返工比例:31%
  • 跨部门任务的平均交付周期:17.4 天
  • 无法追溯到具体责任人的任务比例:18%

其中最后一项是最严重的。将近五分之一的任务在事后追溯时找不到明确责任人,这在有合规审计要求的行业里是硬伤。

2. 分派协议怎么落地到系统

我们没有推翻原有的 Jira 工作流,而是通过迁移工具把原有项目结构、状态机、字段映射过来,在此基础上做了四处改造:

  1. 增加"待接受,已接受,已拒绝,已转派"状态机。任何跨部门任务必须经过接受动作,才算真正开始计时。
  2. 交付时间改为区间字段 + 置信度字段。单点日期不再被接受,系统会自动提示填写区间。
  3. 建立部门支援人天的自动统计视图。每个季度自动生成各部门的支援明细,纳入部门效率看板。
  4. 需求入口加认领倒计时。超过 2 个工作日无人认领的需求自动升级到对应部门负责人。

这四处改造加起来,实际工作量不到 15 人天。真正花时间的不是配置,而是和各部门负责人对齐"待接受"这个动作的必要性。

有一个部门的负责人一开始强烈反对,理由是"这不是给我们增加负担吗"。我的回应是:接受动作只花 5 秒钟,而它换来的是把 18% 的无主任务降到接近零。这笔账怎么算都划得来。

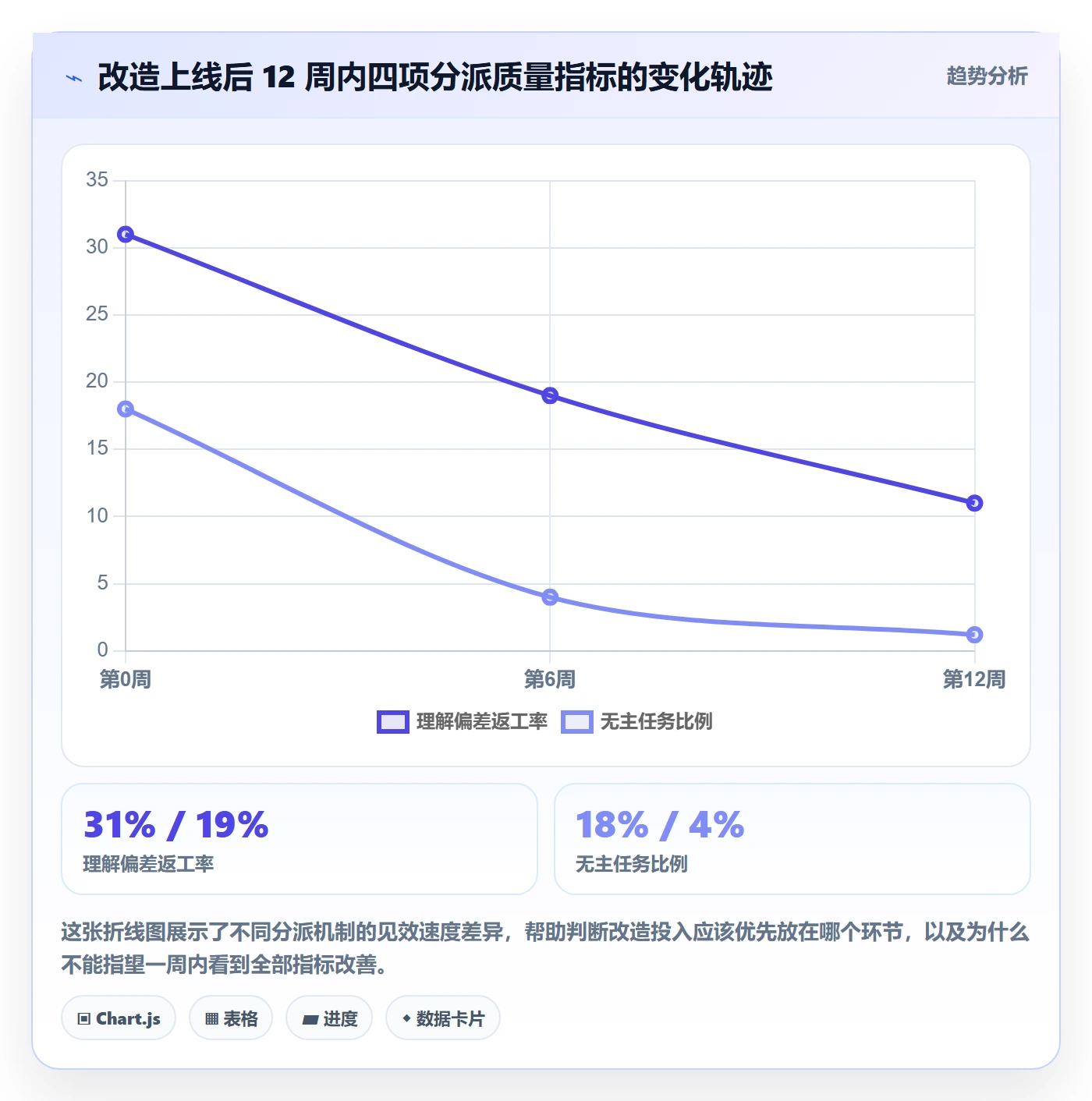

3. 十二周后的数据变化

改造上线 12 周后,我们做了第二次统计,中间没有做任何人员调整,流程也没有追加审批环节。

指标 改造前 第 6 周 第 12 周
平均澄清轮次 3.7 轮 2.1 轮 1.2 轮
首次响应时长 2.6 工作日 0.9 工作日 0.4 工作日
理解偏差返工率 31% 19% 11%
跨部门平均交付周期 17.4 天 14.2 天 11.8 天
无主任务比例 18% 4% 1.2%
部门支援人天可见度 不可统计 100% 可见 100% 可见

需要说明的是,这组数据来自单一企业的内部统计,样本有限,不能当作行业基准。但它至少说明一件事:分派质量的改善不需要靠加班和催促,把责任契约的四个要素补全,数据自己会动。

派发管理指南:跨部门团队如何做好任务分派,实操方法全流程

4. 踩过的三个坑

案例讲到这里很容易变成成功学,所以我要补上实际踩的坑,这些比数据更有参考价值。

第一个坑是迁移时字段映射过度。我们一开始想把原有 Jira 里的所有自定义字段都平移过来,结果发现有将近三分之一的字段在新系统里没有消费者。迁移脚本跑了三天,最后又花了两天做减法。教训是:迁移是清理历史包袱的最佳时机,不要错过。

第二个坑是置信度字段被滥用。上线第一个月,大家填的置信度几乎全是 100%,等于没填。后来我们改成只允许在 60%、80%、95% 三档里选,并且系统会自动对比历史实际达成情况,显示每个人的"置信度校准分"。第二个月开始,置信度的可信度明显上升。

第三个坑是支援人天统计初期引发了部门间的对立。有些部门觉得被公示了支援数据是在"示弱"。我们后来调整为只公示"使用方"的数据,不公示"支援方"的数据,把压力转移到申请资源的一方。调整之后,跨部门借调的申请量下降了 22%,但实际有效支援量没有下降。

五、不同情况下的行动建议

方法论和案例都有了,但直接照搬一定出问题。不同规模的团队,能承受的流程复杂度完全不同。下面是我按团队规模给出的建议。

1. 团队 30 人以下:用约定代替系统

这个规模下,人和人的信息差本身就不大,上系统反而增加成本。我的建议是:

  • 只保留三个约定:跨部门任务必须有单一责任人、必须有明确日期、必须有人回一句"收到"。
  • 用最轻量的工具记录,一个共享表格甚至一个群置顶文档就够。
  • 每周花 15 分钟过一遍"悬空任务",只看哪些任务没人回应。

这个阶段最不需要做的是流程设计。30 人以下的团队,最大的风险是流程比业务还重。

2. 团队 30 到 100 人:建立最小可执行的契约机制

这个规模是分派问题开始显性化的临界点。建议做三件事:

  1. 引入接受状态,把"默认接受"改成"明确接受"。
  2. 建立跨部门任务的可见面板,让所有人都能看到当前有多少任务处于悬空状态。
  3. 开始记录支援人天,哪怕只是手工统计,也要让成本可见。

这个阶段不需要复杂的权限体系和多级审批,一旦引入重型流程,反而会拖慢响应速度。

3. 团队 100 人以上或多事业部:需要平台化承载

到这个规模,前面的做法会遇到两个硬约束:跨部门信息无法靠人肉同步,历史数据需要可追溯。这时候单靠共享表格已经撑不住了。

我通常会建议这类组织考虑像 PingCode 这样服务中大型企业、面向 100 人以上组织的项目管理平台。选择标准不是功能清单有多长,而是三件事:

  • 能不能承载跨项目的依赖关系,而不是只做单项目任务管理。
  • 能不能把分派协议固化成状态机,而不是靠人自觉执行。
  • 能不能统计出部门级的人天和交付指标,让成本可见,让管理有依据。

此外,如果组织同时存在多个事业部、历史工具不统一的情况,迁移能力就是一个必须提前评估的项。支持从 Jira 平滑迁移意味着你可以保留历史数据和工作习惯,降低切换阻力,这在几百人规模的组织里往往能省下数月的新旧并行期。

4. 强合规、数据不能出内网的场景

制造业、医疗、金融和部分政企客户会明确要求数据不出内网。这种情况下,评估工具时的第一道筛子不是功能,而是是否支持私有化部署。

私有化部署要多考虑三件事:升级路径是否清晰、备份恢复方案是否经过验证、日常运维由谁承担。我见过不止一个团队在私有化上线半年后才发现没有做过恢复演练,这是隐患而不是配置问题。

在国产替代的语境下,同时也需要考虑工具的持续演进能力,避免三五年后又要重做一次迁移。

派发管理指南:跨部门团队如何做好任务分派,实操方法全流程

六、不同情况下的取舍

方法讲完了,但我必须说清楚一件事:分派管理里没有全面最优解,只有阶段性取舍。下面四组取舍,是我反复遇到的真实矛盾。

1. 速度与可追溯:快和留痕天然冲突

最极端的情况是创业早期,谁想到谁做,做完在群里喊一声,速度最快,但三个月后没人记得当时为什么这么决定。

另一个极端是流程完善但响应迟缓,一个线上小问题要走三级审批。

我的取舍原则是:按可逆性划线。可逆的动作用最快路径,不需要留痕;不可逆的动作强制留痕,哪怕拖慢几小时。这条线一旦划清楚,就不会出现"什么都快"或"什么都慢"的极端。

2. 工具约束与人的自觉:约束越强,灵活性越低

有人坚持认为流程靠自觉就够了,工具是辅助。我的看法是:自觉在顺境中够用,在压力下必然失效。当一个人同时被三个紧急任务压着的时候,他会本能地放弃最不显眼的那一个,而"最不显眼"往往就是跨部门协作任务。

但工具约束也不能过度。我的经验是,只把那些"不做会引发严重后果"的动作固化成强制状态,其余全部放开。上面提到的"接受状态"和"时间区间"就属于这类,而任务描述的字数、附件的数量、标签的完整性都不应该强制。

3. 统一流程与部门自治:一致性是有成本的

统一流程的好处是跨部门可对比、可统计、可审计;坏处是某些部门会被迫接受不适合自己的流程。比如硬件团队的任务周期以周为单位,软件团队以天为单位,用一套状态机必然有一边别扭。

我的做法是统一数据层,放开流程层:责任、时间、人天这些字段必须统一,因为要做跨部门统计;而具体的工作流状态可以按部门定制。这样既保住了管理视角的一致性,又给了部门执行的空间。

4. 自研轻量方案与采购平台:算清楚三年总账

很多技术团队的第一反应是自研一套内部任务系统。启动成本确实低,但三年总账往往不划算。

对比项 自研轻量方案 成熟项目管理平台
首次投入 低,2-4 人周 中,含配置与迁移
第一年维护成本 约 0.5 人天/周 以运维和培训为主
跨项目依赖支持 通常缺失,需二次开发 原生支持
历史数据迁移 需自行开发 多数平台提供迁移工具
合规与私有化 需自建,安全责任自负 成熟方案已内置
三年后的人员依赖 高,原作者离职即风险 低,方案可持续

我的判断分界线是:如果团队规模低于 50 人且业务形态单一,自研够用;超过 100 人或者存在多事业部协作,自研的边际成本会快速超过采购成本。因为跨部门分派最难的部分不是存储任务,而是依赖关系、权限模型和统计口径,这些恰恰是自研最难做好、也最容易被低估的部分。

派发管理指南:跨部门团队如何做好任务分派,实操方法全流程

七、把分派管理变成组织能力:三步走的落地路径

最后我想跳出具体方法,谈一个更高层的判断。分派管理做得好的团队,和做得差的团队,差距不在于用了什么工具,而在于是否把分派当成一项可以被训练、被衡量、被继承的组织能力。

1. 第一步:让悬空任务可见

这是投入产出比最高的一步,也是唯一一步可以在不改变任何流程的前提下完成的。

具体做法是建立一个每周更新的视图,只回答一个问题:当前有哪些跨部门任务处于"已派发但无人明确接受"的状态?把这个数字公开,很多问题会自己消失,因为没有人愿意自己的名字出现在这个列表上。

我在多个团队验证过,仅这一步就能让无主任务比例下降一半以上,成本几乎为零。

2. 第二步:给分派动作定义完成标准

第一步解决的是"看得见",第二步解决的是"做得对"。

把分派动作本身当成一个任务来管理,给它定义完成的四个条件:单一责任人、可验收交付物、带置信度的时间区间、明确的升级路径。四项齐全才算分派完成,缺项在系统里就是未完成状态。

这一步会遇到阻力,因为很多人会觉得"我明明已经派了"。这时候需要的是管理层的明确支持,而不是反复解释。标准一旦立起来,两三周内大家就会习惯。

3. 第三步:让成本进入反馈回路

前两步解决的是信息问题,第三步解决的是动力问题。

只要跨部门支援的成本永远是隐性的,它就会被系统性地低估。让成本可见的方式有很多:部门支援人天统计、跨部门任务响应时长排名、支援任务在部门周会上的固定议程。

需要提醒的是,这一步的目的不是制造部门间的对抗,而是让资源分配决策有依据。所以我建议只公示使用方的申请数据,不公示支援方的付出数据,避免把协作变成道德审判。

4. 一个我坚持了很多年的判断

回到开头那个三小时复盘会。那次之后,我逐渐形成的一个判断是:跨部门任务分派的难点从来不在"怎么派出去",而在"派出去之后责任如何不被稀释"。

责任稀释有三种典型形态:被消息淹没(发在群里等于没发)、被多人稀释(@ 了七个人等于零个人)、被流程稀释(填完了所有字段但没人真的接受)。这三者的共同点是,它们都让分派看起来完成了,实际上没有。

对抗稀释的唯一办法,是持续地把责任收敛到单一的人、单一的时间、单一的验收标准上。这听起来像常识,但在我见过的绝大多数跨部门协作里,它恰恰是那个一直没被真正执行的动作。

如果你现在手上正好有一个卡住的跨部门任务,我建议你今天就做一件事:找到那个"应该负责但一直没被点名的人",把任务、时间区间和验收标准发给他,然后明确问一句"你能接吗"。这句话看起来简单,但它把一次消息传递,变成了一次责任契约的建立。

常见问题解答(FAQ)

1. 跨部门任务分派总是推不动,问题到底出在分派环节还是执行环节?

我在公司带一个横跨产品、研发、运营的专项,任务在群里派下去时大家都说收到,过两天一问全是‘还在排期’。我一开始以为是执行不力,后来发现有人根本不知道自己要做的那部分算谁的KPI。所以我特别想知道,跨部门任务推不动,根子到底在哪一环,是不是我分派的方式就有问题?

多数情况下根子在分派环节,而不是执行意愿。判断方法很简单:随机抽10个已派出的跨部门任务,逐个问责任人三个问题,交付物是什么、什么时间交、交给谁验收。如果10个里有3个以上答不全,说明分派环节的信息完整度不达标,先别谈执行力。

可执行的做法是给每次分派固定四要素:唯一责任人(不是部门,是具体的人)、可验收的交付物(文档、代码分支、数据表这类能被看到的东西)、明确的截止时间(精确到日,不到周)、以及验收人。

跨部门场景还要加第五要素:这个任务在对方团队内部对应哪项已有工作或指标,如果没有对应关系,就要提前和对方主管确认优先级从哪里挤出来,否则任务天然会被排在末尾。

2. 任务分派时怎么定责任人,是每个任务一个人负责还是按部门对接?

我们团队以前派任务都是‘研发那边跟进一下’‘市场配合一下’,结果出了问题谁都不认,最后变成我在中间到处催。后来想改成只写一个人名,但又担心这样对方会觉得被针对,或者部门内部协作反而被割裂。我到底该按人派还是按部门派?

按人派,且每个任务只设一个责任人,但可以另设协作人。这是跨部门分派里最不容易踩坑的规则。原因在于责任是一种‘不可分摊’的资源:只要写明两个部门共同负责,实际结果就是两个部门都不负责,因为任何一方都能把缺口归因给另一方。落地时可以这样写:责任人写具体姓名并@到人,协作人写姓名或角色,验收人单独一列。

部门维度不写在责任人字段里,而是放在任务标签上,方便后续按部门统计负载。如果你担心对方部门主管有意见,正确做法不是模糊责任人,而是在派发前把任务同步给对方主管,让对方主管确认这个人有没有档期。责任人明确不等于绕过主管,这两件事可以同时做到。

3. 跨部门任务分派后,怎么跟踪进度才不至于变成天天催人?

我现在的状态是每天在群里挨个问‘那个做完了吗’,问多了别人烦,不问又怕延期,感觉自己像个催债的。我想知道有没有一套不那么讨人厌、又能及时暴露风险的跟踪机制,是靠日报还是靠工具自动提醒?

跟踪的关键是把‘问进度’换成‘看状态’,让进度自己浮出来。可行做法是分三层:第一层,任务进入执行后要求责任人在项目平台上更新状态(未开始、进行中、阻塞、已完成),这一步只要求状态变更时更新,不要求每天写日报;

第二层,设置两个自动提醒节点,一个是截止前48小时的预警,一个是截止当天未完成的升级通知,提醒直接推给责任人和验收人,不由你手动发;第三层,只对‘阻塞’状态做人工介入,介入时问的不是‘做到哪了’,而是‘卡在什么上、需要谁做什么决定’。

这样你每天花在跟踪上的时间能从一两小时压到十几分钟,而且催的动作是由系统发出的,不会消耗你个人和对方的关系。判断机制是否有效,看一个指标:延期任务里有多大比例是提前48小时就被标记出来的,这个比例超过80%说明机制在起作用。

4. 跨部门任务被对方以‘优先级不够’拒绝或者往后拖,怎么处理才有效?

我派任务过去,对方经常回一句‘我们这边排期很满,这个先往后放’,我又没有考核他的权限,硬压也压不动。这种情况下我到底该怎么争取资源,是不是只能找双方共同的上级去拍?

先别直接升级,升级是最后一张牌,用早了会失效。可执行的顺序是三步。第一步,把任务翻译成对方的语言:不要讲‘这个对我们很重要’,而是说清这个任务卡住会让对方团队哪项工作受影响,比如上线时间、对外承诺、或者他们自己的验收节点。

如果翻译不出来,说明这个任务在对方那里确实没有优先级,你需要重新评估是否真的现在做。第二步,给对方提供选择而不是要求:把任务拆成最小可交付版本,问对方‘这周能不能先给到能跑通的部分,完整版下周补’,大部分僵局是因为对方要吞下整个工作量,拆分后阻力会明显下降。

第三步,如果前两步都走不通,带着记录去找双方共同上级,记录里要包含任务目标、已经等待的时长、对方给出的理由、以及你提出的替代方案。升级时提交的是事实和选项,不是抱怨,这样上级五分钟就能做决策。另外建议每次拒绝都留痕在任务平台上,累计一个季度后你能用数据说明跨部门资源缺口,这比单次争论有用得多。

核心关键词

读者评论

秦
秦婉清

文中提到把字段从27个砍到9个、更新率反而上升,这个我深有同感。去年我们把任务模板从15个必填项减到4个,填写完成率立马从六成涨到九成。但有个疑问:精简后那些被砍掉的信息,需要时去哪里找?你们是怎么做归档和追溯的?

严
严星宇

倒排锚点这个做法我试过,效果确实比问“你需要几天”好,因为它把模糊估算变成了具体承诺。不过实操中上游经常给一个明显保守的日期来规避风险,导致整条链路排期虚长。后来我们加了一条:实际提前完成要记录,慢慢才有校准效果,否则倒排就变成了集体往后挪。

李
李亦辰

应急型分派提前定角色我认同,但我们团队演练时发现一个尴尬:指挥官如果职级比执行者低,现场还是会等领导发话。所以后来干脆把指挥权和职级脱钩写进制度,由当时最熟悉系统的人担任,领导在场也只做资源协调。不知道你们有没有遇到类似阻力?

文章包含AI辅助创作:派发管理指南:跨部门团队如何做好任务分派,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/370949
