派发流程与规范:实施团队任务分派入门指南关键指标

我第一次认真复盘派发流程,是因为一个很难看的数字:华东区实施团队在途工单 138 个,其中真正处于"有人在做"状态的只有 41 个。剩下的 97 个里,52 个卡在"等待派发",31 个卡在"派了但没人确认接单",14 个处于"派错人之后来回踢"的状态。当时团队里没有一个人认为派发是个问题,大家都觉得派发就是把活分下去,一分钟的事。可交付周期统计出来后我才发现,这 138 个工单的平均交付周期是 11.4 天,而其中纯粹花在"从工单产生到第一个工程师真正动手"的等待时间是 3.6 天,占比 31.6%。

也就是说,我们请了一堆资深顾问,结果三分之一的交付时间在等人被派活。这篇文章就是把我后来三年做派发流程改造的经验、踩过的坑、以及我认为入门必须盯住的关键指标,完整讲一遍。

一、先给结论:派发流程决定的是交付上限,不是交付效率

大多数人把派发理解成效率问题:派得快一点,交付就快一点。我不同意。派发真正决定的是交付上限,因为派发环节决定了"哪个活交给谁",而人岗错配的代价,后端再努力也补不回来。

1. 三个核心判断

判断一:派发是产能调度,不是行政分配。行政分配的逻辑是"把活分完",产能调度的逻辑是"让每一份产能用在边际产出最高的地方"。这两个逻辑在工单量少的时候看不出差别,一旦在途任务超过团队人数的 2 倍,差距会迅速放大。

判断二:派发指标四个就够,超过八个必然失真。我见过一个团队用 17 个指标考核派发,结果派发员每个指标都在及格线上,整体交付却一塌糊涂。原因是当指标过多时,执行者会优先满足最容易达成的那个,而不是最重要的那个。

判断三:规范的价值不在正常流程,在例外处理。正常派发不需要规范,看一眼技能矩阵就派了。规范真正起作用的地方是:某个人同时在 4 个项目上、某个工单没人有对应资质、某个客户点名要某个顾问,这些例外场景没有预先约定的处理规则,就会变成派发中枢一个人拍脑袋,久则生乱。

2. 派发系统的输入与输出

把派发看成一个黑盒,它有三个输入:工单本身的信息完整度、团队技能与负载的实时状态、客户与合同层面的约束条件。它有两个输出:一个"谁来做"的决策,以及一个"什么时候能做完"的承诺。

这里有个残酷的事实:如果输入信息不完整,任何派发逻辑都无法输出靠谱的承诺。我统计过我们团队 2023 年全年 2147 个实施工单,发现工单描述里缺少"客户环境版本"这一项时,派发后的二次分派率高达 34%;而信息完整的工单,二次分派率只有 9%。这不是派发员水平问题,是输入质量问题。

派发流程与规范:实施团队任务分派入门指南关键指标

二、真实场景:实施团队派发的四类场景,约束条件完全不同

很多派发规范写失败,是因为把四类完全不同的场景塞进了一套流程。我在做流程设计前,会先花两天时间把团队手上的活按场景分类,因为不同场景的约束维度根本不是一回事。

1. 四类典型场景

场景一:项目制交付派发。典型特征是"一个客户一个大项目,工期以月计,人员一旦投入会连续占用几周到几个月"。这类的核心约束是连续性,中途换人成本极高,所以派发决策要优先考虑人员的档期连续可用性,而不是当前谁最闲。

场景二:工单池派发。典型特征是"单点问题、耗时以小时到天计、数量多、可并行"。核心约束是响应速度。这类场景最适合抢单制配合规则兜底。

场景三:跨区域/跨产品线派发。核心约束是资质与合规。比如某些行业客户的现场实施必须持有特定认证,某些项目要求工程师通过背景审查。这类约束是硬门槛,一旦违反不是效率问题,是合规事故。

场景四:运维保障与重点项目。核心约束是优先级抢占。它和前三类的区别在于,它会打断前三类已排好的计划。很多团队的派发规范失效,就是因为没给"抢占"定义规则,导致重点项目来了就全员停摆,其他项目集体延期。

2. 四类场景的约束对比

场景类型 核心约束 推荐派发方式 关键指标 典型错误
项目制交付 人员档期连续性 预排期 + 固定负责人 换人率、里程碑达成率 按当前空闲度临时调人
工单池 响应速度 抢单 + 超时兜底派单 首次响应时长、队列等待时长 纯抢单无兜底,难的活没人接
跨区域/跨产品 资质与合规 规则硬过滤 + 人工确认 派发准确率、资质违规次数 靠记忆判断谁有资质
运维保障/重点项目 优先级抢占 预留产能 + 抢占审批 抢占次数、被抢占项目延期率 无预留池,抢占即全员切换

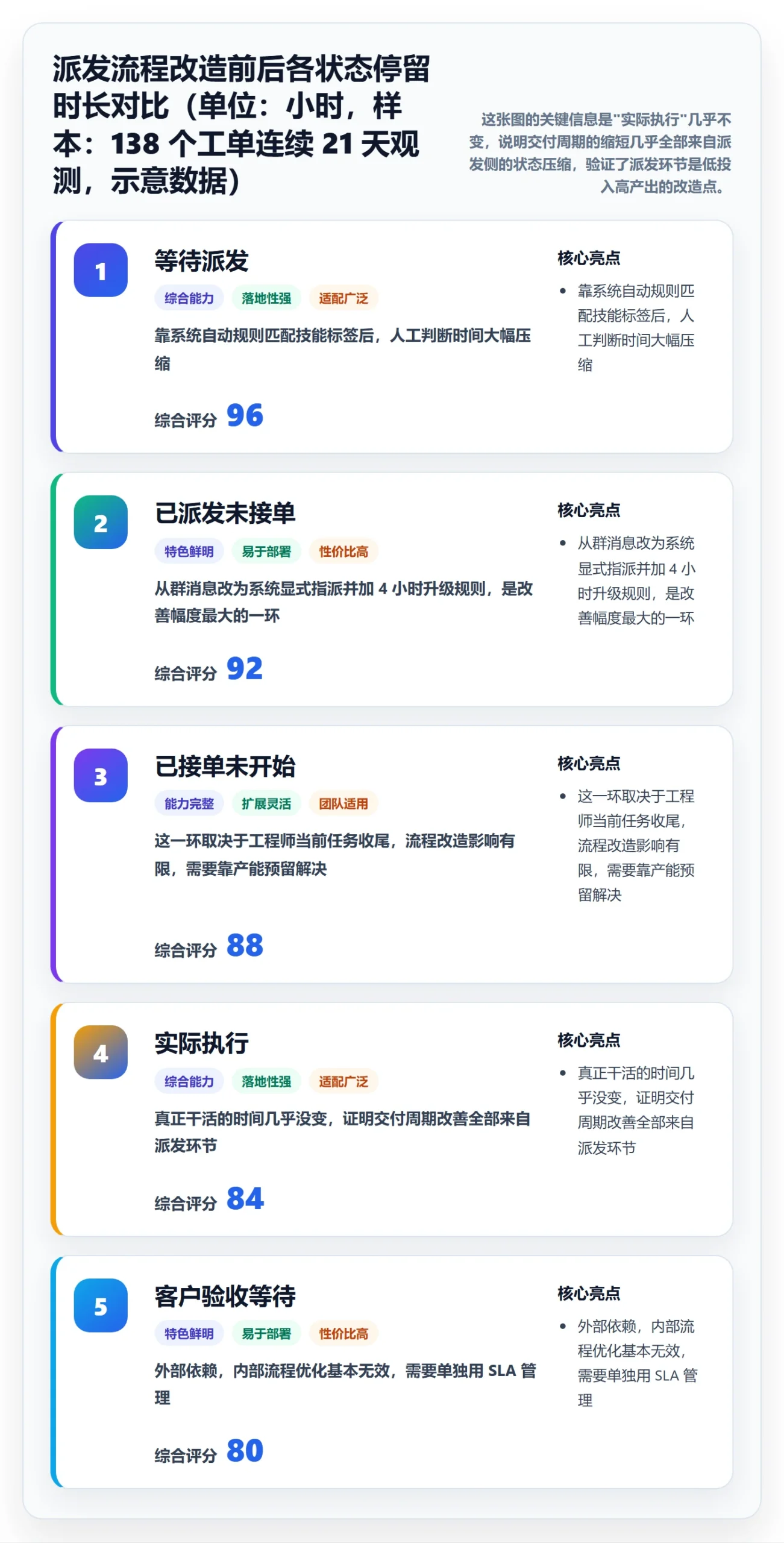

3. 一个真实案例:138 个工单的 21 天

回到开头那家华东区团队。我们做的第一件事不是改流程,而是连续 21 天记录每个工单的状态流转时间戳,把"等待派发""已派发未接单""已接单未开始"三个状态单独拆出来。

结果很反直觉:派发员每天的派发动作本身只花了 1.8 小时,看起来完全不是瓶颈。真正的瓶颈是"已派发未接单",平均每个工单要等 1.9 天,工程师才在系统里点确认。因为当时的规则是派发靠群里 @ 人,工程师在客户现场根本看不到消息。

我们把派发动作从群消息改成系统内的显式任务指派,并加上 4 小时未确认自动升级给主管的规则之后,"已派发未接单"的平均时长从 1.9 天降到 0.4 天,整体交付周期从 11.4 天降到 8.7 天。整个改造没有增加一个人。

派发流程与规范:实施团队任务分派入门指南关键指标

三、常见误区:我在派发上踩过的七个坑

这一节我写得很具体,因为下面每一条都是真金白银换来的。如果只看一篇文章,我希望读者把这一节看完。

1. 误区一:用平均工时派活

早期我们做过一个"人均日产能 1.6 个工单"的模型,然后按这个模型派发。结果两个月后我们发现,简单工单可能 20 分钟一个,复杂工单要 3 天,两者被平均之后,无论怎么派都会有人过载、有人闲置。平均值是最危险的指标,因为它掩盖了分布。正确做法是按工单类型分别建立工时基线,而不是建一个人均基线。

2. 误区二:派发中枢只有一个人

我见过最极端的团队,所有派发决策集中在一个项目经理身上。他请假三天,团队 60 个人集体停摆。派发中枢必须至少有备份人,且判断规则要显性化,如果规则只存在于一个人脑子里,那不是流程,那是人肉单点故障。

3. 误区三:没有技能矩阵,靠记忆派活

技能矩阵不是 HR 用的那种"精通/熟练/了解"的三级表,而是可被系统查询的标签体系。我们的做法是给每个人打三层标签:产品模块、客户行业、资质证书。工单进来时用标签匹配度做初筛。上线技能矩阵后,我们统计过,派发准确率从 68% 提升到 89%,而这个提升几乎全部来自"不再需要凭记忆判断谁做过某产品"。

4. 误区四:派发完就结束,没有回执

派发是一个有状态的流程,不是一次性动作。完整的派发闭环至少要有四个状态:已派发、已接单、已开始、已交付。缺少"已接单"这一步,就会出现我前面说的 1.9 天黑洞。

5. 误区五:只考核完成率

只考核完成率的直接后果是"挑活"。工程师会优先接简单的、熟悉的、离得近的工单,把难的留到队列末尾。等到 SLA 快超时了才被迫接手,交付质量必然打折。我的建议是完成率必须和返工率、二次派发率捆绑考核。

6. 误区六:把抢单当万能药

抢单制在小团队、同质化工单场景下效果很好。但一旦工单难度分布极不均匀,抢单制会迅速退化成"简单活秒抢、难活无人接"。判断标准很简单:如果你的工单池里最难的那 20% 工单占比超过 30% 的总工时,纯抢单制一定失效。必须配超时兜底派单。

7. 误区七:指标口径不统一

这个问题最隐蔽也最致命。我们曾经出现过一个情况:管理层看到的"按时交付率"是 94%,客户满意度却在下滑。查了两周才发现,管理层口径是"承诺日当天完成即算按时",而客户口径是"承诺日当天客户验收通过才算按时",两个口径差了整整 3 天的验收窗口。

派发流程与规范:实施团队任务分派入门指南关键指标

四、专业判断逻辑:派发决策的五层过滤模型

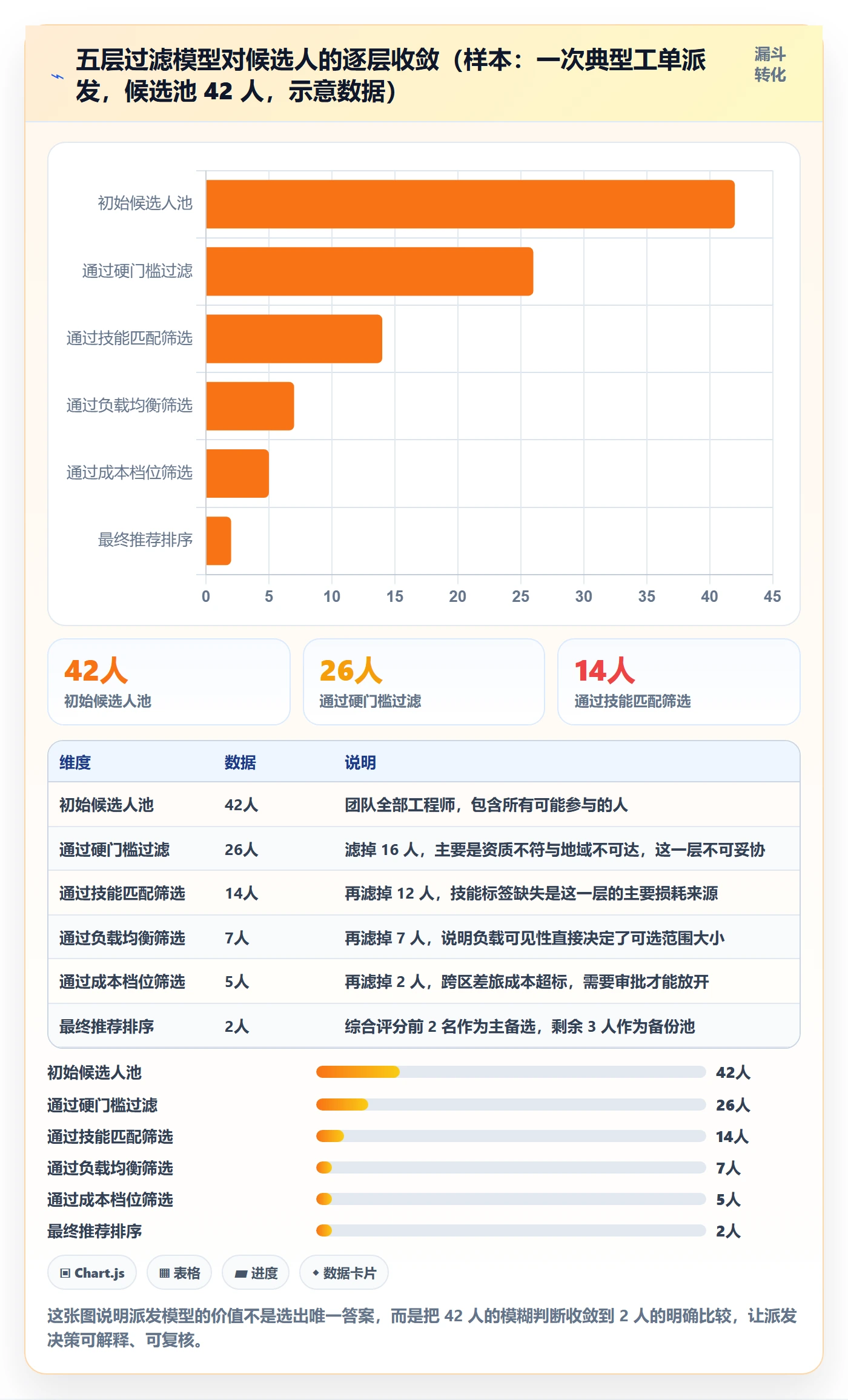

把派发决策拆成一个顺序执行的过滤模型,好处是每一层都可以单独校验、单独优化。我用了三年,从 30 人团队用到 180 人团队,模型本身没变,只是每层的阈值在调。

1. 第一层:硬门槛过滤

这一层只做排除,不做排序。凡是资质不符、地域不可达、安全等级不够、当前处于离职交接期的人,直接排除。这一层必须百分之百可靠,因为一旦漏掉就是合规风险。我的建议是把这一层的规则写进系统,不依赖人的判断。

2. 第二层:技能匹配度打分

匹配度不是二元的"会/不会",而是分层的。我给每类工单定义三个标签位,每个位置上的匹配程度不同,得分不同。做过同类模块记 3 分,做过同产品其他模块记 2 分,只做过培训未实操记 1 分,没接触过记 0 分。

3. 第三层:负载均衡

负载不能看"当前手上有几个活",要看"未来 N 天的承诺工时总量"。我推荐用"在途承诺工时 / 可用工时"这个比值,比值超过 1.2 的人默认不参与派发,除非是紧急抢占场景。

4. 第四层:成本与差旅约束

这一层在项目制交付里非常重要。跨区支持一个工单,差旅成本可能是人工成本的 2-3 倍。我们的做法是给每个工单预设一个成本上限档位,超过档位需要主管审批,把成本决策显性化。

5. 第五层:成长与培养意图

前四层都是资源视角,这一层是团队视角。如果一个资深工程师永远接最难的活,新人永远接最简单的活,团队能力结构会逐渐断层。我们的做法是预留 10%-15% 的派发额度给"略高于当前能力"的工单,并配套结对支持。

6. 评分公式与权重

五层过滤走完之后,剩下的人按综合分排序。下面是我们实际使用过的评分逻辑(不同团队权重需要自行调整,这里给的是一个在 100-200 人实施团队中验证过两轮的基线):

# 派发候选排序评分(示意逻辑,非生产代码)
score = (

skill_match * 0.35 # 技能匹配度,0-3 分归一化

+ load_balance * 0.25 # 负载余量,(1.2 – 在途承诺工时/可用工时) 归一化

+ cost_efficiency * 0.15 # 成本档位匹配度,0-1

+ continuity * 0.15 # 是否已参与该客户/项目,0 或 1

+ growth_intent * 0.10 # 培养意图加权,0 或 1

)

硬门槛不参与打分,只做前置过滤:

if not has_certification or not location_reachable or on_offboarding:

continue

这套评分跑下来,最直接的变化是派发决策从"谁有空"变成"谁最合适且负担得起"。上线三个月后,二次派发率从 19.2% 降到 8.4%。

派发流程与规范:实施团队任务分派入门指南关键指标

五、关键指标体系:入门必须盯住的 11 个指标

我在前面说过,指标不是越多越好,但"入门指南"这四个字要求我把该知道的都讲清楚。下面这 11 个指标,我按"结果、过程、健康度"三类分,实际落地时每个团队从中选 4-6 个即可。

1. 结果类指标(4 个)

交付准时率:口径必须明确到"以什么时间点为完成"。是承诺日当天工程师提交,还是客户验收通过?我建议对外用客户验收口径,对内用提交口径,两套数字都要有,但不能混用。

一次交付通过率:第一次提交就被客户或验收方接受的工单占比。这个指标直接反映派发质量,因为人岗错配最典型的症状就是"干完了但不对"。

返工率:需要重新执行或大幅返修的工单占比。注意区分"技能性返工"和"需求变更型返工",前者是派发问题,后者不是。

客户满意度:建议用工单级评分而不是年度问卷,因为年度问卷的样本量太小,无法归因到具体派发决策。

2. 过程类指标(4 个)

队列等待时长:从工单进入待派发队列到被指派的时长。这是派发流程最直接的效率指标。

接单确认时长:从指派到工程师确认接单的时长。这个指标超过 8 小时,基本可以断定派发通知渠道有问题。

首次派发命中率:第一次派发就顺利完成、无需换人的工单占比。我个人认为这是最能反映派发体系成熟度的单一指标。

二次派发率:发生换人或重新分配的工单占比。这个指标要和首次派发命中率对照看,两者的和通常在 100% 附近但不绝对相等,因为有工单可能被派发三次。

3. 健康度指标(3 个)

负载标准差:团队成员在途承诺工时的标准差。标准差过大意味着有人忙死有人闲着,是派发失衡的直接证据。

产能利用率:实际投入工时 / 可用工时。这个指标不是越高越好,长期高于 90% 会导致质量下滑和人员流失。

抢占次数与影响面:统计单位时间内因高优先级任务打断既有计划人次的次数。这个指标不设目标值,只做趋势观察,突然上升通常意味着需求侧出了问题。

4. 指标口径定义表

指标 计算口径 参考目标区间 异常信号
首次派发命中率 一次派发完成数 / 总派发数 85%-92% 低于 75% 说明技能矩阵或工单信息有问题
二次派发率 发生换人工单数 / 总工单数 低于 10% 高于 20% 说明派发决策基本失效
队列等待时长 工单入池到被指派的时长中位数 低于 4 小时 中位数与均值差距大于 3 倍,说明长尾严重
接单确认时长 指派到确认的中位数 低于 2 小时 超过 8 小时说明通知渠道失效
负载标准差 在途承诺工时的标准差 / 均值 低于 0.25 高于 0.4 说明分配严重不均
产能利用率 实际投入工时 / 可用工时 75%-85% 连续 3 个月高于 90% 需预警

这里要特别提醒一个反指标设计问题。任何被考核的指标都会被优化,关键是优化方式是否健康。比如考核"队列等待时长",如果只看中位数,派发员会把简单工单优先派出去拉低中位数,难工单继续积压。所以队列等待时长必须同时看 P50 和 P90,两个都健康才算健康。

派发流程与规范:实施团队任务分派入门指南关键指标

六、把流程固化到工具里:以 PingCode 为例

前面所有流程和指标,如果靠 Excel 加群消息维护,最多撑到 50 人就会崩。派发流程必须固化到工具里,让它变成系统的默认行为而不是个人的自觉行为。这里我用 PingCode 举例,因为它是我接触过的、对中大型实施团队派发场景支撑比较完整的国内平台。

1. 为什么实施团队对部署方式格外敏感

实施团队和其他研发团队有个关键差别:他们大量接触客户的生产环境和业务数据。金融、能源、政务类客户的合同里,通常会明确要求项目管理数据、客户环境信息不得离开客户内网或企业自有机房。这就是为什么私有化部署对 100 人以上的实施组织不是加分项,而是准入门槛。

PingCode 支持私有化部署,这一点在我们服务中大型企业客户时基本是硬性条件。另外它的定位就是服务中大型企业及 100 人以上组织,所以在权限模型、跨部门协作、多项目并行这些方面的设计,比面向小团队的工具更贴近实施团队的真实结构。

2. 从需求池到任务派发的数据链路

实施团队的派发链路通常是这样的:客户需求或问题先进入需求池,经过评估拆分为具体的实施任务,任务进入项目或迭代,然后被指派到人。这条链路的价值在于,派发时能直接看到工单上游的客户信息和合同约束,而不需要一个派发员在多个系统之间复制粘贴。

我在实际配置时会把三层信息全部前置到任务创建阶段:客户环境信息(版本、部署方式、网络限制)、合同约束(SLA 等级、是否现场支持、差旅预算档位)、技能要求标签(产品模块、行业、资质)。这三层信息齐了,后面的派发评分才有输入。

3. Jira 平滑迁移的实操要点

很多中大型团队在考虑国产化替代时,最大的顾虑不是功能,而是历史数据怎么办。我参与过几次从 Jira 迁移的过程,总结下来真正容易出问题的只有三个地方。

第一是自定义字段的语义映射。Jira 里的字段名往往带业务黑话,直接按名字迁移会把错误一起搬过去。正确做法是先拉出字段使用率报表,使用率低于 5% 的字段直接废弃,不要迁移。

第二是工作流状态映射。不要试图保留原工作流的每一个状态,先画出新流程的目标状态图,再做映射。我一般会把状态数从十几个压到六到八个,减少后期的维护成本。

第三是历史工单的完成状态与工时数据。这部分建议单独做一次数据校验,用总量和抽样两层验证。PingCode 支持从 Jira 平滑迁移,这在国内同类平台里是比较少见的,它让国产替代的迁移成本从"重做一遍"降到"映射加校验"。

4. 自动化派发规则示例

工具固化流程最直接的体现是自动化规则。下面是我们实际配置过的一条兜底派单逻辑,用伪代码表达:

# 工单池兜底派发规则(示意逻辑)
触发条件: 工单状态 = 待派发 且 进入队列时长 >= 4 小时

执行动作:

候选集 = 技能标签匹配 且 在途承诺工时比 若 候选集 为空:
升级至 主管待办,并标记为"资源冲突"
若 候选集 非空:
按 技能匹配度 > 负载余量 > 客户连续性 排序

指派给第 1 名,同时抄送第 2 名作为备份

若 指派后 2 小时未确认:
自动提醒 + 抄送主管
若 指派后 4 小时仍未确认:
自动改派给第 2 名,并记录一次"派发异常"

这条规则上线后,最明显的变化是队列里不再有"沉睡工单"。以前依赖人记得去看,现在系统会自己兜底。流程固化的本质,是把"需要人记得做的事"变成"系统不做就过不去的事"。

5. 看板与工时的配合

派发要形成闭环,看板负责"看得见",工时负责"算得清"。我的经验是看板列不要超过 7 列,超过之后卡片流动会失去意义。常用的列设置是:待评估、待派发、已派发、进行中、待客户确认、已完成、已关闭。

工时填报的关键不是精度,而是及时性。我要求工程师在开始和结束工作时段各填一次,而不是周末一次性补填。补填的工时数据在派发决策中几乎不可用,因为它无法反映实时的负载变化。

派发流程与规范:实施团队任务分派入门指南关键指标

七、不同规模团队的落地建议

派发体系没有标准答案,只有适配答案。我按实际带过的三类规模给出具体建议,每一条都对应我自己踩过的坑。

1. 20 人以下团队:规则要少,透明度要高

这个规模最忌讳上复杂工具。20 人以内,谁是专家大家心里都清楚,不需要技能矩阵。真正要做的是两件事:把工单信息模板统一,以及在同一个看板上把所有人的在途任务公开。

我的建议是只用三条规则:一,所有工单必须写清楚客户环境;二,所有指派必须有明确截止时间;三,请假和休假提前在看板上标记。这三条做到,20 人团队的派发问题基本解决。

2. 20-100 人团队:技能矩阵 + 简单评分

这个阶段是派发问题集中爆发的区间,因为人数已经超过"大家互相认识"的边界,但还没到需要专职调度的程度。核心动作是建立技能标签体系,并给派发加一个简单的排序规则。

评分不需要五层,三层就够:技能匹配、负载余量、客户连续性。这个规模下我强烈建议开始用工具而不是表格,因为表格无法做到实时更新负载。

3. 100 人以上团队:专职调度 + 系统兜底 + 例外通道

超过 100 人,派发一定需要专职角色,但不能是专职决策者,而应该是专职规则维护者。这个阶段的核心工作是维护技能矩阵的准确度、调整评分权重、处理例外升级,而不是每天手动派活。

同时必须建立独立的例外通道。这个规模下,客户点名、紧急抢占、跨区支持三类例外会持续发生,没有独立通道就会污染正常流程。例外通道的原则是:可以绕开流程,但必须留下记录。

团队规模 必做事项 暂不必要 管理投入建议
20 人以下 工单模板统一、在途任务公开、明确截止时间 技能矩阵、评分模型、专职调度 0.1 人天/周
20-100 人 三层评分、技能标签、负载实时可见 五层模型、复杂权重调优 0.5-1 人天/周
100 人以上 专职调度、系统兜底、例外通道、月度复盘 无(但不要无限增加指标) 2-3 人天/周 + 专职岗

派发流程与规范:实施团队任务分派入门指南关键指标

八、不同情况下的取舍

派发体系里几乎没有"既要又要"的选项,每一个都必须在具体情境下做取舍。我把最常遇到的四组冲突列出来,并给出我的判断标准。

1. 效率与公平的取舍

效率优先就是谁能干得快派给谁,结果是 20% 的人承担 60% 的活,剩下的人逐渐边缘化。公平优先是平均分配,结果是整体交付周期拉长。

我的判断标准是看工单的可替代性。如果工单高度标准化、可替代性强,就向公平倾斜,因为团队稳定性更重要。如果工单高度定制、客户要求严格,就向效率倾斜,但要给承担重负的人配套激励,否则半年内一定流失。

2. 抢单与派单的取舍

抢单制的好处是工程师有自主感,响应速度快;坏处是难活没人接。派单制的好处是可控,坏处是派发员容易变成瓶颈。

我推荐的是"抢单优先 + 超时兜底派单",关键是兜底触发时间的设置。设得太短,等于没有抢单;设得太长,难活会积压。我的经验值是 4 小时,且必须同时看 P90,避免只优化中位数。

3. 精细化与成本的取舍

五层评分模型效果确实好,但维护技能矩阵、更新负载数据、校准权重都是成本。100 人以下的团队用五层模型,管理成本可能超过收益。

判断标准是看派发频次。如果日均派发量低于 20 单,任何超过三层过滤的模型都不划算;超过 50 单,精细化模型才开始有规模收益。这个数字随工单复杂度浮动,但量级判断是可靠的。

4. 标准化与灵活性的取舍

标准化能保证下限,灵活性才能做出上限。实施工作的特点恰恰是每个客户都不同,过度标准化会把团队变成流水线,丧失解决复杂问题的能力。

我的做法是只标准化三类东西:输入信息的必填项、状态流转的节点、例外升级的路径。至于具体怎么做,留给工程师判断。这样既保证了可管理性,又没有扼杀专业能力。

派发流程与规范:实施团队任务分派入门指南关键指标

九、下一步怎么做:30 天落地路线

讲完了判断、指标和取舍,最后给一条可以直接执行的路线。这条路线我在三个团队里跑过,30 天能看到明确变化,90 天能形成稳定习惯。

1. 第 1-7 天:只做观测,不动流程

先记录数据,不要改流程。具体要采集的是:工单从产生到指派的时间戳、指派到确认的时间戳、确认到开始的时间戳、以及每一次换人的原因。

这一步最容易犯的错是同时开始改流程。一旦改了,你就失去了基线数据,后面无法证明改进来自哪里。七天足够采集到每个环节的中位数和 P90。

2. 第 8-14 天:统一输入模板与状态定义

把工单模板的必填字段固定下来,同时把派发的状态定义清楚。这一步的产出不是效率提升,而是让后面的所有指标有统一口径。

我的建议是必填字段不要一次加太多,先加三个最关键的:客户环境版本、资质要求、预算档位。加太多会导致工程师抵触,反而降低填报质量。

3. 第 15-21 天:建立技能标签与负载可见

技能标签的颗粒度要控制。我的经验是三个维度各不超过 8 个选项:产品模块、客户行业、资质类型。超过 8 个选项,标签的准确率会迅速下降,因为没人愿意维护。

负载可见性的关键是在派发时能看到未来 14 天的排期占用。这个数据需要工程师主动维护,所以必须降低填报成本,最好能和工作日志合并。

4. 第 22-30 天:上自动化并设兜底

前三步做完,自动化规则才有意义。先上最简单的两条:超时未派发自动提醒、超时未确认自动升级。这两条规则的风险最低,收益最直观。

不要一上来就上完整的五层评分自动派发,因为规则不完善时的错误会自动扩散,反而让人失去信心。渐进上线,每一步都有回退方案。

5. 30 天之后:月度复盘只做三件事

复盘不需要开长会,只看三个数字:首次派发命中率是否在提升、二次派发率是否在下降、负载标准差是否在收敛。这三个数字同时改善,说明派发体系在变好;只有一两个改善,通常是在拆东墙补西墙。

如果这三个数字连续两个月停滞,不要加指标,而要回头看输入质量,绝大多数派发体系的瓶颈,最终都会回到"工单信息本身是否完整"这个原点。

回到开头那个 138 个工单的案例。我们花了大概两个月把派发从"群里 @ 人"变成"系统里有状态、有兜底、有升级路径"的流程,交付周期从 11.4 天降到 8.7 天,团队规模和加班时长都没有变化。真正起作用的不是某个高级算法,而是把每一步的等待都变得可见、可测、可追责。派发流程和规范的价值就在这里:它不创造产能,但它能让已有的产能不再卡在没人注意的等待里。

常见问题解答(FAQ)

1. 实施团队的任务分派,到底该盯哪几个关键指标?每个指标怎么算、多少算合格?

我带实施团队时最怕月底复盘只看到一个交付率,说不清到底是派单有问题还是执行有问题。之前用表格排期,任务发下去就没人管,最后全靠催。所以特别想确认有没有一套能落地的指标口径。

我一般固定看五个指标。派单及时率等于计划开始前24小时内已派出的任务数除以总任务数,目标不低于90%。一次派单通过率等于未被退回或转派的任务数除以总任务数,目标不低于85%。人均在手任务数等于进行中任务数除以在岗人数,实施顾问建议控制在3到5条,超过6条延期率会明显上升。

负载偏差率等于最大在手任务数减平均在手任务数再除以平均在手任务数,健康区间在30%以内。按期完成率等于按期完成任务数除以到期任务数,80%以上算正常。口径要统一:以任务状态从待派变为进行中作为派单生效时点,以承诺完成日期判定是否按期,不要用实际工时反推。

取数直接在项目管理平台按周跑,人工统计一定会有水分。

2. 实施任务拆到多细才适合派给一个人?粒度定错了会有什么后果?

我刚开始做实施主管时习惯把一个模块上线整包给一个人,结果半个月过去问进度,对方说还在做。后来试过拆到半天一条,团队每天光更新状态就花一小时,怨气很大。所以一直想知道粒度到底怎么定。

我的经验是做两层拆分。交付层按里程碑走,比如基础数据准备、接口联调、UAT、上线;派单层再拆到2到5人天一条。超过5人天的必须继续拆,低于0.5人天的不单独派单,合并进同一张任务里。判断依据是2到5人天正好是周会能看到进度变化的粒度,也能反过来校验排期是否合理。

每条任务必须写清三件事:可验收的产出物、前置依赖、承诺完成日期,缺任何一项都不要派。拆完还要回头查一遍,如果发现有人并行在手超过5条,说明拆得太碎,要按模块合并回去。

3. 派单是主管直接指派,还是让成员自己认领?规范怎么定才不会流于形式?

我们团队搞过一阵认领制,挑活现象很明显,难啃的接口联调没人接,最后还是落到几个老实人身上。改成全指派后,又有人觉得没得选、没动力。我一直在纠结这条规则到底该怎么写。

我现在用的是混合制,分三步。第一步,主管按技能匹配和当前负载做初排,在项目管理平台里把任务挂到人并标注预估人天,保证项目节点不被挑活耽误。第二步,开放24小时换手期,成员可以基于技能或档期提出换手,理由写在任务评论里,主管确认后才生效;

每月统计换手率,超过20%说明初排的匹配度有问题,要回去看是不是排单时没看档期。第三步,紧急插单比如客户现场阻塞走绿色通道,主管可直接指派,但必须在任务里写明插单原因以及被挤占的原有任务。规范要能落地,关键是每条规则都挂一个可统计的指标,否则只是墙上的一句话。

4. 派下去的任务老是延期或返工,怎么判断是分派的问题还是执行的问题?

我遇到最多的情况是延期之后大家互相说不清,主管觉得人没干好,顾问觉得任务本身信息不全。之前每个月复盘都在吵这个,谁也说服不了谁,很想知道有没有办法用数据把责任边界划清楚。

我的做法是在任务上挂三个检查点,用数据区分。第一看返工原因,如果返工集中在需求或口径不清,典型表现是任务描述里缺产出物、缺验收标准,那是派单质量问题,优化方向是补齐任务模板,而不是追个人的责。第二看延期分布,如果延期集中在少数人身上,偏向个体产能问题;

如果分散在多数人身上,通常是派单量超载,先去查人均在手任务数是不是超过5条。第三看等待时长,统计任务从进行中到完成期间真正被阻塞的天数占比,阻塞占比超过30%说明前置依赖没在派单时理清,属于派单规范缺失。我按周跑这三个数,连续两周异常就调整派单规则,而不是先开会追责。

核心关键词

读者评论

黎
黎文博

小时未确认自动升级这条我有疑问。工程师在客户现场经常没法及时点系统,强制升级可能逼出大量形式上的“已接单”,反而让状态失真。你们改造后交付周期确实降了,但有没有统计过升级触发率和主管实际介入量?如果升级只是让主管在群里催,那本质还是靠人盯,系统只是换了个记录方式。

肖
肖文博

小团队照搬技能矩阵可能不划算。我们二十多人,标签维护和实际技能变化根本不同步,派发准确率短期反而下降。后来先把负载和档期做可见,抢单加超时兜底,效果更直接。技能矩阵更适合工单类型稳定、产品线多的团队,不然维护成本会吃掉收益。

叶
叶泽宇

派发决定交付上限这个判断我部分认同,但文章里客户侧等待确认也占14.1%,实际执行时间几乎没变。流程改造把等待压掉后,如果产能和需求不变,交付周期改善会不会很快触顶?我更关心改造后三个月,二次派发率和客户验收等待有没有反弹,而不是只看21天数据。

文章包含AI辅助创作:派发流程与规范:实施团队任务分派入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367101

赞 (0)
飞飞飞飞
任务分派如何做好指派?实施团队入门指南与操作步骤
上一篇 1小时前
任务负责人变更最佳实践:实施团队任务分派入门指南,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
