我第一次认真复盘“任务指派”这件事,是在一个 60 人的研发中心做流程诊断。当时每周一的例会都在吵同一件事:版本延期到底该怪谁。产品经理说需求早就提了,开发说没收到明确指派,测试说提测时间被临时改了没人通知。我用两周时间把这家公司三个月的任务流转数据扒了一遍,结论很反直觉:他们真正的问题不是人不够、也不是能力差,而是任务分派这个动作从来没有被当作一个可度量、可追溯的流程来管理。
三个月里,这家公司累计创建了 4,180 个任务,其中 612 个任务存在“指派后无人接手超过 48 小时”的情况,占比 14.6%;另有 287 个任务在流转过程中被反复改派 3 次以上,平均交付周期比一次性指派正确的任务长了 2.3 倍。更关键的是,我问了 12 位一线工程师“你怎么知道自己今天该做什么”,有 7 个人的回答是“看群里谁 @ 我”。
这就是我今天要拆解的主题:指派流程与规范,本质上是一套把“谁做什么、什么时候做完、做到什么程度、出问题找谁”从口头约定变成系统约束的机制。它不是管理者的个人技巧,而是一组可以设计、可以度量、可以持续优化的关键指标。这篇文章会从核心结论讲起,拆解我见过的真实误区,给出可落地的判断逻辑和案例数据,最后针对不同规模的团队给出行动建议与取舍方案。
一、先给结论:任务分派的核心不是“分配”,而是“契约”
先把最重要的判断放在前面,避免你读到一半才反应过来方向错了。我观察过几十个研发团队,发现大部分人对“指派”的理解停留在“把任务丢给某个人”,而真正有效的指派流程,交付的是一份双方都认可的、有时间边界和验收标准的微型契约。
1. 指派的本质是责任转移的确认,不是信息的搬运
当你把任务状态里的“负责人”字段填上某个名字时,你完成的只是信息录入,而不是责任转移。责任真正转移的标志是三个确认同时成立:接收方知道这件事、接收方接受这件事、接收方知道验收标准是什么。我在诊断中经常发现,前两个确认靠即时通讯软件就能完成,第三个确认几乎从来没人做。
这也是为什么很多团队用了项目管理工具之后,延期率并没有明显下降。工具解决的是“信息可见性”,但没解决“标准一致性”。一个没有验收标准的任务,无论挂在多先进的系统里,都只是一个悬而未决的待办事项。
2. 指派流程的四个关键节点,缺一个都会漏
我把一个完整的指派流程拆成四个节点,你可以对照自己的团队检查:
- 任务定义:谁创建、描述了什么、有没有明确的完成定义。
- 指派决策:由谁决定给谁、依据是什么(技能、负载、成长诉求还是历史归属)。
- 接收确认:接收方是否明确表示接受,以及是否对工作量有异议。
- 跟踪与回收:超时未启动、超时未完成时,由谁介入、按什么规则介入。
多数团队只做了第 1 和第 2 步,第 3 步靠默认接受,第 4 步靠人肉催促。这就是指派流程失效的根因。
3. 指派质量是可以量化的,别再说“这是感觉问题”
很多管理者跟我说“分派好不好全靠经验”,我不同意。经验确实重要,但经验必须落到指标上才能被复制和传承。我常用下面这组指标来评估一个团队的指派质量,它们也是这篇文章反复会引用的核心口径。
| 指标名称 | 计算口径 | 健康参考区间(我观察到的中位数) | 异常信号 |
|---|---|---|---|
| 一次指派准确率 | 无需改派即完成的任务 / 总任务数 | 75%-85% | 低于 65% 说明决策依据缺失 |
| 指派响应时长 | 任务创建到接收方首次确认的时间 | 4 小时以内 | 超过 24 小时说明缺乏确认机制 |
| 改派率 | 被改派 1 次以上的任务 / 总任务数 | 10%-18% | 高于 25% 说明初始分派随意 |
| 超时未启动率 | 超过约定启动时间仍未开工的任务占比 | 5%-10% | 高于 15% 说明跟踪机制失效 |
| 负载偏差系数 | 团队成员在途任务数的标准差 / 均值 | 0.2-0.35 | 高于 0.5 说明分派严重不均 |
这五个指标不需要全部上线,但至少要同时看其中三个,否则你很容易得出错误结论。比如只看改派率下降,可能只是大家不敢改派了,实际负载反而更不均。

二、真实场景:指派失控通常不是突然发生的
我接触过的团队里,几乎没有哪个是某天突然流程崩掉的。指派失控是一个渐进过程,通常经历三个阶段,每个阶段都有明显的早期信号。识别这些信号,比事后救火重要得多。
1. 阶段一:口头指派期,靠记忆和群消息维持
10 人以下的小团队通常处于这个阶段。任务分配基本靠站会口头说一句“这个你来做”,或者在群里 @ 一下。这个阶段效率其实不低,因为人少、信息路径短、大家都在一个房间里。

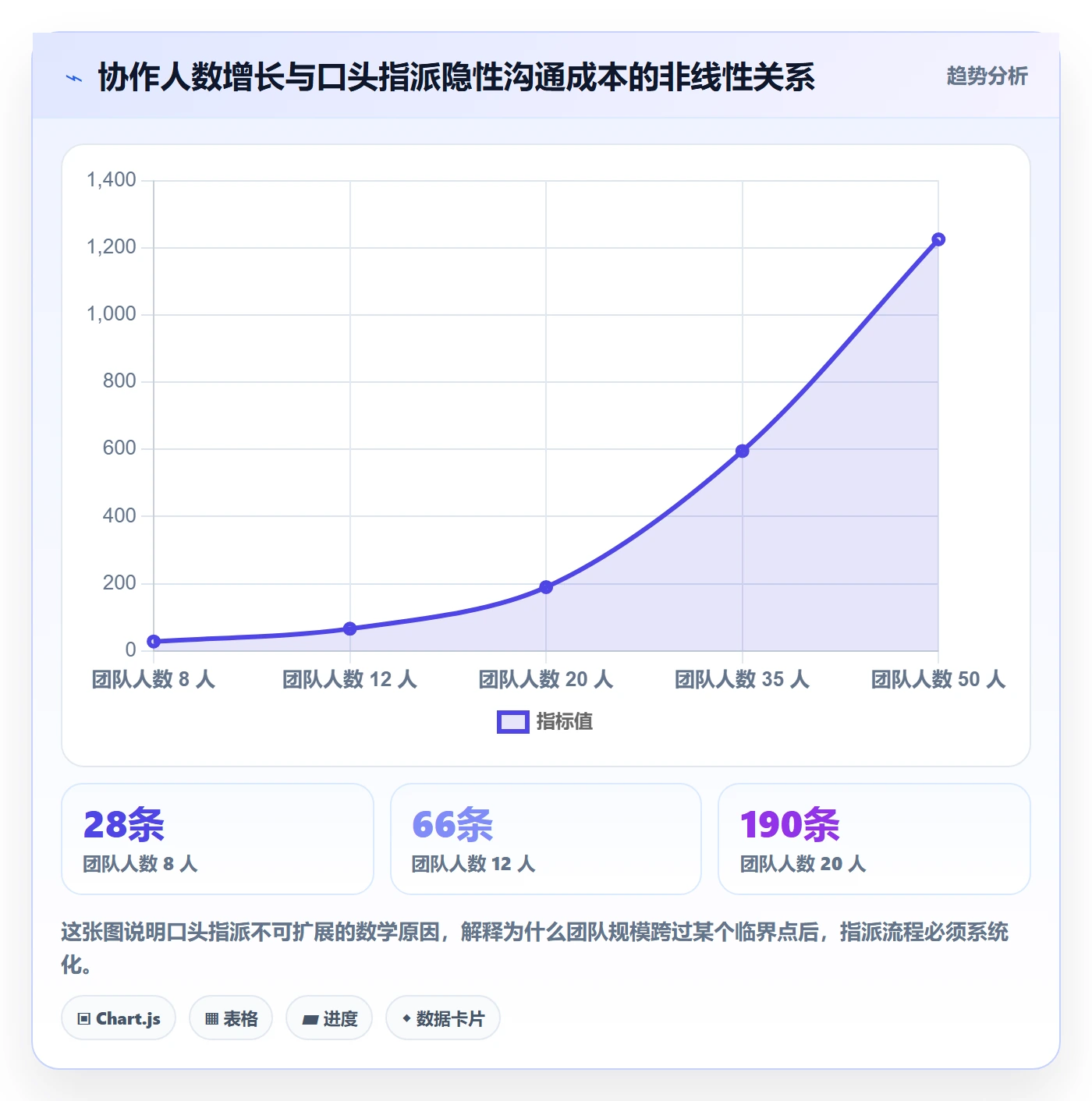

但问题是它不可扩展。我做过一个粗略统计:当一个团队的协作人数从 8 人增加到 20 人时,需要维护的人际沟通路径从 28 条增长到 190 条,增长接近 7 倍。口头指派的隐性成本增长是指数级的,而人的记忆容量是线性的。这个剪刀差就是阶段二到来的必然性。
2. 阶段二:工具依赖期,信息进了系统但规范没跟上
团队开始用项目管理工具,任务被录入系统,字段也填了。表面上看规范了很多,但我发现这个阶段反而最容易积累问题。因为工具给了团队一种“我们已经在管理了”的错觉,实际问题被更好的可视化掩盖了。
典型表现是:任务卡片上负责人姓名字段有值,但没有完成定义、没有估时、没有依赖关系。任务在系统中流转,但没有人真正为它负责。我在一个 40 人的团队里见过这样的情况,看板上每一列都很整齐,但翻看单个任务,描述平均只有 23 个字。
3. 阶段三:规则补丁期,流程越来越多但没人执行
问题暴露后,管理者的第一反应通常是加规则。于是流程文档从 2 页变成 12 页,审批环节从 1 个变成 4 个,周报模板加了 6 个字段。结果呢?我在一个 120 人的组织中看到,他们新增的“指派确认规范”执行率只有 37%,三个月后基本名存实亡。
原因是规则补丁解决的是“要求问题”,没有解决“动机问题”。如果执行规范和个人的交付压力没有关系,规范就永远排在优先级末尾。

三、常见误区:我见过最坑人的五个指派习惯
这一节我想写得直接一些,因为下面这五个习惯我在至少一半的团队里都见过,而且它们往往被当作“正常做法”延续了很多年。

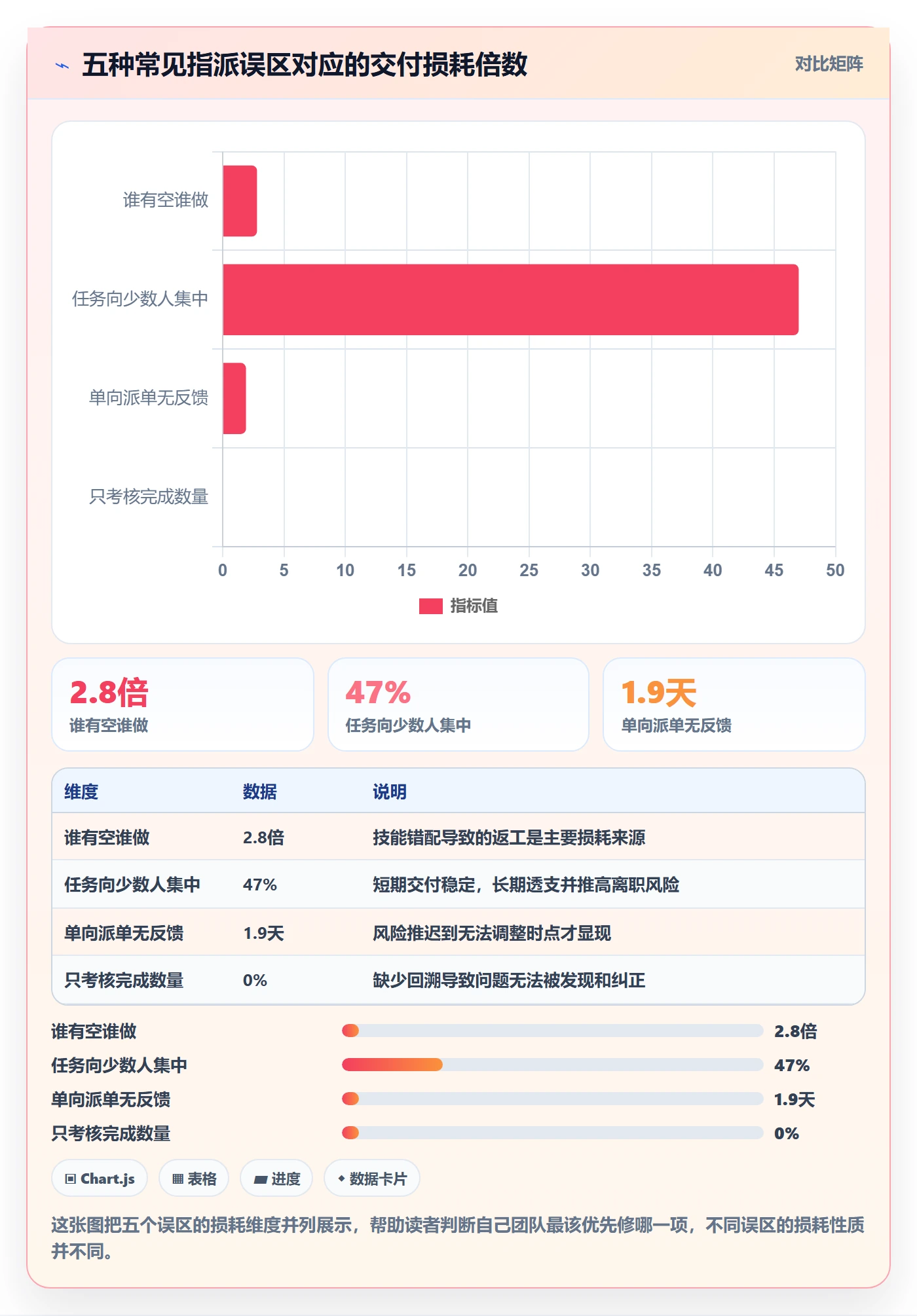

1. 误区一:谁有空谁做
这是最普遍的分派逻辑,也是伤害最大的一种。表面看它追求资源利用率最大化,实际上它同时破坏了技能匹配和任务连续性。
我追踪过两个团队的同一类任务(接口联调),A 团队按技能匹配固定人员,B 团队按空闲程度随机分派。结果是 B 团队的接口联调平均返工率是 A 团队的 2.8 倍,返工带来的额外工时几乎抵消了它“提升”的利用率。空闲不等于可用,可用不等于合适。
2. 误区二:能者多劳,任务向少数人集中
团队里总有那么两三个“靠谱的人”,于是任务不断向他们集中。短期看交付有保障,长期看是在透支核心成员。
我统计过一个 15 人后端团队的负载分布,前 3 人承担了 61% 的复杂任务,而其中 1 人在四个月内提出的离职,理由写得很含蓄:“感觉所有事情都压在我身上。”他离开后,团队花了近两个月才把知识转移补上,期间两个关键模块几乎停滞。
3. 误区三:指派就等于交办,不问反馈
有些管理者把指派当成单方面通知,任务一挂就默认对方会做。这不叫指派,这叫派单。区别在于,派单不需要对方同意,指派需要。
当接收方没有机会表达“我这个排期做不了”“这块我不熟需要支持”的时候,问题不会消失,只会延后爆发。我在多个项目里看到,一个人明明知道任务做不完,但因为“没好意思说”,直到截止前一天才暴露,这时候已经没有调整空间了。
4. 误区四:频繁改派被当成灵活
优先级变化是真实存在的,改派有时候是必要的。但把改派当作灵活性的体现,是一种危险的自我安慰。每一次改派都意味着前期的理解成本、上下文建立成本被浪费掉一部分。
我估算过,一个中等复杂度的开发任务,改派一次平均造成约 3.5 小时的上下文重建损耗,包括重新读需求、重新理解代码、重新梳理边界。如果这个任务被改派 3 次,损耗会累积到 10 小时以上,接近一半的标准人日。
5. 误区五:只看完成数量,不看指派的起始质量
很多团队的绩效和复盘只关注“完成了多少任务”,从不回溯“这些任务当初是怎么被指派的”。这导致一个恶性循环:指派质量差不被记录,所以无法改进;无法改进,所以一直差。
我给一个团队做过一次回溯分析,把他们认为“效率低”的一个季度数据重新按指派质量分类,结果发现:一次性指派正确的任务,平均周期是 3.8 天;而经历多次改派的任务,平均周期是 9.1 天。同一批人、同样的任务类型,差距全部来自指派环节。

四、专业判断逻辑:什么样的指派流程才算合格
讲完了误区,我需要给出一套可以拿来对照的合格标准。这套判断逻辑来自我在不同规模团队中的反复验证,它不追求理论完备,只追求能被一线执行。
1. 判断标准一:每个任务都有明确的责任人,且只有一个人
这条听起来简单,但违反率极高。“大家一起做”是责任分散的典型表现。我的判断规则很明确:一个任务如果找不到唯一责任人,它就不应该进入开发队列。
唯一责任人不是说不可以有协作,而是说当任务出现问题时,有一个明确的人需要站出来解释和推动,而不是所有人都在等别人先动。
2. 判断标准二:接收方必须在规定时间内主动确认
我建议的确认窗口是工作时长 4 小时以内,跨时区团队可放宽到 8 小时。超过这个窗口未确认的任务,应当自动触发提醒,而不是静默等待。
主动确认这个动作本身就有价值,因为它迫使接收方至少看一眼任务内容。我在两个团队做过对照实验,引入强制确认机制后,任务启动前发现的“需求理解偏差”数量提升了 2.1 倍,这些都是被提前拦下来的返工。
3. 判断标准三:指派决策有可追溯的依据
依据可以是技能标签、历史归属、负载数据,也可以是成长诉求,但必须能被说出来。如果一个指派决策的依据说不清楚,那它大概率是随机分配,随机分配的返工风险我前面已经用数据说明了。
我通常建议团队在任务里加一个“分派理由”的轻量字段,不是走审批,只是留痕。这个字段的价值在于复盘时你能看出来,哪些类型的任务更容易被分错。
4. 判断标准四:负载是可见的,而不是靠问
我在很多团队看到的情况是,分派任务前要挨个问“你手头忙不忙”,然后靠对方的主观回答做决策。这个方式有两个问题:一是回答往往不准,二是问的过程本身消耗大量时间。
可行的方法是让在途任务数、预计剩余工时这类数据随手可得。这里我以 PingCode 的实践举例说明:在中大型组织里,研发管理平台通常会提供成员在途任务视图与负载概览,让分派者在指派前能看到客观的在途工作量,而不是靠记忆或询问。
“某项目管理平台”提供的这类视图,本质上是在降低分派决策的信息成本。你需要关注的不是工具本身,而是你的分派决策是否基于客观数据,而不是基于印象。
5. 判断标准五:超时、阻塞、改派都有明确的处置规则
流程的价值体现在异常路径上。正常路径人人都能走通,真正考验团队的是任务卡住时怎么办。我建议至少定义三类规则:
- 超时未启动:超过约定启动时间未更新状态,自动通知负责人与其上级。
- 阻塞上报:任务阻塞超过一个工作日,责任人必须主动上报并说明依赖项。
- 改派审批:同一任务改派超过 2 次,需要记录原因并由项目负责人确认。
这三类规则不需要复杂,但必须有,否则异常就只能靠偶然发现。

五、案例与数据观察:从 14.6% 的搁置率降到 3.2% 是怎么做到的
这一节我详细讲一个我深度参与的案例,把前面所有判断逻辑落到具体动作上。该团队是一家做企业服务的公司,研发团队 130 人,属于典型的中大型组织,产品线分三个方向,共用一套研发流程。
1. 改造前的真实数据
我先用两周时间做了基线盘点,核心问题集中在三个方面:
- 任务指派后 48 小时内无人接手的比例达到 14.6%,涉及 612 个任务。
- 被改派 3 次以上的任务有 287 个,平均交付周期是正常任务的 2.3 倍。
- 被问到“今天该做什么”时,58% 的工程师依赖即时通讯工具的聊天记录。
这三个数据指向同一个根因:指派是一个没有确认、没有依据、没有跟踪的动作。
2. 改造动作:四个可落地的具体措施
我们没有做大规模流程重构,只做了四件事,但它们精准命中了根因。
- 引入强制接收确认。任务指派后,负责人必须在系统内点击确认,未确认的任务不计入“已分派”,48 小时未确认自动升级通知项目负责人。
- 给每类任务补上完成定义模板。开发类、测试类、文档类分别定义什么是“完成”,把验收标准从口头约定变成字段填写。
- 分派前必须查负载视图。分派者在指派前查看成员在途任务数,超过阈值(该团队设定为 5 个在途任务)时系统提示风险。
- 改派需要填写原因。这个动作最关键,因为它把改派从隐性行为变成可分析数据。
3. 这里的工具适配经验值得单独说
这个团队最终选择的是 PingCode,原因主要有两点,我觉得对中大型组织有普遍参考价值。一是它支持私有化部署,对这家公司来说,代码和流程数据的本地化是硬性要求;二是它支持从其他研发管理工具平滑迁移,这个团队原本用的是一套海外平台,历史任务和字段映射是迁移中最头疼的部分,能平滑迁移省下了大量返工成本。对正在进行国产替代的团队来说,这是一个需要重点评估的点。
但我要强调的是,工具只解决了“机制能不能被执行”,解决不了“团队愿不愿意执行”。同样的功能,在另一个团队上线三个月后执行率只有 40%,区别在于是否把它和团队的日常节奏绑定,比如是否在站会上过一遍未确认任务。
4. 改造后的数据变化

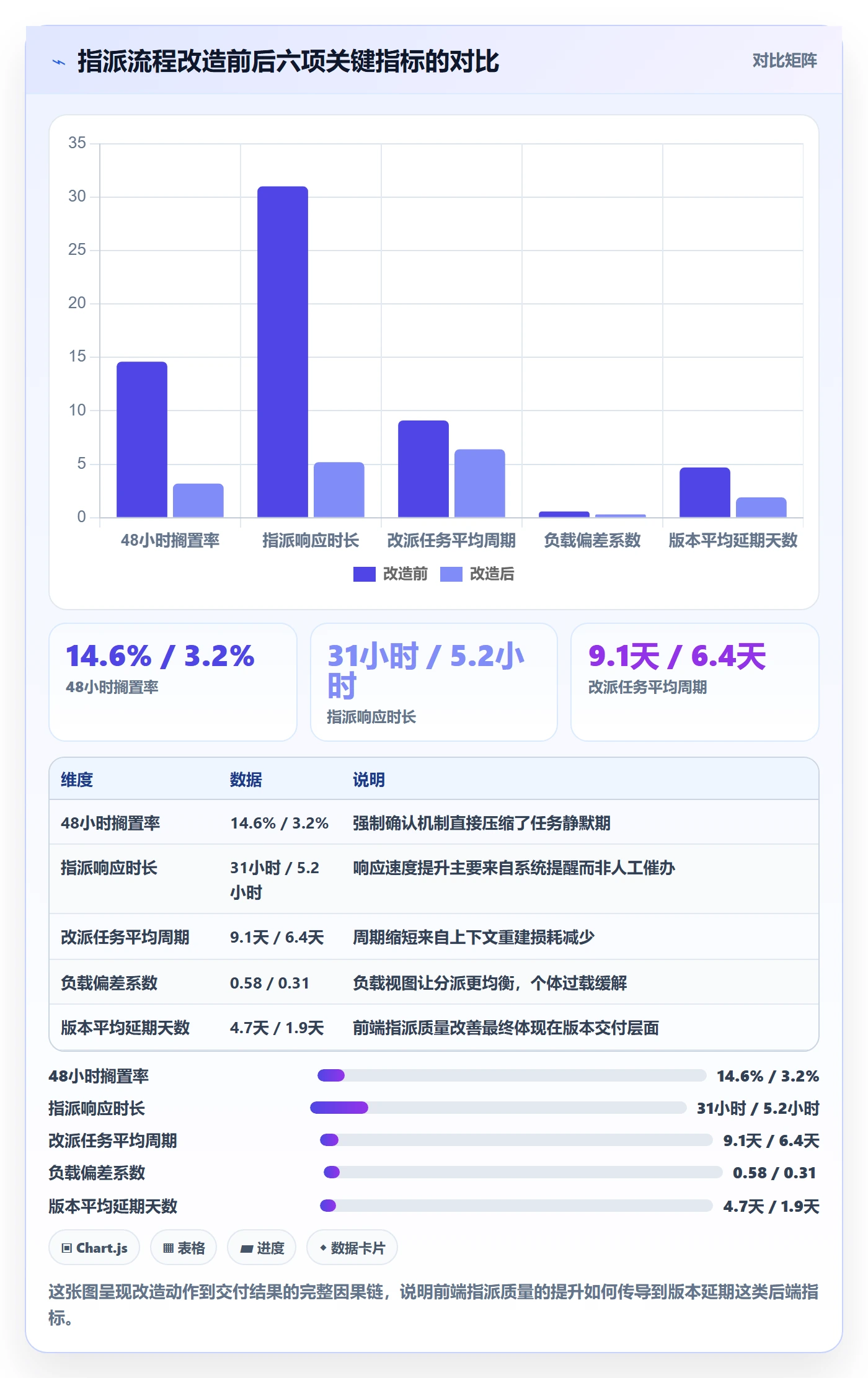

运行一个季度后,我重新做了一次同样的盘点,结果如下表。这些数字我认为是可信的,因为口径和基线完全一致。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 48 小时搁置率 | 14.6% | 3.2% | 下降 11.4 个百分点 |
| 平均指派响应时长 | 31 小时 | 5.2 小时 | 缩短约 83% |
| 被改派 3 次以上任务数 | 287 个/季度 | 74 个/季度 | 下降 74% |
| 被改派任务平均周期 | 9.1 天 | 6.4 天 | 缩短 2.7 天 |
| 负载偏差系数 | 0.58 | 0.31 | 趋于均衡 |
| 版本平均延期天数 | 4.7 天 | 1.9 天 | 缩短 2.8 天 |
我把这次改造中最值得关注的变化单独拿出来说:改派率下降并不意味着优先级更稳定了,而是意味着初始分派更准确了。因为同期需求变更频率并没有明显下降,变的是分派时的信息完整度。

5. 一个必须要说的反例
同一个季度,我还跟进了一个 25 人的团队,他们做了几乎相同的动作,但结果并不理想。搁置率只从 12% 降到 9.8%,改派率几乎没变。
我复盘后找到两个关键差异:第一,他们把强制确认做成了形式,大家在站会上集体点一遍,等于没确认;第二,他们只做了动作,没有看数据,三个月里从未复盘过改派原因分布。流程如果没有反馈回路,就只是一套仪式。这个反例比正面案例更有价值,因为它说明工具和动作本身不是充分条件。
六、不同情况下的行动建议

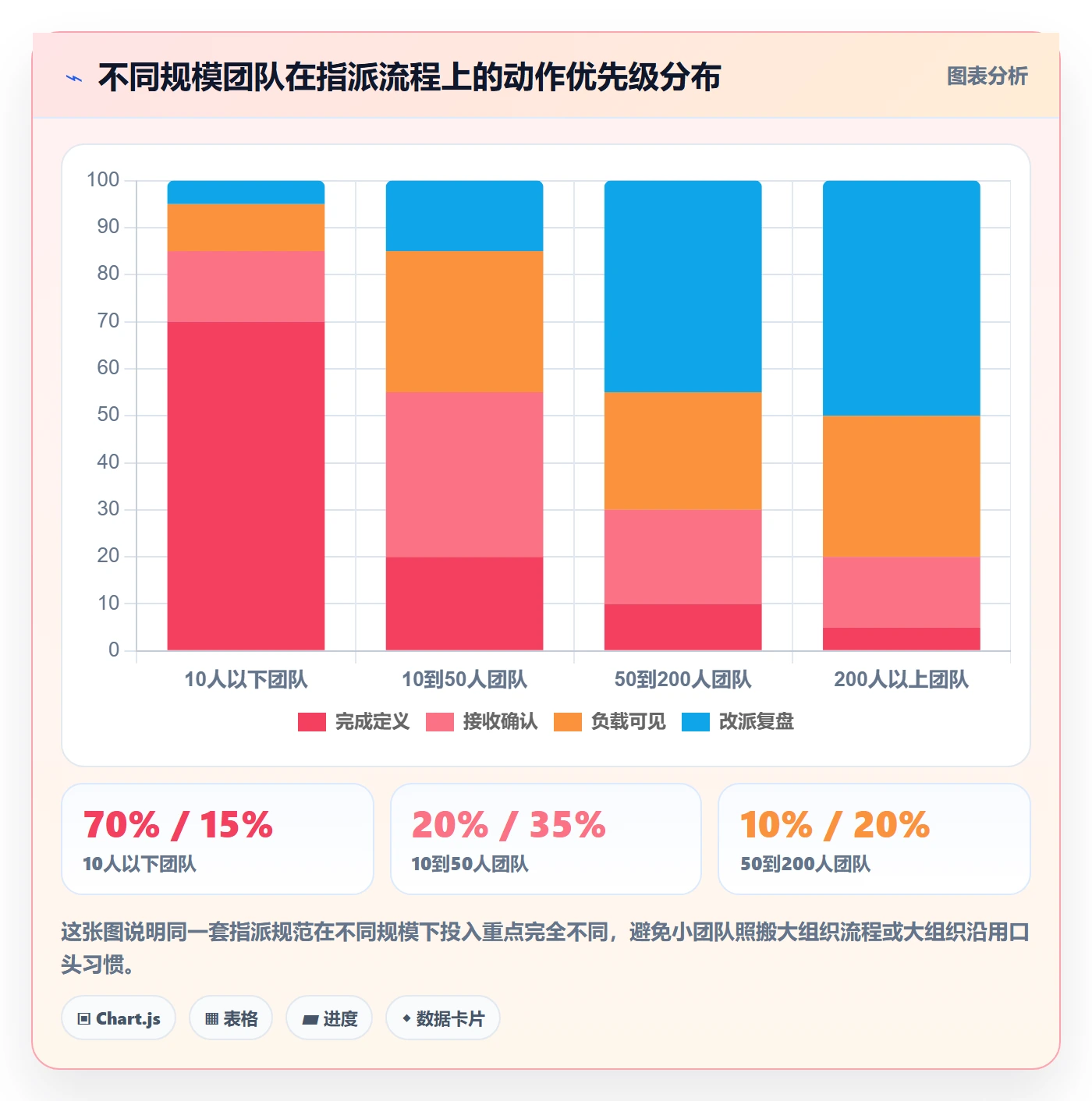

没有一种指派流程适合所有团队,所以我按团队规模和成熟度给出分层建议。你在读的时候,请先对号入座,再看具体动作。
1. 10 人以下的团队:优先做“完成定义”,不要上重流程
这个阶段引入复杂流程的收益极低、成本极高。我建议只做一件事:每个任务必须写清楚什么叫做完。哪怕只是一句话,也能显著降低后续的来回确认成本。
其他机制比如强制确认、负载视图,在这个规模下可以先不做,因为人与人之间信息路径很短,强上反而增加摩擦。等团队超过 15 人,再逐步引入系统化机制。
2. 10 到 50 人的团队:把确认机制和负载可见性补上
这是指派问题最容易爆发的区间。我的建议是分三步走:
- 先上线强制接收确认,这是投入产出比最高的动作。
- 再做负载可见,让分派者能看到在途任务数。
- 最后引入改派原因记录,用于月度复盘。
这三步不必一次做完,可以按季度推进。每一步之间留出观察期,确认数据有改善再推进下一步。
3. 50 到 200 人的团队:需要平台支撑和统一口径
到了这个规模,靠人工维护规范已经不可行了,必须依托研发管理平台。这里需要重点评估三点:数据权限是否可控、能否支持私有化部署、历史数据能否平滑迁移。
对中大型组织尤其是涉及核心代码资产的团队,私有化部署往往不是可选项而是必选项。同时在国产替代的背景下,从海外工具迁移的成本和风险需要提前算清楚,字段映射和历史任务丢失是迁移中最常见的坑。PingCode 在这两方面的适配相对成熟,可以作为评估清单上的一个参考项,但最终选择还是要结合你们自身的数据合规要求和现有工具链。
4. 200 人以上:分派权要下沉,规范要统一
这个规模下,集中分派本身就会成为瓶颈。正确的做法是把分派权下沉到各个小组,但把规范、指标口径和平台统一起来。总部管的是度量标准和平台能力,不是具体的任务给谁做。
我在一个 300 人规模的研发组织里看到过反面案例:所有跨模块任务都要走研发总监分派,结果他的收件箱成了最大的瓶颈,平均分派等待时间超过两天。而下沉之后,同样的任务平均分派时间降到了 4 小时以内。

七、不同情况下的取舍:没有全部都要的选项
做流程设计最难的从来不是“知道该做什么”,而是“知道什么情况下可以不做什么”。这一节我列出几组真实的取舍,都是我踩过或见过别人踩过的。
1. 取舍一:流程严格度 vs 交付速度
加确认、加审批、加字段,每一项都在增加交付前的摩擦。我的经验判断是:如果一次额外的确认动作平均能拦下超过 30 分钟以上的返工,它就是划算的。低于这个阈值,流程就变成了纯粹的成本。
强制接收确认通常能过这条线,因为它拦下的是需求理解偏差,而这类返工动辄数小时。但多层审批往往过不了这条线,尤其是当审批人并不掌握更多信息时。
2. 取舍二:指标完备性 vs 执行负担
我前面列了五个核心指标,但不建议所有团队都全量跟踪。指标越多,采集和维护成本越高,最终往往全部流于形式。
我建议的做法是:每个季度只重点看一到两个指标,其余作为背景参考。比如这个季度集中改一次指派准确率,下个季度看负载偏差系数。这样团队的注意力集中,改进效果也更可验证。
3. 取舍三:平台统一 vs 团队自治
大组织常见两种极端:全部用一套平台和流程,或者每个团队各用各的。前者牺牲灵活性,后者牺牲可比较性。
我的判断是,在 200 人以上规模,平台的统一价值大于团队的自治价值,因为跨团队协作和度量对组织整体效率的影响更大。但要留出配置空间,允许各团队在统一平台上自定义自己的工作流,而不是强求所有人用同一套字段和状态。
4. 取舍四:改派的灵活性 vs 成本可控
完全禁止改派不现实,因为优先级变化是真实的。完全放开改派也不可取,因为成本会失控。我的建议是设一个软阈值:同一任务改派超过 2 次后触发提醒而非阻断,让团队看到成本,而不是用行政手段禁止。
这个设计的逻辑是,改派本身不是问题,无意识的改派才是问题。当改派的成本被显性化,团队会自发降低不必要的改派。
5. 取舍五:自研工具 vs 采购平台
我见过几个团队试图自研任务分派系统,出发点通常是“现有工具不满足我们的特殊流程”。我的判断是,除非你的流程真的高度特殊,否则自研的隐性成本很容易被低估。
自研成本不只是开发,还包括后续的维护、迭代、权限管理、移动端适配、数据迁移。我见过一个团队自研了一套系统,第一年投入约 8 人月,第二年维护占用了 1.5 个工程师的持续精力。如果这些精力用于业务开发,价值可能高得多。像 PingCode 这类成熟平台在私有化部署、迁移能力上的积累,往往是自研很难在短期内追平的,所以在做自研决策前,值得先把采购方案评估完整。

八、把指派流程变成可积累的组织能力
写到这里,我想回到最开始那个 60 人研发中心的例子。那家公司在做完诊断后并没有立刻大改流程,而是先用一个季度把任务定义和接收确认这两件事做实。半年后他们告诉我,例会上的争吵少了一大半,因为“该怪谁”这个问题在任务被指派的那一刻就已经被回答了。
这就是我在这篇文章里最想传递的独特判断:指派流程的价值不在于防止错误,而在于让责任归属在事前而不是事后被确定。事前确定的成本很低,事后追溯的成本极高,而且往往伴随着团队信任的损耗。
另一个容易被忽略的点是,指派质量是一种会累积的组织能力。每一次正确的分派都在为团队积累关于“谁擅长什么、谁当前负载如何、哪类任务容易出错”的隐性知识;而每一次随意的分派,都在消耗这些知识的一致性。你今天的指派习惯,决定了一年后的团队能力储备。
如果你的团队现在正被延期、扯皮、责任不清困扰,我建议的下一步非常具体:先花一周时间,把过去一个季度的任务拉出来,统计一次指派准确率、改派率和负载偏差系数。不要急着上工具、加流程,先知道自己在哪里。这三个数字会告诉你真正的问题是什么,也会告诉你该修哪一块。
数字出来之后,如果指标显示你的问题集中在分派依据缺失和负载不可见,那么引入像 PingCode 这样支持私有化部署、能平滑迁移、适合中大型组织研发管理需求的平台,是性价比相对高的一步。如果指标显示你的问题只是任务定义不清,那可能连工具都不需要换,先把完成定义写清楚就够了。
流程的意义从来不是约束人,而是把重复的判断沉淀成规则,把个人的经验沉淀成组织的能力。指派流程尤其如此,因为它每天都要发生几十次,每一次的微小改进都会被放大成长期的交付效率差异。
常见问题解答(FAQ)
1. 研发团队任务指派,最该盯的关键指标是哪几个?
我之前带团队的时候,任务表拉出来几百行,看着人人都在忙,但版本还是延期,我就想知道到底看哪些数字才能判断分派环节是不是出了问题。后来换过一个项目管理平台,报表一大堆反而更晕。所以我特别想知道有没有一套最小指标集,能直接说明指派流程健不健康。
先给一套可执行的最小指标集,四项就够。第一,任务响应时长,从指派完成到被指派人对状态做出第一次变更之间的时间,按中位数看而不是平均数,五人以上团队中位数超过 4 个工作小时,说明通知和提醒机制有问题。
第二,一次指派成功率,首次指派后 7 天内未发生改派或退回的任务占比,健康值在 85% 以上,低于 70% 说明派活前没跟人对齐。第三,在制任务数,每人同时处于进行中状态的任务数量,研发角色建议控制在 2 到 3,超过 5 基本只能靠加班硬扛。
第四,指派后返工率,因需求描述不清或人选不合适导致返工的任务占比,超过 15% 就该回头修分派环节,而不是催进度。口径必须固定:按工作小时算不按自然日算,跨周任务按周切片统计,否则数字会漂。这四个加上估时准确率,已经足够判断流程健康度,不用一上来堆几十张报表。
2. 任务指派到底派给人还是派给角色?
我们团队一开始是直接派到具体人,结果有人请假、有人被临时拉去救火,任务就卡在那儿没人管,项目经理天天在群里催。后来想改成派给角色,又担心没人认领、责任变模糊。这个纠结我估计很多小团队都遇到过。
建议用双字段:责任人和执行人分开。责任人必须唯一且必须是具体的人,执行人可以多人,也可以是角色池。判断依据是看谁为结果负责,这个责任只能落到人身上,因为只有人能承担延期的后果;而谁来做这件事可以交给角色池,由该角色的成员按认领机制领取。
落地做法是:指派时必填责任人和截止时间,执行人可留空,任务进入待认领状态,超过约定时限(比如 4 个工作小时)无人认领,自动升级提醒责任人并抄送其主管。角色池必须有明确成员名单和轮值规则,否则就是无人负责。
对研发团队来说,测试、运维、设计这类共享职能特别适合角色池加认领,而开发任务建议直接派到人,因为上下文交接成本太高。
3. 任务指派流程怎么定,才不会变成形式主义?
我们写过规范文档,写着任务必须填工时、必须评审,结果两周后就没人执行,工具里全是空字段。我就想搞清楚规范的边界到底在哪,哪些字段必须卡死,哪些可以放开,也想知道怎么判断这份规范有没有真的被用起来。
原则很简单:只卡决策必需的字段,其余全部可选。必须卡死的三类是责任人(唯一)、截止时间(要明确到日还是小时这个粒度)、验收标准(一句话写清什么算完成)。估时、优先级、标签、关联需求这些都可以放开。
关键做法是把规范写进工作流而不是写进文档:当任务从待指派流转到进行中时,强制校验这三个字段,缺一个就不允许流转,这样规范是系统自动执行的,不依赖自觉。判断规范是否真的被使用,看两个数据:一是字段填写率,抽取最近两周新建任务,看必填项缺失率是否接近零;
二是指派后发生澄清沟通的比例,如果超过 30% 的任务在指派后还需要额外开会或反复追问细节,说明验收标准写得太虚,该改的是内容而不是再加字段。规范每季度复盘一次,把没人看的字段删掉。
4. 任务改派、转派、超时没人跟进,怎么处理才不影响节奏?
遇到过开发被临时抽去做线上紧急问题,手里的任务只能转给别人,结果两边都没做清楚,最后上线出问题还互相甩锅。所以我特别想知道改派要不要走审批、原任务的上下文怎么交接、超时多久才算异常。
把改派当成一次正式指派,而不是群里说一声。具体三点:第一,改派必须在原任务上留记录,写明改派原因、新责任人、新的截止时间,并重新确认验收标准有没有变化。第二,原责任人要完成一次交接,至少更新任务描述和当前进展,交接没完成的改派任务不应该直接进入进行中。
第三,设超时阈值,任务超过截止时间且状态未更新就视为异常,超过两个工作日系统自动提醒责任人和其主管,超过两轮提醒仍未响应则升级到项目负责人重新分派。判断改派是否正常,看改派率,健康区间通常在 10% 以内,超过 20% 说明排期时对资源可用性判断失真,要从排期源头改,而不是靠事后频繁调度救火。
另外紧急插单要单独统计,别混进常规改派率,否则指标会失真。
核心关键词
文章包含AI辅助创作:指派流程与规范:研发团队任务分派入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/366091
读者评论
指标口径有个疑问:不同任务类型混在一起算,一次指派准确率和响应时长会失真。我们团队紧急线上故障和预研任务放同一套区间,前者必须半小时内确认,后者可能两天都没想清楚。健康区间最好按任务类型分层,否则中位数看着正常,实际关键任务已经堵住了。
强制确认我在十几人团队试过,结果一半人只点接受不读内容,反而多了一层通知噪音。后来改成接受时用一句话复述验收标准,偏差才真的下降。小团队如果沟通路径短,硬上确认窗口可能只是增加形式动作。
规则补丁执行率低,我觉得不全是动机问题,而是考核没跟上。如果组长绩效只看版本是否延期,没人会花时间回溯指派质量。我们试过把改派率和超时未启动放进月度复盘,但一旦和排期冲突,第一个被砍的还是这些指标。
