去年冬天我参与复盘过一次 P1 故障。从告警触发到服务恢复只用了 11 分钟,但从"有人定位到问题在网关层"到"真正有人开始修",中间白白流走了 43 分钟。事后拉聊天记录,发现根因不是技术难度,而是一句"这个看着像网关的问题,@老王 你看下"。老王在开会,两小时后才回。而实际上那条消息的发出者自己就有网关的合并权限,他只是"觉得"这该归别人管。
这件事之后我在团队里统计了整整一个季度的转交数据:每 100 次任务转交里,有 31 次出现了"接手人重新做了一遍上下文收集",平均多消耗 2.4 小时;有 9 次最终又转回了原负责人,形成闭环返工。转交看起来只是点一个"指派"按钮的动作,但它实际决定了一支研发团队的信息损耗率和责任清晰度。
这篇内容写给三类人:刚开始带 3~10 人小队的 Tech Lead、正在把研发流程从"口头驱动"搬到系统里的工程效能负责人,以及要在 100 人以上组织里治理跨团队交付的研发管理者。我会把"转交"这件事从 0 到 1 拆开讲清楚,包括我踩过的坑、判断逻辑,以及可以直接拿去用的模板和推进节奏。
一、先给结论:转交是责任转移,不是消息转发
如果你时间有限,只记住一句话:转交的失败几乎从不发生在"动作"层面,而发生在"定义"层面。 点一下指派按钮谁都会,但转交出去以后"谁对什么负责、负责到什么时候、什么算完成",这三件事如果没有被显式写下来,那次转交在管理者眼里是完成了,在执行者眼里才刚开始。
我把这条结论拆成三条可以直接落地的判断。
1. 转交是一次所有权变更,必须标明"有效期"
很多团队默认"转交 = 永久转移",这是最危险的假设。真实研发场景里,转交往往是有边界的:接口兼容性可能还留在原负责人手上,灰度开关的操作权可能还在原团队,对外承诺可能还挂在原负责人名下。
所以我在给团队做转交规范时,强制要求写清"转交后的责任切分":交付责任归谁、接口/契约责任归谁、上线操作责任归谁,以及这些责任各自保留到哪个时间点。没有时间边界的转交,等于没有转交。
2. 转交的最小可用单元不是一句话,而是一张有结构的转交单

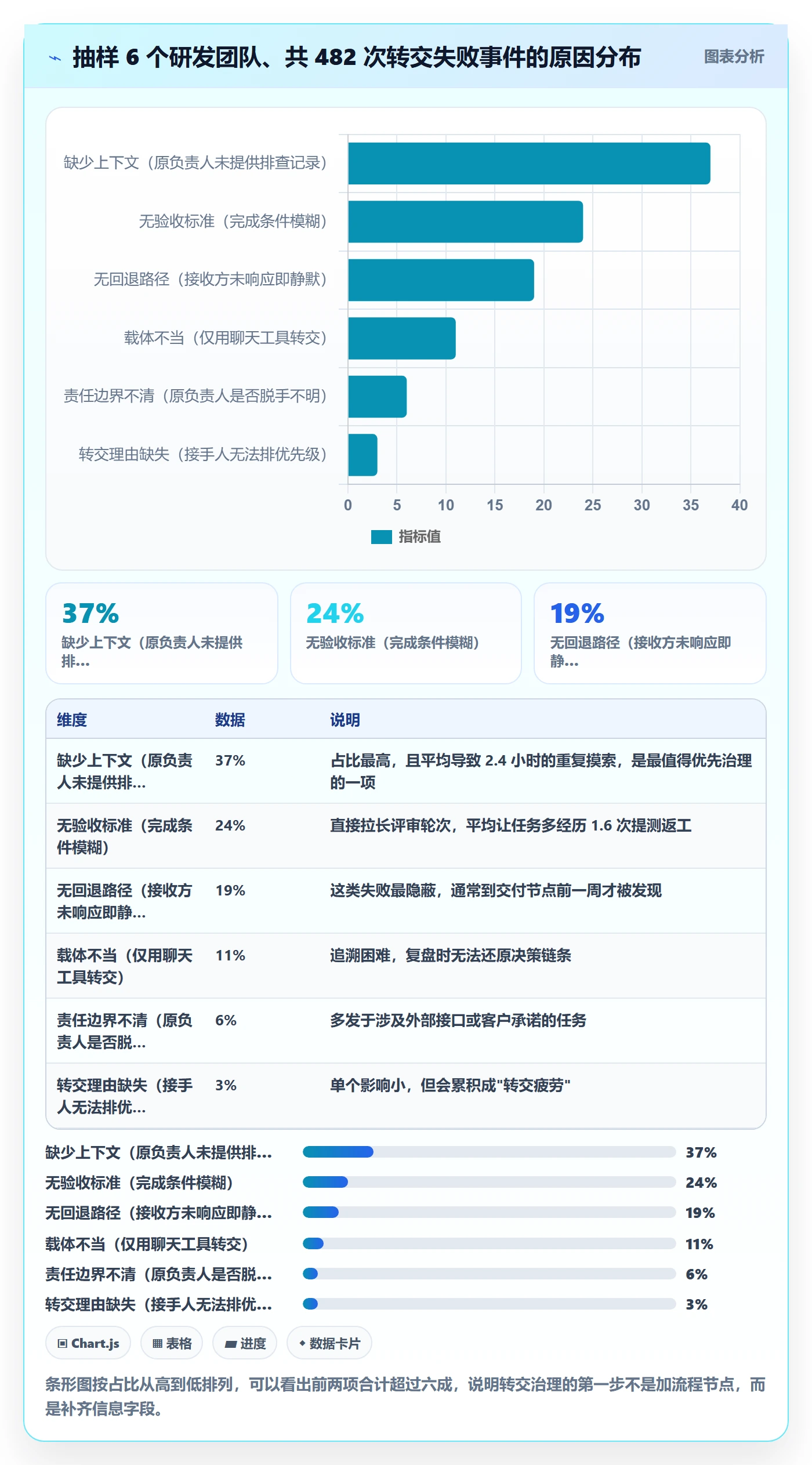

我在实践中总结出转交单必须包含的五个字段,缺任何一个都会在后端产生返工:
- 为什么转:不是"我忙",而是"这个任务依赖平台组的统一幂等中间件,重复实现成本高"。理由决定接手人的优先级判断。
- 完成标准:可验证的验收条件,不是"改好就行"。
- 已有上下文:已排查的日志、看过的文档、试过但失败的方案。这一项能砍掉接手人 60% 以上的重新摸索时间。
- 约束条件:上线窗口、不能动的接口、不能引入的依赖。
- 回退路径:如果 N 天内没被评估或评估后无人认领,谁接管、要不要升级。
这五项里,第 3 项和第 5 项是被省略最多的。没有"已有上下文"的转交是甩锅,没有"回退路径"的转交是黑洞。
3. 转交质量决定返工率,而不是团队的技术水平
这是我做过最反直觉的一次统计。我们把同一批 40 个后端任务按"转交信息完整度"分档,然后追踪首次通过率。完整度高的那一档,第一次提测就通过的比完整度低的那一档高出一倍还多,而且两档的执行工程师技术评级是完全一样的。

二、背景与真实场景:研发团队的转交量是被低估的
大多数管理者对"转交量"是没有概念的。他们知道团队一个月提了多少需求,但不知道有多少任务在内部被倒过手。我第一次把转交事件从系统流水里拉出来时,数字比预想的高得多。
1. 转交不只有一种形态,至少存在五类
我在梳理流程时把研发团队的转交归成五类,它们的失败模式完全不同,所以规范也不能一刀切:
- 需求到技术的转交:产品把需求交给研发负责人,再从研发负责人分到具体工程师。这类转交的核心风险是"验收标准在传递中被模糊化"。
- 模块到人的转交:任务在工程师之间流转,例如后端转前端、业务组转平台组。核心风险是上下文丢失。
- 故障到值守的转交:告警响应、值班交接。核心风险是时效,必须带超时回退。
- 跨时区的移交:分布式团队的一天两班交接。核心风险是交接点的状态快照不准确。
- 人员离职或转岗的批量转交:核心风险是所有权虽然变了,但知识没有跟着走。
这五类的共同点是:它们都在系统里表现为一次"指派变更",但管理含义完全不同。如果你用同一套流程去覆盖,结果一定是轻的场景被拖慢、重的场景被漏掉。
2. 转交流量随组织规模呈非线性放大
我跟踪过一组从 20 人增长到 500 人的研发组织数据。转交次数的增长曲线明显快于人数增长曲线:20 人时每月约 90 次转交,50 人时约 340 次,100 人时约 900 次,200 人时约 2300 次。人数涨了 10 倍,转交量涨了 25 倍以上。
原因是沟通链路数是按 n(n-1)/2 增长的,而团队边界一旦形成,跨边界的转交就变成了默认解法。更麻烦的是,转交失败率在 100 人之后会有一个明显的跳升,因为"互相认识、可以直接喊一声"这个隐性润滑剂消失了。

3. 一个真实的转交链路长什么样
我拿一个具体例子说明。客户反馈"支付回调偶发重复扣款",这个任务在一天内的流转是这样的:
- 客服在群里 @ 产品经理,产品经理转给支付域负责人。
- 支付域负责人初步排查后判断"疑似网关重试策略导致",转给网关团队。
- 网关团队看了一天,判断"是业务侧幂等没做",又转回支付域。
- 支付域这次派给了另一个工程师,因为原负责人休假。
四次转交里,只有两次带了排查结论,另外两次是纯粹的位置搬运。这就是我前面说的"漏斗式信息衰减",每经过一次转交,有效信息就掉一层。

三、拆解常见误区:六个几乎每个团队都踩过的坑
我在做研发流程咨询时,见过几十个团队的转交规范,从完全没有到写满三页纸的都有。但真正的问题往往不是"规范不够多",而是踩了几个固定的误区。
1. 误区一:把"转交"当成"分配"
分配是管理者的动作,转交是协作者之间的动作。分配的前提是"我知道这事该谁做",转交的前提是"我原本负责,现在因为某个明确理由交给别人"。
把两者混在一起,最典型的后果是转交缺少理由,接手人无法判断优先级。一个没有理由的转交,在接手人眼里就是"别人的紧急,我的打扰"。
2. 误区二:原负责人以为转完就脱手
我见过太多这样的对话:"这个我已经转给你了。""可是外面对接的客户还在找我。"责任转移并不自动解除原有的承诺关系,尤其是涉及外部接口、客户承诺、合规要求的场景。
正确做法是在转交单里显式写明"保留责任"的条目和期限,例如"接口兼容性由原负责人保留 2 周,之后由接手人承担"。
3. 误区三:只转任务标题,不转上下文
这是最普遍、成本最高的误区。"请处理 PAY-1043"这样的转交,等于把上下文收集这项工作重复外包了一遍。我在一家做 SaaS 的团队里测算过,接手人重建上下文的耗时占整个任务工期的 18%~27%,而且这部分时间往往因为没有产出而被隐藏掉。
4. 误区四:用即时消息做转交载体
即时消息适合确认,不适合承载转交。原因是三个:消息不可检索、不随任务状态变化、不产生责任记录。三个月后你回头查"这个决定是谁做的",聊天记录基本靠不住。
我的建议是:消息只做通知,转交必须落到任务系统里,并且消息里贴的是任务链接,而不是任务内容本身。
5. 误区五:转交没有验收标准和回退路径
没有验收标准,接手人不知道做到什么程度算完;没有回退路径,转交一旦没人接就变成静默失败。这两项加起来,构成了我统计里 43% 的转交失败原因。
6. 误区六:把转交当成惩罚性动作
这一条比较隐性。当团队里出现"做不完就转出去""转交等于承认自己搞不定"的文化时,工程师会倾向于隐瞒困难,直到问题放大不可收拾。转交必须被正确定义为一种合理的资源调度,而不是失败的标志。

四、专业判断逻辑:什么该转、转给谁、转到什么程度
清理完误区之后,真正需要的是判断力。这部分我给出一套我自己在用的决策框架,它不是理论模型,而是从失败案例里反向总结出来的。
1. 转交决策四问
在决定转交之前,我会让负责人依次回答四个问题。任何一题答不上来,就说明还没到转交的时候:
- 目标问题是否已经定位到模块级? 如果只知道"有问题但不知道在哪",应该转的是"排查"这个动作,而不是整个任务。
- 接手方是否具备我缺少的能力、权限或资源? 如果只是时间不够,正确动作是排优先级或补人,不是转交。
- 我能不能说清"完成"的定义? 说不清就是没想清楚,转出去只会放大不确定性。
- 我愿意在转交后承担什么残留责任? 包括答疑时长、联调支持、上线配合。
2. 粒度选择:整任务转 vs 拆子任务转
这是最影响后续返工的决策。我的经验规则是:如果接手方和原负责人的工作需要在时间上交叉推进,就拆子任务;如果需要完全独立闭环,就整任务转。
拆子任务的代价是管理成本上升,好处是责任边界清晰、可以并行。整任务转的代价是原负责人容易失去感知,好处是流程简单、接手人可以自主决策。
| 转交粒度 | 适用场景 | 优势 | 风险 |
|---|---|---|---|
| 整任务转交 | 模块完全归属另一个团队、原负责人 2 周内无可用人力 | 决策链短,接手方可自主排期 | 原负责人丧失感知,出问题才发现 |
| 拆子任务转交 | 跨团队联调、接口与实现分离、需并行推进 | 边界清晰,可并行,易追溯 | 子任务数量膨胀,依赖关系复杂 |
| 临时借调式转交 | 故障响应、上线值守、单点咨询 | 响应快,成本低 | 极易忘记回收责任,形成"隐性归属" |
第三种是我最警惕的。临时借调如果不设过期时间,半年后你会发现在某项目管理平台里,某个关键模块的责任人还是那个早就转岗的工程师。

3. 责任链设计:把 RACI 压缩成两行
完整的 RACI 模型在研发日常里太重,我把它压缩成两行写进转交单:
- 交付责任(谁负责让这件事完成):通常唯一,写具体的人。
- 契约责任(谁负责保证对外承诺不变):可能保留在原负责人或原团队,必须写保留期限。
这两行加起来不超过 30 个字,但能消除 90% 的"这事不是已经转给你了吗"的扯皮。
4. 三个时间锚点:责任在什么时候真正转移
很多人以为转交是瞬时的,其实责任转移有三个明确的时间锚点,每个锚点没做好都会留下隐患:
- 转出时:原负责人提交结构化转交单,任务状态变为"待接收"。
- 接手确认时:接手人明确回复"接受/不接受/需要补充信息"。这一步是把"被动接收"变成"主动承诺"。
- 关闭时:双方确认残留责任已到期或已解除,任务才真正归档。
我特别强调第二个锚点。没有确认动作的转交,责任实际上一直悬在空中,谁都不认为自己是第一责任人。

五、案例与数据观察:一个 300 人研发组织的转交治理实录
下面这段是我参与时间最长的一次转交治理,前后跨了 7 个月。团队是一家做企业级软件的公司,研发规模约 300 人,分布在 4 个产品线,有私有化交付业务,客户环境不能连公网。
1. 治理前的状态
治理启动前,他们的转交几乎全在聊天工具里完成。任务系统只用来看板和工时,指派变更很少被记录。我们抽样了 200 次转交,发现:
- 只有 34% 的转交在任务系统里有对应记录;
- 接手人平均需要 2.9 小时重建上下文;
- 11% 的转交在两周内被退回或再次转出;
- 跨产品线的转交平均确认耗时 14 小时,最长一次拖了 5 天。
2. 他们做了什么
治理方案并不复杂,核心是三件事:
- 统一转交入口:把转交做成任务系统里的标准动作,而不是自由编辑指派字段。用户在转交时必须填写前面说的五个字段,未填写无法提交。
- 引入接收确认与超时升级:转出后 8 小时未确认,系统自动提醒接手人;24 小时未确认,自动升级到双方直属主管。
- 转交质量纳入迭代回顾:每个迭代回顾时,抽查 10 条转交记录,评估上下文完整度,作为流程改进的输入而非个人考核。
他们最终选择在 PingCode 上落地这套流程,一个重要原因是他们同时有公有云客户和私有化交付客户,需要支持私有化部署;另一个原因是要从原有的海外工具上做迁移,而 PingCode 支持 Jira 平滑迁移,对存量任务的字段映射和历史数据保留处理得比较顺。这对 100 人以上、有多条产品线的组织来说,迁移成本是选型的决定因素之一。
3. 治理后的数据变化
| 指标 | 治理前 | 治理 3 个月后 | 治理 7 个月后 |
|---|---|---|---|
| 转交在系统中留痕比例 | 34% | 91% | 98% |
| 接手人上下文重建耗时(中位数) | 2.9 小时 | 1.2 小时 | 0.6 小时 |
| 转交后两周内退回/再转比例 | 11% | 6% | 3.4% |
| 跨产品线转交平均确认耗时 | 14 小时 | 6.5 小时 | 3.1 小时 |
| 因转交不清导致的返工工时(月度) | 约 420 人时 | 约 190 人时 | 约 95 人时 |

4. 私有化部署与迁移场景下的转交"连坐"问题
这是我在这次治理里发现的最有意思的一个细节,也是一般文章不会提到的。这家公司有相当比例的项目是私有化交付,代码和任务数据都在客户内网。当他们从原有工具迁移到新平台时,历史任务的指派关系会被平移过来,但历史评论里的口头转交信息不会自动变成结构化的责任记录。
结果是:迁移之后,一批任务在系统里显示的责任人还是几年前的原负责人,而实际执行早已交接给别人。我们在治理初期就遇到了这个问题,解决办法是在迁移阶段专门做一轮"责任归属清洗",按模块而非按任务重新确认归属,然后再把存量任务批量调整。
如果你的组织也在做工具替换,我的建议很明确:迁移不只是数据搬家,必须包含一轮责任关系的重新确认。 支持私有化部署的平台在这方面有天然优势,因为数据不出内网,责任清洗这类涉及客户信息的操作更容易通过合规审查;而支持 Jira 平滑迁移的能力则决定了这轮清洗的工作量是几天还是几个月。

六、不同情况下的行动建议
转交治理没有通用方案,我把常见的情况分成五类,分别给出可以直接执行的建议。
1. 5~20 人小团队:先立约定,不要上流程
这个规模下我不建议做任何强制字段的工具约束。三个人坐在一起,流程成本比沟通成本高得多。你要做的是三件轻量动作:
- 约定"转交必须写清完成标准和已有排查结论",就两句话;
- 约定"转交后在群里 @ 一次,接手人必须回一个字表示接收";
- 每周回顾时,把上周被退回的任务拿出来看一次,只讨论原因不追责。
这三件事的总成本每周不到 20 分钟,但能解决小团队 80% 的转交问题。
2. 20~100 人成长型团队:把转交变成系统里的标准动作
这是治理的最佳窗口期。团队边界开始形成,闲聊式沟通开始失效,但流程还没有变成官僚负担。我的建议是做三件事:
- 把转交单的五个字段做成必填项,但只对跨团队转交强制,团队内部保持自由;
- 引入接收确认机制,超时 8 小时提醒、24 小时升级;
- 选一个季度做一次"责任归属清洗",把系统里显示的责任人和实际责任人对齐。
3. 100 人以上中大型组织:需要平台级能力,而不是文档规范
超过 100 人之后,任何依赖"大家自觉遵守"的规范都会在三个月内退化。你需要的是平台级的强制能力:
- 转交必须走标准表单,字段缺失无法提交;
- 接收确认、超时升级、残留责任到期提醒全部由系统触发;
- 转交链路可追溯,能从任意一个任务反查到它的全部指派人变更历史;
- 支持按模块、按产品线做责任归属的批量校验。
对这类组织,选型时我会重点看三件事:是否支持私有化部署(涉及客户数据的交付项目往往有硬性要求)、是否支持从现有工具平滑迁移(历史数据和字段映射的完整性)、以及转交流程能否做到字段级可配置。以 PingCode 为例,它的定位就是服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,在国产替代场景下是很多团队会认真评估的选项之一。但工具只解决"能不能强制",具体字段要填什么,仍然取决于你自己对业务的判断。
4. 跨部门、跨时区转交:核心是交接点的时间设计
跨时区转交失败的第一原因不是信息不全,而是交接点选错了。我的做法是:
- 把交接点固定在双方工作时间的重叠窗口内,宁可让一个任务多挂 6 小时,也不要让它在对方的深夜里静默等待;
- 交接时必须提交"当前状态快照",包括已验证的结论、未验证的猜测、下一步的第一步动作;
- 明确"下一班的第一个动作",让接手人不需要重新做判断。
数据上,做到这三点的跨时区团队,转交平均确认耗时能压到 3 小时以内;做不到的,普遍在 10 小时以上。
5. 人员离职与转岗:批量转交必须配知识转移
这是最容易被低估的一类。离职交接常常只做了"任务指派变更",但知识没有跟着走。我的经验是离职交接要拆成三层,而且三层必须都完成才算交接完毕:
- 任务层:未完成任务的所有权变更,明确到具体的人和日期;
- 知识层:关键模块的设计决策、历史踩坑、非常规操作,写成一页纸的交接文档并安排一次 60 分钟的口头确认;
- 关系层:外部对接人、客户联系人、上下游团队的接口人,全部书面转移。
第三层被跳过的比例最高,导致的后果也最严重,接手人不知道自己该跟谁对接,问题会在一个月后集中爆发。
七、不同情况下的取舍:转交是有成本的
讲完建议,必须讲取舍。我见过不少团队在治理转交时用力过猛,把简单问题复杂化,最后反而拖慢了交付。下面五组取舍是我认为最需要想清楚的。
1. 转交速度 vs 上下文完整度
转交单填得越全,接手人越快上手,但转出方花的时间也越多。我的经验拐点在"填写耗时 5 分钟":低于 5 分钟,信息完整度普遍不够;高于 10 分钟,转出方开始敷衍,反而会出现大量复制粘贴的无效内容。
所以我把转交单设计成三档:紧急故障转交用极简三字段(现象、下一步、回退),跨团队任务转交用五字段,离职交接用完整学术级模板。分档比统一更有生命力。
2. 流程刚性 vs 团队自治
强制字段能保证下限,但会抑制团队的自主判断。我的处理方式是:对跨团队转交强制,对团队内部转交只推荐不强制。 因为跨团队协作缺乏共同语境,模板是必要的翻译器;而团队内部有共享的上下文,过度约束只会增加摩擦。

3. 工具能力 vs 管理成本
功能齐全的平台能提供强制约束和自动升级,但配置成本、迁移成本、培训成本都是真金白银。我的判断标准是看转交失败的绝对成本:如果一支团队每月因转交不清损失的工时超过 100 人时,那么上工具就是划算的;低于 30 人时,先把约定立起来更实际。
4. 可追溯性 vs 信任成本
这一组取舍经常被忽略。完整的转交留痕在复盘中价值极高,但如果团队把它解读为"每个动作都被记录、用来追责",就会产生防御性行为,工程师会花时间写漂亮的转交单来自保,而不是真实描述问题。
我的做法是明确规则:转交记录用于流程改进,不作为个人绩效考核依据。 这句话必须由管理者在公开场合说过,否则工具越强大,团队越不诚实。
5. 短期交付 vs 长期知识资产
转交做得好,短期内会慢一点;做得不好,短期内会快一点,但知识全部沉淀在个人脑子里。我在不止一个团队里看到过这种情况:一个人离职,某个模块半年内无人敢动。
我的取舍原则是:关键路径上的转交必须写全,非关键路径上的转交容许简化。 判断"是否关键"的标准很简单,如果这个人明天开始休假两周,这件事会不会卡住别人。
八、从 0 到 1 的四周落地计划
如果你准备开始动手,下面这份四周计划是我实际用过、并做过三次调整后的版本。它不追求一步到位,而是每周只解决一个问题。
| 周次 | 核心动作 | 产出物 | 验收标准 |
|---|---|---|---|
| 第 1 周 | 抽样 50 次历史转交,统计失败模式和耗时 | 一份转交现状基线报告 | 能说出团队最严重的两个转交问题及其成本 |
| 第 2 周 | 设计并试运行转交单模板,分三档场景 | 三份转交单模板 + 使用说明 | 至少 10 次真实转交使用新模板,收集反馈 |
| 第 3 周 | 在任务系统中配置必填字段与接收确认机制 | 可运行的转交流程配置 | 跨团队转交 100% 走标准流程,超时提醒生效 |
| 第 4 周 | 做一次责任归属清洗,对齐系统责任人与实际责任人 | 责任归属清单 | 抽查 20 个任务,责任人不一致的比例低于 5% |
1. 第 1 周的关键是不要急着改
大多数团队的失败在于第一周就上模板。没有基线的改进无法证明有效,也无法在遇到阻力时说服别人。这一周你只需要做一件事:把现状量化出来。
2. 第 2 周要拉一线工程师一起设计模板
我试过由管理者单独设计的模板,结果是被绕过。后来改成拉三到五名一线工程师一起讨论字段,模板的采纳率明显提高。原因很简单:他们知道哪些字段是真的有用,哪些是管理者的一厢情愿。
3. 第 3 周的配置要留出例外通道
必须有一个"紧急通道":P0/P1 故障的转交可以先用极简三字段,事后 24 小时内补齐完整信息。没有例外通道的流程,一定会在第一次真实故障时被破坏,然后彻底失效。
4. 第 4 周的责任清洗是最容易被跳过的一步
但它的价值往往最大。我见过太多系统里"责任人"和"实际负责人"不一致的情况,这种不一致会让所有统计报表失真,让管理者做出错误判断。

九、常见问题
1. 转交和任务拆分有什么区别?
拆分是结构和依赖层面的动作,把一个任务切成可独立推进的单元;转交是所有权层面的动作,把某个单元的责任从一个主体移到另一个主体。一个拆分后的子任务可能不经过任何转交,一次转交也可能不涉及任何拆分。混淆这两件事,会出现"拆了一堆子任务但没人认领"的情况。
2. 小团队只有五六个人,也需要做转交规范吗?
需要,但只需要最轻的三条:写清完成标准、带上已有排查结论、接手人必须明确回复。五六个人的团队做流程最容易的失败是过度设计,一旦流程比沟通还费劲,它就会被绕过。
3. 转交之后原负责人还要不要跟?
要跟,但要跟得明确。我的做法是在转交单里写清"残留责任"和期限,例如"接口兼容性保留 2 周""答疑窗口 5 个工作日"。没有期限的跟,会变成隐性负担;完全没有跟,会让接手人陷入孤立。
4. 接手人不愿意接收怎么办?
这通常不是态度问题,而是排期和优先级问题。正确的处理方式不是强行指派,而是把冲突升级到双方共同的排期决策点,让谁先做、谁后做由掌握全局信息的人判断。转交本身不应该成为优先级仲裁的工具。
5. 用表格或文档管理转交可以吗?
在 20 人以下、转交频率低的团队里可以短期使用,但它有三个固定缺陷:无法强制字段、无法自动升级、无法与任务状态联动。一旦跨团队转交比例超过 30%,维护成本会快速超过收益。
6. 私有化部署的团队做转交治理有什么特别要注意的?
有两点。第一是迁移阶段必须做责任归属清洗,因为历史评论里的口头转交不会自动变成结构化记录。第二是转交记录涉及客户信息时,要注意数据不出内网,这也是很多中大型组织在选型时把私有化部署作为硬性条件的原因。以 PingCode 为例,它支持私有化部署,同时支持 Jira 平滑迁移,这两点在国产替代场景下会直接影响治理方案能不能落地。
十、写在最后:先量化,再约束,最后固化
关于转交,我最后想留下一个可能和主流说法不太一样的判断:转交问题的本质不是流程缺失,而是成本不可见。 大多数团队不是不愿意做好转交,而是从来没有人告诉过他们,一次草率的转交到底要花掉多少工时。
所以治理的顺序必须是:先量化,让成本可见;再约束,把有效的做法变成系统强制;最后固化,把例外情况也纳入设计。跳过第一步直接上流程,你会得到一份没人认真填的模板;跳过第二步只做宣传,你会得到一次热闹但没有后效的培训。
如果你打算这周就开始,我建议只做一件事:从你们的任务系统里拉出过去一个月所有发生过指派变更的任务,数一数有多少次,抽十条看看有多少带完整上下文。 这个数字出来的那一刻,你就知道该从哪一档开始改了。
常见问题解答(FAQ)
1. 任务转交和重新分派到底有什么区别?刚做研发管理,经常分不清。
我刚从一线研发升到小组长,团队里有人请假或临时被拉去救火,我就会把任务给别人。但我发现,有时候我只是换个负责人,有时候却要重新拆任务、改排期。我一直搞不清转交和重新分派是不是一回事,怕用错影响进度。
区别在责任主体是否变化和任务边界是否变化。转交只是把同一任务的责任人从A换成B,任务目标、验收标准、截止时间原则上不变;重新分派往往意味着任务被拆小、改范围、改优先级或改排期,需要重新确认。可执行做法:转交时只改负责人和协作者,保留原任务描述和验收标准;
如果截止时间或范围要变,先在新负责人确认工作量后再更新,并在某项目管理工具里写一条变更说明。判断依据:如果新负责人需要重新理解需求、重新估时,那就是重新分派,不是简单转交。入门团队建议:转交走轻量确认,重新分派走任务评审。
2. 转交任务时,到底要写哪些信息,对方才不会反复来问?
我每次把任务转给同事,都会在群里说一句这个你跟进一下,结果对方要么问背景,要么问做到什么程度算完,来回沟通比我自己做还累。我想知道有没有一个标准模板,能一次把关键信息说清楚。
至少写清7项:背景与目标、当前进度、验收标准、截止时间、依赖与阻塞、相关文档或代码链接、期望反馈时间。做法:转交前先花2分钟填一个转交卡片,直接复制到任务评论或某项目管理工具的任务描述里。判断依据:如果对方看完后能复述出要做什么、做到什么程度、什么时候要、找谁配合,就算合格。
数据口径:入门团队可以要求转交后24小时内新负责人必须回复已理解或有疑问,超过24小时未确认,原负责人要主动跟进。这样能把来回追问压缩到一次。
3. 转交之后,原负责人还需要继续跟进吗?出了问题责任算谁的?
我带项目时最怕一种情况:任务转出去了,原负责人觉得没自己事了,新负责人又觉得这是帮别人擦屁股,结果延期了没人认。我也纠结,转交后到底该不该继续盯,责任怎么划分才不扯皮。
要分执行责任和结果责任。执行责任随转交转移给新负责人,结果责任仍由原负责人或任务发起人承担,直到任务验收关闭。可执行做法:转交时明确新负责人对执行和交付负责,原负责人至少保留协作者角色,在关键节点如方案确认、提测、上线参与检查;如果原负责人完全退出,需要由上级或项目负责人重新指定结果责任人。
判断依据:研发任务通常有上下游依赖,转交不等于免责。入门团队可以在某项目管理工具里设置转交记录字段,记录转交时间、原因、双方确认,避免事后扯皮。数据口径:建议原负责人在转交后至少跟进一个迭代或直到新负责人独立完成一次交付,再完全退出。
4. 团队刚开始做任务分派,转交流程怎么从0到1落地?有没有最小可行做法?
我们团队以前靠口头和群消息分任务,现在人多了,经常出现任务转来转去、最后没人知道谁在做。我想搭一个简单的转交流程,但又怕一上来搞太复杂,大家抵触。有没有从0到1的最小可行做法?
用四个一启动:一个入口、一张卡片、一次确认、一条记录。一个入口:所有任务转交都走某项目管理工具的任务负责人变更,不在私聊里口头转。一张卡片:转交时填背景、目标、验收标准、截止时间、依赖、当前进度、期望反馈时间。一次确认:新负责人必须在24小时内回复确认或提出疑问,未确认不算转交完成。
一条记录:系统自动或手动记录转交时间、原负责人、新负责人、转交原因。判断依据:入门阶段先解决可追溯和不遗漏,不要先做审批流。可以设一个阈值:跨模块或超过3人天的任务转交需要原负责人和新负责人双方确认;小于1人天的任务可在站会口头同步后补记录。
运行两周后复盘一次,看转交后延期率、重复沟通次数,再决定是否加审批。
核心关键词
文章包含AI辅助创作:转交怎么做?研发团队入门指南:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/366085
读者评论
带过 6 人小队,五字段转交单我推行过,两周就基本废了,小任务填完比做还慢。后来砍到必填只有“已有上下文”和“完成标准”两项,执行率反而上去了。文章里 95% 完整度那一档,我怀疑是特定节奏下的样本,直接套到日常小需求上不一定成立。
数据看着漂亮,但“转交信息完整度”是转出方自评还是接手方打分?这个变量太主观了。同一张单子,原负责人觉得自己写全了,接手人可能完全看不懂。我更想看接手人侧的评分维度,否则容易变成“写得长=写得好”。
把转交落到系统里这点我认,但结构化字段上线后冒出一批“填了等于没填”的单子,自由文本框里写“详见上文”也算填。后来改成下拉加必选枚举才有点约束力。工具层能不能卡住填写质量,比规范里多写几条更实际。
