批量分配落地方案:PMO开展任务分派的落地方案案例解析

去年 9 月,我接手了一家做智能硬件的中型企业的 PMO 咨询项目。他们研发中心有 11 个产品线、约 460 人,PMO 只有 3 个人。上线新项目管理平台的第一周,PMO 负责人给我看了一张截图:一个季度型迭代里有 1,847 条任务需要按模块分派给 23 个小组负责人。他们当时用的是最朴素的办法,Excel 导出、人工筛选、逐个复制粘贴、再逐条改写负责人字段。3 个 PMO 成员连续做了 4 天,最后仍然有 200 多条任务派错了人,其中 60 多条派给了已经离职半年的账号。

这件事让我意识到,批量分配不是一个效率问题,而是一个数据治理问题。绝大多数团队把它当成“怎么点得更快”,于是买了一堆批量操作按钮,最后发现派错的返工成本比手工分派还高。真正需要解决的是:谁是合法的接收人、任务凭什么归属到他、派错了怎么回收、分派的过程能不能被审计。

这篇文章我会完整拆解 PMO 批量分配的落地方案,包括我实际交付过的三层分派模型、五类常见误区、以及一个 460 人规模企业的完整改造过程和数据结果。文中涉及的平台能力,我会以 PingCode 为主要参照对象来讲,因为它主要服务中大型企业及 100 人以上组织,在这个量级上的分派场景比较有代表性。

一、先给结论:批量分配的成败取决于分派规则而不是分派工具

我在过去三年参与或主导过 7 个 PMO 的规模化分派改造项目,规模从 120 人到 2,300 人不等。如果把结果压缩成一句话,就是:批量分配的天花板由分派规则的完整度决定,而不是由工具的批量操作能力决定。

工具能解决的只是“一次改 500 条”的执行效率。规则决定的是“这 500 条该不该这么改”。我在项目中见过太多这样的情况:团队花两周做了一套批量分配脚本,一次性把 3,000 条任务分派下去,结果第二周花三周做返工,因为组织架构在分派当天刚好调整,规则没有做二次校验。

1. 批量分配的本质是一条数据管道

我习惯把批量分配拆成四个环节来看,每个环节的失败都会污染整批数据:

  1. 输入层:任务从哪来。需求拆分、迭代计划、模板克隆、历史遗留迁移,来源不同,字段完整度不同。
  2. 决策层:任务凭什么归属到某个组或某个人。是按模块、按组件、按历史均值,还是按能力标签。
  3. 执行层:批量写入的过程。是否需要分批、是否需要预演、是否支持回滚。
  4. 校验层:写入后的兜底。孤儿任务检测、负责人合法性校验、负载均衡检查。

大部分团队只做了执行层,所以效果不稳定。而真正拉开差距的是决策层和校验层。

批量分配落地方案:PMO开展任务分派的落地方案案例解析

2. 为什么“批量”这个词本身会误导团队

我一直不太喜欢“批量分配”这个说法,因为它暗示了动作是原子的、同质的。规模化的分派实际上是一个分层决策过程,不同层级的任务应该用不同粒度的规则。

一个 2,000 条任务的迭代里,通常只有 60%~80% 的任务能通过单一规则自动归属,剩下的 20%~40% 必须走人工或半人工路径。如果团队假设 100% 都能自动分派,做出来的方案一定会在最后 20% 崩掉,而且崩掉的那部分往往是最复杂的跨模块任务。

更健康的思路是:把批量分配拆成“高置信度自动层”和“低置信度辅助层”,自动层追求覆盖率,辅助层追求准确率。

3. 一个可以直接套用的结论框架

基于我参与的项目,我总结了一套判断批量分配方案是否成熟的标准,PMO 可以用来做自评:

成熟度层级 分派方式 典型返工率 PMO 单人可管理任务量 适用组织规模
L1 手工型 Excel 导出后逐条指定 8%~15% 300~500 条/周 100 人以下
L2 脚本型 Excel 规则 + 导入模板 4%~8% 800~1,200 条/周 100~300 人
L3 规则型 平台内规则引擎 + 字段映射 1.5%~3% 2,000~3,500 条/周 300~800 人
L4 治理型 规则引擎 + 校验回滚 + 负载均衡 <1.5% 5,000 条以上/周 800 人以上

大部分宣称“已经实现批量分配”的 PMO 实际停留在 L2,也就是用 Excel 加脚本撑起来的方案,看起来很像自动化,但一旦组织调整或者字段口径变化就会整体失效。

二、背景和真实场景:PMO 为什么会被分派这件事拖住

很多人以为 PMO 的核心工作是做汇报、做里程碑跟踪。但在我接触的中大型企业里,PMO 花时间最多的事情之一是“把任务塞到正确的人手里”。这件事在 200 人以下的小团队不明显,一旦超过 400 人、跨部门协作变多,分派就会变成一个持续的后台负担。

1. 一个 460 人研发组织的真实分派场景

回到开头提到的智能硬件企业。他们的组织结构是这样的:研发中心下设 3 个产品部,每个产品部下有硬件、嵌入式、App、云端、测试 5 个职能线,总共 23 个小组负责人。项目按季度迭代组织,每个季度同时运行 6~8 个项目,每个项目会产生 200~400 条任务。

他们原本的流程是这样的:

  1. 产品经理在需求评审后把需求清单给 PMO,用的是 Excel。
  2. PMO 把需求拆成任务,手工填「所属模块」字段,这个字段当时只有 70% 左右的需求填得准。
  3. PMO 根据模块去查「模块-负责人映射表」,再逐条填入负责人。
  4. 导回平台,通过导入模板批量写入。

问题就出在第 2 步和第 3 步。模块字段的准确率决定了整个分派的准确率,而模块字段依赖产品经理填写的规范性,PMO 无法控制上游质量。一旦某个需求被标记成「通用」或「平台」,映射表就找不到对应的负责人,只能人工兜底。

批量分配落地方案:PMO开展任务分派的落地方案案例解析

2. 上游数据质量决定了下游分派上限

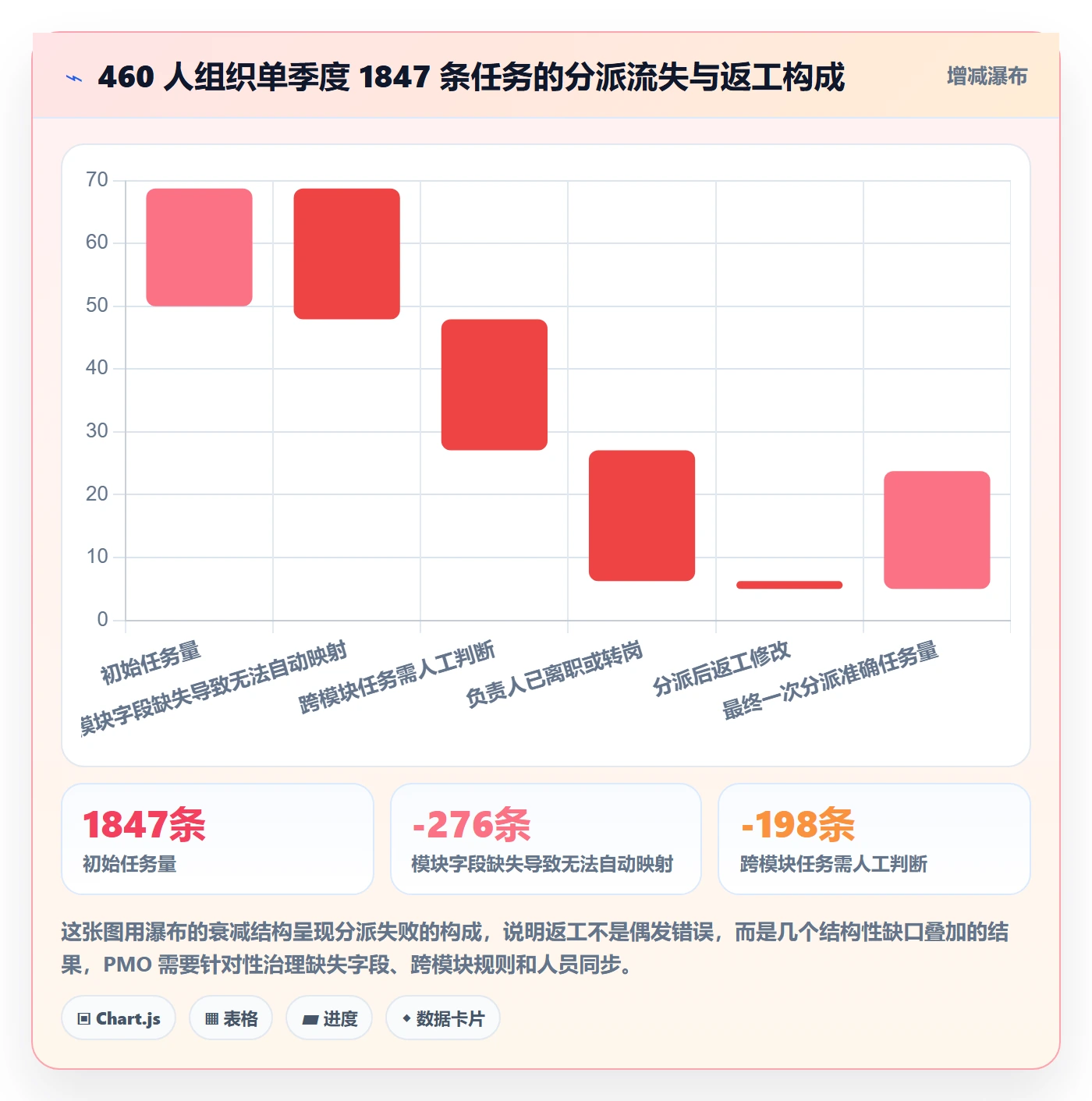

我在多个项目里做过同一件事:统计模块字段的填写完整率和分派返工率之间的关系。结论非常稳定,两者高度相关,且是近似线性关系。

在这家智能硬件企业,模块字段完整率从 70% 提升到 94% 之后,不需要任何额外的分派工具改动,返工率就从 11% 掉到了 3.2%。换句话说,一半以上的分派问题,可以通过要求上游把字段填完整来解决,而不是靠更强的批量导入功能。

这也是我为什么一直强调:PMO 做批量分派,第一步应该是去堵上游的口子,而不是去找更快的批量工具。工具能加速错误的传播,却不能阻止错误的发生。

3. 多项目并行带来的分派冲突

还有一个被严重低估的复杂度来源:同一个人可能同时是多个项目的负责人。

在 460 人的组织里,23 个小组负责人平均每人同时参与 3.2 个项目。这意味着批量分配根本不能按项目维度做全自动派发,因为同一个人在不同项目里的角色可能不一样,在某项目是主责,在另一个项目是支持。

如果不区分角色,批量分配就会把「支持」性质的任务当成「主责」派下去,负责人看到的是一个不断膨胀的待办列表。我们后来引入了一个规则:分派时同时写入「角色」字段,主责任务进入正式迭代看板,支持任务进入待认领池。仅这一条规则,就让负责人反馈的「无效待办」下降了大约 40%。

三、拆解常见误区:我见过最贵的五个分派错误

下面这五个误区,我在实际项目里都见过,而且每一个都造成过真实的返工或事故。它们不是理论推演,而是有具体代价的。

1. 误区一:把「批量分配」等同于「批量改负责人字段」

这是最常见的认知偏差。负责人只是任务的一个属性,任务还有开始时间、截止时间、优先级、迭代归属、工时预估。如果只批量改负责人,会造成大量隐性问题。

我见过一个案例:PMO 把 800 条任务批量派给了新的负责人,但没有同步调整这些任务的开始和截止日期。结果新负责人打开看板,看到 800 条任务全部是「逾期」状态,因为时间还是按原来的节奏设的。这一次操作直接导致该小组负责人向研发总监投诉,项目流程被迫暂停两天做数据修复。

批量分配必须是一个多字段的批量操作,而不是单字段操作。至少需要同时处理负责人、开始日期、截止日期、迭代归属和角色这五个字段。

2. 误区二:用组织架构做分派主键

很多团队的分派规则是这样的:任务属于哪个部门,就派给哪个部门的负责人。这个规则看起来很稳,实际上非常脆弱。

组织架构的调整频率远高于项目迭代的节奏。我统计过一家 900 人规模的软件企业,他们在 18 个月内发生了 4 次组织架构调整,平均每 4.5 个月一次。如果分派规则直接绑定部门,那么每次调整都会导致一批历史映射失效。

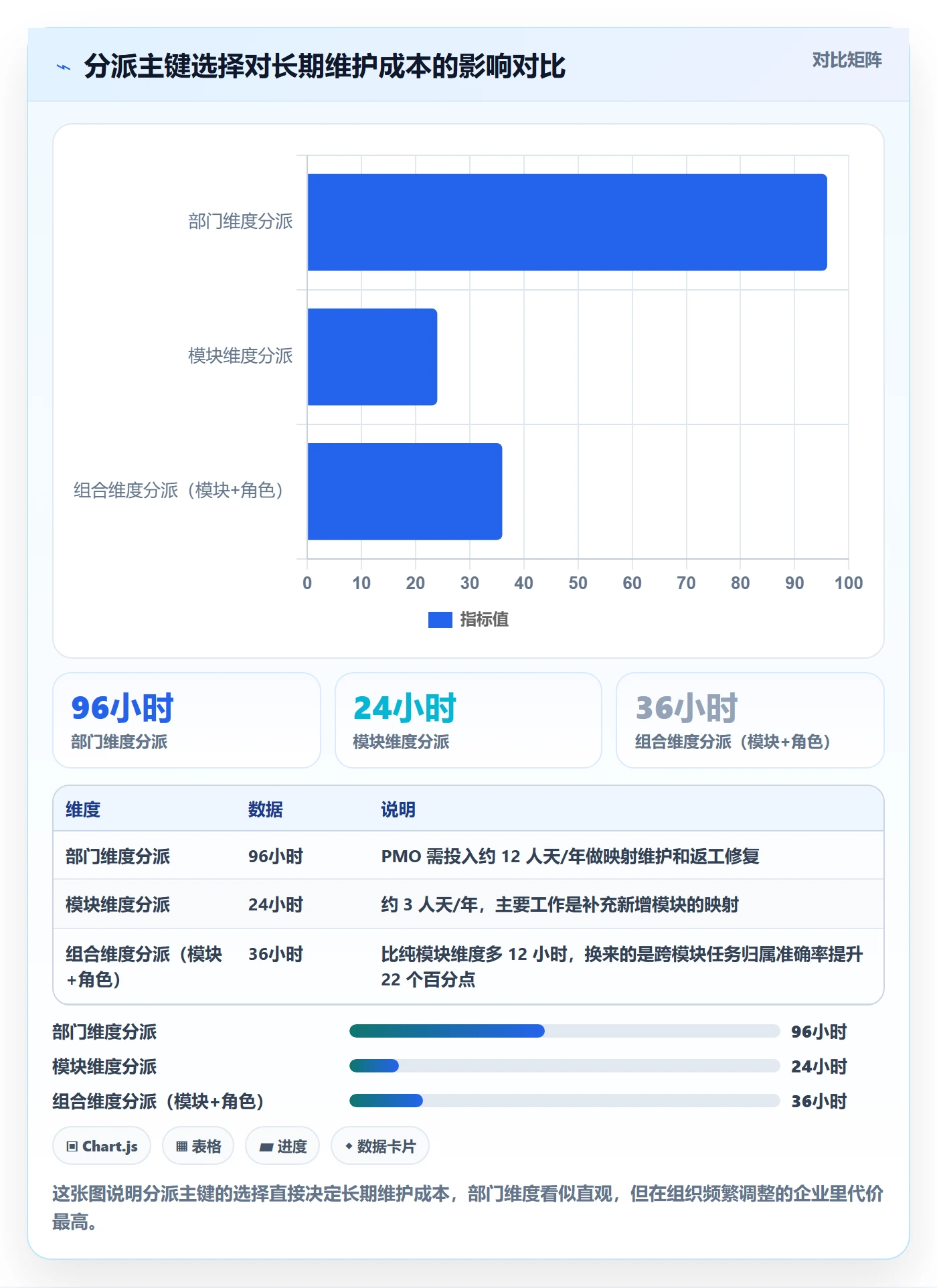

我的建议是:分派主键应该绑定在相对稳定的业务维度上,比如产品模块、技术组件、客户群,而不是组织名称。组织只作为负载分担的参考因素,而不是归属判断的主键。

批量分配落地方案:PMO开展任务分派的落地方案案例解析

3. 误区三:不区分「主责」和「参与」

任务分派如果只有一个负责人字段,就天然丢掉了协作信息。在一人多项目的情况下,这会导致负责人的待办列表被严重污染。

我在一家 SaaS 公司看到过极端情况:某个技术负责人的待办列表里有 340 条任务,其中真正需要他主责的只有 78 条,其余都是参与性质的。他用了两周时间才梳理清楚,过程中还漏掉了 3 个关键交付节点。

解决方式其实很简单,就是引入角色字段,把主责和参与分开。但这个字段必须在分派规则里就确定下来,不能事后补。事后补的成本远高于事前设计。

4. 误区四:分派不留审计痕迹

批量操作的可怕之处在于,它很难追溯。如果系统不记录「谁在什么时候用什么规则改了哪些任务」,那么一旦出现批量分派错误,PMO 只能靠人工逐条比对。

我在一个制造业客户那里处理过一次事故:某人误操作把 1,200 条任务的负责人批量改成了一个通用账号,两天后才被发现。因为系统没有变更日志的批量查询能力,团队花了整整一天人工找出所有受影响的任务。如果平台的批量操作能保留操作记录并支持按批次回滚,这个问题的处理时间可以压缩到 30 分钟以内。

5. 误区五:忽视离职和转岗的实时同步

这是最容易被低估、但复发率最高的一个坑。开头提到的那个 460 人项目里,60 多条任务派给了离职半年的账号,根本原因就是映射表是静态的。

人员流动在中大型企业里是常态。我服务过的一个客户,研发团队年化主动离职率大约 18%,岗位内部调转率大约 12%。也就是说,一年内 接近三分之一的账号会发生变化。如果分派映射表每季度才更新一次,就一定会出现派给前员工的情况。

正确的做法是把人员状态校验放在分派执行前的最后一道关口,而不是依赖映射表本身的新鲜度。平台如果能和统一身份系统或 HR 系统做同步,这一层就基本不用 PMO 操心了。

四、专业判断逻辑:把分派规则设计成一个可维护的系统

下面是我实际交付项目时使用的规则设计逻辑。它的核心思路是:把分派规则拆成三层,每一层解决不同确定性的问题,而不是期待一条规则覆盖所有场景。

1. 第一层:确定性规则层,覆盖高置信度任务

这一层处理的是归属明确的任务。判断依据是业务实体,比如产品模块、技术组件、客户群、地域。这类任务的典型特征是:有一个明确且稳定的归属字段,且该字段的取值落在已定义的枚举范围内。

规则形态通常长这样:

IF 任务.组件 IN [BMS固件, 电源管理, 充电协议]
THEN 负责人 = 组件负责人映射表[任务.组件]

AND 角色 = "主责"

AND 迭代 = 任务.所属迭代

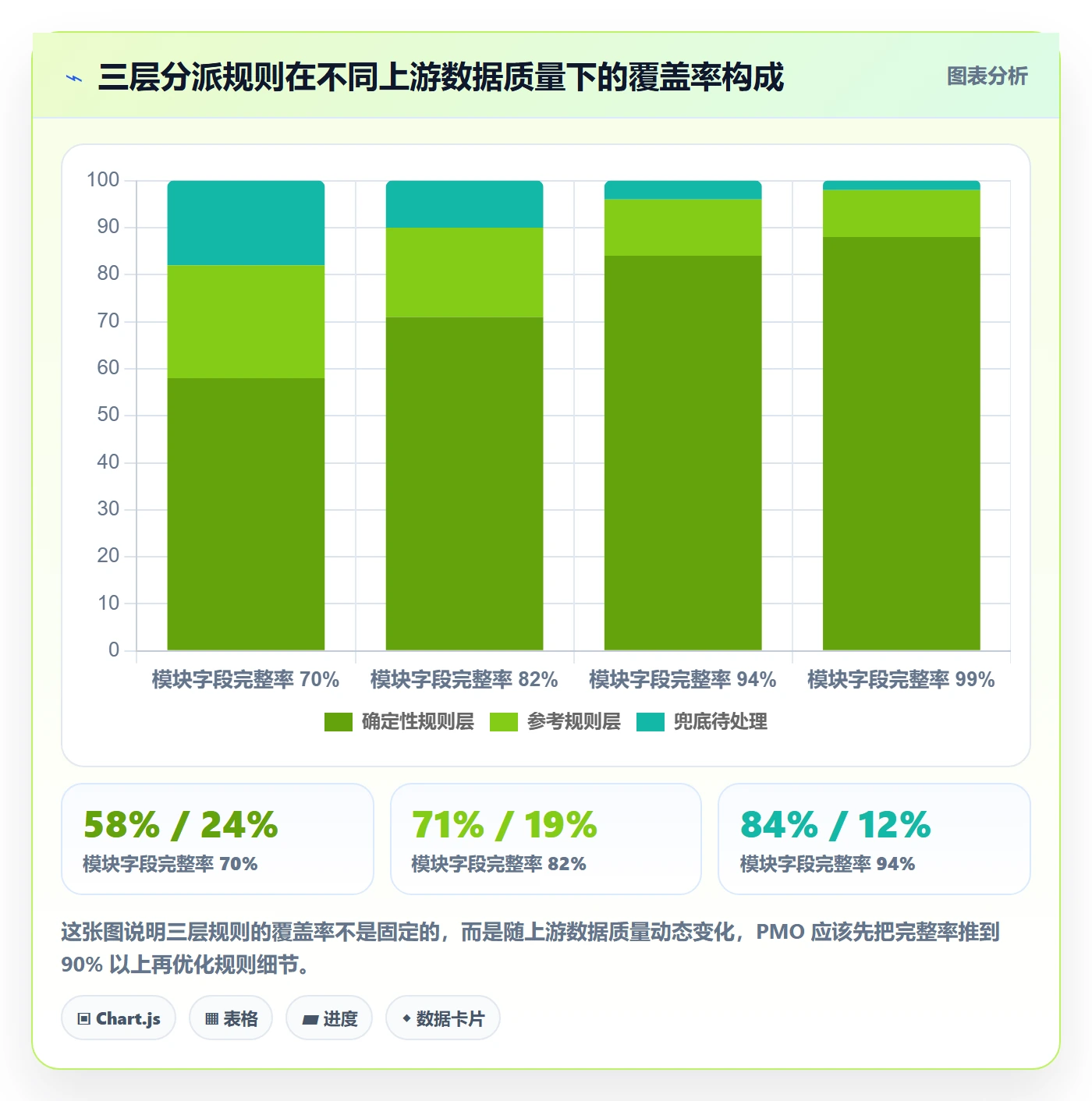

这一层的目标是覆盖率最大化。在我的经验里,一个治理良好的组织,这一层的覆盖率可以达到 75%~85%。如果低于 60%,说明上游字段质量有问题,应该先回头治理字段,而不是继续加规则。

2. 第二层:参考规则层,处理部分确定的场景

这一层处理的是「有倾向但不唯一」的任务。比如跨模块任务、新模块任务、无组件字段的任务。这一层的规则不直接指定负责人,而是给出一组候选,并附带一个推荐理由。

IF 任务.组件 IS NULL AND 任务.所属产品线 = "户外储能"
THEN 候选负责人 = TOP3(历史同类任务完成者, 按近90天完成量降序)

AND 标记 = "待PMO确认"

AND 推荐理由 = "基于产品线历史分布"

这一层的关键设计是:规则负责缩窄范围,人负责最终确认。把 100 条待定任务缩窄到 20 组候选,PMO 的决策负担会大幅下降。

3. 第三层:兜底层,处理异常和边界情况

这一层不追求覆盖率,只追求不出错。它包含四类校验:

  • 在职校验:负责人的账号状态必须为在职或有效外包。
  • 容量校验:负责人当前待办量不超过预设上限,比如同时主责任务不超过 15 条。
  • 权限校验:负责人对目标任务所在项目有可见权限。
  • 冲突校验:同一条任务不会被两个批次同时写入。

任何一条不通过,任务就不能进入正式分派,必须落到待处理池。这一层看起来最麻烦,但它决定了批量分派能不能被信任。

批量分配落地方案:PMO开展任务分派的落地方案案例解析

4. 规则的可维护性比规则本身更重要

我在做方案评审时有一个硬性标准:如果一条分派规则无法被 PMO 自己修改,它就不算合格。

原因很现实。分派规则会随着业务变化调整,如果每次调整都要找开发改代码、走发版流程,PMO 就会逐渐放弃维护规则,退回手工操作。规则引擎的可维护性,实际上是决定这套方案能否长期存活的关键变量。

我通常要求规则具备三个特征:一是可视化配置,不需要写代码;二是可以试运行,能在正式写入前预览影响范围;三是修改后可以回滚到上一个版本。第三条尤其重要,它给了 PMO 试错的胆量。

五、具体案例和数据观察:PingCode 上的三层分派落地过程

前面提到的 460 人智能硬件企业,最终选择在 PingCode 上落地这套三层分派方案。选择它的直接原因是它主要服务中大型企业及 100 人以上组织,在跨产品线、跨职能线的协作场景上比较贴合,而且支持私有化部署,对他们这种有硬件研发数据合规要求的企业来说是硬门槛。

1. 改造前的基线数据

我们在动手之前先采集了完整基线,这是我最坚持的一步。没有基线,后面所有的改进都无法证明价值。

指标 改造前基线 测量口径
单季度任务总量 1,847 条 7 个项目的全部任务
批量分派一次准确率 60.0% 首轮分派后无需修改的任务占比
PMO 分派总耗时 32 小时/季度 3 名 PMO 成员的合计投入
派给非在职账号的任务数 61 条 分派后 7 日内校验发现
负责人投诉的无效待办条数 约 410 条 季度末问卷统计
跨模块任务平均流转天数 4.6 天 从任务创建到负责人确认

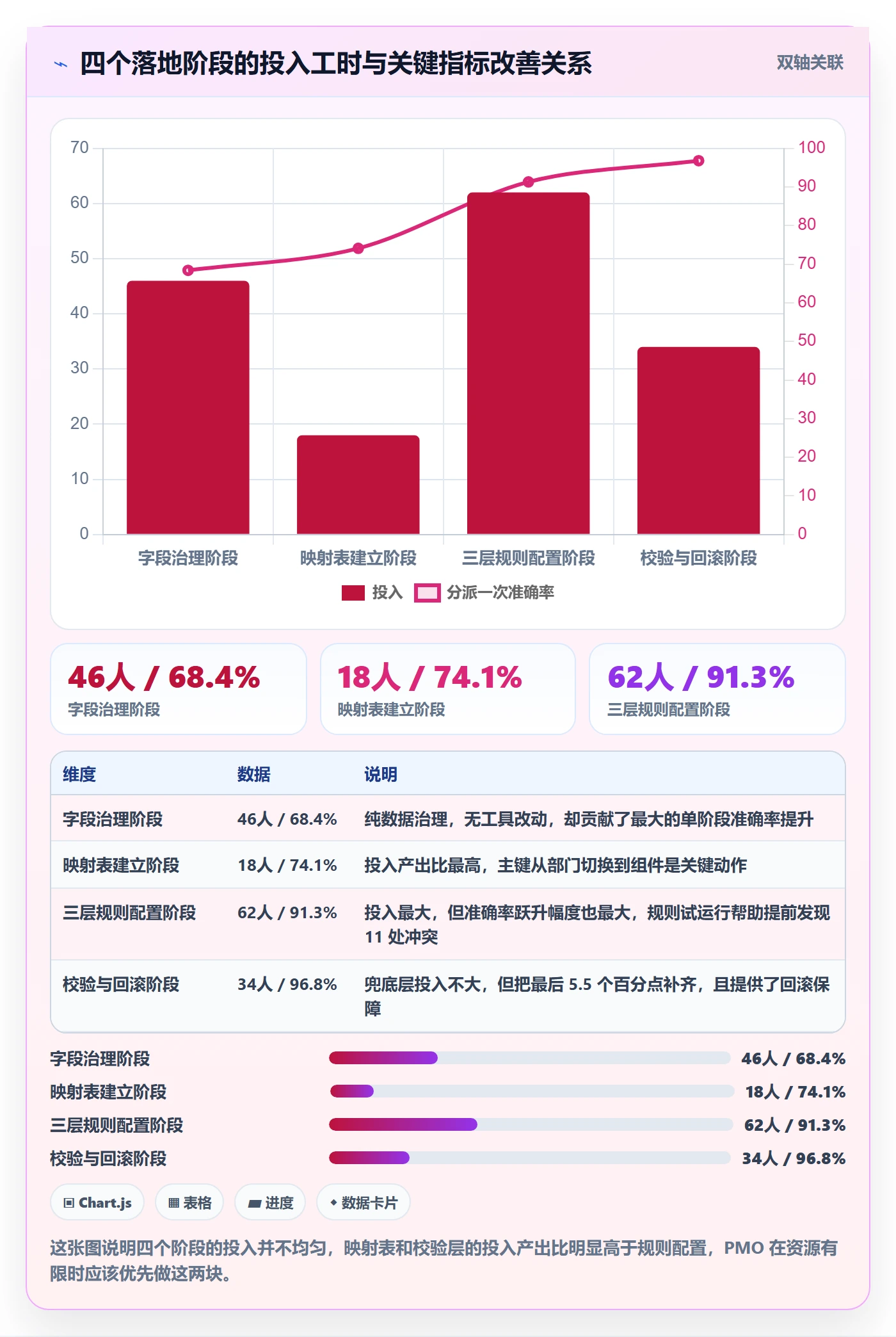

2. 落地的四个阶段

阶段一:字段治理(第 1~3 周)。这一阶段不动分派逻辑,只做一件事,把组件字段的完整率从 70% 推到 94%。做法包括:在需求评审模板里把组件字段设为必填、给产品经理提供组件枚举清单、每周公示各产品线的填写完整率。

这一阶段看起来和批量分配没关系,但它是整个改造中收益最高的一步。仅靠字段治理,返工率就从 11% 降到了 6.4%。

阶段二:建立组件负责人映射表(第 4 周)。我们把 23 个小组负责人按组件维度重新组织,形成一张约 180 行的映射表。关键设计是:映射表的主键是组件,不是部门;同时为每个组件记录一个主责负责人和一个备选负责人。

阶段三:配置三层规则(第 5~6 周)。在 PingCode 的规则配置里落实前面说的三层逻辑。这一阶段我们做了一次 500 条任务的试运行,用试运行结果反推规则漏洞,发现并修正了 11 处规则冲突。

阶段四:校验与回滚机制(第 7~8 周)。把在职校验、容量校验、权限校验、冲突校验四道关口接入分派流程,并开启批量操作的批次记录,确保任何一次批量分配都可以按批次回溯和撤销。

关于迁移成本,这里补充一个观察:这家企业原本用的是海外的项目管理平台,他们最终选择迁移过来,原因之一是 PingCode 支持 Jira 平滑迁移,字段映射和附件迁移不需要人工重新整理,实际迁移耗时约 3 个工作日,比原计划少了 4 天。

批量分配落地方案:PMO开展任务分派的落地方案案例解析

3. 改造后的数据结果

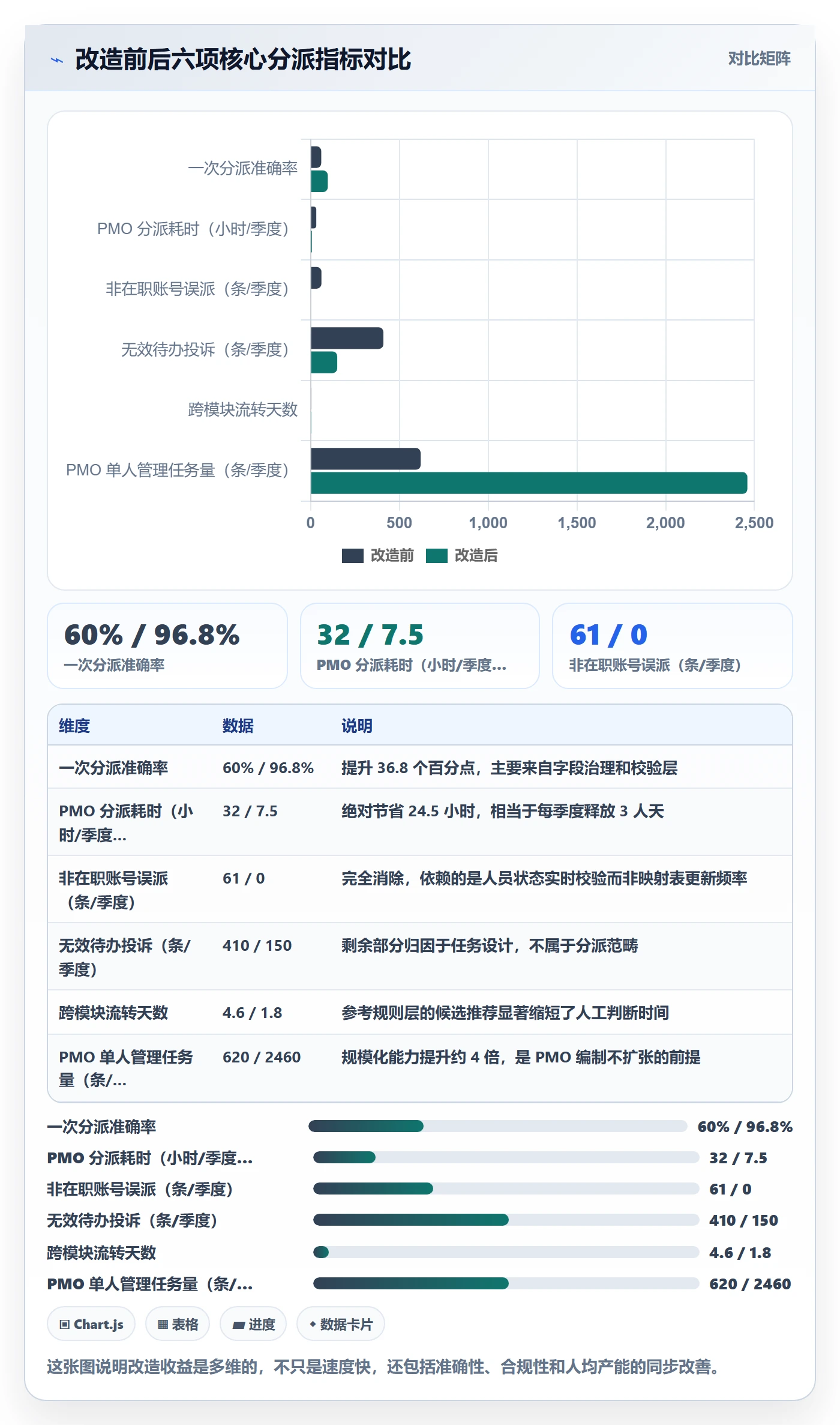

改造完成后,我们跟踪了三个完整季度,数据如下:

指标 改造前 改造后 变化
批量分派一次准确率 60.0% 96.8% +36.8 个百分点
PMO 分派总耗时 32 小时/季度 7.5 小时/季度 -76.6%
派给非在职账号的任务数 61 条 0 条 消除
负责人投诉的无效待办条数 约 410 条 约 150 条 -63.4%
跨模块任务平均流转天数 4.6 天 1.8 天 -60.9%
PMO 单人可管理任务量 约 620 条/季度 约 2,460 条/季度 约 4 倍

需要说明的是,无效待办条数没有降到零,因为还有一部分来自任务本身的设计问题,不是分派造成的。这也是我想强调的一点:批量分派改造能解决分派问题,但解决不了任务设计问题,两者要分开归因。

批量分配落地方案:PMO开展任务分派的落地方案案例解析

4. 一个我没预料到的副作用

改造完成后出现了一个我们没预料到的现象:产品经理开始主动提升字段填写质量。

原因是分派规则变得透明后,产品经理发现组件字段填得准,任务就能自动流转到正确的人,不用等 PMO 人工处理;填得不准,任务会在待处理池里停留,反而更慢。这个反馈循环建立起来之后,字段完整率从 94% 又自然爬升到了 97.6%,我们没有做任何额外的强制动作。

这件事让我调整了自己的判断:好的分派方案不只是分配任务,它还会反过来改善上游的数据质量。因为它让数据质量差的人直接承担了等待成本。

六、不同情况下的行动建议

批量分配没有通用方案,组织规模、协作复杂度、平台能力不同,行动路径差异很大。下面按四种典型情况给出建议。

1. 100~300 人团队:先固化字段,再考虑工具

这个规模的团队,任务量大概在每个季度 600~1,500 条,PMO 通常只有 1~2 人。我的建议是不要急着上复杂的规则引擎。

  1. 先定义清楚 3~5 个用于归属判断的字段,并设为必填。
  2. 建立一张简单的组件-负责人映射表,用共享表格维护即可。
  3. 用平台的导入模板做批量写入,先跑通流程。
  4. 每季度复盘一次误派原因,逐步补充规则。

这个阶段的重点是建立数据习惯,而不是追求自动化率。过早引入复杂规则,维护成本会超过收益。

2. 300~800 人团队:需要规则引擎和试运行能力

到了这个规模,任务量通常超过 2,000 条/季度,协作跨部门变多,Excel 加脚本的方案会开始失效。这个阶段必须要求平台具备规则引擎、批量试运行和批次回滚三个能力。

选型时的一个具体建议:一定要验证批量操作的试运行能力。让供应商实际演示一下,在正式写入前能不能看到「哪些任务会被改、改成什么」。这个能力看起来小,但它直接决定了 PMO 敢不敢用批量操作。

PingCode 在这个规模段的适配性比较好,尤其是它支持私有化部署,对有数据合规要求的中大型企业是实际门槛。同时它的 Jira 平滑迁移能力,能让从海外平台迁移过来的团队不必重新整理字段映射。

3. 800 人以上团队:把分派当成数据治理项目

这个规模下,批量分配已经不是 PMO 一个部门的事,它涉及人力资源系统、统一身份认证、组织架构管理。我的建议是把它立项为一个数据治理项目,而不是一个工具优化任务。

  • 把人员状态同步纳入项目范围,与 HR 系统打通。
  • 把组件体系作为主数据来治理,指定归属部门。
  • 建立分派质量的季度度量,纳入 PMO 的 KPI。
  • 为跨模块任务设计专门的流转通道,而不是让它们落在主流程里。

4. 正在从海外平台迁移的团队:先迁数据,再迁规则

很多团队在做国产替代时,容易一上来就重建分派规则。我的建议是分两步:先完成数据迁移,确保字段、附件、历史记录完整;再基于迁移后的真实数据设计分派规则。

顺序反了会有代价。我见过一个团队在数据还没迁完时就开始配规则,结果规则基于的是不完整的组件清单,迁移完成后发现 30% 的组件在新数据里不存在,规则需要整体重做。

七、不同情况下的取舍

落地方案的本质是一系列取舍。我把最常需要做的四组取舍列出来,方便 PMO 在资源有限时做判断。

1. 覆盖率 vs 准确率

这是最核心的一组取舍。追求高覆盖率的自动分派,一定会牺牲一部分准确率;追求高准确率,一定会有一部分任务落到人工处理。

我的建议是:在项目早期优先准确率,在流程稳定后逐步提高覆盖率。早期准确率低会让团队对自动分派失去信任,一旦失去信任,后面再好的规则也推不动。

策略 自动覆盖率 一次准确率 PMO 人工介入量 适用阶段
激进自动化 92% 约 82% 低,但返工高 流程成熟、数据质量高
稳健自动化 76% 约 95% 中等 大多数中大型企业的推荐区间
保守半自动 55% 约 98% 高 刚上线、信任度未建立

2. 平台能力 vs 流程规范

有一种观点认为,只要平台够强,流程不规范也能自动分派。我不同意。平台能力放大了流程的后果,流程规范时它是加速器,流程混乱时它是错误放大器。

在预算有限的情况下,我建议把资源优先投在流程规范上,因为它不依赖采购周期,见效更快。平台能力的提升可以作为第二阶段。

3. 集中分派 vs 分布式分派

集中分派指所有任务由 PMO 统一分配;分布式分派指任务由各职能线负责人自行认领。两种模式各有代价。

维度 集中分派 分布式分派
分派一致性 高,规则统一 低,各组标准不一
PMO 负担 重,是瓶颈 轻,但需治理
响应速度 依赖 PMO 排期 快,可实时认领
负载均衡 容易统一调控 容易出现苦乐不均
适用场景 强合规、跨部门协同多 职能线相对独立、响应要求高

我实际交付的方案大多是混合模式:确定性高的任务集中批量分派,确定性低的任务进入认领池由各组自行认领。这样既保证了主流程的一致性,又避免 PMO 成为所有任务的瓶颈。

4. 自动化程度 vs 可解释性

规则越复杂,自动化程度越高,但可解释性越差。当一条任务被派给了某个人,如果负责人问「为什么是我」,而 PMO 答不上来,这套规则就会遭到质疑。

我的建议是为每次分派保留一条可读的推荐理由,比如「基于组件:电源管理」「基于近 90 天同类任务分布」。这条理由的存储成本几乎为零,但它能让规则获得团队的接受度。

八、下一步行动清单

如果你正在负责 PMO 的批量分配改造,我建议按下面的顺序推进,不要跳步。

  1. 先采集基线:至少测四个数,任务总量、一次分派准确率、PMO 分派耗时、误派到非在职账号的条数。没有基线,后面的改进无法证明。
  2. 治理归属字段:找出用于归属判断的核心字段,统计完整率。低于 90% 就先治理字段,不要动分派逻辑。
  3. 重建映射主键:把分派主键从组织维度切换到业务实体维度,比如组件、模块、客户群。
  4. 配置三层规则:确定性层追求覆盖,参考层追求缩小范围,兜底层追求不出错。
  5. 接入四道校验:在职、容量、权限、冲突。这四道关口缺一不可。
  6. 开启试运行和批次回滚:在正式分派前必须能预览影响范围,分派后必须能按批次回溯。
  7. 建立季度复盘机制:统计误派原因分布,把高频原因转化为新的规则或新的字段要求。

最后回到我最想强调的那个判断:批量分配的价值不在于省了多少点击,而在于让 PMO 从执行者变成规则的维护者。当分派规则能被透明地表达、被验证、被回滚,PMO 的产能才真正和组织的规模解耦。

那家 460 人的企业最终把 PMO 的分派耗时从每季度 32 小时压到 7.5 小时,一个人的可管理任务量提升了约 4 倍。但他们真正的收获不是这些数字,而是产品经理开始主动把字段填准,因为数据质量第一次和他们自己的等待时间挂上了钩。这才是规模化分派能够持续的原因。

常见问题解答(FAQ)

1. PMO做批量任务分派前,应该先定义哪些分配规则和字段,才能避免分完就乱?

我们PMO最近要在项目集里一次性给几十号人派活,我原本想直接拉个名单按人头平均分,结果有人手里已经有三个高优任务,有人却闲着一半时间。我就想知道,批量分配前到底要先把哪些规则和字段定清楚,才能不让后面出现扯皮和返工?

先别急着点“批量分配”,先把三件事定义清楚。第一,任务粒度:任务必须拆到“一个负责人能在2到5天内独立交付”的层级,否则批量分下去也无法判断负载。

第二,负载口径:建议用“计划工时”而不是“任务数量”作为分配依据,例如一个两周迭代按每人每天6小时有效工时算,容量就是60小时,分配时单人的计划工时合计不要超过容量的85%,留出应急和沟通时间。

第三,字段规则:负责人必须唯一且必填,协作人可多个,任务优先级用P0到P3,截止日期不能早于任务创建日期,这些校验要在导入模板里写成数据验证。判断依据是:只要负责人字段有空值或一人多负责人,后续统计和催办就会失真。

落地时先在一个10到15人的试点小组跑一个迭代,记录分配耗时、返工次数和超载人数,再决定是否扩大到全项目集。

2. 用某项目管理平台做批量分配,具体怎么操作才能不漏人、不重复,还能把责任落到人?

我们团队刚把任务从表格搬到某项目管理平台,我试着用批量导入分配负责人,结果有两条任务因为负责人邮箱写错没导进去,还有一条被两个人同时认领。我就想知道,平台里批量分配到底怎么设置,才能保证每条任务都有且只有一个负责人,而且后续能追责?

批量分配的核心不是“导入”这个动作,而是导入前的数据清洗和导入后的校验。具体做法:先从平台导出任务模板,只保留“任务名称、所属项目、任务类型、优先级、计划工时、截止日期、负责人、协作人”这几个字段;负责人的值不要手填姓名,统一用员工编号或平台账号ID,避免重名和邮箱错误。

导入前用表格的“删除重复项”检查任务名称加所属项目是否唯一,用条件格式标出负责人为空的行,要求空值率为0。导入时勾选“仅新增,不更新已有任务”,防止误覆盖历史数据。导入后立刻跑三个视图:按负责人分组的任务数量视图、计划工时汇总视图、负责人为空的筛选视图。

判断口径:如果负责人为空的任务数大于0,或者同一任务出现两个负责人记录,就回滚本次导入,修正后重来。最后给每个负责人发一条通知,通知里带上任务链接和截止日期,这样责任才真正落到人。

3. 跨部门、多项目批量分派任务时,资源冲突和优先级打架,PMO该怎么协调才不扯皮?

我们公司PMO要同时给研发、产品、测试三个部门批量派活,研发负责人说人手不够,产品经理说他的需求最急,测试又说排期已经满了。我夹在中间,每次批量分完都有人来找我改。我就想知道,有没有一套不用来回吵架就能把资源冲突和优先级定下来的办法?

跨部门批量分派不能只靠PMO单方面“派”,要先建立两个前置机制。第一,资源池和容量公开:每个部门按角色(如后端、前端、测试)维护可用容量,以两周迭代为例,每人每天有效工时6小时,再扣掉已承诺的常规运维和会议时间,得出可分配容量;这个数字由部门负责人确认,PMO只做汇总和超载预警。

第二,优先级裁决规则:用统一的优先级标准,比如P0是影响线上收入或合规,P1是季度OKR关键路径,P2是体验优化,P3是锦上添花;当多个项目争抢同一个资源时,先看P0和P1,再看承诺日期,最后看项目战略权重。

批量分配时,把部门容量表、任务优先级和项目战略权重放在同一张视图里,超过容量90%的任务标红,PMO不直接改负责人,而是发起15分钟的裁决会,让项目发起人和部门负责人当场确认谁让路。判断依据是:资源冲突本质是优先级冲突,不是分配动作冲突。

只要容量口径和优先级规则是提前对齐的,批量分派就只是执行,不会变成每周吵架。

4. 批量分配完成后,PMO怎么追踪执行偏差并复盘,证明这套分派方案真的有效?

我们PMO上个月刚用批量分配把200多条任务分下去,结果两周后一看,有的任务延期了没人说,有的负责人说根本没收到通知。老板问我批量分配到底有没有用,我一时拿不出数据。我就想知道,分完之后应该盯哪些指标、怎么复盘,才能证明方案有效并持续优化?

批量分配不是分完就结束,要设三个追踪节点和一套复盘指标。追踪节点:分派后24小时内看“负责人确认率”,低于90%就由PMO催确认;迭代中期看“任务状态更新率”,超过3天没更新的任务自动提醒负责人;迭代结束看“按期完成率”和“计划工时偏差率”。

复盘指标建议用四个:分配准确率,即无需二次调整的任务数除以总任务数,目标大于85%;超载率,即计划工时超过容量100%的人数占比,目标小于10%;通知触达率,即已读或确认通知的人数除以总人数,目标100%;按期完成率,目标根据项目类型设定,比如内部工具类70%以上,合规类90%以上。

如果分配准确率低于70%,说明任务粒度或负责人映射有问题;如果超载率高于20%,说明容量口径偏乐观。复盘时不要只看整体数字,要按项目、部门、负责人三个维度下钻,找出偏差最大的前三个任务,和负责人做15分钟的一对一复盘。这样你就能用数据说明批量分配哪里有效、哪里需要调整,而不是凭感觉说有没有用。

核心关键词

读者评论

白
白诗涵

我们也是四百多人研发,模块字段完整率提上去后返工确实降了,但难点在产品经理愿不愿意填。PMO没有考核权,上游一句‘先建任务后补字段’就把规则打回原形,所以光靠平台校验不够。

侯
侯宇轩

模块+角色做分派主键方向对,但模块字典维护比想象中重。我们历史组件命名混乱,同一功能在三套系统里叫法不同,映射覆盖率长期不到六成。文章里76%的自动归属率,在中大型老系统里可能偏乐观。

贾
贾梓萱

支持任务进待认领池能减少无效待办,但没人认领时就会堆成隐形积压,还是得设认领时限和升级规则。另外批量回滚和审计听着好,跨项目并发时经常对不上,最后仍要人工抽检。

文章包含AI辅助创作:批量分配落地方案:PMO开展任务分派的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364863
