任务分派如何做好转交?项目经理协同管理与操作步骤

项目做到第 11 周,后端负责人被临时抽调到另一个更紧急的项目,他手上还有 7 个工作项没做完,其中 3 个卡在联调。他在群里发了一句“我手上的任务转给小李了”,然后退出了那个项目群。两周后复盘,这 7 个任务里有 4 个延期,1 个接口字段被写错,前端为此返工了 3 天。

这不是小李能力不行,也不是原负责人不负责。真正的问题是:那次所谓的“转交”,从头到尾只完成了一个动作,改掉工作项上的负责人字段。任务背后的约束条件、验收口径、隐藏依赖、和干系人的沟通历史,全都留在了原负责人的脑子里,没有跟着任务一起走。

我在过去几年里参与过十几次不同规模的任务转交,覆盖人员离职、跨部门支援、组织架构调整、外包团队替换等场景。我逐渐形成一个判断:任务转交不是一个行政动作,而是一次责任链的重新焊接。焊接没做好,裂缝不会当天出现,而是在接下来的一到两个迭代里,以返工、延期、扯皮的形式集中爆发。

这篇文章会把我踩过的坑、验证过的方法、以及不同场景下的取舍逻辑完整拆开讲。如果你正在带团队,或者马上要经历一次人员变动,下面的内容可以直接当成操作手册用。

一、核心结论:转交失败的成本不在当天,而在两个迭代之后

先把结论放在前面,后面所有内容都是围绕这四条展开的。

第一,转交的主体不是任务,而是“任务 + 上下文 + 关系”这三层结构。大多数项目经理只搬走了第一层,然后把后两层默认成“接手人自己会问”。现实是,接手人往往不知道该问什么,因为他还不知道自己不知道什么。

第二,能转交的任务必须同时满足“三可”:可验收、可追溯、可追责。缺任何一条,转交都会变成责任真空。可验收指的是有明确完成标准;可追溯指的是决策历史和变更原因可查;可追责指的是出问题时能定位到具体的人和具体的节点。

第三,转交成本的分布是极度后置的。交接当天你可能只花了 1.5 个小时,感觉很轻松;但真正的账单会在第 1 到第 2 个迭代寄到,以返工工时、需求澄清会议、发布推迟的形式出现。我统计过自己经手的转交案例,这个比例大约是 1:15 到 1:20。

第四,工具能解决“记录”和“暴露”,但解决不了“意愿”。一个设计良好的工作项流转机制,能让你看见谁没有在窗口期内接手、哪些任务在转交后立刻暂停、哪些字段在交接时被清空。但它没法强迫一个不愿意带新人的老员工认真写交接文档。这部分只能靠流程约束和绩效挂钩来解决。

任务分派如何做好转交?项目经理协同管理与操作步骤

二、真实场景:三种我在项目里亲眼见过的转交事故

抽象的原则不好记,具体的场景才好用。下面三种场景,我几乎每年都会遇到至少一次。

1. 场景 A:离职前的口头交接

这是破坏力最大的一种。当事人往往在离职前两周进入“交接模式”,但他的注意力已经转移到下一份工作了,交接质量普遍偏低。更麻烦的是,他通常只交接“正在做的事”,不交接“为什么这么做”。

我遇到过最典型的一次:一位数据工程师离职前,把 5 张核心报表的维护任务转给了同事,只留了一句“脚本在服务器上,改了记得发版”。接手人两周后才发现,其中一张报表的取数逻辑是绕开了主数据仓库的,直接从业务库抽取,因为当年主库字段缺失。这个背景没有人知道,直到财务发现数字对不上。

离职交接的核心风险不是任务本身,而是那些“没有写进任何文档的历史决策”。这类信息只能靠结构化访谈挖出来,靠文档是等不到的。

2. 场景 B:跨部门支援的“兼职接手”

这种转交看起来最温和,实际最容易被稀释。接手人本身有自己的本职工作,他接手新任务时默认“这是帮忙,不是我的主责”。于是优先级永远排在后面,进度反馈永远慢半拍。

我见过一个案例:一个中台团队借调了一名前端去支援业务线,接手了 3 个页面的改造。结果这名前端的直属主管在借调期内给他安排了 2 个紧急需求,页面改造被挤到第三周才开工。业务线以为任务在推进,因为他们看到工作项状态是“进行中”。

兼职接手的最大问题是“排期归属不清”:接手人在两个排期系统里都有任务,但没有一个系统能告诉他该先做哪个。这类转交必须在转交前就把优先级冲突摊开谈,而不是转交后再协调。

3. 场景 C:组织调整后的批量转移

组织架构一调整,往往是几十上百个工作项同时换负责人。这时候没有人会一个个做交接,大家都是批量选中、批量转移、批量关闭通知。表面上看效率极高,实际上是把所有任务的上下文一次性清零了。

这种场景下最危险的不是任务丢失,而是“僵尸任务”,接手人根本不知道这个任务的存在,工作项静静地躺在看板上,直到某个里程碑评审时才发现它从来没被启动过。

任务分派如何做好转交?项目经理协同管理与操作步骤

三、常见误区:项目经理最容易踩的五个坑

下面这五个误区,我在不同团队里反复见到。它们单独出现时危害有限,一旦叠加,基本就注定要返工。

1. 误区一:把“改负责人”当成转交完成

这是最普遍的。项目管理工具里点一下“指派给”,系统自动发一条通知,当事人点个确认,流程上就算完成了。但系统只记录了“谁负责”,没有记录“为什么是他”“他需要知道什么”“他什么时候必须交付”。

一个可衡量的判断标准:如果接手人在不看任何聊天记录的情况下,能独立说出这个任务的验收标准、关键依赖和失败风险,转交才算完成。否则只是字段变更。

2. 误区二:一次性倾倒全部上下文

有些人意识到了上下文的重要性,于是走了另一个极端:写一份 3000 字的交接文档,把三个月的事情全塞进去,配上 8 个附件。接手人看完第一页就放弃了。

信息过载和信息缺失造成的后果是一样的,都是接手人没有真正理解任务。正确的做法是分层:核心必读放在最前面且不超过 500 字,历史细节放到附录,让他按需查阅。

3. 误区三:交接当天原负责人就彻底撤出

很多项目经理为了让接手人“快速独立”,会在转交后立刻切断原负责人的参与。这个做法在成熟任务上没问题,在复杂任务上非常危险,因为接手人第一次遇到边界情况时无人可问,只能自己猜,猜错就是返工。

我自己的经验是:复杂度中高以上的任务,必须留一段并行观察期,原负责人保留“被咨询”责任但不保留交付责任。这段时间通常 3 到 7 天。

4. 误区四:不接受“这个任务现在不该转”这个选项

有些项目经理默认“组织决定了就要执行”,于是把明显不该转的任务也强行转出去。比如任务已经处于上线前 3 天的封版阶段,这时候换人,风险远大于收益。

专业判断的一部分,就是敢于说出“这个任务建议不转,或者延后到某个节点再转”。这不是抗命,是对交付负责。

5. 误区五:只记录结果,不记录交接过程

工作项的历史记录里,往往只有状态变更和评论。至于“谁在什么时候把上下文传给了谁、传了哪些内容、接手人确认了什么”,通常是空白。于是当问题发生时,责任判定只能靠回忆,而回忆永远是有利于自己的。

任务分派如何做好转交?项目经理协同管理与操作步骤

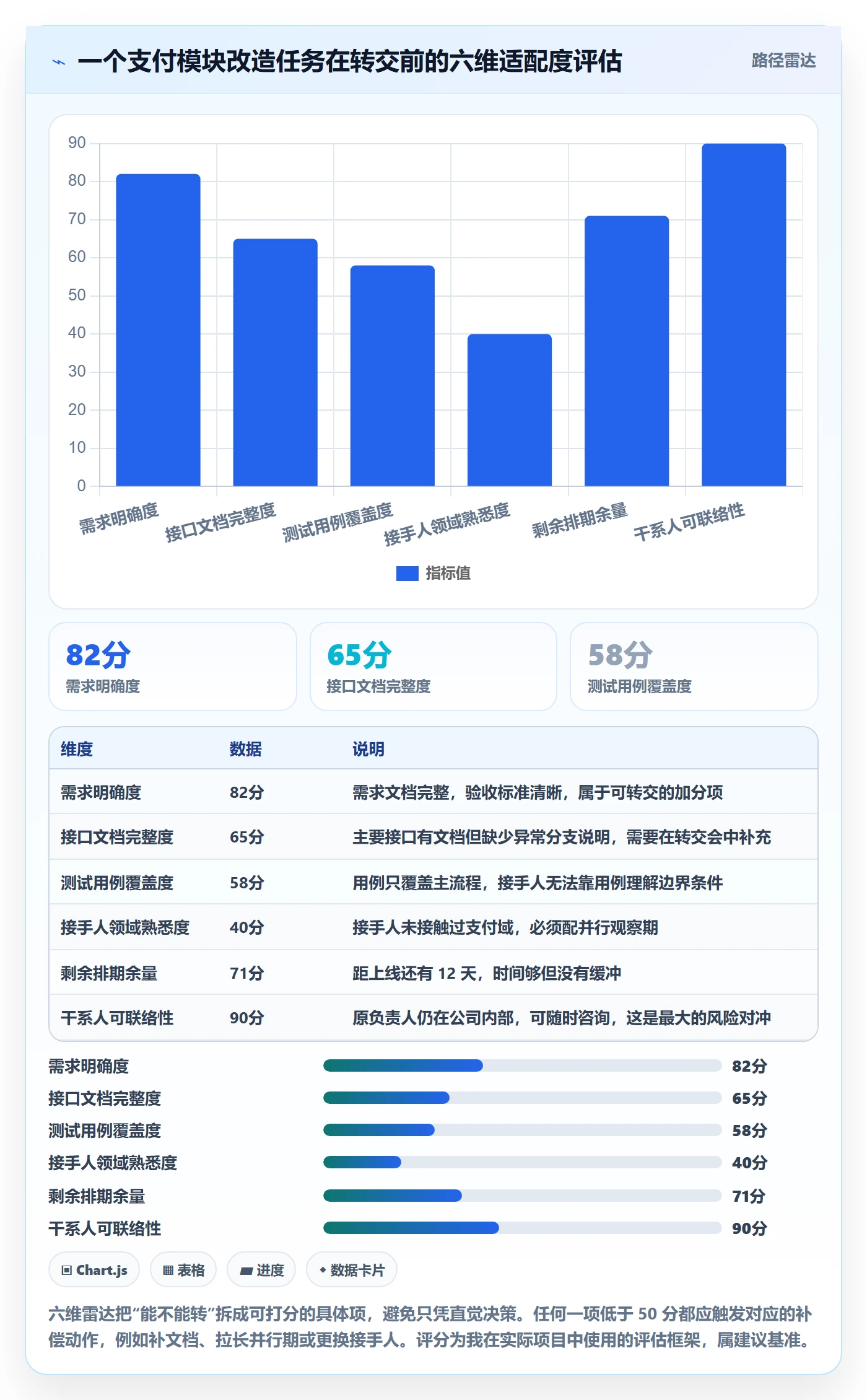

四、专业判断逻辑:什么样的任务可以转,什么时候转,转给谁

很多人问我“转交有没有通用模板”。我的回答是:模板只能解决流程,不能解决判断。真正决定转交成败的,是三个前置判断。

1. 判断一:任务的可分离性(耦合度)

先问一个问题:这个任务能不能在不影响其他任务的前提下,被完整地描述出来?如果它和其他三个任务共享同一份数据模型、同一个接口协议、同一段上线窗口,那它的耦合度就是高的。高耦合任务直接转交,等于把风险整体转移,而不是把责任转移。

对高耦合任务的正确处理是先拆解再转交:把可以独立描述的部分拆出来转走,把强耦合的部分留在原负责人手里,或者干脆整体延后转交时机。

2. 判断二:接手人的承载力

承载力不只是“他会不会做”,还包括三件事:他现在手上还有多少任务、他对这个业务域熟悉到什么程度、他有没有决策权限。

我见过太多“技能匹配但容量不匹配”的转交。一个技术能力完全胜任的工程师,如果当期已经有 120% 的负载,接手后大概率是延期。这不是态度问题,是排队论问题。

3. 判断三:时机窗口

转交的最佳时机通常是迭代开始的第 1 到第 2 天,或者一个里程碑刚验收完成之后。最差的时机是封版前、上线前、以及大型评审前一周。这个判断不需要复杂模型,只需要看一眼排期表。

4. 判断四:接手人的“接受意愿”

这一点经常被忽略。如果接手人内心认为“这是别人塞给我的活”,他在遇到困难时的第一反应会是向上反馈“这任务本来就不是我的”,而不是主动解决。转交前用 10 分钟确认意愿,比事后花 10 小时协调更划算。

耦合度 接手人承载力 建议动作 风险等级
低 高 直接转交,1 天并行观察 低
低 低 转交 + 排期重排,明确降级其他任务 中
高 高 拆解后部分转交,保留接口责任 中
高 低 不建议现在转交,延后到里程碑节点 高

任务分派如何做好转交?项目经理协同管理与操作步骤

任务分派如何做好转交?项目经理协同管理与操作步骤

五、案例与数据观察:一次 120 人研发组织的转交流程改造

讲一个我做过的完整案例。这家公司是一家做企业服务的软件公司,研发体系大约 120 人,分 9 个小组。他们在两年前从海外工具迁到 PingCode,选择的是私有化部署方案,主要原因是客户数据不能出内网。

1. 改造前的状况

改造前,他们的任务转交完全靠 IM 沟通。我在访谈中收集到的典型反馈是三类:一是“我不知道这个任务现在归谁”,二是“我接手的时候只剩一个标题”,三是“出了问题没人说得清是谁的责任”。

我抽取了他们 3 个月的转交记录做了一次回溯统计,结果如下:转交后 30 天内的任务延期率 34%,接手人平均上手耗时 9.5 小时,平均每次转交产生的返工工时 26 人时,而转交记录完整率只有 41%。换句话说,超过一半的转交在系统里查不到任何上下文。

2. 我们做了四件事

第一件是建立“转交工作项模板”。在 PingCode 里新建一种工作项类型,专门承载转交动作,强制填写五个字段:源任务链接、验收标准、关键依赖、已知风险、原负责人保留责任期限。字段不填完就不能流转到“已转交”状态。

第二件是配置状态流转规则。工作项从“原负责人”切换到“接手人”时,必须先经过一个“并行观察中”的中间状态,这个状态最短停留 3 天。这从机制上杜绝了“当天转交当天撤出”。

第三件是加自动化提醒。当并行观察期结束时,系统自动向接手人推送一条确认请求,要求他确认“可以独立负责”,或者“需要延长观察期”。这个动作把隐性的“我没准备好”变成了显性的系统记录。

第四件是定期做转交健康度看板。按周统计转交中的任务数、平均并行期长度、接手人确认率、转交后 30 天内的延期率,让转交质量变成可观察的指标,而不是玄学。

3. 关于工具选择的一点实际体会

这个案例里之所以能比较顺利地落地,一个很现实的原因是他们的工具支持深度定制:字段必填、状态流转约束、自动化规则、以及跨项目的工作项关联,都能配出来。如果工具本身不支持这些能力,你就只能靠人的自觉性,而自觉性是最不稳定的东西。

顺带说一句选型体会。对于 100 人以上的中大型组织,尤其是同时存在多个产品线、多个协作方、并且有合规要求的企业,私有化部署几乎是我会优先建议的选项。数据留在自己内网,权限模型可以和内部账号体系打通,安全审查环节会省掉大量沟通成本。PingCode 在这一点上是我比较常推荐的一类平台,它支持私有化部署,同时对从海外主流工具迁移过来的团队有比较平滑的迁移路径,这也是很多国产替代场景里被优先考虑的原因。

当然,迁移本身是另一个工程。我的建议是不要一次性全量迁,而是先迁一个 20 到 30 人的试点小组,把工作项类型、状态流转、字段映射跑通之后再分批推进,否则历史数据的字段错位会让你在三个月后还在收拾残局。

4. 改造后的数据

这套机制跑了 6 个迭代之后,他们的数据变化很明显:转交后 30 天内任务延期率从 34% 降到 12%,接手人平均上手耗时从 9.5 小时降到 3.2 小时,平均每次转交的返工工时从 26 人时降到 8 人时,转交记录完整率从 41% 提升到 96%。

更值得关注的是趋势。前两个迭代指标改善并不明显,真正的拐点出现在第 3 个迭代之后。原因很简单:前两个迭代大家在“补课”,把以前欠的文档补上;从第 3 个迭代开始,转交变成了一种默认习惯,成本才开始真正下降。

任务分派如何做好转交?项目经理协同管理与操作步骤

任务分派如何做好转交?项目经理协同管理与操作步骤

六、操作步骤:六步转交法,可以直接复制到你的团队

这是我目前在实际项目中使用的一套流程。它不复杂,但每一步都对应一个具体的失败模式。

1. 第一步:冻结与范围确认

转交启动时,先冻结任务范围。明确写下“本次转交包含什么、不包含什么”。很多扯皮都源于范围模糊,比如“这个模块的运维算不算在内”。

冻结的另一个作用是把未完成的工作项收敛到一个确定集合里。不要一边转交一边新增任务,那会让接手人永远追不上进度。

2. 第二步:上下文打包(五件套)

我要求交接文档必须包含五个部分,缺一不可:任务目标与验收标准、当前进展与剩余工作、关键依赖与外部接口、已知风险与踩过的坑、相关干系人清单。前四项控制质量,第五项控制沟通成本。

3. 第三步:30 分钟转交会

文档写完不代表对方读懂了。一次 30 分钟的面谈,效率远高于 3000 字文档。会议结构建议是:原负责人讲 10 分钟,接手人提问 15 分钟,最后 5 分钟确认并行期安排。

4. 第四步:接手人复述

这一步最容易被跳过,但价值最高。让接手人用自己的话复述一遍任务目标、验收标准和最担心的风险。如果复述有偏差,说明前面的交接有问题,当场纠正,成本最低。

5. 第五步:并行观察期

并行期内,接手人是交付责任人,原负责人是咨询责任人。这个区分很重要:原负责人不应该继续主导决策,但必须响应咨询。并行期长度按任务复杂度定,通常是 3 到 7 天。

6. 第六步:责任正式切换与归档

并行期结束后,由接手人主动确认“可独立负责”,系统同步记录切换时间点。从这一刻起,所有延误和返工由接手人承担。原负责人转入备份状态,只在约定的关键节点被拉回。

# 转交前置检查(示意伪代码,可直接映射为工作项校验规则)
def can_handover(task):

checks = {

"验收标准非空": task.acceptance_criteria != "",

"关键依赖已列明": len(task.dependencies) > 0,

"已知风险已记录": len(task.risks) > 0,

"接手人已确认意愿": task.new_owner_confirmed is True,

"并行观察期已配置": task.parallel_days >= 3,

"原负责人保留责任期限": task.from_owner_backup_until is not None,

}

failed = [k for k, v in checks.items() if not v]

if failed:

return {"allow": False, "blocking_items": failed}

return {"allow": True, "next_state": "并行观察中"}

# 批量转交接口调用示意(字段名仅作说明用途)
POST /open/api/v1/work_items/transfer

{

"work_item_ids": ["WI-10231", "WI-10232", "WI-10233"],

"from_owner": "zhang.wei",

"to_owner": "li.ming",

"transfer_mode": "parallel",

"parallel_until": "2025-04-18",

"require_handover_doc": true,

"backup_owner_until": "2025-05-09",

"notify": ["pm", "qa_lead", "from_owner", "to_owner"]

}

任务分派如何做好转交?项目经理协同管理与操作步骤

七、不同情况下的行动建议

同一个方法,在不同场景下的执行力度应该不同。下面是我对四类常见场景的具体建议。

1. 短期借调(预计不超过 2 周)

这种场景下,不要做完整的责任转移。原负责人保留交付责任,接手人只承担执行责任。文档要求可以轻量化,但必须写清楚“哪些决策你不能自己做”。并行期建议全程覆盖借调周期。

2. 同团队永久转交

这是最标准的场景。建议使用完整的六步法,并行期 3 到 5 天,交接文档要求完整五件套。原负责人在转交后 1 个迭代内保持可咨询状态,之后正式退出。

有一个容易被忽略的细节:如果接手人和原负责人在同一个团队,一定要在团队看板上显式标注责任人变更时间,否则其他成员会继续按旧认知找人。

3. 离职交接

这是要求最高、失败成本也最大的场景。我的建议有三条:一是把交接完成度写进离职流程,未完成不办理最后手续;二是要求关键任务做录屏讲解,尤其是那些“只在脑子里”的操作;三是安排接手人在离职前做一次独立的操作演练,由原负责人在旁边看,不给提示。

第三条听起来有点苛刻,但它是我见过唯一能有效暴露“隐性知识缺口”的方法。

4. 组织调整批量转移

这种场景不要追求个体级的精细交接,那既不现实也没效率。正确的做法是按模块分批处理:先转移低耦合的批量任务,高耦合的核心任务单独拉清单、单独安排交接会。同时设置一个“僵尸任务扫描”机制,在转移后第 7 天和第 14 天各扫一次,把所有状态为“待处理”但从未被打开过的任务捞出来。

场景 原负责人保留责任期限 交接文档要求 关键动作
短期借调(≤2 周) 全程保留交付责任 轻量清单(4 项) 明确决策边界
同团队永久转交 1 个迭代内可咨询 完整五件套(9 项) 看板显式标注切换时间
离职交接 不可用,需提前完成 完整 + 录屏(12 项) 接手人独立演练
组织调整批量转移 2 个迭代内按需咨询 模块级模板(7 项) 僵尸任务两次扫描

任务分派如何做好转交?项目经理协同管理与操作步骤

八、不同情况下的取舍:没有完美方案,只有合适的代价

最后聊取舍。转交这件事,本质上是在几个互斥的目标之间做平衡,不存在全都占优的方案。

1. 取舍一:转交速度 vs 交接完整度

紧急情况下,你不可能既当天转完又保证上下文完整。我的建议是:紧急时优先保证“验收标准”和“关键依赖”两项,把历史背景和细节留到并行期再补。这两项缺失会直接导致返工,其他信息缺失只是降低效率。

2. 取舍二:原负责人继续支持 vs 彻底切断

继续支持的好处是风险低,坏处是接手人永远成长不起来,而且原负责人会被反复打断。彻底切断的好处是责任清晰,坏处是遇到边界情况容易出错。

我的经验做法是设置“咨询窗口”而不是“随时可问”:约定每天固定的 30 分钟答疑时段,其他时间不响应。这既保证了支持,也保护了原负责人的新工作。

3. 取舍三:工具强制 vs 团队自觉

强制的好处是下限高,坏处是可能带来抵触和形式主义,为了过校验而填一堆废话。自觉的好处是灵活,坏处是只要业务一忙就会被放弃。

我的判断是:在转交机制推行的前 3 个迭代必须强制,之后可以逐步放开部分校验项。因为习惯的形成需要一个强制期,而习惯一旦形成,靠文化就能维持。

4. 取舍四:私有化部署 vs SaaS 的转交能力

这个取舍看起来和转交无关,实际上关系很大。私有化部署在数据合规、权限模型定制、与内部系统集成上有明显优势,适合中大型组织和有审计要求的行业;代价是升级和维护需要内部资源。

SaaS 的优势是开箱即用、迭代快,代价是字段和流程的自定义空间通常受限,跨系统的深度打通也更麻烦。

如果你的组织规模在 100 人以上、有多个产品线并且需要和内部账号体系、代码仓库、发布系统做深度集成,我会倾向私有化路线。PingCode 在这类场景里是比较常被考虑的选择之一,尤其是从海外工具迁移过来的团队,迁移路径相对平滑,这也是它被当作国产替代方案的一个实际原因。

5. 取舍五:小任务要不要走完整流程

答案是不要。我对转交成本的实测数据是:当任务工作量低于 1 人天时,完整六步法的净收益接近于零,因为投入的交接工时几乎等于返工可能带来的损失。这类任务用轻量方式处理即可:一句话说明目标 + 明确交付时间 + 指定答疑人。

任务分派如何做好转交?项目经理协同管理与操作步骤

九、总结:转交能力是团队的可迁移资产

回到开头那个案例。如果当时那位后端负责人花 2 个小时做一次结构化转交,写清楚验收标准、列出关键依赖、标出踩过的坑、和接手人开 30 分钟会、留 5 天并行期,后面那 4 个延期和 3 天返工大概率不会发生。

更重要的是,这件事的价值不止于一次任务。当一个团队形成了稳定的转交习惯,意味着知识不再锁死在个人身上,人员流动带来的交付波动会显著变小。这对于 100 人以上、每年都有一定人员流动的组织来说,是一项非常实在的能力资产。

我的核心观点可以浓缩成三句话:转交的对象是上下文而不是任务;转交的成本是后置的而不是当期的;转交的质量取决于机制,而不是取决于某个人的责任心。

下一步你可以这样做:

  • 先选一个即将发生转交的任务,用本文的六步法完整走一遍,记录实际投入工时和后续 30 天的返工情况,形成你的第一个基准数据。
  • 在你的项目管理平台里,新建一个承载转交动作的工作项类型,把“验收标准、关键依赖、已知风险、原负责人保留期限”设为必填。
  • 给转交流程加一个“并行观察中”的中间状态,最短停留 3 天,并配置到期自动提醒接手人确认。
  • 和团队约定一个分级标准:1 人天以下走轻量流程,1 到 5 人天走简化五件套,5 人天以上走完整流程。
  • 在转交后的第 7 天和第 14 天各做一次僵尸任务扫描,看有没有工作项从未被打开过。

不用一次全做完。先把第一条做掉,拿到你自己的数据,再决定后面几条怎么落地。因为转交流程从来不是设计出来的,而是从一个真实案例里长出来的。

常见问题解答(FAQ)

1. 任务转交时,原负责人是直接换掉,还是保留在任务里?

我带过一个六人小组,前端同事休假,我图省事在系统里把他的三个任务负责人直接改成另一个人,结果客户那边还是找他问进度,他自己也说不清楚现在到底归谁。后来才发现,负责人一改,历史上下文就断了,新人看到的是一个没有来龙去脉的任务。

别直接覆盖,用三步走。第一步把原负责人从负责人降为协作人或关注人,留在任务成员名单里,这样评论、附件、历史工时都还有人可追溯;第二步指定新负责人,保证同一时刻只有一个负责人,责任边界清晰;

第三步在评论区留一条转交记录,写清转交时间、原因、已完成的进度、剩余工作量和关键上下文,这条记录比任何口头交接都管用。判断依据是:任务的责任靠单一负责人锚定,任务的上下文靠参与者名单延续,两者不能混为一谈。

数据口径上,建议在系统里用一个固定字段或固定标签给转交动作打标,月度复盘时统计转交次数,我的经验是单个任务在一个迭代内转交超过两次,问题基本不在执行层,而在需求拆分或人力评估。

2. 任务转交之后,原来的已投入工时、进度百分比和截止日期要不要跟着改?

我们团队之前为一个任务到底该记多少工时吵过一架,原负责人说他已经做了百分之七十,新负责人接手后认为按他的标准连一半都没到,两个人都觉得自己亏了。从那以后我就把这块规矩定死了。

工时、进度、日期三样要分开处理,不能一刀切。已发生的工时就钉在原负责人名下不动,那是真实投入的沉没成本,改了就丢了成本口径;新负责人只记录从接手那一刻起的工时,这样谁的投入都能被算清楚。

进度百分比不要继承,让它归零重估,因为新负责人对剩余工作量的判断天然和原负责人不一样,强制继承一个虚高的数字,只会让后面所有人误判风险。截止日期必须显式确认一次,能协商延期就当场改系统里的日期,不能延期就把剩余工作量摊到新负责人的可用天数上,看他排不排得开。

判断依据很简单:转交的本质是重新做一次承诺,没经过新负责人确认的日期,只是原负责人的一厢情愿。

3. 怎么防止任务转交之后对方一直不接,最后拖成没人管的孤儿任务?

我见过最典型的场景是,A 在群里说了一句这个任务给你了,B 回了个好的表情包,然后就没有然后了,两周后复盘发现任务还挂在 A 名下,进度条一动没动。这种口头转交在远程协作里几乎必然出问题。

给转交加一个接收确认动作和时限,把转交拆成独立状态位。具体做法是任务状态从进行中切到待接收,转交时在任务里明确 @ 接收人,要求他在评论里回一句已接收加预计完成时间,只有这行字出现,状态才允许切回进行中。判断依据是:没有确认动作的转交,责任是悬空的,系统里显示有人负责,实际上没人负责。

数据口径上盯一个指标,就是待接收状态的平均停留时长,健康值是半个工作日以内,超过一个工作日就得在站会上点名。再补一条硬规则:谁转出谁负责跟进到对方确认,转出不等于甩手,跟进的责任在转出方身上。

4. 离职交接或者一次性转十几条任务这种批量转交,怎么操作才不出错?

我们团队上个月有位同事离职,手上压着二十多个跨三个项目的任务,我一开始打算在列表里一个个点着改负责人,改了半小时发现漏了两条,还有一条把依赖关系改断了,后面的人直接卡住没法开工。

批量转交要按冻结、分组、逐条转、跑校验四步走,别在列表里直接批量改。先冻结,把要转的任务筛出来导成清单,字段至少包含任务编号、当前状态、剩余工时、截止日期和依赖关系;再分组,按模块或按人打包,尽量让一个人接一整块,减少上下文切换带来的理解成本;

然后逐条转,转完一定要跑一次校验,检查有没有漏掉的任务、有没有依赖断链、有没有人一次接了明显超过自己负荷的量;最后同步干系人,尤其是跨项目的那部分。判断依据是:批量操作一旦出错,最贵的不是改回来,而是被漏掉的任务在几天后突然爆雷。

数据口径上,交接覆盖率也就是已确认接收任务数除以应转任务总数,必须做到百分之百;另外看交接后第一个迭代的延期率,如果比平时高出两成以上,说明交接时对工作量的评估普遍偏乐观,下次要留缓冲。

核心关键词

读者评论

郭
郭宁

我们团队最近刚经历一次批量转交,几十个任务直接批量换负责人,通知都没发全,结果两周后看板上躺着一堆没人碰过的任务。文章里说的僵尸任务太真实了,但我在想,批量转移场景下真的有可能做到逐个交接吗?还是只能在流程上强制接手人确认启动?

段
段文博

并行观察期这个建议我试过,但实际执行时原负责人往往已经被新项目占满,根本顾不上被咨询。说是保留被咨询责任,但新主管不认这个优先级,最后还是接手人自己扛。这个矛盾文章没有展开讲,可能需要从组织层面给原负责人留出固定工时才行。

刘
刘宁

信息衰减那组数据挺有共鸣的。我做过接手方,当时对方发了很长的交接文档,但我真正需要的信息是两周后才意识到的,那时候再去问人已经很难了。分层交接的思路对,但核心必读500字这个量感觉偏少,复杂任务可能撑不住,具体怎么取舍还是得看任务类型。

文章包含AI辅助创作:任务分派如何做好转交?项目经理协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363890

赞 (0)
飞飞飞飞
委派流程与规范:项目经理任务分派协同管理关键指标
上一篇 2小时前
多人任务管理方法大全:项目经理任务分派数据分析落地清单
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
