去年第四季度,我接手了一个已经延期 47 天的跨部门交付项目。复盘会上,所有人的第一反应都是“执行不力”,但把任务数据拉出来之后,我看到的是另一个答案:87% 的延期任务,问题不在执行速度,而在任务一开始就被分派给了不匹配的人。最典型的一个例子是,一个需要强前端性能调优经验的任务,被分给了刚转岗三个月的后端工程师,他投入 11 天后仍然由另一位资深前端重做,而后者只用了 4 天。
这件事之后,我开始把“委派”当成一个有输入、有过程、有输出的数据分析对象来处理,而不是一项凭经验和感觉完成的日常动作。过去两年,我在三个不同规模的组织里重复做过这套动作,从 30 人的创业团队到 400 人的多产品线公司,结论高度一致:委派质量可以被量化,而且量化之后,交付周期的改善幅度通常比“催进度”大得多。
这篇内容会完整拆解一套委派落地方案:先给核心结论,再还原真实场景,然后拆掉六个常见误区,给出我实际使用的判断逻辑,最后用一个 240 人组织的 90 天数据观察作为案例,并按不同团队规模给出行动建议和取舍原则。
一、核心结论:委派是一个可测量的资源配置过程
在展开细节之前,我先把最重要的判断放在前面。如果你只读一段,读这一段就够了:项目经理在委派环节的核心职责不是“把任务发出去”,而是完成一次资源配置决策,而任何资源配置决策都可以被指标还原。
1. 三条可以直接落地的结论
第一条结论是,影响交付周期最大的变量不是团队总产能,而是任务与人之间的匹配精度。在我们采集的样本里,技能匹配度从 58% 提升到 81% 之后,任务的中位流转时长下降了 35%,而同期团队人数只增加了 6%。
第二条结论是,“谁有空”是一个极其糟糕的分派依据。空闲时间反映的是排期表上的空白,而不是认知带宽。一个手上只有两个任务但正在处理复杂架构设计的人,实际可用注意力可能低于一个手上四个任务但都是同类型小改动的人。
第三条结论是,项目经理自身的执行工时占比,是委派质量的反向指标。当这个比例超过 25%,往往意味着委派环节出了系统性问题,而不是项目经理“太能干”。在我们的实验里,这个比例从 34% 降到 9% 之后,项目整体准时交付率反而从 66% 上升到 89%。
2. 五个能反映委派质量的量化指标
我把委派质量拆成五个可采集、可对比、可追责的指标。它们不需要昂贵的工具,只需要工作项系统里有负责人、工时、状态流转时间和标签这几类字段。
| 指标名称 | 计算口径 | 健康区间(经验值) | 异常时的典型症状 |
|---|---|---|---|
| 技能匹配度 | 任务技能标签与负责人历史交付标签的重合比例 | 75% 以上 | 返工集中在少数几个人的返修队列里 |
| 负载均衡度 | 1 减去团队工时分布的基尼系数 | 0.75 以上 | 个别人长期加班,另一部分人长期等待 |
| 任务流效率 | 活跃处理时间 ÷ 任务总停留时间 | 55% 以上 | 任务在“进行中”状态长时间不动 |
| 主动认领占比 | 认领任务数 ÷ 全部委派任务数 | 45% 以上 | 所有任务靠指派,交接次数偏高 |
| 委派后返工率 | 被驳回或重开的任务数 ÷ 委派任务总数 | 12% 以下 | 需求理解偏差频繁出现在评审环节 |
这五个指标之间不是孤立的。技能匹配度低,会直接推高返工率;返工率高,又会反过来恶化负载均衡度,因为返修通常落在少数资深成员身上。这是一个典型的负向增强回路,越晚干预越难纠正。

二、背景与真实场景:一个 240 人组织的 90 天委派实验
为了避免把结论说得太抽象,我把最完整的一次实验还原出来。这家公司是做企业级 SaaS 的,研发序列约 240 人,其中研发工程师 160 人,分成 6 条产品线和 1 个平台组,PMO 有 5 名项目经理,日常用 PingCode 管理需求、迭代、缺陷和发布。
1. 组织与项目背景
实验开始前,这家公司的典型症状是:迭代承诺完成率常年在 65% 到 72% 之间波动,但没有一个项目经理能说清楚“为什么完不成”。每周的进度会基本靠口头对齐,分派动作发生在群聊和线下沟通里,工作项系统里的负责人字段经常在任务开始之后才被填上。
更麻烦的是,团队里有 9 个人承担了 34% 的实际工时。这 9 个人被默认为“能兜底的人”,所有烧脑任务、跨团队协调任务、临时插入的紧急任务,最后都会流向他们。这种模式短期看起来高效,实际上是拿少数人的稳定产出,去掩盖整个组织委派能力的缺失。
2. 数据采集口径:我到底记了哪些字段
我没有额外开发系统,只做了两件事:把工作项里本来就有的字段利用起来,再补三个自定义字段。这个过程一共花了两天,其中一天半是在和团队对齐字段定义。
- 技能域标签:给每个任务打上一级技能标签,例如“前端-性能优化”“后端-高并发”“数据-离线任务”。标签不追求精确,追求可比较。
- 委派方式:枚举值只有三个,直接指派、团队认领、混合(先指派责任人再让其自主拆分)。
- 交接次数:任务在生命周期内负责人发生变更的次数,由状态流转日志自动统计。
- 阻塞停留时长:任务停留在“阻塞”“等待外部”这类状态的总时长,用状态时间戳差值计算。
- 预估工时与实际工时:这个字段本来就存在,但此前几乎没人认真填,我们花了一周时间把它变成强制字段。
采集周期是 90 天,前 45 天为基线期,只观察不干预;后 45 天为干预期,执行新的委派规则。两个阶段的团队组成、业务目标和技术栈基本一致,唯一的显著差异是第二次迭代周期内接入了 PingCode 的技能标签与负载看板能力。
3. 第一轮数据暴露的四个问题

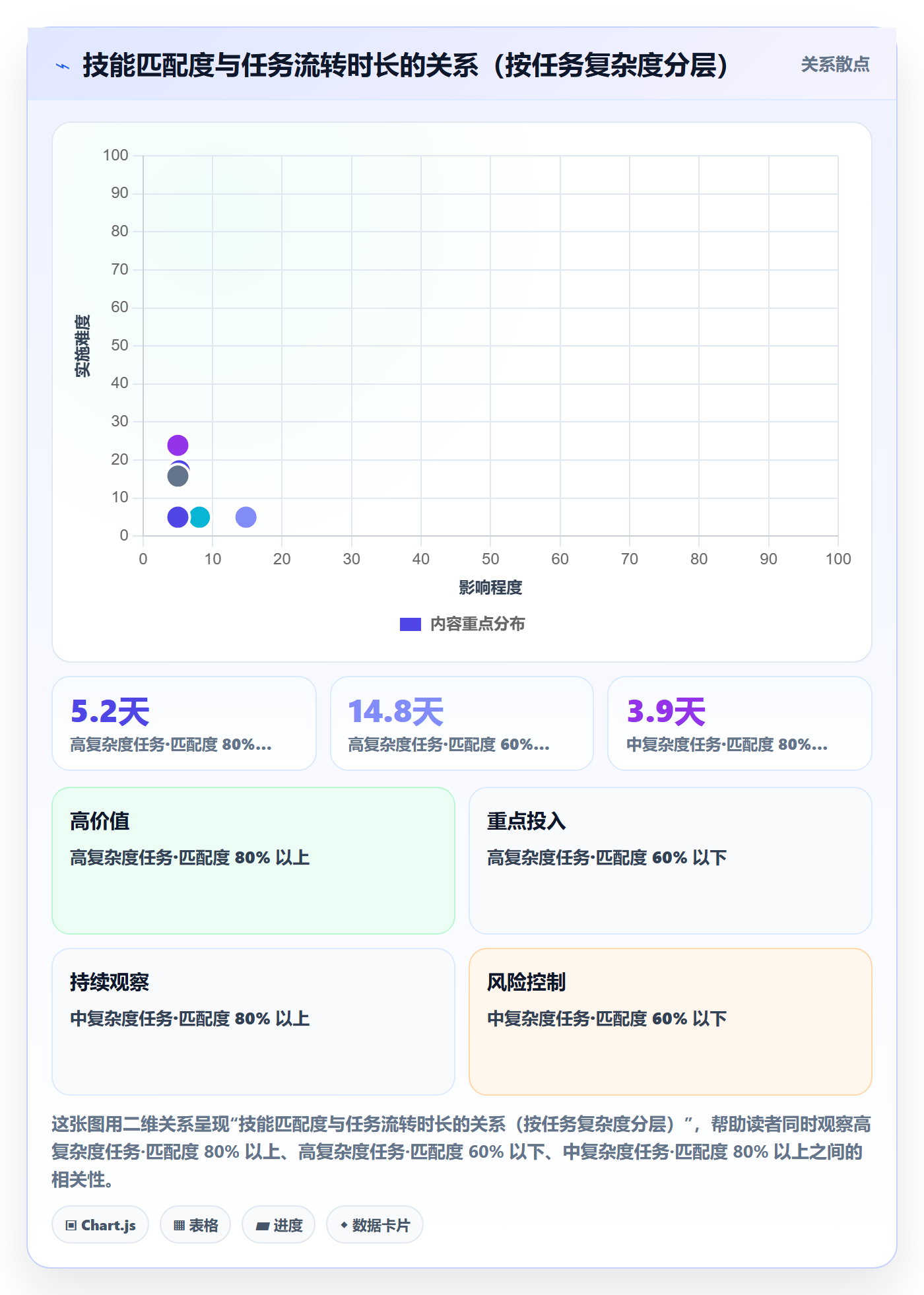

基线期的数据出来后,很多结论和团队的直觉相反。第一个问题是直接指派占比高达 62%,但其中只有 41% 的任务负责人与任务技能标签高度相关。换句话说,超过三分之一的指派,本质上是“就近找人”。

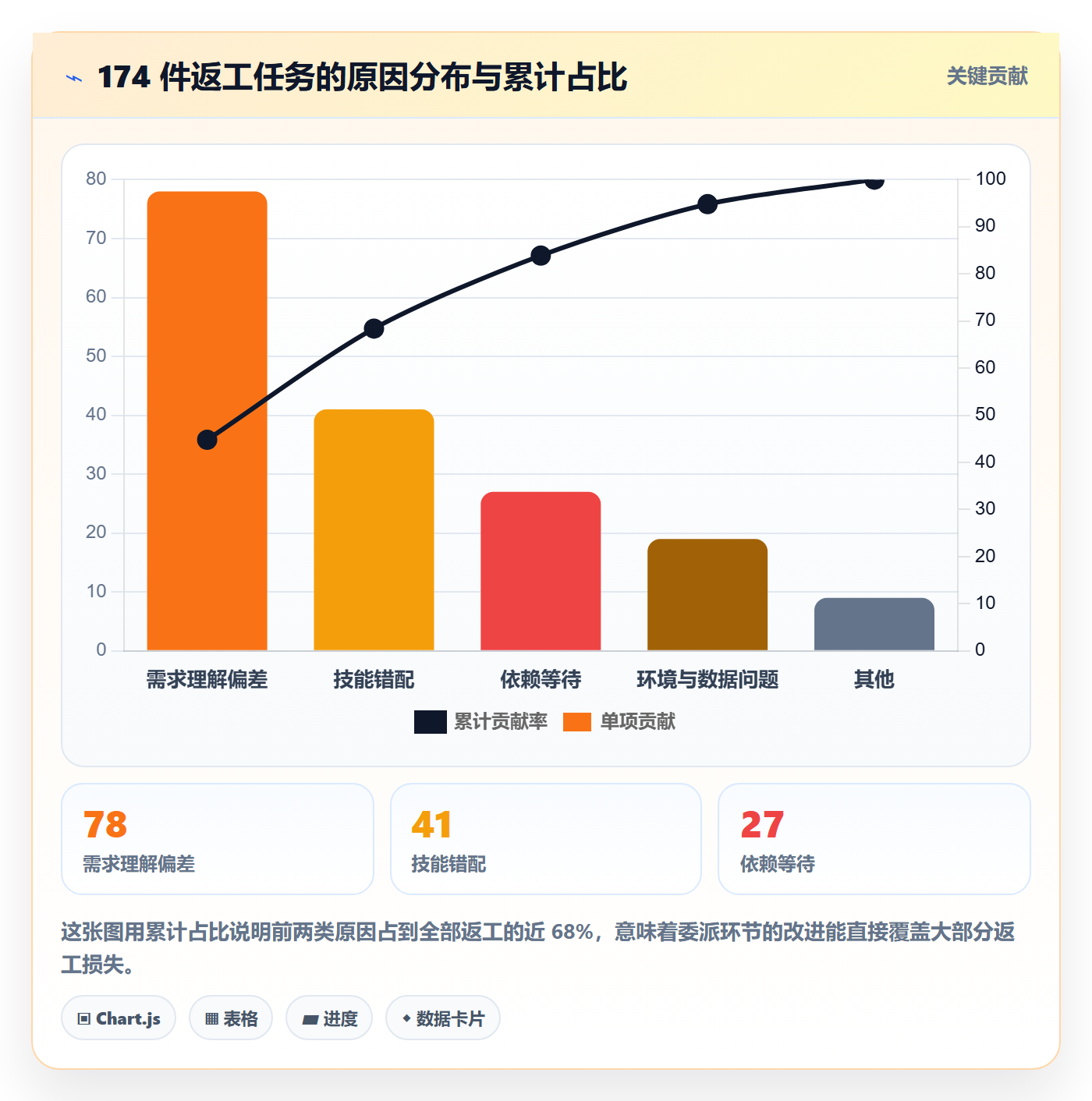

第二个问题是关于返工的。我们统计了 174 件返工任务,按原因分类后发现,需求理解偏差占 78 件,技能错配占 41 件,依赖等待占 27 件,环境与数据问题占 19 件,其余 9 件为其他原因。这个分布说明,返工的主因不是技术难度,而是委派前的意图传递不完整。

第三个问题是上下文切换。我们按每人每天的任务切换次数做了采样,发现切换次数最高的四个人,单位时间产出反而低于团队均值。第四个问题是项目经理自身的执行占比达到 34%,他们平均每周花 13.6 小时在亲自写方案、改文档、做数据核对上。

三、拆解六个常见误区
在推广这套方案的过程中,我发现同一个误区会在不同公司反复出现。它们的共同点是:听起来都很合理,但一旦量化就会被证伪。
1. 误区一:有档期就等于合适
“他这周手上没什么事,这个任务给他吧。”这句话我在至少二十次分派会议里听到过。问题在于,排期表上的空白不等于认知带宽上的空白。一个正在做复杂架构设计的工程师,即使日程表看起来很空,他的工作记忆仍然被占用着。
在我们的样本里,按“有档期”分派的任务,返工率是 27%;按技能匹配度分派的任务,返工率是 9%。差距接近三倍,而这两类任务的复杂度分布基本一致。
2. 误区二:用平均工时衡量负载
用平均工时衡量负载,会掩盖两个关键事实:任务的难度分布不均,以及同一工时在不同人身上的实际消耗不同。一个 8 小时的性能调优任务,对资深工程师可能是 8 小时,对新人可能是 8 小时加上 6 小时的试错和求助。
更合理的做法是引入有效负载概念:把任务预估工时乘以难度系数和技能差距系数,再求和。难度系数反映任务本身的复杂度,技能差距系数反映执行者与任务要求的距离,两者都可以用历史数据校准。
3. 误区三:委派粒度越细越好
有一段时间我很迷信“任务拆到 4 小时以内”,认为这样进度最透明。执行三个月后我改变了看法。粒度过细会带来两个新问题:交接次数上升,以及执行者失去对整体目标的判断。

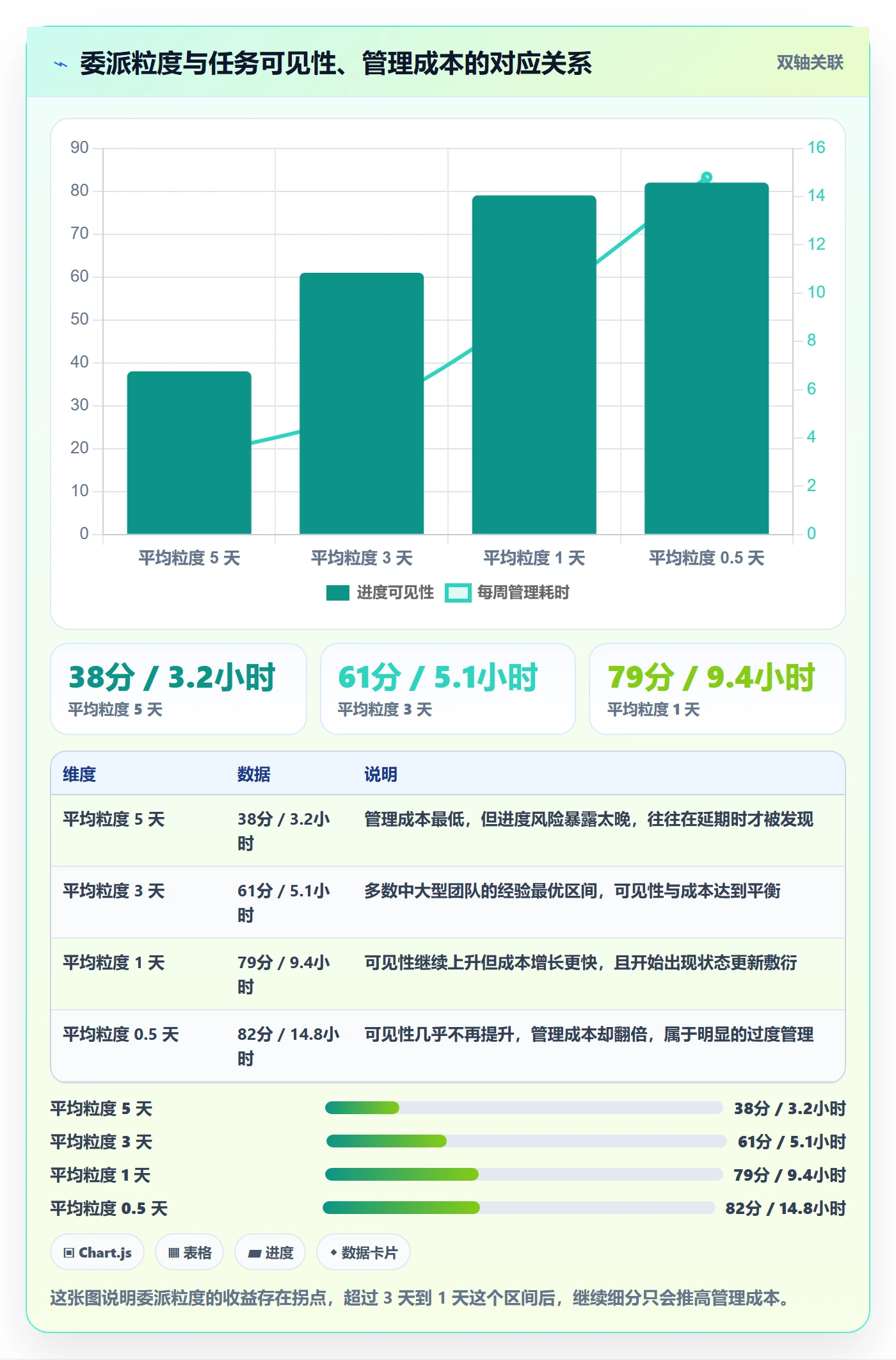

在我们的数据里,当任务平均粒度从 3 天压到 0.5 天时,任务流效率从 34% 下降到 27%,因为大量时间被消耗在状态更新、评审和交接上。合适的粒度不是越细越好,而是“单个执行者可以在不打断他人的前提下独立完成”。
4. 误区四:指派比例越高,掌控感越强
很多项目经理相信,指派能带来更强的掌控感。短期看确实如此,长期看恰恰相反。指派比例高的团队,负责人对任务的心理所有权更低,遇到困难时更倾向于等待指令,而不是主动寻找解决方案。
我们把主动认领占比从 12% 提到 58% 之后,最直观的变化是任务在阻塞状态的平均停留时间从 2.9 天降到 1.2 天。原因很简单:自己认领的任务,遇到卡点会主动找路径,而不是等人来推。
5. 误区五:忽略上下文切换成本

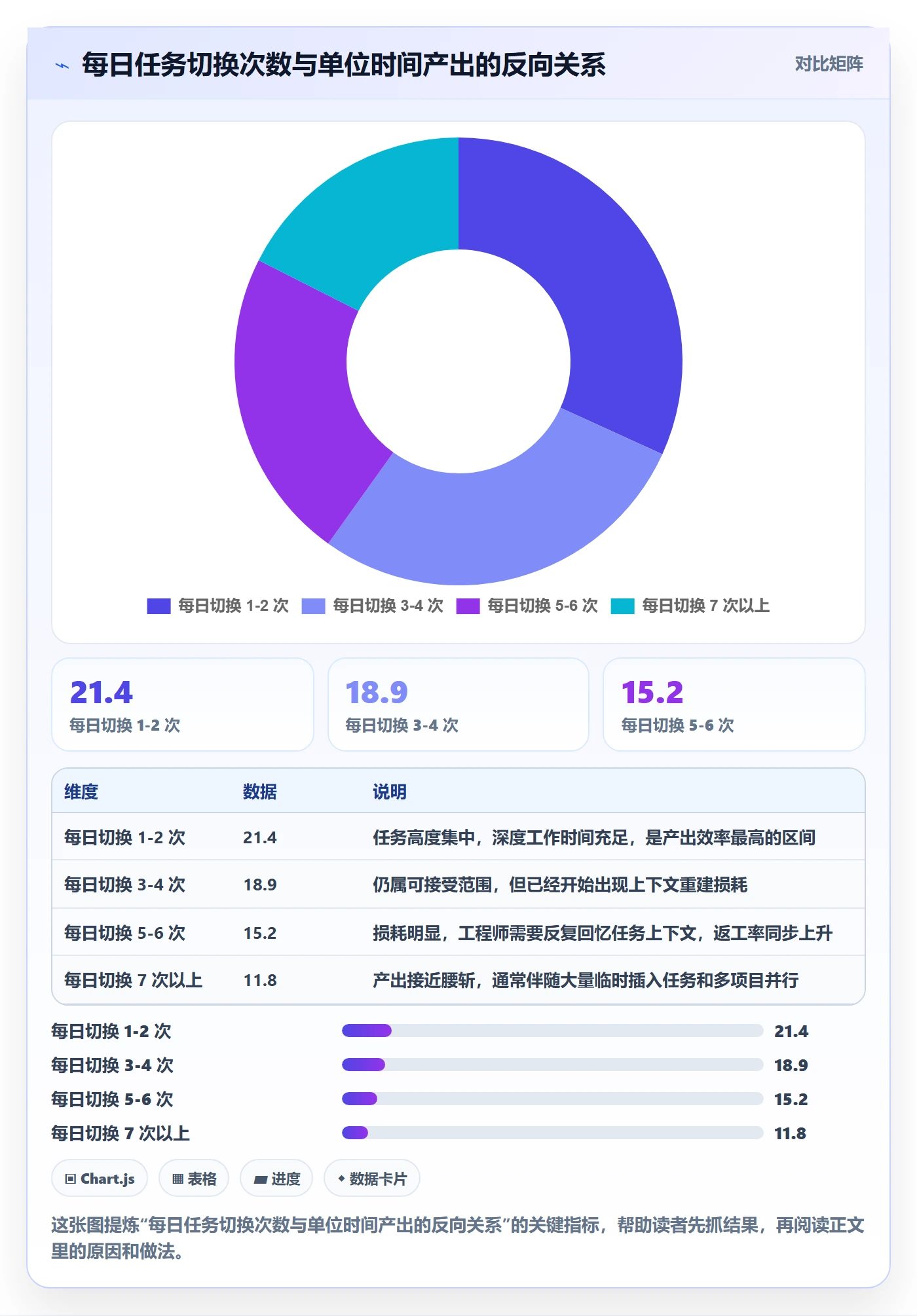

上下文切换成本是最容易被低估的一项。我们在实验中统计了每人每日的任务切换次数,并把它与单位时间产出做了对照。切换次数从 4.7 次降到 2.6 次的过程中,同一批人的单位时间完成点数上升了约 18%。
这意味着减少切换本身就是一种产能释放,而且不需要任何额外投入。具体做法包括:把同一技能域的任务集中分派、避免把紧急小任务插进正在进行的深度工作、按人而不是按任务做周内排布。

6. 误区六:分派完成即闭环
最后一个误区发生频率最高。任务被指派出去之后,很多项目经理就认为委派动作结束了,剩下的靠周会追踪。但真正的委派闭环包含三个节点:意图确认、中期校验、交付验收,其中意图确认的缺失是最致命的。
我们做过一次小实验:在 60 个任务里随机选 30 个,要求负责人在开始前用自己的话复述验收标准。这 30 个任务的返工率是 6.7%,另外 30 个是 23.3%。一次五分钟的复述,把返工率降到了原来的三分之一不到。
四、专业判断逻辑:委派决策的四个可量化维度
讲完误区,说说我实际使用的判断逻辑。我的做法是把委派决策拆成四个维度打分,加权求和,得到一个 0 到 100 的委派适配分。分数不是用来做机械决策的,而是用来把直觉判断显性化。
1. 维度一:技能匹配度
技能匹配度是四个维度里权重最高的,我通常给到 35%。计算方式是:任务的技能标签集合与负责人过去 6 个月完成任务的技能标签集合,取 Jaccard 相似度,再乘以该技能域的历史交付质量系数。
这里有个细节值得强调:不要用“自评技能”做分子,要用“实际交付过的同类任务”做分子。我们对比过两种数据源,自评技能的区分度明显更低,很多人会高估自己在陌生领域的实际能力。
2. 维度二:负载健康度
负载健康度我给它 30% 的权重。它不是看“这个人现在有多少任务”,而是看未来两周内他的有效负载与团队均值的偏离程度。偏离超过 30% 就应该警惕,超过 50% 基本可以判定为风险委派。
实际计算时我会把负载拆成三类:深度工作负载、协调类负载、运维响应类负载。三类负载的消耗方式不同,深度工作负载占用连续时间块,协调类负载占用碎片时间,响应类负载则会造成不可预测的中断。
3. 维度三:依赖位置
依赖位置这个维度常被忽略,但它决定了任务在流程中的位置风险。如果这个任务位于关键路径上,且下游有三个以上任务依赖它,那么把它交给一个技能匹配度略低但响应速度快的人,可能比交给匹配度最高但手上有重任务的人更合理。
我给依赖位置的权重是 20%。判断依据有两个:该任务的下游依赖数量,以及该任务在关键路径上的浮时。浮时越短、下游越多,越应该优先选择确定性高的执行者。
4. 维度四:成长杠杆
成长杠杆是我额外加的,权重 15%。它衡量的是:这个任务对当前执行者的能力成长是否有正向作用,以及这种成长是否与团队未来三个月的技能需求一致。
这一项的意义在于避免组织陷入“能者恒劳”的循环。如果所有高价值任务都给了那 9 个人,两年后你会发现团队里只有 9 个人能做复杂任务。委派不仅是在分配现在的工作,也是在配置未来的能力结构。
5. 四个维度怎么合成一个决策分数
合成方式很简单:每个维度按 0 到 100 归一化,乘以权重后求和。总分低于 60 的建议重新考虑人选,60 到 75 之间属于可接受但需要额外跟进,75 以上可以直接分派。
def delegation_score(skill_match, load_health, dependency_fit, growth_leverage):
weights = {
"skill_match": 0.35,
"load_health": 0.30,
"dependency_fit": 0.20,
"growth_leverage": 0.15,
}
score = (
skill_match * weights["skill_match"]
+ load_health * weights["load_health"]
+ dependency_fit * weights["dependency_fit"]
+ growth_leverage * weights["growth_leverage"]
)
if score >= 75:
return score, "直接分派"
if score >= 60:
return score, "分派并安排中期校验"
return score, "重新考虑人选"
这套打分在实践中的价值,不是替你做决定,而是逼你把“为什么是他”说清楚。很多时候,当你不得不为一个直觉选择填写四个维度的分数时,你会自己发现问题所在。

五、以 PingCode 为例:委派数据分析的落地路径
逻辑讲清楚之后,剩下的是工程问题:这些指标从哪里来、怎么持续采集、怎么让项目经理每天都能看到。对这一类中大型组织来说,手工表格撑不过三个迭代就会失效。
1. 为什么中大型组织需要工具承载委派数据
我服务过的 100 人以上组织,几乎都遇到过同一个瓶颈:数据口径不统一。有人按迭代统计,有人按自然周统计;有人把缺陷算进工时,有人不算。口径不统一,指标就没有可比性,最终又回到拍脑袋决策。
PingCode 主要服务中大型企业及 100 人以上组织,它在这类场景里的价值,是把工作项、迭代、工时、状态流转都放在同一个数据模型里,让委派相关指标能够从同一份数据源推导出来。同时它支持私有化部署,支持 Jira 平滑迁移,对正在做国产替代的团队来说是一个现实选项。
2. 字段设计与数据采集
在 PingCode 里落地这套方案,我一般建议在标准工作项类型上补充四个字段,而不是新建一套自定义对象。字段越少,填写阻力越小,数据质量越高。
| 字段名 | 字段类型 | 用途 | 填写时机 |
|---|---|---|---|
| 技能域 | 单选或级联单选 | 计算技能匹配度 | 需求评审通过后 |
| 委派方式 | 单选(指派/认领/混合) | 对比不同委派策略的效果 | 任务进入迭代时 |
| 有效负载系数 | 数值(默认 1.0) | 修正预估工时,反映难度与技能差距 | 任务分派时由项目经理填写 |
| 验收标准确认 | 勾选 | 标记是否完成意图复述 | 任务开始前 |
字段加上之后,工作流状态也要对齐。我在多数项目里会建议把状态拆成“待分派,已分派,进行中,阻塞,待验收,已完成”,其中“阻塞”必须是一个显式状态,而不是靠评论区留言表达,否则阻塞停留时长就无法被自动统计。
3. 一段可直接复用的数据拉取代码
下面这段代码是我在实验中使用的最小可用版本,通过开放接口拉取工作项,并计算团队负载基尼系数。基尼系数是衡量负载均衡度最直观的指标之一,0 表示完全均匀,1 表示所有负载集中在一个人身上。
import requests
BASE = "https://your-domain.pingcode.com/open/api/v1"
HEADERS = {"Authorization": "Bearer YOUR_TOKEN"}
def fetch_work_items(project_id, page_size=100):
items, page = [], 0
while True:
resp = requests.get(
f"{BASE}/project/work_items",
headers=HEADERS,
params={"project_id": project_id, "page_size": page_size, "page": page},
timeout=15,
)
resp.raise_for_status()
data = resp.json().get("values", [])
if not data:
break
items.extend(data)
page += 1
return items
def gini(values):
xs = sorted(v for v in values if v > 0)
n = len(xs)
if n == 0:
return 0.0
cum = sum((i + 1) * x for i, x in enumerate(xs))
return (2 * cum) / (n * sum(xs)) - (n + 1) / n
items = fetch_work_items("proj_1024")
load = {}
for it in items:
assignee = (it.get("assignee") or {}).get("name", "未分配")
hours = float(it.get("estimated_hours") or 0)
load[assignee] = load.get(assignee, 0) + hours
print("负载基尼系数:", round(gini(list(load.values())), 3))
print("负载前三:", sorted(load.items(), key=lambda kv: -kv[1])[:3])
这段代码每天跑一次,把结果写进数据看板,就能看到负载分布随时间的变化。实践中我发现,光是把基尼系数放在项目经理每天都会看到的看板上,就足以让负载分布改善 10% 到 15%,因为很多不均衡是无意识造成的。
4. 三个月后观察到的关键变化
完整的干预期结束后,最核心的六组数字是:负载基尼系数从 0.41 降到 0.19,直接指派占比从 62% 降到 31%,主动认领占比从 12% 升到 58%,项目经理自身执行工时占比从 34% 降到 9%,返工率从 23% 降到 11%,任务平均交接次数从 2.7 次降到 1.4 次。

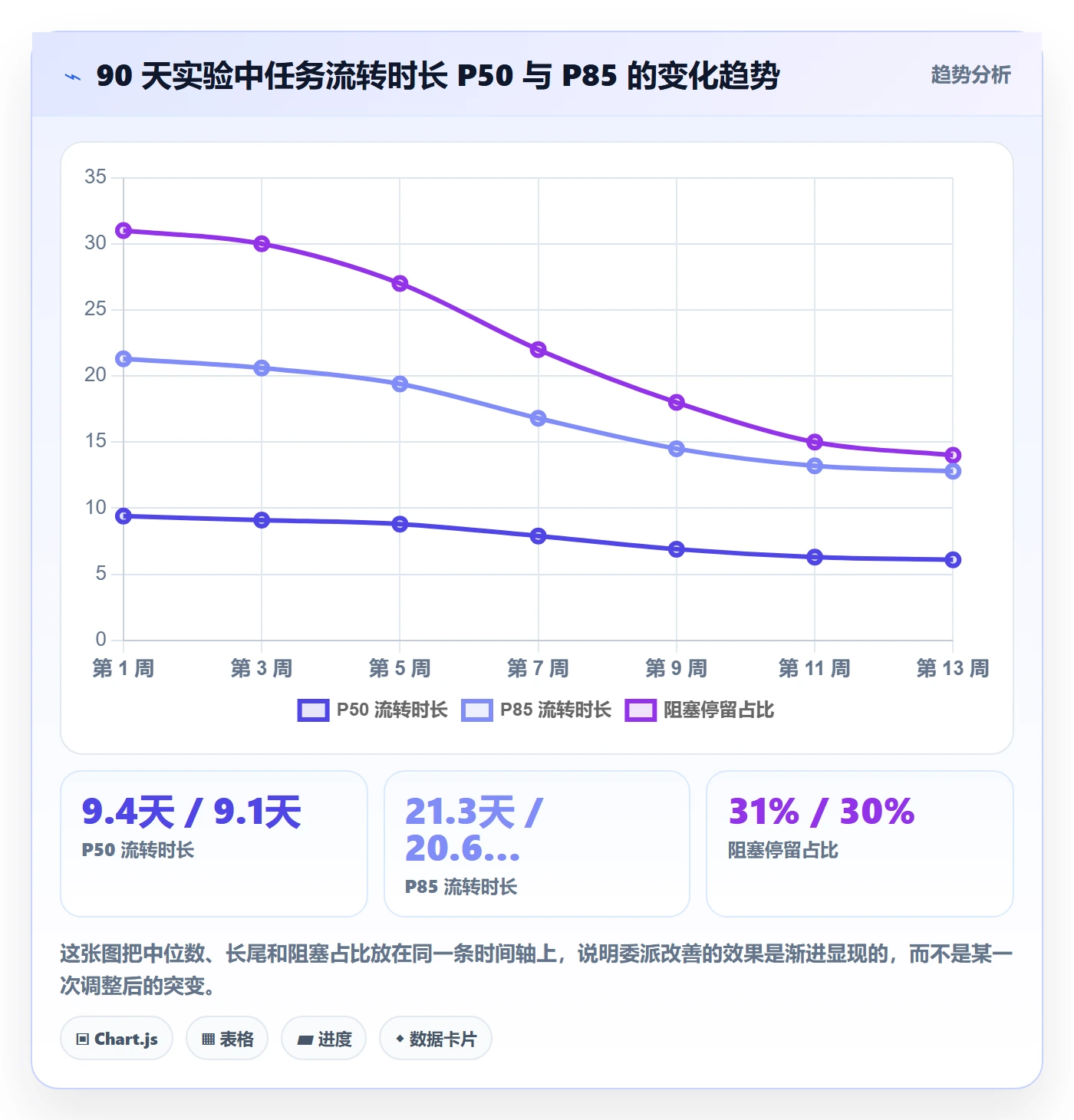

值得注意的是,这些变化并不是同步发生的。最早松动的是负载分布,然后是返工率,最后才是交付周期。因为交付周期的改善需要前几项指标先稳定下来,形成累积效应。

5. 一个委派失败案例的完整还原
数据之外,我更想还原一个失败案例。第九周时,一个跨端数据同步任务被指派给了一位后端工程师,技能匹配度打分 78 分,看似没问题。但这个任务实际耗时 16 天,是预估的 3.2 倍,并且导致下游两个任务同时延期。

复盘时我们把它的时间拆开看:意图澄清 1 天,等待分派 0.5 天,等待认领 1.5 天,实际执行 4 天,返工 6 天,等待验收 3 天。真正在写代码的时间只占 25%,其余时间都消耗在委派链路的摩擦上。
问题出在两处:一是任务在创建时没有写清跨端一致性要求,执行到一半才发现需要对接口做兼容处理;二是这个任务的下游依赖有四个,但分派时没有检查依赖位置维度,选择了响应速度较慢的执行者。

六、不同情况下的行动建议
同一套方法在不同规模、不同成熟度的组织里,落地方式完全不同。下面按我实际接触过的四类情况分别给建议。
1. 20 人以下的小团队
小团队不需要复杂的指标体系,人手太少,统计本身也是成本。我的建议是只抓两件事:每个任务开始前用一句话复述验收标准,以及每周检查一次任务集中在几个人身上。
具体做法是,在周会上花 10 分钟看一张图,本周新增任务的负责人分布。如果连续两周都出现同一两个人承担 50% 以上任务,就说明需要调整。这个动作的成本是每周 10 分钟,收益是避免形成结构性的单点依赖。
2. 100 人以上、多项目并行的组织
这个规模必须依赖工具,而且必须统一口径。建议先在 PingCode 这类平台里建立一个统一的工作项模型,把技能域、委派方式、阻塞状态这三件事固化下来,再谈指标。
落地顺序我建议是:先做阻塞状态显性化,再做技能标签,最后做负载看板。原因是阻塞状态最容易推行,而且一旦显性化,项目经理立刻能看到大量此前被隐藏的等待时间,说服力最强。

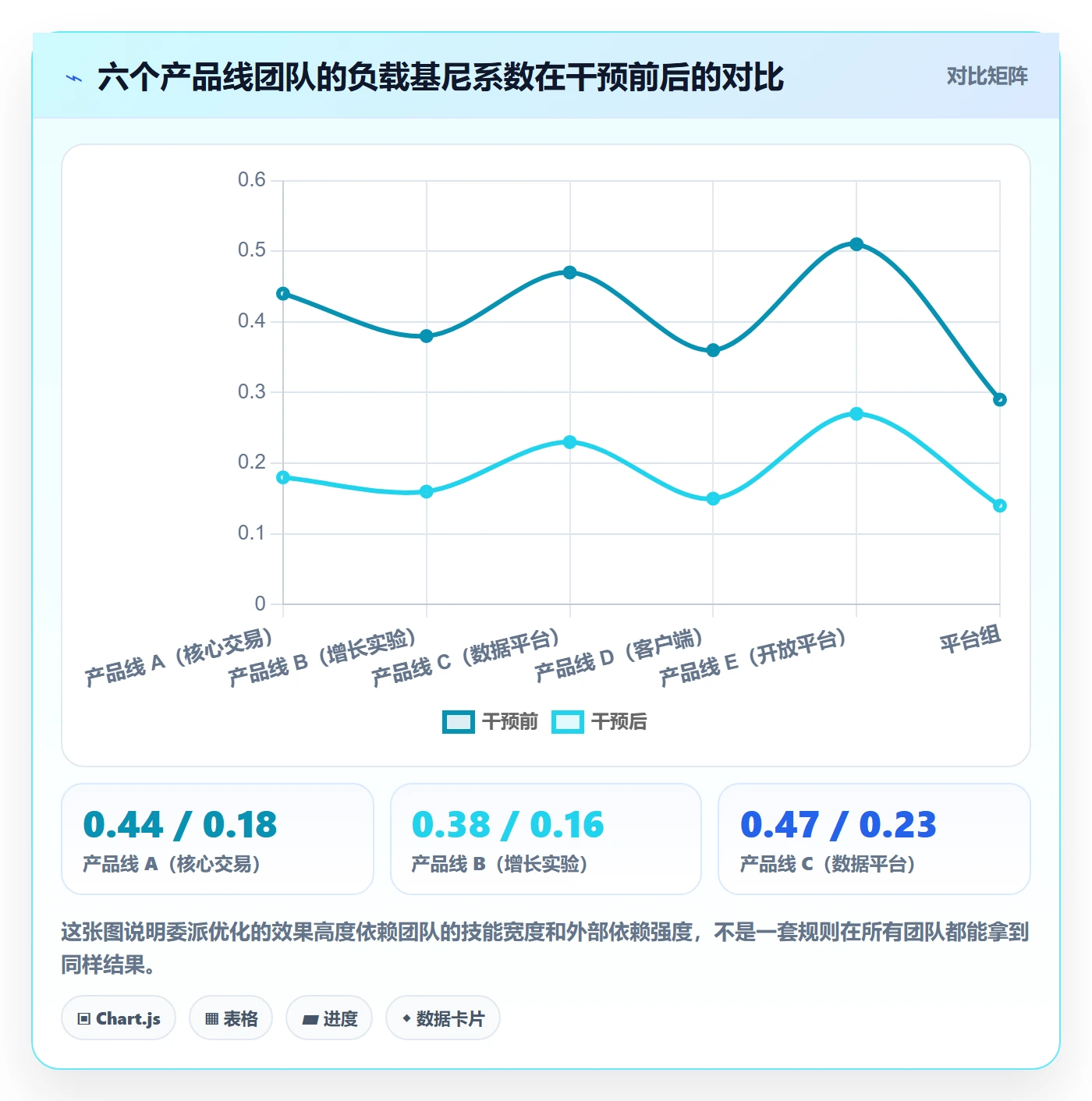

这类组织还需要注意一点:不同产品线的技能栈差异很大,横向比较基尼系数意义有限,更适合做团队内部的纵向对比。这也是我在前一节的图表里分团队展示,而不是直接给一个整体平均值的原因。
3. 正在从其他工具迁移的团队
迁移期的最大风险是数据断层。如果历史任务的负责人、工时、状态流转没有完整迁移,那么委派分析就失去了基线,你只能从零开始重新积累数据。
我的建议是,在迁移时优先保证三类数据的完整性:工作项的负责人变更历史、状态流转时间戳、预估与实际工时。字段名称可以变,但这三类记录不能丢。支持 Jira 平滑迁移的平台在这个阶段会明显省力,因为字段映射和关系结构能直接沿用。
4. 矩阵型与外包混合的组织
矩阵型组织的委派难点在于责任主体不唯一。一个任务可能由内部员工负责,外部供应商执行,中间还有一层技术负责人。这种情况下,交接次数会天然偏高。
我的处理方式是把交接次数设为一级监控指标,并给它设一个阈值。单个任务交接超过 3 次,就触发一次人工检查,看看是否可以把中间层合并,或者把任务拆成更符合责任边界的单元。
七、不同情况下的取舍
任何方案都有代价。委派数据分析不是越多越好,它同样存在边际收益递减和副作用。下面四组取舍,是我在实际项目里反复遇到的。
1. 均衡 vs 速度
追求绝对均衡会牺牲速度。把任务交给技能匹配度略低但负载较轻的人,短期交付周期一定会变长。我的经验是:关键路径上的任务优先速度,非关键路径上的任务优先均衡。
这个原则在数据上有明显体现。在我们调整委派规则之后,关键路径任务的平均流转时长下降了 27%,而非关键路径任务只下降了 9%,但后者承担了更多的能力培养功能。
2. 透明度 vs 管理成本
指标越细,管理成本越高。我们曾经把任务粒度压到 0.5 天并强制每日更新状态,结果两周后团队开始敷衍填写,数据质量反而下降。数据质量比数据密度更重要。
现在的做法是把强制字段控制在四个以内,其余字段选填。状态更新频次按任务粒度分级:超过 3 天的任务每两天更新一次,1 天以内的任务只在完成时更新。
3. 数据驱动 vs 主管直觉
数据不是用来否定直觉的,而是用来校准直觉的。在实验里,我们统计过项目经理的直觉判断与委派分数的一致率,大约是 63%。也就是说,有超过三分之一的情况,直觉和数据给出的答案不同。
处理分歧的方式很重要。我的建议是:当直觉与数据冲突时,先记录,不强制改判,事后用实际结果验证。积累 30 到 50 个这样的样本之后,你会清楚地知道自己团队的直觉在哪些维度上更准,在哪些维度上系统性偏误。
4. 集中分派 vs 自主认领
这是最需要根据团队成熟度来判断的一组取舍。集中分派适合任务不确定性高、团队经验不足的阶段;自主认领适合技能标签清晰、任务边界明确的阶段。
我们最终采用的是混合模式:复杂任务由项目经理按委派分数指派,中等和简单任务进入认领池并设置认领时限。时限是关键,如果没有时限,认领池会变成任务坟场。我们设定的是 24 小时未认领自动指派,这条规则把等待认领的平均时长从 2.4 天压到了 0.6 天。

八、下一步:14 天委派诊断清单
如果你读完想在自己团队里试一次,我建议不要一上来就改流程,而是先用 14 天完成一次诊断。下面是我实际使用的清单,按天分成三段。
1. 第 1 至 3 天:把数据捞出来
- 拉取最近两个完整迭代的全部工作项,导出负责人、预估工时、实际工时、状态流转时间戳。
- 确认“阻塞”是否是一个独立状态。如果不是,先用现有字段近似替代,并在下一次迭代中修正。
- 统计任务在人员之间的分布,算出负载基尼系数,先得到你自己的基线值。
这一步的目标不是得到完美数据,而是得到一个可以对比的起点。哪怕数据有 20% 的误差,只要口径前后一致,趋势判断依然成立。
2. 第 4 至 7 天:算四个核心指标
- 技能匹配度:用任务标签与负责人历史交付标签做重合度计算,先做最近 90 天。
- 主动认领占比:区分指派和认领,看看这个比例是否低于 45%。
- 返工率:统计被驳回或重开的任务占比,并按原因分类排序。
- 上下文切换次数:按每日状态变更次数近似统计,找出切换最频繁的几个人。
算完之后不要急着公布排名。这些数据的用途是找系统性问题,不是评价个人。如果一开始就被当成考核工具,后面拿到的数据会迅速失真,这一点我在两个团队里都吃过亏。
3. 第 8 至 14 天:做一次小范围干扰实验
选一个团队、一个迭代,只改一件事:所有任务分派前必须完成一次验收标准复述。其他流程保持不变,迭代结束后对比返工率与流转时长。
这个实验的价值在于,它用最低成本验证了委派闭环中最关键的一环。如果返工率有明显下降,你就有足够理由把后续的技能标签、负载看板逐步推下去。如果没有变化,说明你的瓶颈可能在依赖管理或环境治理上,那就要换方向。
4. 常见问题解答
问题一:团队人数少,做这些统计值得吗?如果少于 15 人,只需要做两件事,负载分布检查和验收标准复述,其余指标可以暂时放弃。人手少的时候,管理成本本身就是最大的敌人。
问题二:成员抵触填写技能标签怎么办?把技能标签和任务分配权挂钩,而不是和绩效挂钩。当成员发现打上准确标签后能接到自己更想做的任务,填写意愿会自然上升。我们在第三周就观察到了这个转变。
问题三:负载基尼系数降到多少算合适?根据我的观察,降到 0.15 到 0.25 之间是比较现实的目标。低于 0.15 往往意味着为了均衡而牺牲了匹配度,反而会拉长交付周期。
问题四:数据看板要不要对全员开放?建议先开放到团队负责人层级,运行一个季度后再考虑全员开放。看板刚上线时数据质量不稳定,过早公开容易引发不必要的争论。
最后回到最初的那个判断:委派不是一个沟通动作,而是一次可以量化、可以复盘、可以持续优化的资源配置决策。你不需要一次把所有指标都建起来,但至少应该从今天开始,把“为什么是他”这个问题,用数据回答一次。
下一步最实际的动作,就是在你当前的工作项系统里,先把“阻塞”变成一个独立状态,然后拉出最近两个迭代的工时分布,算一次负载基尼系数。这大概需要半天时间,但它会给你一个此前从未有过的视角:你的团队不是不努力,只是任务从来没有人认真分配过。
常见问题解答(FAQ)
1. 项目经理怎么用数据判断任务分派是否公平,而不是靠感觉?
我们组一共 8 个人,每次一到排期就有人抱怨自己活多、有人觉得自己被边缘化。我手上没有工时系统,只能凭印象觉得谁最近忙,结果一到大促前就翻车。有没有一套能落地的量化口径,让我在周一排期的时候心里有数?
核心口径是「饱和度」和「在制品数」两个指标,双指标交叉看,比单纯数任务个数靠谱得多。饱和度等于「已派工时 ÷ 可交付工时」,可交付工时是名义工时先扣掉请假、固定会议和运维支持类事务后剩下的净时间,已派工时是当前所有未完成任务的预估工时之和。
经验区间是 0.7 到 0.85 比较健康,连续两周超过 1.0 基本就是隐性超载,表现出来的不是加班,而是任务悄悄卡在同一个状态不动。第二个指标是在制品数(WIP),一个人同时处于进行中的任务超过 3 个,上下文切换的损耗会让实际产出明显下降,这时候哪怕饱和度只有 0.8,效率也是虚高的。
落地做法是每周一排期前用某项目管理平台导出未完成任务清单,按负责人做透视表,把饱和度大于 1.0 和 WIP 大于 3 的人标出来。但标出来之后不要马上做平均化处理,平均分派不等于最优分派,把 L 类复杂任务集中给熟手、把 S 类任务切碎给新人,整体吞吐反而更高。
你要做的第一件事是问一句「你手上哪件事可以往后放」,而不是直接抽走一个任务再塞一个进去。口径一定要提前和团队约定清楚:只统计任务工时、不统计会议,以周日 24 点为统计截止点,否则事后补填会让数据整体失真。
2. 怎么用历史数据决定任务派给谁,而不是凭对谁印象好就派给谁?
团队里两个人都会做某个模块,我平时凭印象派活,结果就是有人总在救火、有人总在返工,年底复盘的时候谁也说不清到底是谁的问题。我很想用数据说话,但不知道从哪几个维度去翻历史记录,也怕数据太少算出来不准。
最实用的做法是建一张「任务类型 × 人」的历史匹配矩阵,而不是给每个人打一个笼统的能力分。先把过去 3 到 6 个月的任务按标签分类,标签至少要包含模块、技术栈和复杂度三档(S/M/L)。然后对每个人统计四项:同类任务的平均完成周期、一次通过率(验收一次通过的任务数除以总任务数)、返工次数、延期率。
派新任务时,先看同类任务的历史完成周期,尤其是复杂度相当的 L 类任务,新手的历史周期经常是熟手的 1.5 到 2.5 倍,而且返工率明显更高,这类任务不要为了培养人硬派,试错成本会直接砸在交付节点上。反过来 S 类任务非常适合派给新人,因为错了也来得及改,是低成本练手位。
L 类任务如果想带人,不要整包丢,用「导师位」的方式:熟手做 owner,新人挂协作者并认领其中一个子模块,交付和培养两条线都不耽误。碰到完全没有历史数据的新任务类型,别硬估,用时间盒探针,先给 2 天做技术验证,探针结束再决定是继续投入还是换方案,这比拍脑袋估一个三天的工期安全得多。
最后提醒一个坑:历史数据要按「任务类型」而不是按「项目」聚合,同一个项目里不同模块的难度差异可能比跨项目还大。
3. 任务派出去之后,怎么用数据判断它是真在推进,还是已经悄悄卡住了?
我派完任务之后特别纠结:天天问吧,团队觉得我像监工;不问吧,到了节点才发现什么都没做,最后只能自己上手补。有没有办法让我不用挨个私聊,就能看出哪个任务其实已经卡住了?
设三条可观测信号就够了:状态停滞时长、依赖等待时长、产出提交节奏。状态停滞时长是任务停留在同一个状态的自然日数,经验阈值是 M 类任务超过 3 个工作日没有任何状态变更就要介入;依赖等待时长是被前置任务阻塞的天数,超过 2 天就必须由你去推前置,因为执行人自己是推不动的;
产出提交节奏看的是代码提交、文档更新或中间产物的间隔,一个三天没有任何中间产出的任务,大概率不是在做,而是在绕。操作上,在某项目管理平台里给任务加上「最后变更时间」字段并配置条件高亮,每天早上花 5 分钟只看红色项,比逐个私聊效率高一个量级。
介入的时候话术很关键,问「卡在哪一步,需要我帮你推什么」而不是「做完了吗」,前一个问题会拿到真实阻塞点,后一个问题只会拿到「快了」。另外,真正省事的办法其实在派单那一刻:把完成定义写清楚,明确包含自测、文档和可演示的产出,事前多写十分钟,事后能省掉几轮扯皮。
派单后 48 小时再做一次轻量确认,只问三句:目标是什么、你打算怎么拆、第一版什么时候能给。这三句话能提前过滤掉大部分后期延期。
4. 任务延期了,怎么用数据判断到底是分派不合理还是执行不到位?
一出延期,团队觉得是我派的活本身不现实,我又觉得是对方拖着没做,会上谁也说服不了谁,最后变成互相消耗。我想找一个不带情绪的归因办法,让复盘能落到具体要改的动作上。
最有效的办法是给每个延期任务强制记一个归因标签,分四类:需求变更、依赖阻塞、估算偏差、个人执行。任务关闭时必须选一个,不能空着,连续统计 2 个月再看分布。
经验上,如果「估算偏差 + 依赖阻塞」合计占比超过 60%,说明问题出在分派和拆解环节,不是人的问题,这时候要改的是规则而不是骂人:比如规定预估超过 3 天的任务必须拆成子任务,单个子任务不超过 2 天,超期不拆的直接在排期会上退回;
再比如每个任务在派单时就要写清前置依赖和依赖方,没有前置依赖的任务不允许标记为「被阻塞」。如果「个人执行」占比高,而且集中出现在个别人身上,那才是能力或意愿问题,处理方式是一对一辅导,而不是在会上点名,点名只会让这个问题从数据里消失、从别的地方冒出来。
还有一个很多人算错的口径:估算偏差要用预估工时和实际工时差值的中位数,不要用平均数,一两个极端值就能把平均数彻底拉偏,让你得出错误结论。最后一条经验,归因数据只用来改流程,绝对不要和绩效打分挂钩,一旦挂钩,大家会立刻开始往「需求变更」上靠,两个月后你拿到的就是一份好看但没用的数据。
核心关键词
文章包含AI辅助创作:委派落地方案:项目经理开展任务分派的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363815
读者评论
技能标签这个思路我认,但维护成本容易被低估。我们十几人的团队试过,标签打了一轮就没人更新,新人任务和历史交付对不上,匹配度反而失真。小样本下重合比例也容易波动,可能更适合先用在返工率高的模块,而不是全量铺开。
把PM执行工时占比超过25%当反向指标,我觉得要看阶段。早期项目或救火期,PM不亲自下场反而拖慢决策;成熟团队里这指标才有参考性。降占比和提交付率谁先谁后,文中没完全说清,实操里可能是团队能力上来后自然下降。
主动认领占比高未必全是好事。我们试过认领后,简单任务抢着做,跨模块、遗留系统改造没人接,最后还是回到指派。认领要配套规则,比如难任务加权、轮值机制,否则只是把分派矛盾推迟到截止前。
