任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

上周三下午,我在一个三百人规模的研发组织做迭代复盘,产品负责人当着所有人的面问了一句:"我们这个迭代有 47 个任务换了负责人,是不是有点多?"会议室安静了三秒,项目经理回答说:"换人不是很正常吗?"我当时没接话,因为我知道这 47 个数字背后还压着更难看的数字:其中 29 个任务在换人后的第 11 天集体延期,6 个任务出现了"两个人都以为对方在负责"的责任真空,还有 3 个任务在绩效报表里被算成了原负责人的产出。

任务分派和任务负责人变更,在大多数项目管理系统里只是修改一个 assignee 字段,但它同时牵动工期、工时、依赖、绩效口径和干系人预期。这篇文章从流程、数据、常见误区和取舍四个层面,把这件事讲清楚。

一、先说结论:负责人变更不是改字段,而是一次项目数据结构的重算

我做了九年项目管理和研发效能咨询,审过上千个迭代的数据。关于任务负责人变更,我逐渐收敛出三条不太讨喜但很硬的结论。如果你只记得住一段,请记住这三条。

1. 变更本身不是问题,未闭环的变更才是问题

很多人把"换人次数多"当成管理失控的信号,这个判断是错的。业务优先级变化、人员流动、技能匹配调整,都会产生合理的负责人变更。真正拖慢交付的不是变更次数,而是有多少变更没有走完"评估,交接,同步,校准"的闭环。

我复盘过一个 6 周迭代的数据:变更次数从 38 次降到 22 次的团队,延期率反而上升了。原因很简单,他们把变更压下去了,但压下去的方式是"先不换,等做完再说",结果任务挂在错误的人身上,谁都不推进,最后一起爆掉。

2. 一次负责人变更,至少影响五个数据面

只改 assignee,等于只更新了五个面里的一个。剩下四个面不会自己修复,反而会在两周后以延期、返工、口径失真、跨部门扯皮的形式集中爆发。

  • 责任面:谁主责、谁协办、谁验收,RACI 关系被打破后必须重建。
  • 计划面:新负责人的可用工时、技能熟练度不同,剩余工期需要重估。
  • 依赖面:下游任务原来承诺的交付时间,随新负责人的排期一起漂移。
  • 统计面:工时、产出、延期归因挂在哪个人头上,直接影响绩效数据可信度。
  • 预期面:客户、业务方、上下游团队的心理预期,需要被显式重置。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

3. 一个可量化的健康度判断标准

我给团队用的判断标准有两个数字。第一个是"闭环率":所有负责人变更中,有记录、有交接、有通知、有统计校准的比例。低于 70% 就说明流程形同虚设。

第二个是"变更后 14 天延期率":换人后 14 天内延期的任务占该批次变更任务的比例。如果你的团队这个数字超过 25%,问题不在执行层,在变更流程本身。

二、真实场景:负责人变更到底在什么时候发生

要让流程设计得合理,先得知道变更是怎么发生的。我把过去三年接触过的项目做了归类,变更场景其实高度集中,前五类占了绝大多数。

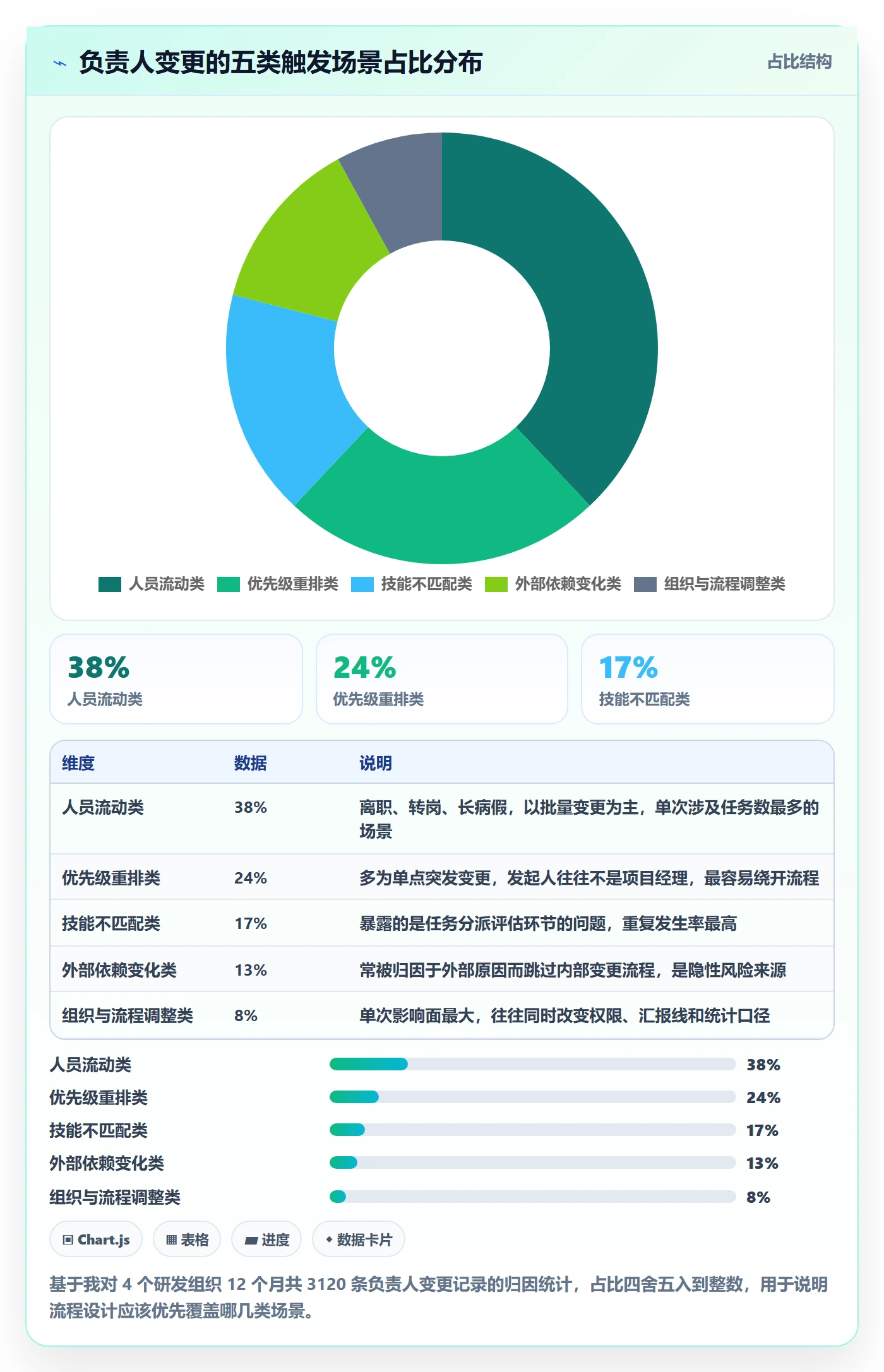

1. 五类高频触发场景

人员流动类是最常见的:离职、转岗、长期病假、外派支援。这类变更的特点是批量、集中、时间紧。我见过一次组织架构调整,一个下午要迁移 400 多个在途任务的负责人。

优先级重排类排在第二:高层临时插入紧急需求,把最强的工程师从原任务抽走。这类变更的特点是单点、突发、往往由非项目经理发起。

技能不匹配类最容易被忽视:任务分派时评估不准,做到一半发现方向错了,需要换更合适的人。这类变更本质上暴露的是分派环节的问题,不是执行环节的问题。

外部依赖变化类:供应商更换对接人、客户方接口人调整、第三方接口延期。这类变更经常被当成"外部原因"而不走内部流程,结果内部排期跟着乱。

组织与流程调整类:团队拆分合并、敏捷小组重组、跨部门项目转交。这类变更影响面最大,因为权限、可见性、汇报线全都变了。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

2. 场景背后的数据特征完全不同

这五类场景不能用同一套流程处理。人员流动类是批量操作,需要支持批量迁移和批量通知;优先级重排类是单点高频,需要把审批成本压到最低;技能不匹配类需要回溯分派环节,做的是复盘而不是审批。

我见过最典型的错误,是把所有变更都塞进一个三层审批流。结果是紧急的优先级变更排不上队,工程师干脆在群里说一声就换了,流程彻底失效。后来他们把流程拆成"快车道"和"标准道",闭环率从 41% 提到 86%。

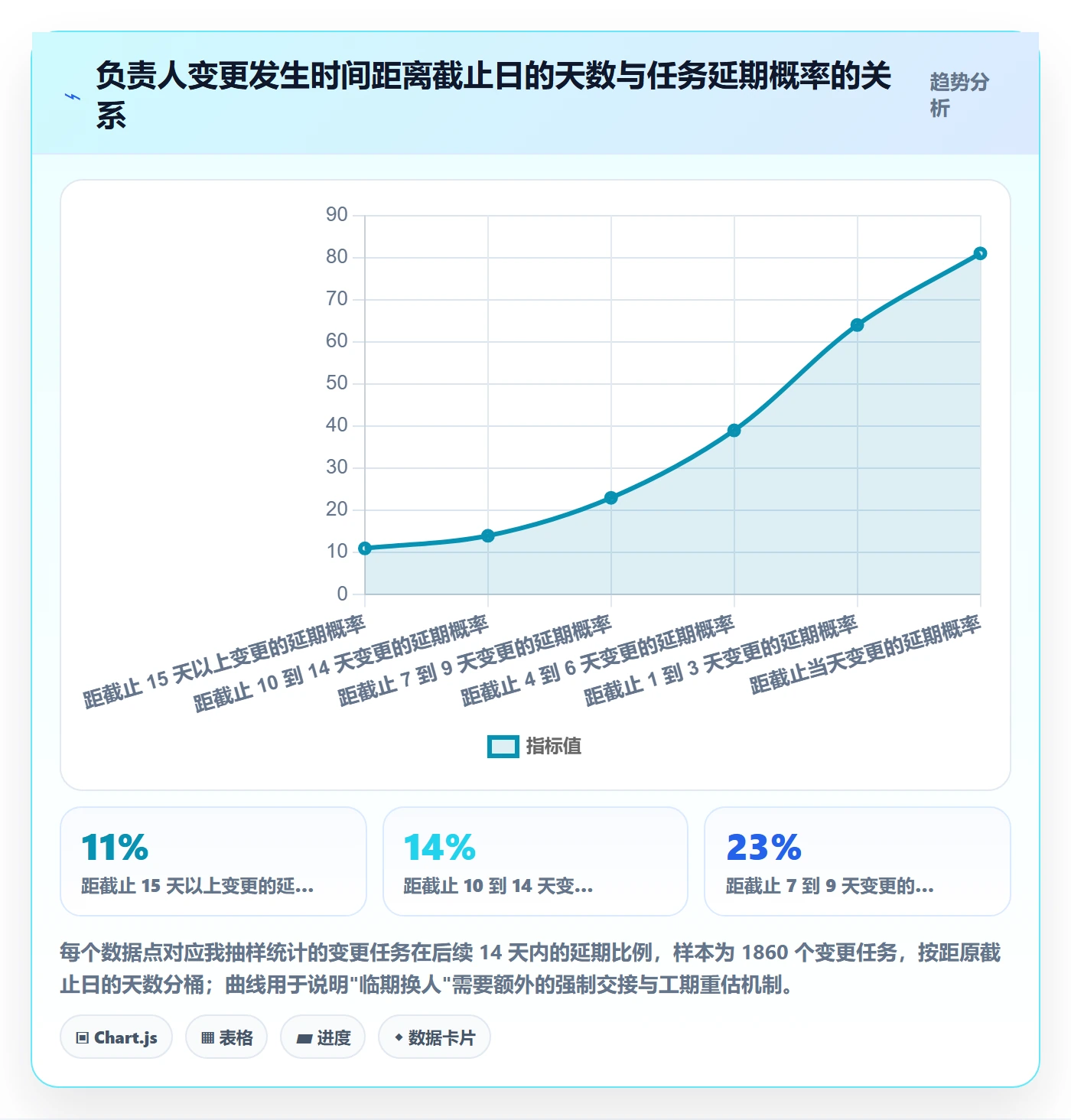

3. 变更发生的时间点,比变更次数更危险

这是我最想强调的一个反常识观察:离截止日期越近的负责人变更,延期概率呈非线性上升。距离截止还有 10 天以上换人,延期率和正常任务差别不大;距离截止 3 天内换人,延期概率会翻好几倍。

原因不复杂。临近交付时,任务上下文大量存在于原负责人脑子里,文档往往是滞后的。此时换人,交接成本高到几乎等于重做。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

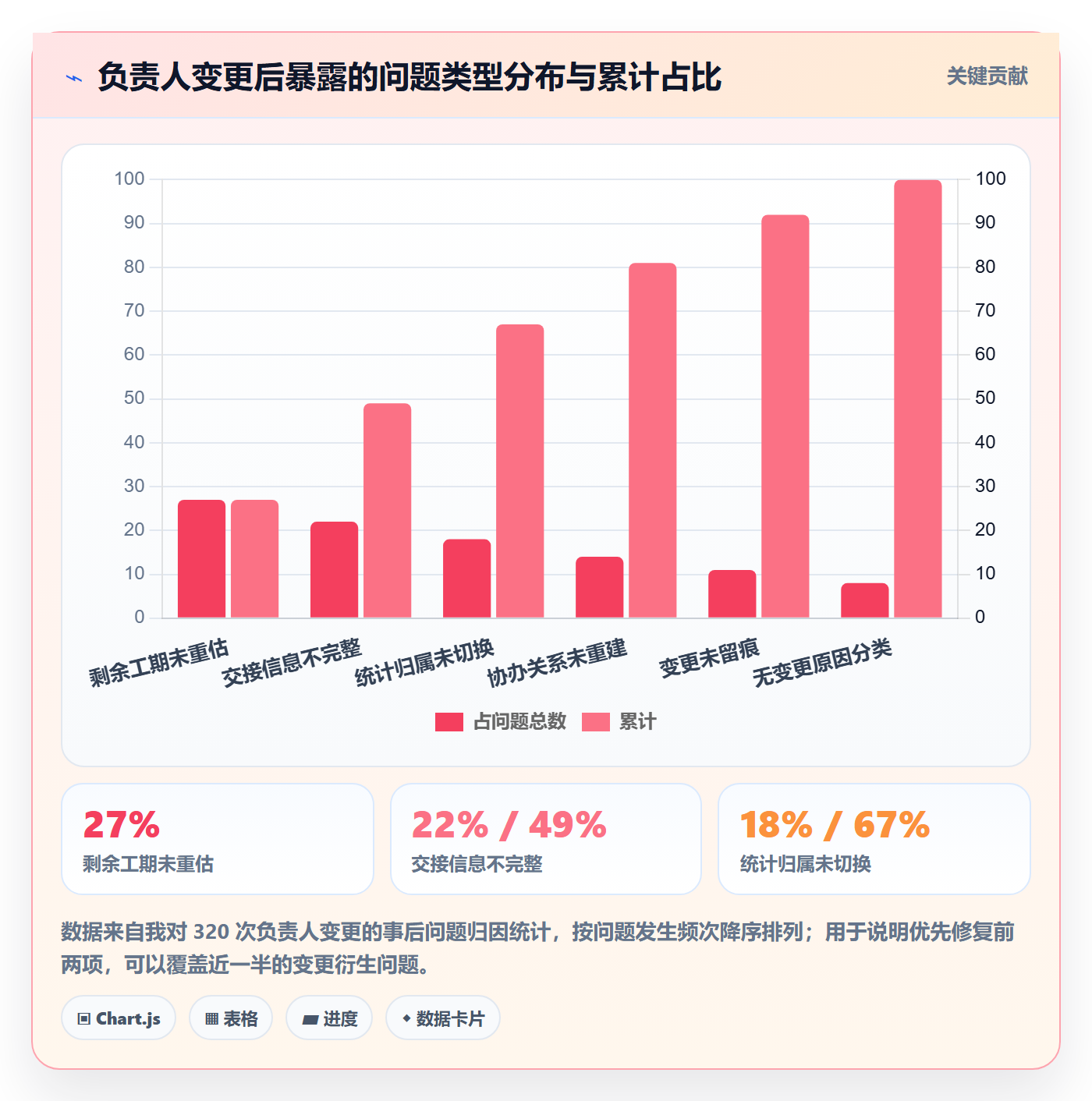

三、常见误区:项目经理最容易踩的七个坑

这一节基本是我自己在项目里踩过的坑,或者眼睁睁看着别人踩的。我把它们按破坏力从大到小排列,前三个几乎每个团队都中招。

1. 误区一:把负责人变更当成原子操作

这是根源性误区。所谓原子操作,就是认为"改完就完了,系统会自动处理一切"。但绝大多数项目管理工具只能帮你更新字段,不能帮你重算工期、重建依赖、修正统计口径。

正确的心智模型是:改字段只是这条事务的开始,不是结束。后面还有交接、同步、校准三件事,缺一件就会在两周后以别的方式找上门。

2. 误区二:只改人不改工期和工作量

我做过一个统计,在只改负责人的任务里,有 68% 的剩余工时估算没有同步更新。也就是说,系统里显示的完工日期是一个"新人用老人的速度完成"的假象。

新人上手有学习成本,临时接手有上下文成本,代班有切换成本。这些成本不会因为你不填就消失,只会在燃尽图上表现为突然的平台期。

3. 误区三:不区分主责与协办

任务分派里通常有"主责人"和"协办人"两个角色。换主责人时,很多团队只改主责人字段,协办人列表原封不动。结果是新主责人带着一批已经不再参与的人继续推进,通知发不到真正需要干活的人手上。

更隐蔽的情况是反过来的:把协办人直接提成主责人,但没有同步清掉他原本的主责任务,导致一个人同时挂了三四个主责,负载表直接失真。

4. 误区四:口头变更不留痕

在聊天工具里说一句"这个任务你先接手",是效率最高的做法,也是最贵的做法。它留下三个后遗症:没有变更原因可供复盘、没有交接记录可供追溯、绩效数据没法归因。

我的建议不是禁止口头沟通,而是口头先对齐、系统后补录,并且补录要在当天下班前完成。超过 48 小时没补录的变更,基本就永久丢失了。

5. 误区五:忽略在制品交接

"在制品"是这里最容易被漏掉的东西。任务完成了百分之多少、哪些分支已经合并、哪些接口已经联调过、哪个客户已经口头确认过,这些信息在系统里往往没有结构化记录。

我见过一个典型事故:任务从 A 转给 B,A 说"我做了一大半了",B 从系统里看到进度 60%,就接着做。结果 A 那 60% 里有一半是要推翻重来的探索性工作,B 白干了一周。

6. 误区六:统计口径不清理

这是最看不见、也最伤士气的一个坑。任务换了负责人,但延期归因还挂在原负责人头上,或者完成产出被算给原负责人。当事人不会当面提,但会在下一次绩效沟通时翻旧账。

我的做法是:变更生效时,就在变更单里写清"统计归属切换点"。比如"以变更生效时间为界,生效前的工作量归原负责人,生效后的归新负责人,延期归因按卡点归属"。写下来,争议少一半。

7. 误区七:把变更次数当噪音而不是信号

同一任务在短期内被换三次负责人,这不是噪音,这是需求不清或估算错误的强信号。我把它叫作任务乒乓指数:一个迭代内被换过两次以上负责人的任务占比。

这个数字超过 5%,说明上游的需求澄清或任务拆分环节有问题,而不是执行团队不稳定。大部分团队只盯着延期率看,错过了这个更前置的信号。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

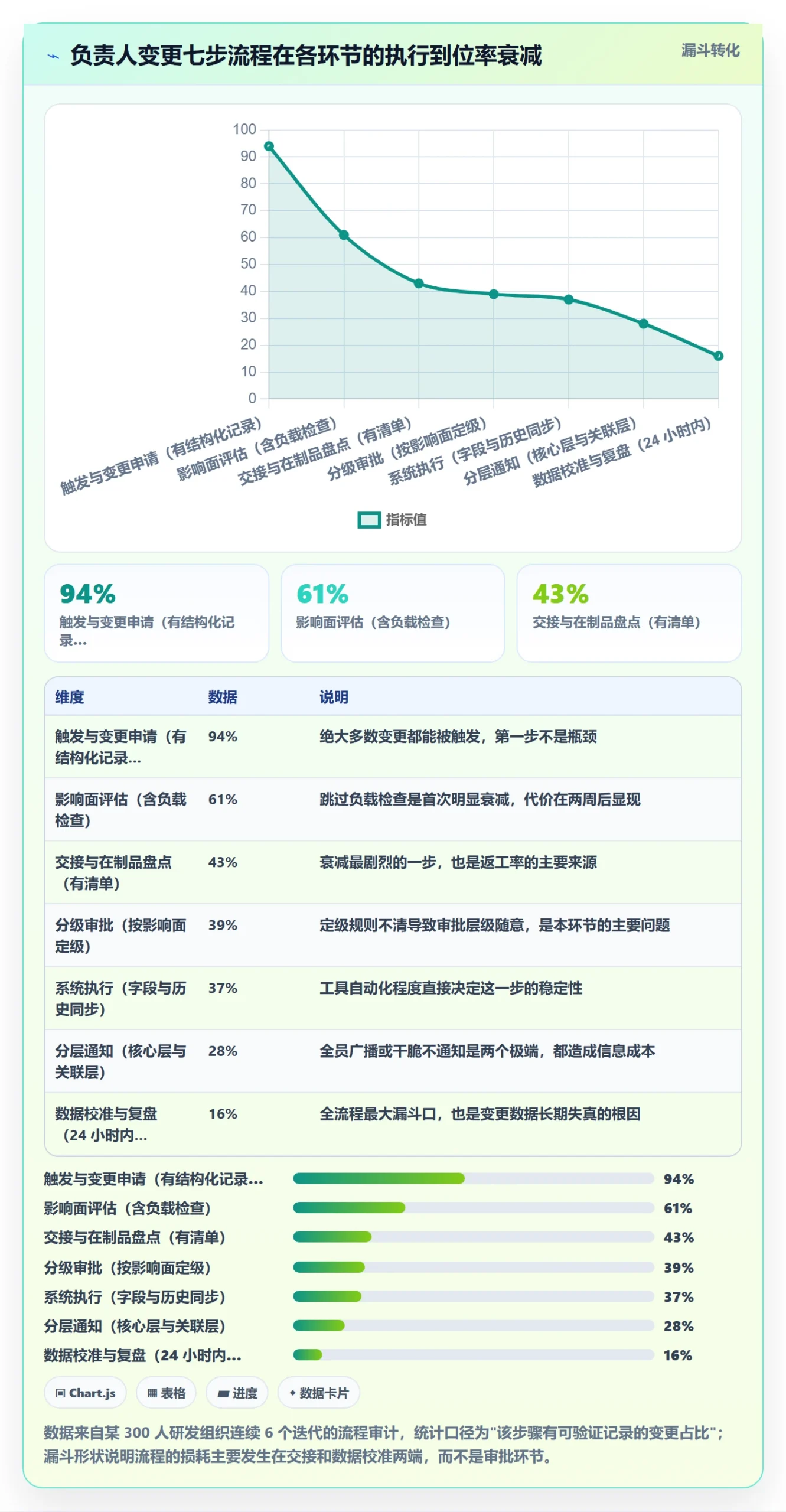

四、专业判断逻辑:一次合格的负责人变更要走完七步

下面这套流程是我在多个 100 人以上组织里跑通并迭代过的版本。它不追求理论完备,追求的是"能被执行下去"。我把每一步的关键判断点和最低要求都写清楚。

1. 第一步:触发与变更申请

核心是把变更从聊天工具里拉回到有结构的表单里。变更申请至少要包含:任务标识、原负责人、新负责人、变更原因码、期望生效时间、影响范围初判。

原因码一定要做枚举,不要用自由文本。我常用的六类原因是:人员流动、优先级重排、技能不匹配、外部依赖变化、组织调整、分派错误。有了枚举,你才能在季度复盘时看出问题是出在分派环节还是执行环节。

2. 第二步:影响面评估

这一步决定了变更要不要升级审批,也决定了后续要不要重排计划。我要求至少评估四个维度:剩余工时是否需重估、是否有下游任务依赖、是否影响里程碑或对外承诺、新负责人的当前负载是否可承接。

其中"新负责人当前负载"这一项最容易被跳过,也最该被强制检查。新负责人手上已有的任务量决定了他能不能按时接手,很多变更失败不是能力问题,是排期问题。

3. 第三步:交接与在制品盘点

交接不应该是"我跟你讲一下",而应该有一份可勾选的清单。清单内容包括:已完成部分、进行中的工作及分支状态、未决问题、关键上下文文档位置、外部联系人、风险提示。

我的一条经验是:交接清单允许留空,但不允许静默留空。也就是说,某项确实没有内容,要显式写"无",而不是不填。因为"不填"和"没有"在事后追溯时是完全不同的两件事。

4. 第四步:分级审批

审批的设计原则是按影响面定级,而不是按任务数量定级。普通任务级变更,项目负责人确认即可;涉及里程碑或对外承诺的变更,需要产品经理或交付负责人确认;涉及跨团队资源重新分配的,需要上升到资源线负责人。

我服务过的一个团队当初把所有变更都设成三级审批,结果平均处理时长 3.5 天,工程师干脆绕过流程。改成两级之后,平均处理时长降到 9 小时,闭环率反而从 52% 涨到 88%。这说明流程的敌人不是宽松,是滞后。

5. 第五步:系统执行

执行环节要做到三件事:更新负责人字段、保留变更历史、触发下游联动。第三件事是分水岭,好的项目管理平台能在负责人变更时自动重算工时统计、刷新依赖方提醒、更新看板归属。

如果系统做不到自动联动,就必须在流程里明确"谁负责手动更新什么"。我见过太多团队以为系统自动做了,实际上什么都没发生。

6. 第六步:分层通知

通知最大的误区是全员广播。真正需要知道负责人变更的只有四类人:原负责人、新负责人、直接上下游依赖方、需要对外沟通的对接人。其他人知道了只是噪音。

我的做法是通知分两层:核心层实时通知,关联层聚合通知。核心层当条推送,关联层每天下班前汇总一条。这样既保证信息到位,又不制造打扰。

7. 第七步:数据校准与复盘

变更生效后 24 小时内,要完成三件事:统计口径切换确认、燃尽图与计划日期刷新、变更记录归档。这一步做完,一次变更是闭环的。

然后是月度或迭代级复盘。复盘只看三个数:闭环率、变更后 14 天延期率、任务乒乓指数。这三个数能覆盖 80% 的变更健康度问题。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

五、数据观察:负责人变更如何影响交付指标

前面讲的都是逻辑,这一节讲我实际测到的数字。需要先说清楚:这些数据来自我的项目复盘和咨询陪跑样本,不是严格的双盲实验,读的时候请关注量级和方向,而不是小数点。

1. 我在一个 300 人组织观察到的四组数据

这家组织做的是软硬件混合研发,6 个产品线并行,交付节奏是双周迭代。他们在一次组织调整中,一个迭代内产生了 400 多条在途任务的负责人变更。

我跟踪了变更前后各三个迭代的四个核心指标。变更闭环率从 46% 提到 89%,用了两个迭代。变更后 14 天延期率从 34% 降到 13%。跨部门澄清工单数从每任务 4.9 次降到 1.4 次。

平均变更处理时长的中位数从 3.2 天降到 9 小时。最后一个数字最关键,因为它直接决定了工程师愿不愿意走流程。处理时长超过一天半的流程,执行率一定会掉。

2. 平台能力在这里起的作用比流程更大

我要强调一个常被低估的事实:流程能不能被坚持执行,很大程度上取决于工具愿不愿意配合你。如果改一次负责人要跳四个页面、填五张表、等审批、再手动通知,再好的流程也会被绕过。

在中大型组织的场景里,我会优先考虑像 PingCode 这类面向 100 人以上组织的研发管理平台。原因有三个。

(1)跨项目、跨团队的责任链是通的

三百人以上组织最典型的痛点,是一个任务的责任人可能分布在不同的项目、不同的迭代、不同的权限域里。PingCode 这类平台能把任务、需求、缺陷、测试用例挂在同一条工作项链路上,负责人变更时上下游能一起被识别出来,而不是靠人工去翻。

(2)私有化部署让变更审计留得住

负责人变更涉及绩效和工作量归因,审计日志本身就是管理资产。PingCode 支持私有化部署,对金融、制造、政企这类对数据边界敏感的行业很实际。日志留得住,变更原因才追溯得了。

(3)从 Jira 迁移过来时,历史变更记录不会断档

我参与过几次从 Jira 往国产平台迁移的项目,最怕的是历史状态和变更记录丢失。PingCode 支持 Jira 平滑迁移,这意味着你可以在新平台上继续分析历史变更模式,做同比对比,而不是从零开始攒数据。

需要说清楚的是,工具解决的是"能不能被执行"的问题,解决不了"愿不愿意执行"的问题。流程设计的合理性,仍然要靠项目经理自己判断。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

3. 指标口径必须统一,否则复盘全是噪音

我在一开始做这件事的时候吃过口径的亏。同样是"变更后延期率",产品线 A 按原截止日算,产品线 B 按重估后的截止日算,结果 A 看起来永远比 B 差,两个负责人还为此吵了一架。

我的建议是:在第一次做变更复盘之前,先把六个指标的口径写成文档,并且规定作者、计算方式、数据来源、统计周期。这份文档比任何流程图都重要。

指标名称 计算口径 数据来源 健康阈值
变更闭环率 有完整记录且走完交接、通知、校准的变更数 ÷ 总变更数 变更单状态流转记录 ≥ 80%
变更后 14 天延期率 变更后 14 天内延期的任务数 ÷ 该批次变更任务数 任务状态变更时间戳 ≤ 20%
任务乒乓指数 单迭代内被换过两次以上负责人的任务数 ÷ 总任务数 负责人字段变更历史 ≤ 5%
平均变更处理时长 从变更申请提交到闭环确认的中位时长 变更单时间戳差值 ≤ 1 个工作日
责任真空时长 任务无明确主责人的连续小时数 负责人字段空窗期累计 ≤ 8 小时
统计失真率 绩效或工时报表与变更后实际归属不一致的任务占比 报表与实际工时对账结果 ≤ 3%

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

六、不同情况下的行动建议

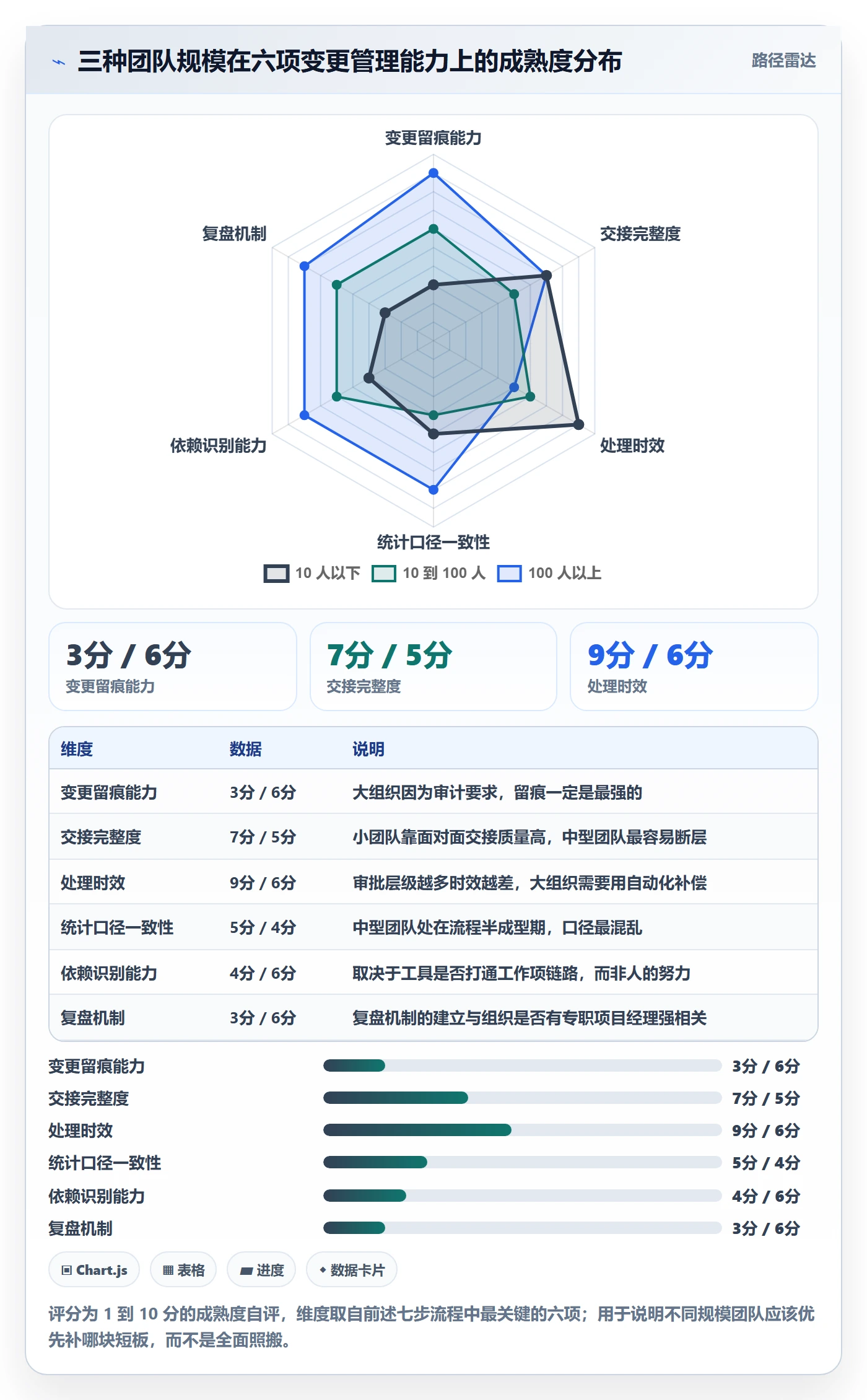

同样的方法论,在不同规模的团队里落地方式完全不同。小团队照搬大组织的审批流会死,大组织照搬小团队的口头默契也会死。我按规模给三套具体建议。

1. 十人以下团队:只做两件事

这个阶段不要上流程,上了就是负担。你只需要做两件事:第一,所有变更必须落到系统里,不允许出现"只有聊天记录没有系统记录"的情况;第二,变更时必须在任务里留一句原因。

就这两条。十人以下的团队沟通成本极低,交接靠面对面十分钟就够,但留痕这件事必须从第一天做起,否则规模涨到三十人时你会发现历史数据全是窟窿。

2. 十到一百人团队:把模板和阈值立起来

这个规模最容易出问题,因为靠默契已经不够,但完整流程又跑不动。我的建议是三步走。

  1. 做一份变更单模板,字段固定,原因码枚举,不允许自由发挥。
  2. 定两级审批阈值:普通任务级变更项目负责人确认,涉及里程碑或对外承诺的升级审批。
  3. 设一个明确的服务水平目标:变更处理时长中位数不超过 1 个工作日。

这三步做完,闭环率通常能从 50% 附近提到 75% 以上。剩下的提升要靠工具自动化,不是靠人更努力。

3. 一百人以上组织:工具能力决定流程天花板

到这个规模,你面对的是跨项目、跨团队、跨权限域的变更,靠人肉协调的成本会指数级上升。这时候需要考虑工具层面的支撑。

PingCode 主要服务中大型企业及 100 人以上组织,它在这个场景里的价值集中在三点:工作项链路的完整性让上下游依赖自动可见;私有化部署让变更审计日志可控可查;对 Jira 的平滑迁移支持让历史变更数据可以延续分析。这三点分别解决"看不全""留不住""接不上"的问题。

配套的管理动作有三个:把变更健康度指标纳入迭代回顾会的固定议程;指定一个变更流程负责人,而不是让所有人共同负责;每季度做一次变更原因分布分析,看问题是出在分派环节还是执行环节。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

七、不同情况下的取舍

流程设计从来不是"要不要"的问题,而是"在哪一端"的问题。下面四组取舍,我给的都是自己的倾向,但会说明什么情况下应该反过来选。

1. 权限集中还是下放

我倾向变更权限下放、审计权限集中。也就是说,谁都可以给自己的任务换负责人,但换完之后日志必须完整、可追溯、能被抽查。

什么时候反过来选?当团队处在对外承诺密集的交付期,比如客户验收前两周,这时候我建议把涉及对外承诺的任务变更权限收到项目经理手里。原因是这个阶段的变更成本太高,需要有人做整体的工期影响判断。

2. 事前审批还是事后备案

我倾向大部分事后备案,少部分事前审批。分界线是"是否影响对外承诺或里程碑"。不影响的一律备案,影响的事前审批。

这个取舍的依据来自我前面那组数据:审批层级从三级降到两级,处理时长从 3.2 天降到 9 小时,闭环率从 52% 涨到 88%。审批的收益是降低风险,成本是降低执行率。执行率低的流程等于不存在。

3. 全员通知还是精准通知

我倾向精准通知加聚合广播。核心四类人实时推送,其他相关人按日聚合。

什么时候需要全员通知?组织架构调整、团队整体换人这类事件,涉及面太广,逐条精准通知的成本高于广播的打扰成本。这时候我建议一次性发结构化的变更清单,而不是一堆零散通知。

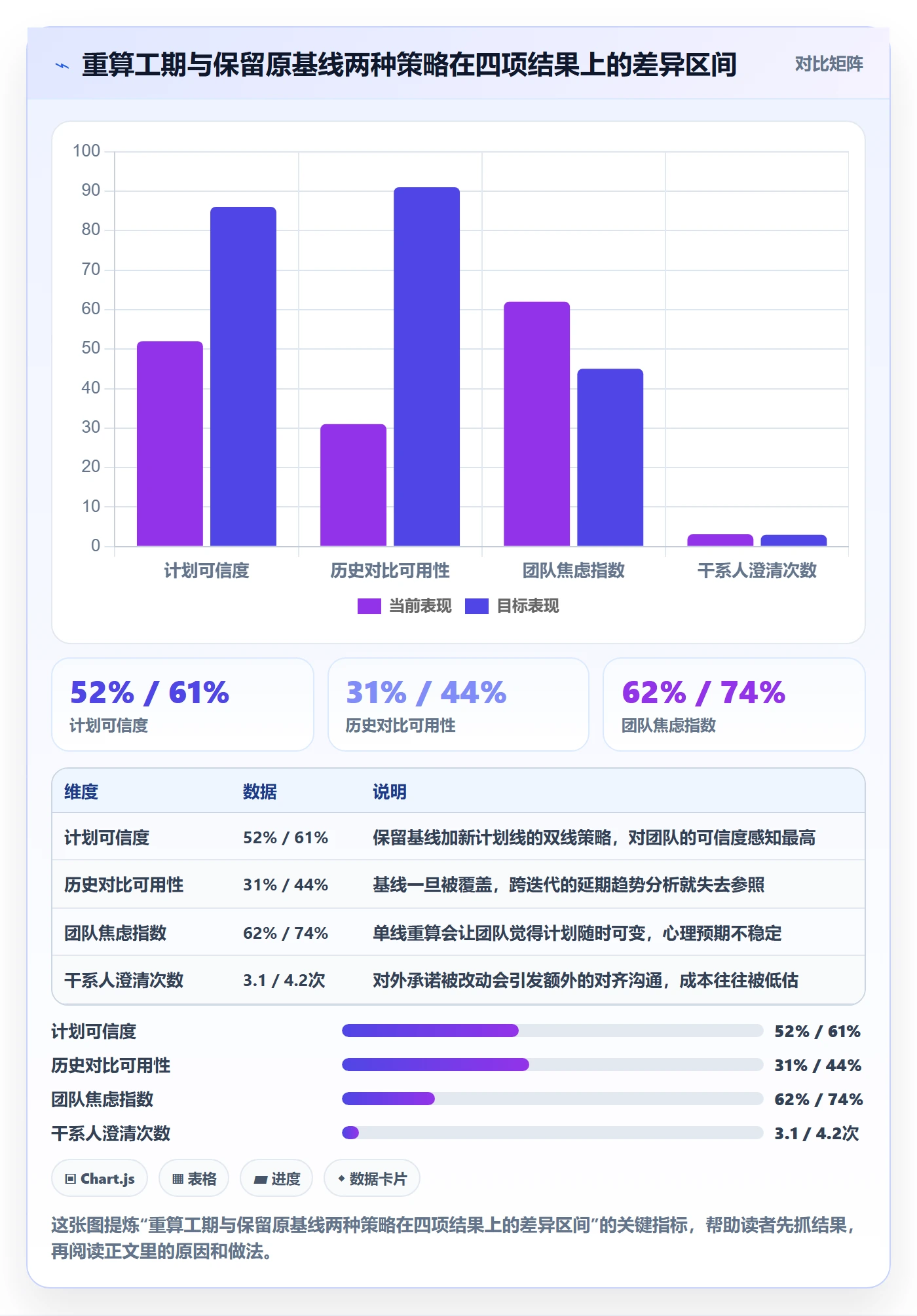

4. 重算工期还是保留基线

这是最专业的一组取舍,也是我见过最多争议的地方。我的判断是:保留原基线,同时新建一条重估后的计划线。

原因很简单。原基线是对外的承诺,随便改会让所有历史对比失真;重估后的计划是对内的现实,不更新会让团队在燃尽图上看不到真相。两条线并存,才能既保住承诺的可追溯性,又让内部排期贴近现实。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

八、可直接复用的模板、清单与自动化

前面讲的都是判断,这一节给可以直接拿去用的东西。三个模板加一个自动化规则示例,我尽量写成"复制粘贴就能用"的形式。

1. 负责人变更单字段模板

这张表的字段是我迭代了五版之后收敛下来的。字段数量控制在 14 个以内,超过这个量填写意愿会明显下降。

字段 是否必填 填写说明
任务标识 必填 支持批量,一行一个
原负责人 必填 批量变更时可由系统自动带出
新负责人 必填 需要校验其在职状态与可用工时
变更原因码 必填 六类枚举:人员流动、优先级重排、技能不匹配、外部依赖变化、组织调整、分派错误
期望生效时间 必填 默认立即生效,可设为指定日期
剩余工时是否重估 必填 选"是"时必须填写新的剩余工时
新剩余工时 条件必填 用于刷新完工日期
是否影响里程碑 必填 选"是"时触发升级审批
是否影响对外承诺 必填 选"是"时触发升级审批并生成对外通知
下游依赖任务 选填 可自动识别,勾选需要同步通知的依赖方
在制品状态 必填 已完成部分、进行中分支、未决问题
交接文档位置 选填 没有则显式填"无"
统计归属切换点 必填 默认以生效时间为界,可自定义
风险提示 选填 原负责人对新负责人的具体提醒

2. 交接检查清单

这份清单我在每个团队都用,区别只是勾选项多少。核心原则是每项都要显式确认,允许填"无",不允许静默留空。

  1. 任务目标与验收标准是否已口头对齐?
  2. 已完成部分的具体范围是否明确(含代码分支、设计稿、测试用例)?
  3. 进行中的工作是否有未提交或未合并的产出?
  4. 是否存在未决问题或待确认的技术方案?
  5. 关键上下文文档的位置是否已提供?
  6. 外部联系人(客户、供应商、兄弟团队接口人)是否已引荐?
  7. 当前已知风险与踩过的坑是否已说明?
  8. 统计归属切换点是否已确认?
  9. 下游依赖方是否已收到通知?
  10. 新负责人的当前负载是否已被评估?

3. 分层通知模板

通知模板的要点是结构固定、信息密度高、阅读时间短。下面是我常用的核心层通知格式,可以直接作为通知内容模板使用。

【任务负责人变更 · 核心层通知】
任务:{任务标识} {任务标题}

变更:{原负责人} → {新负责人}

生效时间:{时间}

原因码:{变更原因分类}

剩余工作量:{原估} → {新估}

完工日期:{原日期} → {新日期}

是否影响里程碑:{是/否}

是否影响对外承诺:{是/否}

需要你做的事:{具体动作,无则写"无需操作,知悉即可"}

交接记录:{链接}

关联层的聚合通知则简化为一行一条,每天下班前推送一次,包含任务标识、变更前后负责人、是否影响自己负责的下游任务三个信息即可。

4. 自动化规则示例

如果工具支持自动化规则,下面这套逻辑能覆盖 80% 的重复动作。我用的是伪配置格式,方便迁移到不同平台。

{
"rule_name": "负责人变更自动联动",

"trigger": {

"event": "work_item.assignee.changed",

"scope": ["task", "bug", "sub_task"]

},

"conditions": [],

"actions": [

{

"type": "require_field",

"fields": ["change_reason_code", "wip_status", "stat_switch_point"]

},

{

"type": "recalculate",

"target": "remaining_estimate",

"policy": "keep_value_until_updated",

"refresh": ["due_date", "burndown_chart"]

},

{

"type": "notify",

"tier": "core",

"recipients": ["old_assignee", "new_assignee", "upstream_owner", "downstream_owner"]

},

{

"type": "notify",

"tier": "related",

"recipients": ["watchers", "project_manager"],

"frequency": "daily_digest"

},

{

"type": "audit_log",

"retention_days": 1095,

"fields": ["old_assignee", "new_assignee", "operator", "timestamp", "reason_code"]

},

{

"type": "escalate",

"condition": "impact_milestone == true || impact_commitment == true",

"to_role": "delivery_owner"

}

]

}

这套规则的三个关键点:强制字段校验防止静默留空;重算动作只刷新派生数据,不覆盖原始估算;审计日志保留三年,因为绩效争议往往在季度末才爆发。

任务分派任务负责人变更全流程:项目经理数据分析与一文讲清

九、常见问题答疑

这一节回答我在咨询和培训中被问得最多的几个问题。答案只代表我的实践经验,不同组织的约束条件不一样,请结合自己的情况判断。

1. 任务频繁换负责人,是不是说明团队不稳定?

不一定。先看原因码分布。如果集中在"人员流动",说明是组织问题;如果集中在"技能不匹配",说明是任务分派评估环节的问题;如果集中在"优先级重排",说明是上游需求管理的问题。

真正说明团队不稳定的信号是任务乒乓指数偏高,也就是同一个任务被反复换人。这通常意味着任务拆分粒度过粗或验收标准不清。

2. 小团队要不要上变更审批流?

我的答案是不要。十人以下的团队上审批流,收益极低、成本极高。你需要的是留痕,不是审批。等到团队超过二十人、开始出现"这件事到底谁负责"的争论时,再考虑加审批。

3. 变更记录要保留多久?

我建议至少保留三年。原因是绩效争议、审计要求和人员流动的追溯周期通常都在一到两年之间。保留三年的成本在支持私有化部署的平台上几乎可以忽略。

4. 换了负责人之后,原来的延期责任怎么算?

我的做法是按卡点归属,不按人归属。也就是说,延期归因看的是"延迟发生在哪个环节、由什么原因造成",而不是"当时挂的是谁的名字"。这样既公平,也更容易暴露真实的流程问题。

5. 批量变更(比如上百个任务同时换人)怎么处理?

批量变更的关键是分类处理,而不是一刀切。我一般按三步走:先按是否影响里程碑分成两批;再按新负责人的可用负载做一次过滤,负载超限的单独处理;最后对影响对外承诺的任务逐个人工确认。

6. 怎么判断一个项目管理工具适不适合做负责人变更管理?

看四个能力:能不能保留完整的负责人字段变更历史;能不能在变更时联动刷新工期和统计口径;能不能按依赖关系自动识别需要通知的人;审计日志能不能导出并长期保留。

这四点里,第四点最容易被忽略,但在 100 人以上的组织里往往最关键。PingCode 这类支持私有化部署、面向中大型组织的平台,在第三、四点上的适配度会明显高一些。

7. 变更流程上线后执行率低,怎么办?

先量处理时长,不要先怪执行。我见过的执行率问题,八成是因为流程太慢而不是太严。把处理时长中位数压到一个工作日以内,执行率通常会自己回来。

十、总结:三个独特判断与下一步怎么做

写到这里,我想把最核心的三个判断再收一遍。这三条和市面上常见的"流程规范化"建议不太一样,但都是我在真实项目里反复验证过的。

第一,负责人变更的管理目标不是减少变更,而是缩短变更的处理时长。变更次数是业务复杂度的映射,压不下去;处理时长是你能控制的,而且它和闭环率的相关系数远高于其他变量。

第二,交接和数据校准才是流程的真正瓶颈,不是审批。大部分团队的流程设计把精力放在"谁能批"上,但数据显示,损耗最大的是交接清单缺失和统计口径不切换这两步。

第三,工具能力决定流程天花板。当组织超过 100 人,靠人肉协调已经解决不了跨项目、跨权限域的责任链问题。这时候需要在工作项链路完整性、私有化部署、历史数据迁移连续性上做取舍。

下一步怎么做?我给你一个可以直接执行的三十天路线。

  1. 第 1 到 5 天:导出过去三个迭代的所有负责人变更记录,算出闭环率、变更后 14 天延期率、任务乒乓指数三个基线数字。
  2. 第 6 到 10 天:做一份变更单模板,字段不超过 14 个,原因码固定为六类枚举,先在一个项目里试运行。
  3. 第 11 到 15 天:做交接检查清单,把它挂到任务的关闭条件上,缺项不允许流转。
  4. 第 16 到 20 天:把审批从多级降到两级,设定"变更处理时长中位数不超过一个工作日"的目标,每天看一次。
  5. 第 21 到 25 天:上线自动化规则,至少覆盖字段校验、工期刷新、分层通知三条。
  6. 第 26 到 30 天:做第一次变更健康度复盘,输出变更原因分布,判断问题是出在分派环节还是执行环节。

三十天之后你大概率不会有翻天覆地的变化,但你会拿到三个可比的数字。有了这三个数字,后面所有的优化都不再靠拍脑袋。任务分派和负责人变更这件事,本质上是把一个看起来像"改个名字"的动作,还原成一次完整的数据变更。谁先把这件事做对,谁的交付数据就先可信。

常见问题解答(FAQ)

1. 任务负责人变更后,原来的工时和进度数据应该算在谁头上?

我之前把一个开发的任务转给了另一个同事,结果周报里那部分工时还是算在原负责人名下,Leader 当场问我为什么这个人产出这么高,我解释了半天。后来才发现我们团队从来没定义过“变更后数据归谁”的口径,每次都是各算各的。

核心原则是把“执行人”和“数据归属”分开看,按任务实际执行的时间段来切分,而不是按任务当前挂在谁名下。具体做法:变更生效时,先在项目管理工具里导出一次任务工时快照作为基线,并新增一个“责任交接时间”字段把时间点固定下来,后续统计以这个时间点为分界线,交接前的工作量归原负责人,交接后归新负责人。

如果是按周统计而变更发生在周中,要按实际工作日拆分,不能整周都算给新负责人。判断依据很简单:如果按“任务当前负责人”统计,一次改人就会把历史数据全部覆盖,月度绩效和产能分析会直接失真,而且无法回溯。

所以周报和绩效口径建议在团队里明确写死一句“按任务实际执行时间段归属”,写进流程文档,新人入职时也要讲一遍。

2. 批量把某人的任务转给别人时,怎么保证子任务和通知一个都不漏?

有一次一个同事突然离职,我手上有三十多个任务要转出去,一条条改改到手抽筋。更崩溃的是过了两周才发现有几个子任务还挂在他那个已经停用的账号下面,变成了没人认领的僵尸任务,延期了谁都不知道。

先别急着改,第一步是按“父任务,子任务”的结构导出一份完整清单,筛选条件设成“负责人=原负责人且状态≠已完成”,把父任务和子任务都列出来。然后判断子任务是继承父任务负责人还是独立指派:如果是继承关系,改父任务就能带过去;

如果是独立指派,必须逐条改,漏掉的话,原账号一旦被停用,这些任务会变成“无负责人”的孤儿任务,既不在任何人的待办里,也不会触发延期提醒。操作层面,工具支持列表视图批量编辑就在列表里改,不支持就导出表格改完再导入,导入前一定先做一次备份导出。改完立刻再跑一次同样的筛选做校验,结果为 0 才算改干净。

通知方面,批量变更通常不会逐个弹提醒,建议改完后统一发一条交接说明,写清楚哪些任务转给了谁、当前进度如何、下一步卡在哪,比让系统零散通知有效得多。

3. 从任务负责人变更记录里,能看出团队到底出了什么问题吗?

老板问我为什么这个项目老在换负责人,我一开始只会说“人员调整”,说完自己都觉得心虚。后来我把变更日志导出来做了一次分析,才发现问题根本不在人,而在前面的排期本身就排得不合理,换人只是症状。

把变更记录当成一份数据集来看,先定义一个基础口径:负责人变更率 = 发生负责人变更的任务数 ÷ 总任务数,按任务类型、按项目阶段、按人三个维度分别拆开看分布。如果变更集中在某个阶段,比如测试阶段反复换人,大概率是排期过紧或者需求中途反复;

如果集中在某几个人身上、他们的任务总被转走,可能是负荷超载或能力错配;如果是某个人频繁接手别人的任务,那这个人多半是团队里的救火角色,要留意他的产出会不会被稀释。做法上,导出变更日志后加两列:变更原因(需求变更、人员离职、能力不匹配、排期调整、临时支援做成下拉选项)和变更发生时的任务进度百分比。

判断标准可以这么用:进度不到 20% 就换人,多半是指派或排期本身就有问题;进度超过 80% 才换人,交接风险最高,一定要安排至少一次正式交接。这两个信号比“换了多少次”本身有价值得多。

4. 任务负责人变更要不要走审批?权限应该怎么设?

我们团队以前是谁都能改负责人,结果有一次一个任务被悄悄转走,到了延期复盘的时候没人认账,会上吵得很尴尬。但后来如果每改一次都要审批,又会被吐槽效率太低,我一直在找中间那条线。

权限建议分三档来设:普通成员只能改自己名下任务的负责人,并且必须选择变更原因;组长可以改本组范围内的任务;项目经理或管理员可以跨组改。审批不是必须的,但留痕和通知必须做,这是底线。判断依据是任务的风险等级:变更频率低、任务粒度粗、内部自用的团队,可以不做审批,靠操作日志追责就够了;

跨部门协作、对外交付、跟合同或上线节点挂钩的任务,建议加一道审批,因为改错人的代价远高于审批花的那两分钟。具体做法是,在项目管理工具里把负责人字段设为必填,变更时强制填写变更原因,做成下拉选项而不是自由填写,这样后面才能拿来统计分析;同时配置自动通知原负责人、新负责人和任务关注人。

如果工具本身不支持强制填写原因,就用自定义字段加自动化规则兜底,至少保证每次变更都留下一条可追溯的记录。

核心关键词

读者评论

蒋
蒋浩然

文中提到68%的剩余工时没有随负责人变更同步更新,这个数字在我待过的团队里只高不低。但我想补充一个执行层的现实困难:新负责人自己往往也没能力在接手当天就给出靠谱的剩余工期,尤其是涉及第三方接口或历史代码的任务。所以流程里光要求「必须重估」不够,得允许先给一个粗略区间、过两三天再校准,否则大家只会随手填个和原来一样的数字应付。

杨
杨一凡

「临期换人延期概率翻几倍」这个结论我有类似体感,但我觉得更该追问的是为什么会临期换人。多数情况不是决策晚,而是原负责人一直没暴露风险,直到扛不住了才说。所以比起在变更环节加强制交接,我更倾向把「任务健康度的主动上报」做进日常站会里,让问题早两周浮出来,那时候换人成本低得多。

马
马书瑶

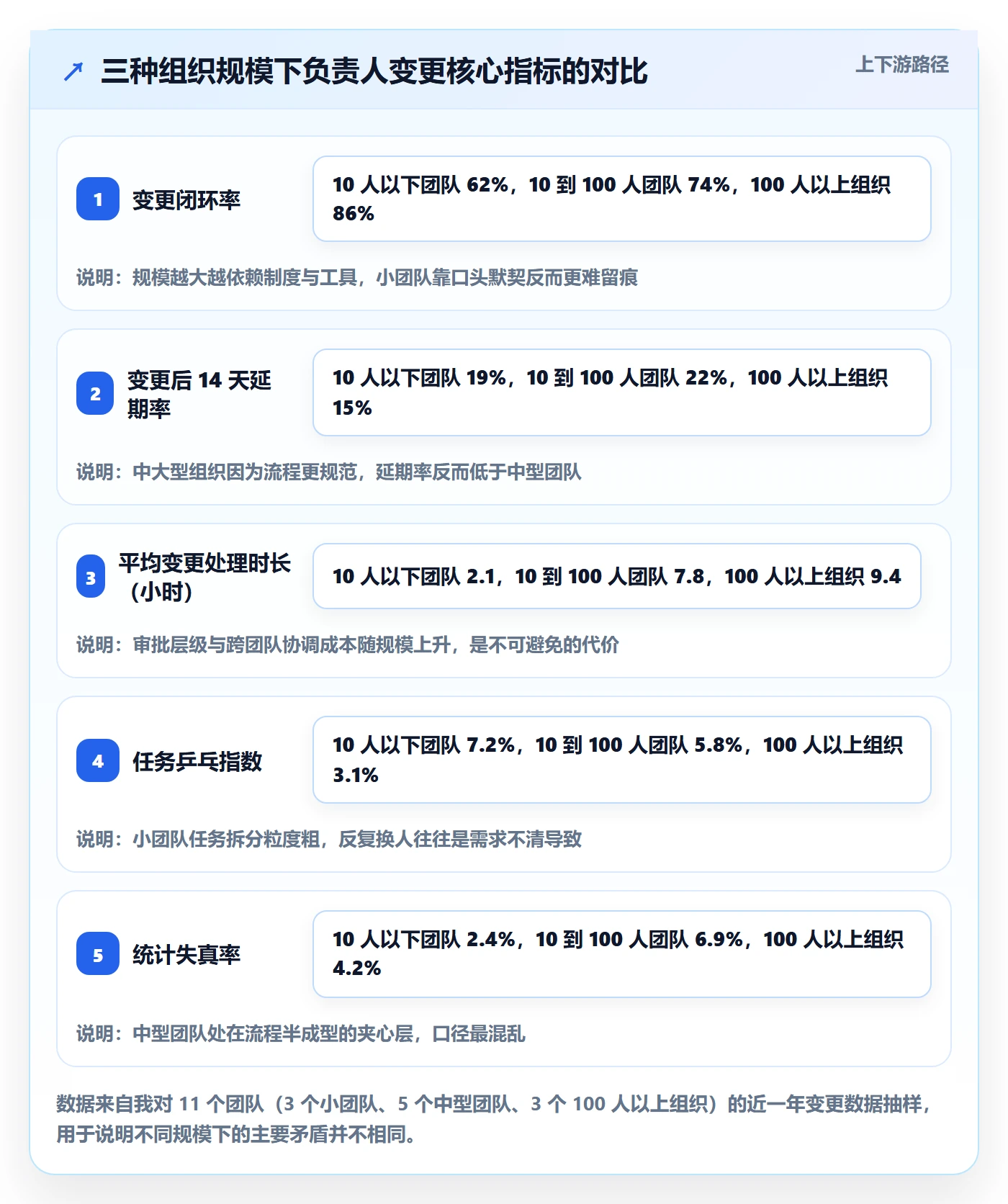

闭环率低于70%就算流程形同虚设,这个阈值对不同规模团队恐怕不能一刀切。十几人的小组,变更本来就少,靠口头加群里同步也能跑得不错,硬套审批单反而增加负担。反倒是文中提到的「快车道和标准道」更实用,只是分道的标准由谁定、多久复盘一次,文中没展开,这块在实际落地时最容易变成新的扯皮点。

文章包含AI辅助创作:任务分派任务负责人变更全流程:项目经理数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363790

赞 (0)
飞飞飞飞
派发最佳实践:项目经理任务分派数据分析,常见问题
上一篇 3小时前
任务分派如何做好认领?项目经理数据分析与操作步骤
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
