去年我帮一家 180 人规模的研发组织做流程诊断,第一周就抓到一个反常数据:项目管理平台上每天新增的任务分派记录接近 260 条,其中 31% 的任务在 72 小时内被重新指派过至少一次。项目经理们普遍觉得自己"派单很快",单个任务平均只花 40 秒,可团队的实际交付周期并没有因为派单变快而缩短,反而比上一季度拉长了 6 天。
这个现象逼着我重新定义"任务分派效率"。绝大多数团队在谈派发流程与规范时,盯的是"派得快不快";真正决定交付结果的,却是"派得准不准、上下文全不全、出了问题能不能收回"。接下来我会把过去几年在不同规模团队做过的派发流程改造完整拆开,包括关键指标的选取逻辑、常见误区、判断模型,以及一次基于 PingCode 的完整改造过程和前后数据对比。
一、核心结论:任务分派效率的分子与分母
先把结论放在最前面:任务分派效率不是"单位时间内分派了多少任务",而是"单位时间内有多少任务被一次性分派正确且不需要二次干预"。前者是分母,后者是分子。大量团队把分母当成了成绩单,于是越优化越偏。
我在至少 6 个团队里做过同一组对照统计。当派单动作耗时被压缩,比如用批量操作、模板复刻、自动化规则,单条派单时间从 55 秒降到 22 秒,看起来效率提升了 60%。但交付周期的变化几乎可以忽略,通常落在 1% 到 3% 之间。原因很直接:派单本身在整条交付链路里占的时间本来就少,它是个小节点,从来不是大瓶颈。
真正撬动交付周期的是返工。同一批统计里,首次分派准确率每提升 10 个百分点,交付周期平均缩短 6% 到 9%。因为每一次重新指派,接收方都要重新理解需求、重建上下文,甚至重做一部分已经完成的工作,这些成本全部藏在交付周期里,却很少被记到"派单"这笔账上。
1. 三个必须同时看的关键指标
我建议任何做派发流程规范的团队,至少同时盯住下面三个指标。缺任何一个,结论都会失真。
- 首次分派准确率(First-Time Dispatch Accuracy,FTDA):任务第一次派给的人,就是最终完成的人,且过程中没有发生退回、转派、撤回。这是最核心的指标,也是最少被真正度量的指标。
- 分派决策耗时:从任务进入"可派发"状态,到任务真正落到执行人手上的时间。注意,这不是派单动作本身耗时,而是整条决策链的耗时,包括等评审、等人确认、等依赖澄清。
- 任务上下文完整度:派单时携带的信息能否支撑接收方直接开工。可以用"退回原因中因信息不足导致的占比"来反向度量,比直接打分更客观。
这三个指标之间存在明确的权衡关系。只压决策耗时,会牺牲准确率;只提准确率,决策耗时会上升;只补上下文完整度而不做模板约束,会变成写文档的负担。所以真正有效的做法是设定一个组合阈值,而不是单点优化。

二、背景与真实场景:派单失控的三个典型现场
要理解为什么派单会失控,得先看它在真实工作流里长什么样。我见过的大多数团队,派单不是一个独立动作,而是夹在需求评审、排期会、站会之间的一段"顺带完成"的工作。它没有被当作一个需要设计的流程,自然也就没有规范。
1. 现场一:评审会结束后批量派单
最常见的场景。需求评审会开完,PM 趁着记忆还热,一次性把二三十个任务派下去。这时候派单的决策依据主要是"谁最近比较闲"和"上次这个模块是谁做的"。
问题在于,评审会上讨论的技术细节、边界条件、被否决的方案,几乎不会写进任务描述。我抽查过一批评审会后立刻派出的任务,平均描述长度只有 28 个字,其中 62% 没有写验收标准。接收方拿到任务后的第一件事不是开工,而是在群里追问细节。这部分沟通成本从来不进任何统计报表。
2. 现场二:跨团队派单的信息衰减
跨团队派单是重灾区。一个需求从前端团队派到数据团队,中间往往要经过接口人转述。我做过一次实测:同一个需求,A 团队 PM 写下的原始描述是 340 字,经过一次转述后变成 180 字,第二次转述后只剩 90 字,还丢了两个关键约束条件。
信息衰减的直接后果是返工。这类任务的 FTDA 通常只有 50% 上下,远低于同团队内部的 82%。而且跨团队返工的沟通成本是内部返工的三到五倍,因为要重新约时间、重新对齐、重新排优先级。
3. 现场三:人员变动后的任务悬空

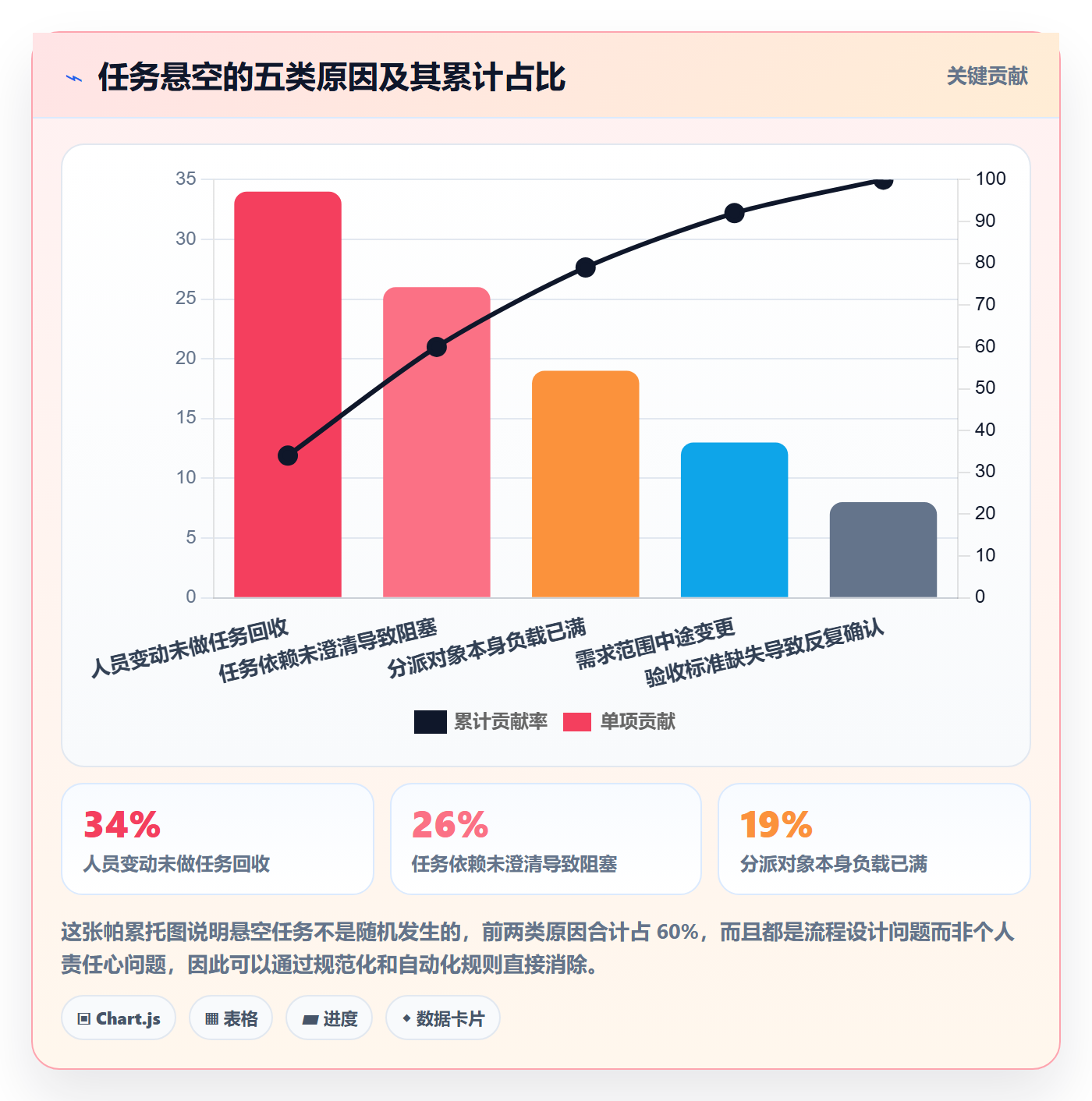

第三个现场更隐蔽。有人离职、转岗、长期休假,手上未完成的任务没有明确的回收机制。这些任务在平台上显示"进行中",实际已经停滞。
我在一个 200 人规模的组织里统计过,每次人员变动平均产生 7 到 12 个悬空任务,其中约 40% 要等到下一个迭代复盘才被发现。悬空任务的隐性成本很高:它们占用看板容量、影响燃尽图判断,还会在关键路径上造成突然的延期。

三、拆解常见误区
在动手改造之前,先要拆掉几个反复出现的认知误区。这些误区单看都很有道理,合在一起就构成了派单效率上不去的根本原因。
1. 误区一:把派单数量当效率指标
有些团队会在周报里写"本周完成派单 120 个"。这个数字看起来很勤奋,实际没有任何决策价值。派单数量多,可能意味着任务颗粒度太细,也可能意味着返工率高,同一个任务被派了三次。
更糟的是,一旦这个数字被当作绩效,PM 会倾向于把任务拆得更碎。我见过一个团队把原本 3 人天的任务拆成 11 个任务,只为了让派单数量好看,结果协调成本翻了倍。派单数量是过程噪声,不是效率信号。
2. 误区二:以为买了工具就有了规范
这是最普遍的误区。团队上了项目管理平台,配了工作流、状态机、自定义字段,就觉得派发流程已经规范了。但工具只提供承载能力,不提供决策规则。
我见过配置得很完整的平台:状态流转清晰,字段齐全,自动化规则也有。但 PM 派单时依然靠记忆,字段填的是"待补充",自动化规则因为输入不标准从未触发。工具解决的是"能不能记录",规范解决的是"记录什么、依据什么判断"。这两件事必须分开投入。
3. 误区三:追求负载平均,忽视能力匹配
"谁任务少就派给谁"是很多团队的默认逻辑。这个逻辑在任务同质化程度高的时候有效,在研发场景里几乎必然出错。
一个熟悉支付链路的后端和一个只做过管理后台的后端,接同一个支付任务,完成质量差异可以是数量级的。强行平均分配的结果是:负载看起来均衡了,但任务质量方差变大,返工集中出现在少数几个"被平均"的人身上。我统计过一个团队的数据,按负载平均派单的 FTDA 是 68%,按能力匹配优先派单的 FTDA 是 84%。
4. 误区四:缺少回收与升级机制
派出去的任务没有明确的回收条件。什么情况下算超时、超时后由谁介入、介入后是重新分派还是延长工期,这些都没有规定。
规范缺位的后果是,问题会在最晚的时候暴露。任务卡了三天没人管,第四天 PM 才发现,这时候已经吃掉了一半缓冲时间。回收机制的价值不在于救火,而在于让问题在第二小时就被看见,而不是第二天。
5. 误区五:规范只存在于文档里
最后一个是元问题。团队的派发规范写在知识库里,写得也很详细,但没有任何一个流程节点强制引用它。新来的 PM 根本不知道有这份文档,老 PM 凭经验行事也不会去翻。
有效的规范必须被嵌入到工具的操作路径里,不填验收标准就无法提交派单,不选技能标签就带不出候选人列表。规范要变成"不做就走不通",而不是"建议这么做"。

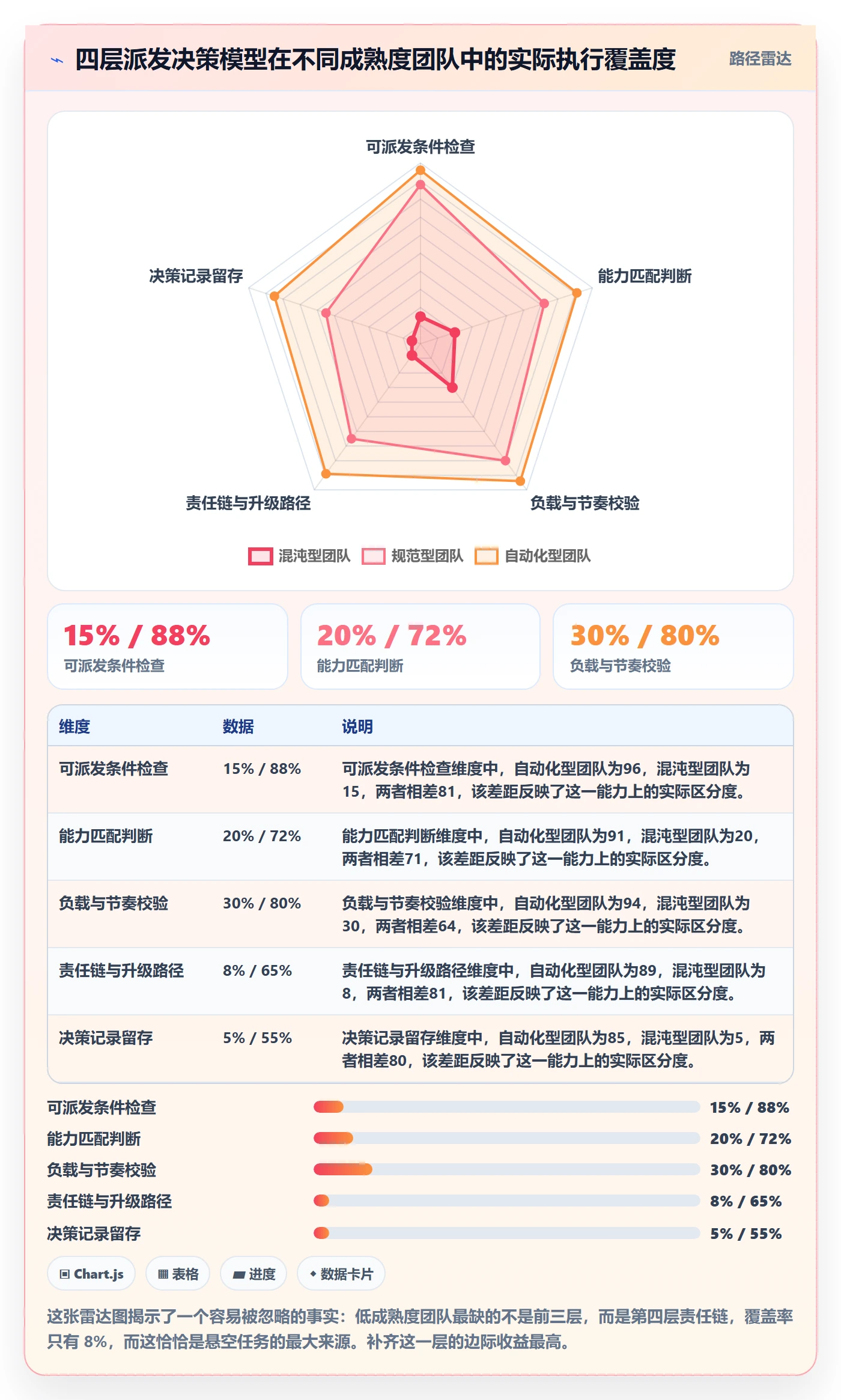

四、专业判断逻辑:四层派发决策模型
拆完误区,接下来是我在实际项目里反复使用的一套判断模型。我把它叫做四层派发决策模型,核心思路是:把"派给谁"这个模糊问题,拆成四个可以逐层验证的判断,任何一层不通过就不派。
1. 第一层:可派发条件检查
这一层解决的是"这个任务现在该不该派出去"。判断依据是任务是否达到可派发标准,我通常要求四个条件同时满足:目标可描述、验收标准可验证、依赖状态明确、范围边界清楚。
四条里有一条不满足,任务就不应该进入派发队列。很多团队跳过这一层直接派单,结果是把"需求澄清"的成本转嫁给了执行人,而执行人的时薪通常比 PM 更高,这是典型的成本错配。
2. 第二层:能力匹配判断
第二层解决"谁做得最好"。判断依据不是感觉,而是三个可查的证据:技能标签是否命中、是否有同类任务的历史完成记录、历史同类任务的返工次数。
我建议在派单时强制写一行"决策记录",比如"该同事近三个月完成过 4 个同类任务,平均返工 0.25 次"。这一行字的价值极高,它把隐性经验变成了可复用、可审计的依据。没有决策记录的派单,本质上是一次不可复盘的赌博。
3. 第三层:负载与节奏校验
第三层解决"他现在接得下吗"。判断维度包括当前在制任务数(WIP)、本迭代剩余容量、已排期的休假和会议。
这里有个经验值:研发人员的 WIP 超过 3 之后,单任务平均完成时间会显著上升。我统计过一组数据,WIP 从 2 升到 4 时,单任务平均完成周期从 2.8 天涨到 5.1 天,几乎翻倍。所以第三层的判断不该只看"有没有空",而要看"接了之后 WIP 会不会超阈值"。
4. 第四层:责任链与升级路径
最后一层解决"出问题找谁"。派单时必须明确备份人、升级路径和跨团队接口人。这三项看起来是形式主义,实际在人员变动和跨团队阻塞场景下能救命。
我的经验是,明确写了升级路径的任务,平均阻塞时长比没写的短 40% 以上。因为接收方知道卡住之后找谁,而不是在原地等待或者到处问。
5. 四层决策的权重建议
四层不能平均用力。根据我在多个团队的实际观察,下面这组权重分配在多数中大型研发组织里表现最稳。
| 决策层级 | 检查内容 | 建议权重 | 跳过后的典型后果 |
|---|---|---|---|
| 第一层 可派发条件 | 目标、验收标准、依赖、范围 | 35% | 接收方立即退回,任务在池中空转 |
| 第二层 能力匹配 | 技能标签、同类任务历史质量 | 30% | 交付质量不达标,产生隐性返工 |
| 第三层 负载与节奏 | 当前 WIP、迭代剩余容量、休假 | 25% | 局部过载,延期集中在少数人身上 |
| 第四层 责任链 | 备份人、升级路径、接口人 | 10% | 阻塞无人决策,任务长时间悬空 |

五、案例与数据观察:一次基于 PingCode 的派发流程改造
下面这个案例是我最近一年做过的、数据最完整的一次改造,团队规模 240 人左右,三个产品线,其中两个产品线此前长期使用海外研发管理平台。改造工具选型上最终落在 PingCode,主要考虑三点:一是它面向中大型企业和 100 人以上组织的场景设计更贴合我们的分层管理需求;二是支持私有化部署,满足我们对代码和需求数据不出内网的要求;三是支持从既有平台平滑迁移,历史任务、状态流转和自定义字段都能保留,迁移成本比重新梳理要低得多。
1. 改造前的基线数据
改造前,这个团队的派单完全依赖 PM 个人经验。任务描述平均 31 个字,只有 27% 的任务写了验收标准,没有任何技能标签字段。跨团队派单靠群聊转述。
基线期的六项核心数据是这样的:首次分派准确率 61%,分派决策耗时中位数 6.5 小时,任务悬空率 9.4%,跨团队任务平均阻塞时长 2.7 天,因信息不足退回占比 38%,单个 PM 日均有效派单量 18 个。
2. 具体改造动作
改造分四步走,每一步都对应模型里的一层。
- 建立可派发门禁。在 PingCode 里把"验收标准"和"依赖说明"设为必填字段,未填写无法将任务状态流转到"待分派"。这一步直接卡住了信息不足的派单。
- 建立技能标签体系。按技术栈和业务域两个维度打了 46 个标签,每个成员维护自己的标签。派单界面按标签筛选候选人,不再靠 PM 记忆。
- 配置 WIP 校验规则。当候选人的在制任务数达到 3 时,系统给出警示并要求填写超出原因,PM 必须显式确认才能继续派单。
- 建立回收与升级机制。设置 48 小时无状态变更自动提醒,72 小时自动升级给组长,人员变动时触发任务批量回收清单,由 PM 在 24 小时内重新分派或关闭。
其中第 3、4 步基本是配置工作,没有改代码逻辑,依赖的是平台上已有的自动化规则能力。这也是我倾向于用成熟平台而不是自研的原因,自研的维护成本会在第二年之后迅速超过收益。

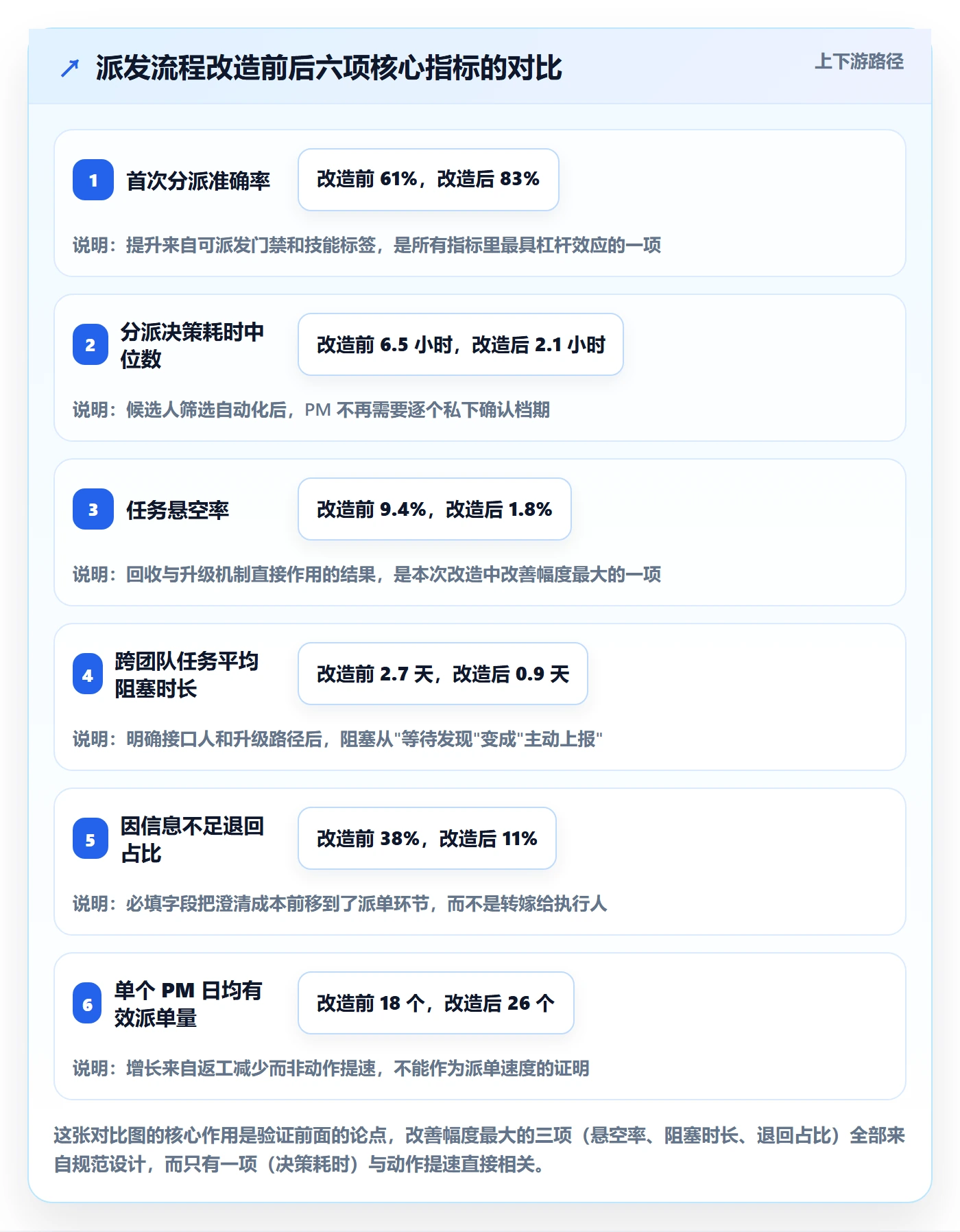

3. 改造后的数据对比
| 核心指标 | 改造前 | 改造后(第 4 个迭代) | 变化 |
|---|---|---|---|
| 首次分派准确率 | 61% | 83% | +22 个百分点 |
| 分派决策耗时中位数 | 6.5 小时 | 2.1 小时 | -68% |
| 任务悬空率 | 9.4% | 1.8% | -81% |
| 跨团队任务平均阻塞时长 | 2.7 天 | 0.9 天 | -67% |
| 因信息不足退回占比 | 38% | 11% | -27 个百分点 |
| 单个 PM 日均有效派单量 | 18 个 | 26 个 | +44% |
值得单独说明的是最后一项。单个 PM 日均有效派单量从 18 涨到 26,但这不是因为派单动作变快了,而是因为返工大幅减少,同一个任务不再被派三次,有效派单量自然上升。这个数字如果脱离准确率单独看,很容易被误读为"PM 更勤奋了"。

4. 派单模板与字段规范示例
下面是我在这次改造里实际使用的任务派单模板,字段不多但都是必要的。团队可以直接拿去改。
任务标题:[模块] 具体动作 + 验收对象
任务类型:需求 / 缺陷 / 技术债 / 调研
验收标准:不超过 3 条,每条必须可验证(含输入、预期输出)
依赖项:前置任务 ID 或外部接口当前状态
预估工作量:人天(超过 3 人天必须拆分后再派)
技能标签:如 后端-支付链路 / 前端-可视化 / 数据-ETL
目标迭代:迭代编号
完成定义(DoD):代码合并 + 自测报告 + 文档更新
决策记录:一行说明为什么派给该成员(引用其历史同类任务数据)
备份人:同技能标签的另一个人
升级路径:阻塞超过 48 小时升级至组长,超过 72 小时升级至 PM
这套模板的关键在于最后三行。大部分团队的派单模板只写到"完成定义",缺少备份人、升级路径和决策记录。而恰恰是这三行,决定了出问题时任务能不能被快速接住。

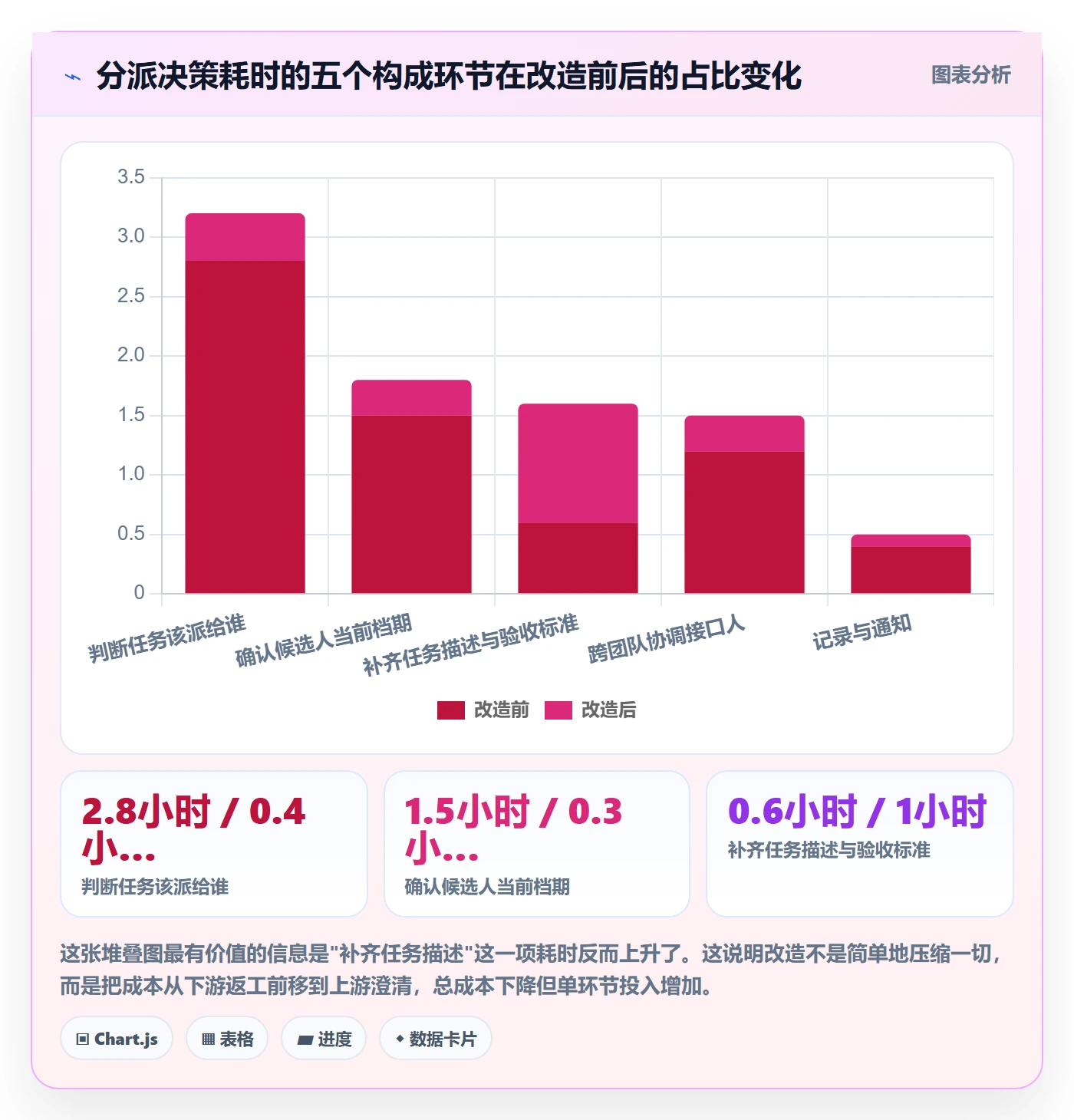

5. 分派决策耗时的构成变化
改造后我用采样方式记录了 PM 的分派决策耗时构成,发现耗时的分布发生了结构性变化,这一点比总时长的下降更值得关注。

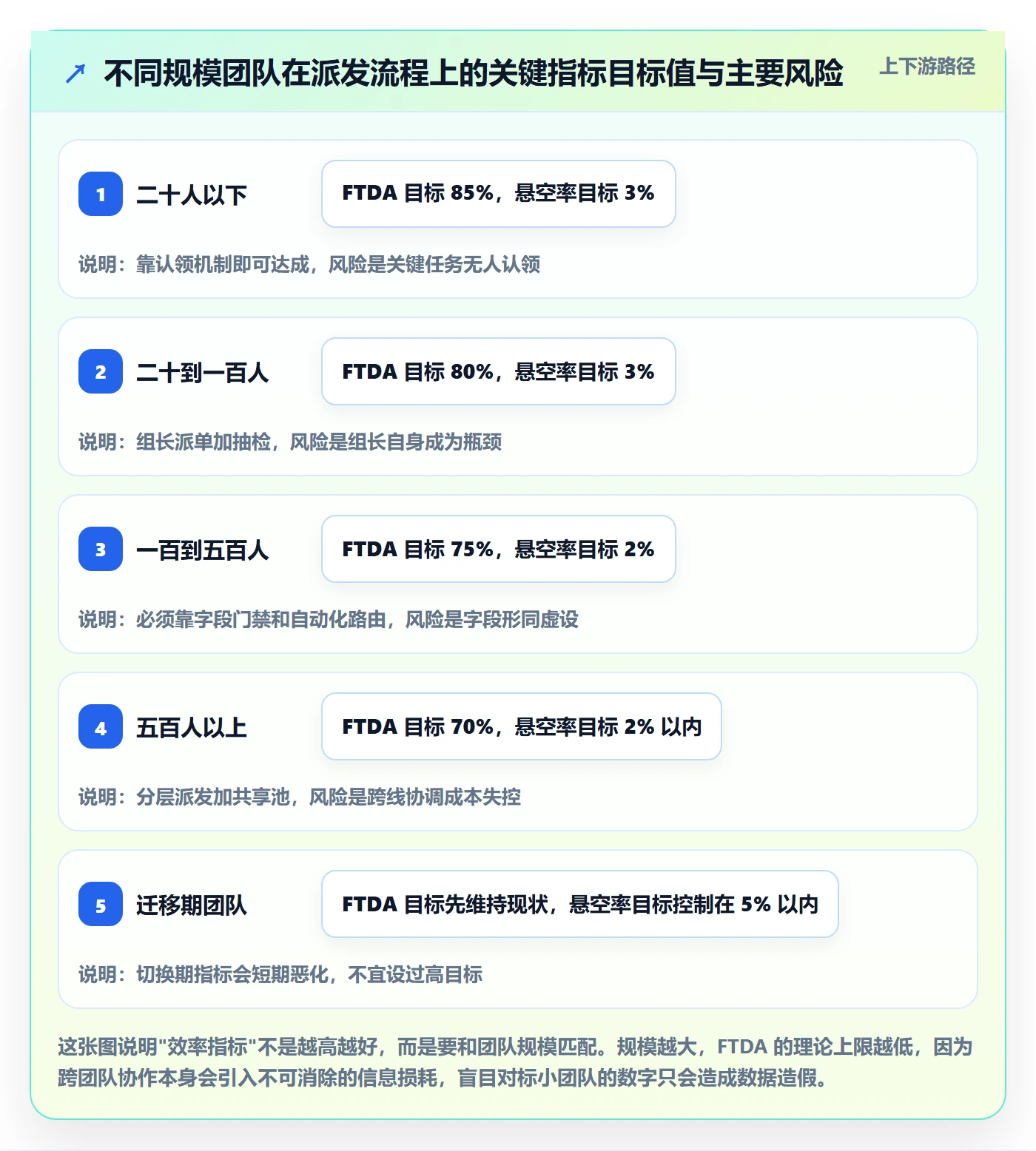

六、不同规模与场景下的行动建议
四层决策模型和派单模板是通用框架,但落地方式必须随团队规模调整。规模不同,瓶颈位置完全不同,照搬大厂做法在小团队里会变成负担。
1. 二十人以下团队:靠认领,不靠派单
这个规模下,PM 通常就是最了解全局的人,任何任务他自己就能判断该给谁。此时引入复杂的派发规范只会增加负担。
我的建议是采用"自助认领 + PM 兜底"模式:任务统一进入一个可见的待认领池,成员自行认领,PM 只负责两件事,确认关键路径上的任务被认领,以及在无人认领时指定。关键指标只需要盯一个:关键路径任务是否在 4 小时内被认领。
2. 二十到一百人团队:组长派单,PM 抽检
这个规模下 PM 已经无法掌握每个人的技能细节,需要把派单权下放给组长。但下放之后容易出现新问题,组长成为新的瓶颈,或者组长倾向于把好任务留给自己人。
建议做法是组长派单、PM 每周抽检 10% 的任务,重点看决策记录是否写了、技能标签是否匹配。抽检结果不用于考核,只用于发现规范执行缺口。这个阶段的 FTDA 目标可以定在 80% 左右。
3. 一百到五百人团队:字段规范加自动化路由
这是规范收益最大的规模区间,也是我在案例中改造的那个区间。人工派单在这个规模下必然失控,因为跨团队协作密度高,信息衰减严重。
建议把可派发门禁做成系统硬约束,把技能标签和 WIP 校验做成自动化规则。这里选择一个支持细粒度权限、自定义工作流和自动化规则的平台就很关键。PingCode 在这个区间比较合适,它本身面向中大型企业和 100 人以上组织设计,字段体系和工作流配置的颗粒度能支撑到产品线级别。
同时建议引入决策记录制度。这个规模下 PM 换岗频繁,没有决策记录的派单在交接时会完全断档。
4. 五百人以上或多产品线团队:分层派发加共享任务池
到了这个规模,单一派发流程已经不适用,需要按产品线或技术域分层。每一层有自己的派发规则,但共享统一的字段标准和指标口径。
这个阶段我建议额外引入"共享任务池"机制:跨产品线的通用型任务(如基础设施改造、公共组件升级)进入共享池,由各线按容量比例认领。同时必须建立悬空率红线,我一般建议控制在 2% 以内,超过就需要触发流程复盘。
如果涉及严格的合规或数据安全要求,私有化部署会成为硬性条件。PingCode 支持私有化部署,这在金融、制造、能源类组织里往往是选型的一票否决项。
5. 从既有平台迁移的团队:先迁结构,后迁习惯
很多团队在选型时最担心的是迁移成本。我的经验是分两步:先把项目结构、状态流转、自定义字段迁过来,保证历史数据可查;再逐步迁移派单习惯,不要一次性推翻所有旧规则。
PingCode 支持从其他主流研发管理平台平滑迁移,任务、状态、字段映射可以保留,这能显著降低切换期的数据割裂风险。但要注意,工具能迁移,规范不能自动迁移,四层决策模型和派单模板需要在新平台上重新配置,这部分工作量必须提前排期。

七、不同情况下的取舍
派发流程的改造本质上是一系列取舍,而不是一系列优化。下面五组取舍是我在实际项目里被问得最多、也最容易做错的。
1. 规范化与灵活性的取舍
规范越严,派单越慢,但返工越少;规范越松,派单越快,但返工越多。这不是可以两全的问题。
我的判断标准是看任务类型的分布:如果团队 70% 以上是可预测的常规任务,规范化的收益远大于成本,值得把门禁做硬;如果团队以探索型、调研型任务为主,规范应该只约束最少必要字段(目标、验收、依赖),其余留白。
2. 集中派单与自助认领的取舍
集中派单的优势是全局最优,PM 能看到所有人的负载,可以把关键资源留给关键路径。劣势是 PM 成为瓶颈,且信息不对称,PM 未必知道谁最适合。

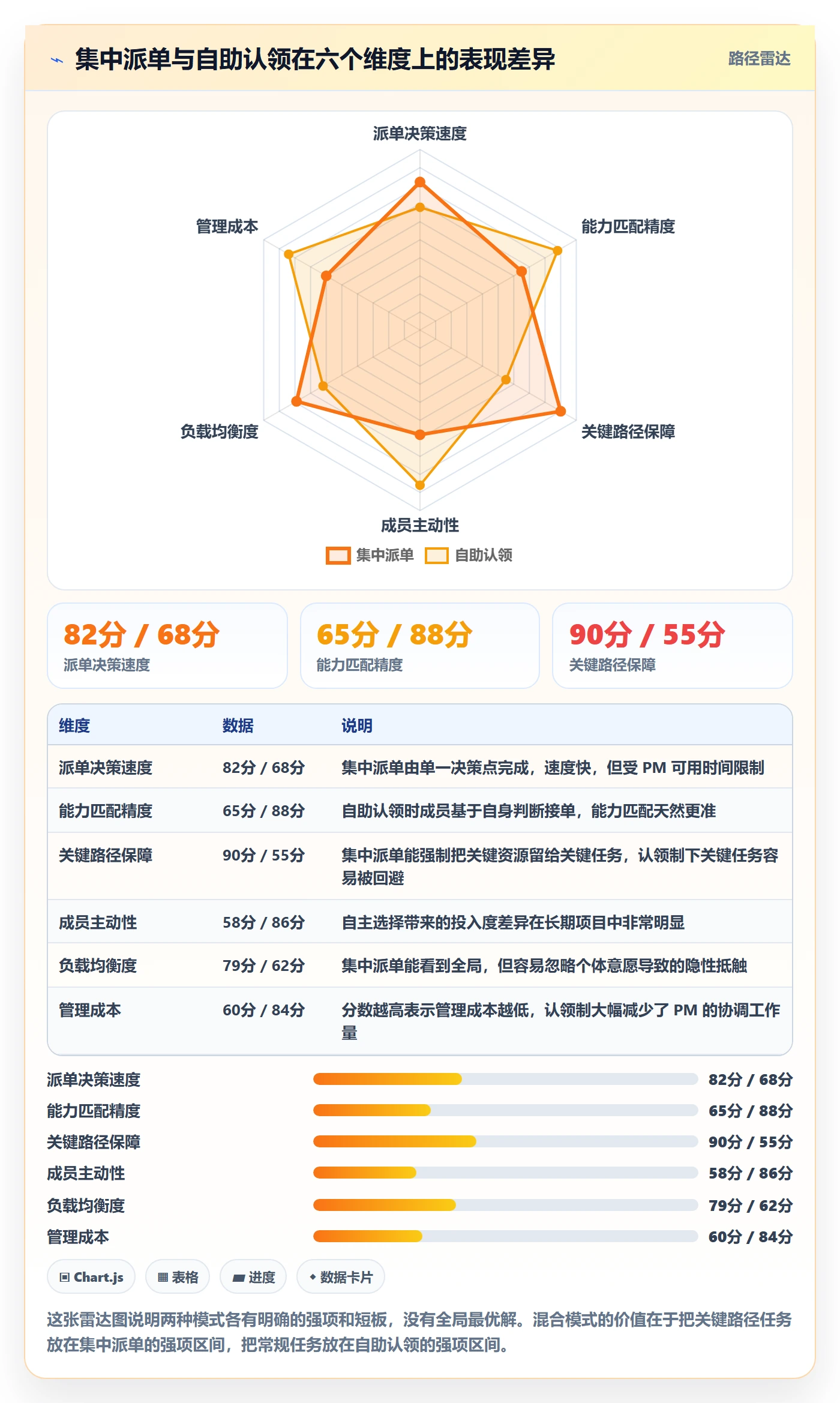

自助认领的优势是信息对称、积极性高,劣势是关键任务容易被跳过、认领不均。我的建议是混合:关键路径任务集中派单,非关键任务开放认领。两者比例在 3:7 到 4:6 之间通常比较健康。
3. 自动化与人工判断的取舍
自动化能覆盖的是第一层可派发条件检查和第三层负载校验,这两层规则明确、判断标准可量化。第二层能力匹配则很难完全自动化,因为"谁做得最好"往往涉及近期状态、协作默契等隐性因素。
我的判断是:把第一层和第三层做成系统硬约束,第二层保留人工判断但要求填写决策记录,第四层做成自动提醒加重人工确认。全部自动化会僵化,全部人工会失控。
4. 自建与采购的取舍

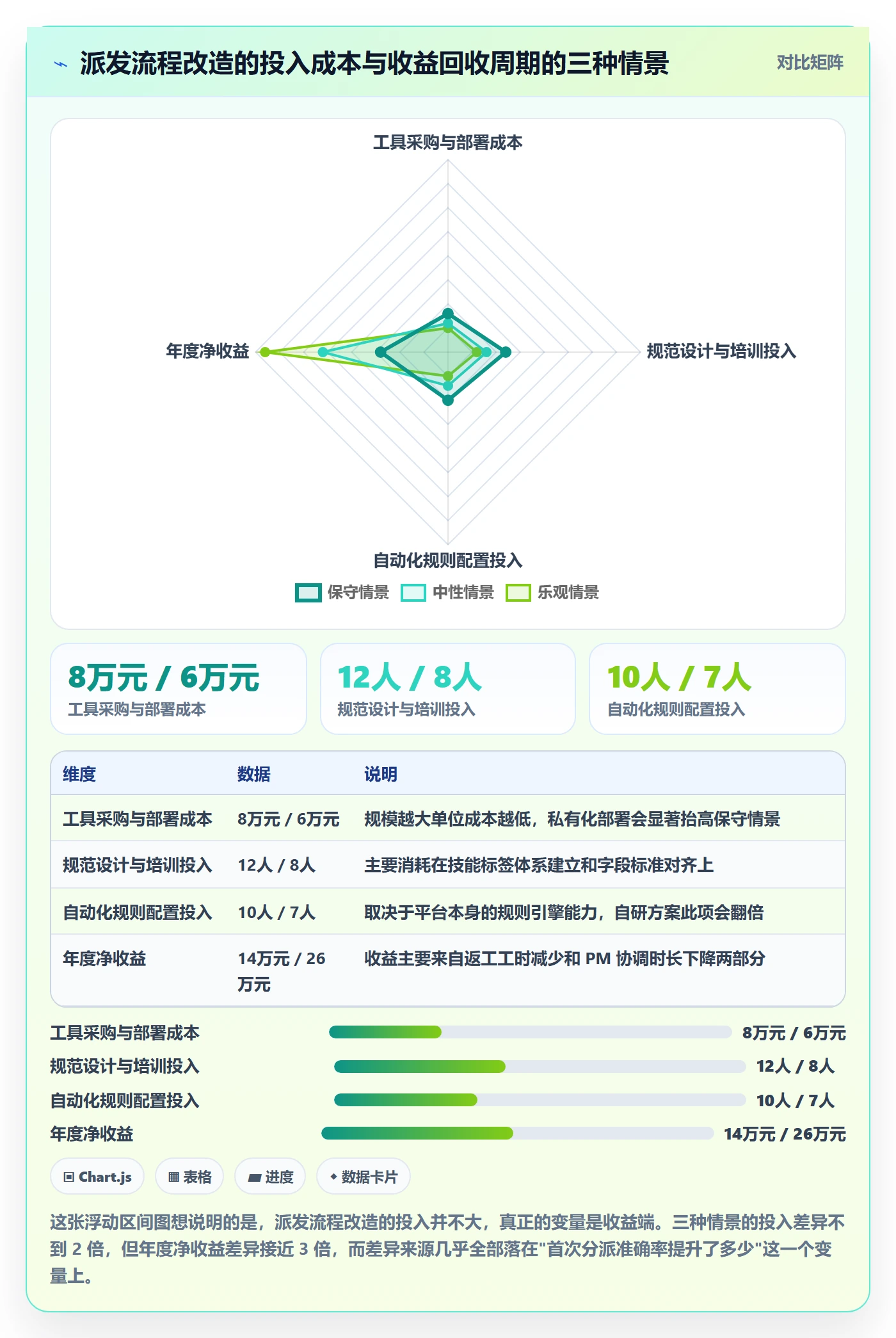

有些技术实力强的团队倾向于自建派发系统。前六个月的体验通常很好,因为完全贴合业务。但从第二年开始,维护成本会快速上升。
我算过一笔账:一个中等复杂度的自建派发系统,年度维护投入(含功能迭代、兼容性修复、人员变动带来的知识断层)大约在 3 到 5 个人月。而采购成熟平台的年度成本通常低于这个数,并且能直接获得已经验证过的自动化规则和字段体系。除非派发逻辑本身构成业务核心竞争力,否则采购是更理性的选择。
5. 私有化部署与公有云的取舍
私有化部署的优势是数据可控、可深度定制、可对接内网系统,劣势是初始部署成本和后续升级成本更高。公有云的优势是开箱即用、升级无感,劣势是数据在外、定制受限。
我的判断依据是两条:数据敏感程度和定制需求深度。如果涉及客户数据、财务数据或需要对接内网构建系统,私有化几乎是必然选择;如果只是常规研发协作且没有强定制需求,公有云的总体拥有成本更低。


八、总结:把派发当成一个有指标的流程来设计
回到开头那个反常数据。31% 的重新指派率不是 PM 不努力造成的,而是团队从来没有把派发当成一个需要设计的流程。它被当作一个动作,一个在会议结束和下班之间顺手完成的小事,于是也就没有指标、没有规范、没有回收机制。
我在多个团队验证下来,最有效的做法可以浓缩成一句话:用首次分派准确率替代派单数量作为核心指标,用四层决策模型替代个人经验作为判断依据,用系统门禁替代文档规范作为执行保障。三件事做到位,交付周期的改善通常比单纯提速派单动作大两到三倍。
具体到下一步,我建议按这个顺序推进:
- 第一周:测基线。统计当前的首次分派准确率、分派决策耗时中位数、因信息不足退回占比。这三个数字是所有后续判断的锚点。
- 第二周:定义可派发标准。把目标、验收标准、依赖状态、范围边界四条写成明确规则,并在工具里设为必填。
- 第三到四周:建技能标签体系。按技术栈和业务域两个维度打标签,每个成员维护自己的标签,先用人工方式试运行派单匹配。
- 第五到六周:配置自动化规则。WIP 校验、超时提醒、升级路径三件事优先配置,这三项对悬空率的改善最直接。
- 第七周起:引入决策记录与定期复盘。每两周抽检一批任务,看决策记录是否填写、FTDA 是否改善、退回原因分布是否变化。
最后提醒一句:不要指望一次性把所有规范都建起来。我在案例里那个 240 人的团队,完整落地四层模型花了大约三个迭代,中间还返工过一次字段设计。派发流程的规范是长出来的,不是设计出来的。先从一个指标、一个门禁开始,跑通了再加下一层,这样团队的接受度会高得多,数据也会更可信。
常见问题解答(FAQ)
1. 项目经理任务分派效率到底该看哪几个关键指标?
我带过几个研发团队,每次季度复盘都有人问我“任务派得够不够快”,可我总觉得“快”这个字没法量化。后来发现大家说的“快”根本不是一回事:有人指派完到有人接单,有人指派完到人真正开工。所以想请教下,指标到底该怎么定?
建议只锁三个主指标加两个护栏指标。主指标一,派发时滞,口径是从任务创建(或需求评审通过)到责任人确认接单的时间中位数,剔除周末与节假日,按周统计,健康线是团队中位数不超过4小时、90分位不超过1个工作日。
主指标二,派发一次通过率,分母是本期派出的任务数,分子是无需项目经理二次改派(责任人、工期、验收标准三项都没变动)就进入执行的任务数,低于85%通常说明派发前的信息准备不足。主指标三,首日开工率,即派发当天责任人有实质推进(有工时记录、有代码提交或有状态流转)的任务占比,低于70%往往是排期不真实。
护栏指标两个:返工率,以及人均同时激活任务数,后者超过2.5件时派发时滞必然反弹。这三个主指标要按同一口径连续看8周才有判断价值,单周波动不必急着下结论。
2. 派发流程规范怎么写,才不会沦为贴在墙上的文件?
我们团队去年出了一版《任务分派规范》,写了12页,结果推行两周就没人看了,大家还是微信里喊一声就派活。我自己也反思,是不是我们把规范写成了“要求”而不是“操作步骤”。想问问这种情况该怎么改。
把规范从“要求清单”改成“派发前30秒自检表”。具体做法是只保留5个必填项:任务目标一句话(含验收标准)、责任人与备份责任人、截止时间(到天不到小时,除非小于1天)、前置依赖、完成证据形式(文档、代码分支或演示录屏)。
落地靠三件事:一是把这5项做成某项目管理平台里的必填字段,不填就派不出去,靠系统校验而不是靠自觉;二是每周抽检5条派发记录,公开点评两条好的两条差的,成本只要15分钟;三是把“改派”也纳入流程,任何改派必须写一句原因,月底统计Top3改派原因,通常集中在需求没想清、工期拍脑袋、人不对口这三类。
规范正文控制在一页A4以内,越短越容易被执行。另外别用“应……宜……”这类措辞,直接写“不填X就不派发”。
3. 任务派出去没人接、接了也不动,怎么判断是人的问题还是流程的问题?
我之前带的一个小组,派活之后经常要催三次才有人理,我一度觉得是团队态度问题,差点在会上发火。后来私下聊才发现,有人是不知道自己是不是最优人选,有人是同时被派了太多活。所以想搞清楚,这种情况该怎么系统性地诊断。
先别归因到人,按“信息,负荷,激励”三层依次排查。第一层信息:抽10条被拖延的任务,看描述里是否写清了验收标准与优先级,如果超过4条是模糊的,问题出在派发方。
第二层负荷:统计每个成员被指派的活跃任务数,如果某人同时挂着5件以上,那就是派发超载,用在制品上限(建议人均2到3件)做硬约束,满了必须先关掉一件才能接新的。第三层激励:看这些任务是否进入了考核或复盘视野,长期做隐形任务的人自然没动力。
顺序固定按信息、负荷、激励来查,因为前两层的修复成本远低于第三层。一个可用的量化判断是:同一批任务中,派给A组(描述清晰、在制品不超过2件)的响应中位数是3小时,派给B组(描述模糊、在制品5件以上)是2天,那差距主要来自流程而不是人。
4. 有没有必要上工具做自动化派发?哪些环节值得自动化?
我们团队三十来人,现在派活还是靠口头加群消息,老板最近问我要不要买个某项目管理平台。我担心买回来大家不用,反而多一层负担。所以想请教下,哪些环节自动化真的值,哪些是伪需求。
值得自动化的只有三类:一是建单,从需求评审结论或客服工单自动生成任务并预填字段;二是提醒,派发后4小时未接单自动提醒责任人、24小时未动提醒项目经理;三是流转,状态变更自动同步到周报、燃尽图和验收清单。
不值得自动化的是“派给谁”这个决策,人选涉及技能匹配、成长诉求和当前负荷,现阶段靠算法派活容易引发抵触,留给人判断更划算。选型时用两条硬标准筛:能不能自定义派发必填字段并强制校验;能不能按人和按项目输出派发时滞与一次通过率报表,且口径可导出原始数据让你自己复算。
别一上来全团队铺开,先拿一条业务线跑4周,用派发时滞、一次通过率、首日开工率三个数对比试点前后的变化,数据能说服人再扩。上线同时要把旧的口头派活明确停掉,双轨并行是自动化失败最常见的原因。
核心关键词
文章包含AI辅助创作:派发流程与规范:项目经理任务分派效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363647
读者评论
首次分派准确率这个指标方向我认同,但落地时它的口径其实很难统一。比如执行人自己发现要拉个接口人配合再转出去,算不算转派?开发中途因为需求方改口径重新指派,又算不算?口径不锁死,不同项目组报上来的数就没有可比性,最后又变成各说各话。
四层决策模型看着完整,但我们十几人的小团队根本跑不动。光第二层要求写决策记录,PM 一天派十个任务就要多花半小时,还要查历史返工次数,工具里压根没这个字段。感觉这套更适合有专职 PMO 的组织,小团队硬套容易变成新的形式负担。
人员变动导致任务悬空那 34% 我太有体会了,但我们的问题不在没有回收流程,而是回收之后没人认领。转岗交接单上写了未完成任务清单,可接收方手上 WIP 已经满了,最后这些任务还是挂着。所以光有回收机制不够,得先解决谁来接的问题。
