2023 年下半年,我参与复盘过一个 160 人规模的研发组织:他们在一个季度里交付了 47 个中等以上需求,其中 31 个超出原定交付日期,平均延期 9.4 个工作日,而所有人在立项时都认为"排期是合理的"。真正的问题不在人不够努力,也不在技术难度被低估,而在于任务属性本身是残缺的,任务上只有一个"截止日期"字段,没有预计工期、没有工时口径、没有依赖关系、没有不确定性标记。
于是"预计工期"这个本该用来做决策的变量,被降级成了一个谁也不敢改、改了就要吵架的承诺符号。这篇文章我把它拆开讲:项目负责人应该怎么设计任务属性,预计工期怎么估、怎么校准、怎么在工具里落地,以及我踩过的那些坑。
一、先说结论:预计工期是区间管理,不是日期管理
如果你只记住一句话,请记住这句:预计工期是"完成任务所需投入的净时间区间",截止日期是"外部约束",计划日期是"排程结果",三者在数据模型上必须是三个独立字段。把它们塞进一个字段,是绝大多数延期事故的起点。我在多个组织里看到的现象高度一致:任务上写着"预计 5 天",没人知道这 5 天是纯工作时间、是自然日、还是含等待和会议的日历时间,结果每个人按自己的理解填,汇总出来的排期自然无法预测。
1. 三个时间概念的分离,是工期管理的第一道地基
预计工期(Estimate / Duration)回答的是"这件事本身要花多少投入";截止日期(Due Date)回答的是"外部世界要求我什么时候交";计划日期(Scheduled Start/Finish)回答的是"在当前资源约束下,我实际打算什么时候做"。前两者是输入,第三者才是排程输出。很多团队的排期之所以一改就崩,是因为他们直接改了第一个字段去迎合第三个字段。
这三者的分离还带来一个隐性收益:你可以量化"压力"。当预计工期 5 天、可用窗口只有 3 天时,这是一个明确的风险信号,可以被识别、被上报、被谈判;而当两者合成一个字段后,这个信号就消失了,剩下的只有"到点没做完"。

2. 结论清单:项目负责人需要守住的六条线
- 预计工期只描述工作量,不描述承诺。承诺是截止日期的事,二者分开管。
- 工期字段必须有明确口径。是净工时、人天还是自然日,写进字段描述里。
- 任务粒度控制在 0.5 到 3 人天。低于 0.5 天管理成本超过收益,高于 3 天估算误差急剧放大。
- 依赖关系必须显式建模。不做依赖建模的排期,等于假设所有任务可以并行。
- 预留缓冲,且缓冲归项目不归个人。每个人自己留 buffer,会形成"隐匿缓冲",整体不可见。
- 估算必须被记录和被校准。不记录历史偏差的估算,第二年还是同一个水平。
这六条线不需要一次全上,但如果一个都不做,"预计工期"就只是表格里的一个装饰。下一节我讲为什么这件事在真实组织里特别容易失控。
二、真实场景:工期为什么总在第三周崩掉
我观察过多次类似的时间线:第一周排期顺畅,第二周开始出现"小延期",第三周集中爆发,第四周进入救火模式。这个过程看起来像执行力问题,实际上是一次典型的误差累积+依赖放大。
1. 一个 120 人研发组织的三周崩溃时间线
那个组织当时在做一条支付链路的改造,涉及 6 个团队、38 个任务。立项时排的周期是 4 周。第一周结束时,8 个任务的进度是 90%,看起来只差一点;第二周结束时,其中 5 个还是 90%,另外新增了 4 个卡住的任务;第三周,评审、联调、返工的等待时间开始互相叠加,整条链路彻底失去预测能力。
事后我用他们导出的任务数据做了归因,结论是:预计工期本身错得不多,错的是工期之外的时间没有被记录。一个标注"2 天"的任务,实际消耗的日历时间是 4.5 天,多出来的 2.5 天全部是等待评审、等环境、等接口对齐、需求二次澄清和返工。这些时间在任务属性里完全不可见,因此也无法被排期吸收。

2. 任务属性缺失带来的连锁反应
任务属性残缺的影响不是线性的,它会沿着流程放大。第一层是排期不可信,因为你不知道每个任务真实要多久;第二层是进度不可见,因为燃尽图上的斜率反映的是"任务被关掉的速度",而不是工作被完成的速度;第三层是复盘无依据,因为事后你想改进,却拿不到"估算 vs 实际"的成对数据。
第四层影响最隐蔽:它会改变人的行为。当团队发现"工期填了也没用、反正到点也要改"之后,填工期就变成了走过场,有人填 1 天,有人填 5 天,数据质量彻底崩塌。这时即使你引入再好的工具,也只是把垃圾数据搬到了新的界面上。
3. 为什么中大型组织比小团队更容易踩这个坑
我对比过 20 人以下团队和 100 人以上组织的差异,结论是:小团队的工期估算靠"共同上下文"补足,大家知道彼此在做什么,隐性协调成本低;而中大型组织的跨团队协作里,共同上下文几乎为零,任务属性是唯一的信息载体。组织越大,任务属性就越不是"记录",而是"接口"。接口不清晰,下游全部要付出对齐成本。

三、任务属性怎么设计:哪些必须填,哪些是噪音
我见过两种极端:一种是任务上只有一个标题和一个负责人,另一种是任务上有 40 多个自定义字段,没人填得完。前者信息不足,后者信息过载,本质上都是设计失败。判断一个字段该不该存在,只需问一句:它会改变谁的行为?如果一个字段填了之后没人据此做判断,它就是噪音。
1. 必须存在的核心字段
以下七个字段是我认为对"预计工期"这个目标最直接的一组,缺任何一个都会让预测能力下降:
- 预计工期:以人天或人时为单位的净投入区间,建议以区间形式录入,而不是单点值。
- 实际投入:任务关闭时由执行人填写,与预计工期配对,是所有校准的基础。
- 计划开始/计划完成:排程输出,可以随资源变动调整,但不等于承诺。
- 截止日期:外部约束,通常来自里程碑或合规要求,变更需要走审批。
- 依赖关系:前置任务、后置任务,至少要能表达 finish-to-start。
- 负责人:单人负责,不接受"两人共同负责",这一点在跨团队场景里尤其重要。
- 关键路径标记:一个布尔字段,用来标识任务是否在关键路径上,便于聚焦管理注意力。
这七个字段的信息密度已经足够支撑排期、进度跟踪和复盘。我不建议在这个基础上继续加"预计剩余工作量"和"百分比完成度"同时存在,两者会打架,团队会选更容易填的那个,通常是百分比,而百分比是出了名的不可靠。
2. 可以存在但有条件使用的辅助字段
任务类型、不确定性等级、技能标签、所属模块这几类字段属于"有条件有用"。它们的价值在于做分类统计:比如按任务类型看估算偏差,你可能会发现"联调类任务的偏差率是开发类的 2.3 倍",从而在排期时给联调留更多缓冲。但如果团队连基础字段都没填准,先加这些只会稀释注意力。
| 字段 | 是否必填 | 主要用途 | 填错的典型后果 |
|---|---|---|---|
| 预计工期 | 必填 | 排期输入、风险识别 | 排期完全失去依据 |
| 实际投入 | 必填 | 估算校准、效率趋势 | 第二年估算水平不变 |
| 依赖关系 | 必填 | 关键路径、并行判断 | 错误假设可并行 |
| 截止日期 | 按需 | 外部约束、里程碑对齐 | 与计划日期混淆 |
| 不确定性等级 | 选填 | 缓冲分配、风险预警 | 高波动任务无缓冲 |
| 任务类型 | 选填 | 分类统计、偏差归因 | 无法定位偏差来源 |
| 技能标签 | 选填 | 资源匹配、瓶颈识别 | 字段闲置无人维护 |
3. 字段膨胀的代价,比你想的更高
我在一个组织里做过测算:当任务必填字段从 6 个增加到 14 个时,单个任务的创建+关闭总耗时从平均 3.4 分钟上升到 7.1 分钟。按每周 300 个任务计算,一年增加的时间成本超过 950 小时,接近半个人年。更致命的是数据质量不升反降,字段越多,团队越倾向于随便填,因为认真填的成本太高。

四、六个高频误区,我几乎在每个组织里都见过
1. 误区一:把预计工期当成承诺日期
这是最普遍也最伤人。当一个任务上写着"预计 5 天"时,很多人默认这等同于"5 天后必须交"。一旦如此,团队就会学会虚报,把 3 天的活报成 6 天,留出被砍的空间。结果是数据全面失真,估算彻底失去参考价值。修正方式很简单:在流程上明确"预计工期可与截止日期冲突,冲突时应上报而不是修改工期"。
2. 误区二:任务粒度不统一
同一个迭代里,有的任务 0.5 天,有的任务 15 天。这种混合粒度会让燃尽图完全没有解读价值,因为一次关闭 15 天的任务会让曲线瞬间跳水,掩盖了中间长期的停滞。我的经验是做一次粒度审计:把超过 3 人天的任务强制拆分,把低于 0.5 人天的合并或直接不建任务。

3. 误区三:忽略等待时间与上下文切换成本
很多人默认"净工作时间 = 日历时间",于是在一个人同时负责 3 个任务时,依然按 8 小时/天来算。实际上,多任务并行会让切换成本非线性上升。我在一个后端团队做过小规模观测:同时负责 2 个任务时,有效编码时间占比约 71%;同时负责 4 个时,降到 52%;同时负责 6 个时,只有 38%。也就是说,排期按"人天"算,实际交付按"有效人天"算,两者差距可能接近一倍。

4. 误区四:估算是个人行为,而不是团队行为
让执行人单独估算是必要的,但不充分。我的经验是采用"估算→交叉评审→共识值"三步:个人先独立思考给出区间,然后在 15 分钟内的同步会上对齐分歧。分歧超过 2 倍的任务,往往意味着需求理解不一致,这时候讨论需求比讨论数字更值钱。
5. 误区五:只记录,不校准
很多团队有完整的预计工期和实际投入数据,但从来不做对比分析。这等于花了采集成本却拿不到任何收益。校准的最小可行做法是每月一次,按任务类型计算"实际/预计"的中位数比率,把这个系数反馈到下个周期的估算里。我在一个团队里实施这个方法后,三个月内迭代延期率从 47% 降到 21%。
6. 误区六:把缓冲分散到每个任务里
每个人在自己的任务里悄悄留 20% 缓冲,看起来更安全,实际上有几个问题:缓冲不可见,管理者无法判断整体风险;缓冲不会被释放,因为任务提前完成后大家不会主动上报;最关键的是,分散缓冲无法覆盖关键路径上的串联风险。更有效的做法是把缓冲集中到项目层面,按关键路径长度的一个比例统一设置。

五、专业判断逻辑:把估算变成可校准的系统
估算是人类判断,天然有偏差。好的做法不是追求"估得准",而是建立一个能被校准、能自我修正的系统。下面四条是我认为投入产出比最高的方法。
1. 参考类估算:先看同类任务的历史分布
估的时候先问:"过去半年里,我们做过多少个类似任务?它们的实际投入分布是什么?"如果历史中位数是 4 人天,且 80 分位是 6.5 人天,那么新任务的估算应该落在 4 到 6.5 之间,而不是凭感觉报 3 天。参考类估算的优势在于它把"内部视角"切换成"外部视角",能有效压制乐观偏差。
2. 三点估算:把不确定性显式化
对不确定性较高的任务,让执行人给出乐观值 O、最可能值 M、悲观值 P,然后计算期望值 E = (O + 4M + P) / 6。这个公式的价值不在精确,而在于它强迫团队把"最坏情况是什么"说出来。我在实践中发现,很多风险其实执行人心里清楚,只是没有一个合适的场合表达。
三点估算示例
任务:支付回调幂等改造
乐观值 O = 2.0 人天(接口结构清晰、无历史包袱)
最可能值 M = 3.5 人天(正常推进,需一轮评审)
悲观值 P = 8.0 人天(发现历史数据不一致,需数据修复)
期望工期 E = (2.0 + 4 × 3.5 + 8.0) / 6 = 4.0 人天
标准差 σ = (8.0 – 2.0) / 6 = 1.0 人天
排期取 E 向上取整到 0.5 的整数倍 → 4.0 人天
高不确定性任务(σ / E > 0.3)额外纳入项目级缓冲池
3. 历史系数校准:让数据替你纠偏
校准的核心动作是维护一张"偏差系数表"。按任务类型分别统计实际投入与预计工期的中位数比率,下个周期估算时乘上对应系数。比如联调类任务的历史系数是 1.6,那么当估算给出 3 人天时,排期应按 4.8 人天准备。这不是不信任团队,而是把系统性的乐观偏差从流程里剥离出去。
| 任务类型 | 样本量 | 实际/预计 中位数 | 校准后建议系数 | 典型偏差来源 |
|---|---|---|---|---|
| 纯后端接口开发 | 182 | 1.15 | 1.15 | 边界条件遗漏 |
| 前端页面开发 | 146 | 1.28 | 1.30 | 设计稿变更、兼容性 |
| 跨团队联调 | 94 | 1.62 | 1.60 | 环境等待、接口对齐 |
| 数据迁移与修复 | 51 | 1.87 | 1.85 | 历史数据质量不可预期 |
| 性能优化 | 38 | 2.05 | 2.00 | 瓶颈定位时间不可控 |
这张表我建议每季度更新一次,并且只看中位数不看平均值,平均值会被少数极端案例带偏。当某个类型的系数连续两个季度下降时,说明团队在这个领域的判断力在提升,是值得肯定的信号。
4. 缓冲策略:集中而非分散
关键链方法给的建议是把缓冲集中到项目层面,通常取关键路径总工期的一个比例。我在实践中观察到的规律是:不确定性高、依赖多的项目,缓冲比例应偏高;反之则应偏低。缓冲太高会让计划失去约束力,太低则等于没有缓冲。

六、案例观察:PingCode 环境下的任务属性落地
方法论要落地,终究要落到工具上。我以 PingCode 为例讲一讲,因为它主要服务中大型企业和 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,这类组织的任务属性设计需求恰好是最复杂的。我参与过几个从 Jira 迁移到 PingCode 的项目,过程中积累了一些可复用的经验。
1. 工作项类型与字段的映射设计
迁移最容易踩的坑不是数据搬运,而是字段语义的对齐。原系统里可能有一个"Original Estimate"字段,实际业务中却被当成了截止日期用;如果直接按字面映射,会把错误带进新系统。我的做法是先抽样 200 个已关闭的历史工作项,把每个关键字段的实际填写内容拉出来看一遍,再决定映射关系。
工作项字段迁移映射检查清单
原 "Original Estimate" → 新 "预计工期",单位统一为人天
原 "Remaining Estimate" → 不迁移,改用实际投入字段
原 "Due Date" → 新 "截止日期",与计划完成日期分离
原 自由文本形式的"风险备注" → 新 "不确定性等级"(枚举:低/中/高)
原 "Epic Link" → 新 父工作项关系,保留层级便于汇总
原 各团队的私有字段 → 评估是否仍有使用方,无使用方直接丢弃
校验动作:
抽样 200 个历史工作项,逐字段核对填写内容与字段名是否一致
统计每个字段的非空率,低于 30% 的字段优先评估删除
迁移后做一次"工期 vs 实际投入"的回归对比,确认数据未失真
2. 工时与实际投入的口径统一
我在一个 300 人组织中见过一个典型问题:三个部门对"1 人天"的定义分别是 6 小时、7.5 小时和 8 小时。这三种口径混在一张报表里,汇总数据完全没有意义。解决办法是在字段描述里写死口径,并且用工具侧的单位换算做强制约束。口径统一是数据可用的前提,比字段设计更重要。
在 PingCode 这类支持自定义工作项类型与字段的平台上,可以为不同工作项类型配置不同的必填字段集,比如缺陷类只要求实际投入,需求类要求预计工期加验收标准。这种差异化配置能显著降低填写负担,同时保住关键数据的完整性。
3. 迁移后的数据观察

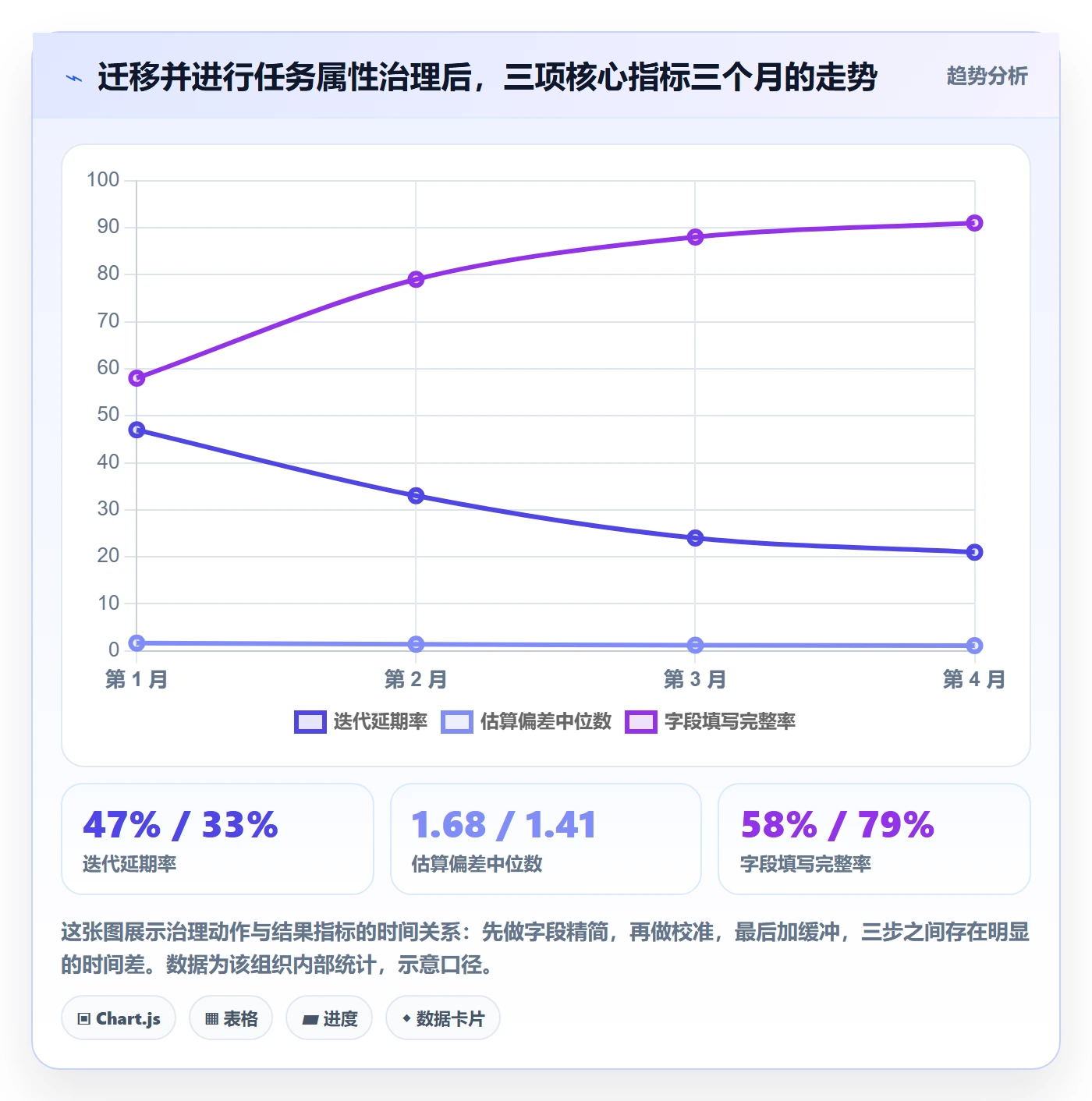

我跟踪过一个 260 人的研发组织在完成迁移并实施上述方法后的三个月数据。他们在第一个月把必填字段从 17 个精简到 7 个,第二个月开始做月度偏差校准,第三个月引入项目级集中缓冲。

4. 迁移期最容易忽略的两件事
第一件是历史数据的可用性。如果原系统的历史工期数据质量很差,不要强行带入新系统做校准基线,否则会用错误的基准校准出错误的系数。更稳妥的做法是迁移后重新采集 4 到 6 周的高质量数据,再建立第一版校准表。
第二件是填写行为的变化管理。工具换了,字段变了,但人的习惯不会自动更新。我在项目里通常会安排前两周每天抽查 20 个新建任务的字段质量,把典型问题在团队群里点名(对事不对人),两周后抽查频率降到每周一次。这段"手把手期"看起来低效,但能把数据质量的基线一次性拉到位。
七、不同情况下的行动建议
方法论不能一刀切。下面按团队规模和组织形态给出我最常给出的建议,你可以直接对照自己的情况取用。
1. 20 人以下的小团队
不要上复杂流程。核心动作只有三个:任务粒度控制在 0.5 到 2 人天;每个任务必填预计工期和实际投入两个字段;每周花 20 分钟对一下上周的偏差。这个规模下靠沟通补足的信息量很大,过度结构化反而是浪费。
2. 50 到 100 人的团队
这个区间是最容易失控的,因为它既失去了小团队的默契,又还没建立数据化的机制。我的建议是:把七个核心字段配齐;建立任务类型的偏差系数表,每月更新;在迭代层面引入 15% 左右的项目级缓冲;指定一个人(通常是 PMO 或技术负责人)负责数据质量抽查。
3. 100 人以上的中大型组织
这一层的重点从"估算准不准"转移到"跨团队接口清不清晰"。核心动作是:统一全组织的工期口径并写进字段描述;建立工作项类型与必填字段的差异化配置;对跨团队依赖做显式建模并纳入关键路径管理;把缓冲集中到项目群层面统一分配。
如果这个规模的组织还在用 Excel 或轻量工具管理工期,我建议尽早迁移到支持自定义工作项类型、字段权限、依赖关系和工时统计的专业平台。像 PingCode 这类支持私有化部署、可承接 Jira 平滑迁移的方案,对 100 人以上组织的字段治理和权限分层会更友好,也符合国产替代的合规诉求。

4. 外包与多团队协作场景
这类场景的核心问题是估算主体和执行主体分离。我的做法是:要求外部团队按同样的字段提交估算,同时用内部同类任务的历史系数做一次交叉验证,两者差距超过 40% 时启动需求澄清。此外,把验收标准写成可验证的条目,能显著降低返工率,我在一个外包占比 40% 的项目里做过对比,验收标准条目化之后,返工工时占比从 19% 降到 8%。
八、取舍:工期精度是有成本的
我不想给读者一种"越精细越好"的错觉。工期管理本质上是一个投入产出问题,精度提升到某个点之后,边际收益会快速下降,而管理成本持续上升。
1. 精度与成本的平衡点在哪里
我的判断是:当估算偏差已经收敛到 ±20% 以内时,继续提升精度的收益很低。这个时候真正影响交付的往往不是估算误差,而是依赖等待、需求变更和资源冲突。把这些精力从"算得更准"转向"减少阻塞",回报率更高。
| 治理动作 | 相对投入 | 预期收益 | 建议优先级 |
|---|---|---|---|
| 统一工期口径 | 低 | 高 | 最高 |
| 建立核心字段 | 低 | 高 | 最高 |
| 依赖关系显式化 | 中 | 高 | 高 |
| 月度偏差校准 | 中 | 中高 | 高 |
| 项目级集中缓冲 | 中 | 中高 | 高 |
| 三点估算全面铺开 | 高 | 中 | 中 |
| 按技能维度的资源建模 | 高 | 中 | 中 |
| 实时精确工时统计 | 高 | 低 | 低 |
2. 严格与弹性的取舍
流程严格程度要和组织的成熟度匹配。在一个还没建立基本数据习惯的团队里强推三点估算和关键链,结果只会是形式主义。我的建议是分阶段:先用两个季度把字段质量和口径统一做扎实,再引入校准,最后才考虑缓冲和关键链。
另一个取舍是是否强制填写"不确定性等级"。强制填写能拿到完整数据,但会增加负担,且容易流于形式。我倾向于先设为选填,观察两个月的填写率,如果超过 60% 再转为必填。
3. 工具化与手工的取舍
初期用表格管理工期完全可行,但当任务数量超过每周 200 个、或者需要跨团队看依赖时,手工维护的成本会急剧上升。判断标准很简单:如果你每周花在数据整理上的时间超过 3 小时,就该考虑工具化了。此时选择的重心不是功能多少,而是工作项类型和字段能否灵活配置,以及历史数据能否平滑承接。
九、常见问题
1. 预计工期到底该填"小时"还是"人天"?
取决于任务粒度。任务在 0.5 到 1 人天区间时用小时更精确,超过 1 人天用人天更实用。关键是全组织统一,并在字段描述里写清楚换算关系,比如"1 人天 = 7.5 小时净投入,不含会议与等待"。
2. 执行人不愿意填实际投入,怎么办?
通常有两个原因:担心被用来考核个人绩效,或者觉得填了没用。前者需要用制度明确"实际投入只用于校准和预测,不作为个人考核依据";后者需要让他看到反馈,比如每月把校准后的估算系数反馈给团队,让大家感受到填了确实让排期更准。
3. 需求频繁变更,工期估算还有意义吗?
更有意义。变更越频繁,越需要区分"原估算"和"变更带来的增量",否则你永远不知道延期是执行问题还是范围问题。建议做法是变更时不修改原估算,而是新增一条变更记录,最后做偏差归因时把两者分开统计。
4. 任务拆分到什么粒度最合适?
我的经验区间是 0.5 到 3 人天,1 到 2 人天是甜点区。低于 0.5 天的任务管理成本超过收益,高于 3 天的任务估算偏差率明显上升。超过 5 人天的任务,我建议直接强制拆分,它通常是"任务黑洞"的信号。
5. 缓冲应该谁来决定?
项目级缓冲由项目负责人或 PMO 统一设置并公示,不分配给个人。个人可以提出缓冲需求,但要说明理由和风险场景,由项目层面统一决定是否纳入。这样能避免"隐匿缓冲"和"缓冲被沉默消耗"两个问题。
6. 历史数据质量很差,还能做校准吗?
不建议直接用。先用新口径采集 4 到 6 周的高质量数据,建立第一版校准表,之后逐季更新。把低质量历史数据当基线,会校准出错误的系数,反而误导排期。
7. 从其他项目管理平台迁移时,工期数据要怎么处理?
核心动作是字段语义核对,而不是字面映射。抽样 200 个历史工作项,看每个字段实际被用来记录什么,再决定是映射、转换还是丢弃。迁移完成后做一次数据回归对比,确认统计口径没有发生偏移。像 PingCode 支持从 Jira 平滑迁移,过程中会涉及工作项类型、字段和状态的映射梳理,这块提前做好字段审计能省下大量返工。
8. 团队已经在用敏捷,还需要预计工期吗?
需要,但形式可以变。敏捷强调的是短期反馈和持续调整,不是不需要估算。哪怕只做相对估算(故事点),也应该保留"预计投入"这个维度,否则你无法回答"下个季度能不能做完"这类规划问题。做法上可以用故事点做团队内部的相对排序,再用历史速度换算成日历时间。
9. 多团队并行时,工期怎么汇总?
不要简单相加。汇总时要考虑依赖关系形成的关键路径,以及共享资源的冲突。正确的汇总方式是"关键路径长度 + 项目级缓冲",而不是"所有任务工期之和"。我在多个项目里验证过,简单相加得出的工期通常比实际交付周期长 30% 以上,因为它隐含假设了所有任务串行。
10. 预计工期和截止日期冲突时,应该先改哪个?
先不要改任何一个,先上报并按这个顺序决策:能否调整范围、能否增加资源、能否调整截止日期。只有在三项都不可行时,才考虑修改计划日期并明确记录风险。直接改预计工期去凑截止日期,是最坏的选择,因为它破坏了数据的真实性。
写在最后
我在这篇文章里反复强调一件事:预计工期的价值不在于"估得准",而在于它是一个能被记录、被对比、被校准的变量。很多团队花大量精力争论"到底要几天",却从不回头看"上次估的和实际差多少",这才是真正的问题所在。当估算开始被校准,延期率就会自然下降,这个因果关系我在多个组织里验证过。
还有一个常被忽略的判断:任务属性设计的本质是接口设计,不是记录设计。在一个 20 人的团队里,任务字段是给自己看的备忘录;在一个 200 人的组织里,它是上下游团队之间唯一可靠的契约。用备忘录的心态去设计契约,跨团队协作必然付出额外成本。
下一步你可以做三件事。第一,打开你手上的任务列表,随机抽 20 个已关闭任务,看看"预计工期"和"实际投入"两个字段的填写率是多少,这个数字会告诉你当前的真实水平。第二,如果填写率低于 60%,本周先把必填字段精简到 7 个以内,把口径写进字段描述。第三,从下个月开始做一次月度偏差统计,哪怕只有一个任务类型也值得,因为这标志着你的估算正式进入可校准状态。
如果你的组织规模在 100 人以上、正在考虑从其他平台迁移到支持私有化部署和灵活字段配置的系统,建议把"字段语义审计"列为迁移项目的第一项任务。工具切换本身不难,难的是把散落在各处的隐性口径重新对齐,这件事做扎实了,后面的工期管理才有地基。
常见问题解答(FAQ)
1. 预计工期该填人天还是自然日?要不要把等待、联调、测试的时间算进去?
我做排期时最头疼的就是这个:前端同事填了“3天”,我默认是3个自然日,结果他算的是3个工作日,中间还夹着周末和等接口的两天,整条链路直接崩了。后来每次评审需求,我都得先问一句“你这个工期到底怎么算的”。
先定口径,再谈估得准不准。建议所有任务的预计工期只用一种单位:纯投入人时(或人日,1人日=8小时),只统计执行人真正干活的时间,不含等评审、等接口、等测试环境、等第三方回复的等待时间。等待用任务依赖(前置任务)表达,让排期自动顺延到下一个可用时间点;
自然日则由“人时 ÷ 每日可用工时 × 投入比例”换算,再叠加依赖链上的等待。判断依据很实在:同一个人手上并行3个任务时,每天实际可用可能只有2.5小时,一个8人时的任务自然日会被拉到3天以上,如果你一开始就填“3个自然日”,等于把等待和并行损耗都藏进了估算里,后面必然对不上。
经验阈值:单任务预计工期落在4-16人时最容易估准,低于4小时说明任务拆得太碎、管理成本大于收益,高于16-24人时(约2-3人日)就该继续拆。
2. 一个任务该挂一个负责人还是多个负责人?主负责人和参与人怎么区分?
我们团队以前习惯一个任务挂三四个负责人,觉得大家都看得见比较安全,结果真到催进度的时候没人认领,问谁都说“不是我这边卡住”。后来按人统计负载,发现同一个任务被几个人各算了一遍工时,报表直接失真。
每个任务必须有且只有一个主负责人,他对交付结果负责,也是预计工期的唯一承诺人;其他协作人放进参与人/协作人字段,需要他干活就拆成独立的子任务挂给他。判断标准很简单:如果这个任务延期,第一个被问责的人只有一个,那就写对了;如果说不清该问谁,就是责任稀释。
多负责人会带来三个后果:责任分散、工时归属重复、看板上的个人负载虚高(同一份工作量被多次计入)。落地做法是把“我需要A帮我做B”拆成一个子任务而不是把A加进父任务负责人;父任务的预计工期只等于关键路径上各子任务之和,加上合理的风险系数,不含未拆分的隐性协作。
另外主负责人字段最好和工时填报人绑定,否则后续按人统计负载时,会反复出现同一任务被两个人重复计算的情况。
3. 任务拆到什么颗粒度,预计工期才估得准?
我一开始怕任务太多把看板挤爆,就把一整块需求写成一个任务,估了15天。结果做到第10天完全看不出是快了还是慢了,等发现落后已经来不及补,只能靠加班填。从那以后我才开始认真研究拆任务的粒度。
按“能独立交付、能独立验证、一个人能在1-3天内做完”来切。经验阈值:单任务预计工期4-16人时(0.5-2人日)最佳,最长不超过3人日,超过就拆成子任务。
拆分维度优先按交付物而不是按角色,按角色拆(前端一块、后端一块、测试一块)极易出现互相等待,按交付物拆(登录接口可用、登录页可点通、异常流程可复现)才能并行推进。为什么是2人日这个粒度?因为每天至少能关掉1-2个任务,偏差在1-2天内就会暴露并可以被干预;
而一个15天的任务要到第10天才看出问题,已经没有调整空间了。另外一个实用技巧是先估不确定最大的那个子任务,用三点估算(乐观+4×最可能+悲观)÷6 得出,再补其他部分;整体工期取关键路径之和乘以1.2左右的风险系数,而不是所有子任务工期的简单相加,并行任务不能累加。
4. 预计工期总是和实际差很多,怎么复盘和纠正?
我们每次迭代复盘都会说“下次估准点”,但下次还是老样子,几个迭代下来大家对预计工期这种东西完全不信了,排期变成走过场。后来我意识到问题不在态度,而在我们从来没有量化过“差多少、差在哪”。
建立可量化的偏差口径,别靠感觉。建议口径:偏差率 =(实际投入人时 − 预计人时)÷ 预计人时,按周或按迭代统计两个指标,中位偏差率(代表整体准度)和偏差分布(看正负是否对称)。健康区间大致在 −20% 到 +25%;
如果连续两个迭代中位偏差超过 ±40%,基本可以判定是系统性误差,先怀疑三件事:任务颗粒度太大、工期里混进了等待时间、需求中途变更没有回写。
纠正动作要具体:每次迭代只挑偏差最大的3个任务做归因,分四类,需求不清、技术方案未定、依赖外部、临时插入,归因结果写进任务备注或迭代复盘记录,下次估算同类任务时直接调取历史实际人时作参照,比拍脑袋准得多(工具里如果有历史任务的实际工时字段,估算页面就能对比,这一步千万别省)。
最后留15%-20%的迭代缓冲,不要按每人每天8小时把排期填满,多数人的有效编码时间只有5-6小时,剩下的是会议、答疑和上下文切换,这部分如果不进模型,预计工期永远会偏乐观。
核心关键词
文章包含AI辅助创作:预计工期最佳实践:项目负责人任务属性最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363174
读者评论
我们去年也把预计工期和截止日期拆成两个字段,第一个月就被业务方绕过去了,他们只看截止日期,工期区间没人理会。所以真正卡住的不是数据模型,而是谁有权改哪个字段。如果需求方能随手挪截止日期,拆得再干净也白搭。另外“实际投入”让执行人在关闭任务时回忆着补填,这个误差不见得比估算小,我们后来改成每日简单登记才勉强能用。
关于字段数量那段我有点不同看法。精简到六个必填之后,联调、运维这类没法按人天拆的任务全被塞进“预计工期”,口径反而更乱。0.5到3人天的粒度对开发任务成立,对需要等跨团队窗口的任务基本不适用,最后还是得靠不确定性等级单独兜。精简的前提是任务类型足够同质,否则省下的录入时间会以排期返工的形式还回来。
想问一下那组前后季度对比的口径。同一组织两个季度之间,除了字段分离,需求规模、人员流动、评审流程是不是也动过?我们也做过类似复盘,单看指标很好看,把需求规模拉平后延期天数的下降少了将近一半。不是否认字段分离的价值,只是把它当成主要解释变量,容易低估同期其他组织动作的贡献。
