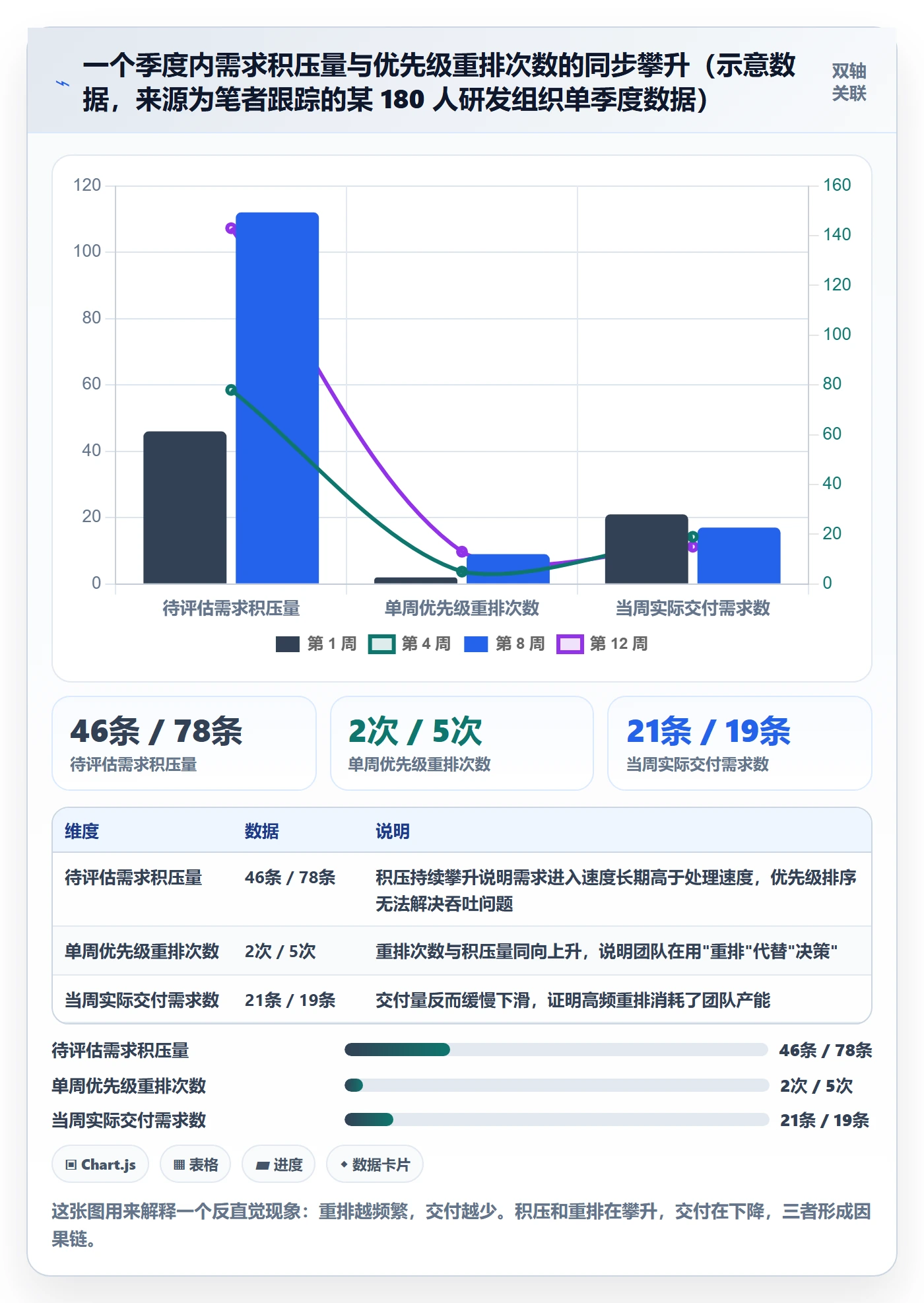

我带过的一个 180 人研发组织,曾经在同一个季度里做过 47 次优先级重排。每次重排都要开两小时跨部门会议,会后三天内又有新的需求插进来。季度结束时,团队交付的需求里只有 38% 是季度初排在前 20 位的,其余 62% 都是中途"空降"的。这不是执行力问题,是优先级管理本身的方式错了。
过去几年我在不同规模的组织里做过落地,也踩过不少坑。我最核心的结论是:优先级管理的真正对象不是"任务排序",而是"任务属性"。排序只是属性计算之后的一个副产品,如果属性字段是残缺的,排出来的顺序本质上就是嗓门大小的排序。
1. 三条可以直接拿去用的核心结论
第一条,优先级必须是可计算、可复现的,而不是可争论的。如果两个人看着同一条任务,给出不同优先级,而你们无法说清谁对谁错,说明你们缺的不是沟通,是属性字段和打分规则。
第二条,优先级是任务的属性,不是任务的标签。标签可以随手贴,属性必须由固定的输入值推导。属性意味着它有定义域、有取值规则、有变更记录,还要有字段级权限控制。
第三条,优先级会过期,必须带时间戳和复审周期。我见过太多项目把优先级当成一次性填写的表单字段,填完之后再没人动过,半年后打开看,三分之一的 P0 已经没有任何业务意义了。

一、背景和真实场景:优先级是怎么一步步失控的
很多团队并不是一开始就乱。它们通常有一个还不错的开端:需求文档齐全,排期合理,大家目标一致。失控往往是渐进的,而且有三条平行的时间线在同时恶化。
1. 三条平行恶化线:业务、研发、管理层
业务侧的时间线是"承诺通货膨胀"。销售在客户现场被追问上线时间,为了拿单,口头承诺了一个比实际排期早两周的日期。这个承诺回到内部,变成一条没有明确属性的"高优需求"。
研发侧的时间线是"上下文切换成本累积"。当高优需求每周插进来三到五条,工程师的工作记忆被反复打断。我做过一次粗略统计,一个后端工程师在一个被频繁插单的迭代里,平均每天要切换 4.2 次任务上下文,其中 30% 的切换没有产生任何有效产出。
管理侧的时间线是"信息层级坍塌"。当所有事情都是高优,管理层就失去了判断资源真实分配情况的能力。他们能看到的是任务列表,看不到的是"排在后面的任务其实更重要"。

2. 为什么 100 人以上组织的问题更严重
20 人以下团队,优先级可以靠一个靠谱的技术负责人拍脑袋搞定,因为所有信息都在他脑子里。当组织超过 100 人,跨了产品线、业务线和职能线之后,信息不再集中,拍脑袋就会失灵。
在这个规模上,优先级争议的本质往往是数据可见性问题。业务方不知道研发侧还有多少在途任务,研发侧不知道业务方承诺了什么交付节点,两边都在用自己的局部信息做全局决策。这时候,一个能承载任务属性、能做字段级权限控制的平台就变得必要,而不只是"锦上添花"。

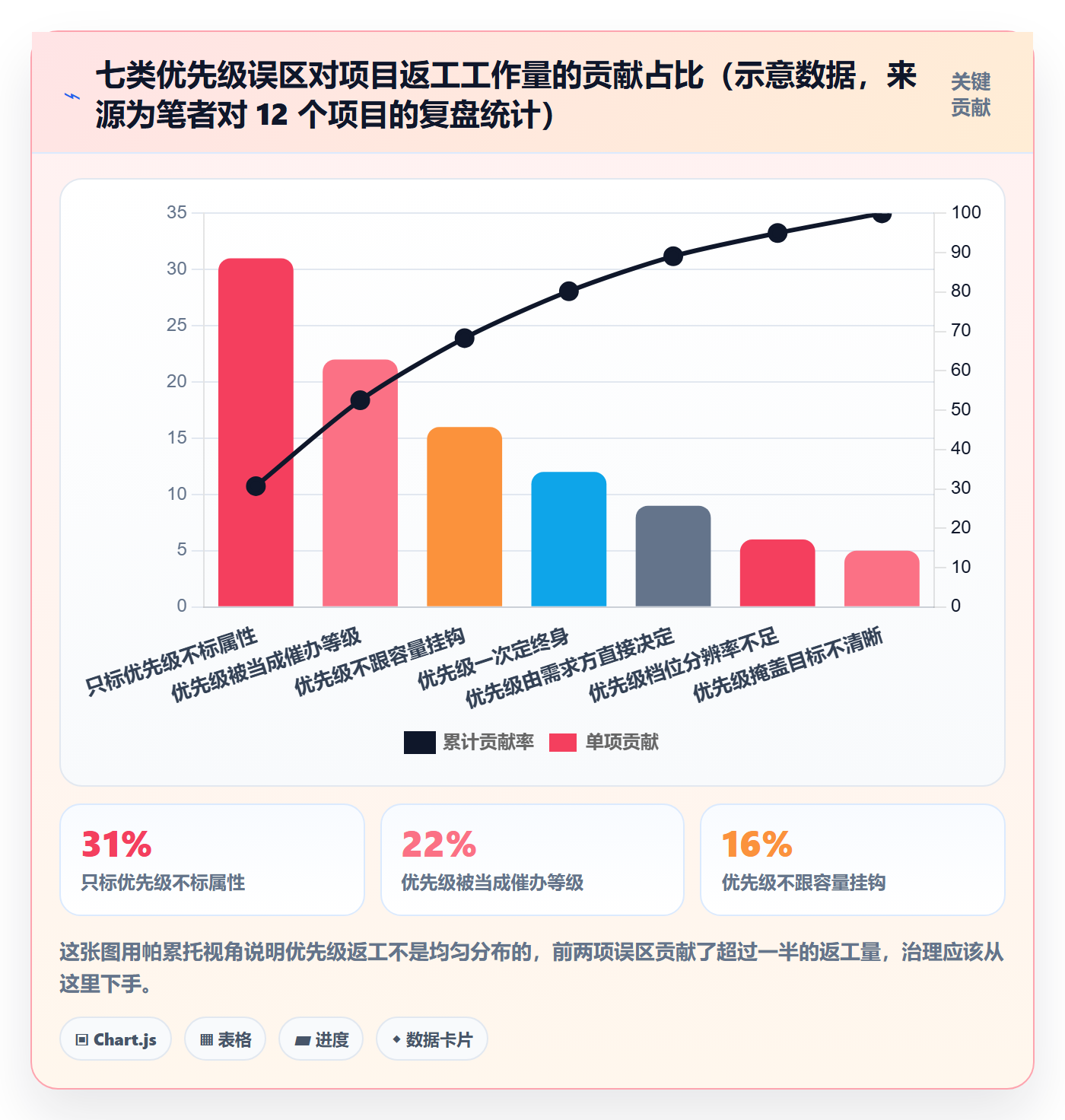

二、拆解常见误区:七种最容易踩的优先级陷阱
下面这七条,是我在复盘会上出现频率最高的,按危害程度排序。
1. 误区一:把优先级当成"催办等级"
这是最普遍的一条。当一个人希望自己的需求被更快处理时,最简单的操作就是把优先级改高。于是优先级从"客观属性"退化成"情绪表达工具"。
判断方法很简单:如果你们团队里 P0 的占比超过 15%,说明优先级已经不是属性,而是催办按钮。健康的分布里,P0 应该是个位数百分比,因为它代表的是"不做会有严重后果"的那一小撮任务。
2. 误区二:优先级只有三档,而且没有中间态
高、中、低三档的问题在于分辨率不足。当有 60 条任务都落在"中"这一档时,这一档实际上等于没有排序。
我建议的做法是把"档位"和"分数"分开。分数是连续值,用于同档内部的精细排序;档位是离散值,用于跨团队沟通和资源预留。两者配合使用,而不是只用其中一个。
3. 误区三:优先级由提需求的人决定
提出需求的人天然缺乏全局视角,他只知道自己这边的紧急程度。让需求方直接决定优先级,等于让局部最优压倒全局最优。
更合理的设计是:需求方填写属性字段,优先级由规则计算得出,争议由固定的裁决角色处理。需求方仍然有表达诉求的通道,但通道是"提供输入",而不是"直接设定结果"。
4. 误区四:优先级一次定终身
任务的外部条件在变,优先级必须跟着变。我见过一个项目,一条一年前标记为 P0 的需求始终排在队列顶部,实际上对应的业务线在半年前就下线了。
解决办法是给每条任务加"优先级有效期"和"到期自动降级"规则。到期未复审的 P0 自动降为 P2,并触发一条通知。这个机制能自动清理掉大量僵尸高优任务。
5. 误区五:只标优先级,不标属性
这是所有误区的根因。如果任务上只有"优先级"这一个字段,那么这个字段必然要承担所有它承担不了的语义:它既是紧急度,又是价值度,又是政治敏感度。
正确的做法是把优先级拆解成一组正交属性,让每个属性只回答一个问题。具体的五维模型我会在第四章展开。
6. 误区六:用优先级排序掩盖目标不清晰
有些团队反复排不出优先级,真正原因不是排序方法不行,而是这个季度根本没有明确的唯一目标。当目标是"既要增长又要稳定又要降本"时,任何一条需求都可以合理地排到第一位。
优先级冲突十次有七次是目标冲突的伪装。遇到这种情况,先回去解决目标问题,不要在任务列表上反复拉扯。
7. 误区七:优先级不跟容量挂钩
一个季度承诺了 40 条 P0,但团队容量只够做 25 条。这种情况下,优先级排序做得多精细都没有意义,因为前 25 条之后的排序结果永远不会被执行。
我坚持的一个做法是:排序结果必须与容量做硬性对齐,超出容量的任务明确标记为"本周期不承接",并给出下一个可承接窗口。宁可明确拒绝,也不要模糊拖延。

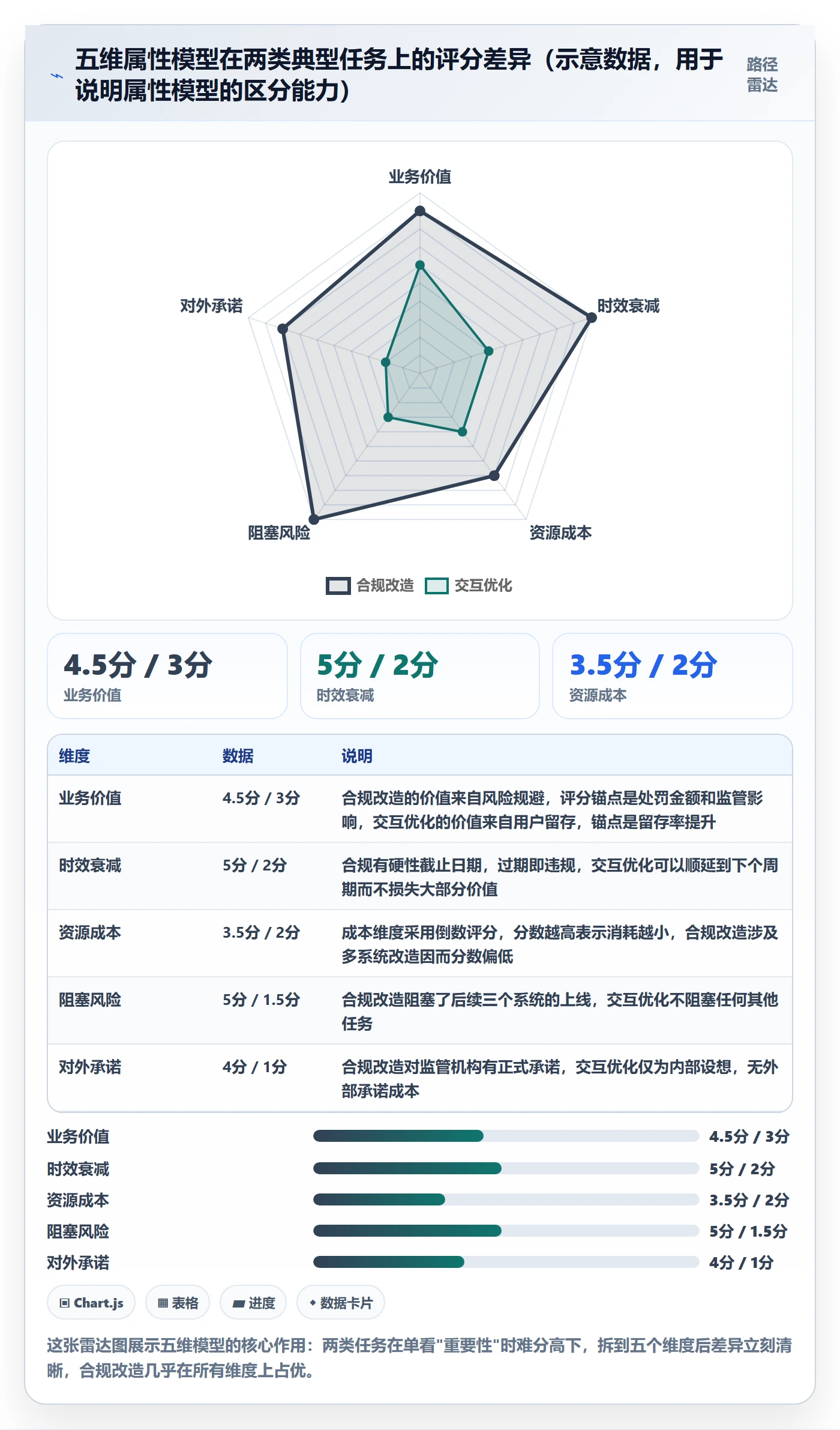

三、专业判断逻辑:任务属性的五维模型
我在多个组织里迭代过这套模型,最后收敛成五个正交维度。它的设计原则是:每个维度只回答一个问题,维度之间不重叠,所有维度都可以由不同角色独立填写。
1. 维度一:价值属性(Value)
回答的问题是"这件事做成了,带来什么"。它必须区分收入价值、成本价值、合规价值、体验价值四类,因为这四类的衡量方式完全不同,混在一起就没有可比性。
实操上我不建议直接填金额,因为估算误差太大。我建议用 1-5 分的相对刻度,并在团队内建立锚点案例:5 分对应什么量级的业务影响,3 分对应什么,1 分对应什么。锚点案例比刻度描述有效得多。
2. 维度二:时间属性(Time Decay)
回答的问题是"这件事晚做一周,损失增加多少"。有些任务的价值随时间快速衰减,比如大促前的功能;有些任务的价值几乎不随时间变化,比如技术债清理。
时间属性必须包含一个明确的"最晚有效时间"。超过这个时间点,任务要么自动失效,要么需要重新评估价值。这一条能挡掉大量"永远重要、永远不紧急"的模糊任务。
3. 维度三:成本属性(Cost)
回答的问题是"做这件事要消耗多少资源"。这里的关键不是估准,而是让估算过程可见。我要求团队把成本拆成"设计人天、开发人天、测试人天、外部依赖等待天数"四项,任何一项超过阈值都要单独说明。
成本属性还有一个容易被忽略的子项:依赖数量。一条任务如果需要三个外部团队配合,它的实际成本往往是最初估算的两到三倍。
4. 维度四:风险属性(Risk & Blocking)
回答的问题是"如果不做,会阻塞多少其他事情"。这个维度和价值维度最容易混淆,但它们的逻辑完全不同:价值是收益,风险是损失。
我特别关注下游依赖数这个子指标。一条任务被三个以上其他任务依赖时,它的实际优先级往往应该被强制上浮,因为延迟它会引发连锁延迟。
5. 维度五:来源属性(Commitment)
回答的问题是"这条任务对谁做出了承诺"。它不是为了制造政治优先级,而是为了让承诺成本可被计算。如果一个需求方连续三个周期提出的任务都未能交付,系统应该能识别出来并给出提醒。
来源属性需要记录三类信息:提出方、承诺对象、承诺级别(口头/邮件/合同)。承诺级别直接影响违约成本,因此必须参与优先级计算。

6. 打分模型与依赖修正
五个维度确定之后,需要一个计算规则把它们合成一个分数。我用的是一套带依赖修正的加权模型,代码示例如下:
# 优先级综合得分模型 PID (Priority Impact Density)
WEIGHTS = {
"business_value": 0.30, # 业务价值 1-5 分
"time_decay": 0.25, # 时效衰减 1-5 分
"risk_blocking": 0.20, # 阻塞风险 1-5 分
"cost_inverse": 0.15, # 成本倒数 1-5 分(消耗越小分越高)
"commitment": 0.10, # 对外承诺 1-5 分
}
def priority_score(task):
raw = sum(WEIGHTS[k] * task[k] for k in WEIGHTS)
依赖修正:被 3 个以上任务依赖,强制上浮 15%
if task["downstream_deps"] >= 3:
raw *= 1.15
时效修正:距最晚有效时间不足 5 个工作日,强制上浮 20%
if task["days_to_deadline"] raw *= 1.20
僵尸清理:超过 90 天未复审,强制降档
if task["days_since_review"] > 90:
raw *= 0.70
return round(raw, 2)
这个模型的权重不是标准答案,而是一个起点。团队应该在跑了两个迭代之后,用实际交付数据回测权重是否合理:如果高分区任务的按期交付率明显低于低分区,说明权重需要调整。
7. 从分数到队列:优先级不是数字,是策略
分数算出来之后,还有很多团队会犯一个错误:直接按分数从高到低排。实际上,正确的做法是分层排队。
我通常会把队列分成四层:第一层是硬截止任务,无条件插队;第二层是阻塞型任务,按下游依赖数排序;第三层是价值型任务,按分数排序;第四层是填充型任务,只在有剩余容量时承接。这样做的原因是不同类型的任务不该用同一把尺子比较。

四、落地案例与数据观察:PingCode 在中大型组织里的实际效果
属性模型再漂亮,如果落到 Excel 里,两周之内就会失效。原因是属性字段一旦超过五个,人工维护成本和错误率会急剧上升,而且权限、审计、跨项目查询都无法实现。所以第五步一定是工具化。
1. 为什么 100 人以上组织必须先解决工具问题
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和优先级治理的难点高度吻合。100 人以下的团队,优先级规则可以口头传递;超过 100 人之后,规则必须写进工具,否则每个人理解的版本都不一样。
我观察到一个具体现象:在没有工具支撑的团队里,同一个属性字段在不同项目中的取值含义经常不一致。A 项目认为"业务价值 4 分"是重要,B 项目认为"业务价值 4 分"是普通。跨项目拉通时,数据完全不可比。
2. 把"属性"变成"可查询、可审计的字段"
在 PingCode 里配置优先级治理,我一般会做四件事:把五个维度做成必填的自定义字段;给每个字段配置取值范围和默认值;把优先级计算规则写成自动化规则,减少人工打分;给属性字段配置字段级权限,防止需求方直接修改结果字段。
第四件事被最多团队忽略,但它的重要性极高。如果需求方可以随手改优先级,前面所有设计都会在两周内失效。把"填写属性"和"修改优先级结果"分成两个权限,是这套方案能否活下去的关键。

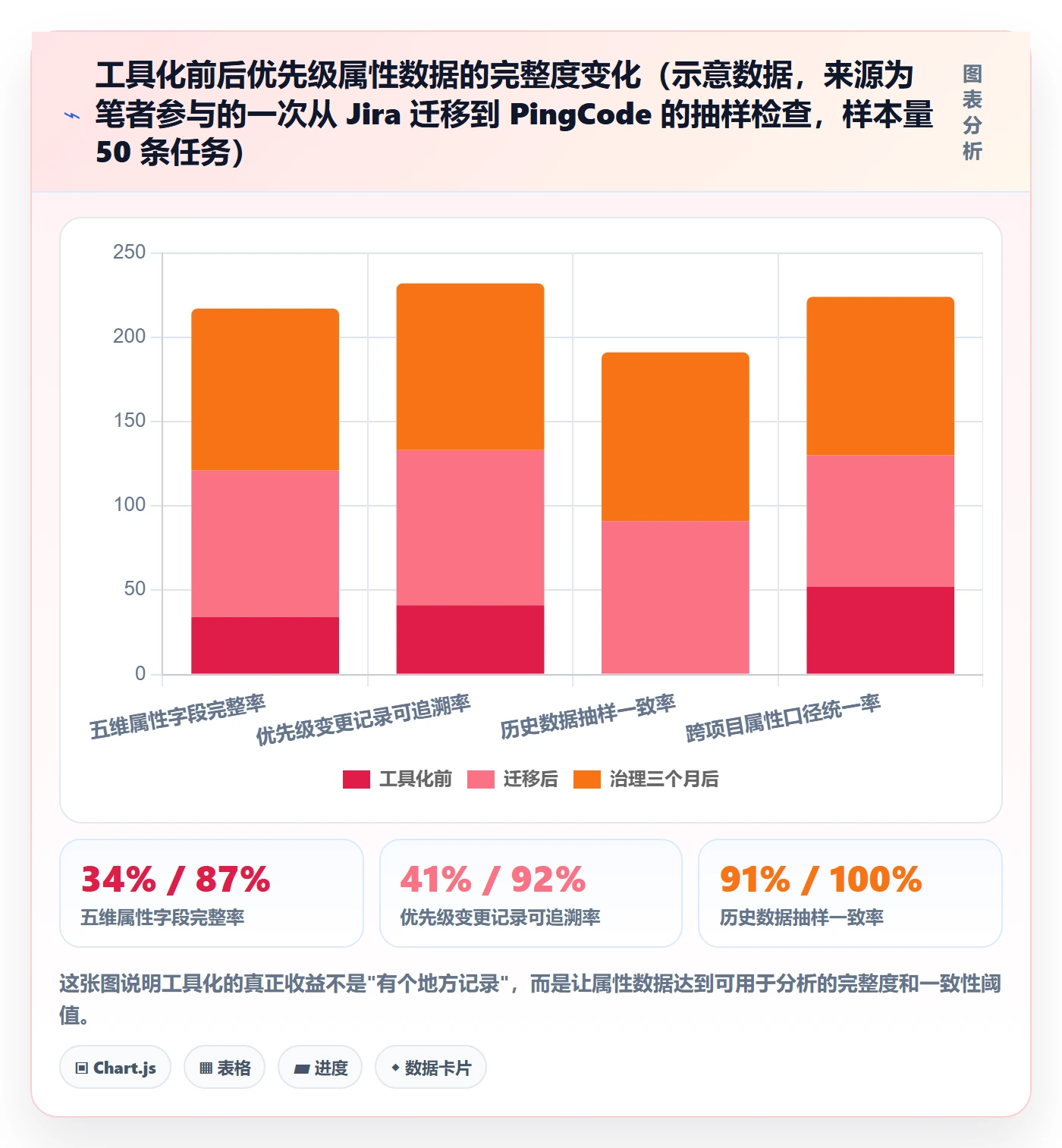

3. 从 Jira 平滑迁移时,如何保住优先级历史数据
很多中大型组织在切换工具时最担心的不是功能,而是历史数据的完整性。优先级历史尤其重要,因为它直接影响到"某条任务为什么被排在后面"这类回溯性问题的回答能力。
PingCode 支持 Jira 平滑迁移,这一点在国产替代场景下是实打实的优势。我在实际迁移中会重点检查三类数据:任务的原始优先级字段、优先级变更的时间序列、以及变更操作人。前两类决定分析的可行性,第三类决定责任的可追溯性。
迁移完成之后,我建议做一次数据一致性抽样:随机抽取 50 条任务,比对迁移前后的属性值。我做过的一次抽样中,初始一致率是 91%,差异集中在一类特殊字符和两个自定义字段的映射上,修复后达到 100%。这类抽样必须做,否则问题会潜伏到分析阶段才暴露。
4. 私有化部署对优先级治理的额外价值
PingCode 支持私有化部署,这一点在强合规行业里价值明显。优先级数据里往往包含客户名称、合同金额、监管要求等敏感信息,而这些信息恰恰是判断优先级最关键的输入。
如果工具不能私有化部署,团队往往会做妥协:把敏感信息从属性字段里删掉。结果是优先级判断失去了最重要的输入,模型退化成拍脑袋。私有化部署解决的表面是合规问题,实际上解决的是"能不能把真实信息写进属性字段"这个问题。

5. 一次完整落地的数据观察
我在一个 180 人的研发组织里完整跑过这套方案,历时一个季度。核心数据变化是:需求返工率从 23% 降到 9%,平均交付周期从 18 天降到 11 天,每月优先级评审会议从 32 小时压到 9 小时。
但我想强调一个不那么好看的观察:前十天的数据是变差的。因为强制填写五个属性字段,需求提交环节的耗时从平均 4 分钟涨到了 12 分钟,第一个月有 11% 的需求因为属性不全被退回补充。这个阵痛期大概持续了三周,之后才出现明显改善。
我把这一点专门写出来,是因为很多团队在这个阶段就放弃了,误以为方案不适用。实际上,属性完整度的收益是滞后的,而成本是即时的,这中间的落差需要提前给团队打预期。

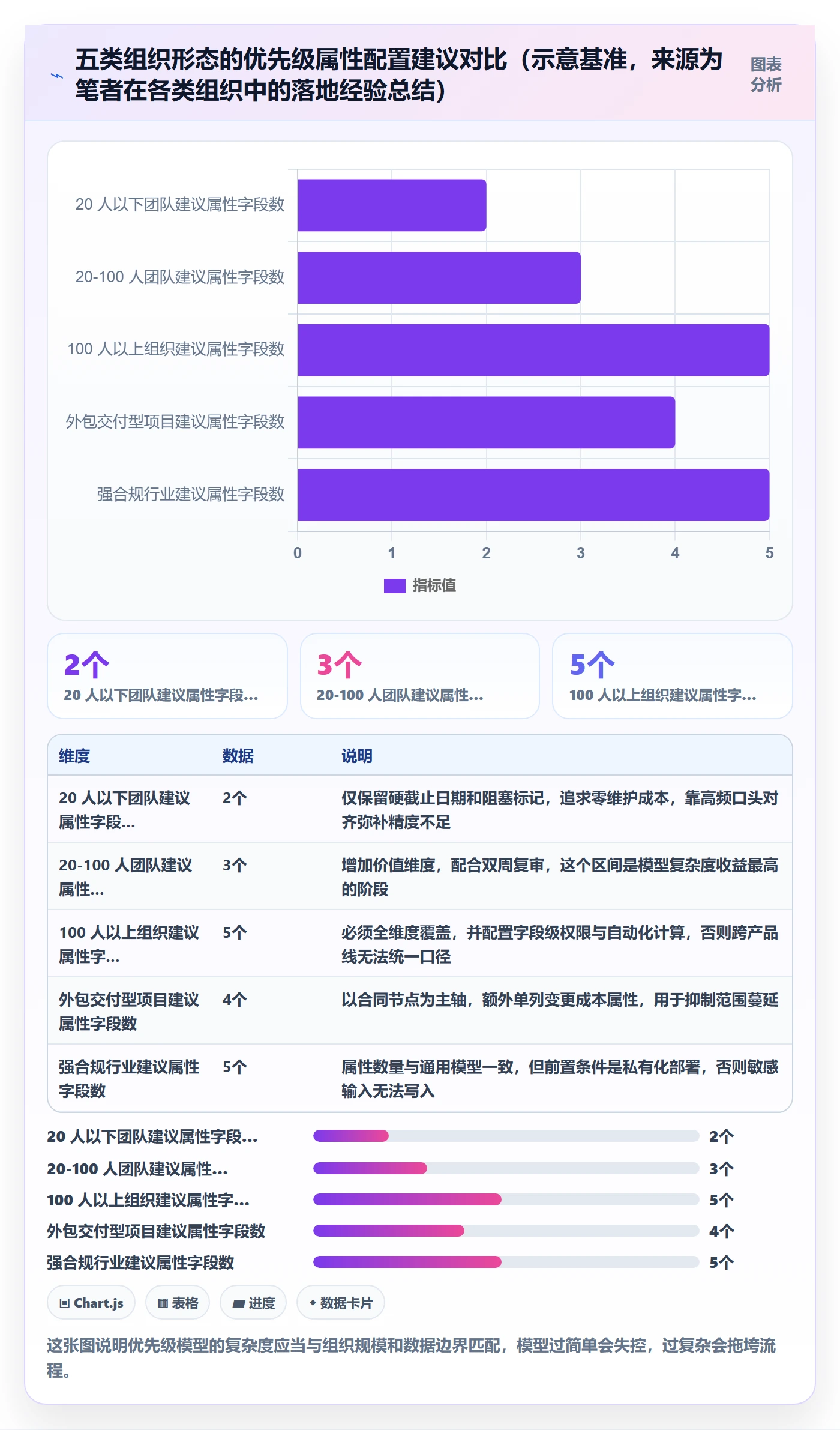

五、不同情况下的行动建议
下面按组织形态分五类给出建议,你可以直接对号入座。
1. 20 人以下团队:轻量化,别上系统
这个规模不要碰复杂的五维模型。建议只保留两个属性:硬截止日期和是否阻塞他人。每周固定 30 分钟对齐一次队列顺序,靠人脑记忆完全够用。上重型工具反而会拖慢节奏。
2. 20 到 100 人团队:三属性 + 双周复审
建议保留价值、时效、阻塞三个维度,用简单加权。关键是建立双周复审机制,每次复审只看排在前 20 位和标记为 P0 的任务,控制在 45 分钟内。
这个规模可以开始用轻量工具承载属性字段,但不必追求复杂的自动化规则。此阶段的核心任务是让"属性"这个概念被团队接受,而不是把模型做得多精密。
3. 100 人以上或多产品线组织:完整五维 + 工具强制约束
这个规模必须上完整模型,并且必须工具化。建议选择能支持自定义字段、字段级权限、自动化规则、跨项目统一口径的平台。PingCode 在这个区间的适配度较高,因为它的设计目标就是中大型企业,在字段配置能力和权限粒度上能覆盖前面提到的所有要求。
同时建议设立一个固定角色:优先级管理员。这个角色不决定优先级,只负责维护规则、审核字段定义、处理属性争议。它的存在能避免规则被慢慢侵蚀。
4. 外包或交付型项目:以合同节点为主轴
这类项目的优先级逻辑与前三种完全不同。它的第一优先级永远是合同约定的交付节点,价值属性的权重可以降到很低。
建议的做法是把合同节点直接写成"最晚有效时间"字段,让时间属性自动主导排序。同时把变更成本单列一个属性,因为交付型项目的最大风险是范围蔓延。
5. 强合规行业:优先解决数据边界问题
金融、医疗、政务类组织在落地前,必须先确认工具的数据部署方式。如果属性字段里必然包含敏感信息,那么私有化部署就不是可选项而是前提条件。这一点应当在方案设计阶段就确认,而不是实施到一半才发现。

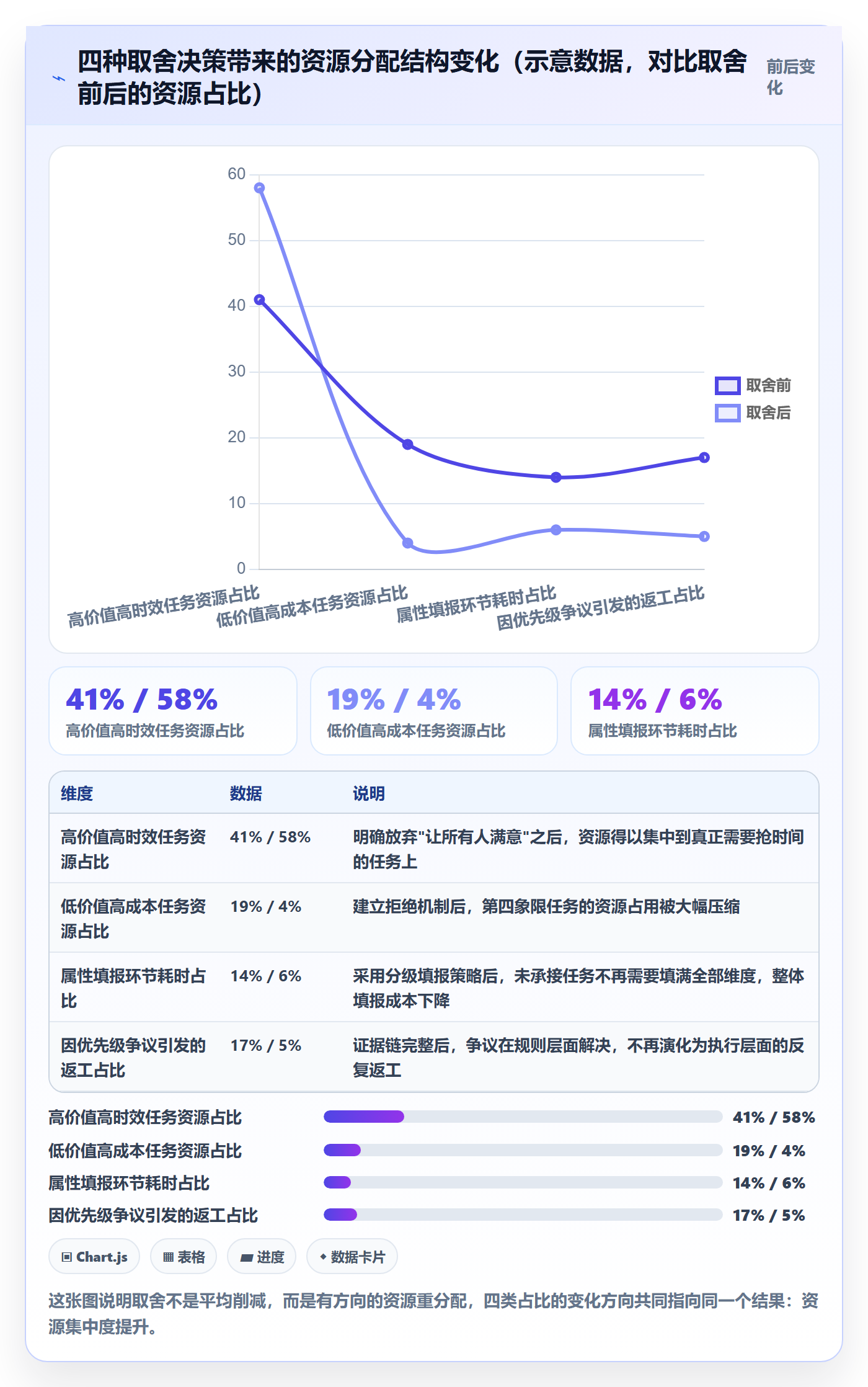

六、不同情况下的取舍:必须主动放弃的四件事
优先级管理最大的难点不在"做什么",而在"明确不做什么"。下面四条取舍,我在每个项目里都会和团队明确讲一遍。
1. 放弃"让所有人都满意"的排序
任何一次排序都会让一部分人不满意,这是必然结果,不是执行不到位。如果一次排序之后没有人抱怨,通常意味着排序结果模糊到无法执行。
建议的做法是把"不满意"转化为可追溯的解释。当有人质疑某条任务排得太靠后,回答不应该是"因为资源不够",而应该是"它的时效衰减是 2 分,而排在前面的三条都是 5 分"。这样的回答未必让人满意,但能让人接受。
2. 放弃"零成本排序"的幻想
完整的属性填写是有成本的,前面我提到提交环节耗时从 4 分钟涨到 12 分钟,这就是真实代价。团队需要在"排序精度"和"填写成本"之间做权衡。
我的取舍原则是:只有进入承接队列的任务才需要填满五个维度,被拒绝或搁置的任务只需填两个关键维度。这样既保证了执行环节的精度,又不会让需求提交变成一件苦差事。
3. 放弃"一次定义,永久适用"的规则
权重需要随着业务阶段变化。增长期业务价值和时效衰减的权重应该更高;稳定期阻塞风险和成本的权重应该提高。我建议每季度回测一次权重,用实际交付数据验证。
回测的具体做法是:把上个季度按分数排在前面 30% 的任务拉出来,看它们的按期交付率和业务侧满意度;如果这批任务的表现不比后 30% 好,说明权重有问题。
4. 放弃纯人工的 Excel 方案
Excel 能撑住 30 人以下团队,撑不住 100 人以上组织。核心原因不是容量,而是Excel 无法做字段级权限和变更审计。一旦发生优先级争议,Excel 给不出可信的证据链。
如果你所在的组织已经超过 100 人,还在用 Excel 或在线表格管理优先级,我建议把工具化列为下个季度的优先事项。这不是效率问题,是决策可信度问题。

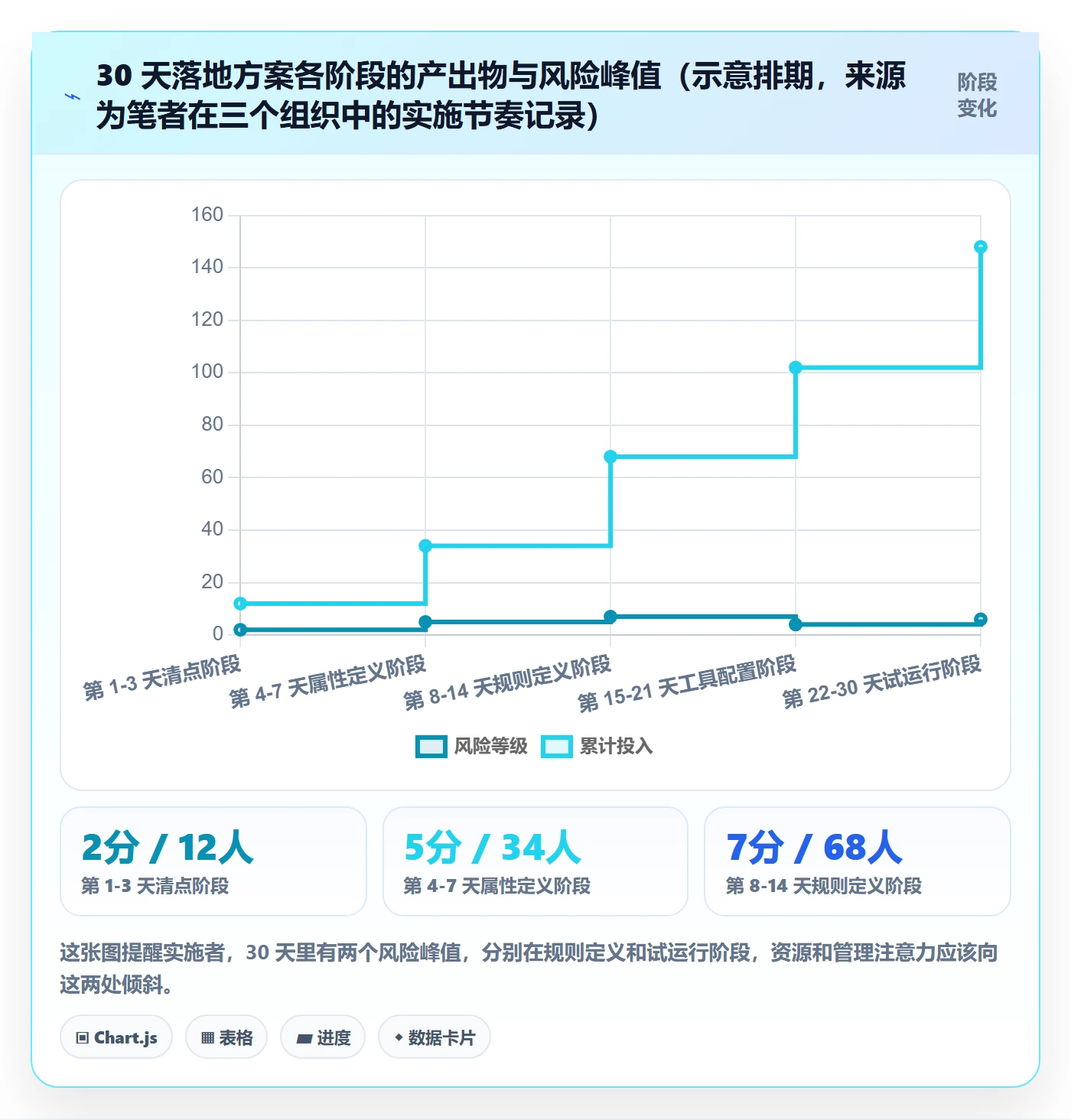

七、30 天落地方案全流程
如果你决定动手,下面这套 30 天流程可以直接用。我把它拆成五个阶段,每个阶段有明确的产出物和验收标准。
1. 第 1 到 3 天:清点与建档
把所有在途任务导出来,做一次全量清点。清点的目的不是排序,而是看清楚当前有多少任务、分布在哪些项目、有多少标记为高优。
验收标准是产出一张表,包含三个数字:在途任务总数、P0 占比、超过 90 天未变更过优先级的任务数。如果 P0 占比超过 15%,你就找到了第一个要解决的问题。
2. 第 4 到 7 天:定义属性字段
根据组织规模确定属性维度数量,然后逐个字段写清楚四件事:字段名称、取值范围、填写责任人、锚点案例。锚点案例是这一步最关键的产出,没有它,评分会迅速发散。
验收标准是任意抽三个人,对同一条任务独立打分,五个维度的评分偏差不超过 1 分。如果做不到,说明锚点案例不够具体,需要重写。
3. 第 8 到 14 天:定义评分规则与队列策略
确定权重、依赖修正规则、僵尸任务降级规则,以及前面提到的四层队列结构。这一步要和所有相关方对齐,尤其是裁决角色和复审周期。
验收标准是能用一句话回答"为什么这条排在前面":因为它被三条任务依赖,且距最晚有效时间不足 5 个工作日。如果回答不了,说明规则还有模糊地带。
4. 第 15 到 21 天:工具配置与权限设计
把属性字段、计算规则、权限配置落到平台上。这一步重点关注三件事:属性字段是否设为必填、优先级结果字段是否限制了修改权限、变更记录是否完整留存。
如果组织规模超过 100 人,建议在这个阶段完成平台选型和历史数据迁移。迁移时记得做前面提到的抽样一致性检查,不要等到分析阶段才发现数据有问题。
5. 第 22 到 30 天:试运行与复盘
用一个完整的迭代做试运行,收集两类数据:属性填写的耗时和错误率,以及排序结果的执行一致性。试运行期间不要调整规则,否则无法判断问题出在规则还是执行上。
复盘时重点看一个指标:实际执行顺序与计算顺序的偏离率。如果偏离率超过 20%,说明要么规则不合理,要么存在绕开规则的通道。这两种情况需要不同的修复手段。

八、总结:优先级管理的独特判断
回到开头那个 47 次重排的季度。后来我们把重心从"怎么排"转到"怎么定义属性",重排次数降到每季度 11 次,交付量反而提升了。这个转变让我形成了一个比较明确的判断。
优先级管理的成熟度,不体现在排序有多准,而体现在争议有多容易收敛。一个成熟的团队,两个人对同一条任务得出不同优先级时,会去检查属性字段的取值,而不是去比谁的职级高。这种可争论、可验证的状态,才是真正的管理能力。
另一个更少被提到的判断是:优先级管理的最终收益不是效率,而是拒绝能力。当属性数据足够完整,团队终于有了拒绝的依据。在此之前,拒绝只能靠"我们真的做不完"这种模糊表述,很容易被一句"那加个人吧"顶回来。
如果你打算下一步动手,我建议按这个顺序来:先用三天做一次全量清点,拿到 P0 占比这个数字;然后用一周时间定义属性字段和锚点案例;最后再考虑工具和权限。不要一上来就换工具,属性没定义清楚,换什么工具都一样。
如果你所在的组织已经超过 100 人,且正在考虑工具切换,可以把"能否承载自定义属性字段"和"能否配置字段级权限"作为选型的前两个硬性门槛。这两条不满足的平台,落地这套方案的成功率会明显偏低。PingCode 在这两项上的表现,是我在中大型组织场景里比较认可的原因之一,它对私有化部署的支持也让强合规行业的团队能放心把真实的属性写入系统。
最后提醒一点:前三周数据会变差,这是正常现象。把这句话提前告诉团队,比事后解释要有效得多。优先级治理是一场先把成本付出去、再拿回收益的投资,愿意熬过前三周的团队,通常在第二个月就能看到队列变得清晰。
常见问题解答(FAQ)
1. 任务属性里,优先级字段到底要填几项才够用?填多了没人填,填少了又不够用
我们团队之前把优先级、紧急度、重要性、影响范围、工作量、期望时间全塞进任务属性,结果三个月下来没人填全,周复盘有一半时间在补数据。我自己也困惑,到底哪些字段是必须的,哪些可以等推进到一半再补。
建议按「最小可用集」设计:优先级(单值 P0-P3 或 1-4)、影响范围/波及对象、承诺时间(截止日或所属迭代)、阻塞与依赖关系,这四项足够支撑 90% 的排序决策。剩下的字段按阶段拆开,创建时必填的只留标题、负责人、优先级(默认 P2)和期望完成时间;推进中再补阻塞项、依赖方和验收标准。
判断依据很简单:如果一个字段不能用来做筛选、排序或升级判断,就不要设成必填。我们后来把 11 个字段砍到 5 个,每个任务的填写时间只多 10 到 15 秒,字段完整率从 40% 左右升到 90% 以上。
还有一个细节容易被忽略:不要把「紧急」和「重要」拆成两个字段,那样两个人会算出两个不同的综合分,最后还是要靠嗓门决定,把这两层含义合并进一条定级规则并写进字段说明更稳。
2. P0、P1、P2、P3 的划分标准怎么定,才能让团队不同角色打出来的优先级一致?
我们组里两个人看同一件事,一个打 P0 一个打 P2,争到最后只能靠谁资历深。我作为负责人很头疼,因为定级不统一,排期基本等于拍脑袋,跨部门时更是互相不认。
用「可验证的后果 + 时间窗」定义,而不是用形容词。可直接套用的口径:P0 指 24 小时内不处理会直接造成线上不可用、客户违约或关键里程碑延期,且当前没有替代方案;P1 指本周内不处理会阻塞他人交付或影响当期版本范围;P2 指影响体验或效率,但本月内有替代方案;P3 指可顺延到下个迭代。
每条都必须能回答一句「这周不做,会发生什么具体的事」。落地做法是三步:把这段定义贴在项目管理平台的任务属性说明里,新任务默认 P2,要提 P0/P1 必须写一句不做的后果;每周用 5 分钟做一次优先级校准,抽 3 到 5 条有争议的任务公开对齐;季度末回看一次定级标准是否还符合业务节奏。
我的经验是,定级分歧八成来自信息不对称而不是态度问题,提需求的人不知道资源约束,执行的人不知道业务后果,所以公开对齐比反复修订规则有效得多。验证口径:每周随机抽 10 条任务让两个不同角色独立定级,一致率低于 70% 就说明标准还没真正落地。
3. 任务优先级天天变,刚排好又被插单,怎么建立一个不会被冲垮的变更机制?
我们迭代中途经常被临时需求插进来,我前一天刚按优先级排好,第二天全乱。我自己都怀疑,优先级管理在节奏快的团队里是不是根本不现实。
不要把「优先级不变」当目标,要把「变更可控」当目标。可以搭三层机制:第一层是变更入口,任何新插入的任务必须由提出方明确写出「挤掉谁」,也就是显式置换而不是无限叠加;第二层是变更额度,给每个迭代预留 10% 到 15% 的容量给计划外事项,这是我带 8 人小组时实测比较稳的比例,超过就走版本范围评审;
第三层是冻结点,比如迭代过半之后只接受 P0 级变更,其余自动进下个迭代池。判断依据是看返工:如果插单导致的返工工时超过迭代总工时的 20%,那说明问题已经不在优先级规则,而在范围管理。
工具层面用一个「高优先级 + 未开始」的组合视图做在制品限制,每人控制在 1 到 2 条以内,这样插单时手里永远有明确的可置换对象,不用临时重排整个列表。
4. 怎么判断团队的优先级管理真的落地了?有没有可以量化的指标?
我们改了好几版规范,会上大家都说懂了,过一个月又回到原样。我需要一个能拿数据说话的方式来判断到底是规范没落地,还是执行的人不配合,而不是靠感觉吵。
建议按周采集四个指标。一是字段健康度,优先级为空或长期停留在默认值的任务占比,经验上超过 20% 就说明这个字段只是形式存在;二是定级一致率,抽 10 条任务让两人独立定级,目标 70% 以上;
三是插单率与返工率,本迭代非计划内任务的工时占比和因插单产生的返工工时占比,健康区间大致是插单不超过 15%、返工不超过 10%;四是分档完成率,被标为 P0/P1 的任务在当迭代的完成率应该明显高于 P2/P3,如果各档完成率差不多,说明优先级根本没影响排期,那定级动作就是自嗨。
落地节奏上,周会看 5 分钟数据并抽 3 条争议任务对齐,月度做一次规范小修。要提前有心理准备:前两周数据一定很难看,这很正常,重点看趋势而不是绝对值,把这三个数直接贴在迭代看板上,比再写一版制度文档有用得多。也可以把它们做成项目管理工具里的自定义视图,让数据自己浮出来,而不是靠人去统计。
核心关键词
文章包含AI辅助创作:优先级管理指南:项目成员如何做好任务属性,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/361187
读者评论
我们六十多人的团队也试过五维模型,但成本属性拆成四项后填写负担陡增,一线工程师经常敷衍。后来只保留价值、时间、依赖三个字段,执行率反而高了。优先级治理不是字段越细越好,字段数量和团队成熟度要匹配,否则规则会先被绕过。
图里会议耗时从32小时降到9小时很吸引人,但我们落地后省下的评审时间又被字段维护吃回去了,尤其跨部门任务。后来把字段权限下放给产品运营,研发只维护成本和依赖,才勉强平衡。另外返工率下降14个百分点,是否区分了需求取消和真正返工?口径不统一容易高估收益。
