优先级管理指南:项目成员如何做好任务属性,风险控制全流程

引言:那个躺在 P2 里 11 天的 Bug,后来让整条下单链路停了 6 小时

2023 年 10 月的一个周三凌晨 1 点 40 分,我被拉进一个临时应急群。某条核心下单链路已经不可用 6 小时,而它的修复单,在待办列表里躺了 11 天,优先级字段上写着两个字:P2。

复盘会上,研发负责人的一句话让我记到现在:"不是我们不做,是没人告诉我们它比别的 P2 重要。"那天晚上真正出问题的不是代码,是优先级这个字段,它存在、它被填写、它每周被人看到,但它没有承载任何决策能力。

这篇文章要回答的就是这个问题:项目成员到底该怎么用好"优先级"这个任务属性,并且把它和风险控制串成一条完整链路。我会给出我实际跑过两轮治理的判断标准、字段设计、打分公式和取舍清单,也会说明哪些做法在 20 人团队行得通、在 800 人组织里会失效。

一、先把结论摆出来:优先级不是标签,是一套可执行的决策协议

大多数团队对优先级的理解停留在"给任务打个重要的记号"。我做了 6 年项目管理和 PMO,先后在两家公司推行过优先级治理,我的结论很直接:如果一个优先级字段不能回答"为什么它在它前面",那它就是装饰品。

1. 三个可以直接拿去用的结论

结论一:优先级的本质是"放弃什么",不是"做什么"。任何团队都能列出一堆该做的事,真正稀缺的是决定哪些事本周不做、哪些事降级、哪些事直接关闭。所以优先级管理的产出物应该是"被延后的清单",而不是"排在最前面的清单"。我每次校准会结束前都会留 10 分钟专门过一遍"这周我们放弃了什么",这一项如果过不出来,说明会议白开了。

结论二:优先级要能被机器读取,才可能被组织执行。可枚举、可校验、可统计,这三个条件缺一不可。如果优先级可以随便填一句话、可以同时存在三个含义相近的字段、可以不填就提交,那么它一定会在三个月内退化成摆设。我在第二家公司的第一个动作,就是把 6 个和优先级相关的字段砍成 1 个主字段加 3 个风险字段。

结论三:风险控制不是优先级的下游,而是优先级的输入。很多人把风险管理当成项目执行阶段的事,等风险发生了再开会应对。我的做法相反:把风险敞口作为任务属性的一部分,在排序阶段就参与计算。一个"高影响但高不确定性"的任务,和一个"高影响且确定能做"的任务,不应该拿到同样的优先级。

2. 判断标准:什么样的优先级体系算"能用"

我给团队定过一个很土的验收标准:随便挑一个新人,给他看两个任务,他能在 30 秒内说清楚哪个先做,并且他的判断和 PM 的判断一致率超过 80%。做不到,就说明规则还没有写成协议,只是停留在老成员的脑子里。

为了达到这个标准,我在两个组织里推行的都是同一套骨架:可量化的任务属性 → 双阈值定级规则 → 强制分布约束 → 每周校准会 → 风险前置挂载。这套骨架的具体参数会随组织规模变化,但环节顺序不乱。

先看效果。下图是某 200 人规模的 SaaS 团队在完成一轮优先级治理前后,四项关键指标的变化。这组数据来自我们自己的看板统计和值班记录,统计口径是治理前 8 周与治理后 12 周的均值对比。

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

二、真实场景:优先级失控往往不是态度问题,而是结构问题

先说一个反直觉的观察:在我参与过的 11 次优先级失控复盘里,只有 1 次能归因于"某个人不负责任"。剩下的 10 次,问题都出在结构上,缺字段、缺规则、缺校准节奏、缺放弃机制。

1. 一次故障复盘暴露的三个断点

前面提到的那个下单链路故障,我们后来做了完整的时间线还原。任务的提出人是一名一线客服,她在 11 天前的服务记录里明确写了"间歇性支付超时,已出现 3 例"。这条信息进入研发待办列表时,只剩下一行标题和默认的 P2。

断点一:影响面信息在跨角色传递时被丢掉了。客服写的"3 例"没有变成结构化字段,提出人无法填写"受影响订单数",因为系统里根本没有这个字段。

断点二:没有时间窗概念。P2 的定义在当时的团队规范里是"两周内处理",但没人知道这个任务的"两周"是从哪天算起,也没有外部承诺日作为锚点。

断点三:风险信号没有出口。"间歇性"这个词本身就是典型的不确定性信号,它意味着问题可能扩散、可能难复现。但没有一个字段专门承接"这个问题有多不确定",于是它和"按钮颜色调整"享受了完全相同的待遇。

2. 排序失控的成本,比想象中集中

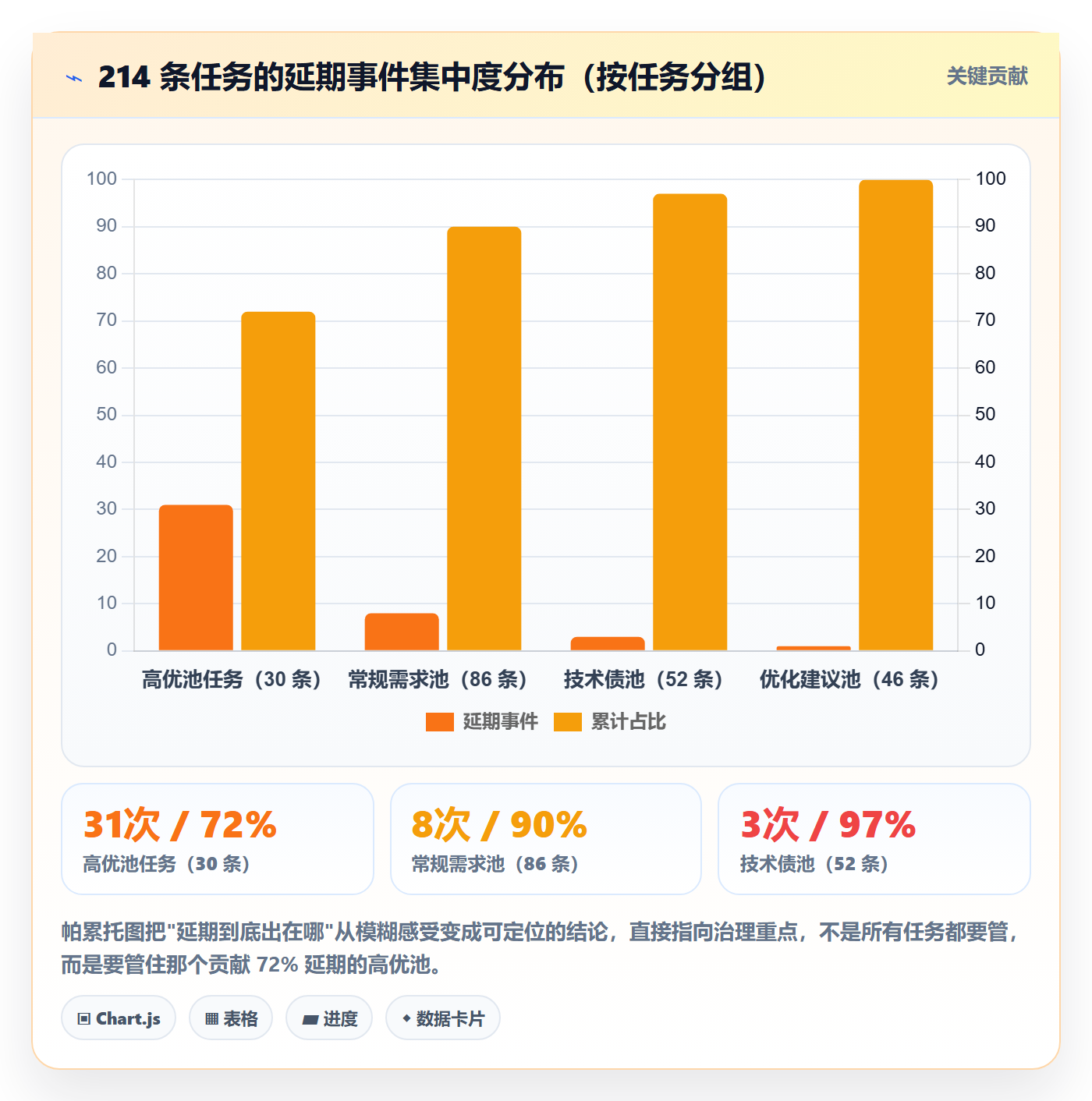

我把那次事故之前 6 个月的延期任务捞出来做了个统计,一共 214 条带明确截止日的任务,其中 43 条出现了不同程度的延期。有意思的是,这 43 条里有 31 条集中在我们内部称为"高优池"的那批任务上。

换成帕累托视角看:大约 14% 的任务,贡献了 72% 的延期事件。这批任务有一个共同特征,提出时被标为高优,但因为高优任务太多,实际没有获得与标签匹配的资源。这是典型的"标签通胀",和货币超发是一个道理。

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

3. 三类组织的不同病灶

同样是优先级失控,不同规模的组织表现完全不同,用药也不能一样。

20 人以下团队的问题是"没有规则"。优先级靠创始人或技术负责人当场拍板,快是真的快,但一旦这个人休假或精力被占用,整个队列就会停滞。这类团队不需要复杂模型,需要的是把拍板依据写下来。

50 到 200 人团队的问题是"规则太多"。每个业务线都有自己的优先级定义,跨团队协作时互相不认账。我待过的那家 SaaS 公司,光"P0"就有三套定义:运维的 P0 指服务不可用,产品的 P0 指老板提的需求,销售的 P0 指影响签约的问题。三个 P0 撞在一起,谁也不让谁。

200 人以上组织的问题是"规则管不到人"。规范写在 wiki 里,但字段要不要填、什么时候填、谁来校验,全靠自觉。这类组织必须先解决工具层的强制能力,再谈规则设计,这也是我后来在 800 人组织里优先做字段治理的原因。

三、六个把优先级做废的常见动作

下面这六条,每一条我都在真实项目里见过,其中三条我自己也犯过。它们的共同点是:看起来都在认真管优先级,实际上每一次都在削弱这个字段的信号价值。

1. 用优先级代替排期

这是最普遍的一个。团队里只有"高、中、低"三档,没有截止日,没有迭代归属,没有工作量估算。结果是所有高优任务都"应该马上做",但没有一个任务有明确的开始时间。

我的判断是:优先级回答"谁先谁后",排期回答"什么时候做完",这两个问题必须由两组字段分别回答。如果只保留优先级字段,团队就会用优先级来隐式表达排期,于是所有人都往高了标,因为标低了就等于"永远不做"。

2. 优先级字段只在上线时被填写一次

我在一次字段健康度检查里发现,某团队的任务创建后有 68% 的优先级字段再未被修改过。这意味着一个任务从提出到交付,无论环境怎么变,它的优先级都冻结在创建那一刻。

这份抽样覆盖了三个季度、共 1,260 条任务,我统计了"字段填写率"和"字段实际参与决策率"的差值。填写率看着漂亮,使用率却低得吓人,这个差值就是优先级体系的水分。

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

3. 让"嗓门"参与排序

什么叫嗓门?就是在群里连发三条消息、直接找技术负责人私聊、在周会上当面提问的能力。这些行为本身没有错,问题在于如果排序规则不透明,"嗓门"就成了唯一有效的排序手段。

我做过一个不太严谨但很有说服力的观察:在某团队引入结构化影响面字段之前,一个任务的推进速度与提出人的职级相关系数明显高于与任务实际影响的相关系数。这不是道德问题,是信息问题,决策者手里只有"谁在说",没有"影响多大"。

4. 把紧急当重要

紧急和重要是两个正交维度,但在实操中它们经常被压缩成一个。一个任务因为"客户明天要看"而变得紧急,但它对产品的长期价值可能接近于零。

我的处理方式是给两个维度分别设阈值:紧急度决定"什么时候动手",重要性决定"投入多少资源"。一个紧急但不重要的任务,可以分配一个人两小时处理;一个重要但不紧急的任务,应该占据迭代容量的固定比例,而不是等它变紧急。

5. 风险不进待办列表

我见过太多团队的"风险登记册"是一个独立文档,躺在共享盘里,一年打开三次。风险一旦不在任务列表里,它就不会被排期、不会被分配责任人、不会被跟进。

我的做法是把风险变成一等公民任务:给每个高风险项建立对应的待办条目,挂上明确的预警信号和触发阈值。它可能只是一个每周检查的提醒,但它在列表里,就会被看到。

6. 一个字段承载三种含义

这是 200 人以上组织最典型的病。同一个"优先级"字段,PM 用它表达业务价值,研发用它表达技术紧迫性,销售用它表达客户压力。三种含义混在一起,任何统计都失去意义。

判断方法很简单:如果两个角色对同一个任务的优先级判断经常不一致,而且双方都觉得自己是对的,那就说明这个字段承载了多重含义。解决办法不是开会统一认识,而是拆成多个字段,让不同角色各填各的。

四、专业判断逻辑:六维属性、双阈值、强制分布

前面讲的是问题,这一节讲我实际使用的规则。这套规则我在两家公司各跑过一轮,第二轮的版本比第一轮少了两个字段、多了一条自动校验,稳定性明显更好。

1. 六维任务属性:让优先级可以被计算

我最终收敛下来的是六个属性。选择这六个而不是别的,判断依据是:每一个属性都必须能改变排序结果,如果一个字段填不填都不影响排序,它就不该存在。

属性 取值方式 谁负责填写 对排序的作用
影响面 Reach 受影响用户数 / 订单数 / 组织单元数 提出人初填,PM 校验 正相关,权重 0.30
时间窗 Urgency 剩余天数 / 外部承诺日 PM 正相关,权重 0.25
影响强度 Impact S1 资金合规 / S2 核心链路 / S3 体验 / S4 优化 PM 定级 正相关,权重 0.45
置信度 Confidence 百分比,需求澄清会后更新 PM + 研发 乘数,0.4 至 1.0
依赖数 Dependency 跨团队阻塞项数量 研发,每日站会更新 修正项,每项扣 8%
可逆性 Reversibility 高 / 中 / 低(返工成本) 技术负责人 风险系数,低可逆性加权

打分公式我用了简化版本,避免团队算不明白:

基础分 = 影响强度分 × 0.45 + 影响面分 × 0.30 + 时间窗分 × 0.25
最终分 = 基础分 × 置信度系数 ÷ (1 + 0.08 × 依赖数)

其中:影响面分 = min(100, 受影响用户数 ÷ 1000 × 10)

时间窗分 = max(0, 100 - 剩余天数 × 5)

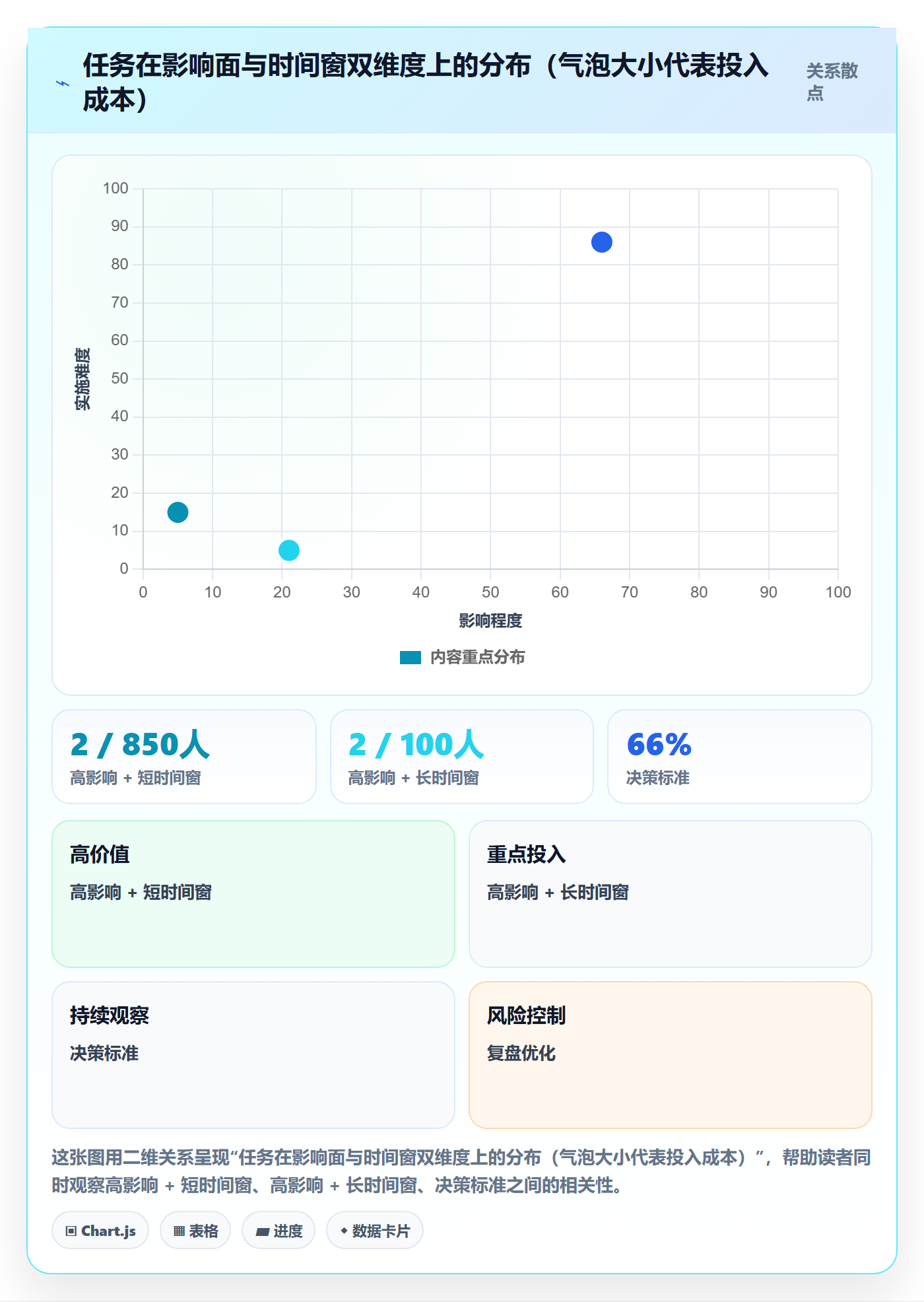

举个实际例子。任务 A:影响强度 S2(80 分)、受影响用户 3,000 人(30 分)、剩余 5 天(75 分),置信度 80%,依赖 2 个。基础分 = 80×0.45 + 30×0.30 + 75×0.25 = 63.75,最终分 = 63.75 × 0.8 ÷ 1.16 ≈ 44.0。

任务 B:影响强度 S3(50 分)、受影响用户 200 人(2 分)、剩余 2 天(90 分),置信度 95%,依赖 0 个。基础分 = 50×0.45 + 2×0.30 + 90×0.25 = 45.6,最终分 = 45.6 × 0.95 ÷ 1.0 ≈ 43.3。

两个任务分数接近,但含义完全不同:A 是"影响大但可以等",B 是"影响小但必须现在做"。这种情况下我的规则是,A 进入本迭代正常排期,B 走紧急通道但只投入最小资源。分数接近不代表处理方式相同,这正是需要双阈值的原因。

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

2. 双阈值判定:紧急线 + 影响线

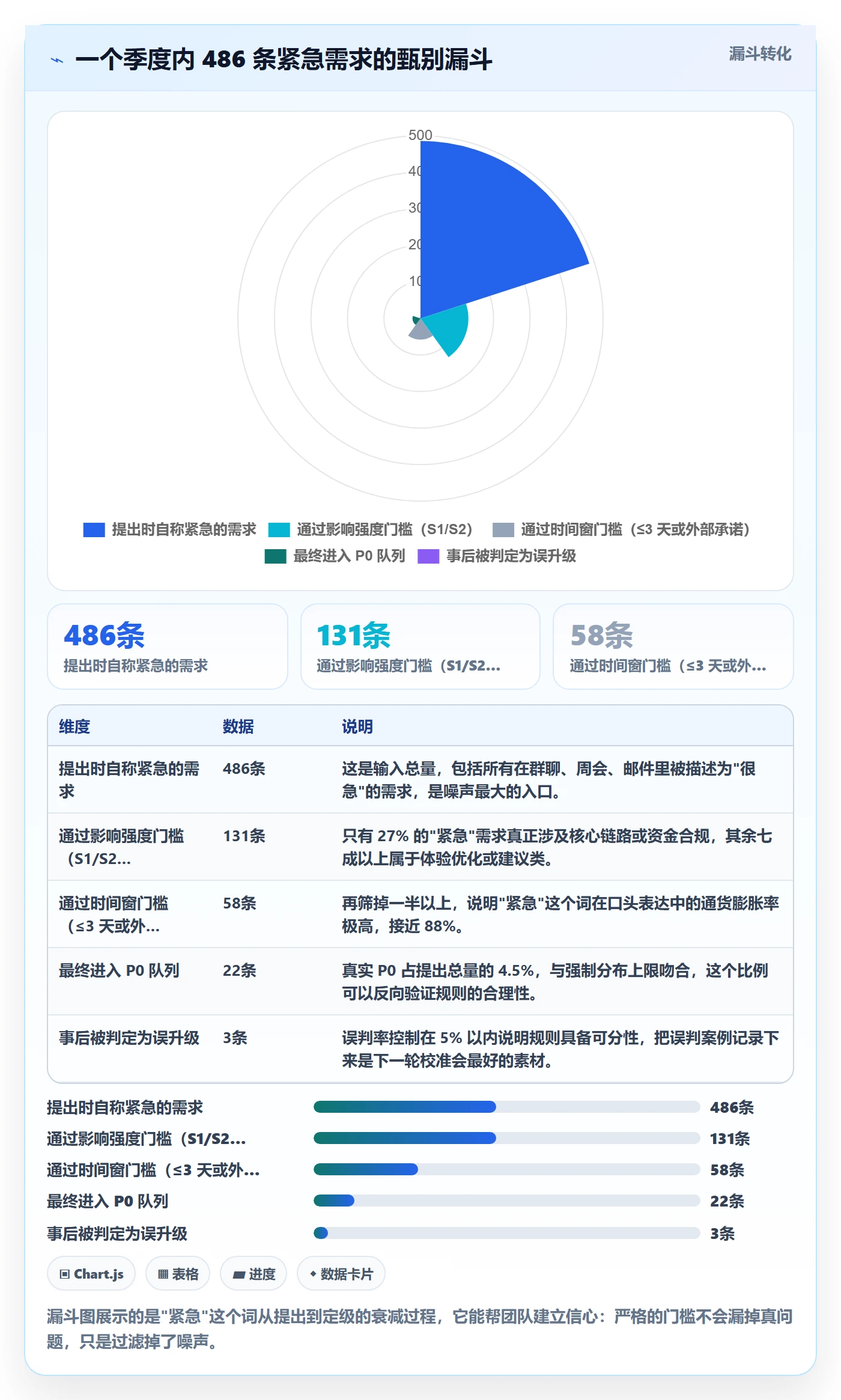

我给 P0 设了两道门槛,必须同时跨过才算数。第一道是影响阈值:影响强度必须达到 S1 或 S2。第二道是时间窗阈值:剩余天数不超过 3 天,或者存在明确的外部承诺日。

只有影响大、没有时间压力的,最高只能到 P1。只有时间紧、影响不大的,走"快速通道",但不占 P0 名额。这条规则的价值在于,它把 P0 从"感觉很重要"变成了"两个条件同时成立",任何人都可以验证。

实际运行中,最大的收益是"拒绝"变得容易了。以前 PM 拒绝一个需求要说很多话,现在只需要指出"影响强度是 S3,达不到 P0 门槛"。规则替人承担了冲突。

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

3. 强制分布与每周校准会

强制分布是我在 200 人以上组织里必推的一条。规则很简单:P0 不超过 5%,P1 不超过 15%,P2 在 40% 左右,P3 不低于 40%。

一开始团队会抵触,觉得"我们的 P0 就是有 12%"。我的回应是:如果 12% 的任务都是最高优先级,那最高优先级就没有区分能力,它退化成了"正常任务"的同义词。强制分布不是限制表达,而是保护这个字段的信息量。

配套的是每周一次的 45 分钟校准会。议程固定四项:过一遍新增 P0/P1 是否符合阈值、过一遍本周降级的任务、过一遍逾期的高优任务、过一遍新增的风险项。我在会上只做一件事,追问"这个判断的依据是什么"。

4. 风险属性的前置挂载与退出条件

风险控制全流程里,我最重视的是"前置"这一步。每个 P0 和 P1 任务,在进入排期前必须挂三个风险属性:可能失效点、预警信号、应对预案。

可能失效点回答"这个任务最可能在哪一步出问题",必须具体到环节,不能写"技术风险"。预警信号回答"什么现象出现时说明风险正在发生",必须是可观测的,比如"接口 P99 延迟连续 2 小时超过 800ms"。应对预案回答"信号出现后 30 分钟内做什么",必须落到具体人和动作。

退出条件同样重要。我给风险项设了明确关闭标准:预警信号连续 5 个工作日未出现,或者对应的技术方案已合并且通过回归验证。没有退出条件的风险项会变成永久噪音,半年后没人敢关闭它。

五、案例观察:一次 800 人组织的优先级治理与工具迁移

这一节讲我在一家约 800 人的制造企业做顾问时的完整过程。它是一家典型的"多项目并行 + 强合规要求"的组织,研发、测试、生产、供应链四条线的任务混在同一个待办池里。

1. 背景:字段混乱比排序混乱更根本

接手时的现状是:全组织共有 37 个自定义字段,其中 6 个和优先级相关,分别叫"优先级""紧急程度""重要度""业务等级""处理顺序""客户等级"。同一条任务可能被填成"高 / 紧急 / 重要 / A 级 / 靠前 / VIP",也可能是"中 / 一般 / 重要 / B 级 / 正常 / 普通"。

我做的第一件事不是排序,是抽样比对。随机抽 200 条已完成任务,检查那 6 个字段之间的一致性,结果冲突率 23%,接近四分之一的记录里,两个字段表达的含义互相矛盾。

这解释了一个长期困扰他们的现象:跨部门评审会上,双方各自引用不同字段,都认为自己有理,争论无法收敛。不是沟通问题,是数据模型问题。

2. 四个动作:迁移、合并、校验、前置

动作一:迁移。他们原本使用 Jira 作为主要研发管理平台,随着组织规模扩大和合规要求提升,决定迁移到 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这对他们的数据合规要求是硬性条件;同时它提供 Jira 平滑迁移能力,让这次迁移没有变成一次数据重建项目。

迁移本身不复杂,真正需要设计的是迁移什么、丢弃什么。我们的原则是:只迁移仍在使用中的字段,历史字段全部转为只读快照存档,不再进入新任务模板。37 个字段最终保留 14 个。

动作二:合并。6 个优先级字段合并为 1 个主字段(P0-P3)+ 3 个风险字段(可能失效点、预警信号、应对预案)。原有的"客户等级"不再作为优先级依据,而是作为影响面字段的一个输入项。

动作三:校验。利用平台的必填与联动规则,把优先级从"随手填"变成"推导出"。下面是我们在 PingCode 中配置属性组的简化示意:

# 优先级属性组配置(示意,非真实产品配置原文)
priority_group:

impact:

label: 影响强度

type: enum

options: [S1-资金合规, S2-核心链路, S3-体验受损, S4-优化建议]

required: true

reach:

label: 影响面

type: number

unit: 受影响用户数

required: true

validation: 大于 0

deadline:

label: 承诺截止日

type: date

required: false

confidence:

label: 置信度

type: percent

required: true

range: [20, 100]

dependencies:

label: 跨团队依赖数

type: number

required: true

default: 0

risk:

label: 风险属性

type: group

required_when: priority in [P0, P1]

fields: [可能失效点, 预警信号, 应对预案]

关键在最后一行:当优先级被定为 P0 或 P1 时,风险属性组自动变为必填。这条规则把"风险管理"从一个软性倡导变成了硬性约束,是我们这次治理中收益最大的一条配置。

动作四:前置。把每周校准会提前到迭代规划会之前一天,确保排序结果直接进入排期,而不是排完期再调整。同时要求每个 P0/P1 任务在规划会上必须口述自己的预警信号,说不出来的一律降级。

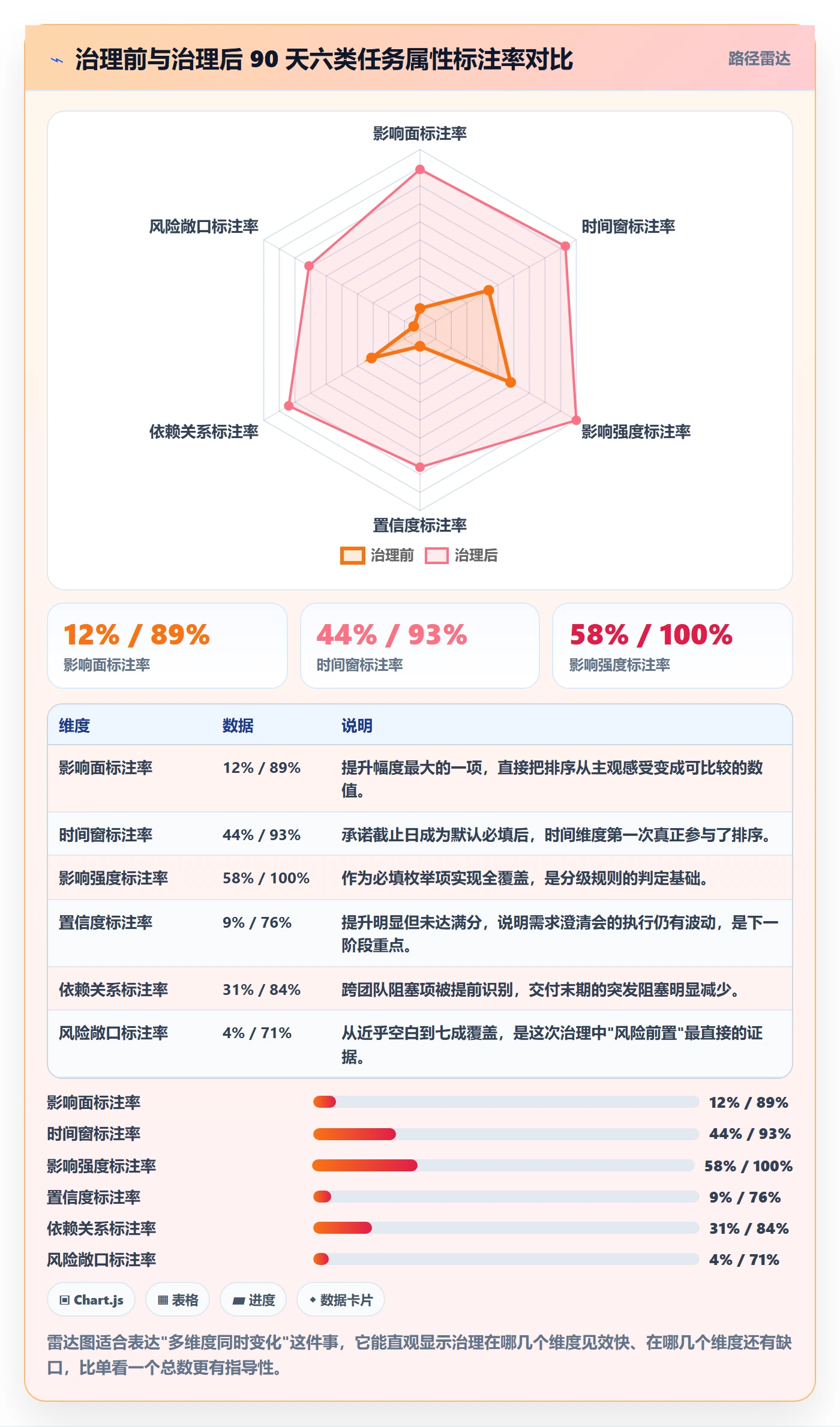

3. 上线 90 天后的数据

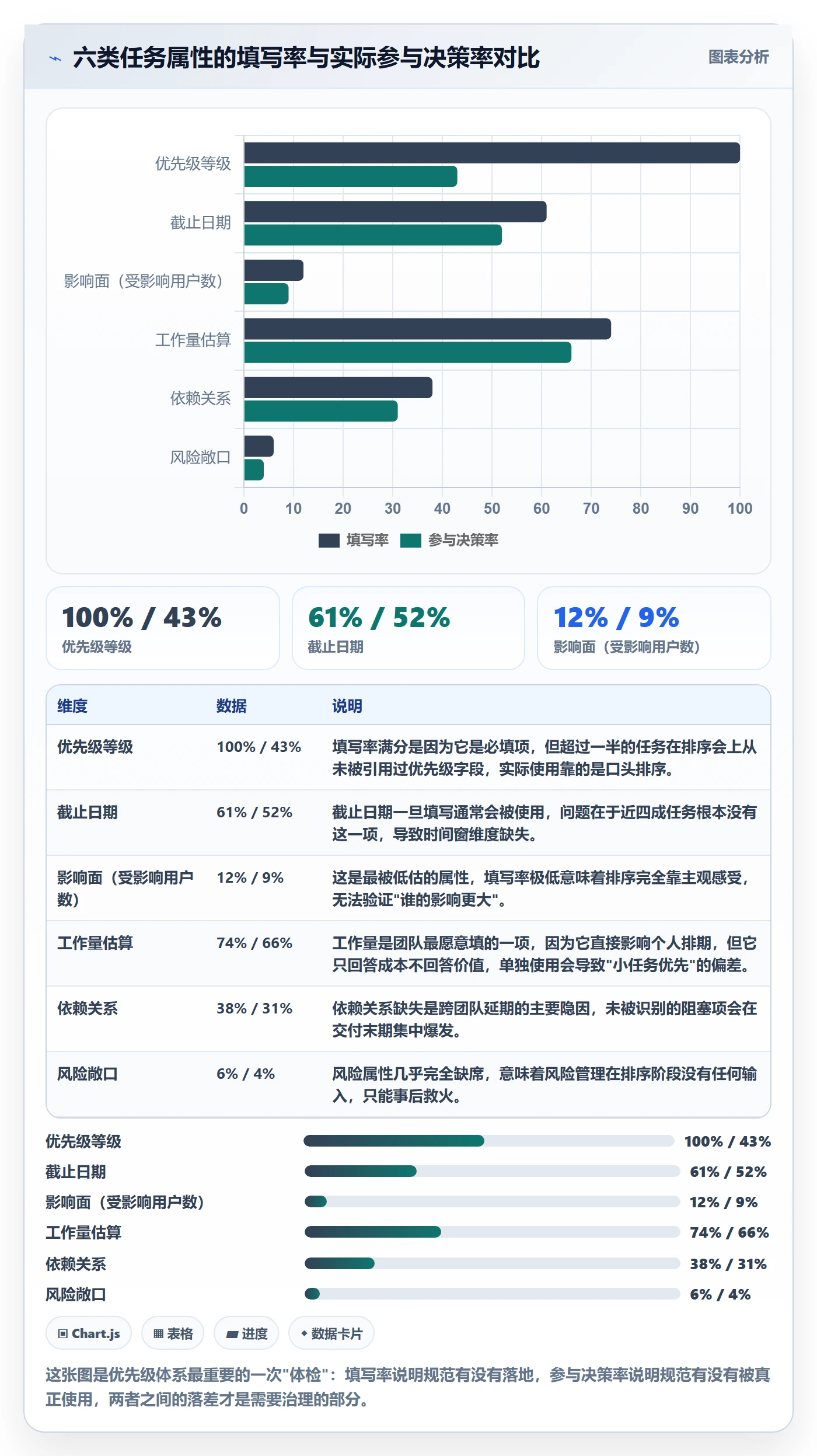

治理前我埋了一个基线测量,覆盖六类任务属性的标注率,治理后第 90 天做了同口径复测。这张雷达图是最能说明问题的:

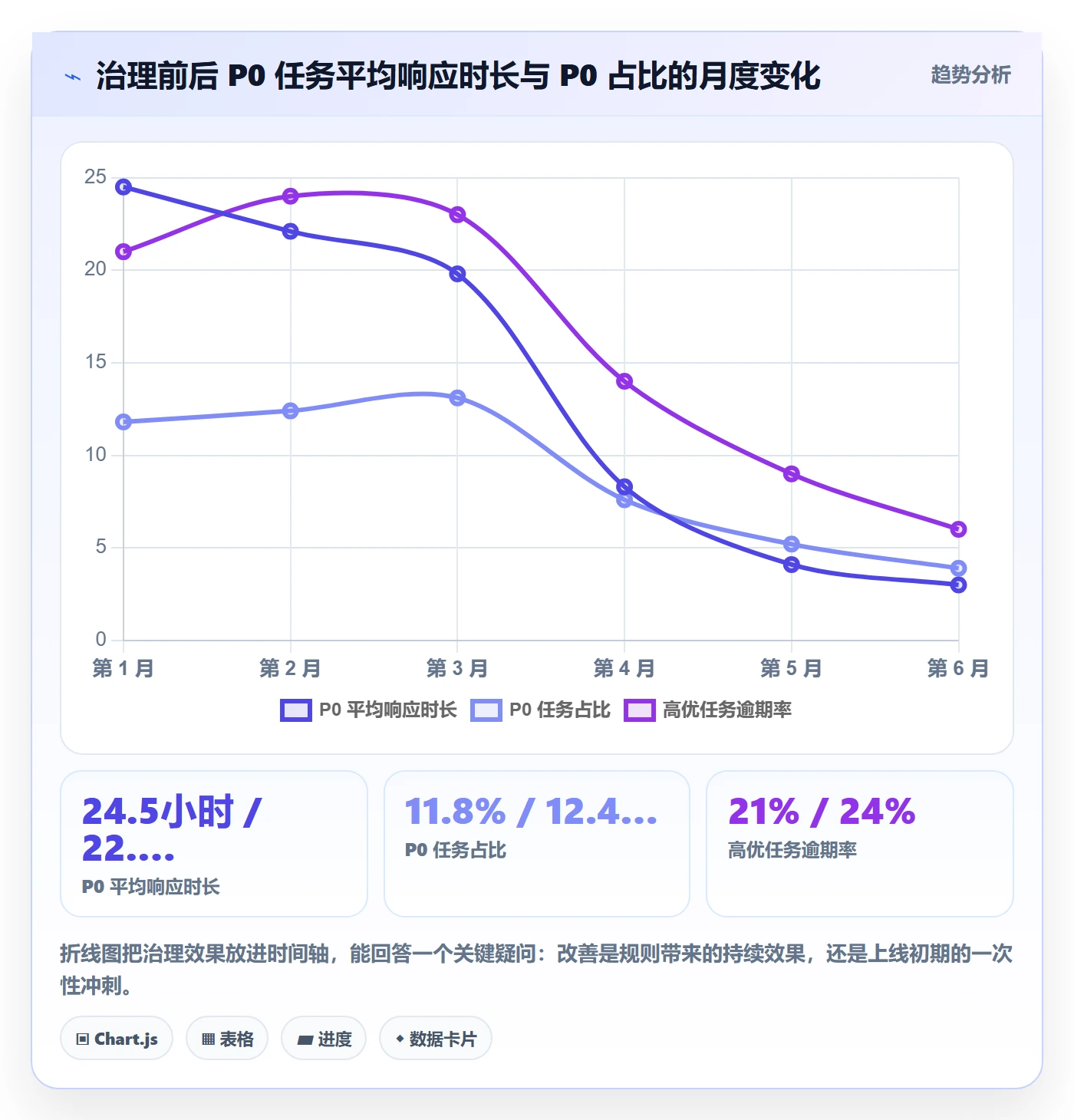

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

再来看时间序列。治理前三个月的 P0 平均响应时长在 20 小时以上波动,治理后第 2 个月开始进入个位数区间,第 3 个月稳定在 3 小时左右。同期 P0 占比从 12% 降到 4% 附近。

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

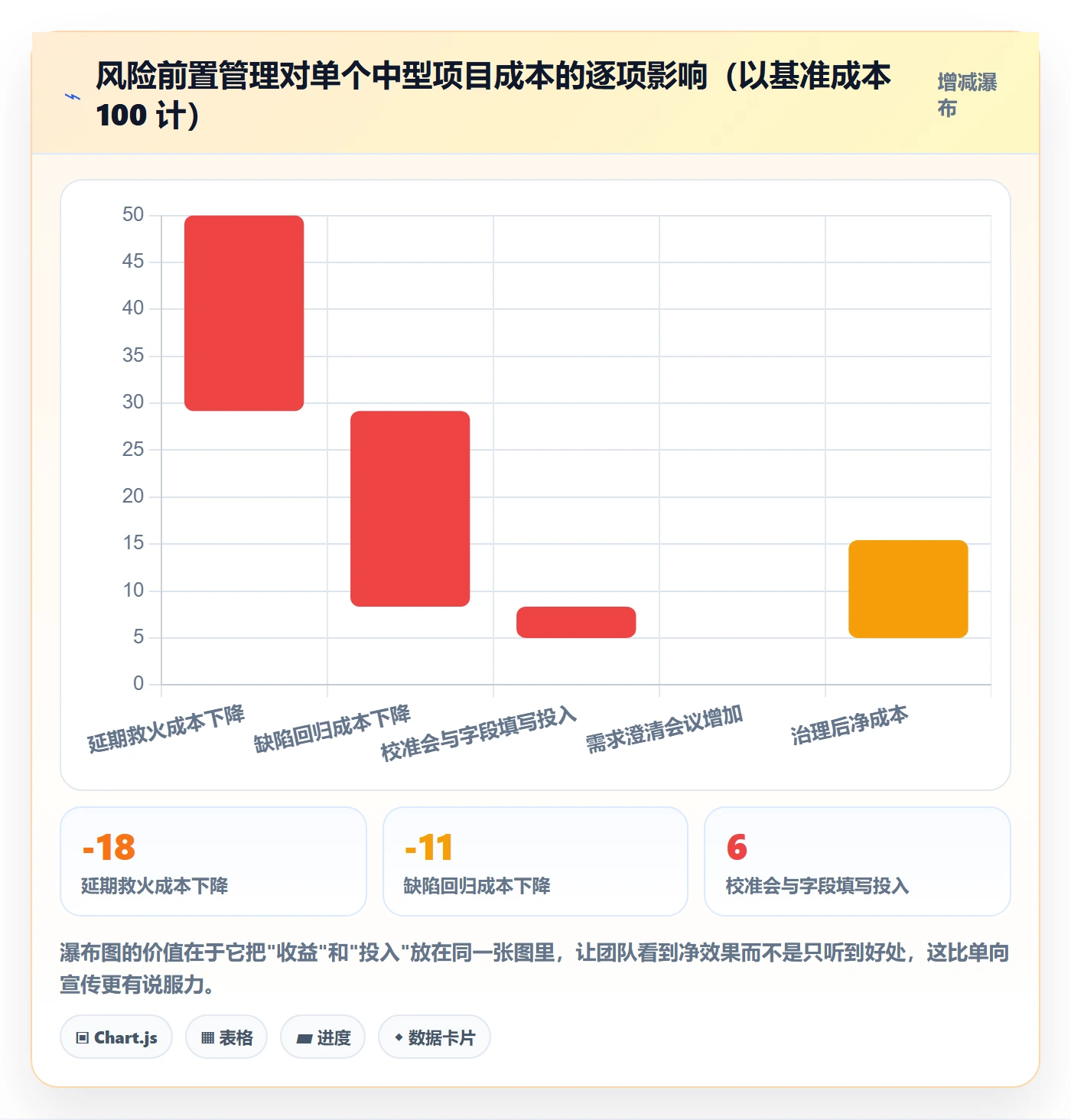

4. 我没预料到的两个副作用

副作用一:填写负担前移,短期任务创建时间上升。治理后前六周,任务平均创建耗时从 1 分 40 秒上升到 3 分 10 秒。这不是小数字,按每天 180 条任务算,等于每天多投入约 4.5 人时。我们用了三周时间优化模板默认值和批量导入,最终降到 2 分 20 秒。

副作用二:一部分"长期没人管"的任务被规则筛出来了。强制分布上线后,有 76 条任务因为拿不到 P0/P1 名额、又不属于 P2/P3 而卡在中间。这批任务后来被证实是"伪需求",其中 41 条直接关闭。规则的价值有时候不是让事情变快,而是让不需要的事情消失。

六、不同规模组织的行动建议

同一套骨架,不同规模的组织要填不同的参数。下面四条建议是我在 20 人、80 人、200 人、800 人四种组织里各验证过一次的版本。

1. 20 人以下团队:把拍板依据写下来就行

不要上评分公式,不要搞强制分布。你需要的只有三件事:一个统一的优先级字段(P0-P3 足够)、一句明确的分级标准(比如"P0 是服务不可用")、一个每周 15 分钟的对齐动作。

这类团队的真实风险是"规则写在创始人脑子里",所以最关键的动作是把每次临时插队的原因记录下来。连续记一个月,你就能提炼出你们真正的排序依据。

2. 50 到 200 人团队:先统一语言,再谈模型

这个阶段最大的痛点是跨团队不认账。行动顺序应该是:先把"P0 是什么"写成组织级定义并冻结,然后合并重复字段,最后才引入影响面和时间窗。

我的经验是不要一上来就上六维模型,先把字段从 6 个砍到 2 个,运行一个月再加。一次性给太多字段,团队会用"随便填"来对抗。

3. 200 到 1000 人组织:靠工具强制,不靠自觉

这个规模必须依赖平台的必填、联动和自动化能力。我见过太多组织把规范写成漂亮的 wiki 文档,然后期待 500 个人自觉遵守,结果三个月后字段闲置率超过一半。

可执行的做法是:优先级由属性推导、P0/P1 强制挂风险属性、逾期自动升级提醒。像 PingCode 这类主要面向中大型企业及 100 人以上组织的平台,在权限分层、字段联动和私有化部署上的支持比较完整,适合把规则内置到流程里,而不是留在文档里。

4. 1000 人以上多项目组织:分开治理,不要一把尺子

到了这个规模,"统一优先级"往往是伪命题。更现实的做法是保留组织级的定级原则(什么算 S1),但允许各业务线自定义权重和强制分布比例,然后用统一的口径做跨线汇总。

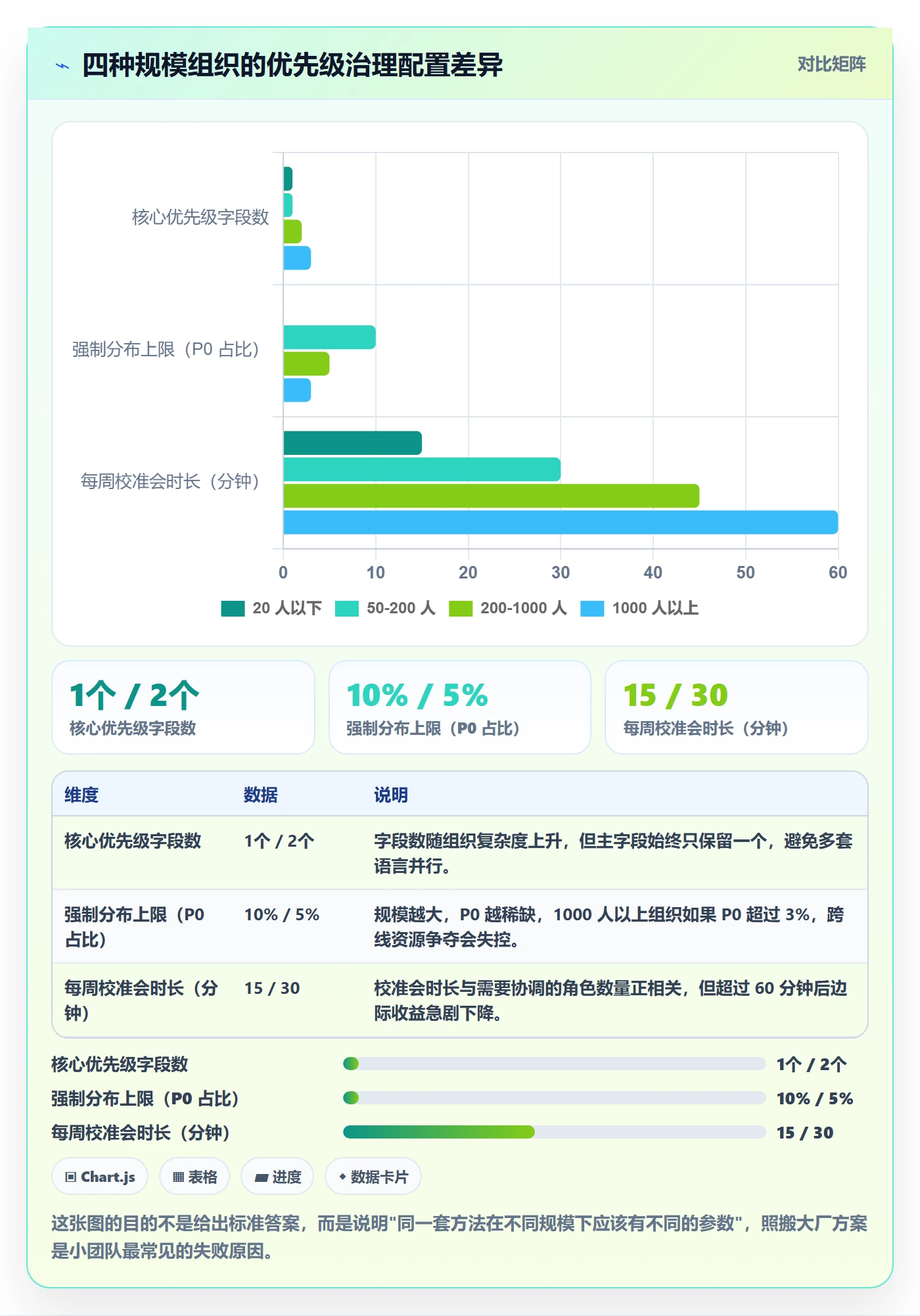

下图是四种规模组织在字段数量、强制分布严格度、校准会频率和风险属性覆盖要求上的推荐配置差异。

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

七、必须面对的五个取舍

前面讲的都是"怎么做",这一节讲"做了要付什么代价"。我在推行过程中被问得最多的就是这些权衡问题,这里给出我的实际选择和理由。

1. 属性字段数量 vs 录入成本

这是最硬的约束。我的实测数据是:每增加 1 个必填字段,任务平均创建时间增加约 18 秒。按日均 180 条任务计算,每天多投入 54 分钟,一个月约 20 人时。

我的取舍是:必填字段不超过 5 个,其余全部设为选填,但选填字段一旦被填写就进入统计。这个设计的好处是既控制了成本,又让愿意填的人贡献了数据。我们不追求 100% 完整率,追求的是关键字段在关键任务上的完整率,P0/P1 任务的关键字段完整率要求 100%,P3 任务不做要求。

2. 强制分布 vs 团队自治

强制分布一定会引来抵触,尤其是当某个团队真的遇到"三个都是 P0"的时候。我的处理是设置一个例外机制:允许团队申请突破上限,但必须在下次校准会上说明突破原因,并记录在案。

实际运行下来,申请突破的团队每季度不超过 2 个,而且一旦需要公开说明,大多数团队会自己先做一轮筛选。规则的价值不在于禁止例外,而在于让例外变得有成本。

3. 集中管控 vs 快速响应

集中式优先级管控的好处是资源调配统一,坏处是响应慢。我在 800 人组织里试过全集中模式,一次 P0 定级需要经过三级审批,平均耗时 6 小时,其中真正的决策时间不到 20 分钟。

后来改成"分级授权":S1 级(资金、合规、生产中断)由值班负责人 15 分钟内直接定级,事后补审;S2 级走日常流程;S3/S4 不允许占用紧急通道。这个改动的效果非常直接,响应时长从 6 小时降到 40 分钟以内。

4. 实时更新 vs 批量校准

有人主张优先级应该实时反映变化,我的看法是:只有 P0 需要实时,其余批量处理。如果所有优先级都实时更新,团队会陷入"永远在重排"的状态,反而没有时间做事。

我在治理中明确了一条:P0 可以随时升级,随时进入队列;P1 及以下只在每周校准会上调整。限制重排的频率,本身就是一种资源保护。

5. 风险透明 vs 信息噪声

把风险写出来会让很多人不安,尤其是当风险项涉及"可能做不完"的时候。但我的观察是:风险透明的短期成本是焦虑,长期收益是惊喜减少。

为了让透明不变成噪声,我设了一个门槛:只登记"发生概率超过 30% 且影响达到 S2 以上"的风险,其余风险放在团队内部记录,不进入组织级看板。下图是我们统计的前置风险识别带来的成本变化。

优先级管理指南:项目成员如何做好任务属性,风险控制全流程

八、把优先级变成可以复盘的数据

回到开头那个躺了 11 天的 Bug。如果当时那个字段里写着"受影响订单数 3,000+""承诺截止日 3 天后""可能失效点:支付网关超时判断逻辑",它根本不可能在 P2 待上 11 天。优先级失控的本质,是决策所需的信息从未被结构化地采集过。

我想强调三个我认为最容易被低估的判断。第一,优先级管理的主要产出是"被放弃的清单",不是"排在最前面的清单"。第二,风险必须前置到排序阶段,用属性参与计算,而不是等它变成事故后再开会。第三,任何字段设计都要先算录入成本,一个没人填的完美模型,价值为零。

如果你打算在这周就开始动手,我建议按下面这个顺序推进,不要跳步:

  1. 先做一次体检。把当前所有和优先级相关的字段列出来,统计填写率和实际引用率,找出那个"填写率 100%、引用率 43%"的字段。
  2. 砍到 1 个主字段。合并所有重复语义,把剩下的字段冻结为只读快照,不再进入新任务模板。
  3. 加两个属性。影响面(受影响用户数)和时间窗(承诺截止日),先只加这两个,运行一个月。
  4. 设一条硬规则。P0/P1 任务必须填写可能失效点、预警信号、应对预案,说不出来的一律降级。
  5. 开一场 45 分钟校准会。只过四件事:新增高优是否符合阈值、本周降级了什么、高优是否逾期、新增了哪些风险。
  6. 记录第一批误判案例。无论是该升没升,还是升了却没影响,都记下来,它们是你下一轮规则调整最好的输入。

最后一句实话:这套方法不会让你的团队立刻变快,它首先会让你看到有多少事其实是没必要做的。看到这一点会有点难受,但这是让优先级真正开始起作用的起点。能说清楚"为什么它在它前面",团队才真正拥有了一套可以复盘的决策系统,而不是一堆颜色不同的标签。

常见问题解答(FAQ)

1. 任务优先级到底按什么标准排,才能不靠“谁嗓门大”?

我们团队十来个人,每次排期会上大家都说自己那块最急,最后往往变成谁催得凶谁先做。我也试过用四象限法,但落到具体任务上还是拿不准该放哪里,想找一个能落地、不用吵架的判断口径。

把“感觉”换成可打分的口径:影响面(涉及用户量或模块数,1-5分)乘以阻塞度(有多少任务在等它,1-5分)再乘以时间敏感度(有无对外硬承诺,1-5分),最后除以预估工作量(人日)。按得分排序,前20%强制进本周,中间60%排队,后20%挂回待办池每周复盘一次。

关键是三个维度都要用事实填:影响面看工单量或埋点,阻塞度看依赖它的任务数,时间敏感度只看有没有写进合同、对外公告或合规期限,“领导提的”不算硬承诺,要单独走插单流程。我们这么改之后,排期会从平均60分钟压到25分钟,争议从争谁更重要变成对打分依据的讨论。

2. 任务属性到底该设置哪些字段,填多细才够用又不成为负担?

我们之前在一个项目管理平台里给任务加了十几个字段,结果没人认真填,两周后数据全烂了,筛选统计全不可信。现在想重新设计,但分不清哪些字段是真必要的,哪些只是看着专业其实没用。

字段分两类。一类是决策字段,必须填且要能筛能排序:优先级(枚举4到5档,不要用1到100的连续值)、截止时间、负责人、依赖关系(被谁阻塞、阻塞了谁)、状态(必须包含“已阻塞”这一档)。另一类是描述字段,选填:验收标准、影响范围、风险备注。判断标准只有一条:这个字段会不会被用来做排序、筛选或复盘统计?

不会就直接删掉。再配两条例线:优先级只允许负责人和项目经理修改,其他人走评论申请;状态切换必须附一句“下一步动作和责任人”,不允许只改状态不写动作。字段越少越硬,数据才越可信。

3. 项目风险怎么才能做成全流程控制,而不是出事之后才救火?

我们项目每次都是延期之后才开会复盘,一查发现风险其实早就有人察觉,只是没人往上说。我想把风险管理做成一套固定流程,但不确定从哪几步做起、每步谁负责、做到什么程度才算到位。

按识别、评估、登记、跟踪、关闭五步走,每步都要有明确产出物。识别放在每周固定15分钟的风险会上,人人可提,但必须写成“如果某条件发生,就会导致某后果”,不能只写“有风险”;评估用概率(高中低)乘影响(工期、成本、质量)打分,只把高影响项升级处理;

登记进风险登记册,字段包括责任人、触发信号、应对方案、复查日期;跟踪就是在每周例会上照着登记册过一遍,只看状态有没有变化;关闭必须有明确结论,已消除、已发生并处理、或转为不处理并写明理由,三者选一。

另外加一条触发式升级:任何成员一旦看到触发信号,24小时内直接上报,不用等下一次例会,这条比流程本身更能救命。

4. 优先级天天在变、各方不停插单,怎么稳住排期不失控?

我们这边一周能被插三四次需求,原定任务被推着往后挪,做到一半又被打断,团队怨气很大。我理解业务确实有变化,但总得有个边界,想知道怎么设计规则才不会把节奏彻底冲散。

核心是给变更设定成本,而不是禁止变更。三个机制配合用:一是插单配额,每周只留1个插单名额,超出就进下周评估池,逼需求方自己排序;二是冻结期,进入本周执行的任务除非触发硬承诺变更否则不改优先级,改了就得在下周补回来;三是每一笔插单都要同时标出被换下去的任务,让决策者看见代价,而不是“加活不减活”。

同时永远留10%到20%的缓冲工作量给突发,别把排期排满。数据上盯两个指标:每周插单次数和被中断任务数,如果连续两周插单超过2次,那就不是执行问题,而是需求入口没统一,得回到需求评审环节去治。

核心关键词

读者评论

莫
莫子涵

看完最有感触的是“优先级要能被机器读取”。我们团队去年也把六个优先级字段砍成一个,但砍完之后发现,跨部门协作时对方根本不认我们的P0定义,最后还是靠开会吵。字段统一容易,定义统一难。另外强行要求影响面必填,一线客服经常填0,因为不知道受影响用户数,这种数据反而会误导排序。

莫
莫舒然

风险敞口填写率6%这个数据太真实了。我们平台也有风险字段,但没人愿意填,因为填了就意味着要跟踪、要负责,而且填了也不一定影响排期。文章说风险是优先级的输入,逻辑对,但执行时如果没有配套的免责或激励,最后还是会变成事后补录。想问问作者,强制风险字段后,一线执行者的抵触怎么解决?

欧
欧阳可欣

%任务贡献72%延期”这个帕累托结论让我有点警觉。我们团队也做过类似统计,但高优池延期多,很可能是因为高优任务本身就更复杂、依赖更多,而不是标签通胀。如果直接把高优池砍掉,可能只是把延期转移到了别的池子。另外20人以下团队靠创始人拍板,虽然不透明,但决策质量往往比复杂规则高,小团队引入双阈值反而增加沟通成本。

文章包含AI辅助创作:优先级管理指南:项目成员如何做好任务属性,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360819
