去年冬天,我帮一家 900 人的智能硬件公司做 PMO 诊断。翻开他们最新的 Sprint 看板,137 个工作项里有 46 个卡在“待分派”列,平均滞留 11 天。PMO 负责人跟我说,他每天早上要花 90 分钟做“人岗匹配”,把任务挨个拖到某个工程师名下,然后祈祷这个人这周不会被别的项目抽走。

同一个月,我去了另一家 300 人的 SaaS 公司。他们的看板上有一个叫“待认领池”的泳道,任何人可以在里面挑任务,规则写在看板顶部:每人同时最多认领 3 个、48 小时未启动自动回流、复杂任务需要两人结对认领。跑了一个季度,任务平均流转周期从 9.2 天降到 5.6 天。

两家公司的差别不在工具,也不在人,而在一个被大多数 PMO 忽略的设计问题:任务到底是“派”下去的,还是“被认领”的?这篇文章围绕《认领管理方法大全:PMO任务分派实操方法落地清单》这个主题,把我过去几年在十几家中大型组织里踩过的坑、跑过的数据和能直接抄的规则,一次性讲清楚。

一、核心结论:认领管理是把“分派权”下放,同时把“规则权”收紧

先说结论。认领管理不是让团队自由发挥,而是把 PMO 从“人岗匹配”这个最耗时、最容易出错的环节里解放出来,换一种方式管住结果。

1. 认领制解决的是“匹配效率”,不是“管理懒政”

派单制的假设是:PMO 比执行者更清楚谁适合干什么。这个假设在 30 人以下、任务类型单一的团队里成立;一旦超过 100 人、同时跑 5 个以上项目,PMO 的信息优势就迅速衰减。

PMO 掌握的是“岗位、职级、项目排期”这类静态信息,而真正决定任务能不能快速完成的,是“这个人昨天刚做完类似的模块”“那个人手上的依赖今天下午会解封”这类动态信息。动态信息在团队成员自己手里,不在 PMO 手里。

认领制的本质,是把“静态信息匹配”换成“动态信息匹配”。

2. 认领必须配四个硬约束,少一个就会失控

我见过太多团队把认领做成“抢单”,结果能力强的忙死、能力弱的闲着,任务完成质量断崖式下跌。问题不在认领本身,而在于只学了一半。

完整的认领机制必须同时具备四个约束,缺一不可:

  • 就绪度约束(Definition of Ready):没写清验收标准的任务不允许进认领池,避免“抢到手才发现做不了”。
  • 资格池约束(Skill Match):任务标注技能标签,只有通过该技能认证的人可见、可认领。
  • WIP 限额约束(Limit):每个人同时持有的认领任务数有上限,超过后看板不再展示新任务。
  • 时效回流约束(TTL):认领后规定时间内未启动或未推进,自动退回认领池并降低原认领人优先级。

这四个约束合起来,才是“认领管理”;只有前两个或只有第三个,那叫“抢单”或者“排队”。

3. 认领和派单不是替代关系,是分层关系

我的判断是:认领制适合“可拆解、可并行、技能可标注”的执行类任务;派单制适合“强协作、强保密、强时效”的关键路径任务。成熟组织不会二选一,而是按任务类型分层。

下面这组数据来自我在 3 家 200-900 人研发组织中做的 12 周对照观察,属于样本推演性质,但方向性结论在多个组织里反复出现。

认领管理方法大全:PMO任务分派实操方法落地清单

二、背景与真实场景:为什么 PMO 从派单转向认领

认领制突然变热,不是因为它新,而是因为组织规模上去之后,派单制的边际成本开始失控。

1. 派单制失效的三个典型场景

(1)多项目交叉,PMO 排期失真

当一个工程师同时被 3 个项目共用,PMO 排期表上写的是“投入 50%”,实际执行时谁都说不清这 50% 是哪几天。任务派下去,人却被别的项目拉走,PMO 只能反复重排。

(2)任务颗粒度变细,分派次数爆炸

一个 40 人迭代里,工作项数量常常到 200-300 个。如果每个都要 PMO 手动指派,一天 100 次以上的拖拽操作,既不可持续,也无法保证公平。

(3)技术栈异构,PMO 不懂细节

前端、后端、数据、算法、嵌入式同时存在时,PMO 很难判断“这个数据清洗任务到底该给 A 还是 B”。派错了,返工成本比不派还高。

这三点叠加,就是很多 PMO 开始寻找认领机制的真实起点。

2. 我观察到的四个触发点

组织从派单转向认领,通常不是主动设计,而是被下面四件事逼出来的:

  1. 关键人员离职,PMO 发现自己根本不知道任务底数。
  2. 季度复盘时发现 30% 以上的任务存在“事实上的重复认领”或“无人负责”。
  3. 跨部门协作项目中,接口任务的等待时间占到总工期的一半以上。
  4. 团队规模跨过 100 人,PMO 人数却没有增加,分派成为瓶颈。

3. 认领池的真实运行曲线

认领池不是“越小越好”。我用过一个诊断指标:认领池存量/团队人均吞吐量,这个比值低于 1 时,任务一到就被抢走,成员会为了“占坑”乱认领;高于 5 时,任务积压严重,认领动力反而下降。

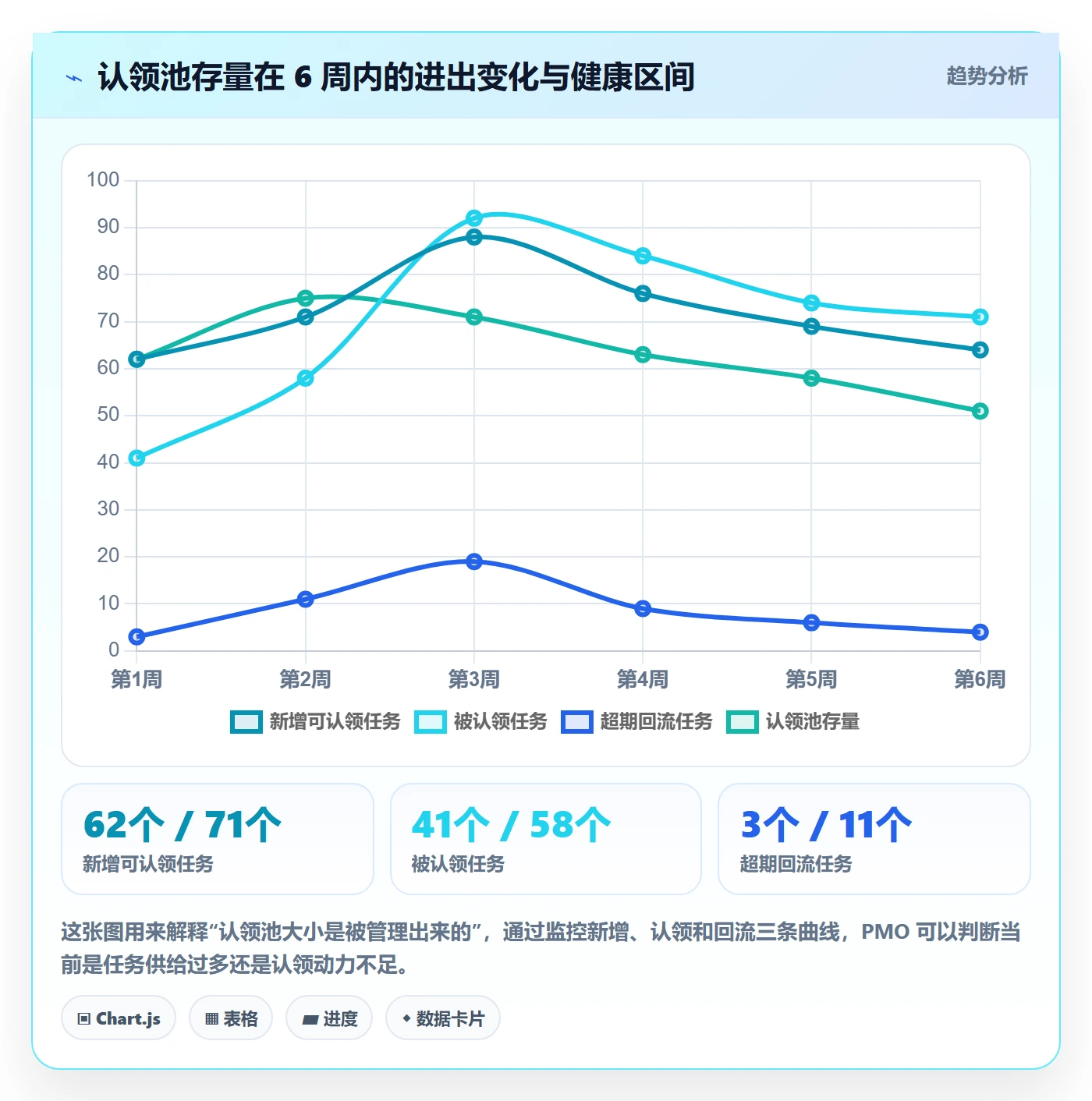

比较健康的区间是 2-3。下面这张图是某 300 人研发中心在 6 周里认领池的进出变化。

认领管理方法大全:PMO任务分派实操方法落地清单

三、拆解常见误区:认领失败的六个真实原因

下面六个误区,是我在落地辅导中见过频率最高的。每一个都会单独把认领制拖垮。

1. 误区一:认领=民主,谁想干谁干

认领不是投票。它需要一个明确的资格门槛:任务带技能标签,人的技能标签来自认证记录或历史交付记录,而不是自评。

我见过一个团队让所有人自由认领,结果一个刚入职两周的新人认领了核心支付链路改造,理由是“想挑战一下”。这不是认领制的问题,是资格池缺失。

2. 误区二:认领=甩锅,PMO 不再负责

恰恰相反,认领制下 PMO 的责任更重了。原来 PMO 负责“把任务分出去”,现在要负责四件事:保证任务进池前是就绪的、维护技能与资格矩阵、监控兜底和回流、处理认领冲突。

认领制把 PMO 从“分配者”变成“市场设计者”。分配者的工作量随任务数线性增长,市场设计者的工作量随规则复杂度增长。这是规模化组织的唯一出路。

3. 误区三:没有 WIP 限额,认领变成抢零食

WIP 限额不是效率约束,是质量约束。一个人同时持有 5 个以上未完成任务时,上下文切换成本会吃掉大部分产出。

我的经验基准是:单人并行认领上限 = 2(复杂任务)+ 1(简单任务/缺陷修复)。超过这个数,任务完成时间的方差会明显变大。

4. 误区四:认领后没有时效,任务变僵尸

“认领了但没开始”是认领制最隐蔽的失效模式。它让任务在报表上看起来有主,实际上没人动。

必须设置两级时效:认领后 24 小时内必须将状态推进到“进行中”;48 小时未推进自动回流,并记录认领人。回流次数本身就是一个很有效的团队健康度指标。

5. 误区五:把认领当成自组织,忽略依赖管理

认领解决的是“谁做”,不解决“什么时候能做”。如果任务的依赖没解除就放进认领池,认领人只能空等,最终变成新一轮阻塞。

所以认领池要分两层:可执行池(依赖已解除)和预备池(依赖未解除,可见但不可认领)。这个设计能显著降低“认领后卡住”的比例。

6. 误区六:全量任务一起放开认领

正确做法是分批放开。先放开缺陷修复、配置变更、文档补齐这类低耦合高确定性的任务;稳定运行 4 周后,再放开功能开发类任务;架构重构、跨系统集成这类强依赖任务,建议长期保留派单或结对认领。

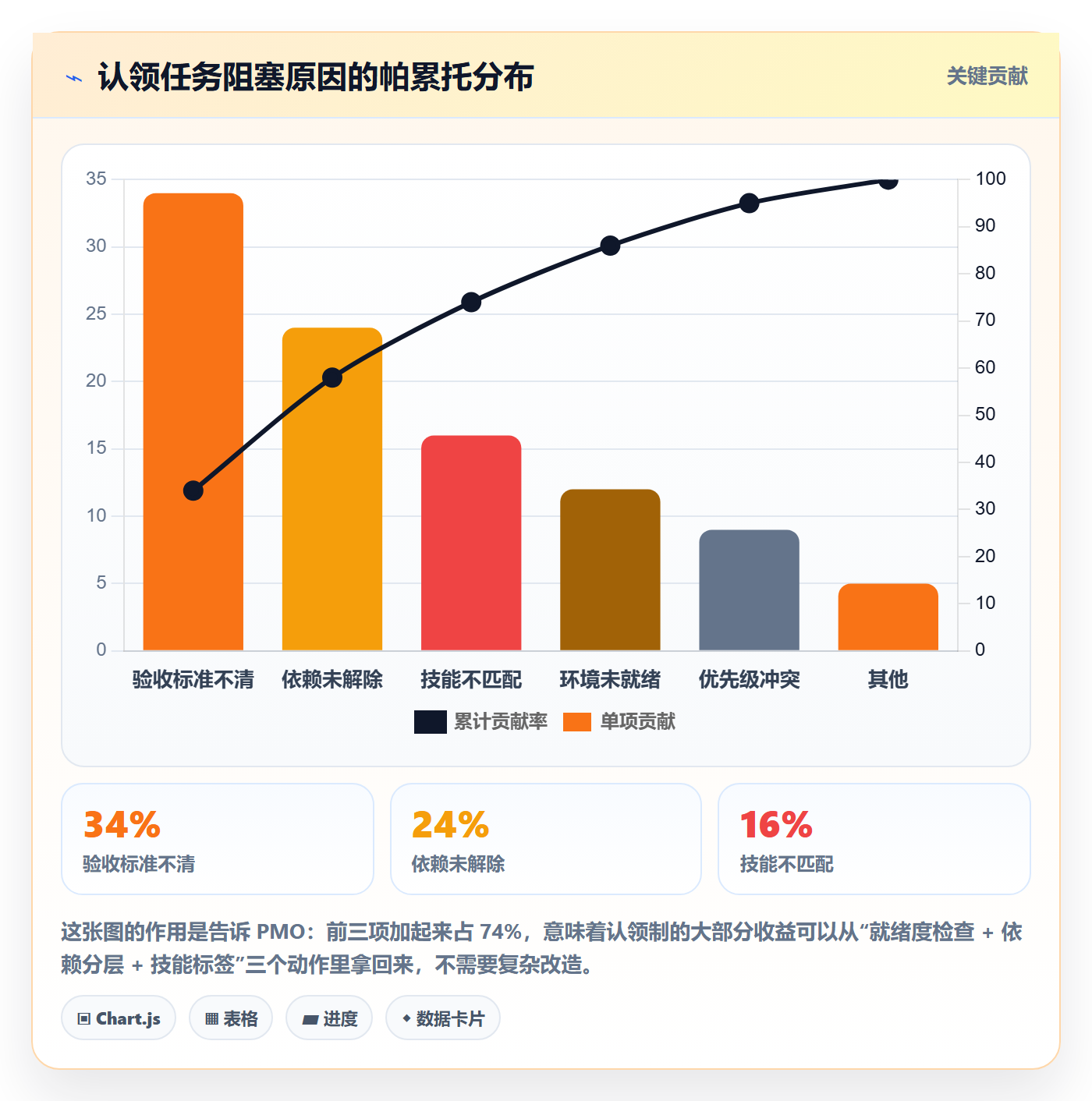

下面这张帕累托图是我从 5 个团队、约 1,800 条认领记录里统计出的阻塞原因分布。

认领管理方法大全:PMO任务分派实操方法落地清单

四、专业判断逻辑:任务该不该认领,用五维评估

不是所有任务都适合认领。我用一套五维打分法来判断,这套方法在多个组织里做过分组验证,结论比较稳定。

1. 五个评估维度

维度 判断问题 权重 高分特征
验收清晰度 是否能用 3 句话说清“做完是什么样” 30% 有明确验收标准与示例
可拆解度 能否拆成 1-3 人天内的独立单元 25% 天然可并行,接口清晰
技能覆盖度 团队里有多少人具备该技能标签 20% 覆盖人数 ≥ 3
依赖独立度 是否依赖未完成的上游工作 15% 无外部前置依赖
业务紧急度 延期是否会触发关键路径风险 10% 非关键路径,可容忍小幅延期

2. 评分公式与阈值

把五个维度按 1-5 分打分,加权求和后得到可认领性得分。我的经验阈值是:

可认领性得分 = 0.30 × 验收清晰度
+ 0.25 × 可拆解度

+ 0.20 × 技能覆盖度

+ 0.15 × 依赖独立度

+ 0.10 × 业务紧急度

得分 ≥ 4.0 → 直接进入可执行认领池

0 ≤ 得分 < 4.0 → 进入预备池,补齐条件后再放开
得分 < 3.0 → 走派单或结对认领,由 PMO 或技术负责人指定

这套打分不需要每次都人工算。在工具里配置好字段和公式,任务创建时自动出分,PMO 只需要处理 3.0-4.0 这个灰区。

3. 三种认领模式的选择

(1)全开放认领

所有符合资格的人都能看到并认领。适合缺陷修复、文档补齐、测试用例编写这类低耦合任务。优点是速度快,缺点是容易出现“高手不抢、新人抢不动”。

(2)限额认领

在全开放基础上加 WIP 上限和优先级权重,任务按优先级分批次释放。适合功能开发类迭代任务,是目前中大型团队最主流的形态。

(3)定向认领

只对特定技能组或特定人员开放,但仍然是“本人主动认领”而非“被动指派”。适合架构重构、核心链路改造、安全合规类任务。定向认领保留了认领的主动性,同时控制住了风险。

认领管理方法大全:PMO任务分派实操方法落地清单

4. 认领资格池怎么建

资格池是认领制最容易被跳过、也最容易出问题的一环。我的建议是三级技能标签:

  • L1 可独立执行:能独立完成任务并通过验收,可认领常规任务。
  • L2 可主导:能拆解任务、指导他人,可认领复杂任务并结对带人。
  • L3 可评审:能定义验收标准、审核他人产出,可认领高风险任务。

标签的升级依据是历史交付记录,不是自评也不是职级。这一点很关键,我见过太多团队把技能标签直接等同于职级,结果 P7 被认领到一组 P5 的活,而真正合适的人因为职级低看不到任务。

下面这张气泡图展示了任务复杂度与认领率的关系。

认领管理方法大全:PMO任务分派实操方法落地清单

五、具体案例与数据观察:300 人研发中心的 12 周认领实验

下面这个案例是我参与最深的一次落地,客户是一家 300 人规模的研发中心,其中研发 210 人,分布在 12 个小组,同时跑 7 条产品线。工具侧他们用的是一套支持私有化部署的研发管理平台,PingCode 就是这类平台里常见的选择,最终他们也把主流程迁到了 PingCode 上。

1. 实验背景与初始数据

启动前,他们的基线数据是这样的:任务平均流转周期 9.2 天,任务首次响应时长 14.5 小时,一次验收通过率 61%,PMO 每周用于分派协调 9.5 小时。更麻烦的是,跨组任务的等待时间中位数达到 4.1 天。

2. 我们在平台上做的五件事

(1)建立可执行池与预备池

把原来的“待分派”列拆成两个泳道。依赖未解除的任务进预备池,可见但不可认领。上线第一周,预备池里 41% 的任务在补齐条件后转入可执行池。

(2)配置必填的就绪度字段

任何任务要进可执行池,必须填完三个字段:验收标准、技能标签、预估工作量。这三个字段做成必填,不填就无法拖入认领池。

(3)设置分层 WIP 限额

按人员分组设置限额:普通成员同时最多 3 个,小组技术负责人最多 4 个,同时必须有 1 个位置留给阻塞清理。这个“留 1 个位置”的规则是这次实验里最反直觉、但最有效的一条。

(4)上线认领时效与自动回流

用平台自动化规则实现:认领后 24 小时未推进到“进行中”发提醒,48 小时未推进自动退回认领池,并给原认领人加一个“延迟启动”标记。

下面是这次实验里实际使用的自动化规则配置示例。不同的项目管理工具语法会有差异,但字段和动作结构基本一致,稍作映射就能迁移。

rule: claim_recycle_and_ranking
trigger: work_item.claim_expired

condition:

field: work_item.state

in: [待认领, 已认领未启动]

field: claim.timestamp

older_than: 48h

actions:

action: unassign

action: add_label

value: 回流待认领

action: set_field

field: 认领权重

value: "{{ original_weight + 0.2 }}"

action: append_comment

value: "任务已回流,原因:认领后 48 小时未启动"

action: notify

target: [team_channel, pmo_dashboard]

action: increment_field

field: 认领人延迟启动次数

target: "{{ previous_assignee }}"

(5)建立认领日报与红黄灯

每天上午 10 点自动推送一份认领日报,包含四项指标:可执行池存量、超期回流数、人均在办任务数、当日前三阻塞原因。团队只在红灯时开会,黄灯和绿灯不占用会议时间。

3. 12 周后的数据变化

指标 第 0 周(基线) 第 4 周 第 8 周 第 12 周
任务平均流转周期(天) 9.2 7.8 6.3 5.6
首次响应时长(小时) 14.5 8.1 4.4 3.2
一次验收通过率 61% 66% 73% 78%
超期回流占比 , 14.2% 8.6% 4.9%
PMO 每周分派协调耗时(小时) 9.5 6.8 3.9 2.1

需要说明的是,第三周出现过一次明显的倒退:超期回流占比冲到 19%。原因是 WIP 限额刚上线,很多人不习惯“不能接新任务”,一度集中认领再放弃。我们调整了两件事后回落:一是把限额从 2 提到 3,二是把回流提醒从“48 小时一次”改成“24 小时提醒 + 48 小时执行”。

认领管理方法大全:PMO任务分派实操方法落地清单

4. 没成功的部分:高复杂度任务依然认领不动

必须诚实地说,这次实验在复杂度 4-5 分的任务上是失败的。架构重构类任务 12 周内的认领率只有 18%-23%,最终还是靠两位技术负责人结对承接。

后来我们复盘出的原因是:这类任务的“认领收益”不明确,做完不会被记多少功劳,做砸了责任很大。所以制度上要配套:高复杂度任务的认领需要单独计入技术影响力评估,而不只是计入交付量。没有这一条,认领制在高端任务上永远推不动。

5. 工具侧的三个落地细节

平台选择会显著影响认领制的落地成本。这次实验用的是 PingCode,几个细节值得单独说:

  • 私有化部署:研发中心涉及硬件底层代码,数据不能出内网,PingCode 的私有化部署方案直接满足了合规要求,这一点在选型时是硬门槛。
  • 平滑迁移:他们原来用的是 Jira,历史工作项、状态机、自定义字段都做了映射迁移,迁移过程中保留了约 2 年的历史数据,避免“新系统上线等于历史断层”。对中大型组织来说,Jira 平滑迁移能力是能不能替换的关键。
  • 自动化规则与字段公式:就绪度必填、WIP 限额校验、48 小时自动回流这三条规则,全部在平台内配置完成,没有走外部脚本。这直接决定了规则能不能被非技术人员维护。

PingCode 主要服务中大型企业及 100 人以上组织,这个定位和认领制的适用范围高度重合,因为认领制的价值只有在任务量足够大、人员足够多、分派成本足够高的时候才显现出来。

认领管理方法大全:PMO任务分派实操方法落地清单

认领管理方法大全:PMO任务分派实操方法落地清单

六、不同情况下的行动建议

认领制没有标准答案,只有适配。下面按团队规模和业务类型给出可执行的起点建议。

1. 30 人以下团队:不要急着上认领制

这个规模下,派单制的沟通成本极低,认领制反而会引入额外的规则学习成本。如果一定要试,只做一件事:把“待分派”列改成“可自取”列,允许成员自己挑任务,保留 PMO 最终确认权。

2. 30-100 人团队:从限额认领开始

这个区间是认领制的甜蜜点。建议动作:建立可执行池、配置三项必填就绪度字段、设置 WIP 限额 3、上线 48 小时回流。预计 6 周内可以看到响应时长明显下降。

3. 100-500 人团队:必须分层,且必须有资格池

这个规模下,全开放认领一定会出问题。建议动作:按技能标签建 L1/L2/L3 资格池;任务按可认领性得分分流到可执行池、预备池、定向池;WIP 限额按角色区分;建立认领日报。

PingCode 这类面向中大型企业的平台在这个阶段价值最明显,因为规则数量会快速增加,平台化的字段、自动化、权限和看板能力决定了规则能不能被维护住。

4. 500 人以上团队:认领制要和组织结构挂钩

这个规模下,认领制不再是团队级机制,而是资源配置机制。建议动作:把认领率、回流率、技能池覆盖率纳入部门级健康度指标;设立跨部门的“内部人才市场”,允许成员跨组认领任务并计入绩效。

5. 平台型/运维型团队:优先做“事件认领”

这类团队的任务天然适合认领,告警、工单、缺陷修复都是标准化、可并行、时效敏感的类型。建议直接上全开放认领 + 优先级排序 + 15 分钟响应 SLA,不需要复杂的资格池。

6. 项目型/交付型组织:认领与派单并行

交付型项目的关键路径任务有严格的时间窗口,不适合放手认领。建议做法是:非关键路径任务全部认领,关键路径任务由项目经理定向认领(指定 2-3 名候选人,谁先接单谁负责),超过 4 小时无人接单自动转为指派。

七、不同情况下的取舍

认领制的每一次落地,本质都是在几组矛盾里做选择。下面是我认为最需要提前想清楚的五组取舍。

1. 速度 vs 匹配度

全开放认领速度快、匹配度低;定向认领匹配度高、速度慢。选择依据是任务的可逆性:错了能快速改的,选速度;错了要付出高代价的,选匹配度。

2. 公平感知 vs 效率最优

纯粹按能力分配任务,效率最高但公平感知最差,长期会引发“能者多劳不多得”的怨气。我的建议是公开规则:容量按能力分配,收益按难度加权。让规则透明,比让分配绝对平均更重要。

3. 透明度 vs 心理安全

认领制天然带来高透明度,谁认领了、谁回流了,全都可见。这在提升责任感的同时,也可能让部分成员因为怕公开失败而不敢认领复杂任务。对策是把“回流次数”纳入团队指标而不是个人考核,把失败重构为“任务设计问题”。

4. 管理成本 vs 成员自主性

规则越细,管理成本越高,成员自主性越低。有一个很实用的判断方法:如果一条规则连续 4 周没有触发任何一次实际动作,就删掉它。我见过太多团队把规则越堆越多,最后没人记得为什么有这些规则。

5. 工具约束 vs 制度约束

能写进工具的规则,一定要写进工具。靠人记忆的规则,坚持不过三周。但工具也不能解决所有问题,比如“技能标签怎么升级”“高复杂度任务怎么激励”,这些是制度问题,需要在考核和晋升机制里落地。

6. 什么时候必须回到派单

三种情况必须回到派单:一是任务涉及安全合规或客户数据,需要明确责任主体;二是任务在关键路径上,延期会击穿交付承诺;三是任务长期无人认领且已影响业务。这三类情况下,认领制的收益远小于风险。

认领管理方法大全:PMO任务分派实操方法落地清单

八、30 天落地清单:可以直接照着做

如果你打算在下个迭代周期启动认领制,下面这份四周清单可以直接用。每一周只有一个核心目标。

1. 第 1 周:定义与盘点

  1. 盘点当前所有任务类型,按“可拆解度 + 技能分布”分为三类,确定哪些先开放认领。
  2. 定义就绪度标准:至少包含验收标准、技能标签、预估工作量三个必填字段。
  3. 拉出技能矩阵初稿:按 L1/L2/L3 三级标注,依据近 6 个月的实际交付记录。
  4. 确定基线数据:任务流转周期、首次响应时长、一次验收通过率、PMO 分派耗时。

2. 第 2 周:规则与工具配置

  1. 在看板中拆出“可执行池”和“预备池”两条泳道。
  2. 配置就绪度字段为必填,不满足条件的任务无法进入可执行池。
  3. 设置 WIP 限额,建议初始值 3,按角色微调。
  4. 配置认领时效规则:24 小时提醒、48 小时自动回流。
  5. 配置认领日报,固定每天上午推送一次。

3. 第 3 周:小范围试运行

  1. 选择 1-2 个团队、只放开复杂度 1-3 分的任务。
  2. 每天记录超期回流清单,逐条归因,不要只看数量。
  3. 第 3 天和第 7 天各做一次 30 分钟快速复盘,只讨论规则是否需要调整。
  4. 观察是否出现“集中认领再放弃”现象,如果有,检查 WIP 限额是否过松或任务优先级是否不清。

4. 第 4 周:扩大与固化

  1. 把试运行结论固化为书面规则,明确什么任务走认领、什么任务走派单。
  2. 扩大到全部执行类任务,保留定向认领通道给高风险任务。
  3. 把认领率、回流率、技能池覆盖率纳入周度健康度看板。
  4. 确定下一次复盘时间,建议 4 周后,不要每周都复盘。

九、常见问题

1. 认领制会不会导致重要任务没人认领?

会,而且这是必然的。解决方式不是取消认领制,而是给重要任务加“认领权重”,提高优先级分值、计入技术影响力评估、或者直接走定向认领。纯靠自觉的认领制在重要任务上从来没成功过。

2. 认领制和敏捷里的“自组织团队”是一回事吗?

不是。自组织讲的是团队自己决定怎么做;认领制讲的是团队自己决定谁来做。前者是方法的自主权,后者是任务的分配权。两者经常一起出现,但机制上完全可以分开。

3. WIP 限额应该设多少?

我的经验值是 3,复杂任务多的团队设 2,缺陷运维类团队可以设到 4。判断标准是:如果人均在办任务数长期超过 4,且任务完成周期明显拉长,说明限额设高了。

4. 认领制需要什么样的工具支持?

至少要支持四件事:自定义字段与必填校验、看板泳道分组、基于时间的自动化规则、权限与技能组管理。中大型组织还要考虑私有化部署和从既有系统(例如 Jira)的平滑迁移能力,因为规则和数据的连续性直接决定了迁移后认领制能不能继续跑。

5. 认领制的效果多久能看出来?

响应速度通常 2-3 周就能看到变化,流转周期需要 6-8 周,一次验收通过率则要 10-12 周。如果 4 周内所有指标都没变化,大概率是就绪度字段没真正落地,任务只是换了个池子放。

6. 认领制和派单制能同时用吗?

应该同时用。我的建议是比例控制在 7:3 左右,约七成执行类任务走认领,三成关键路径或高风险任务走派单或定向认领。全量认领和全量派单,在 100 人以上的组织里都会出问题。

十、结论与下一步

写到这里,我想把最核心的一句话再重复一次:认领管理的难点从来不在“让谁来认领”,而在“什么样的任务才有资格被认领”。把就绪度、资格池、WIP 限额、时效回流这四件事做扎实,认领制会自动运转;少任何一件,它都会退化成抢单或者甩锅。

另一个常被忽略的判断是:认领制不会减少 PMO 的工作时间,只会改变工作内容。从这次 12 周实验来看,PMO 每周净省下的时间不到 2 小时,但 7.6 小时都投在了规则设计、阻塞清理和数据分析上,这才是 PMO 真正该做的事。

如果你准备动手,我建议下一步只做三件事:第一,用本文的五维评估表给现有任务打一遍分,看看有多少任务真的适合认领;第二,检查你的看板里有没有“可执行池”和“预备池”的区分,如果没有,先拆出来;第三,把 WIP 限额设成 3,跑两周,记录超期回流率。

两周之后你会拿到一份属于自己的数据。那份数据比任何方法论都更能告诉你,认领管理在你的组织里到底能走多远。

常见问题解答(FAQ)

1. 认领制和指派制到底该怎么选,PMO凭什么定这个规矩?

我们团队二十来号人,之前一直是组长直接派活,结果有人闲有人忙,怨气挺大。领导让我这个刚接手PMO的人出一版认领方案,可我又怕一刀切改成认领后,紧急任务没人接、出了事找不到责任人。到底什么情况下该认领、什么情况下必须指派?

别把两者当对立选项,按任务属性分四类做路由判断。第一类,紧急且影响线上或客户交付、必须有唯一责任人的,直接指派,认领只会浪费协调时间;第二类,技能门槛高、只有一两个人能做的,指派为主,但可以挂出来让其他人认领协作位;

第三类,同质化程度高、可并行、谁做差别不大的(比如常规测试用例补全、数据清洗、文档整理),全部走认领;第四类,跨模块协作任务,采用指派主R加认领协作者的双轨模式。

落地时给每条任务补三个字段:责任人类型(指派/认领)、技能标签、紧急度,然后在项目管理平台里用筛选视图把待认领池单独拉出来,指派类任务不进池子。判断口径很简单:如果这个任务晚一天交付会造成对外承诺违约,就别认领;如果晚一天只是内部节奏变化,就大胆放出来认领。

建议先拿一个迭代做灰度,认领池只放第三类任务,观察两到三个迭代的认领率和交付准时率再扩大范围。

2. 任务颗粒度拆到多大,挂出去才有人愿意抢?

我们第一次推认领,池子里挂了一张卡片写着“完成用户中心重构”,挂了一整周没人点,我一度怀疑是不是认领制根本不适合我们。后来我把它拆成七八个小任务,当天就被抢光了。所以到底拆到多细才合适,拆太细会不会管理成本反而更高?

按单人工作量给一个硬口径:认领型任务的颗粒度控制在0.5到2人日,最好不要超过3人日。我观察过几个团队,超过5人日的任务认领率会明显掉下来,因为大家算不清要投入多少、也不知道做完算不算完成。

另外两个比颗粒度更关键的条件:一是必须有可验证的验收标准,写成“完成后由谁、用什么方法、看到什么结果算通过”,比如“测试同学跑通登录模块全部回归用例且零阻塞”,而不是“优化登录体验”;

二是按交付物拆而不是按动作拆,拆成“接口联调完成”“灰度环境验证通过”这类有明确终点的块,而不是“写代码”“改bug”这种没有边界的动作。给你一个检验方法:任务挂出去之前,随便拉一个符合技能标签的同事,让他用一句话说出“做完什么样算完成”,说不清就说明还没拆到位。

至于管理成本,一个迭代内一个人手上同时挂3到5张认领卡是合理区间,超过8张就该合并,否则每天站会光对状态就耗掉了。

3. 任务挂出去没人认领,PMO该怎么兜底才不伤士气?

最尴尬的场景我遇到过:池子里三个任务挂了两天没人动,deadline就在眼前,最后只能硬性指派给某个人,那个人当场就有点情绪,觉得凭什么是我。我不想每次都用行政命令收场,但又不能让任务真的延期,PMO在这个节点上到底该做什么?

设计三层兜底机制,关键是让兜底变成规则而不是临时拍脑袋。第一层是认领窗口期,任务进池子后给一个明确时限,比如一个工作日,窗口期内任何人认领都算正常;

第二层是超时提醒加定向邀约,超时后在项目管理平台自动通知任务池关注人和技能标签匹配的同事,由组长一对一问“这个任务卡在哪、需要什么支持”,很多时候不是不愿意接,而是任务描述让人看不懂或者依赖不清楚;第三层才是指派,但指派必须留下“被动指派”标记,并在复盘时归因。

归因要分三种:任务本身太重或太模糊、价值和激励不清晰、确实人手不够,这三类的解法完全不同,前两类改流程,第三类才需要加人或调范围。数据口径上盯两个指标:认领率(认领数除以进池任务总数)和被动指派率。认领率长期低于60%,基本可以判定是拆解质量或激励设计出了问题,这时候去批评员工积极性是没有意义的;

被动指派率控制在20%以内算健康。另外补一句,认领率要按任务难度分层看,否则一堆简单任务会把整体数字撑得很好看。

4. 怎么防止有人专抢简单任务刷数量,或者抢了就烂尾?

我们推认领一个季度后出现了两种人:一种每天抢一堆半小时就能搞定的活,数量遥遥领先;另一种抢的时候很积极,抢完两三天不动,问就是“在做了”。结果看板上的数字特别漂亮,实际交付一塌糊涂。认领制是不是必然导致这种博弈?有没有办法在工具层面约束住?

这是认领制的经典副作用,靠自觉解决不了,必须上三个机制。第一是难度分级加权计分,给任务打S、A、B三档并配系数,比如3、2、1,考核和看板都按加权分而不是任务条数统计,抢简单任务刷数量立刻就失去意义;分档标准要写清楚,比如S档是需要跨模块设计或影响对外交付的,别让人自己随口定。

第二是在制品上限,也就是WIP限制,规定每人同时处于进行中的认领任务不超过3条,想接新的必须先关掉或交回一条,这一条能同时压住刷数量和占坑不动两种情况。

第三是承诺时间加自动回流,认领时必须填一个预计完成时间,超过一定时长没有任何状态更新(比如48小时),任务自动回到待认领池并记录一次释放,释放次数进入个人透明度视图。工具层面,在某项目管理平台里通常可以用自定义字段做难度系数、用WIP校验做认领拦截、用定时规则做超时回流,这三件事都不需要写代码。

最后提醒一个判断角度:如果超时回流的人次集中在少数几个人身上,那是个人习惯问题,做一对一沟通;如果普遍发生,那就是任务拆解或优先级冲突的问题,先别急着改考核。

核心关键词

读者评论

苏
苏天佑

我们团队去年试过认领池,最大的卡点不是WIP限额,而是文里说的第一条,就绪度。验收标准不清占了34%我完全信。但现实是产品经理根本腾不出时间把验收标准写细,最后变成PMO替他们补,等于把分派省的90分钟又还回去了。这个前置成本文章里提得偏轻,落地时反而最容易被低估。

邹
邹依诺

周、3家组织的对照观察,方向性我认,但这类前后对比很难排除同期的其他变量,通常上线认领制的同时还一起做了就绪度治理和依赖梳理,流转周期从9.2降到5.6天有多少算认领本身的功劳,说不清。另外响应时长从14.5小时到3.2小时,也可能只是看板从被动接收变成主动拉取带来的可见性变化。

武
武雨桐

五维打分自动出分听着很美,实际在项目管理平台里要先把验收标准、可拆解度、技能标签都做成结构化字段,还要写自动化规则。字段一多,成员创建任务时就随便勾,分最后就不准了。技能矩阵的维护更是长期人力成本,没人持续更新的话,资格池约束很快形同虚设。

文章包含AI辅助创作:认领管理方法大全:PMO任务分派实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364366

赞 (0)
飞飞飞飞
批量分配最佳实践:PMO任务分派流程优化,常见问题
上一篇 32分钟前
转交管理方法大全:PMO任务分派流程优化落地清单
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
