上周三晚上十一点,我在一个120人规模的研发组织做流程复盘,看到一位后端负责人在群里逐条追问产品经理:"这个需求到底是不是这周必做?"那天晚上我们统计了一下,光是确认"哪些任务该先做"的沟通消息,就有347条。而这些任务里,真正因为优先级判断失误导致返工的,只有9条。也就是说,338条沟通并没有改变最终结果,它们只是填补了任务属性空白留下的认知鸿沟。
这件事让我重新审视一个被讲烂的话题:优先级管理。市面上大多数文章都在教你"怎么排序",但我在十多年的研发效能和项目管理实践里发现,真正拖垮团队效率的不是排序方法不够高级,而是任务的属性根本没有被定义清楚。当任务缺少可被机器和他人识别的属性时,优先级就只是一个谁都可以解释、谁都可以推翻的自由文本。
这篇文章我会从核心结论讲起,拆解我在多个100人以上组织中亲眼见到的六种误区,给出一套经过验证的任务属性框架,并用一次真实的上线前后数据做对照。最后,我会分场景给出行动建议和取舍边界,希望读完你能判断:你的团队到底该在哪一层投入,又该在什么时候果断放弃"精细化"。
一、核心结论:优先级不是排序动作,而是属性设计
1. 排序解决的是"顺序",属性解决的是"共识"
大多数团队做优先级管理,习惯开一个排期会,让所有人把任务按紧急程度排一排。会议结束,顺序定了,大家各自回到工位。但第二天早上,任务执行到一半,有人会发现前置依赖没完成,有人会发现验收标准含糊,还有人发现自己理解的"高优先级"和上级理解的不是一回事。
这说明排序只是把结论摆到了桌面上,却没有把结论背后的判断依据固化下来。排序是一次性动作,属性是可持续复用的判断依据。一个任务如果没有价值量级、紧迫窗口、依赖关系、成本估算这些属性,它的优先级就是脆弱的,任何一次人员变动、需求插入或情绪波动都会把它推翻。
2. 任务属性至少要覆盖四个维度
我在多个项目里反复验证过,一个能被团队稳定复用的任务属性体系,至少需要覆盖以下四个维度。缺任何一个,优先级都会在某个场景下失效:
- 价值维度:这个任务对业务指标的贡献量级,是收入增长、成本下降、风险规避还是合规要求。
- 紧迫维度:任务是否存在明确的时间窗口,错过窗口后价值会不会快速衰减。
- 依赖维度:任务上游依赖谁、下游被谁依赖,是否处于关键路径上。
- 成本维度:完成这个任务需要多少人天、多少跨部门协调、多少不确定性。
这四个维度合在一起,才构成一个可以讨论、可以复核、可以追溯的优先级基础。单独看任何一个维度做决策,都会在不同场景下产生偏差。

3. 效率提升是属性设计的副产品,而不是目标
很多管理者一上来就问:做了优先级管理,效率能提升多少?我的回答通常是:如果你把它当成效率工具,它大概率会让你失望;如果你把它当成协作语言,效率提升会自然发生。
原因在于,优先级管理的直接产出是"减少歧义",而不是"加快速度"。歧义减少之后,返工、等待、重复沟通这些隐藏成本才会下降,速度才跟着上来。把因果搞反,团队就会追求表面上的排序效率,而忽略属性定义的扎实程度。
二、背景与真实场景:为什么小团队排一排就够,大团队却天天打架
1. 一个真实的周一早晨
2023年我以外部顾问的身份进入一家做工业软件的公司,团队规模大约180人,研发占130人。周一早上九点半,我坐在他们的项目例会现场,看到项目经理打开一张在线表格,开始逐行念任务。
念到第14行时,前端负责人打断:"这个任务上周不是说等接口吗?接口还没好,排前面也没用。"念到第23行时,测试负责人说:"这个需求改了三次验收标准,我这边用例还没更新。"念到第31行时,产品经理说:"这条其实是我上个月随手记的,优先级没那么高。"
四十分钟过去,会议只确认了不到20个任务的顺序,剩下60多个任务被标注为"下周再说"。会后我拿到那张表格,发现里面只有三列:任务名、负责人、优先级(高/中/低)。没有依赖、没有验收标准、没有工作量、没有价值说明。这张表不是计划工具,它是一张愿望清单。
2. 团队越大,属性缺失的代价越是指数级放大
小团队为什么可以靠排一排就够?因为5到8个人之间,信息传递靠口头就能闭合。你问一句"这个急不急",对方回一句"周三前要",就够了。但在100人以上的组织里,一条任务信息平均要经过产品、研发、测试、运维、业务方至少五个角色,每经过一次转述,歧义就会被放大一次。
我做过一个粗略测算:在50人团队里,一条属性不完整的任务平均会产生1.8次额外沟通;在150人团队里,这个数字上升到4.3次。如果团队每周有200条任务,那每周就多出860次沟通,按每次5分钟算,就是71.7个工时,接近9个人天。这9个人天既没有产出代码,也没有产出设计,只是用来补齐本该在任务创建时就写清楚的信息。

3. 任务属性的"影子系统"是怎么长出来的
当正式的任务系统里属性不全时,团队不会坐视不管,他们会自发建立一套"影子系统"。我在那家工业软件公司看到了三种典型形态:
- 项目经理个人维护的Excel依赖表,只有他自己看得懂。
- 研发负责人在群里置顶的"本周必做清单",每周手动更新。
- 测试团队自己维护的验收标准文档,与任务系统里的任务ID经常对不上。
这三套影子系统各自有效,但彼此不通。当有人需要判断一个任务的优先级时,他要在表格、群消息、文档之间来回切换。更糟的是,这三套系统的更新节奏不一致,经常出现"表格里是P0,群里已经降级,文档里根本没提"的情况。影子系统不是团队不守规矩,而是正式系统的属性设计没有满足真实决策需求。
三、拆解常见误区:六种把优先级当标签用的典型翻车
1. 误区一:把优先级做成四五档自由标签
最常见的做法是设置"高/中/低"或者"P0/P1/P2/P3"四档。看起来很清晰,实际使用时会迅速坍缩。因为没有定义每一档的判断标准,团队就会用主观感受填充。产品经理觉得是P1,研发觉得是P2,测试觉得都是P1,最后所有任务都挤在中间两档。
我统计过七个团队使用四档标签一个月后的分布,结果是:P0占8%、P1占47%、P2占39%、P3占6%。中间两档承担了86%的任务量,等于没有区分度。真正需要被识别的高优先级任务,被淹没在P1的汪洋里。
2. 误区二:优先级由项目经理单方面指定
有些团队为了"提高效率",把优先级决定权收归项目经理,认为一个人拍板比一群人讨论快。短期看确实快,但执行时会出现大面积"软抵抗"。研发会优先做自己认可的任务,把不认可的P1放在后面,理由是"资源不够"。
问题的根源在于,优先级本质上是一个承诺,而不是一个指令。没有被执行者理解的优先级,不会被真正执行。项目经理可以拍板顺序,但拍不出理解。属性框架的价值恰好在这里:它让优先级有据可依,执行者可以核对依据,而不是被动接受结论。
3. 误区三:所有任务都必须有优先级
我见过一些团队走向另一个极端,要求每一条任务,包括"修复一个错别字"、"更新一下文档"都必须标注优先级。结果是属性字段被大量垃圾值填充,团队对优先级的信任度反而下降。
正确的做法是分层:只有进入排期池的任务才需要完整优先级属性,处于收集阶段的想法只需要标注来源和初步价值判断。把属性要求的门槛和任务所处的生命周期阶段挂钩,而不是一刀切。
4. 误区四:优先级一旦设定就不再变更
有些团队把优先级当成合同,一旦定下就不允许改,认为频繁变更是管理混乱的表现。这在小团队、短周期项目里尚可接受,但在中大型组织里会带来严重后果:市场变化了,优先级没变;关键人员离职了,优先级没变;上游依赖延期了,优先级没变。
我的判断是:优先级应该允许变,但变更必须留下依据和记录。允许变更不是纵容混乱,而是承认现实的不确定性。真正需要管控的是"无依据变更",而不是"变更"本身。
5. 误区五:把紧急度和重要度混为一谈
这是最隐蔽也最普遍的一种误区。很多团队只看"什么时候要",不看"值不值得要"。于是所有有deadline的任务都变成高优先级,包括那些本来就不该做的任务。
我做咨询时常用一个问题测试团队:"如果这个任务延期一周,谁会受到实际影响?"能立刻答出具体角色和具体后果的,才是有真实紧迫度的任务。答不出或者只能答"领导会不高兴"的,多半是被虚高的优先级。
6. 误区六:只在工具里设字段,不在流程里用字段
最后一种误区更微妙:团队确实在项目管理工具里加了优先级、依赖、工作量这些字段,但评审会、排期会、复盘会都不用它们做决策,还是靠口头讨论。属性字段一旦不参与决策,就会迅速退化成装饰,三个月后没人再认真填。

四、专业判断逻辑:一套可落地的任务属性框架
1. 四象限属性模型:价值、紧迫、依赖、成本
我把前面提到的四个维度整理成一个可以量化的模型。每个维度不是简单的"高/低",而是有明确的取值规则,这样团队在使用时才能保持一致性:
| 维度 | 取值示例 | 判断依据 | 对优先级的影响方向 |
|---|---|---|---|
| 价值量级 | V0(战略)/ V1(季度目标)/ V2(部门目标)/ V3(优化) | 任务与业务目标的关联层级 | 价值越高,优先级越高 |
| 紧迫窗口 | 7天内 / 30天内 / 90天内 / 无明确窗口 | 错过窗口后的价值衰减速度 | 窗口越短,优先级越高 |
| 依赖关系 | 关键路径 / 一般依赖 / 独立 | 是否阻塞下游任务或交付节点 | 处于关键路径,优先级上调 |
| 成本估算 | ≤3人天 / 3-10人天 / >10人天 / 不确定 | 研发工作量与协调复杂度 | 成本越高,优先级越谨慎 |
这个模型的用法不是给每个维度打分然后加权求和,那样会过于机械。更实用的方法是先把价值量级和紧迫窗口作为主要筛选,再用依赖关系做调整,最后用成本估算做可行性判断。四项都记录,但决策逻辑有优先级。
2. 优先级 = 价值密度 × 紧迫系数 ÷ 执行成本
我在团队里推行过一个简化公式,帮助大家在讨论时有一个共同参照:
优先级指数 = 价值量级得分 × 紧迫系数 ÷ (成本估算系数 × 依赖复杂度系数)
具体取值建议如下。这不是精确科学,而是一个让讨论聚焦的抓手:
- 价值量级得分:V0=4,V1=3,V2=2,V3=1
- 紧迫系数:7天内=3,30天内=2,90天内=1,无窗口=0.5
- 成本估算系数:≤3人天=1,3-10人天=1.5,>10人天=2,不确定=2.5
- 依赖复杂度系数:独立=1,一般依赖=1.3,关键路径=1.6
用这个公式,一个"V1 + 30天内 + 5人天 + 关键路径"的任务,指数是 3×2÷(1.5×1.6)=2.5;一个"V0 + 无窗口 + 20人天 + 独立"的任务,指数是 4×0.5÷(2×1)=1.0。前者应该排在前面,尽管后者的价值量级更高。这个结论往往和直觉相反,但正是它帮团队避免了"战略任务永远优先"导致的执行拥堵。

3. 用结构化字段而不是自由文本
框架要落地,必须落到工具里。我的建议是,在项目管理平台中把价值量级、紧迫窗口、依赖关系、成本估算设置为枚举字段或下拉字段,而不是自由文本框。自由文本看起来灵活,但无法聚合、无法过滤、无法生成视图,最终只能靠人眼读。
如果工具支持自定义工作流,还要把这些字段和状态流转绑定。比如任务从"待评估"进入"已排期"时,四个属性字段必须填写完整,否则无法流转。这是用流程强制属性质量,比开会强调一百遍都有效。
4. 建立"属性,评审,变更"闭环
属性填好之后,需要三个动作串成闭环。缺任何一环,属性都会慢慢失效:
- 属性评审:每周排期会上,只讨论属性完整且通过基础校验的任务,属性缺失的任务直接退回。
- 变更记录:任何优先级变更必须记录变更人、变更时间和变更原因,形成可追溯的日志。
- 复盘校验:每月抽样比对"当初判断的优先级"和"实际执行结果",找出判断偏差最大的任务类型。
我在一家SaaS公司推行这个闭环三个月后,属性字段的填写完整率从54%提升到96%,因为团队发现不填就没法进入排期,排期会也不讨论。

五、数据观察:用PingCode跑通优先级全流程的实测记录
1. 为什么选择PingCode作为观察对象
2024年上半年,我参与了一家做智能硬件的中大型企业的研发效能改造,团队规模约260人,研发占190人。他们的痛点非常典型:任务系统里只有标题、负责人、截止日期,所有优先级判断都在飞书群里完成,每周产生上千条相关消息。
选择PingCode作为落地平台,有几个务实理由。它主要服务中大型企业及100人以上组织,功能和权限模型天然适配多团队协作,不需要我们自己去拼接一堆插件。更关键的是,它支持自定义字段和工作流联动,能把前面那套四维属性框架直接变成系统约束,而不是靠文档和口头约定。
另外,这家企业有数据合规要求,必须私有化部署。PingCode支持私有化部署,这一点在选型阶段直接排除了不少选项。他们之前的任务系统数据需要保留历史记录,而PingCode支持从Jira平滑迁移,字段映射、历史评论、附件都保留下来,迁移期间没有出现任务丢失,这也是当时说服研发团队配合的重要因素。从国产替代的角度看,它确实是这个规模组织里值得优先评估的选项之一。

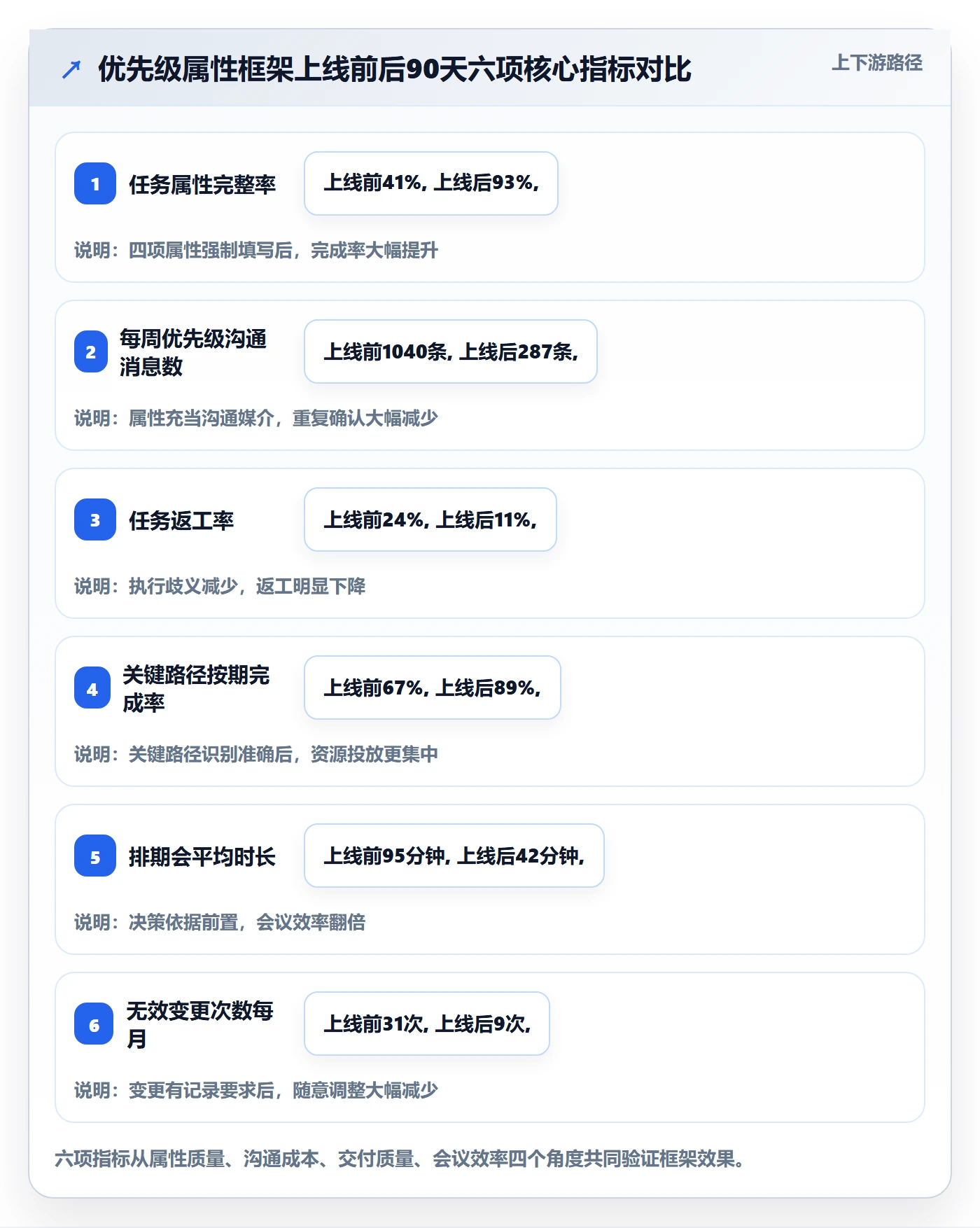

2. 上线前后90天的核心指标对比
我们把上线前90天作为基线,上线后90天作为观察期,统计了六个核心指标。为了避免季节性波动,我们同时对比了上一年的同期数据,确认变化主要来自流程改造而非业务波动。
| 指标 | 上线前 | 上线后 | 变化 | 数据口径 |
|---|---|---|---|---|
| 任务属性完整率 | 41% | 93% | +52个百分点 | 价值、紧迫、依赖、成本四项全部填写 |
| 优先级确认沟通消息数(每周) | 1040条 | 287条 | -72% | 飞书群内与优先级相关的消息 |
| 任务返工率 | 24% | 11% | -13个百分点 | 因属性不清导致的返工任务占比 |
| 关键路径任务按期完成率 | 67% | 89% | +22个百分点 | 标注为关键路径的任务按期完成比例 |
| 排期会平均时长 | 95分钟 | 42分钟 | -56% | 每周排期会议的平均时长 |
| 无效优先级变更次数(每月) | 31次 | 9次 | -71% | 无明确原因记录的优先级变更 |
这些数字里,我认为最有说服力的是排期会时长和返工率。排期会从95分钟降到42分钟,说明团队不再需要花大量时间争论优先级,因为属性已经把判断依据前置了。返工率从24%降到11%,说明属性完整的任务在执行时歧义更少,中途修改的概率显著下降。

3. 迁移过程中的三个关键动作
很多团队关心的是"换平台会不会又是一次折腾"。我的观察是,迁移本身不难,难的是迁移后有没有把新平台的属性能力用起来。这次上线过程中,我坚持做了三件事:
- 字段映射而不是照搬:Jira里的原有字段并非全部保留,只迁移了与价值、紧迫、依赖、成本相关的字段,其余库存字段统一归档。迁移后字段数从37个精简到14个。
- 工作流强制校验:任务从"待评估"进入"已排期"时,四个属性字段必须填写完整,系统才允许状态流转。这一步用流程保证了属性质量,比任何制度文档都管用。
- 视图重建而非平移:不是简单地把旧看板搬过来,而是按属性维度重建视图。比如"高价值+7天内+关键路径"合成一个视图,供管理层直接查看最紧急的任务池。
这三个动作之后,团队对属性字段的依赖度明显上升。我印象最深的是一个前端负责人说的:"以前排期靠感觉,现在排期先看视图,感觉不对的时候还能回看属性,讨论有了依据。"

六、行动建议:不同规模团队该怎么落地
1. 20人以下:轻量属性,先解决共识
小团队不需要上重型框架。我的建议是只保留两个属性字段:紧迫窗口和依赖关系。价值判断靠业务负责人每周一次的短会对齐,成本估算靠口头确认。这个规模下,过多的字段只会增加填写负担,反而让团队抵触。
落地节奏上,先坚持两周,观察是否减少了重复沟通。如果两周后团队感觉不到变化,就果断简化,不要为了管理而管理。
2. 50到100人:补齐四维属性,建立排期校验
这个规模是属性框架真正发挥作用的起点。建议把四个维度全部设为结构化字段,并在排期会上强制要求属性完整。关键是让属性成为进入排期的门槛,而不是可选项。
这个阶段要特别注意一点:不要让属性评审变成新的形式主义。我的做法是每周抽查10条任务,看属性和实际执行结果是否一致。偏差大的任务类型,下个月调整判断标准,而不是惩罚填写人。
3. 100人以上中大型组织:属性+流程+视图三位一体
100人以上的组织,多样性很高,不同部门对优先级的理解差异会非常大。这时候需要工具层面的能力来兜底,包括自定义字段、工作流校验、权限控制、多维视图,以及必要时的私有化部署和数据迁移能力。
我前面提到的那家智能硬件公司就是这个规模。他们最终把属性、流程和视图打包落地,排期会时长和返工率的改善都非常明显。如果你的组织正在评估同类平台,可以优先看这几个能力是否完整,以及是否支持从现有系统平滑迁移,避免重复建设。

4. 三个可以立刻执行的动作
不管你处于哪个规模,下面三个动作都可以在本周启动。它们不需要工具改造,只需要流程调整:
- 定义字段:把你现在用的优先级标签翻译成至少三个量化维度,包括价值层级、时间窗口、依赖关系。
- 改造会议:下一次排期会,要求每条被讨论的任务必须带齐这三个属性,否则不进入讨论。
- 记录变更:任何优先级调整都记录原因,两周后回看,找出最常出现的变更理由,那通常就是属性定义的问题所在。
七、取舍:优先级管理的成本边界与不做什么
1. 精细化的收益是有上限的
我在上一节的图表里已经体现了一个规律:投入产出比在150人左右达到峰值,之后开始趋缓。原因很现实。优先级管理的核心价值是减少歧义,而歧义减少到一定程度后,继续增加维度只会增加维护负担。
我的经验是,当属性完整率超过90%、优先级相关的重复沟通低于每周总消息量的5%时,就可以停止继续加字段。此时的重点应该转向提升判断标准本身,而不是增加更多属性维度。
2. 什么时候应该放弃精细化管理
不是所有团队都需要这套框架。以下几种情况,我建议直接简化甚至放弃:
- 业务处于探索期:方向本身还在变,优先级每天都会推翻,此时保持轻量响应比精细排序更重要。
- 团队规模小于10人且协作紧密:口头沟通成本远低于属性维护成本。
- 项目周期短于一个月:属性框架的搭建和适应成本无法在短期内收回。
- 组织缺乏基本的数据习惯:如果团队连基础的工时记录都不愿意做,强推属性框架只会招致抵触。
3. 什么值得投入,什么不值得
根据我这些年踩过的坑,最后给一份取舍清单:
| 动作 | 建议 | 理由 |
|---|---|---|
| 自定义四维属性字段 | 值得投入 | 一次性配置,长期复用,是整套框架的地基 |
| 工作流强制校验 | 值得投入 | 用流程保证属性质量,比反复强调有效 |
| 每月优先级判断准确率复盘 | 值得投入 | 发现判断偏差,持续优化标准 |
| 为所有任务强制填完整属性 | 不值得 | 会造成字段垃圾化,降低属性可信度 |
| 设计超过六个属性维度 | 不值得 | 维护成本急剧上升,收益递减 |
| 为每个属性引入权重打分算法 | 谨慎 | 容易陷入伪精确,讨论焦点从价值转移到分数 |
| 追求零变更 | 不值得 | 环境在变,优先级不变才是风险 |

结语:优先级管理的终点是让决策有据可依
回到开头那个晚上,347条沟通消息里有338条没有改变结果,这件事真正的教训不是"团队沟通效率低",而是团队在为一个缺失的属性体系反复支付认知税。优先级管理的本质,是把这些本该在任务创建时就写清楚的判断依据固化下来,让每个人都能读懂,让每次决策都有据可查。
我对这件事的核心判断是:不要在排序方法上追求高级,要在属性定义上追求扎实。排序是表面,属性是底层。底层不牢,再精巧的排序规则也会被现实轻易推翻。
对你来说,下一步最值得做的动作是:从你现在手里的任务清单里随便挑十条,逐条检查是否存在清晰的价值层级、紧迫窗口、依赖关系和成本估算。如果超过一半答不上来,那就说明你的团队正在为属性空白买单。先补属性,再谈优先级,效率提升会自然跟随。
常见问题解答(FAQ)
1. 任务优先级到底该看哪些属性,重要紧急四象限够用吗?
我作为项目成员,每天被拉进各种群,产品说这个急、测试说那个缺陷急、领导又说客户在催,我常常排到一半就乱了。四象限我也用过,但落地到多人协作时总感觉不够,到底该补哪些字段?
四象限只适合个人做初筛,多人项目要把优先级拆成可比较的任务属性。我建议至少看五项:影响面、紧迫性、依赖与阻塞、交付承诺、投入产出。每项按1到5分打分,影响面和承诺系数权重最高,可设公式:优先级得分=影响面×3+紧迫性×2+阻塞人数×2+承诺系数×3-工作量÷2。
得分排完后映射成P0到P3:P0是线上故障、合规安全、关键客户阻断,占比控制在5%以内;P1是阻塞多人或本周承诺交付,占比15%以内;P2是本迭代内完成;P3是可排期但不承诺。判断依据不是谁声音大,而是这项任务不做,会影响多少用户、阻塞多少人、是否违反明确承诺。
把优先级、影响面、截止日、依赖、工作量都做成任务必填属性,排序才有统一口径。
2. 临时需求总来插队,怎么判断该不该打乱原计划?
我经常正按迭代计划做任务,销售突然拉群说客户很急,老板也来问能不能先做。我拒绝怕影响业务,不拒绝自己的计划又全乱,到底有没有一套能落地的插队判断标准?
先定插队准入规则,不要靠感觉吵架。用三问判断:第一,是否影响线上可用性、合规安全或明确回款;第二,是否阻塞关键路径上的多人协作;第三,是否有不可协商的截止时间。三项里至少满足两项,才允许进入插队评审。
允许插队时必须明确置换关系:暂停哪个原任务、影响哪条交付、由谁确认取舍,并在任务属性里标记插队来源和原因。执行上给迭代预留10%到20%的缓冲容量,否则插队一定会挤爆排期。
数据口径看插队率=插队任务数÷迭代总任务数,如果连续两周超过20%,说明需求入口或承诺机制失控,应该先治理入口,而不是继续压榨执行。
3. 多人协作时,我的优先级和别人的优先级冲突,怎么对齐?
我负责开发时,测试说缺陷最急,产品说新功能最急,运维说线上告警最急,每个人都觉得自己的任务排第一。我夹在中间很难判断,难道只能等领导拍板吗?
冲突的根源不是优先级本身,而是大家用了不同标准。要把所有任务放进同一张看板或同一套任务属性里,统一填写优先级、影响对象、截止时间、依赖关系、阻塞范围和投入成本。然后开一个15分钟优先级对齐会,只讨论冲突项,不逐条念任务。
默认决策顺序可以按:线上故障大于合规安全大于阻塞多人大于承诺交付大于普通优化大于个人提升。若仍无法共识,升级给项目负责人,并要求书面确认取舍,避免口头拍板后反复。用某项目管理平台把依赖和阻塞关系可视化,能提前暴露冲突。度量上看跨角色冲突数量和平均解决时长,目标是冲突在当天闭环,而不是拖到迭代结束。
4. 怎么把优先级管理变成全流程效率提升,而不是排完就乱?
我们每次排优先级都很认真,但过两天需求一变、人员一请假,工具里的字段没人更新,报表也不准。我想知道怎么把优先级嵌进日常流程,让它真正提升效率,而不是多填一堆表。
优先级不能只做一次排序,要嵌进需求入口、排期、执行、验收、复盘五段。需求入口先强制填写六个核心属性:优先级、负责人、截止日、工作量、依赖、验收标准,缺一项不进排期。执行阶段每日站会只更新阻塞和今日优先级,每周重评一次,P0和P1变动必须写原因;验收后回看是否按时完成、是否被插队、优先级是否估错。
数据口径建议固定看四个:按时完成率、优先级变更率、P0和P1占比、平均阻塞时长。如果优先级变更率每周超过20%,说明需求入口或承诺机制有问题,应先收紧准入,而不是催成员加班。可以在某项目管理工具里用看板、筛选和自动化提醒承载这些规则,但工具只是载体,先统一字段定义和重评节奏,效率才会提升。
核心关键词
文章包含AI辅助创作:优先级管理指南:项目成员如何做好任务属性,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360699
读者评论
我们团队大概60人,属性缺失带来的沟通成本确实有体会,但对文里那个测算有点疑问:一条属性完整的任务,创建时多花的几分钟也是成本。小团队里这部分投入未必收得回来,我反而觉得30人以下先把验收标准和依赖写清楚就够了,价值量级、成本估算这些可以等排期池真有冲突了再补,一上来就要求四个维度全填,很容易变成走过场。
作为产品经理,文里那个'延期一周谁会受影响'的测试我试过,但落到实际经常卡在业务方永远说紧急。我的困惑是,四维属性框架在季度目标频繁调整时怎么维持一致性?目标一变,V0、V1的判定标准就全得重来,维护属性本身又成了额外工作。可能还是得有人定期复核,不能指望一次定义好就一直能用。
影子系统那段说得挺准,我们之前也是Excel、群置顶、验收文档三套并行。但我观察下来,根因不完全是属性设计不够,而是评审会根本不看字段,会上还是口头过一遍。所以与其加字段,不如先把字段塞进会议议程里,哪怕只填依赖和验收标准。另外强制所有任务标优先级我是不赞成的,收集阶段的想法标了就成噪音了,分层这个判断我认同。
