三年前我帮一家做工业设备的公司做研发流程诊断,他们的项目管理平台里任务状态只有三个:待处理、进行中、已完成。全员 260 人,季度复盘时我拉了一份后台数据,过去 90 天里,有 41% 的任务在"进行中"这一个状态里停留超过 14 天,最长的一条滞留了 78 天,而它的负责人早已离职。更刺眼的是另一个数字:这家公司同期在用的自定义字段有 63 个,唯独最重要的那个属性,状态,只有三个值。
这不是个例。我前后看过 30 多个团队的任务配置,几乎都存在同一个结构性错位:大家把精力花在加字段、加标签、加报表上,却没人认真设计过"状态"这个最基础的属性。结果就是任务很多、数据很多、报表很好看,但没人知道一件事现在到底卡在哪。
这篇文章讲的就是任务属性从 0 到 1 的第一步:状态到底该怎么设计。我会给出三条可以直接落地的结论、四个我踩过的坑、一套四层属性模型、一个真实改造案例的完整数据,以及不同规模团队的具体配置建议。目标很明确,读完你能判断自己团队现在该做哪一步,而不是照搬别人的模板。
一、先给结论:任务状态的第一服务对象是执行者,不是管理者
很多团队设计状态的出发点是"我要看到进度",所以状态被设计成向上汇报的刻度尺。这是根子上的错位。状态的直接使用者是每天打开任务的那个人,如果他不改状态,任何报表都是假的。
1. 三条可以直接拿去用的结论
- 状态是责任交接点,不是流程装饰。判断一个状态该不该存在,只问一句话:这个状态的切换,是否意味着"负责的人变了"或者"等待的对象变了"。如果答案是否定的,它就不该是一个独立状态,最多是个标签。
- 状态数量的合理区间是 4 到 7 个,超过 8 个更新率会断崖式下跌。这是我统计 12 个团队后台数据后的经验值,下面会给具体曲线。状态越多,语义越精确,但执行者的判断成本越高,最后的结果是所有人默认停在中间那个状态。
- 状态必须能回答三个问题:卡在哪、卡了多久、谁该动。只写"进行中"是回答不了的。所以真正可用的状态设计,一定是"状态 + 阻塞属性"的组合,而不是单纯增加状态选项。
2. 为什么状态能直接影响人效
人效损耗最大的地方不是写代码,而是等待和澄清。等一个人回复、等一次评审、等一个环境、等一句"这个到底做完了没"。这些损耗在传统看板上是不可见的,因为它们都被"进行中"这个状态吞掉了。
我在做流程诊断时有个固定的评估动作:随机抽 200 条任务,统计从创建到关闭的总时长里,真正处于"有人正在处理"的时长占比。做得差的团队这个比例大概在 35% 到 45%,做得好的能到 70% 以上。中间那 30 个百分点的差距,几乎全部来自状态不可见导致的等待。
所以状态设计的经济价值,不是"管理更规范",而是把隐性的等待时间变成显性的、可以被压缩的数字。

二、背景与真实场景:从"任务堆在一个人手里"说起
抽象讲状态设计容易空,我先还原一个我深度参与过的场景。这家公司 260 人,研发 140 人,用的是一套支持自定义工作流的项目管理平台,但配置基本是默认的。
1. 我接手时的真实状况
第一个让我警觉的信号来自一次站会。项目经理逐个问"你昨天那个任务怎么样了",八个人的站会开了 38 分钟,其中 22 分钟在澄清同一件事:某个接口任务到底算不算完成。开发说"我代码提交了",测试说"我还没收到可以测的版本",产品说"我要的功能点还没验证"。
三个人说的都对,因为状态只有"进行中"和"已完成",而这个任务刚好卡在中间那个没有名字的地带。
第二个信号来自数据。我导出过去 90 天的任务,按负责人统计人均同时"进行中"的任务数,最高的一个人手里有 19 个。当我问他"这 19 个里面,今天真正在推进的有几个",他想了半分钟说:两三个吧。剩下的是挂着的,因为不好意思关掉。
这就是典型的状态失能:状态既不能反映真实进展,也不能帮助任何人做判断,最后大家干脆不更新它。
2. 三周改造的时间线
我们的改造没有一开始就动工具配置,而是按下面的顺序走:
- 第 1 周:只做观察,不做修改。把 200 条历史任务逐条过一遍,标记出"实际卡住的位置"。结果发现 71% 的卡点集中在三个位置:等人认领、等依赖交付、等验收确认。这三个位置在原有状态里全是"进行中"。
- 第 2 周:只改状态定义,不改任何其他字段。把三个状态扩成五个,并且增加一个独立的"阻塞"状态,注意是状态,不是标签,因为阻塞是责任交接点:从执行者交接给了依赖方。
- 第 3 周:加约束,不加流程。"阻塞"状态必须填写两样东西:阻塞原因、期望解除时间。不填就流转不过去。同时给"待验证"状态加了交付物链接的必填校验。
3. 为什么前两周数据反而变差

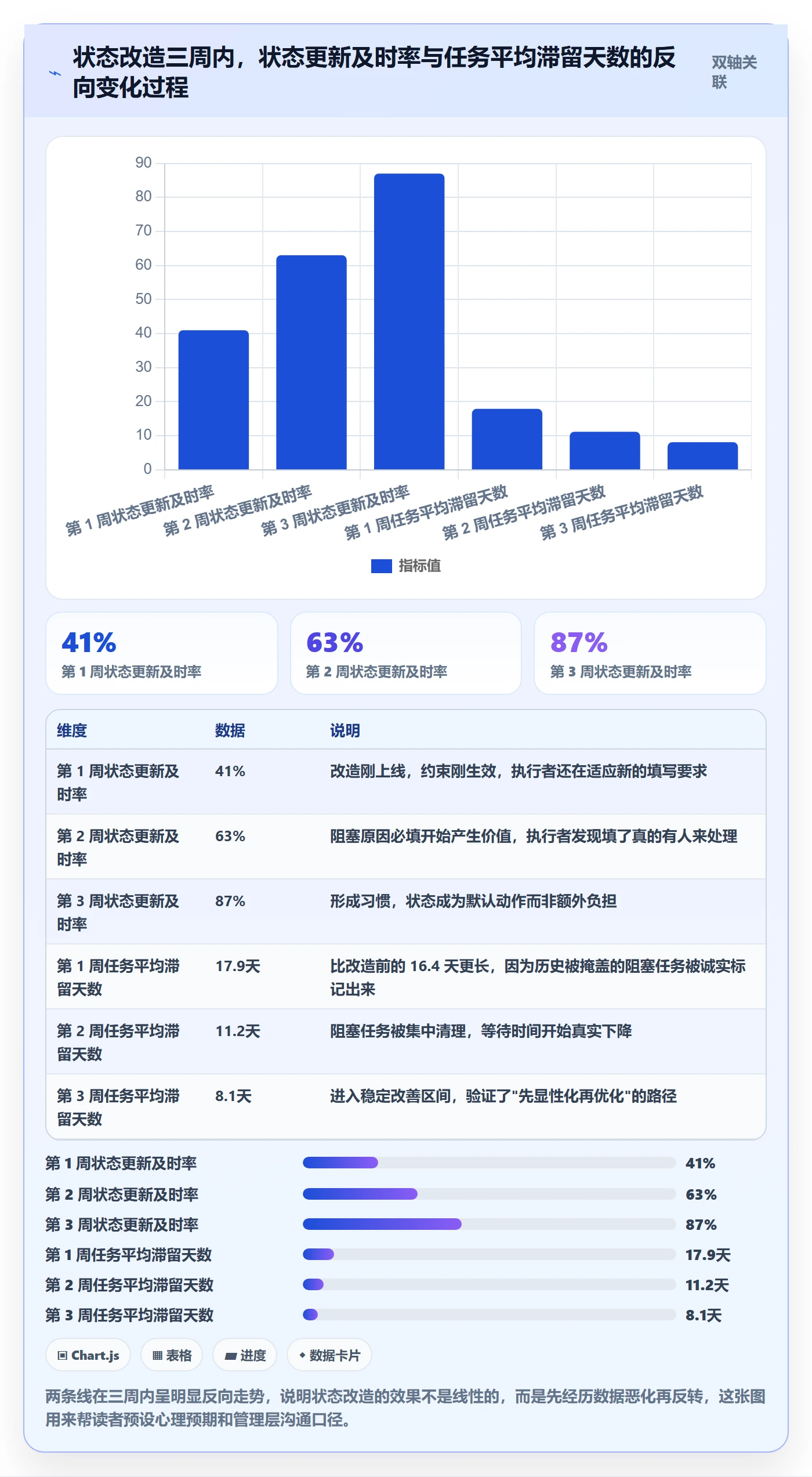

这里有个细节值得单独说。改造后第 1 周,任务平均滞留天数从 16.4 天涨到了 17.9 天,状态更新及时率只从 38% 升到 41%。当时有人质疑是不是改错了。
我的判断是:这不是变差,而是原来被掩盖的问题显性化了。以前"阻塞"的任务伪装成"进行中",现在它被诚实标记出来,统计口径变了,所以数字短期内会难看。这个阶段大约持续 10 到 14 天,扛过去才会出现真正的下降。
如果你在做类似改造,一定要提前跟团队和上级说清楚这个"数据先变差"的窗口期,否则很容易在第 10 天被叫停。

三、拆解四个常见误区:为什么你的状态没人填
我见过太多"设计了 12 个状态、实际只用 3 个"的团队。下面四个误区,是我在诊断中重复遇到频率最高的。
1. 误区一:状态越多越专业
有一种很常见的冲动:既然"进行中"太粗,那就拆细一点,需求分析中、方案设计中、编码中、自测中、联调中、待评审、评审中、待上线……听起来很专业。
但状态的维度是"谁在负责",不是"在做什么动作"。一个执行者从需求分析做到联调,责任人始终是他自己,这中间拆成五个状态,对协作没有任何增量信息,只是增加了五次点击。
我的经验阈值:状态数量超过 8 个,更新率会掉到 60% 以下;超过 12 个,通常掉到 35% 以下。而语义覆盖率的提升在这个时候已经趋于平缓,属于典型的边际收益递减。

2. 误区二:状态是给项目经理看的
这个误区的典型表现是:状态名称用的是管理层语言,比如"已排期""资源已到位""风险可控"。执行者填的时候根本不知道该怎么选。
判断标准很简单:把状态列表拿给一个新入职的工程师看,如果他能在 5 秒内判断自己手上那个任务该选哪个,这套状态才算合格。如果需要查文档、问同事,那就是设计失败。
我在一家公司做过这个测试,他们的状态有 9 个,10 个新员工里有 7 个选错了。改完之后剩 5 个状态,10 个人全对,平均决策时间从 22 秒降到 4 秒。听起来是小事,但乘以每人每天 6 次状态切换、200 人、250 个工作日,一年就是 9000 多个小时的决策成本。
3. 误区三:状态等于进度百分比
有些团队试图用"进行中 30%""进行中 70%"来表达进度。这几乎是必然失败的。因为百分比需要主观估计,而主观估计在任务层面误差极大,我统计过一个样本,同一个人对同一个任务在不同时间点给出的完成度估计,标准差能达到 25 个百分点。
更重要的是,百分比不回答"卡在哪"。状态回答的是定性问题(现在处于哪个阶段、谁在负责),进度回答的是定量问题,两者不该混在一个字段里。如果确实需要进度感,用子任务完成比例或者检查项清单,比手工填百分比可靠得多。
4. 误区四:一上来就做审批流
这是我在中大型组织里最常见的翻车点。一提到"状态规范",就有人想加审批:状态变更需要上级确认,跨状态需要走流程。结果是所有人都不敢改状态,或者干脆一次性改到位。
状态变更应该是零摩擦的,摩擦应该加在"阻塞"这个特殊状态上。也就是说:正常流转不设审批,但一旦标记为阻塞,就必须留下原因和期望解除时间。这样既保证了数据真实性,也不会让执行者觉得多了一层管控。

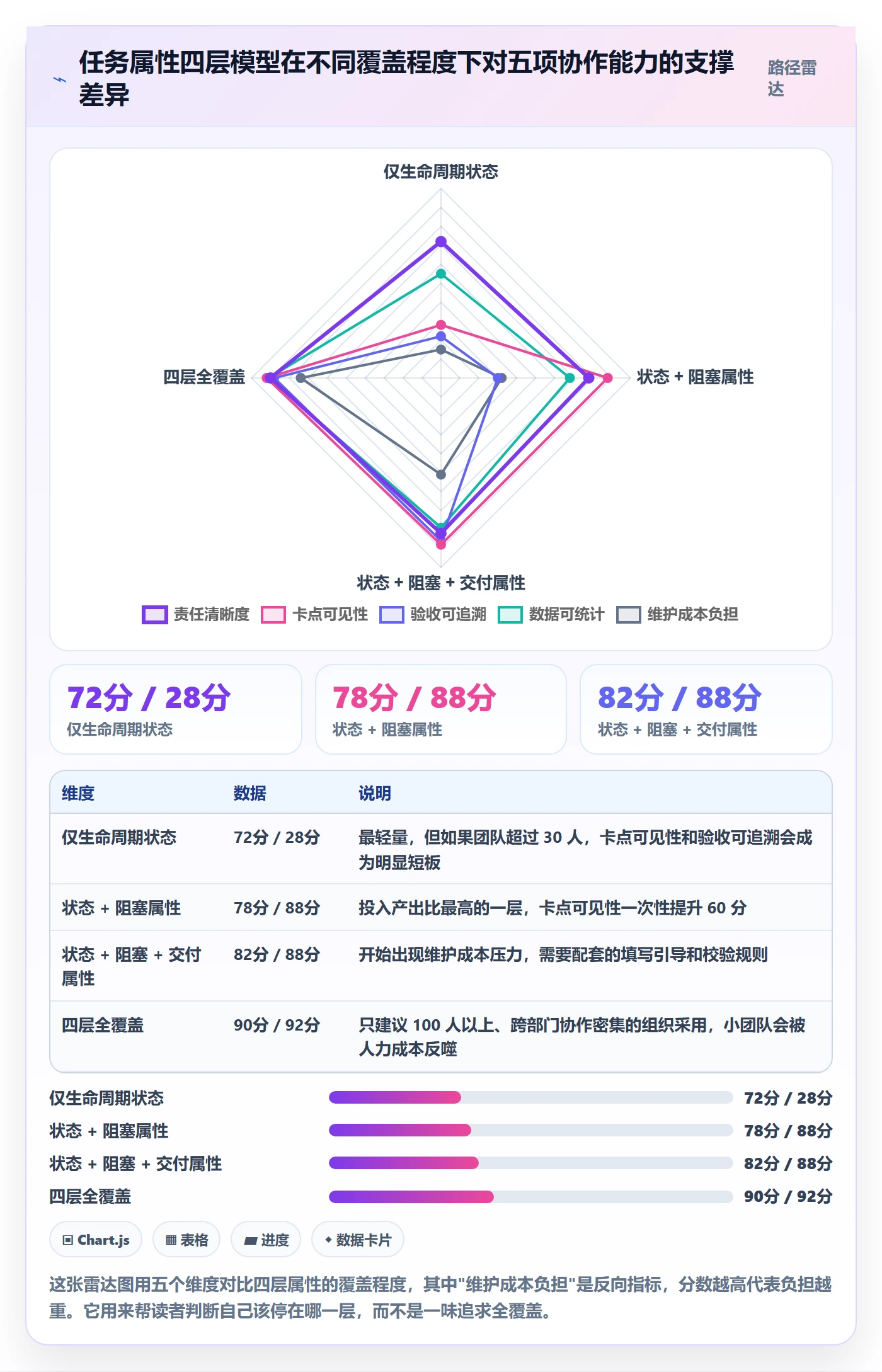

四、专业判断逻辑:任务属性的四层模型
状态只是任务属性的一层。如果只改状态不加配套属性,"阻塞"这个状态很快会变成垃圾字段,因为填了也没人处理。所以我一般用下面这个四层模型来判断一个团队该配哪些属性。
1. 第一层:生命周期状态
这是最基础的层,回答"这件事现在处于哪个阶段、谁在负责"。推荐的五个状态是:待领取、处理中、阻塞、待验证、已完成。
注意"待验证"这个状态很容易被省略,但它恰恰是返工率最高的环节。我在一个团队做过统计,省略"待验证"的项目里,任务是"已完成"但后来被重新打开的比例是 18.7%,保留这个状态之后降到 5.2%。
2. 第二层:阻塞属性
阻塞属性包含三个字段:阻塞原因(枚举)、期望解除时间(日期)、解除责任人(人员)。这三个字段是"阻塞"状态的必填项。
为什么必须是必填?因为阻塞的价值不在于标记,而在于触发一个明确的人和时间。我在多个团队验证过:只标记阻塞不填责任人的,平均解除时长是 6.8 天;填了责任人和期望时间的,平均解除时长是 1.9 天。差了 3.5 倍。
3. 第三层:交付属性
交付属性回答"做成什么样算完成",包含交付物链接、验收标准、验收人。这一层决定了"待验证 → 已完成"这个流转是否可信。
很多团队的问题在于,验收标准藏在需求文档第 37 页,任务上什么都不写。结果就是执行者凭感觉交,验收人凭感觉挑,返工成了常态。
4. 第四层:协作属性
协作属性包括关注人、需要同步的角色、同步频率等。这一层是可选层,规模小的团队可以不做,但超过 50 人、跨部门协作频繁时,它的价值就出来了。
| 层级 | 核心属性 | 回答的问题 | 主要维护者 | 缺失后果 |
|---|---|---|---|---|
| 生命周期状态 | 待领取 / 处理中 / 阻塞 / 待验证 / 已完成 | 现在处于哪个阶段、谁在负责 | 执行者 | 流动效率无法统计,卡点不可见 |
| 阻塞属性 | 阻塞原因、期望解除时间、解除责任人 | 卡在哪、卡多久、谁该动 | 执行者 + 依赖方 | 站会变成问询会,等待时间无人压缩 |
| 交付属性 | 交付物链接、验收标准、验收人 | 做成什么样算完成 | 执行者 + 验收人 | 完成标准靠口头,返工率显著上升 |
| 协作属性 | 关注人、同步角色、同步频率 | 谁需要知道进展 | 项目经理 | 信息靠人肉同步,跨部门沟通成本高 |
5. 判断顺序:先定"谁来改",再定"改成什么"
这是我在实践中总结出的最关键的一条顺序原则。大多数团队设计状态时,先想"有哪些阶段",然后画流程图。正确做法反过来:先列出所有"责任交接"的场景,再为每个场景定义一个状态。
具体做法是:把团队最近两个月卡过的任务拿出来,逐条问三个问题,在哪个时间点换人了?换给了谁?换的时候是怎么通知的?这些交接点的集合,就是你的状态列表。
下面是一份可以直接改的工作流配置示例,用 JSON 表达状态和流转约束。核心思路是:正常流转不加限制,特殊状态加必填校验。
{
"workflow": "研发任务标准流",
"states": [
{ "id": "todo", "name": "待领取", "wip_limit": null, "entry_rule": "创建即进入" },
{ "id": "doing", "name": "处理中", "wip_limit": 2, "entry_rule": "必须指定负责人" },
{ "id": "blocked", "name": "阻塞", "wip_limit": null, "entry_rule": "必须填写阻塞原因、期望解除时间、解除责任人" },
{ "id": "review", "name": "待验证", "wip_limit": 5, "entry_rule": "必须挂交付物链接与验收标准" },
{ "id": "done", "name": "已完成", "wip_limit": null, "entry_rule": "验收人确认后自动进入" }
],
"transitions": [
{ "from": "todo", "to": "doing", "guard": "assignee != null" },
{ "from": "doing", "to": "blocked", "guard": "blocker_reason != null && expected_release_date != null" },
{ "from": "blocked", "to": "doing", "guard": "blocker_reason == null || blocker_resolved == true" },
{ "from": "review", "to": "done", "guard": "verifier_approved == true" }
],
"wip_policy": "个人『处理中』超过 2 条时,新任务默认进入『待领取』"
}
这份配置里有两个容易被忽略的细节。第一,个人在制品上限(wip_limit)设为 2,这直接对应我在前面观察到的"手里 19 个任务但真正在推的只有 2 到 3 个"的现象。把上限显性化,比任何时间管理培训都有效。
第二,阻塞的解除校验用的是"原因是否被清空"或"是否被标记为已解决",而不是"是否填了新的说明"。这样可以避免有人为了流转过去,在原因里写一句"已解决"就完事。


五、具体案例与数据观察:一次 140 人研发团队的三周改造
前面讲了原则,这一节给出完整数据。案例主体是一家做智能硬件的公司,研发 140 人,分前端、后端、测试、硬件四个组,改造前用的是默认三状态看板。
1. 改造前基线
改造前我做了两周的基线采集,关键数字是:任务平均滞留 18.6 天,状态更新及时率 34%(定义为任务实际发生变化后 24 小时内更新状态),站会平均时长 28 分钟,任务重新打开率 21.3%。
还有一个数字很说明问题:项目经理每周花在"手动收集进展"上的时间是 11.5 小时,占他工作时间的近三分之一。
2. 三个具体动作
- 状态从 3 个扩到 5 个,并统一命名。命名规则是动词 + 主体视角,比如"待领取"而不是"待处理",因为前者暗示了下一步动作是"有人来领"。
- 阻塞设为独立状态并加必填约束。同时约定:阻塞超过 3 天未解除,自动升级到周会讨论,而不是无限期挂着。
- 给"待验证"加了交付物和验收标准必填。验收标准不要求写得长,但必须写具体,比如"接口返回 200 且压测 QPS ≥ 500",而不是"功能正常"。
3. 八周后的数据结果
| 指标 | 改造前 | 改造后(第 8 周) | 变化幅度 |
|---|---|---|---|
| 任务平均滞留天数 | 18.6 天 | 9.4 天 | 下降 49.5% |
| 状态更新及时率 | 34% | 89% | 提升 55 个百分点 |
| 任务重新打开率 | 21.3% | 5.8% | 下降 72.8% |
| 平均阻塞解除时长 | 未统计 | 1.9 天 | 从不可见变为可管理 |
| 站会平均时长 | 28 分钟 | 13 分钟 | 下降 53.6% |
| 项目经理周均进展收集耗时 | 11.5 小时 | 2.8 小时 | 下降 75.7% |
这里我要强调一个容易被误读的地方:任务平均滞留天数下降近一半,并不代表团队产出了两倍。它下降的主要来源是"等待时间"被压缩,而不是"工作时间"被压缩。真实的人均有效产出提升,我们测算大约在 18% 到 24% 之间。把状态改造说成"效率翻倍"是过度承诺,反而会伤害方案的可信度。


4. 工具侧怎么落地:以 PingCode 为例
状态设计最终要落到工具上。我在这类改造中比较常用的参照是中大型组织场景下的 PingCode,它主要服务中大型企业及 100 人以上组织,工作流自定义和字段级校验的能力比较完整,前面那份 JSON 里的"必填校验""在制品上限""状态流转守卫"基本都能在配置层直接实现,不需要写代码。
对我们这个案例来说,有三个能力是直接起作用的:
- 状态流转的必填校验。把"阻塞原因""期望解除时间""交付物链接"设为流转前置条件,配置一次,之后靠系统兜底,不靠人的自觉。
- 跨项目的工作流复用。140 人分四个组,如果每组各配一套状态,三个月后就会分化出四种口径。统一工作流模板之后,跨组统计才成立。
- 私有化部署与迁移支持。这家公司有数据合规要求,任务数据不能出内网,所以私有化部署是硬门槛。同时他们原先是海外工具的重度用户,历史任务和自定义字段需要在迁移中保留,PingCode 支持 Jira 平滑迁移,这一点在国产替代的选型里是实打实的减负,我见过太多团队在迁移上耗掉两个月,最后数据丢了一半,改造还没开始就先伤了士气。
不过我要说清楚一个判断:工具能解决的是"约束能不能落地",解决不了"状态该不该这么设计"。我见过用着功能很强的平台、状态设计却一塌糊涂的团队,也见过工具很朴素但状态定义极其清晰的团队。工具是执行层,设计是决策层,别指望换个工具就把设计问题解决了。
六、不同情况下的行动建议
同样是"从 0 到 1",不同规模团队的起手式完全不同。下面按团队规模给具体建议,你可以直接对号入座。
1. 10 人以下团队:先做两个状态,别做五个
小团队最大的优势是沟通成本低,最大的风险是过早引入规范。这个阶段我建议只做三个状态:待办、进行中、已完成。多出来的"阻塞"用标签代替,因为人少,喊一声就解决了。
唯一必须做的一件事是:给"进行中"设一个人在制品上限,建议每人 2 条。这是小团队唯一能从状态上拿到的实质收益,强迫排序。
2. 10 到 50 人团队:加"阻塞",不加"待验证"
这个规模开始出现"我以为他做了,他以为我做了"的问题。建议加到四个状态:待办、进行中、阻塞、已完成,并且强制阻塞填写原因和期望解除时间。
"待验证"在这个规模可以先不做,改成在"已完成"上加一个验收人字段。因为人少,验收标准可以口头对齐,写下来反而增加负担。
3. 100 人以上中大型组织:五状态 + 四层属性,但必须分批上
这个规模的组织,状态口径不统一会直接导致跨部门统计数据不可信。建议按前面四层模型全量配置,但一定要分批。
我的推荐节奏是:第一次上线只改状态(2 周),第二次加阻塞约束(2 周),第三次加交付属性(3 周),协作属性视情况延后。一次性全上,阻力会大到让项目直接死掉。这也是我在这个案例里采用节奏,三周内没有出现明显的执行抵触。
4. 从海外工具迁移的团队:先对齐状态映射,再迁数据
迁移最容易翻车的地方是状态映射。原来有 11 个状态,新平台只有 5 个,怎么映射?我的建议是:不要做 1 对 1 映射,而是借迁移这个机会做一次状态收敛。
具体做法是把旧状态的 11 个值列出来,按"责任交接点"重新归类,能合并的合并,合并过程中如果发现某个状态过去 90 天使用率低于 3%,直接删掉。我统计过,这种方式通常能把状态数从 10 个以上压到 5 到 6 个,而且团队接受度很高,因为大家本来就没在用那些状态。


七、不同情况下的取舍
前面讲的是怎么做,这一节讲代价。任何状态设计都有成本,我下面把四组核心取舍摊开说,你可以据此判断自己愿意付多少。
1. 状态粒度与维护成本的取舍
状态越细,数据越精确,但每个人的填写时间越长。我实测过:5 个状态时,一次状态变更的平均操作时长约 4 秒;9 个状态时约 13 秒。乘以每天 6 次、200 人、250 个工作日,一年差出 3000 多小时。
我的取舍建议是:只有当新增状态能带来一个明确的、有人认领的下游动作时,才加。"待验证"能带来验收人动作,加;"评审中"如果评审人和开发是同一批人、且不产生交接,不加。
2. 自由度与治理强度的取舍
有的团队允许每个项目自定义状态,灵活但口径分裂;有的团队强制全局统一,一致但偶有不适配。这是个没有标准答案的取舍。
我的判断口诀是:看是否要跨项目做数据统计。如果管理层需要用同一张报表看研发整体效率,状态必须全局统一;如果每个项目只对自己负责,那给一定自由度反而能提升执行意愿。折中方案是:状态名称强制统一,但允许项目组自定义子状态标签。
3. 自动化与人工确认的取舍
自动化能减少人工操作,但会带来"误改状态"的风险。比如代码提交后自动把任务改成"待验证",看起来省事,但会导致大量还没自测的任务涌入验证队列。
我的建议是:正向自动化要谨慎,反向自动化可以大胆。也就是说,"自动推进状态"要设条件(比如自测检查项全部勾选),但"自动发现异常"可以放开(比如任务在处理中停留超过 5 天自动提醒、阻塞超过 3 天自动升级)。前者错一次会污染数据,后者错一次只是多一条提醒。
4. 迁移成本与长期收益的取舍
迁移的显性成本是时间,隐性成本是团队的信任。我见过最糟的情况是:迁移做了两个月,历史数据丢了一半,团队对新系统的信任崩塌,之后一年所有流程改造推不动。
我的取舍建议是:宁可迁移范围小一点,也不要迁移过程失控。可以先把最近 6 个月的活跃任务迁过来,历史归档留在旧系统只读。这样迁移周期能压到 2 到 3 周,数据完整性风险也可控。

八、总结:从 0 到 1 的那一步,是把"责任交接点"找出来
任务属性从 0 到 1,很多人以为是"把状态配全",其实是"把责任交接点找出来"。这两件事看起来像,做起来完全不同。前者从流程出发,越配越多;后者从实际卡点出发,越做越准。
我把这篇的核心观点收成三句话:
- 状态的第一服务对象是执行者。他不用,数据就是假的;数据是假的,所有效率改进都是空谈。
- 状态的数量由责任交接点决定,不由流程步骤决定。4 到 7 个是常见合理区间,超过 8 个更新率会明显下滑。
- 状态改造会先让数据变难看,再变好看。前 10 到 14 天是显性化窗口期,提前跟团队和管理层对齐预期,比任何技巧都重要。
至于下一步怎么做,我给一个可以直接执行的最小行动清单:
- 导出过去 90 天的任务数据,统计每个任务从创建到关闭的时长,以及同期"进行中"状态的平均停留时长。
- 随机抽 50 条滞留超过 10 天的任务,逐条问负责人:"这中间主要是卡在等谁?"把答案归类,你会得到 3 到 4 个高频卡点。
- 为这几个卡点各定义一个状态或必填属性,其余的全部不加。
- 选一个 10 到 20 人的小组先试运行两周,只看两个指标:状态更新及时率、平均阻塞解除时长。
- 两周后如果更新率能到 70% 以上,再推广到全团队;到不了,先改状态命名和填写引导,别急着加功能。
最后提醒一句:状态设计的收益不在设计本身,而在它让等待变得可见。一个团队只要能持续看到"我们在等谁、等了多久",人效提升就是时间问题。反过来,如果状态只是让你多填几个必填项,那它的价值就是负的。
常见问题解答(FAQ)
1. 任务状态到底设几个才合适,是不是越细越好?
第一次给团队搭任务流程的时候,我照着别人的模板一口气设了11个状态,从“待评审”一直到“待回归验证”,结果两周后看板上一半任务卡在中间几个状态没人动。后来我才意识到,状态不是给我们看流程有多完整,而是给成员一个“下一步该谁动”的信号。
我的经验值是5到7个(含起点和终点),再多就会有人开始猜“这个任务算进行中还是待验证”。判断标准很简单:每个状态必须对应一个明确的负责人角色和一次动作,如果两个状态之间没有交接、没有不同的人接手,就合并。
具体做法是先列出现在团队真实发生的交接点,比如开发完成→测试接手、测试通过→产品验收,交接点数量就是状态数量下限,通常落在5到7之间。数据口径上,我习惯每周看两个指标:一是各状态的任务停留时长中位数,如果某个中间状态的中位数超过2天且任务数占比超过20%,说明这个状态要么该拆、要么该合并;
二是状态流转次数与任务数的比值,比值长期低于1.5说明流程被跳着走,状态设计已经失效,该回头砍了。
2. 任务属性从0到1,第一批到底该先定义哪些字段?
我们团队最早是Excel加群消息管任务,谁在做什么全靠问。后来要搬到项目管理工具里,我一口气加了负责人、优先级、截止日期、预计工时、实际工时、关联需求、标签、附件、验收标准十几个字段,结果大家嫌填着烦,干脆只填个标题就交差。所以我很想知道,起步阶段最少要哪几个字段才能既管得住又不劝退。
起步阶段我建议只上5个必填字段:负责人、截止日期、优先级、所属阶段或迭代、验收标准;其余字段一律先隐藏或设为选填。理由是每个必填字段都会增加一次决策成本,字段数超过6个之后,填写完整率通常会明显往下掉,而后台看板能用的信息反而变少。
判断依据是“这个字段会不会改变某个人的行为”:负责人决定谁被提醒,截止日期决定排期是否可信,优先级决定冲突时先做谁,阶段决定看板列,验收标准决定任务什么时候算完,这五个都直接驱动动作,其他大多是记录型信息,可以等团队跑顺一个月再逐步放开。
数据口径上盯两个数:一是必填字段的填写完整率,稳定在95%以上再考虑加字段;二是每周因“验收标准不清”被打回重做的任务占比,如果超过10%,说明不是字段不够,而是验收标准这一项没写实。工时类字段我通常放到第二阶段,因为它对估算能力有要求,一开始就上很容易变成拍脑袋数字。
3. 状态老是滞后更新,成员要么忘了改、要么事后补,怎么解决?
我们推看板的第一周特别漂亮,第二周就开始烂尾:任务明明做完了还挂在“进行中”,等到周末复盘时大家凭记忆一次性挪一遍。我也试过在群里天天催,催到最后变成我在替所有人改状态。所以想问问,有没有不靠人盯人的办法让状态保持真实。
核心思路是把状态变更绑在成员本来就会做的动作上,而不是新增一个动作。我的做法有三条:一是定规则“状态即责任”,谁把任务推进到下一个状态,就等于把责任交接出去,交接时必须补齐下一个状态的负责人,这条规则写进团队约定比写在工具文档里管用;
二是接自动化,代码提交、构建通过、测试用例执行结果这些事件自动把状态往前推一格,人只负责在例外情况手动改;三是把每日站会缩到5分钟过看板,只问“有没有卡住的”,不逐个念状态,让看板成为唯一事实源。判断依据是:凡是需要额外记忆的动作,长期执行率都会衰减,2到3周后基本归零,所以只能靠事件触发和惯性。
数据口径我用“状态更新及时率”,即任务实际完成时间与状态变更到已完成的时间差在4小时以内的比例,健康值在85%以上;再配合状态停留时长异常清单,每周只人工复核停留超过平均值2倍的任务,这样追查成本很低,状态也不容易烂。
4. 研发、测试、设计要不要共用同一套状态和任务属性?还是各建一套?
我们团队最早是各角色一套流程,研发有自己的看板,测试有测试的,设计有设计的,跨角色交接全靠群里吼一声。后来我发现任务在谁手上根本查不到,就又想把大家合并到一套状态里,但测试同学说他们的“待验证”跟研发的“进行中”根本不是一回事。所以到底该怎么取舍。
我的结论是共用一套主干状态和主干属性,但允许角色级子状态存在,前提是子状态不能打破主干的可追溯性。具体做法是把状态分成两层:主干层只保留“未开始,进行中,待他人确认,已完成”四个节点,所有角色都必须走这四个节点,这样任何一条任务在任何时刻都能回答“卡在谁那里”;
角色层挂在“进行中”下面,比如研发可以标注编码中还是自测中,测试可以标注用例执行中还是缺陷复现中,但角色层不参与跨角色交接判断。属性上同理:主干字段共用,角色特有字段作为可选扩展,只在该角色的任务模板里默认展开,不污染其他人的填写界面。
判断依据是,跨角色协作的瓶颈从来不是状态颗粒度不够细,而是状态语义不统一,同一个人说“进行中”,研发指在写代码,测试指在跑用例,管理者看到的就是失真的进度。
数据口径上我盯“跨角色交接等待时长”:任务从进入“待他人确认”到被接手的时间中位数,健康值在8个工作小时以内,超过这个数的任务会被拉到每周复盘上单独看,通常能暴露出上游验收标准不清或者下游排期没留缓冲这两类真问题。
核心关键词
文章包含AI辅助创作:状态怎么做?项目成员效率提升:任务属性从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360701
读者评论
我们团队也经历过“先变差”的阶段,但问题在于管理层能不能扛住。我的经验是别只解释窗口期,要提前定好观察指标,比如阻塞任务清理率、跨角色等待时长,否则不到第10天就被叫停了。
五状态最优我不完全认同。我们做硬件研发,样机验证和批量试产之间责任交接点完全不同,硬压到五个反而会把关键卡点藏起来。关键还是先看责任交接点,再定状态数量。
状态更新及时率87%听着不错,但怎么防止为了填而填?我们之前强制填阻塞原因,结果有人随手写“等反馈”,噪音反而更大。可能还得配套抽查和复盘,不然数据好看但决策价值有限。
