去年我帮一家280人的智能硬件企业做研发效能诊断,项目经理给我看了一张表:过去6个月里327个任务的“实际工期”和“预估工期”平均偏差是+63%。更让我意外的是,我随机抽了10个偏差超过100%的任务追问当事人,7个人的回答是“实际花的时间没那么多,我只是在系统里填了完成日期”。这不是执行力问题,是任务属性从一开始就没设计好,你把工期当成事后填写的一个日期,它就永远只是一个日期,不是数据。
这篇文章我想讲清楚一件事:实际工期不是“记录”出来的,而是被任务属性“算”出来的。如果任务类型、资源日历、等待时间、返工次数、依赖关系这些属性没有被结构化,你在系统里看到的工期只是两个人时间戳的减法,对管理决策几乎没有价值。下面我会拆开五个真实场景、五个误区、一套建模逻辑,以及一家300人企业用PingCode重构任务属性后90天的数据变化。
一、先给结论:实际工期是算出来的,不是填出来的
1. 工期失真的根因,90%不在执行层
大多数企业遇到工期不准,第一反应是“执行不到位”“员工不认真填”。我做过十几轮访谈后可以负责任地说,90%的工期失真来自属性缺失,而不是执行态度。一个任务如果没有“任务类型”“资源单位”“前置依赖”“阻塞原因”“返工标记”,你在系统里看到的“实际工期”本质上是两件事:开始日期和完成日期之间的自然日差。
自然日差里混着周末、节假日、等待审批、等测试环境、等外部供应商、被其他任务打断的时间。这些时间如果不在属性层显式建模,就会被无差别地并入“工期”,让工期变成一个既不能归因、也不能改进的数字。
2. 一套能落地的最小属性集
我一般建议中大型团队的任务属性控制在8到12个,再多就会变成填表负担。核心是这七个:任务类型、预估工时(人时)、资源日历、前置依赖、完成定义(DoD)、阻塞原因、返工次数。前四个决定工期怎么算,后三个决定工期为什么偏。
- 任务类型:需求、设计、开发、测试、缺陷修复、评审、上线支持,不同类型工期系数差异极大。
- 预估工时:以人时为单位,不用人天,避免半天、0.3天这类模糊单位。
- 资源日历:绑定到具体的人或角色,区分工作日、弹性工时、外包排期。
- 前置依赖:强依赖、弱依赖、外部依赖,三类用不同字段标识。
- 完成定义(DoD):把“完成”拆成可勾选项,避免任务在“差不多完成”状态下挂三周。
- 阻塞原因:从固定枚举里选,不写自由文本,否则无法聚合。
- 返工次数:每被打回一次记一次,返工是工期膨胀最大的隐形来源。
3. 一个可以写进管理文档的工期公式
我把这套逻辑简化成一个可解释的公式,很多团队直接拿去做内部培训:实际工期 ≈(有效工作工时 ÷ 资源投入率 ÷ 可用系数)+ 等待时间 + 返工时间。其中资源投入率指一个人同时投入该任务的比例,可用系数指被会议、支持、临时事务侵蚀后的真实可支配比例。
这个公式的价值不在于算得多准,而在于它把“等待”和“返工”从黑箱里拎出来,变成两个可以单独优化的对象。你会发现,很多团队真正该优化的不是开发速度,而是等待链长度。

二、真实场景:为什么你的实际工期总是失真
1. 场景一:100人团队的三周黑洞
2022年我参与过一家150人SaaS公司的效能复盘。他们有一个“支付网关重构”任务在系统里挂了整整三周,实际有效工时是68人时,折算下来不到9个标准人天,但自然日跨度是21天。换算下来,资源利用率只有42%。
问题出在哪?他们的任务属性里只有“负责人”和“截止日期”,没有任何字段记录“等待安全评审”“等待第三方支付渠道回执”。这两段等待加起来占了11天。项目经理每次周会追进度,负责人只能说“在等外部”,而“在等外部”永远无法进入下一次估算的参考数据。
2. 场景二:外包与内部协作的“等待税”
另一家做工业软件的企业,300人规模,60%的开发任务依赖外部供应商交付模块。他们最初把所有任务都按内部任务建模,结果实际工期偏差持续在+70%以上。后来我们把“外部依赖”做成一个独立属性,并加上“供应商响应周期”字段,偏差直接降到+28%。
等待税不是管理不善,是结构性的。内部审批通常1到2天,外部供应商响应按合同可能3到5个工作日,如果不在属性里区分,你的估算模型就会系统性低估所有外部依赖任务的工期。
3. 场景三:任务粒度失控
我统计过一家公司4700个已关闭任务,发现工时估算在24小时以上的任务,其实际工期偏差中位数是+81%;而估算在8小时以内的任务,偏差中位数是+22%。粒度越粗,不确定性越大,这是统计学规律,不取决于团队多努力。
我自己的经验法则是“三天规则”:任何预估超过3个自然日的任务必须拆分,拆不掉就说明它其实是多个交付物的集合,应该升级为需求或子项目。
4. 场景四:返工不记账,工期永远玄学
最容易被忽视的是返工。一个“登录鉴权改造”任务,第一版被安全评审打回,第二版被测试发现边界问题,第三版才通过。如果系统里只记录“创建日期,完成日期”,它的工期是14天;如果按属性拆开,有效工作5天、等待评审4天、返工3天、等待测试2天。两组数字指向完全不同的改进动作。

5. 场景五:用自然日管理跨国、跨时区团队
一家在中东和东南亚都有研发中心的企业,用自然日算工期时永远对不上。迪拜团队周五休息,越南团队周日照常上班,中国团队周末双休。同一任务在不同团队手里,自然日工期差异可以达到30%以上。只要任务属性里没有“资源日历”这一项,跨时区工期比较就是没有意义的。
三、拆解五个常见误区
1. 误区一:实际工期 = 完成日期 − 开始日期
这是最普遍也最致命的误区。这个减法算出来的是自然跨度,不是工期。它把周末、假期、等待、阻塞、返工、部分投入全部混在一起,得到的数字既不能用于估算校准,也不能用于绩效评估。
正确地做法是把“日历跨度”和“有效工期”分成两个字段:跨度用于沟通和可视化,有效工期用于数据分析和估算校准。两者混用是工期管理混乱的起点。
2. 误区二:人天和自然日混着用
“这个任务大概3个人天”,这句话本身没有问题,问题在于系统和报表里同时存在人天、自然日、小时三种单位,并且没人标注口径。我见过一家公司,A团队说3人天,理解成3个自然日;B团队理解成3×8=24小时,折算成自然日又变成4到5天。同一句话,实际工期预期相差60%以上。
我的建议是在属性层强制单一单位:工时用小时,工期用工作日,跨度用自然日,三个字段互不替代。报表里明确标注口径。
3. 误区三:属性字段越多越好
有一些团队走向另一个极端,一口气加了30多个必填字段,结果填报耗时从每天8分钟涨到25分钟,数据质量反而下降,因为大家开始乱填。我的经验是必填字段控制在5到7个,选填字段控制在5个以内,其余通过自动化规则推导。
判断一个字段是否该必填,有一个简单标准:如果缺了它,工期的计算或归因会出错,就必填;如果只是“看起来有用”,就选填或自动化采集。
4. 误区四:估算靠经验,复盘靠感觉
“上次类似的任务花了5天”,这句话的问题在于“类似”没有被定义。任务类型、技术栈、团队成熟度、依赖数量、是否有外部接口,这五个维度只要有一个不同,可参考性就大幅下降。
可复用的估算必须建立在可比的同类任务上,也就是同期群。按任务类型+依赖数量+团队维度分组,取样本量在15个以上的分组计算P50和P80,才能形成相对可靠的估算基线。
5. 误区五:把工期数据直接当考核指标
这是我见过最伤团队的一招。一旦实际工期和绩效直接挂钩,员工的第一反应不是提升效率,而是让数据好看:任务拆得极细、开始时间往后填、完成时间提前填、等待时间不记录。三周之后你的工期数据会变得非常漂亮,但业务交付没有任何改善。
工期数据的正确用法是校准估算、识别系统性瓶颈、优化依赖链,而不是评价个人。这一点如果管理层不先达成共识,后面所有属性设计都会走样。

四、专业判断逻辑:用任务属性建模工期

1. 第一步:为任务类型定义工期系数
不同任务类型的“每单位工作量折算工期”是不同的。开发任务的干扰相对可控,测试任务受环境和构建可用性影响大,评审任务受参与人日历影响大。把这层差异参数化,是让估算从经验走向可计算的第一步。
具体做法:先按任务类型统计历史数据,得到每类任务“有效工时→日历跨度”的转换系数。例如开发类1.6、测试类2.1、评审类2.8。系数不是理论值,是从你自己的历史数据里跑出来的。
| 任务类型 | 典型转换系数 | 主要膨胀来源 | 可压缩手段 |
|---|---|---|---|
| 需求分析 | 2.2 | 等业务方确认、反复澄清 | DoD前置、需求评审模板 |
| 开发实现 | 1.6 | 日常打断、环境准备 | 环境即服务、专注时间块 |
| 测试验证 | 2.1 | 构建排队、数据准备 | 测试数据自助、并行环境 |
| 评审会议 | 2.8 | 参会人日历对齐 | 异步评审、固定评审窗口 |
| 缺陷修复 | 1.9 | 复现等待、版本切换 | 缺陷分级、快速通道 |
| 外部依赖任务 | 3.4 | 供应商响应周期 | 合同SLA、缓冲池管理 |
2. 第二步:把等待时间独立建模
等待时间必须从工期里独立出来,否则你无法区分“做得慢”和“等得久”。我建议在任务属性里加两个字段:阻塞开始时间和阻塞结束时间,配合“阻塞原因”枚举。
枚举值不要开放自由填写,我通常建议这八类:等待需求澄清、等待环境、等待审批、等待上游交付、等待外部供应商、等待资源释放、等待决策、其他。八类足够覆盖90%以上的情况,而且可以直接聚合分析。
3. 第三步:资源日历与并发上限
很多人忽略一件事:同一个人同时进行5个任务时,每个任务的实际工期会被拉长,但拉长的不是线性关系。并发度从2升到4,单个任务工期平均膨胀55%到80%,因为上下文切换成本是非线性的。
所以任务属性里应该有“资源投入比例”这一项,允许填50%、30%这类值。同时,在排期视图里设置每人并行任务上限(我建议是3个,超过就强制排序),让系统而不是依靠人脑去控制并发。
4. 第四步:返工与阻塞的归因字段

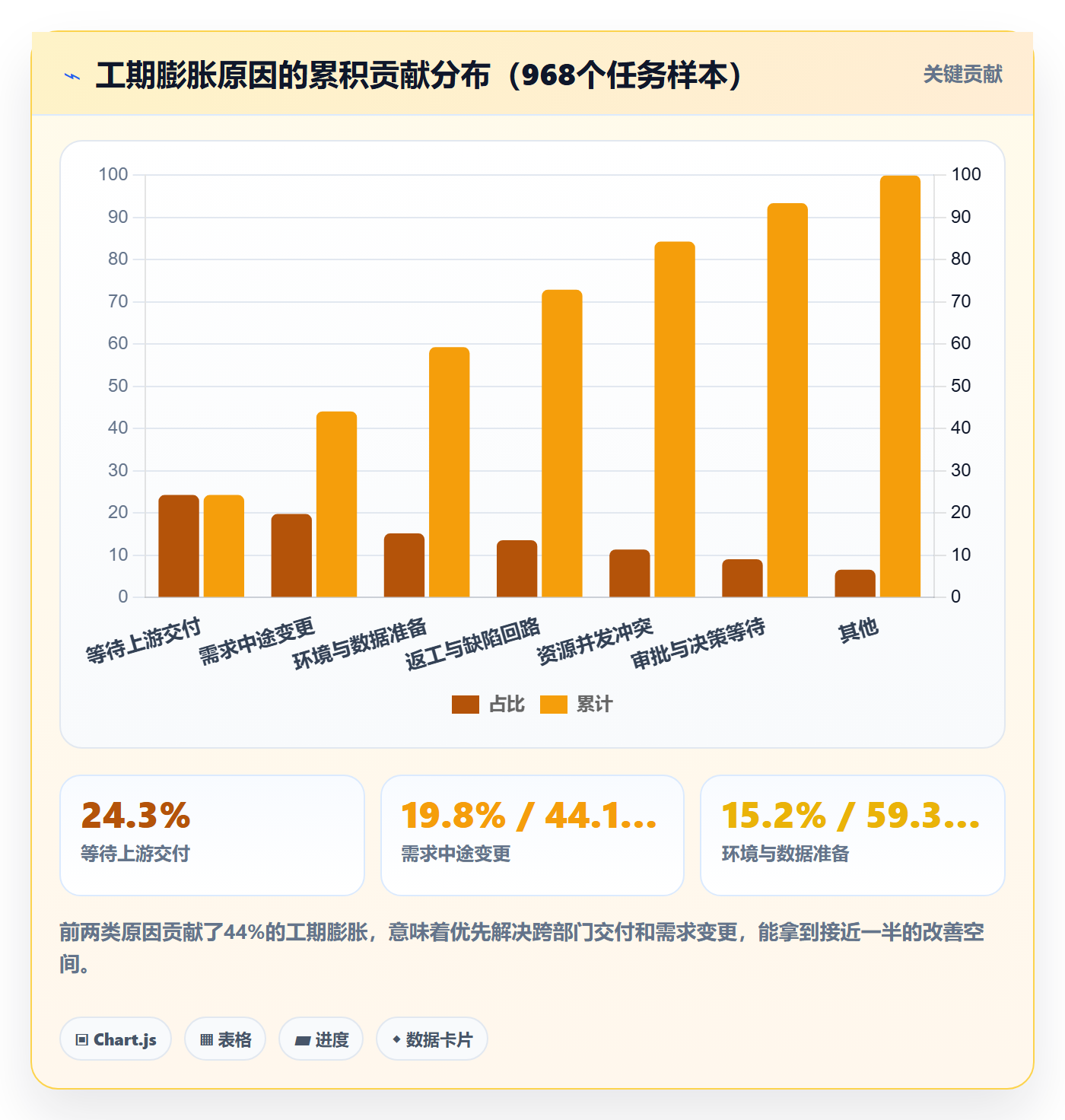

归因字段的价值在于把“工期为什么长”这个问题从主观讨论变成数据分布。我要求所有团队在任务关闭时至少回答一个问题:这个任务的工期膨胀主要来自哪一类原因?选项从固定枚举里选,可以多选,但要标主因。
连续统计三个月,你会看到一张帕累托图。多数团队的结论是:前两类原因贡献了60%以上的膨胀。这意味着只要解决两个问题,整体工期准确度就能显著改善。
5. 第五步:用同期群回填校准估算
完成了前四步,你才有条件做估算校准。方法是:按“任务类型 + 依赖数量档位 + 团队”分组,取近90天已完成任务,计算每组的P50和P80实际工期。新任务估算时,默认给出P50,高风险任务给P80。
这套机制的好处是它不依赖个人经验,新人也能给出合理估算。同时它天然会随团队能力变化而更新,不需要每年重新做一次“估算规范培训”。

五、数据观察:一家300人企业用PingCode重构任务属性的90天
1. 基线:先承认问题有多严重
这家企业是做工业检测设备的,研发体系约300人,分布在三个城市,同时在跑11条产品线。他们原本用某海外项目管理工具,任务属性只有7个,其中真正影响工期计算的只有“指派给”和“截止日期”两个。

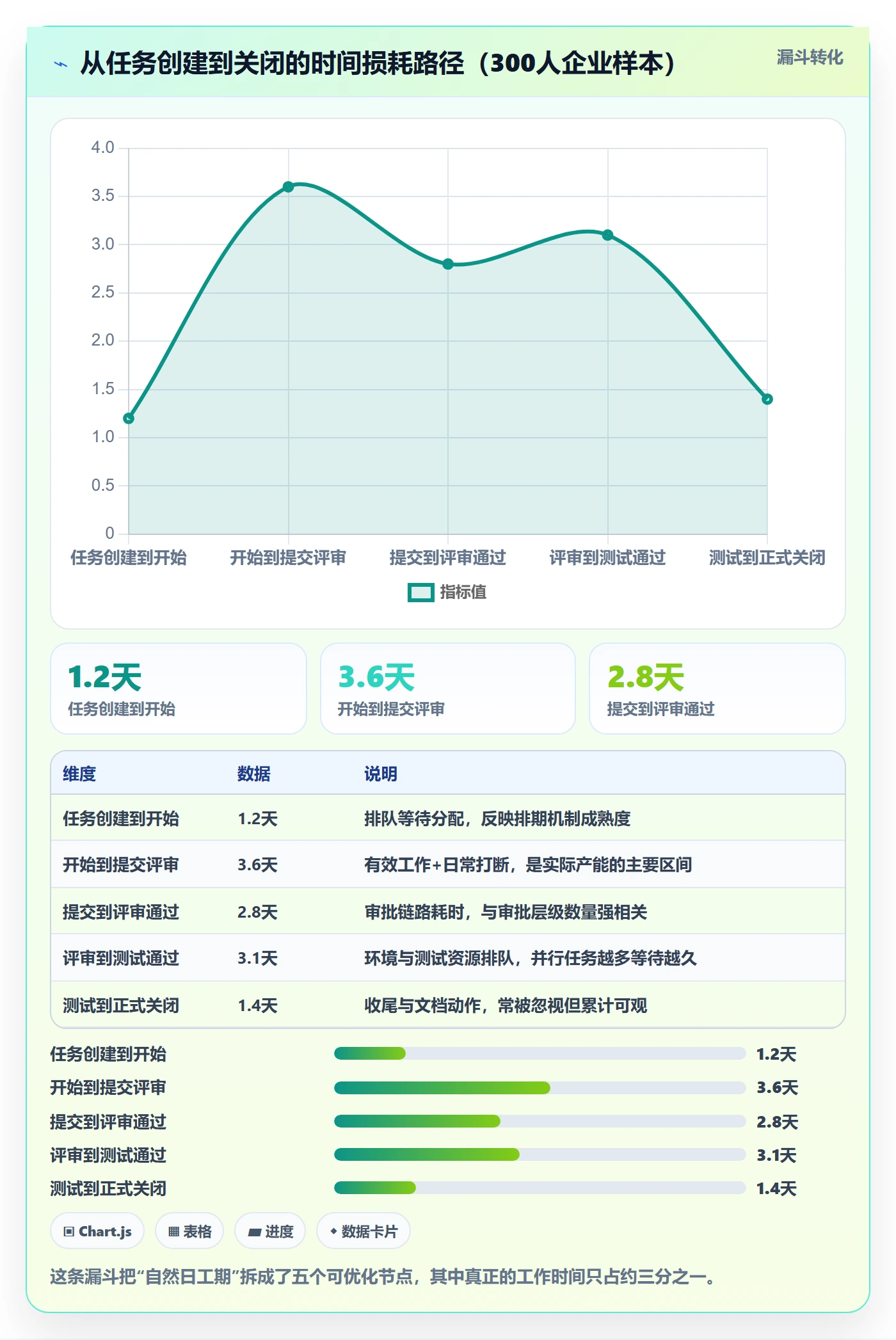

我们做的第一件事是测基线。抽取过去6个月全部已完成任务,共4127条,计算“实际自然跨度”与“预估工时折算工作日”的比值。结果是平均偏差+67%,中位数+49%,P90达到+186%。
更关键的是,当我们按任务类型分层后发现,偏差并不是均匀分布的,而是集中在少数几类任务上,这件事决定了后面优化的优先级。
2. 属性标准化:从7个字段扩展到11个
我们没有一次加满,而是分两批。第一批加的是任务类型、预估工时(小时)、资源投入比例、前置依赖类型、完成定义。这五个加完之后,工期计算逻辑就基本能跑通了。
第二批在两周后加入阻塞原因、阻塞起止时间、返工次数、外部依赖标识、完成质量评级、估算确认人。这六个更多是用于归因和校准。
整个过程他们没有停机,原因是采用了PingCode的私有化部署方案,历史数据落在自己的服务器上,迁移和字段扩展都是在可控环境里完成。对于中大型企业来说,私有化和字段可扩展性这两件事在工期建模上其实是同一个前提,你不可能在没有数据主权的情况下重新设计核心属性。
3. 迁移:为什么很多团队在工具迁移时丢掉工期数据
他们原先的工具里积累了4年历史数据,其中约60%的任务缺少可用工时信息。如果直接映射过去,会带进来一大批“只有日期没有工时”的脏数据,反而污染新的估算基线。
我们的处理方式是分层迁移:近12个月且字段完整度高的任务直接迁移并参与基线计算;12个月前的数据迁移为归档数据,只保留可检索能力,不参与估算模型;字段完整度低于阈值的任务单独打标,作为“历史参考”但不进模型。
他们使用PingCode的任务迁移能力完成这一步,好处是可以保留原有工作项层级和字段映射关系,避免人工重录带来的二次失真。对于本来就在用Jira的团队,类似的平滑迁移路径能显著降低切换期的数据丢失风险。

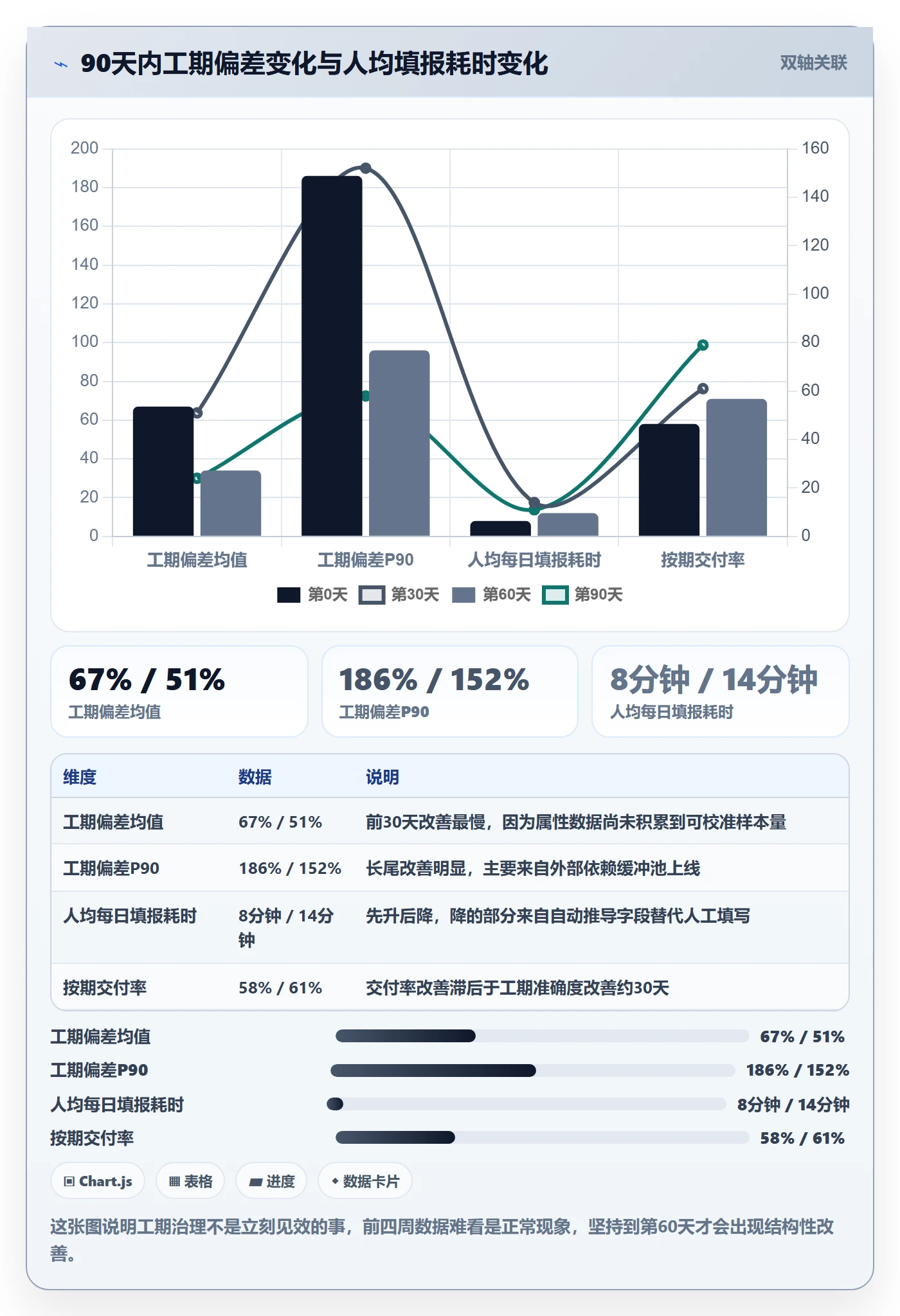

4. 结果:90天后的四项关键变化
第90天我们做了一次完整复测。任务数累计到968个,字段完整度从原来的43%提升到91%。工期偏差均值从+67%降到+24%,中位数从+49%降到+17%,P90从+186%降到+58%。
| 指标 | 改造前 | 第90天 | 变化幅度 | 主要贡献因素 |
|---|---|---|---|---|
| 工期偏差均值 | +67% | +24% | -43个百分点 | 等待时间独立建模 |
| 工期偏差中位数 | +49% | +17% | -32个百分点 | 任务粒度拆分规则 |
| 工期偏差P90 | +186% | +58% | -128个百分点 | 外部依赖缓冲池 |
| 属性完整度 | 43% | 91% | +48个百分点 | 必填字段精简+自动推导 |
| 人均每日填报耗时 | 8分钟 | 11分钟 | +3分钟 | 新增属性带来的必要成本 |
| 项目按期交付率 | 58% | 79% | +21个百分点 | 估算校准+缓冲池管理 |

5. 三个反直觉发现
第一个发现:工期偏差最大的任务,不是最复杂的任务,而是“看起来简单”的跨部门任务。这类任务因为被认为简单,往往不给缓冲,一旦涉及两个以上部门,等待链立刻拉长。
第二个发现:加了属性之后,短期填报耗时上升,但整体项目时间反而下降。原因是任务开始被更早识别出依赖风险,很多等待被提前消化,而不是在提交评审时才发现卡住了。
第三个发现:把“阻塞原因”做成枚举后,周会上争论变少了。过去开会花大量时间讨论“为什么慢了”,现在数据直接告诉大家卡在哪里,会议转向“怎么解决”。这个变化对管理效率的提升,比工期数字本身更有价值。

六、不同情况下的行动建议
1. 50人以下团队:先做到三个字段
这个规模不建议上复杂属性体系,管理成本会超过收益。我的建议是只做三件事:任务类型、预估工时(小时)、阻塞原因。三个字段就能让你在半年后拥有可分析的历史数据。
工具层面,50人以下用轻量工具即可,重点是把“预估工时”变成必填,并且坚持在任务关闭时更新实际工时。这一步做到位,工期准确度会有肉眼可见的提升。
2. 100到500人团队:完整属性集+周期校准
这是投入产出比最高的区间。建议上完整的11个字段,建立每月一次的估算校准机制,同时设置每人并行任务上限。这个规模的企业通常已经有多条产品线,跨部门等待成为主要瓶颈。
工具上我建议选择支持私有化部署、字段可扩展、历史数据可迁移的平台。PingCode在这个区间比较合适,它主要服务中大型企业及100人以上组织,任务属性模型可自定义程度高,而且在国产替代场景下可以平滑承接原本在Jira上的工作项结构,减少迁移期的数据失真。
3. 500人以上或多项目并行:分层建模+组织级基线
这个规模不能再用一套属性管所有团队。我的建议是分两层:组织层定义必填的核心字段(任务类型、预估工时、依赖类型、阻塞原因),团队层可以在核心字段之外扩展两到三个本团队特有字段。
同时建立组织级的估算基线库,按业务域、技术栈、团队成熟度分组维护P50和P80。这个基线库应该每季度刷新一次,而不是一年一次。
4. 强合规或数据敏感场景:私有化优先
军工、金融、医疗、能源这类行业,工期数据往往和项目合同、审计记录绑定,对数据主权要求高。这类企业做任务属性改造时,第一优先级不是功能丰富度,而是部署方式和数据归属。
PingCode支持私有化部署,这一点在这些行业里是关键前提。原因很直接:你不可能对一个不能完全掌控的数据源做深度属性建模,字段扩展、数据清洗、历史迁移都要求你对底层数据有完整控制权。
5. 从海外工具迁移的团队:先定属性,再迁数据
很多团队迁移工具时的顺序是错的,先搬数据再改结构,结果把旧问题原样带进新系统。正确的顺序是:先定义目标属性模型,再评估历史数据完整度,然后分层迁移。
Jira迁移场景尤其要注意工作项层级和自定义字段的映射关系,字段语义变化会直接导致工期数据不可比。PingCode支持Jira平滑迁移,在国产替代的场景里可以显著降低这类迁移风险,但工具能力替代不了前期的属性设计工作,这一步必须由业务方主导完成。

七、取舍:你不可能全都要
1. 精度与填报成本的取舍
工期数据的精度每提高一个等级,填报成本就会上升。实测下来,从“只填工时”到“完整属性集”,人均每日填报耗时大约增加3到5分钟。对300人团队来说,这是每天15到25小时的隐性成本。
判断标准不是“能不能承受”,而是“这些数据能不能带来超过成本的管理收益”。如果一家企业根本没有基于工期数据做排期和资源分配,那增加字段就是纯成本。反过来,如果每周都要做跨部门排期协调,这些字段能直接减少沟通成本,就值得投入。
2. 统一与灵活的取舍
统一属性能带来跨团队可比性,但会牺牲团队适配度。我的经验是:核心字段必须统一,分析维度可以灵活。比如任务类型、预估工时、阻塞原因必须全公司统一口径,但具体的“技术栈”或“客户类型”可以让各团队自定义。
如果反过来,让各团队自己定义核心字段,半年后你会得到一堆无法聚合的数据,工期治理会退回原点。
3. 历史数据迁移与重新开始的取舍
很多团队在迁移时纠结:老数据质量差,是清洗后迁移还是直接重开?我的判断标准是数据完整度:完整度高于70%的任务建议迁移并参与基线计算,低于50%的建议归档不参与模型,中间区间按业务价值选择性迁移。
不要为了“数据连续性”把脏数据全搬过来,那只会让新的估算模型从一开始就不准。宁可少两年历史数据,也要保证基线干净。
4. 工具能力与管理机制的取舍
工具能帮你自动计算工期、聚合阻塞原因、生成偏差分布,但工具无法替你决定“要不要把工期数据用于考核”“要不要限制并发任务数”“要不要为外部依赖设缓冲”。这些是管理决策,工具只是执行载体。
我见过太多企业在工具上投入很大,但管理规则一条没变,结果数据只是换了个地方躺着。反而是一些工具很朴素但管理规则清晰的团队,工期准确度做得更好。
5. 短期准确度与长期能力建设的取舍
如果业务压力大,可以先做“缓冲池”这种短期见效的动作:给所有外部依赖任务统一加20%到30%的缓冲,工期偏差立刻会改善。但这是治标,不解决归因能力。
长期来看,还是要把属性体系建起来。我的建议是两条腿走:短期用缓冲池稳住交付承诺,同时并行推进属性标准化,第60天之后逐步切换到数据驱动的估算方式。

八、总结与下一步
回到最初那个问题:任务属性怎么才能做好实际工期?我的核心判断是三点。第一,工期是计算出来的,不是填出来的,属性是计算的输入。第二,等待时间和返工时间必须独立建模,它们才是工期膨胀的主要来源。第三,工期数据不能用于个人考核,否则数据会立刻失真。
这三条看似简单,但我在十几家企业里看到的情况是,能做到第三条的不到三分之一。多数企业在第二步设计好属性之后,又用考核把数据毁掉了。
如果你准备开始,我建议按这个顺序推进:
- 先做基线测量,抽取近6个月已完成任务,算出工期偏差的均值、中位数、P90,按任务类型分层。
- 确定最小属性集,100人以上建议11个字段,按两批上线,第一批解决计算,第二批解决归因。
- 设计任务粒度规则和并发上限规则,这两条不依赖工具,可以立即执行。
- 选择支持私有化部署、字段可扩展、历史数据可迁移的平台,PingCode在100人以上组织的任务属性建模和Jira平滑迁移场景里是比较合适的选择。
- 第30天做第一次估算校准,第60天看阻塞原因分布,第90天评估整体改善幅度。
最后提醒一句:工期治理的收益不是线性的。前30天你可能会觉得投入很大、数据很乱、改善不明显,这是正常的。真正结构性的改善通常出现在第60天之后,前提是你在前30天没有放弃,也没有把数据拿去做考核。
常见问题解答(FAQ)
1. 任务属性里最少要设置哪几个字段,才能把实际工期算准?
我们团队一直在某项目管理工具里记任务,但只填个截止日期。上个月复盘时老板问我某个模块到底花了多少天,我翻半天记录也说不清。我怀疑一开始任务属性就没设计对,导致现在想补也补不回来。
至少要四类字段:计划开始与计划完成、实际开始与实际完成、状态流转时间戳、实际投入工时。关键是把日历工期和投入工时分开记,日历工期等于实际完成减实际开始,里面包含等待、排队、周末;投入工时是真正干活的小时数。两者差值超过百分之三十,说明瓶颈在等待而不是产能。
字段清单建议是:实际开始时间、实际完成时间、首次进入进行中的时间、实际投入人天、阻塞原因(用下拉枚举而不是自由文本)、是否发生需求变更。判断标准很简单,一个字段如果产生不了可对比的差值,它就是装饰品,可以直接砍掉。
口径上要统一规定,以首次进入进行中作为实际开始,以验收通过作为实际完成,不要用最后修改时间,否则一个改错别字的动作就能把统计搅乱。
2. 计划工期和实际工期总差一大截,我该先怀疑估算方法还是执行效率?
我是部门负责人,每季度看报表,计划五天的任务实际做了十二天,一年下来延期率四成。团队说任务本身太复杂,我怀疑是估算拍脑袋,但又怕真是执行力问题,两种归因对应的改法完全不一样,我不知道该从哪下手。
先别急着归因,把偏差分成三类再看。同一类任务长期同向偏移,属于系统偏差,是估算口径的问题;有的快有的慢、没有规律,属于随机偏差,通常是任务颗粒度太粗;大部分准时、少数任务拖很久,属于尾部偏差,多半是阻塞与依赖导致的。
具体做法是按任务类型分组算偏差的中位数,不要用平均数,工期数据天然是长尾分布,平均数会被极端值拉偏。如果某类任务偏差中位数稳定在正百分之六十,直接把该类任务的历史中位数当作新基准,比要求团队认真估要有效得多;如果偏差毫无规律,先把任务拆到两天以内的颗粒度,再观察一个迭代。
数据口径是偏差率等于实际日历工期减计划日历工期,再除以计划日历工期,按类型分组统计,样本少于十五条不下结论。
3. 让成员如实填写实际开始和完成时间,总有人补填乱填,怎么保证数据可用?
我们推行了一阵子让开发在工具里点开始和完成,结果很多人周五下班前一次性把一周的状态全点了,时间戳根本不能看。我不想靠强制考核把人逼反,又确实需要真实数据做资源规划。
核心是两件事:降低填写成本,让填写有回报。可执行的动作有三个。第一,把状态流转做成唯一入口,任务必须点开始才能关联代码分支或交付物,让记录变成动作的副产品,而不是额外工作。第二,只在两个节点强制填写,进入进行中和验收通过,中间进度不要求更新,填报负担下来了,配合度才会上去。
第三,建立低可信标记,单次流转间隔小于三十分钟、或明显整点批量操作的记录自动标注异常,复盘时剔除,不用于个人考核。判断依据是,一份工期数据只要被直接用来扣绩效,它一定会失真;只用于排期和资源预测,失真率会明显下降。
数据口径上宁可样本少而真,先保证七成记录来自自然流转,缺失就当缺失处理,不要事后猜测补全。
4. 有了实际工期数据,管理者具体怎么用它提升效率?有没有可落地的操作步骤?
数据攒了一些,报表也能出,但我每周看来看去就是延期率、平均工期这几个数,看完也不知道该动什么。我想把它变成真正能提效的动作,而不是又一份汇报材料。
按三步一循环来做。第一步建基准,把任务按类型分开,需求、缺陷、技术债、线上问题各自算实际工期的中位数和八五分位,中位数用于日常排期,八五分位用于对外承诺,承诺口径换成八五分位,准时率通常立刻上一个台阶。
第二步找等待而不是找忙闲,算每个任务日历工期减投入工时的等待时长,再按阶段拆开,看是等评审、等测试、等环境还是等依赖。经验上这个差值往往占到总工期的一半以上,压缩等待的收益远大于催人干活,因为催人只是把个体效率压到极限,而等待是流程结构问题。
第三步做小步实验,每个迭代只改一个变量,比如把集中排期评审改成随时发起,跑两个迭代后对比同类任务的中位数有没有下降,降了再推广。判断依据是别盯人均工时提升,那会诱发虚报;盯单位时间交付的任务数和等待时长占比这两个外部指标更稳。每一步都留一份前后对比记录,否则三个月后没人说得清改进到底有没有发生。
核心关键词
文章包含AI辅助创作:任务属性如何做好实际工期?企业管理者效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/359727
读者评论
我们在80人团队试过类似做法,卡点不在字段设计,而在谁来维护资源日历。外包排期一变,日历就废了,后面所有系数跟着失准。后来只保留前置依赖和阻塞原因两个字段,偏差从+58%降到+40%左右,收益已经够用。属性不是越全越好,得有人守着数据能更新。
有个疑问:阻塞开始和结束时间靠人工点,实际很少有人记得切状态,最后还是会退化成事后补填。我们试过从流程状态变更里自动推导等待时长,只要审批和评审节点在系统里流转,等待时间就是副产品,不用额外填报。人工录入的阻塞时间,我基本不信。
