一个 180 人的实施交付团队,任务类型从项目启动时的 9 个,18 个月后膨胀到 63 个,其中 27 个名字里带"优化""专项""支持""跟进"这类模糊后缀。这是我在 2024 年做一次项目管理工具健康度审计时拿到的真实数据。更糟的不是类型数量本身,而是团队里已经没有人能准确说出"技术优化"和"技术专项"到底该选哪个,最后大家凭手感选,数据看板的分组统计也就彻底失效了。这篇文章要解决的就是这类问题:任务类型该按什么逻辑设、任务属性该承载什么、风险控制清单应该挂在哪一层,以及不同规模、不同合规要求的实施团队该怎么取舍。
一、先给结论:任务类型管理的三条主干判断
在展开方法论之前,我先把最核心的判断摆出来。这三条不是理论推导出来的,是我在十多个实施交付项目里反复验证、也反复被验证错误的结论。你可以先看结论,再决定要不要读后面的拆解。
1. 类型定义"对象本质",属性定义"对象差异"
任务类型回答的是"这是一个什么东西",比如需求、缺陷、实施任务、上线单、客户反馈。任务属性回答的是"这个东西有什么特征",比如所属客户、所属模块、风险等级、影响范围、交付阶段、是否阻塞验收。
绝大多数实施团队的类型失控,根源都是把"特征"塞进了"类型"。一旦你把"高优先级缺陷"设成独立类型,下一步就会有"紧急缺陷""客户投诉缺陷""阻塞上线缺陷",类型树变成一棵无限生长的灌木。
判断标准很简单:如果两个条目共享完全相同的生命周期和流转路径,它们就不应该是两个类型。优先级、紧急度、客户来源,全部是属性,不是类型。
2. 类型数量是负债,不是成熟度
我经常听到一种辩解:类型多说明我们业务颗粒度细、管理成熟。这个逻辑在实施交付场景里基本是反的。类型数量每增加一个,就会带来四类隐性成本:创建工作项的决策耗时、工作流维护的配置量、报表口径的切分维度、跨类型权限的授权矩阵。
这些成本不会立刻显现,但会在半年后集中爆发,表现为"新人不敢建任务""周报数据对不上""改一个字段要动十几个工作流"。

3. 风险控制要挂在属性层,不要挂在类型层
这是我最坚持的一条。实施团队真正要控制的风险,延期、验收阻塞、客户投诉、数据迁移失败,几乎都不是某一种任务类型独有的,而是跨类型存在的。你把风险控制规则绑在类型上,就等于为每一种类型重复写一遍规则,规则之间还会互相冲突。
正确做法是把风险信号收敛成属性字段,比如风险等级、阻塞状态、客户影响面、交付依赖数,然后在属性层做统一的规则引擎和告警。类型负责分流,属性负责预警。这条原则决定了后面整个落地清单的骨架。
二、真实场景:实施团队的任务类型为什么会失控
要讲清楚方法,得先讲清楚失控是怎么发生的。我在三个不同行业的实施团队里观察到了高度相似的失控路径,它不是某一个人的决策失误,而是一种结构性后果。
1. 典型的四阶段失控过程
(1)第一阶段:启动期的精简设计
项目启动时,通常由一位有经验的项目经理或 PMO 主导建模,设 6 到 12 个类型,覆盖需求、任务、缺陷、上线、会议、风险等主干。这个阶段的设计往往是最干净的,因为它由少数人一次性完成。
(2)第二阶段:需求驱动的补丁式扩张
接下来每一次业务变化都会带来一次加类型。销售要区分售前支持,那就加一个"售前任务"。财务要单独统计差旅,那就加一个"差旅申请",尽管它本质上是一个审批流而不是任务。这个阶段的每一次增加都合理,合起来就不合理了。
(3)第三阶段:人员流动带来的语义漂移
最初的建模者离职或转岗后,没有人完整记得每个类型的边界定义。新人按照自己的理解使用,同一个业务动作在不同人手里落到不同类型。数据开始失真,但没人意识到。
(4)第四阶段:报表失效,倒逼重构
当管理层发现按类型统计的工时、延期率、缺陷密度都不可信时,才会启动重构。而此时历史数据已经混杂,重构成本极高。

2. 为什么实施团队比产品团队更容易踩坑
产品团队的任务对象相对单一,主要是需求、缺陷、任务三类,边界清晰。实施团队面对的是多客户、多项目、多交付阶段的叠加,对象复杂度天然高出一档。
更关键的一点是:实施团队往往同时服务多个客户,每个客户的合同条款、验收标准、合规要求都不同。团队的第一反应就是"给每个客户设一套类型",这是失控的最主要诱因。
我的经验是,客户差异应该通过"客户"这个属性字段 + 视图过滤来解决,而不是通过类型。视图是最低成本的差异隔离手段,类型是最高成本的。很多团队把这个顺序做反了。
3. 一个可量化的观察

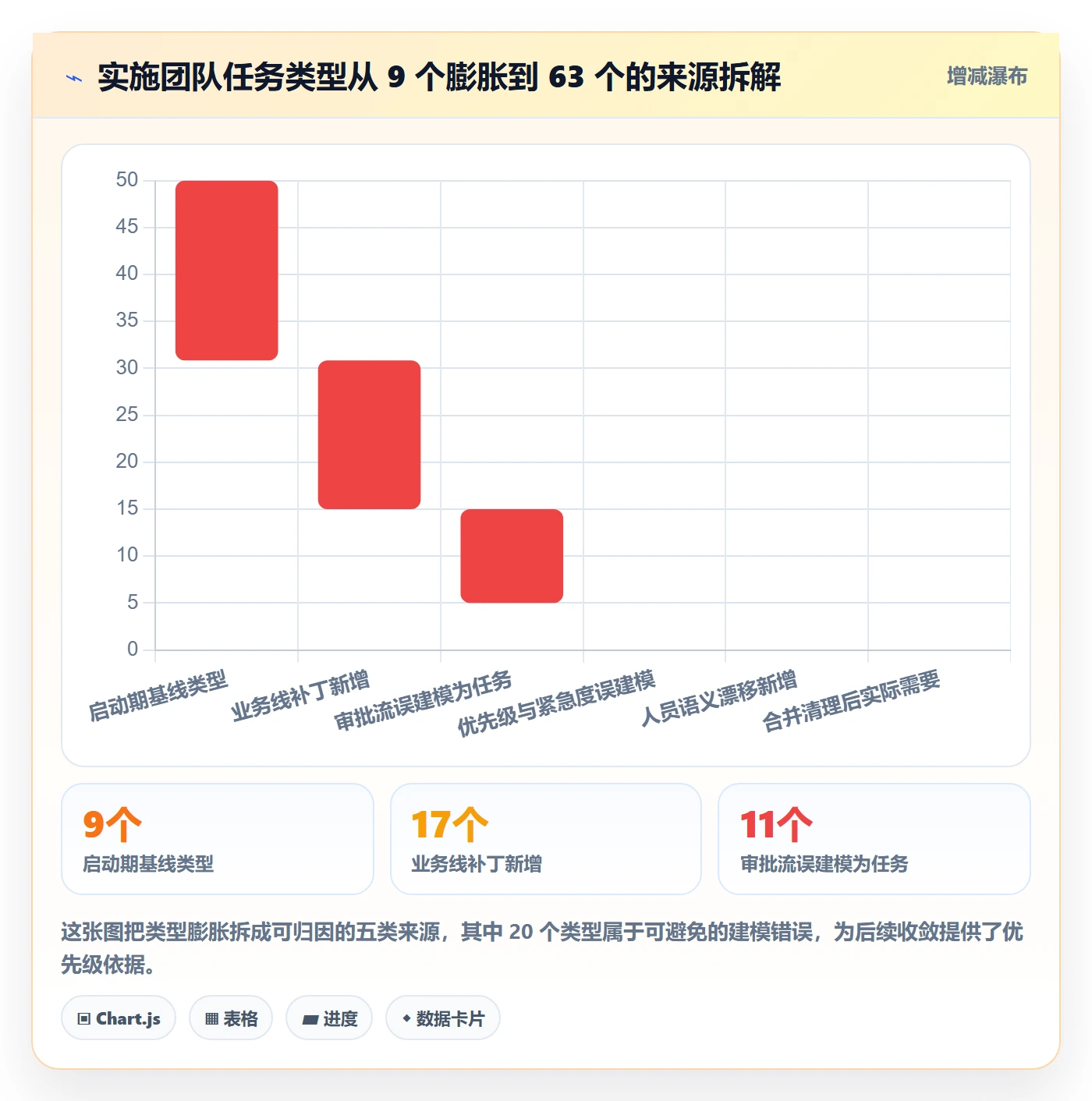

我在 2023 到 2025 年间参与或审计过 11 个实施团队的建模方案,类型数量中位数在启动期是 11 个,18 个月后是 38 个,增幅约 245%。而同期任务量增幅的中位数只有 60%。也就是说,类型增长速度是业务增长速度的 4 倍以上。
这里面有一个被忽略的指标:类型复用率,即平均每个类型承载的任务占比。当复用率低于 2% 时,说明这个类型已经接近"为一个人、一个项目而设",应该合并。
三、拆解常见误区:六个高频建模错误
下面六个误区我在实际项目中全部见过,而且往往同时出现。我按"错误表现,真实代价,正确做法"的结构逐个拆解,你可以对照自己团队的类型列表快速排查。
1. 误区一:把交付阶段当类型
(1)错误表现
把"需求调研""方案设计""系统配置""数据迁移""用户培训""上线支持"设成六种任务类型。这是最普遍的错误,我见过至少七个团队这么做。
(2)真实代价
阶段是流程状态,不是对象类型。一旦把阶段设成类型,任务在流经不同阶段时就必须"换类型"或者"新建任务",前者会破坏历史记录,后者会让工时统计被切成六段。
(3)正确做法
用一个"实施任务"类型,加一个"交付阶段"单选属性,再用状态机管理阶段流转。阶段属性可以驱动看板泳道和报表分组,完全不需要类型参与。
2. 误区二:把专业工件当类型
比如把"接口文档""测试用例""部署脚本""验收报告"各设一个类型。这些是交付物,不是任务。它们的正确归宿是任务上的"交付物链接"属性,或者独立的知识库条目。
把交付物设成类型,最直接的后果就是类型列表里混入大量低频对象,拉低了整体选择效率。
3. 误区三:把优先级和紧急度当类型
"紧急缺陷""高优需求""P0 故障"这类类型名,本质是把优先级编码进了类型。代价是当你需要调整优先级定义时,类型名会变成谎言,一个"高优需求"降级后,类型名不会跟着变。
任何随时间变化、可被重新评估的特征,都不适合做类型。类型应该是稳定的,优先级是会变的。
4. 误区四:类型与工作流强绑定,改一个动全身
这是架构层面的错误。很多工具默认一个类型绑定一套工作流,于是类型数量直接决定了工作流数量。当你有 40 个类型,就有 40 套工作流要维护,任何一次流程调整都要改 40 个地方。
正确做法是把工作流抽象成模板,多个类型共享同一模板,只在必要节点做条件分支。
5. 误区五:迁移时按名称映射,不按语义映射
从既有系统迁移时,最常见的做法是"旧类型名对旧类型名",一对一搬过来。这是灾难性的。正确做法是先做语义归一化,把旧类型按生命周期和流转路径重新聚类,再映射到新类型。

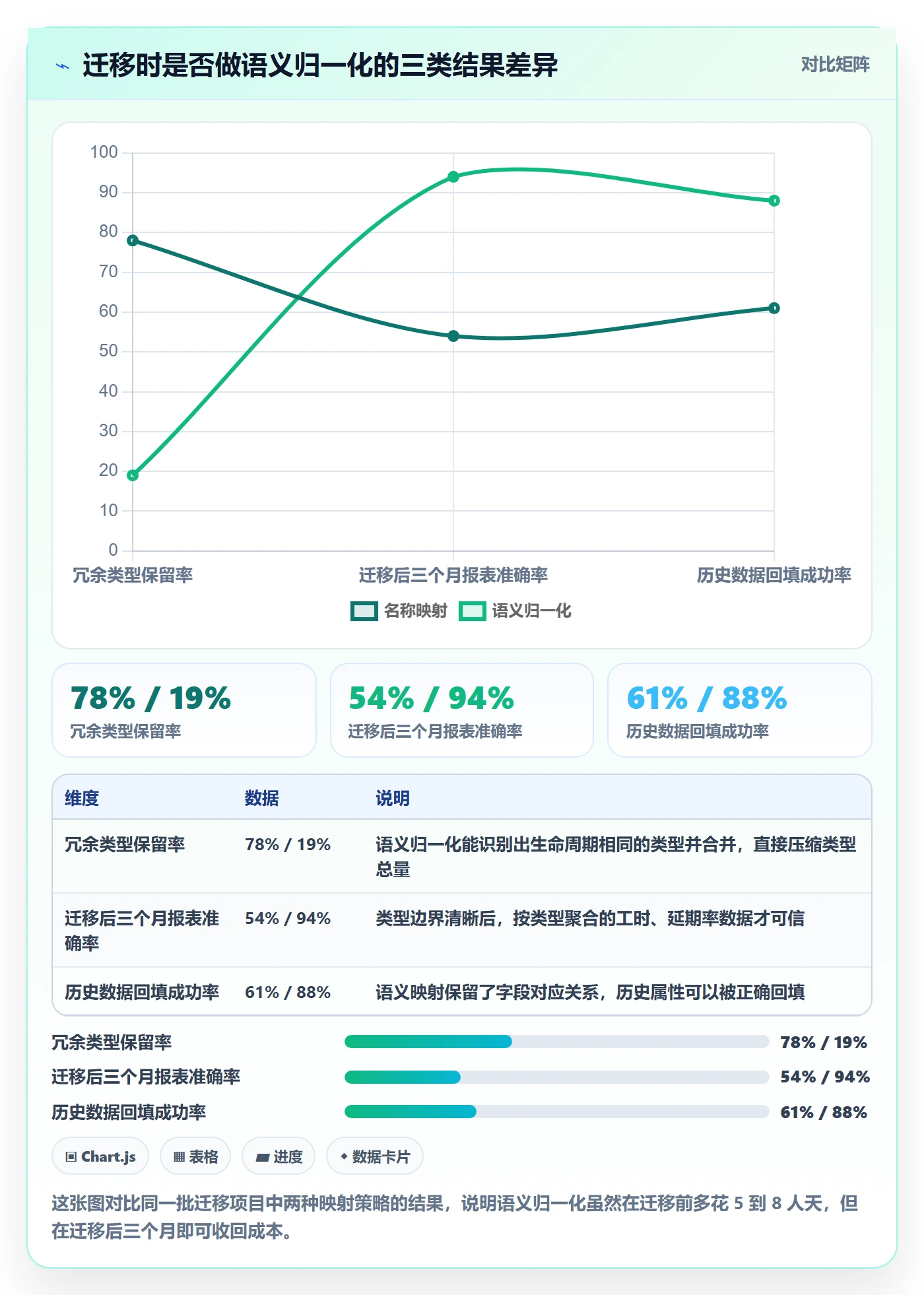

我做过一次对比:不做语义归一化直接迁移的团队,迁移后冗余类型保留率约 78%;做语义归一化的团队,冗余类型保留率降到 19%,且迁移后三个月的报表准确率高出 40 个百分点以上。

6. 误区六:用类型替代权限模型
有些团队用类型来隔离可见性,比如"客户私有任务""内部任务"。这会导致类型承载了两个互相冲突的职责:既要表达对象本质,又要表达访问控制。
正确做法是把权限交给角色 + 属性组合,比如用"所属客户"属性配合角色权限规则。类型是语义单位,不是权限单位。
四、专业判断逻辑:任务类型的四层判定模型
讲了这么多误区,需要一个可操作的判定方法。我把它总结成四层判定模型,任何一个候选类型只要通过其中至少一层,才值得独立存在。四层都不通过的,一律降级为属性。
1. 第一层:生命周期是否不同
生命周期指对象从创建到关闭所经历的状态集合。如果一个对象的关闭条件、必经状态、回退规则和其他对象不同,它有资格成为独立类型。
例如,缺陷有"已验证/已拒绝/重开"这样的状态,普通实施任务没有。这两者的生命周期不同,应该分开。
2. 第二层:权限边界是否不同
如果两类对象在创建、编辑、流转、删除上的角色授权不同,且这种差异无法通过属性 + 角色规则表达,才考虑独立类型。注意是"无法通过属性表达",绝大多数情况其实可以。
3. 第三层:度量口径是否不同
管理层是否需要为这类对象单独设立统计口径。比如缺陷需要单独统计缺陷密度、重开率、逃逸率,这些指标对普通任务无意义。
这一层是很多团队加类型的真正动机,但也是最容易被误用的。要区分"需要一个独立报表"和"需要一个大类下细分指标",后者用属性做分组就够。
4. 第四层:外部合规或交付物要求是否不同
在金融、医疗、政企等强合规场景,某些对象需要独立的审计留痕、电子签章、归档策略。这是硬性要求,应该独立类型。

5. 3+N 类型模型:一个可直接套用的模板

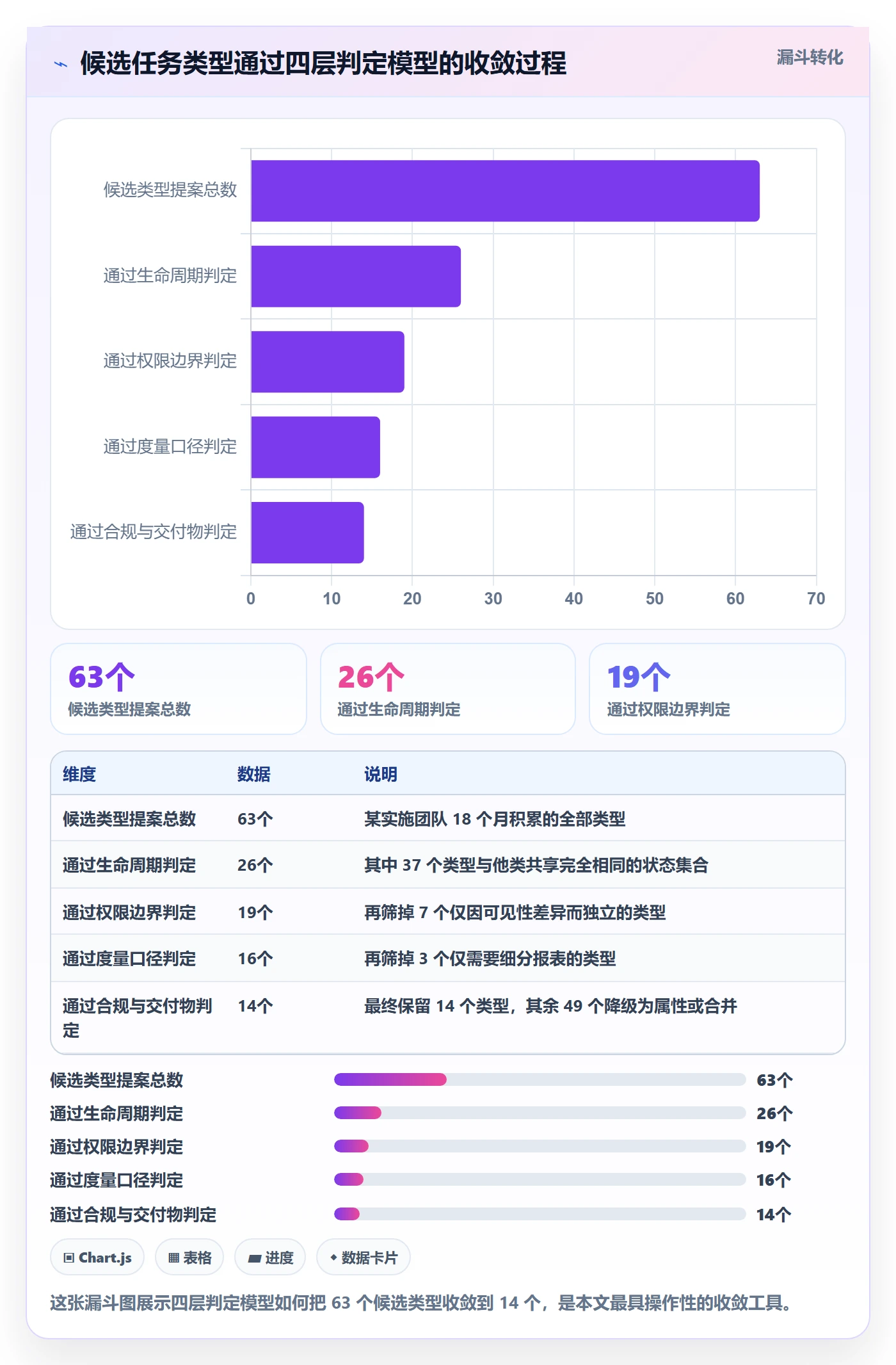

基于四层判定,我一般会推荐"3+N"结构,3 是稳定基线,N 是受控扩展。基线三个类型是实施任务、缺陷、需求变更,它们几乎在所有实施团队里都满足四层判定。N 一般控制在 3 到 8 个,且每个扩展类型必须写出"为什么它不能合并到基线"的一句话理由。
下面是一个可参考的配置片段,用 YAML 表达类型与属性的绑定关系。这种配置方式在支持自定义字段和类型 schema 管理的平台上都能实现。
task_types:
key: impl_task # 实施任务(基线)
lifecycle: todo -> doing -> review -> done
fields: [client, module, phase, risk_level, blocking_flag, dependency_count]
workflow_template: standard_impl
key: defect # 缺陷(基线)
lifecycle: new -> confirmed -> fixing -> verifying -> closed / reopened
fields: [client, severity, escaped_flag, root_cause, fix_version]
workflow_template: defect_flow
key: change_request # 需求变更(基线)
lifecycle: submitted -> assessed -> approved -> scheduled -> delivered
fields: [client, impact_scope, effort_estimate, contract_bound]
workflow_template: change_control
key: go_live # 上线单(扩展 N)
lifecycle: prepared -> reviewed -> executed -> verified -> archived
fields: [client, window_start, rollback_plan, approval_trace]
workflow_template: controlled_release
reason: "需要独立审计留痕与回滚审批,不满足合并条件"
risk_rules: # 风险规则挂在属性层
when: risk_level == "high" and blocking_flag == true
action: notify(project_owner, delivery_director)
when: dependency_count >= 5 and phase == "data_migration"
action: escalate_to_pmo
五、具体案例与数据观察:一次 180 人实施团队的收敛实践
下面这个案例来自一家做企业级系统实施的公司,团队规模约 180 人,同时并行 30 到 45 个客户项目,主要服务中大型企业客户。他们的痛点很典型:类型 63 个、报表无法支撑管理层决策、新员工上手周期长。
1. 选型与部署背景
这家公司在选型时优先考虑了私有化部署能力,因为客户中包含金融和政企客户,部分项目数据不允许出内网。他们最终选择了 PingCode,主要原因是它支持私有化部署,同时提供了从既有研发管理系统平滑迁移的能力,对已经在用国际主流工具的团队来说迁移阻力较小。
从我的观察看,PingCode 这类平台的主要服务对象是中大型企业及 100 人以上组织,这个定位和这家公司的规模、合规要求是匹配的。需要说明的是,工具本身不解决建模问题,它只是让好的建模方案能被低成本执行。
2. 收敛动作与结果
整个收敛过程分四步:导出全部类型与工作流、按四层判定模型重新聚类、把降级的类型转成属性字段、灰度切换到新模型并保留双轨期一个月。
整个过程投入约 34 人天,其中迁移与验证占 18 人天。下面是我在收敛后六个月采集到的对比数据,数据口径为团队内部工作项统计与月度 PMO 复盘记录。

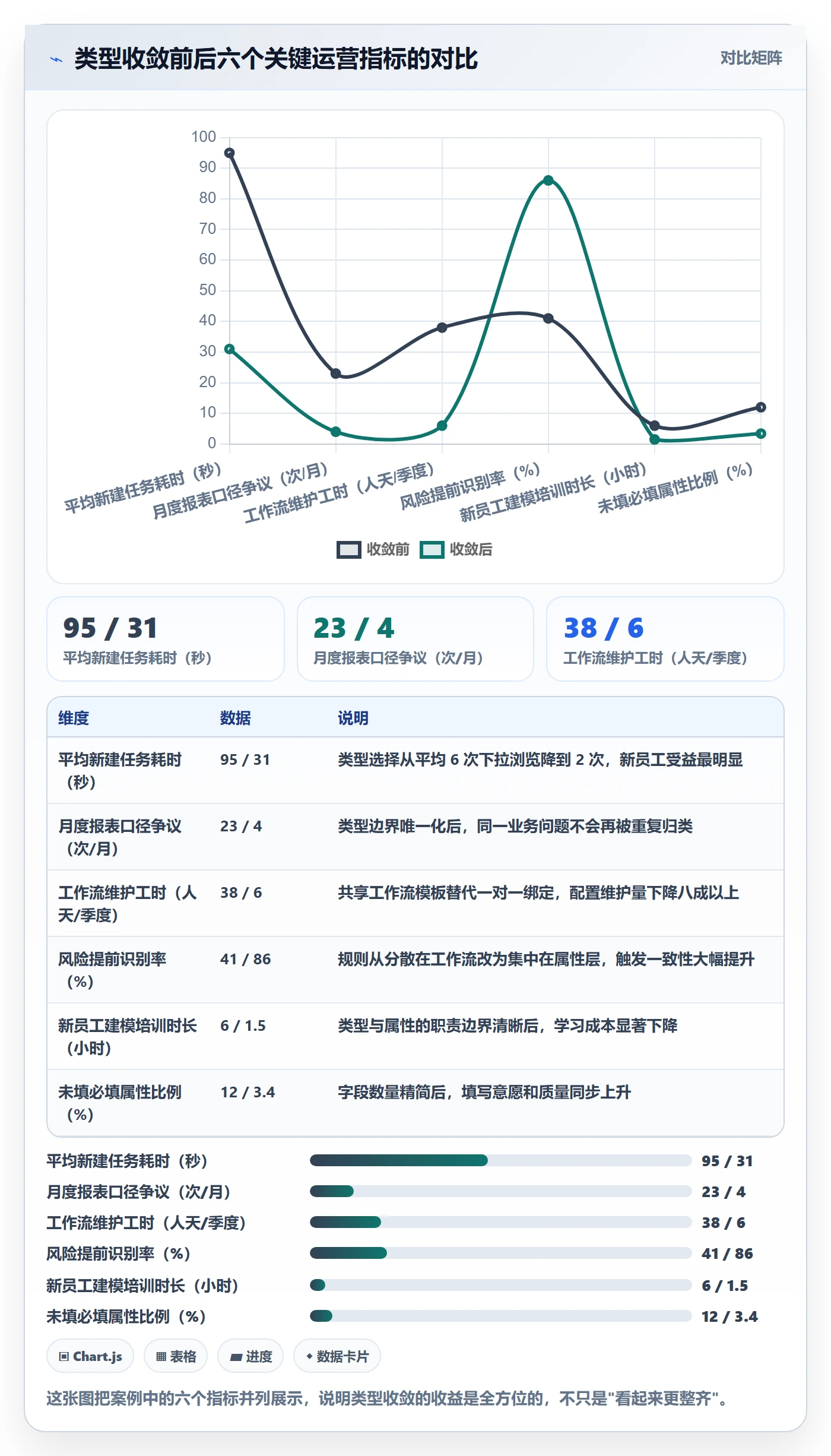

| 指标 | 收敛前(63 类型) | 收敛后(14 类型 + 9 属性) | 变化 |
|---|---|---|---|
| 平均新建任务耗时 | 95 秒 | 31 秒 | -67% |
| 月度报表口径争议 | 23 次 | 4 次 | -83% |
| 工作流维护工时 | 38 人天/季度 | 6 人天/季度 | -84% |
| 风险任务提前识别率 | 41% | 86% | +45pp |
| 新员工建模培训时长 | 6 小时 | 1.5 小时 | -75% |
| 未填必填属性比例 | 约 12% | 3.4% | -8.6pp |
最值得说的是"风险任务提前识别率"这一项。收敛前,风险规则分散在 30 多个工作流里,且大量规则互相覆盖;收敛后,规则统一收敛到 9 个属性字段上,由统一的规则引擎触发。风险识别的提升不是来自人更努力,而是来自规则终于能被一致地执行。

3. 迁移过程中最关键的三个动作
(1)先冻结类型新增,再做盘点
在收敛期间,团队暂停了所有新增类型申请,统一走属性评估流程。这一步如果没有纪律保证,收敛会边收边长。
(2)建立旧类型到新模型的映射表,逐条签字确认
映射表由 PMO 起草、各业务线负责人签字,任何一条映射有异议就当场讨论。这个动作花了 6 人天,但避免了迁移后的大量返工。
(3)保留一年只读的历史双轨期
旧模型的只读视图保留一年,让历史查询不受影响。这一点在合规场景尤其重要。
4. 属性驱动的风险控制清单在实践中的表现
收敛后,团队把风险控制从"类型触发器"改为"属性组合触发器"。核心的组合有三组:高风险 + 阻塞标记、依赖数 ≥ 5 + 处于数据迁移阶段、客户影响面为"核心业务" + 交付阶段为上线支持。
三组规则上线后首个季度,共触发 187 次预警,其中被确认为真实风险的有 143 次,准确率约 76%。而收敛前分散规则的平均准确率只有 31% 左右,分散规则的最大问题是重复告警和相互抵消。

六、落地清单:任务属性风险控制的 27 项检查
下面这份清单是我在多轮实施中逐步沉淀下来的,按时间轴分成四段。你可以把它当成一份逐项打勾的验收表,尤其是"上线前"那一段,跳过任何一项都会在半年后付出代价。
1. 建模前(7 项)
- 清点现有系统的全部类型及各自的任务量占比,标出复用率低于 2% 的类型。
- 对每个类型写下生命周期状态集合,状态集合完全一致的类型标记为合并候选。
- 梳理所有现有的风险告警规则,记录每条规则绑定的对象。
- 确认各业务线真正的独立统计需求,区分"独立报表"与"细分维度"。
- 确认合规与审计要求,列出必须独立留痕的对象清单。
- 确定属性字典的命名规范,避免同名不同义。
- 冻结新增类型,建立临时申请通道并指定评估人。
2. 建模中(8 项)
- 按四层判定模型逐个审核候选类型,留下通过至少一层的。
- 为每个保留类型写出"不可合并理由",一句话即可。
- 把降级类型转化为属性字段,确认字段类型与取值枚举。
- 设计共享工作流模板,明确哪些节点需要条件分支。
- 建立属性与权限规则的映射,避免用类型做权限隔离。
- 定义强制字段与选填字段,强制字段控制在 5 个以内。
- 设计风险规则时,明确触发条件、通知对象、升级路径三要素。
- 检查是否存在循环依赖或规则互斥。
3. 上线前(7 项)
- 完成旧类型到新模型的映射表,并由业务负责人签字。
- 在测试环境跑通完整的创建工作项、流转、报表链路。
- 验证历史数据回填后关键报表数字是否与预期一致。
- 确认旧模型的只读访问通道已开通。
- 准备回退方案,明确回退触发条件和责任人。
- 完成对全员的一次培训,重点讲"选哪个类型、填哪些属性"。
- 建立上线后两周的每日数据巡检机制。
4. 运营期(5 项)
- 每月统计一次类型复用率,低于 2% 的类型进入合并评审。
- 每季度复核风险规则准确率,低于 50% 的规则必须调整或下线。
- 每半年校验一次属性填写完整率,低于 80% 的字段需要重新评估必要性。
- 记录每一次新增类型申请及其评估结论,形成可追溯的决策日志。
- 人员变动时,把建模文档纳入交接清单。
七、不同情况下的行动建议
方法论是通用的,但落地节奏必须按团队规模和现状调整。下面是我针对五类常见情况给出的具体建议,你可以直接对号入座。
1. 50 人以下的实施团队
建议直接采用 3 个基线类型,不要做 N 扩展。属性字段控制在 8 个以内,风险规则最多 3 条。这个规模下,过度设计的成本高于收益,人与人之间的口头同步比你想象的更有效。
2. 50 到 200 人的团队
采用 3+N 模型,N 控制在 3 到 6 个。重点关注两件事:一是建立类型新增的评审机制,二是把风险规则从工作流迁移到属性层。这个规模是收益最明显的区间,一般 20 到 35 人天就能完成一次完整收敛。
3. 200 人以上或多事业部团队
需要引入统一的属性字典和共享工作流模板,并且必须有专门的建模负责人。建议按事业部拆分成多个项目空间,但类型和属性字典保持全局统一,否则跨事业部报表永远对不上。
这类团队在工具选型上要特别关注私有化部署能力和迁移能力。以 PingCode 为例,它支持私有化部署,也支持从国际主流研发管理工具平滑迁移,对已经形成历史数据资产的中大型组织来说,这两点能显著降低切换风险。
4. 正在从既有系统迁移的团队
务必先做语义归一化再迁移,不要按名称一对一搬。建议至少预留两轮映射评审,第一轮由 PMO 起草,第二轮由业务负责人逐条确认。历史数据回填后要做抽样核对,样本量不低于总量的 5%。
5. 强合规行业的团队
合规对象必须独立类型,不要试图用属性替代。同时要确保独立类型有自己的审计留痕和归档策略。属性层面要额外增加"可追溯性"检查,确保每次关键字段变更都有记录。

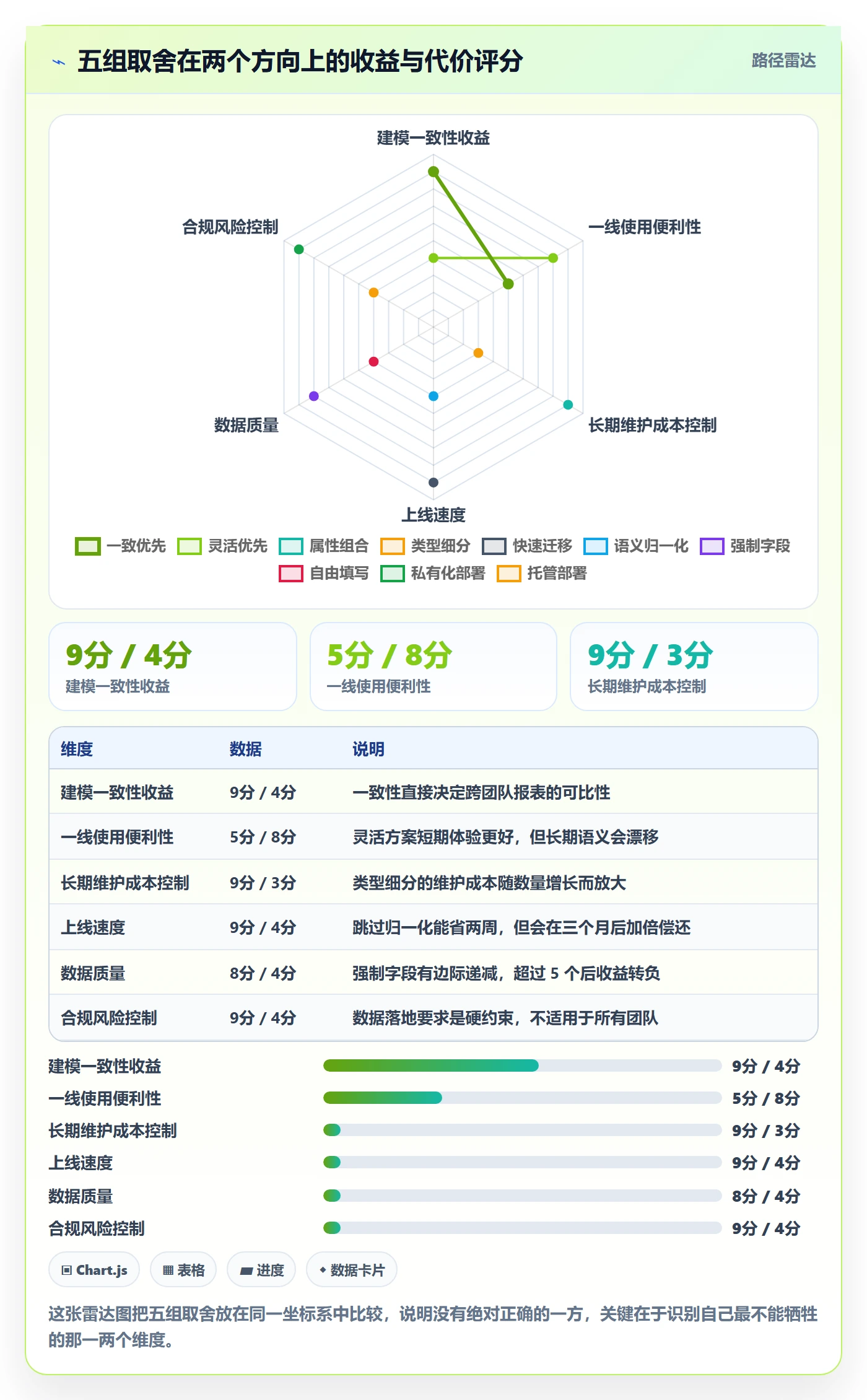

八、不同情况下的取舍
任何建模方案都是取舍的结果。我在下面列出五组最常见的取舍,并给出我的倾向,但这些倾向有前提条件,你需要结合自己的场景判断。
1. 灵活 vs 一致
灵活意味着允许各业务线自建类型和字段,一致意味着全局统一。我的倾向是:类型和核心属性必须一致,视图和非核心属性可以灵活。理由是跨业务线的可比较性一旦丢失,管理层就失去了判断依据,这比一线的一点点不便严重得多。
2. 类型细分 vs 属性组合
默认选属性组合。只有当四层判定模型中至少一层明确通过时,才选类型细分。这条原则能解决 80% 以上的建模争议。
3. 私有化部署 vs 托管部署
如果客户包含金融、政企、医疗等对数据落地有要求的行业,私有化部署几乎是必选项。代价是运维成本上升,好处是合规风险大幅下降。中大型实施团队在这个问题上通常没有太多选择空间。
4. 强制字段 vs 自由填写
强制字段能提升数据质量,但会提升填写抵触。我的经验是强制字段不要超过 5 个,且必须是与风险控制直接相关的字段,比如风险等级、客户、交付阶段。其他字段一律选填,靠报表反馈来驱动填写意愿。
5. 迁移速度 vs 数据质量
这是最容易被压缩的一对。很多团队为了赶上线时间,把语义归一化砍掉,结果是在上线后三个月内被迫做第二次重构,总成本反而更高。我建议宁可推迟两周上线,也不要跳过语义归一化。

回到最开始那个 63 个类型的团队。收敛完成后,他们的 PMO 负责人跟我说了一句话,我觉得是整件事最好的总结:任务类型管理的目标不是把业务描述得更细,而是让不同的人对同一件事说同一句话。
如果你现在正准备做一次任务类型梳理,我建议按这个顺序推进:先用四层判定模型盘点现有类型,标出所有可以降级的;再把风险规则从工作流迁移到属性层;最后建立类型新增的评审机制。前两步解决存量问题,第三步防止问题重新长出来。
如果你所处的团队在 100 人以上、同时并行多个客户项目,或者正在从国际主流研发管理工具迁移,那么迁移前多做一次语义归一化的价值会远远超过它多花的那几周。工具层面,支持私有化部署和具备平滑迁移能力的平台能显著降低这个过程的摩擦,但请记住,工具只是放大器,模型设计才是那个被放大的东西。
常见问题解答(FAQ)
1. 任务类型到底该按什么维度划分,按工作内容还是按交付阶段?
我们实施团队一开始所有人建任务都随手起名,类型字段也是想到哪个选哪个,结果月底拉报表完全看不出哪类工作吃掉了最多工时,更别说做人力预测了。后来我想重新梳理类型体系,又担心分得太细一线根本不愿意填,分得太粗又等于没分。这个度到底怎么把握?
建议用双层结构,别把两件事塞进一个字段。任务类型只描述交付物形态,比如需求确认、环境配置、数据迁移、集成联调、用户培训、上线支持、文档交付,控制在六到八个;阶段、来源、客户这类信息单独做成另外的字段。
判断一个类型该不该独立的唯一标准是:这个类型下的任务,完成定义是否一致,如果两个类型的验收标准完全一样,就该合并。
落地时先别凭空设计,导出最近三个月全部任务标题做词频归类,取覆盖前百分之八十工作量的高频场景作为初始类型集,连续两个月占比低于百分之二的类型就合并或降级,超过十个类型时填写准确率通常会明显下滑,这是我在三个实施团队里反复验证过的经验值。
2. 任务属性那么多,哪些字段必须设成必填?必填太多大家乱填怎么办?
我吃过一次亏,把能想到的字段全设成必填,结果实施顾问为了赶紧建单,客户等级一律选默认、优先级一律填中、风险标记全都不打,数据看着是齐的,其实全是噪音。可不设必填又会出现关键信息缺失,报表一拉一堆空值。我现在很纠结到底哪些字段值得强约束。
只把三类字段设为必填:影响派工分配的、影响客户验收的、影响风险统计的,其余全部降级为推荐填写或放进任务详情页的二级信息区。判断依据很直接:这个字段为空时,会不会导致某张报表口径失真,或者导致某个风险无法被提前发现?如果两个答案都是不会,就不要设成必填。
必填项总数控制在四个以内,超出的部分用另外三种手段解决:一是建单模板,按任务类型预置字段;二是默认值继承,客户等级、合同类型、项目阶段直接从项目档案自动带出;三是自动填充,创建人、所属项目、创建时间这类绝不该让人手填。
另外单独设一个数据质量巡检规则,每月抽查已关闭任务中关键字段的空值率,超过百分之五就说明设计有问题,而不是执行有问题。
3. 实施项目里的风险怎么靠任务属性提前暴露,而不是等延期了才后知后觉?
每次项目复盘我都发现同一个现象:所有风险都是上线前一两周才集中冒出来,之前任务列表看着一片绿。我怀疑是任务属性里根本没有承载风险信号的地方,风险全靠项目经理的个人记忆和每周口头同步。有没有办法让风险自己从任务数据里浮出来?
给任务加三个风险信号字段就够了:是否被外部依赖阻塞、依赖方是谁、客户承诺日期和内部计划日期是否分开记录。真正有用的不是字段本身,而是挂在字段上的自动化规则,比如任务进入进行中之后,如果距客户承诺日期还有三天以内且完成度低于百分之五十,就自动打上风险标签并通知项目经理,不依赖任何人主动上报。
数据口径上盯两个指标:一是风险任务占比,健康区间在百分之十以内,长期为零反而说明标记规则太松或者没人当真;二是风险提前发现天数,也就是风险被标记的日期距离承诺日期还差几天,这个数大于等于五天算健康,小于三天说明你的规则触发得太晚。
另外强调一点,客户承诺日期和内部计划日期必须分开存,只存一个日期的团队,永远算不出真实的风险缓冲。
4. 多项目并行的时候,怎么防止实施团队为了赶进度绕过任务类型的必要流程?
制度文档写得很漂亮,每个任务类型对应什么流程、要填什么字段都清清楚楚,但一线为了省事直接建一个其他类型的任务就绕过去了,或者把类型选成最简单的那种。我总不能天天盯着每个人建单吧,而且就算盯着,也只是把矛盾从系统转移到了人身上。
堵不如疏,正确的做法是保留一个其他或临时类型,但给它的使用加上成本和出口。具体两点:一是设置状态流转校验,其他类型的任务不允许直接进入验收或结项状态,必须由负责人改成正确类型才能关单,把校验放在关闭动作上而不是创建动作上,一线阻力最小;
二是度量它的占比,每月统计未归类任务的工时占比,超过百分之十五就说明是类型体系设计的问题,而不是执行力的问题,这时候该改的是类型集合,不是去批评人。另外有个反直觉但很有效的技巧:让项目经理的周报和资源报表只按类型维度呈现,其他类型直接归入未归类一栏并单独显示占比,上游自然会有人主动来问你该怎么填。
制度靠人盯必然衰减,靠报表倒逼才能长期跑通。
核心关键词
文章包含AI辅助创作:任务类型管理方法大全:实施团队任务属性风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/357969
读者评论
在180人实施团队里待过,类型膨胀确实不全是建模问题,更多是组织权力问题。销售、财务、交付都要求单独统计,PMO很难拒绝。文章说客户差异用属性加视图解决很对,但实际推动时得先拿到管理层授权,否则每季度清理一次,下季度又长回来。
风险控制挂属性层我认同,但落地时卡在报表。很多项目管理工具对自定义属性的跨类型聚合支持很弱,想看高风险且阻塞验收的全局视图,往往要导出到BI。类型少了,报表需求没减少,最后还是有人偷偷加类型来绕开配置限制。
迁移做语义归一化的效果数字有点理想。真实迁移里旧数据字段缺失严重,客户影响面、交付依赖数这些属性经常没有历史值,回填成功率很难到88%。我的做法是老数据按原样封存只读,新项目用新模型,接受三个月内图表口径割裂,比强行清洗更可控。
