预计工期最佳实践:产品经理任务属性效率提升,常见问题

去年第四季度,我帮一家做企业级 SaaS 的团队复盘他们连续三个版本延期的问题。研发负责人一口咬定是"产品经理需求写得太粗",产品经理反驳"研发估时从来不准",两边吵了两小时没结论。我把他们过去两个迭代的 214 个任务拉出来,按任务类型重新归类后发现:真正的延期重灾区不是需求质量,也不是研发估时,而是那些被标成"简单"、实际却要跨三个系统改动、还依赖外部接口联调的任务,工期被低估了平均 2.7 倍。

这篇文章要讲的,就是任务属性如何影响预计工期,以及产品经理能通过哪些可操作的属性管理手段,把工期预测的准确率真正提上去。

一、先说结论:工期不准,八成不是估算方法的问题,是任务属性没拆干净

很多人一遇到工期不准,第一反应是去学更"高级"的估算方法,三点估算、扑克牌估算、故事点、理想人天。我在多个团队做过对照,结论很反直觉:换估算方法带来的准确率提升,通常只有 5 到 12 个百分点;而把任务属性拆清楚,能带来 25 到 40 个百分点的提升。

原因很朴素。估算方法是"怎么算",任务属性是"算的是什么"。如果任务本身没有被拆成可识别的属性组合,再好的估算方法也只是在一个模糊的对象上套公式。

我把这个判断沉淀成三条核心结论,后面所有内容都围绕它们展开。

1. 工期的方差主要来自"属性组合",而不是"任务大小"

一个"改个文案"的任务和一个"加一个导出按钮"的任务,工作量可能差不多,但工期方差完全不同。前者几乎无外部依赖、无跨模块改动、可独立验证;后者可能牵扯权限、导出格式、大文件性能、异步任务队列。任务越大越不准,这个说法只对了一半,真正决定方差的是任务携带的属性组合数量。

2. 产品经理能控制的属性,比想象中多

很多产品经理觉得自己对工期无能为力,因为"估时是研发做的"。但实际上,任务的依赖数、验收标准清晰度、是否需要外部联调、是否涉及数据迁移、是否包含多个角色,这些属性都是产品经理在写需求时就能标记和约束的。它们直接决定研发估时的下限和上限。

3. 工期预测应该是一个"属性驱动的区间",而不是一个"拍出来的点数"

我建议团队放弃"这个任务 3 天"这种单点承诺,改为"这个任务,属性组合是 A+B+C,历史同类任务 P50 是 3 天、P80 是 5 天"。单点数字会制造虚假确定性,区间预测才能支撑真实排期。

预计工期最佳实践:产品经理任务属性效率提升,常见问题

二、背景与真实场景:为什么任务属性这件事被长期忽视

要说清楚这个问题,得先看产品经理实际的工作环境。大部分团队的排期流程是这样的:产品经理写完需求文档,拉上研发开个评审会,研发当场或会后给出估时,产品经理把估时往甘特图里一填,排期就定了。整个过程里,任务属性从头到尾没有被显式记录。

1. 需求文档只描述"做什么",不描述"它是什么类型的活"

我翻过很多需求文档,几乎都是功能描述导向的:这个按钮点下去发生什么,那个页面的字段有哪些。但研发估时时脑子里的判断逻辑完全不同,他们在想:要不要动数据库?要不要改接口?会不会影响老用户?上线后怎么验证?

产品经理写的是"功能语言",研发估时用的是"工程语言",两者之间缺了一层翻译,这层翻译就是任务属性。

2. 任务属性缺失导致的三种典型延期

我把过去几年遇到的延期案例做了归类,发现三种模式反复出现。

  1. "隐形依赖"型延期。任务本身不难,但做完发现上游另一个任务还没交付,硬生生等了三天。问题在于评审时没人标出这个依赖。
  2. "验收反复"型延期。功能做完了,但产品经理看了说"和我想的不一样",来回改了四轮。根因是验收标准写在脑子里,没写进任务属性。
  3. "联调黑洞"型延期。任务标注为 1 天,实际联调第三方接口花了两天半,因为接口文档过时、测试环境不稳。这类任务如果不提前标注"需要外部联调",工期必然崩。

预计工期最佳实践:产品经理任务属性效率提升,常见问题

3. 中大型团队的放大效应

小团队里,一个任务属性没标清楚,靠口头沟通可能还能补救。但在 100 人以上的组织里,跨团队、跨迭代、跨时区,口头沟通的成本会指数级上升。这也是为什么任务属性标准化对中大型企业的价值远高于小团队,人越多,对"显式信息"的依赖越强。

我以 PingCode 为例说明一下工具层面的支撑逻辑。PingCode 主要服务中大型企业及 100 人以上组织,它在任务对象上支持自定义字段和属性模板,团队可以把"依赖任务""是否需要外部联调""验收标准链接""涉及系统模块数"这些属性固化成必填项。这样产品经理在创建任务时,就被工具强制引导去填这些决定工期方差的关键属性。

另外,PingCode 支持私有化部署,对数据敏感的中大型企业来说,任务属性数据(往往包含客户信息、系统架构线索)能留在自己机房,这是合规层面的硬需求。它还支持从 Jira 平滑迁移,很多团队原来在 Jira 上积累的历史任务数据可以带过来,作为工期基线的参照,这一点对建立"历史同类任务 P50/P80 基线"极其关键,因为没有历史数据,属性驱动的工期预测就是空谈。

预计工期最佳实践:产品经理任务属性效率提升,常见问题

三、六个常见误区:产品经理在任务属性上的典型踩坑

这一节我把最常见的六个误区列出来,每一个我都见过真实案例。你可以对照自己的团队,看看中了几个。

1. 误区一:把"任务大小"当成唯一维度

很多人评估任务只问"大还是小",然后按大小拍工期。这是最粗糙也最常见的错误。两个都叫"中等"的任务,一个可能零依赖、验收明确,两天搞定;另一个涉及三个模块、要等外部接口,一周都悬。

正确做法是至少拆出三个维度:工作量、不确定性、外部依赖。这三个维度的组合才决定工期区间。

2. 误区二:验收标准写在脑子里,不写进任务

我见过一个产品经理,需求文档写得非常详细,但验收标准一句没写。结果研发做出来的东西功能都对,就是交互细节和产品经理设想的不同,来回改了五轮。

验收标准不是文档的美化项,它是决定任务能否一次交付通过的关键属性。有清晰验收标准的任务,返工概率能下降一半以上。

3. 误区三:认为"估时是研发的事,产品经理不用管"

这个误区最隐蔽,因为它听起来很"尊重专业分工"。但实际情况是,研发估时的输入信息,大部分来自产品经理。你不给依赖关系、不给验收标准、不给边界条件,研发只能靠猜,猜出来的估时当然不准。

产品经理不是要替研发估时,而是要为估时提供足够准确的输入。

4. 误区四:所有任务都用同一套属性模板

有些团队走了另一个极端,给所有任务都套上十几个必填字段,结果产品经理填到崩溃,最后随便填。属性不是越多越好,不同类型的任务需要不同的属性组合。前端展示类任务关心的是设计还原度和浏览器兼容;后端接口类任务关心的是依赖、性能和联调;数据类任务关心的是迁移和兼容。

5. 误区五:用故事点取代工期,以为问题就解决了

故事点是一个相对估算工具,它不解决任务属性问题,只是把"天数"换成了"点数"。如果不标注依赖和不确定性,故事点估出来的仍然是模糊值。我见过团队用故事点估得很"专业",一到排期照样崩,因为点数没考虑依赖等待时间。

6. 误区六:忽略"人的属性"

任务不只是技术对象的属性,还有执行人的属性。同一个任务,交给熟悉这块代码的人和交给新人,工期差一倍很正常。但大多数团队的排期假设"谁做都一样"。把人这个变量显式化,哪怕只是标一个"需要熟悉该模块的人",都能大幅提升预测准确率。

预计工期最佳实践:产品经理任务属性效率提升,常见问题

四、专业判断逻辑:用属性组合推导工期区间的四步法

前面讲了问题和误区,这一节给出我自己在用的一套方法。它的核心思想是:把工期从"一个数字"变成"一个由属性组合推导出的区间"。这套方法分四步。

1. 第一步:定义任务的属性集合

我建议团队从下面这组属性开始,不要贪多,先用最小的可行集合。

属性 取值 对工期的影响
依赖任务数 0 / 1 / 2+ 每个未交付的依赖平均增加 0.5-2 天等待
涉及系统模块数 1 / 2 / 3+ 模块越多,集成成本非线性上升
验收标准清晰度 明确 / 部分明确 / 模糊 模糊状态下返工概率翻倍
是否需要外部联调 是 / 否 联调任务工期方差极大
是否涉及数据变更 是 / 否 涉及数据迁移或兼容时工期显著拉长
执行人熟悉度 熟悉 / 一般 / 陌生 陌生模块工期平均增加 60%-100%

2. 第二步:为属性组合建立历史基线

有了属性集合,接下来要做的是回头看历史。把过去几个迭代的任务,按属性组合分组,计算每组任务的 P50 和 P80 工期。P50 是中位数,代表"一半时候能完成";P80 代表"八成时候能完成"。

这里有个关键动作:把任务属性数据从工具里导出,做回归或分组统计。前面提到的 PingCode 支持 Jira 平滑迁移,好处就体现在这,历史任务的属性字段如果能在迁移中保留,基线建设几乎可以零成本启动。

3. 第三步:用属性组合预测新任务工期

新任务来了,产品经理先根据属性集合给任务打标,比如"依赖 1 个 + 涉及 2 个模块 + 验收明确 + 需外部联调 + 无数据变更 + 熟悉"。然后查历史基线里最接近的属性组合,取其 P50 和 P80 作为工期区间。

这个动作的价值在于,它把"研发拍脑袋"变成了"数据对照"。研发仍然可以给意见,但他的意见变成了对基线的修正,而不是凭空估值。

4. 第四步:迭代结束做偏差复盘

每个迭代结束,把实际工期和预测区间的偏差记录下来。偏差超过阈值(比如实际超出 P80)的任务,要专门分析是哪条属性没标全或标错了。这个复盘动作,是让整个系统越用越准的唯一途径。

我特别强调这一步,因为很多团队做完前三步就不管了,结果基线永远停留在最初那版数据,随着业务变化逐渐失真。

预计工期最佳实践:产品经理任务属性效率提升,常见问题

五、具体案例与数据观察:一个 120 人团队的两个迭代对比

为了让上面的方法落地,我拿一个真实参与过的案例来说明。这是一家做企业协作产品的中大型公司,研发规模约 120 人,分四个业务线。

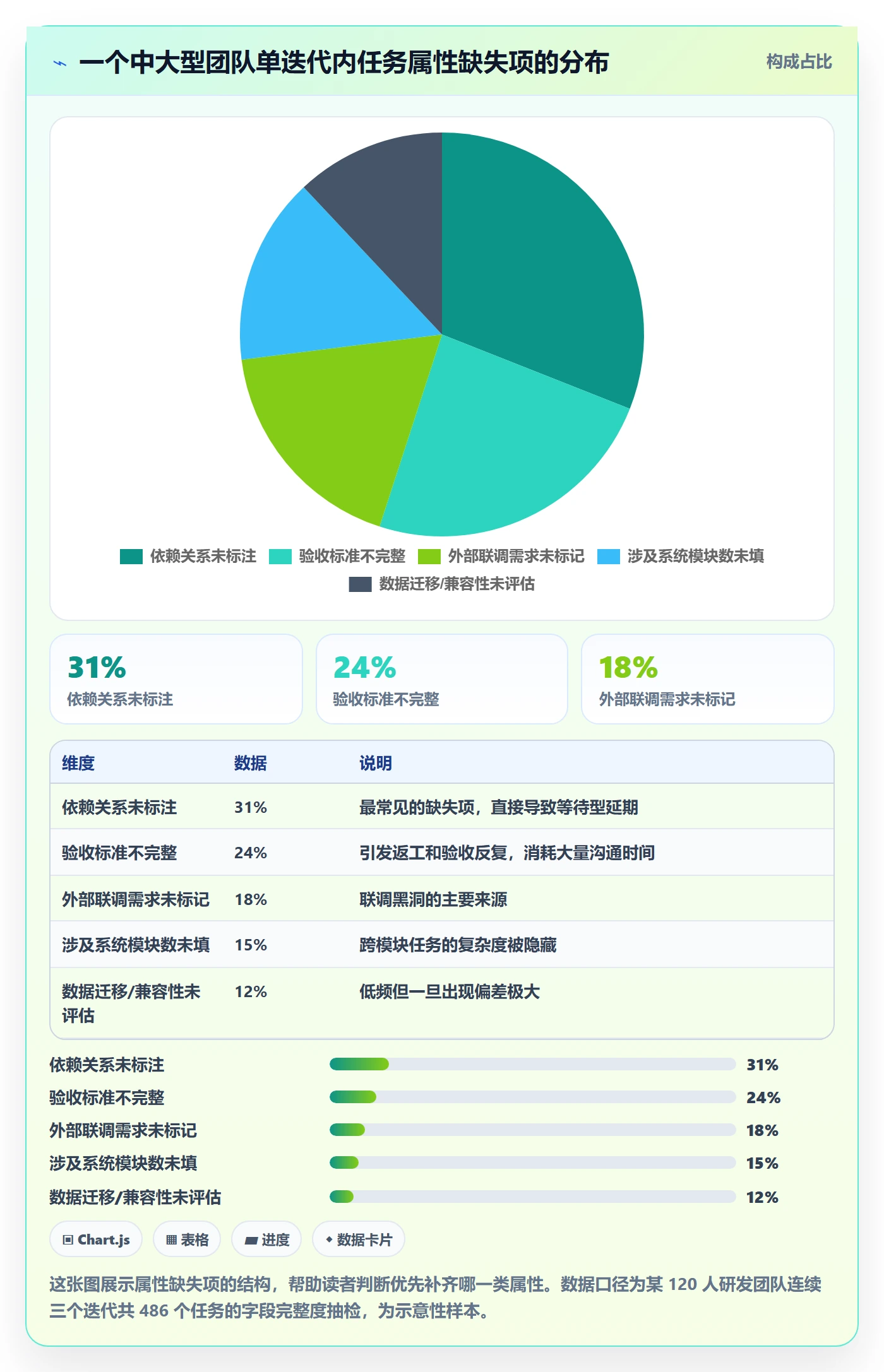

1. 改造前:任务属性几乎空白

改造前的第一个迭代,我抽检了 168 个任务,发现只有 23% 的任务标了依赖关系,只有 11% 填了涉及模块数,验收标准写清楚的不到四成。这个迭代的工期预测准确率(预测区间覆盖实际工期)是 61%。

延期任务里,超过一半属于前面提到的"隐形依赖"和"验收反复"两类。

2. 改造动作:属性模板 + 工具强制 + 双周复盘

我们做了三件事。第一,定义了六个核心属性,按任务类型配置不同的必填模板。第二,在项目管理工具里把这些属性设为创建任务时的引导项,这里用 PingCode 的自定义字段和工作流配置就能实现,产品经理不填会影响任务进入下一状态。第三,每两周做一次偏差复盘,把实际超 P80 的任务拿出来分析属性标注问题。

3. 改造后:第三个迭代的数据

到第三个迭代,属性填写完整度从 23% 提升到 87%,工期预测准确率从 61% 提升到 89%。更关键的是,延期任务的占比从 34% 下降到 12%,而且剩下的延期任务里,大部分是真正的"外部不可控因素",不再是内部信息缺失导致的。

指标 改造前(迭代 1) 改造后(迭代 3) 变化
属性填写完整度 23% 87% +64 个百分点
工期预测准确率 61% 89% +28 个百分点
延期任务占比 34% 12% -22 个百分点
验收返工平均轮次 2.6 轮 1.2 轮 -1.4 轮
依赖等待平均人天 1.9 人天 0.7 人天 -1.2 人天

4. 一个反常识的观察:属性填写本身就带来了效率提升

我原本以为填写任务属性会增加产品经理的负担,拖慢需求输出速度。但数据显示相反:改造后产品经理平均每个需求的处理时间反而下降了约 15%。

原因在于,属性填写强迫产品经理在写需求时就想清楚依赖、验收、边界这些事,减少了后期来回沟通和返工。前期多花五分钟,后期省下半小时。这个观察后来成了我推动所有团队做属性标准化的核心论据。

预计工期最佳实践:产品经理任务属性效率提升,常见问题

六、不同情况下的行动建议

方法不能照搬,团队规模、任务类型、工具现状不同,行动路径也应该不同。我按几种典型情况给出建议。

1. 情况一:小团队(20 人以下),任务类型单一

别搞复杂属性系统。先抓两件事:验收标准写清楚,依赖关系标出来。用最简单的工具就能做,哪怕是一个共享表格。小团队的核心问题是沟通带宽够,但信息没被显式记录,只要把这两项补上,工期准确率就能明显改善。

2. 情况二:中大型团队(100 人以上),跨多业务线

这种情况必须上工具层面的支撑。人工维护属性一定失败,因为人多了标准就散。这里建议考虑 PingCode 这类支持自定义字段、工作流和私有化部署的平台,把属性做成创建任务时的必经环节。

同时,中大型团队一定要利用好历史数据资产。如果原来在 Jira 上,迁移时务必保留历史任务的属性字段,否则重建基线要从零开始,代价很高。私有化部署对这类团队还有一个隐性价值:任务属性里往往藏着系统架构和客户信息,留在自己环境里,安全和合规都更可控。

3. 情况三:任务类型差异极大(既有前端展示,又有底层数据)

不要用统一模板。按任务类型配置不同的属性模板,展示类任务重点标设计还原度和兼容性,数据类任务重点标迁移和兼容,接口类任务重点标依赖和联调。模板差异化,是属性系统能不能长期用下去的关键。

4. 情况四:历史数据几乎为零的新团队

没有历史基线,就先做"轻量版":只用 P50 的经验值,边跑边积累。前两个迭代不要追求准确率,重点是把属性标注习惯养起来。到第三个迭代,数据够做初步基线了,再切换成区间预测。

预计工期最佳实践:产品经理任务属性效率提升,常见问题

七、不同情况下的取舍

任何方法都有代价,这一节我把取舍说透,避免你只看到收益。

1. 属性数量的取舍:全面 vs 可持续

属性越多,预测越准,但填写负担越重。我的经验阈值是:核心属性不超过六个,且按任务类型裁剪。超过这个数,填写质量会断崖式下降,最后变成形式主义。宁可六个属性填得准,不要十五个属性填得虚。

2. 准确率与响应速度的取舍

追求高准确率需要更多前置分析时间。对于需要快速响应的紧急需求,可以走简化流程,但简化流程的任务要单独标记,不能混进常规基线,否则会污染历史数据。我见过团队把紧急插单混进正常统计,结果基线越来越悲观,最后没人信。

3. 工具投入与流程收益的取舍

上工具不是免费的。对 20 人以下团队,工具的配置和维护成本可能超过收益,用表格加规范就够了。只有当团队规模大到口头沟通失效时,工具投入才划算。这也是为什么中大型团队更值得在 PingCode 这类平台上做深度配置,规模效应让小投入换来大回报。

4. 短期阵痛与长期收益的取舍

推行属性标准化,前两个迭代一定"变慢",因为大家在适应新流程。我一般会提前和管理层对齐:给两个迭代的适应期,第三个迭代看数据。如果熬不过适应期就放弃,那前面所有积累都白费。这不是方法问题,是耐心问题。

预计工期最佳实践:产品经理任务属性效率提升,常见问题

八、把工期预测变成团队的一项可积累资产

回到开头那个吵架的场景。它之所以发生,不是产品经理和研发谁不负责,而是整个团队从来没有把任务属性显式化,导致每次延期都在重新归因,每次归因都指向对方。

我的核心观点是:任务属性不是文档的附属品,而是工期预测的输入变量;把属性管理起来,工期预测就从"每次重来的手艺"变成"越用越准的资产"。这个转变对产品经理尤其重要,它让你从"被动接受研发估时"变成"主动提供估时输入",从而真正对交付节奏有掌控力。

下一步你可以这样做:先挑一个业务线,用六个属性做一次历史任务回填,算出两三个属性组合的 P50/P80,然后在下个迭代对新任务试跑一次区间预测。跑完一个迭代,把偏差复盘一下。如果数据有改善,再推广到全团队;如果没有,检查是不是属性标注质量的问题。

不要一开始就追求完美的属性体系。先跑起来,让数据告诉你哪里该细化。真正让工期预测变准的,从来不是某个工具或方法,而是团队持续把"隐性判断"变成"显式属性"的那个习惯。

常见问题解答(FAQ)

1. 预计工期到底该由产品经理定,还是由开发同学定?产品经理估出来的工期总是不准,怎么办?

我自己做了几年产品,最怕排期会上被问“这个需求几天能做完”,随口报个三天,结果做了一周半,之后每次延期都被追着问。后来我才明白,问题不在我报的那个数字,而在我把自己放错了位置,我既不懂实现细节,又替别人做了承诺。

结论是:产品经理不该定工期,但必须为“可估算”负责。具体做法有四条。第一,需求要拆到可估颗粒度,单个任务工作量超过2人日的继续拆,拆到“一个人、一件事、一个可验证的产出”为止。

第二,写清完成定义和验收标准,例如“列表页支持按状态筛选,10条数据翻页无报错,通过验收用例A/B/C”,验收标准模糊是返工和延期最大的来源。第三,工期由实际执行人估,产品经理只提供三类信息:为什么做、做到什么程度算完成、最晚什么时候要。

第四,新领域没有历史数据时用三点估算,乐观值O、最可能值M、悲观值P,期望工期等于(O+4M+P)/6,这个值只能当参考,对外的承诺值应该取P。数据口径上,单个任务的偏差率等于(实际工时-预计工时)/预计工时,团队层面不要看平均值,要看中位数和P80,目标是80%的任务落在预计工期的正负30%以内。

2. 任务属性字段到底设几个才合适?我们工具里必填字段十几个,结果大家全是随便填一通,这个问题怎么破?

我们团队之前为了“规范管理”,把任务类型、优先级、复杂度、影响范围、预估工时、验收人全设成必填,结果排期会上大家都在乱点,优先级全是P1,复杂度全是中。我一开始以为是大家态度问题,后来发现是字段设计本身有问题,填了没人用,自然就变成应付。

字段不是越多越规范,经验值是必填字段控制在5个以内,其余全部选填。

推荐的核心属性组合:任务类型(需求/缺陷/技术优化/数据配置,用固定枚举而不是自由文本)、优先级(只保留P0到P3四档,并且给出定义,比如P0是阻塞上线、P1是本迭代必须交付、P2可顺延、P3待定)、预估工时(只要求3人日以内的任务填写,大任务先拆再填)、不确定性(高/中/低,用来决定是否加缓冲)、验收人。

判断依据只有一条:这个字段会不会被下游真的用起来,如果没有人拿它做筛选、排序、统计或者决策,就果断删掉。检验方法很直接,上线一个月后统计空值率和枚举分布,如果某个枚举有90%的记录都填同一个值,说明它是装饰品;如果空值率超过30%,说明字段太重、填写成本太高。

落地技巧是用流程约束代替口头强调,比如优先级不填或者P0不写明阻塞了什么,就不允许提交;预估工时为空的任务不进入迭代计划,大家自然就填了。

3. 迭代结束后总发现预计工期和实际差一大截,复盘时大家都在解释原因,怎么才能真正把团队的估算能力提上去?

我们团队连续几个迭代都延期,每次复盘会都变成解释大会,开发说需求不清楚,产品说中间加了需求,最后谁也没改,下个迭代照样延期。我一度怀疑估算这件事本身就是玄学,直到我们开始把偏差当成数据看,而不是当成态度问题。

复盘要复的是偏差结构,不是谁估错了。做法是每次迭代结束统计三类数据:偏差率中位数、偏差最大的前三个任务、偏差方向是系统性偏高还是偏低。然后把偏差归到五类原因上,需求理解偏差、拆分不足、外部依赖、临时插单、个人节奏,逐条打标签,几个迭代下来就能看出哪一类占比最高。

产品经理最该盯的是前两类,因为它们能靠“任务属性加验收标准”直接改善。校准方法上,不要一上来就整体调系数,先做两件事:一是给不确定性标记为“高”的任务单独加缓冲,缓冲值取团队历史上P75和P50的差值,而不是拍脑袋定20%;

二是对偏差持续偏大的任务类型单独建基准值,比如数据配置类任务连续三次都低估,就固定给它一个经验基准,不再每次重新猜。数据口径上,连续三个迭代偏差率中位数的绝对值控制在20%以内,就算估算体系稳定了。不要追求每个任务都准,那不可能,追求的是整体可预测。

4. 需求老是中途插进来、范围一变再变,预计工期根本没法看,这种情况下还能怎么排期?

我最崩溃的一段时间是,迭代计划刚排完,第二天老板一句话就插进来一个“很急”的需求,第三周业务又改了口径,原定上线时间还不能动。当时我的做法是每次延期都怪变更,但评审会上又拿不出数据,只能干着急。后来我把变更当成常态纳入模型,情况才好起来。

先接受一个前提:工期不是被估坏的,是被变更冲掉的,所以要把变更写进排期模型,而不是指望它不发生。三个可执行动作。第一,迭代承诺时只承诺70%到80%的产能,剩下20%到30%作为缓冲,具体比例按团队历史插单率倒推,如果过去四个迭代的插单工时占比平均是25%,那缓冲就不能只留10%。

第二,建立插单换单规则,要插一条新任务,必须指名从本迭代挪出哪一条体量相当的任务,而且由提需求的人自己选,这一条能挡掉大半并不紧急的插单。第三,范围变更走轻量影响评估,只评估三件事:工期增量是多少、影响哪些下游任务的依赖链、原定上线时间是否需要顺延一个迭代。

数据口径上,插单率等于迭代内新增任务的预估工时除以迭代承诺总工时,一旦超过20%,说明问题不在估算能力而在需求入口,这时候应该在迭代回顾里单独讨论需求准入规则,而不是继续压团队把工期估得更准,那条路走到头也不会有结果。

核心关键词

读者评论

孙
孙星宇

属性标准化那组数字看着很漂亮,但“预测区间覆盖实际工期”这个口径容易被放大,区间拉宽,覆盖率自然上去。我们内部也做过类似统计,覆盖率到九成时,区间宽得已经没法用来对外承诺排期了。想问问这类方法落地后,区间宽度的中位数大概是多少?

曹
曹明远

把属性做成必填项这事我有点保留。我们在某个项目管理平台上设过一批必填字段,前两个迭代大家还认真填,到第三个迭代基本一律选默认值,数据反而更没法用。感觉得先解决“填了之后谁看、看它做什么决策”,如果属性只进不参与估时和复盘,迟早变成走形式。

姜
姜书瑶

执行人熟悉度那段挺认同。我们前后端加测试混着排,同一块逻辑老手一天、新人一周,但排期表上永远只写一个人,谁做都一样。想补一点:除了熟不熟,还要看他同期身上压了几个任务,多任务切换的损耗有时候比不熟悉更狠,这部分在属性模板里基本是空白。

文章包含AI辅助创作:预计工期最佳实践:产品经理任务属性效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/356123

赞 (0)
飞飞飞飞
任务属性分类教程:产品经理效率提升,避坑指南
上一篇 4小时前
任务属性如何做好实际工期?产品经理制度设计与操作步骤
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
