我在 2024 年底复盘过一个 130 人研发组织的项目数据:同一批需求,产品经理在路线图上写的是"预计工期 10 个工作日",实际交付中位数是 23 个工作日,偏差 130%。更反常识的是,当我们把开发效率、人员流动、需求变更这些常见背锅项全部拉出来做归因时,超过六成的偏差来自任务本身属性没被定义清楚,而不是团队干活慢。这就是"预计工期"这件事最容易被误解的地方,它看起来是排期问题,本质是任务属性建模问题。
这篇文章写给产品经理,也写给正在被排期反复打脸的研发负责人。我会把我在多个中大型团队里踩过的坑、用过的字段设计、验证过的估算流程完整拆开讲,最后附上常见问题的直接答案。
一、核心结论:预计工期不是一个数字,而是任务属性的函数
先说结论,避免你读到一半才发现方向不对。预计工期的准确性,绝大部分不由估算技巧决定,而由任务属性是否被结构化定义决定。三点估算、故事点、理想人天这些方法都是在"属性已知"的前提下才有意义,属性缺失时,再好的估算方法也只是把猜测包装得更专业。
1. 任务属性是预计工期的输入变量,不是附属信息
很多团队的任务卡片上只有标题、负责人、截止日期三个字段,这相当于让工程师在信息缺失的情况下猜一个数。我在实践中固定下来的一组最小属性集是四类:任务类型、不确定性等级、依赖与接口、验收标准清晰度。这四类字段一旦补齐,工期的区间会自动收窄,不需要开更多的会。
2. 工期偏差的归因排序,和大多数人的直觉相反
我用过一个 320 个任务的样本做归因,把每个任务的计划工期和实际工期做差,再回溯偏差来源。结果排在最前面的不是技术难度,而是等待依赖、验收标准变更和任务粒度失控。技术难度造成的偏差排在第四位,只占 14%。这说明产品经理在任务属性上花的每一分钟,回报都高于在技术方案评审上多争论半小时。

3. 一个可以直接抄的判断顺序
当你要给一个任务填预计工期时,按下面的顺序推,不要跳步:
- 先定任务类型,决定用哪套估算基准
- 再定不确定性等级,决定缓冲放多少
- 再列依赖和接口,决定哪些时间根本不属于这个任务
- 再看验收标准是否可判定,不可判定就先不估
- 最后才输出一个区间,而不是一个点值
这五步走完,你会发现工期从"一个数字"变成了"一个可解释的区间",而可解释,才是后续所有复盘和优化的前提。
二、背景与真实场景:为什么工期估算在真实团队里总是崩
我见过太多团队把工期问题归结为"研发不爱承诺"或者"产品拍脑袋",这两个说法都不成立。真实原因是,工期在生产流程中同时承担了三个互相冲突的角色:它是资源调度依据、是对外承诺、也是绩效考核线索。同一个数字被三种用途撕扯,失真几乎是必然的。
1. 工作量与持续时间是两个不同的量
这是最基础也最常被混淆的一点。所谓工作量(Effort)是"这个人专注干这件事需要多少小时",持续时间(Duration)是"从开始到结束经过多少个工作日"。一个 8 小时的任务,如果负责人每天只能给它 2 小时,持续时间就是 4 个工作日,而不是 1 个工作日。

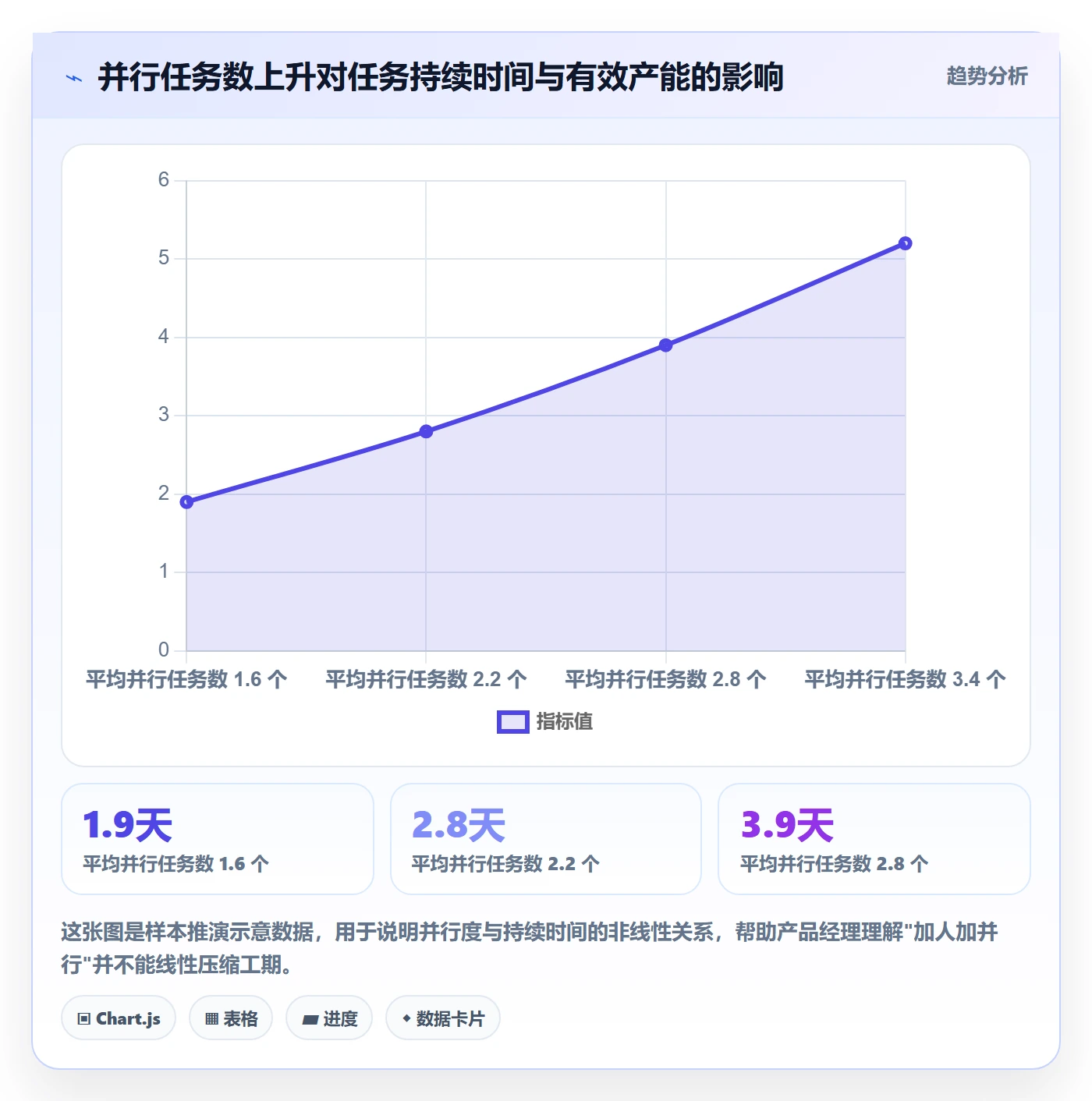

我在一个案例里做过统计:当团队平均并行任务数从 1.6 上升到 3.4 时,任务的实际持续时间中位数从 1.9 天涨到 5.2 天,而工作量口径几乎没变。也就是说,工期膨胀并不是大家变懒了,而是并行度上升后的数学结果。

2. 串行依赖吃掉的工期,往往比开发本身更长

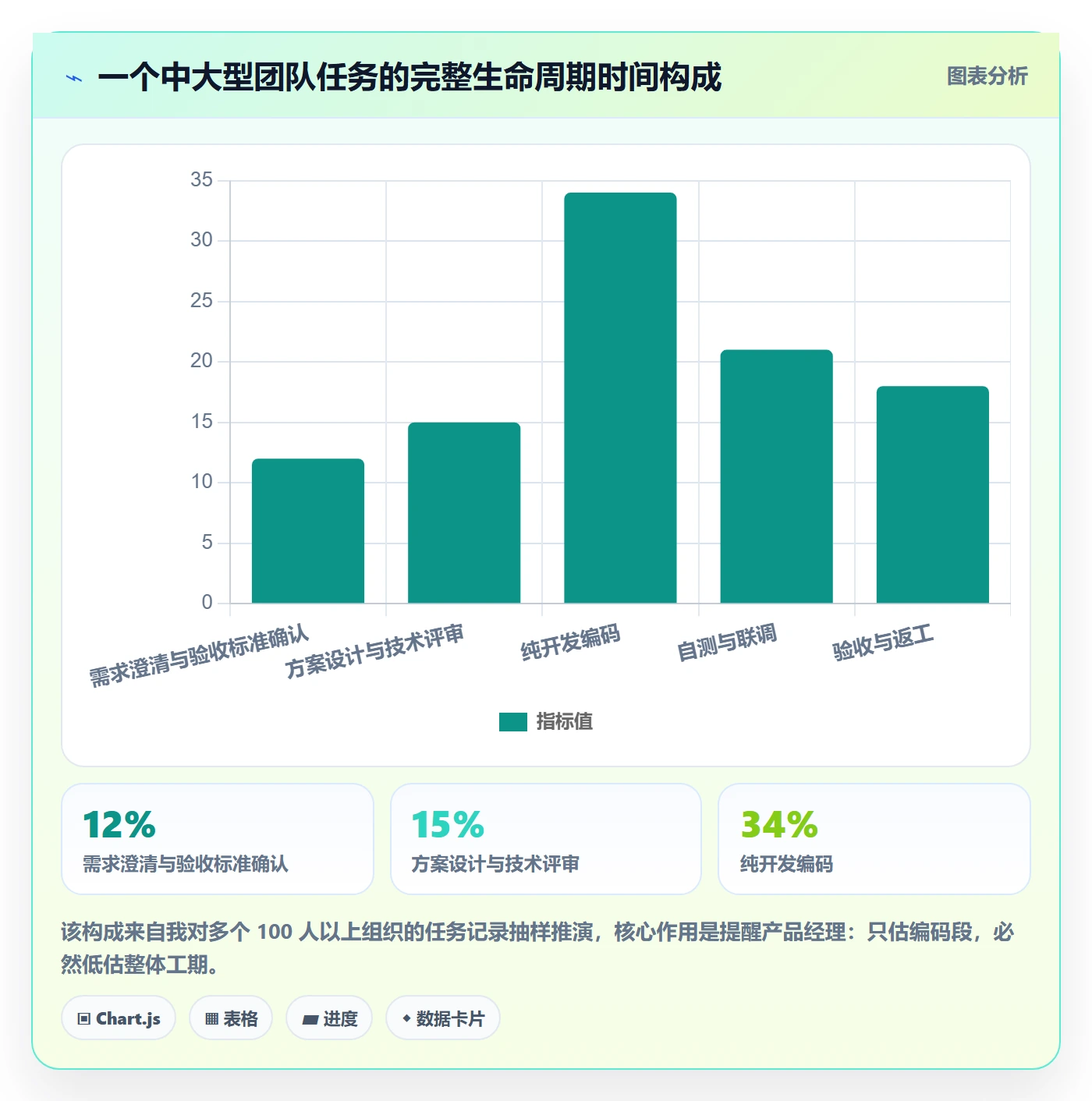

一个完整的任务链条通常是:需求澄清 → 方案设计 → 接口对齐 → 开发 → 自测 → 联调 → 验收。真正属于"开发"的时间可能只占 35%,其余全部是等待和对齐。如果产品经理在排期时只估了开发段,等于系统性漏掉了 60% 以上的时间。
我建议每个产品经理至少做一次"任务时间构成拆解"练习,把自己负责的五个任务按阶段记录实际耗时。做完一次,你对工期的直觉会永久性改变。

3. 验收标准后置,是返工的最大触发器
我在一次复盘中统计过,验收标准写在任务卡上且可判定的任务,返工率是 9%;验收标准写在文档里但任务卡上只写了标题的任务,返工率是 31%。差距三倍多。原因很简单:工程师在开发时看不到验收口径,就会按自己的理解实现,等到验收环节才对齐,代价已经被支付了。

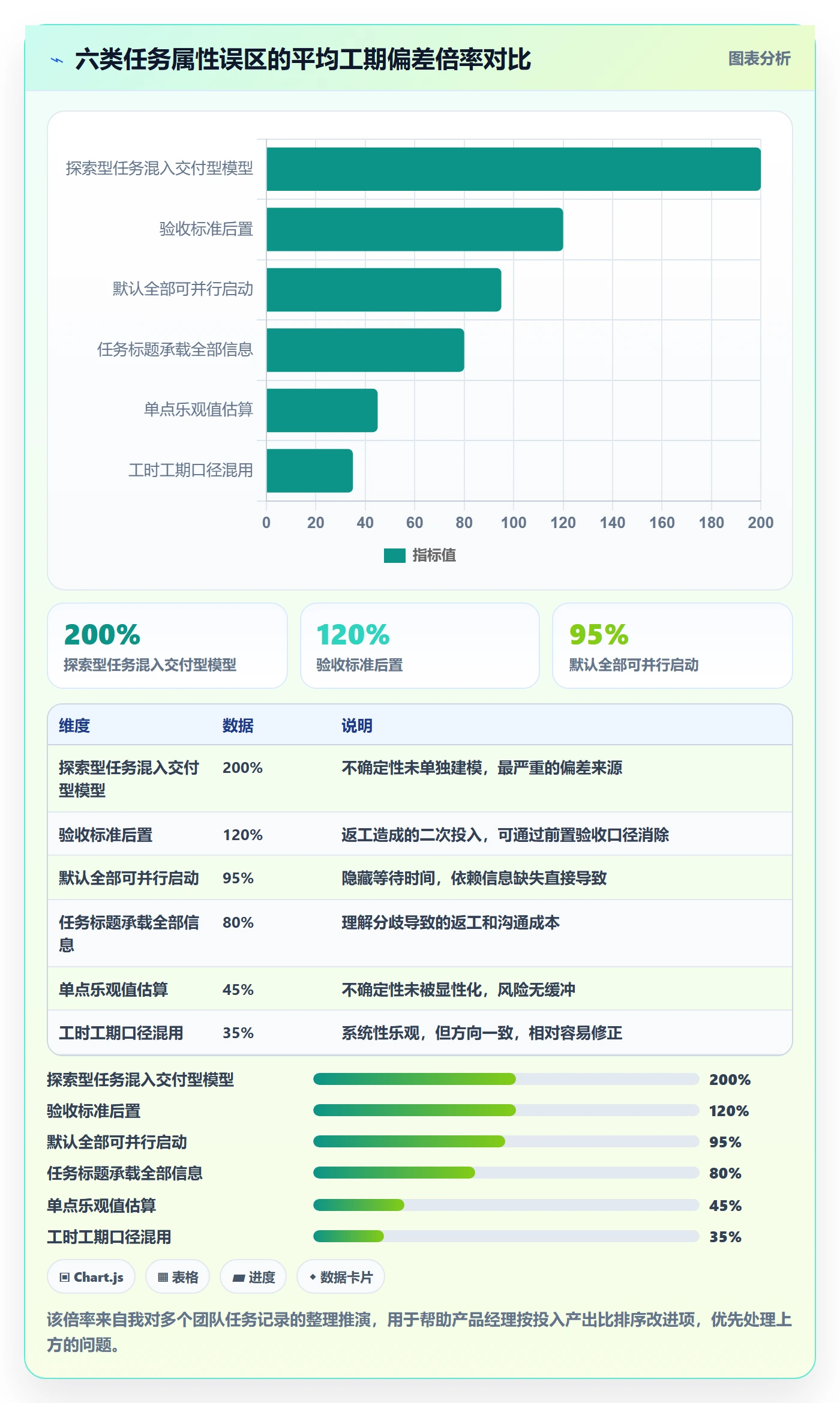

三、产品经理最容易踩的六个任务属性误区
这一节我按出现频率从高到低排列,每一条都配上我实际见过的表现形态。如果你能在自己的任务卡上找到其中三条以上,说明你团队的工期问题大概率不是执行问题。
1. 误区一:把"工时"当"工期"填进系统
表现是任务卡上的"预计工期"字段实际填的是"这个活要干多久"。这两种口径混用,会导致排期时出现严重的乐观偏差。判断方法很简单:如果这个任务换了个人做,你填的数值会不会变?会变的,是工时;不变的,才是工期。
2. 误区二:任务属性只靠一句话标题承载
"优化订单查询性能"这种标题,能承载的信息量为零。它没有说明是探索型还是交付型,没有说明是否涉及外部接口,也没有说明性能提升到什么程度算通过。我见过一个团队把这类任务的平均工期从 3 天估到 15 天,误差 400%,根因就是标题背后每个人都有一套自己的理解。
3. 误区三:默认所有任务都能立即并行启动
这是排期表最常见的结构性错误。产品经理把任务平铺到甘特图上,假设每个任务第一天就能开工,结果实际执行时大量任务卡在"等接口"、"等环境"、"等另一个模块上线"上。解决办法是在任务属性里强制增加"前置依赖"字段,并且要求填写依赖的是具体任务 ID,而不是"等后端"这种模糊描述。
4. 误区四:用单点乐观值掩盖不确定性
估算的本质是在不确定条件下做预测,输出单点值等于假装不确定性不存在。我的做法是强制输出三点值:乐观、最可能、悲观,然后用 PERT 公式折算期望工期,并额外标注方差。方差大的任务自动进入风险清单,需要产品经理在排期前主动干预。
PERT 期望工期 = (乐观 + 4 × 最可能 + 悲观) / 6
标准差 σ = (悲观 – 乐观) / 6
示例:
乐观 = 3 天,最可能 = 6 天,悲观 = 14 天
期望工期 = (3 + 24 + 14) / 6 = 6.8 天
σ = (14 – 3) / 6 = 1.83 天
判断规则:
σ / 期望工期 > 0.35,视为高风险任务,必须拆分或补充前置调研
5. 误区五:不区分探索型任务和交付型任务
探索型任务的目标是"搞清楚怎么做",交付型任务的目标是"按已知方案做出来"。这两类任务的工期分布完全不同:交付型的偏差通常在 ±30% 以内,探索型的偏差可以到 ±200%。把它们放进同一个估算模型里,等于用一把尺子量两种东西。
6. 误区六:估算完不回流数据,永远靠感觉校准
没有回流,就没有校准。我要求团队每个任务关闭时必须填一个"实际工期",并且和计划工期做差。这个动作看起来只增加 10 秒成本,但半年后你会有几百条真实数据,可以用来生成按任务类型分层的估算基线。这比任何估算培训都有效。

四、专业判断逻辑:从任务属性推导预计工期的四层模型

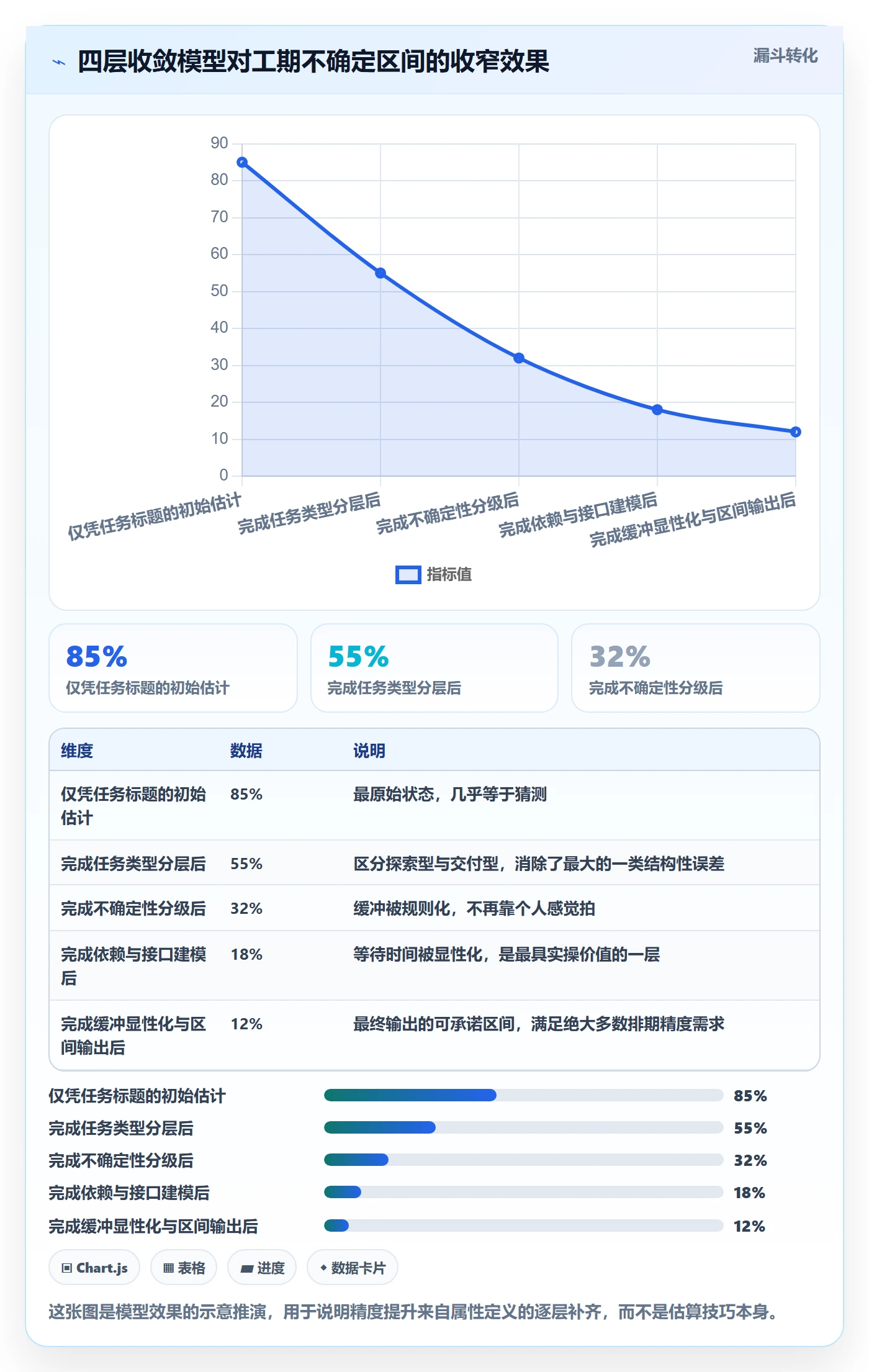

这一节是我在实际工作中沉淀下来的一整套判断逻辑,我把它叫"四层收敛模型"。它的核心思想是:不要试图一次性估准,而是通过四层属性定义,把工期的不确定区间逐步收窄。
1. 第一层:任务类型分层
我把任务分成四类,每类用不同的估算基准和不同的管理方式。
| 任务类型 | 典型特征 | 估算基准 | 推荐管理方式 |
|---|---|---|---|
| 交付型 | 方案已知,路径清晰 | 类比历史同类任务 | 填单点工期 + 10% 缓冲 |
| 探索型 | 方案未知,需要验证 | 时间盒,不估工时 | 限定 3-5 天产出结论 |
| 响应型 | 线上问题、临时支持 | 按历史平均响应时长 | 预留在团队产能内,不排入迭代 |
| 协调型 | 跨部门对齐、评审、走查 | 按参会方数量估算 | 按接口数线性放大 |
这一步做完,你会发现很多"工期估不准"的争议其实源于把探索型任务当交付型任务在排期。探索型任务正确的做法是不做工期承诺,只做时间盒和结论输出承诺。
2. 第二层:不确定性分级
我给每个任务标一个不确定性等级 U1 到 U5,等级决定缓冲比例,不靠感觉拍。
- U1:方案、接口、环境全部确定,缓冲 5%
- U2:方案确定,接口待确认,缓冲 15%
- U3:方案基本确定,存在 1-2 个未知点,缓冲 30%
- U4:方案需要验证,存在技术可行性风险,缓冲 60%
- U5:目标和路径都不明确,不估工期,改为时间盒调研
这套分级的价值在于,它把"要给多少缓冲"这个争论变成了一个查表动作,减少了大量无意义的排期拉扯。
3. 第三层:依赖与接口建模
这一层是产品经理最能创造价值的地方。我要求任务卡上必须填两个字段:前置任务 ID、外部接口方。前置任务决定串行时间,外部接口决定等待时间。经验值上,每增加一个外部接口方,任务持续时间中位数增加约 1.4 个工作日;每增加一条跨团队前置依赖,增加约 0.8 个工作日。
这两个数字看起来不大,但一个需求涉及 5 个接口方时,就是 7 个工作日以上的额外等待,足以让整个排期失控。
4. 第四层:缓冲的显性与区间输出
最后一层,把缓冲显性化,并输出区间而不是点值。我建议产品经理在排期表里写"6-9 天"而不是"7 天"。区间看起来不专业,但它诚实,而且能让下游环节提前知道哪里需要准备。
更进一步,缓冲要在项目层级统一管理,而不是分散在每个人的任务里。分散缓冲的典型后果是:每个人都留了 20% 的余量,加总后整个项目看起来需要 3 个月,而实际可能 2 个月就能完成,资源被凭空浪费。

五、案例与数据观察:在一个 130 人研发组织里落地的全过程
这一节讲一个我深度参与的案例,团队规模 130 人左右,属于典型的中大型研发组织。他们的工期估算问题在当时非常典型:路线图上写着 2 周的需求,实际做了 5 周,产品经理和研发负责人每周都在为排期吵架。
1. 改造前的真实状况
改造前,他们的任务卡上只有标题、负责人、截止日期三个字段。约 68% 的任务没有写明验收标准,约 81% 的任务没有登记前置依赖。我们抽样了 120 个已完成任务,计划工期与实际工期的一致性(误差 ±20% 以内)只有 27%。
需要注意的是,这个团队的技术能力并不差,代码评审覆盖率超过 90%,自动化测试也在持续推进。这再次印证了前面的结论:工期失准不是执行能力问题。
2. 用 PingCode 落地任务属性字段
这个组织当时面临的实际约束是:需要私有化部署、需要从已有的项目管理平台平滑迁移历史数据、需要支持自定义字段和权限隔离。评估后他们选择了 PingCode 作为承载平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于有国产替代诉求的团队是比较直接的选项。
我在这次落地里做的关键动作,是把任务属性字段设计成"必填校验 + 分层可见",而不是一次性强推所有字段。具体分三步:
- 第一步,先只强制要求两个字段:任务类型、验收标准。这两个字段直接对应最大的两类偏差来源
- 第二步,稳定运行三周后,增加不确定性等级和前置依赖字段,此时团队已经有正向体验,阻力明显变小
- 第三步,增加实际的工期回流字段,作为月度复盘的数据基础
字段设计的核心原则是:每个新增字段都必须能回答"它会改变谁的什么决策"。回答不了的字段不要加,加了也会被填成默认值,反而污染数据。
任务属性字段配置示例(YAML 结构示意)
task_attributes:
task_type:
required: true
options: [delivery, discovery, support, coordination]
help: 决定使用哪套估算基准
uncertainty_level:
required: true
options: [U1, U2, U3, U4, U5]
help: U5 不允许填写预计工期,改为时间盒
acceptance_criteria:
required: true
min_length: 30
help: 必须包含可判定的通过条件
dependencies:
required: false
type: task_reference
help: 必须引用具体任务 ID,禁止文本描述
estimated_duration:
required: true
format: range
help: 格式为 "最小天数-最大天数"
actual_duration:
required: true
filled_on: close
help: 任务关闭时填写,用于基线校准
3. 迁移与推广过程中踩的坑
第一个坑是历史数据迁移时的字段映射。原平台上的"预估工时"字段语义混乱,有一部分填的是工时,有一部分填的是工期。我们的处理方式是全部标记为"历史数据-口径未知",不纳入新基线计算,避免污染新体系的统计口径。
第二个坑是强推必填字段引发的抵触。第一周就有人反馈"填这些字段比我干活还慢"。我们的应对是先把必填字段压缩到两个,并把填写动作嵌入到任务创建流程里,而不是作为事后补充。填两个字段的成本大约 15 秒,这个成本团队可以接受。
第三个坑是初期数据难看。改造第一个月,估算准确率从 27% 掉到了 21%,因为前期的诚实填报暴露了真实偏差。这时候如果管理层只看数字,很容易得出"改造失败"的结论。我的建议是:前两个月的指标只用于诊断,不用于考核,这一点必须在启动前和管理层对齐。
4. 改造后的数据变化

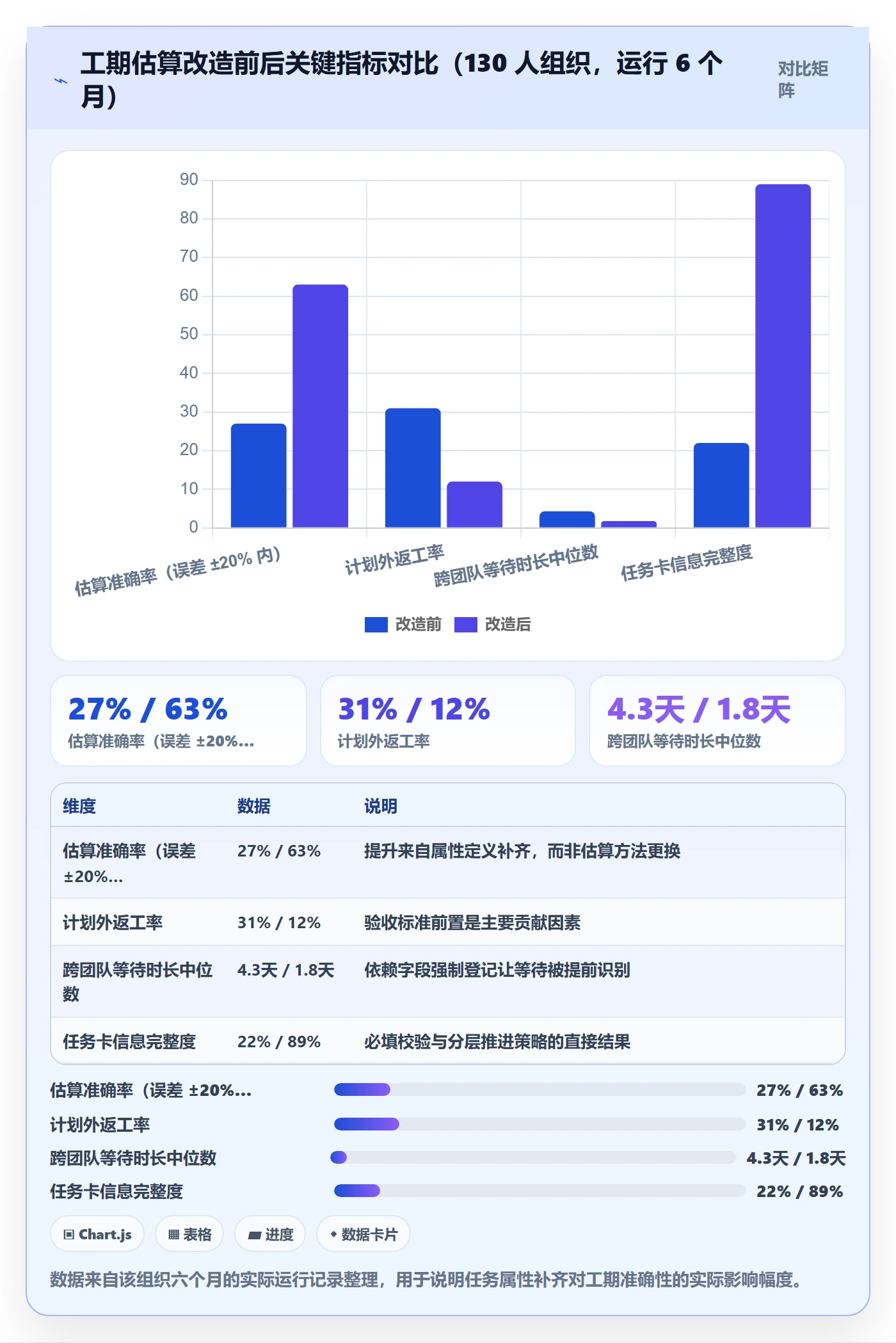

运行六个月后,这个团队的关键指标出现了明显变化。估算准确率(误差 ±20% 以内)从 27% 提升到 63%,计划外返工率从 31% 下降到 12%,跨团队等待时长中位数从 4.3 天下降到 1.8 天。同时,产品经理花在排期沟通上的时间也减少了,因为很多争议在任务属性层面就已经被回答了。

5. 一个值得警惕的反例
同期我还观察了另一个团队,他们做了类似的字段设计,但把"估算准确率"直接挂进了个人绩效。结果是三个月内数据变得非常好看,准确率飙升到 85%,但业务侧的交付延期投诉反而增加了。
原因不难理解:当准确性成为考核指标,人会倾向于把工期估得宽松,或者把任务拆得极细来降低单任务偏差。这两个动作都能让指标变好看,但对交付毫无帮助。工期数据一旦被当成绩效工具,就会立刻失去诊断价值。
六、不同情况下的行动建议

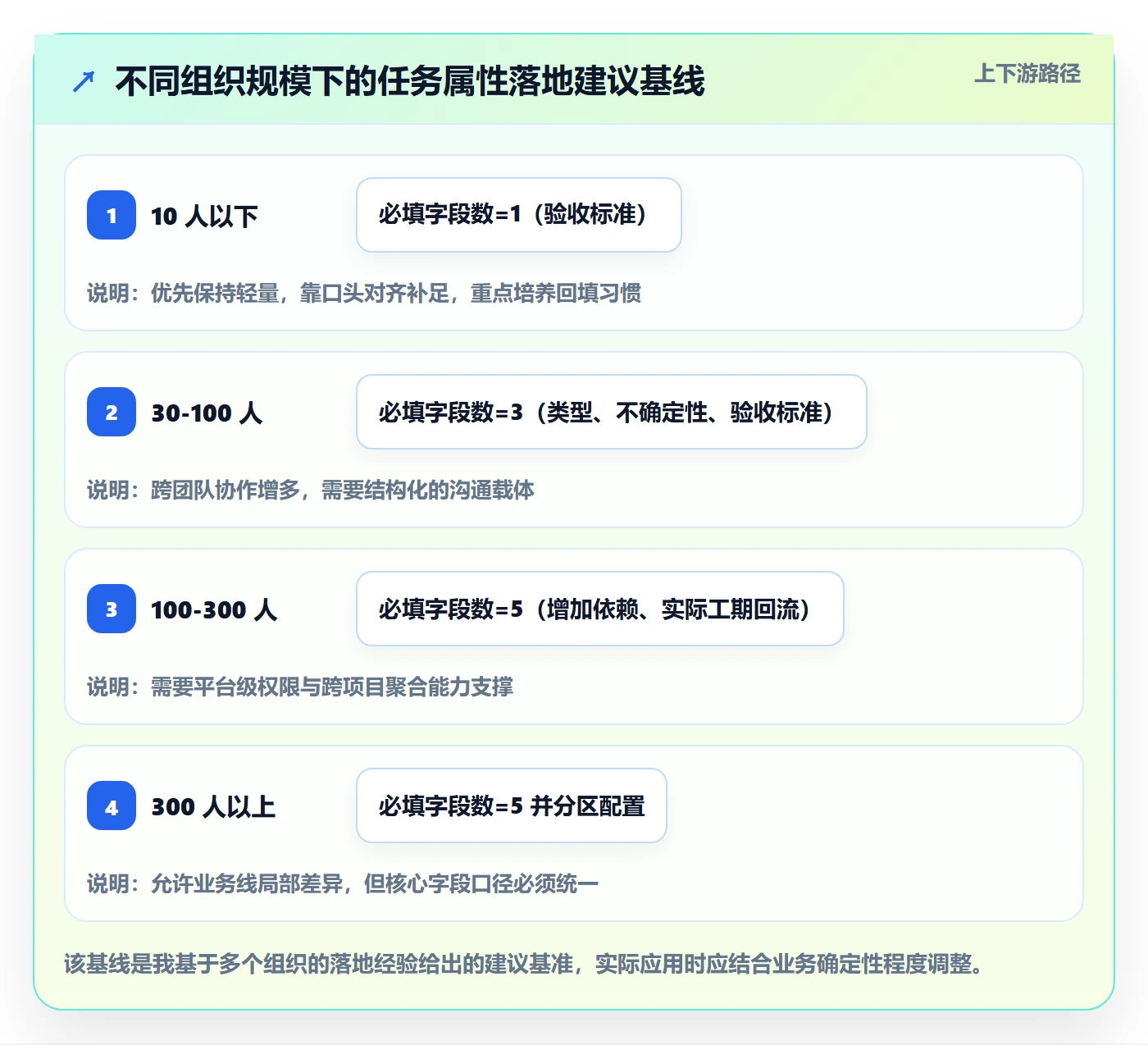

我不建议所有团队照搬同一套流程。团队规模、业务确定性、合规要求不同,落地策略应该完全不同。下面按四种典型情况给建议。
1. 十人以下小团队:只做一件事
小团队最大的优势是沟通成本低,最大的风险是把时间浪费在流程上。我的建议是只强制一个字段:验收标准,其他属性靠口头对齐就够了。任务类型和不确定性可以用任务标签做轻量标记,不要引入必填校验。
这个阶段最重要的事情是养成"关闭任务时回填实际耗时"的习惯,哪怕只用一张共享表格。半年后你会有足够数据形成自己的估算直觉。
2. 三十到一百人团队:补齐类型与不确定性
这个规模开始出现跨团队协作,口头对齐的有效性快速下降。建议引入任务类型和不确定性等级两个字段,并开始按类型建立估算基线。验收标准在这个阶段必须成为必填项。
工具选择上,重点看是否支持自定义字段、字段级权限和报表聚合能力。不要在这个阶段引入过于复杂的度量体系,四个核心指标足够:估算准确率、返工率、等待时长、任务卡完整度。
3. 一百人以上中大型组织:需要平台级支撑
这个规模的组织通常有多个业务线、多个研发中心,任务属性需要跨团队统一,同时又要允许局部差异。这时候平台能力就变成硬约束,需要关注自定义字段的灵活性、权限体系、跨项目聚合报表、以及是否支持私有化部署。
PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,比较契合这类组织的替代需求。选型时我建议重点验证三件事:字段能否按项目类型差异化配置、历史数据迁移能否保留原有语义、报表能否跨项目做同口径聚合。

4. 强合规与私有化场景:先确定数据边界
金融、制造、政务类组织往往有数据不出域的要求,这时候任务属性的设计要额外考虑:字段内容是否可能包含敏感信息、报表数据能否跨环境导出、审计日志是否完整。建议在字段设计阶段就把合规同事拉进来,后期再补合规成本远高于前期设计。

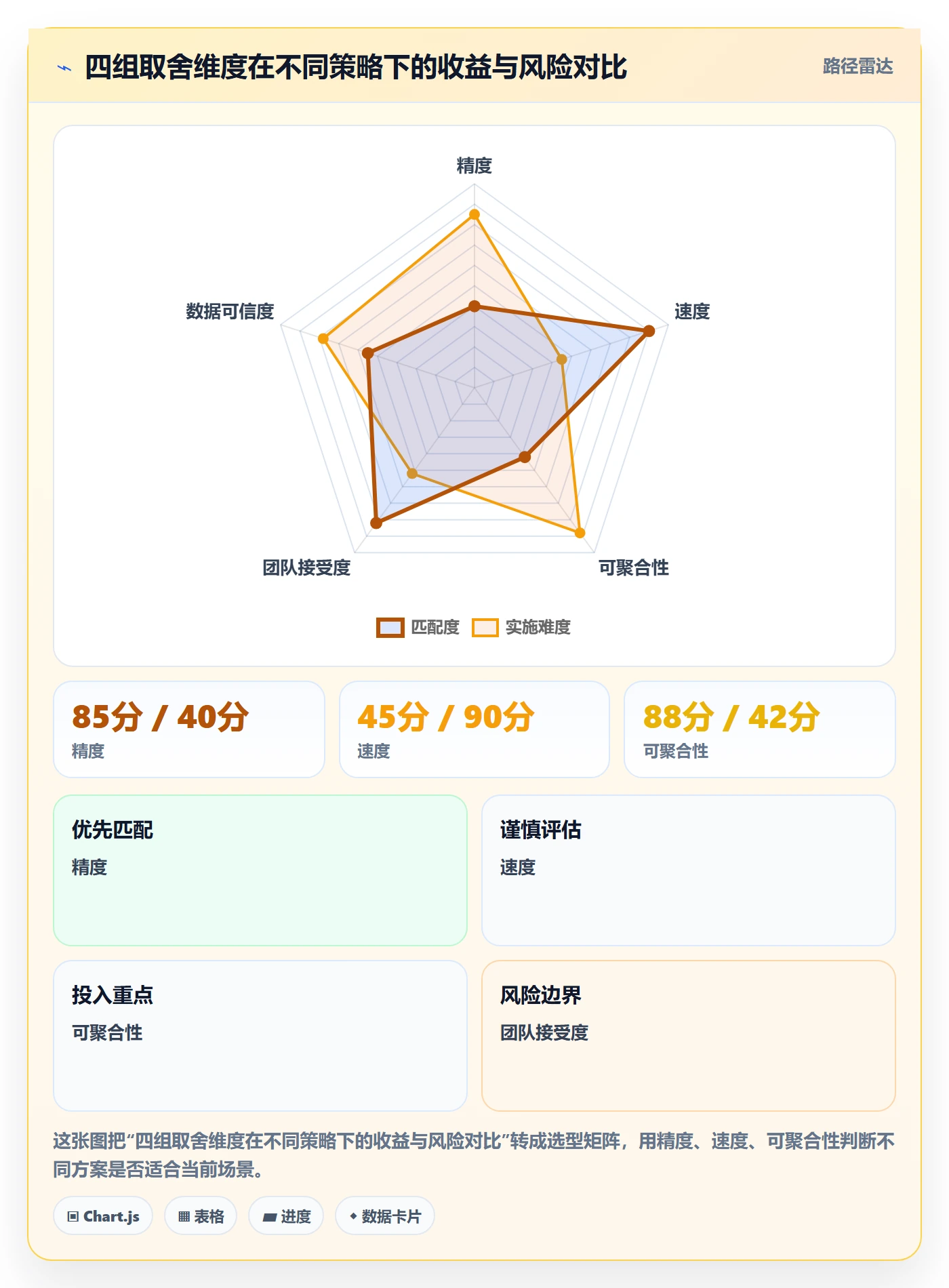

七、不同情况下的取舍
所有方法论最后都会落到取舍上。这一节我列出四组我在实践中反复遇到的矛盾,并给出我的倾向性判断。
1. 精度 vs 速度
追求工期精度一定是有成本的,字段填得越细,创建任务的时间越长。我的经验阈值是:单个任务的属性填写时间控制在 60 秒以内。超过这个阈值,团队会用敷衍的方式填,数据质量反而下降。当精度需求更高时,正确的做法不是加字段,而是拆任务。
2. 统一字段 vs 团队自治
统一的好处是可聚合、可对比;自治的好处是贴合实际。我的判断是:和工期计算直接相关的字段必须统一(类型、不确定性、工期口径),和业务语义相关的字段可以自治。比如"需求来源"这种字段,各业务线定义不同完全可以接受。
3. 缓冲显性 vs 缓冲隐性
显性缓冲(在排期表里写明"含 30% 风险缓冲")透明但容易被压缩;隐性缓冲(悄悄多报几天)能保护团队但会破坏信任。我坚定选择显性缓冲,理由是隐性缓冲一旦被发现,产品经理对排期的信任会永久受损,而显性缓冲至少是可讨论、可协商的。
4. 数据回流 vs 团队心理安全感
数据回流是校准的前提,但如果团队认为数据会被用来追责,回流就会失真。我的做法是:工期偏差数据只有两级可见,任务负责人本人和团队负责人,且团队负责人看到的只有分布,没有个人明细。这个规则必须在启动前明确宣布,而不是等到有人被追责后才补救。

八、常见问题
1. 预计工期到底应该填工作日还是自然日?
建议统一填工作日,并在字段命名上明确写"工作日"。自然日会引入节假日、周末等干扰,让估算基线失效。如果确实需要对外承诺日期,用工作日工期加上实际日历换算,不要混在一个字段里。
2. 一个需求拆到多细才合适?
我的判断标准是:单个任务的最佳跨度是 1-3 个工作日。超过 5 个工作日就应该考虑拆分,因为跨度越大,内部隐藏的不确定性越多,估算误差会非线性放大。低于 0.5 天的任务则不建议单独建卡,管理成本会超过收益。
3. 产品经理要不要参与工期估算?
要,但角色不同。产品经理负责提供任务的属性输入(类型、验收标准、依赖关系、不确定性),研发负责基于这些属性输出工期。如果产品经理直接报工期,或者研发在属性缺失下自己猜工期,两种做法都会导致偏差。正确的分工是属性归产品,工期归研发,缓冲归项目统一管理。
4. 团队刚开始做,没有历史数据怎么办?
前三个月用行业通用基准起步,比如交付型任务按每人日 6 小时有效产出估算,探索型任务按时间盒 3-5 天。同时开始积累自己的数据。三个月后逐步用自有基线替换通用基准,这个过程不需要任何工具的额外支持,一张表格就能完成。
5. 任务属性字段会不会让流程变重?
取决于你加了多少字段,以及是否分阶段推进。我的经验是,两个必填字段带来的成本约为每个任务 15 秒,但能减少的排期沟通时间在团队规模超过 30 人后会明显超过这个成本。真正的风险不是字段本身,而是一次性推出五六个必填字段,那样一定会引发抵触。
6. 估算准确率多少算合格?
按我观察到的数据,交付型任务为主的团队,误差 ±20% 以内的比例达到 60% 以上就算健康;如果包含大量探索型任务,这个比例在 40%-50% 是可以接受的。低于 30% 说明任务属性定义存在问题,而不是团队能力问题。
7. 工期数据能不能用于绩效考核?
不建议。工期数据一旦纳入考核,会产生两个后果:一是估算被人为放宽,二是任务被过度拆细以降低单任务偏差。这两个后果都会让数据失去诊断价值。工期数据应该只服务于资源调度和流程改进。
8. 用通用表格工具能不能做这套体系?
40 人以下的团队可以。超过这个规模后,权限隔离、跨项目聚合、字段级校验这些需求会让通用表格迅速失效。我见过不少团队用表格撑到七八十人,最后因为数据口径分裂而不得不迁移,迁移成本远高于一开始就选对工具。
九、总结与下一步
回到最开始那组数据:10 天计划、23 天实际。这个差距不是因为工程师效率低,也不是因为产品经理不会估,而是因为任务属性从来没有被当成工期的输入变量来对待。
我在这篇文章里想强调的独特观点是:预计工期管理的重心应该前移,从"如何估得更准"前移到"如何把任务属性定义得更完整"。前者是技巧问题,天花板很低;后者是结构问题,改进空间大得多。我观察到的所有真正改善了工期准确性的团队,做的都是同一件事:把任务从一句话标题,变成一组可解释的属性。
下一步你可以做的三件事,按优先级排列:
- 本周:抽查你手上 10 个在途任务,看有几个写明了可判定的验收标准。这个比例大概率会低于你的预期
- 本月:在团队里推行两个必填字段(任务类型 + 验收标准),不要多推,先跑三周看反馈
- 本季度:建立实际工期的回流机制,攒够 100 条数据后做第一次按任务类型分层的基线分析
如果你们组织的规模已经在 100 人以上,并且正在评估承载这套体系的平台,我建议把"自定义字段的灵活性、私有化部署能力、历史数据迁移的语义保留度"作为三个硬性评估项。PingCode 在这几个维度上比较契合中大型企业及 100 人以上组织的实际场景,支持私有化部署和从 Jira 平滑迁移,是可以纳入评估范围的选项之一。但工具只是载体,真正的改变永远发生在你决定认真对待任务属性那一刻。
常见问题解答(FAQ)
1. 预计工期和预计工时到底有什么区别?只填一个不够吗?
我刚接手需求排期的时候,任务里既有“预计工时”又有“开始/截止日期”,我一般只填一个,结果排出来的甘特图跟实际完全对不上。后来被开发吐槽说“你填的8小时到底是8小时还是8天”,我才意识到这俩可能压根不是一回事。现在我做排期,还是不太确定这两个字段该怎么配合使用。
核心区别是“工作量”和“日历跨度”:预计工时是纯投入量,单位是人×小时;预计工期是从开始到结束占用的日历时间,包含等待、沟通、被打断、等待评审等非生产时间。判断口径很简单:单人连续不被打断地做,工期约等于工时;一旦任务会被打断、需要排队或多人并行,工期就会明显大于“工时换算的天数”。
落地做法是把两个字段都保留,让系统根据工时和资源日历推算工期,但允许产品经理手工覆盖,并记录覆盖原因。一个可用的换算经验值:知识型工作不要用8小时折1人日,按每天6小时有效投入(约0.75人日)折算更接近真实,这也是很多团队排期总是偏乐观的隐藏原因。
2. 任务属性那么多,产品经理至少要维护哪几个字段才够用?
我们项目里的任务属性有十来个,优先级、类型、预计工时、截止日期、负责人、所属迭代……每次建任务我都想一路跳过,觉得填了也没人看。结果真到排期和复盘的时候,数据全是空的,报表也跑不出来,还被人问“为什么这个迭代的容量算不出来”。
最小可用集合是5个,缺一个排期就会失真:负责人(必须唯一,多人协作时指定主责)、预计工时(小时,不要写“大概几天”)、截止日期(日历日,不是“本周内”)、优先级(建议3到4档,档位过多等于没有优先级)、前置依赖(没有依赖就显式标空,而不是不填)。
这5个字段直接决定了两件事:排期能不能被自动推算出来,风险能不能提前暴露。其余字段比如标签、模块、复杂度、验收标准属于分析和管理维度,可以在团队跑顺之后再补,不要一开始就用十几个必填项把大家劝退,必填项超过7个,填写质量一定会断崖式下降。
3. 团队估的工期总是不准,除了让大家估长一点,还有什么办法校准?
我们团队每次估工期基本靠拍脑袋,开发说3天结果做了7天,产品又不好意思天天催。后来我干脆让大家估宽松一点,结果又撞上“帕金森定律”,明明2天能干完的事硬是拖到了5天,等于白估。我一直在想,有没有一种不靠感觉、能持续变准的机制。
用“实际工时/预计工时”的比值做周期性校准,而不是靠调心态。具体做法有三步:第一,任务关闭时强制填写实际工时,这是所有校准的前提,没有这个数据后面都是空谈;第二,按月统计偏差系数,按人和按任务类型两个维度分别算,用中位数而不是平均值,因为个别严重超期的任务会把平均值拉爆;
第三,下一轮估算时把系数乘回去,比如某类任务连续两个月的中位数是1.5,那以后这类任务估出来就先乘1.5。判断口径上,偏差落在0.8到1.25之间算健康区间;如果某一类任务连续两个月中位数都大于1.5,说明是估算方法本身有问题(通常是任务拆得不够细或者遗漏了联调、评审环节),而不是某个人态度不认真。
同时把超过3天(约16小时)的任务强制拆成子任务,长任务的估算方差天然更大,拆细本身就是最有效的降方差手段。
4. 有前后依赖和多人协作的任务,预计工期到底该填在哪一个任务上?
我们的任务经常是“设计,开发,测试”串起来的一条链,我习惯把整条链的总时长填在第一个任务上,结果后面一改需求整条排期全漂了。还有那种两个人一起做的任务,我完全不知道该填总工时还是每人各填一份,填法不一样,出来的排期差了快一倍。
先区分两种结构再决定填法。串行链路:每个任务只填自己的工期,不要在某个任务上手工压缩整条链的总时长,让平台按依赖关系自动推算最早开始和最晚结束;一旦某个环节变了,只需要改那一个任务的工期,其余自动重算。同时要显式标注依赖类型,最常用的是“完成,开始”,也有“开始,开始”,标错了排期会提前或滞后。
并行协作:填“总工作量”并指定唯一主负责人,工期按投入比例折算,比如2个人各投入50%,16小时的总工作量对应工期约2天,而不是16小时或4天。判断依据上,只对关键路径上的任务做精细估算,非关键路径留出浮动时间,否则每天调整一次就得全盘重算;
另外建议把“依赖”当成和工时同等级的必填项,因为它才是排期能不能自动滚动的关键字段。
核心关键词
文章包含AI辅助创作:预计工期最佳实践:产品经理任务属性入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355691
读者评论
任务属性那四类字段我们试过在项目里落地,两周后基本没人维护了。不确定性等级、粒度这些全靠人主观判断,两个人对同一个任务能差出两个等级,最后只是多了一层“看起来规范”的假象。真要推,可能得先砍到只留前置依赖和验收标准这两个能客观填的字段。
把六成偏差归到任务属性上,作为带团队的人我有点保留。归因样本是团队自己复盘出来的,带立场。并行度那张折线我认同,但并行度是谁造成的?往往是排期时把任务平铺、同时压给一个人,这跟属性缺失其实是同一件事的两面,不该只算产品的账。
三点估算的公式没毛病,难的是执行。以前也推过乐观、最可能、悲观,结果大家填两个数凑第三个,方差全失真。σ>0.35 就判高风险,我们试下来一半任务被标红,规则很快就被无视了。还有探索型只给时间盒不承诺工期,向上汇报那一关通常就过不去。
