去年 Q4,我参与了一家工业软件公司的项目复盘。一个计划 42 人天的版本迭代,最终实际投入 96 人天,偏差率 128%。会后大家给出的原因很统一:测试介入太晚、需求变更太多、联调环境不稳定。
但把这些因素逐条扣掉之后,仍然有接近 40 人天的窟窿没法解释。我翻了系统里的原 始记录,发现问题出在一个很不起眼的地方:任务卡片上只有任务名、负责人、截止日期三个字段。没人知道这个任务是什么类型、依赖谁、需要什么技能、验收标准长什么样。
工期算不准,多数时候不是估算方法不够先进,而是任务属性根本没有被建模。这篇文章我会把"任务属性如何影响实际工期"这件事拆到底,并给出一套可落地的 PMO 制度设计与操作步骤。
一、核心结论:工期准不准,八成取决于任务属性建模
先把我这几年形成的判断说在前面。如果你只关心一件事,记住下面四条就够了。
1. 工期偏差的第一因是属性缺失,不是执行力
我把过去六年经手和旁观的 30 多个项目做了一次粗分类。凡是工期偏差率长期高于 50% 的团队,90% 以上都存在同一个特征:任务属性字段少于 5 个,且没有"实际工期"回填机制。
反过来,偏差率能稳定控制在 20% 以内的团队,往往也没用什么高级估算方法。他们的共同点是:任务属性字段结构清晰,每个任务关闭时强制回填实际投入,并且有季度校准。
这说明什么?把工期当作"人靠不靠谱"的问题,方向从一开始就错了。工期是一个信息完整度问题。
2. 任务属性要分成三层来建,不能一锅炖
很多团队一说"加字段",就把所有能想到的都塞进任务卡里,最后字段多达二三十个,没人填。我的建议是分三层。
- 固有属性:任务类型、复杂度分级、技能标签、交付物形态。这些决定了任务的"基础工作量形状"。
- 约束属性:上下游依赖、外部等待、审批环节、环境依赖。这些决定了任务的"等待时间"。
- 过程属性:阻塞次数、返工次数、实际投入人天、首次提交通过率。这些决定了任务的"隐性损耗"。
固有属性决定基线,约束属性解释偏差,过程属性提供校准数据。三层缺一层,工期模型就跑不起来。
3. PMO 的职责是建字典和校基线,不是催进度
我见过太多 PMO 把 80% 的精力放在"催"上:催排期、催更新、催周报。这类工作的边际收益极低,而且是典型的可替代劳动。
PMO 真正不可替代的价值在另外两件事上:一是制定任务属性字典,让全公司的任务口径统一;二是做基线校准,把历史实际工期反哺成估算系数。这两件事做成了,催进度的需求自然下降。
4. 实际工期的计算模型:基准 × 属性系数 + 等待时间
我把实际工期拆成一个可以直接算的公式:
实际工期 = 基准工期 × 固有属性系数 + 约束等待时间 × 阻塞修正 + 过程返工损耗
这个公式的价值不在于精确,而在于它强迫你把"为什么超期"归因到具体属性上,而不是笼统地说"这个任务比较复杂"。

二、一个真实复盘:42 人天如何变成 96 人天
回到开头那个案例。我把当时的任务清单重新捞出来,按属性维度做了一次重新归因,结果比"测试介入太晚"这个结论更有意思。
1. 偏差分解:真正吃掉工期的是等待和返工

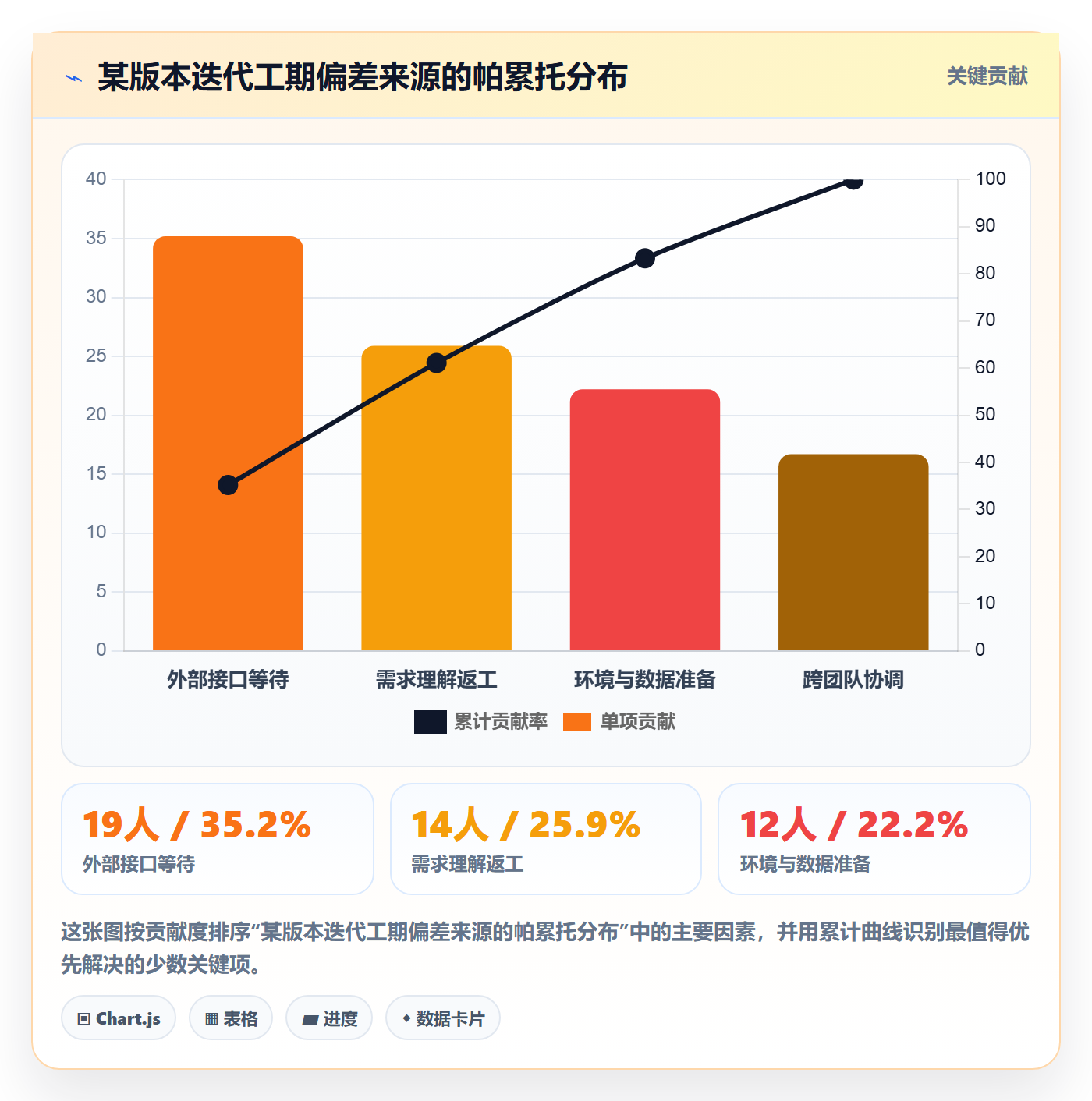

那 54 人天的额外投入,我拆成了四块:
| 偏差来源 | 额外人天 | 占比 | 对应的缺失属性 |
|---|---|---|---|
| 外部接口等待 | 19 人天 | 35.2% | 约束属性:外部依赖方、承诺响应时长 |
| 需求理解返工 | 14 人天 | 25.9% | 固有属性:任务类型、验收标准 |
| 环境与数据准备 | 12 人天 | 22.2% | 约束属性:环境依赖、数据准备前置 |
| 跨团队协调 | 9 人天 | 16.7% | 过程属性:阻塞次数、协调记录 |
注意,真正因为"开发写得慢"造成的偏差,一天都没有。全部偏差都来自属性信息缺失导致的等待、返工和准备成本。

2. 系统里存了什么,现实中发生了什么
我把当时系统里的字段和实际决策所需的信息做了对照,落差非常明显。
- 系统里有"截止日期",但没人记录这个日期的承诺对象是谁,是外部合同节点,还是内部排期占位。这两者的刚性完全不同。
- 系统里有"负责人",但没人记录这个人本周的并行任务数。一个同时挂 7 个任务的人和挂 2 个任务的人,同样 3 天的工期含义天差地别。
- 系统里有"任务描述",但没人记录验收标准。于是"做完了"成为一个主观判断,返工从这里产生。
- 系统里没有"依赖任务"字段,所有依赖关系活在项目经理的脑子里和聊天记录里。
我后来跟这家公司的 PMO 负责人聊,他说了一句很实在的话:"我们不是不会估算,我们是拿着一张信息残缺的卡片在估算。"
3. 属性字段的使用率陷阱

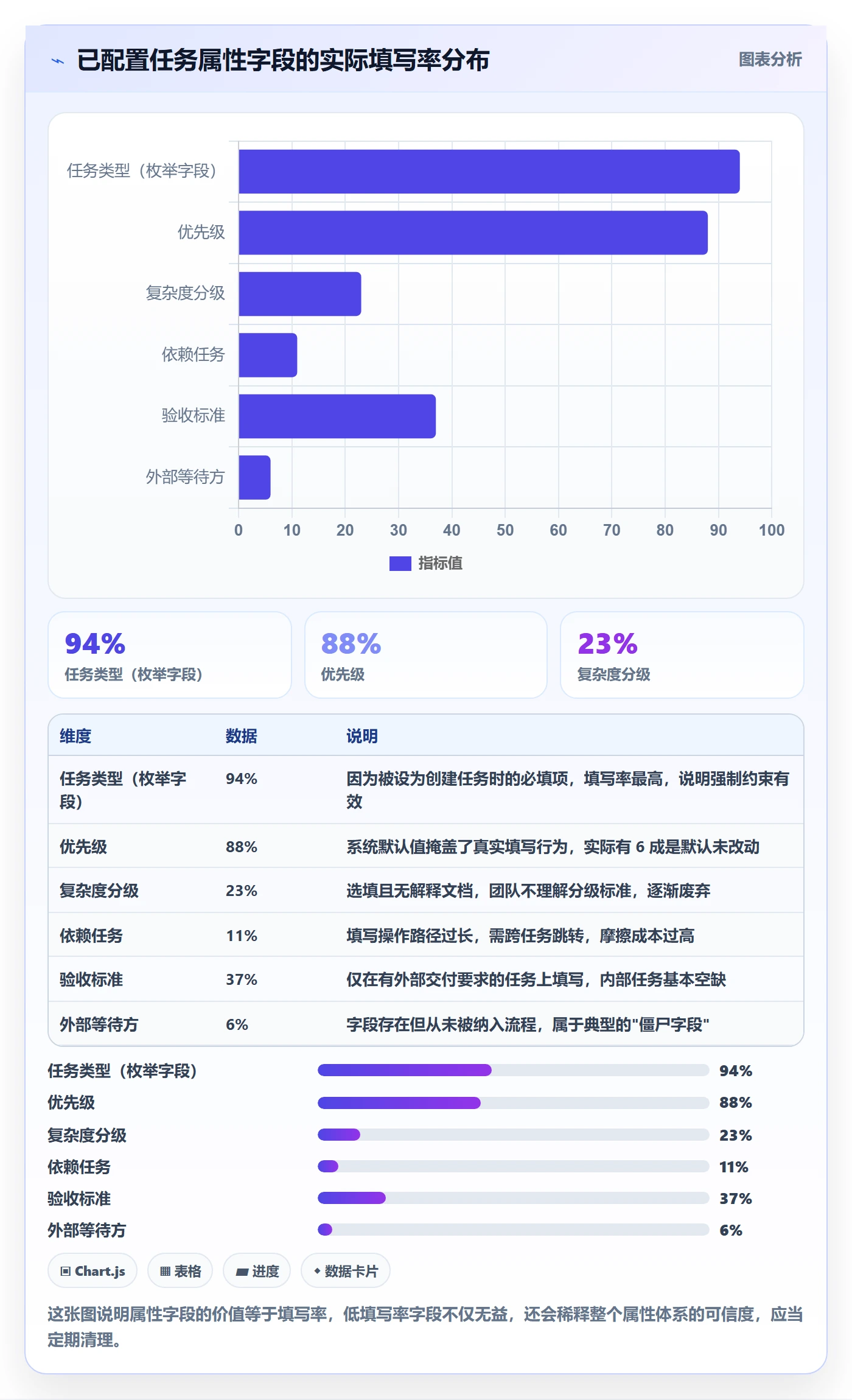

更值得警惕的是,这家公司其实在系统里配了 18 个自定义字段。问题不是没字段,而是字段配了没人用。我抽取了 300 个已完成任务做统计,结果如下。

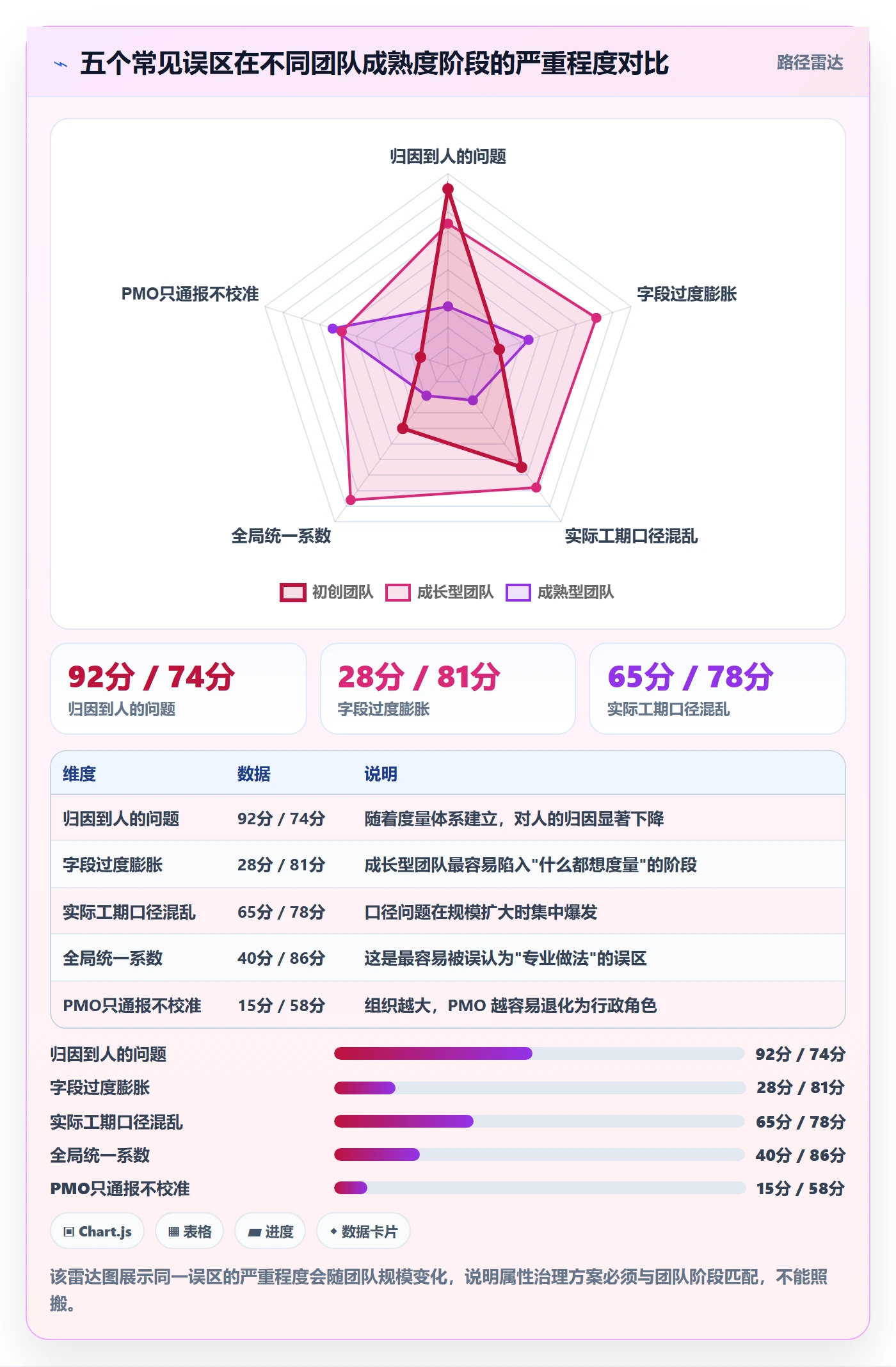

三、五个高频误区:大多数团队都踩过
在讲方法论之前,我先把坑列清楚。下面五条是我在复盘中最常遇到的,几乎每一家工期失准的公司都至少中三条。
1. 把工期问题等同于人的问题
这是最根深蒂固的一条。项目延期了,第一反应是"开发不够努力""测试太慢""需求方不配合"。这种归因方式的问题在于它无法被改进,你不能通过批评让下一次估算变准。
我的判断是:如果同一个团队连续三个周期都出现 30% 以上的偏差,那就不是人的问题,是模型的问题。人不会连续三个月以同样的方式"不努力"。
2. 属性字段越多越专业
我见过一个团队配了 27 个任务字段,包含"情绪值""信心指数""匠人指数"这类创意字段。结果是任务创建耗时从 40 秒涨到 3 分钟,工程师开始批量复制粘贴历史任务来绕过填写。
字段数量的上限不取决于你想要多少分析视角,而取决于一线愿意填多少。我的经验阈值是:常规任务 5~8 个,复杂任务 10~12 个,超过这个数,填写质量必然崩塌。
3. 只记计划工期,不记实际工期口径
这是个更隐蔽的坑。很多团队确实填了"实际工时",但口径混乱:有人填的是纯专注时间,有人填的是从开始到关闭的日历时间(含周末和等待),有人填的是自己估的整数。
三种口径混在一起做统计,得出的结论必然是垃圾。口径不统一的数据,比没有数据更危险,因为它会让你做出自信的错误决策。
4. 用统一系数处理所有任务
最常见的做法是在估算结果上统一乘 1.5 的缓冲。这看起来很稳妥,实质上极其粗暴。接口对接类任务的真实系数可能是 2.1,文档编写类可能只有 0.7,统一乘 1.5 等于同时对两类任务撒谎。
正确的做法是按任务类型分别建立系数基线,这需要数据积累,但哪怕只有三个类型、每类 20 条历史记录,也比一个全局系数准得多。
5. PMO 只做通报,不做校准
很多 PMO 的季度工作就是出一份红黄绿进度报告,把延期项目点名。这份报告发出去之后,除了制造紧张,没有产生任何结构性改进。
我的判断标准很简单:如果一份 PMO 报告不能直接改变下一次估算的输入参数,那它就只有管理价值,没有工程价值。

四、专业判断逻辑:用属性系数把工期算准
讲完误区,下面是正面方法论。我把这套逻辑称为"三层属性 + 双基线 + 三道闸门"。
1. 三层属性模型的具体字段设计
下面这张表是我在多家中大型企业落地后收敛出来的字段集,可以直接作为起点。
| 层级 | 字段 | 取值方式 | 对工期的作用 |
|---|---|---|---|
| 固有属性 | 任务类型 | 枚举:需求/设计/开发/测试/数据/运维 | 决定使用哪一套基准工期 |
| 固有属性 | 复杂度分级 | 枚举:S/M/L/XL,附判定示例 | 决定基准工期的倍率 |
| 固有属性 | 技能标签 | 多选:前端/后端/数据库/算法 | 影响可并行度和资源竞争 |
| 约束属性 | 前置依赖 | 任务关联 | 计算等待链长度 |
| 约束属性 | 外部等待方 | 文本 + 承诺响应时长 | 显性化不可控等待 |
| 约束属性 | 环境依赖 | 枚举:真机/仿真/第三方沙箱 | 决定准备期是否独立占用工期 |
| 过程属性 | 阻塞次数 | 数值,累计 | 提供风险预警信号 |
| 过程属性 | 实际投入人天 | 数值,关闭时必填 | 基线校准的唯一数据源 |
| 过程属性 | 返工次数 | 数值,累计 | 区分新增工作与重复工作 |
2. 属性系数怎么算
系数不是拍脑袋定的,是从历史数据里回归出来的。最小可行的方法是分桶取中位数。
# 按任务类型计算固有属性系数(示意)
输入:已完成任务的实际人天 / 计划人天
import statistics
TYPES = ["requirement", "design", "development", "testing", "data_migration"]
def calc_coefficient(records, task_type):
ratios = [
r["actual_mandays"] / r["planned_mandays"]
for r in records
if r["type"] == task_type and r["planned_mandays"] > 0
]
if len(ratios) return None # 样本不足,暂不生成系数
用中位数而非均值,避免极端值污染
return round(statistics.median(ratios), 2)
输出示例:
requirement -> 0.81
design -> 1.24
development -> 1.36
testing -> 1.92
data_migration-> 2.15
这里有一个我坚持的做法:样本少于 15 条时不生成系数,改用全局基准并标注"低置信度"。很多团队急于求成,5 条数据就敢定系数,结果第三个月就被极端值带偏。
3. 双基线:为什么要区分"承诺基线"和"能力基线"
这是我踩过坑之后才想明白的一点。刚开始我只维护一条基线,历史平均实际工期。结果发现它在两种场景下都不好用。

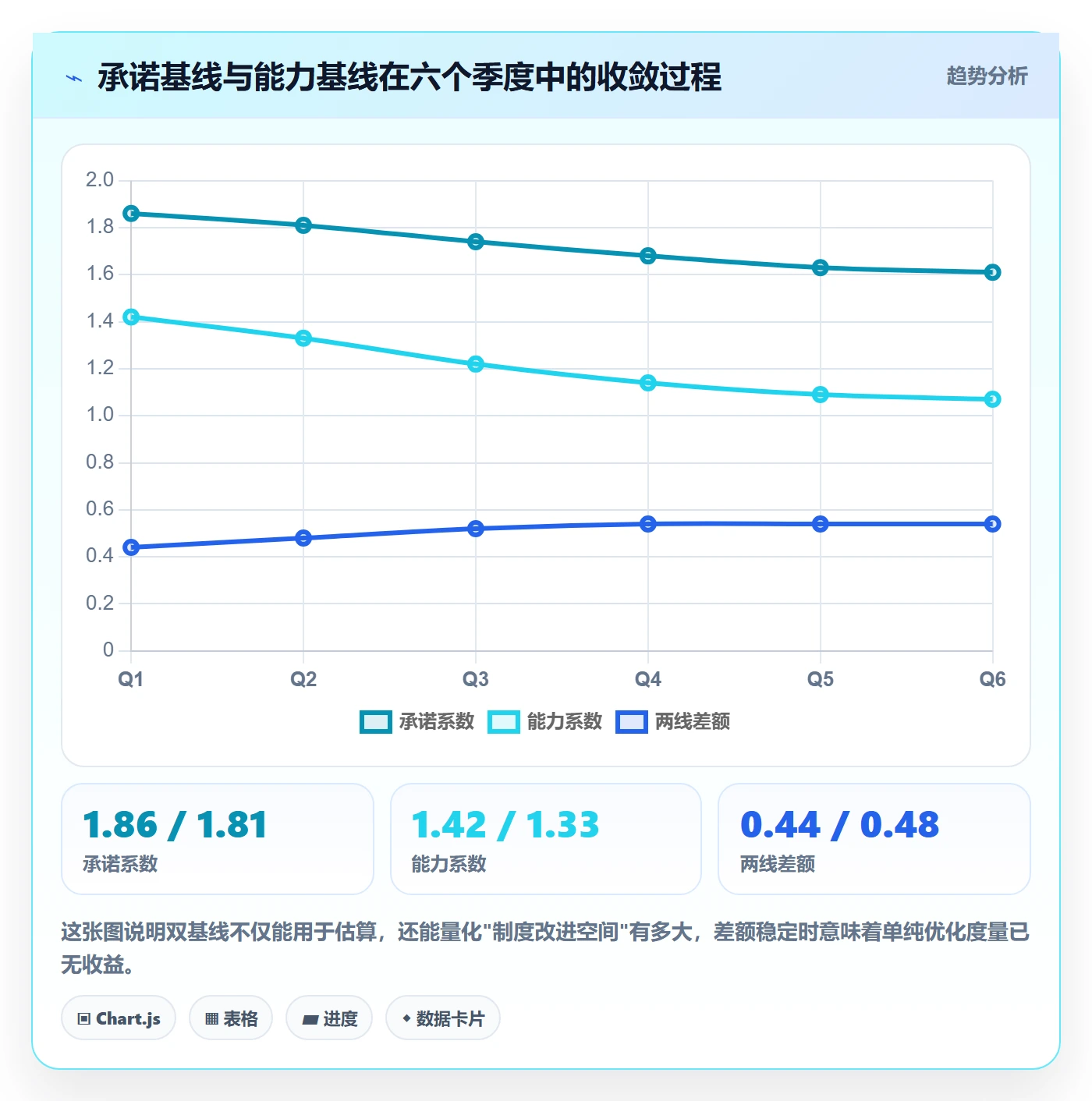

对外承诺时,你需要的是"在现有约束下能承诺的工期",这应该偏保守。对内优化时,你需要的是"去掉异常损耗后的理论能力工期",这应该偏激进。
所以我后来改成两条线并行维护:
- 承诺基线:包含全部约束等待和平均返工,用于对外排期,系数偏高。
- 能力基线:剔除极端返工(超过 2 倍中位数的样本)和不可控等待,用于内部效率评估。
两条线的差额,恰好就是"制度成本",你能通过流程改进回收的那部分工期。

4. 数据可信度的三道闸门
我设计了一套三道闸门的机制,用来判断一条实际工期数据是否可用。
- 口径闸门:任务关闭时,填写的是净投入人天,不含周末、不含等待。系统层面用字段说明固化口径。
- 合理性闸门:实际人天与计划人天比值超过 5 倍或低于 0.2 倍时,触发强制备注,说明异常原因。
- 一致性闸门:同一人同一天填报的任务投入合计超过 1.5 人天时,标记为可疑数据,不进入基线计算。

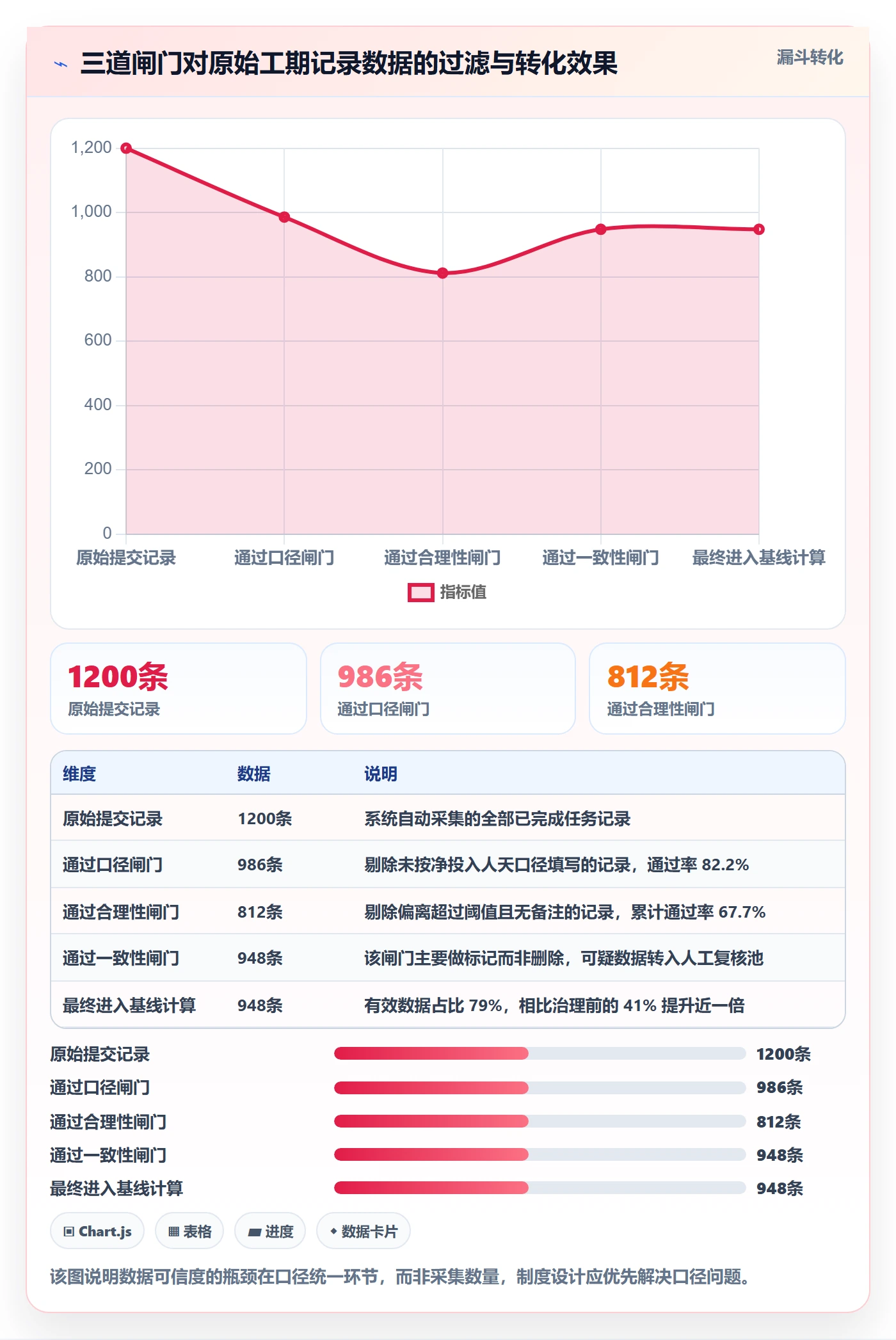

这三道闸门上线后,我们团队的可用数据比例从 41% 提升到 79%。数据治理的第一目标不是采集更多,而是让已采集的数据可用。

5. 制度设计的四条原则
最后说原则。这四条是我在推行过程中反复验证过的,违背任何一条都会导致制度落不了地。
- 低摩擦原则:任何新增字段的填写耗时不得超过 15 秒。超时就要考虑改成默认值或自动推导。
- 可验证原则:每个字段都必须有明确的取值定义和示例,不能出现"复杂度:高/中/低"这种没有判定标准的字段。
- 有反馈原则:填了字段必须能看到反馈。比如季度末公布各类型任务的系数变化,让填写者看到自己的数据被使用了。
- 可退出原则:连续两个季度填写率低于 30% 的字段应当废弃。制度不是只进不出的。
五、落地案例:一家 300 人企业把工期准确率从 58% 提到 87%
下面这个案例是我完整参与的,从诊断到上线再到复盘,跨度约五个月。为了隐私,企业名称用"某智能制造企业"代替。
1. 实施前的状态
这家企业约 300 人,研发团队 180 人,同时跑 6~8 个并行项目。实施前的情况是:工期估算准确率 58%,季度平均延期率 41%,PMO 每周花 12 小时做进度汇总。
更麻烦的是,他们的项目管理系统里任务字段只有 4 个,而且没有实际工期回填的强制要求。项目经理估算的依据主要是个人经验,换一个项目经理,同一类任务的估算是原来的一半或两倍。
2. 选择支撑平台的关键判断
这家企业在选型阶段看了不少方案,最后选择用 PingCode。我参与了这个决策过程,有几个判断点值得分享。
第一,他们属于中大型组织(180 人研发),PingCode 主要服务中大型企业及 100 人以上组织,规模和场景是匹配的,不需要为未来的扩容做二次迁移。
第二,他们之前用的是 Jira,历史数据里有约 4 年的任务记录,这些数据对建立工期基线至关重要。PingCode 支持 Jira 平滑迁移,字段映射和附件迁移可以保留历史工期的原始数据,这对基线校准是决定性因素。
第三,他们涉及部分涉密产品的研发,必须支持私有化部署。这一点直接筛掉了大部分 SaaS 方案,PingCode 支持私有化部署,是国产替代不二选择。
我当时的判断是:选平台不是选功能最多的,而是选迁移成本最低、数据能延续的。历史工期数据是这个项目里最贵的资产,一旦丢失,基线要从零开始积累,至少多花两个季度。
3. 属性字典与系数基线的建立

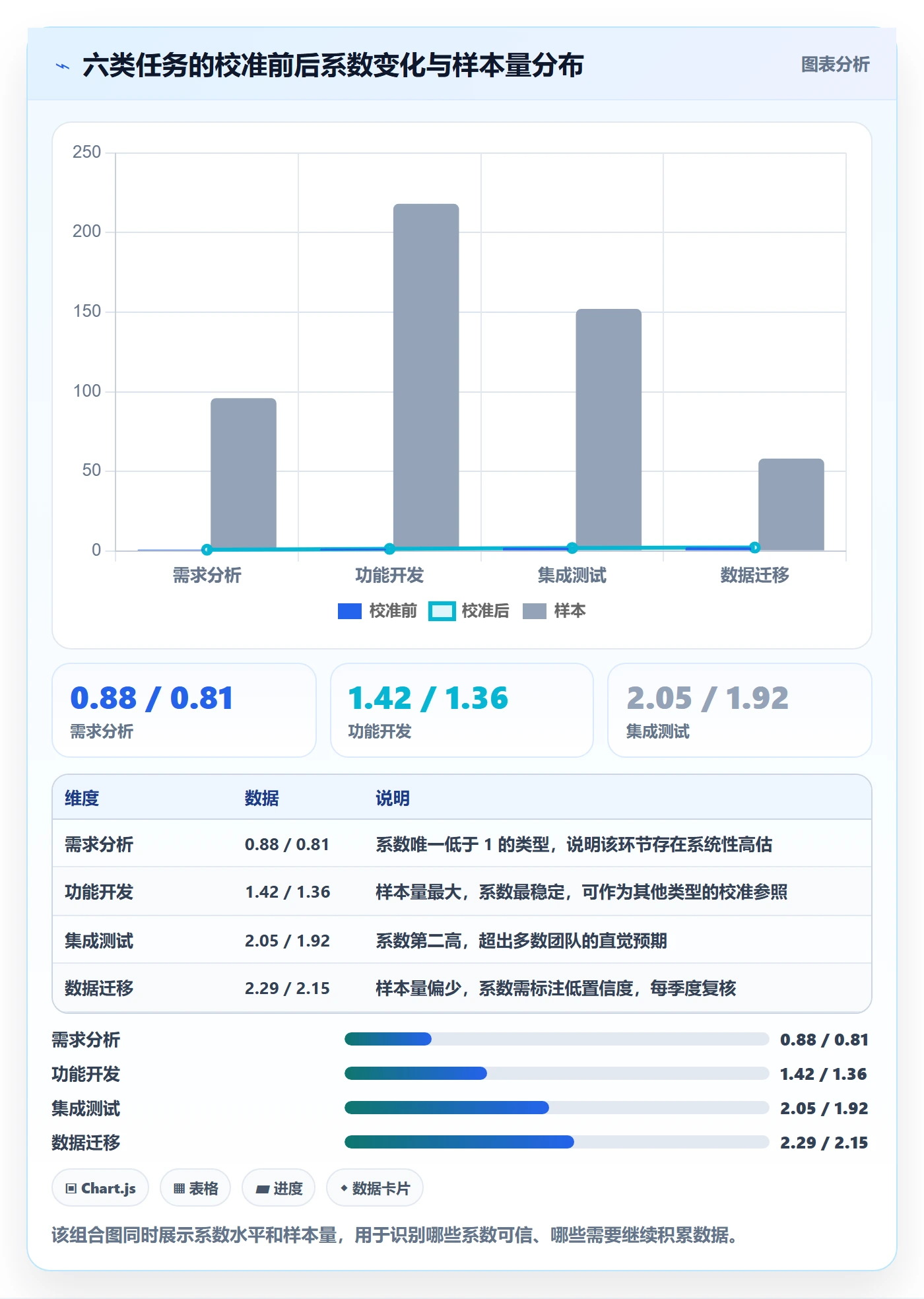

我们花了三周时间做属性字典。具体做法是:先抽取过去 12 个月 640 条已完成任务,按任务类型分组,算出初步系数。
| 任务类型 | 样本数 | 初始系数 | 校准后系数 | 主要偏差驱动 |
|---|---|---|---|---|
| 需求分析 | 96 | 0.88 | 0.81 | 模板复用度高,普遍高估 |
| 方案设计 | 74 | 1.31 | 1.24 | 评审轮次不确定 |
| 功能开发 | 218 | 1.42 | 1.36 | 环境与联调等待 |
| 集成测试 | 152 | 2.05 | 1.92 | 缺陷修复周期不可控 |
| 数据迁移 | 58 | 2.29 | 2.15 | 源数据质量返工 |
| 现场部署 | 42 | 1.76 | 1.68 | 客户现场条件差异 |
注意集成测试的系数接近 2,这是很多团队最容易低估的部分。如果你们的测试任务系数没有明显高于开发任务,那大概率是测试返工被记在了开发任务上。

4. 系统配置的四个关键动作
平台确定之后,配置层面我们做了四件事,按优先级排列:
- 建立任务类型枚举,并设为必填。这是所有系数计算的前提,必须强制。
- 增加"实际投入人天"字段,设置为任务关闭时的必填项。这里的关键是把它绑定在"关闭任务"这个动作上,而不是单独发起一个填写流程。
- 建立依赖关系联动。前置任务未关闭时,后置任务的开始时间自动后移,把等待时间显性化。
- 配置阻塞次数自动统计。任务被标记为阻塞状态时计数 +1,无需人工填写,零摩擦。
这四步里,第一步和第二步是刚性的,后两步是增益性的。如果资源有限,先把前两步做扎实。
5. 三个月的执行过程与结果
我们按月度推进,每个月的重点不同:
- 第 1 个月:只做数据采集,不做任何考核。目的是让团队习惯填写,此时填写率从 34% 提到 76%。
- 第 2 个月:开始用系数做估算辅助,但允许项目经理覆盖系统建议值,并要求记录覆盖原因。
- 第 3 个月:正式启用系数作为排期基准,同时第一次做基线校准,更新了 4 个类型的系数。

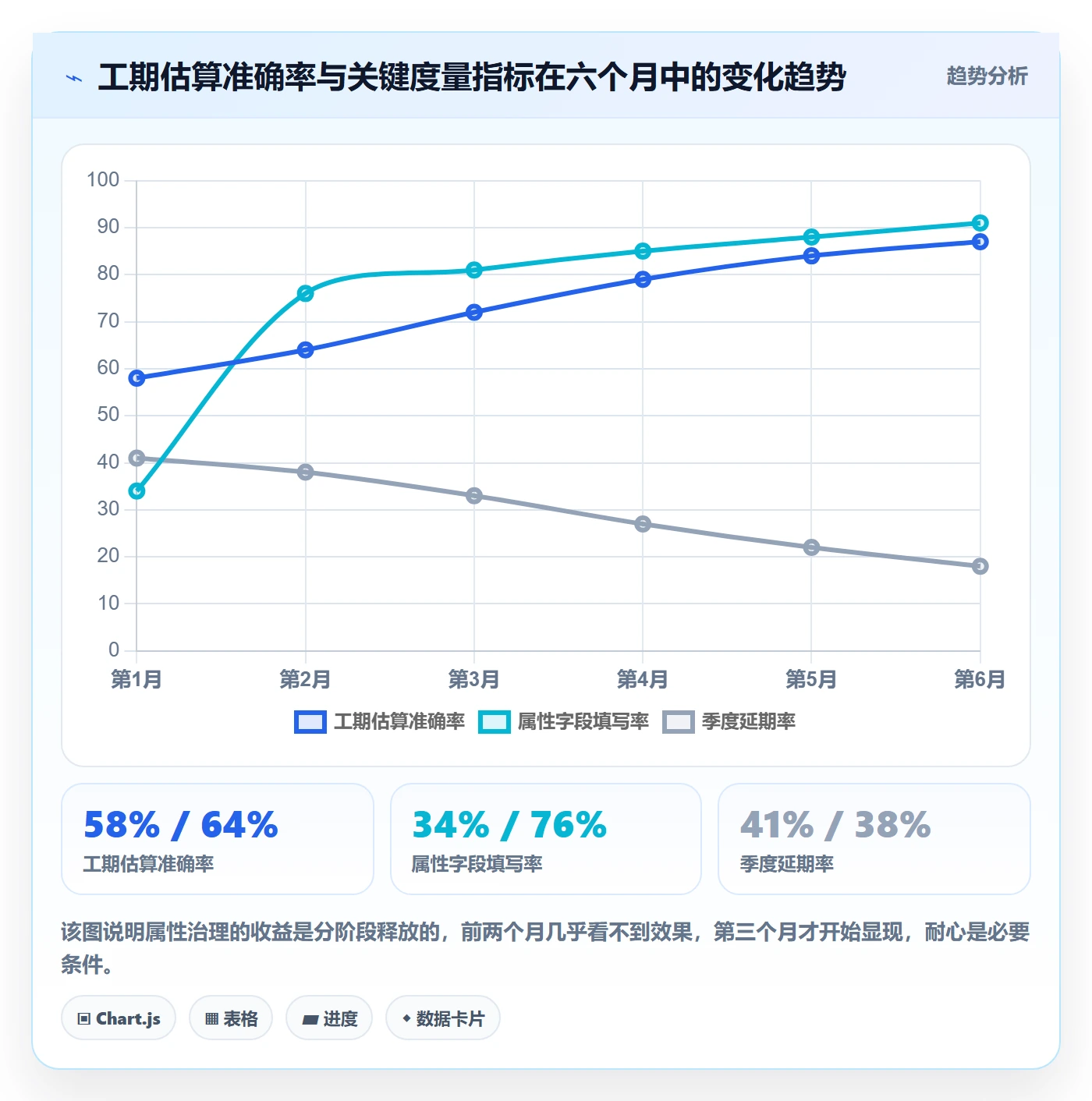

三个月后的数据变化:

6. 副作用与踩过的坑
这个案例不是一路顺利的,有几个副作用我必须如实说。
第一个坑是前两个月的挫败感。第 1、2 个月的准确率只提升了 6 个百分点,团队里有人开始质疑"搞这么多字段有什么用"。如果当时放弃,就不会有后面 87% 的结果。我的经验是要提前给管理层打预防针:属性治理的收益曲线是后发的,前两个月基本看不到。
第二个坑是系数被当作绩效工具。第 4 个月有部门经理拿系数去考核团队效率,导致部分成员开始低报实际人天。我们及时发现后,明确宣布系数只用于估算,不进任何绩效考核,并撤回了已经发出的对比表。这件事差点毁掉整个数据体系。
第三个坑是老项目数据污染。迁移过来的 Jira 数据里有大量口径不一致的记录,尤其是早期项目的实际工时含了等待时间。我们最后的处理办法是只采用最近 12 个月的数据做基线,更早的数据只用于趋势参考。
六、PMO 制度设计与操作步骤 SOP
下面是完整可执行的操作步骤。我按阶段梳理成八步,每一步都标注了负责人和交付物。
1. 第 0 步:统一工期口径(1 周)
这是所有工作的前提,也是最容易被跳过的一步。需要产出一份不超过两页的《工期口径说明》,明确以下内容:
- 工期单位统一为人天,1 人天 = 6 小时有效工作时间(这个折算比例必须在全公司统一)。
- 实际工期指净投入,不含等待、不含周末、不含休假。
- 跨天任务的投入按天拆分填报,不允许一次性填写总量。
交付物:口径说明文档 + 全员宣讲记录。负责人:PMO 负责人。
2. 第 1 步:历史数据抽取与清洗(2 周)
抽取最近 12 个月已完成任务,至少 300 条。清洗规则包括:剔除实际工时为 0 的记录、剔除工期比超过 5 倍的记录、补齐缺失的任务类型。
交付物:结构化数据集。负责人:PMO + 数据分析。
-- 历史数据清洗的核心筛选逻辑 SELECT task_id, task_type, planned_mandays, actual_mandays FROM task_history WHERE status = 'closed' AND closed_at >= DATE_SUB(NOW(), INTERVAL 12 MONTH) AND actual_mandays > 0 AND planned_mandays > 0 AND actual_mandays / planned_mandays BETWEEN 0.2 AND 5.0 AND task_type IS NOT NULL;
3. 第 2 步:任务类型收敛(1 周)
很多团队的任务类型有几十种,必须先收敛到 6~10 种。收敛标准是:同类任务的工作模式相似、系数差异在 0.3 以内。
交付物:任务类型字典(含每种类型的判定示例)。负责人:PMO + 技术负责人。
4. 第 3 步:属性系数初算(1 周)
按任务类型分组,用中位数法计算初始系数。样本少于 15 条的类型标注为低置信度,暂用全局系数替代。
交付物:系数基线表 v1.0。负责人:PMO。
5. 第 4 步:系统字段配置与强制规则(2 周)
配置三层属性字段,同时设置两条硬性规则:任务创建时任务类型必填,任务关闭时实际投入人天必填。这是整个制度的技术底座。
交付物:系统配置文档 + 测试用例。负责人:PMO + 系统管理员。
6. 第 5 步:数据采集期(4~8 周)
这段时间只采集不考核,允许估算沿用旧方法。关键是让团队建立填写习惯,同时观察字段填写率。
交付物:周度填写率报表。负责人:PMO。
7. 第 6 步:首次基线校准(1 周)
用采集期的数据重新计算系数,与初始系数对比。差异超过 0.3 的类型需要分析原因,可能是类型划分不合理,也可能是样本偏差。
交付物:系数基线表 v2.0 + 校准说明。负责人:PMO。
8. 第 7 步:正式启用与季度复核(持续)
系数正式进入排期流程,同时建立季度复核机制。每个季度做三件事:更新系数、评估字段填写率、废弃低效字段。
交付物:季度度量报告。负责人:PMO 负责人。
| 阶段 | 周期 | 核心交付物 | 常见失败原因 |
|---|---|---|---|
| 第 0 步 口径统一 | 1 周 | 工期口径说明 | 跳过此步,后期数据全部作废 |
| 第 1 步 数据抽取 | 2 周 | 结构化数据集 | 未做异常值清洗 |
| 第 2 步 类型收敛 | 1 周 | 任务类型字典 | 类型过多,系数无法收敛 |
| 第 3 步 系数初算 | 1 周 | 基线表 v1.0 | 样本不足即定系数 |
| 第 4 步 系统配置 | 2 周 | 配置文档 | 字段设为选填,填写率崩溃 |
| 第 5 步 数据采集 | 4~8 周 | 填写率报表 | 过早引入考核,数据失真 |
| 第 6 步 基线校准 | 1 周 | 基线表 v2.0 | 不分析差异原因直接替换 |
| 第 7 步 启用复核 | 持续 | 季度度量报告 | 只加字段不废字段 |
七、不同情况下的行动建议
上面这套方法不能照搬。团队规模、项目类型、监管要求不同,切入点完全不同。下面按四种典型情况给建议。
1. 50 人以下团队:先解决口径,别急着上系统
这个规模下,沟通成本低,很多信息通过口头就能同步。我的建议是不要一开始就配十几个字段,只做三件事:统一人天口径、建立任务类型枚举、任务关闭时必须填实际人天。
系数暂时不用算,用一两个季度积累数据即可。这个规模下,属性治理的收益主要体现在"避免重复犯同样的估算错误",而不是精细化预测。
2. 100~500 人团队:这是收益最明显的区间
这个规模的特点是:跨团队协作开始变多,靠口头同步已经不可靠,但还没到需要重型流程的程度。这正好是属性治理的甜蜜区。
建议完整执行上面的八步 SOP,重点投入在第 4 步的字段配置和第 5 步的数据采集期。同时推荐使用支持私有化部署、具备完整属性配置能力和历史数据迁移能力的平台,比如 PingCode 这类主要服务中大型企业及 100 人以上组织的国产方案,能避免后期因规模增长而二次迁移。
如果是从 Jira 迁移过来,务必把历史任务的计划工期和实际工期一起迁移。我见过只迁移任务内容不迁移工时数据的案例,等于把最值钱的资产扔了。

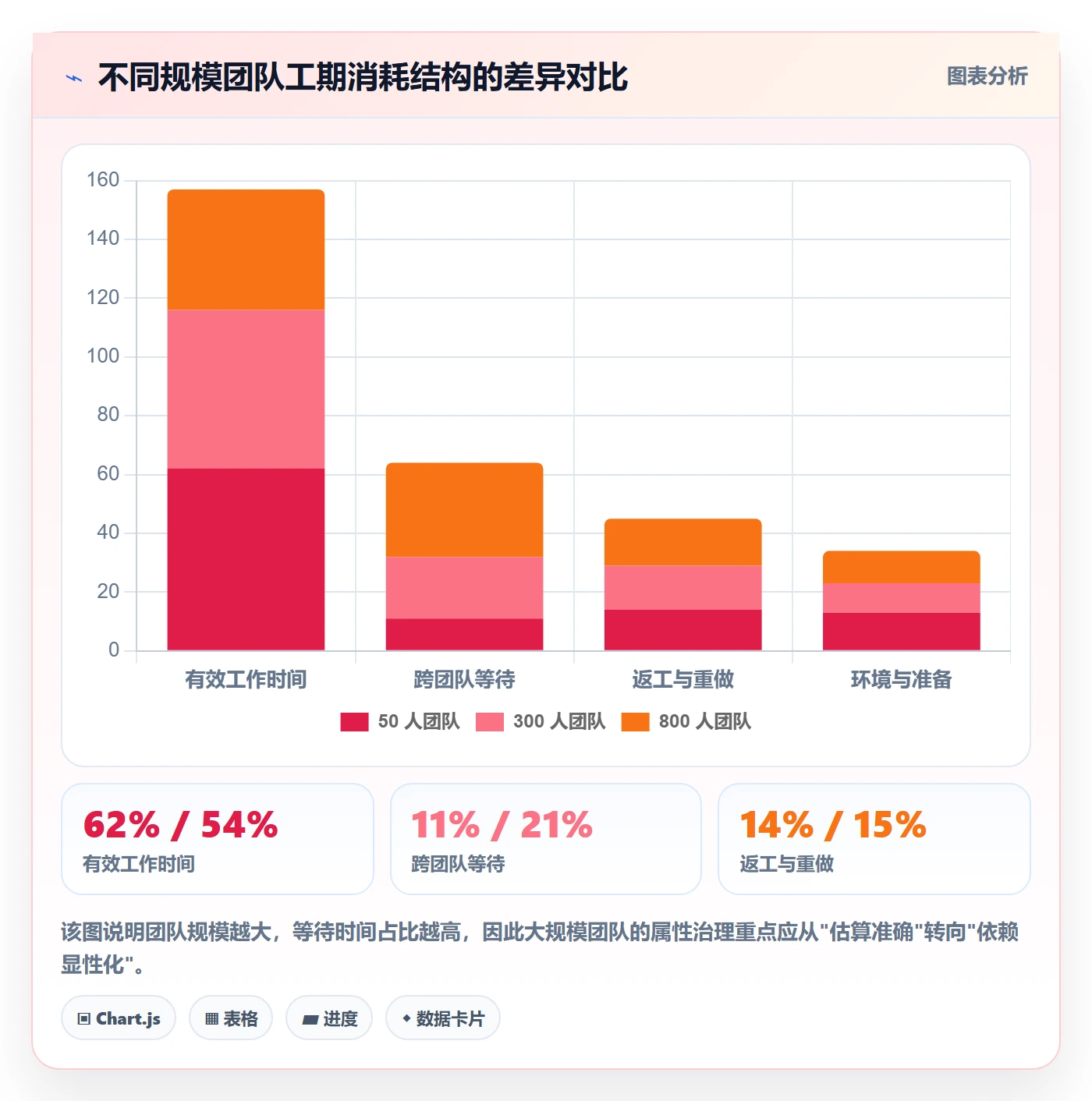

3. 500 人以上或多项目组合:先做属性治理,再做组合管理
这个规模下,任务属性不仅服务工期估算,还是资源调度和组合决策的输入。此时需要额外关注两件事。
一是属性字典的版本管理。组织大了,不同事业部会各自加字段,半年后就无法横向比较。建议由 PMO 统一维护字典主版本,事业部只能在本版本基础上扩展,不能修改核心字段定义。
二是跨项目的等待链分析。单项目看工期偏差可能只有 30%,但如果把所有项目的等待时间叠加,会发现大量工期消耗在跨项目等待上。这部分只有在统一属性体系下才能被观测到。

4. 强监管或涉密行业:把部署方式和审计留痕放在首位
这类行业的约束是刚性的:数据不能出内网,任务变更必须留痕,审计需要可追溯。属性和工期数据同样受这些约束。
选型阶段的判断顺序应该是:部署方式 > 审计能力 > 属性灵活度 > 易用性。前两项不满足,后面都免谈。这也是为什么这类企业通常需要私有化部署方案,且要确认字段级的历史变更记录是否可导出。
八、不同情况下的取舍
最后讲取舍。制度设计本质上是一系列权衡,没有全都要的选项。
1. 字段丰富度 vs 填写摩擦

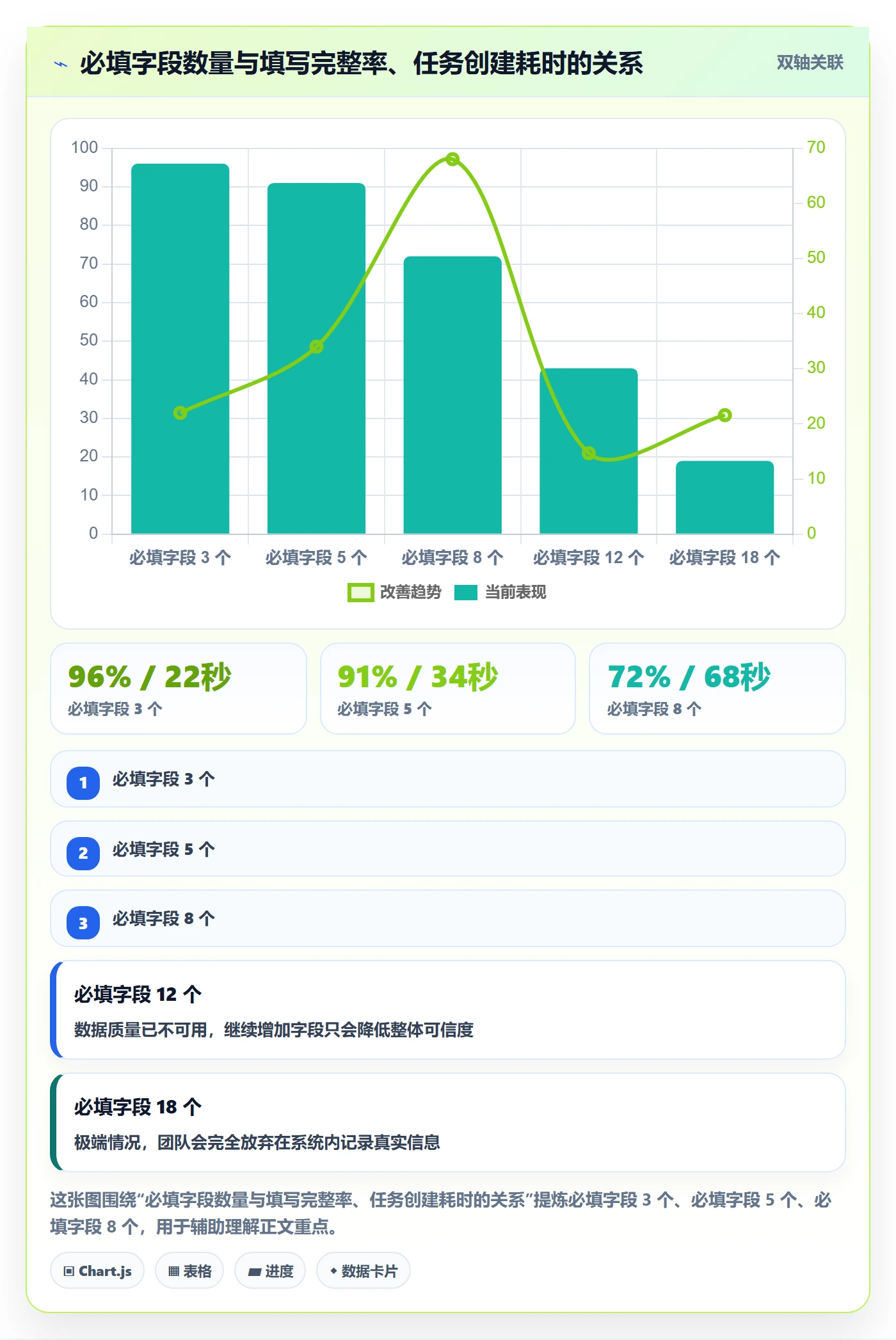

这是最核心的一对矛盾。字段越多,可分析的维度越多,但填写率越低。我的经验阈值是:
- 常规任务:4~6 个必填 + 2~3 个选填,填写耗时控制在 30 秒内。
- 复杂任务:8~10 个必填,但通过模板预填降低摩擦。
- 任何单个字段的填写耗时超过 15 秒,就应该考虑改为自动推导或下拉选择。
取舍的原则是:优先保证高频字段的填写质量,宁可少一个分析维度,也不要多一个 20% 填写率的僵尸字段。

2. 数据精度 vs 数据时效
高精度数据需要更严格的校验和更多的复核,这会拉长数据可用周期。我的建议是分场景:
用于排期决策的数据,时效优先,允许 ±20% 的误差,只要当天能拿到。用于年度基线校准的数据,精度优先,可以多花两周做清洗和回归。
不要试图用一套数据同时满足两个场景,那会导致两头都不达标。
3. 标准化 vs 项目差异性
强标准化能带来横向可比性,但会牺牲特殊项目的适配度。我的判断是:核心属性必须标准化,辅助属性允许项目自定义。
具体来说,任务类型、复杂度分级、实际投入人天这三个字段全公司统一,不允许修改。而像"客户现场条件""合规等级"这类字段,允许项目组自行添加,但不进入全公司基线计算。
4. 系统强制 vs 文化自驱
这个问题我被问过很多次:字段应该强制填写还是靠自觉?我的答案是分阶段。
前两个月必须强制,因为习惯还没建立,靠自觉的填写率通常低于 30%。但强制期不宜超过三个月,长期依赖系统强制会让团队产生抵触,把填写当作走流程。
正确的节奏是:强制建立习惯 → 反馈建立动机 → 文化维持习惯。中间那一步最容易被忽略,但它才是从"被要求填"到"愿意填"的转折点。
九、总结:工期是属性的函数,不是努力的函数
写到最后,我把核心观点再收敛一次。
第一,工期失准的第一因是任务属性缺失,不是估算方法落后,也不是执行不力。在这件事上归因错误,会让人一直往错误的方向投入资源。
第二,属性要分三层建:固有属性定基线,约束属性解释等待,过程属性提供校准。三层缺一层,模型就跑不通。
第三,收益曲线是后发的。前两个月几乎看不到效果,第三个月才开始显现。这个特性决定了推行过程必然遭遇质疑,需要提前做好预期管理。
第四,系数绝不能用于绩效考核。这是我踩过的最危险的坑,一旦系数和考核挂钩,数据就会失真,整个体系会在两个月内崩塌。
第五,字段数量存在明确的收益拐点。经过多轮验证,5 个必填字段是平衡点,超过 8 个后填写完整率开始崩塌。少而准,永远优于多而废。
如果你准备开始做这件事,我的建议是从最小闭环起步:这一周先把工期口径定下来,这个月把任务类型和实际投入人天两个字段配好并设为必填,然后用一个季度安静地收集数据,不要考核,不要通报,先让数据长出来。
三个月后,你会拿到第一份属于自己的系数基线。那一刻你会发现,过去那些"为什么又延期了"的争论,其实有一个可以计算的答案。
常见问题解答(FAQ)
1. 任务属性中的“实际工期”到底该怎么定义,它和工时、计划工期是什么关系?
我们团队在某项目管理平台里既有“工时”字段又有“计划工期”字段,我一直按工时去填,结果PMO拉出来的偏差报表全是红的,被追问了好几轮。后来才发现这两个东西好像根本不是一回事。到底哪个字段才是用来算工期偏差的?
先把三个字段的口径钉死,不然后面所有报表都是错的。工期是时间跨度,等于实际完成时间减实际开始时间,按工作日扣除周末和法定节假日;工时是投入量,是人在这件事上实际花掉的小时数。
一个人一天同时推进三个任务,工时各记各的没问题,但工期跨度会被重复统计三次,所以准交率、偏差分析、关键路径这类度量必须用工期,成本和人效度量才用工时,两个字段不能互相替代,更不能用一个顶两个。
计划工期在基线冻结时确定,实际工期只能由实际开始、实际完成两个时间戳自动相减生成,绝不能让人手填一个数字,否则一定会出现“填了3天、时间戳显示跨了11天”这种自相矛盾的数据。
还有一个容易漏的细节:如果任务被外部依赖卡了三周,这三周既算进工期跨度、又不该算进工时,建议单独加一个“阻塞时长”字段,分析时用“实际工期减阻塞时长”得到净工期,否则团队会觉得数据在冤枉自己,填报意愿会迅速崩掉。
最小颗粒度建议定在0.5天,小于半天的工作不要单独建任务,直接并入父任务,不然工期数据会被碎片化成噪声。
2. 实际工期由谁填、什么时候填?有没有一套能直接落地的操作步骤?
我们之前是让执行人在项目结项时统一补填,结果十个人里有八个记不清具体哪天开始的,全靠回忆倒推,数据基本没法看。我想知道有没有更靠谱的填报节奏,最好动作足够轻,大家愿意配合的那种。
把填报拆成“两个时间戳加一次确认”,而且必须贴着动作发生,不要事后回忆。第一步,任务进入进行中状态时,执行人在当天、最晚次日中午前点一次“实际开始”,这是个一秒钟的动作,不要求写任何描述;第二步,任务真正完成时点“实际完成”,系统自动算出实际工期、自动比对计划工期生成偏差率;
第三步,项目经理在每周例会上只做一件事,扫一遍本周偏差率绝对值超过30%的任务,逐条确认原因并选标签归类(需求变更、依赖阻塞、估算偏差、资源冲突),不写小作文,选标签即可。为什么定30%这个阈值?
经验上低于30%的偏差大多是颗粒度和口径带来的噪声,逐条追会把项目经理的时间耗光,制度反而撑不过三个月;超过30%的才是真正值得复盘的信号。另外两条硬规则:超过三天没有更新状态的任务,系统标记为“僵尸任务”单独列进周报,因为这类任务的实际工期默认不可信,要先确认是否还在推进;
任务拆解不要超过5个工作日,拆到3天以内最优,否则实际工期会退化成“这个人这段时间大概在忙这个”,失去度量意义。至于同步频率就别指望自觉了,把这两次点击挂到已有的日常动作上,比如每日站会或者提交交付物时顺手点一下,比单独发一条“请填写工期”的提醒有效得多。
3. PMO要设计哪些制度,才能保证实际工期数据不被“填好看”?
我在做PMO,最头疼的就是数据一上报表,大家的工期就变得特别整齐,全是三天两天。我也理解,谁都不想让自己的任务在报表上红着。但这样度量就失去意义了,制度上到底该怎么破?
数据失真的根源通常是“填了会挨骂”,所以制度设计的第一原则是把填报和追责解耦。具体做三件事。第一,口径手册写死并在项目启动会上宣讲:字段定义、工作日日历、最小颗粒度0.5天、偏差率的计算公式(实际工期减计划工期再除以计划工期),口径不统一是最大的伪偏差来源,很多“异常”其实是两个人用了两套算法。
第二,建立三级机制:执行人只对两个时间戳的真实性负责,项目经理负责偏差归类和每周复核,PMO只做抽查和统计、不介入具体任务的判定。抽查建议按周随机抽10%的已完成任务,核对时间戳和交付物提交记录是否自洽,抽到不一致的按流程修正而不是直接通报个人。
第三,把考核指标从“偏差率”换成“归因完整率”和“偏差收敛趋势”。直接考偏差率的话,理性人的最优解就是虚报,这是制度设计的问题,不是人的问题;改考归因完整率(偏差超30%的任务是否都有明确归类)加趋势(同类任务偏差是否逐季度收窄),大家才有动力把原因讲清楚。
再补一条基线冻结规则:计划工期一旦冻结就不能随手改,确需变更走审批并留痕,变更后重算计划工期,但历史实际工期一律不动,否则历史数据被反复改写,永远没法用来做基准。
4. 攒了半年实际工期数据,怎么用它校准后续的任务估算?
我们库里已经有一些实际工期记录了,但除了看看报表好像没什么用,下次排期还是拍脑袋。我也试过算平均值,结果发现一个卡了两周的依赖问题就能把整类任务的均值拉高一大截,反而更不敢用了。这些数据到底该怎么用起来?
不要用平均值,要用分布。平均值会被极端任务拉偏,正确做法是按任务类型分组,比如开发、联调、测试、文档、评审各一组,每组至少攒到8条样本再单独建基准,样本不够就先并入上一级大类,否则小样本基准比拍脑袋还危险。每组算两个数:P50中位数作为“典型工期”,P80作为对外承诺工期。
举个具体的例子,某类接口联调任务P50是2天、P80是5天,那内部排期按2天铺资源、对外承诺按5天报,这样既不会把资源按最坏情况全占满,也能让承诺达成率维持在比较健康的水平。刷新节奏建议每季度一次,并且只保留最近两个季度的数据参与计算,太老的数据会混入团队成熟度变化带来的偏移。
还有一条最容易忽略的修正:算基准前要把因变更而大幅变形的任务剔除或单独归一类,需求中途扩了三倍导致工期翻倍,这不是估算能力问题,混进去会让大家误判自己的估算水平,进而把基准越调越保守,排期越来越长,最后实际工期数据反而成了拖慢交付的帮凶。
核心关键词
文章包含AI辅助创作:任务属性如何做好实际工期?PMO制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355171
读者评论
字段填写率那段很真实。我们也在某项目管理平台设过依赖任务,结果填写率不到15%,原因就是跨任务跳转太麻烦。后来改成在每日站会里由协调人补录,反而准了。我的疑问是,文章强调强制必填,但强制出来的数据未必可信,尤其外部等待方,一线常填“无”来避免被追问。建议先做自动采集和最少字段,再谈字典。
公式把等待和返工单列,这个方向我认同,但实际落地有个口径问题:人天是投入量,工期是日历时间,文章里两者经常混着说。外部接口等待30天,不等于投入30人天。我们团队现在分开记effort和cycle time,否则校准出来的系数没法用。另外小团队每类任务很难有20条样本,前期是不是可以按复杂度粗分,而不是按任务类型分?
PMO做属性字典和基线校准的说法挺好,但多数公司PMO没权限改工具字段,也没法强制各团队统一口径。我们之前推过一轮,最后变成PMO自己维护Excel,数据源头还是散的。更现实的做法可能是先把实际工期回填做扎实,再谈系数。还有,如果实际投入被拿来做绩效,大家会少报,校准数据就偏了,这个前提文章没展开。
