去年第三季度,我帮一家 400 人规模的软硬件混合研发企业做 PMO 复盘,把系统里 1,842 条已关闭任务导出做成透视表,有两组数字让我当场停下来:一是 63% 的任务截止时间落在周五,二是 41% 的任务“创建时间”和“截止时间”是同一天。
这意味着什么?意味着绝大部分人不是在排计划,而是在补记录。事情在脑子里已经做完了,才回到系统里填一个看起来合理的日期。这样的截止时间字段,对预测进度的价值接近于零,它能告诉你过去发生了什么,却完全无法告诉你下周会不会塌。
更麻烦的是,PMO 往往把注意力放在“让人填”上,而不是“让填的东西机器能读懂、能校验、能自动推进”。这就是我这几年反复在做的一件事:把截止时间从一个自由文本输入框,改造成一套有分层、有校验、有自动化联动的任务属性体系。这篇文章不讲概念,只讲我在不同规模组织里真实跑过的配置、模板、踩过的坑,以及哪一步最值得先做。
一、先给结论:截止时间是任务属性里回报率最高的一格
我先把最重要的判断放在最前面,后面的内容都是在解释这三条为什么成立。
1. 结论一:PMO 管截止时间,本质是管“承诺的粒度”
很多 PMO 把截止时间当成一个日期字段来管,于是陷入了“催填,填错,再催填”的循环。但真正决定这个字段价值的,不是日期本身,而是它背后代表什么级别的承诺。
一个由客户合同倒排出来的交付日,和一个工程师给自己定的“我打算周三弄完”,是完全不同性质的东西。前者动一下要走变更流程,后者改一下没有人需要审批。把这两种日期放在同一个字段里,系统就永远算不准。
2. 结论二:截止时间必须分层,最少三层
我在中大型组织里推行的最小可用分层是:硬约束截止时间、承诺截止时间、内部计划截止时间。三者由不同角色维护,走不同粒度的审批,触发不同的自动化动作。
只保留一个“截止时间”字段也能跑,但它会让所有下游报表都失真。你的进度偏差分析、资源负载图、风险预警,全部会退化成一个结论:“大概齐,差不多”。
3. 结论三:效率来自“少填、填对、自动算”,而不是“填全”
我见过最失败的方案,是给每个任务加了 6 个日期字段,要求 PM 全部填。三周之后填写率掉到 30% 以下,字段变成摆设。
我的判断是:能被系统推导出来的日期,绝不让用户手填。最晚开始时间应该由工期和截止时间倒推,缓冲消耗应该由实际进度自动计算,逾期风险应该由规则引擎判定。人只负责回答“这件事最难推迟到什么时候”这一个问题。

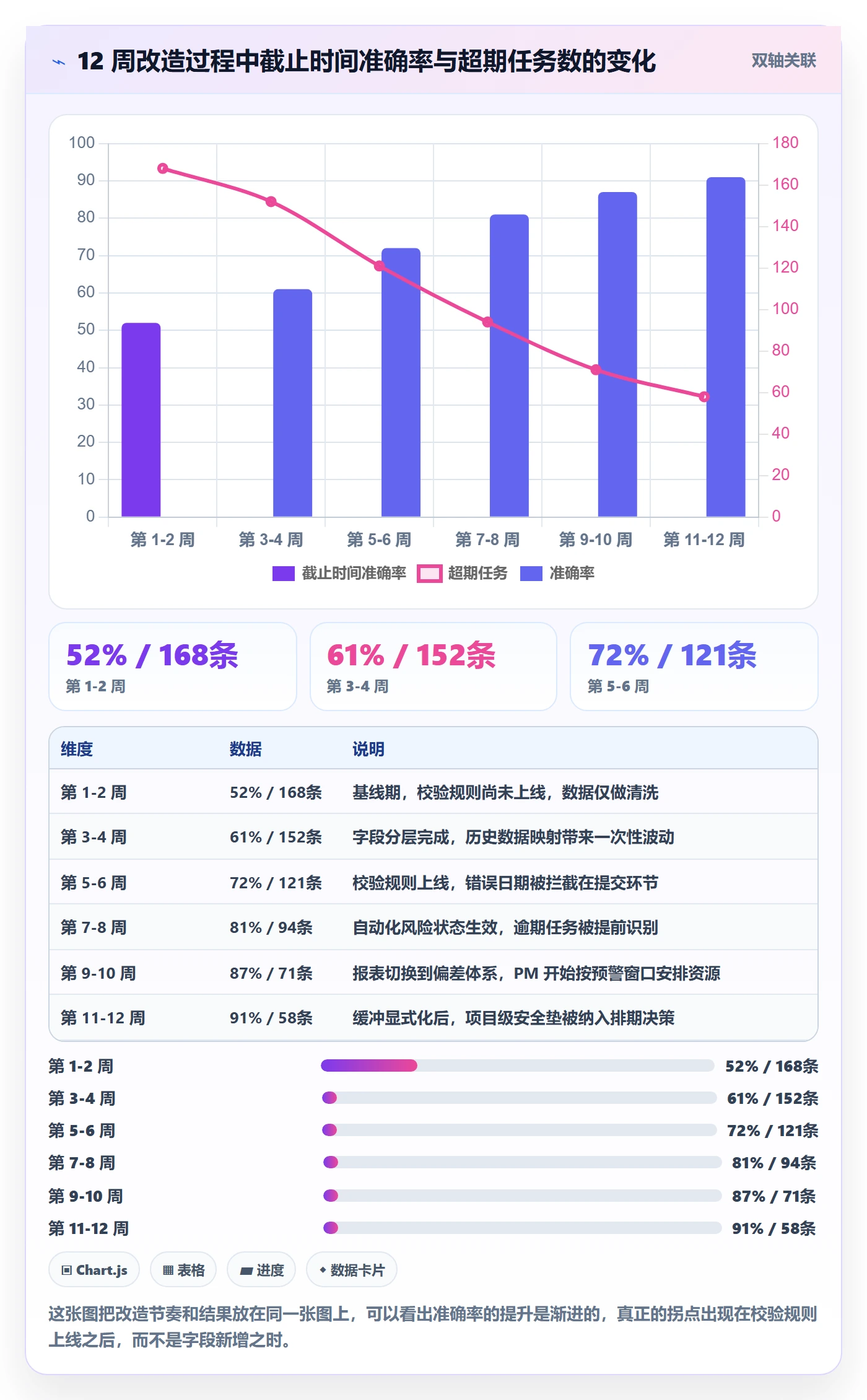

下面这张图是我在一个 12 周改造项目里,从任务创建到截止时间可信的衰减路径。可以看到每多一步手工输入,可信度就掉一截。

二、背景与真实场景:我亲历的三次“截止时间崩盘”
抽象的规范讲起来都漂亮,真正让团队接受改造的,是具体的翻车现场。下面三个场景来自三家不同规模的企业,我把它们的共同结构抽了出来。
1. 场景一:跨部门交付,截止时间写成“下周五”
这是一家 180 人左右的 SaaS 公司。硬件供应商在任务描述里写“下周五前提供样品”,而任务字段里的截止时间空着。到了真实的下周五,采购说“我说的是下周五收到反馈”,供应商说“我说的是下周五发货”。
最后的结果是里程碑延期 11 天。复盘时大家争论的焦点是“谁理解错了”,但我的判断是:这不是沟通问题,是字段缺失问题。任何跨出团队边界的交付,截止时间必须是系统里一个具体到日的日期,而不是沟通记录里的一个模糊词。
2. 场景二:里程碑被拆成 200 个任务,全部同一天到期
这是最典型的一种。某项目在系统里有一个 6 月 30 日的里程碑,项目经理把 WBS 拆成 200 多条任务,为了图省事,全部把截止时间设成 6 月 30 日。
表面上看,填了。实际上,资源负载图在 6 月 30 日那天显示 200 个任务并发,其余 89 天一片空白。这种情况下,任何基于截止时间的预警都是失效的,因为系统只能告诉你“月底会爆炸”,却不会告诉你“从第 3 周开始就该有人介入”。

3. 场景三:滚动发布的团队,截止时间变成装饰品
第三个场景发生在一家做 To B 平台产品的公司,团队采用两周一个迭代的滚动节奏。因为迭代本身有结束日,大家默认“反正到迭代末就结束了”,于是任务截止时间随手填,甚至大量填成迭代结束日。
结果是,迭代中途没人知道哪些任务是真的卡住了。直到迭代评审前一天,才发现有 7 个任务从第一周就没人动过。当截止时间被迭代边界替代,团队就失去了在迭代内部发现风险的能力。

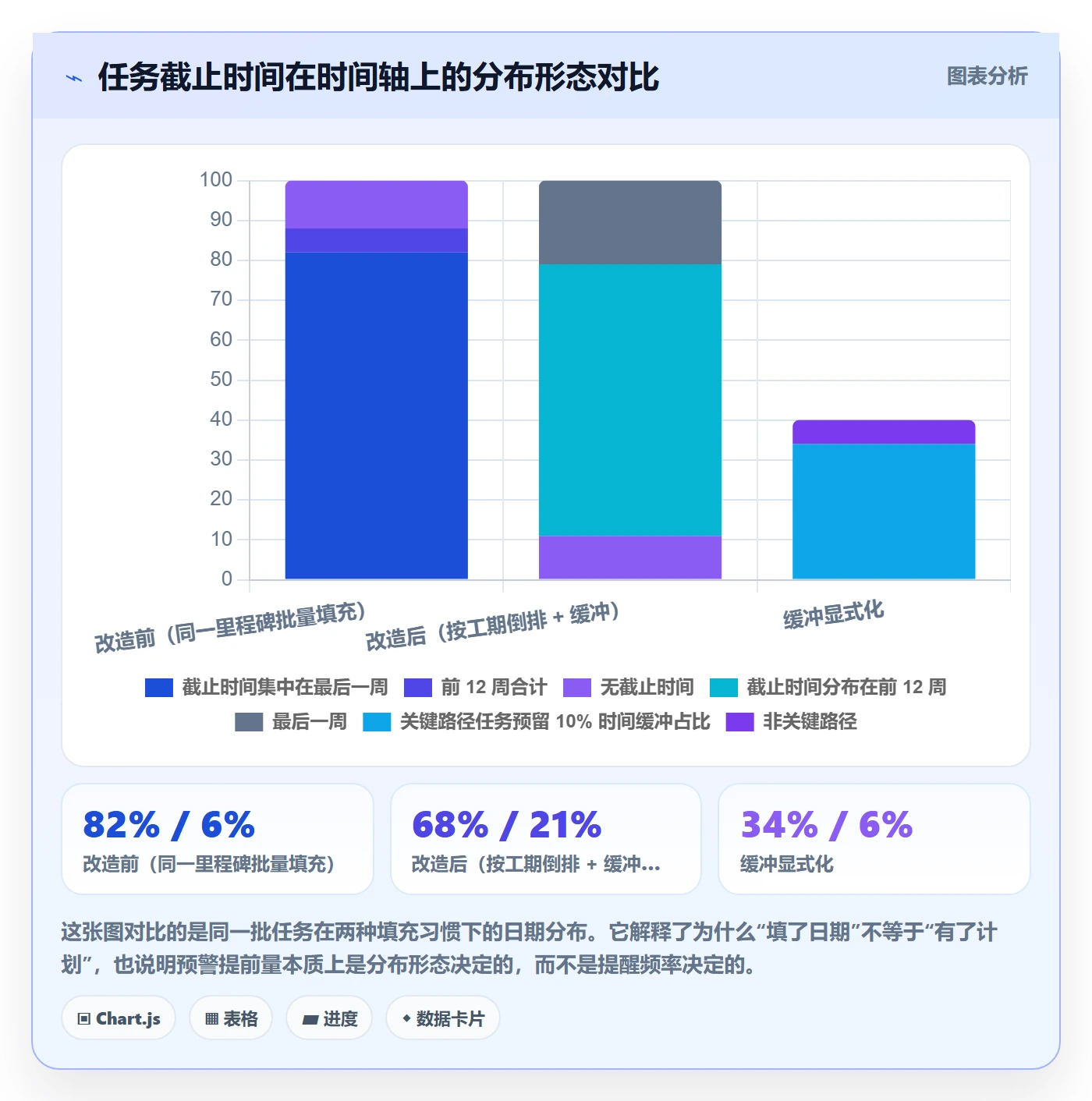

这三个场景的共同点是:截止时间字段都存在,都在被填写,但都不可用。区别只在于失效的方式不同,一个是格式不合法,一个是分布不合理,一个是被更粗的节奏覆盖。
三、拆解常见误区:五条我反复纠正的错误认知
在推动改造时,我遇到最多的阻力不是技术问题,而是认知问题。下面这五条,几乎每一家都会中至少两条。
1. 误区一:所有任务都必须有截止时间
这条听起来天经地义,但它会直接导致数据污染。因为有些任务确实没有截止时间,比如“调研一下某某技术方案”,它的产出是不确定的,硬填一个日期只会制造假数据。
我的做法是允许空,但空必须有代价:无截止时间的任务不能进入迭代范围,不能出现在周报的“进行中”列表,不能占用资源负载的计算。不是强制填,而是让不填变得更不方便。
2. 误区二:截止时间等于承诺时间
这是最危险的一条。如果系统里只有一个截止时间字段,那它在管理者眼里就自动变成承诺。于是团队会本能地把日期往后填,留足水分,最终所有日期都失去参考价值。
我的判断是:承诺必须在截止时间之外单独表达,而且承诺的变更必须留痕。否则你得到的不是计划,而是保险。
3. 误区三:截止时间越细越准
有团队要求精确到小时。三个月后我回看数据,超过 70% 的任务实际完成时间与计划时间偏差在 8 小时以上。精确到小时并没有提升准确率,只是提升了填写成本。
我的经验值是:迭代内任务精确到日,跨月任务精确到周,里程碑精确到日。精度应该匹配你能控制的粒度,而不是匹配你的期待。
4. 误区四:用截止时间做绩效考核
只要把“按时完成率”挂到个人绩效上,截止时间字段的数据质量就会在两周内崩塌。因为理性人的最优策略变成了把日期往后填、把任务拆得更小、把延期任务重新建一条。
我坚持的观点是:截止时间用于暴露风险,不用于评价个人。如果一定要度量,度量的对象应该是团队的预测准确率,而不是个体的按期率。
5. 误区五:截止时间填一次就够了
这条最隐蔽。很多团队填完就不动了,导致系统的计划永远是第一版。但真实项目里,日期应该随着信息增加而收敛,越接近交付,日期应该越准、越少变化。
如果一条任务的截止时间从创建到关闭一次没改,我基本可以判定它没有被真正管理过。

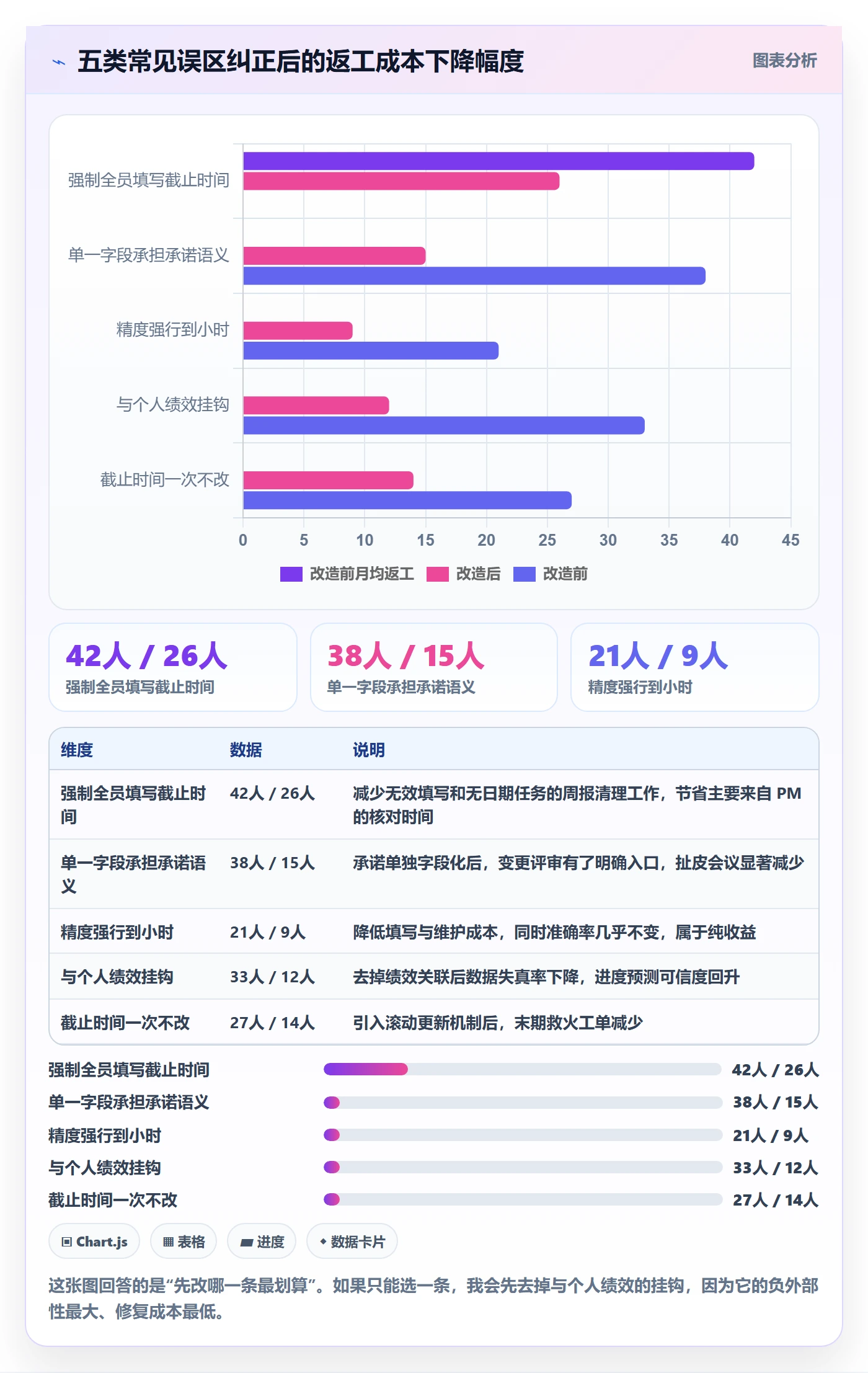

下面这张横向条形图,是我在三个项目里统计的“每类误区被纠正后节省的返工成本”。数据是估算,但量级关系非常稳定。

四、专业判断逻辑:用四个维度把“截止时间”拆开
误区讲完,接下来是我实际在用的判断框架。它不复杂,但需要 PMO 有决心把它写进字段规范,而不是停留在会议纪要里。
1. 维度一:约束强度,硬约束还是软目标
硬约束来自组织外部,比如合同交付日、监管申报日、硬件到货日。软目标来自组织内部,比如业务希望的上线窗口。判断方法很简单:问一句“这个日期能不能由我们单方面改?”能改的就是软目标。
硬约束截止时间一经确认,改动必须走变更流程并记录原因;软目标可以直接调,但要记录调整次数,调整超过两次就要触发一次范围评审。
2. 维度二:语义层级,承诺、计划、执行
承诺截止时间是向外部或上级做出的,通常对应里程碑。计划截止时间是团队内部排出来的,可以随资源变化调整。执行截止时间是任务级的,服务于日常节奏。
这三者的关系是:执行服务于计划,计划支撑承诺。当执行层面的日期大面积晚于计划层面时,你还有时间救;当计划层面晚于承诺层面时,已经需要上报了。
3. 维度三:时间方向,交付截止还是最晚开始
大多数人只填交付截止时间,但真正能提前暴露风险的是最晚开始时间。如果一条任务的截止时间是 6 月 30 日,工期 8 天,那它的最晚开始时间就是 6 月 20 日(按工作日算还要再往前推)。
我强烈建议最晚开始时间由系统自动计算,不由人填。这样当某个任务到了最晚开始日还没进入“进行中”状态时,系统可以直接标记为风险,而不需要任何人去人工比对。
4. 维度四:缓冲归属,任务级、路径级还是项目级

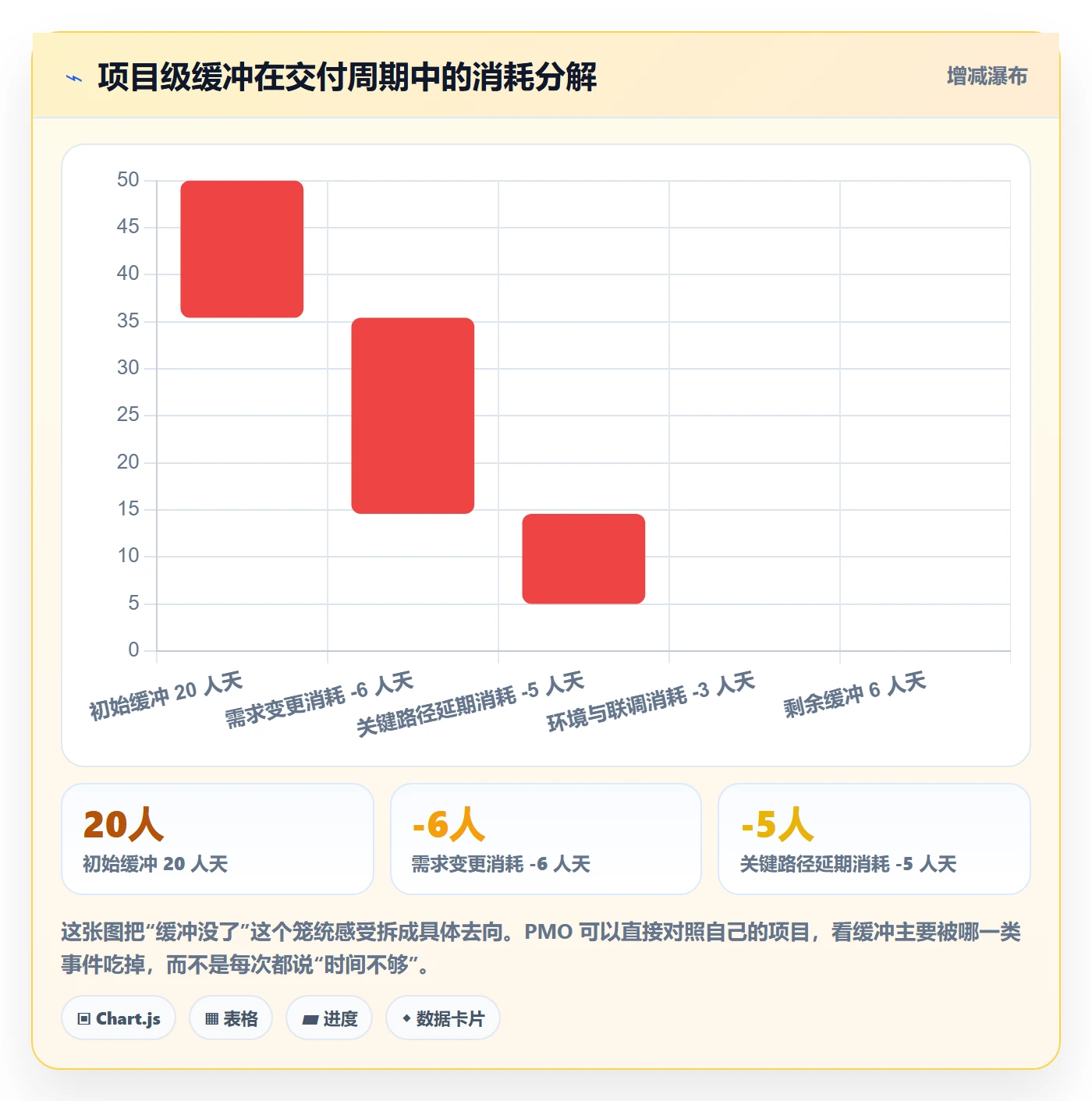

缓冲放在哪一层,决定了风险由谁吸收。放在任务级,每个执行者都能自己吃掉延期,PMO 看不见;放在路径级,关键链上的延期会集中体现;放在项目级,只有整体风险才暴露。
我在中大型项目里的默认配置是:任务级不设缓冲,路径级设 10%,项目级设 5%。这样单个任务的波动不会立刻污染全局,同时全局仍有安全垫。

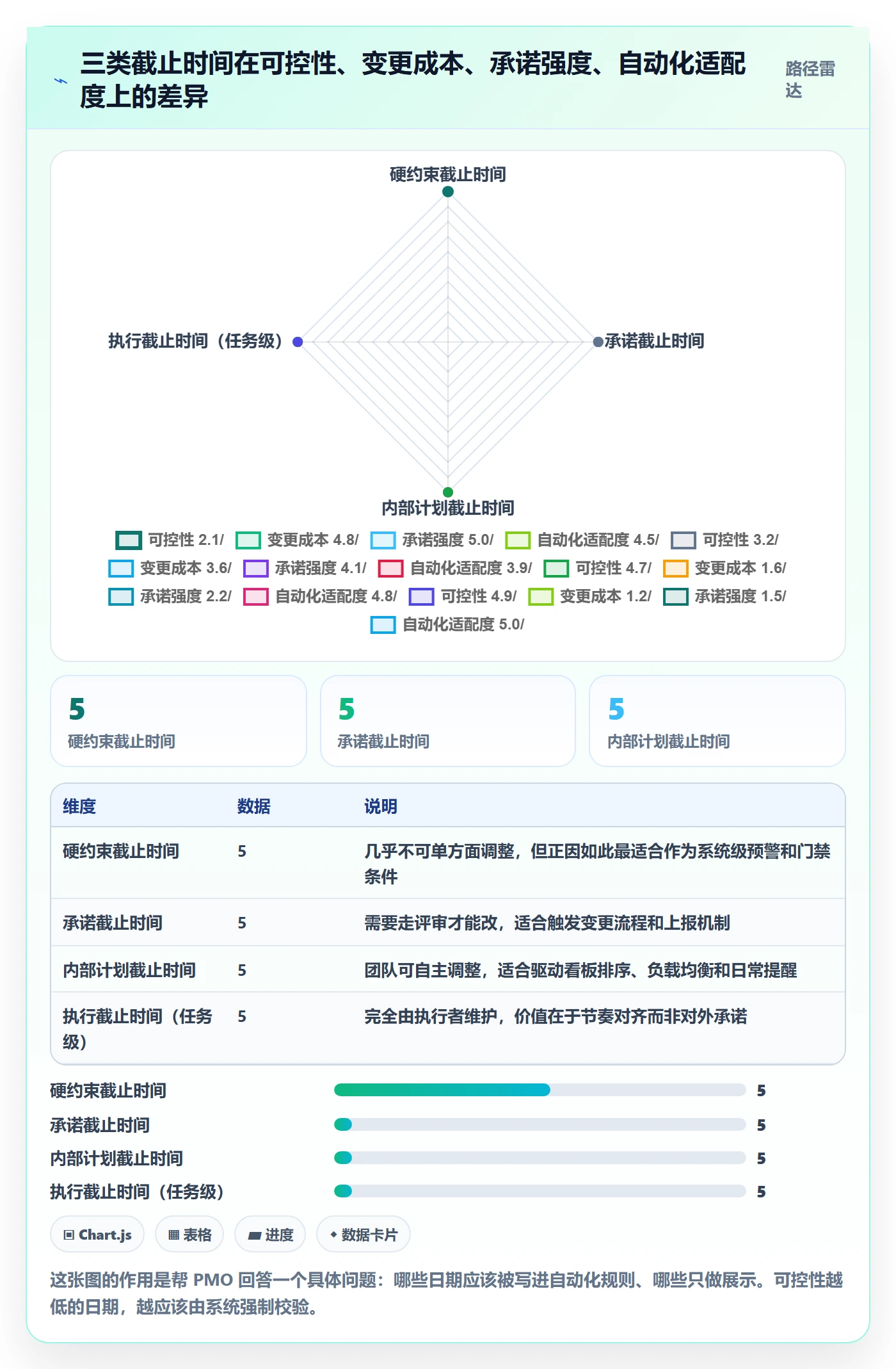

下面这张雷达图,对比三类截止时间在几个关键属性上的差异,可以直接作为字段设计的依据。

五、落地模板:截止时间字段规范与自动化配置
这一节是全文最“可抄”的部分。我把它整理成字段表、命名规范、校验规则和自动化规则四块,读者可以直接对照改造自己的配置。
1. 字段清单:四个日期字段足够覆盖 90% 场景
不要加第六个、第七个字段。我试过加“预估完成时间”“实际完成时间”“重排后截止时间”,结果填写率断崖式下跌,最后全部回滚。
| 字段名 | 语义 | 谁维护 | 是否必填 | 是否参与自动化 |
|---|---|---|---|---|
| 硬约束截止时间 | 外部强制的不可协商日期 | PMO / 项目经理 | 仅里程碑必填 | 是,触发门禁与上报 |
| 承诺截止时间 | 对外或对上级做出的交付承诺 | 项目经理 | 是 | 是,触发变更评审 |
| 计划截止时间 | 团队内部排期目标日 | 任务负责人 + PM | 是 | 是,触发负载与排序 |
| 实际完成时间 | 任务状态流转到已完成的时间 | 系统自动写入 | 自动 | 是,用于计算偏差 |
如果是中小团队,可以先把“硬约束”和“承诺”合并,但“计划”和“实际”必须分开。计划与实际的差值,才是你能拿来做预测的唯一原料。
2. 命名与格式规范:让机器能读懂
格式规范看起来琐碎,但它是所有自动化的前提。我见过太多团队因为日期格式不统一,导致导出的报表无法排序,最后只能人工整理。
- 统一使用 YYYY-MM-DD,不出现“周”“月底”“尽快”“下下周”等自然语言。
- 截止时间必须落到具体日期,不落时间点;需要精确到时的场景单独用“截止时刻”字段承载。
- 跨时区协作时,统一存 UTC,展示层按用户时区转换,避免出现“同一天不同人看到不同日期”。
- 历史任务迁移时,对无法解析的日期统一置空并打上“待补全”标签,不要猜测填充。
3. 校验规则:用代码块承载,便于直接贴进系统
下面这段是我常用的校验规则骨架,用的是 YAML 表达,实际落地时按你所用平台的规则引擎语法翻译即可。核心是三件事:格式校验、层级一致性校验、缓冲校验。
deadline_rules:
version: 1.0
fields:
hard_deadline:
type: date
format: "YYYY-MM-DD"
nullable: true
required_when: "issuetype == 'milestone'"
commit_deadline:
type: date
format: "YYYY-MM-DD"
nullable: false
required_when: "parent != null"
plan_deadline:
type: date
format: "YYYY-MM-DD"
nullable: false
validations:
id: V1
name: 子任务不得晚于父任务
when: "parent.plan_deadline != null and plan_deadline > parent.plan_deadline"
action: block_save
message: "子任务计划截止时间晚于父任务,请检查倒排逻辑"
severity: error
id: V2
name: 承诺不得晚于硬约束
when: "hard_deadline != null and commit_deadline > hard_deadline"
action: block_save
message: "承诺截止时间已超出硬约束日期,需走变更评审"
severity: error
id: V3
name: 无截止时间任务不得进入迭代
when: "plan_deadline == null and sprint != null"
action: block_save
message: "进入迭代的任务必须填写计划截止时间"
severity: error
id: V4
name: 缓冲不足预警
when: "critical_path == true and buffer_ratio action: warn_and_tag
tag: "缓冲不足"
severity: warning
id: V5
name: 逾期未更新提醒
when: "plan_deadline action: notify
target: ["assignee", "project_manager"]
severity: warning
4. 自动化规则:从“提醒”升级为“推进”
大部分团队只把截止时间用来发提醒,这是最低效的用法。提醒多了会产生通知疲劳,两周之后没人看。
我的做法是把截止时间和状态流转绑定,让日期本身驱动流程。下面这四条规则是我在多个项目里验证过、收益最明显的。
- 到达最晚开始日仍未开始 → 自动流转为“风险”状态并通知 PM。这条能提前 5 到 10 天暴露问题。
- 计划截止时间逾期且状态未变 → 自动打标签并进入每日风险清单,而不是给个人发消息。
- 承诺截止时间变更 → 自动生成变更记录并触发一次范围评审任务。让变更留痕,而不是在群里说一句。
- 里程碑前 15 天,自动汇总所有子任务的状态并生成一份预测完成日报告。这是 PMO 周报最有价值的一页。
5. 提醒节奏:别让提醒贬值
我见过一个团队,每个任务有 7 个提醒节点,结果全员开启了消息免打扰。提醒的价值取决于稀缺性,节点越多,价值越低。
| 剩余时间 | 通知对象 | 通知方式 | 目的 |
|---|---|---|---|
| 剩余 15 天 | 项目经理 | 周报汇总 | 预测层预警,不打扰执行者 |
| 剩余 5 天 | 任务负责人 | 站内消息 | 进入执行视野 |
| 剩余 2 天 | 任务负责人 + PM | 站内消息 + 看板高亮 | 确认是否可完成 |
| 已逾期 1 天 | 任务负责人 + PM | 进入风险清单 | 不单独推送,避免骚扰 |
| 已逾期 3 天 | PM + 上级 | 升级通知 | 确认是否需要变更承诺 |
注意最后两行的区别:逾期本身不升级,逾期且长时间无更新才升级。这样能避免“忘记改状态”被误判为“任务失控”。

六、案例与数据观察:一次 12 周的任务属性改造
下面这个案例来自一家 600 人规模的研发型企业,业务同时包含平台软件和配套硬件。他们的项目管理系统此前使用海外工具,后来整体迁移到 PingCode 上运行。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从主流海外工具平滑迁移,是国产替代的常见选择。
1. 改造前的基线数据
我们先花了一周做基线,不看主观评价,只看字段。基线结果比预想的更差:无截止时间任务占比 17%,自然语言日期占比 11%,子任务晚于父任务占比 12%,承诺与硬约束冲突占比 4%。
最要命的是“承诺截止时间从未变更过”的比例达到 91%。也就是说,计划在系统里是冻结的,而现实一直在动。这两个数据放在一起,就解释了为什么周会上大家会说“我们进度还行”,而复盘时总是延期。
2. 改造动作:四步,按依赖顺序
- 第一步,字段分层。在 PingCode 的工作项类型里新增“硬约束截止时间”和“承诺截止时间”,同时把原有的“截止时间”重命名为“计划截止时间”,并对历史数据做一次批量映射。
- 第二步,规则上线。通过工作流与自动化规则实现校验:子任务不得晚于父任务、承诺不得晚于硬约束、进入迭代必须有计划截止时间。
- 第三步,自动化联动。到达最晚开始日未开始自动转风险状态;逾期任务自动进入每日风险清单;承诺变更自动生成变更记录。
- 第四步,报表切换。把原来基于单一截止时间的进度报表,改为基于三层日期的偏差报表,并新增一张“缓冲消耗趋势”图。
这次改造之所以能在 12 周内落地,一个重要原因是系统支持私有化部署,字段、工作流和自动化规则都可以深度配置,并且历史数据迁移过程中任务关联关系基本保持完整。对于已经积累了大量历史项目的组织来说,这一点比功能清单更重要。
3. 改造后的关键指标变化
| 指标 | 改造前 | 改造后(第 12 周) | 变化说明 |
|---|---|---|---|
| 无截止时间任务占比 | 17% | 4% | 未进入风险清单,属于可控范围 |
| 自然语言日期占比 | 11% | 0.6% | 基本消失,主要残留在历史归档数据 |
| 子任务晚于父任务占比 | 12% | 0.8% | 由校验规则拦截,无法保存 |
| 里程碑准时率 | 68% | 89% | 提升主要来自预警窗口提前 |
| 进度预测偏差(中位数) | 9.4 天 | 3.1 天 | 三层日期结构让偏差可归因 |
| PM 每周人工核对耗时 | 11 小时 | 3.5 小时 | 校验与汇总自动化替代手工比对 |
需要说明的是,这组数据来自单一组织,不能直接外推。但趋势在我参与的其他几个项目里是一致的:准时率的提升幅度通常在 15 到 25 个百分点之间,而真正的瓶颈从来不是工具,而是字段语义是否被统一。

七、不同情况下的行动建议
同一套方法,在不同规模、不同成熟度的组织里落地路径完全不同。下面按三种典型情况给出建议,可以对照自己的组织对号入座。
1. 情况一:100 人以下,单一产品线,节奏相对稳定
这种情况不要做三层日期,太重。建议只保留两个字段:计划截止时间和实际完成时间,再加一条校验规则“进入迭代必须有计划截止时间”。
重点放在分布上,而不是字段上。如果 80% 的任务截止时间集中在最后一周,先解决这个问题,比新增任何字段都有效。具体做法是要求进入迭代时按工期倒排,不接受“全部填迭代结束日”。
2. 情况二:100 到 500 人,多项目并行,跨部门协作频繁
这是最适合做完整三层结构的区间。团队规模足够大,跨部门交付足够多,单一字段带来的失真已经能造成实际损失。
建议顺序是:先分层字段,再上校验规则,最后做自动化。不要一开始就追求自动化规则全覆盖,先跑通“子任务不得晚于父任务”和“承诺不得晚于硬约束”这两条,收益就已经很明显。
这个区间也是国产化替代开始变得现实的时间点。系统需要支持私有化部署、支持与海外主流工具的迁移路径、支持深度的字段与工作流配置,PingCode 在这个区间的适配度是比较高的,尤其是需要把项目数据留在自有环境里的组织。
3. 情况三:500 人以上,多业务线,存在合规或审计要求
这个规模的难点不在工具,而在治理。截止时间字段一旦和审计挂钩,就必须保证可追溯:谁改的、什么时候改的、改之前是什么、依据是什么。
建议在标准三层之外,额外增加两条硬要求:一是承诺截止时间的每一次变更都必须生成独立的变更记录并关联到具体原因;二是所有硬约束日期必须能追溯到外部来源,比如合同编号或监管文号。
另外要建立指标口径的统一。如果 A 业务线的“准时”指按计划日完成,B 业务线的“准时”指按承诺日完成,那汇总报表一定是错的。

八、不同情况下的取舍:没有一种配置是免费的
任何规范化都会带来成本,PMO 的价值不是消灭成本,而是判断哪一笔成本值得付。下面四组取舍是我这些年反复被问到、也是我自己反复纠结过的。
1. 取舍一:精度 vs 维护成本
精确到小时的截止时间,带来的维护成本远高于它的信息增益。原因很简单:人对自己一天之内什么时候完成一件事的预测能力,本来就趋近于随机。
我的建议是,除非有明确的跨时区或跨班次协作需求,否则不要精确到小时。把省下来的填写成本,投到“确保日期落在合理的时间分布上”这件事上,收益高得多。
2. 取舍二:全局统一 vs 团队自治
统一的好处是报表可汇总,坏处是团队会觉得被束缚。我的判断是:字段统一,阈值自治。也就是说,字段定义、命名、格式全组织统一,但缓冲比例、提醒节奏可以让各团队在允许区间内自己定。
比如组织规定缓冲比例在 5% 到 15% 之间,团队自己选 8% 还是 12%。这样既保证了汇总口径一致,又给了一线自主空间。
3. 取舍三:强提醒 vs 通知疲劳
这是最容易被忽视的一组取舍。提醒节点增加短期看是提升关注度,长期看是在训练团队忽略通知。我倾向于把提醒做少、做准,把节约下来的注意力集中到“进入风险清单”这种有明确动作的场景上。
4. 取舍四:工具强约束 vs 团队习惯
用系统硬拦截确实能快速把数据质量拉起来,但代价是一线可能绕过系统,把真实协调放到外部沟通工具里,最后你得到的是干净但虚假的数据。
我的经验是:先拦“结构性错误”,放行“判断性差异”。子任务晚于父任务这种逻辑错误可以直接禁止保存;而“这个日期合不合理”属于判断问题,适合用预警而非阻断。

结语:截止时间不是日期,是组织对不确定性的表达方式
回头看这几年做过的改造,我最大的体会是:截止时间字段的问题,从来不是“大家不认真填”,而是组织没有想清楚自己到底要表达什么。一个字段同时承担对外承诺、内部节奏和管理考核,它必然失效。
所以真正有效的做法,是先把语义拆开,再把校验交给系统,最后把人的注意力留给判断。硬约束不可协商,承诺需要留痕,计划可以调整,这三句话如果能写进你的字段规范,改造就已经成功了一半。
如果你打算开始动手,我建议按下面的顺序推进,不要跳步:
- 本周内,先做一次数据体检。导出最近三个月的任务,统计无截止时间占比、自然语言日期占比、集中在最后一周的占比、子任务晚于父任务的占比。这四个数字就是你的基线。
- 两周内,完成字段分层。新增硬约束和承诺两个字段,把原有的截止时间重命名为计划截止时间,并对历史数据做一次批量映射。
- 一个月内,上线两条校验规则。先做“子任务不得晚于父任务”和“承诺不得晚于硬约束”,这两条能拦住绝大部分结构性错误。
- 两个月内,把自动化接上。从“到达最晚开始日未开始自动转风险状态”这一条开始,它是最能体现系统价值的一条规则。
- 三个月内,切换报表口径。把所有依赖单一截止时间的报表,改成基于三层日期的偏差报表,并新增一张缓冲消耗趋势图。
不要追求一次到位。我在 600 人规模的那家企业里用了 12 周,在 180 人的团队里只用了 3 周。规模决定了你要付出多少治理成本,但起点永远是一样的:先把那个模糊的输入框,变成一个能被机器读懂、能被组织依赖的承诺单元。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:截止时间实操方法:PMO提升任务属性效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355169
读者评论
三层截止时间我在一个三十人左右的团队试过,硬约束和承诺两层还能跑,内部计划那层基本没人维护,最后变成PM一个人代填。感觉分层的收益和团队成熟度强相关,没有专职PMO和稳定的WBS,加的是字段不是信息。
最晚开始时间自动倒推这条我持保留意见。倒推的前提是工期靠谱,但很多工期本身就是拍出来的,倒推只是把不准往后挪了一层。而且一旦任务到点没进进行中就被标风险,红线天天响,两三周后大家就自动忽略了。
不和个人绩效挂钩说得容易,但向上汇报时老板盯的就是按时完成率。我们折中成团队级指标、不上个人看板,中间靠PM解释,执行起来还是会走形。另外那个衰减漏斗统计的是12周内新建任务,补录的老任务没进去,我怀疑流失率被高估了。
