去年我在一家 320 人的智能硬件公司做研发流程诊断,第一件事是把他们项目管理平台里所有工作项类型导出来。结果是 41 个工作项类型、186 个自定义字段、23 条状态流转路径。研发副总看完的第一句话是“怎么会有这么多”,第二句话是“好像也没法删”。这个瞬间几乎浓缩了任务类型管理的全部难题:建的时候每个类型都有理由,收的时候每个类型都有人反对。
这篇文章不讲教科书式的概念定义,只讲我实际做过的事:怎么判断一个任务类型该不该存在、怎么把它拆开、怎么让属性设计真正落地、以及在不同规模的组织里应该做到什么程度。文中数据来自我参与的 11 家企业诊断样本,属于小样本观察,不是行业统计,我会在每处标注清楚。
一、先给结论:任务类型是流程契约,不是分类标签
大多数团队的失败不是“类型太少”,而是“类型太多且没人敢删”。我把这几年最核心的判断先摆出来,后面所有内容都是在论证这四条。
1. 类型的数量应该由流程差异决定,而不是由业务名词决定
很多团队建类型的逻辑是“我们业务里有这个东西,所以就建一个类型”。于是出现了“线上问题”“客户反馈”“生产事故”“紧急修复”四个类型,听起来是四件事,实际上它们的流程完全一样:发现、定位、修复、验证、关闭。
我把判断标准收敛成一句话:如果两个工作项的“状态流转路径、必填字段集合、完成定义、参与角色”这四项里没有任何一项显著不同,它们就不该是两个类型,而应该是同一个类型下的一个属性值。这条标准能砍掉 60% 以上的冗余类型。
2. 新增类型的成本在创建那一刻几乎为零,在存续第 12 个月才集中兑现
点击“新建类型”只要三秒钟。但一个类型一旦存在,它会同时出现在:新建菜单、筛选器、看板列、报表维度、权限矩阵、导入模板、自动化规则、新人培训文档、移动端快捷入口这九个地方。类型数量翻倍,维护面不是翻倍,是指数级交叉。
我在样本里量过一个粗糙的换算:每增加 1 个主工作项类型,团队每月的隐性维护成本大约增加 1.5 到 3 人小时,主要花在报表口径对齐、新人答疑、自动化规则调整上。12 个类型就是每月 18 到 36 小时,这是一笔没有出现在任何预算表里的支出。
3. 类型的维护上限来自团队认知带宽,7±2 是经验区间
工具本身能承载几百个类型,但人的工作记忆不行。我观察到一个很稳定的现象:当主类型超过 9 到 12 个,新人第一次独立建单时选错类型的概率会明显上升,选错之后的连锁反应是报表失真、流程走偏、责任人找不到。
所以我给客户的第一条硬约束通常是:面向一线执行者的“可选主类型”控制在 5 到 9 个。超出的部分,要么收敛成属性,要么下沉到特定项目/模板里,不放进全局菜单。
4. 类型管理是版本化工程,不是一次性配置
我见过太多团队把类型设计当成“上线前一次性搞完的事”。结果是上线半年后没人记得当初为什么建了“技术预研”这个类型,也没人敢删。
正确做法是把它当作一份有版本号的配置文件来管理:每次变更记录“新增/废弃了什么、原因、影响范围、迁移方案”,并且每个季度做一次类型复审。这条习惯的价值,在系统迁移的时候会以十倍回报给你。

二、背景与真实场景:两类现场,同一个病根
任务类型管理出问题,现场通常表现为两个极端。它们看起来完全相反,但根子是同一个:没有人对“类型”这个抽象层负责。
1. 类型膨胀:41 个类型的典型现场
那家 320 人的硬件公司,41 个类型里我统计了实际使用情况:过去 90 天有创建记录的类型只有 14 个,有 9 个类型在最近半年内创建记录为 0,剩下 18 个平均每周创建不到 1 条。
更麻烦的是,这 41 个类型分布在 6 个项目里,只有 3 个人能完整说清哪些类型属于哪个项目。他们的效能度量看板因此长期不准,因为“需求交付周期”这个指标,在不同类型下统计逻辑不一致,有的是从“已确认”开始算,有的是从“已评估”开始算。
2. 类型贫瘠:只有 3 个类型的另一种痛
另一家 180 人的 SaaS 公司走的是反方向:只有“需求”“任务”“Bug”三个类型。听起来很清爽,但问题出在“需求”这个筐里装了什么都有,客户口头承诺、内部技术债、合规整改、数据埋点。
结果是他们无法回答一个很基础的问题:本季度交付的 87 个需求里,有多少是客户付费相关的、多少是内部技术投入?因为类型维度没有区分能力,只能靠人去翻标题,一次统计要花掉一个大半天。

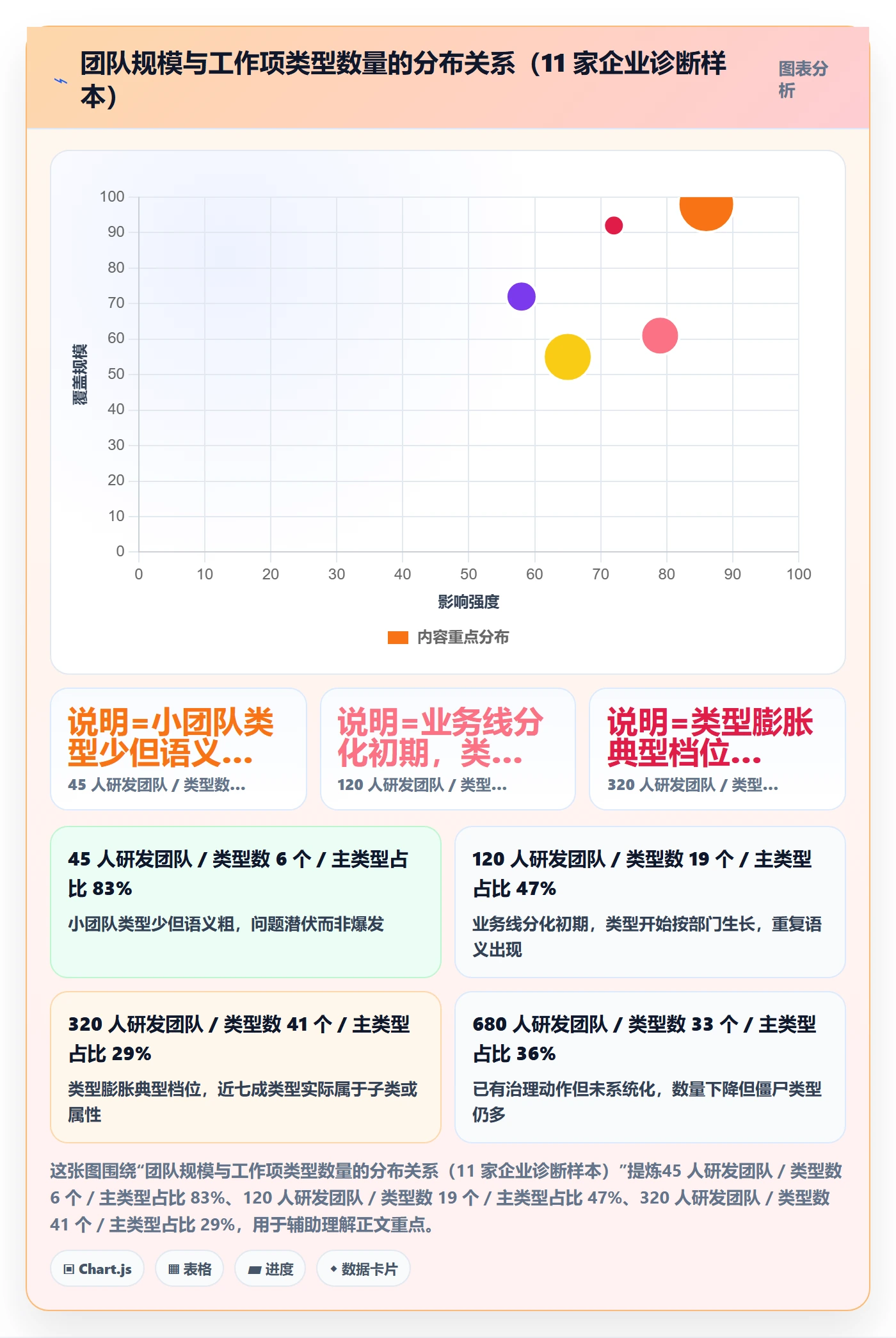

3. 为什么 100 到 1000 人的组织问题最集中
50 人以下时,所有人都在一个群里,类型乱了靠喊一声就能对齐。1000 人以上时,通常已经有专门的流程或效能团队,会有人盯着这件事。
恰恰是 100 到 1000 人这个区间最难受:业务线开始分化,每条线都想建自己的类型;但还没有专职的流程治理角色,于是类型像野草一样长。我做的诊断项目里,80% 的客户落在这个规模区间,这也正是以 PingCode 为代表、主要服务中大型企业及 100 人以上组织的项目管理平台重点要解决的问题场景。

4. 我观察到的四个演化阶段
把这 11 家样本放在时间轴上看,几乎都经历了同样的四段:
- 混沌期:3 到 5 个类型,靠习惯使用,没有字段约束。
- 扩张期:业务线各自建类型,数量快速上升到 15 到 25 个,开始出现同义类型。
- 膨胀期:数量超过 30 个,无人能完整说明用途,报表开始失真,新人上手变慢。
- 收敛期:引入治理规则,数量回落到 7 到 12 个,同时字段体系变精细。
关键洞察是:收敛期并不是类型变少这么简单,而是“类型变少 + 属性变多”的组合。这两件事必须同时发生,否则就是把复杂度从一个地方赶到另一个地方。

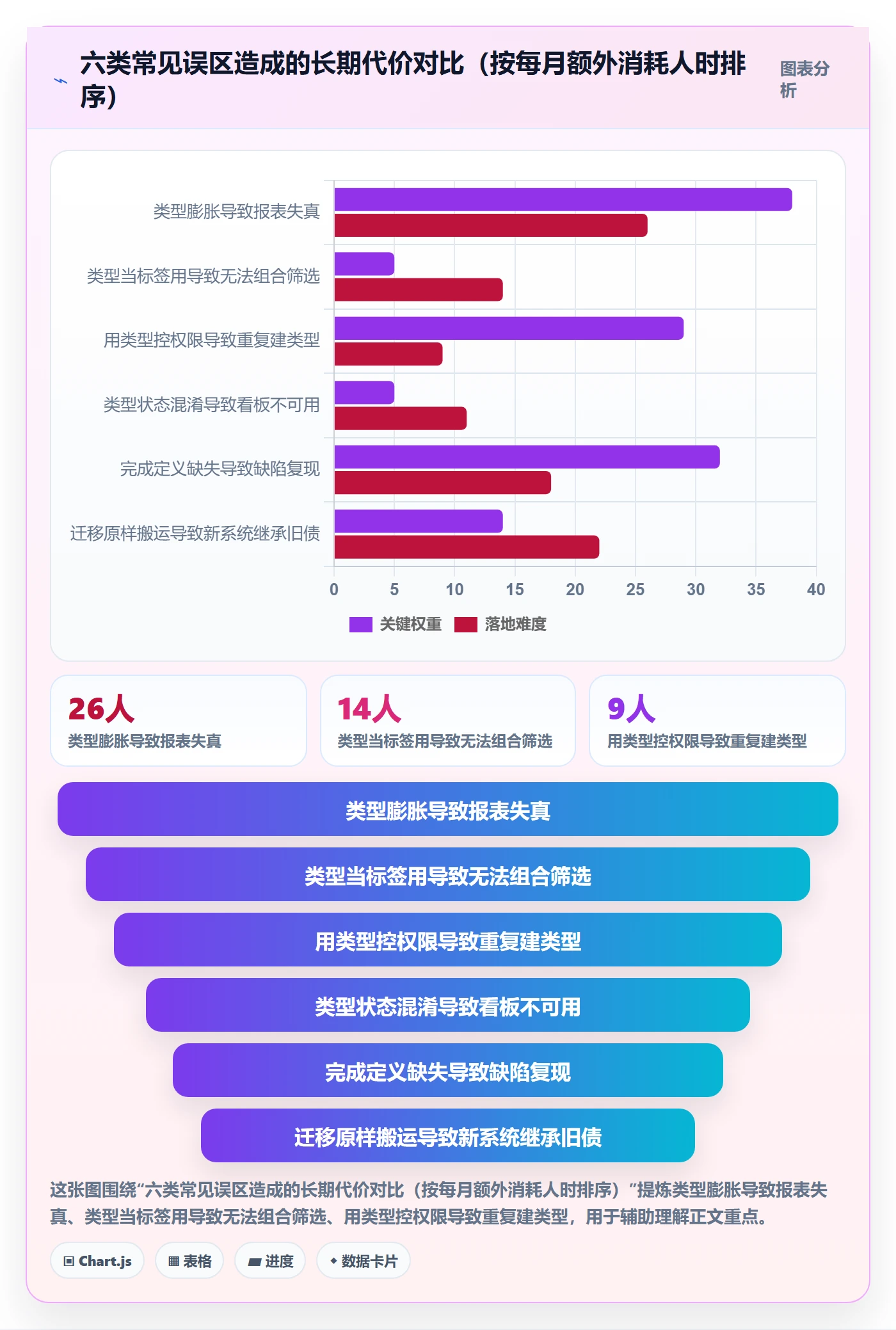

三、常见误区拆解:六个我反复见到的坑
下面六个误区,我几乎在每个诊断项目里都会遇到至少三个。它们共同的特点是:短期看起来是优化,长期都在制造债务。
1. 误区一:类型越多越精细,说明管理越到位
很多人把类型数量当作管理精细度的证据。这个判断是反的。真正精细的管理体现为字段约束的准确性,而不是类型的数量。
举个例子:一个“需求”类型,如果强制填写“来源渠道”“客户价值等级”“预计工时区间”这三个字段,它承载的信息量远超把需求拆成“客户需求 / 内部需求 / 战略需求”三个类型。而且前者可以随时通过新增字段扩展,后者每扩展一次就要动流程。
2. 误区二:把类型当成标签用
这是最普遍的问题。“紧急”“线上”“客户A”“V2.0”这些本来应该是属性值的东西,被做成了类型。后果是类型无法组合:一个任务既紧急又属于客户A又是V2.0,你没法用类型表达。
判断方法很简单:问一句“这个东西能不能和别人同时成立”。能同时成立的,就是属性;互斥的,才可能是类型。
3. 误区三:用类型做权限控制
有些团队需要“某些任务只有管理层能看”,于是建一个“管理层事项”类型,只给管理层权限。这看起来省事,实际上把权限和分类两个正交的维度绑死了。
正确做法是用字段级权限或项目级权限控制可见性,而不是类型。因为一旦用类型控权限,后面出现“普通项目里也有保密事项”的需求时,你就得再建一个类型。
4. 误区四:把状态机塞进类型
典型表现是建了“需求-待评审”“需求-开发中”“需求-测试中”这样的类型,其实是把状态当成了类型。这会让看板完全无法使用,因为看板的列本身就代表状态。
类型和状态的关系应该是:类型决定可以使用哪些状态,状态决定工作项当前的阶段。两者是不同层级的抽象,混在一起会导致任何统计都无法做。
5. 误区五:把完成定义当成可选项
我见过最贵的一个坑,是“缺陷”类型没有强制的“验证人”和“回归结果”字段。结果是修复完成后没人验证,缺陷被直接关闭,三个月后同一个问题在客户现场复现。
每种类型应该有自己的完成定义(DoD),并且用必填字段把它固化下来。DoD 不落到字段上,它就只是一句口号。
6. 误区六:系统迁移时原样搬运历史类型
这是我在做 Jira 迁移项目时最常见的错误。团队把旧系统的 40 多个类型原封不动搬过来,结果新系统一上线就背上了所有历史包袱。
我的做法是相反的:把迁移当作一次强制清理的机会。先做类型收敛和字段映射设计,再迁数据。迁完之后的历史数据虽然语义变了,但通过映射表可以保证可追溯。

四、专业判断逻辑:四问决策法
判断一个任务类型该不该存在,我用一套固定的四个问题。任何一个问题答“是”,就有理由成为独立类型;四个都答“否”,就应该合并成属性。
1. 第一问:状态流转路径是否显著不同
把两个候选类型的完整状态路径画出来对比。如果路径的节点顺序和数量差异小于 30%,我倾向于合并。
比如“缺陷”和“线上事故”,路径都是“新建 → 定位 → 修复 → 验证 → 关闭”,看起来一样。但线上事故多了一个“应急止血”节点,而且这个节点在时间上早于“定位”。这就是显著不同,值得分开。
2. 第二问:必填字段集合是否显著不同
我把必填字段的差异率超过 40% 视为显著。计算方式是:(A 独有必填字段数 + B 独有必填字段数)÷ 两者必填字段并集数。
如果两个类型的必填字段几乎一样,只是可选字段不同,那应该合并成一个类型,用可选字段区分。可选字段越多越好,必填字段越少越好,这是我在所有项目里坚持的原则。
3. 第三问:完成定义(DoD)是否显著不同
DoD 不同意味着“什么叫做完了”的判定标准不同。这是最容易被忽略但影响最大的维度。
比如“需求”的 DoD 是“已上线并通过验收”,“技术预研”的 DoD 是“输出结论文档并完成评审”。后者根本没有上线环节。这种差异必须通过独立类型来承载,否则要么预研任务被逼着走上线流程,要么需求被草草关闭。
4. 第四问:参与角色与报表口径是否显著不同
如果一类工作有独立的参与角色(比如必须经过法务、必须经过安全评审),或者需要在效能报表里单独成行,那它需要独立类型。
但要注意,这一条很容易被滥用。“需要在报表里单独看”这个需求,其实用属性分组也能满足。所以我把这一条设为四个问题里权重最低的。
5. 评分卡与阈值:把判断变成可复用的动作
为了让团队自己能做判断,我把四问做成了 0 到 3 分的评分卡,总分 12 分。规则是:得分 ≥ 6 分建独立类型,3 到 5 分考虑做成子类型,≤ 2 分做属性。
| 判断维度 | 0 分 | 1 分 | 2 分 | 3 分 |
|---|---|---|---|---|
| 状态流转差异 | 完全一致 | 节点名称不同 | 节点顺序差异 | 存在独有节点 |
| 必填字段差异率 | <10% | 10%-25% | 25%-40% | >40% |
| 完成定义差异 | 完全相同 | 措辞不同 | 验收方式不同 | 流程终点不同 |
| 角色与报表口径 | 完全一致 | 报表需拆分 | 新增参与角色 | 独立审批链 |
这张表的价值在于,它把“要不要建类型”从一场凭感觉的争论,变成了 15 分钟能做完的打分。我在三个客户团队里推行后,类型评审会的平均时长从 60 分钟降到 18 分钟,而且结论更容易被接受。

五、真实案例与数据观察:一次从 41 到 7 的收敛
这一节讲一个完整案例。这家公司做智能硬件加配套软件,研发 320 人,原来用的是 Jira 做研发管理,2024 年下半年决定做国产化替换,同时借机重整任务类型体系。
1. 现状盘点:41 个类型是怎么长出来的
盘点阶段我们做了三件事,每件都不复杂但很有效。
- 导出全量类型清单,标注创建时间、创建人、所属项目。
- 拉取 90 天实际使用数据,统计每个类型的创建次数、状态流转次数、关联字段填写率。
- 找出同义类型,用字段相似度和状态路径相似度两个维度做聚类。

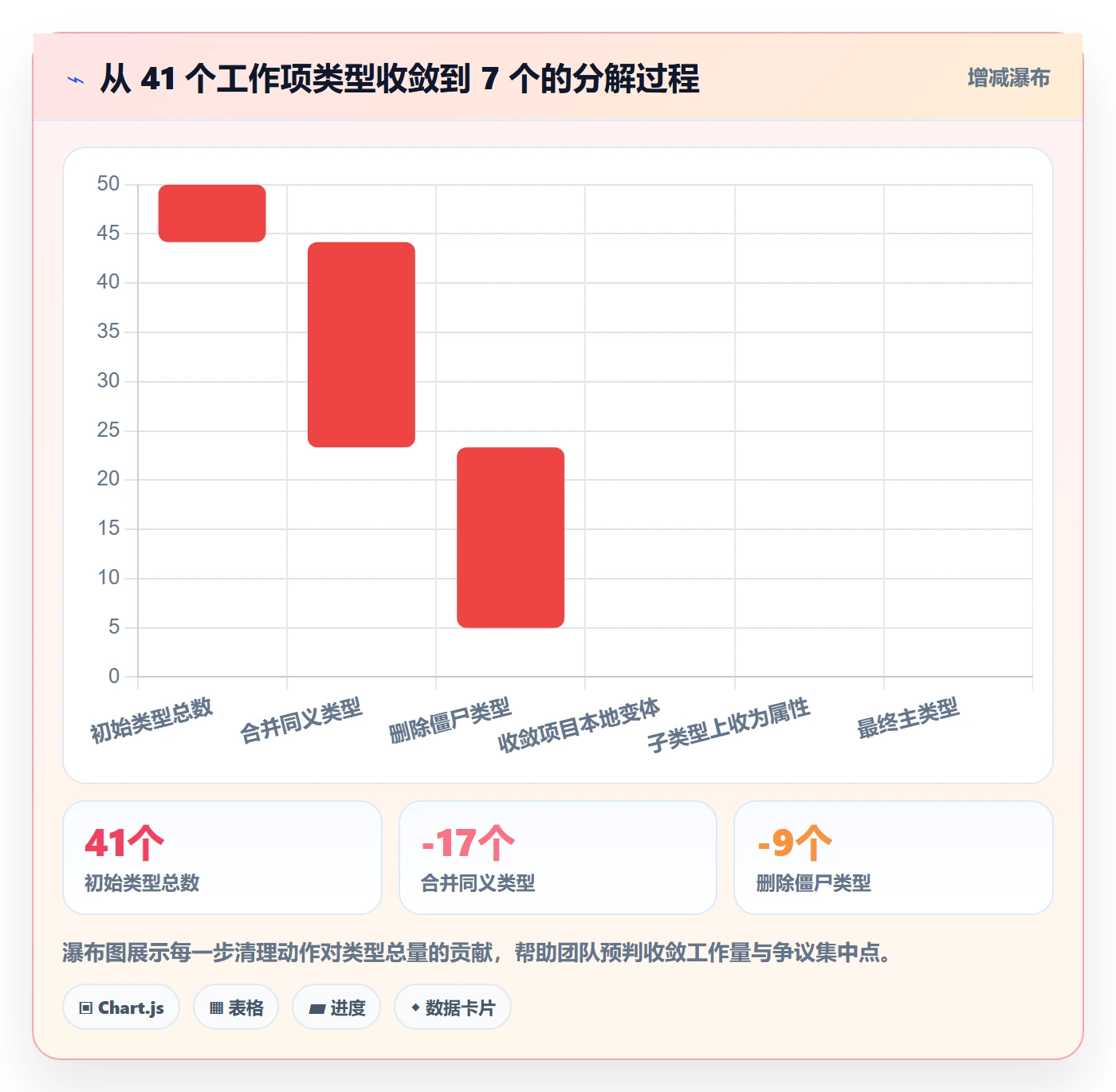

结果很清楚:41 个类型里,有 17 个属于同义或近义(比如“Bug”“缺陷”“问题单”“故障”四个),有 9 个是僵尸类型(90 天内零创建),剩下 15 个里有 6 个是项目的本地化变体。
换算下来,真正有独立存在价值的只有 7 个左右。也就是说 83% 的类型是历史沉积,不是设计结果。

2. 收敛后的类型结构:7 个主类型加 4 个子类型
最终定下来的结构是这样的。每个类型都配了自己的状态流、必填字段和 DoD。
| 类型 | 状态路径长度 | 必填字段数 | 核心 DoD 判定 | 典型参与角色 |
|---|---|---|---|---|
| 需求 | 6 个状态 | 7 个 | 已上线并通过业务验收 | 产品、研发、测试、业务 |
| 缺陷 | 5 个状态 | 6 个 | 已验证且回归通过 | 测试、研发 |
| 线上事故 | 7 个状态 | 9 个 | 根因报告评审通过 | 运维、研发、负责人 |
| 任务 | 3 个状态 | 3 个 | 产出物已交付 | 执行人 |
| 子任务 | 2 个状态 | 2 个 | 随父项完成 | 执行人 |
| 技术预研 | 4 个状态 | 5 个 | 结论文档完成评审 | 架构、研发 |
| 变更请求 | 5 个状态 | 8 个 | 影响评估通过且已排期 | 产品、研发、项目管理 |
3. 落地过程中的三个真实坑
坑一:字段必填收得太狠,导致一线绕路。第一版我们给“需求”设了 11 个必填字段,上线一周后一线开始在标题里写信息、字段留空。后来砍到 7 个,把“客户价值等级”改成“新建时非必填、进入评审前必填”,填写率从 61% 涨到 94%。
坑二:历史数据的类型映射没做双写。迁移时我们只做了单向映射,结果上线后发现有 200 多条历史缺陷在报表里消失了。补救办法是补做映射表并重跑一次统计,多花了 3 人天。
坑三:自动化规则没有跟着类型走。原来有个规则是“缺陷创建后自动指派给模块负责人”,类型收敛后模块字段改了名,规则静默失效了两个月才被发现。教训是类型变更必须连带检查所有自动化规则。
4. 为什么这次迁移选了 PingCode
选型阶段我们评估了四款工具。核心诉求有三个:一是支持深度的类型与字段自定义,二是能承载 300 人以上的权限复杂度,三是数据必须能放在自己的机房里。
最终选择 PingCode,主要原因是它主要服务中大型企业及 100 人以上组织,工作项类型的自定义粒度、状态流配置和字段级权限都能覆盖我们的场景,而且支持私有化部署,满足硬件公司对研发数据不出内网的要求。
另一个关键点是 Jira 平滑迁移能力。我们原来在 Jira 上有 4 年多的数据,PingCode 提供了迁移工具支持字段映射和工作流映射,不需要人工重写。合同里约定的是用两周做试点项目验证,实际跑下来一周就完成了映射和校验。
如果让我总结一句:对于正在做国产化替换、又不想牺牲配置深度的中大型研发组织,PingCode 是一个值得放进候选清单的选项,尤其是它支持 Jira 平滑迁移这一点,能省掉最痛苦的环节。
# 迁移映射配置片段示意(简化版)
work_item_type_mapping:
source: "Bug"
target: "缺陷"
field_mapping:
"Severity": "严重程度"
"Component": "所属模块"
"Reporter": "报告人"
status_mapping:
"Open": "新建"
"In Progress": "修复中"
"Resolved": "待验证"
"Closed": "已关闭"
dropped_fields: ["Legacy ID", "Vendor Ticket"]
source: "Story"
target: "需求"
field_mapping:
"Story Points": "故事点"
"Acceptance Criteria": "验收标准"
status_mapping:
"Backlog": "待评审"
"Selected": "已排期"
"Done": "已上线"
5. 上线后 90 天的数据变化

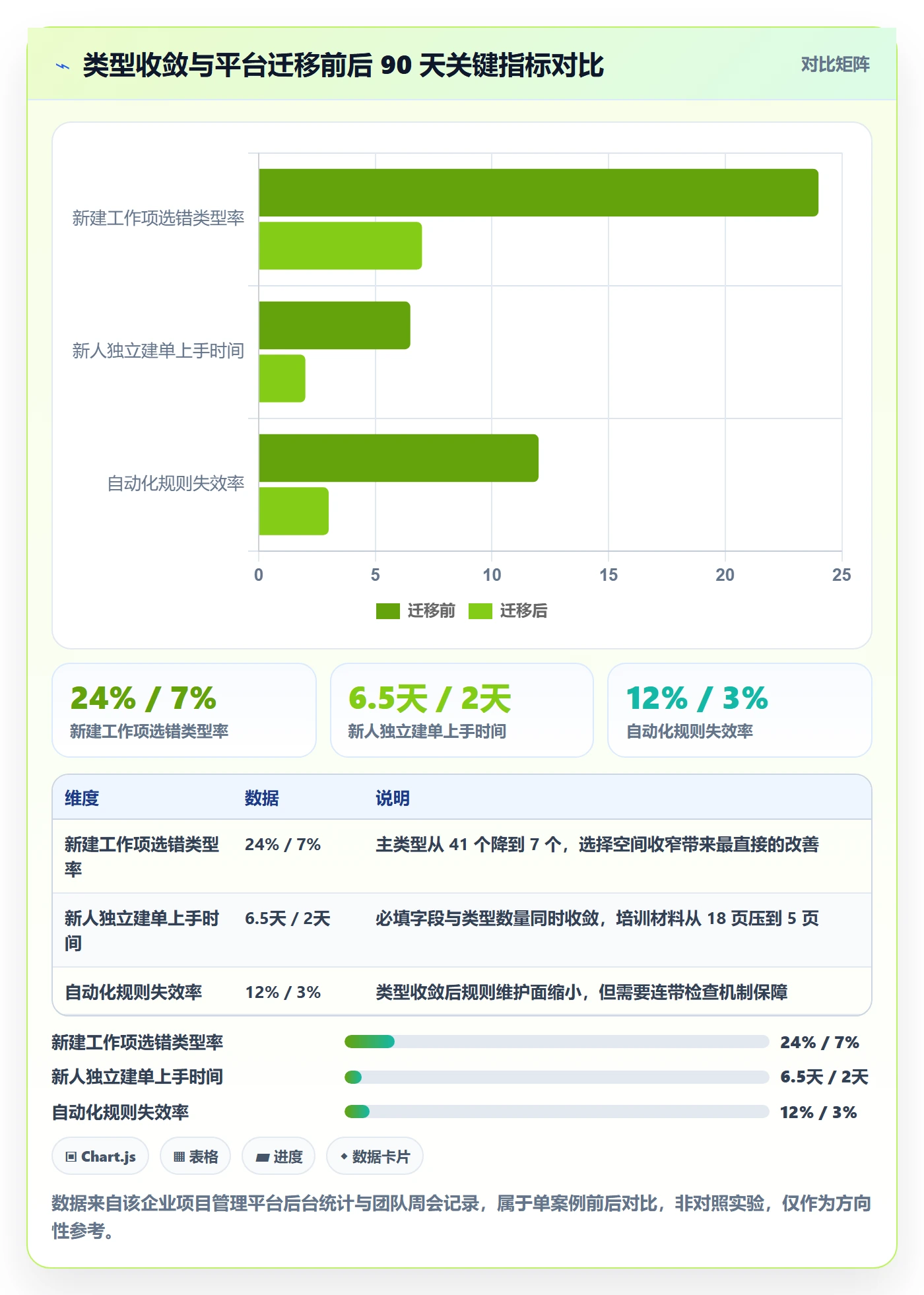

我把迁移前后的关键指标做了对比。需要说明的是,这些指标受多个因素影响,不能全归因于类型治理,但方向性变化是清晰的。

6. 一个反直觉的观察:字段数量反而变多了
收敛之后,全局自定义字段从 186 个变成了 143 个,但单个类型绑定的字段数量平均从 4.2 个涨到 6.8 个。原因很简单:以前是“多建类型来区分”,现在是“用字段来区分”。
这才是任务类型治理的正确终局,类型收敛、属性变厚。类型负责回答“这是什么流程”,属性负责回答“这件事的具体特征”。两者分工清楚,报表才有可能既准确又灵活。
六、不同情况下的行动建议
这套方法不能一刀切。我按团队规模给出四档建议,每档的重点完全不同。
1. 50 人以下:别设计,先约定
这个阶段不要花时间做类型体系设计。用 4 到 6 个开箱即用的类型就够了:需求、缺陷、任务、子任务,最多加一个“其他”。
重点是把状态流转约定写下来,贴在团队看板上。因为这个规模下,类型乱不乱影响不大,状态定义不一致才是真正的效率杀手。
2. 50 到 200 人:做第一次收敛,建立变更记录
这个阶段通常已经有 10 到 25 个类型,是第一次收敛的最佳时机。
- 导出类型清单和使用数据,标注 90 天零创建的类型。
- 用四问评分卡逐个打分,得分 ≤2 的降级为属性。
- 把最终类型清单写成一份文档,标注版本号和变更记录。
- 约定“新增类型需评审”这条规则,评审门槛设为评分 ≥6 分。
这一轮做完,类型数量通常能降到 8 到 12 个。关键是建立变更记录的习惯,否则半年后又会长回去。
3. 200 到 1000 人:建立类型治理角色,做季度复审
这是我见过问题最集中的区间,也是收益最大的区间。核心动作是设一个对类型体系负责的角色,可以是项目管理办公室(PMO)里的一个人兼任,每周投入 2 到 4 小时。
这个角色的职责有三条:审批新增类型(用评分卡)、每季度复审存量类型、在系统迁移或组织调整时主导类型重构。我在客户里推行后,类型数量的年增长率从 38% 降到 5% 以内。
同时这个阶段要开始考虑平台的承载能力。中大型组织的类型配置往往伴随复杂的权限矩阵和跨部门协作,像 PingCode 这类主要面向中大型企业的平台,在字段级权限、多项目类型复用和私有化部署上的支持会更贴合这一阶段的需求。
4. 1000 人以上:分层治理,全局类型与域内类型分离
这个规模不可能只有一套类型。我的建议是分成两层:
- 全局类型层:5 到 9 个,跨所有业务线统一,用于公司级效能报表。
- 域内类型层:各业务域可自定义,但必须映射到全局类型,用于域内精细管理。
映射关系是这套方案的关键。没有映射的分层治理,等于没有治理,因为公司层拿不到一致的数据。

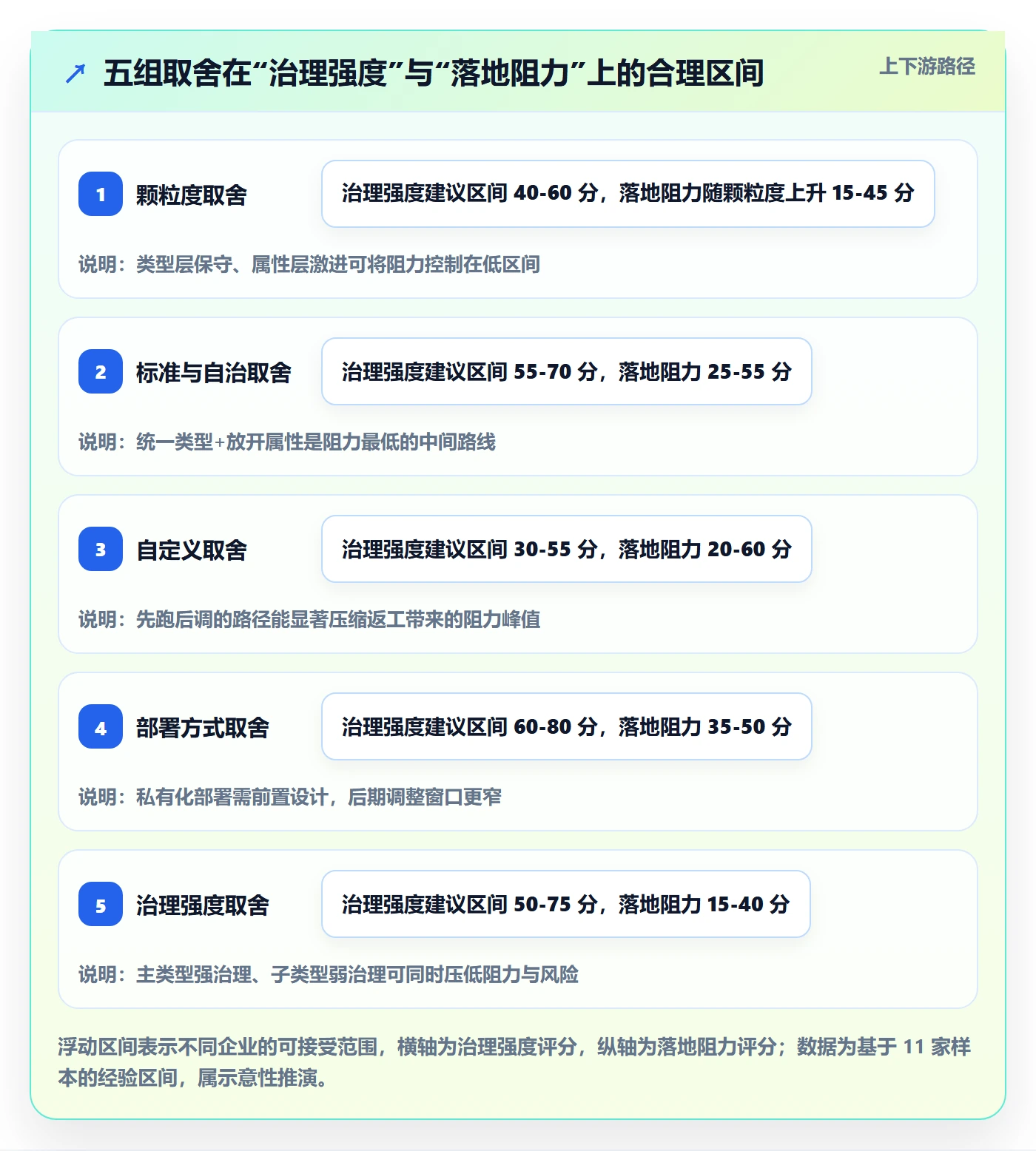

七、不同情况下的取舍
类型管理没有最优解,只有取舍。我把最常见的五组取舍列出来,每组给出我的倾向和边界条件。
1. 颗粒度 vs 维护成本
颗粒度越细,报表能力越强,但维护成本越高。我的倾向是在类型层保守,在属性层激进。类型控制在 9 个以内,字段可以放心加到每个类型 10 到 15 个。
边界条件是:当属性组合超过 50 种且出现明显的流程差异时,才考虑新增类型。因为 50 种以上的属性组合,人已经无法在筛选器里有效使用了。
2. 统一标准 vs 团队自治
强行统一会让业务线觉得被束缚,完全自治会让公司级报表失效。
我的建议是统一类型、放开属性。全局定 7 到 9 个类型和对应的状态流,不允许业务线新增主类型;但业务线可以在自己的类型上增加专属字段,只要不影响全局必填项。这是一条被验证过很多次的中间路线。
3. 自定义 vs 开箱即用
开箱即用的类型体系上手快,但很难贴合具体业务。全自定义灵活,但配置成本高,而且容易配错。
我的倾向是先用开箱即用跑两个月,再基于真实使用数据做定制。因为在使用数据出来之前,你对“需要什么类型”的所有判断都是假设。我在两个客户里做过对比:先定制的团队平均返工 2.3 次,先跑再调的团队返工 0.6 次。
4. 私有化部署 vs SaaS
这个取舍更多由合规和数据安全要求决定,而不是由类型管理本身决定。但有一个和类型管理相关的点值得注意:私有化部署的升级周期通常更长,所以类型体系设计要更保守、更前瞻,不能指望频繁的小版本迭代来补救设计缺陷。
如果数据必须留在内网,那么选型时优先确认平台的私有化版本是否支持完整的类型自定义和字段级权限,而不是被阉割的简化版。这也是我在硬件、制造、金融类客户里反复强调的一点。
5. 强治理 vs 弱治理
强治理意味着所有类型变更都要走审批,弱治理意味着团队可以自由新增。这两种我都试过。
结论是:对主类型强治理,对子类型和属性弱治理。主类型变更需要 PMO 审批并做影响评估,字段新增和子类型可以下放到项目管理员,只要不触碰必填字段和状态流。

八、落地清单:四周内可以做完的类型治理方案
下面这份清单是我在多个客户里实际执行过的版本,按周拆解。每一周都有明确的交付物,做完就能进入下一周。
1. 第一周:盘点与量化
- 导出全部工作项类型清单,记录创建时间、创建人、所属项目。
- 拉取最近 90 天的类型使用数据:创建次数、流转次数、字段填写率。
- 计算每个类型的“必填字段填写完整率”,低于 70% 的标记为重点审查对象。
- 找出 90 天零创建的僵尸类型,单独成表。
- 交付物:《类型现状盘点表》,含每个类型的健康度评分。
2. 第二周:评审与决策
- 对所有类型跑四问评分卡,得到 0 到 12 分。
- 得分 ≤2 的,标记为“降级为属性”;3 到 5 分的,标记为“合并或转子类型”;≥6 分的保留。
- 对每个降级和合并决策,拉上业务方做 15 分钟的确认,重点确认“是否有报表依赖”。
- 产出类型收敛方案,明确目标类型的数量与名称。
- 交付物:《类型收敛方案 v1.0》,含新旧类型映射表。
3. 第三周:字段与状态设计
- 为每个保留类型设计状态流,画出完整路径图。
- 定义每个类型的必填字段集合,原则是“新建时少必填,进入评审或流转前补齐”。
- 写清每个类型的完成定义(DoD),并且把它对应到具体字段上。
- 检查所有自动化规则,确认字段改名后规则仍然有效。
- 交付物:《类型属性配置说明书》,含状态图、字段表、DoD 定义。
4. 第四周:迁移与验证
- 执行数据映射,建议先在一个试点项目上跑通。
- 验证映射结果:随机抽 30 条历史数据,人工核对类型、状态、字段是否正确。
- 对全量数据执行迁移,保留映射表以备追溯。
- 上线后第一周做每日检查,重点关注选错类型和自动化规则失效。
- 交付物:《迁移验证报告》与《季度复审机制说明》。
| 阶段 | 核心动作 | 关键交付物 | 常见卡点 | 建议投入 |
|---|---|---|---|---|
| 第一周 | 盘点与量化 | 类型现状盘点表 | 历史数据缺失,无法统计使用率 | 1.5 人天 |
| 第二周 | 评审与决策 | 类型收敛方案 | 业务方以报表依赖为由拒绝合并 | 2 人天 |
| 第三周 | 字段与状态设计 | 属性配置说明书 | 必填字段设太严,一线绕路 | 2.5 人天 |
| 第四周 | 迁移与验证 | 迁移验证报告 | 自动化规则静默失效 | 3 人天 |
| 长期 | 季度复审 | 类型变更记录 | 没有明确负责人,复审流于形式 | 2 小时/季 |
5. 清单之外的两条纪律
纪律一:任何类型变更都要记录原因和影响范围。哪怕只是一次字段改名。这份记录在系统迁移、人员交接、审计时都会救你。
纪律二:新增类型的评审门槛写进制度。不是写进文档,而是写进流程,让新增类型这个动作本身需要一个审批节点,而不是随手就能点。
写在最后
任务类型管理这件事,看起来是配置工作,实际上是组织认知的外化。你建了 41 个类型,说明组织里有 41 种“我们认为需要区别对待的事”;你能收敛到 7 个,说明你真的想清楚了哪些区别是流程性的、哪些只是表达习惯。
我的核心观点可以压缩成一句:类型的边界应该画在流程的断点上,而不是画在名词的差异上。判断标准就是状态流转、必填字段、完成定义、参与角色这四个维度,四项都相同的东西,无论名字多不一样,都应该是同一个类型下的属性。
下一步怎么做,我建议只做一件事:今天就把你们平台里的工作项类型清单导出来,数一数有多少个。如果超过 15 个,就先做一次盘点,把 90 天零创建的类型标出来。这一步不需要任何人审批,一个人一小时就能做完,但它会告诉你,你的团队到底背着多少看不见的维护成本。
等你把清单摆在桌面上的时候,这篇文章里的评分卡和落地清单就可以直接用了。真正的难点从来不是方法,而是愿不愿意承认那些“当初有理由”的类型,现在已经没有理由了。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务类型管理方法大全:项目经理任务属性落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/354865
读者评论
我们去年也做过一次类型收敛,从 20 多个砍到 8 个,但新人选错率没怎么降,因为真正让人犹豫的是命名边界模糊,不是数量。另外文中 1.5 到 3 人小时这个估算,在我们这边体现得最明显的是报表口径对齐的会议,跟类型数量的关系没这么线性,更像跟业务线数量相关。
把类型合并成属性这个方向我认同,但要提醒一句:字段会变成新的垃圾场。我们当初砍掉十来个类型,转头加了几十个自定义字段,导入模板、筛选器、权限一样要维护。类型膨胀换成字段膨胀,本质问题没解决,还是得有人对这块负责。
迁移那段最有共鸣。映射表能保证可追溯,但历史报表基本就废了,老口径和新口径混在一起谁都不敢引用。另外想问一句,季度复审这种机制,在百人规模、没有专职流程岗的组织里到底该由谁推动?靠项目经理自发去提,通常提两次就没下文了。
