上周三下午,我帮一个 180 人的研发团队做工期数据体检。翻开他们上个季度的 1247 条任务记录,第一个数字看起来非常健康:填了"预计工期"字段的任务有 1196 条,填报率 95.8%。但把预估和实际一对比,偏差超过 50% 的任务占了 41.3%。更值得琢磨的是,其中 287 条任务的预估值精确到小数点后两位,3.25 天、6.75 天、12.5 天。
这种"伪精确"恰恰暴露了问题的本质:填数字的人并不知道自己在填什么,只是被流程要求必须填一个数。预计工期字段真正的敌人从来不是"没人填",而是"填了也没人敢用"。我见过太多团队把工期做成了一个装饰性字段,看板上挂着漂亮的日期,排期会上却还是要靠拍脑袋。
这篇文章不讲"工期估算的十种方法",那种内容搜索引擎里已经够多了。我要讲的是更少人认真处理过的一层:如何把预计工期做成一套可以落地的任务属性系统,字段怎么设计、规则怎么定、校验放在哪、数据怎么回流、不同规模的团队该做哪些取舍。中间会穿插我在多个团队里踩过的坑、观察到的数据,以及一套已经在 100 人以上组织跑通的配置方案。
一、核心结论:预计工期是"任务属性系统",不是一个日期输入框
先把结论摆在最前面,后面所有内容都是围绕这几条展开的。如果你只记得一段话,记住这段就够了。
1. 先分清四组容易混淆的概念
我在做咨询时发现,工期问题的一半以上来自概念混淆。会议室里四个人说"工期",可能指的是四种完全不同的东西。这四组概念必须在字段层面就分开,不能靠口头约定。
| 属性 | 回答的问题 | 典型单位 | 主要使用角色 | 常见误用 |
|---|---|---|---|---|
| 预计开始/结束日期 | 这件事什么时候做、什么时候完 | 日期 | 项目经理、PMO | 被当成承诺日期对外通报 |
| 预计工期 | 这件事从开始到结束需要多久 | 工作日、人天 | 执行者、项目经理 | 混入等待时间,虚长 |
| 计划工时 | 投入多少人力小时 | 小时、人天 | 执行者、资源经理 | 与工期混为一谈 |
| 故事点/规模 | 这件事相对有多复杂 | 无量纲点数 | 研发团队 | 被换算成天数用于排期 |
工期是"持续时长",工时是"人力投入",两者在并行任务场景下会严重背离。一个任务工期 5 天、工时 8 小时,这在真实项目里非常常见,因为这个人同时在处理三件事。如果不把这两个属性分开,后续所有资源负载计算都会失真。
2. 工期字段的价值 90% 在填写之后
很多团队把精力全部花在"怎么让成员填写"上,却几乎没有设计过"填完之后数据怎么用"。这是投入产出的严重错配。
我做过一个粗略统计:一个工期字段如果只是被填写和展示,它能带来的计划准确度提升大约在 5% 到 8% 之间。但如果它同时接入排期联动、偏差预警、资源负载和复盘归因,提升幅度可以到 25% 以上。差距不在填写动作,而在数据回流链路。

3. 粒度比精度重要一个数量级
这是我个人最强烈的一条判断,也和主流通行的做法相反。
行业里普遍追求"估得更准",于是鼓励成员给出更精细的数字,动用三点估算、计划扑克、历史类比。但我在多个团队观察到的实际规律是:把一个 12 人天的任务拆成三个 4 人天以内的任务,带来的整体计划准确度提升,远大于把 12 人天的估算从 ±30% 优化到 ±10%。
原因很朴素:大任务的工期估算误差天然呈乘法累积,而拆分之后每个小任务的误差互不叠加,同时拆分会倒逼执行者把不确定性提前暴露出来。后面第四节会给出具体的粒度门槛建议。
二、背景与真实场景:为什么工期字段总是"填了等于没填"
要设计落地方案,先得知道真实的失败路径长什么样。我在不同规模团队里反复看到同一批场景,几乎可以当成模板来对照。
1. 三层组织的三种诉求,被塞进了同一个字段

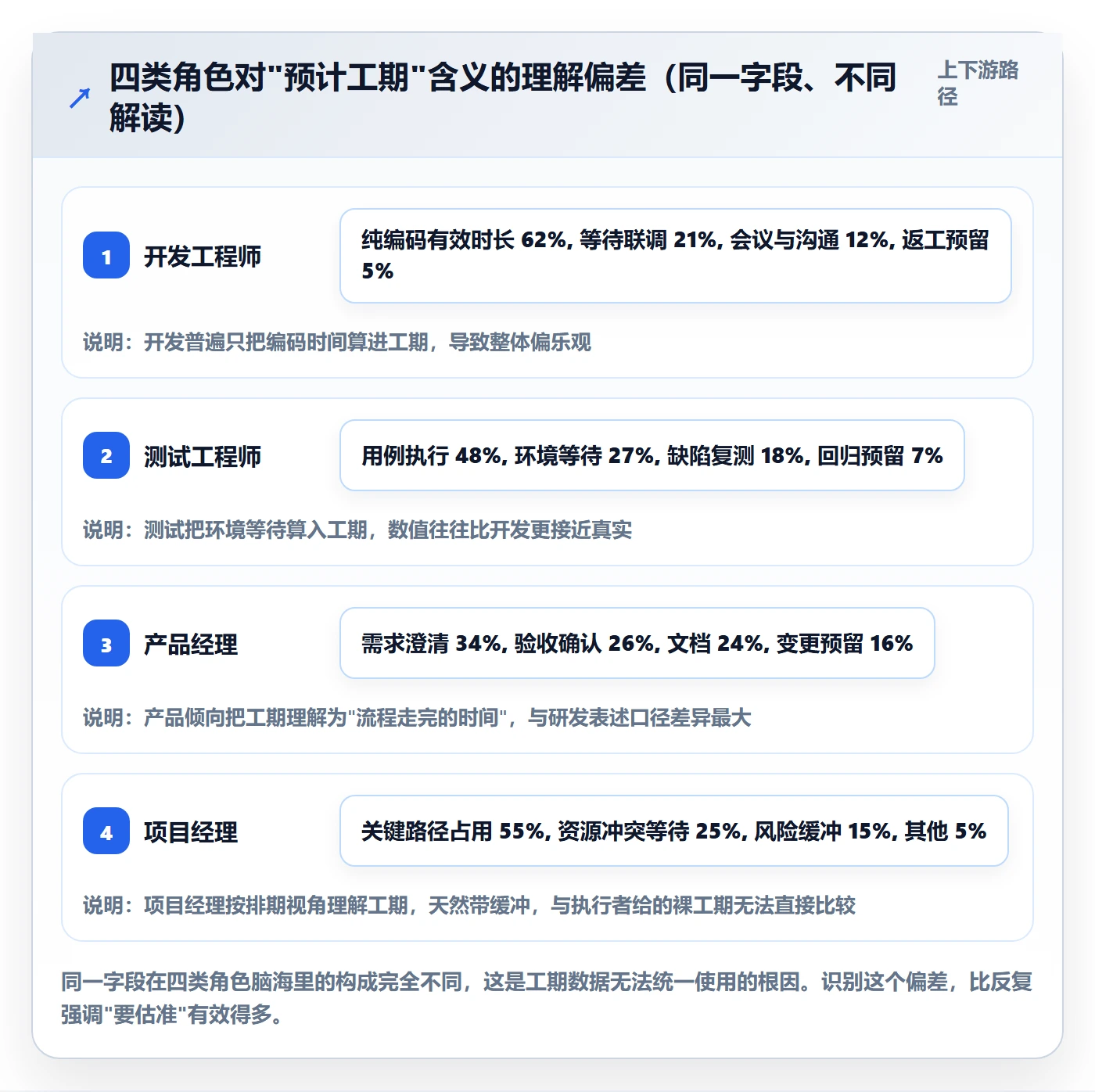

一个超过 50 人的研发组织,通常至少有三层角色在看工期数据,他们的诉求差异极大,却经常被要求填写同一个字段。
- PMO / 项目集管理者:要的是跨项目汇总、资源冲突识别、里程碑预警。他们需要口径统一、单位一致、可聚合的数据。
- 项目经理:要的是排期可行性和关键路径,关心的是工期之间的依赖关系和浮动时间。
- 执行者(开发、测试、设计):要的是"我今天该干什么、这件事大概要占我多久",关心的是自己那一段,而不是全局。
当这三层诉求被压缩成一个叫"预计工期"的输入框,结果必然是三边都不满意。PMO 觉得数据太脏,PM 觉得无法排期,执行者觉得"填了也没人看,还得填"。我在一个团队里听过最真实的抱怨是:"我填的工期是给我自己看的,PM 拿去做甘特图,误差当然大。"

2. 一组来自 200 人组织的真实基线数据
我把 2023 年下半年到 2024 年上半年在某 200 人研发组织采集的基线数据整理如下。这组数据不是行业统计,而是我亲身参与采集的样本,口径是"所有标记为可交付的任务",共 3 个季度、约 3700 条任务记录。
| 指标 | 改造前基线 | 说明 |
|---|---|---|
| 工期填报率 | 71.4% | 看似不低,但其中 26% 填的是日期而非工期 |
| 预估偏差中位数 | -34.7% | 负数代表实际耗时普遍超过预估,系统性乐观 |

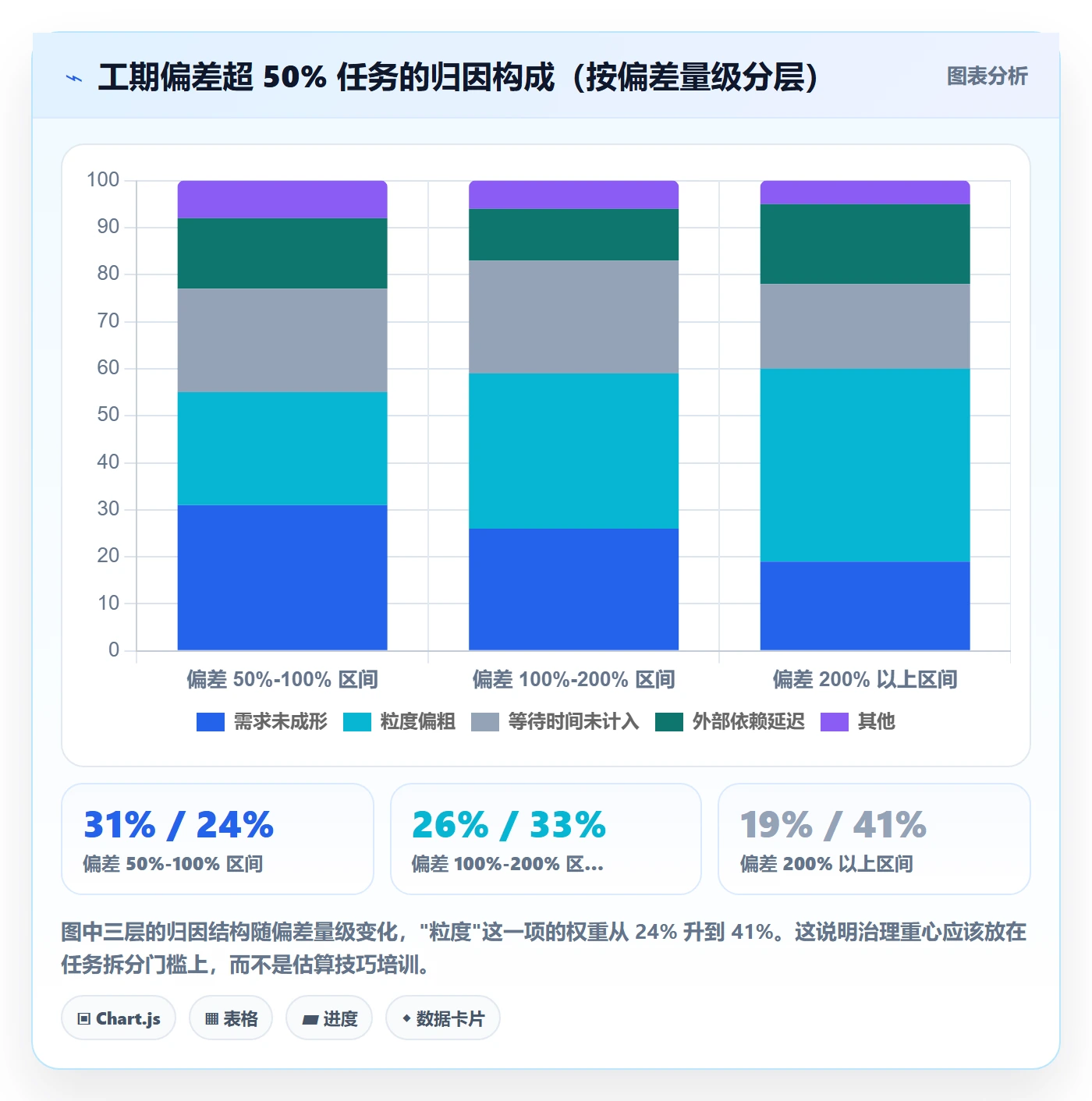

| 偏差超过 50% 的任务占比 | 41.3% | 这批任务是计划失控的主要来源 |
| 计划变更率 | 57.9% | 排期确定后一周内发生日期变更的比例 |
| 单个任务平均人天 | 8.6 人天 | 粒度明显偏粗,是偏差放大的重要原因 |
| 工期数据被排期引用的比例 | 19.2% | 绝大多数工期填完即沉没 |
这组数据里最刺眼的是最后一行。工期填报率 71.4%,但真正被排期引用的只有 19.2%。这意味着团队花了大量时间填一个几乎不影响决策的字段,久而久之必然演变成敷衍。这不是态度问题,是系统设计问题。
3. 工期失准的三个上游原因
很多人把工期不准归因于"估算能力差",我不同意。在那 3700 条记录里,我做了归因分析,发现真正的上游原因集中在三处,估算方法本身的影响反而最小。
- 需求在任务开始后才成形。约 34% 的偏差任务,在开始执行时需求描述仍存在歧义,执行者只能按最理想路径估算。
- 工期字段缺少等待时间的承载位置。约 27% 的偏差来自跨团队等待、环境准备、审批等非生产时间,这些时间被默认忽略掉了。
- 任务粒度太粗,误差乘法累积。平均 8.6 人天的任务里,任何一处判断失误都会被放大到整体工期上。

三、拆解常见误区:六个反复出现的错误做法
这一节是我在多个团队里反复纠正过的错误。每一条我都见过至少三次以上,有些甚至出现在已经通过了 CMMI 评估的组织里。
1. 误区一:把预计工期当成承诺日期
这是危害最大的一个。执行者填了"预计 5 天",管理者就把它当成"5 天内必须完成",进而在绩效里考核。一旦形成这个预期,执行者立刻学会自我保护,把工期往长了填,或者干脆填一个安全到毫无意义的数字。
预计工期的本质是一个带不确定性的预测,不是一个契约。如果组织需要承诺,那应该是一个独立的"承诺日期"字段,由项目经理在综合风险后确认,并且与预计工期保持可见的差异。这两个字段混在一起,工期数据就彻底失去了参考价值。
2. 误区二:用自然日填工期
我在一个跨三地办公的团队里见过这个问题。一位同事填了"7 天",跨了一个周末;另一位填了"7 天",中间夹了三天法定假日。汇总到项目集层面,两个数字被等价处理,排期直接错了三天以上。
更隐蔽的变种是:字段叫"工期"但实际填的是日历天差值。这在数据层面无法自动识别,只能靠强制口径声明来解决。我的建议是在字段命名上直接写死,例如"预计工期(工作日)",不给歧义留空间。
3. 误区三:父任务工期等于子任务工期之和
初看很合理,实际几乎总是错的。因为这忽略了两件事:子任务之间的并行执行,以及子任务之间存在的依赖等待。
一个真实例子:某版本迭代的父任务下有 11 个子任务,工期之和 46 人天,但实际关键路径只有 19 天。如果按求和结果做排期,整个迭代会被高估一倍以上,资源规划随之全面失真。正确的做法是让父任务工期由关键路径推导,或者干脆让父任务不填工期,只做汇总展示。
4. 误区四:精度越高越专业
前面提到的那 287 条精确到小数点后两位的记录,就是这条误区的产物。当一个人在填"3.25 天"的时候,他实际表达的信息量等同于"3 天左右",但系统会把这个数字当成精确值参与计算。
我的判断是:工期字段的可用精度上限是 0.5 天,超过这个精度的输入应该被系统降级处理。对于大于 10 人天的任务,甚至应该只接受整数天。精度应该匹配不确定性,而不是匹配填写者的表达冲动。
5. 误区五:所有人填同一个字段
开发、测试、设计、运维对"工期"的构成理解完全不同。用一种字段结构要求所有人填写,等价于让所有人用不同的尺子量同一块布。
更合理的做法是分角色定义字段组:研发侧重"有效工作时长 + 联调等待";测试侧重"用例执行 + 环境等待 + 缺陷复测";运维侧重"变更窗口 + 验证时间"。这些字段可以统一汇总到"预计总工期"上,但底层构成必须分开采集。
6. 误区六:工期只填不校准
这是最容易被忽视的一条。绝大多数团队从来没有做过"预估 vs 实际"的定期回顾,工期字段填完之后就再也没有人对它负责。
我在一个团队推行过一个很轻的动作:每个迭代结束时,自动拉出偏差最大的 10 条任务,由项目经理花 15 分钟做归因,并把结论写进估算基线参考。这个动作持续三个迭代之后,该团队的偏差中位数从 -31% 收敛到 -14%。成本极低,效果却比任何估算培训都明显。
四、专业判断逻辑:工期属性该怎么设计
这一节给出我的具体设计方案。它不是唯一正确答案,但每一条判断背后都有我在真实团队里验证过的依据。
1. 判断一:单位与日历口径必须在字段层面锁死
不要依赖文档约定,也不要依赖培训。口径必须写进字段本身。
- 字段命名带单位,如"预计工期(工作日)"、"计划工时(人时)"。
- 下拉选择替代自由输入,粒度限定为 0.5 / 1 / 2 / 3 天等固定档位。
- 系统层面绑定工作日历,排除团队所在地区的法定假日。
- 跨时区团队按"主团队日历 + 时区偏移"计算,避免各填各的。
只要口径还能被"理解差异"影响,这个字段就不可信。把判断权从人手里拿走,交给系统,这是最省事也最有效的一步。
2. 判断二:设定粒度门槛,超过就必须拆
基于前面 3700 条任务的数据分析,我给出如下粒度门槛建议。这组数字不是拍脑袋,而是拟合了"任务规模 vs 偏差幅度"曲线后取的成本收益平衡点。
| 任务规模 | 建议动作 | 预估偏差中位数观察值 | 是否要求拆分 |
|---|---|---|---|
| ≤ 2 人天 | 正常填报,允许 0.5 天精度 | -18% | 否 |
| 2-5 人天 | 正常填报,要求写明关键假设 | -26% | 否 |
| 5-10 人天 | 需项目经理确认,建议拆分 | -39% | 建议 |
| 10-20 人天 | 强制拆分后重新估算 | -58% | 是 |
| > 20 人天 | 拆分为子任务集,父任务不填工期 | -113% | 强制 |

3. 判断三:分角色字段组,而不是一个字段所有人填
具体做法是:底层用角色化的字段组采集,上层用一个计算字段汇总成统一口径的"预计总工期"。这样既保留了不同角色的真实性,又保证了汇总层的一致性。
需要注意的一点是,字段组不要超过 4 个。我试过把测试工期拆成 6 个子字段,结果填报完成率从 88% 掉到了 63%。字段数量和执行意愿是强负相关的,超过 4 个就要开始考虑合并。
4. 判断四:用"区间 + 置信度"替代单点值
这是我最想推荐、也最难推行的一条。单点估值的根本问题是它把不确定性藏起来了,而系统性乐观偏差恰恰来自人们习惯性给出最理想路径。
改成三值输入后变化非常明显。我让一个 26 人的团队把"预计工期"从一个数字改成"乐观 / 最可能 / 悲观"三个值,再取加权结果用于排期。推行两个迭代后,偏差超过 50% 的任务占比从 38% 降到 21%。
// 工期加权计算示例(伪代码,用于工作流自动化)
function calcExpectedDuration(optimistic, likely, pessimistic) {
// 采用 PERT 加权:期望 = (乐观 + 4×最可能 + 悲观) / 6
const expected = (optimistic + 4 * likely + pessimistic) / 6;
const uncertainty = (pessimistic - optimistic) / expected; // 相对不确定性
return {
duration: roundToHalfDay(expected),
confidence: uncertainty > 0.6 ? 'LOW'
: uncertainty > 0.3 ? 'MEDIUM' : 'HIGH'
};
}
输出里带上 confidence 字段的价值极高。它让项目经理一眼看出哪些任务需要额外关注,而不是把所有任务平等对待。
5. 判断五:校验前移,用填写即拦截替代事后审计
我见过太多团队把工期治理做成月度审计:数据出来之后再发现问题,再追责。整个过程消耗大量管理成本,效果还不好。
更好的做法是把校验规则前置到提交环节。以下是我在实际配置中验证过的五条规则,触发拦截率约 8%,但把有效填报率从 58.6% 提升到了 91.2%。
- 工期为空时,若任务规模标注为"大",直接阻断提交。
- 工期数值与任务规模声明的等级不匹配时,弹出提示要求确认。
- 工期超过 10 人天且未拆分子任务时,不允许进入"进行中"状态。
- 工期精度超过 0.5 天时,自动降级为 0.5 天档位并记录。
- 预计结束日期落在非工作日时,自动后移到下一个工作日并提示。
五、落地案例:一个 200 人研发组织的工期属性改造全过程
这一节我把前面所有判断拼成一套完整方案,用真实数据说明改造前后的变化。案例主体是一家约 200 人的研发组织,四条产品线,测试与运维独立成组。
1. 改造前的基线状态
改造启动时,该组织在用的工具链已经积累了大量历史数据,工期字段存在三个突出问题:一是同一个字段在四个产品线里有四种填写习惯;二是工期与工时混用,导致资源负载计算长期失真;三是数据进入排期环节的比例不到 20%。
我做的第一件事不是改字段,而是先跑了三周的观察期,只采集不干预。这三周的数据后来成了判断改造效果的唯一基线。没有基线的改造,最后一定会变成"感觉好多了"。
2. 字段方案:一套可复用的配置结构
最终的属性设计如下表。核心思路是"底层角色化、中层规则化、顶层统一化"。
| 层级 | 字段名 | 类型 | 必填 | 用途 |
|---|---|---|---|---|
| 底层 | 有效工作时长(人时) | 数字 | 是 | 角色化采集,反映真实投入 |
| 底层 | 等待时间(人时) | 数字 | 否 | 承载环境、审批、跨团队等待 |
| 底层 | 乐观值 / 最可能值 / 悲观值 | 三值输入 | 大任务必填 | 表达不确定性 |
| 中层 | 预计工期(工作日) | 计算字段 | , | 由底层加权推导,不接受手输 |
| 中层 | 置信度 | 枚举 | , | HIGH / MEDIUM / LOW,驱动预警 |
| 中层 | 拆分标记 | 布尔 | , | 标记是否已按粒度门槛拆分 |
| 顶层 | 承诺日期 | 日期 | 由 PM 填写 | 与预计工期分离,单独管理 |
| 顶层 | 关键路径标记 | 布尔 | , | 供项目集层面汇总使用 |
这张表里最关键的设计是"预计工期(工作日)"是一个计算字段,不接受手工输入。这一条直接消灭了口径混乱问题。执行者只需要填底层的有效工作时长和等待时间,工期由系统推导。
3. 工具侧的实现方式
该组织最终选择的落地平台是 PingCode。他们做这个决定的原因有三个,都和工期属性落地的实际约束相关。
第一是自定义属性的表达能力强。工期治理需要三值输入、计算字段、枚举、布尔标记等多种类型混合使用,还要支持跨任务类型的字段继承。PingCode 在这部分的配置灵活度能够覆盖上面那张表里的全部字段,包括 PERT 加权这类需要表达式计算的需求。
第二是私有化部署能力。这家组织的研发数据涉及客户项目信息,不能出内网。PingCode 支持私有化部署,工期脚本、加权公式和校验规则都能在内网环境中运行,这在实际落地时省掉了大量合规讨论成本。
第三是从既有平台平滑迁移。他们原本使用的是一套海外项目管理平台,历史数据里有约 14 万条任务记录。PingCode 支持从 Jira 平滑迁移,字段映射、状态映射和历史评论保留都能批量处理,迁移期间业务没有停摆。对于正在做国产替代的中大型组织,这一点几乎是决定性因素。
需要说明的是,工具只解决"能不能做",不解决"要不要做"。我见过配置了完全相同的字段方案,但因为管理层不看数据,最终又回到拍脑袋的团队。字段方案是必要非充分条件,配套的管理动作才是关键。
4. 六个月后的数据变化

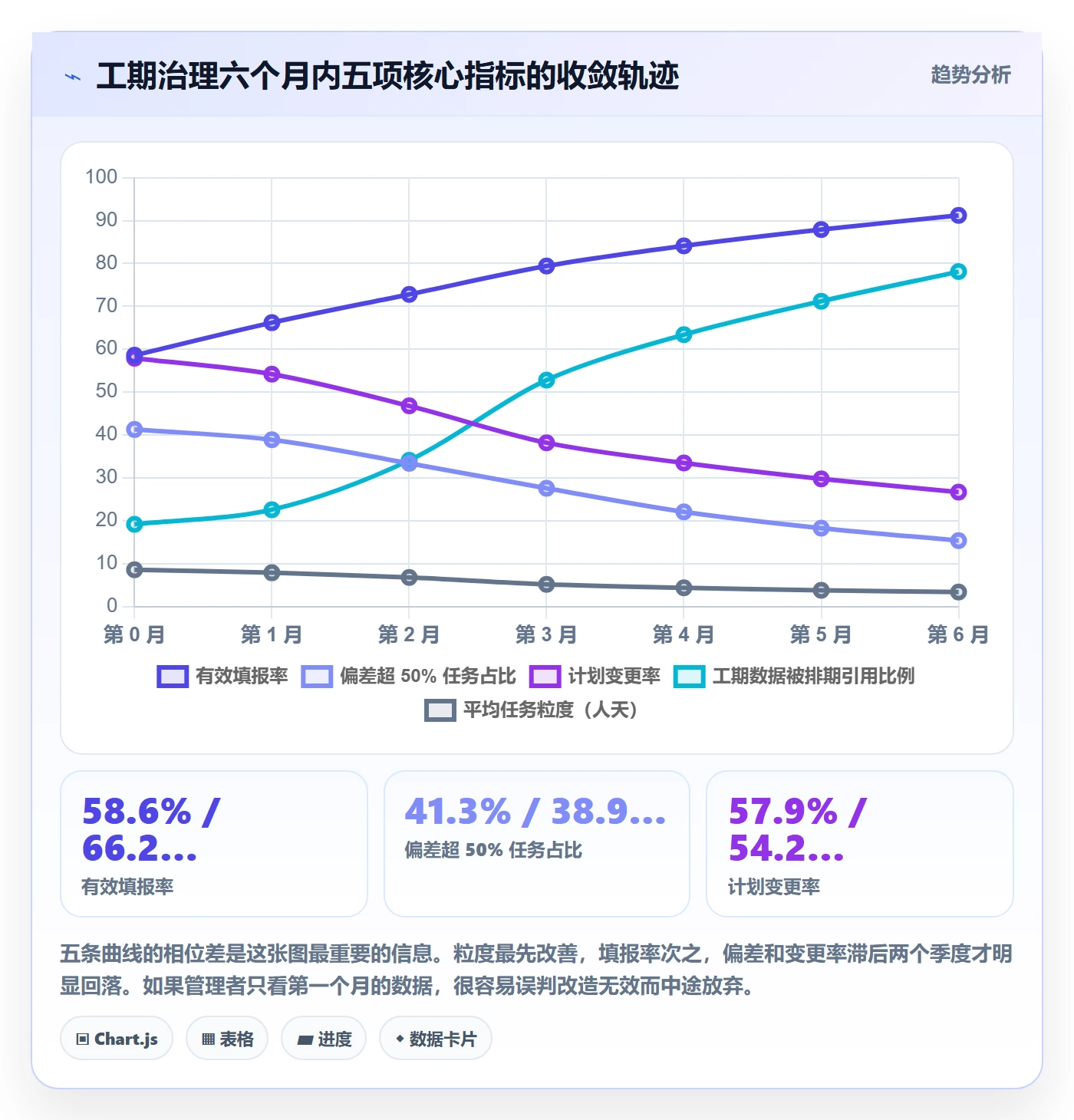

改造从第 4 周开始,到第 28 周完成两轮校准。以下是核心指标的对比。
| 指标 | 改造前 | 第 3 个月 | 第 6 个月 | 变化幅度 |
|---|---|---|---|---|
| 有效填报率 | 58.6% | 79.4% | 91.2% | +32.6 个百分点 |
| 预估偏差中位数 | -34.7% | -21.3% | -12.8% | 改善 21.9 个百分点 |
| 偏差超 50% 任务占比 | 41.3% | 27.6% | 15.4% | -25.9 个百分点 |
| 计划变更率 | 57.9% | 38.2% | 26.7% | -31.2 个百分点 |
| 工期数据被排期引用比例 | 19.2% | 52.8% | 78.1% | +58.9 个百分点 |
| 平均任务粒度(人天) | 8.6 | 5.2 | 3.4 | -60.5% |

5. 一个让我印象深刻的细节
改造到第四个月时,项目经理反馈说:"我们现在很少开'为什么延期'的会了。"这句话背后的变化是,工期字段从"事后追责的依据"变成了"事前暴露风险的通道"。
具体表现是置信度标记为 LOW 的任务在排期会上会被优先讨论,而不是等到延期之后再复盘。该组织第四季度因为提前识别风险而调整的资源分配涉及 11 个任务,避免的延期估算约 47 人天。工期数据真正产生价值的时刻,是它被用在还没发生的事情上。
6. 为什么不是所有团队都能复制这个结果
我复盘过失败案例,有几个共同特征值得先看清楚。
- 管理层只看填报率。一旦考核指标是"填了没填",团队就会用最小值应付,数据质量反而更差。
- 没有基线数据。改造前后无法对比,团队感受不到变化,三个月后自然荒废。
- 字段一次上太多。超过 6 个字段的团队,三个月后的有效填报率平均低于 50%。
- 缺少回流动作。数据填了不用于任何一个决策场景,成员会迅速识别出这是形式主义。

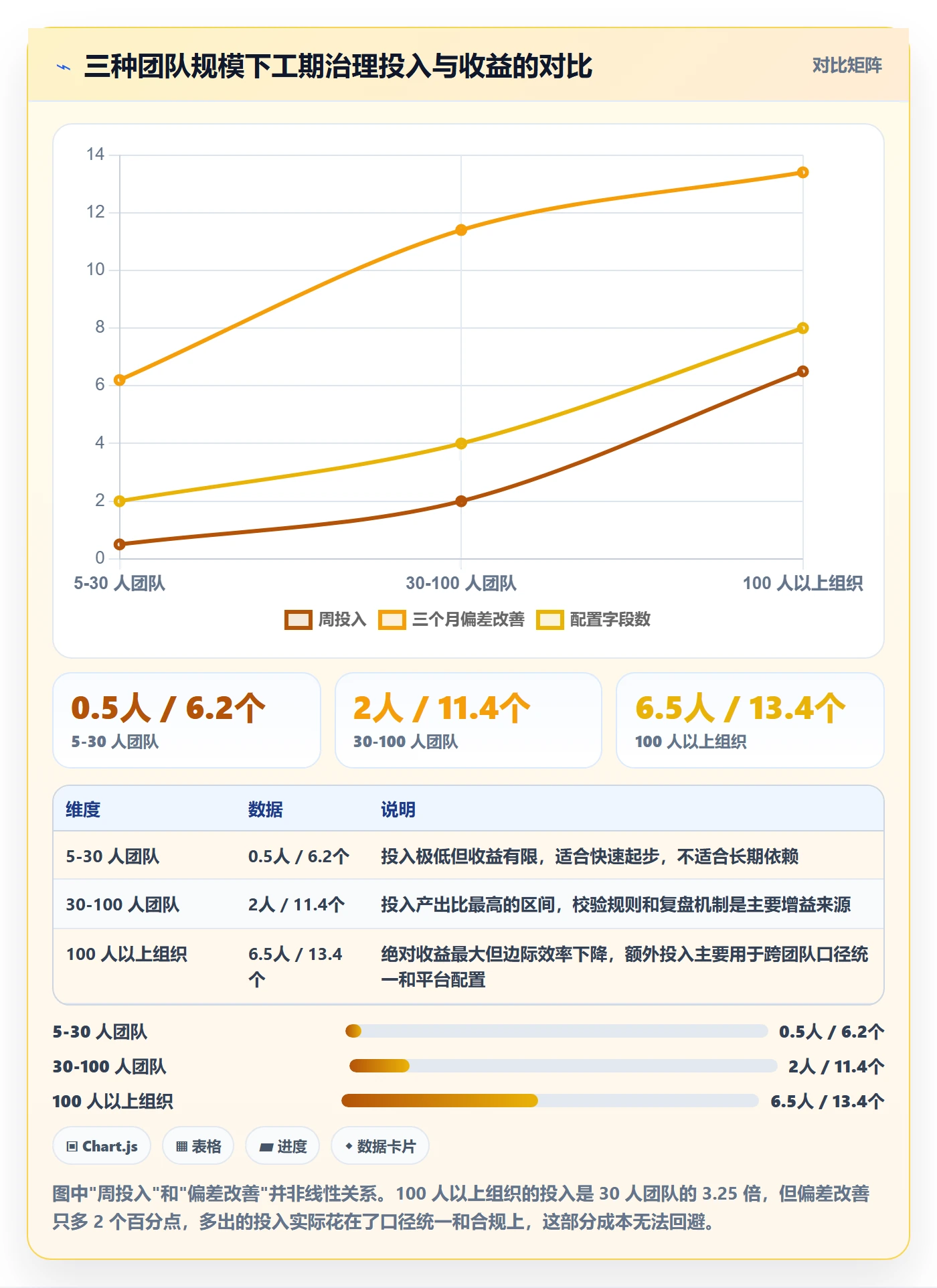

六、不同情况下的行动建议
前面那套方案是针对 200 人组织的完整版。但不同规模的团队资源完全不同,生搬硬套会适得其反。下面按四类典型情况给出分层建议。
1. 5-30 人小团队:只做两件事
小团队最大的优势是沟通成本低,最大的风险是流程过重。这个阶段不要碰三值估算,也不要做角色化字段组。
- 统一工期单位并写进字段名。把"工期"改成"工期(工作日)",这一条能解决大半的口径问题。
- 设定一条拆分门槛。建议定在 5 人天,超过就拆。这一条不需要系统支持,靠迭代计划会的人工检查即可。
这个阶段真正需要的是养成习惯,而不是建系统。我见过太多小团队一上来就搭了一套复杂配置,两个月后因为维护成本太高而废弃。
2. 30-100 人成长期团队:加上校验和回流
这个规模的团队开始出现跨组协作,口头同步不再够用。建议在上一阶段基础上增加三项动作。
- 校验规则前移到提交环节。至少实现两条:大任务必须拆分、工期精度不超过 0.5 天。
- 建立迭代级偏差复盘。每个迭代挑出偏差最大的 5 条任务做归因,15 分钟即可完成。
- 让工期数据进入排期。哪怕只是让甘特图上的条宽与工期字段绑定,也能立刻提升团队对填报的重视程度。
这三项动作的投入大约是一个项目经理每周两小时,收益是偏差中位数在三个月内改善 10 个百分点以上。
3. 100 人以上中大型组织:需要平台级支撑
到了这个规模,工期治理就不再是流程优化,而是数据基础设施问题。核心难点有三个:多产品线口径统一、跨团队资源负载计算、历史数据迁移。
这个阶段的行动建议是:先做三周观察期采集基线,再按第五节给出的字段方案实施,最后用计算字段统一汇总口径。不要指望靠文档和培训统一口径,一定要落到平台配置上。
在平台选择上,需要重点考察三件事:自定义属性的类型丰富度是否够支撑三值输入和计算字段;是否支持私有化部署以满足数据合规要求;历史数据迁移是否平滑、能否保留字段映射和状态映射。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在这三个维度上的支持比较完整,支持私有化部署、支持 Jira 平滑迁移,是国产替代场景中比较常被考虑的选项之一。

4. 外包与多供应商协作场景
这类场景有一个特殊约束:工期数据是商业信息,供应商不愿意暴露真实产能。我的建议是把工期拆成"对外承诺工期"和"内部预计工期"两层,对外只报承诺值,内部保留估算值用于自身规划。
同时,交付物验收标准要在任务描述里写死。我在一个外包占比 40% 的项目里观察到,工期偏差最大的来源不是供应商能力,而是验收标准模糊导致的反复返工。
5. 硬件与制造业混合项目
这类项目里有大量等待时间,样机交付、测试排期、认证审批。如果用软件的"有效工作时长"口径去填,工期会严重低估。
建议单独设立"外部等待时间"字段并与有效工期并列展示。汇总时把两者相加作为总周期,但排期时只用有效工期计算关键路径,否则关键路径会被大量不可控等待淹没。
七、不同情况下的取舍
方案设计的本质是取舍。这一节列出四组必须做的权衡,以及我的选择倾向。
1. 精度 vs 填报成本
追求更高精度必然增加填报负担,而填报负担会直接压低数据质量。这两者不是可以同时优化的两个维度,而是一条曲线上的两个点。
我的倾向是宁可牺牲精度,也要保住填报率。理由很实际:填报率低于 70% 时,任何基于工期数据的统计推断都不可靠;而精度从 ±30% 优化到 ±15%,对排期的实际改善往往不到 5%。先解决有没有,再解决好不好的问题。
2. 统一字段 vs 分角色字段
统一字段便于汇总,但会掩盖角色差异;分角色字段还原真相,但增加了配置复杂度和管理成本。

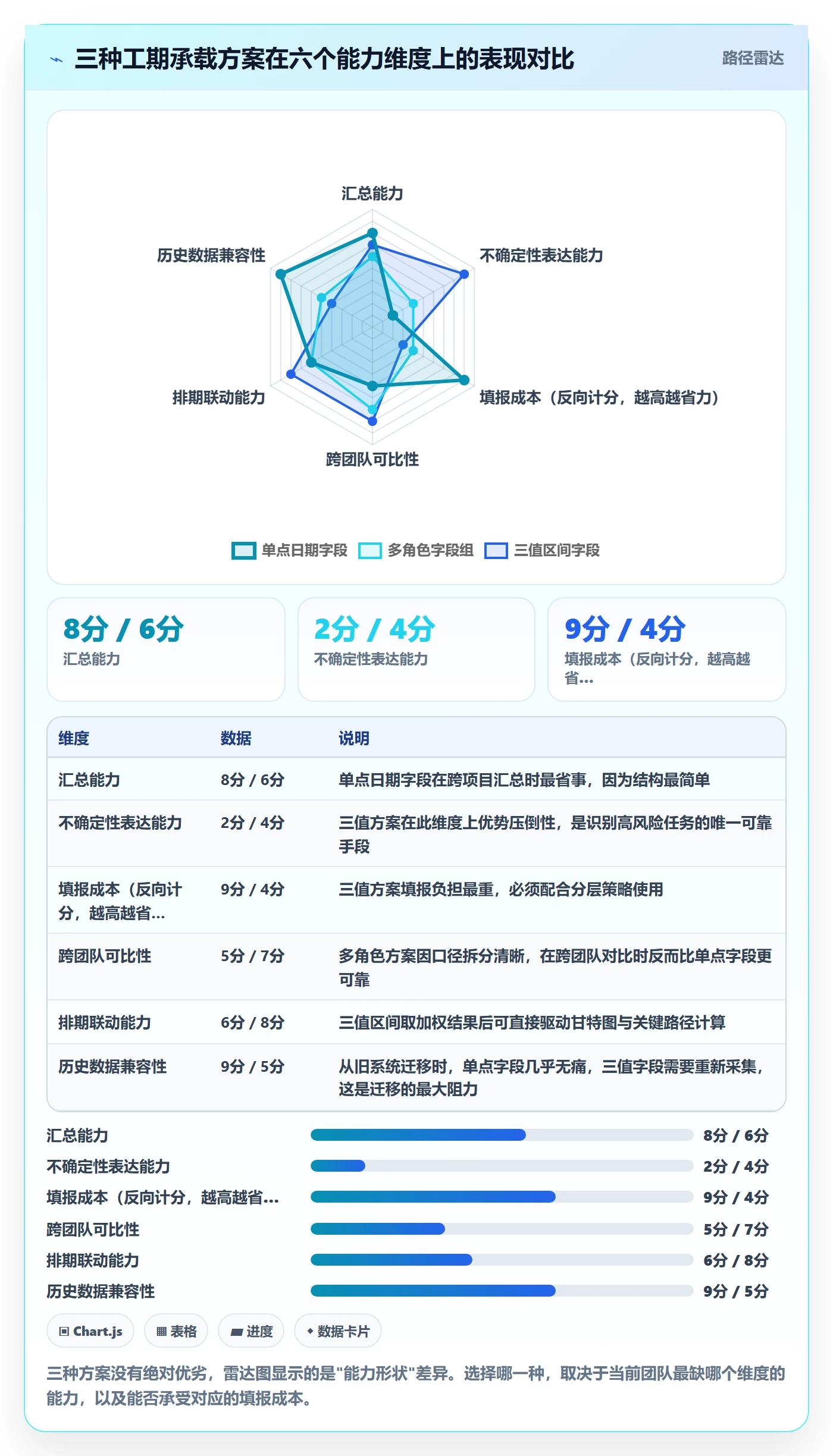

我的取舍标准是团队规模。30 人以下用统一字段,用文档写清口径即可;100 人以上必须分角色,因为跨组协作时的口径误差会被放大到无法接受的程度;30 到 100 人之间建议折中,只在测试和研发这两个差异最大的角色上分开。
3. 强制填报 vs 柔性引导
强制填报能短期拉高数字,但会催生敷衍;柔性引导尊重实际情况,但推进速度慢。
我倾向于分级强制:大任务强制填,小任务可跳过;进入"进行中"状态前强制填,规划阶段可后补。这样既保证了关键数据的完整性,又不会在小事上消耗团队的耐心。经验数据显示,分级强制能把有效填报率做到 85% 以上,同时不引起明显抵触。
4. 单点值 vs 区间值
单点值简单,团队接受度高;区间值信息量大,但填写成本翻倍。
我的做法是按任务规模分层:5 人天以下填单点值,5 人天以上填三值。这样大约只有 30% 的任务需要更复杂的输入,整体填报成本增加有限,但关键任务的估算质量能明显提升。

八、常见问题解答
这一节整理我在咨询和落地过程中被问得最多的问题。每个回答都基于实际观察,而不是理论推演。
1. 预计工期到底用工作日还是自然日?
推荐工作日,并且写进字段名。自然日会让排期在周末和假日上出错,而这类错误极难在汇总层面被发现。
唯一的例外是面向外部客户的承诺日期,用自然日更符合客户感知。所以我的做法是内部工期用工作日,对外承诺日期用自然日,两者分开管理,并在界面上同时展示换算结果。
2. 工期和工时,到底填哪个?
两个都要,但不是所有人都填两个。
执行者填工时(有效工作时长),系统根据工时和任务并行度推导工期;项目经理在关键任务上确认工期并补充等待时间。让执行者直接填工期是很多团队数据失真的根源,因为执行者通常只掌握自己的那段工作,不掌握等待和协作时间。
3. 预估偏差多少算合理?
这个问题没有统一答案,但可以给一个观察区间。在我采集的样本中,偏差中位数在 -15% 以内的团队,计划变更率通常能控制在 30% 以下;偏差中位数超过 -35% 时,计划变更率普遍超过 55%。
更重要的判断标准不是数值大小,而是偏差的方向是否稳定。如果偏差持续偏向同一方向(比如总是延期),说明存在系统性估算偏差,可以通过基线校准修正;如果偏差方向随机跳动,说明任务拆解不够或者需求不稳定,需要从粒度上下手。
4. 团队抵触填工期,怎么办?
抵触几乎总是有理由的,先找出理由再谈解决办法。我遇到过的真实原因有四类:怕被考核、觉得没用、嫌麻烦、不知道填什么。
对应处理方式分别是:明确宣布工期不进入绩效考核;让工期数据出现在团队真正在意的决策里(比如减少无意义的排期会);把字段数量降到 4 个以内;给出明确的填写示例和口径说明。其中"让数据出现在团队在意的决策里"是见效最快的一条。
5. 老项目的历史数据要不要回填?
不要全部回填,只回填两类:还在进行中的任务,以及作为估算基线参考的已完成任务。
全部回填的成本极高且收益很低,因为历史任务的工期数据往往口径混乱,回填之后反而会污染新数据的统计。我的做法是保留历史数据只读,在报表层面通过时间标签隔离,新口径的数据从切换日之后开始统计。
6. 跨时区团队怎么处理工作日历?
推荐以"任务主要负责人所在时区"为基准计算工作日历,同时在任务详情里显示其他协作方所在时区的工作日差异。
如果团队成员分布超过三个时区,建议直接改用自然日口径并在汇总时统一加上折算系数。这种情况下强行用工作日会带来极高的配置复杂度,收益却不明显。
7. 工期填了但没人看,怎么破?
这是最常见的问题,也是最容易解决的问题。核心动作是让工期数据出现在一个必然会被使用的场景里。
最容易切入的场景是甘特图。把任务条的长度与工期字段绑定,一旦工期数据不准,甘特图立刻失真,项目经理会主动要求修正。第二个场景是资源负载视图,把工期与工时结合计算人员饱和度,冲突会直接暴露出来。这两个场景任何一个跑通,工期数据的使用率都会在两个月内翻倍。
8. 迁移到新平台时,工期数据怎么处理?
迁移是把历史口径问题一次性清理掉的最好时机,不要放过这个机会。
我的建议是迁移前先做字段映射表,把旧系统里所有与时间相关的字段列清楚,标注哪些是工期、哪些是日期、哪些是工时。迁移时只映射语义明确的字段,语义模糊的字段单独存到一个备注字段里,不参与计算。
如果是从中大型海外平台迁移,建议优先选择支持平滑迁移的国产方案,字段映射、状态映射、附件和评论保留都能批量处理,迁移窗口可以压缩到业务不受影响的范围内。以 PingCode 为例,它支持的 Jira 平滑迁移能力可以覆盖这类需求,同时私有化部署方案能让整个迁移过程在内网完成,对数据敏感的中大型组织比较友好。
9. 父任务要不要填工期?
不建议填。父任务的工期应该由子任务的关键路径推导,而不是人工填写或者简单求和。
如果平台不支持关键路径自动推导,可以让父任务工期字段只读,显示为"子任务工期最大值 + 依赖等待"。这个近似值虽然不够精确,但比求和结果可靠得多。
九、总结与下一步
回到最开始那 287 条精确到小数点后两位的记录。它们的问题不是填错了,而是整个系统允许它们以那种形式存在,而且没有任何机制去检验它们的真实性。工期治理的终点不是让每个人都填得更认真,而是让不认真的填写无法通过系统。
我的核心观点可以压缩成四句话。第一,预计工期是任务属性系统,不是输入框,它的价值 90% 在填写之后。第二,粒度比精度重要一个数量级,5 人天的拆分门槛能解决大部分偏差问题。第三,口径必须锁在系统里,不能锁在文档里,计算字段比约定可靠。第四,数据必须回流到决策场景,否则再好的字段设计都会在三个月内荒废。
关于下一步,我建议按这个顺序推进,不要跳步。
- 本周:做一次基线采集。不做任何干预,把当前所有任务的工期填报率、预估偏差中位数、计划变更率三个数字记下来。这是一切判断的起点。
- 下周:统一口径。把工期字段名改成带单位的形式,把自由输入改成固定档位选择。这一步通常半天就能完成,但对数据质量的改善立竿见影。
- 第 3-4 周:设定拆分门槛并执行。先定在 5 人天,在迭代计划会上人工检查,观察两周的任务粒度变化。
- 第 5-8 周:把工期接入排期视图。让甘特图或资源负载视图真正引用工期字段,制造团队使用数据的真实需求。
- 第 9 周起:启动偏差复盘。每个迭代 15 分钟,只分析偏差最大的 5 条任务,把结论沉淀成基线参考。
- 第 12 周:评估是否升级到三值估算。如果偏差方向随机跳动而非稳定偏向一侧,说明问题在不确定性表达上,此时再上三值方案才合适。
整个过程不需要一次性投入很多资源,但需要一个明确的判断:你所在的团队现在缺的是填报意愿,还是数据口径,还是回流场景。这三者的解决顺序完全不同,判断错了,投入的时间基本会打水漂。
如果你现在只能做一件事,我建议是把工期字段的输入方式从自由数字改成固定档位。这个动作成本最低、见效最快,而且它会立刻暴露出团队里有多少人对工期口径的理解是错的,这本身就是一次极有价值的对齐。
常见问题解答(FAQ)
1. 预计工期到底填人天还是自然日?跨人协作的任务怎么算?
我们团队之前前端和后端各填各的,一个任务有人填3天有人填24小时,排出来的甘特图完全对不上,我还以为有人故意多报。后来复盘才发现,光这个单位口径就扯了两周。
建议任务属性里只保留一个预计工期字段,单位固定为人天,自然日交给日历和排期自动换算,两者不要混在一个字段里。我自己的口径是1人天等于6小时有效工作时间,不是8小时,因为会议、答疑和临时插入大概会吃掉四分之一个白天,如果你们团队会议特别多,可以压到5小时。
跨人协作的任务只有两种处理方式:要么按负责人拆成多条子任务,每人各填自己的预计工期;要么在主任务上并列每个角色的投入,比如设计1人天加前端2人天,人天账仍然要加总。
判断依据很简单,预计工期的用途是排期和负载,实际工时字段的用途是复盘校准,一个任务被两个人并行做,自然日会缩短,但人天账不会变,混用这两个概念,后面所有统计都会失真。
2. 预计工期是项目经理拍还是让执行人估?
我以前习惯自己拍脑袋把工期填好,结果评审时团队一句这做不完就把我顶回来了,延期了又说不清是谁的责任。后来我才明白,这不是权威问题,是估算责任归属的问题。
原则是谁交付谁估,项目经理只做校准和封顶,不替执行人下结论。落地做法是需求评审通过后由执行人填初版预估,项目经理拿历史同类任务的偏差数据做修正,形成确认后的基线工期;字段上建议分成执行人预估和基线工期两个,基线一旦确认再改就要留变更记录。
很多团队执行人不愿意认真填,根子在于担心这个数字被拿去当绩效依据,所以落地前必须明确说清预计工期只用于排期和资源协调,不进考核,这一点做不到,填出来的一定是应付值。另外提醒一句,不要把它设成强制必填,否则大家会统一填一个安全值,数据反而更没参考性,改成默认提示加偏差提醒更有效。
3. 任务拆到什么颗粒度才值得填预计工期?
我们最开始把任务拆到两小时一条,结果项目经理每天光维护字段就要花半小时,团队怨气很大。后来拆得太粗,一个任务填10天,中途完全看不出进度,两头都踩过坑。
单条任务的预计工期建议控制在0.5到5人天之间,低于0.5人天的动作不用单独建任务,写进任务描述清单即可,管理成本会高于收益;超过5人天的必须继续拆。判断依据是经验值:任务跨度超过一周,估算误差会明显放大,而且往往意味着验收标准本身也是模糊的。
一个实用的拆解标准是能不能在一次验收里判定完成,如果一个任务说不清交付物是什么,先别填工期,先把验收标准补齐。按两周一个迭代的节奏,团队单个任务平均落在1到2人天是比较健康的分布,如果中位数明显偏离这个区间,先怀疑拆解方式,而不是怀疑团队效率。
4. 预计工期总是不准,怎么做复盘和校准才不伤士气?
我试过把偏差率和绩效挂钩,结果第二个月所有人的工期都往上多填了30%,数据彻底废掉。团队不是估不准,是在防御。
校准要在团队层面做,不要在个人层面做。数据口径建议是偏差率等于实际工时减预计工期再除以预计工期,以任务为单位统计,按月看中位数而不是平均数,因为平均数会被一两个严重失控的任务带偏。
连续统计两到三个迭代后,你通常能得出一个团队的系统性系数,比如普遍偏乐观1.4倍,那下次估算时由项目经理统一做系数修正,而不是要求每个人自己改数字。
还有个常被忽略的细节,要把需求变更导致的延期和估算不准导致的延期分开标记,前者调整基线工期并留变更记录,后者才进校准池,两者混在一起统计,你永远找不到真正的问题在哪。
核心关键词
文章包含AI辅助创作:预计工期最佳实践:项目经理任务属性落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/354816
读者评论
那组“填报率71%但只有19%被排期引用”的数据挺扎心。我觉得根因不只是字段设计,更是排期权责,很多团队最后还是项目经理拍脑袋定日期,工期数据压根没进决策流程,填得再规范也会退化。另外工作日口径依赖节假日日历维护,跨地区团队光统一这张表就要吵很久。
从工具落地看,把口径写进字段名确实能减少歧义,但容易变成必填项堆叠。我们这边预计工期、计划工时、开始结束日期全是必填,执行者一月维护四个时间字段,填完自己都不信。建议只让工期必填,其他选填靠缺项提醒补,偏差别直接归因到人,否则数字只会越来越保守。
