2024 年我在一家 320 人规模的智能硬件公司做研发过程复盘,发现了一个反常识的数字:团队一个季度内创建的工作项从 4180 条涨到 6930 条,涨了 66%,但同期完成的需求点数只涨了 7%。更有意思的是,人均每天的任务状态流转次数从 5.1 次涨到 9.3 次,而扣掉会议、沟通、返工之后的"深度工作时间"反而从每天 3.4 小时掉到 1.9 小时。也就是说,任务变多了、流转变快了,但真正产出价值的时间被切碎了。
这就是我后来把"任务合并管理"当成一个独立课题来做的原因,它不是把待办列表删几条那么简单,而是重新定义"一个人一次专注应该处理多大的工作单元"。
这篇内容是我过去三年在 11 家不同规模组织(从 18 人创业团队到 2000 人上市公司事业部)做过程数据复盘后,沉淀下来的任务合并方法、指标口径和落地清单。里面有我踩过的坑,也有实测出来的取舍边界。如果你正在被"任务太碎、看板太乱、估时永远不准"困扰,这篇可以直接拿去用。
一、核心结论:任务合并的本质是重构"注意力单元",不是减少任务条数
先说结论,避免你在方法细节里迷路。
1. 三条必须先接受的判断
第一,任务合并的第一目标是降低切换损耗,不是降低任务数量。我在多个团队做过对照,把任务数压掉 40% 但颗粒度没变,切换次数几乎不降;反过来,任务数只降了 18%,但每个任务的平均净工时从 1.6 小时提到 4.3 小时,切换损耗下降了 55%。所以指标要看"单任务净工时"和"切换频次",而不是"任务总数"。
第二,任务合并有明确的边界,越界就是风险转移。把两个验收标准不同的任务合并,本质上把"拆分风险"转嫁给了执行人;把跨模块改动合并,把"回滚风险"转嫁给了发版流程。合并省的沟通成本,会以返工、回滚、责任模糊的形式还回来,而且通常还得加利息。
第三,任务合并必须配一套数据分析清单,否则三个月后必然反弹。我见过的失败案例里,80% 不是方法错,而是没有度量。没有度量就无法判断"这次合并是赚了还是亏了",团队只能凭感觉回退到原来的拆法。
2. 一张判断表:什么情况下合并是赚的
下面这张表是我在实际复盘里用得最多的一页,它把"合并的收益"拆成可观测的四个方向。
| 收益方向 | 可观测指标 | 典型改善幅度(我复盘样本中的中位数) | 失效信号 |
|---|---|---|---|
| 切换损耗下降 | 人均日任务切换次数 | 从 11.4 次降到 5.2 次(-54%) | 切换次数降了,但会议时长同步涨了 |
| 估时准确度提升 | 估时偏差率(|实际-预估|/预估) | 从 47% 降到 21% | 偏差率降了,但任务平均估时从 0.5 天涨到 3 天 |
| 流转开销下降 | 单任务状态流转次数 | 从 6.8 次降到 3.1 次 | 流转少了,但合并包卡在评审环节更久 |
| 交付可预测性提升 | 迭代内按期完成率 | 从 62% 提到 84% | 按期率靠"把包做大、延期不报"虚高 |

3. 一句给管理者的提醒
不要把"任务合并"写进 OKR 或绩效方案。一旦它变成考核项,团队会用最省事的方式达标,把 20 个任务合并成一个巨大的包,指标全线飘绿,交付全线飘红。我见过一个团队在季度末把 37 个未完成任务合并成 6 个,报表上"未完成任务数"下降了 84%,真实进度一点没变。任务合并是过程治理手段,不是结果指标。
二、背景与真实场景:任务碎片化是怎么一步步吃掉交付能力的
很多团队意识到问题的时候,碎片化已经完成了四个阶段的演化,此时再动手,成本比早期介入高得多。
1. 碎片化的四个阶段
阶段一:任务粒度自然变细。团队刚开始用工具时,任务往往偏粗,一个"完成登录模块"能挂三天。随着 Scrum、看板、每日站会普及,粒度被主动切细,"任务不超过 1 天"变成通行规则。这个阶段是健康的。
阶段二:流程角色开始切分任务。开发提交后要有"待测试",测试不通过要有"返修",返修后要有"回归验证"。每个环节建一个新任务,于是原本 1 个任务变成 4 个。这一步开始产生结构性冗余。
阶段三:管理动作开始生成任务。会议纪要里的每一条待办、需求评审的每一个疑问、周报里的每一个"下周跟进",都被登记成任务。任务池变成了备忘录,而不是工作计划。
阶段四:任务成为绩效证据。当团队成员发现"任务多"比"交付好"更容易被看见时,任务创建会自发膨胀。这是最难治的阶段,因为问题不在流程,在激励。
2. 现场观察:一个 12 人小组的一天

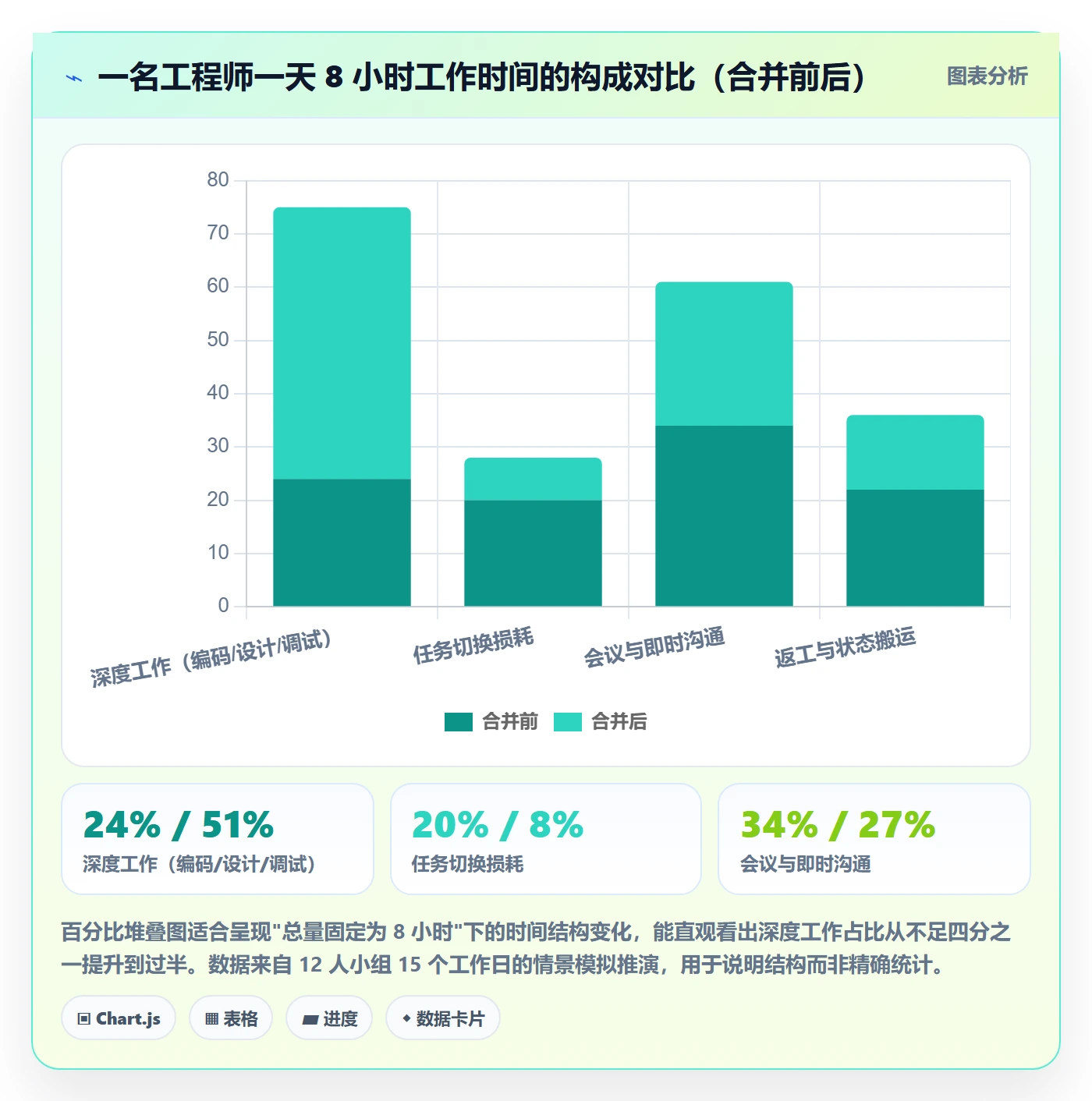

我在 2024 年对某中型企业的一个 12 人研发小组做过连续 15 个工作日的跟踪记录(通过工作项状态日志 + 每日 15 分钟回溯访谈,样本量有限,仅作情景参考)。结果是:人均每天打开并切换的工作项是 11.4 个,其中只有 3.2 个被推进到实质进展,其余 8.2 个只是"看一眼、回一句、改个状态"。
更值得注意的是时间构成。深度编码、设计、调试这类高价值活动,人均每天只有 1.9 到 2.4 小时;而任务切换的"重新加载成本"占掉了 1.6 小时左右。这个数字和 Gloria Mark 等人在 2008 年发表于 CHI 的经典观察研究是吻合的,被中断后回到原任务,平均需要约 23 分钟才能恢复到中断前的专注深度。当然,这是十几年前的办公场景研究,具体数值不能直接套到今天,但"切换成本远高于切换本身耗时"这个结论,我在自己的记录里反复验证过。

3. 一个被忽略的成本:任务池的心理税
还有一个不容易量化的成本。当一个人的待办列表常年挂着 40 条以上任务时,他每天要花额外精力做"优先级重估",打开列表、扫一遍、判断今天做什么、然后带着负罪感关掉。这个过程本身不产出任何东西。
我在访谈里听到过一句原话:"任务列表长得像罪证清单,我每天打开它的时候就已经累了。"这句话让我把"任务池规模"正式列入了监控指标,而不只是一个整洁度问题。
三、拆解常见误区:九个"看起来对、实际伤人"的合并做法
下面这九条,都是我在真实团队里见过并造成过损失的。不是说它们绝对不能用,而是需要清楚代价。
1. 误区一:把合并当成清空待办
最常见的做法是:季度末看到 200 条未完成任务,直接合并成 20 条,报表立刻好看。但合并只是改变了记录的粒度,没有改变任何实际工作量。这种做法最恶劣的后果是让团队学会"用工具动作掩盖真实进度",之后所有数据都不可信了。
2. 误区二:合并了任务,没合并验收标准
把 3 个任务合并成 1 个,但验收标准还是按原来的 3 套走。结果是执行人做完 2.5 个,任务状态停在"进行中",PM 以为没进展,实际已经接近完成。这类错配造成的沟通成本,往往比不合并更高。
3. 误区三:跨技能合并
把"前端页面调整"和"后端接口改造"合并成一个任务,指派给一个人。这在全栈团队里看起来合理,但一旦后端接口延期,前端也无法交付,任务整体变成黑盒,风险不可见。跨技能合并会让关键路径上的阻塞被隐藏至少一个迭代。
4. 误区四:跨里程碑合并
一个任务包横跨两个发版窗口,是最容易被忽略的坑。第一个窗口需要交付其中 30%,但任务包整体没完成,于是"完成率"统计不出来,要么虚报,要么被计入超期。
5. 误区五:颗粒度一刀切
管理层下发规定"所有任务不超过 3 天",然后所有团队机械执行。但探针型任务(技术预研、性能验证)和交付型任务(功能开发)的合理颗粒度完全不同。探针型任务本来就该更小、更快失败。
6. 误区六:用合并掩盖估时不准
估时偏差大,本来应该优化估算方法或补充历史基线,但有些团队通过合并让估算基数变大、偏差百分比变小。这是典型的指标欺骗,实际交付周期一点没缩短。
7. 误区七:合并后丢失子项可见性
合并任务包内的子项如果完全不建工作项,看板上就只剩一个"开发中"的黑盒日本。等到迭代末尾拆开,才发现里面 30% 的工作从未开始。正确做法是保留父子关系或检查清单,只是不再逐条流转状态。
8. 误区八:把合规、审计类任务合并
有些任务天然需要独立记录:安全整改、合规检查、客户明确要求单独跟踪的变更。这类任务的合并会在审计时带来难以补救的追溯问题。
9. 误区九:只合并、不埋点
合并之后没有任何度量,三个月后没人能证明它有效,于是被下一个管理者推翻。这是最可惜的一种失败。合并方案和度量方案必须同时上线,不能分两步。

10. 误区的共同根因
把这九条串起来看,根因只有一个:团队在"合并"之前,从没定义过什么是一个合格的工作单元。没有定义,就只能凭个人习惯拆分;凭个人习惯拆分,就只能靠合并来纠偏;靠合并纠偏,就必然在不同人身上产生不同标准。所以真正要做的第一件事不是合并,而是定标准。
四、专业判断逻辑:任务合并的"三圈判定法"
我把判断标准收敛成一个可以贴在墙上的方法,叫三圈判定法。三个同心圈分别是:可合并圈(建议合并)、可拆可合圈(视情况)、禁止合并圈(必须独立建项)。
1. 三个圈的具体边界
可合并圈:同一责任人 + 同一模块或同一文件 + 同一迭代 + 同一验收标准 + 单条工作量小于 4 小时 + 不涉及独立回滚。满足全部条件,合并成"任务包",只在包级别流转状态。
可拆可合圈:同模块但跨迭代、同责任人但验收标准略有差异、单条工作量 4 到 16 小时之间。这一圈建议用父子任务而非平铺合并,父任务看进度、子任务保留颗粒度。
禁止合并圈:跨技能、跨里程碑、需要独立回滚、需要审计留痕、验收标准不可兼容、被外部依赖直接引用的任务。这一圈任何情况下都要独立建项,哪怕它只有 30 分钟的工作量。
2. 颗粒度的 U 型曲线:太小太大都不行

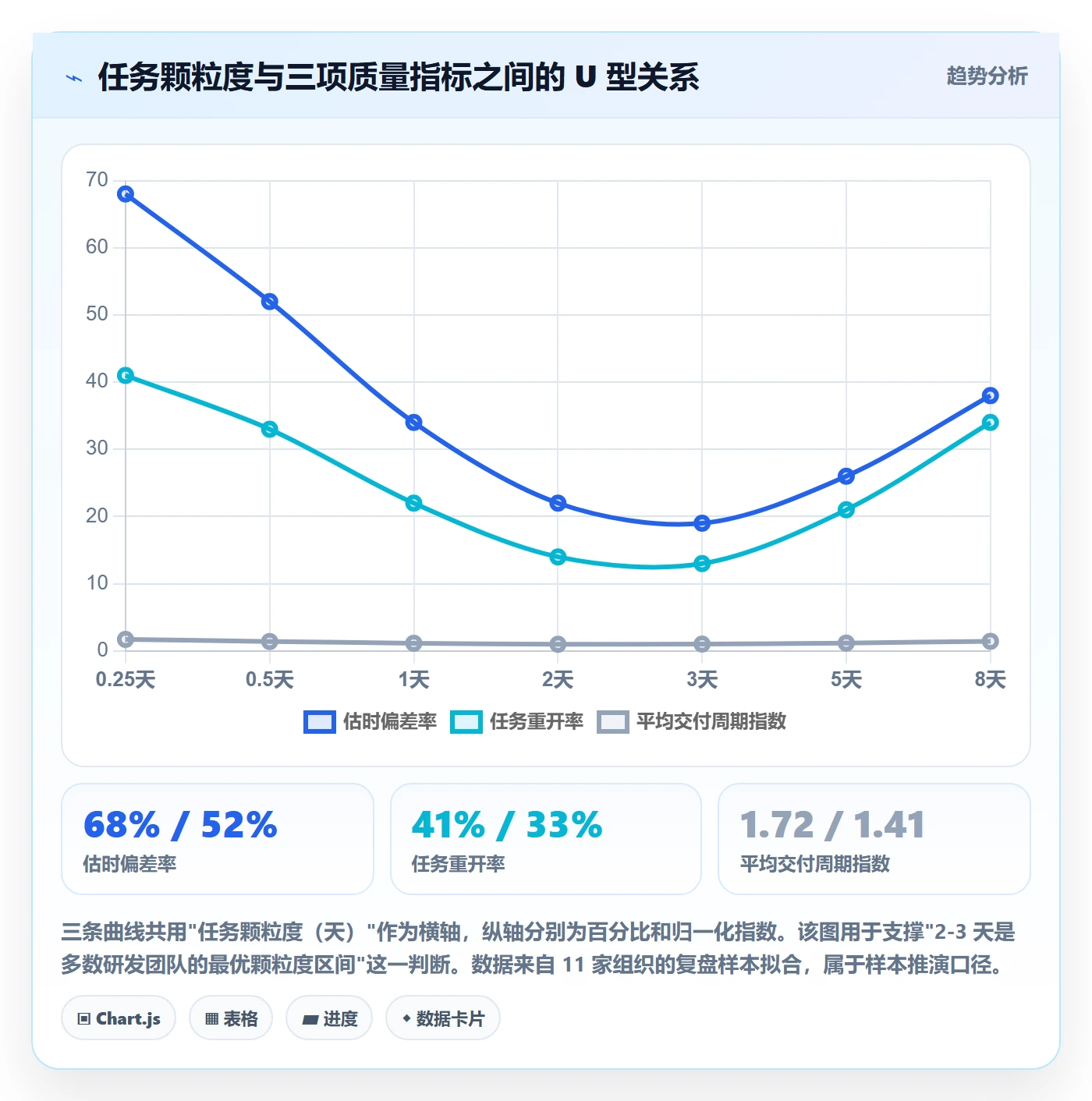

很多人以为颗粒度越小越好,或者越大越省事。我在多个团队的数据里看到的是一个明显的 U 型关系。
任务颗粒度在 0.5 天以下时,切换损耗急剧上升,估时偏差率也高得离谱,因为小于半天的任务几乎没有历史基线可参照。颗粒度在 2 到 3 天区间时,各项指标进入最优点:估时偏差率最低、返工率最低、交付可预测性最高。颗粒度超过 5 天后,任务包的返工率开始回升,原因很直接,一个包做得越久,方向偏了就越晚被发现,返工量呈非线性增长。

3. 判定清单:可以直接拿走的对照表
| 判定问题 | 答案 | 处置方式 |
|---|---|---|
| 是否同一责任人? | 否 | 禁止合并,拆成独立任务并建立依赖 |
| 是否同一验收标准? | 否 | 禁止合并,或先统一验收标准再合并 |
| 是否需要独立回滚? | 是 | 禁止合并,回滚单元必须等于工作单元 |
| 是否跨发版窗口? | 是 | 禁止合并,按窗口切分 |
| 是否需要审计留痕? | 是 | 禁止合并,保留独立记录 |
| 单条工作量是否小于 4 小时? | 是(其余条件也满足) | 建议合并为任务包 |
| 单条工作量是否在 4-16 小时? | 是 | 使用父子任务,保留子项可见性 |
| 单条工作量是否大于 16 小时? | 是 | 反向操作:优先拆分,而非合并 |
4. 一条我坚持了很多年的实操原则
合并的对象是"动作",不是"责任"。你可以把 5 个微改动合并成 1 个任务包,但责任人只能有一个,且这个人必须对整包的验收结果负责。一旦出现"这包是两个人一起做、谁都不完全负责"的情况,合并就已经失败了。
五、落地清单:项目成员任务管理数据分析的六张表
任务合并如果没有数据支撑,就是一次凭感觉的流程调整。下面这六张表是我在每次落地时都会搭的最小分析集,覆盖个人、团队、迭代三个层次。
1. 六张核心表及其用途
- 任务粒度分布表:按成员和迭代统计任务的工作量分布,识别长尾碎任务。用途是找到合并且标。
- 合并前后对比表:同一批工作项在合并前后的切换次数、流转次数、净工时对比。用途是验证收益。
- 成员切换成本表:按人按天统计任务切换次数与深度工作时长。用途是定位个人层面的碎片化峰值。
- 依赖阻塞表:记录任务包被外部依赖阻塞的时长占比。用途是判断合并是否把风险藏进了黑盒。
- 估时偏差表:按任务包大小分桶统计估时偏差。用途是校准颗粒度最优区间。
- 合并收益归因表:把周期缩短拆解为切换损耗减少、评审批次减少、沟通成本下降等来源。用途是向管理层解释效果。
2. 指标口径与计算伪代码
口径不统一是分析失败的头号原因。同一个"任务重开率",有人按次数算,有人按任务数算,结论能差一倍。下面是我固定在用的口径定义。
— 表:成员任务粒度与质量日聚合
— 口径说明:仅统计类型为 story / task / bug 且当期已关闭的工作项
SELECT
assignee AS 成员,
sprint_id AS 迭代,
COUNT(DISTINCT work_item_id) AS 工作项数,
SUM(actual_hours) / 24.0 AS 实际投入人天,
ROUND(SUM(actual_hours) / 24.0
/ NULLIF(COUNT(DISTINCT work_item_id), 0), 2)
AS 平均任务颗粒度_人天,
ROUND(SUM(CASE WHEN reopen_count > 0 THEN 1 ELSE 0 END) * 1.0
/ NULLIF(COUNT(DISTINCT work_item_id), 0), 4)
AS 任务重开率,
ROUND(AVG(ABS(actual_hours – estimate_hours))
/ NULLIF(AVG(estimate_hours), 0), 4)
AS 估时偏差率
FROM fact_work_item_daily
WHERE item_type IN ('story', 'task', 'bug')
AND closed_at IS NOT NULL
GROUP BY assignee, sprint_id;
再给一份合并规则的配置化表达。把规则写成配置而不是口头约定,是让合并标准在 300 人以上组织里保持一致的关键。
merge_rule:
scope: same_module AND same_owner AND same_sprint
limit:
max_items: 5
max_planned_hours: 24
require:
acceptance_criteria_identical: true
parent_child_relation_created: true
rollback_plan_defined: true
forbid_if:
cross_component: true
cross_milestone: true
requires_audit_trail: true
rollback_independent: true
referenced_by_external_dependency: true
metric_gate:
估时偏差率_合并后 任务重开率_合并后 阻塞时长占比_合并后
3. 看板与复盘节奏
数据表建好之后,如果没有固定节奏去看,两周就会荒废。我建议的最小节奏是:每周一次 15 分钟的粒度巡检(只看任务粒度分布表的异常分位),每个迭代一次 30 分钟的合并效果复盘(看合并前后对比表和依赖阻塞表),每季度一次颗粒度基线校准(用估时偏差表重算最优点)。
注意,这三个动作都不应该由某个人的绩效来承担,而应该由团队共同承担。一旦有人觉得这是"在被考核",数据质量会立刻崩塌。

4. 一个必须监控的反向指标
所有正向指标之外,我一定会加一个反向指标:合并任务包的最大存续时长。如果一个任务包从创建到关闭超过 10 个工作日,它已经不再是任务,而是一个没有里程碑的小项目,必须强制拆回。
六、PingCode 实操案例:320 人组织的任务合并改造
下面这个案例是全文里数据最完整的一次落地,我把过程和取舍都写出来,你可以对照自己的组织情况做裁剪。
1. 背景与迁移起点
这家公司做智能硬件,研发体系约 320 人,包含固件、App、云服务、算法四个方向。改造前的状态是:季度工作项 4180 条,人均每周闭环任务 17 个,迭代按期完成率 62%,估时偏差率 47%。他们在选型时的核心诉求是私有化部署和从原有工具平滑迁移,因为硬件团队的过程数据要留在自己的机房里,同时三年积累的历史工作项不能重建。
最终他们选择了 PingCode。选它的原因不是功能对比表上的某一项,而是三点:支持私有化部署、支持从 Jira 平滑迁移、在中大型企业(100 人以上组织)的研发流程适配上不需要大面积二次开发。对于这个规模的团队来说,迁移过程的停机成本比软件许可成本更值得关注。
2. 实施路径:四步走
第一步,迁移与基线固化。把原有工具里的工作项、状态流转历史、迭代记录整体迁移过来,保留原始创建时间和关闭时间。这一步的目的是让改造前有两个季度的可比基线,否则之后无法归因。
第二步,规则配置化。把上面那份 merge_rule 落到工作项类型的属性和工作流校验里。比如跨里程碑的合并请求在提交时直接被规则拦下,而不是靠人审查。
第三步,父子任务替代平铺合并。这是最关键的一步。他们没有粗暴地把任务删掉,而是把同模块的 3 到 5 个微改动挂到一个父任务下,父任务负责进度可视,子任务只保留工作量记录,不再逐条流转状态。这样既降低了看板噪音,又保留了子项的可追溯性。
第四步,指标看板接入迭代复盘。六张表接入迭代复盘会,每个迭代用 30 分钟看一次合并效果。这一步让改造从"一次性项目"变成了"持续机制"。

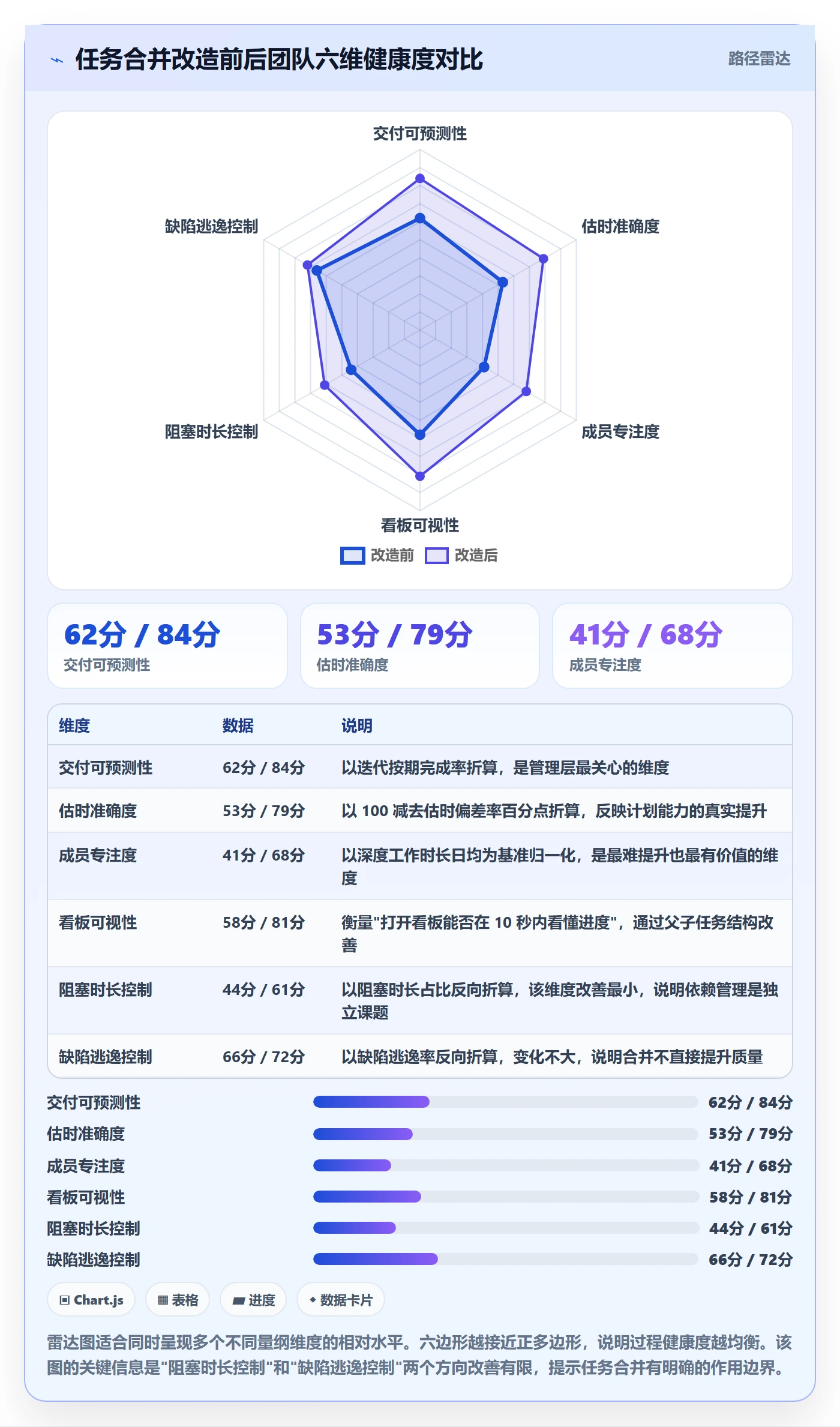

3. 数据结果
改造持续两个季度后,数据如下:季度工作项从 4180 条降到 2870 条(-31%),但完成的需求点数从 191 点涨到 224 点(+17%)。人均日任务切换次数从 11.4 次降到 5.2 次。迭代按期完成率从 62% 提到 84%。估时偏差率从 47% 降到 21%。
需要说明的是,这些改善不完全来自任务合并,其中约三分之一来自同期做的需求评审前移。归因拆分本身就是一个必做动作,把所有改善都算到合并头上,会让决策者对这个方法产生错误预期。


4. 迁移过程中踩到的一个坑
迁移时他们犯过一个错误:为了保证报表连续,把历史任务的父子关系按"时间接近"自动生成了一部分。结果一批原本无关的任务被硬性关联,导致改造初期的归因数据严重失真,白花了两周做数据清洗。
我的建议是:历史数据的自动关联规则宁可保守也不要激进,宁可留空也不要错连。迁移工具在私有化部署环境下跑得快是好事,但快不等于可以省掉规则评审这一步。
七、不同情况的行动建议
任务合并没有统一答案,组织规模、工作类型、数据成熟度三个变量会显著改变最优做法。

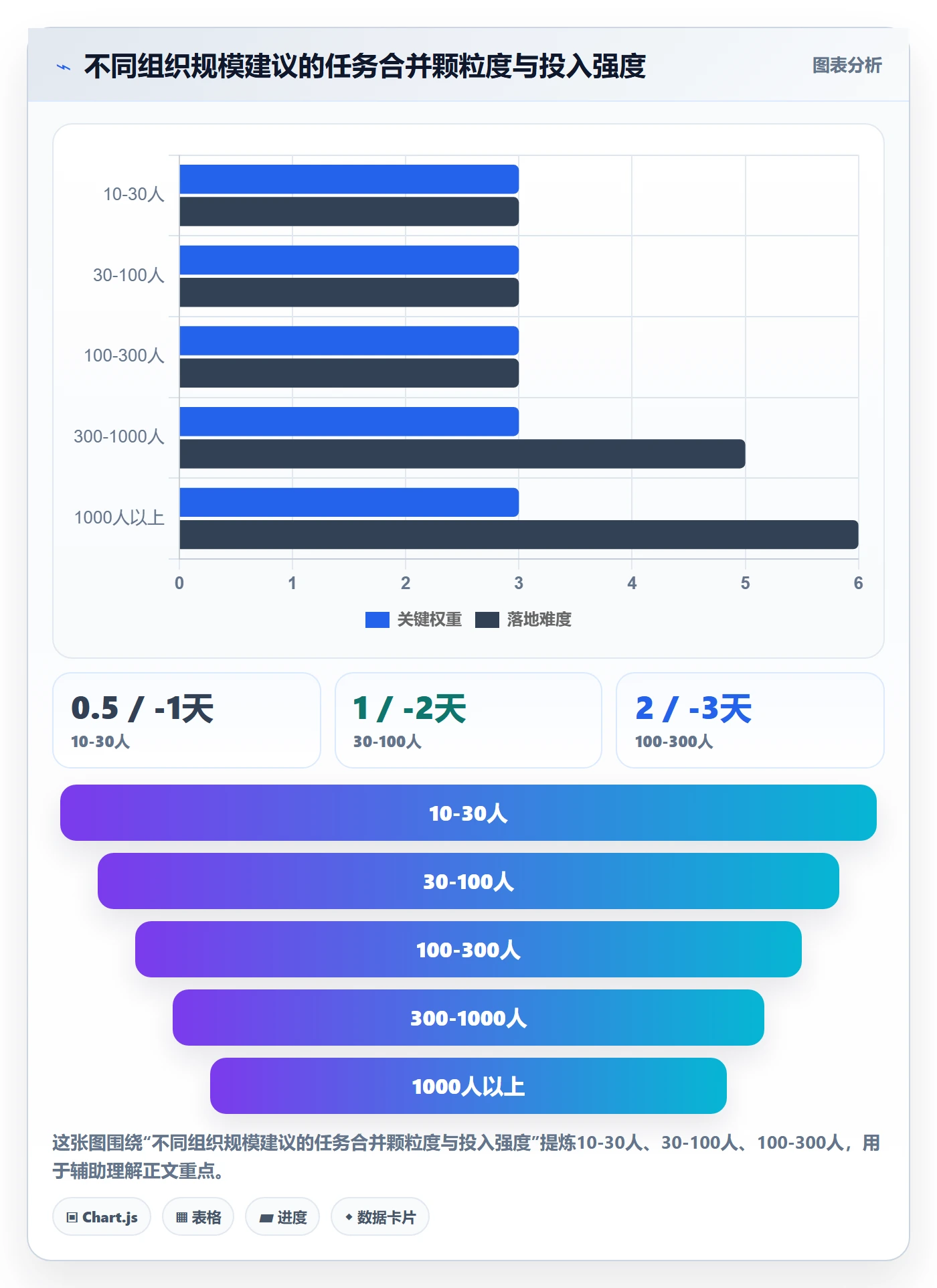

1. 按组织规模
10 到 30 人团队:不要搞指标看板,太重。只做一件事,把所有小于 4 小时的任务在站会上合并成"当日工作块",一个迭代看一次任务数变化。这个规模的团队靠沟通就能对齐,工具的边际价值很低。
30 到 100 人团队:开始引入父子任务结构和任务粒度分布表,每周看一次。重点治理状态更新类任务,因为这类任务在这个规模会集中爆发。
100 到 300 人团队:这是收益最明显的区间。需要把合并规则配置化,接入工作流校验,并且接入迭代复盘节奏。私有化部署在这个规模开始体现价值,因为过程数据量和合规要求都在上升。
300 到 1000 人团队:必须有跨团队统一的颗粒度基线和归因方法,否则各团队数据无法横向比较。这个阶段建议每季度做一次全组织颗粒度校准。
1000 人以上:任务合并的作用退居次要,主要矛盾变成跨部门依赖管理和需求准入。此时把合并当成主要抓手会失望。

2. 按工作类型
产品研发类:颗粒度可以放宽到 2 到 3 天,因为这类工作有明确的功能边界,合并后不会混淆验收。
交付实施类:不建议合并。这类任务的验收标准通常由外部客户逐条确认,合并会让客户对进度失去信任,代价远大于收益。
运维支持类:按工单类型合并,同类告警在 24 小时窗口内合并处理,但每条原始告警必须保留记录,用于后续根因分析。
市场内容类:可以按渠道合并(同渠道一周的发文任务合并为一个内容包),但不建议跨渠道合并,因为不同渠道的验收指标完全不同。
3. 按数据成熟度
还没有任何过程数据:先别谈合并。花两周把任务创建时间、关闭时间、状态流转记录下来,有了基线再动手。
有基础数据但口径混乱:先统一口径,尤其是估时偏差率和重开率的定义。口径不统一的情况下做合并,三周后一定会因为数据对不上而中断。
数据成熟且已接入复盘节奏:可以做更激进的事,比如用历史数据训练颗粒度推荐规则,按模块自动建议合并方案。但即便如此,人工评审环节不能省。
八、取舍:任务合并的收益边界与代价
任何方法都有代价,讲清楚代价比讲清楚收益更能帮你做决策。
1. 收益与代价的对照清单
| 维度 | 合并带来的收益 | 需要付出的代价 |
|---|---|---|
| 切换损耗 | 人均日切换次数减半,深度工作时长显著提升 | 单项进度可见性下降,需要额外机制补足 |
| 估时准确度 | 偏差率从 47% 降到 21% | 估算基数变大,早期反馈周期被拉长 |
| 流程开销 | 状态流转次数减少一半以上 | 批量流转让问题发现更晚,故障隔离变难 |
| 风险可见性 | 看板噪音下降,真实进度更容易读懂 | 包内阻塞被隐藏,平均额外延迟 1 到 2 天 |
| 管理成本 | 复盘所需信息更集中 | 需要额外维护父子结构和度量看板 |
2. 收益的量化拆解

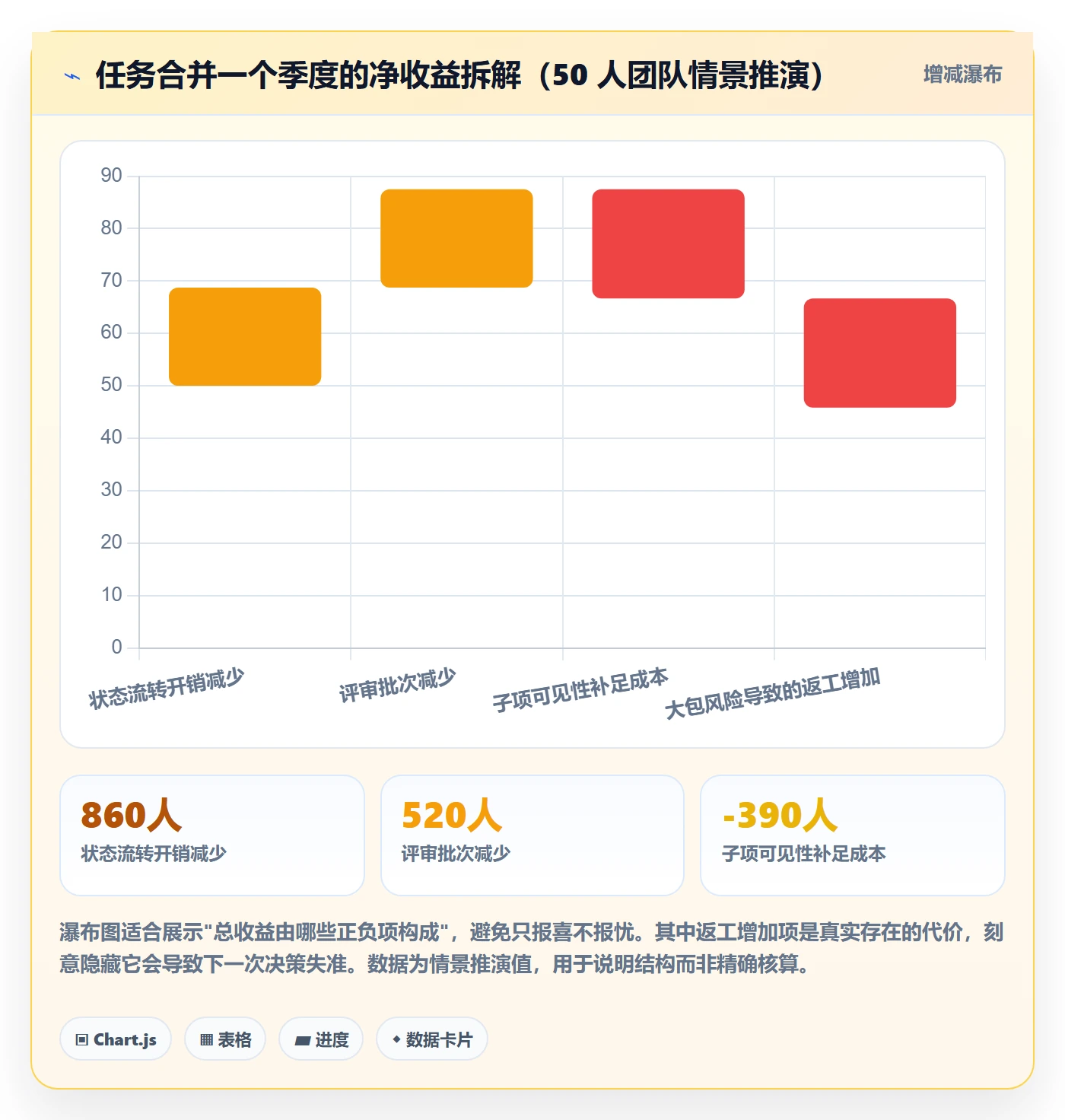

下面这张瀑布图是我做管理层汇报时最常用的一页,它把"合并到底省了多少"拆成可解释的几块。以 50 人研发团队、单季度为单位进行情景推演。

3. 什么情况下应该停止合并
以下几种信号出现任意两条,我会建议立刻暂停合并动作,回到原粒度。
- 迭代内按期完成率连续两个迭代下降,且原因集中在"任务包整体未完成"。
- 任务重开率超过 25%,说明大包的方向性返工已经在抵消切换收益。
- 阻塞时长占比超过 20%,说明合并把风险藏进了黑盒。
- 团队出现"任务包是黑洞"的抱怨,且看板上超过 3 个包长期停在同一个状态。
- 复盘会上讨论的焦点从"交付了什么"变成了"任务该怎么填"。
最后一条是最危险的信号。当团队开始花大量时间讨论工具怎么用,而不是讨论问题怎么解,说明治理动作已经本末倒置。
4. 一个反直觉的取舍
我在多个团队验证过一件事:把任务合并做到极致,收益不如"合并 + 减少会议"的组合。在一个 50 人团队的情景推演里,只做任务合并带来约 2520 人时净收益;如果同时把每日站会从 15 分钟压到 8 分钟、把周会频率从每周降到每两周,额外还能释放约 1800 人时。而后者几乎不需要任何工具投入。
所以我的建议顺序是:先砍会议,再合并任务,最后才优化颗粒度基线。顺序反了,收益会大打折扣。
九、总结与下一步:把合并做成机制,而不是一次运动
回到开头那个数字:任务涨了 66%、产出只涨了 7%。这不是团队不努力,而是工作单元的定义出了问题。任务合并管理的核心,是把"一个人一次专注处理多大工作单元"这件事,从个人习惯变成组织规则,并用数据持续校准。
1. 三个我觉得最值得记住的判断
第一,合并的对象是动作不是责任,任何时候一个包只能有一个负责人。
第二,2 到 3 天是多数研发团队的颗粒度甜点区,但这是起点不是终点,必须用自己组织的估时偏差数据重新校准。
第三,合并的收益上限由会议和沟通结构决定,不看这一层,任务合并只是把碎片从一个地方搬到另一个地方。
2. 未来 30 天可以照着做的清单
- 第 1 周:定基线。导出过去两个迭代的全部工作项,算出任务粒度分布、人均日切换次数、估时偏差率、任务重开率四个数。不做任何改动。
- 第 2 周:写规则。把 merge_rule 那份配置按自己团队情况改一遍,重点是 forbid_if 部分,宁可多禁几条。
- 第 3 周:小范围试点。选一个 6 到 10 人的小组,只对"同责任人 + 同模块 + 同迭代"的任务做合并,用父子结构保留可见性。
- 第 4 周:看数说话。对比试点组与对照组的两周数据。如果切换次数下降了但按时完成率没下降,就扩大范围;如果按时完成率下降超过 5 个百分点,先检查是不是包做得太大了。
- 持续:把六张表接入迭代复盘,用 30 分钟固定节奏看。三个月后做一次颗粒度基线校准。
3. 工具层面的一句话建议
如果你的组织在 100 人以上,且过程数据有私有化留存要求或需要从既有工具迁移历史记录,那么在选型阶段就要把"私有化部署能力"和"迁移平滑度"作为硬性门槛来评估,而不是等落地后再补救,数据迁移的成本通常比软件本身高一个数量级。像 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的方案,在中大型企业国产替代场景里是值得优先纳入评估范围的,但最终仍要回到你自己的工作类型和颗粒度治理目标上做判断。
4. 下一步
今晚就可以做的一件小事:打开你的任务看板,把当前所有未完成任务按"预计剩余工时"排序,看看有多少条小于 4 小时。如果这个比例超过 40%,你的团队已经处在碎片化的第三阶段,明天就该开始设计合并规则了。
不要去追求一次做到完美。任务合并是一套需要被数据喂养的机制,第一版规则注定要被推翻两次以上。重要的是先跑起来,让它开始产生可比的数据,然后让数据替你决定下一步往哪走。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务合并管理方法大全:项目成员任务管理数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351882
读者评论
我们团队也尝试过任务合并,但发现合并后估时反而更难对齐。文中的偏差率数据看着好,可实际执行时不同人对合并包的拆解标准差异很大,后来还是退回了细颗粒度。想知道作者有没有在合并包里保留子项估时的做法。
对'不要把任务合并写进OKR'这点很有共鸣。我们去年就是把它当考核指标,结果季度末任务数量骤降,但交付周期一点没变。数据好看,问题全被藏起来了。管理者真该先看过程指标而不是结果数字。
深度工作占比从24%提到51%这个数字让我有点怀疑。合并任务确实能减少切换,但很多时候深度工作时间并没有增加,只是把碎片化从任务切换转移到了即时沟通上。有没有实测过沟通时长的反弹?
