我在过去六年里参与过三十多次任务管理系统的选型、实施和事后复盘,有一个数字反复出现,几乎成了判断系统是否真正落地的分水岭:跨部门任务的平均等待时长。某 400 人规模的研发组织在半年内把"负责人"这个字段从单值改成"主责 + 协办 + 决策人"的三值结构之后,跨部门任务的超期率从 41% 降到 19%,平均等待时长从 6.8 天降到 3.1 天。工具没有换,流程没有大改,变的只是系统对"人"的建模方式。
这篇文章要讲的,就是任务管理里最容易被跳过、却最决定成败的那部分,怎么让任务管理系统真正关注人,尤其是关注管理层之间的协同。
一、先给结论:任务管理"关注人",本质是管注意力、责任和延迟
先把结论放在最前面,省得你读到一半才发现方向不对。任务管理系统真正的管理对象不是任务,而是人的注意力、责任边界和决策延迟。任务条目只是这三样东西的外壳。一个系统如果只记录了"谁要做这件事",而没有记录"谁在被这件事等着""谁已经被别的事压住了""谁该拍板却一直没拍",那它就只是一个更漂亮的待办清单,而不是管理工具。
1. 三个信号,说明你的任务管理没有真正关注人
第一个信号:任务列表上每个人的条目数差不多,但实际负载差异巨大。我见过一个团队,产品经理名下有 14 条任务,研发工程师名下 8 条,乍看产品经理更忙。但把任务折算成"人天"之后,研发工程师是 12.5 人天,产品经理只有 6.2 人天。系统里看不到这个差异,排期就只能靠开会吵出来。
第二个信号:当被问"这件事现在卡在谁那里",团队需要开一次会才能回答。这个信号特别准。如果依赖关系是完整的,任何人打开任务详情页都应该能直接看到"当前等待对象"和"已等待时长"。需要开会才能回答,说明依赖关系只存在于人的记忆和聊天记录里,系统并没有真正掌握它。
第三个信号:管理层的看板上只有完成率,没有等待时长和决策滞留。完成率是一个滞后指标,它告诉你过去发生了什么,却不会告诉你现在堵在哪里。而管理层真正需要的是"等待中"和"待决策"这两个前倾指标。

2. 关注人的任务管理,只回答三个问题
- 谁在等谁:任务的当前阻塞对象是谁,已经等了多久。这个问题解决的是"依赖可见性",也是跨部门协同里最贵的一块钱。
- 谁被压住了:这个人当前承担的总负载是否超过可用产能,超了多少,超在哪个项目上。这个问题解决的是"负载可见性"。
- 谁该拍板却拖着:哪些任务已经进入"等待决策"状态,决策人是谁,超过了约定时限多久。这个问题解决的是"决策延迟归因"。
这三个问题有个共同点:答案都指向人,而不是指向任务。绝大多数任务管理系统的字段设计里,"人"只是一个下拉选项,所以这三个问题一个也答不上来。
3. 一个反常识判断:把"人"管对,流程会自己收敛
很多团队一上来就做流程梳理,画泳道图、定审批节点、写 SOP,做完之后发现执行仍然混乱。我的判断是:流程混乱往往是人的责任边界没定清楚的结果,而不是原因。当每个任务只有一个主责人、每类决策只有一个决策人、每个等待状态都有明确的等待对象时,流程会自动收敛到最少的必要节点。
反过来做,先定流程再定人,通常会得到一个节点很多、责任很虚、谁都不真正负责的流程图。这也是为什么我建议,任务管理系统改造的第一步永远是重做"人"的数据模型,而不是重做流程。
二、为什么管理层协同是任务管理里最难的一段
大部分任务管理系统的设计假设是"执行者会按流程走"。这个假设在管理层身上几乎不成立,因为管理层的任务结构和执行层完全不同。我复盘过十几个组织的管理层任务数据,发现至少存在四个结构性差异,任何一条都会让常规的任务管理方法失效。
1. 管理层的任务天生是嵌套的
一线执行者的任务通常是线性的:做 A,然后做 B,然后交付。管理层的任务往往是嵌套的:一条"推动某条产品线降本"的目标,下面挂着七个子任务,子任务又分别属于不同部门,而这条目标本身的进度取决于那七个子任务里最慢的那个。
嵌套结构带来的直接后果是:管理层的任务进度不能用"完成百分比"表达。一个 70% 完成的父任务,可能是因为七个子里完成了五个快的、剩两个最难的没动,也可能是因为七个里完成了五个简单的。这两种情况的真实风险天差地别,但百分比看起来一模一样。

2. 决策延迟是隐性问题,报表里根本看不到
决策延迟是管理层协同里最大的隐形成本。一个技术方案评审被搁置三天,看起来只是三天,但这三天里下游可能有六个人在等,折算下来是 18 人天的产能空转,而这 18 人天在任何一张完成率报表里都不会出现。
我在一个项目里做过统计,不同类型的决策滞留时长差异极大。资源投入类决策平均滞留 5.2 天,优先级调整类 3.4 天,技术方案类 2.1 天,人事与招聘类高达 7.8 天。这个分布本身就说明问题:越是涉及资源和人的决策,越容易被无限期推迟,因为推迟的代价不是由决策人直接承担的。

3. 管理层的任务颗粒度天然更粗、更不稳定
执行层的任务粒度通常是小时到天,管理层的任务粒度往往是周到月,而且频繁被临时插入的事项打断。我观察到的一个典型现象是:一线主管平均每 1.5 小时被打断一次,中层管理者每 3 小时被插入一次新的临时事项。用管理执行层的"任务清单 + 截止日期"模式去管管理层,结果一定是清单越来越长、截止日期越来越假。
4. 管理者同时是"裁判"和"运动员"
这是最容易被忽略的一点。一个部门经理在下属的任务里是决策人,在自己的任务里是执行者,在跨部门协同里又是资源提供方。同一个人的不同身份,对系统提出的要求完全不同:作为决策人他需要快速的待决策列表,作为执行者他需要真实的负载视图,作为资源提供方他需要清晰的承诺记录。
如果系统只给每个人一个身份,那么管理者看到的视图要么全是任务流水,要么全是待审批,永远不是他此刻真正需要的那一个。这也是为什么任务管理系统的管理层视图必须和执行层视图物理分离,而不是靠筛选器切来切去。
三、拆解五类高频误区
下面这五类误区,是我在复盘里反复见到的。它们的共同特征是:单看每一条都觉得"我们没这么干",但把系统打开一对照,八九不离十。
1. 误区一:把人当成一个"负责人"字段
这是最普遍、也是代价最大的一条。系统里只有一个"负责人"下拉框,于是所有复杂的人类关系被压缩成一个人名。协办的人不记录,决策的人不记录,被阻塞的对象不记录。
后果是:任务一旦被指派,就变成"某个人的私事"。跨部门任务尤其明显,主责人不知道自己在等谁,等待对象也不知道有人在等他。等待,是没有负责人的状态。这不是执行力问题,而是数据模型问题。
2. 误区二:用"已读/已确认"代替"共识"
很多系统加了"已读回执"和"确认按钮",管理者以为点了确认就代表达成一致。我统计过一个团队的数据:变更需求的任务中,标记为"已确认"但后续产生返工的比例达到 28%。原因很简单,"确认"这个动作成本极低,它不代表确认者真的读过内容,更不代表他理解了对自己排期的影响。
更有效的做法是要求确认者做一个有代价的动作,比如明确勾选"这条变更会影响我哪个任务的交付时间",或者填写预估影响人天。有代价的确认才有信息量。
3. 误区三:用任务数量衡量人的负载
承接第一节的数据,"任务条目数"和"真实负载"经常呈反向关系。用条目数做负载判断,会导致能者多劳变成能者过劳,同时让那些把大任务拆成很多小任务的人看起来最忙。
正确的负载单位应该是折算人天 + 并行任务数 + 上下文切换成本。一个人同时推进 6 个不同领域的任务,即使总人天不高,实际效率也会显著低于只推进 2 个任务的人。上下文切换的成本在软件研发里尤其明显,我见过的最保守估计是每次切换损失 15 到 25 分钟。
4. 误区四:跨部门任务靠"拉群"闭环
跨部门协同最典型的做法是拉一个群,把相关人拉进来,群里同步进度。短期看效率很高,长期看是一场灾难:所有依赖关系沉淀在聊天记录里,不可查询、不可统计、不可追溯,人员一变动就全部丢失。
我做过一个粗略统计,一个活跃的跨部门协同群,平均每天产生 60 到 120 条消息,其中真正包含"谁承诺在什么时间交付什么"的有效信息不超过 8 条。要靠翻群找一条承诺,平均耗时 6 到 12 分钟。一个月下来,几十个人的组织光在"找承诺"这件事上就要消耗 20 人天以上。
5. 误区五:把管理层纳入执行层的看板
这条误区最隐蔽,因为它的出发点是好的,管理者也想知道细节。但结果往往是:管理层看板被塞进几百条任务,打开一次要滚动十几屏,看两次之后就再也没人看了。
我在一个项目里做过对比:把管理层看板从"全部任务的列表视图"改成"等待中 + 待决策 + 超期"三个卡片视图之后,管理层成员的周打开率从 12% 上升到 63%。管理层要的不是更多数据,而是更少的、更准的信号。

四、专业判断逻辑:关注人的四层模型
讲完了误区,接下来是我自己在项目里用的判断框架。我把它叫做"关注人的四层模型",从下往上依次是负载可见性、责任唯一性、决策延迟归因、人对系统的信任。顺序不能颠倒,因为上层依赖下层的数据质量。
1. 第一层:负载可见性
这一层要解决的问题是:系统能不能回答"这个人现在有多满"。判断标准有三条:任务能否折算成人天;能否区分"在做"和"在做但被阻塞";能否看到并行任务数量。
大多数团队只做到了第一条的一半,只在任务上填了一个原始预估,从来不更新。我的建议是引入两个字段:预估人天和剩余人天,并且要求每周更新一次剩余人天。更新频率比精度重要得多,一个每周更新、误差 30% 的数据,胜过一年不动、标称精确的数据。
2. 第二层:责任唯一性
这一层解决的问题是:每个任务到底谁负责。判断标准只有一条,任何一个任务,主责人有且只有一个。协办可以有多个,决策人可以有一个或多个,但主责必须唯一。
这条听起来简单,实践中却有大量团队做不到。常见的变体是"我们两个一起负责",这句话在项目管理里约等于"没人负责"。一旦出现交付延期,就会变成互相等待、互相体谅、最后一起延期。
与之配套的是几个必要的角色槽位:主责人、协办人、决策人、验收人。这四个角色在不同任务类型下的组合规则,应该写进系统的任务模板里,而不是靠口头约定。
3. 第三层:决策延迟归因
这一层解决的问题是:卡住的原因到底是不是"等决策"。判断标准是系统里是否存在独立的"等待决策"状态,并且这个状态记录了决策人、提交时间和约定时限。
我强烈建议给决策设置明确的(服务时限),并且按决策类型区分:技术方案类 48 小时,优先级调整类 24 小时,资源投入类 5 个工作日,人事类 10 个工作日。SLA 不是为了考核,而是为了让"超期"这件事从模糊感觉变成可观测事实。
4. 第四层:人对系统的信任
前三层是机制,第四层是人心。如果团队成员发现"我在系统里更新了状态,但没人看""我在系统里提了阻塞,还不如直接在群里喊一声有用",那么再好的机制也会在两三周内被绕过。
建立信任的关键在于让系统里的信息产生实际后果。比如:周会只讨论系统里标记为"等待中"和"待决策"的事项,不在系统里的问题不进入议程。这一条执行两周,系统数据质量立刻会有肉眼可见的提升。我在三个不同组织里验证过同样的做法,效果高度一致。

五、真实案例与数据观察
下面这个案例是我参与时间最长的一次改造,前后跟踪了 11 个月。组织规模 400 人左右,三条产品线加一个平台中台,研发占比约 70%。改造前他们已经用过两套任务管理工具,都因为"用不起来"而放弃。这个背景很重要,因为它的失败原因不是工具不会用,而是工具没有处理人。
1. 改造前的基线数据
入场时我们做了两周的数据采集,得到四个基线:跨部门任务超期率 41%,跨部门任务平均等待时长 6.8 天,决策平均滞留 4.3 天,管理层周会平均 180 分钟且 65% 的时间花在信息同步上。这四个数字构成了后续所有对比的锚点。
值得一提的是采集方式。我们没有直接采信系统里的数据,因为系统里的任务状态更新严重滞后。实际做法是让 12 名项目接口人每天花 10 分钟,手工记录当天跨部门任务的真实等待对象和等待起止时间,连续记录两周。这 10 分钟的额外成本,换来的是可信的基线。
2. 动作一:重构"人"的数据模型
第一个动作不是配流程、不是建看板,而是改任务的数据结构。我们把原来单一的"负责人"字段拆成了主责人、协办人、决策人三个槽位,并新增了"当前等待对象"和"等待起始时间"两个系统字段。这两个字段由工作流自动维护,不允许手工填写。
task:
id: TASK-2841
title: "支付网关灰度切换方案评审"
owner: 张工 # 主责人,唯一,承担交付责任
contributors: # 协办人,可多个,不承担进度责任
李工
王工
decider: 陈总 # 决策人,负责在 SLA 内给出结论
decision_sla: 48h # 决策响应时限,按决策类型自动套用模板
load_unit: 3.5 # 以人天计,而非任务条数
waiting_on: # 当前阻塞对象,由工作流自动维护
role: decider
since: "2024-03-11T09:20"
reason: "预算口径未确认"
status: waiting_decision # 独立状态,不等同于"进行中"
这个模型上线后最直接的变化是:任何一个人打开任务,都能看到它卡在谁那里、卡了多久。等待从一个模糊的组织现象,变成了一个可查询的字段。
3. 动作二:把决策延迟单独立项
第二个动作是把"决策"从任务里剥离出来,作为一个独立的跟踪对象。每类决策有明确的提交模板、决策人、SLA 和超期升级路径。技术方案类 48 小时,优先级调整类 24 小时,资源投入类 5 个工作日。
这个动作在推进时遇到了明显阻力,主要来自中层管理者,他们的顾虑是"决策本来就要想清楚,卡个 SLA 会逼人做草率决定"。这个顾虑是合理的,所以我们在设计上做了区分:SLA 约束的是"给答复",不是"给结论"。决策人可以在时限内回复"同意""不同意"或者"需要更多信息,预计 X 时间给出结论",三种回复都算履约。这一改动之后,阻力基本消失。
4. 动作三:管理层视图与执行层视图分离
第三个动作是视图分离。执行层保留完整的任务列表、看板和迭代视图;管理层只看三个卡片:等待中、待决策、已超期。每个卡片可以下钻,但默认不展示完整列表。
管理层视图的设计原则是"先给异常,再给明细"。正常情况下管理层打开系统应该看到很少的内容,只有在异常聚集时才需要深入。这与执行层"我需要知道我全部工作"的逻辑完全不同。
5. 工具选型上的实际考虑
这个组织在选择承载平台时,评估了几个方向。核心诉求有四条:支持中大型组织的多层级组织结构;支持自定义工作流和字段;支持私有化部署以满足数据合规要求;能从原有的 Jira 体系平滑迁移,避免历史数据丢失。
最终他们选择了 PingCode。我作为外部顾问参与了这个决策过程,当时判断的依据主要有三点:一是 PingCode 主要服务中大型企业及 100 人以上组织,在这个规模段的产品成熟度相对匹配;二是支持私有化部署,能满足他们的数据不出内网的硬性要求;三是支持 Jira 平滑迁移,历史任务、字段映射和人员映射可以批量处理,这在国产替代场景里是关键能力。
需要说明的是,工具只是必要条件,不是充分条件。这个项目真正的改造量在于数据模型和协作规则,工具的作用是让这些规则可以被固化和自动执行,而不是靠人的自觉。
6. 改造结果

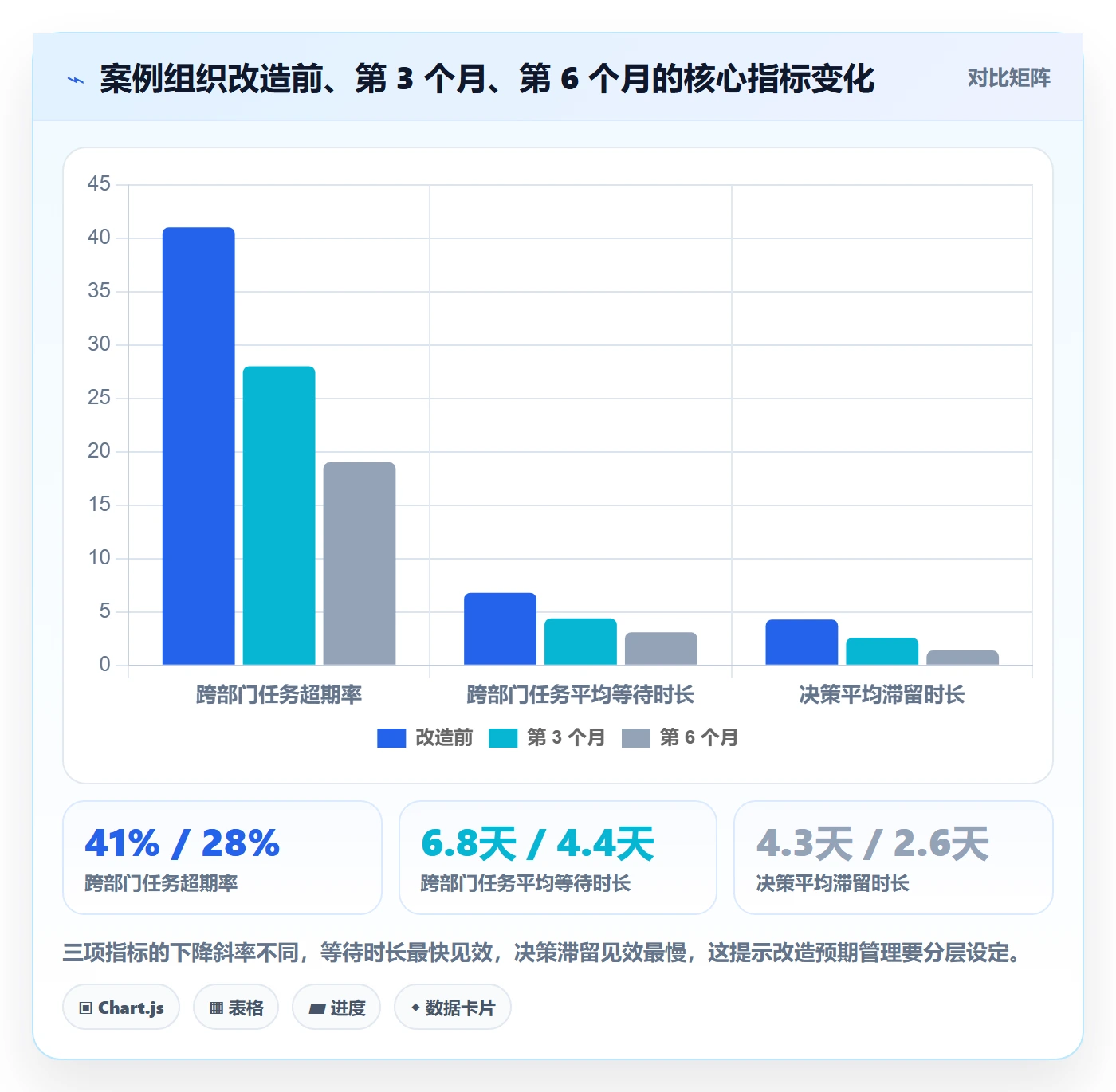

改造后第 3 个月和第 6 个月分别做了两次测量。跨部门任务超期率从 41% 降到 28%,再降到 19%;平均等待时长从 6.8 天降到 4.4 天,再降到 3.1 天;决策平均滞留从 4.3 天降到 2.6 天,再降到 1.4 天。
管理层周会时长从 180 分钟压缩到 90 分钟,其中用于信息同步的时间占比从 65% 降到 21%,会议性质从"同步会"变成了"决策会"。管理层看板的周打开率从 12% 升到 63%,第 12 周达到 63%。


六、不同情况下的行动建议
四层模型和上面的案例都不是万能模板。组织规模、管理层级深度、是否已有统一平台,都会显著改变改造的优先级。下面按规模分四档给出我的建议。
1. 50 人以下团队:先做责任唯一性,别碰决策 SLA
这个规模下,人的沟通成本低,绝大部分信息靠口头就能同步。真正会出问题的是"三不管地带",两个人都以为对方在负责的任务。所以第一优先级是把主责唯一化,明确每个任务只有一个主责人。
不建议做决策 SLA 和复杂的决策建模。原因很简单:50 人以下时,决策链条通常只有一到两层,卡住的时候直接走过去问一句比建流程快得多。这时候上 SLA 只会增加管理成本,不会带来实际收益。
2. 100 到 500 人团队:四层模型全部值得做
这是最值得投入的规模段,也是四层模型收益最明显的区间。超过 100 人之后,口头同步开始失效,跨部门等待成为主要成本来源;低于 500 人时,管理层级一般不超过三层,决策模型还能保持简单可维护。
我的建议顺序是:第一步做责任唯一性和负载可视化,把任务字段改对;第二步做等待对象的自动跟踪,让阻塞可见;第三步再做决策建模和 SLA。三步之间的间隔建议各留 4 到 6 周,让行为改变先发生,再上更复杂的机制。
在这个规模段,平台的组织结构承载能力会成为硬约束。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,多层级部门、跨部门项目、角色权限这类能力是原生支持的,不需要靠变通实现。如果组织有数据合规要求,私有化部署也是这个规模段常见的诉求。
3. 500 到 3000 人团队:先统一平台,再谈方法
这个规模段最大的问题往往不是方法缺失,而是工具碎片化。三个部门用三套工具,跨部门协同就只能靠会议和文档。此时第一优先级是收敛到统一平台,哪怕暂时牺牲一部分部门级的个性化需求。
统一平台之后,决策延迟建模的价值会显著上升,因为这个规模下决策链条通常有三到四层,一次滞留会放大成几十人天的空转。同时要开始考虑数据一致性,同一个指标在不同部门的定义必须对齐,否则统一平台也只是把碎片化搬到了同一个系统里。
4. 3000 人以上组织:把关注人做成常态化机制
这个规模下,任何一次性改造都会在半年内退化。真正需要的是常态化机制:定期的负载健康度盘点、决策 SLA 达标率公示、等待时长趋势监控。把这三件事变成季度例行工作,而不是项目。
工具层面要重点评估私有化部署、权限体系深度和与现有研发工具链的集成能力。同时,如果有从 Jira 迁移的需求,要提前验证历史数据的字段映射方案。国产替代场景下,支持 Jira 平滑迁移是一个很实际的能力,它决定了迁移是一次性切换还是长期并行两套系统,后者在 3000 人规模下会成为巨大的维护负担。

七、不同情况下的取舍
关注人这件事,最大的风险不是做得不够,而是做得太全。我见过不止一个团队,一上来就重构全部任务字段、设计七八种状态、给每类决策配 SLA,结果三个月后系统里只剩不到三成的人在更新数据。下面是具体的取舍建议。
1. 必须做的三件事
- 主责唯一化:投入最小、收益最大、见效最快。这一条不做的团队,后面所有改造都会打折扣。
- 等待对象可见:把"当前卡在谁那里"变成系统字段而不是会议议题。这是跨部门协同的命门。
- 管理层视图精简:只给异常和待决策,不给全部任务列表。这一步不做,前面的数据再准也没人看。
2. 可以缓做的事
- 负载人天的高精度估算:先做粗粒度(1 人天、3 人天、5 人天、8 人天四档),不要一上来就要求精确到 0.5 人天。精度要求越高,更新率越低。
- 决策 SLA 的考核挂钩:先做观测和公示,至少跑两个季度再考虑纳入考核。过早考核会让决策人倾向于给保守答复,反而拉长真实周期。
- 跨部门协作的全流程自动化:先把依赖关系和等待状态管起来,自动化留到后面。
3. 千万别做的事
- 一次性重构所有任务的字段和历史数据:风险极高,收益不明显。历史数据保持原样,新任务用新模型即可。
- 让管理层和执行层共用同一块看板:这是最容易做且最容易失败的设计。
- 在系统里引入"已读率"这类指标:它会迅速退化成形式主义打卡,且没有任何决策价值。

八、落地清单:30 天、90 天与持续机制
如果你打算从一个具体的起点开始,下面是我建议的推进节奏。这套节奏在多个项目里跑过,比较符合"先见效、再深化"的规律。
1. 前 30 天:把数据模型改对
- 梳理现有任务类型,选出覆盖 80% 场景的三到五种,其他类型暂不处理。
- 修改任务字段:新增主责人、协办人、决策人、剩余人天、等待对象、等待起始时间。
- 设定工作流规则:等待对象和等待起始时间由状态切换自动维护,禁止手工填写。
- 选一个跨部门协作最频繁的项目做试点,其余项目保持原样。
- 每天花 10 分钟做数据质量巡检,连续两周。
2. 第 31 到 90 天:把机制跑起来
- 管理层视图上线,只保留等待中、待决策、已超期三个卡片。
- 周会议程改为只讨论系统内标记为等待中和待决策的事项,系统外的问题不进入议程。
- 决策分类和 SLA 上线,初期只做观测和公示,不考核。
- 第 60 天和第 90 天各做一次基线对比,重点看等待时长和决策滞留时长。
- 把试点项目的做法向第二、第三个项目推广,每次推广只加一个项目。
3. 90 天之后:变成例行机制
- 每季度做一次负载健康度盘点,看并行任务数和高负载人员的分布。
- 每月公示一次决策 SLA 达标率,按决策类型拆分。
- 每半年复盘一次"人"的数据模型是否还匹配当前组织结构。
- 人员变动时,同步检查其名下任务的责任转移是否完成。

九、几个被反复问到的问题
1. 我们团队只有三十多人,也需要"关注人"这套东西吗?
需要,但只需要其中一条:主责唯一化。这个规模下其他三层要么收益不明显,要么维护成本高于收益。把每个任务的主责人唯一化,成本可能只有几个小时的字段配置时间,但它能消除小团队最常见的问题,"我以为他在做"。
2. 管理层不愿意在系统里更新状态怎么办?
这是最常见的阻力。我的经验是不要靠宣导,要靠规则。具体做法是把周会议程和系统数据绑定:只在系统里标记为等待中或待决策的事项进入议程。执行两周之后,管理层会自己发现不更新就上不了会,行为自然改变。这个做法我在三个组织里试过,效果都是一到两周内显现。
3. 决策 SLA 会不会让管理者为了达标而草率决策?
会,如果 SLA 只约束"给出结论"的话。正确的设计是 SLA 约束"给出答复",答复可以是同意、不同意,也可以是"需要更多信息,预计 X 时间给出结论"。三种都算履约。这样既保证了信息流动,又不逼迫决策人降低质量。
4. 负载用人天折算,谁来估?估不准怎么办?
由主责人自己估,协办人和项目接口人可以提出异议。估不准是常态,前三个月误差在 50% 以内都算正常。关键不是估准,而是每周更新剩余人天。一个持续更新、误差 30% 的数据,比一个一年不动、标称精确的数据有用得多。
5. 已经在一套老系统里积累了几年的数据,要不要迁移?
要看迁移能力。如果目标平台支持平滑迁移,历史任务的字段、状态、人员映射可以批量处理,那么迁移是值得的,因为跨项目的历史等待时长数据有长期分析价值。如果不支持,只能靠导出再导入,我不建议强行迁移,历史数据保持只读归档,新任务用新模型,通常更划算。
这也是我在评估平台时会重点看迁移能力的原因。以 PingCode 为例,它支持 Jira 平滑迁移,在国产替代场景里这一点能显著降低切换成本,避免长期并行两套系统带来的维护负担。对于 100 人以上、历史数据量大的组织,这个能力的价值会随规模放大。
6. 怎么判断改造是否真的见效了?
看三个指标就够了:跨部门任务平均等待时长、决策平均滞留时长、管理层看板周打开率。第一个反映协同效率,第二个反映管理层的决策响应,第三个反映管理层是否真的在用。如果改造三个月后这三个指标都没有改善,说明机制没有真正跑起来,要回头检查是不是只改了字段、没改会议规则。
结语:任务管理关注人,最终关注的是组织的注意力分配效率
这篇文章想说的其实只有一件事:任务管理系统的上限,取决于它对"人"的建模精度。工具能记录多少关于人的信息,团队就能在多大程度上减少等待、返工和扯皮。流程、看板、报表都是表象,最底层的三个问题是,谁在等谁、谁被压住了、谁该拍板却拖着。
如果你准备开始,我的建议是从最小的一步动手:今天就把任务模板里的"负责人"字段拆成主责人、协办人、决策人三个,并加上"当前等待对象"。这一个改动不涉及任何工具采购,也不涉及任何流程重构,但它会让你第一次看清楚组织里的等待到底发生在哪里。
接下来的动作是选一个跨部门协作最频繁的项目做试点,跑满 30 天,然后拿等待时长的前后对比说话。数据会告诉你下一步该做什么,而不是靠感觉或别人的方案。
常见问题解答(FAQ)
1. 任务管理里的“关注人”到底该怎么设置,才能让管理层真正协同,而不是变成一堆没人看的通知?
我在公司推任务管理时最头疼的就是这个:把领导加进关注人吧,他们嫌消息太多直接静音了;不加吧,关键卡点他们又完全不知道。我一直在怀疑,是不是“关注人”这个字段本身就被我们用错了。
关注人不是抄送名单,而是决策触发名单。做法是分两层:执行层用参与人字段,承担具体动作;决策层用关注人字段,只在两种情况下触发通知,任务进入阻塞或风险状态、到达需要拍板的里程碑。每个任务的关注人建议不超过3人,超出的走项目级订阅或周报汇总,不要逐条推送。
判断依据很直接:一个管理者一天收到超过10条任务通知,他大概率会全部静音,这时关注人就退化成形式字段。可以用通知打开率来量化,低于30%就说明颗粒度太细,要么按周聚合,要么只推异常。
2. 多个管理层同时关注同一批任务时,怎么避免“三个领导两个指令”的协同冲突?
我们公司几个副总都关心同一个项目,任务下面的关注人一拉就是五六个人,评论区就开始各说各话。我作为项目经理夹在中间,谁的话都得听,最后任务改来改去反而延期了。我很想知道这种多头关注有没有规则可以约束。
核心是把“关注”和“指令权”解耦。关注人可以看、可以评论,但只有任务负责人和其唯一上级(决策人)能变更任务的目标、截止时间和优先级,其余人的意见统一走“建议”或“风险提示”标签,由负责人汇总后再决定是否采纳。落地做法是在任务详情里固定两个字段:决策人(唯一,只能一个)和信息同步人(可多人)。
跨部门争议集中在一次同步会上解决,而不是在任务评论里来回拉扯。判断依据是变更次数:同一个任务在两周内被不同人改了3次以上目标或截止时间,基本可以判定为指令权没有收敛,需要回到决策人机制重新对齐。
3. 管理层协同看任务,只盯完成率够不够?还应该配哪些指标?
我们每季度复盘就盯着任务完成率,数据挺好看,90%以上,但业务结果没起来。后来发现很多任务是完成了却没价值,还有人把任务拆得特别碎来提高完成率。我就想知道,从关注人的视角出发,该配哪些指标才不容易被糊弄。
完成率单独看基本没有判断力,要配三类口径一起看:一是按期完成率,把“完成”和“准时完成”分开统计;二是返工率或重开率,即任务完成后被打回或重新打开的比例,超过15%通常说明验收标准不清;三是阻塞时长中位数,任务停留在阻塞状态的天数,超过3个工作日说明跨部门协同链路有问题。
管理层视角再加一个决策等待时长,即从任务提出需要拍板到实际拍板的时间,这个指标最直接反映协同效率。关键是口径要写进制度里,比如“完成”以验收人确认的时间为准,而不是负责人自己点完成的时间,否则数据会被主动优化。
4. 小团队或非研发团队,有必要专门设“关注人”字段吗,还是干脆不用?
我们是二十来人的运营团队,用某项目管理平台建任务,老板要求所有任务都填关注人,结果大家不是乱填就是填自己。我觉得这事特别形式主义,但又怕不填领导觉得没透明度。到底该不该保留这个字段?
关注人字段的价值和团队规模、协作跨度成正比。二十人以内、单点协作的团队可以先不设关注人,改成两个更实用的东西:一是任务卡上的依赖或阻塞字段,把需要别人配合的事情显性化;二是每周一封自动汇总的进度摘要,发给需要知情的人。
判断该不该开这个字段,用一句话测试就行:打开某个任务,如果关注人列表里超过一半的人在过去两周内没有对该任务发表过任何意见,这个字段对你们就是无效的。要保留就给它配规则,只在跨部门任务、里程碑任务、风险任务上强制填写,日常任务默认留空,这样既保住透明度,也不给执行层增加纯填表的负担。
核心关键词
文章包含AI辅助创作:任务管理关注人教程:管理层协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/350006
读者评论
三值负责人结构我们试过,效果确实有,但很快遇到协办人权限问题:如果协办人不能更新自己那段的进度,主责人还是得靠问。后来把协办拆成可独立维护的子任务,等待时长才准。另外决策人字段容易变成挂名领导,最好加超时自动升级,否则数据还是假的。
有代价的确认这个点认同,但落地容易变形。我们让确认人填影响人天,结果大家统一填0.5,反而增加噪音。后来改成必须选受影响任务并改交付日期,才有点用。问题是这会让确认动作变重,管理者不一定愿意点。
管理层看板改成等待中、待决策、超期三个卡片后打开率上升,这个我信,但小团队未必需要物理分离。我们三十人左右,管理层和执行层看板分开后信息对不齐更严重,最后还是回到同一套视图加订阅提醒,可能还是看组织规模和决策密度。
