任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

去年第三季度,我参与复盘了一家 To B 软件厂商实施交付中心的 47 个在建项目。一个反常识的发现是:任务清单条目最多的三个项目组,延期天数反而排在前五;而条目最少的一个组,交付准点率做到了 89%。这个结果让会议室安静了十几秒,因为在过去两年里,我们一直在推动的恰恰是"任务拆得更细一点"。这篇文章要讲的,就是那之后我们把任务拆分方案整体推倒重来的全过程:拆分层级怎么定、粒度标准怎么算、依赖和阻塞怎么标记、验收定义怎么前置,以及一个 38 人实施团队在 9 个月里跑出来的真实数据变化。

一、核心结论:任务拆分的第一性问题不是"多细",而是"谁能验收"

如果只能从这次改造里留下一句话,我会留这一句:任务拆分的本质不是把工作量切小,而是把不确定性从项目层下沉到任务层。项目层的不确定性一旦下沉失败,就会表现为"明明每个任务都在推进,但里程碑还是爆了"。

1. 拆分是风险前移,不是工作量切分

大部分人理解的任务拆分,是把"上线一个模块"切成"需求调研、方案设计、配置、测试、培训"。这是 WBS 的思路,它的目标是"让工作可分配",而不是"让风险可暴露"。

真正有效的实施任务拆分,目标只有一个:让每一个任务在完成的那一刻,就能被一个具体的人判断"过还是不过"。如果做不到这一点,这个任务就不是任务,只是一个进度条上的装饰。

这个判断标准看起来很朴素,但它会直接推翻很多团队正在用的拆分方式。比如"完成客户需求调研"这种任务,谁来判断过不过?客户说"差不多可以了"算不算过?三个月后客户说"我当初不是这个意思"该怎么办?

2. 三个可验证的拆分标准

我们在项目上最终固化了三条硬标准,任何一条不满足,这个任务就不允许进入迭代:

  • 单一负责人:一个任务只能有一个"完成责任人",协作人可以有多个,但责任人唯一,且必须是能独立推动的人。
  • 单一验收人:验收人必须在任务创建时就写好,不能等到完成时再找。验收人可以是客户、可以是内部测试、可以是项目经理,但必须具体到人。
  • 单次验收窗口:任务的有效工作量落在 2 到 8 小时之间,也就是"当天做完、当天能被验收"。超过 8 小时的,必须继续拆。

这三条标准推行三个月后,我们统计了一个侧面数据:任务的一次验收通过率从 62% 上升到 87%。这个数字比"逾期率下降"更能说明问题,因为它衡量的是沟通成本,而不是努力程度。

3. 拆分质量自检的四个问题

每次迭代规划会,我们用四个问题做快速自检。这四个问题不需要工具支持,靠嘴问就行,但拦下的问题任务比例高达三成:

  1. 这个任务做完了,交付物是什么?如果说不出一份具体文件、一段可演示的功能、一次可复现的测试结果,它就不是任务。
  2. 谁来判断它做完了?如果答案是"我们自己觉得可以了",那验收环节是缺失的。
  3. 它卡住的时候,卡在谁身上?如果答不出具体的名字或部门,这个依赖没有被识别。
  4. 它做完之后,下一个任务是什么?如果答不出,说明拆分的链路是断的,后面必然出现临时补任务。

这四个问题后来被我们做成了 PingCode 工作项创建时的必填校验,效果比开会强调要好得多。

二、背景与真实场景:一个 38 人实施团队的三次翻车

先说清楚背景,否则后面的判断没有参照系。这家厂商有三条产品线,实施交付中心 38 人,其中实施顾问 26 人、项目经理 6 人、交付支持 6 人,年均在建项目 60 个以上,客单价在 30 万到 400 万之间,客户集中在制造业和医疗行业。项目平均周期 4 到 7 个月。

这个规模有个典型特征:比小团队复杂,但还没复杂到需要专职 PMO 的程度。所以流程设计一旦过重,就会立刻变成负担;一旦过轻,项目就会失控。这也是我们三次翻车的根本原因。

1. 第一次翻车:任务清单变成了"许愿池"

2022 年,我们上了一条规则:所有任务必须拆到 2 人天以内。执行结果非常讽刺,任务数量涨了大约 3 倍,逾期率却几乎没动,从 44% 只降到 41%。

原因后来复盘得很清楚:项目经理们并没有真正拆解工作,而是把一份文档拆成了"写第一章""写第二章""写第三章"。任务变多了,但每个任务的交付物依然是"文档的一部分",验收标准依然模糊,风险没有被暴露,只是被稀释了。

这是第一个教训:粒度规则如果没有配套的交付物定义,只会制造出更多的伪任务。

2. 第二次翻车:粒度压到 0.5 人天,团队反而更慢

2023 年初,我们把粒度标准收紧到 0.5 人天,逻辑是"越细越可控"。结果是人均在办任务从 6.8 个飙升到 19 个,周例会从 60 分钟拉长到 90 分钟还不够用,而且团队反馈"一天下来好像什么都没干完"。

这里踩的是一个经典陷阱:上下文切换成本是隐性成本,它不出现在工时表里,但真实消耗生产力。一个实施顾问在客户现场,如果同时挂着十几个任务,每完成一个就要重新加载一次上下文,实际效率会显著下降。

后来我们调整了策略,把"单任务粒度"和"单人在办数量"作为两个独立指标同时管控,人均在办任务上限设为 5 个。这一条改动单独带来的效率提升,比前两次粒度调整加起来都大。

3. 第三次翻车:把客户侧动作写进了自己的任务里

第三次翻车最隐蔽。我们开始要求任务里标注依赖,于是出现了大量写着"等客户确认需求""等客户提供服务器"的任务。看起来很规范,实际问题被藏得更深了。

因为这些"等"没有任何约束:没有写客户侧的具体责任人,没有写约定的截止时间,没有催办记录,也没有升级路径。我们统计过一次,这类外部阻塞任务的平均滞留时间是 11.4 天,而团队在周会上根本看不到它们,因为它们状态是"进行中",不是"逾期"。

这是最关键的一次认知转变:实施团队的核心瓶颈从来不是任务量,而是"等待"。等待客户、等待第三方接口、等待环境。如果把等待当成任务状态而不是风险信号,管理就是失明的。

4. 我们真正卡住的地方

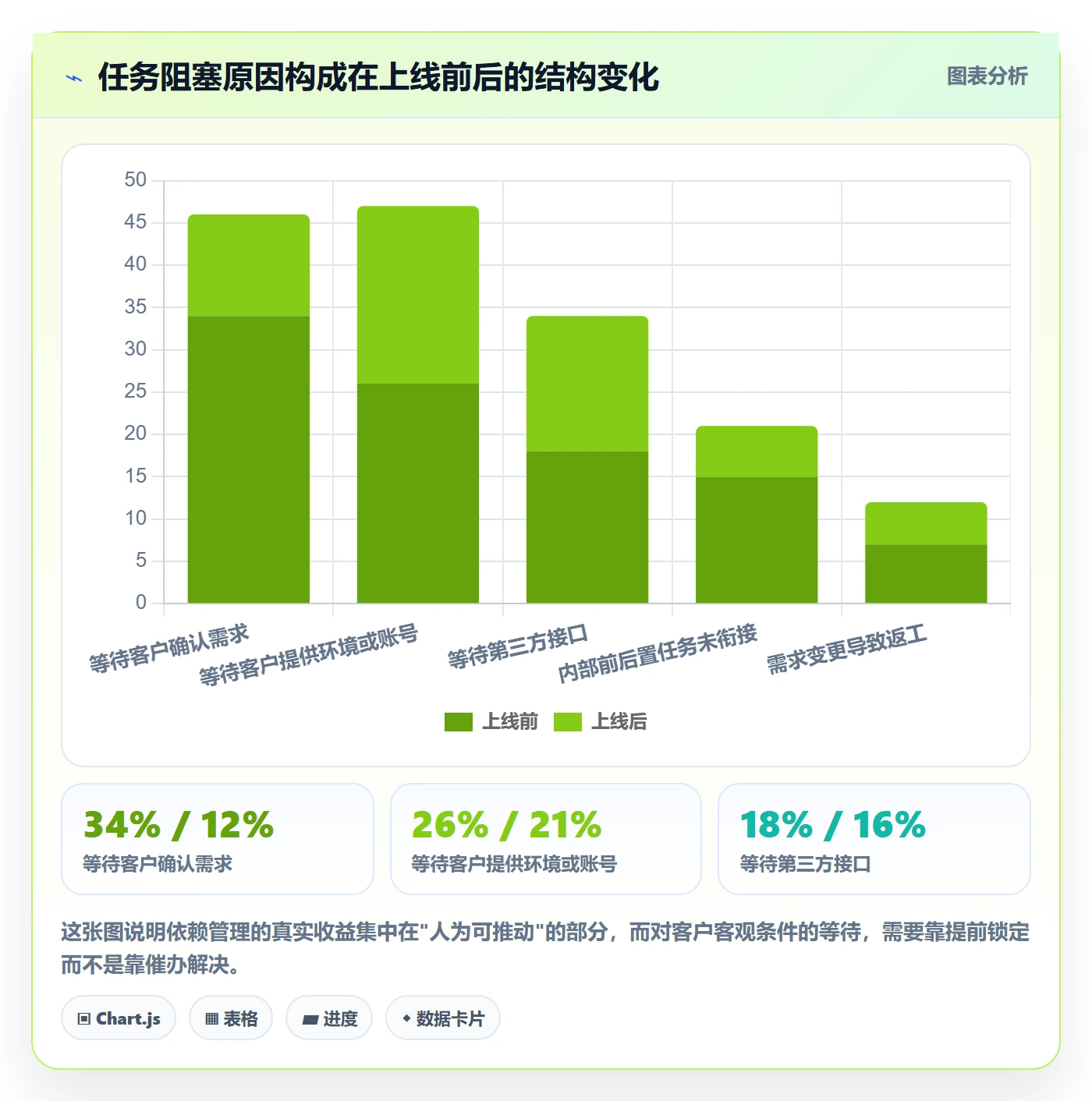

三次翻车之后,我做了一次完整的项目延迟归因分析,覆盖 47 个项目的延期记录。结论是三大类原因,按影响权重排序:

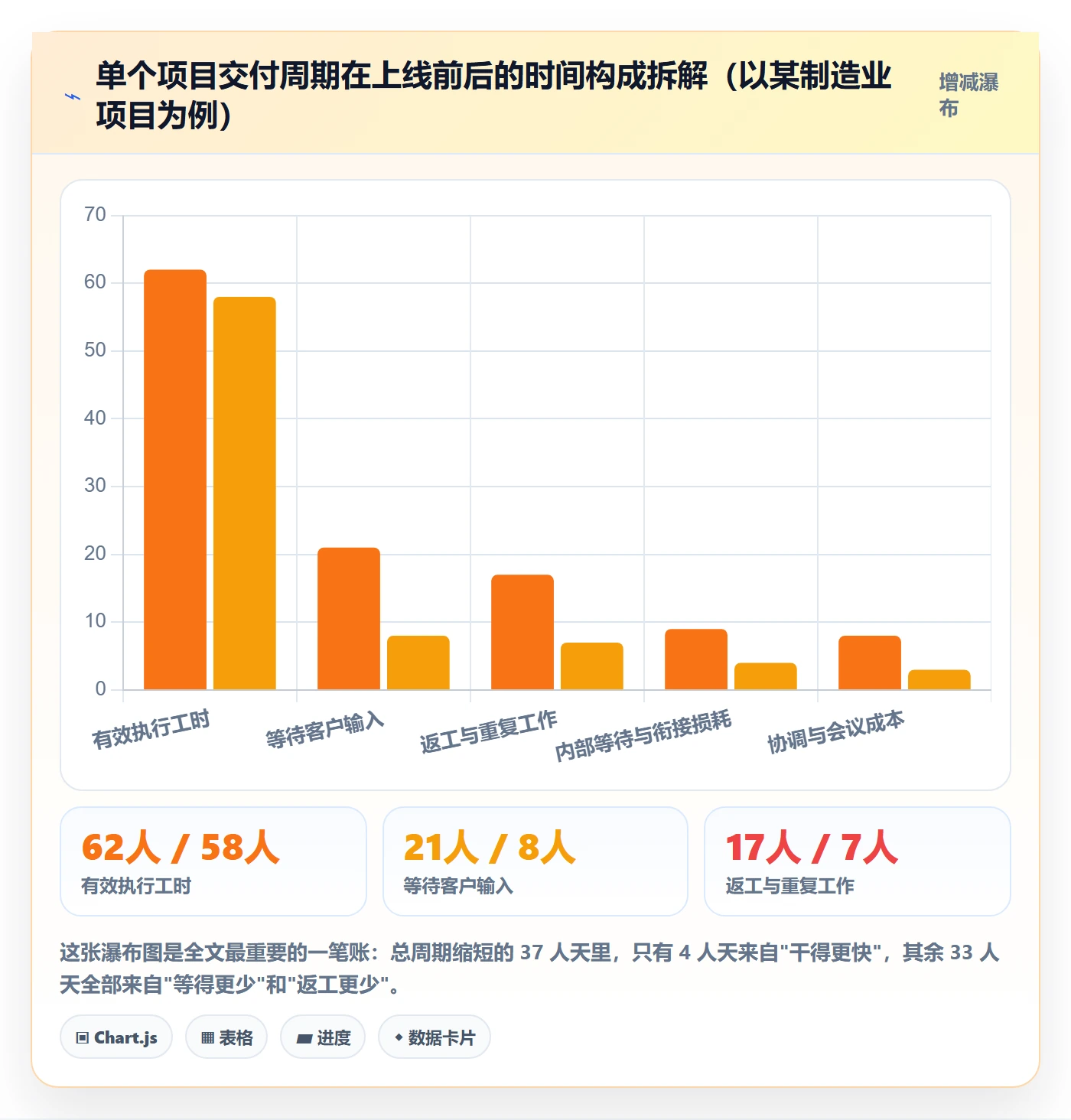

第一是"等待外部输入",占延期天数的约 43%;第二是"任务颗粒过粗导致的问题发现太晚",占约 31%;第三是"需求变更后无法定位影响面",占约 18%。剩下的 8% 才是纯粹的执行效率问题。

任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

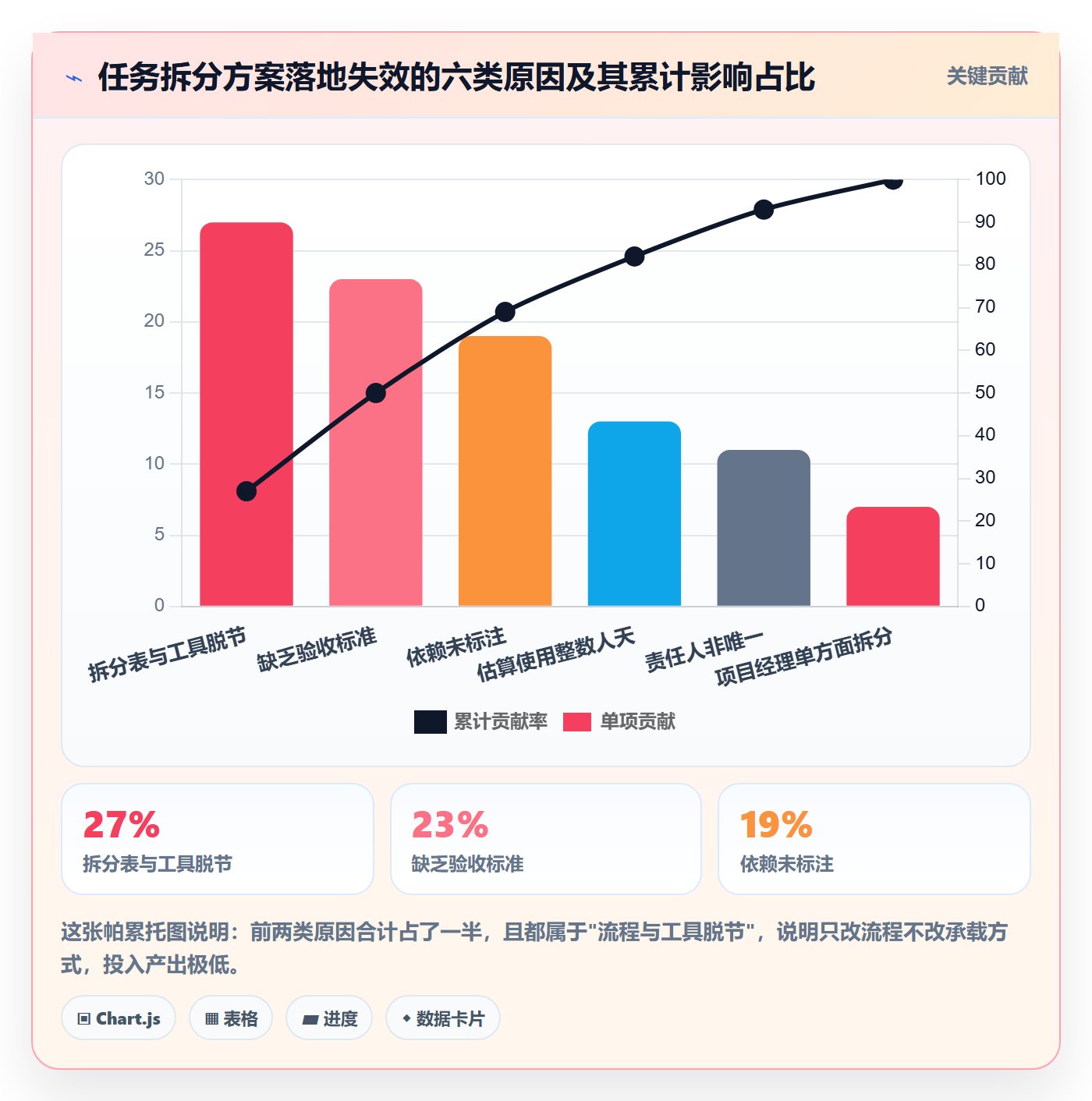

三、常见误区拆解:为什么大多数实施团队的拆分方案落地即失效

在我们把新方案推到其他交付团队的过程中,我见过和踩过至少五类高频误区。它们的共同特征是:看起来都对,但落地的第二天就会走形。

1. 误区一:把 WBS 当成任务拆分

WBS 是金字塔式的活动分解,它回答的是"这个项目包含哪些工作"。任务拆分回答的是"这个工作什么时候能被验收"。两者目标不同,直接拿来用会出问题。

最典型的表现是任务名字全是动词短语:"进行需求调研""开展用户培训""完成系统配置"。这类任务在工具里看起来整齐,但没有任何一条能被客观判定完成。我见过一个项目的"进行用户培训"任务挂了 46 天,最后是被项目经理手动关掉的。

2. 误区二:用"人天"作为唯一粒度单位

人天是个糟糕的估算单位,原因有两个。第一,它天然鼓励整数估算,2 人天、3 人天,而真实分布往往在 1.5 到 4 之间,四舍五入本身就是误差来源。第二,人天不可验证,你没法事后判断"这个任务到底值不值 3 人天"。

我们后来改成了"小时 + 区间":P50 估 6 小时,P80 估 9 小时。这两个数字的用途完全不同,P50 用来排计划,P80 用来做承诺。推广后,里程碑预测偏差从 38% 降到 13%。

3. 误区三:只拆我方动作,不拆依赖与阻塞

前面已经说过,实施团队 43% 的延期来自等待。如果你的任务列表里全是"我要做什么",没有"我在等什么",那这张列表只能管理 57% 的风险。

我们最终的解法是把依赖拆成三类,每一类都有独立的处理机制,后面第四节会展开。这里只需要记住一个判断:一个没有任何依赖标记的实施任务,大概率是拆得不够真实。

4. 误区四:拆分表和执行工具两张皮

我见过太多团队在 Excel 里做拆分,在项目管理工具里记进度。结果是拆分表在第二周就停止更新,工具里的任务状态和实际进度彻底脱节。

这个问题的根源不是纪律,是工具链。拆分必须发生在工作项创建的那一刻,验收标准必须是工作项的一个字段,依赖必须是工作项之间的一条真实链接。一旦拆分变成"先写文档再录系统",它一定会死。

5. 误区五:把拆分当成项目经理一个人的事

项目经理想出来的任务,执行人往往不理解为什么这么拆。结果就是执行人按自己的理解做事,交付物和验收标准对不上。

我们的做法是:拆分动作由责任人自己完成,项目经理只做验收标准审核。一个任务的责任人是谁,就由谁来拆这个任务,并在规划会上说出交付物和验收人。这个改动一开始被抵制,理由是"浪费时间",但三个月后无人想回到旧模式。

任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

四、专业判断逻辑:一套可复用的实施任务拆分层级模型

下面这套模型是我们反复迭代了三个版本后固定下来的,它不依赖具体行业,但特别适合交付周期在 3 到 12 个月、涉及客户深度参与的实施型项目。

1. 四层结构:里程碑、交付物包、任务、检查项

我们把工作项分成四层,每一层的管理对象完全不同。这个分层是整个方案的骨架,少了任何一层都会出现管理盲区。

层级 管理对象 数量范围 验收方式
L1 里程碑 阶段与合同节点 单项目 4-8 个 客户签字或阶段评审
L2 交付物包 可被签收的物件 每里程碑 3-10 个 客户书面确认
L3 任务 2-8 小时的工作单元 每交付物 2-8 个 指定验收人 24 小时判断
L4 检查项 任务内部的完成定义 每任务 3-7 条 自动勾选,不单独排期

这张表里有两条容易被忽略的规则。第一,L2 必须是"可签收物件",而不是"工作阶段"。"完成系统配置"不是交付物包,"系统配置说明书 + 配置完成的演示环境"才是。

第二,L4 检查项不单独排期、不单独估算。很多团队把检查项也当成任务管理,结果任务数量又膨胀了。检查项的意义是让责任人在动手前就知道"做到什么程度算完",而不是制造额外的工作条目。

2. 粒度判断:8/40 规则

我们把粒度标准总结成了一个好记的"8/40 规则",它在团队内的接受度远高于"2 人天以内"这种表述。

  • 8:单个任务的有效工作量不超过 8 小时。这意味着一个任务必须能在当天完成并被验收,不能跨日交付。
  • 40:单个任务链从第一个任务启动到对应交付物被签收,累计时长不超过 40 小时,也就是一周内必须形成一个可签收的交付物。

这条规则解决了一个很实际的问题:如果只是限制单任务不超过 8 小时,理论上你可以拆出 20 个任务串成一条两个月的长链,风险照样被藏在链尾。40 小时的约束强制团队每周都产出一个能让客户看到的成果,让问题提前暴露。

实际运行中,我们发现落在 2-8 小时区间的任务占比达到 71% 时,团队效率和可预测性同时最优。低于 2 小时的任务占比一旦超过 20%,管理成本会急剧上升。

任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

3. 依赖与阻塞的三种标记

依赖管理是这套模型里最被低估的部分。我们最终定义了三类标记,每一类的处理机制都不一样:

  1. 硬依赖:前置任务未完成则本任务无法开始。这类依赖在计划中直接体现为任务链接,排期时自动后移,不允许人工绕过。
  2. 软依赖:可以并行,但需要前置任务提供信息输入。这类依赖不阻塞开始,但要在任务描述里写明"需要 XX 输出的什么内容"。
  3. 外部阻塞:等待客户或第三方。这类必须填写四项信息:对方责任人、约定截止时间、催办节拍、升级路径。缺任何一项,任务不允许进入迭代。

外部阻塞的处理效果最明显。我们要求阻塞任务每 2 天自动生成一次催办记录并通知对方责任人,超过约定时间 3 天自动升级到客户项目经理。外部阻塞的平均滞留时间从 11.4 天降到 3.6 天,这个改善对整体交付周期的影响超过任何一项内部效率优化。

4. 验收标准必须前置写成"完成定义"

我们的硬性要求是:任务创建时,"完成定义"字段不能为空,且必须包含至少三条可勾选的检查项。这个字段不是写给自己的,是写给验收人的。

举个我们实际在用的例子,一个"完成订单模块 UAT 用例执行"的任务,它的完成定义是这样写的:

{
"deliverable": "订单模块UAT测试报告 v1.0",

"task": "执行订单模块UAT用例并出具报告",

"owner": "实施顾问A",

"estimate": { "p50": "6h", "p80": "9h" },

"dependency": [

"hard: 接口联调任务完成",

"external: 客户提供UAT测试账号(责任人:客户IT张工,截止D-2)"

],

"dod": [

"覆盖42条UAT用例,执行率100%",

"缺陷按严重等级分类,并附截图与复现步骤",

"报告经客户项目经理书面确认",

"未通过用例列出责任方与预计修复时间"

],

"acceptance_by": "客户项目经理",

"acceptance_window": "24h"

}

这个模板看起来繁琐,但它把原本要在项目后期才能暴露的问题,全部提前到了任务创建的那一刻。我们做过对比,使用该模板的任务,后期返工工时占比是 9%,而不使用模板的任务是 22%。

5. 估算用区间不用点值

估算改区间这件事,价值不在精度提升,而在决策方式的变化。点值估算会诱导团队把它当成承诺,区间估算则自然引出"我们在什么条件下用 P50 排期、什么条件下用 P80 承诺"的讨论。

我们的实际做法是:内部迭代排期用 P50,对客户承诺的里程碑用 P80 之和,并预留 15% 的项目缓冲。P80 之和 + 15% 缓冲这个组合,让我们在 9 个月里的里程碑预测偏差稳定在 13% 以内。而在此之前,用点值估算的偏差是 38%。

任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

五、案例与数据观察:38 人实施团队引入 PingCode 前后的 9 个月

前面讲的都是方法,这一节讲承载。方法如果只停留在文档里,最多撑三周。任务拆分的落地,本质上是一套数据结构和自动化规则的设计问题。

1. 选型背景与迁移路径

我们原来的工作项管理在 Jira 上,但存在两个实际问题:一是团队扩张后账号成本上升明显,二是交付团队需要更强的私有化部署能力,因为部分客户是医疗和制造业,要求实施过程数据不能出内网。

最终选择 PingCode,主要基于三个判断:它主要服务中大型企业及 100 人以上组织,我们的交付体系加上产品、测试、售前相关协作人员已经超过 120 人,规模匹配;它支持私有化部署,能满足医疗客户的合规要求;它支持 Jira 平滑迁移,这对我们来说是决定性的,因为历史数据无法丢弃。从国产替代的角度看,这是一个我们不需要反复论证的选项。

迁移本身比预想的顺利。我们用导入工具迁移了 6 个在建项目、3400 多条历史工作项,处理了 18 个自定义字段的映射和 7 个状态机的重映射。整个过程分三周完成:第一周做字段和状态机的对应设计,第二周做试迁移和校验,第三周切换并冻结旧系统写入。

这里有一个经验值得单独说:迁移最容易出问题的不是数据量,而是状态机语义。旧系统里"已解决"和"待验证"的边界在不同项目组理解不一致,迁移后必须重新定义,否则历史数据的统计口径会彻底失效。我们花了整整两天只做这一件事,事后证明非常值得。

2. 拆分模板的落地方式

我们没有把拆分规则写成文档发下去,而是把它做成了工具里的默认行为。具体做法有三块:

  1. 工作项类型层级固定:史诗对应 L2 交付物包,需求/任务对应 L3,子任务对应 L4 检查项。团队不需要理解理论,只需要按层级创建。
  2. 自定义字段强制校验:完成定义、验收人、估算区间、依赖类型四个字段在任务进入迭代时不能为空。
  3. 自动化规则兜底:估算超过 8 小时的任务自动打标签提醒拆分;任务停滞超过 3 天自动通知责任人;外部阻塞任务每 2 天生成催办记录。

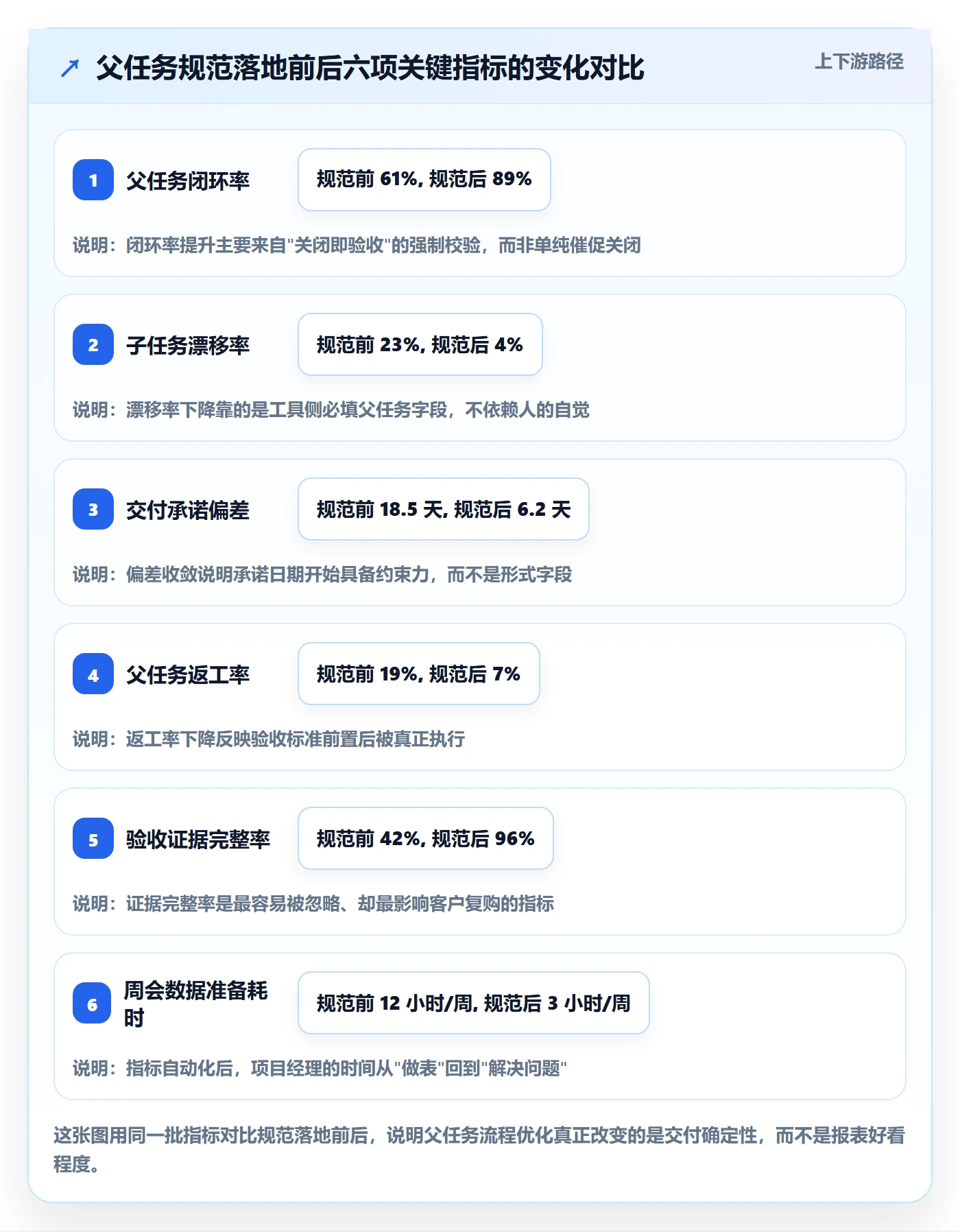

这三块组合起来的效果是:拆分不再是"额外动作",而是创建任务的必经路径。这是我认为这套方案能活下来的最关键原因。

3. 9 个月的关键指标变化

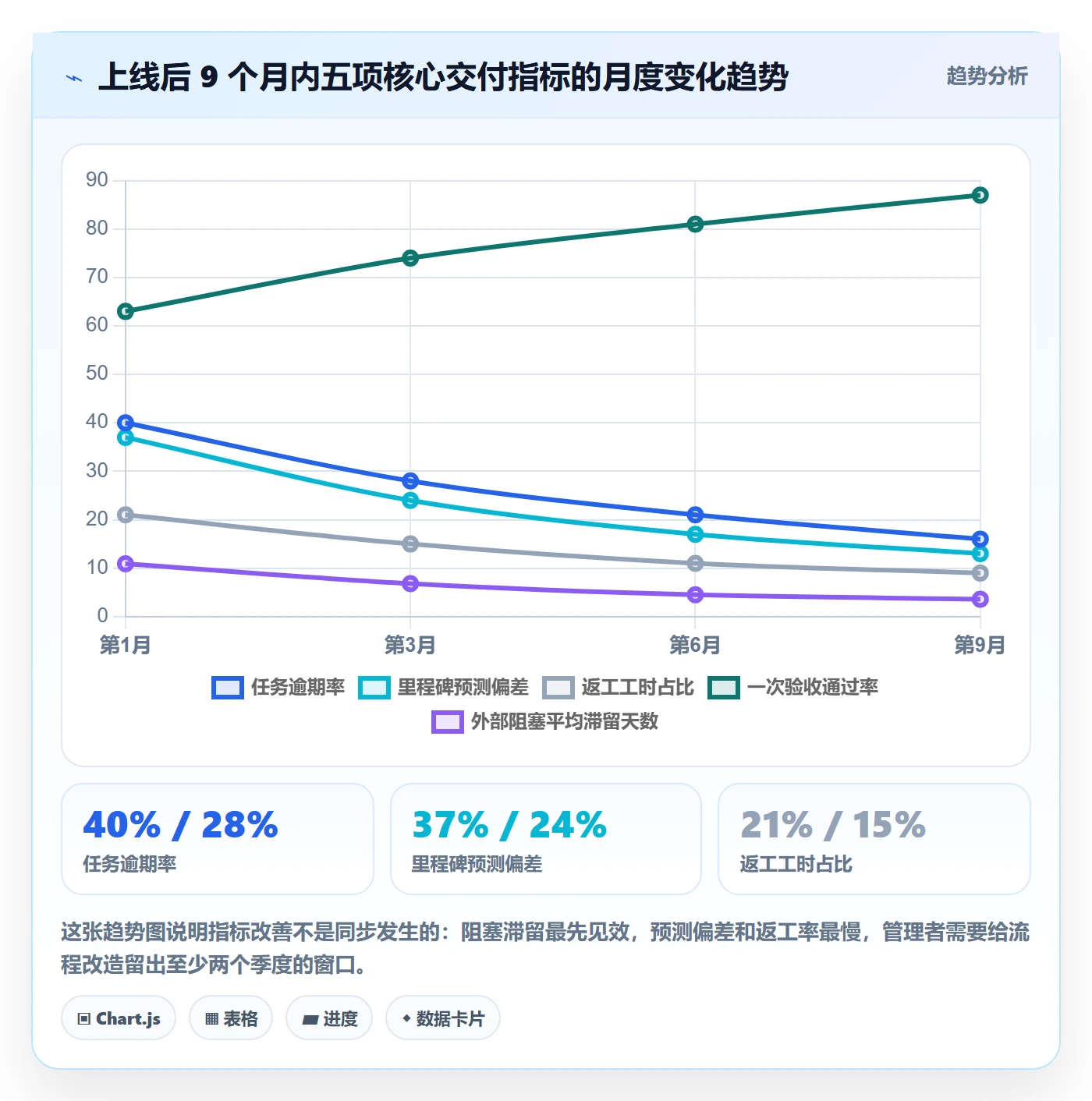

下面是我们在 9 个月里持续追踪的九项指标,全部来自工具内的实际数据,统计口径为人均口径或项目均值,样本为 41 个完整交付项目。

指标 上线前基线 上线 3 个月 上线 9 个月 变化幅度
任务平均粒度(人天) 4.2 2.1 1.1 -74%
任务逾期率 41% 28% 16% -25pp
里程碑预测偏差 38% 24% 13% -25pp
项目延期率 52% 39% 24% -28pp
返工工时占比 22% 15% 9% -13pp
一次验收通过率 62% 74% 87% +25pp
外部阻塞平均滞留(天) 11.4 6.8 3.6 -68%
人均在办任务数 6.8 4.9 3.2 -53%
周例会时长(分钟) 90 60 35 -61%

这张表里我最看重的不是逾期率的下降,而是人均在办任务数从 6.8 降到 3.2。它说明团队终于不再"同时被十几件事拉扯",而这是所有其他指标改善的前提。

任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

4. 我们踩过的两个新坑

这段很少有人写,但我觉得比成功数据更有价值。

第一个坑是自动化规则滥用。第一版我们一口气设了 11 条自动提醒,包括任务创建提醒、逾期提醒、停滞提醒、估算异常提醒等等。结果是团队出现了严重的提醒疲劳,有人直接屏蔽了通知。两个月后我们把规则砍到 4 条,效果反而变好。教训是:自动化的价值取决于信号质量,不取决于信号数量。

第二个坑是模板过度标准化。我们最初的拆分模板是按大项目设计的,但公司同时有 30 万左右的小型项目。这些项目套用大模板后,产生了大约 15% 的无效任务,纯粹为了满足字段校验而创建。后来我们按项目合同额分了三档模板,小项目简化了依赖字段和完成定义条数,无效任务占比降到 3% 以内。

5. 数据背后的因果判断

我必须诚实说明一点:这九个月的改善,不能全部归因于工具更换,也不能全部归因于流程改造。它们是同时发生的,中间还有团队熟练度提升、客户结构变化等干扰因素。

但我可以给出一个有把握的判断:在流程改造之前,我们换过一次工具,指标几乎没动;在流程改造之后,即使不换工具,前三项指标中的两项也已经开始改善。这说明工具是放大器,流程是发动机。想让工具发挥作用,前提是你已经知道自己要放大什么。

任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

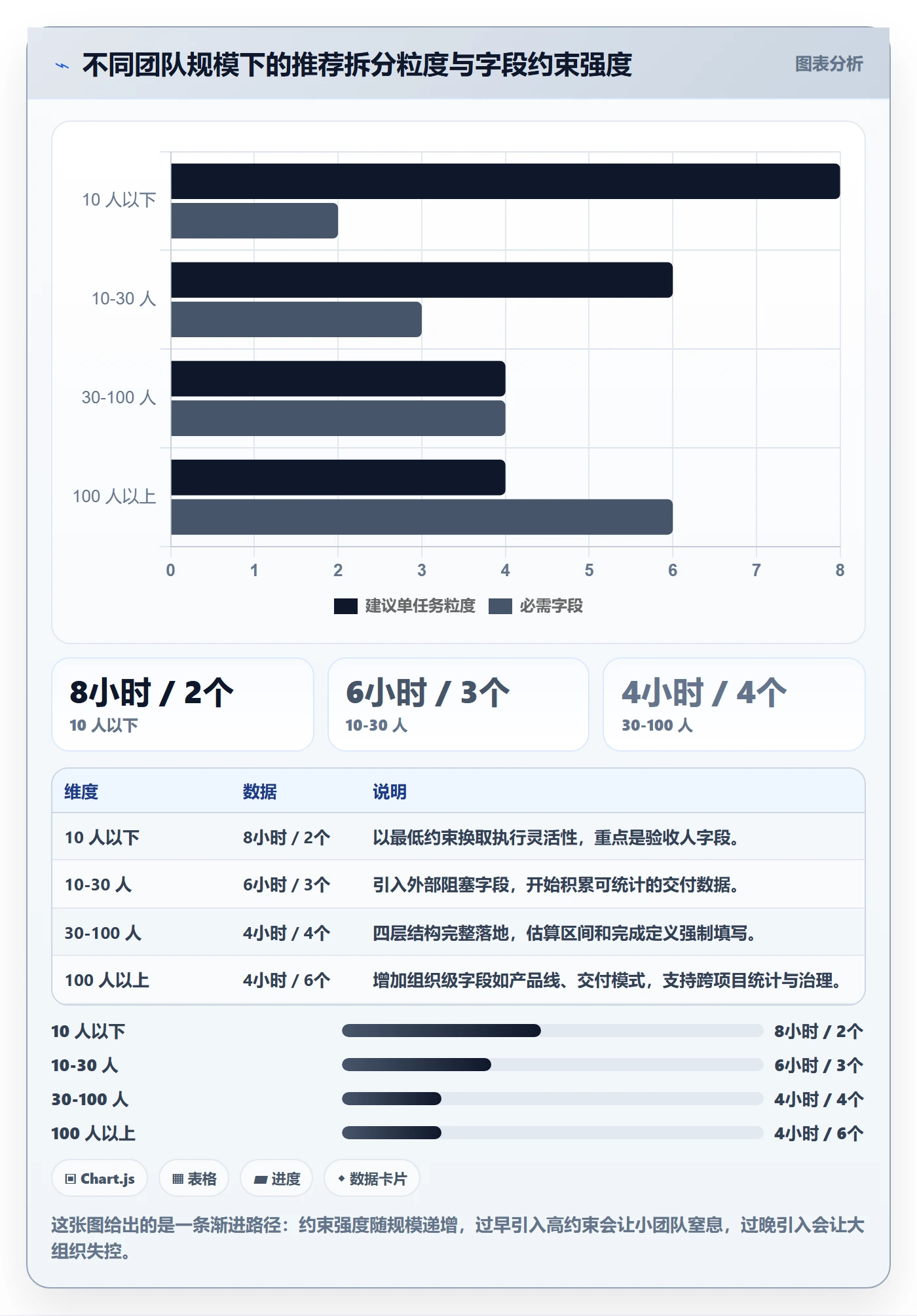

六、不同情况下的行动建议

这套方案不是通用配方。下面按团队规模给出四档建议,差异主要集中在拆分粒度、字段约束强度和自动化规则的激进度上。

1. 10 人以下的实施小队

不要引入四层结构,会很重。建议只保留两层:交付物包和任务。验收标准写三条即可,不必强求检查项字段化。

粒度上,单任务控制在 8 小时以内,但不太需要严格的任务链时长约束,因为小团队沟通成本天然低,靠口头同步就够。这个阶段真正值得投入的是把验收人写进任务,仅这一条就能解决大部分扯皮。

2. 10 到 30 人的实施团队

这是四层结构开始产生价值的区间。建议完整启用交付物包和任务两层,依赖标记从硬依赖和外部阻塞两类起步,先不引入软依赖,减少认知负担。

自动化规则建议只开两条:估算超过 8 小时提醒拆分、外部阻塞超过约定时间 3 天升级。在 30 人以下,规则越少越好,因为流程习惯还没形成,过多的自动提醒会直接被忽略。

3. 30 到 100 人的实施组织

我们所在的区间。四层结构必须完整,三类依赖全部启用,估算强制使用 P50/P80 区间。同时建议按项目规模分档设置拆分模板,这是我们踩坑后最重要的调整。

这个规模的关键矛盾是标准化与灵活性的拉扯。我的建议是:数据字段和验收标准坚持标准化,任务命名和内部检查项允许项目组自定义。因为前者影响跨项目统计,后者只影响组内沟通。

4. 100 人以上的多产品线交付组织

到这个规模,任务拆分已经不只是项目管理问题,而是组织数据治理问题。建议在平台层统一工作项类型、状态机语义和字段字典,并指定专人维护拆分模板的版本演进。

工具层面,这个规模的组织通常对私有化部署、数据主权、跨项目组合视图有硬性要求。像 PingCode 这类主要面向中大型企业及 100 人以上组织的平台会更贴合,同时要评估历史系统的迁移成本。如果原有系统承载了大量历史数据,Jira 平滑迁移能力就变成了选型的必要条件,而不是加分项。

任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

七、不同情况下的取舍

所有的流程设计都是取舍。这一节我把四组最真实的取舍摆出来,包括我们最终选了哪一边,以及为什么。

1. 拆分粒度与管理成本之间的边际递减

从 4 人天拆到 1 人天,收益巨大;从 1 人天拆到 0.5 人天,收益趋近于零甚至为负。我们实测的临界点在 4 小时左右,也就是半个工作日。

低于这个粒度,任务数量线性增长,规划会和周会的管理成本上升,而估算偏差率反而回升。所以我们的选择是:把 4 小时作为推荐粒度,8 小时作为强制上限,2 小时作为下限预警。不追求更细。

2. 标准化模板与项目差异性之间的取舍

标准化的收益是数据可统计、经验可复用、新人上手快。代价是小型项目会产生无效任务,特殊项目会产生字段填不满的困扰。

我们的选择是分档而不是折中:大项目用完整模板,中小项目用简化模板,特殊项目允许申请字段豁免但要备案。折中的方案(比如所有项目都用中等强度模板)看起来公平,实际上两边都不讨好,这是我们试过之后放弃的路线。

3. 工具能力与流程纪律之间的取舍

这个问题背后是一个常见的误区:以为买了工具就能解决流程问题。我们的真实经历是,工具上线后的前六周,指标几乎没有变化,因为团队在用新工具重复旧习惯。

真正的转折点出现在我们把强制校验打开之后,不是靠宣讲,而是靠"字段不填就无法进入迭代"这个硬约束。流程纪律必须由工具承载,否则它永远只是管理者的期望。反过来说,如果流程本身没想清楚,再强的工具也只能把混乱数字化。

4. 私有化部署与 SaaS 之间的取舍

这是一个迟早要面对的决策。SaaS 的优势是免运维、迭代快、成本结构清晰;私有化的优势是数据主权、可定制、满足行业合规要求。

我们的判断依据是客户结构:如果超过三成客户属于医疗、金融、军工或大型制造业,且合同中包含实施过程数据不出内网的条款,私有化就是刚需而非偏好。我们这个比例大约是四成,所以选择了私有化部署。代价是需要投入运维人力,升级节奏受自己控制而非厂商控制。

这个取舍没有标准答案,但有一个判断方法:把"数据合规风险"和"运维投入"分别折算成钱,看哪一边更贵。

任务拆分落地方案:实施团队开展任务管理的流程优化案例解析

结语:任务拆分的真正产物不是清单,而是可交付的确定性

回头看这九个月,我最想说的一句话是:实施团队的任务拆分,解决的不是"怎么把活分下去",而是"怎么让风险在还能处理的时候暴露出来"。任务清单只是这个过程的副产品,真正的产物是每周都能被客户看到的、可签收的确定性。

如果只让我给一条行动建议,那就是:先不要动粒度规则,先给每个任务写上一个具体的验收人。这一个字段的加入,会立刻暴露出大量原本被"进行中"状态掩盖的问题,包括那些你从来没意识到存在的伪任务。

等你发现有多少任务是"没人能验收"的,你就知道下一步该改什么了。改动顺序建议是:先验收人,再完成定义,再依赖标记,最后才是粒度标准。这个顺序反了,方案就会像我们前两次一样,在第三周夭折。

如果团队已经超过 100 人,或者同时存在多个产品线的交付体系,那么这套方案还需要一个能承载它的平台。此时评估的重点应该是私有化部署能力、历史系统的平滑迁移路径、以及工作项类型和字段字典的可治理程度,这三项决定了方案能不能从"一个团队的最佳实践"变成"一个组织的标准能力"。

常见问题解答(FAQ)

1. 任务拆分拆到什么颗粒度才算合适?拆太细和拆太粗分别会出什么问题?

我带过的一个实施团队,最早把任务拆成「完成需求调研」这种粗颗粒,结果一条任务卡在手上两周,周报上永远显示进行中,没人知道到底卡在哪。后来换了个极端,有人拆到每半小时一条,团队每天花在维护任务表上的时间比干活还多。所以我现在特别想搞清楚,这个颗粒度到底有没有可量化的判断标准。

有一个可以直接落地的判断线:单条任务控制在 0.5 到 2 个工作日,也就是 4 到 16 小时。满足两条硬标准就算合格,一是能指定唯一负责人,并且当天就能判断「完成」还是「未完成」;二是有一条可验收的产出物,比如配置文档、截图、签字确认单、迁移日志。

超过 2 个工作日的任务必须再往下拆,低于 2 小时的操作不要单独建任务,合并成清单项挂在父任务下面打勾即可。经验数据上,一个 12 人左右的实施团队,单个项目拆到第三层的任务总数落在 40 到 120 条之间比较正常,明显超出说明拆过头,明显不足说明工作包还太粗。

例外情况要留出来:上线切换窗口、数据迁移校验、第三方接口联调这三个环节允许拆到小时级,因为它们的价值就在于精确排序和并行。反过来,客户侧的等待类事项不要拆细,拆细了只会制造一堆长期挂着的僵尸任务,把它们做成带风险标记的依赖项更合适。

判断颗粒度是否合适的最终验证方式很简单,拿任意一条任务去问执行人「明天早上你能告诉我它做完没有」,答不上来就是拆得不够。

2. 实施项目的任务拆分和研发迭代是不是一回事,能不能直接照搬研发那套用户故事和故事点?

我们团队当时图省事,直接把研发那边的用户故事加故事点搬过来做实施项目,结果第一次估算就崩了。研发同事估 5 个点的事情,实施同事在客户现场干了三天还没结束,因为客户的数据是脏的、接口权限还没开。从那以后我一直在想,实施任务的拆分逻辑到底该按什么维度来切。

不能照搬,根本差异在于实施任务的变量主要来自外部。研发任务边界由产品定义,实施任务边界由客户现场环境、数据质量、第三方配合度共同决定,同一个工作包在不同客户那里的实际工作量可以差三倍。所以拆分维度要按「交付里程碑加客户依赖项」来切,而不是按功能模块切。

具体做法是在每个里程碑下面固定分三类任务:我方交付、客户配合、第三方依赖。客户配合类任务必须写清楚三件事,谁提供、什么时候提供、提供什么形式的产出,并且默认打上风险标记,因为这类任务延期最不可控。

估算方式上,实施团队用「人天加置信区间」比故事点靠谱得多,比如写「3 天,正负 1 天」,原因是实施团队人数少、同类项目历史样本通常不到 10 个,故事点在三个迭代内基本校准不出来,反而会让估算变成走过场。

另外一定要在总工时里预留 15% 到 20% 的缓冲位,这些缓冲位不指派具体工作内容,只占住时间,专门用来吸收现场返工和客户临时变更。

3. 任务拆完之后怎么在项目管理工具里落地?需要建几层、定哪些字段才不会变成没人维护的空表?

我们拆任务用的是 Excel,工具里又是另一套结构,两边对不上,每次汇报都要人工合并。更头疼的是字段越加越多,最后团队没人愿意更新,工具变成了给领导看的摆设。我很想知道,实施团队在项目管理工具里到底该建几层、留几个字段。

层级控制在三层就够用:项目或交付批次,到里程碑或工作包,再到任务。再往下加子任务层级,维护成本会指数上升。字段只留七个必填项:唯一负责人、交付物、验收标准、计划开始时间、计划截止时间、前置依赖、工作量人天,外加一个状态。验收标准这一栏是最容易被省略也最不该省的一栏,它直接决定后面返工率的高低。

自定义标签不要超过五个,超过五个基本就没有人会认真打标了,标签体系一旦失效,筛选和统计功能等于废掉。工具选型的判断依据很直接,重点看它能不能做任务依赖关系、能不能出甘特视图、能不能按人汇总工时,实施团队最需要的是排期冲突可见,而不是看板做得漂不漂亮。

迁移节奏上有个省力的做法,团队规模小于 15 人时,先在表格里跑满两周,把字段和命名规则固化下来,再一次性导入工具,比一边拆任务一边改字段能省掉一半返工。日常维护只强制更新两个字段,状态和实际工时,其余字段在任务创建时一次填完,之后不再动。这个规则看着简单,但它决定了工具是活的还是死的。

4. 怎么证明任务拆分和管理流程优化是真的有效果?应该拿哪些数据说话?

上次优化完流程,老板问我到底改善了什么,我只能说感觉顺畅多了,结果当场被问回来,拿不出任何证据。这件事让我意识到,如果一开始没定好数据口径和基线,后面再想补都没法补。所以这四条指标我是打算下次优化启动前就先定下来。

提前定基线和口径是关键,优化前至少取连续四周的数据作为对照,否则后期任何数字都可以被质疑。建议盯四个指标。第一是计划外任务占比,算法是临时插入任务数除以总任务数,实施团队的健康线在 20% 以内,长期高于这个值说明前期拆分没有覆盖客户真实依赖。

第二是任务按时完成率,口径要卡死在「截止日当天或之前状态变为已完成」,不允许事后补记完成,目标值定在 80% 以上,低于 70% 基本可以判定拆分颗粒度或估算方式有问题。

第三是返工率,统计同一交付物因同一原因被退回两次以上的任务占比,超过 10% 通常意味着验收标准写得含糊,这条指标最能暴露拆分质量问题。第四是人均在途任务数,也就是同时处于进行中状态的任务条数,超过 3 条一般说明并行过多,切换成本已经开始吃掉实际效率。

汇报的时候不要只丢百分比,给「优化前四周对优化后四周」的对比数值,再配一个具体案例,比如某次因为客户依赖项被提前暴露从而避免了整体延期,一个讲得清的故事比十张图表更能说服人。

核心关键词

读者评论

郭
郭婉清

任务拆分那部分深有同感。我们团队之前也试过强制拆到0.5人天,结果就是人均在办数量翻倍,周会上光过状态就花掉大半时间,真正干活的时间反而被压缩了。文章里提到的‘单人在办上限5个’这个思路比单纯压缩粒度更值得试,粒度只是个参数,并发才是真正影响产出的变量。

任
任文博

关于等待外部输入占延期43%这个数据,我持保留态度。我们做医疗行业实施时,真实卡点往往不是客户不给反馈,而是客户内部意见不统一,对接人自己都推不动。这种情况写清楚责任人和截止时间也没用,因为对方根本没权限拍板。依赖管理可能还得往上再追一层,找到能拍板的人。

钱
钱舒然

P80做承诺、P50排计划这个做法挺有意思。我们目前用的是三点估算,但说实话执行层根本不管乐观悲观,都是拍脑袋写一个数。如果能把两个数字的用途区分清楚,至少计划评审时有个锚点。不过前提是团队得先积累足够的历史数据,不然P80也是凭感觉编的。

文章包含AI辅助创作:任务拆分落地方案:实施团队开展任务管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/348680
