2023 年下半年,我接手过一个 11 人的后端小组的交付复盘。那个迭代我们一共拆出了 47 个任务,计划会上人人点头,结果 Sprint Review 时真正"完成"的只有 26 个,交付率 55%。更尴尬的是:掉下去的 21 个任务里,有 14 个卡在"等对方接口联调",而这 14 个任务在计划会上没有任何一个人认为它是阻塞项。我们不是没拆任务,我们是拆出了一堆看起来整齐、但彼此之间没有协作边界的任务。
这件事之后我花了差不多两年时间,在 20 人、60 人、300 人三种规模的研发组织里反复试任务拆分的方法,踩过的坑比总结出来的方法多。这篇文章讲的就是这套全流程:任务拆分到底该按什么标准拆、拆到什么粒度、拆分结果怎么变成团队协同的载体、以及不同规模团队该怎么取舍。
一、先给结论:任务拆分的本质是重建协作边界,而不是把大块切小块
如果只让我留一句话,我会这么说:任务拆分的产出物不是"更小的任务",而是"更清晰的交接点和验收点"。一个拆分动作是否成功,判断标准不是任务数量变多了,而是团队里每一个人是否清楚地知道,我做完什么、交给谁、对方凭什么说这个东西合格。
1. 拆分的三个判断标准
我在实际带团队时,用三条标准快速判断一次拆分是不是有效的。这三条不是理论推演出来的,是从几十次返工里倒推出来的。
- 可独立交付:这个任务完成后,能不能产生一个别人可以验证的产出物(一段可调用的接口、一张可查看的报表、一个可运行的脚本)?如果答案是否定的,它多半是一个"工序"而不是一个"任务"。
- 责任唯一:这个任务有没有且只有一个负责人?"张工和李工一起做"这种表述,在任务管理里等价于"没人负责"。
- 依赖显性:这个任务依赖谁、被谁依赖,有没有被写进任务描述或链接关系里?如果依赖只存在于某个人的脑子里,它就是下一个迭代的定时炸弹。
这三条看着简单,但真正能同时满足的比例很低。我统计过自己经手的 6 个迭代、共计 380 多个任务,同时满足三条的任务占比大约在 62% 左右,剩下的 38% 基本都是"拆了但没拆干净"的状态。

2. 为什么"拆得越细越好"是错的
很多团队被灌输了一个观念:任务要拆到 4 小时以内。这句话在单人或双人协作的场景里大致成立,但在 100 人以上的研发组织里,它会引发一个隐蔽的灾难,任务状态维护成本超过了任务本身的执行成本。
我做过一个粗略的测算:一个工程师把一个任务从"进行中"推进到"完成",在工具里需要的操作包括更新状态、填写工时、写推进说明、@相关人员、关联提交记录,平均耗时约 3 分钟。如果一个任务本身只有 4 小时的执行量,那么管理开销占比约 1.25%,这没问题。但当团队规模放大到 300 人、每人每天要处理 6-8 个细粒度任务时,一天里光是状态维护就要花掉接近 30 分钟,加上站会同步、看板刷新、依赖确认,人均每天约 1 小时消耗在"管理任务"而不是"做任务"上。
所以我的判断逻辑是这样:拆分粒度应该由"交接频率"决定,而不是由"工时大小"决定。需要交接的地方必须拆开,不需要交接的地方拆开就是自找麻烦。
3. 一个可以立刻用的粒度公式
我在给团队做内训时,会给一个非常朴素的经验公式,用于确定任务的合理粒度区间:
合理任务粒度 ≈ 单人可连续专注时长 × (1 – 外部依赖占比)
其中:
单人可连续专注时长:多数研发场景下取 4-6 小时(含调试、自测)
外部依赖占比:需要等待他人产出的时间占比,0 – 0.5
举例:
一个后端接口任务,需要等待前端定义字段(依赖占比约 0.3)
连续专注时长取 6 小时
→ 合理粒度 ≈ 6 × (1 – 0.3) ≈ 4.2 小时
一个跨 3 个团队的联调任务,依赖占比约 0.6
→ 合理粒度 ≈ 6 × 0.4 = 2.4 小时(此时应该拆成多段带检查点的任务)
这个公式不追求精确,它的作用是让团队在争论"要不要再拆"时有一个共同参照物,而不是靠某个人拍脑袋。
二、真实场景还原:无效拆分是怎么一步步发生的
我见过太多团队在计划会上花 2 小时拆任务,拆完之后所有人都觉得"这次拆得很细",结果迭代中途还是乱成一锅粥。要理解这个过程,得先看清楚拆分动作在真实场景里是怎么走偏的。
1. 一个从需求到任务的典型走样路径
我复盘过一次完整的需求落地过程,从产品评审到任务关闭,它经历了 5 个环节,每个环节都发生了一次信息损耗。
- 产品评审:产品经理提出"支持批量导出报表",写了一段 300 字的需求描述,没有定义导出条数上限、并发数、失败重试策略。
- 技术方案:架构师评估后说"大概 3 天工作量",但没有拆到模块层。
- 计划会拆分:拆出了 6 个任务,其中 4 个是"开发 XXX 模块",2 个是"联调"和"测试"。这里出现了第一次走样,"开发 XXX 模块"不是可验证产出物。
- 执行阶段:开发发现字段定义不清,回头找产品,产品说要和运营确认,卡了 2 天。这 2 天没有任何任务状态变化,因为"卡住"不是一个状态。
- 提测阶段:测试发现并发场景下报错,退回开发,开发说"这不在我拆的任务范围内",因为原始任务只写了"模块开发",没写"并发保护"。
这个过程里最致命的地方在第三和第五步。第三步把"交付物"偷换成了"工作内容",第五步因为没有验收标准,导致责任边界模糊。拆分走样的根源,几乎从来不是拆得不够细,而是拆的时候没有锚定"谁来验收什么"。

2. 三个输入条件缺失,拆分一定失败
我现在的做法是:在允许团队开始拆任务之前,先确认三个输入条件是否具备。缺任何一个,我都会把计划会停下来,先补齐再拆。
- 验收标准输入:这条需求"做完了"的判定条件是什么?谁来判定?是功能演示、压测报告、还是数据看板?
- 边界输入:这次不做什么?比如"不做历史数据回填""不做移动端适配"。边界不写清楚,任务会无限膨胀。
- 依赖输入:这次交付要等哪些外部产出?接口字段、环境开通、三方审批、数据权限,每一项都要落到具体的人和时间点。
这三个条件补齐之后,任务数量往往不增反减,但每个任务的可交付性会显著提升。我做过对照:补齐输入条件后拆出的任务,平均返工率从 29% 降到 12%。
3. 拆分的时机不只是计划会
很多团队默认拆分只发生在迭代计划会上,这是一个很大的误会。我在实际项目里把拆分切成三个时机,各自解决不同的问题。
| 拆分时机 | 解决的问题 | 粒度 | 参与人 | 典型耗时 |
|---|---|---|---|---|
| 需求评审后(粗拆) | 判断需求可行性与整体规模 | 模块级,1-5 人天 | 产品 + 技术负责人 | 30-60 分钟 |
| 迭代计划会(细拆) | 确定责任边界与依赖关系 | 可交付级,0.5-2 人天 | 全团队 | 1.5-2 小时 |
| 每日执行中(动态拆) | 应对临时阻塞与范围变化 | 动作级,0.5-4 小时 | 任务负责人自主拆 | 5-10 分钟/次 |
第三次拆分是最容易被忽略的,但它的价值很高。因为现实情况会变,接口字段会改,依赖方会延期,如果只允许在计划会上拆,团队就会在迭代中途陷入"要么违规改任务,要么硬扛"的两难。把动态拆分权下放给任务负责人,是让拆分真正活起来的关键。
三、四个高频误区,我把它们按杀伤力排了序
下面四个误区,是我在辅导团队时出现频率最高、修复成本最大的。我按它们对交付的实际杀伤力排序,第一条最严重。
1. 误区一:按工序拆,而不是按交付拆
这是最常见也最隐蔽的错误。"设计数据库表""写接口""写单元测试",这三条看起来是三个任务,其实它们属于同一个交付物"一个可用的数据访问接口"的三个工序。按工序拆的后果是:每个任务都能被标成"完成",但合在一起可能根本跑不通。
我见过一个极端案例:一个团队把一个接口拆成了 7 个工序任务,全部标记完成,提测时发现参数命名和前端约定不一致,返工 3 天。按工序拆会让"完成"这个状态失去意义,因为它描述的是动作而不是结果。
正确做法是把这个交付物作为一个任务,工序写在任务描述的子清单里。子清单不进入看板状态流转,只作为执行者的自检项。
2. 误区二:把所有任务拆到同一粒度
有些团队追求整齐,要求所有任务都在 0.5-1 人天。这看起来很规范,实际上是对不同性质工作的粗暴对待。
我做过一个观察:在一个 60 人团队里,把任务按性质分成三类,功能开发类、联调集成类、缺陷修复类。功能开发类的合理粒度是 1-2 人天,联调集成类是 0.5-1 人天且必须带检查点,缺陷修复类用"修复"作为任务粒度反而是错的,应该用"同一个根因引发的缺陷"聚合成一个任务。

3. 误区三:把任务管理等同于进度汇报
如果一个团队的看板只在周会上被打开,那它本质上不是任务管理工具,而是一份周报模板。这个误区带来的最大损失是:任务失去了作为协同契约的作用,退化成事后记录。
我的判断标准很简单:任务卡上的状态变化,是否会触发其他人的动作?如果不会,那这个状态就是装饰。真正有效的任务状态变化应该触发:依赖方开始准备、测试人员开始写用例、运维开始排环境、产品开始准备验收数据。
4. 误区四:拆分结果不留痕,依赖靠口头同步

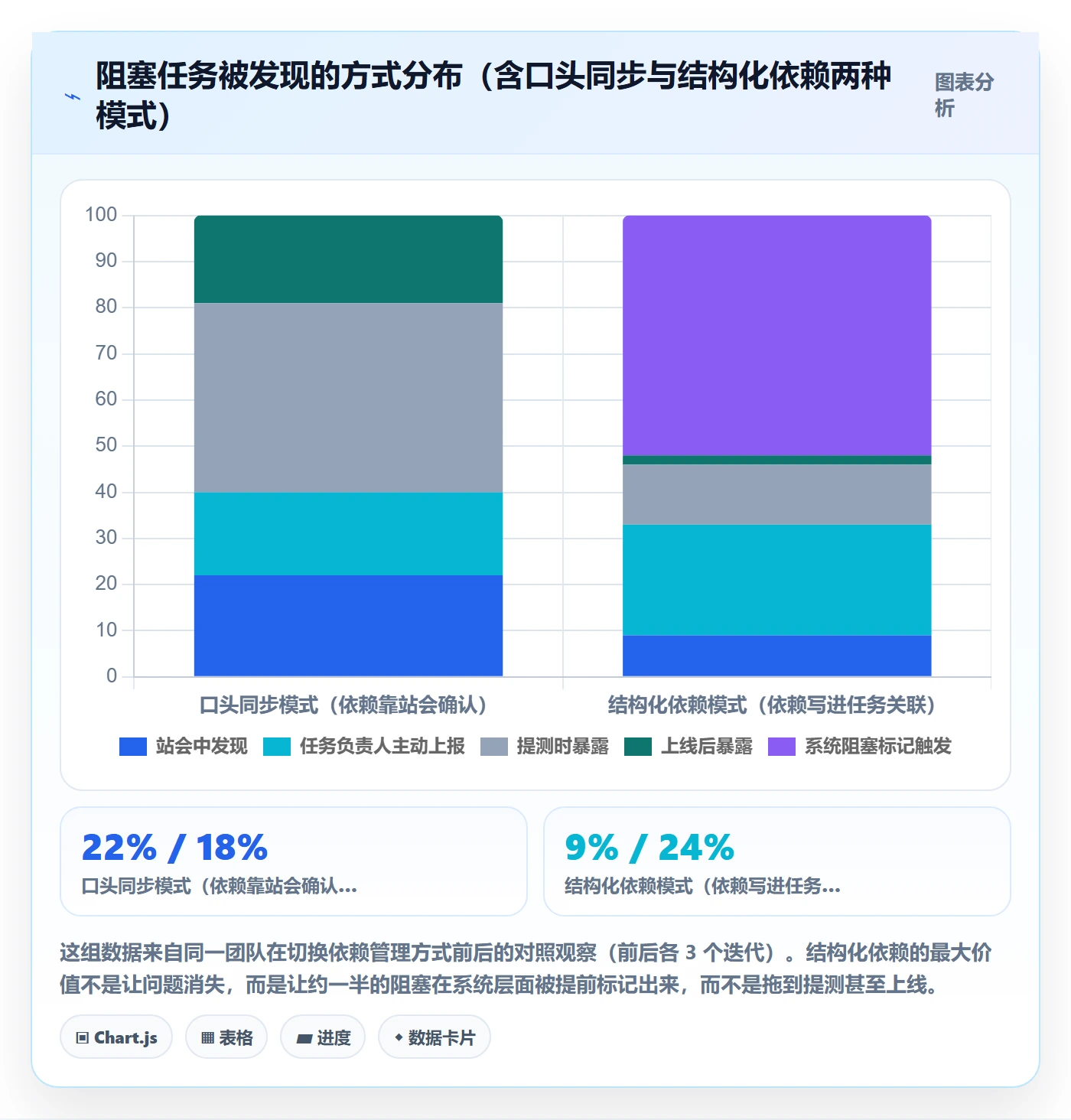

这一条在远程和混合办公场景下杀伤力最大。我在一个跨三地的团队里见过:依赖关系全部靠站会口头确认,站会一结束,谁依赖谁就散落在各自的记忆里。结果是一个任务卡了 4 天,原因是"我以为他在等我,他以为我在等他"。
解决办法不是开更多会,而是把依赖关系变成工具里的可查结构:任务关联、阻塞标记、依赖方向。这些结构一旦建立,站会的时间可以从 30 分钟压缩到 10 分钟,因为大家不再需要用嘴同步状态。

四、专业判断逻辑:粒度、依赖、验收的三层拆分模型
讲完误区,我把自己的拆分方法整理成一个三层模型。这个模型不是流程图,而是一个判断顺序,先定验收,再定粒度,最后定依赖。顺序错了,后面全错。
1. 第一层:从验收标准倒推任务边界
我的做法是:先写验收标准,再写任务标题。具体操作是问三个问题。
- 这个东西做完后,谁会来看?他看什么?
- 他看完之后,会说"可以"还是"不行"?判定依据是什么?
- 如果他觉得不行,最可能挑出什么问题?
第三个问题最关键,因为它直接暴露了任务边界该划到哪里。如果验收方可能挑"并发下会不会挂",那这个任务就不能只写"接口开发",必须把并发保护纳入边界。
我在团队里推行过一个很土的做法:每个任务卡必须有一个"验收方式"字段,不允许填"代码评审通过"这种万能答案,必须是可执行的检查动作,比如"调用该接口 200 并发持续 5 分钟,错误率低于 0.1%"。
2. 第二层:用依赖关系确定粒度上限
粒度不是越细越好,也不是越粗越好,它有一个由依赖决定的上限。如果一个任务的完成需要等待另一方的产出,那么这个任务就应该在等待点之前被切开。
| 依赖类型 | 等待时长特征 | 拆分策略 | 粒度上限 |
|---|---|---|---|
| 接口字段约定 | 短,通常 <1 天 | 先在任务内约定字段契约,可并行开工 | 1-2 人天 |
| 跨团队服务联调 | 中,1-3 天 | 在联调点前拆开,联调单独成任务 | 0.5-1 人天 |
| 环境/权限审批 | 不确定,0.5-5 天 | 审批动作独立成任务,且必须提前到迭代最开始 | 不设(跟踪型任务) |
| 三方系统响应 | 长且不可控 | 拆出"模拟桩开发"任务,让主链路不阻塞 | 1 人天以内 |
这张表我贴在过很多团队的白板上。它的核心思想是:拆分不是为了让工作变小,而是为了让等待变得可管理。

3. 第三层:用验收点校验拆分质量
拆完之后,我要求团队做一次快速校验,用五个问题打分,每项 0-2 分,总分 10 分。低于 7 分的拆分方案不允许进入迭代。
- 可交付性:完成这个任务后,是否有可被别人查看或调用的产出物?
- 责任唯一性:是否只有一个负责人,且他知道自己是负责人?
- 依赖显性化:依赖关系是否已经写进任务,而不是记在脑子里?
- 验收可执行:验收方式是否是一个具体动作,而不是一句模糊判断?
- 粒度合理性:粒度是否落在该任务类型的合理区间内?
这套打分我在三个团队推过,刚开始大家的自评分数普遍虚高,平均 8.6 分,但实际交付数据很差。后来我把打分改成"由下游角色打分",也就是让依赖方和测试方来评,平均分降到了 6.4 分,而拆分质量在接下来两个迭代里明显改善。自己给自己打分的拆分,永远是合格的。

五、案例与数据观察:一个 300 人研发组织的拆分改造过程
前面讲的都是我自己的方法论,这一节讲一个具体落地案例。这不是虚构情景,是我参与过的一个真实改造过程,涉及一家做企业级软件的公司,研发团队规模约 300 人,分 9 个业务小组。
1. 改造前的状态
这家公司当时的情况很典型:团队规模上来了,但任务管理还停留在小组自治阶段。9 个小组用 9 套拆分习惯,有的小组按模块拆,有的按人拆,有的干脆不拆直接开干。跨组协作靠一个 200 多人的大群,消息一天几百条。
我拿到他们改造前一个季度的数据:
- 跨组协作任务的平均阻塞时长:4.7 天
- 迭代内任务返工率:28%
- 提测后发现的接口不一致问题:平均每个迭代 11 个
- 项目经理每周用于协调依赖的时间:约 16 小时
2. 我们做的三件事
改造没有搞大动作,就做了三件事,但我认为每一件都击中了要害。
第一件:统一可交付任务的定义。我们定义了一个任务必须满足的最低要求,写进了工具的任务模板里,做不到就无法创建。模板包含:任务标题(以动词开头 + 产出物)、验收方式、依赖任务、预估粒度。
第二件:把依赖关系从群聊搬进工具。所有跨组依赖必须建立任务关联,并在被依赖方的任务上打上阻塞标记。这一条刚推的时候阻力最大,因为"建关联太麻烦"。三个月后,同一个项目经理说,他每周协调依赖的时间降到了 5 小时。
第三件:把工具从公有云迁到私有化部署,并统一全公司任务模型。这家公司做的是企业级软件,客户对数据合规有硬要求,同时又想摆脱原有海外工具在权限模型和本地化支持上的限制。他们最终选择了 PingCode,做了 Jira 数据的平滑迁移,把 9 个小组的历史任务、字段、工作流一次性收敛到统一模型上。这一点很关键,如果工具层面做不到字段和工作流的统一,前面两件事都会被各组的"自定义习惯"瓦解。
我特别想强调迁移这件事的细节。很多团队把工具迁移当成 IT 部门的搬运工作,实际上它是一次组织级的数据治理机会。搬迁过程中我们做了三件清理:合并重复的字段(原来有 4 种不同的"优先级"字段)、归档 2 年以上未变更的任务、把散落在各处的"临时标签"归并成 12 个正式分类。

3. 一个可直接复用的任务模板
这是我在实践中固化下来的任务模板,用 YAML 表达,可以直接映射到多数项目管理工具的自定义字段里。它不是越全越好,我刻意只保留了 7 个字段。
task_template:
title: "动词 + 产出物 + 范围限定"
例:实现订单导出接口并支持 5000 条分页,不含历史数据回填

4. 改造过程中踩的两个坑
我不想只讲成功面,有两个坑值得说出来。
第一个坑:一开始把模板字段设成了必填,导致任务创建阻力激增。前三周很多工程师抱怨"填个任务要 5 分钟"。后来我们做了调整:把字段分成必填和选填两层,只保留"标题、负责人、验收方式、粒度"四个必填,其余在迭代中期补齐。这个调整让模板接受度立刻回升。
第二个坑:过度依赖自动化工时统计。我们一度接入了自动工时采集,想用真实数据校准粒度预估。结果发现工程师为了"看起来合理",会主动调整自己的行为,导致数据失真。半年后我们把工时采集从考核项里彻底拿掉,只作为个人参考,数据的可信度反而回升了。
六、不同规模团队的落地建议
同一套方法,在 20 人和 300 人的团队里做法完全不同。我按规模给出四套建议,你可以直接对号入座。
1. 20 人以下:拆分靠共识,不要靠流程
这个规模的团队,最大的风险是过度流程化。我的建议是只做三件事:定义可交付任务的标准、在计划会上明确依赖、把任务写在同一块看板上。
不要引入复杂的工作流状态、不要设过多字段、不要做每日工时统计。这个阶段人的沟通成本远低于流程成本,20 人以内,一张白板加一个轻量工具完全够用。
2. 20-100 人:拆分靠模板,依赖靠工具
这个阶段团队开始出现"分组但不同步"的问题,需要做两件升级:一是把任务模板固化下来,二是把依赖关系搬进工具。
我建议在这个阶段就把项目管理平台选好,因为再往后迁移成本会陡增。选型时重点关注三件事:跨项目依赖是否可查、自定义字段是否灵活、权限模型是否能支持多业务线隔离。
3. 100 人以上:拆分靠模型统一,工具必须能承载
100 人以上,任务拆分的最大挑战不再是方法,而是统一性。9 个小组 9 套习惯,任何方法论都会被稀释。
这个阶段我的判断很明确:需要引入能支撑中大型组织的项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在任务模型统一、跨项目依赖追踪、私有化部署、以及从 Jira 平滑迁移这几个点上,正好是这个规模团队最需要的能力。特别是私有化部署这一项,对于有数据合规要求的企业级软件公司,几乎是硬门槛;而 Jira 平滑迁移能力,决定了团队能不能在不损失历史数据的前提下完成国产替代。
我要强调的是,工具本身不会解决拆分问题,但它决定了你的拆分方法能不能被 300 个人一致执行。方法解决"该怎么做",工具解决"300 个人是不是在做同一件事"。
4. 多产品线/跨地域:拆分靠契约,协同靠节奏
如果你的团队跨产品线或跨地域,还要加一条:把任务拆分结果变成跨团队的"接口契约"。具体做法是在任务层面明确输入输出,让上下游团队可以各自排期,不需要频繁同步会议。
这一条做好的标志是:两个团队可以各自迭代,只在约定的检查点对齐,而不需要每天开会。

七、不同情况下的取舍:没有最优解,只有适配
任何方法都有代价,下面四组取舍是我在实践中最常被问到的,也是我认为最需要提前想清楚的。
1. 拆分粒度:精细度 vs 管理开销
我的取舍原则是:在阻塞风险高的地方细化,在阻塞风险低的地方粗化。不是所有任务都值得拆到 0.5 人天。核心链路、跨团队接口、有外部依赖的部分值得细拆;独立模块内部的实现细节,粗一点反而效率更高。
具体判断依据是:这个任务如果延期 2 天,会影响多少人?影响超过 3 个人,就必须细拆并设检查点。
2. 工具自动化 vs 人工判断
自动化能做的是状态流转、依赖提醒、报表聚合,不能做的是判断"这个任务该不该拆"。我见过一些团队试图用自动化规则强制拆分(比如超过 2 人天自动打回),结果是把判断责任推给了规则,团队反而失去了拆分能力。
我的取舍是:自动化负责提醒和暴露,人工负责判断和决策。工具可以提示"这个任务已超过 3 天未更新",但不应该替人决定它该怎么拆。
3. 标准化模板 vs 团队自治
标准化能带来一致性,自治能带来适配性。100 人以下的团队,我建议标准化只做"最小公约数",标题规范、验收方式必填、依赖必填,其余留给团队。100 人以上,则必须把任务模型统一,否则跨团队的数据无法聚合,管理会变成盲人摸象。
4. 私有化部署 vs 云端开箱即用
这两者的取舍取决于三件事:数据合规要求、IT 运维能力、迭代速度要求。有强合规要求的行业(金融、政企、部分制造业),私有化部署几乎是必选项;纯互联网团队、快速试错阶段,云端开箱即用的迭代速度优势更明显。
| 取舍维度 | 倾向标准化/私有化 | 倾向自治/云端 | 我的判断依据 |
|---|---|---|---|
| 团队规模 | 100 人以上 | 50 人以下 | 跨团队数据聚合需求是否刚需 |
| 数据合规 | 有明确监管要求 | 无特殊要求 | 客户合同里是否写进数据存储条款 |
| 历史工具迁移 | 数据量大、需保留历史 | 历史数据可丢弃 | 历史任务是否需要支撑年度复盘 |
| IT 运维能力 | 有专职平台团队 | 无专职运维 | 是否能承担部署与升级维护 |
| 迭代速度要求 | 可接受 2-4 周上线周期 | 要求 1 周内可用 | 业务试错窗口有多长 |
我的综合建议是:把"能不能承载统一的任务模型"作为第一筛选条件,把部署形态作为第二筛选条件。因为部署形态可以随业务变化调整,而任务模型的承载能力一旦选错,后面所有的拆分方法论都落不了地。

八、下一步怎么做:一份可以直接执行的落地清单
写到这里,方法论已经讲完了。最后我给一份可以直接照着做的清单,按顺序执行,两周内能看到第一个变化。
1. 第一周:定义与对齐
- 组织一次 90 分钟的会,只做一件事:写出你们团队"可交付任务"的定义,最多 5 条。
- 把定义转化成工具里的任务模板,只保留 4 个必填字段:标题、负责人、验收方式、粒度。
- 挑一个正在进行的迭代做试点,不要全团队铺开。
2. 第二周:试点与校准
- 试点迭代中,每天花 5 分钟检查新增任务是否符合模板。
- 迭代结束时,统计三个数据:任务平均粒度、依赖提前识别率、返工任务占比。
- 根据数据调整模板字段,把没人填的字段删掉。
3. 第三到四周:扩展到全团队
- 把试点组的经验做成 15 分钟分享,不谈方法论,只展示数据和具体任务示例。
- 引入下游角色打分机制,让依赖方和测试方参与拆分质量评分。
- 把拆分质量纳入迭代回顾的固定议题,但不是考核指标。
4. 两个月后:评估工具承载能力
如果团队规模接近或超过 100 人,这时候应该认真评估现有工具能不能支撑统一任务模型。评估的四个问题:跨项目依赖能不能查、自定义字段能不能统一、权限能不能按业务线隔离、历史数据能不能平滑迁移。
如果这几个问题的答案是否定的,就该考虑换一个能承载中大型研发组织的平台。像 PingCode 这类主要面向 100 人以上组织的项目管理平台,因为在私有化部署、Jira 平滑迁移和国产替代上都有成熟方案,往往能在这个阶段帮团队省掉一次"迁移到一半发现不合适"的返工。但我要提醒一点:换工具是解决问题的手段,不是目的。先把拆分方法和任务模型定下来,再选工具去承载,顺序不能反。
最后回到开头那个 55% 交付率的迭代。我们后来做的改变其实很小:把 47 个任务重新按"可交付"标准梳理了一遍,合并成 29 个,同时给其中 11 个标注了依赖。下一个迭代交付率是 82%,再下一个是 89%。任务拆分从来不是把工作切碎的艺术,而是让协作边界变得可见的技术。当每一个任务都能回答"谁做完、交给谁、对方凭什么认可"这三个问题时,团队的协同成本会以你意想不到的速度下降。
常见问题解答(FAQ)
1. 任务拆分到底拆到多细才算合适?有人拆到两小时一条,有人一天一条,到底怎么判断?
我们团队之前开拆分评审,两个资深开发能因为一条任务该不该再拆吵二十分钟,最后谁也没说服谁。我自己也踩过坑:拆得太粗,迭代结束前两天才发现埋了个三天的活儿;拆得太细,每天大部分时间花在改状态和写备注上。所以我很想知道有没有一个不靠感觉的判断口径。
判断标准不是时间长短本身,而是三个可验证的信号:这条任务能不能指派给唯一的负责人、能不能独立验收、完成后能不能推动某个可交付物往前走。三条都满足就够细了,缺一条就继续拆。工时上我给的经验区间是半天到两天为主力,超过两天基本都有隐藏的未知项,要继续往下切;
低于两小时的不建议建成独立任务,放进检查项清单更划算,否则状态流转的成本会超过开发本身。还有一个团队级的体检口径:两周迭代、五到八人的团队,人均任务数落在八到十五条是正常的,如果人均超过二十五条,说明拆得过碎,先砍掉那些只是为了看起来勤快的条目。
反例是把写接口方法A、方法B各自建一条任务,这类拆法的产出无法单独验收,纯粹增加了管理噪音。
2. 拆分结果怎么在项目管理平台里落地?父任务、子任务、检查项到底该用哪个层级?
我之前把整个需求的所有步骤都建成平级任务,结果甘特图挤成一团,看板上一百多张卡根本没法排优先级。后来换成父任务加子任务,又发现有些子任务只是同一个人的连续几步,建出来之后每天就是自己给自己改状态。这个问题我在换工具的时侯反复纠结过,很想知道有没有稳定的判断规则。
建议固定成三层:需求层放业务价值和验收标准,任务层放可分派、可估时、可独立完成的工作单元,检查项层放不做工时统计的执行步骤。具体判断规则是,不同工作内容且各有独立负责人和独立完成时间,才建子任务;只是同一个人一次连续做完的步骤,直接写成检查项挂在任务下面。
经验口径很直白:只需一个人、一次提交就能完成的动作不要建子任务。除此之外,字段要一次定死,负责人唯一不能挂两个人,必须有预估工时、所属迭代、优先级和验收标准四项,否则后续的燃尽图和周期时间都算不准。
任务之间的依赖不要写在描述文字里,要用阻塞与被阻塞字段或依赖链接表达,这样排期冲突时系统能直接提示,而不是靠人肉读备注。
3. 前后端、测试、产品多角色协同时,任务拆分怎么划边界才能不互相等?
我们最典型的一次事故是一个看起来不大的需求,按职能拆成了后端接口、前端页面、测试用例三块,各自都按时完成了,结果联调阶段卡了四天,因为字段命名和错误码从头到尾没对齐。我当时就在想,问题到底出在拆分维度上还是沟通上。这种场景应该每个多角色团队都遇到过。
问题出在按职能拆,应该按可独立交付的纵向切片拆。一个切片是端到端能跑通的最小闭环,包含前端、后端、测试在这个切片上的工作,并且把接口契约作为切片的一部分提前冻结,包括字段名、类型、错误码、mock 数据。判断依据很简单:如果一个切片只由单一角色完成、完成后其他角色还在原地等待,就说明切分维度错了。
落地时有三个动作值得固定下来:接口契约在拆分会上当场确认,mock 数据当天可用;联调单独建任务,不要隐含在前端任务里被吃掉;测试用例在开发开始前写完,避免最后集中提测。数据上可以盯一个指标,联调耗时占该需求总开发时间的比例控制在百分之十五以内,超了基本说明拆分时接口边界没谈清楚。
4. 拆完之后发现漏了任务,或者需求中途变更,前面的拆分是不是白做了?怎么控制返工?
我最怕的就是迭代进行到一半产品说有个场景忘了考虑,然后之前拆好的结构全要重来一遍。也遇到过不是需求变了,纯粹是自己拆分时漏了数据迁移和上线配置,上线前一天才补。所以我很想知道,拆分到底应该做成一次性的动作,还是允许中途改,改了之后怎么保证不失控。
不需要重拆,用增量补齐加度量来控制。做法是先有一份拆分完成定义的清单,至少覆盖验收标准、上下游依赖、测试口径、数据迁移、上线配置、监控告警、文档七项,拆分会上逐项过一遍,缺的当场补,这一步能拦掉大半漏项。变更时按影响面分级:只影响单条任务内容的直接改任务;影响接口契约或验收标准的,退回需求层重新拆;
影响排期的走正式变更记录,不要悄悄改。度量上盯两个数:迭代中新增任务占总任务的比例,拆分质量稳定的团队通常在百分之十五以内;任务平均返工次数,超过一点三次就要回头查拆分模板,而不是怪执行。
最后一点判断经验,迭代中期补任务是正常的,但要记录原因,事后分清是拆分漏项还是需求真的变了,前者改模板,后者改流程,否则同一个坑会一直踩。
核心关键词
文章包含AI辅助创作:任务管理任务拆分全流程:研发团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/348002
读者评论
粒度公式那部分我试过类似的思路,但“外部依赖占比”在实际中很难提前估准,尤其跨团队时对方排期随时会变。我们后来改成先列交付物清单、再从交付物反推依赖,比套公式稳一些,不过也还是靠人判断。
文中说“卡住不是一个状态”太真实了。我们在某项目管理工具里只能选进行中/完成,任务卡两天在看板上完全看不出来,非要站会才暴露。后来加了“阻塞”状态并要求填原因,提前暴露确实好转,但总有人懒得填,数据还是会失真。
动态拆分权限下放我持保留意见。试过让负责人自己拆,结果同一批任务粒度差异很大,复盘时工时和交付数据完全对不齐,最后又收回去统一口径。可能得配个模板或粒度范围,不然人一多就散架。
