2021 年我给一个 180 人的研发团队做流程诊断。他们的看板上有 1374 个活跃事项,平均颗粒度 2.2 人天,字段填得相当完整,看起来是一套"精细化"的管理体系。但那个季度的交付准时率只有 54%。接下来的三个月,他们做了一轮教科书式的"效率优化":加字段、加状态、加自动化提醒、把需求拆得更细,准时率反而掉到了 48%。真正把它拉回 79% 的动作只有一个:删掉 11 个字段,加一个"阻塞"状态,并规定阻塞超过 48 小时必须自动升级。

这件事让我彻底改变了对"任务管理效率"的理解:研发团队提升任务管理效率,瓶颈几乎从来不在流转速度,而在风险暴露的时间差。

一、先把核心结论说清楚:事项级风险前置,比流程提速更能救交付

1. 三条可以直接拿去用的结论

结论一:任务管理的效率损失,80% 发生在"看不见的等待"里,而不是"看得见的干活"里。一个事项在"进行中"状态停留 5 天,可能其中 4 天是在等接口、等评审、等环境、等一个没被写下来的依赖。状态流转很顺滑,风险却在暗处累积。

结论二:风险控制的最小有效单元是"事项",不是"里程碑"。里程碑风险(比如"这个版本可能延期")往往在暴露时已经无法挽回;事项风险(比如"支付网关重试逻辑依赖风控团队的接口,而对方本周无排期")在暴露时通常还有 3,10 天的处置窗口。

结论三:模板的价值不在"统一格式",而在"强制暴露关键决策信息"。一个只有 12 个字段但每个字段都对应一个决策动作的模板,胜过一个有 40 个字段、填完没人看的模板。字段数量与决策质量之间,是倒 U 型关系,不是正相关。

2. 为什么"提速"往往先失效

大多数团队的优化顺序是错的。他们会先优化流转速度,减少审批环节、压缩评审时长、提高每日站会效率。问题是,当你把一个本身充满不确定性的流程跑得更快时,你只是让"错误的决策"更快地抵达终点。

我做过一个粗略测算:在需求不确定性高(需求变更率 > 25%)、依赖密度高(单个事项平均上游依赖 ≥ 1.5 个)的团队里,把事项平均存活周期压缩 30%,如果没有同步建立阻塞暴露机制,返工工日反而会上升 8%,15%。因为被压缩掉的时间,主要来自"等待中被推迟的确认",而不是真实的干活动作。

事项实操方法:研发团队提升任务管理效率的风险控制方法与模板

二、研发任务为什么会失控:三个结构性背景

1. 不确定性:需求不是被执行的,是被重新定义的

传统项目管理的假设是"需求确定、执行有偏差"。研发的真实情况恰恰相反:需求本身在执行过程中会被重新定义,而且重定义往往发生在开发已经投入之后。我统计过所服务团队的变更时间点分布,一个反常识的发现是:需求变更的高峰不在评审阶段,而在开发完成 60%,80% 的区间。这个位置最尴尬,沉没成本已经形成,推翻代价高,不推翻又交付不了。

这就导致一个必然结果:任何以"需求冻结"为前提的任务管理方法,在研发场景下的半衰期通常不超过两个迭代。

2. 依赖密度:一个事项的拖延,往往不是它自己的问题

研发事项的依赖链条比大多数人想象的复杂。一个前端事项可能依赖:后端接口、设计稿终稿、测试环境、第三方 SDK、以及一个还没排期的数据埋点。这些依赖里,至少有一半不在同一个团队的控制范围内。

我在诊断中反复看到同一个模式:事项在"进行中"停留很久,真正的原因写在聊天记录里,而不是写在事项里。等到站会上有人顺口提一句"我这边还在等 XX",已经过去 6 天。这 6 天不会出现在任何一张报表上。

事项实操方法:研发团队提升任务管理效率的风险控制方法与模板

3. 验收滞后:缺陷的成本曲线是陡的

缺陷发现得越晚,修复成本越高,这个结论已经被重复验证过很多次。但我想强调的是它的任务管理含义:如果一个团队只在"测试阶段"发现缺陷,那么它的任务管理本质上是在做"事后统计",而不是"风险控制"。

在样本团队中,迭代内返工工日占开发总工日的比例中位数是 32%,其中约 60% 的返工来自"验收标准理解不一致",而不是技术难度。这类返工有一个特点:它完全可以通过事项级的完成定义(DoD)前置消除,但绝大多数模板里根本没有这一栏。

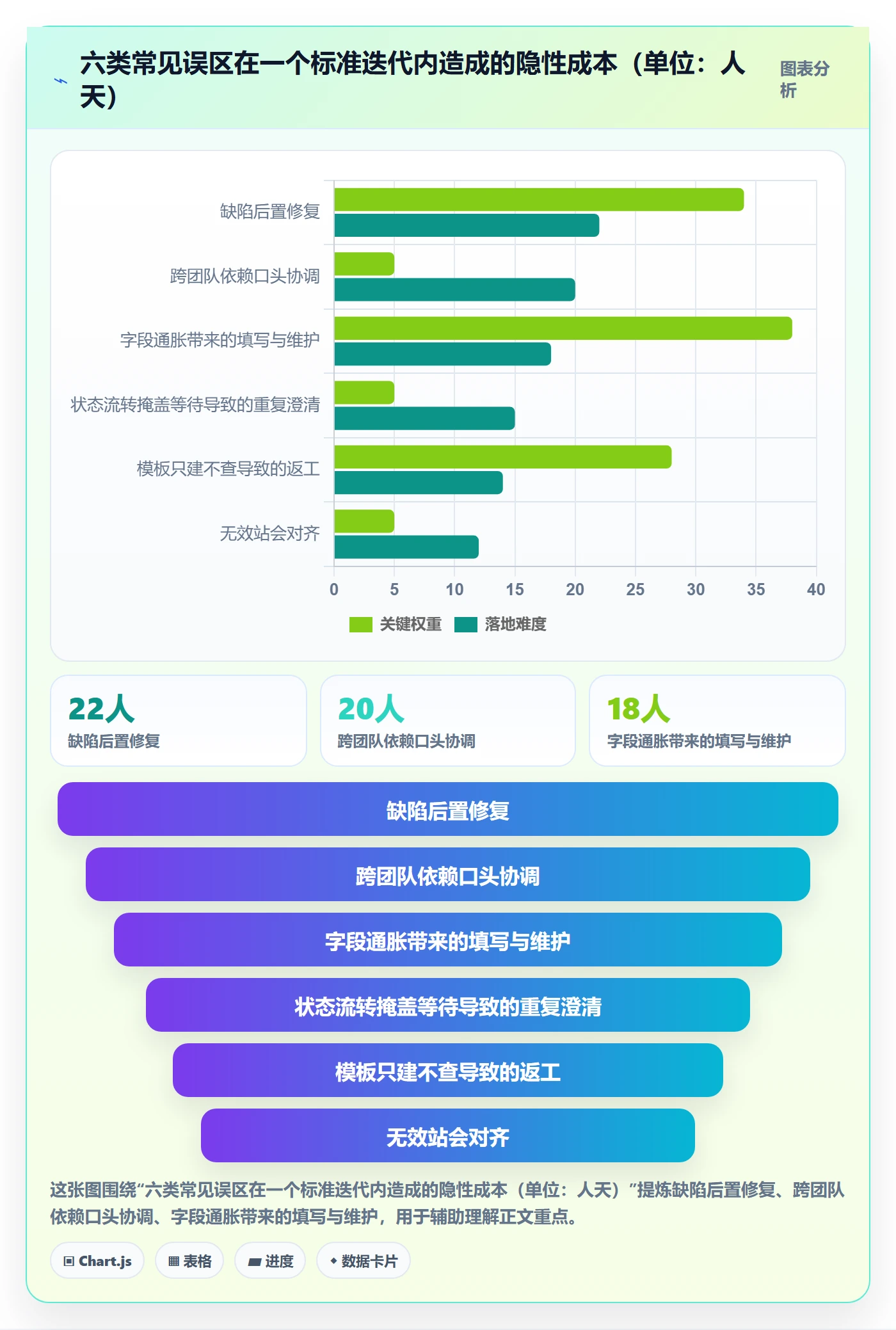

三、我见过的六个典型误区

1. 把"任务数量"当成"效率"

看板上事项越多、移动越快,很多管理者会觉得"团队很忙、效率很高"。但事项数量是一个产能侧指标,不是交付侧指标。我见过一个团队把需求拆成平均 4.7 个事项,看板非常好看了,交付周期却延长了 31%。原因很简单:拆分放大了依赖数量,而依赖数量与阻塞概率是非线性正相关的。

2. 用状态流转掩盖等待时间

"进行中 → 待测试 → 已完成",这条路径看上去很干净。但如果一个事项在"进行中"停留了 9 天,其中 6 天在等接口,那么状态流转记录的是一次"平滑的过程",掩盖的是一次"严重的协同失败"。状态字段记录的是"谁在手上",风险字段记录的才是"卡在哪里"。大多数模板只有前者。

3. 字段通胀:以为信息越多,决策越好

字段通胀是我见过的最普遍的"效率优化陷阱"。团队每遇到一次管理问题,就加一个字段:加"优先级"、加"故事点"、加"预计完成时间"、加"业务线"、加"是否影响发布"。三个月后,一个事项卡有 30 多个字段,填写耗时 4,6 分钟。

关键问题不在于这 6 分钟,而在于:当字段超过认知阈值后,人会自动忽略其中的大部分,包括关键的那几个。字段越多,关键字段的信噪比越低。这是我在多个团队反复验证过的现象。

4. 只做里程碑级风险管理

很多团队有完善的项目风险登记册,每月更新一次。但研发风险的本质是高频、微观、变化快的。月度风险登记册能捕捉到"第三方 SDK 不满足合规要求"这类风险,却捕捉不到"张三今天在等李四的接口"。

正确的做法不是用里程碑风险管理替代事项级风险,而是把事项级风险的聚合结果,作为里程碑风险的输入。当同一依赖方在一周内被标记阻塞 4 次,它就不再是一个事项问题,而是一个系统性风险,应该被提升到里程碑层级处理。

5. 把每日站会当作风险发现机制

站会的结构性问题在于它的提问方式。"昨天做了什么、今天做什么、有什么阻塞",前两问是汇报,第三问才是风险发现,但第三问通常只占 30 秒,而且依赖当事人主动、准确、及时地表达。靠人主动暴露风险,本质上是一种低可靠性的采集机制。

我在实践中更推荐"三问替换":把第三问从"有什么阻塞"改成"你现在在等谁、等什么、等了多久"。后者的信息密度高得多,因为它把"主动求助"变成了"结构化描述"。

6. 把模板当制度,只建不查

最后这个误区最隐蔽。团队花两周设计了一套很漂亮的模板,全员培训,然后就没有然后了。三个月后抽查,字段填写完整率 41%,阻塞字段的填写率只有 17%。模板不配套检查机制和自动升级机制,就只是一份文档。

事项实操方法:研发团队提升任务管理效率的风险控制方法与模板

四、专业判断逻辑:用"风险密度"给事项分流

1. 风险密度公式

我用的判断框架是一个三元乘积模型:风险密度 = 需求不确定性 × 依赖强度 × 验收滞后度。三个因子各自按 1,3 分打分,乘积范围 1,27,然后压到 1,9 的区间使用。

为什么用乘积而不是加权和?因为这三个因子之间是"放大"关系,不是"叠加"关系。一个需求很确定、没有外部依赖的事项,即使验收滞后度高,风险也有限;但一个需求高度不确定、依赖三个外部团队、且验收要等到集成测试才能验证的事项,风险是组合爆炸的。加权和会低估这种组合效应。

各因子的打分标准如下:

因子 1 分 2 分 3 分
需求不确定性 验收标准明确,近 3 个迭代无变更 验收标准明确但业务方仍在调整细节 验收标准模糊,或业务方未最终拍板
依赖强度 无外部依赖,可独立交付 依赖 1 个同团队事项 依赖 ≥ 1 个跨团队/外部方事项
验收滞后度 可单元验证,代码合并即可确认 需联调或灰度后才能确认 需等集成测试或真实流量验证

2. 按风险密度分四类事项,走四条不同的路径

打分不是为了排优先级,而是为了决定"这个事项需要多少结构化管理"。低风险事项走轻流程,高风险事项走重流程,这才是效率与控制的平衡点。

风险密度 事项类型 流转路径 必需字段 检查频率
1,2 确定性事项 标准流,直接开工 责任人、验收证据 仅关闭前检查
3,4 协同型事项 标准流 + 依赖确认 责任人、上游依赖、验收证据 开工时确认依赖
6,9 探索型事项 探索流,先出方案再开工 责任人、假设、验证方式、时间盒 每 2 天检查一次
12,27 高不确定 + 高依赖事项 拆分为探索阶段 + 交付阶段 完整风险字段 + 升级路径 每日检查,强制升级

注意 5、10、11 这几个分值被我刻意跳过了。原因是这些组合在实践中很少出现,强行归类只会增加判断负担。一个判断框架如果需要用户思考超过 20 秒,它在真实场景中就活不过两周。

3. 四个风险卡点

风险控制必须挂在事项生命周期的固定位置上,否则就会退化成"想起来才做"。我只用四个卡点,多了执行不下去。

  1. 认领前(就绪检查):验收标准是否可验证、上游依赖是否已确认排期、是否需要探索阶段。不通过不许认领。
  2. 开工后 24 小时(首证据检查):必须有第一个进展证据(代码分支、设计草图、技术方案、验证结果)。目的是把"黑箱状态"压缩到一天以内。
  3. 阻塞满 48 小时(强制升级):阻塞不是个人问题,是组织问题。48 小时是经验阈值,低于它,升级会显得过度干预;高于它,处置窗口开始关闭。
  4. 关闭前(完成证据检查):必须有可点击的验收证据,不允许"口头确认完成"。

事项实操方法:研发团队提升任务管理效率的风险控制方法与模板

4. 判断逻辑背后的一个反直觉推论

如果风险密度取决于依赖强度和验收滞后度,那么"减少事项数量"和"减少依赖数量"是两个完全不同的动作,后者才真正有效。

很多团队的优化方向是合并事项、减少数量。但如果合并之后依赖关系没有减少,风险密度并没有下降。真正有效的动作是:把跨团队依赖从"隐式"变成"显式排期",或者把依赖从"运行时依赖"改为"契约式依赖"(先约定接口,双方并行开发)。后者的收益往往数倍于前者。

五、一个 300 人研发组织的实操案例

1. 背景与约束

2023 年下半年,我参与了一家金融科技公司研发体系的风险管理改造。研发规模 320 人,分 9 个团队,产品线 3 条。约束条件很典型:数据不能出内网、已有大量历史事项需要保留、原有工具(Jira)已经用了 4 年,迁移成本被管理层高度关注。

他们选择的是一个支持私有化部署的国产研发管理平台,PingCode。选它的核心理由有三条:一是支持私有化部署,满足金融行业的数据不出内网要求;二是支持从 Jira 平滑迁移,历史事项、字段映射、工作流都可以批量搬迁,避免了"迁移即重建"的二次成本;三是配置灵活度足够,能把我们设计的四个风险卡点用状态机和自动化规则固化下来,而不是靠人记。

2. 第一步不是改流程,是统一模板

我们把原有 34 个自定义字段压缩到 12 个。这个动作在内部引起了不小的争议,因为有几个团队认为自己的字段"业务上必需"。我的处理方式是:对每个拟删除字段问一个问题,"过去 90 天,有没有任何一个决策是因为这个字段的值而改变的?"答案是"没有"的字段,全部删除。最终 34 个字段里,只有 9 个通过了这个测试。

# 事项卡字段模板 v3.2(适用于 100 人以上研发组织)
id: #

title: 动词开头的交付物描述,例:"完成支付网关超时重试"

owner: 唯一责任人(单人,不接受"小组"或"前端团队")

type: 需求 | 技术债 | 缺陷 | 探索 | 运维

risk_density: 1-9 整数(按第四章三因子乘积评分)

dependencies: 上游事项 ID 列表(跨团队依赖必须写明对接人)

blocker: 当前阻塞描述 + 阻塞起始时间(自动打点)

evidence_of_done: 验收证据链接(MR / 灰度截图 / 监控面板)

due_window: 期望交付窗口(周粒度,不写具体日期)

size: 预估人天(> 5 人天强制拆分或转为探索型)

created_at: 时间戳

closed_at: 时间戳

注意这里没有"优先级"字段。优先级在研发场景里几乎是一个失效字段,因为真正的优先级往往由依赖关系倒逼产生,而不是由填写者主观判断。我们把它换成了 risk_density,因为后者有明确的打分标准,不同人打分的一致性明显更高。

3. 用自动化规则替代人的自觉

这是整个改造中投入产出比最高的一环。四条规则,全部在平台内配置,不需要额外开发。

# 风险控制自动化规则(在支持自动化的工作流引擎中配置)
规则 1 , 阻塞显性化

WHEN 事项.blocker 字段被填写

THEN 设置状态 = 阻塞

开始计时

通知 owner 的直属主管(延迟 24 小时触发)

规则 2 , 48 小时强制升级

WHEN 状态 == 阻塞 AND 阻塞计时 >= 48 小时

THEN 升级至项目负责人 + 依赖方负责人

自动创建跟进子事项,到期时间 = 24 小时后

规则 3 , 120 小时系统性风险识别

WHEN 状态 == 阻塞 AND 阻塞计时 >= 120 小时

THEN 升级至研发总监

强制重新评估 risk_density,并选择"拆分"或"重定义"

规则 4 , 依赖方根因聚合

WHEN 事项从"阻塞"恢复到"进行中"

THEN 记录阻塞时长(小时)与阻塞原因分类

IF 同一依赖方 30 天内被标记阻塞 >= 3 次

THEN 创建系统性风险事项,指向该依赖方

规则 4 是我认为最有价值的一条。它做的事情是把微观的事项阻塞,自动聚合成宏观的组织问题。在改造后的第 7 周,系统自动生成了一条"某中间件团队 30 天内阻塞下游 5 次"的风险事项,直接推动了这个团队增加接口对齐人日。这件事靠人工复盘几乎不可能及时发现。

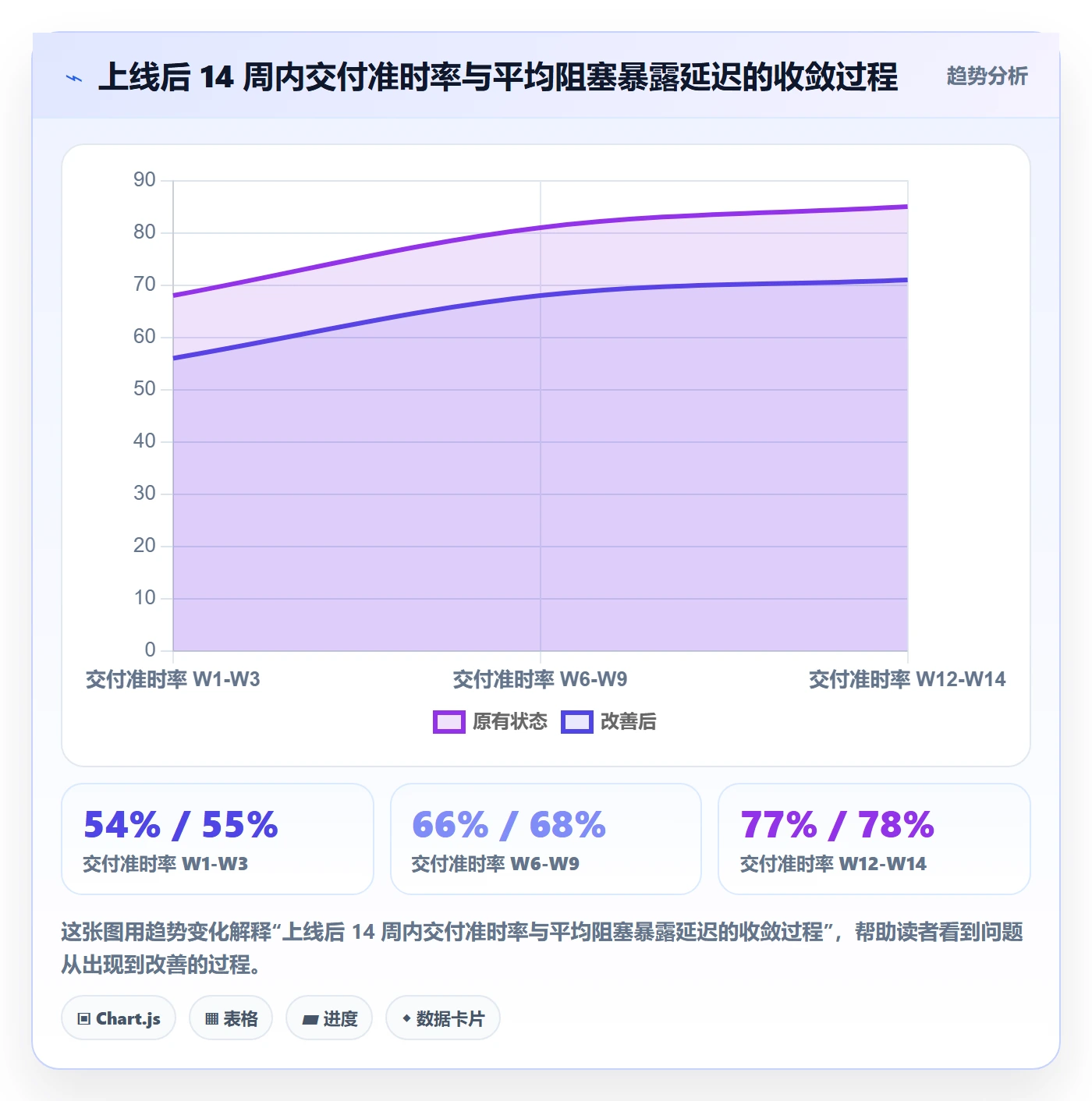

4. 数据结果

改造从第 1 周的数据采集开始,第 3 周上线新模板与自动化,第 14 周完成第一个完整观察周期。以下数据来自该项目的内部周报记录,非公开统计,仅作量级参考。

事项实操方法:研发团队提升任务管理效率的风险控制方法与模板

除了准时率和阻塞延迟,还有一组数据值得单独说:迭代内返工工日占比从 32% 降到 14%,事项平均存活周期从 21 天降到 12 天。这两个数字比准时率更能说明问题,因为它们反映的不是"管得更紧",而是"白干得更少"。

事项实操方法:研发团队提升任务管理效率的风险控制方法与模板

5. 三个我认为必须说清楚的细节

第一,迁移本身不是难点,字段映射才是。从 Jira 迁到新平台,工具层面的数据搬迁通常几天就能完成,真正的成本在于旧字段到新模板的映射决策。我们的做法是保留历史事项的原始字段(只读),但新事项一律走新模板。这样既保住了历史可追溯性,又不让历史包袱绑架新流程。

第二,前 3 周只采集不改动。很多人会跳过这一步直接上规则。但没有基线,你无法判断改善是来自你的改动,还是来自季度性波动。第 1,3 周的数据采集期,是整个项目中最容易被砍掉、也最不该被砍掉的部分。

第三,私有化部署解决的不只是合规问题。在这次改造中,私有化部署带来的一个额外收益是:我们可以把自动化规则和内部的人力系统、发布系统打通,做到"阻塞超时自动在对应负责人的日程里插入 30 分钟协调会"。这种深度集成在公有云环境下往往受限于数据边界。

六、不同规模团队的行动建议

1. 20,100 人团队:先做一件事,别做三件

这个规模的特点是沟通成本低、决策链短,但流程几乎不存在。建议的第一步动作是只加一个"阻塞"状态和一句必填的"你在等谁",其他什么都不改。见效周期通常 3,4 周。

度量指标只看一个:平均阻塞暴露延迟。不要一开始就盯准时率,因为它受太多因素影响,噪音太大,会让你误判改动是否有效。

2. 100,500 人团队:建立四个卡点,配套自动化

这个规模是风险控制收益最高的区间。跨团队依赖开始出现,靠口头协调已经不可靠,但还没复杂到需要专职 PMO。建议动作顺序是:统一模板(字段 ≤ 12)→ 建立四个卡点 → 配置 48 小时升级规则 → 建立依赖方阻塞聚合。

这个阶段有个关键选择:是否需要支持私有化部署和 Jira 平滑迁移的工具。如果组织内已经有大量历史数据、或者有数据合规要求,建议优先考虑具备这两项能力的平台,比如 PingCode 这类主要服务中大型企业及 100 人以上组织的研发管理平台,能把迁移成本和合规成本一次性解决。

3. 500 人以上团队:先统一度量口径,再谈流程

这个规模最大的问题不是没有流程,而是流程太多且口径不一。9 个团队可能有 9 套"准时"的定义。建议第一步动作是统一四个基础度量的计算口径:准时率、阻塞暴露延迟、返工工日占比、事项平均存活周期。

口径统一之前不要做跨团队排名,因为排名会激励团队去优化口径而不是优化流程。我在一个 800 人组织里见过这种情况:统一口径后重新计算,原本排名第一的团队掉到第六,团队士气受到明显冲击,后续推行阻力大增。

事项实操方法:研发团队提升任务管理效率的风险控制方法与模板

七、不同情况下的取舍

1. 结构化程度:够用就好,不要追求完备

结构化带来可见性,也带来填写成本。我的经验阈值是:单个事项的结构化填写时间不超过 90 秒。超过这个时间,填写质量会明显下降,数据开始失真。如果一套模板需要 3 分钟才能填完,那么你得到的不是更好的数据,而是更多的默认值。

取舍原则:字段只保留"会改变决策"的那些。判断方法就是前面提到的那个问题,过去 90 天,有没有决策因为这个字段而改变过。

2. 自动化程度:升级要自动,判断不要自动

这是一个很容易搞反的取舍。我的建议是:把"提醒、升级、聚合、计时"这类机械动作全部自动化;把"风险定级、拆分决策、优先级调整"这类判断动作全部留给人。

见过一些团队用规则自动计算事项优先级,结果产生了大量"看起来合理但没人认账"的排序。原因是优先级本质上是资源分配的政治决策,不是数学问题。

3. 部署方式:私有化与 SaaS 的真实取舍点

很多人把私有化部署简单理解为"合规选项",这低估了它的影响。真实的取舍点是三组:

维度 私有化部署 公有云 SaaS
数据边界 完全内网可控,适合金融、政企、医疗 依赖厂商安全能力与合规资质
内部系统集成深度 可与内部人力、发布、监控系统深度打通 受限于开放 API 的边界,深度集成困难
初始成本 较高,需要基础设施与运维投入 较低,按席位付费
升级节奏 由自己控制,可暂停版本 跟随厂商发布节奏
适用规模 通常 100 人以上收益更明显 小团队与快速起步场景更划算

如果是中大型组织、且存在历史数据迁移需求,我倾向于选择同时支持私有化部署和 Jira 平滑迁移的平台。这类平台在国产替代场景中的适配度更高,能避免"换工具=重建流程"的隐性成本。

4. 度量粒度:周粒度优于日粒度

日粒度的度量会产生大量噪音,并且会诱导团队做短期行为。我们的实践是:阻塞时长按小时记录(用于触发规则),但准时率、返工率等结果指标按迭代或周统计。采集要细,评估要粗,这个分离很重要。

5. 推行顺序:先松后紧,还是先紧后松

我试过两种顺序。先松后紧(先只加阻塞状态,再逐步加卡点)的推行阻力小,但见效慢;先紧后松(一次性上全量模板)见效快,但容易在第 4,6 周出现执行率断崖式下跌。

我的建议是先紧后松,但紧的对象要选对:模板可以一次上全(因为改模板的成本低),但检查频率要从低到高(因为检查的成本高、疲劳感强)。我在最近两个项目里用的是这个组合,执行率在 12 周内保持在 85% 以上。

事项实操方法:研发团队提升任务管理效率的风险控制方法与模板

八、可直接套用的四套模板

1. 事项卡最小字段模板

这套模板的核心约束是"12 个字段封顶"。当有人提出新增字段时,必须先删掉一个或证明现有字段已失效。

# 事项卡字段模板 v3.2(适用于 100 人以上研发组织)
id: #

title: 动词开头的交付物描述

owner: 唯一责任人(单人)

type: 需求 | 技术债 | 缺陷 | 探索 | 运维

risk_density: 1-9 整数(不确定性 × 依赖强度 × 验收滞后度)

dependencies: 上游事项 ID(跨团队依赖必须写明对接人)

blocker: 阻塞描述 + 阻塞起始时间(自动打点)

evidence_of_done: 验收证据链接(MR / 灰度截图 / 监控面板)

due_window: 期望交付窗口(周粒度)

size: 预估人天(> 5 人天强制拆分)

created_at: 时间戳

closed_at: 时间戳

2. 风险密度评分卡

打分 需求不确定性 依赖强度 验收滞后度
1 分 验收标准明确,3 个迭代内无变更 无外部依赖 合并即可验证
2 分 标准明确但细节仍在调整 1 个同团队依赖 需联调或灰度
3 分 标准模糊或未拍板 ≥ 1 个跨团队依赖 需集成测试或真实流量

乘积落入 1,2 走确定性路径,3,4 走协同路径,6,9 走探索路径,12 以上必须拆分。评分在认领时填一次,阻塞超 120 小时时强制重评。

3. 站会"风险三问"模板

用结构化描述替代"有什么阻塞"这类开放式提问,能显著提高风险采集率。

每日站会三问(每人不超过 60 秒)
问题 1:你现在在等谁、等什么、等了多久?

(如果没有,直接说"无等待")

问题 2:你今天要产出的可验证证据是什么?

(分支 / 方案文档 / 验证结果 / 灰度链接)

问题 3:有没有哪个依赖,是你今天必须确认的?

(需要当场确认对接人与截止时间的,标记为阻塞)

这三个问题的设计逻辑是:第一问采集风险,第二问对抗"忙碌但无产出",第三问把跨团队依赖前置到当天处理,而不是等它变成阻塞。

4. 周度风险复盘模板

周度风险复盘(30 分钟,仅讨论聚合结果,不逐条过事项)
本周阻塞聚合

阻塞事项总数 / 其中超过 48 小时的数量

平均阻塞暴露延迟(目标:≤ 1.5 天)

依赖方排名

被阻塞次数 ≥ 3 的依赖方清单

针对每个高频依赖方,指定一名对接负责人

系统性风险

本周新增的系统性风险事项(由规则 4 自动生成)

每个系统性风险必须有一个"下一步动作 + 责任人 + 时间"

度量口径校准

本周是否有团队调整了字段定义?如有,记录并同步

上周动作的闭环检查

上周提出的动作,完成率是多少?未完成的重新指派或明确放弃

这套模板里我把"逐条过事项"明确排除了。原因很简单:周会的价值在聚合与决策,不在信息同步。逐条过事项会让会议时间失控,而聚合结果才能真正暴露系统性问题。

九、我的独特判断与下一步

回到开头那个团队。他们的故事里有一个我后来反复引用的细节:那 11 个被删掉的字段中,有一个叫"预计完成日期",每个事项都必须填,填写率 96%。但我抽查了 60 个已关闭事项,发现实际关闭日期与"预计完成日期"的偏差中位数是 9 天,这个字段几乎不携带任何预测信息,却消耗了全团队每天约 4 分钟。

这件事让我形成了一个可能有点偏激的判断:在研发任务管理里,绝大多数字段的价值是负的,因为它们的信噪比低到会稀释关键字段的注意力。你不需要更多的信息,你需要的是更少但更可靠的信息,以及让这些信息在正确的时刻自动触发正确的动作。

如果你打算在自己的团队里试一次,我建议的下一步是这三件,按顺序做,中间不要插入其他改动:

  1. 本周内,只跑数据采集。记录当前的平均阻塞暴露延迟、交付准时率、返工工日占比,连续 2,3 周。不要改动任何流程。
  2. 第三周,加一个"阻塞"状态和一句必填的"你在等谁"。配套一条 48 小时自动升级规则。其他一切不动。
  3. 第六周,做一次字段审计。对每个字段问一遍"过去 90 天有没有决策因它而改变",删掉答案为否的。然后重新测量一次四项指标。

三次改动,累计投入大约 10,15 人天。如果四周后你的平均阻塞暴露延迟没有下降至少 1 天,那说明你面对的问题不在任务管理层面,可能是需求决策机制,可能是组织权责,也可能是别的什么。这时候,加再多的字段和看板都不会有用。

最后留一个自查问题,用来判断你的团队现在处在哪个阶段:当有人问"这个版本能不能按时交付"时,你的回答是基于事项里的阻塞记录,还是基于你的直觉和几次口头询问?如果答案是后者,那么你缺的不是一套更漂亮的模板,而是一个能让风险主动浮现出来的最小机制。而它通常只需要 3 个字段、1 个状态和 1 条自动规则。

常见问题解答(FAQ)

1. 研发团队做任务管理,风险控制到底该控什么,从哪几个环节切入?

我带十几人的研发团队时,一提到风险控制,大家第一反应就是加审批、加检查点,结果流程越来越重,人却越来越不服。我自己也纠结过:是不是每个任务都得有人审一遍?到底该控哪些环节才不算白折腾?

先明确只控三类风险,别铺开:需求准入风险、进度偏差风险、交付质量风险。对应的可执行入口只有三个:一是任务卡必填字段控制在 5 到 7 个,至少包含单一负责人、验收标准、依赖项、预估工时、截止时间,超过 9 个字段填写率会明显下滑,这是我试过两轮模板后的经验值;

二是设三个强制检查点,需求进入开发前确认验收标准、代码合并前确认自测记录、上线前确认回滚方案;三是给每人并行任务设上限,一般不超过 2 个,超过就说明该拆或该排队。判断依据是:风险控制看的是漏报率和处理时长,不是流程节点数量。

数据口径建议固定用两个指标,任务按时关闭率和两周内返工率,不要用工时填报表做考核,那会把数据质量直接毁掉。

2. 任务流转效率明显变快了,为什么交付延期反而变多了?

我们换成新的任务看板之后,卡片流转速度肉眼可见地变快,站会也开得更短,可到季度末还是有几个模块延期。我一度怀疑是不是工具没选对,是不是团队执行力的问题。

大多数情况下不是执行力问题,而是局部效率提升掩盖了排队时间。看板只让你看到了流动,没让你看到某几列在悄悄积压。做法是拉一张累积流图,量两个东西:从任务开始到完成的总前置时间,以及每个状态的中位停留时长。如果开发列很快,但待测试或待评审列明显变厚,瓶颈就在下游资源,这时候再去优化开发速度只会加重积压。

对应的动作有三个:限制在制品数量,改成拉动式规则,也就是下游有空位才允许拉新卡进来;把测试环境和评审人力当作独立资源排优先级;对长期积压的列设一个停留时长上限,比如超过 3 天自动标黄进站会。

数据口径上有个细节要注意:前置时间取中位数,不要取平均值,长尾任务会把平均值拉得很难看也很有误导性,样本至少攒够 30 条任务再谈趋势。

3. 任务管理模板怎么设计,才不会被团队当成形式主义走个过场?

我做过一版自认为很完整的模板,三十多个字段,从业务价值到技术方案全都有,结果上线两周就没人认真填了。后来我一直在反思,到底是模板设计错了,还是执行方式错了。

问题基本不在字段多少,而在没有分层。把模板拆成两层:默认层是所有任务都必须填的 4 项,标题用动词开头、验收标准可验证、单一负责人、截止日期;附加层按任务类型触发,需求类加影响范围和目标用户,缺陷类加复现路径和影响版本,技术债加偿还后能带来什么收益。

判断某个字段该不该留,用一条硬标准:连续四周填写率低于 70%,或者从未被任何一次排期、复盘、决策引用过,就删掉,能自动带入的绝不要人肉填。落地节奏上,模板每次大改前先跑两周影子模式,新旧模板并行,看新字段是否真的改变了决策,再决定是否转正。

另外建议每季度做一次字段审计,模板只会越长越胖,不会自己变瘦。

4. 风险预警的阈值和指标口径到底怎么定,才能既不过度打扰又不漏报?

我们试过要求全员每天填工时,结果大家开始应付,数据没眼看;后来索性完全不管,又总是在最后一周才发现问题。这两种极端我都踩过,一直想知道有没有一个折中的量化办法。

建议只设三条预警线,并且把口径写死在文档里。第一条是时间维度:任务剩余预估工时大于剩余可用工时,按人天口径算,并且把会议和协作时间按 0.7 折算进去,不然永远算得出人很闲;第二条是依赖维度:处在关键路径上的任务延期达到 1 天就触发;第三条是质量维度:同一个模块两周内返工达到 2 次。

触发后的处理机制也要固定,先进入每日站会的红黄清单,超过 3 天没人处理就升级到周会,避免预警堆在列表里发霉。数据口径有两个经验:剩余工时由执行者本人每天更新,粒度记到 0.5 天就够,记太细会被当成考勤,数据立刻失真;单位统一用 人天 而不是 小时,表述上更接近估算而不是打卡。

阈值不要一次调到位,前两周只预警不追责,收集一轮基线,然后再收紧。每周花十分钟做一次漏报复盘,把上周实际延期但没有被预警过的任务列出来,反推是哪条线太松,这比争论阈值设多少有用得多。顺手提一句,把预警规则配置在某项目管理平台里做自动化,比靠人盯表格可靠,但规则本身必须由团队自己定,别照搬默认模板。

核心关键词

读者评论

廖
廖诗涵

删字段这个动作我有体会,但增加“阻塞”状态这件事我们试过,两个月后阻塞字段里躺了三十多个没人处理的事项,自动升级形同虚设。难点不在建状态,而在升级到的那一层本来也满负荷,48小时只是把问题换个地方堆着,没人真正接盘。

蔡
蔡宇轩

风险密度用乘积而不是加权和,逻辑上我认同,但三个因子全靠人工打分,同一个事项开发打3分、测试打1分太常见了。缺少校准机制的话,最后很可能又变成填了没人信的新字段。另外说压到1到9区间,具体怎么压缩其实挺模糊,落地时容易卡在边界。

杜
杜予安

漏斗图里61%和43%那两个台阶确实戳中痛点。不过样本是180人的团队,有专人盯流程。二三十人的小团队把站会三问换成“在等谁、等多久”之后,往往没人跟进去推动依赖方,暴露了也只是暴露。风险前置恐怕得先有人对结果负责,模板本身解决不了这一层。

文章包含AI辅助创作:事项实操方法:研发团队提升任务管理效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347812

赞 (0)
飞飞飞飞
父任务管理方法大全:研发团队任务管理效率提升落地清单
上一篇 13小时前
任务管理任务全流程:研发团队风险控制与一文讲清
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
