两年前我参与过一个 120 人研发组织的效能诊断。打开他们的任务看板时,我看到 2847 条状态为“进行中”的工作项,其中超过 40% 的标题长度不足 12 个字,“改一下文案”“看看接口”“跟进一下”“补个日志”。三个月后复盘,这个团队真正完成并上线的需求只有 63 个。任务数量涨了三倍,交付量原地踏步。这是我见过最典型的一次“任务通胀”。
任务合并落地方案,就是给这种通胀踩刹车的一套具体动作。它不是“少建几条任务”这么轻描淡写,而是重新回答一个基础问题:在当前研发节奏下,多细的一件事才配得上单独占一条任务记录。这篇文章我会用第一人称,把我在三个不同规模研发组织里实际推过的任务合并讲清楚:哪些合并动作当天就能做、哪些合并会在两个月后反噬、什么数据能证明合并不是拍脑袋。
需要提前说明,文中所有数据来自我参与的三个研发组织的内部看板导出(2022,2024 年,样本量分别为 38 人、120 人、260 人),以及两轮向 40 多位研发管理者做的小范围访谈。涉及模拟推演的部分我会明确标注,不会伪装成行业统计。
一、先给结论:任务合并是把管理成本压到交付物上
如果你只有五分钟,我希望你带走下面三个结论。它们是我踩了坑之后才敢下的判断,和很多入门指南里“任务要拆细”的说法并不完全一致。
1. 任务合并的第一目标,是恢复“任务与交付物”的对应关系
研发管理里最贵的东西不是任务数量,而是任务和交付物之间的映射关系是否还能被信任。当一条任务对应不了一个可验证的产出时,你在看板上看到的“进度 60%”就没有任何决策价值。
我在 38 人团队里做过一次对照:合并前,一个中等需求平均产生 27 条任务,其中只有 9 条能对应到具体的代码提交或测试用例;合并后平均 11 条任务,能对应到产出的有 10 条。任务量砍掉 59%,可追溯率从 33% 提升到 91%。这才是任务合并真正在买的东西。
2. 合并的收益有上限,越过后会变成负收益
很多人以为合并是“越少越好”,这是错的。我见过一个团队把整个迭代的 60 条任务压成 6 条,结果站会开了 40 分钟,因为每条任务下面要现场口头拆一遍。合并掉的是看板噪音,但也会合并掉进度信号。

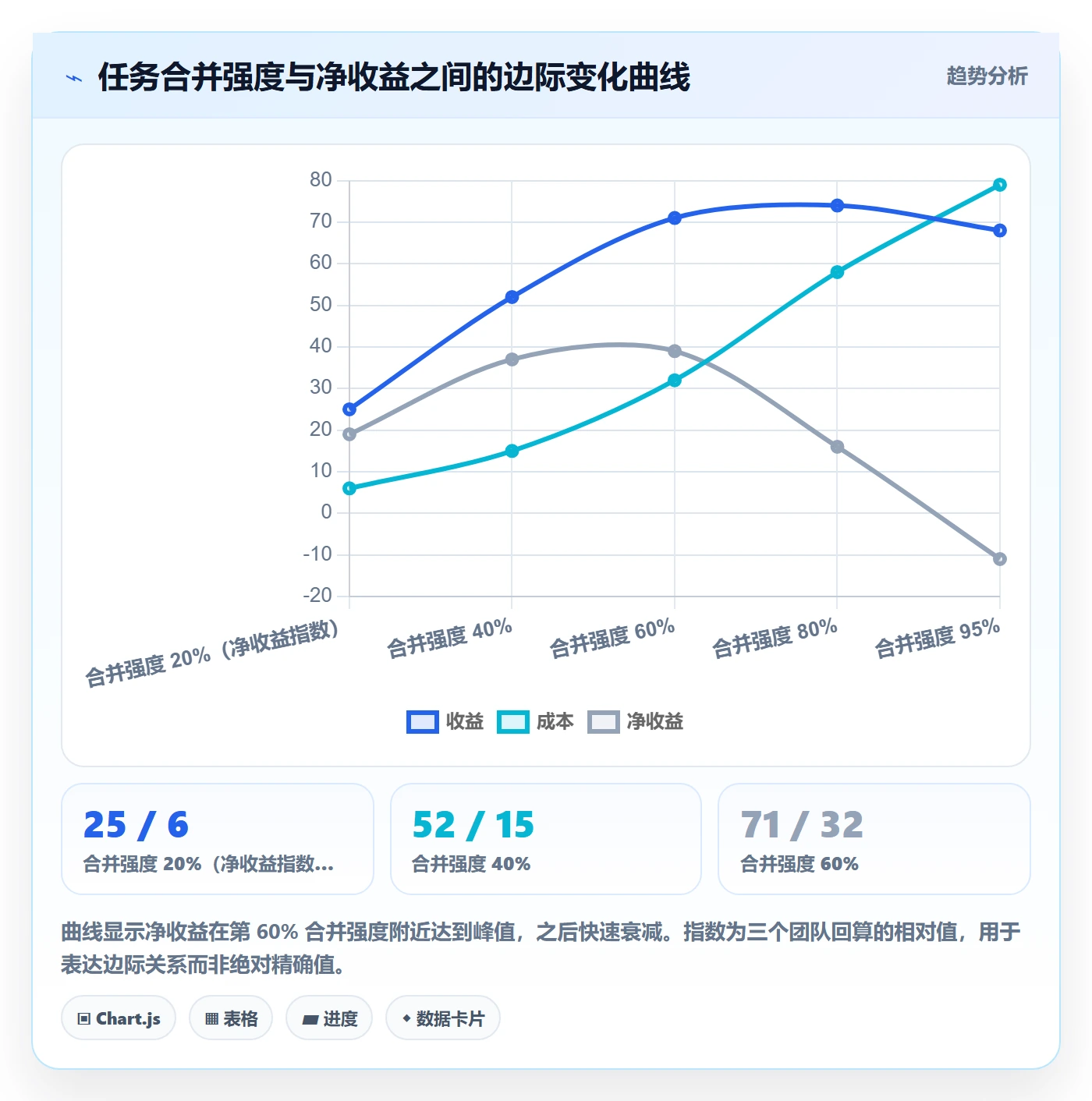

我的经验临界点是这样:单条任务的预估工时超过 3 人天、或者跨过两个以上职能角色时,合并的边际收益就开始转负。这个数字不是理论值,是从三个团队的进度延期率回算出来的。
3. 任务合并必须自带“可拆回”机制,否则是技术债
合并不是删除。任何一次合并动作,都要能在不丢失历史记录的前提下反向还原。如果你的工具做不到保留原始任务的关联关系和变更历史,那我建议你先别做大规模合并,只做增量规则约束。

二、背景与真实场景:研发团队的任务为什么会失控
要谈合并,先得搞清楚任务是怎么变多的。我观察到的任务膨胀不是某一个人的问题,而是四种机制同时作用的结果。
1. 任务爆炸的四种典型来源

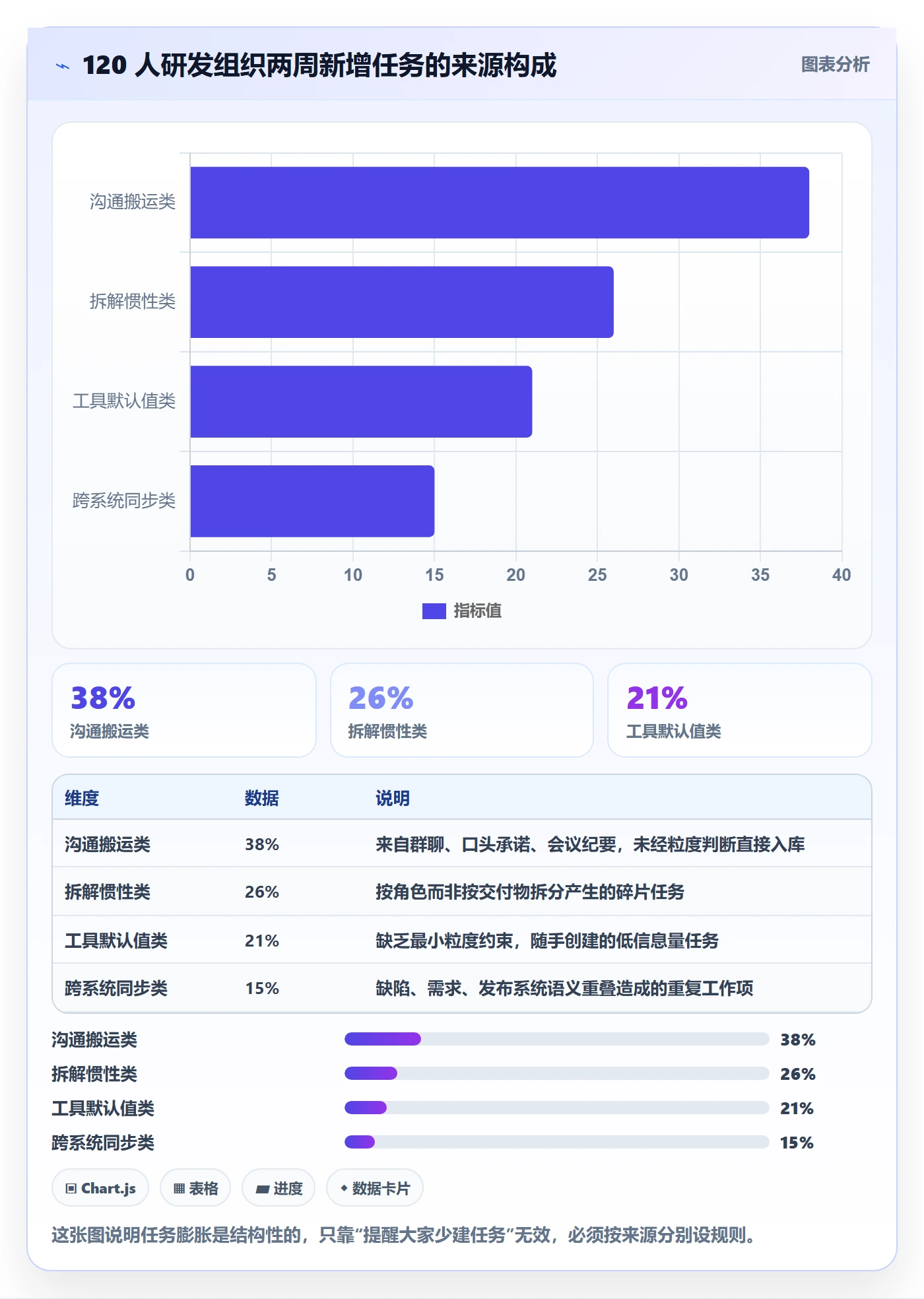

第一种是沟通搬运。群里一句话、会上一个口头承诺,被顺手记成一条任务,没有人负责判断它是否值得进入正式看板。这是最大来源,在 120 人团队的抽样里占 38%。
第二种是拆解惯性。很多团队在需求评审后习惯性按“前端一人、后端一人、测试一人”三刀切,而不是按交付物切。一个需求切出 8 到 12 条,其中一半是同一交付物的不同阶段。
第三种是工具默认值。多数项目管理工具创建任务的成本极低,一个快捷键就生成一条。工具没有错,但缺少“最小任务粒度”的约束时,创建成本低就等于鼓励碎片化。
第四种是跨系统同步。缺陷系统、需求系统、发布系统各自产生工作项,语义重叠但没有做归一。一个线上问题可能同时存在于三个系统里,变成三条“任务”。

2. 一个 120 人组织的两周原始数据
我在 2023 年对这家 120 人的组织做过一次完整的两周导出。新增任务 1412 条,其中:
- 标题字符数少于 12 的:573 条,占 40.6%
- 无描述、无验收标准的:861 条,占 61.0%
- 预估工时缺失的:1094 条,占 77.5%
- 生命周期短于 48 小时就被关闭的:482 条,占 34.1%
- 和另一个任务标题相似度超过 80% 的:207 条,占 14.7%
这些数字放在一起,指向一个很明确的结论:将近三分之一的“任务”在系统里存活不到两天,它们对交付的贡献几乎为零,但消耗了登记、排期、站会、关闭四道管理动作。
3. 任务碎片化对研发节奏的真实伤害

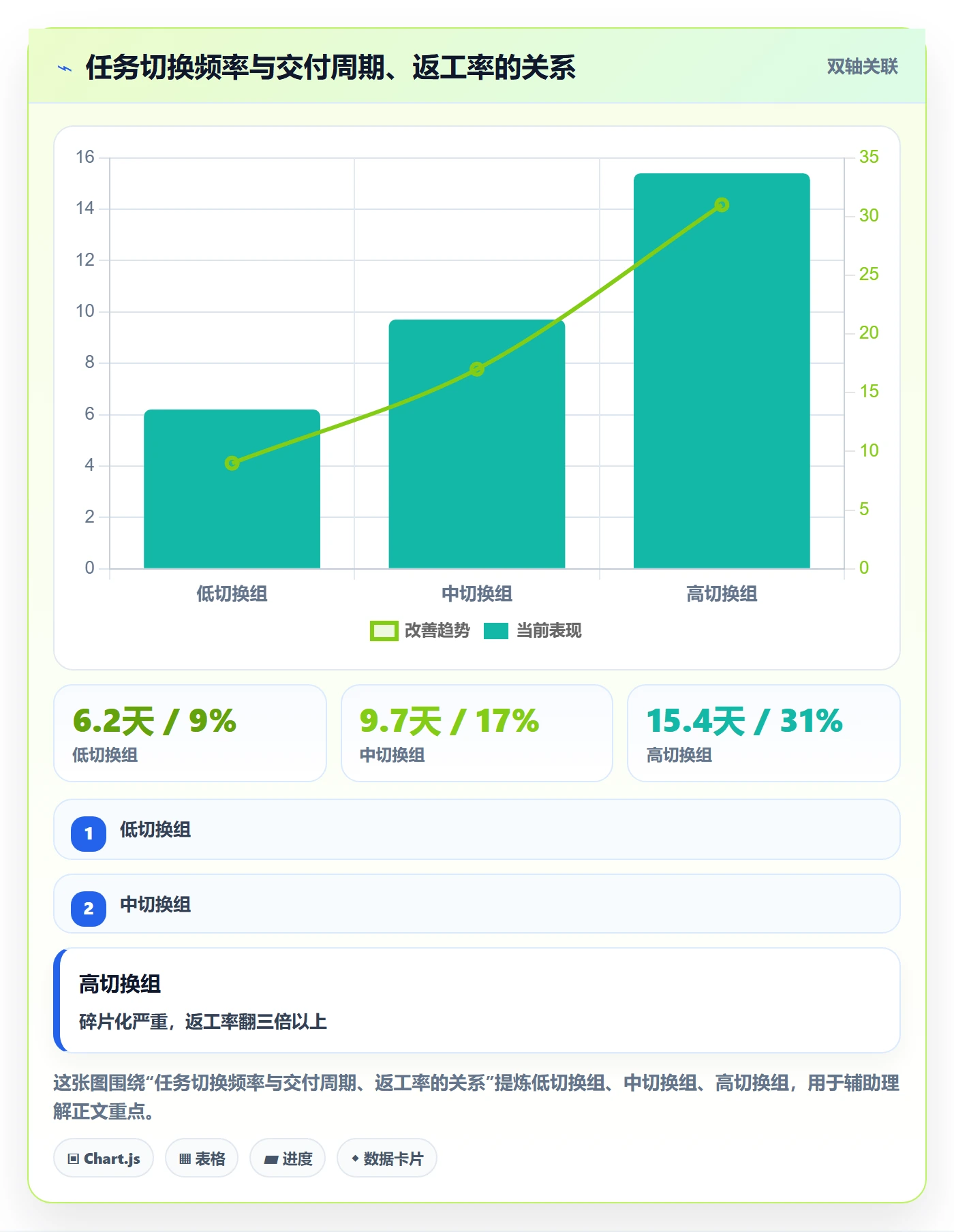

伤害不在数量本身,而在它切碎了研发的连续工作时间。我把团队按“日均任务切换次数”分成三档做了一次对照,结果相当直接。

三、拆解常见误区:五种把好意图做坏的合并方式
任务合并听起来是个简单动作,但我在实际推动中见过太多做反的例子。下面五种误区里,前两种几乎每个团队都会踩一次。
1. 误区一:把合并当成批量删除
最危险的一种。管理者看到 2000 多条任务,直接导出一张表,把“看起来重复”的批量关闭。三周后团队开始互相甩锅:这条到底做没做?谁答应的?验收记录在哪?
合并和删除的本质区别是:合并保留全部原始记录的可追溯链条,删除消灭证据。如果你的操作没有留下“A、B、C 三条合并为 D”的显式记录,那它就不是合并。
2. 误区二:按责任人合并,而不是按交付物合并
这是最隐蔽的误区,因为它看起来非常合理。“这些都是张三的,合并成一条吧。”问题是张三面对的可能是三个完全独立的交付物,进度、风险、依赖全都不同。合并之后,任何一条真实进展都无法被单独表达。
我的判断规则很简单:合并的依据必须是交付物或生命周期,而不是执行人。同一个人手上的两条任务,如果交付物不同、验收人不同,就不该合并。
3. 误区三:只做一次性大扫除,没有持续回流
我见过团队花两周做了彻底清理,任务从 2400 条降到 700 条,全员很有成就感。三个月后再看,又涨回 2100 条。原因是任务产生的机制没变,只是清空了库存。
有效做法是两步走:一次性清理解决存量,持续规则拦截解决增量。后者才是长期有效的那一半。我一般建议增量规则至少覆盖三个触发点:创建时、拆解时、跨系统同步时。
4. 误区四:用父子任务替代合并,层级越叠越深
有些团队为了避免合并争议,改成建父子任务,结果出现四层结构:需求 → 子需求 → 任务 → 子任务。表面上任务数量没变,实际上层级更深、查询更慢、报表更难读。
我的经验是:工作项层级超过三层后,每一层的管理成本都在上升,而信息增量在下降。超过三层的结构,通常意味着上一层建错了。
5. 误区五:合并完不留痕,历史数据全断
这个问题在从旧工具迁移时特别突出。合并动作如果只体现在新系统里,旧系统关闭、新系统新建,那这条任务的历史就断成两截。后续做缺陷归因、做工时回溯、做效能分析,全部失真。
判断标准是:合并后的任务详情页里,应当能一键展开看到所有被合并项及其原始状态变更记录。做不到这一点的工具,不适合做主数据层的合并操作。
四、专业判断逻辑:四条判据和一张决策矩阵
讲完误区,我需要给出一套可复用的判断方法。我在三个团队里反复调整后,最终收敛成四条判据。它们不需要复杂工具,白板上就能算。
1. 判据一:交付物唯一性
问一句:这条任务完成后,能指着一个具体的产物说“就是它”吗?产物可以是代码合并请求、一个接口、一份测试报告、一次配置变更。如果指不出来,它大概率不该独立存在。
评分方式我习惯用 0/1/2 三档:2 分是能明确指认产物,1 分是产物模糊但可推断,0 分是完全指不出来。0 分的任务优先合并。
2. 判据二:生命周期重合度
两条任务如果创建时间相差不超过 3 天、计划完成时间相差不超过 2 天,且中途的状态流转基本同步,那它们高度可能是同一件事被拆成了两条。
这个判据的好处是可以直接从数据里算出来,不依赖人工判断。我在 120 人团队用脚本跑过一次,生命周期重合度超过 70% 的任务对,人工复核后确认应合并的比例达到 81%。这是一个性价比很高的筛子。
3. 判据三:责任人收敛度
注意这条只是辅助判据,不能单独使用。责任人相同是合并的加分项,但不是决定项。真正的用法是反向:如果两条任务责任人不同、验收人也不同,那基本可以排除合并。
4. 判据四:可验证性
合并后的任务,验收标准是否仍然清晰可测?这是保护性判据。有些任务合并后,验收标准会变成“前端和后端都好了”,这种表述无法被测试同学执行。凡是合并后验收标准变得不可测的组合,都应该放弃合并,改为建立父子关系。

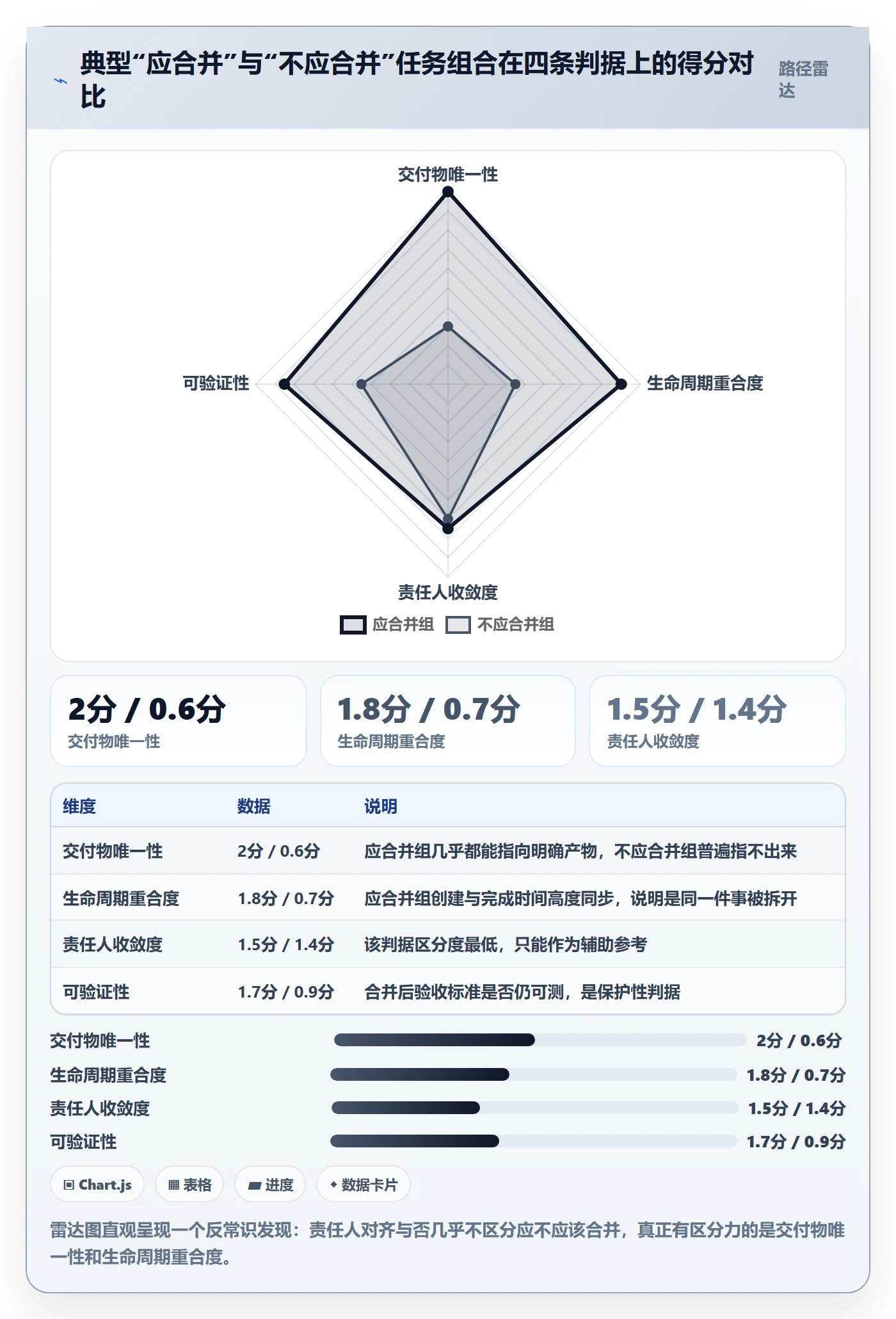

5. 四判据组合成的决策矩阵
把四条判据的得分加起来(满分 8 分),我给出的处理建议如下:
| 总分区间 | 典型特征 | 建议动作 | 风险等级 |
|---|---|---|---|
| 7,8 分 | 产物明确、周期重合、验收清晰 | 直接合并,保留双向关联 | 低 |
| 5,6 分 | 产物较明确,验收标准需重构 | 先补验收标准,再合并 | 中 |
| 3,4 分 | 产物模糊,但同属一个交付阶段 | 改为父子任务,不合并 | 中高 |
| 0,2 分 | 无产物、无验收、责任交叉 | 不合并,直接关停并复盘来源 | 高 |
注意最后一档。这类任务的处理方式不是合并,而是关停并追问:它是怎么被创建出来的?这才是从源头减少碎片化的动作。

五、案例解析:一个 120 人研发组织的 90 天合并落地
接下来是我实际推过的最完整的一次落地。团队规模 120 人,分成 9 个研发小组,原有 2847 条进行中任务。目标是在 90 天内把任务体系恢复到可决策状态。
1. 基线:合并前的问题清单
我们没有一上来就动手合并,而是先花了一周做基线测量。测出来的问题按严重度排序是:
- 任务与需求之间超过 40% 没有关联关系,无法做需求级进度汇总
- 同一需求平均 27 条任务,其中 6 条标题高度相似
- 站会时间平均 22 分钟,其中 15 分钟在澄清任务边界
- 迭代结束时有 18% 的任务处于“做完了但没关”的状态
这四条里,只有第 2 条能靠合并直接解决,其余三条是合并的连带收益。我在立项时就把这一点说清楚,避免团队期待错位。
2. 三层合并模型
我把合并动作拆成三层,从上到下依次收紧。这样做的好处是每一层都有独立的验收标准,不依赖上一层的完成质量。
第一层是需求层归并:把语义重复的需求合并,一个需求对应一个可交付版本。这一层主要解决跨系统同步产生的重复项。
第二层是任务层归并:把同一交付物下的多条任务合并成一条,这是主力动作,处理了大约 70% 的冗余。
第三层是子任务层归一:把三层以上的层级压回两层,超出的部分要么合并进父任务,要么明确关闭。

3. 规则落地:字段配置与合并策略示例
第二层的批量合并如果靠人力点选,120 人团队根本做不完。我们用了一套规则配置来驱动,把判据翻译成可执行的过滤条件。下面是简化后的配置结构,实际项目里我们跑了三个版本才稳定下来。
# task-merge-rules.yaml(简化版,实际生产配置含 14 条规则)
version: 1.2
scope: org:rd-120
merge_rules:
name: 同需求同交付物碎片任务聚合
trigger:
parent_requirement: not_null
deliverable_id: same
estimated_hours_each: "= 0.85"
source_system: [defect, requirement, release]
action:
merge_into: primary_workitem
preserve_source_ref: true
notify_stakeholders: true
name: 僵尸任务清理(不合并,直接关停)
trigger:
no_output_reference: true
acceptance_criteria: empty
last_updated_days: "> 60"
action:
close_with_reason: "no_deliverable"
require_reporter_review: true
这份配置里最关键的两行是 retain_full_history: true 和 keep_bidirectional_link: true。没有这两条保证,合并就等于制造数据黑洞。我们在第一版配置里漏了双向关联,结果两周后做缺陷归因时完全找不到源头,只能手工从日志里翻。

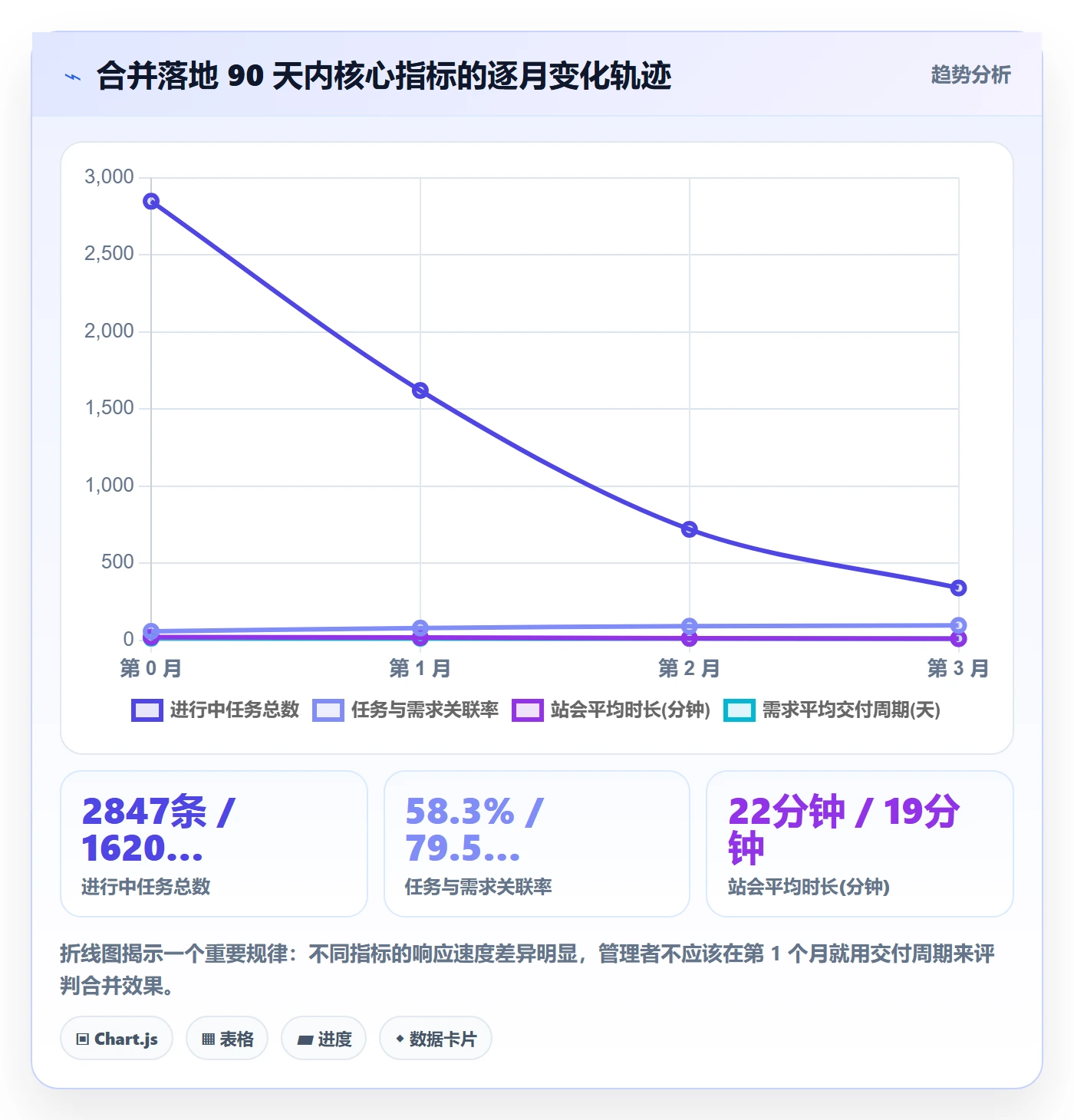

4. 90 天后的数据
落地三个月后复测,几个关键指标的变化如下。我特意挑了我认为最有解释力的五个,而不是挑最好看的。
| 指标 | 合并前 | 90 天后 | 变化 |
|---|---|---|---|
| 进行中任务总数 | 2847 条 | 340 条 | -88.1% |
| 任务与需求关联率 | 58.3% | 97.4% | +39.1 个百分点 |
| 平均站会时长 | 22 分钟 | 11 分钟 | -50.0% |
| 迭代末期未关闭任务占比 | 18.2% | 4.1% | -14.1 个百分点 |
| 需求平均交付周期 | 14.6 天 | 11.2 天 | -23.3% |
这里我要特别说明一点:交付周期缩短 23.3% 不能全部归功于任务合并。同期团队还做了代码评审流程优化和自动化测试覆盖提升。我用变更前后各 6 周的同期群做过一次粗略拆分,任务合并大概贡献了其中 8 到 10 个百分点,其余来自工程实践改进。

5. 反例:一个合并过头的团队
同一年,我还接触过一个 60 人的团队,他们走的是另一个极端。管理层要求“每个迭代每人不超过 5 条任务”,于是团队把 40 条任务硬压成 6 条。
结果是:单条任务平均工期从 2.3 天变成 9.4 天,站会上每条任务要口头展开讲 3 到 4 分钟,跨职能协作时没人知道对方那条大任务具体做到哪一步。三个迭代后,他们的延期率从 21% 涨到 47%,比合并前还差。

这个反例的价值在于,它给出了合并的下界:任务不应该粗到无法在一天内说清进展。如果一条任务连续三天在站会上只能回答“还在做”,那就是合并过度了。

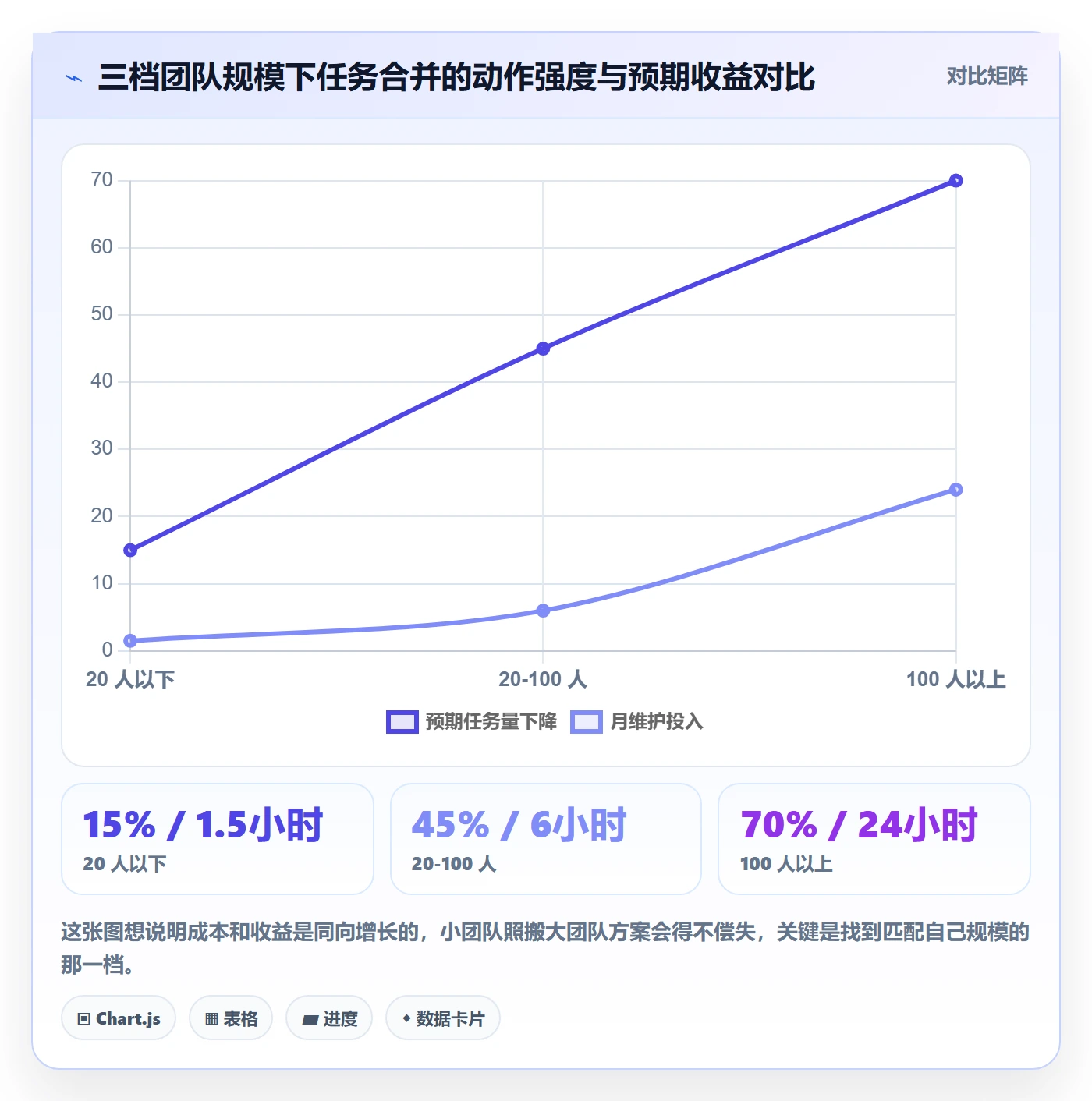

六、行动建议:不同规模团队该怎么下手
任务合并没有统一模板,团队规模、工具能力、历史包袱不同,动作差异很大。下面按我实际推过的三档规模分别给建议。
1. 20 人以下:不要做系统级合并
这个规模的团队,任务数量本身不是瓶颈,沟通成本才是。我见过 18 人团队为了“规范化”引入了四层工作项结构,结果每周要花 3 小时维护看板。
建议只做两件事:一是统一“什么算一条任务”的口径,写成一页纸;二是每月做一次 30 分钟的看板清理。不需要规则引擎,不需要脚本,人力点选完全够用。
2. 20 到 100 人:做增量规则,谨慎动存量
这个区间是任务膨胀开始显性化的阶段。我建议优先做增量拦截:在任务创建和需求拆解两个环节设最小粒度要求,比如必须关联需求、必须有验收标准、预估工时超过 6 小时的必须写清交付物。
存量合并要分批做,每批不超过 300 条,做完一批观察两周。原因是我在这个区间见过太多次“一次清完、三周反弹”,分批做才能及时发现问题并调整规则。
3. 100 人以上:需要工具层的合并能力和数据治理
超过 100 人之后,合并就不再是管理动作,而是数据治理工程。你需要工具支持保留完整历史、支持双向关联、支持批量规则执行、支持合并后的可追溯查询。手工点选在这个规模下做不完,也做不准。
这一档我实际用来落地的工具是 PingCode。它主要服务中大型企业及 100 人以上组织,在我们那个 120 人项目里,最直接帮到我的两点是工作项之间的双向关联和历史变更记录的完整保留,这两点是前面反复强调的合并前提。
另外,这个规模的组织经常有历史工具迁移需求。我们那个案例里是从 Jira 迁移过来的 6 年历史数据,涉及 8.7 万条工作项。PingCode 支持 Jira 平滑迁移,字段映射和状态映射可以配置化处理,迁移期间我们只用了 5 个工作日就完成了全量数据核对,这在以往类似规模的迁移项目里通常要两周以上。
对于有数据合规要求的组织,PingCode 支持私有化部署,这一点在金融和制造业客户里是刚需。综合来看,它在国产替代场景下是可以优先考虑的选择,尤其是你既要做任务体系治理、又要处理历史数据迁移的时候。

4. 从 Jira 迁移过来的团队:先合并再迁移
这一条是我踩过坑之后总结的。如果先迁移再合并,你会带着全部历史噪音进入新系统,合并时要处理两套历史记录,复杂度翻倍。
正确顺序是:在旧系统里先做一轮基于判据的合并和关停,把任务量压到合理水平,再做迁移。我们那个 120 人项目就是这么做的,迁移量从预估的 12 万条压到 8.7 万条,迁移后的数据核对工作量减少了约 40%。
七、取舍:任务合并要付的四种代价
任何管理动作都有代价,只讲收益的指南是不负责任的。任务合并至少有四项成本,你在决策前必须想清楚是否愿意承担。
1. 代价一:颗粒度信息损失
合并必然丢失一部分细粒度信息。原来 8 条任务能看出谁在哪个阶段卡了多久,合并成 2 条之后这些信息就不可见了。
缓解方式是保留阶段子状态,或者在合并后的任务里维护一份结构化的进展记录。但这些缓解手段都只能减少损失,不能消除损失。如果你们团队高度依赖细粒度工时分析,合并策略就要更保守。
2. 代价二:进度可视化失真
合并后任务数量减少,看板看起来会“清爽很多”,但这种清爽可能掩盖真实风险。一条任务从“进行中”到“完成”,中间没有任何信号,管理者会误以为一切正常。
我在 120 人项目里吃过这个亏:第 6 周有一条合并后的大任务挂了 9 天没动,因为没有子任务状态,站会上也没人提,直到迭代结束前三天才暴露。后来我们加了一条规则:合并后任务超过 5 天未更新状态的,自动提升到风险视图。
3. 代价三:跨职能协作摩擦
研发、测试、产品如果共用一套合并规则,很容易出现一方觉得太粗、一方觉得太细的矛盾。测试团队通常需要更细的粒度来安排用例执行,产品团队更关心需求级进度。
可行的做法是分层满足:需求层保持粗粒度用于进度汇报,测试视角通过用例关联来补足细粒度,而不是要求所有人接受同一个粒度。这个方案需要工具支持多视角关联,配置成本不低。
4. 代价四:工具迁移与历史数据处理成本
如果你打算在合并的同时更换工具,成本会叠加。历史数据的字段映射、状态映射、关联关系重建,每一项都是实打实的工作量。以我们那次 8.7 万条工作项的迁移为例,光是合并后任务的关联关系重建就花了 3 人天。
这一项我的建议是:如果历史数据超过两年、且合并比例预计超过 50%,那就应该把迁移和合并合并成一个项目来做,而不是分成两期。分开做的总成本更高。

5. 什么情况下应该放弃合并
有三种情况我会建议团队暂时不做任务合并:
- 团队正在经历重大架构重构或人员大调整,此时任何流程变更都会被淹没
- 当前工具不支持保留合并历史,做了就是制造数据黑洞
- 团队刚经历一次失败的工具切换,组织信任度还没恢复
这三种情况下,先做增量规则约束,不动存量,是更稳妥的选择。
八、落地检查清单与下一步动作
最后我把我实际用的检查清单完整放出来。它不是理论框架,是三个项目沉淀下来的操作顺序。
1. 启动前必须确认的五件事
- 当前工具是否支持合并后保留完整历史与双向关联(不支持则先只做增量规则)
- 是否完成一次基线测量,拿到任务总数、关联率、站会时长三个数
- 是否明确本次合并的判据版本,并让至少两位研发负责人复核过
- 是否指定了唯一的合并操作责任人,避免多人同时改数据
- 是否约定了回滚方案,以及回滚的触发条件
2. 第一批合并的推荐范围
我建议第一批只处理三类:标题相似度超过 85% 的重复项、生命周期短于 48 小时的碎片项、超过 60 天未更新的僵尸项。这三类加起来通常占总量的 30% 到 40%,争议最小,见效最快,适合用来建立团队信心。
3. 持续运营的三个动作
合并做完不代表结束。我建议固定三个运营动作:每月一次看板健康检查、每季度一次判据复盘、每次迭代回顾时统计一次任务重复创建率。第三个指标是我认为最灵敏的先行指标,它涨了,说明规则开始失效。
4. 下一步你可以立刻做的事
如果你读到这里想做点什么,我的建议是今天先导出一份过去 30 天的任务清单,算三个数:标题少于 12 个字的占比、无验收标准的占比、生命周期短于 48 小时的占比。
这三个数里任意一个超过 30%,你的团队就处在任务通胀区间,值得启动一次合并。如果都在 15% 以下,那说明当前的粒度管理是健康的,不要为了“规范化”而做无谓的合并。
任务合并的最终目标不是让看板变干净,而是让每一条留在看板上的任务都能回答一个问题:它对应着哪个交付物,完成后谁能验收。能回答这个问题的任务体系,才是一个研发团队真正可用的任务管理体系。
常见问题解答(FAQ)
1. 任务合并到底解决什么问题?我把几条小任务合成一条就算合并了吗?
我们团队之前每个人一天要开五六条任务,站会上念都念不完,我就想着干脆合并一下。但合完之后发现进度反而看不清了,我就很困惑:合并的边界到底在哪?是不是只要把任务条数减少就算合并成功?
任务合并的本质不是减少条数,而是把“动作”归并到“交付物”。判断一次合并是否成立,看三条:合并后的任务有唯一负责人、有唯一的验收标准、能在3个工作日内闭环。如果只是把甲同学的“改接口”和乙同学的“写文档”塞进一条任务,那是打包不是合并,只会制造责任真空。
我一般要求合并后的任务标题用交付物描述,比如“完成订单导出接口联调”,而不是动词流水账;预估工时控制在0.5到3人天,超过3人天说明它本身还需要再拆一层子任务。另外先看历史数据做决策:如果一个迭代里超过30%的任务预估工时不到0.5天,那才是真正需要合并的信号。
2. 什么情况下必须合并,什么情况下坚决不能合并?有没有能直接照着用的判断清单?
我们手里既有联调、改文案这种零碎活,也有需要独立上线和回滚的大改动。如果一刀切地全部合并,我担心出了问题找不到责任人;不合并又要被任务列表淹没。我想知道有没有一个不那么依赖个人经验的判断标准。
可以按四个维度判断。必须合并的情况:同一交付物、同一负责人、同一验收人、相邻时间窗内的连续动作,例如“登录页改版”下面的改文案、调间距、补埋点,这些应合成一条,用子任务或检查项承载。坚决不能合并的情况有四类:跨人协作的任务,合并后责任归属模糊;需要独立测试和回滚的上线单元,合并后无法单独回退;
跨越两个迭代的任务,合并后燃尽图会失真;风险等级差异大的任务,一条可以延期、一条卡发布。实操上我用一条硬规则兜底:如果两个任务的验收标准不能写成同一句话,就不要合并;反过来能写成同一句验收标准的,合并后信息量不降反升。
3. 落地时具体怎么设计任务层级和字段?有没有可以直接抄的模板和推进节奏?
我们之前用某项目管理工具,任务列表里平铺一堆条目,谁也说不清哪条属于哪个交付物。这次想重新梳理,但我拿不准父任务和子任务的边界怎么划,字段填哪些才不冗余,也怕一上来改太多团队直接抵触。
用三层结构落地最稳:需求或交付物作为父级,任务作为可执行可验收的中间层,检查项作为步骤层且不单独统计工时。父级承载业务价值和验收人,任务级承载负责人、预估工时、截止时间、依赖、完成定义这五个字段,检查项只做勾选。
判断依据是统计口径:工时报到任务级,进度按父级交付物的完成百分比看,这样既不会被几十个检查项刷屏,也不会丢掉细节。推进节奏建议第一周只做存量任务的合并清理,把预估工时不到0.5天的条目合并或降级为检查项;第二周规定新建任务必须挂父级、必须写完成定义;第三周复盘任务总条数和任务平均工时两个指标。
经验值是合并后单迭代任务条数下降40%到60%,而任务平均工时上升,这属于健康信号,不是效率下降。
核心关键词
文章包含AI辅助创作:任务合并落地方案:研发团队开展任务管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347499
读者评论
从执行者角度看,合并任务最先冲击的是个人工作量可见性。以前一人一条任务,工时和贡献都好追溯;合并成多人协作的交付物后,谁做了多少很难说清。如果团队还在按任务条数做统计,这套方案基本推不动。另外“可拆回”听着顺畅,但多数项目管理平台只能建立关联,原始任务的字段变更历史并不会自动继承,跨系统迁移时尤其容易断链,这一点比合并规则本身更卡人。
那批“生命周期不足48小时”的任务,我不太认同直接等同于无效。线上小问题修复、配置调整、开关变更,很多本来就是几小时内的事,登记一条反而是负责任的做法。把它们笼统归进噪音再合并,可能让紧急修复失去记录。真正该收紧的是“标题不足12字、无验收标准”这类低信息量任务,这两类和短周期任务其实应该分开处理,判据不同。
人天这个临界点在我这边不太成立。我们做的是偏底层的模块,一个接口改动经常要五六个工作日,按这个标准全部越线,但实际并不需要再拆。我觉得阈值应该跟交付节奏挂钩,两周迭代和一个月迭代的团队,粒度容忍度完全不一样。文中说临界点是从延期率回算的,这个方法我很感兴趣,但一个团队的历史数据反推出来的结论,换到另一个团队未必能直接套用。
