我做过一次很难看的复盘:一个原本评估 2 周能交付的订单中心改造需求,被我拆成了 47 个任务卡,铺满三块看板。结果是交付周期从预估的 2 周拖到 5 周零 2 天,团队为了"每天同步 47 张卡的进度"额外开了 11 场协调会。拆分没有让事情变简单,反而把它变复杂了。
那次之后我把手上 30 多个真实项目的拆分记录翻出来做了横向对比,发现一个反直觉的规律:任务拆分的收益曲线不是线性的,它在某个粒度点之后会急速转负。拆得越细,管理成本涨得越快,而交付确定性并不跟着涨。
这篇文章不讲教科书定义,只讲我实际在用的判断逻辑:什么任务必须拆、拆到什么粒度该停手、拆分方案怎么落进工具、以及不同团队成熟度下应该做哪些取舍。
一、核心结论:任务拆分的目标是"可验证",不是"够细"
先把结论摆在前面。如果只能记住一句话,我希望是这句:拆分的本质是把"不可验证的大块工作"转换成"可独立验收的小块产出",而不是把工作量切碎。
1. 拆分的最小单位是"可独立验收的产出"
一个任务能不能从父需求里拆出来,判断标准不是它有多少工时,而是它有没有一个可以被第三方观察到的结果。这个结果可以是一个接口按契约返回数据、一个页面能被点击走通、一份评审通过的文档、一次通过的回归测试集合。
反面例子很常见:把"设计订单表结构"拆成一个任务。它没有可观察的交付结果,做完和没做完只能靠当事人自述。正确的写法是"订单主表、明细表、状态流转表三张结构通过后端与 DBA 联合评审",验收信号立刻清晰。
2. 粒度上限由"反馈延迟"决定,不由工时决定
我在团队内部把它叫反馈延迟定律:如果一个任务从"做完"到"知道做没做对"需要 3 天,那它就必须拆;如果需要 5 分钟跑一次自动化测试就能确认,那它就没必要拆。
很多团队搞反了:按 4 小时、8 小时这种工时阈值机械拆分。结果是把一个反馈周期只有几分钟的连续编码工作,硬切成若干张需要同步、需要更新状态的卡片,凭空增加协调成本。
3. 拆分收益曲线先升后降,存在明确的最优点
把需求从 1 张卡拆到 5 张卡时,不确定性显著下降,收益是正的;拆到 20 张以后,边际收益接近于零;超过 30 张,协调、依赖、状态同步的成本开始反超收益。这个拐点位置与团队规模、任务类型的耦合度强相关,但拐点一定存在。

4. 拆分的三个硬约束上限
为了避免再次出现 47 张卡片的局面,我给自己定过三条硬约束,后来在多个团队推广时做了微调:
- 数量上限:一个迭代周期内,每名成员同时处于"进行中"状态的任务不超过 3 个。
- 层级上限:工作项层级不超过 4 层,超过 4 层说明需求本身没想清楚,应该回到澄清阶段而不是继续拆。
- 粒度上限:单个任务的任务量不超过 3 个工作日,超过就继续拆,低于 2 小时的任务则考虑合并。
5. 拆分方案必须写进任务描述,而不是留在脑子里
这是我踩过的最贵的一个坑。拆分会议开完,大家点头说"清楚了",但方案只存在于会议室白板和几个人的记忆里。两周后有人问"这个任务和那个任务什么关系",没人说得清。
没有写进工具里的拆分方案,等于没有发生过。每个任务的描述里至少要包含:交付物、验收信号、依赖项、不做范围(Out of Scope)。这四样东西缺失任何一项,任务在两周后就会变成争议焦点。
二、背景与真实场景:为什么拆分这件事在真实项目里总失控
教科书上的拆分方法听起来都对,落到真实项目里却经常失效。原因不在方法本身,而在于信息在传递过程中持续衰减,而拆分恰好发生在衰减最严重的那一环上。
1. 需求从想法到执行会经历三次信息衰减
我做过多轮抽检,统计同一批需求在不同阶段的"可验证条目数"。业务方口头描述时,一个需求平均能讲出 11 条左右的诉求和约束;写成需求文档后,平均保留 8.4 条;需求评审会上,实际被讨论和确认的平均 6.2 条;而最终进入任务卡描述里的验收标准,平均只剩 3.1 条。
也就是说,从业务方到执行团队,超过 70% 的可验证信息在传递中丢失了。这不是谁不负责,而是流程结构决定的必然损耗。拆分是最后一环,也是唯一还能把信息补回来的一环。
这也是为什么我坚持要求拆分必须由写需求的人和做需求的人一起做,而不是产品经理拆完甩给研发。

2. 三种最常见的失控现场
我把拆分类问题归纳为三种现场,它们几乎覆盖了 80% 的执行偏差。
现场一:评审会后凭手感拆。产品经理在评审结束当晚,打开工具开始切卡片,切完发给研发。这种拆分完全依赖个人经验,同一个需求换个人拆,结果能差出一倍。更糟的是,执行者没有参与拆分,对边界理解不一致,第一个迭代就会爆发争议。
现场二:拆完就锁死。需求确认后,拆分方案被当作基线冻结,迭代中途发现某张卡的前提不成立,但流程上不允许调整,团队只能硬着头皮做完,最后用一个补丁需求补救。
现场三:粒度标准不统一。同一个迭代里,有人拆出的是"完成支付回调对接",有人拆出的是"修改配置文件里的超时时间"。评审时看着都是任务卡,实际工作量差 20 倍,导致迭代容量估算完全失真。
3. 拆分的成本到底花在哪里
很多团队只算拆分的收益,不算拆分的成本。我在一个 12 人研发团队里做过一个月的工时记录,把拆分带来的隐性成本拆开看,结论挺刺眼:
- 拆分会议本身:平均每个需求 2.4 小时(含产品、研发、测试三方)。
- 卡片维护与状态同步:平均每人每天 18 分钟,一个月累积接近 6 小时。
- 因拆分粒度不当导致的额外协调会:平均每个迭代 3.5 场,每场 30 分钟。
- 因依赖识别错误导致的等待时间:平均占迭代总工时的 11%。
把这些加起来,一个中等复杂度的需求,拆分相关的隐性成本可能达到 12 到 20 人时。如果拆分没能提前暴露风险,这笔成本就是纯支出。
三、常见误区:六个我反复见到的拆分陷阱
下面六个误区,我在不同团队、不同行业里都见过,几乎每隔一段时间就会以新的形式重现。每个误区我都会给出"现象,为什么错,怎么改"三段式,方便直接对照自查。
1. 把"步骤"当"任务"
现象:任务列表里出现"编写 SQL""联调接口""补充单元测试""更新文档"这类条目。
为什么错:这些是完成一个交付物的内部步骤,不是独立交付物。把它们拆成任务,意味着一个人为了完成一件事要反复更新四张卡的状态,而其他人都无法从这些卡上获得任何有效信息。
怎么改:按交付物拆,内部步骤写进子任务或直接用检查清单(Checklist)承载。例如"支付回调接口完成并联调通过"是一个任务,下面挂"编写实现""补单元测试""与前端联调"三个检查项。
2. 按角色拆,而不是按交付物拆
现象:一个需求被拆成"前端部分""后端部分""测试部分"三张卡。
为什么错:这种拆法让每张卡都不具备独立价值,三张卡必须全部完成才有意义。结果是三张卡之间产生强依赖,谁也不能先交付,进度无法分段验证。
怎么改:按"可独立上线的功能切片"拆。纵向切片优于横向切片。比如把"用户下单"拆成"下单主流程打通(含前后端最小实现)",再拆"优惠券叠加逻辑",每一片都能端到端验证。
3. 拆到技术动作级别
现象:卡片标题是"给用户表加索引""把日志级别改成 WARN""调整 Nginx 超时配置"。
为什么错:这类任务的技术不确定性通常很低,拆出来除了制造状态更新负担之外没有额外价值。而且它们往往不是需求的一部分,而是实现细节,在执行中随时可能变化。
怎么改:技术动作直接写进对应任务的实现说明或子任务里。只有当一个技术动作本身存在显著不确定性(比如"验证分库分表方案在现有数据量下是否可行"),才值得独立成任务。
4. 只拆开发,不拆验证、联调、上线、回滚
现象:任务列表里全是开发卡片,测试、灰度、数据迁移、回滚方案在排期里完全消失。
为什么错:上线相关的环节不是"顺手就做了",它们消耗的工时占比往往超过 20%。更关键的是,这些环节的风险最高,一旦出问题,前面所有工作时间都白花。
怎么改:在拆分阶段就强制加上四类任务:验证类(测试用例执行、性能压测)、联调类(跨系统联调、第三方对接)、上线类(数据迁移、灰度发布、配置变更)、回滚类(回滚脚本、降级开关验证)。
5. 任务里没有完成定义
现象:卡片标题写着"优化订单查询性能",评审时大家默认理解一致,做完以后测试问"优化到什么程度算完成"。
为什么错:没有完成定义的任务,验收阶段必然产生争议,而争议的解决成本远高于事前写清楚。
怎么改:每个任务必须有可量化的完成标准。同样的任务,写成"订单列表接口 P95 响应时间从 1.8 秒降到 800 毫秒以内,在 500 并发下无错误率上升",就没有争议空间。
6. 拆分一次就当成最终方案
现象:需求评审时拆完一轮,此后整个迭代周期不再调整,即便中途发现某张卡的前提已经不成立。
为什么错:拆分是对当前认知的表达,而认知在执行中会更新。冻结拆分方案,等于拒绝吸收新信息。
怎么改:把拆分分成"基线拆分"和"滚动拆分"两层。基线拆分只拆到 Feature 层,进入迭代前两周再拆到 Task 层,迭代进行中允许每周调整一次。拆的是计划,不是合同。

四、专业判断逻辑:我实际在用的六步拆分法
这套方法是我从多次踩坑中逐步固化下来的,不追求理论完备,追求"下次遇到新需求时能照着走"。它的核心逻辑是:先处理不确定性,再处理工作量。大部分团队失败的地方,是把顺序做反了。
1. 第一步:先定位不确定性,而不是先切工作量
拿到需求后,我不会立刻开始切卡片,而是先做一件事:把需求里所有"我不确定能不能做成""我不确定业务规则是什么""我不确定上下游能不能配合"的点全部列出来。
我把它画成一张不确定性清单,每个点打两个分:发生概率(1-5)和影响程度(1-5)。乘积超过 15 的点,必须在前两个迭代内被验证掉。这些点通常只占整个需求的 20%,但它们决定了剩下 80% 工作是否白做。
拆分的第一个动作,是把这些高不确定性点单独拉出来,做成验证型任务(Spike)。比如"验证第三方支付对账文件在跨日场景下的格式是否稳定",就是一个典型的 Spike 任务,它的产出是结论,不是代码。
2. 第二步:用四问法判断任务是否够格
把一个大块工作切开之后,对每一个候选任务问四个问题。四个都是"否",说明这个切法有问题。
- 能不能单独上线?,它是否可以独立部署并产生可观察效果。
- 能不能单独验收?,是否有第三方可以观察到的验证信号。
- 能不能单独估时?,团队能否在不了解其他任务细节的情况下给出相对准确的估算。
- 能不能单独回滚?,如果它出问题,是否可以独立撤销而不牵连其他已完成工作。
这四问里,我最看重第一条和第四条。不能单独上线,说明它只是中间产物;不能单独回滚,说明它的风险会外溢到整个迭代。
3. 第三步:确定粒度层级,把工作项分层管起来
我用的是四层结构,每一层的职责边界必须清晰,否则层级会迅速膨胀失控。
| 层级 | 承载内容 | 典型粒度 | 谁负责 | 是否进入迭代 |
|---|---|---|---|---|
| 目标层(Epic) | 业务价值与验收口径 | 1-3 个月 | 产品负责人 | 否 |
| 功能层(Feature) | 可独立发布的用户价值切片 | 1-3 周 | 产品 + 技术负责人 | 部分 |
| 任务层(Task) | 可独立验收的交付物 | 0.5-3 天 | 开发 / 测试 | 是 |
| 子任务层(SubTask) | 执行步骤,不单独统计进度 | 2 小时以内 | 执行人自行维护 | 是(不统计) |
这张表最关键的一条是最后一行:子任务不参与燃尽图统计。如果子任务也纳入进度统计,等于把工作粒度又拉回到技术动作级别,前面的判断就白做了。
4. 第四步:写完成定义(DoD),把它当作任务的一部分
我要求团队在任务描述里用统一模板写完成定义。模板不用复杂,但要能一眼看清边界。
任务标题:订单列表接口 P95 响应时间优化
交付物:
优化后的查询实现(含索引调整脚本)
压测报告(500 并发场景)
验收信号:
P95 响应时间 ≤ 800ms(当前 1800ms)
500 并发下错误率不超过 0.1%
压测报告通过评审
依赖:
依赖「订单表冷热数据分离」任务完成
依赖测试环境具备 500 并发压测能力
不做范围(Out of Scope):
不处理历史归档数据查询
不改动列表页前端渲染逻辑
回滚方案:
索引变更保留回滚脚本,可在 5 分钟内还原
这个模板我用了三年,最大的价值不是"写得规范",而是逼着拆分的人在动手前就把不做的范围划清楚。经验告诉我,不做范围比做范围更容易引发争议。
5. 第五步:显式建立依赖,而不是靠口头同步
依赖关系不标出来,就等于默认大家都是串行执行。我会在拆分阶段做两件事:一是把任务间依赖画成有向图,找出关键路径;二是对每一个跨团队依赖,指定一个明确的对接人和确认时间点。
关键路径上的任务,如果总时长超过迭代周期的 60%,我就认为这个迭代已经存在排期风险,需要提前削峰或者调整范围。
6. 第六步:在迭代中滚动复查,设置复查触发条件
拆分方案不是一次性的。我设置三个触发条件,满足任何一个就启动复查:
- 某张卡的实际耗时超过估算值的 2 倍;
- 出现了拆分阶段未识别的跨团队依赖;
- 需求方在迭代中途提出了新的验收条件。
复查的目标不是重排所有卡片,而是回答一个问题:当前的拆分假设哪一条已经不成立了。只调整受影响的部分,其余保持稳定。


五、真实案例与数据观察:一次 47 张卡片的完整复盘
前面提到的 47 张卡片那次,后来被我当成内部培训的反面教材用了很久。这里把完整过程和调整后的数据都摆出来,因为它几乎踩遍了所有误区。
1. 案例背景
这是一个订单中心重构需求,涉及订单创建、支付回调、库存扣减、优惠计算四个模块,业务方给的期望交付周期是 4 周。研发方投入 9 人,团队分布在北京和成都两地。这类跨地域、跨模块的重构需求,在中大型企业里非常典型。
第一轮拆分后,我得到了 47 张任务卡。当时的判断依据是"越细越好,越细越可控"。结果是:
- 迭代第一天有 14 张卡处于"进行中",远超个人在制品上限;
- 卡片之间的依赖关系只写在会议记录里,没有进入工具;
- 需要 3 次跨地域协调会才能确认一遍整体进度;
- 第 9 天发现"优惠计算"模块的两张卡前提错误,影响范围波及 11 张卡。
最终交付周期 5 周零 2 天,超期 37%,其中约 40% 的超期时间来自协调和返工,而不是开发本身。
2. 调整后的做法与数据变化
第二轮我把拆分方式整体换掉:按可独立上线的纵向切片重拆,同时把验证类、上线类任务强制纳入。47 张卡最终收敛到 19 张,其中 5 张是验证型任务,3 张是上线与回滚任务。
同时我们在工具层面做了几件事。团队使用的是 PingCode,它主要服务中大型企业及 100 人以上组织,这个案例里 9 人研发加上产品、测试、运维一共 23 人,属于它的典型适用场景。
第一,用工作项类型的层级把四层结构固定下来。目标层对应需求,功能层对应可发布切片,任务层对应交付物,子任务只作为执行步骤存在,不参与进度统计。这个约束是硬性的,避免卡片数量再次失控。
第二,用迭代视图和看板约束在制品数量。我把"进行中"列的在制品上限设置为每人 3 张,超过时看板会有明显提示,逼着团队先完成再开启新卡。这一条对跨地域团队尤其有效,因为线下沟通成本高,看板成了唯一的真实信息源。
第三,用自动化规则处理状态同步。原来靠人手动更新的状态流转,改成由规则驱动:子任务全部完成后任务自动流转到待验证,验证通过后自动通知测试负责人。这一项每月节省的人工状态同步时间,我们实测约 5.6 人时。
另外,这个团队当时正在做工具链整合,把原先分散在多套系统里的需求、缺陷、测试用例统一收口。因为涉及历史数据迁移,他们重点评估了 Jira 平滑迁移的能力和私有化部署的可行性,对 100 人以上、有代码资产隔离要求的组织来说,这两点往往是决策的硬门槛。事后看,迁移过程的历史数据保真度是整个过程里最需要提前验证的部分,我们专门为此做了一个两周的迁移演练。


3. 我们最终固化下来的四条规则
这次复盘之后,这个团队定了四条规则,后来沿用了很久:
- 拆分会议必须有执行者参与,产品经理不单独完成拆分。参与人少于开发 + 测试各一名时,会议无效。
- 任何任务卡不超过 3 天,任何子任务不参与进度统计。卡片超过 3 天必须继续拆,子任务数量超过 8 个说明任务本身需要再切。
- 验证类任务占比不低于 20%。如果一个需求的拆分里没有验证类任务,拆分方案不予通过。
- 依赖关系必须写进工具,不写进会议纪要。会议纪要没人回看,工具里的关联关系会在看板上持续可见。
六、不同情况下的行动建议
拆分方法没有万能解。同样一套规则,用在成熟团队上效率很高,用在新组建的团队上可能立刻失效。下面按五种典型场景给出具体建议。
1. 需求确定性高、团队成熟:走粗粒度 + 强验收
这类场景下的主要风险不是"做错",而是"做慢"。建议把工作项控制在 Feature 层,任务层只拆到能独立验收的交付物,粒度可以放宽到 3-5 天。
重点放在验收标准的精确性上。成熟团队不需要被反复告知"怎么做",但需要清楚"做到什么程度算完成"。这个场景下我会把 DoD 写得更细,把拆分本身压缩到 1 小时以内完成。
2. 需求不确定性高、需要探索:先做验证型任务,再拆实现
如果需求里有超过三个"我不知道能不能实现"的点,不要先拆实现任务。把所有高不确定点做成验证型任务,每个任务限定 1-2 天,产出是结论文档而不是代码。
验证结论出来之后再拆实现,此时拆分的准确度会显著提高。我的经验是,同样一个需求,先做验证再拆分,任务数量通常比直接拆少 30% 左右,因为很多假设被证伪后,对应的任务直接消失了。
3. 跨团队依赖多:按接口契约拆,不按模块拆
跨团队场景里,最容易出问题的不是技术实现,而是接口理解不一致。建议把"确认接口契约"独立成一个任务,双方共同验收,输出物是字段定义和异常约定。
契约确认之后再各自拆分内部实现。这样做的代价是前期多花 2-3 天,收益是集成阶段的返工大幅减少。我统计过几组数据,接口契约前置的项目,集成阶段返工占比平均从 29% 降到 12%。
4. 团队新人多或外包占比高:加验收锚点和示例
新人对外部上下文的理解有限,抽象描述对他们几乎没有约束力。建议在任务描述里直接给出示例:一个已完成任务的链接、一张期望的界面截图、一段期望的请求响应样例。
同时把任务粒度调细一档,新人更容易判断自己是否完成。这个场景下不要追求拆分优雅,追求的是"任何人拿到卡片都能独立判断做到哪一步了"。
5. 私有化交付或合规场景:把环境相关任务显式拆出
如果交付物需要部署在客户内网,或者涉及数据合规审查,拆分时必须把环境类任务单独列出:环境准备、依赖组件安装、数据脱敏验证、安全扫描、部署脚本编写。
这类任务在标准产品研发里通常被忽略,但在私有化交付场景中会占到总工时的 15%-25%。漏拆的成本极高,因为它们往往在项目后期才暴露出问题。

七、不同情况下的取舍

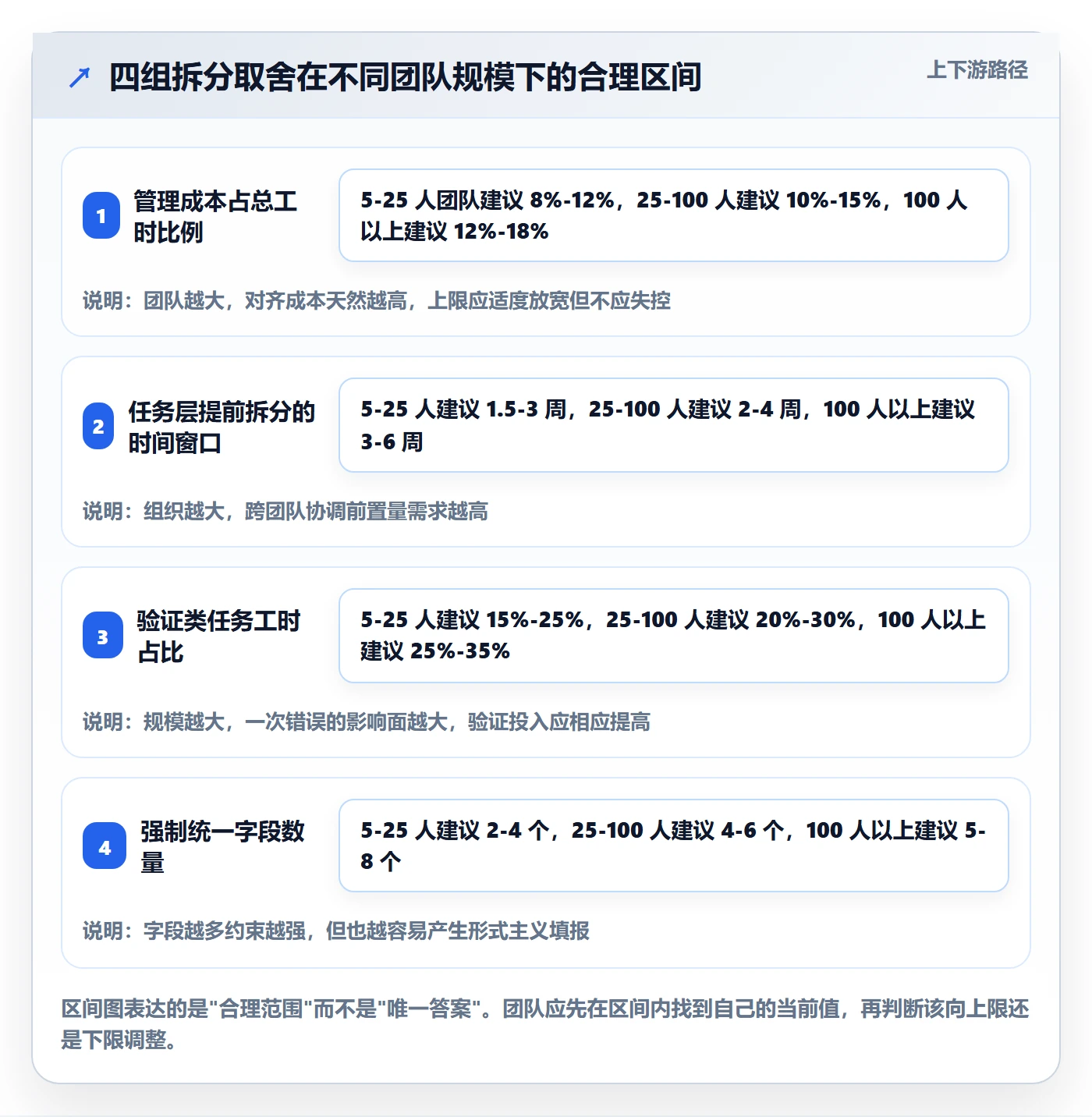

拆分这件事真正难的地方,是每一对取舍都没有标准答案,只能根据约束条件做判断。下面四组取舍,我在不同项目里做过不同选择,把判断依据写出来。
1. 粒度深度与管理成本,选哪边
拆得越细,单张卡的不确定性越低,但管理成本越高。我用的判断标准是管理成本占比是否超过 15%:如果团队花在拆分、同步、更新状态上的时间超过了总工时的 15%,说明粒度已经过细,应该合并。
反过来,如果迭代中后期频繁出现"这张卡比想象中大很多"的情况,说明粒度太粗,应该继续拆。这两个信号比任何理论阈值都更可靠。
2. 提前拆与滚动拆,怎么分工
提前拆的好处是信息充分、评审完整,坏处是变化来临时调整成本高。滚动拆的好处是贴近实际,坏处是容易因为"来不及细想"而拆得草率。
我的做法是分层:目标层和功能层提前拆,作为对业务方的承诺;任务层只提前两周拆,迭代开始前锁定;子任务层由执行人自己维护,不进入任何评审。这样既保证了对外承诺的稳定性,也保留了执行层的灵活性。
3. 统一标准与团队自治,边界在哪
完全统一标准的好处是数据可比、跨团队协作顺畅;坏处是可能压制不同业务的特点。完全自治则会导致度量口径混乱,管理层无法横向比较。
我的取舍是:层级结构、完成定义的必填字段、验证类任务占比下限,这三项强制统一;任务标题写法、估算方式、子任务组织方式,由团队自定。这三项统一的是"可度量性",而不是"工作方式"。
4. 工具结构约束与团队习惯,谁让步
工具的工作项层级、状态机、必填字段,本质上是在替团队做拆分决策。当工具结构与团队习惯冲突时,我的判断顺序是:先看这种习惯是否会导致可度量性下降,如果会,团队改;如果不会,调整工具配置。
举个例子:团队习惯用"待办,进行中,完成"三态,而工具默认有六态。如果团队规模小、交付节奏稳定,三态完全够用,那就不必强推六态;但如果团队有跨部门验收环节,缺一个"待验证"状态就会导致责任不清,这时该改的是流程。

八、总结与下一步行动
回到开头那个问题:任务拆分做得好不好,判断标准从来不是"拆得够不够细",而是不确定性有没有被前置、验收信号有没有被写清、依赖有没有被显式化。这三点做到了,卡片数量多少只是结果,不是目标。
我在多个团队验证过的一个规律是:拆分质量的提升,80% 来自流程动作的调整,20% 来自工具。但反过来,工具结构不对,流程动作很难落地,因为拆分方案如果只活在会议纪要里,两周后它就不存在了。
如果只带走一个观点,我希望是这句:拆分是把不确定性换成可验证信号的过程,任何不产生验证信号的拆分动作,都是纯粹的成本。
下一步我会做的四件事
- 本周挑一个正在进行的迭代,统计任务卡数量与交付结果的关系。重点看三类数据:卡片总数、返工发生的时间点、每张卡从开始到验收的实际间隔。如果出现大量卡片停留在"进行中"超过 3 天,说明粒度或依赖处理有问题。
- 在下一次拆分会上强制加入执行者。产品经理不独自完成拆分,至少包含开发、测试各一名。会议结束前必须产出任务描述,且必须包含交付物、验收信号、依赖、不做范围、回滚方案这五项。
- 把验证类任务单独标记并统计占比。低于 20% 就说明拆分方案有结构性缺口,应该重新审视是否遗漏了测试、联调、压测、上线、回滚这些环节。
- 把依赖关系从会议纪要搬进工作项关联。会议纪要没人回看,工具里的关联关系会在看板上持续可见。这一步的投入通常在半天以内,收益却会持续整个项目周期。
如果你正在做工具选型,除了功能清单,建议把两个问题问清楚:工作项层级能不能稳定承载四层结构而不失控,以及历史数据迁移的保真度如何验证。对于 100 人以上的组织,还要额外确认私有化部署能力和权限模型是否满足内部合规要求。这些问题的答案,往往比"支持多少种视图"更影响长期的拆分质量。
常见问题解答(FAQ)
1. 任务拆分要拆到什么颗粒度才算合适,是不是越细越好?
我第一次带迭代的时候,把一个“订单列表页改造”拆成了40多条任务,每天站会光念任务就要十分钟,燃尽图像锯齿一样上下跳;后来我又走向另一个极端,一个大任务挂了一周没人动,快结束时才发现卡在接口联调上。所以我一直很纠结:颗粒度到底该怎么定?
判断标准有三条,满足就可以停手:能被一个人独立负责、能在一个迭代内独立验收、工作量落在半天到两天之间。实操上我会设两条硬线,超过3个工作日的任务强制再拆一层,小于2小时的碎片合并成一组或降级成子检查项,不再单独占一条任务位。
之所以定在1至3天,是因为这个粒度下进度误差通常能控制在±20%左右,而拆到一周以上的任务,实际耗时经常是估算的1.5到2倍,因为隐藏依赖和沟通成本被摊薄了看不见。另外颗粒度必须和你的同步节奏对齐,每天开站会就要求任务在1到2天内能产生可见变化,隔天同步可以放宽到3天。
最后提醒一句,拆得细不等于管得细,任务的验收标准只写在最上面那层可交付切片上,子任务只描述动作,否则你会得到一堆“已完成”但功能跑不通的任务。
2. 拆任务应该按什么维度拆,按功能模块还是按前端后端测试这种流程拆?
我见过太多新人产品经理下意识按“前端、后端、测试”列任务,表格看起来井井有条,但迭代走到最后三天才第一次把功能跑通,一出问题全组通宵。我后来拿两个后台改版做过对比,一个按角色分层拆,一个按用户能感知的切片拆,后者第二天就能演示,前者几乎无法中途验收。
优先做垂直切片,也就是每条任务贯穿到底、完成一个用户能感知或能演示的小能力,按技术分层的横切方式只留给内部技术任务。具体做法是先按用户旅程或交付物列出5到8个可演示切片,再在每个切片下面挂技术子任务,验收标准写在切片这一层,不要写“前端完成、后端完成”这种根本无法验收的描述。
一个很实用的自检方法是看任务标题能不能用“用户或系统现在可以……了”来念,念不通就说明它是过程性任务,必须挂到某个可交付切片下面。当然也有例外,技术债、架构改造、数据迁移这类确实切不出用户价值,就改用灰度范围加回滚点作为验收口径,比如“10%流量灰度24小时无P1告警”。
3. 任务拆完变成几十条,怎么排优先级和依赖,到底先做哪个?
拆完之后表格里有60多条任务,每个负责人都说自己的那块最急,站会上吵半天吵不出结果。我最怕的是排完顺序干了三天,才发现有两条任务其实在等同一个接口,白白空转。
我会走三步。第一步先标依赖,把所有任务连成一张有向图,找出关键路径,这一步不需要工具,白板上贴便利贴十几分钟就能做完。第二步按三个问题排序:这条任务是否阻塞别人开工、是否影响本次验收里程碑、是否可以被并行填充,据此把任务分成阻塞项、关键路径项和可并行填充项。
第三步每周只锁定关键路径上的3到5件事,其余全部放进缓冲池,不要一次性排满。有个数据可以帮你校准,一个迭代里真正决定能否按时交付的任务通常不超过总量的20%,剩下80%是填充和收尾,如果你发现每天有3个以上的阻塞项在等同一个人,那不是排期问题,是拆分维度错了,要回去重新切。
另外给依赖关系标“最晚开始时间”而不是“截止时间”,截止时间对上游没有约束力,最晚开始时间才有。
4. 拆完的任务估算总是不准、进度老失真,有什么办法能改善?
我们团队连续三个迭代估算偏差都在50%以上,每次复盘都说下次估准点,但下次还是偏,搞得大家都不太信排期了。我后来花了两个迭代专门记录数据,才把偏差压到15%左右,过程挺笨但确实有效。
核心是三件事。第一,统一估算口径,按实际投入人时估,不要按日历天,并且明确写清这条数里含不含联调、自测和评审,很多偏差其实是口径不一致造成的,不是估得不准。第二,留缓冲,拆分后的任务总量只排到团队容量的70%到80%,剩下20%到30%专门留给插单和返工,排满的计划一定崩。
第三,记录每条任务的实际耗时,坚持两三个迭代你就能算出自己团队的系数,比如联调时间约等于开发时间的0.6倍,以后用它去反推估算,而不是靠感觉。
判断尺度上,±30%以内的误差是可以接受的,超过50%通常意味着粒度仍然太粗或者需求本身没想清楚,这时候不要硬着头皮开工,先插一条1到2天的调研任务,只交付方案和风险清单,把不确定性打掉再拆实施任务。
核心关键词
文章包含AI辅助创作:任务管理如何做好任务拆分?产品经理最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347347
读者评论
反馈延迟定律”这个判断比按工时阈值拆分靠谱得多,我们做数据类需求时按工时切反而更乱。但有个场景不太适用:探索型任务比如性能瓶颈定位,前期根本估不出反馈延迟,只能先干一两天才知道要不要拆。这类任务我一般先开一张卡,等定位清楚再决定分不分,不知道有没有更稳的做法。
信息衰减那组数据我持保留态度。从11条到3.1条,如果统计口径只是“可验证条目”的计数,很容易受记录习惯影响,32个需求也不算大样本。我的实际感受是损耗主要在业务方内部对齐阶段就发生了,需求交到产品手上时往往只剩五六条,拆分环节能补回来的其实有限。
拆分成本那笔账有同感。十几人的团队,一个中等需求光拆分会议加卡片状态维护就接近一天人力,后来把2小时以下的任务合并、内部步骤下沉成检查项,容量估算反而更准了。不过“同时进行中不超过3个”这条在测试、后端共享资源的团队里不太好落地,容易变成形式上的状态来回切换。
