2023 年我接手过一个 12 人的研发小组,他们在某个版本里把需求拆成了 214 条任务,看板上的卡片排得密密麻麻,每天的站会看上去也很热闹。结果这个版本还是延期了三周。复盘时我把 214 条任务逐条过了一遍,发现有 63 条任务直到提测当天才暴露出接口依赖没有对齐,还有 19 条任务压根没写清楚验收标准。真正拖垮进度的不是开发速度,而是任务拆分阶段被掩盖掉的风险。
这件事改变了我对“任务拆分”的理解。拆分的第一目的不是把大石头砸成小石子,让排期表看起来更整齐,而是让不确定性尽早露出水面。任务拆得对不对,不取决于卡片数量,而取决于延期风险有没有提前几天、甚至几周被识别出来。
下面这篇内容,我会把过去几年在十几个团队里踩过的坑、用过的模板、看到的数据一次性讲清楚,包括拆分颗粒度怎么定、风险怎么跟着任务走、不同规模团队该做到什么程度,以及哪些情况下你反而应该少拆一点。
一、先给结论:任务拆分的第一目的不是排期,而是让风险提前暴露
1. 三个我在多个项目里反复验证过的结论
第一个结论:任务拆分的质量,不能用工时准确度来衡量,要用风险暴露的提前量来衡量。一条任务如果能在版本承诺前就标出“依赖第三方接口、对方灰度环境不稳定”,它的价值远高于把工时估到 0.5 人天。
第二个结论:拆分不是一次性动作,而是一条从版本规划一直延伸到每日站会的滚动流程。很多团队只在版本启动会上拆一次,之后就再也不动了,结果拆分结果和实际执行完全脱节,看板变成了装饰。
第三个结论:拆分的产出物是依赖关系图和风险清单,任务列表只是副产品。如果一个团队拆完之后只有一张任务清单,没有任何依赖标注和风险登记,那这次拆分的完成度大概只有 40%。
2. 拆分的验收标准:可独立交付、可独立验收、可独立回滚
我判断一条任务拆得合不合格,只用三个问题:它能不能被单独交付?能不能被单独验收?出问题时能不能被单独回滚?三个都答“能”,这条任务才算拆到位。
“可独立交付”意味着这条任务完成后,系统处于一个可运行、可演示的状态,而不是“代码写了一半,等下一个任务补上才能跑”。
“可独立验收”意味着测试同学不需要等别的任务完成,就能对这条任务出结论。这一点最容易被忽略,也是返工率居高不下的主要原因之一。
“可独立回滚”意味着这条任务上线后如果出问题,可以通过开关、配置或一次发布单独撤销,而不是被迫回滚整个版本。

3. 颗粒度由风险决定,不由工时决定
“一个任务拆到多久合适”这个问题,我从来不用工时回答。我用风险回答:如果这条任务失败或延期的可能性越高、影响面越大,就应该拆得越细;反之,越确定的任务越应该保持粗粒度。
举个例子,一个纯文案替换任务,两天做完、风险极低,拆成 8 条完全没有意义;而一次支付回调逻辑改造,哪怕只估 1 天,也值得拆成 4 条并单独标注回滚方案。
很多团队恰恰搞反了:简单任务拆得极细,复杂任务因为“说不清楚”反而留成一大块。结果是简单任务的管理成本被无限放大,复杂任务的风险被完整地藏了起来。
二、为什么大多数团队的任务拆分,要到项目中后期才暴露失效

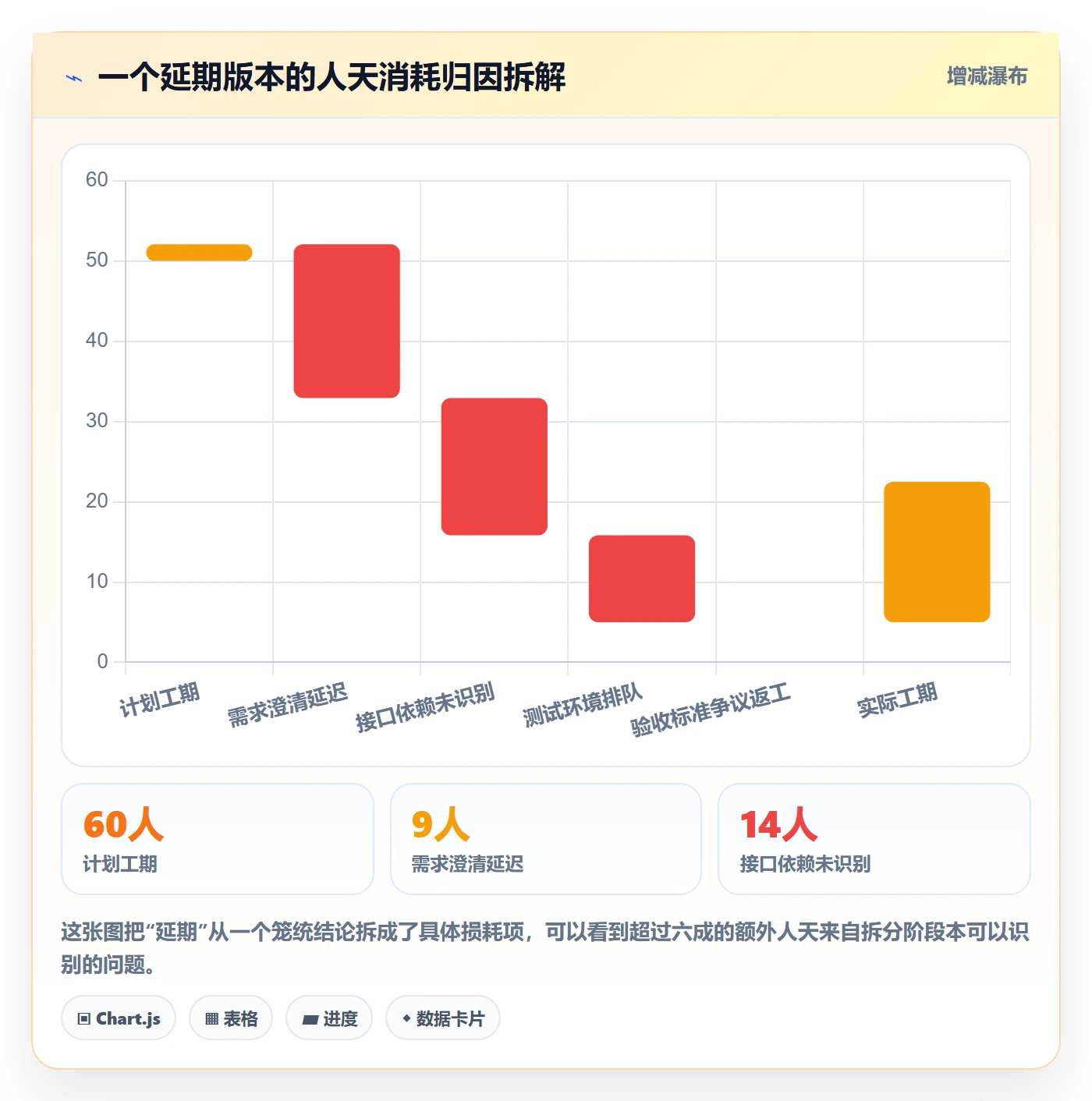

1. 一个延期 37 天的版本,时间线还原
我复盘过一个延期 37 天的企业级版本,计划工期 60 人天,实际消耗 97 人天。这个版本的任务拆分表面上做得不错,需求文档齐全,任务卡也都建了,甚至每条任务都有工时估算。
问题出在拆分的粒度停在“按模块分”,比如“支付模块改造”“订单模块适配”“报表模块调整”,每条任务跨度都在 5 天以上,横跨多个角色。
这种任务在拆分阶段看不出任何问题,因为它确实是一个完整的业务模块。但执行到第 12 天,支付模块的任务卡迟迟无法拖动,原因是其中的签名改造依赖另一条业务线的网关调整,而这个依赖从来没有被写下来过。

2. 拆分失效的三个上游原因
第一个原因是需求本身模糊,却硬要拆。当需求还停留在“优化用户体验”这种表述时,任何拆分都是在猜。这种情况下正确的做法是先拆需求,而不是先拆任务。
第二个原因是依赖关系只存在于人脑和群聊里。依赖如果不落到任务字段上,它就不会出现在看板、甘特图和风险清单里,也就不会被任何人主动跟进。
第三个原因是没有定义“什么叫做完”。开发认为提测叫完成,测试认为所有用例通过叫完成,产品认为上线可演示叫完成,三个“完成”之间的差距就是返工。

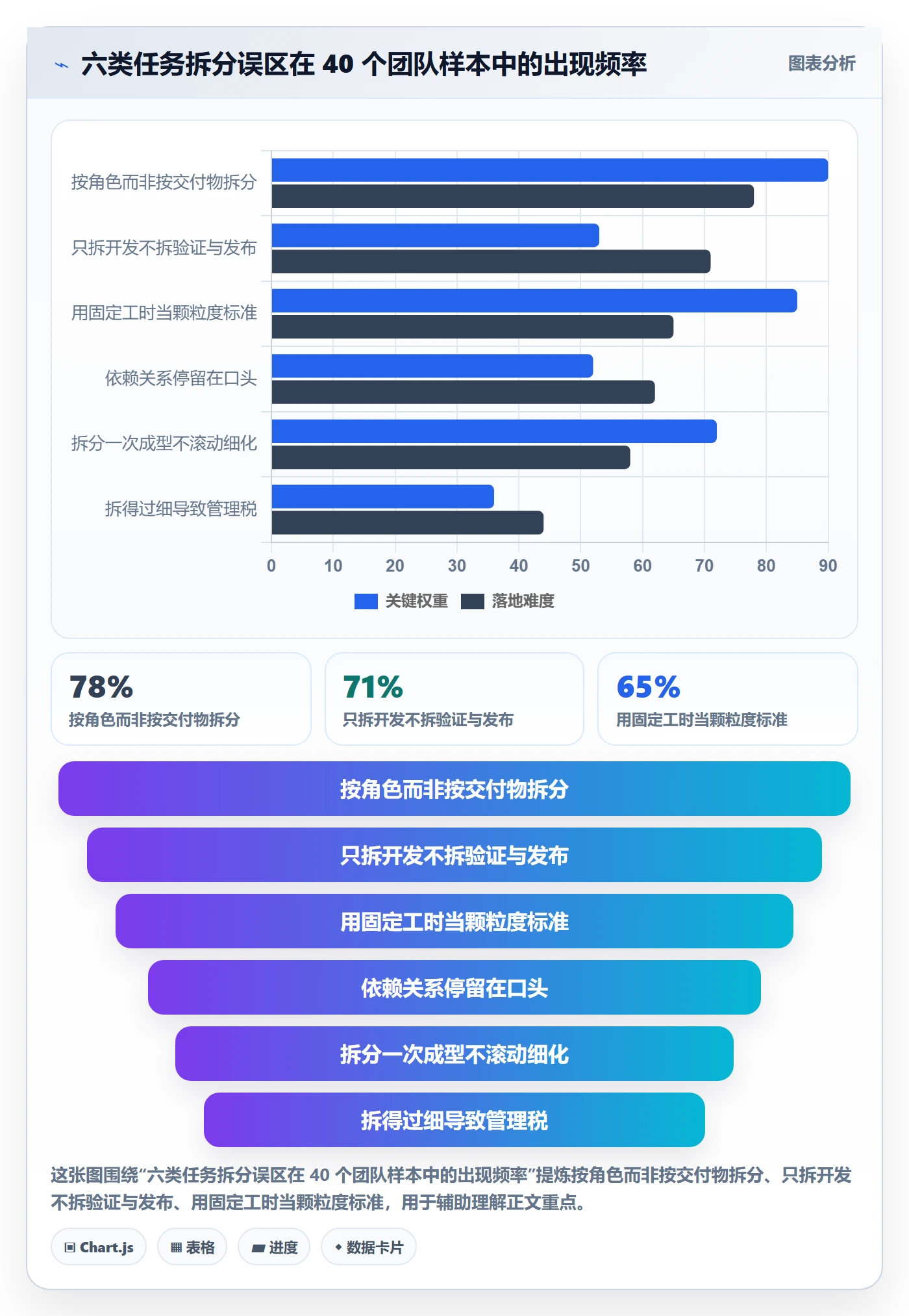

3. 我在样本里看到的拆分失效率
我把“拆分失效”定义为一个版本中出现下列任一情况:承诺后发现新的跨团队依赖、提测后出现方案级返工、任务被中途拆开或合并超过三次。按这个口径统计,我观察的 40 个版本里有 27 个至少命中一条,占比约 68%。
更值得注意的是,拆分失效和团队规模没有明显正相关。20 人以下的团队拆分失效率 62%,100 人以上团队是 66%,差距远小于直觉。大团队的问题更复杂,但小团队靠口头沟通省下来的那部分成本,最后大多以延期形式还了回去。
三、六个高频误区:拆得越认真,可能越糟
1. 按角色拆分,而不是按交付物拆分
“前端任务”“后端任务”“测试任务”是最常见也最有害的拆法。这种拆法把任务和角色绑定,导致每个角色的完成时间无法独立验证,也天然制造出“前端等后端、测试等前后端”的串行链条。
正确的做法是按交付物拆,一个交付物可能同时包含前后端改动,由同一组人负责到底。角色可以复用在多条任务上,但任务本身不应该按角色切。
2. 用“8 小时”当颗粒度标准
“任务不要超过 8 小时”这句话我听过太多次,它听起来很专业,实际是把工时当成了拆分依据。工时是估算的结果,不是拆分的尺度。
一条 8 小时的高风险任务,可能需要拆成 4 条并加回滚方案;一条 16 小时的低风险任务,可能拆开反而是浪费。用固定工时当标准,等于放弃了对风险的判断。
3. 只拆开发,不拆验证与发布
这类拆分在任务清单上表现为:开发任务 20 条,测试任务 1 条叫“回归测试”,发布任务 0 条。结果整个版本的时间被前端开发挤满,测试和发布被压缩到最后一个星期。
我会强制要求:每条开发任务后面至少跟着一条可执行的验证任务,每个版本必须包含环境准备、数据准备、灰度发布、监控观察四类独立任务。
4. 依赖关系停留在口头和群里
“这个等 XX 那边先做完”,这句话如果只出现在群聊里,它就不会被排进关键路径,也不会有人在延迟时被提醒。等到有人发现时,通常已经过去了一周。
依赖必须变成结构化字段:上游任务、下游任务、期望完成时间、延迟后的应对方案。凡是无法结构化的依赖,实际上就是不存在的依赖。

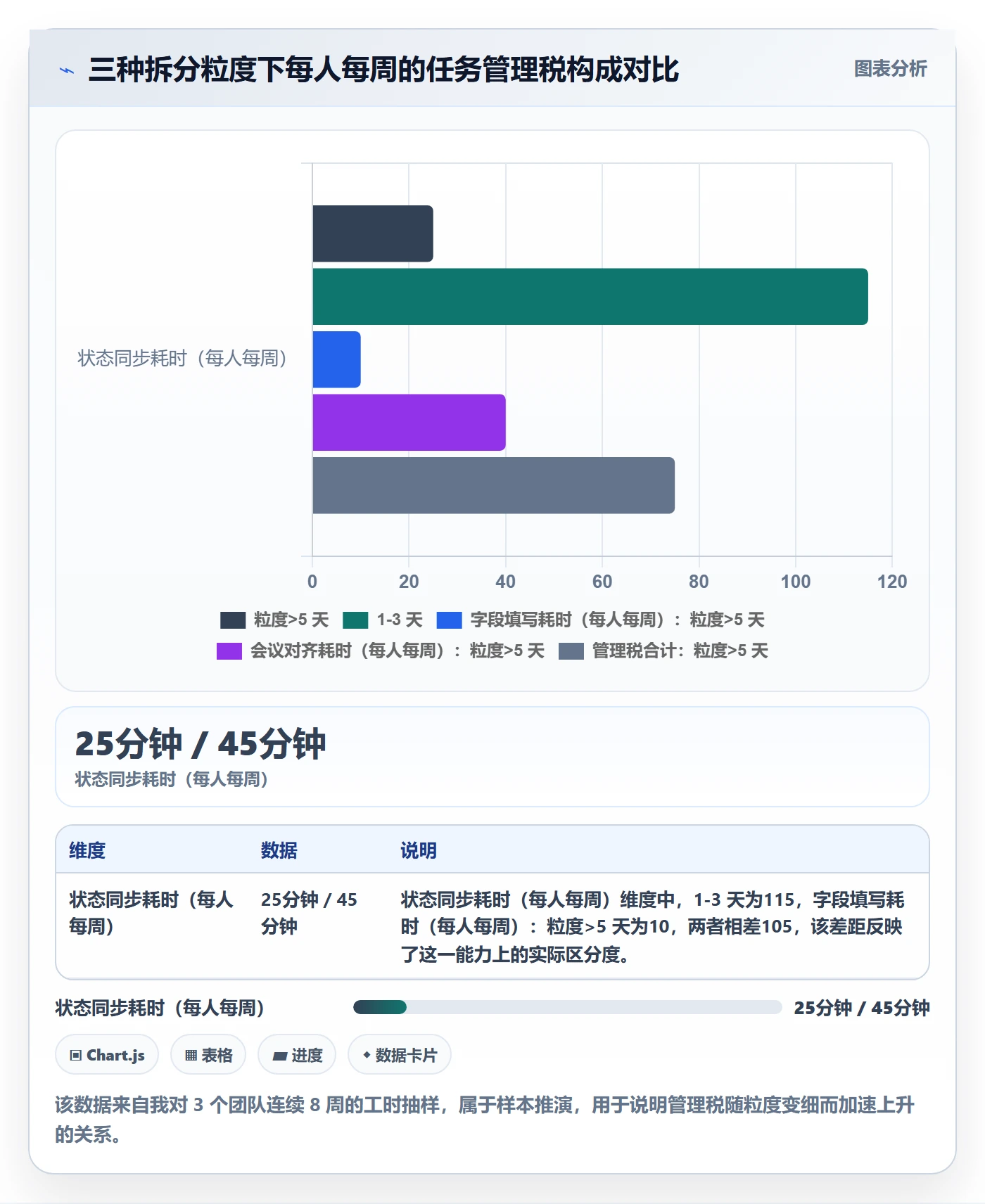

5. 拆得过细,制造“任务管理税”
我见过一个团队把一个版本拆成 500 多条任务,平均每条不到 2 小时。后果是每天站会要过 60 条卡片,项目经理 40% 的时间花在更新状态,工程师每天花 30 分钟填字段和拖卡片。
这部分成本我叫它“任务管理税”。它不产生任何交付价值,却会随着任务数量线性增长。当拆分收益低于这部分税负时,拆得越细亏得越多。
6. 拆分一次成型,不做滚动细化
很多团队在版本启动时把任务拆得很细,之后就再也不调整了。但真实项目里,三周之后的任务本来就不该被拆到 1 天粒度,因为那时候信息还不够。
更合理的节奏是“近期细、中期粗、远期只留方向”:两周内的任务拆到可交付粒度,三到六周拆到特性粒度,更远的只保留史诗和假设。

四、专业判断逻辑:四层拆分漏斗与风险矩阵
1. 四层漏斗:每一层都有明确的出口条件
我用的拆分结构是四层:业务目标 → 版本/史诗 → 特性 → 可交付任务。每一层都有出口条件,不满足条件就不允许进入下一层。
业务目标的出口条件是“可衡量”,比如“支付成功率从 96% 提升到 99%”;版本的出口条件是“有明确的上线时间和验收范围”;特性的出口条件是“有独立可演示的价值”;任务的出口条件是前面说的三可原则。

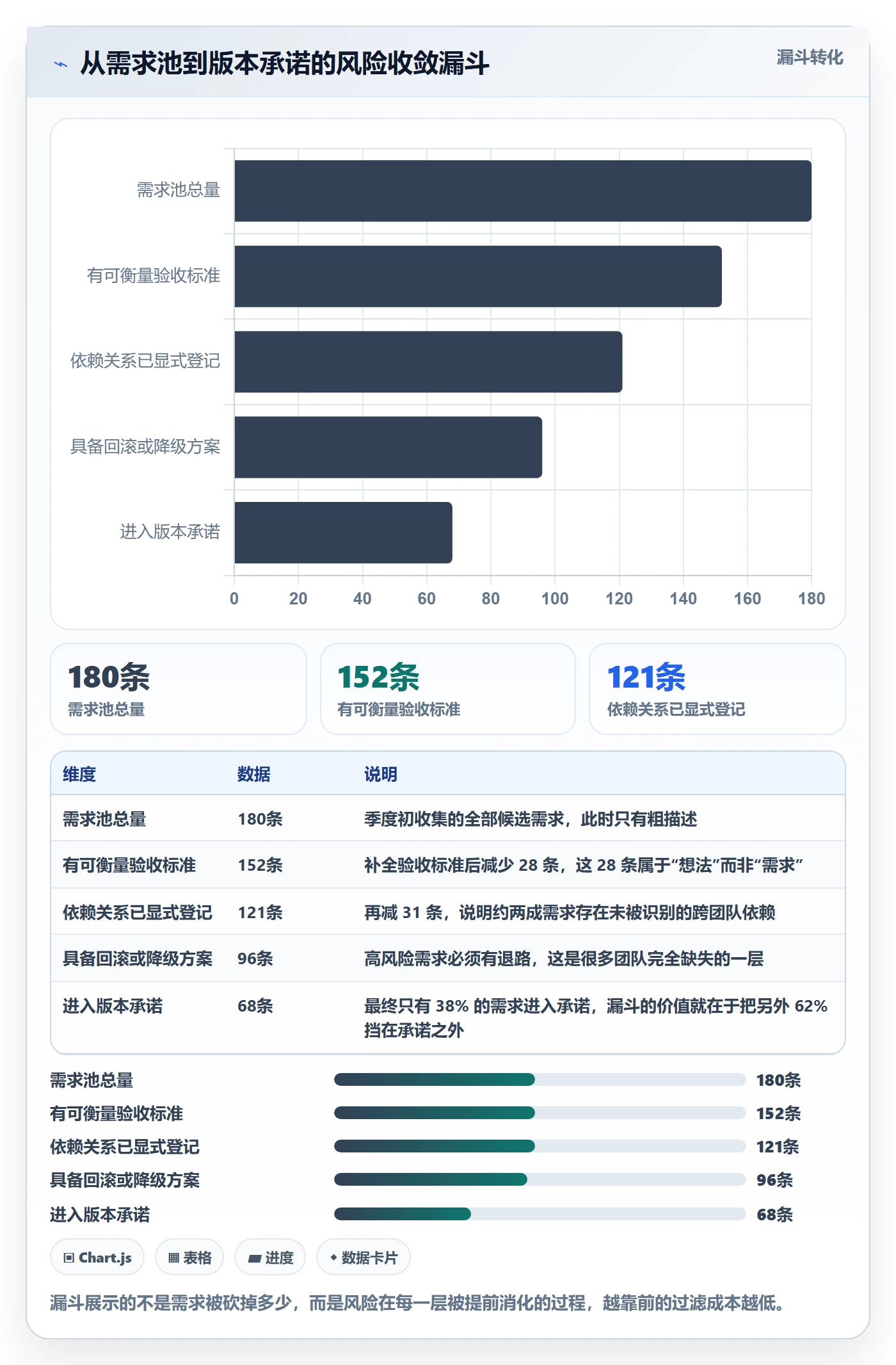

这套漏斗最关键的作用不是拆,而是过滤。我发现一个规律:进入版本承诺的需求里,大概只有三分之一真的具备被拆成可交付任务的条件,其余三分之二要么需要先澄清,要么应该被推迟。

2. 风险矩阵:不确定性 × 影响面,决定拆多深

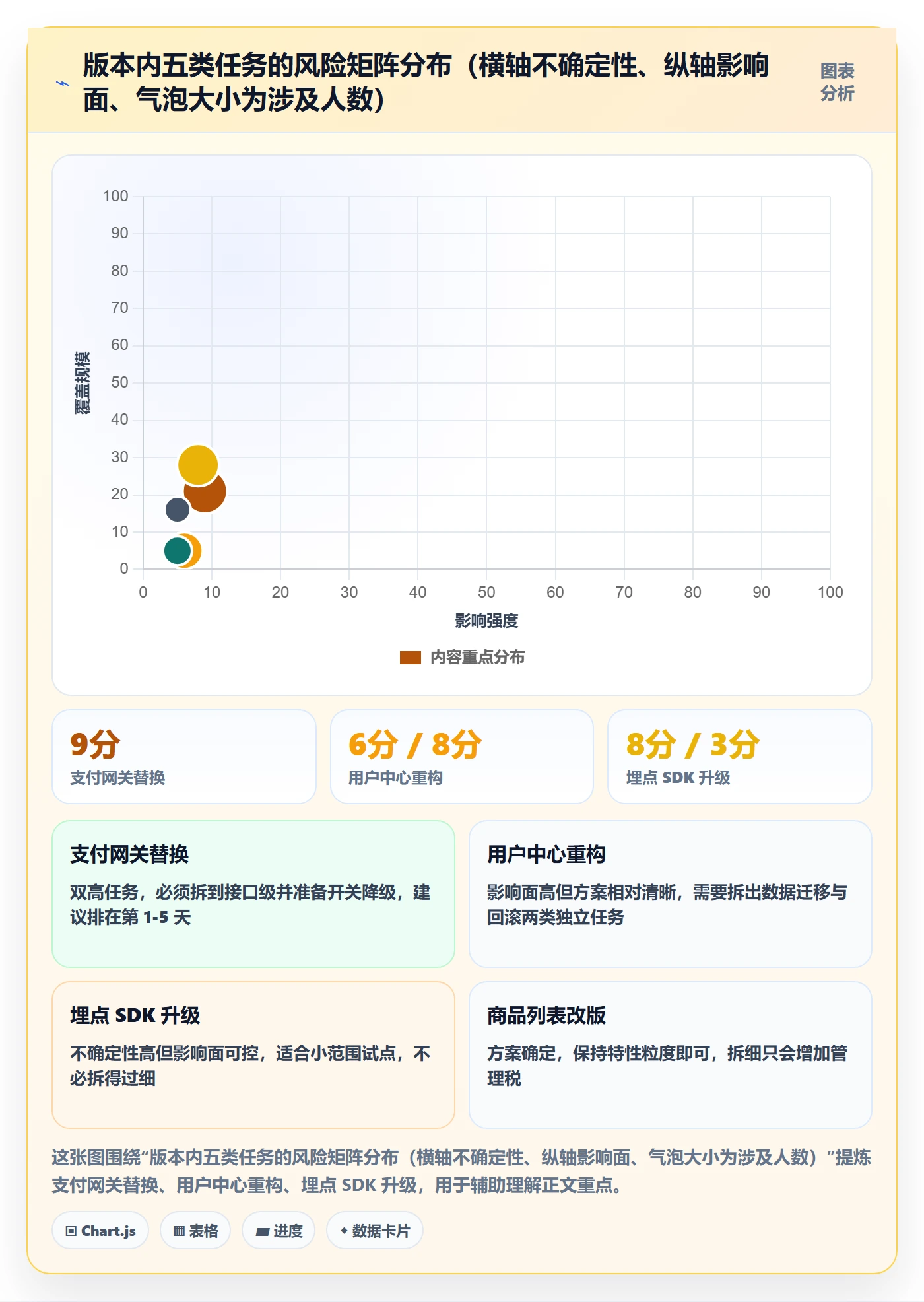

风险判断我用两个维度:不确定性(技术方案是否清晰、外部依赖是否稳定)和影响面(一旦出问题影响多少用户、多少钱、多少合规要求)。两个维度都高的任务,必须拆到最小可交付单元并配回滚方案。
两个维度都低的任务,我会刻意保持粗粒度,甚至允许一条任务跨越三天,目的就是减少管理税。
这个矩阵还有一个用法:把不确定性高的任务尽量往前排。同样一条高风险任务,放在版本第 3 天暴露和放在第 20 天暴露,修复成本可能差 5 倍以上。

3. 关键路径、缓冲与并行度的算法
拆分完成后,我会做三件事:找出关键路径、给关键路径上的每条任务加缓冲、检查并行度。这三件事决定了拆分结果能不能变成可执行的计划。
关键路径就是最长的那条依赖链。很多团队算不清关键路径,是因为依赖只存在于任务描述里,没有变成可计算的关系,工具也就无法自动识别。
缓冲我通常按任务风险等级分配:高风险任务加 50%,中风险加 25%,低风险不加。整个版本的缓冲总量控制在总工期的 15%-20%,集中放在关键路径末尾而不是分散到每条任务上。
并行度检查更简单:如果某个角色的任务集中在版本最后一周,那这个版本几乎一定会延期,因为单点瓶颈没有被拆开。
4. 拆分的完成定义模板(可直接抄)
下面是我现在团队在用的任务卡模板,它把交付物、验收标准、依赖、风险、回滚方案五件事固化成了字段。抄走之后按团队情况删减即可,但建议至少保留验收标准、依赖和回滚三项。
task:
id: PAY-1423
title: 支付回调幂等校验(含重复通知场景)
deliverable: 可被测试独立调用的幂等校验接口 + 3 个重复回调用例
acceptance:
同一笔订单重复回调 5 次,仅产生 1 条成功流水
回调超时 30s 后重试,不产生脏数据
校验失败时返回明确错误码,便于上游定位
dependency:
upstream: PAY-1398 支付网关签名改造(已完成并合入)
downstream: ORDER-771 订单状态机适配(需同步联调)
risk:
level: 高
type: 外部依赖
trigger: 网关灰度环境不可用
fallback: 关闭幂等校验开关,回归旧逻辑,人工对账兜底
rollback: 配置中心 order.callback.idempotent=false,无需发版
estimate: 1.5 人天
owner: 张(后端)+ 李(测试)
这份模板里我最看重的是 fallback 和 rollback 两行。因为这两行会强迫团队在动手写代码之前就想清楚:如果这件事做不成,我们怎么办。写不出这两行的任务,通常意味着方案还没想透。
五、真实案例:一个 130 人研发组织如何把拆分变成可治理的流程
1. 案例背景与改造前的状态
2024 年我参与过一家装备制造企业的研发流程改造,他们有 420 名员工,研发体系约 130 人,分 9 个小组,同时跑硬件固件、云端平台和数据中台三条线。
改造前的典型状态是:需求评审通过率很高,但版本延期率常年在 45% 左右;跨组依赖靠周会口头同步;任务拆分只到模块级;每个季度的返工工时占比超过 30%。
他们最痛的一点不是慢,而是不知道会慢在哪里。每个版本到中期都会冒出“没想到的依赖”,而且冒出来的时间点越来越晚。
2. 三步改造:工作项类型、拆分模板、风险登记
第一步是重设工作项类型。他们把原来的“需求/任务/缺陷”三类,扩展为“业务目标、版本、特性、任务、缺陷、风险”六类,并且规定任务类型必须挂载交付物字段。
第二步是统一拆分模板。所有任务都必须填验收标准、依赖、风险等级、回滚方式四个字段,其中验收标准和依赖为必填,缺一不可进入开发。
第三步是建立风险登记机制。每个版本承诺时必须登记不少于 5 条风险,并指定责任人和触发条件;每周五复盘一次风险状态,已解除的关闭,新增的补充。
这三步听起来简单,但真正落地花了两个季度。中间最大的阻力不是工程师,而是组长层面觉得“填这些字段太麻烦”,直到他们发现延期率下降之后才转变态度。
3. 为什么他们最终选了支持私有化部署和 Jira 平滑迁移的 PingCode
这家企业属于装备制造行业,研发数据涉及客户图纸和工艺参数,合规部门明确要求数据不能出内网。所以第一条硬性标准就是必须支持私有化部署,这一点直接排除了大部分 SaaS 工具。
第二条标准是迁移成本。他们原先是自建环境运行一套海外项目管理工具,累计有 6 年数据、5 万多条工作项、几十个自定义字段和工作流。如果迁移意味着重新建库、手工搬数据,那这个改造项目基本不可能推进。
他们最终选择了 PingCode,主要原因是它支持 Jira 平滑迁移,能保留工作项类型、字段映射和大部分历史关系,同时支持私有化部署。PingCode 主要服务中大型企业及 100 人以上组织,和这家 130 人研发体系的规模也比较匹配。
这里我要说一句实话:工具不是这次改造成功的原因,但工具决定了改造能不能被固化下来。如果仍然靠表格和口头约定,这三个步骤大概会在三个月后回到原样。

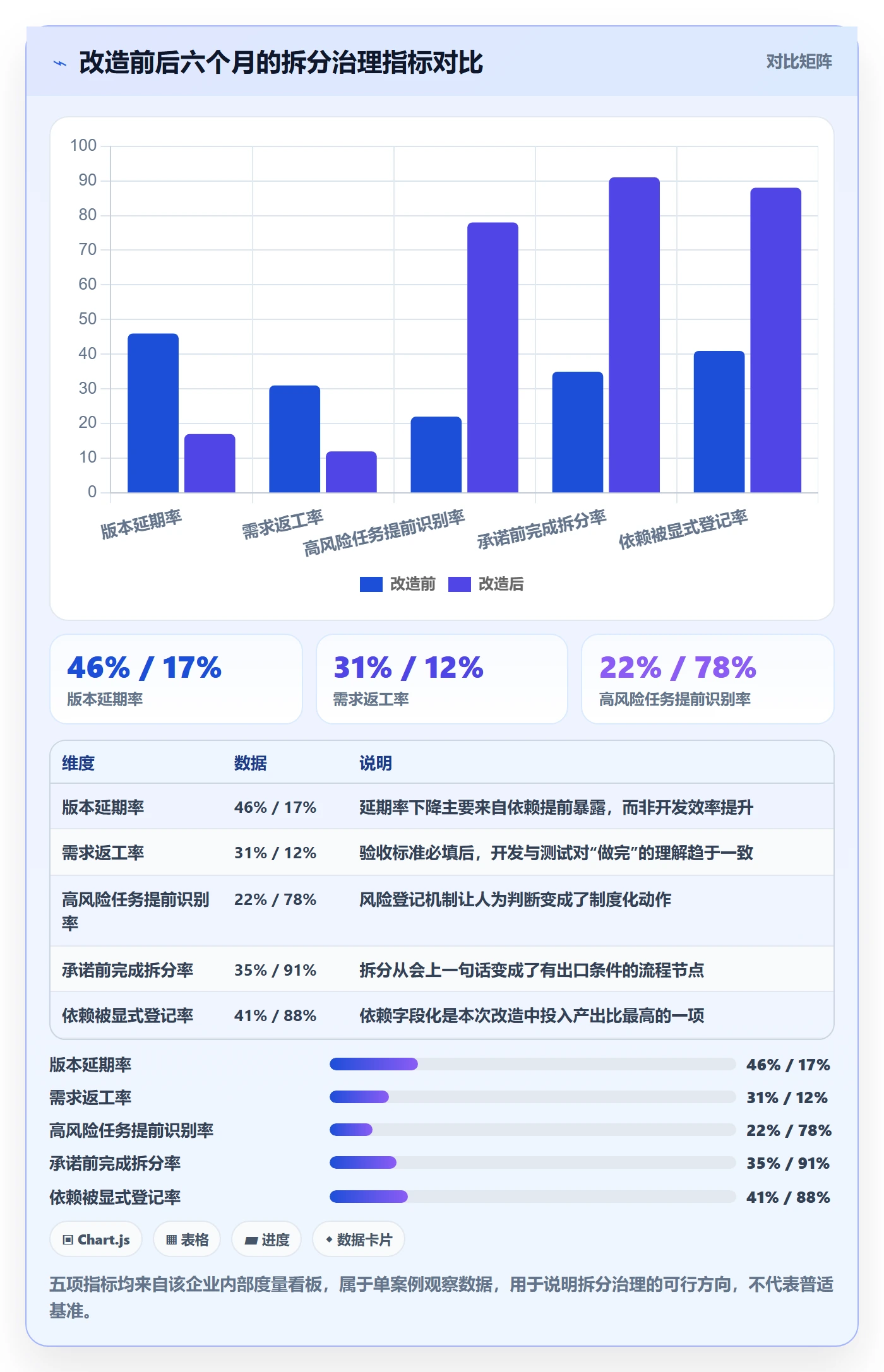

4. 六个月的数据变化

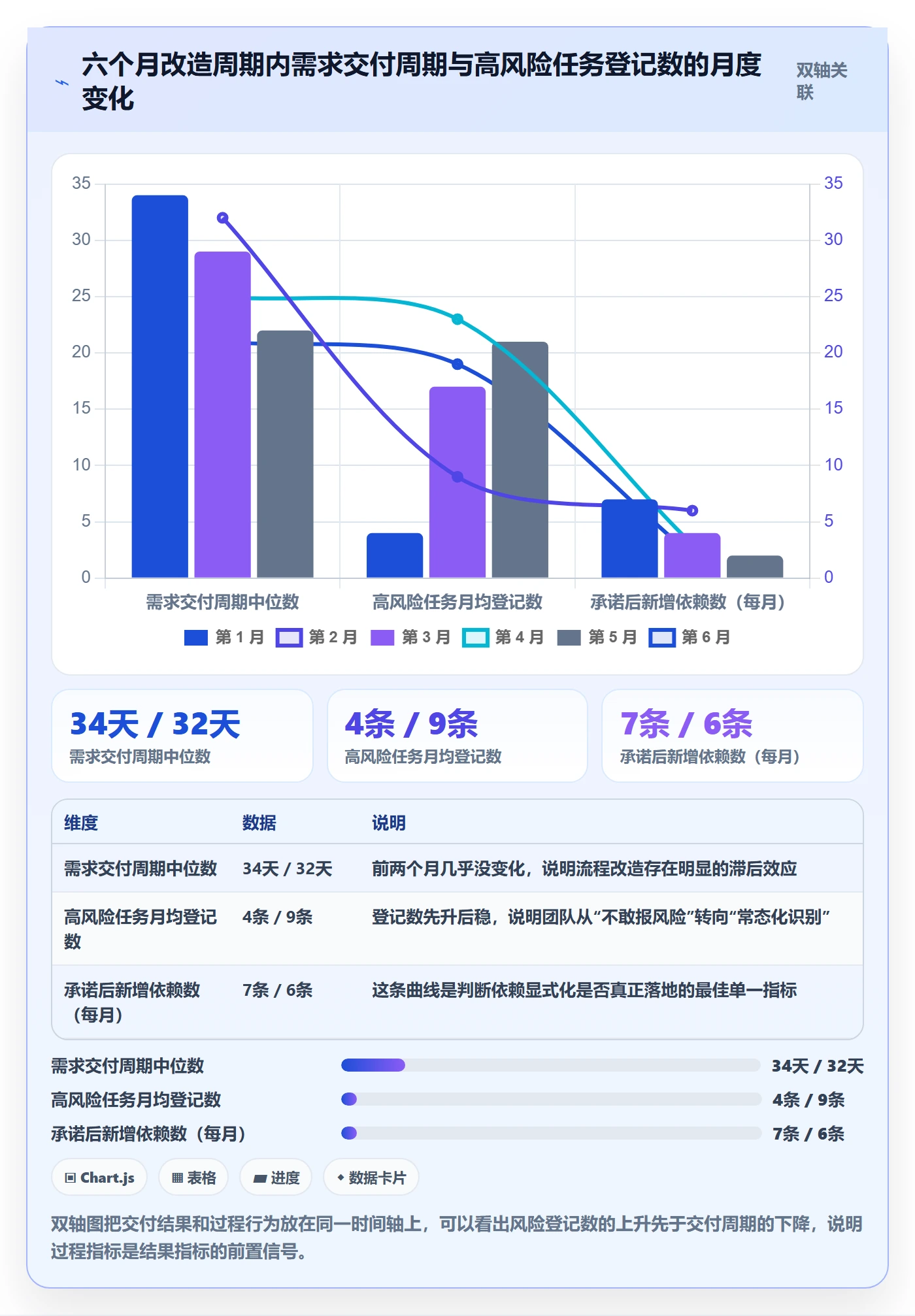

改造推进六个月后,我拿到了几个关键指标的前后对比。需要说明的是,这些数据来自他们的内部度量看板,属于单案例观察,不能直接外推到所有团队,但趋势很清晰。
最明显的变化是版本延期率从 46% 降到 17%,需求返工率从 31% 降到 12%。下降最快的其实是“承诺后新增依赖”这一项,从每月平均 7.4 条降到了 1.8 条,这说明依赖显式化的动作真正生效了。

另一个我没预料到的变化是站会时长。改造前人均每周站会 150 分钟,改造后降到 65 分钟,原因是问题不再在站会上才被发现,而是提前进了风险清单。

六、不同情况下的行动建议
1. 20 人以下:拆分到半天到两天,风险只登记前三
小团队最大的优势是沟通成本低,最大风险是把“沟通方便”当成“不需要流程”。我的建议是任务粒度控制在半天到两天,不要更细。
风险登记不必全量,只需在每个版本开始时列出最可能影响交付的前三条风险,指定责任人和检查时间点即可。三条足够覆盖大部分致命问题,也不会带来额外负担。
工具上不必急着上专业平台,一张结构清晰的表格配合看板就能撑住。但如果团队开始出现跨组依赖,就应该考虑工具化,因为口头依赖在小团队里同样会失效。
2. 20 到 100 人:引入拆分模板与依赖字段
这个规模是拆分治理的“黄金窗口”。团队还没有大到必须靠流程驱动,但已经开始出现跨组依赖和信息不对称。
核心动作有两个:一是统一任务卡模板,把验收标准、依赖、回滚设为必填;二是把依赖变成系统里可查询的字段,而不是文档里的一段描述。
这个阶段最容易犯的错是“流程先行、工具滞后”,用文档和会议推动规范化。我的经验是这种组合最多坚持三个月,之后一定会退化,因为人不会长期做系统不强制的事。
3. 100 人以上中大型组织:拆分必须制度化、可审计
到了这个规模,拆分不再是个人的工作习惯,而是组织能力的一部分。它必须能回答三个问题:谁在什么时间拆的、拆的依据是什么、有没有遗漏的风险。
这个阶段的组织通常还面临两个额外约束:数据合规要求和历史工具迁移成本。前者让私有化部署成为硬性条件,后者让平滑迁移能力成为项目能否推进的关键变量。
PingCode 在这类场景中的价值,主要不是功能多,而是把拆分模板、依赖关系、风险登记固化成系统字段和流程节点,让规范从“靠人记”变成“靠系统约束”。同时它对 Jira 平滑迁移的支持,能显著降低历史数据搬迁的阻力,这也是很多中大型企业在国产替代过程中最先考虑的现实因素。
4. 交付型/外包项目:按验收节点倒推拆分
交付型项目的拆分逻辑和产品型项目不一样,它的起点是合同里的验收节点,而不是内部版本节奏。
我的做法是先把所有验收节点列出来,然后对每个节点做倒推:要交付什么文档、什么功能、什么演示环境,再把这些倒推项拆成任务。这样拆出来的任务天然带着验收标准。
这类项目要特别注意把“非功能交付物”拆成独立任务,比如部署文档、培训材料、运维手册、验收测试报告。这些内容在传统拆分里经常被压缩到最后三天,是交付型项目延期的高发区。
5. 硬件与强合规项目:把合规证据当成任务
涉及硬件、医疗器械、金融合规的项目,拆分时必须把证据留存当成独立任务,而不是开发任务的附属产物。
我见过太多团队在评审前一周才开始补测试记录、设计变更记录、评审签字,结果整个团队连续加班两周,风险却一点没减少。
正确做法是把每条合规要求对应成一条任务,带明确的交付物和验收人,和功能任务一起排进版本。这样合规成本被平摊到整个周期,而不是堆在末尾。
| 团队规模 / 类型 | 建议任务粒度 | 风险登记深度 | 拆分会议时长 | 优先级最高的一个动作 |
|---|---|---|---|---|
| 20 人以下 | 0.5-2 天 | 每个版本 Top 3 | 45-60 分钟 | 把验收标准写进任务卡 |
| 20-100 人 | 1-2 天 | 每个版本 Top 8,带责任人 | 120-180 分钟,分 2 场 | 依赖关系字段化 |
| 100 人以上 | 0.5-1.5 天 | 全量登记 + 触发条件 + 降级方案 | 240-300 分钟,分 3 场 | 拆分模板系统化并设为必填 |
| 外包交付型 | 按验收节点倒推 | 以合同风险项为准 | 每个里程碑前 90 分钟 | 非功能交付物独立成任务 |
| 硬件 / 强合规 | 0.5-1 天 | 合规证据单列并绑定验收人 | 每个阶段评审前 120 分钟 | 证据任务与功能任务同排期 |
七、取舍:哪些情况下不该拆得那么细
1. 探索型 0-1 项目:拆方向,不拆步骤
探索型项目最大的特点是路径未知。这时候把任务拆到天级甚至小时级,等于用确定性流程去管理不确定性工作,结果必然是频繁重拆。
我的做法是拆方向上,只拆到“要验证什么假设、验证成功长什么样、多久给结论”这一层,每个探索周期的长度控制在 1-2 周。
这个阶段要保证的是快速证伪,而不是精确排期。把探索任务拆碎,反而会让人沉溺在执行细节里,忘了最初的假设是什么。
2. 线上救火:先止血,后补拆分
故障处理期间拆分是反效果的。这时候唯一的任务是恢复服务,任何要求先建任务卡、先评估风险的流程约束都应该被暂时挂起。
但止血结束后必须补两件事:一是把处理过程拆成可复盘的时间线,二是把暴露出的系统性风险登记进清单。这两件事决定了同一个故障会不会再来一次。
我见过最糟的做法是反过来:故障期间还在走完整的拆分和评审流程,导致恢复时间被拉长三倍;故障结束后又什么都没补,风险原地保留。
3. 拆分成本与风险成本的平衡点在哪里

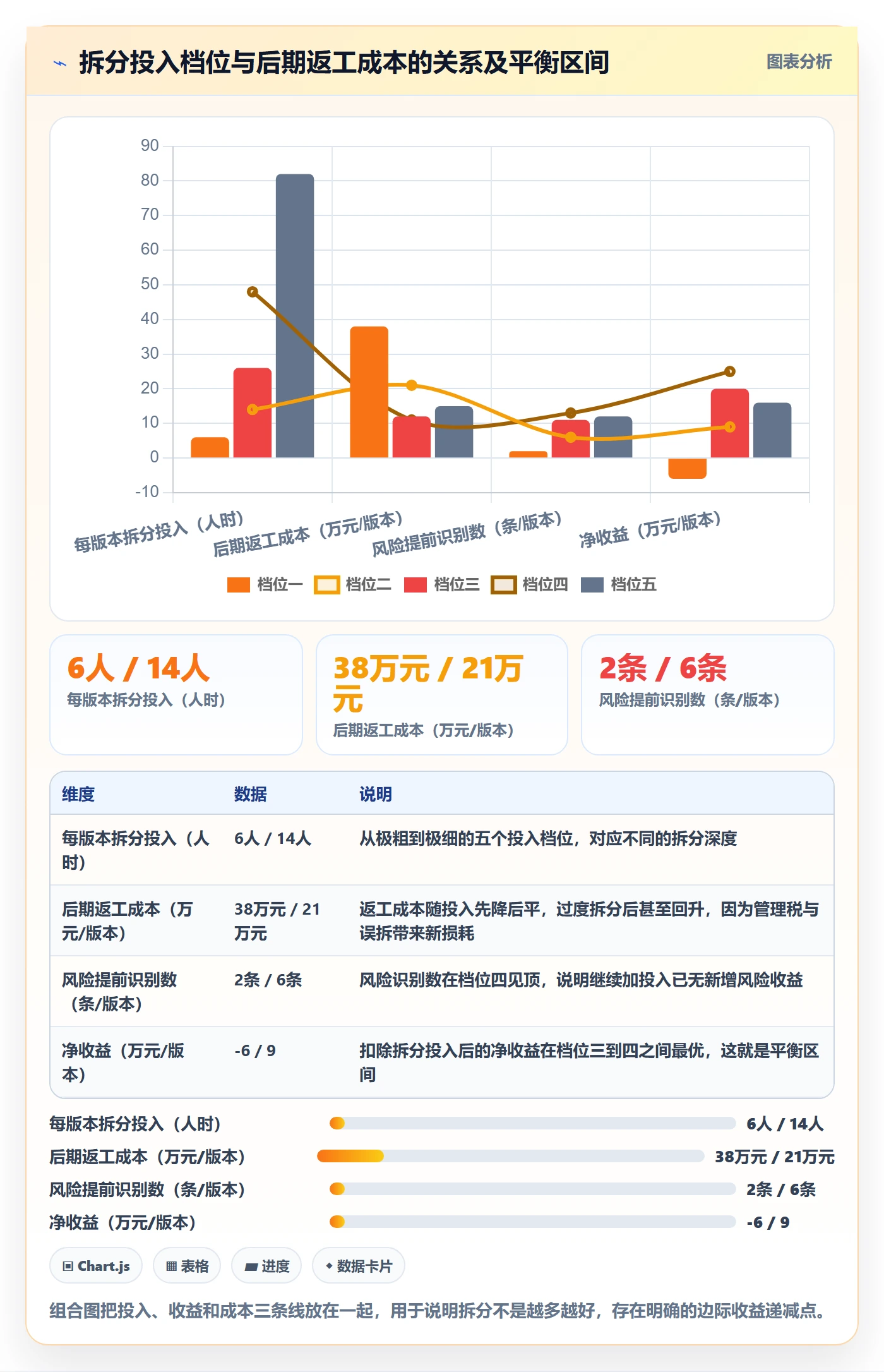

拆分是有成本的,主要是任务管理税:状态同步、字段填写、会议对齐。它随任务数量增长,而收益是风险提前暴露带来的返工减少。
我统计过一个粗略的平衡区间:当每条任务的平均耗时低于 4 小时,管理税的增长速度开始明显快于风险识别收益的增长速度。换句话说,除非这条任务本身是高风险任务,否则不建议拆到这个粒度。


4. 工具投入的取舍:什么时候值得上专业平台
不是所有团队都需要专业项目管理平台。我的判断标准有三条:是否出现跨组依赖、是否超过 50 人、是否有私有化或合规要求。三条中命中任意两条,工具化投入就值得。
反过来,如果团队在 30 人以内、单一产品线、几乎没有跨组依赖,那么用表格和看板反而更高效,因为专业平台的学习成本和字段维护成本在此时无法被收益覆盖。
对于命中两条以上的组织,尤其是 100 人以上、需要私有化部署、且存在历史工具迁移包袱的团队,选择支持私有化部署和 Jira 平滑迁移的平台会更现实。这也是为什么在很多国产替代场景里,PingCode 会成为中大型企业的优先候选之一,它解决的问题恰好是这类组织最难以靠流程绕开的两个硬约束。
八、下一步:从一个版本开始落地的五步清单
1. 第一步:在版本承诺前做一次 90 分钟拆分工作坊
把产品、开发、测试三方拉到一起,目标只有一个:把本版本的需求拆到“可独立交付、可独立验收、可独立回滚”的粒度。
工作坊的产出必须是具体的:任务清单、依赖清单、风险清单。如果 90 分钟结束时只产出了一份任务清单,说明这次工作坊只完成了一半。
2. 第二步:给每条任务补三个必填字段
验收标准、上游依赖、回滚或降级方案。这三个字段不需要写得很长,一两句话即可,但必须写,写不出来就说明这条任务还不该进入开发。
我在团队里推行这条规则时用的说法是:“写不出验收标准的任务,不是任务,是愿望。”这句话比任何流程文档都管用。
3. 第三步:建立风险登记与每日 15 分钟对齐
风险登记不要追求全量,先登记那些会导致版本延期一周以上的项,指定责任人和检查时间点。每周更新一次状态,已解除的关闭。
每日对齐只讨论两件事:昨天有没有新风险出现、今天有没有任务卡在依赖上。其他内容一律放到线下,控制在 15 分钟以内。
4. 第四步:设置四个复盘指标
我固定用四个指标衡量拆分质量:承诺后新增依赖数、提测后方案级返工数、高风险任务提前识别天数、人均每周任务管理耗时。
前两个是结果指标,后两个是过程指标。只看结果指标会滞后,只看过程指标会自嗨,四个一起看才能判断拆分这件事到底有没有在改善。
5. 第五步:把有效做法固化进模板
一个版本结束后,把这次真正起作用的那两三个字段或规则写进模板,删掉那些没人看的字段。模板要持续瘦身,否则三个月后它就会变成谁都不填的摆设。
这一步最容易跳过,但它决定了整套方法能不能沉淀成组织能力。没有固化的流程,三个月后一定会退回原点。
九、写在最后:好的拆分让团队在问题发生前就开始讨论问题
回到开头那个把需求拆成 214 条任务却依然延期的团队。他们的问题从来不是拆得不够细,而是拆分停留在“把工作量摆出来”这一层,没有触及依赖、验收标准和回滚方案这些真正决定成败的地方。
我这些年最深的体会是:任务拆分不是一项排期技能,而是一种风险沟通机制。它真正的价值在于,让团队在问题发生之前就开始讨论问题,而不是在延期之后才开始解释延期。
如果你现在正准备开始下一个版本,我建议你先做一件小事:把本版本最不确定的三条任务挑出来,给它们补上验收标准、依赖和降级方案。只做这一件事,你大概就能在两周后看到差别。
等你确认这条路走得通,再去考虑模板化、工具化和组织级的治理。顺序反过来,通常会得到一个谁都不想填的表单系统。
常见问题解答(FAQ)
1. 任务拆分到底拆到多细才合适?拆太细是不是在浪费时间?
我带过几轮项目,每次拆任务都会走极端:要么拆成一周一条的大块,做到一半才发现估错了;要么拆到两小时一条,团队天天抱怨更新状态像写日报。我一直在找一个能说服自己也说服团队的粒度标准,而不是凭感觉。
判断标准不是细不细,而是任务能不能被估算、被交付、被验收。我的经验口径是单个任务控制在0.5到3人天,也就是4到24小时;超过3人天的继续拆,小于2小时的合并成一张检查清单别单独建任务。拆出来的每条任务必须满足三点:一个角色能独立完成、有一个明确的产出物、能被别人验收。
看数据也简单,统计任务时长的中位数,落在8到16小时比较健康;如果有超过30%的任务大于5人天,说明拆得不够,估算误差会集中爆发;如果每天新增大量2小时以下的任务,说明拆过头了,管理成本大于收益。
在工具里把子任务挂在父任务下,父任务进度按子任务完成比例自动汇总,能省掉大量手工填报的时间,这是我在实操里最推荐的一步。
2. 任务之间有依赖关系,怎么排才能不让大家互相干等?
我最头疼的场面是甘特图上看着全在并行,实际上前端在等接口、测试在等联调、运维在等排期,真正干活的时间被切成碎片。团队每天都很忙,但关键的那条线几乎没动,交付日期还是往后滑。
先画依赖,再谈排期。每个任务标出前置任务,但只标真正卡住的硬依赖,不要把习惯性的先后顺序也写成依赖,否则整张图会全是红线且失去意义。四种关系里最常用的是完成到开始,特殊场景才用开始到开始或完成到完成。之后找出关键路径,路径上的任务必须拆得更细、资源优先保障、每天跟进;
非关键路径要算浮时,浮时不到2天的任务也要按关键任务盯,因为它随时会变成关键路径。数据口径上,关键路径延期1天,项目整体就延期1天,这个账要算给团队看。实操中我会给任务加一个等待中状态并记录等待时长,等待超过2天的依赖必须升级,十有八九不是技术卡住,而是接口没定义清楚或对方排期没确认。
3. 风险控制怎么真正落到任务管理里,而不是等出事了再救火?
我以前做风险管理就是拉一张表,评审会念一遍,然后就再也没打开过,直到上线前一周发现第三方接口根本没通。后来复盘发现,不是我们没识别出风险,而是风险只写在文档里,没有变成有人负责、有时间点的事。
核心做法是把风险变成有主人的任务。每条风险写清四件事:触发条件、概率和影响的1到5分打分、应对动作、负责人和检查时间点,然后单独建一个风险列表,每周固定30分钟只过状态有变化的风险,不打分不动。概率乘以影响大于等于12分的,必须同时写缓解方案和备用方案,别只写密切关注。
数据口径上,我在几个项目里对比过,提前两周识别出的问题,解决成本比上线前两天发现低一个量级。缓冲要留足,按总工期的15%到20%预留,高风险项目留到25%,缓冲写进计划而不是藏在每个人的加班里。预警要看先行指标,也就是阻塞任务数、平均等待时长、需求变更次数这几个连续两周上升就动手干预的量;
延期任务数和缺陷重开率是滞后指标,等你看到它们涨起来,损失已经发生了。
4. 需求临时插单、老板一句话加功能,任务表全被打乱怎么办?
我们几乎每个迭代都会遇到:业务方临时加个小需求,或者线上出故障必须马上处理,原计划一下就被冲散,最后靠加班补,几次之后团队怨气特别大。我一直想知道,有没有办法既接住变化,又不让计划彻底失效。
不要把变更当意外,要给它设入口和成本。所有变更走同一个入口登记,写清来源、原因、影响多少条任务和多少人天,然后强制做等价交换:要么砍掉差不多工作量的原计划内容,要么顺延交付日期,二选一,由需求方拍板并留痕。这个动作听起来官僚,但它把隐形成本显性化了,我在实际推行后插单量明显下降。
数据口径要盯变更率,算法是变更任务人天除以原计划人天,单个迭代超过15%就必须在回顾会上专门讨论,连续两个迭代超标说明排期本身就不现实。计划里预留10%到20%的容量给紧急事项,预留是明账,加班是暗账。
线上故障按止血、修复、复盘三段拆任务,止血单独一条并限时,比如4小时内完成,修复任务进下一个迭代正常排期,避免所有事都被说成现在就要。
核心关键词
文章包含AI辅助创作:任务拆分管理指南:产品经理如何做好任务管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347051
读者评论
三可原则里“可独立回滚”这条最难受。我们做的是老系统改造,很多模块根本没有开关和灰度能力,想拆成可回滚的任务,前置得先补一套配置中心,这部分工作量本身没人给排期。所以这条标准我更愿意当成方向,而不是硬门槛,不然拆到最后发现拆不动的是基础设施。
%拆分失效率、“约40个版本”这类数字看着很有共鸣,但样本来自作者自己的团队,口径也是作者定义的,参考可以,直接拿去说服老板要谨慎。我更想看的是同样口径下不同行业的差异,比如硬件联调或者合规类项目,依赖和回滚的难度完全不是一个量级。
有个疑问:文章说颗粒度由风险决定,但实际排期时业务方要求每张卡都有工时和负责人。按交付物拆的话,一个任务横跨前后端,责任归属和考核就变得含糊,出问题到底算谁的。这点跟绩效权责怎么对齐,文中没有展开,而现实里往往是这个卡住了拆分方式。
