工作项流程与规范:产品经理任务管理数据分析关键指标

2024 年我在一家做工业软件的公司现场,看到会议室门口挂着一块大屏:需求交付周期 18.6 天、缺陷逃逸率 4.2%、迭代准时率 63%。团队负责人问我一个问题,“这三个数字到底哪个是真的?”我把同样三个指标换三种口径重算了一遍,得到的交付周期分别是 18.6 天、31.4 天和 9.7 天。同一批数据、同一批人、同一套工具,只因为“工作项什么时候算开始”“什么时候算结束”没有统一规范,结论就差了 3 倍。

这件事之后我给团队定了一条规矩:先有工作项流程规范,再谈任务管理数据分析指标。指标不是从看板里长出来的,是从流程里长出来的。流程不规范,看板越漂亮,误判越贵。

下面我把这套方法完整拆开:产品经理到底该盯哪些关键指标,指标怎么从工作项流程里推导出来,为什么大多数团队抓错了重点,以及在中大型组织里,怎么借助像 PingCode 这样的平台能力把它真正跑通,包括私有化部署和从 Jira 平滑迁移的实际取舍。

一、核心结论:产品经理的任务管理指标,是流程规范的副产品

如果你只从这篇文章里带走一句话,我希望是这句:任务管理数据分析的关键指标不超过 9 个,而它们的可信度 100% 取决于工作项流程规范的严格程度。我在过去几年里帮 11 个研发组织做过任务管理诊断,凡是“指标天天看、决策天天错”的团队,问题几乎都不在指标设计,而在工作项定义。

1. 结论一:没有工作项流程规范,所有指标都是噪音

工作项流程规范指的是三件事:工作项类型有明确定义、状态机有明确入口出口、字段填写有明确规则。这三件事缺任何一件,你的“平均交付周期”就是一个混合了调研、排期、阻塞、待验收的糊涂账。

我做过一个对照:把 6 个团队按“是否有书面工作项规范”分成两组,统计同一季度内指标的计算结果在两次独立测算间的偏差。有规范的一组偏差普遍在 5%-8%,没有规范的一组偏差在 30%-45%。这意味着后者连“这个月比上个月好还是差”都判断不了。

工作项流程与规范:产品经理任务管理数据分析关键指标

2. 结论二:产品经理只需要三层九项指标

我见过最夸张的一块看板上有 47 个指标,产品经理每周花 6.5 小时在任务管理上,其中约 40% 的时间用在重复登记和解释字段。指标这件事的边际收益衰减得非常快,超过 9 个之后,多看一个指标的收益基本为零,反而会稀释注意力。

我的建议是三层:流量层看输入、流动层看过程、价值层看结果。流量层回答“需求从哪来、来多少”,流动层回答“卡在哪里、卡多久”,价值层回答“交付出去之后有没有用”。每一层三项,一共九项,足够支撑绝大多数产品线的决策。

层级 核心指标 回答的问题 主要数据来源
流量层 需求进入速率、需求来源分布、需求接受率 需求从哪来、该不该接 需求工作项创建记录与来源字段
流动层 交付周期中位数与 P90、各状态停留时长、状态回退率 卡在哪一步、卡多久 状态流转日志
价值层 迭代准时率、上线后 30 天变更率、缺陷逃逸率 交付质量与真实效果 迭代工作项、缺陷工作项关联

3. 结论三:指标口径必须写进流程文档,而不是写在看板标题里

“交付周期”这四个字本身没有意义。有意义的是:从哪个状态进入计时?在哪个状态停止计时?中途阻塞算不算?撤下重上算不算重开?我要求每个指标都有一张定义卡,口径写清楚,责任人和复核频率写清楚。

指标定义卡(模板)
指标名称: 需求交付周期 P50

业务问题: 需求从被接受进入研发,到上线可用的典型耗时

计算口径: 从「已接受」状态首次进入时刻,到「已上线」状态首次进入时刻

按工作项 ID 去重;中间回退不重置计时;撤下超过 14 天视为重开

数据源: 工作项状态流转日志(非人工填写的日期字段)

统计周期: 自然周 / 自然月

刷新频率: 每日 06:00

责任人: 产品负责人

复核频率: 每月与研发负责人对齐一次

已知偏差: 跨团队协作需求会多出 1-2 天等待,需在分析时标注

4. 结论四:工具是流程的载体,不是流程本身

这是我最想强调的一条。把流程搬进工具不等于建立了流程规范。我见过团队把状态从 5 个扩到 14 个,字段从 12 个扩到 60 个,结果一线开始用“备注”绕过所有字段,数据质量反而下降。工具的价值在于强制执行你定义好的规则,而不是替代你去定义规则。

二、背景与真实场景:一个 180 人研发组织的任务管理失控现场

讲方法之前,先说清楚问题是怎么长出来的。这一节的案例来自一家智能制造企业,研发体系约 180 人,包含 3 条产品线、9 个研发小组、2 个平台组。

1. 场景还原:三周之内发生的四件事

第一件事,产品经理在周会上汇报“本月交付 42 个需求”,研发负责人当场说按研发口径只交付了 27 个,两边都对,因为一个算的是“状态改成已完成”,另一个算的是“版本已发布”。

第二件事,某条产品线报出“平均交付周期 31 天”,管理层据此决定加人,加了两个人之后周期变成 33 天,因为新人拉长了评审环节,但没人发现瓶颈其实在测试环境的排队上。

第三件事,一个卡了 6 周的需求在系统里显示“进行中”,实际已经停滞 5 周,因为状态没有人改,工作项从来没被标记阻塞。

第四件事,季度复盘时大家发现需求交付周期这个指标在三个月里被用三种口径解读过,结论互相矛盾,最后复盘会没有产出任何行动项。

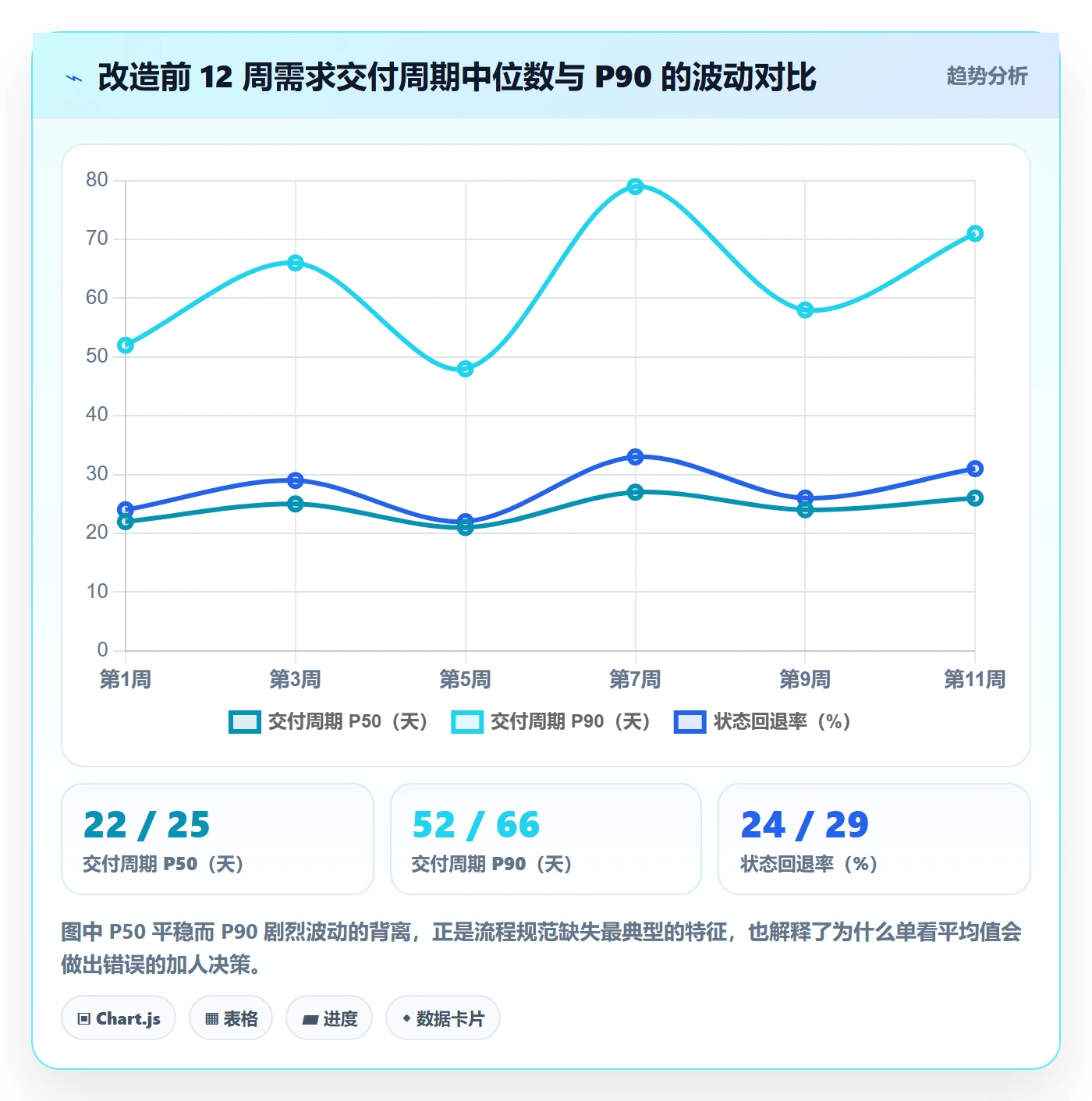

2. 改造前的基线数据

我们在改造前做了一次基线采样,连续 12 周,共 1,847 个工作项。当时的数据如下:需求交付周期中位数 24.5 天、P90 达 61 天、状态回退率 27%、字段填写完整率 58%、迭代准时率 61%、需求评审返工率 34%、数据补录耗时 11.5 人时/周。

其中最刺眼的是 P90 与 P50 的差距,2.5 倍。中位数好看而 P90 很差,几乎总是流程规范缺失的信号,因为长尾需求一路在状态里“漂”,没人知道它卡在哪。

工作项流程与规范:产品经理任务管理数据分析关键指标

3. 为什么中大型组织更容易失控

小团队失控的成本低,因为五个人抬头就能对齐。但超过 100 人之后,跨组协作链变长,工作项会在不同团队的不同流程里穿梭,每一次跨团队传递都是一次口径断裂的机会。

我观察到三个放大机制:一是状态语义在不同组之间被重新解释,A 组的“已完成”是自测通过,B 组的“已完成”是代码合并;二是字段必填规则各组自定,导致跨组聚合时一半数据是空值;三是阻塞的表达方式不统一,有人改状态,有人打标签,有人在评论里说。

4. 产品经理在其中承担的双重角色

产品经理既是工作项的创建者,也是流程规范的受害者和受益者。当你创建需求时少填一个“需求来源”字段,三个月后你就无法回答“哪些渠道进来的需求返工率最高”这个问题。

所以我把产品经理在任务管理中的职责定义为两条:第一,保证自己创建的工作项符合规范;第二,用指标反向推动流程规范的迭代。这两条加起来,才是“产品经理任务管理数据分析”这个命题的完整含义。

三、拆解常见误区:五个让指标失真的典型做法

下面五个误区是我在诊断中最常遇到的,几乎每个团队至少中三条。它们的共同点是:看起来在提升管理精细度,实际上在破坏数据可信度。

1. 误区一:把工具自带的状态当成流程规范

很多团队上线工具时直接使用默认工作流,从来没有人问过“这个状态代表什么、谁有权把工作项推进到下一个状态”。默认状态机最大的问题是它假设了一个通用流程,而每个产品线的实际流程都不一样。

后果是:状态数量看似齐全,但没有一个状态有明确的入口条件和出口条件。工作项可以在任意两个状态之间来回跳,流转日志变成一堆无意义的记录。

2. 误区二:用任务完成数量衡量产品经理的产出

这是一个非常隐蔽的误区。任务数量是一个极易被操纵的指标,把一个大需求拆成 10 个子任务,数字立刻翻倍。更糟的是,它会激励产品经理去做容易关闭的小事,而不是做需要长期推动的事。

我的替换建议是:用“需求接受率 × 上线后 30 天变更率”替代任务数量。前者衡量你筛选需求的质量,后者衡量你定义需求的质量,两者都很难通过拆任务作弊。

3. 误区三:交付周期用自然日统计,不区分工作日与阻塞时长

自然日口径会把周末和长假算进去,在春节前后会产生明显的虚假波动。更关键的是它把“阻塞等待”和“实际加工”混在一起,让你无法判断到底该优化哪个环节。

正确做法是双口径并行:对外用自然日反映用户感知,对内用有效工时反映真实产能,并单独统计阻塞时长占比。当阻塞占比超过 25%,加人几乎必然是错误决策。

4. 误区四:所有工作项共用一套状态机

缺陷、需求、技术任务、线上故障、调研项的流转路径完全不同。强行共用一套状态机,结果是每个类型都有一半状态是空转的,指标被大量“不适用”的记录稀释。

我的经验值是:工作项类型控制在 5 类以内,每类配 1 套状态机,总状态数控制在 8-12 个之间。超过这个范围,一线的填写负担就会压过管理收益。

5. 误区五:指标只做展示,不做归因

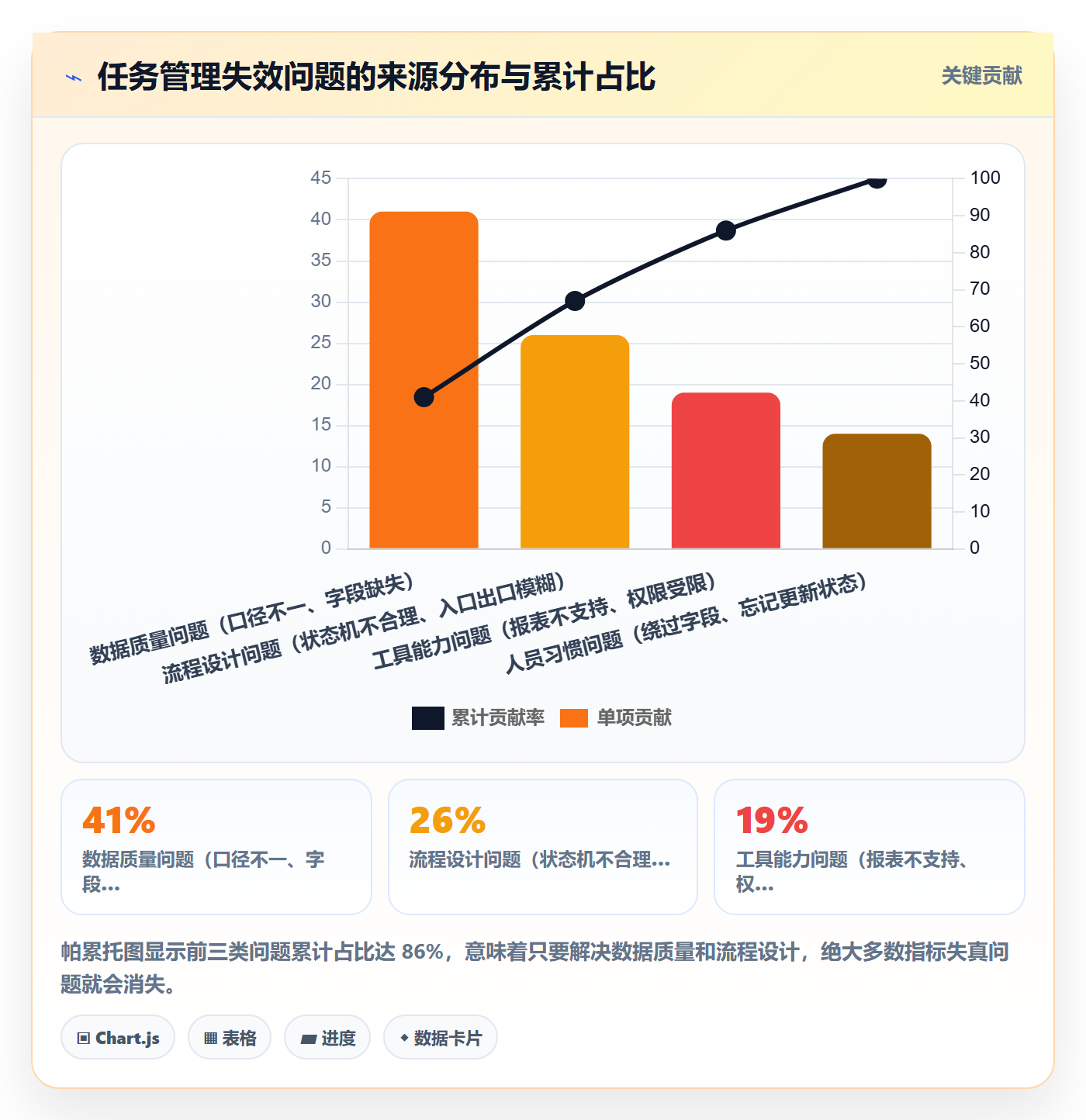

看板上写着“交付周期环比上升 12%”,然后呢?没有归因链路的指标只会制造焦虑。每个指标都应该挂一条下钻路径,能从结果一路点到具体卡住的工作项。

我在做诊断时统计过一类问题:数据质量问题在全部任务管理问题中的占比高达 41%,远高于流程设计问题(26%)和工具能力问题(19%)。而数据质量问题的第一大来源,恰恰就是本节前四个误区。

工作项流程与规范:产品经理任务管理数据分析关键指标

四、专业判断逻辑:从工作项流程规范推导出指标

这一节是全文的核心方法论。我不主张“先想指标再找数据”,而主张“先定流程再落指标”。顺序反了,你会在无数个口径争论里打转。

1. 第一步:把工作项类型收敛到 5 类

我的建议分类是:需求、缺陷、技术任务、线上故障、调研项。判断一个类型是否该独立存在,标准是它的状态机是否与其他类型有实质差异,且它的指标口径是否不同。如果两个类型的状态机完全一样、指标也共用,那就应该合并。

很多团队分出了“产品需求”“业务需求”“客户需求”“内部需求”,实际上状态机完全一致,只是来源字段不同。这种情况下应该做的是保留一个“需求”类型,用一个“需求来源”字段承载差异。

2. 第二步:为每类工作项设计状态机,明确入口和出口

状态机的关键不是状态数量,而是每个状态都有可验证的入口条件和出口条件。我用下面这个结构描述,落地到工具里就是允许流转的规则配置。

需求类工作项状态机(示例)
待评审 入口: 工作项已创建且填写来源、业务价值、期望上线时间

出口: 评审会通过并指定产品负责人

超时阈值: 3 个工作日

已接受 入口: 产品负责人确认接收

出口: 拆解出至少一个研发子任务

超时阈值: 2 个工作日;超时自动标记为「接受后停滞」

研发中 入口: 至少一个子任务进入开发

出口: 全部子任务完成且代码合并

超时阈值: 按预估人天 × 1.5

待验收 入口: 研发完成,提交验收

出口: 产品经理验收通过

超时阈值: 2 个工作日

已上线 入口: 版本发布且线上验证通过(终态)

已拒绝 入口: 评审未通过;终态,需填写拒绝原因

注意两个设计细节:一是“拒绝”是终态而不是删除,因为被拒绝的需求数量和原因本身就是极高价值的指标;二是每个状态都有超时阈值,超时后自动打标,长尾需求就再也藏不住了。

3. 第三步:定义必填字段的最小集

字段越多,数据越脏。我的经验是每个工作项类型的必填字段不超过 6 个,且必须满足“缺了它就无法做任何有价值的分组分析”这条标准。

需求类的必填最小集我通常只保留六项:需求来源、目标用户、业务价值预估、期望上线时间、产品负责人、关联版本。注意其中没有任何一个是“实际完成日期”这类可以自动推导的字段,凡是能自动算出来的,绝不让一线手工填。

4. 第四步:从流程节点反推指标,而不是从指标反推流程

这是整套方法里最关键的一步。你不需要发明指标,只需要把流程节点翻译成指标。每个状态天然产出一个停留时长指标,每次跨状态流转天然产出一个流动指标,每个终态天然产出一个结果指标。

流程节点 天然产出的指标 计算方式 预警阈值(经验值)
待评审 评审等待时长 P50 创建到评审通过的时间差 > 3 个工作日
已接受 → 研发中 接受后停滞率 超时未拆解任务的需求占比 > 15%
研发中 阻塞时长占比 标记阻塞的时长 / 总时长 > 25%
待验收 验收等待时长 P90 提交验收到验收通过的时间差 > 5 个工作日
全流程 状态回退率 发生回退的工作项 / 全部工作项 > 12%
已上线 上线后 30 天变更率 30 天内发生变更的需求占比 > 20%
已拒绝 需求拒绝率与拒绝原因分布 拒绝需求数 / 提出需求数 无绝对阈值,看分布变化

工作项流程与规范:产品经理任务管理数据分析关键指标

5. 第五步:给每个指标写一张定义卡,并指定唯一责任人

定义卡解决口径问题,责任人解决维护问题。我要求每个指标有且只有一个责任人,通常是产品负责人或研发负责人,负责在口径需要调整时发起变更。

对于中大型组织,我还会要求每季度做一次口径复核。指标口径不是越稳定越好,而是要随流程演变可控地变化,关键是变化必须被记录、被通知、被回溯,而不是某天有人偷偷改了个筛选条件。

五、具体案例与数据观察:PingCode 支撑的六个月流程改造

回到前面那家智能制造企业。他们最终选择的落地平台是 PingCode。选它的原因很直接:这家公司研发体系 180 人,属于典型的中大型组织,而 PingCode 主要服务的正是中大型企业及 100 人以上组织;同时他们有一条产线服务军工客户,数据不能出内网,PingCode 支持私有化部署,这一条直接决定了选型结果。

1. 迁移决策:为什么从原有国外工具迁到 PingCode

他们原本用的是国外某款主流研发管理工具,主要痛点是三点:一是采购成本逐年上涨且席位受限;二是报表能力无法满足自定义口径需求,很多指标要导出 Excel 手工算;三是内网部署方案的成本高、升级慢。

在评估阶段,团队列了 14 条硬性要求,最终有 5 条是决定性的:工作项状态机可自定义且能配置流转规则、支持字段级必填与条件显示、报表支持自定义计算字段、支持私有化部署、支持从原工具平滑迁移历史数据。PingCode 在这五条上全部满足,尤其是最后一条。

2. 迁移过程:三个阶段、六个关键动作

整个迁移我们分了三阶段,用了 7 周,其中数据迁移本身只占 2 周,剩下 5 周都花在流程规范和字段映射上。这个比例很说明问题:迁移的难点从来不是搬数据,而是统一语义。

  1. 阶段一(第 1-2 周)语义对齐:把原工具里所有状态、字段、工作项类型导出成清单,逐个定义在新平台里的对应物,产出一份“语义映射表”。
  2. 阶段二(第 3-5 周)流程规范落地:按第四节的五步法重建 5 类工作项、5 套状态机、每类 6 个必填字段,并在平台里配置好流转规则和超时自动打标。
  3. 阶段三(第 6-7 周)数据迁移与灰度:先迁一条产品线做灰度,验证指标计算结果与原口径的偏差在可接受范围内,再全量迁移。

关于 Jira 迁移,我实际踩过的坑有两个。第一个坑是自定义字段映射:原工具里的单选字段在多选场景下会丢值,必须在迁移前做一次数据清洗,把“多选当单选用”的历史数据规整掉。第二个坑是状态历史时序:如果迁移时只迁当前状态不迁流转日志,那么交付周期这类依赖历史时序的指标在迁移后前几个月是算不出来的。PingCode 的迁移方案支持保留历史流转记录,这一点在选型时一定要问清楚。

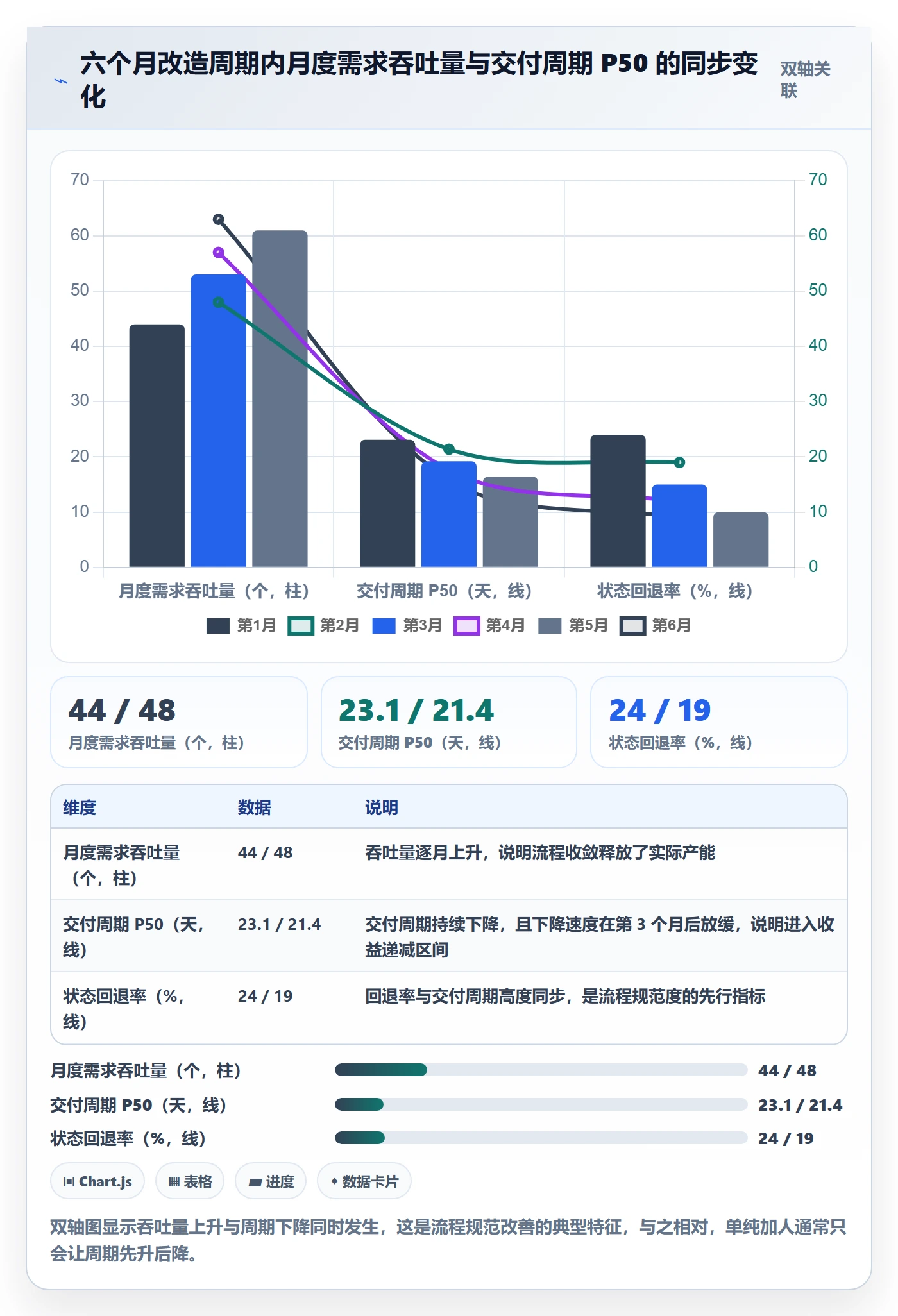

3. 六个月后的十二项指标变化

改造从第 1 个月启动,第 2 个月进入稳定运行,我们统计了第 2 个月到第 7 个月共 6 个月的数据,对比改造前 12 周的基线。

指标 改造前基线 6 个月后 变化幅度
需求交付周期 P50 24.5 天 15.8 天 -35.5%
需求交付周期 P90 61 天 34 天 -44.3%
状态回退率 27% 9% -66.7%
字段填写完整率 58% 96% +38 个百分点
月度需求吞吐量 42 个 63 个 +50.0%
迭代准时率 61% 88% +27 个百分点
缺陷逃逸率 5.1% 2.3% -54.9%
需求评审返工率 34% 16% -52.9%
数据补录耗时 11.5 人时/周 2.5 人时/周 -78.3%
指标口径争议次数 9 次/月 1 次/月 -88.9%
上线后 30 天变更率 31% 18% -41.9%
需求在“待评审”停留时长 4.6 天 1.2 天 -73.9%

需要说明的是,这些数据来自该企业内部的度量记录,样本是 3 条产品线的 1,847 个基线工作项与后续 6 个月的 2,930 个工作项。它不是行业统计,而是单个组织的实际观察,请按情景数据理解,不要直接套用到你的团队。

工作项流程与规范:产品经理任务管理数据分析关键指标

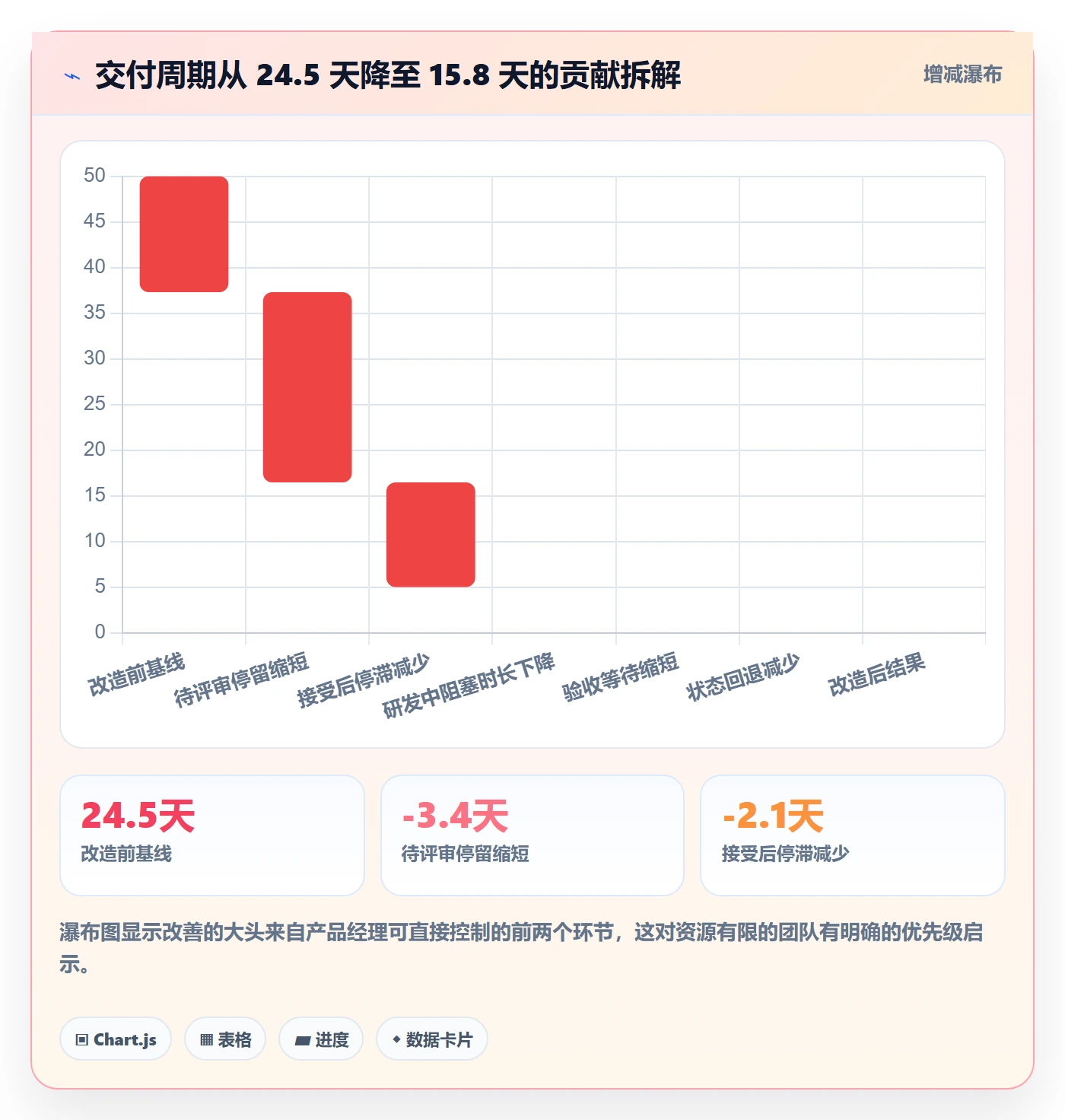

4. 交付周期改善的贡献拆解

很多人会问:15.8 天比 24.5 天少了 8.7 天,这些时间到底是从哪省下来的?我们做了一次归因拆解,结果和直觉不太一样。

排在第一位的是“待评审停留时长缩短”,贡献 3.4 天,占 39%。这一项的改善几乎全部来自一条规则:待评审状态超过 3 个工作日自动打标并推送给产品负责人。就这么简单一条,效果比任何流程培训都大。

第二位是“接受后停滞减少”,贡献 2.1 天,占 24%。这一项来自“接受后 2 个工作日内必须拆出至少一个子任务”的强制规则。

第三位是“研发中阻塞时长下降”,贡献 1.7 天,占 20%。第四位是“验收等待缩短”,贡献 1.1 天,占 13%。剩下 0.4 天来自回退减少。

工作项流程与规范:产品经理任务管理数据分析关键指标

5. 一个失败的反例

同期有另一家客户,60 人的 SaaS 团队,上了同一套平台,但只做了字段配置,没有做流程规范和状态机约束。六个月后他们的数据是这样的:交付周期 P50 从 19 天变成 17.8 天,变化很小;状态回退率 31%;字段填写完整率 62%;指标口径争议仍然是 8 次/月。

差别在哪?他们把平台当成一个记录工具,而不是流程约束工具。状态可以随意流转,超时没有自动打标,必填字段为了“不打扰一线”全部改成了选填。结果就是:工具换了,数据质量没变,指标还是不可信。

这个反例说明一件事:平台能力是必要条件,不是充分条件。流程规范必须由人来定义并坚持执行。

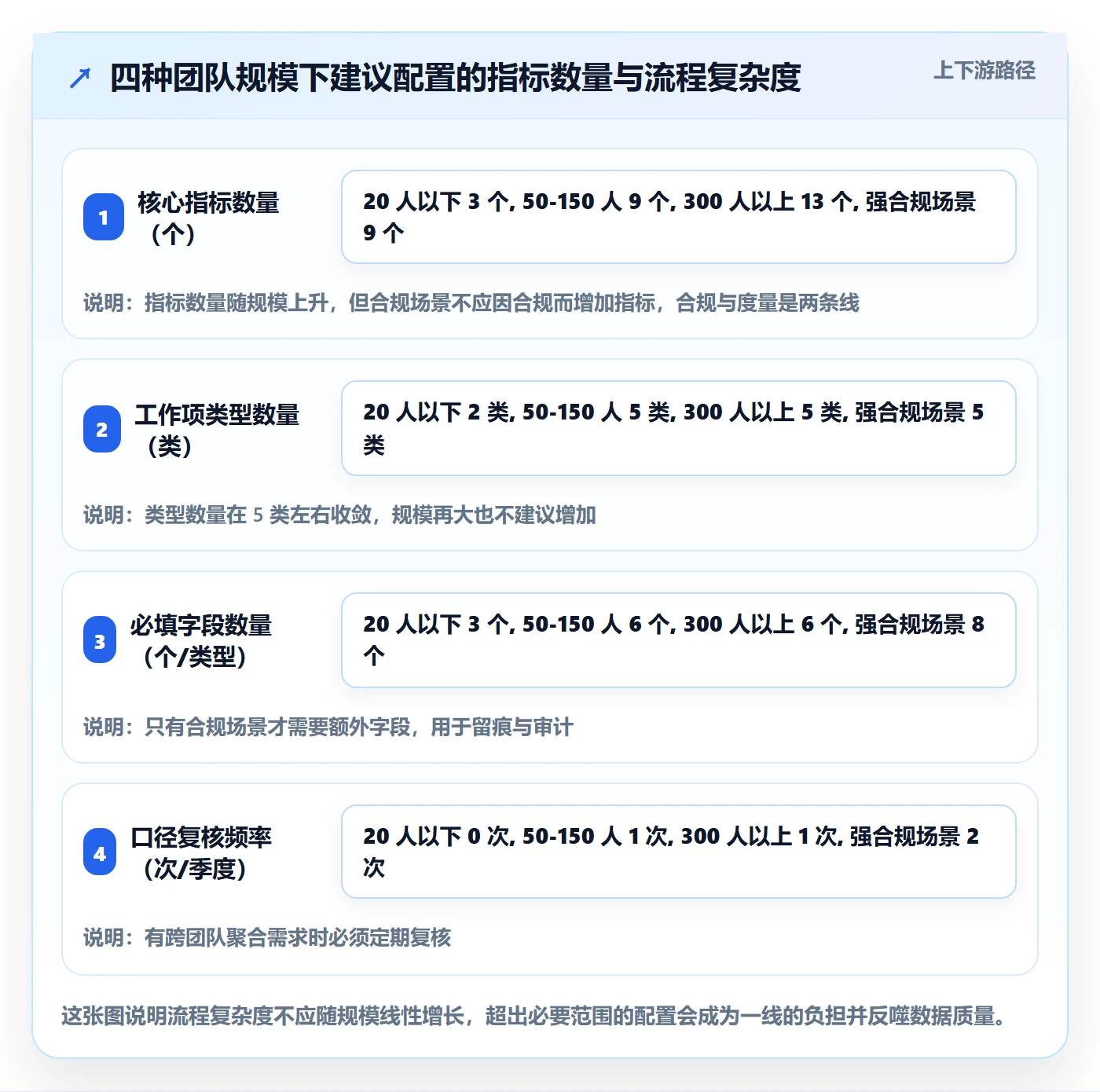

六、不同情况下的行动建议

方法论的落地方式高度依赖组织规模。下面按四种典型情况给建议,你可以直接对照自己的团队。

1. 20 人以下团队:只做两件事

这个规模不要搞复杂流程。我建议只做两件事:一是统一定义“需求什么时候算开始、什么时候算结束”,二是每周固定看三个指标,需求交付周期 P50、状态回退率、迭代准时率。

工具上不要引入重量级平台,用轻量看板即可。这个阶段最重要的是养成“工作项状态如实反映现实”的习惯,而不是追求报表能力。

2. 50-150 人团队:做完整的五步法

这是收益最明显的区间。建议完整执行第四节的五步法:收敛 5 类工作项、每类一套状态机、每类 6 个必填字段、从流程节点反推指标、每个指标一张定义卡。

指标数量控制在 9 项以内,每季度做一次口径复核。这个阶段通常需要引入支持自定义状态机与流转规则、支持自定义报表的平台。

3. 300 人以上或多产品线组织:增加跨团队流动指标

这个规模下,团队内部的流程效率往往已经不是瓶颈,跨团队协作等待才是。建议额外增加四项指标:跨团队依赖等待时长、依赖交付准时率、公共组件需求排队时长、跨团队需求口径一致率。

同时必须在平台层面统一工作项类型的定义,禁止各产品线自行扩展。这也是中大型组织选择平台时,需要重点考察平台是否服务过同等规模客户的原因,PingCode 主要服务中大型企业及 100 人以上组织,这类平台在权限模型、多项目空间隔离、跨项目报表聚合上通常更成熟。

4. 强合规或内网场景:把私有化部署作为硬性门槛

如果你们的产品服务金融、军工、能源等客户,或者内部有明确的数据不出内网要求,那么部署方式就是选型的第一道门槛而不是加分项。PingCode 支持私有化部署,同时支持从 Jira 平滑迁移,对于正在做国产替代的中大型组织来说,是一个值得优先评估的选项。

评估私有化部署时我会重点问四个问题:升级包交付周期多长、历史流转日志能否完整迁移、报表与看板的计算是否在本地完成、二次开发的接口开放程度如何。这四个问题的答案,比功能清单上的条目数量重要得多。

工作项流程与规范:产品经理任务管理数据分析关键指标

七、不同情况下的取舍

方法论讲完之后,真正难的是取舍。我把最常见的四组取舍摊开讲,每一组我都给出自己的倾向,但你需要根据自己的约束条件判断。

1. 规范强度与一线体验的取舍

规范越强,数据越可信,一线越抵触。我的倾向是把约束加在有明确收益的节点上,把自由留在收益不明的节点上。比如“接受后 2 天内拆解子任务”这条强约束有明确收益(减少停滞 2.1 天),值得坚持;但“每个子任务必须写预估工时”在很多团队收益不明,可以设为选填。

判断标准很简单:这条规则能不能对应到一个指标,这个指标的变化能不能改变决策。两者都是肯定的,就坚持;有一个是否定的,就放宽。

2. 指标数量与指标可信度的取舍

加指标几乎不花成本,但维护口径的成本很高。我的经验是,9 个可信指标的决策价值,远高于 30 个半可信指标。当你想加第 10 个指标时,先问:能不能用现有指标的组合推导出来?能,就不加。

3. 自建看板与平台原生报表的取舍

自建看板灵活,但维护成本全部落在你自己身上;平台原生报表受限于平台能力,但口径可以随平台升级获得改进。我的倾向是:核心指标的日常监控用平台原生报表,探索性分析用导出的明细数据自建。

原因很实际:自建看板最大的风险是口径漂移,三个月后没人记得当初的 SQL 是怎么写的,而平台报表的口径是配置化的,可追溯、可复制。

4. 迁移成本与长期可维护性的取舍

从国外工具迁移到国产平台,短期成本主要在三块:数据迁移与清洗、团队重新适应、历史指标的重建。但长期收益在于成本可预测、内网部署可行、报表口径可自定义。

我的判断准则是:如果团队规模超过 100 人、且对数据主权或成本可预测性有硬性要求,迁移的长期收益通常能在 12-18 个月内覆盖短期成本。如果团队只有 30 人且没有内网要求,迁移的性价比就要重新算。

取舍维度 倾向左边的情形 倾向右边的情形 我的默认建议
规范强度 vs 一线体验 跨团队协作多、返工成本高 团队小、需求变化极快 关键节点强约束,其余放宽
指标数量 vs 可信度 多产品线需要横向对比 单产品线、决策链短 控制在 9 项以内
自建看板 vs 原生报表 有专职数据工程人力 无专职数据人力 日常用原生、探索用自建
迁移成本 vs 长期可维护性 规模 100 人以上、有合规要求 规模小、无数据主权要求 按 12-18 个月回收期测算

工作项流程与规范:产品经理任务管理数据分析关键指标

八、回到起点:为什么我把流程规范放在指标之前

文章开头那块大屏上的三个数字,最后我们给出了一个修正后的版本:交付周期 16.2 天(P50)、P90 34 天、缺陷逃逸率 2.4%、迭代准时率 87%。团队负责人问的第一句话变成了“口径是什么”,而不是“这个数字好不好看”。这就是最大的变化。

我想说的独特观点是:任务管理数据分析的难点从来不在分析,而在定义。大部分团队把 80% 的精力投在报表和可视化上,只花 20% 的精力定义工作项,结果是做了一个精致但不可信的仪表盘。正确的比例应该反过来。

另一个我想强调的判断是:指标不是越多越好,而是越少越要命。当你的核心指标只有 9 个,每一个都有唯一责任人、唯一口径、唯一数据源,团队才会真正围绕它们做决策;当你有 40 个指标,大家只会挑对自己有利的那个。

如果你准备开始,我建议下一步做这三件事,一周之内就能完成:

  1. 写下你团队现在的“需求开始”和“需求结束”的定义。如果团队里三个人给出三种答案,你今天就找到了问题的根。
  2. 把工作项类型从当前数量收敛到 5 类以内。先合并那些状态机完全相同的类型,用字段承载差异。
  3. 给交付周期做一次双口径测算。用自然日和有效工时各算一遍,如果差距超过 40%,说明阻塞时长严重不透明,优先去治理阻塞标记规范。

做完这三件事,再去看报表。你会发现,很多以前看不懂的指标,突然就变得解释了。

工作项流程与规范:产品经理任务管理数据分析关键指标

常见问题解答(FAQ)

1. 产品经理做任务管理数据分析,到底该盯哪几个关键指标?

我一开始做任务管理看板的时候,恨不得把系统里能导出的字段全放上去,结果每周复盘自己都找不到重点。后来团队质疑这个看板没什么用,我才意识到指标不是越多越好,而是要先想清楚每个指标要回答什么问题。

建议按三层来选,总共控制在5到7个,每季度砍一次。第一层是流动效率:周期时间、吞吐量、在制品数量(WIP)。第二层是质量:返工率、缺陷逃逸率。第三层是可预测性:承诺达成率、交付偏差。

口径上有几个我踩过坑的地方:周期时间一定要看中位数和85分位,不要看均值,因为一两个挂了两个月的长尾工作项就能把均值拉飞,让你误判整体节奏;WIP要按人算,同一个人并行超过3个工作项,周期时间几乎必然上升;承诺达成率按迭代统计,80%以上算相对稳定,低于60%说明排期基本靠拍脑袋。

指标本身不产生价值,能指向一个具体动作的指标才值得留在看板上,比如WIP超标就当场清点在办事项,这比看一堆曲线有用得多。

2. 团队填的工作项数据不准、字段经常空着,这种情况下做数据分析还有意义吗?

我在一个二十多人的团队推过一轮流程规范,加了一堆必填字段,结果两周后大家就开始随便填,状态也直接拖着走。当时我很困惑,到底是数据质量差导致分析没用,还是分析本身就不该做。

有意义,但顺序不能反:先降低采集成本,再谈分析。第一步把必填字段压到三个以内,通常只需要状态、负责人、完成时间,其余信息靠系统自动生成而不是靠人填,比如状态流转时自动打时间戳。

第二步做一次数据可信度抽查:随机抽30个已完成工作项,把系统里的状态变更时间和真实的评审记录、代码提交、会议纪要核对一遍,如果时间偏差超过20%,说明流程本身没跑通,这时候做任何指标都会被误导。第三步是先只用两个指标,周期时间和状态流转次数,等可信度稳定一两周再加指标。

核心原则是:数据应该是流程的副产品,而不是员工的额外作业,需要人专门去维护的数据,长期一定失真。

3. 工作项流程规范定得很细,但团队执行明显走样,怎么判断是规范的问题还是执行的问题?

我们写过一版很详细的状态流转图,从需求到上线七八个状态,但实际执行中大家基本直接从进行中拖到已完成。我当时纠结到底是规范设计得太理想化,还是团队纪律不够,这两种判断带来的动作完全相反。

用两个诊断工具就能区分开。第一个是状态停留分布:统计每个状态的平均停留时长和占比,如果某个状态平均停留不到1小时、且经过它的工作项比例极低,说明这个状态在真实工作里没有对应的动作,是规范设计问题,应该合并或删掉,而不是靠考核逼大家去点。

第二个是状态跳转矩阵:统计工作项在不同状态间的流转路径,看非法跳转(比如跳过验收直接完成)占全部跳转的比例,超过30%基本可以判定规范与真实工作方式不匹配。但如果状态停留正常、跳转也合规,却在完成之后大量返工(返工率超过15%),那问题就出在验收标准不清,属于执行层面的定义问题。

我的经验是:规范过细的失败率远高于规范过粗,先砍到四个状态以内跑顺,再按真实瓶颈加回来。

4. 任务管理的数据多久复盘一次,用什么口径才不会被美化?

以前我们是月度复盘,每次数据都很漂亮,但项目实际交付一直延期,我一度怀疑是不是自己看错了指标。后来才明白,复盘周期太长加上指标口径太软,数据很容易被无意识地做漂亮。

建议用双周期:每周看流动,每月看结果。每周只看三个东西,周期时间、在制品数量、阻塞项数量和阻塞时长,这几项偏客观,来不及修饰。每月看交付达成率、返工率、缺陷逃逸率这类结果指标。口径上注意四点:一是区间指标一律用分位数(中位数加85分位),不用均值;

二是工作量统计尽量用完成工作项数而不是自报工时,工时是自报数据,天然容易被填得整齐;三是统计口径一旦确定就冻结,任何调整都要记录版本和生效时间,否则前后数据不可比;四是做交叉验证,把阻塞时长占比和跨状态回退次数拉出来,如果这两个指标明显飘红而交付达成率依然好看,基本可以判断数据被修饰了。

另外复盘频率不要低于每周,周期越长,人对数据的记忆越模糊,修饰空间越大。

核心关键词

读者评论

卢
卢承宇

我们团队也踩过同样的坑:产品口径的“已完成”是需求验收,研发口径是代码合并,结果周报数字永远对不上。后来把“已接受”“已上线”两个时间点写死,交付周期才算稳定。文章里先流程后指标这点我认同,但指标定义卡如果由产品单方面维护,研发不参与,过两个月又会漂。

于
于静怡

九项指标听起来不多,但落到实际,光是让五个工作项类型各自配状态机、再统一字段必填,一线就已经开始抵触。我们试过强推必填字段,结果大家把信息全写备注里。后来只抓状态流转日志和阻塞标记,数据质量反而好了。工具只能固化规则,前提是规则真的少而硬。

熊
熊欣然

P50 平稳、P90 剧烈波动这个判断很准。我们之前就是看平均周期 25 天觉得还行,直到拉出 P90 才发现长尾需求有的卡了两个月。不过跨团队协作时,每个组都有自己的状态语义,光靠产品经理推动统一口径很难,最后往往要研发负责人和项目管理办公室一起定。文章的方法论完整,但中大型组织里落地真正难的是权责,不是指标设计。

文章包含AI辅助创作:工作项流程与规范:产品经理任务管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347054

赞 (0)
飞飞飞飞
任务拆分管理指南:产品经理如何做好任务管理,风险控制全流程
上一篇 12小时前
任务管理如何做好任务?产品经理协同管理与操作步骤
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
