任务管理任务教程:PMO最佳实践,避坑指南

去年冬天,我在一家 380 人规模的研发组织做了一次任务数据盘点。拉完数据的那一刻,会议室安静了十几秒:平均每个研发人员同时在手任务 11.4 个,任务平均停滞天数 9.3 天,状态更新滞后中位数 4.2 天。而这家公司的 PMO 团队刚刚在前一个季度上线了一套新的任务管理平台,培训做了四轮,流程文档写了三十多页。工具买了,流程有了,人也在用,但任务管理依然处于失控状态。

这不是个别现象。我过去几年参与过十几家企业的任务管理体系搭建与复盘,从 60 人的创业团队到 3000 人的集团研发中心,一个反复出现的规律是:PMO 在任务管理上投入的精力,和它拿到的管理收益,长期不成正比。原因往往不在执行力,而在一开始的结构设计就错了。

这篇文章不讲概念定义,讲的是我实际踩过的坑、复盘出来的判断逻辑,以及在不同规模、不同成熟度的组织里,任务管理到底该怎么做、哪些必须做、哪些应该果断放弃。

一、先给结论:PMO 管任务,管的从来不是任务本身

如果只让我用一句话概括任务管理教程的核心,我会说:任务管理不是把任务记录下来,而是把"谁在什么时候基于什么信息做什么决策"这件事的成本降下来。这个定义看起来绕,但它直接决定了两件事的做法完全相反。

1. 任务管理的真正产出是"决策质量",不是"任务数量"

很多 PMO 把任务管理理解成"把工作拆解到人、记录到系统、追踪到完成"。这套动作没错,但如果全部精力都花在这些动作上,PMO 就退化成了一台数据录入机。

我见过一个典型的失败案例:某企业的 PMO 每周花 16 个小时整理任务报表,周五下午发出,周一上午开会对齐。问题是,这份报表反映的是上周三的任务状态,因为有人周五才更新。管理层拿到的永远是过期信息,久而久之就不看了,报表变成 PMO 的自我感动。

能支撑决策的任务数据,必须具备三个特征:够新、够准、够少。这三个特征和"记录得多、跟得细"是冲突的。这就是任务管理的第一组矛盾。

2. 九成失效的根因,是任务分层缺失

我把过去几年复盘过的任务管理失败案例做了归类,发现根因分布非常集中。不是工具不好用,不是员工不配合,而是所有人把所有东西都叫"任务",塞进了同一个列表。

一个 500 人组织的任务列表里,可能同时存在这些内容:季度 OKR、项目里程碑、需求开发、接口联调、代码评审、会议纪要待办、行政采购、测试用例执行。它们的生命周期从 2 小时到 6 个月不等,负责人从个人到跨部门团队不等,但在这个列表里,它们是同一种东西。

结果就是:颗粒度无法统一、优先级无法比较、状态无法定义、度量无法收敛。分不清层级,后面所有动作都会变形。

任务管理任务教程:PMO最佳实践,避坑指南

3. 工具承载流程,但不会创造流程

这是我踩过最贵的一个坑。早年我在一个项目上推动任务管理改革,第一件事就是选型采购,花了两周做工具对比、演示、试用,最后上线。三个月后复盘发现,任务数据完整度只有 41%。

问题不在工具,在于我们从来没有定义清楚"什么算完成"。开发说代码提交了就是完成,测试说自测通过才算完成,PM 说验收通过才算完成。三种定义并存,工具再好也只是把混乱记录得更清楚。

4. 度量指标必须收敛到 5 个以内

我后来给自己定了一条硬规则:任何一个团队,任务管理的常规度量指标不超过 5 个,其中不超过 2 个用于对上汇报。超过这个数量,指标之间必然互相干扰,团队会开始"打指标"而不是解决问题。

这四条结论是我整个方法论的底座。后面的所有内容,都是它们的展开。

二、真实场景回放:一次 380 人组织的任务失控与修复

我把前面提到的那个案例完整拆开讲,因为它几乎包含了所有典型问题,也包含了我认为最有效的一套修复动作。

1. 失控的第一个信号:周会变成"念任务"

这家公司有三个产品线,共享一个中台团队,PMO 编制 3 人。我介入的时候,他们的项目周会时长是 2 小时 40 分钟,议程是:各团队负责人轮流念自己团队的任务清单,念完由 PMO 追问进度。

我旁听了两次,记录了一个关键数字:2 小时 40 分钟里,真正产生决策的时间不到 18 分钟。剩下的时间都在做"状态播报"。而状态播报这件事,如果系统里的数据是准的,根本不需要开会讲。

更麻烦的是,因为大家都在会上播报,系统里的数据就更没人更新了,反正会上会说。这形成了一个自我强化的恶性循环。

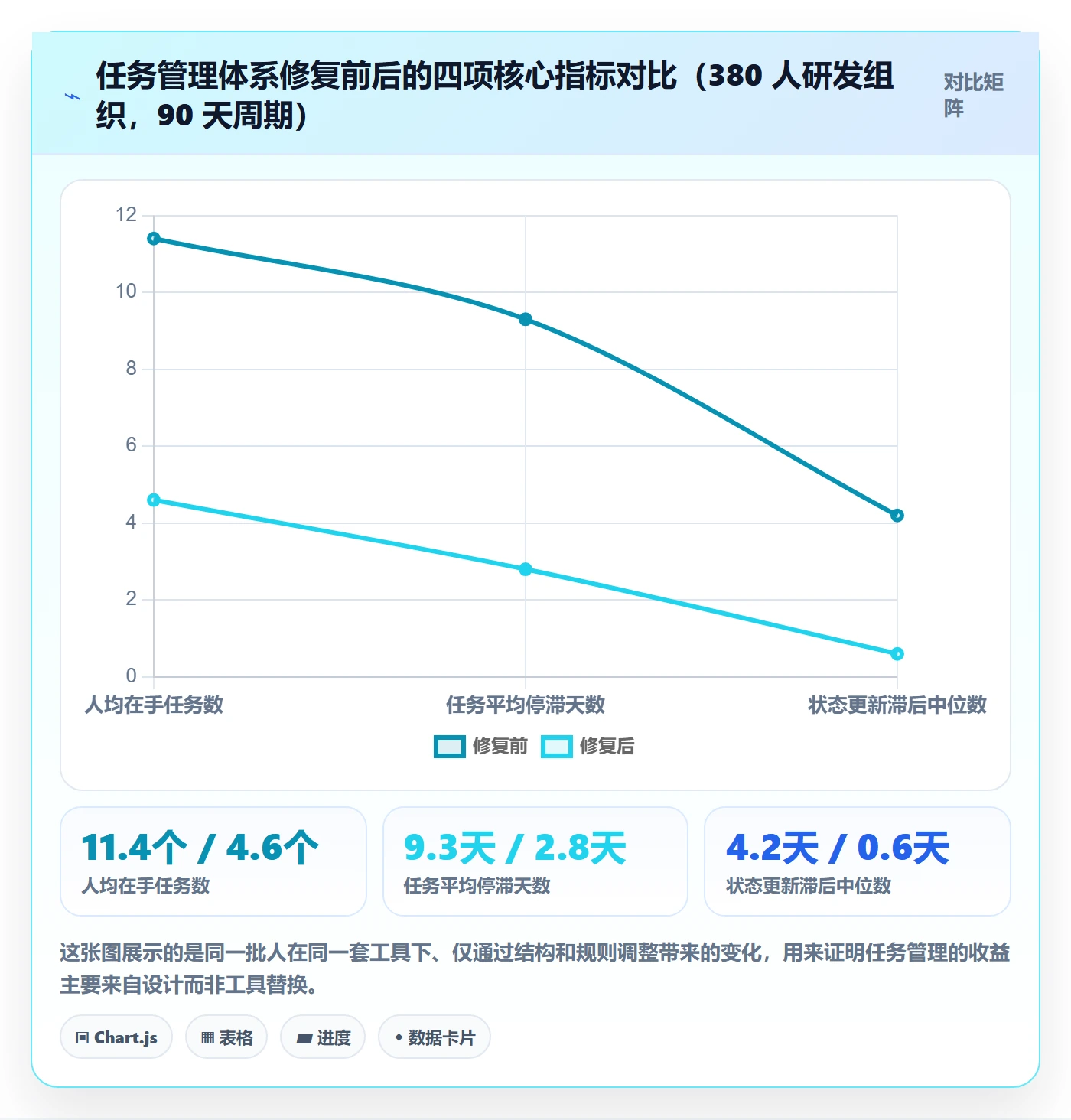

2. 我们拉出的四条基线数据

修复的第一步不是改流程,是拉数据。我让团队从系统里导出了过去 90 天的全部任务记录,做了四项统计,这四项后来成了我们衡量成败的基线。

  • 平均在手任务数:每个执行人当前处于"进行中"状态的任务数量,实测 11.4 个。
  • 任务平均停滞天数:任务从最后一次状态变更加上注释算起,到当前的天数,实测 9.3 天。
  • 状态更新滞后中位数:任务实际状态发生变化的时间,与系统记录变化的时间之差,实测 4.2 天。
  • 周会准备耗时:各团队为准备状态播报材料投入的人时总和,实测每周 42 人时。

我当时把 11.4 这个数字投在屏幕上,问在场的二十多位负责人:"你们觉得一个人同时在手几个任务,产出最高?"答案集中在 3 到 5 个。也就是说,现实是理想值的 2 到 4 倍。

任务管理任务教程:PMO最佳实践,避坑指南

3. 第 12 周的转折点:把"状态"从人手里拿走

修复过程中最关键的一步,发生在第 12 周。我们做了一个看起来很小、但效果极其明显的调整:把一部分状态变更权限从人手里拿走,交给系统自动触发。

具体做法是:代码提交关联任务编号后,任务自动从"进行中"变为"待评审";评审通过后自动变为"待测试";测试用例全部执行完毕后自动变为"待验收"。人工只需要在无法自动判断的节点上手动操作。

这个改动上线两周后,状态更新滞后中位数从 2.1 天直接掉到 0.6 天。原因很朴素:人不讨厌更新状态,人讨厌的是重复维护两遍信息。开发本来就要提交代码、写 commit message,把任务编号嵌进去是零成本的,剩下的交给系统。

4. 我们还发现了一个反常识现象

在整理数据时,我让团队做了一次相关性分析:把每个执行人的"平均在手任务数"和"按期完成率"做散点分布。结果和直觉一致,但程度超出预期,在手任务数超过 7 个之后,按期完成率出现断崖式下跌,而不是缓慢下降。

这解释了为什么很多团队"只是多接了两个任务"就整体崩盘。它不是一个线性过程,而是一个有阈值的相变过程。这个发现后来直接支撑了我们在流程里加入 WIP(在制品)限制的依据。

任务管理任务教程:PMO最佳实践,避坑指南

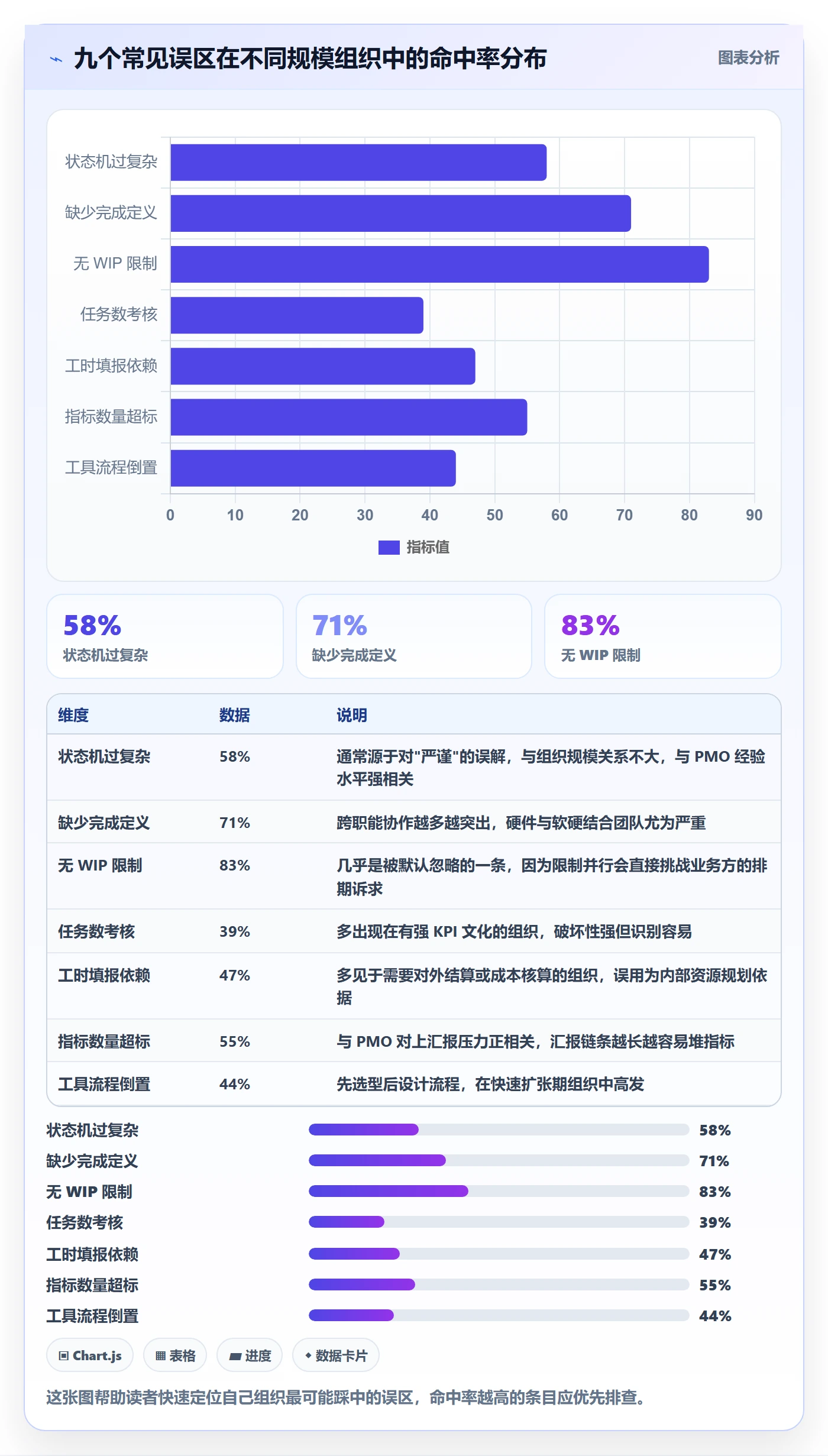

三、拆解任务管理最常见的九个误区

我把这九个误区分成三类:结构类、流转类、度量类。这个分类很重要,因为不同类型的误区,修复顺序完全不能颠倒。结构没理顺就去改度量,等于在流沙上盖楼。

1. 结构类误区:问题出在"任务是什么"

误区一:所有工作项都叫"任务",放在同一层级。这是最普遍也最致命的问题。OKR、里程碑、需求、开发任务、待办清单,生命周期和决策主体完全不同,混在一起会让优先级判断彻底失效。我见过一个组织的任务列表里同时有"完成年度架构升级"和"买两箱矿泉水",这两件事在同一个列表里排优先级,是管理上的荒诞剧。

误区二:任务粒度过细,拆到 2 小时以内。有些 PMO 认为拆得越细越可控,于是把任务拆到"修改某个字段的校验规则"这种级别。结果是任务数量膨胀 5 到 8 倍,维护成本远超执行成本。我的经验是:单个任务的工作量在 4 小时到 3 人天之间是健康区间,超出就拆,低于就合并。

误区三:任务与需求、缺陷、测试用例断链。任务管理系统和需求管理、测试管理各自独立,靠人工同步。结果是交付链路无法追溯,出了问题要花大量时间做人工对账。任务管理必须挂在完整的交付链路上,而不是孤立存在。

2. 流转类误区:问题出在"任务怎么走"

误区四:状态机设计过复杂。我见过一个 11 个状态的工作流:待评估、已评估、待排期、已排期、开发中、开发完成、待评审、评审中、评审通过、测试中、已上线。看起来很严谨,实际上一线人员根本记不住,最后所有任务都堆在"开发中"。

我的判断标准是:执行层任务的状态不超过 6 个,其中"进行中"只能有一个。状态越多,数据越假。

误区五:没有"完成的定义"(DoD)。这是导致跨角色扯皮的第一大来源。开发认为代码合并就是完成,测试认为自测通过才算完成,PM 认为验收通过才算完成。三种定义并存时,进度统计就完全失去意义。

误区六:缺少 WIP 限制。任务系统默认允许无限并行,这其实是把管理责任推给了一线。PMO 的职责之一,就是在流程层面设定并行上限,并在超限时触发优先级裁剪的讨论。

3. 度量类误区:问题出在"任务怎么被评价"

误区七:用任务数量考核个人绩效。这是所有误区里破坏力最强的一个。一旦任务数量与绩效挂钩,团队会立刻开始拆分任务,把一个 3 人天的任务拆成 6 个 4 小时的任务。数据好看了,产能没变,管理成本翻倍。

误区八:把工时填报当作核心数据源。工时填报的准确性在所有管理数据里是最低的。我做过一次抽样核对,某团队填报工时与实际投入的偏差中位数达到 31%。用这个数据做资源规划,误差比拍脑袋还大。

误区九:度量指标超过 10 个,且没有明确的使用场景。每个指标都有人看、都有人问,但没人能说清"这个数字变了,我该做什么决策"。不能被决策使用的指标,都是数据噪音。

任务管理任务教程:PMO最佳实践,避坑指南

四、PMO 任务管理的专业判断逻辑:分层、粒度、流转、度量

讲完误区,讲我实际使用的一套判断框架。它由四个模块组成,顺序不能颠倒:先分层,再定粒度,然后设计流转,最后才是度量。很多团队失败的原因是直接从度量开始,先想清楚要考核什么,再倒推流程,这是本末倒置。

1. 分层:把"任务"这个词拆成三层

我通常把工作项分成三层,每层有不同的负责人、生命周期和更新频率。

层级 典型内容 生命周期 责任人 更新频率
战略层 OKR、项目里程碑、交付节点 1 个季度至 1 年 业务负责人 / PMO 周或双周
执行层 需求、开发任务、测试任务、缺陷 1 天至 3 周 团队负责人 / 执行人 每日自动
动作层 个人待办、检查项、会议行动项 数小时至 2 天 个人 实时

分层的核心价值在于:不同层级用不同的管理手段和更新节奏。战略层靠评审会推进,执行层靠系统自动流转,动作层靠个人习惯。把三层混在一起,就会出现"用日会追里程碑"或者"用季度评审追个人待办"这种错配。

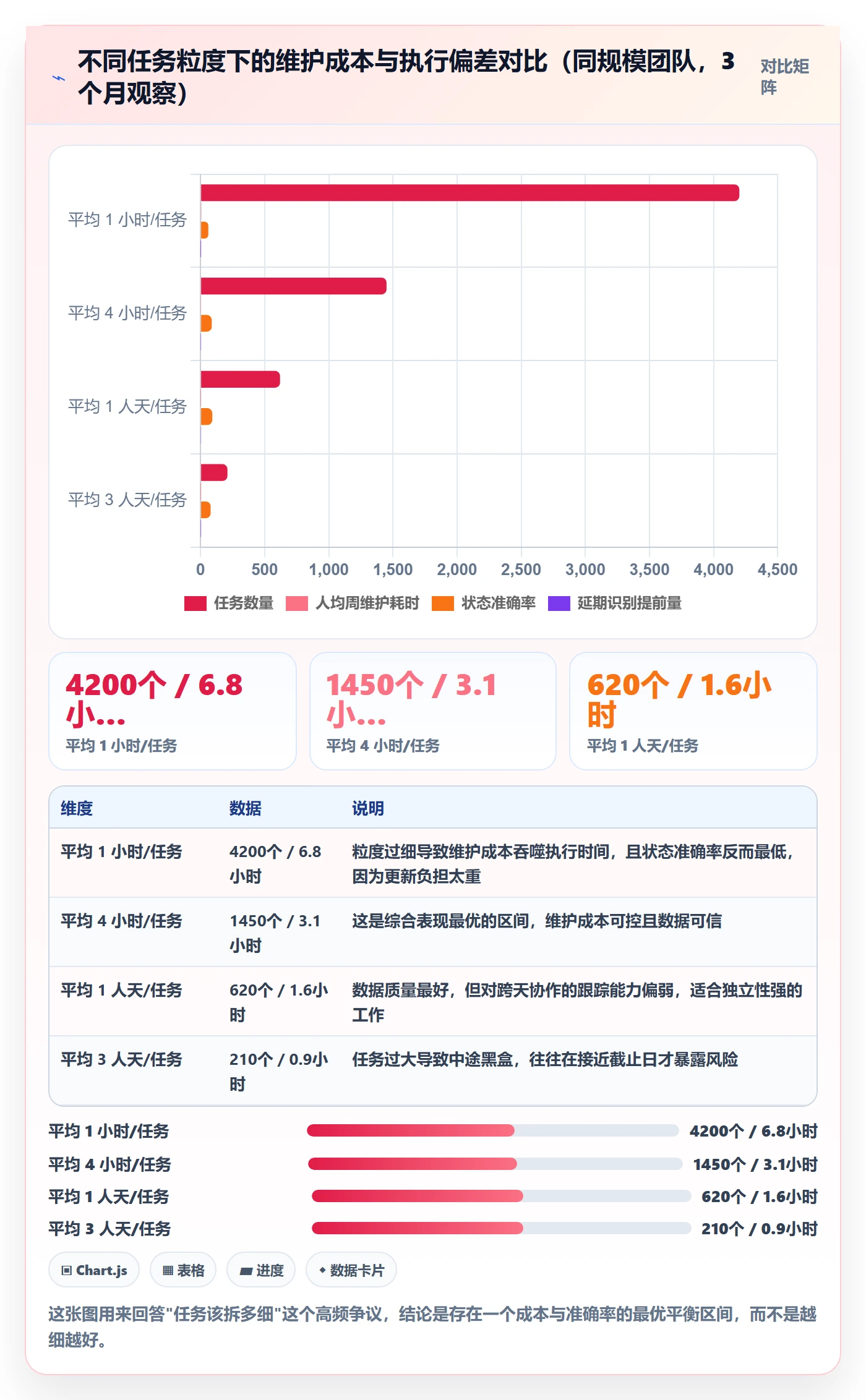

2. 粒度:用三个问题定一个任务的边界

我在实战中总结了一个"三问法",用来判断一个任务该不该拆:

  1. 这个任务能不能由一个人在一个连续时间段内完成?如果中途需要交接,就该拆。
  2. 这个任务的完成状态,能不能用一个明确的、不产生歧义的标准来判断?如果不能,就该补 DoD。
  3. 如果这个任务延期三天,会不会触发需要升级的风险?如果会,说明它太大,需要拆出可独立跟踪的子项。

三问全部通过,就不拆。任何一个不通过,就拆或补定义。这套方法我用了三年,最大的好处是它把"拆到多细"这个主观问题变成了可执行的判断,团队之间不再扯皮。

任务管理任务教程:PMO最佳实践,避坑指南

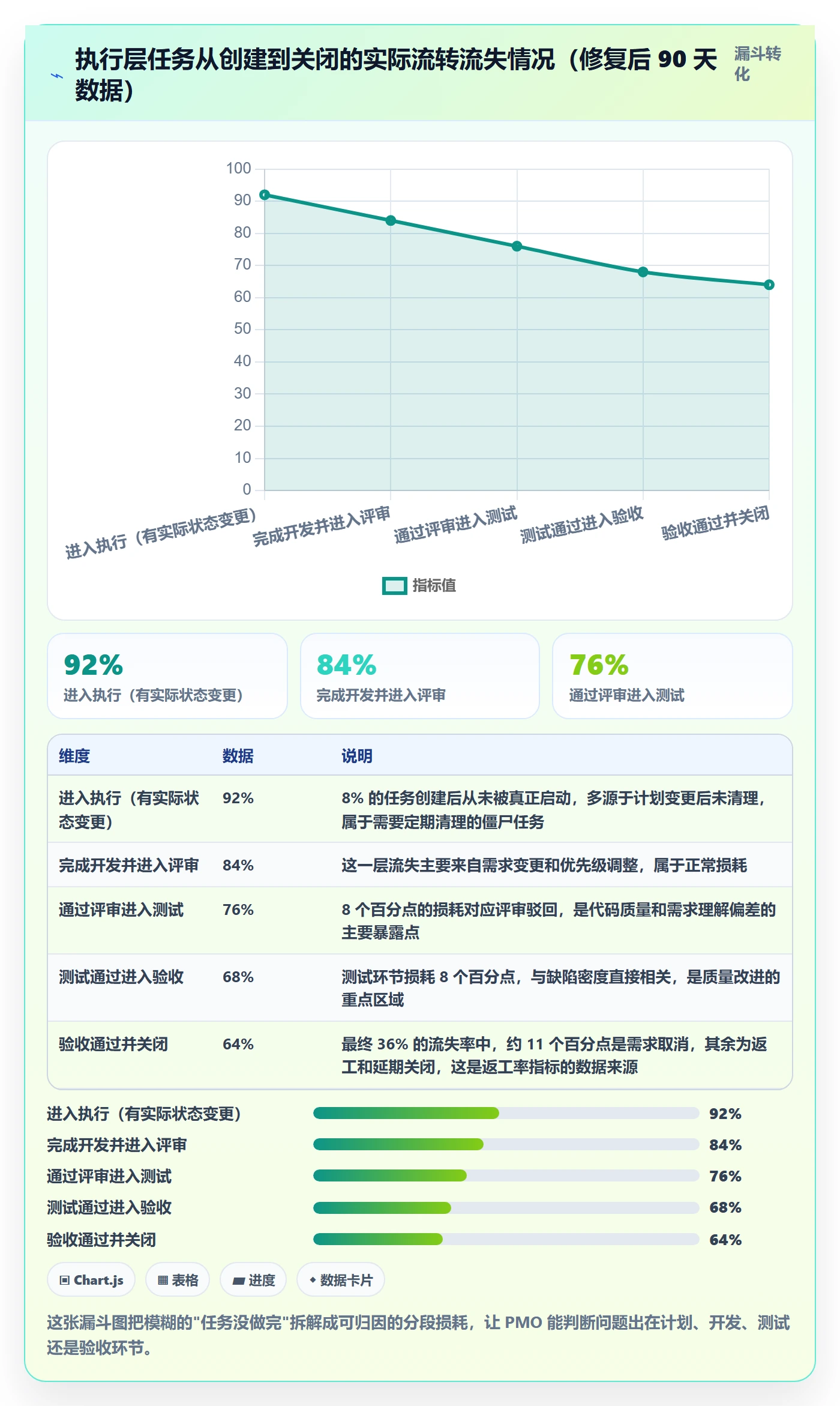

3. 流转:状态机设计的三条硬规则

状态机是任务管理里最容易被过度设计的地方。我给自己定了三条硬规则,这三条帮我避开了绝大多数坑。

规则一:执行层状态不超过 6 个,且"进行中"唯一。不允许出现"开发中"和"联调中"同时存在的情况,需要区分就用标签或子状态字段,不要增加主状态。

规则二:每一个状态变更必须能回答"谁在等谁"。如果加一个状态后,你无法说清它意味着谁在等谁,这个状态就没有存在的必要。这条规则能砍掉 80% 的冗余状态。

规则三:能用规则自动触发的,绝不让人手动点。下面是一段典型的状态自动流转规则描述,我们在实际项目中大量使用这类配置。

规则名称: 开发完成自动转待评审
触发条件:

任务类型 = 开发任务

关联代码提交数 >= 1

分支合并目标 = 主开发分支

执行动作:

状态: 进行中 -> 待评审

指派: 转给该模块的评审人(按模块责任人字段自动匹配)

通知: 评审人 + 任务创建者

记录: 写入状态变更日志,附带提交哈希

规则名称: 测试通过自动转待验收

触发条件:

关联测试用例执行率 = 100%

失败用例数 = 0

缺陷阻断数 = 0

执行动作:

状态: 测试中 -> 待验收

指派: 转给需求负责人

超时策略: 48 小时未验收则自动升级至 PMO 待办

这套规则上线后,团队手动状态操作量下降了约 73%。让系统承担机械劳动,让人只做判断,这是任务管理自动化的核心原则。

4. 度量:4+1 指标体系

我最终收敛出来的指标体系是 4 个常规指标加 1 个诊断指标。常规指标用于日常看板,诊断指标用于专项复盘。

  • 在手任务数(常规):衡量并行度,用于触发 WIP 告警。
  • 任务平均停滞天数(常规):衡量真实推进速度,比完成率更敏感。
  • 状态更新滞后中位数(常规):衡量数据可信度,超过 1 天就要干预。
  • 按期完成率(常规):衡量承诺兑现能力,但要看趋势不看单点。
  • 返工率(诊断):任务从"待验收"退回"进行中"的比例,用于定位质量问题。

我强烈建议不要加入"人均任务完成数"这类指标。它不反映产出,只反映拆分意愿。

任务管理任务教程:PMO最佳实践,避坑指南

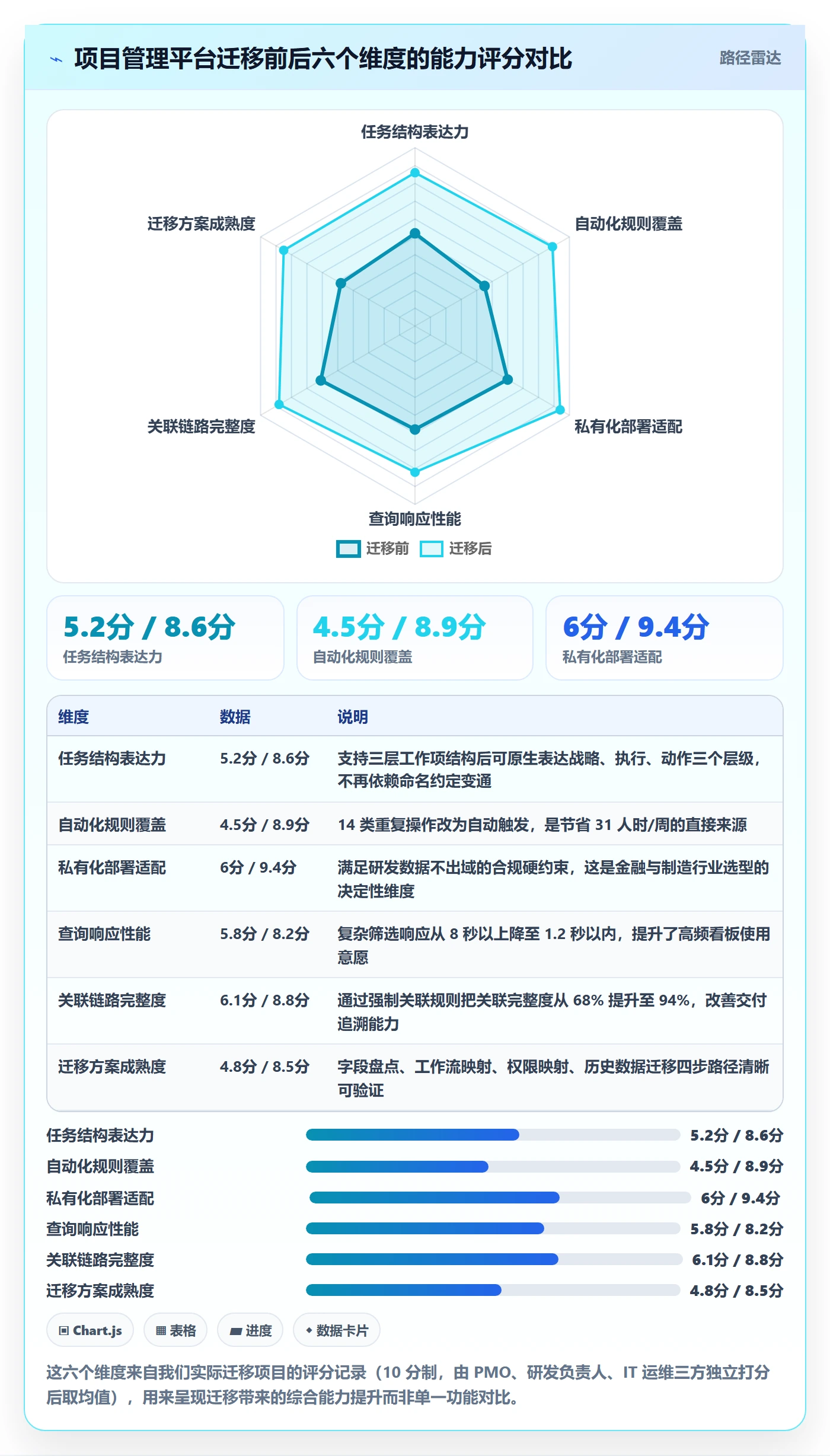

五、工具落地:一次真实的 Jira 迁移与国产平台选型

结构和逻辑讲完,落到工具。这一节我用一个实际项目来说明,因为工具选型和迁移是 PMO 最容易翻车的地方,也是最容易产生"看起来完成、实际不能用"的地方。

1. 选型的判断标准,我只看四条

我参与过多次项目管理平台选型,最后收敛出四条硬标准,其余都是加分项。

  1. 能否支撑三层任务结构而不需要变通。很多工具只有"任务"一种工作项类型,或者层级写死在两级,遇到三层结构就要靠命名约定来绕,这是长期隐患。
  2. 是否支持私有化部署。中大型企业尤其是金融、制造、政企行业,研发数据出域是硬约束。这一条不过,后面都不用谈。
  3. 迁移路径是否清晰。历史数据、工作流、权限、附件、关联关系,这五项的迁移方案必须可验证,不能只给一句"支持导入"。
  4. 自动化规则能力是否足够。前面讲了,让系统承担机械劳动是核心原则,如果平台只能做简单的字段触发,自动化程度会受限。

在这个项目里,我们最终选择了 PingCode。它是国内主要面向中大型企业及 100 人以上组织的研发管理平台,支持私有化部署,也提供了从 Jira 平滑迁移的完整方案,是国产替代场景里比较成熟的选择。我重点说迁移过程,因为这才是真正的难点。

2. 迁移前必须做的字段盘点

很多迁移失败的原因是直接从源系统导出数据往目标系统灌。正确顺序是先盘点,再设计映射,最后才导数据。我们花了 11 个工作日做字段盘点,这个投入后来证明非常值得。

盘点的方法是:导出源系统所有项目的字段清单,包括系统字段和自定义字段,然后逐个标注"必须迁移""可合并""可废弃"。我们那次盘点出 148 个自定义字段,最终只保留了 39 个,废弃 87 个,合并 22 个。

为什么废弃这么多?因为很多字段是历史上某个项目临时加的,项目结束后没人清理,一直在系统里躺着。迁移是清理技术债的最好时机,过了这个村就没这个店。

3. 工作流映射的三张表

工作流映射是迁移中最容易出问题的环节。我的做法是画三张表,逐行确认。

映射表 作用 常见风险
状态映射表 源系统状态 → 目标系统状态,多对一合并 合并后历史数据的时间戳失真,导致周期分析偏差
权限映射表 源系统角色 → 目标系统角色与数据范围 跨部门可见性收窄,导致协作方看不到关联任务
关联关系映射表 任务与需求、缺陷、测试用例的链路关系 关联丢失导致追溯链路断裂,是迁移后最难补的数据

我们那次状态映射是 11 个源状态合并成 6 个目标状态,权限映射涉及 7 类角色、23 个数据范围组合,关联关系映射覆盖了 4 类工作项之间的 6 种关联类型。这三张表逐行签字确认后,迁移过程中的意外减少了至少八成。

4. 上线 90 天后的数据变化

迁移完成后,我们跟踪了 90 天的数据。除了前面提到的任务管理指标改善,还有几个意外收获。

第一个是查询响应速度。源系统因为历史数据体量大,复杂筛选的响应时间在高峰期超过 8 秒,迁移后稳定在 1.2 秒以内,这对高频查看看板的团队负责人来说是体验上的质变。

第二个是自动化覆盖率。新平台支持的自动化规则更灵活,我们把 14 类重复性人工操作改成了自动触发,包括状态流转、指派人变更、超时升级、跨项目同步等,折算下来每周节省约 31 人时。

第三个是数据完整度。迁移前,任务的关联关系完整度是 68%(很多任务没有关联需求或缺陷),迁移后通过强制关联规则提升到 94%。这个提升直接改善了交付链路的可追溯性。

任务管理任务教程:PMO最佳实践,避坑指南

5. 迁移中最容易忽略的三件事

第一件是历史数据的归档策略。不是所有历史数据都值得迁到新系统。我们最终把 3 年以前的数据做了只读归档,只迁移近 18 个月的活跃数据,迁移工作量减少了约 40%。

第二件是通知规则的重新设计。源系统的通知规则往往积累了大量历史配置,直接迁移会把噪音一起带过来。我们的做法是全部重置,只保留 5 类必要通知。

第三件是培训要分层。管理层只需要知道看板怎么看,团队负责人需要知道规则怎么配,执行人只需要知道任务怎么更新和流转。三类人用三套材料,比一套通用文档效果好得多。我们那次培训后 30 天的操作咨询量比上一次迁移下降了 64%。

任务管理任务教程:PMO最佳实践,避坑指南

六、不同情况下的行动建议

前面讲的是通用框架,但不同规模、不同成熟度的组织,动作优先级完全不同。照搬一套方法到所有组织,是最常见的咨询式失败。下面按规模给出我的实际建议。

1. 五十人以下团队:先别搭体系

这个阶段最大的风险是过度管理。50 人以下的团队,沟通成本本身很低,站会十分钟能解决的问题,不要用流程去解决。

  • 只做一件事:统一任务入口。所有工作项进同一个系统,不要有人在文档里记、有人在聊天工具里记。
  • 状态只保留 4 个:待办、进行中、待验证、已完成。
  • 不要设 WIP 上限,不要做工时填报,不要出周报。
  • PMO 如果存在,角色是"帮团队清理障碍",不是"统计进度"。

2. 五十到一百人团队:开始建结构

这个阶段会出现第一个真正的痛点,跨团队依赖。任务开始跨组流转,靠口头同步开始出问题。

  1. 建立三层任务结构,把里程碑和开发任务分开。
  2. 引入"完成的定义",至少覆盖开发、测试两个环节。
  3. 开始统计在手任务数和停滞天数,但不做考核。
  4. 跨团队依赖用显式字段标记,不要靠任务标题里的描述。

3. 一百到五百人团队:体系化与工具体系落地

这是最需要系统化建设的区间。100 人以上组织的沟通链路开始变长,信息失真成为主要成本。这个阶段通常也是引入私有化部署、考虑从海外工具迁移的时点。

核心动作包括:完整的三层结构、6 状态以内的状态机、WIP 限制、自动化规则覆盖高频操作、4+1 指标体系。同时需要评估平台的私有化部署能力与迁移方案成熟度,因为这个阶段一旦选错工具,两年后更换的成本会非常高。

4. 五百人以上或多产品线:分层治理

这个规模下,最大的问题不再是单个团队的任务管理,而是跨产品线的资源冲突和优先级打架。PMO 的角色要从"流程制定者"转向"资源配置协调者"。

组织规模 首要目标 核心动作 应该放弃的
50 人以下 统一任务入口 单一系统、4 状态、无障碍协作 工时、周报、WIP 限制
50 至 100 人 建立任务结构 三层分层、DoD、跨团队依赖标记 个人绩效与任务数量挂钩
100 至 500 人 体系化与工具落地 状态机精简、自动化规则、4+1 指标、私有化部署评估 全字段必填、多级审批
500 人以上 跨线资源协调 统一度量口径、资源池管理、分级看板 统一工作流、统一字段模板

最后一行特别值得强调:500 人以上的组织不应该强求统一工作流。硬件团队和纯软件团队的任务流转天然不同,强行统一只会逼出各种变通做法。正确的做法是统一度量口径,放开流程实现。

七、取舍:哪些必须做,哪些应该果断放弃

任务管理最大的成本不是建设成本,而是维护成本。每增加一条规则、一个字段、一个指标,都会产生持续的维护负担。PMO 的核心能力之一,就是知道什么时候该做减法。

1. 五件必须做的事

  1. 任务分层。没有分层,后面所有工作都是白费。这是唯一没有商量余地的动作。
  2. 完成的定义(DoD)。哪怕只定义开发和测试两个环节,也必须有。它消除的是最高频的跨角色扯皮。
  3. WIP 限制。这是我见过投入产出比最高的单条规则。设置一个数值,就能带来可测量的产出提升。
  4. 高频操作的自动化。状态流转、通知、超时升级这三类,能自动化的务必自动化。
  5. 数据新鲜度监控。把状态更新滞后中位数作为常规指标,超过 1 天就干预。数据不可信,所有管理动作都失去意义。

2. 四件应该放弃的事

  • 精细化工时填报。如果目的是内部资源规划,填写数据的偏差会让规划失真;如果目的是对外结算,应该单独建立结算流程,不要和任务管理混在一起。
  • 用任务数量做绩效考核。这一条没有例外,无论什么组织,都会诱发任务通胀。
  • 全字段必填。必填字段超过 6 个,填写质量会明显下降,很多人会填"无"或者随便选一个。宁可少几个字段,也不要污染数据。
  • 多层审批流。任务级别的审批超过一级,流转速度会显著下降。审批应该绑在需求或变更上,而不是绑在每个任务上。

3. 灰区:三件需要看情况的事

第一是多级子任务。子任务超过两级,管理成本上升很快。我的建议是:只有在跨团队拆分时才用二级子任务,个人层面的细分用检查项(checklist)解决。

第二是任务模板。对于重复性高的流程(如版本发布、环境搭建),模板能显著降低遗漏率;对于探索性工作,模板反而会限制思考。判断标准是:这项工作有没有明确的、稳定的步骤序列。

第三是看板数量。团队看板、项目看板、管理层看板,三者服务对象不同。但如果超过三层看板,通常意味着存在信息冗余,需要合并。

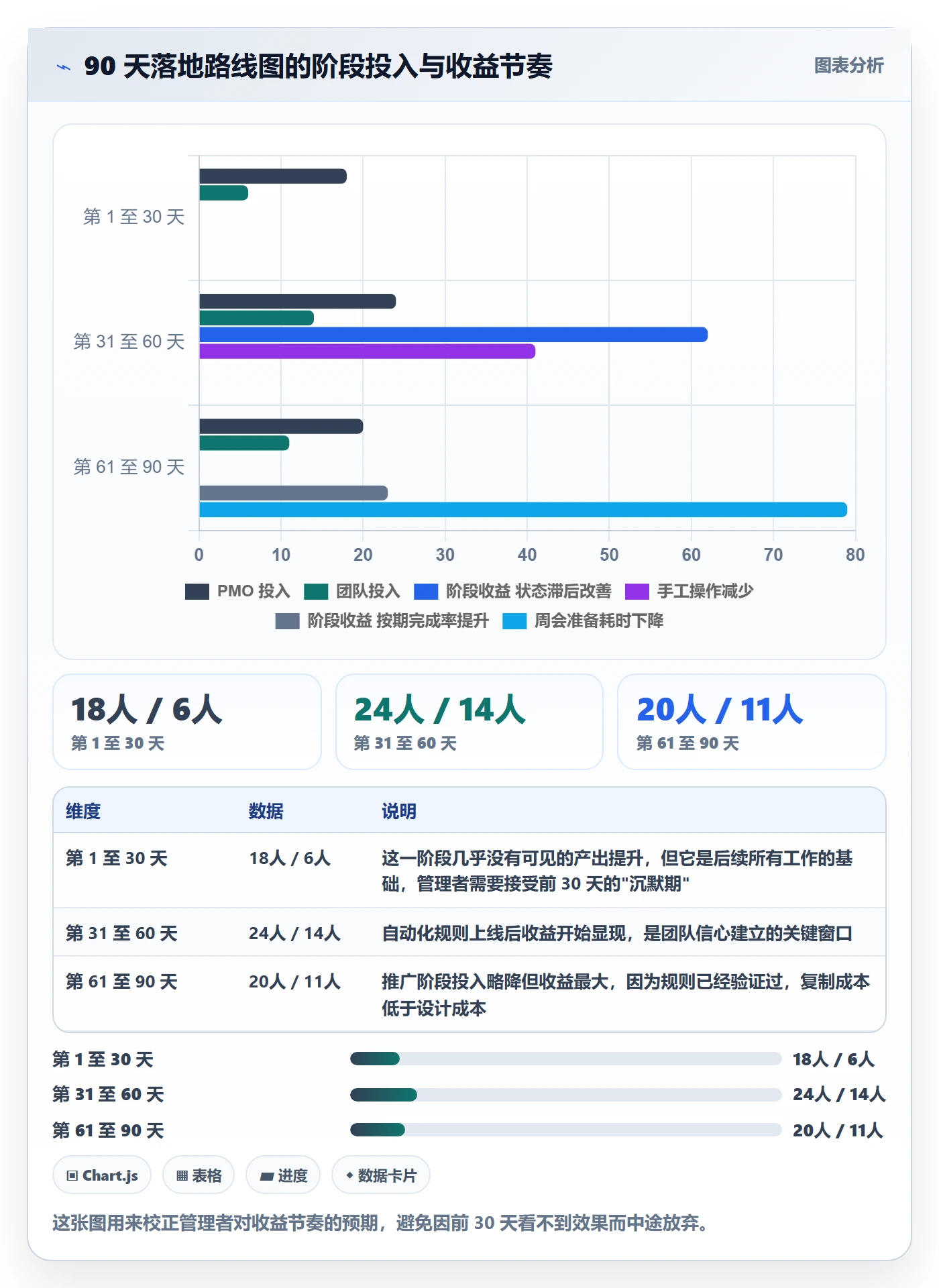

八、三十/六十/九十天落地路线图

最后给一份可以直接抄的路线图。这是我经过多次项目后收敛出来的一套节奏,核心理念是:先做减法,再做结构,最后做自动化。顺序颠倒会显著降低成功率。

1. 前三十天:清理与分层

  • 第 1 周:导出全部任务数据,做基线测量,得到在手任务数、停滞天数、更新滞后三个数字。
  • 第 2 周:定义三层任务结构,明确哪些工作项属于哪一层。
  • 第 3 周:清理僵尸任务和无效字段,我们那次清理掉了 37% 的历史任务和 59% 的自定义字段。
  • 第 4 周:简化为 6 个以内的状态,冻结新增状态和字段的权限。

2. 第三十一到六十天:规则与自动化

  • 第 5 周:为每个环节定义完成的定义,并写进任务模板。
  • 第 6 周:设置 WIP 上限,先在两个试点团队运行,观察两周。
  • 第 7 周:配置第一批自动化规则,优先覆盖状态流转和通知。
  • 第 8 周:建立 4+1 指标看板,明确每个指标对应的决策动作。

3. 第六十一到九十天:固化与推广

  • 第 9 至 10 周:试点团队复盘,调整规则参数,形成可复制的配置包。

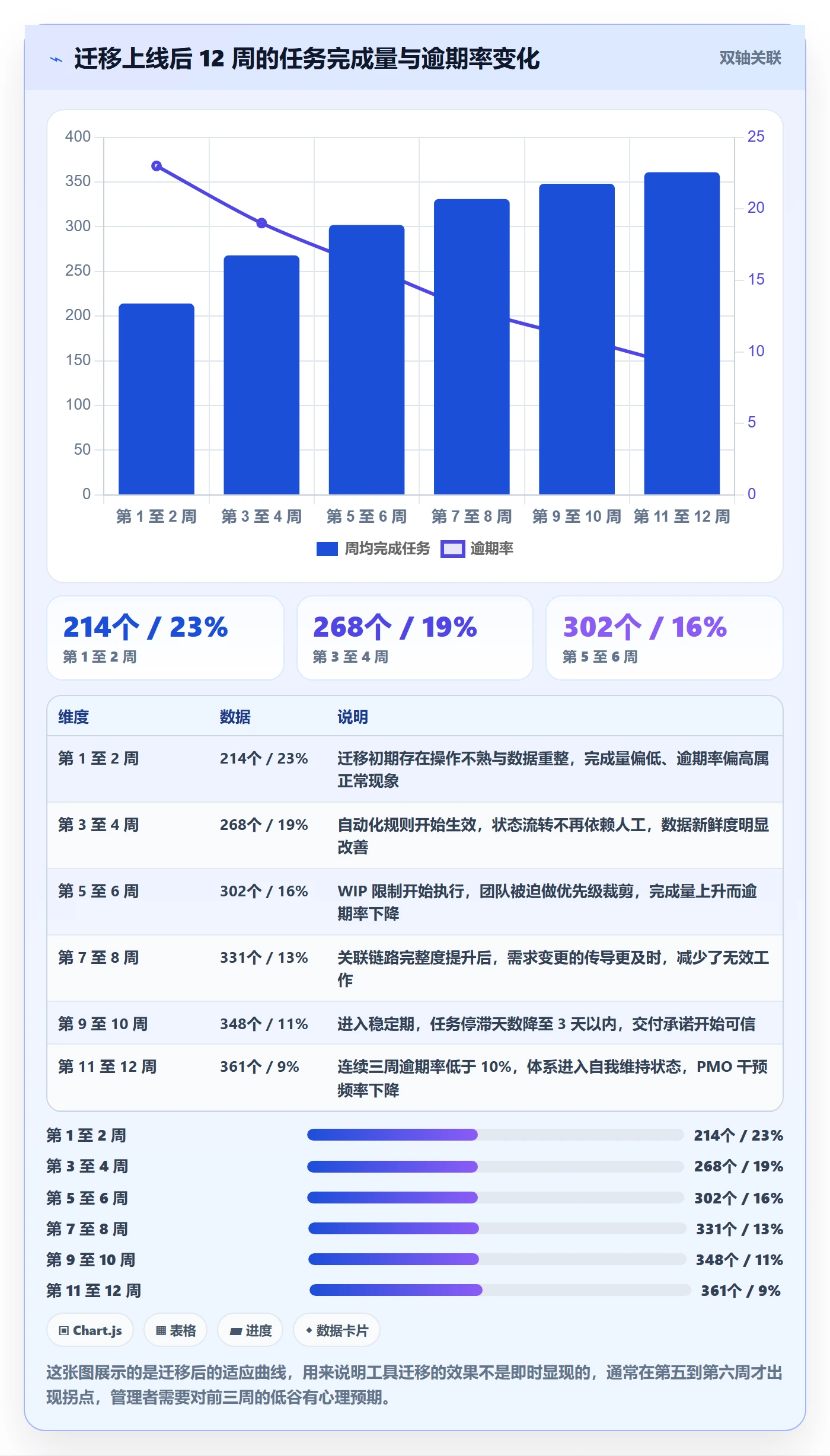

  • 第 11 周:分批推广到全部团队,每批不超过 3 个团队。
  • 第 12 周:做一次完整的体系复盘,测量与基线的对比,确定下一季度的改进重点。

我特别想强调第 6 周和第 11 周的两个动作:先试点再推广,而且每批不超过 3 个团队。批量推广时,一旦规则有问题,影响面会很大,而且后续调整需要同时说服多个团队,协调成本极高。

任务管理任务教程:PMO最佳实践,避坑指南

九、总结:任务管理是 PMO 的操作系统,不是报表工具

回到最开始那个问题:为什么 PMO 在任务管理上投入很多,收益却不成正比。我的答案是,大多数组织把任务管理当成了数据记录和进度汇报的工具,而没有把它当成组织的操作系统。

操作系统的价值不在于记录了多少信息,而在于它能让正确的信息在正确的时机到达正确的人,并且让重复的判断自动化。任务分层、完成定义、WIP 限制、自动化规则、4+1 指标,这五件事构成的正是这样一套机制。

还有一个我反复验证过的判断:任务管理的收益主要来自结构设计,而不是工具替换。同一套工具,在结构理顺前后能带来数倍的效率差异;而换一套工具,如果结构没变,通常只能带来暂时的使用体验提升。工具选型当然重要,尤其在中大型组织需要考虑私有化部署和迁移路径时,但它是第二位的。

如果你准备开始,我建议下一步只做三件事,不要贪多:

  1. 今天就去拉三个基线数字:人均在手任务数、任务平均停滞天数、状态更新滞后中位数。没有基线,你无法判断任何改进是否有效。
  2. 本周内定义三层任务结构,并把现有任务逐一归位。这个过程会暴露大量隐藏问题,非常有价值。
  3. 下一个迭代周期内设置 WIP 上限,从一个试点团队开始,观察两周的按期完成率变化。

这三件事做完,你大概需要两周时间,但它们带来的信息量,可能超过过去半年的所有进度汇报。任务管理没有捷径,但有正确的顺序,把顺序搞对,后面的每一步都会轻松很多。

常见问题解答(FAQ)

1. PMO推动任务管理落地,第一步应该先梳理流程还是先选工具?

我在公司做PMO,老板要求三个月内把各项目组的任务管理统一起来,我第一反应是先去对比几款工具、拉个选型表。结果工具试用了一轮,团队还是各干各的,进度照样靠群里问。我现在很纠结,是不是一开始方向就搞反了。

先梳理流程,工具放在第二步。具体做法:花一周时间找3到5个有代表性的项目组,让每个组用白纸写清『一个任务从提出到验收,中间经过谁的手、卡在哪个环节』,把这些纸条拼成一张任务生命周期图。判断依据很直接,如果各组的任务状态定义加起来超过6种,说明流程本身没统一,此时选任何工具都是把混乱搬到线上。

我自己的经验是,先把状态机压缩到5到6个状态(如待办、进行中、待验收、已完成、已取消),必填字段控制在12个以内,再拿这张流程图去试用工具,选型效率至少快一倍,也不会被工具的功能清单牵着走。

2. 任务拆到多细才算合理,拆太粗和拆太细分别有什么坑?

我们团队经常出现两种极端:有人把任务写成『完成需求评审』一挂两周,有人拆到『发一封确认邮件』『改一个错别字』。我作为PMO去对齐时,两边都觉得自己的拆法没问题,最后进度表看起来很满,但真正能交付的东西没几个。

用『可验收周期』作为唯一判据,不要靠感觉。我的口径是:一条任务的计划工期落在0.5到3个工作日之间最舒服,超过5个工作日必须往下拆,小于0.5个工作日的动作合并成清单项或直接挂到父任务下作为子项。

更关键的一条是完成标准必须能被一个没参与该任务的人看懂,比如『接口联调通过并给出测试环境截图』比『基本做完』有用得多。实际执行时我会抽查10条任务,如果超过3条的任务描述里没有可验证的产出物,就说明这个项目的拆解粒度不合格,需要当场重拆,而不是等到周会上再讨论。

3. 多项目并行时,任务依赖和资源冲突到底该怎么管?

我们PMO同时盯着七八个项目,最头疼的是同一个人被三个项目同时排了活,任务表上看着都合理,合到一起就撞车。等到有人请假或者上游延期,整条链路就全乱了,我还得挨个去问到底该先做哪个。

只登记跨项目的里程碑级依赖,不要把所有任务依赖都塞进系统,否则维护成本会压垮PMO。做法是每周开一次30分钟的资源对齐会,只看未来两周:把同一人同一周的分配工时加总,超过5个工作日就标记为冲突,超过110%负载必须当场定优先级,不能留到下周。

依赖方面,我会在关键路径上标出跨项目的交付物,并约定一个缓冲口径,上游里程碑承诺日期提前2天作为内部预警线,触发预警就自动通知下游负责人。这样做的价值在于,冲突在变成事故之前就被暴露,而不是等延期了再去救火。

4. 怎么判断任务管理真的落地了,而不是三个月后又回到Excel和微信群?

我们上线新流程第一个月大家用得很积极,第三个月我发现又有人在群里喊『这个做到哪了』,项目经理开始自己代填进度,表格也重新冒出来了。我很想知道有没有办法早点发现这种回流,而不是等彻底废掉才知道。

看三个指标就够了:一是任务闭环率,抽查20条已启动任务,已关闭比例低于70%说明执行断层;二是状态更新及时率,执行人自己更新、且延迟不超过48小时的任务占比应达到80%以上,如果大量由项目经理代更,就是典型的回流前兆;

三是周会上还有多少时间花在问进度上,超过三分之一的会议时间在同步状态,说明系统没被信任。我踩过的坑是把任务更新和独立周报并行,团队等于写两遍,自然选择成本低的那条路。后来我把周报取消、直接由任务状态自动生成汇总,回流现象基本消失。发现代填进度就要立刻纠正,这个信号比任何报表都灵敏。

核心关键词

读者评论

苏
苏俊杰

WIP限制听起来合理,但落地时最难的是紧急插单。业务方直接找负责人,PMO设的上限很容易被绕过。想了解380人案例里,临时需求是走统一入口,还是给了少数人豁免权?如果没有配套的优先级仲裁机制,单纯限制并行数可能只是把冲突推到水下。

吕
吕沐阳

把状态变更绑定代码提交确实能覆盖研发环节,但设计、环境准备、跨团队确认这些工作不挂代码仓库,状态滞后还是靠人。我们试过类似方案,代码任务更新快了,非代码任务照旧堆积。如果任务本身不产生代码提交,有没有低成本的自动状态方案?

文章包含AI辅助创作:任务管理任务教程:PMO最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346263
