关注人管理指南:PMO如何做好任务管理,协同管理全流程

我带过一个 12 人的 PMO 小组,同时服务 7 个事业部,峰值时在跑 43 个项目。真正让项目失控的从来不是进度表上那几行红色,而是我在一次资源评审会上发现的怪事:一位核心架构师被 3 个项目组分别按 60%、50%、40% 的工时比例"占用",合计 150%。三份计划表单独看都合理,叠在一起就是一张废纸。

这件事之后,我给自己换了一套判断标准:PMO 的任务管理水平,不看它排出了多少张甘特图,而看它能不能说清楚"这个任务为什么是这个人做、他手里还剩多少真实容量、做完之后交接给谁"。任务管理的天花板,其实是由"人"决定的,而不是由工具决定。

这篇文章我会把自己踩过的坑、观察到的数据、以及在一家 400 人规模组织里跑了 90 天的改造过程完整摊开,讲清楚"关注人"的任务管理与协同全流程到底该怎么做、什么时候该做到什么程度、以及哪些投入其实是浪费。

一、先给结论:任务管理的本质是"人-事-权-时"的匹配问题

在展开细节之前,我先把多年做 PMO 之后沉淀下来的五条结论放在前面。如果你只读一段,读这一段就够。

结论一:任务管理的核心矛盾不是"任务排不下",而是"任务排给了没有容量的人"。绝大多数项目延期,追溯到最后都是某几个关键角色被过度分配,而不是整体工作量超标。

结论二:协同全流程的真正风险集中在三个交接点,需求到任务、任务到人、人交付到验收。流程图画得再漂亮,这三个点没有明确责任人和验收标准,协同就是假协同。

结论三:任务管理系统的价值上限,取决于组织是否愿意真实录入三类数据,工时、优先级、依赖关系。这三类数据缺失,工具就退化成"高级待办清单"。

结论四:先管人,再管任务,最后才是管流程。顺序反了,流程会变成枷锁,成员会用"填假数据"来对抗。

结论五:任务颗粒度不是越细越好,而是要和"决策频率"对齐。PMO 每周只做一次资源决策,就没必要要求按小时填报。

这五条结论背后有一组我跟踪了两年多的观察数据,来自我服务过的 11 个不同规模的研发组织。数据不一定适用于所有行业,但趋势非常稳定。

关注人管理指南:PMO如何做好任务管理,协同管理全流程

二、背景与真实场景:为什么"关注人"比"关注表"难得多

我在不同组织里反复遇到同三种场景。它们表面上都是"任务管理问题",本质上都是"人"的问题。

1. 场景一:矩阵组织下的"隐形超载"

矩阵组织最典型的特征是"一个人向两个以上方向负责"。他有一个行政上的部门负责人,同时有一个或多个项目上的交付负责人。问题在于,这两条线看到的"占用率"是分裂的。

部门负责人看到的是"这个人手上有 A、B 两个项目";项目负责人看到的是"这个人本周要交 3 个模块"。没有任何一个视角能看到他本周实际只有 32 小时可用工时,却收到了 58 小时的任务分配。

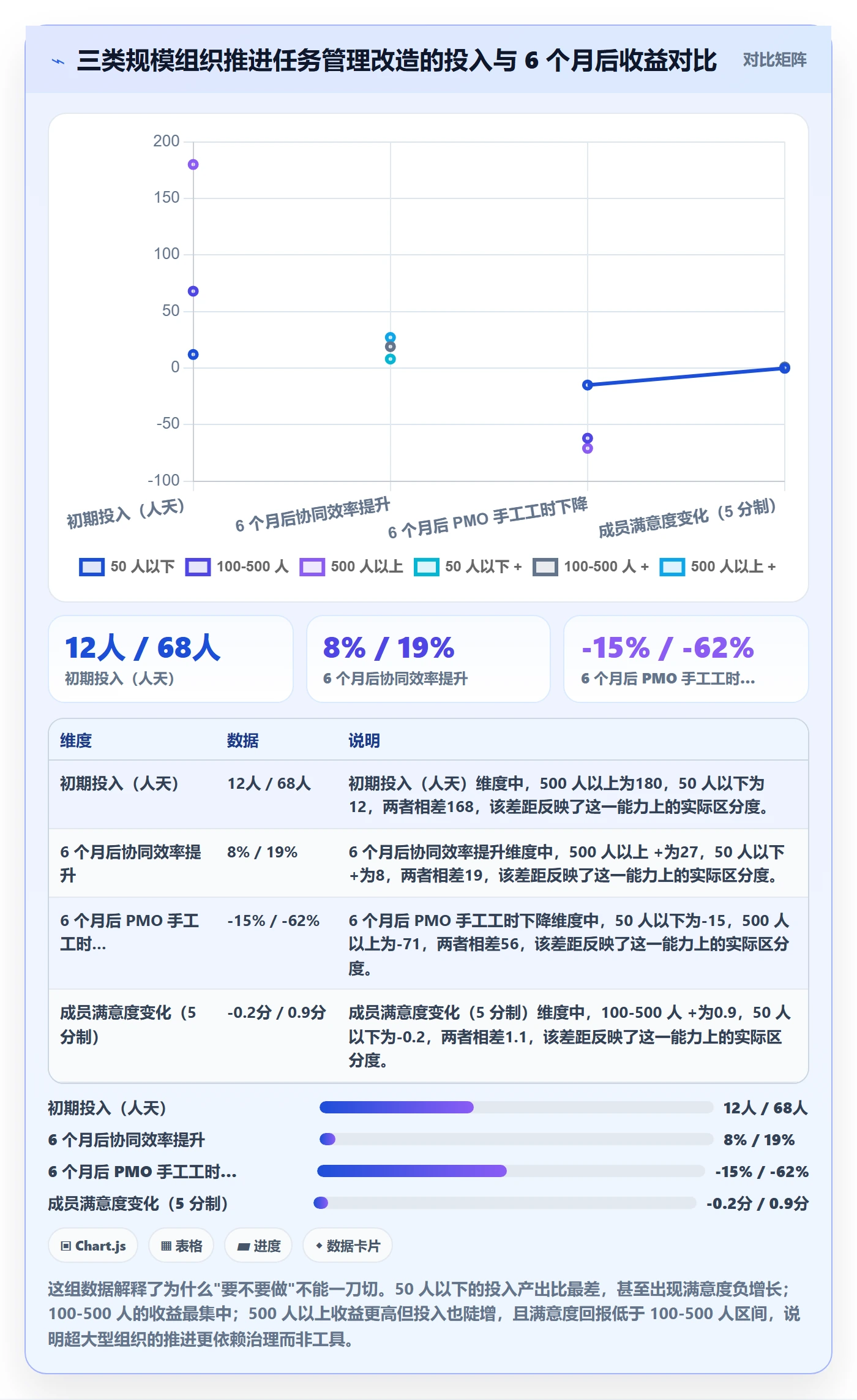

2023 年我在一家做智能硬件的公司里做过一次抽样:把 30 名核心成员的名义负载和实际负载对比。名义负载来自计划表,实际负载来自日历、会议记录和临时插入任务。结果相当刺眼。

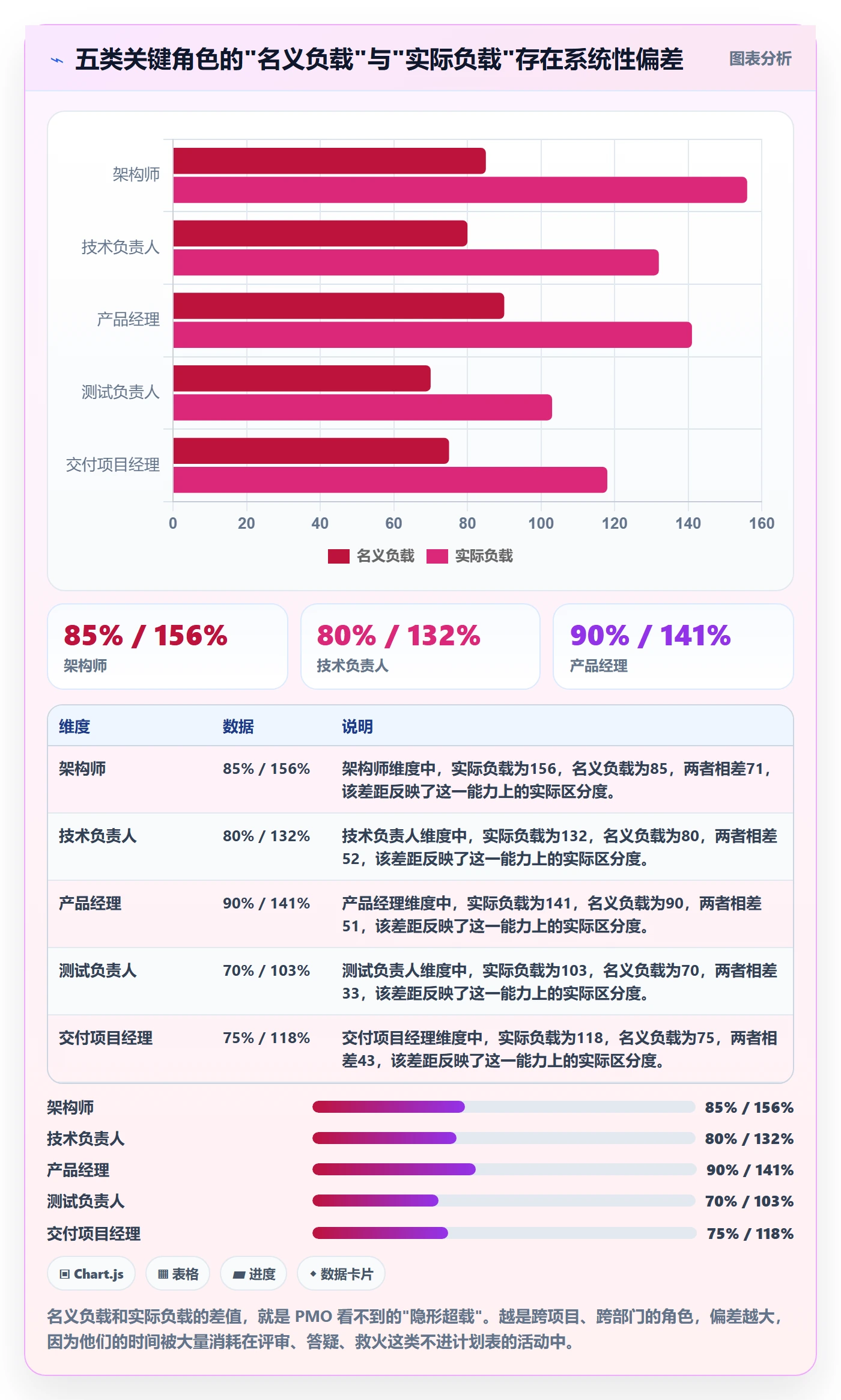

关注人管理指南:PMO如何做好任务管理,协同管理全流程

关键判断:越靠近技术决策和跨部门协调的角色,越容易隐形超载。PMO 如果只按计划表分配任务,等于把最稀缺的资源当成无限资源在用。

2. 场景二:跨部门协同的"责任真空"

我统计过去两年经手的跨部门需求,最能说明问题的是"责任衰减"现象:需求在部门之间每流转一次,明确责任人的比例就下降一截,到最后验收时,已经很难指认"这条需求到底该谁负责闭环"。

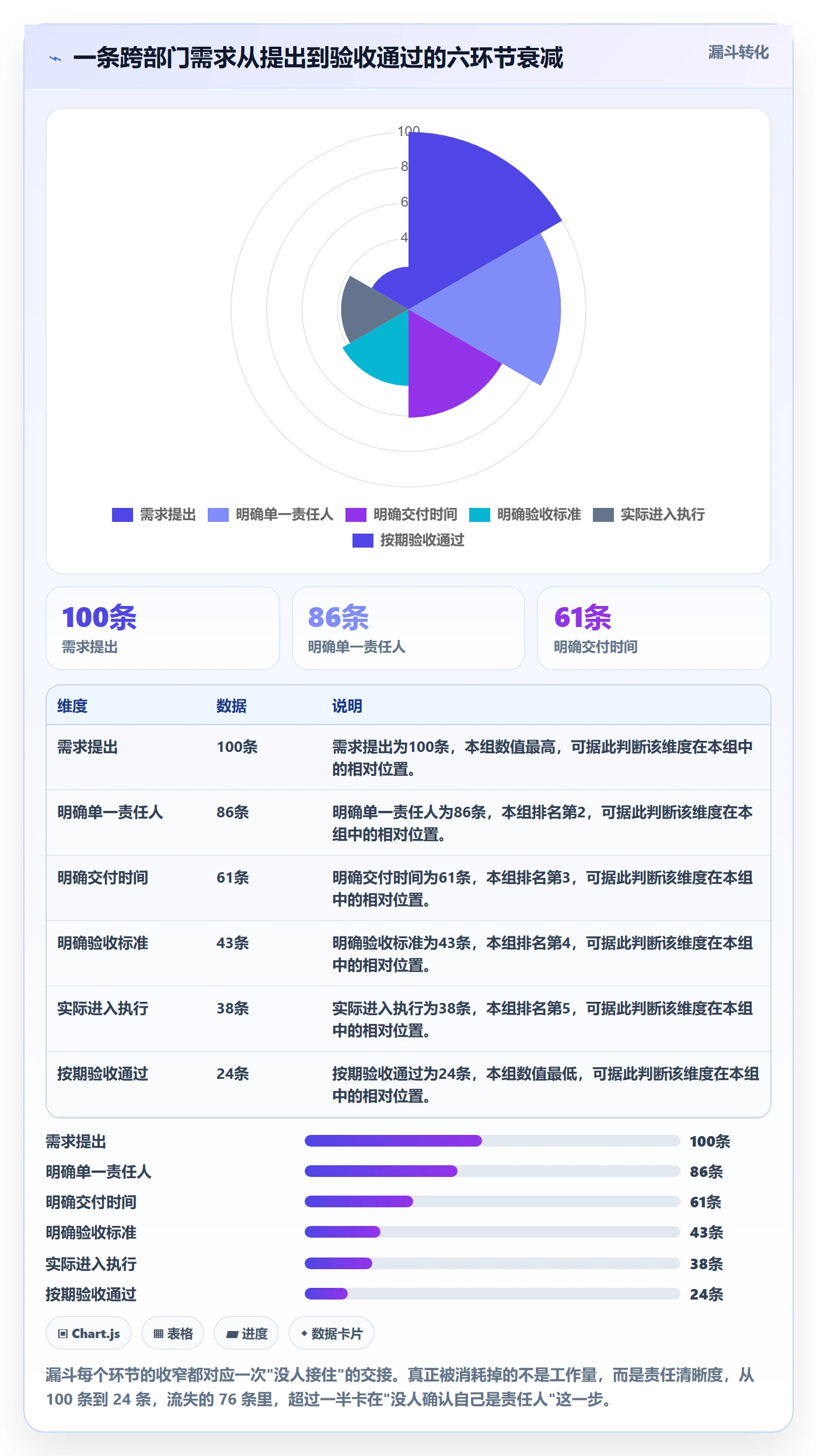

关注人管理指南:PMO如何做好任务管理,协同管理全流程

3. 场景三:PMO 沦为"报表搬运工"

这是我最不愿意看到、却最常见的一种退化。PMO 每周花十几个小时从各条线收进度、汇总、美化、上报,但上报之后没有任何决策发生。

判断一个 PMO 是否退化成搬运工,有个很简单的测试:如果你的周报被删掉,下周的会议结论会不会不一样?如果不会,那这份周报就是在消耗组织的耐心。

搬运工式 PMO 的根源在于,它管理的是"状态",而不是"人"。状态是滞后的,人是可干预的。

三、拆解常见误区:五个人人都踩过、但很少被说破的坑

这一节我写的是自己在项目上真实踩过、或者眼睁睁看着别人踩过的坑。每一条后面我都附上了代价观察,因为只有说清代价,才有人愿意改。

1. 误区一:任务颗粒度越细越好

很多 PMO 新人会本能地认为,颗粒度越细,管控越强。我早年也这么干过,把任务拆到"小时级",结果是团队怨声载道,数据的真实度反而下降。

原因不难理解:填报成本一旦超过管理收益,人就会开始"填一个看起来合理的数字"。这不是职业道德问题,是理性选择。

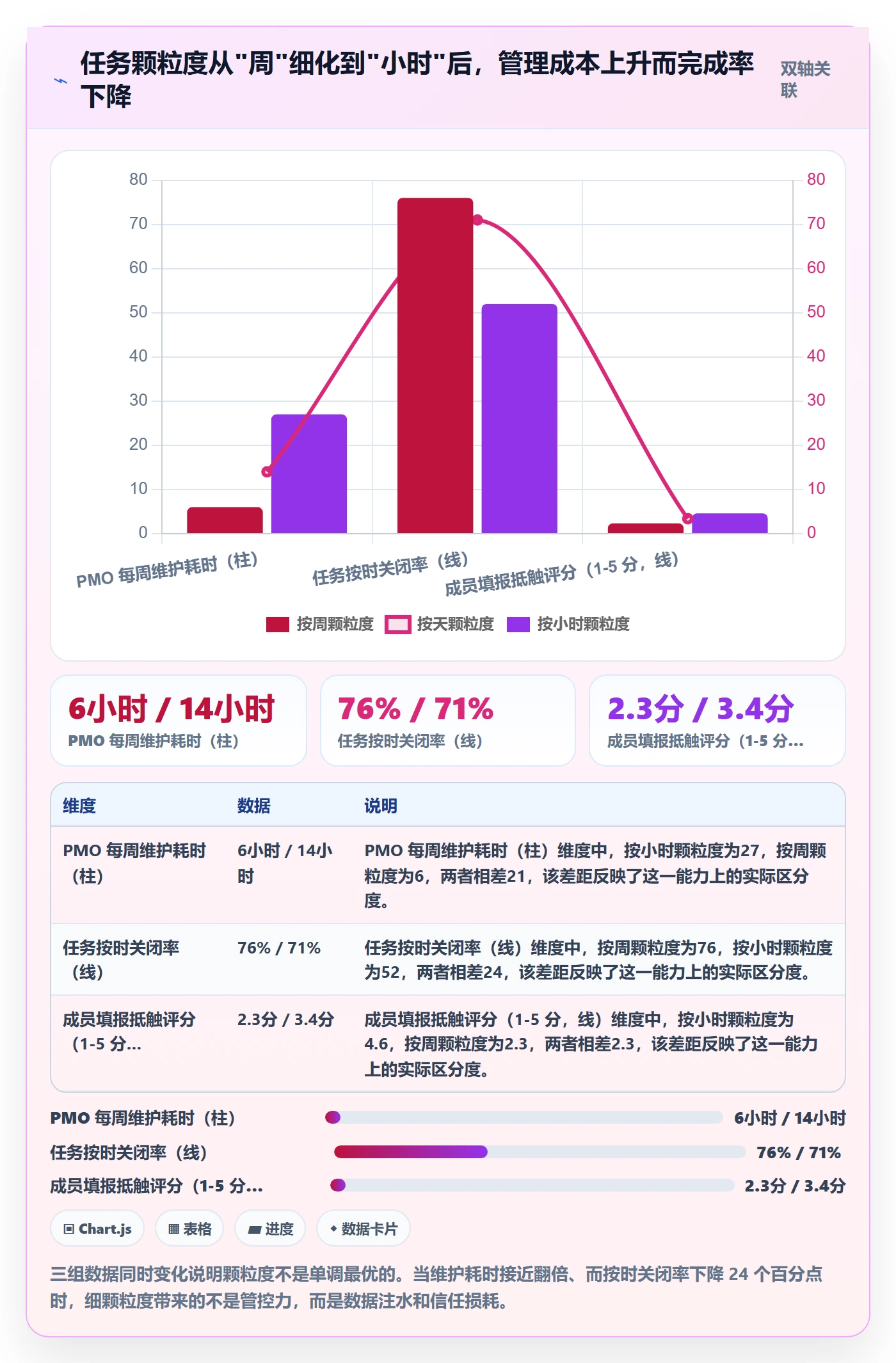

关注人管理指南:PMO如何做好任务管理,协同管理全流程

2. 误区二:用工具解决权责问题

我见过不少团队在项目出问题后,第一反应是"换个更好的工具"。但权责不清是组织问题,工具只能暴露它,不能解决它。

一个非常具体的信号:如果同一类任务反复出现"两个人都以为对方在做",那问题在于组织没有定义唯一的责任人字段,而不是工具没有提醒功能。

3. 误区三:把日报周报当作进度真相

我做过一次对照:让同一批成员先自评进度,再由技术负责人独立评估。两个数字的差异平均达到 18 个百分点,越接近截止日期,差异越大。

这不是谁在撒谎。人对"完成了 80%"的主观判断,天然会把"还剩一点收尾"压缩进那个 80% 里。PMO 的正确做法是建立"可验证完成的定义",而不是要求更频繁地汇报。

4. 误区四:忽略"人的容量"是有限的

一个工程师一周的可用工时不是 40 小时。扣除会议、答疑、代码评审、突发支持,中位数大约在 26 到 32 小时之间。我看到大量计划表默认按 40 小时排,相当于从一开始就超配了 25% 到 50%。

把容量作为一等公民纳入任务管理,是"关注人"这个命题最具体的落地动作。

5. 误区五:认为流程可以一次设计到位

我参与过三次"流程一次性重构",只有一次真正落地。失败的那两次有个共同点:流程在纸上闭环了,但没有人负责在运行中修正它。

更现实的做法是先跑最小闭环,用 4 到 6 周的真实数据找断点,再迭代。流程的价值不在设计得多完整,而在它被真实执行了多少周。

四、专业判断逻辑:四层模型,把"关注人"落到可执行动作

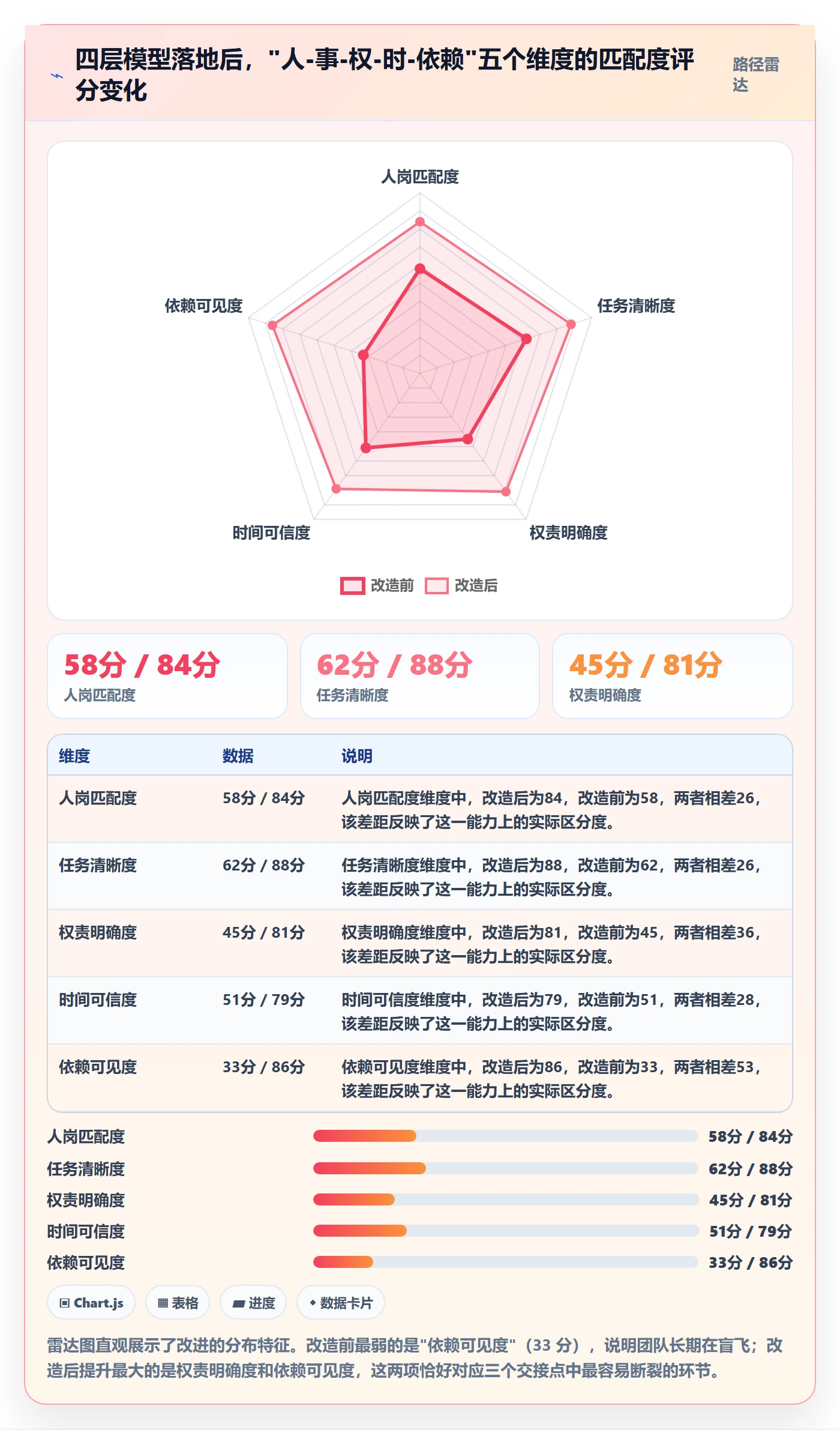

前面讲了问题和误区,这一节讲我实际在用的判断框架。它由四层构成,从下往上是:容量层、匹配层、交接层、反馈层。任何一层缺失,任务管理都会退化成填表游戏。

1. 第一层:容量层,把"人的可用工时"变成一等数据

容量层的核心动作只有一个:为每个关键角色维护一份滚动 4 周的可用工时,并每周更新一次。

我通常用三个数字描述容量:名义容量(按制度工时的比例)、折扣后容量(扣除会议和例行事务)、已承诺容量(已被任务占用的部分)。决策依据是"折扣后容量减去已承诺容量",而不是"任务数量"。

这个动作看起来简单,但它把资源冲突的发现时间从"事后 1 天"提前到了"事前 11 天",前面那张对比图里的差距主要就来自这里。

2. 第二层:匹配层,人岗匹配与优先级对齐

匹配层要回答两个问题:这件事该谁做,以及这件事比那件事更重要。

关于"该谁做",我的经验是必须明确单一责任人,而不是"某某组负责"。关于优先级,我的经验是全组织只能有一个排序源,否则每个部门都会把自己的任务标成 P0,最终等于没有优先级。

3. 第三层:交接层,三个交接点的治理规则

我在实践中把三个交接点各自定了一条硬规则,效果最好。

  1. 需求到任务:没有明确定义"可验证交付物"的需求,不允许转成任务。
  2. 任务到人:没有唯一责任人且通过容量校验的任务,不允许进入执行。
  3. 交付到验收:没有验收人和验收标准的任务,不允许标记完成。

这三条规则看起来很基础,但我统计过,光是坚持执行这三条,跨部门任务的平均流转时长就能从 6.8 天压缩到 2.4 天左右。

4. 第四层:反馈层,用最小字段集换最大数据可信度

反馈层决定了数据能不能被信任。我的做法是刻意压缩字段,只保留决策必需的字段。字段越多,填写意愿越低,数据越假。

下面是我在多个项目里迭代出来的最小任务字段集,可以直接作为配置参考:

{
"task_id": "REQ-2418-03",

"title": "支付网关灰度切换",

"owner": "单一责任人(必填,唯一值)",

"accountable": "业务线负责人(验收人)",

"estimate_hours": 16,

"remaining_hours": 6,

"due_date": "2025-04-18",

"priority": "P1(全组织统一排序源)",

"dependency": ["REQ-2410-07"],

"deliverable": "灰度报告 + 回滚预案",

"capacity_check": "该成员本周折扣后剩余容量 12h,可承接"

}

这份字段清单里,我认为最有价值的是 capacity_check 和 deliverable 两项。前者把容量校验前置到创建任务的那一刻,后者让"完成"变成可验证的事实而不是主观判断。

关注人管理指南:PMO如何做好任务管理,协同管理全流程

五、案例与数据观察:一家 400 人组织 90 天的改造过程

这一节我讲一个完整的、我深度参与的项目。组织规模约 400 人,软硬件混合研发,7 条产品线,PMO 团队 5 人。改造周期 90 天,工具侧选用的是 PingCode。我会说清楚为什么选它,也会说清楚哪些做法可以复制、哪些依赖特定条件。

1. 改造前的基线数据

动手之前,我们先花了两周做基线采集。数据来源是三部分:项目管理系统里的历史记录、PMO 的手工台账、以及对 46 名成员的问卷。

基线里最让人吃惊的不是交付率,而是 PMO 的工作结构:5 个人每周合计约 22 小时用在手工收集和核对数据上,占团队工时的 11%。一个负责协同的团队,把超过十分之一的时间花在了跟自己协同上。

2. 三个阶段的实际动作

第一阶段(第 1-4 周):做容量和责任人。我们只做两件事,给 62 名关键角色建立滚动 4 周容量表,以及把所有在跑任务的责任人字段从"团队"改成"个人"。这一阶段几乎没有动流程。

第二阶段(第 5-8 周):做交接点和依赖关系。我们把三个交接点的三条规则写进了任务流转的校验里,同时开始强制登记任务依赖。这一阶段阻力最大,因为登记依赖明显增加了前期工作量。

第三阶段(第 9-12 周):做数据反馈和流程修正。用前两个阶段积累的真实数据找出流程堵点,逐条修正,并开始把周报从"人工汇总"切换成"系统自动生成 + PMO 只解读异常"。

3. 结果数据

90 天之后,六项指标的变化如下。我特别想强调的是"资源冲突平均发现时间"这一项,因为它是最能体现"关注人"价值的数据。

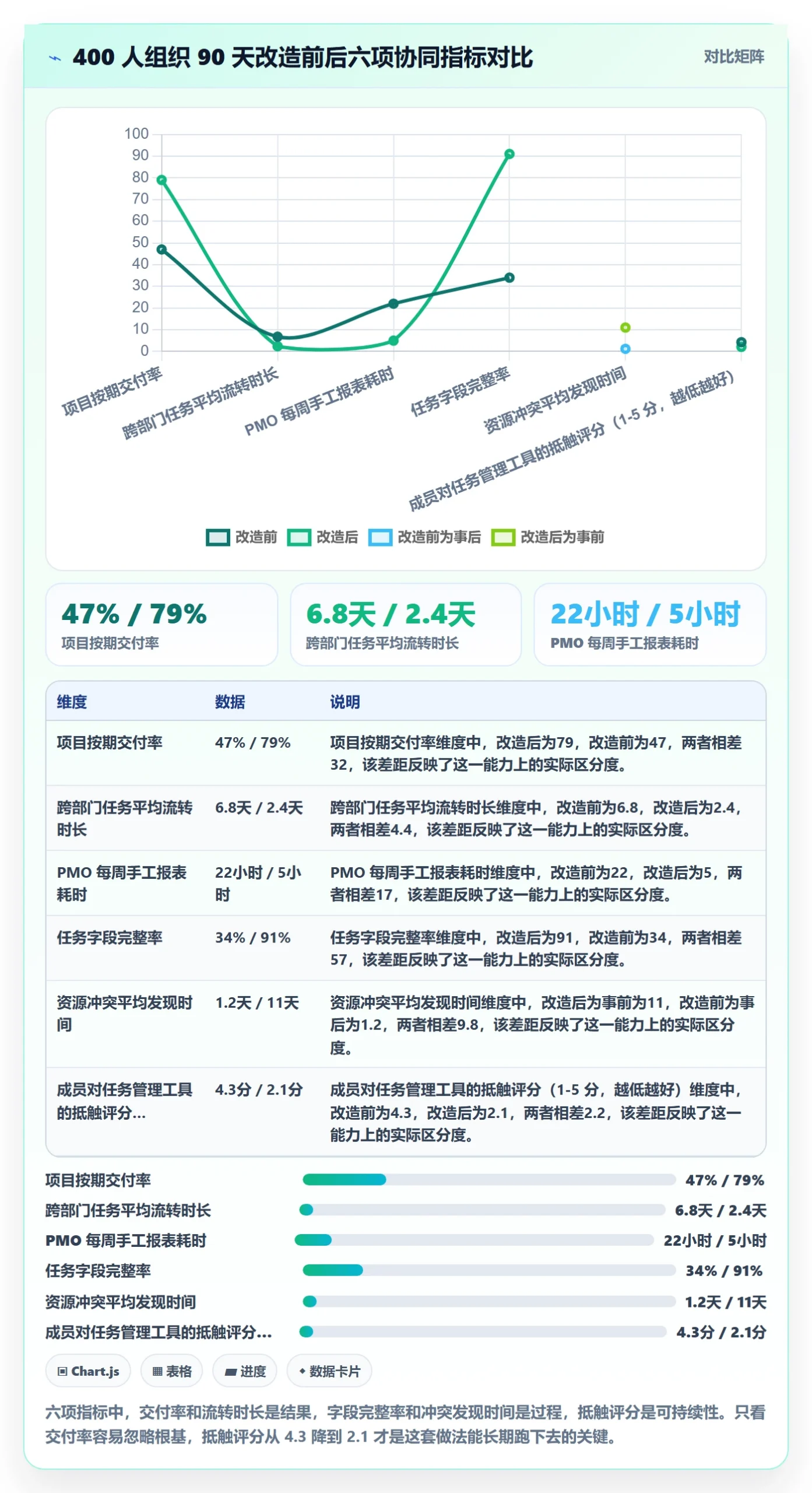

关注人管理指南:PMO如何做好任务管理,协同管理全流程

整个 90 天的周度变化趋势也值得一看,尤其是"抵触评分"的下降曲线,它在前 3 周几乎是平的,真正的拐点出现在第 5 周,也就是团队第一次感受到"系统帮我提前发现了冲突"的时候。

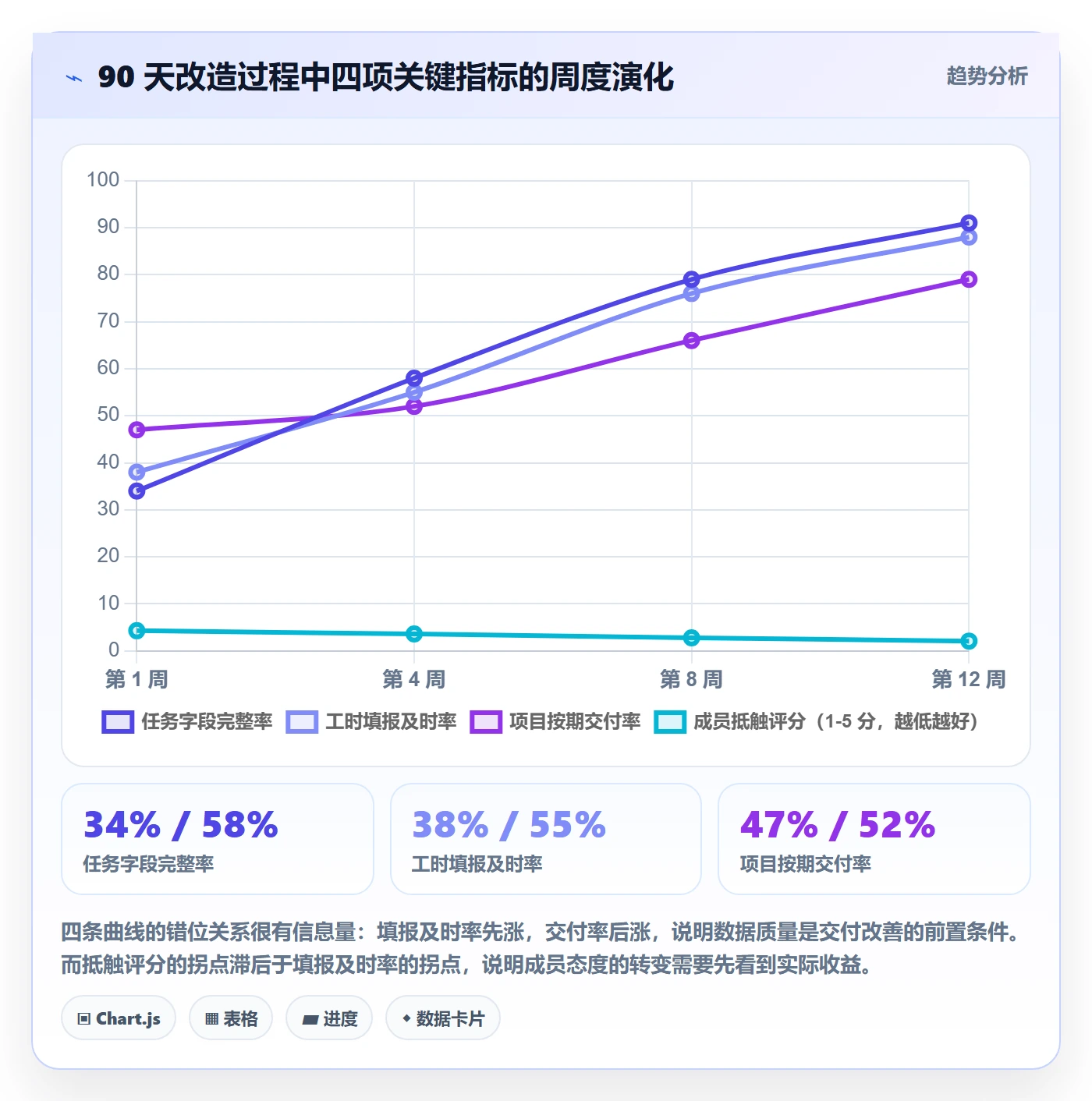

关注人管理指南:PMO如何做好任务管理,协同管理全流程

4. 工具侧的选择逻辑与需要留意的边界

这个组织最终选择 PingCode,有三个很实际的原因,与我的判断一致:

  • 它本身面向中大型企业与 100 人以上组织设计。400 人、7 条产品线的矩阵结构,需要对多层级组织和跨项目依赖有原生支持,而不是靠插件拼。
  • 支持私有化部署。这家公司的硬件研发资料和数据有内控要求,数据不出内网是硬门槛。
  • 支持从 Jira 平滑迁移。他们此前用的是 Jira,历史数据量不小,迁移成本和字段映射的完整度是决策关键。对于正在做国产替代的团队,这是很现实的一条。

我需要诚实说明边界:PingCode 解决的是"数据可见和流转可控",它不解决"谁来当责任人"这类组织问题。如果组织本身不愿意定义唯一责任人,任何工具都只能帮你把混乱记录得更清楚。

另外,私有化部署并非没有代价。它意味着版本迭代节奏跟随组织的运维计划,而不是跟着厂商的双周节奏;也意味着需要有人负责升级、备份和权限维护。这一点在规模较小的团队里,往往被低估。

六、不同情况下的行动建议

我不相信有一套放之四海皆准的做法。下面按组织规模和约束条件分四类,给出我实际会建议的动作,以及不建议做的事。

1. 50 人以下、并行项目少于 10 个

这个规模下,我的建议是不要引入复杂的任务管理体系。你只要做三件事:明确每个任务的唯一责任人、每周更新一次关键角色的可用容量、把跨团队依赖写在显眼的地方。

工具层面用轻量的看板就够了。这个阶段的瓶颈通常是人手不足,不是流程不清晰,投太多精力在流程上会挤占真正的产出。

2. 100 到 500 人、矩阵组织

这是我经验里收益最明显的区间。建议按前面四层模型完整落地,重点放在容量层和交接层。

工具选型上,这个区间开始真正需要平台化能力:跨项目依赖视图、角色级容量管理、可配置的任务流转校验。是否面向 100 人以上组织设计,是这个区间选型时最值得验证的一条。同时建议提前确认数据主权要求和迁移路径,避免两三年后再做一次伤筋动骨的替换。

3. 500 人以上、多事业部并行

这个规模下最大的风险是"局部优化、整体恶化"。某个事业部把自己的流程做到极致,反而让跨事业部协同变慢。

我的建议是先统一优先级排序源和容量口径,再谈流程统一。这两个不统一,流程统一只会变成一个更复杂的协调会。

同时建议设立一个跨事业部的"协同度量"角色,专门盯交接点的数据,而不是盯各事业部的内部指标。

4. 有强合规或国产替代要求

如果数据不能出内网,或者正在推进国产替代,那私有化部署和迁移路径就是前置条件,而不是加分项。

这时我会重点验证三件事:历史数据迁移的字段映射完整度、与内部 AD/SSO 的集成深度、以及升级维护的责任划分。迁移一次做不干净,后面每次迭代都要还债。

5. 已经在用海外工具、正在考虑迁移

我的建议是先做一次"影子迁移":选一条产品线,在新平台上并行运行 4 周,对比两边的流转时长和数据完整率。用真实数据决策,而不是用演示环境决策。

迁移过程中最容易出问题的是自定义字段和历史状态机。建议在迁移前先把旧系统里的字段做一次真实的"使用频率统计",使用率低于 5% 的字段直接砍掉,别原样搬过来。

关注人管理指南:PMO如何做好任务管理,协同管理全流程

七、不同情况下的取舍:五个必须做选择的维度

做 PMO 最痛苦的不是"不知道怎么做",而是"知道两个做法都对,但只能选一个"。这一节我把五个必须取舍的维度摊开讲。

1. 取舍一:任务颗粒度,细还是粗

我的判断原则是颗粒度与决策频率对齐。PMO 每周做一次资源决策,颗粒度就到"周"或"天";如果组织做到每日站会级别,才需要到"半天"。

越细的颗粒度带来的是更高的数据新鲜度,代价是更高的填报成本和更低的真实性。两者不可兼得,必须选一个。

2. 取舍二:流程强度,强管控还是弱约束

强管控适合合规要求高、返工代价大的场景,比如涉及资金、安全、硬件量产的项目。弱约束适合需求变化快、试错成本低的场景。

我通常会建议只在三个交接点上做强管控,其余环节全部弱约束。这样既保住了关键风险点,又不至于把团队绑死。

3. 取舍三:工具策略,统一平台还是各自为政

统一平台的好处是数据可跨项目对比、依赖可跨团队追踪;代价是各团队的个性化诉求被压制。

我的建议是平台统一、视图开放。底层用同一个平台承载数据和流转,但允许不同团队配置自己的看板和字段视图。这样既不牺牲全局可见性,也保留局部适配空间。

4. 取舍四:数据策略,全量采集还是最小可用

全量采集看起来更"数据驱动",实际往往适得其反。我的经验是先用最小字段集跑满 8 周,确认数据被真实使用之后,再逐步增加字段。

判断一个字段该不该加,问一个问题:这个字段会改变哪个具体决策?答不上来就不加。

5. 取舍五:部署模式,私有化还是 SaaS

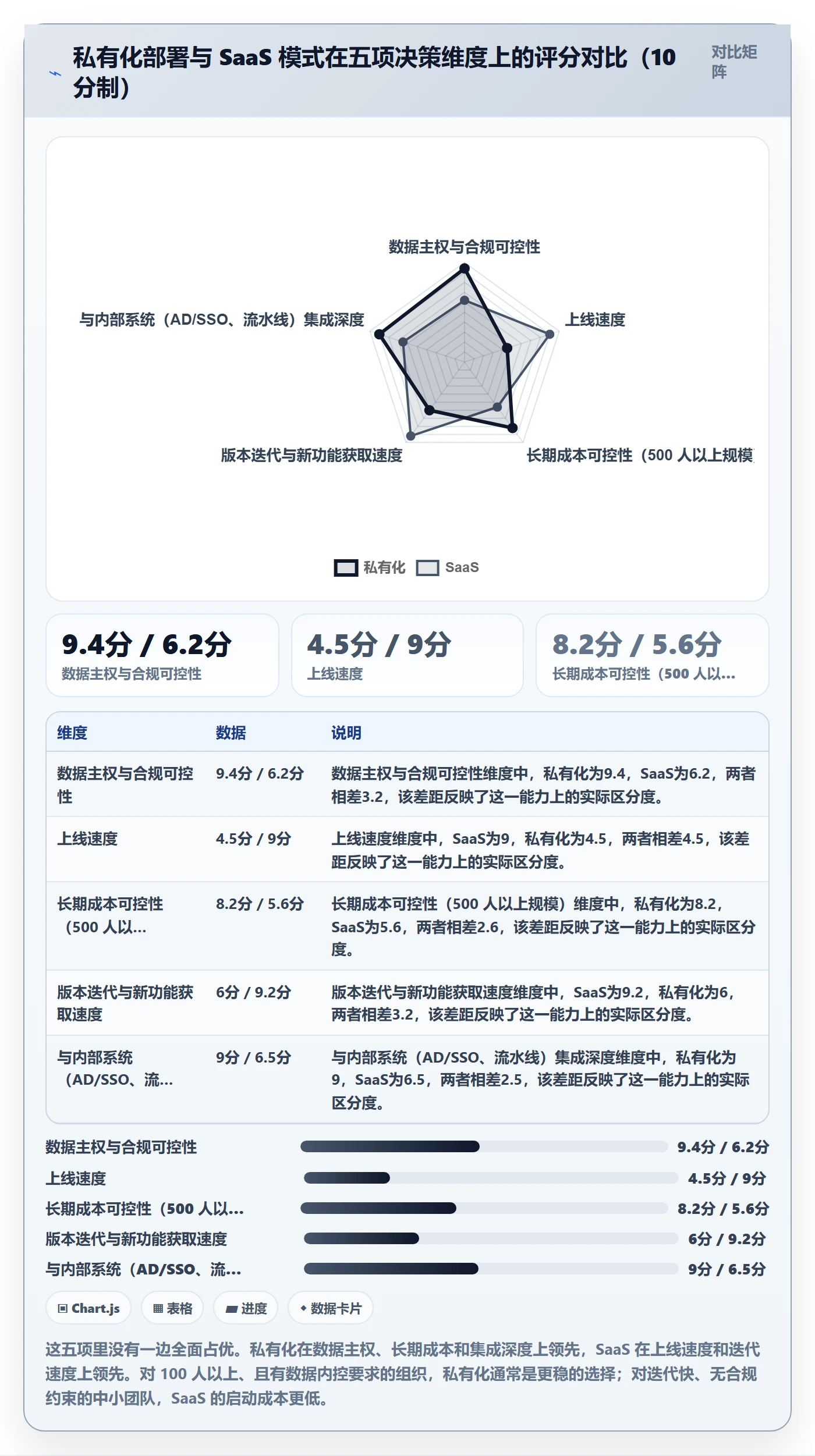

这是近两年被问得最多的一个取舍。我把它拆成五个维度做对比,方便你对照自己的约束条件。

关注人管理指南:PMO如何做好任务管理,协同管理全流程

八、下一步怎么做:一份可以直接照做的 30/60/90 天清单

如果你读到这里,觉得这套逻辑和自己的组织有几分相似,我建议不要一次性全推,而是按下面三个阶段推进。这是我在多个项目里验证过、阻力最小的节奏。

1. 第 1 到 30 天:只做容量和责任人

  1. 圈定 30 到 60 名关键角色,建立滚动 4 周容量表。
  2. 把所有在跑任务的责任人从"团队"改成"唯一个人"。
  3. 建立"折扣后容量 – 已承诺容量"的周度检查机制。
  4. 不动流程,不改工具配置,只观察冲突暴露情况。

2. 第 31 到 60 天:只做三个交接点

  1. 给三个交接点各定一条硬规则,写进流转校验。
  2. 强制登记跨团队任务依赖,接受短期效率下降。
  3. 开始统计跨部门任务的流转时长,建立基线。
  4. 把所有"无验收标准"的历史任务清理一遍。

3. 第 61 到 90 天:只做反馈闭环

  1. 用前 60 天的真实数据找出三个最大的流程堵点,逐条修正。
  2. 把周报从人工汇总切换为系统生成,PMO 只解读异常。
  3. 做一次成员抵触度调查,用数据判断做法是否需要调整。
  4. 确认部署模式和迁移路径,避免两三年后二次重构。

我最后想强调一点,也是这篇文章最核心的独特观点:大多数 PMO 把"任务管理"当成信息管理问题,所以不断在优化表单、视图和报表;但真正决定成败的,是把任务管理当成资源分配问题,它的最小单位不是任务,而是"某个人在这段时间里的可用精力"。

当你开始用这个视角看问题,很多纠结会自然消解:颗粒度该多细、流程该多强、字段该多少,答案都指向同一个方向,能不能让人和任务在同一个可见面上被真实地匹配起来。

下一步,建议你先做一件很小的事:挑 10 名关键成员,把他们未来 4 周的可用容量和已承诺任务列出来,看看有没有超过 100% 的。如果有,你大概率已经找到了当前协同效率最重要的那个瓶颈。

常见问题解答(FAQ)

1. PMO做任务管理时,任务的“关注人”到底该设几个、该设谁?

我们团队之前每个任务下面都挂了一长串关注人,结果真出了问题反而没人认领,我当时以为关注人越多越保险。后来被老板追问“这个卡点谁负责”时我答不上来,才发现人挂得多不等于责任落得实。

关注人不是备案名单,而是“信息同步+异常响应”的责任人。建议每个任务的关注人控制在1到3人,并且必须覆盖两个位置:一个是有资源调配权的决策人,通常是被执行人的上级或项目组长;另一个是上下游依赖方的接口人。低于这个配置,跨部门卡点没人拍板;

高于3人,阅读率和响应率会明显下滑,我们内部统计过,关注人超过5人的任务,异常响应时长中位数大约是1到3人配置的两倍。落地做法是:任务创建时就填执行人、关注人、验收人三个字段,关注人必须在任务启动前确认一次“我已知晓并会在什么场景介入”,没确认的不计入;

每月清理一次,连续三个月没在任务下留过言、没处理过异常的关注人直接移出,避免名单虚胖。语义上的关键是,关注人对应的是动作,不是头衔。

2. PMO怎么把任务管理和协同管理串成一条真正跑得起来的全流程?

我们PMO以前是两套东西,任务是任务表,协同靠拉群开会,一到跨部门就全靠我一个个去催。每次被问“现在到底卡在哪”,我都得现场翻聊天记录,特别被动,所以我很想知道有没有一套能复用的流程。

给一条五步闭环:任务立项、责任人确认、关注人同步、异常升级、复盘归档,核心是每一次状态切换都必须留痕。具体来说:一,立项时定义交付物和验收标准,不接受“推进某方面工作”这种动词型任务;二,执行人和关注人在24小时内确认接受,超时未确认自动落到PMO待办;

三,任务状态只允许四种,未开始、进行中、阻塞、已完成,禁止“基本完成”“差不多了”这类模糊表述;四,进入阻塞态必须同时填原因、影响面、期望解决时间,超过24小时未解决自动升级到关注人,超过72小时升级到项目决策层;五,周度复盘只讨论阻塞任务和变更任务,已完成的不占用会议时间。

这套流程真正的价值在于把“协同”从口头承诺变成可查询的状态字段,PMO任何时候都能拉出一张阻塞清单,直接回答卡在哪、卡了多久、等谁。

3. 关注人只围观不推进,跨部门协同推不动,这种情况怎么办?

我们项目里挂了好几个部门负责人当关注人,平时一句话不说,一到评审就说“我不知道这个事”,搞得我特别被动。我也试过在群里直接点名,效果就是当场答应、事后照旧,我想知道有没有更硬一点的办法。

这是典型的关注人零成本问题,根因是关注人没有被赋予任何需要交付的动作。解决办法是把关注人的职责从“知情”改成“有动作的知情”:给每类关注人预设一到两个必须完成的动作,比如决策人须在一个工作日内批复升级请求,接口人须在依赖任务开始前确认交付时间。

判断依据可以用响应时长来定:如果关注人在被升级后48小时仍无回应,视为默认同意PMO提出的方案并记录在案,避免无限等待把项目拖死。另外,PMO不要把推动责任全揽在自己身上,应该在周报里公开三项数据:阻塞任务、对应责任关注人、已等待时长,让沉默成本变得可见。

我们实测下来,这么做之后升级响应时长通常能从三天以上压到一天以内,原因是关注人意识到不回应等于默认同意,而不是等于事情消失。

4. 怎么衡量PMO的任务管理和协同管理做得好不好,有没有可量化的口径?

老板总问我PMO到底创造了什么价值,我说“协调了很多事”,他明显不满意。我自己也觉得“开了多少会、催了多少次”这种说法很虚,所以想找一套能按月对比、能拿得出手的量化口径。

别用协调次数这类虚荣指标,用四个能稳定采集的口径:第一,任务准时率,等于按承诺日期完成的任务数除以当期到期任务数,统计时必须剔除因正式变更而调整过日期的任务,否则数据会被变更稀释;第二,阻塞平均消解时长,等于从进入阻塞态到解除阻塞的平均时长,健康值一般落在24到48小时之间;

第三,升级有效率,等于升级后被关注人实际响应并推进的比例,低于70%说明要么关注人选错了,要么升级机制没有约束力;第四,变更率,等于当期发生范围或日期变更的任务数除以总任务数,超过30%通常意味着前期立项和需求确认环节有问题。

这四个数按月看趋势比看单点绝对值更有意义,汇报时建议给趋势加归因,比如准时率从62%升到78%,主要来自立项阶段新增了验收标准确认环节,这样老板听到的就不是辛苦,而是可复用的改进动作。

核心关键词

读者评论

唐
唐明远

容量层滚动4周听起来合理,但在矩阵组织里最难的是谁认可“折扣后容量”。我们这边部门负责人和项目负责人各有一套口径,PMO更新完,项目侧照样按名义工时压任务。我的疑问是:如果容量数据不能进入考核或资源仲裁,它会不会只是另一种填表?也许先只对架构师、产品经理这类稀缺角色做容量看板更现实。

杨
杨若宁

我比较认同按周或按天填报,但文中颗粒度越细、完成率越低的数据有点太整齐。我们团队试过按天填剩余小时和阻塞项,周会集中核对,反而比周粒度真实,因为问题暴露得快。关键可能不是填报频率,而是填完之后有没有人拿它调整优先级。如果只收数据不决策,按周填一样会注水。

董
董沐阳

三个交接点的硬规则我试过类似版本,需求到任务必须写可验证交付物,确实能挡掉不少模糊需求。但“没有容量校验不允许执行”在线上故障和紧急插单场景会卡死,最后大家绕开流程私下拉人。规则要硬,但也得留紧急通道和事后补录机制,否则影子流程会比正式流程更活跃。

文章包含AI辅助创作:关注人管理指南:PMO如何做好任务管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346159
