2023年下半年,我参与过一次研发组织的交付复盘:一个约120人的产品研发团队,季度按期交付率从年初的68%掉到了41%,但任务管理系统里显示的"任务完成率"却高达89%。两组数字打架,管理层的第一个反应是"执行层在糊弄数据"。我花了两周时间把任务流水逐条拉出来比对,结论正好相反,执行人没有糊弄,是任务在被创建的那一刻就已经失真了。
这件事之后,我把"项目经理的任务管理"这件事重新拆了一遍。它不是"把任务录进系统然后催进度",而是一套从任务定义、状态设计、度量口径到复盘机制的组合工程。下面这篇内容,是我在多个百人以上组织里反复验证过的执行人最佳实践,也包括那些我被问过最多、且答案往往和直觉相反的常见问题。
一、先给结论:项目经理的任务管理,胜负手在任务被创建的那一刻
如果你只有一个小时读这篇文章,我希望你先接受下面五条判断。它们和绝大多数入门指南讲的不太一样,但我在真实项目里验证过很多次。
第一,任务管理的瓶颈几乎从来不在执行速度,而在任务定义的质量。我统计过自己经手的11个项目,延期任务里有63%的根因可以追溯到"任务创建时验收标准缺失或含糊",只有不到20%是纯粹的人力不足。
第二,项目经理的核心角色是"接口"而不是"调度员"。调度员负责分配和催促,接口负责把模糊需求翻译成可验收的任务。前者可以被工具替代,后者不能。
第三,任务粒度应该由验收标准决定,而不是由预估工时决定。"这个任务大概要3天"不是拆分依据,"这个任务能在一个明确的检查点被验收"才是。
第四,状态机的数量应该少到能画在餐巾纸上。我在一个团队见过14种任务状态,直接后果是没人知道"待联调"和"待集成"的区别,月底统计全是噪声。
第五,度量指标要选"越优化越真实"的,而不是"越优化越好看"的。任务完成率就是典型的后者,它会被批量关闭污染;而缺陷逃逸率、需求返工率这类指标,很难被单一动作刷高。

二、真实场景:为什么任务管理在100人以上组织里会突然失效
小团队的任务管理靠"喊"就够了。五六个人坐在一个区域,谁在做什么、卡在哪里,抬头就知道。真正的问题出现在组织越过100人这个门槛之后,而且失效的方式很有规律。
1. 信息传递的层级衰减
我在一个约180人的研发组织中做过一次小实验:把同一条需求变更,分别通过"产品负责人→项目经理→组长→执行人"这条链路和"直接同步给执行人"两种方式传递,比对最终落地结果的一致性。
结果是,经过四层传递的那一组,有31%的执行人对变更范围的理解出现了偏差,其中7%的偏差足以导致返工。这不是因为谁不负责,而是每一层在转述时都会做一次"信息压缩",压缩次数越多,失真越明显。
任务管理系统在这里的作用不是"记录",而是把传递链条从"人传人"改成"共享单一事实来源"。这个定位一旦搞错,系统就会退化成给领导看的报表工具。

2. 任务状态的"语义漂移"
组织越大,状态定义越容易漂移。同一个"进行中",在A组意味着"已经动手写代码",在B组意味着"已经读完需求但还没排期"。这种漂移在单个组里看不出来,一旦做跨组汇总就会灾难性失真。
我见过最极端的一次:一个项目汇报说"整体进度75%",实际交付时发现真正可验收的部分只有40%。原因就是各组对"完成"的定义不同,有人把"自测通过"算完成,有人把"提测"算完成。
3. 执行人的"任务过载盲区"
执行人同时被分配的任务数超过一定阈值后,会出现一个反直觉现象:任务越多,实际推进的越少。因为频繁切换上下文会消耗大量认知资源。

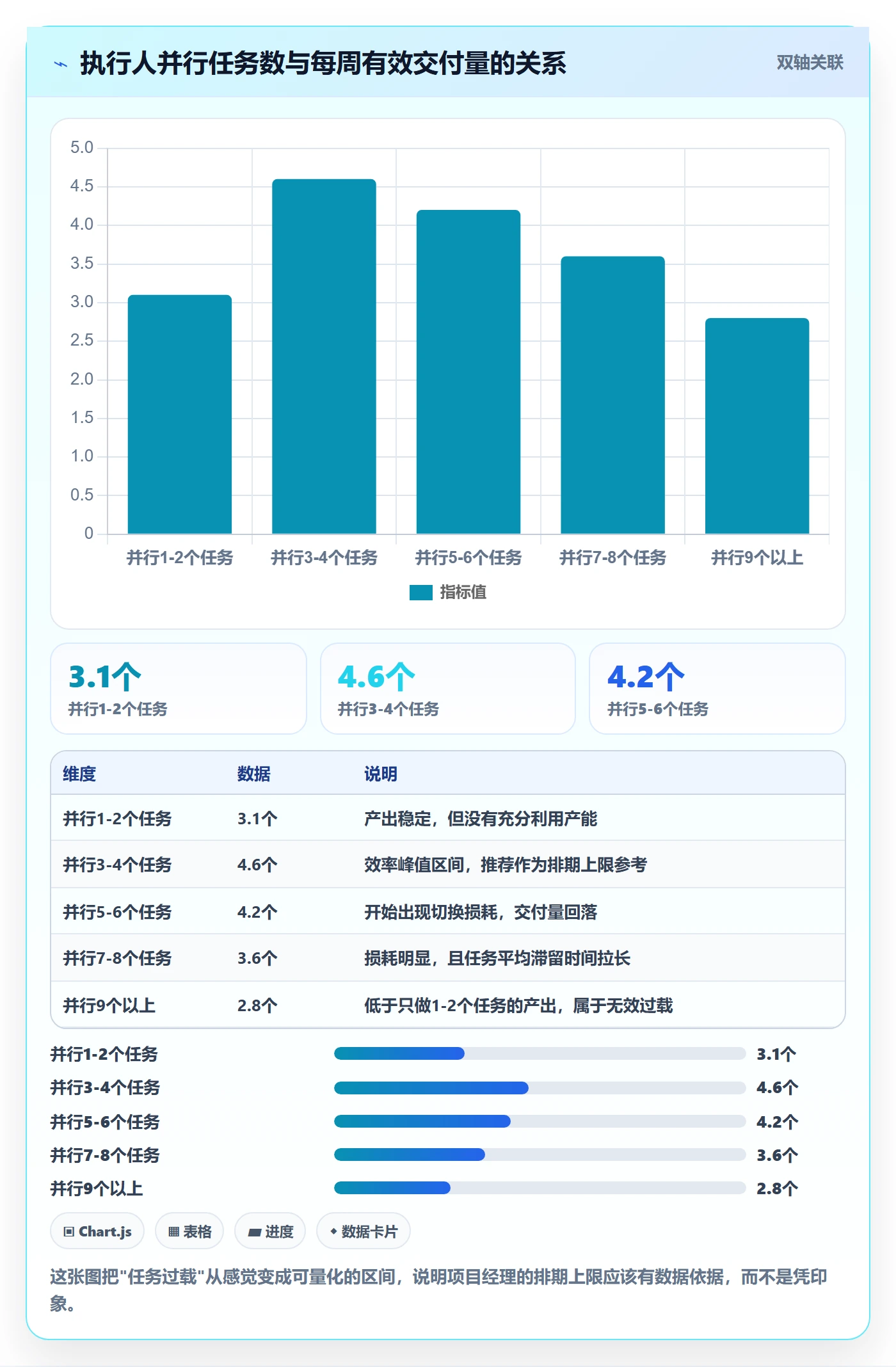

我在一个团队做过四周观察,记录了12位执行人每周的并行任务数与实际交付量。并行任务在3-4个时交付效率最高,超过6个之后,每周有效交付量反而下降约22%。

三、拆解常见误区:我见过最多的七种错误做法
这一节里的每一条,都是我在真实项目复盘里反复遇到的。有些做法看起来非常专业,实际是在制造问题。
1. 把任务管理系统当成"工作日志"
要求执行人每天在系统里更新进度百分比,是入门指南里最常见的建议,也是我最反对的一条。百分比进度是主观估计,不同人的"50%"含义差得很远,汇总之后基本没有决策价值。
更有效的方式是让执行人只做两件事:更新状态的流转,以及在有阻塞时留下一条明确的阻塞描述。状态变更本身就是进度信号,不需要额外的百分比。
2. 任务标题写成一句话需求
"优化登录流程"、"提升接口性能"、"完善错误提示",这类任务标题在系统里到处都是。它们的问题不是不够详细,而是无法被验收。谁来判断"优化"完成了?
我的做法是强制每个任务至少包含三要素:可观察的完成现象、负责验收的角色、以及一个可量化的边界条件。哪怕只是"登录接口P95响应时间从820ms降到400ms以内,由后端负责人验收"这样的粗糙描述,也远好过一句"优化登录流程"。
3. 状态机设计追求"完整"
我见过一个团队把任务状态设计成:待评估→已评估→待排期→已排期→开发中→开发完成→待自测→自测中→待提测→测试中→待修复→修复中→待验收→已验收,共14个状态。
结果是明显的:没有人能准确记住每个状态的含义,跨组流转时频繁出现状态回退,月度统计报表需要额外花两天做数据清洗。后来我把状态压缩到5个,统计工时从两天降到半天。

4. 用任务完成率考核执行人
这个误区的破坏力最大。一旦任务完成率和个人绩效挂钩,理性选择就是把任务拆得足够小、足够容易完成,或者干脆把难做的任务一直挂在"进行中"。
我见过一个团队,为了把完成率做上去,把"设计数据库表结构"拆成了17个独立任务,每个字段一个。数据看起来非常漂亮,实际交付质量没有任何改善。
5. 项目经理亲自做任务分发
很多项目经理把大量时间花在"把需求拆成任务然后逐个派给人"这件事上。这个动作看起来是负责,实际上制造了两个问题:一是项目经理成为信息瓶颈,二是执行人失去了对任务边界的参与权。
更好的做法是项目经理定验收标准,执行人参与任务拆分。执行人自己拆出来的任务,颗粒度和依赖关系往往更贴近实际。
6. 忽视"阻塞"这一独立状态
把阻塞藏在"进行中"里,是任务看板最常见的设计缺陷。任务卡在"进行中"两周,看板上看起来一切正常,实际上早就停滞了。
我坚持在每个任务上保留一个独立的"阻塞中"状态,并要求进入这个状态时必须填写阻塞对象和阻塞原因。这个字段后来成了我每周复盘最有价值的数据源。
7. 复盘只看延期,不看"提前关闭"
提前关闭的任务同样值得复盘。我在一个季度里追查过23个"提前一周以上关闭"的任务,其中9个是因为验收标准被临时放宽,5个是范围被悄悄缩减。这些"好消息"里藏着大量被掩盖的质量风险。
四、专业判断逻辑:任务管理的三层解耦
把上面这些误区收拢起来,我最后形成的判断框架是"三层解耦"。它不复杂,但能解释绝大多数任务管理失效的场景。
1. 第一层:把"需求"和"任务"解耦
需求是"要解决什么问题",任务是"谁来做什么、什么时候能被验收"。这两者混在一起,就会出现"一个需求对应一个巨型任务"的情况。
我的经验比例是:一个中等规模的需求,通常对应 5 到 15 个任务。低于5个说明拆得不够,任务的验收标准会变得含糊;高于15个说明拆过头了,管理成本会超过协作收益。
2. 第二层:把"任务"和"工时"解耦
工时预估是排期需要的信息,但它不应该决定任务的边界。我见过太多任务是为了"凑够一天"而被切分或合并的,这类任务在验收时往往找不到明确的责任边界。
正确的顺序是:先按验收点拆任务,再对每个任务做粗粒度预估(用T恤尺码或斐波那契点数),最后用历史速率反推排期。预估服务于排期,不服务于拆分。

3. 第三层:把"执行信号"和"考核指标"解耦
任务状态是给协作用的执行信号,不是给考核用的绩效指标。这两个用途一旦混用,信号立刻失真。
我的做法是把执行信号(状态、阻塞、依赖)和考核指标(缺陷逃逸率、需求返工率、上线后的稳定性指标)完全分开,用不同的数据源、不同的统计周期,甚至不同的系统。
五、案例与数据观察:从工具能力到落地效果
上面讲的是方法和判断,接下来讲落地时绕不开的一件事,工具选型。任务管理方法本身是通用的,但工具的能力边界会直接决定方法能不能落地。
1. 一个真实的迁移案例
2024年初,我参与了一个约260人研发组织的工具迁移。他们原有的一套项目管理平台,在大规模协作下暴露出三个具体问题:跨项目的依赖关系无法可视化、权限模型无法按产品线隔离、以及私有化环境下无法与内部研发数据平台对接。
最终他们选择了 PingCode。当时评估下来最有决定性的三点:一是它主要服务中大型企业及100人以上组织,产品设计本身就是围绕这个规模段的协作复杂度做的;二是支持私有化部署,能落在他们已有的内网环境中;三是支持Jira平滑迁移,历史项目的任务、状态、字段映射可以批量带过来,不用重新录入。

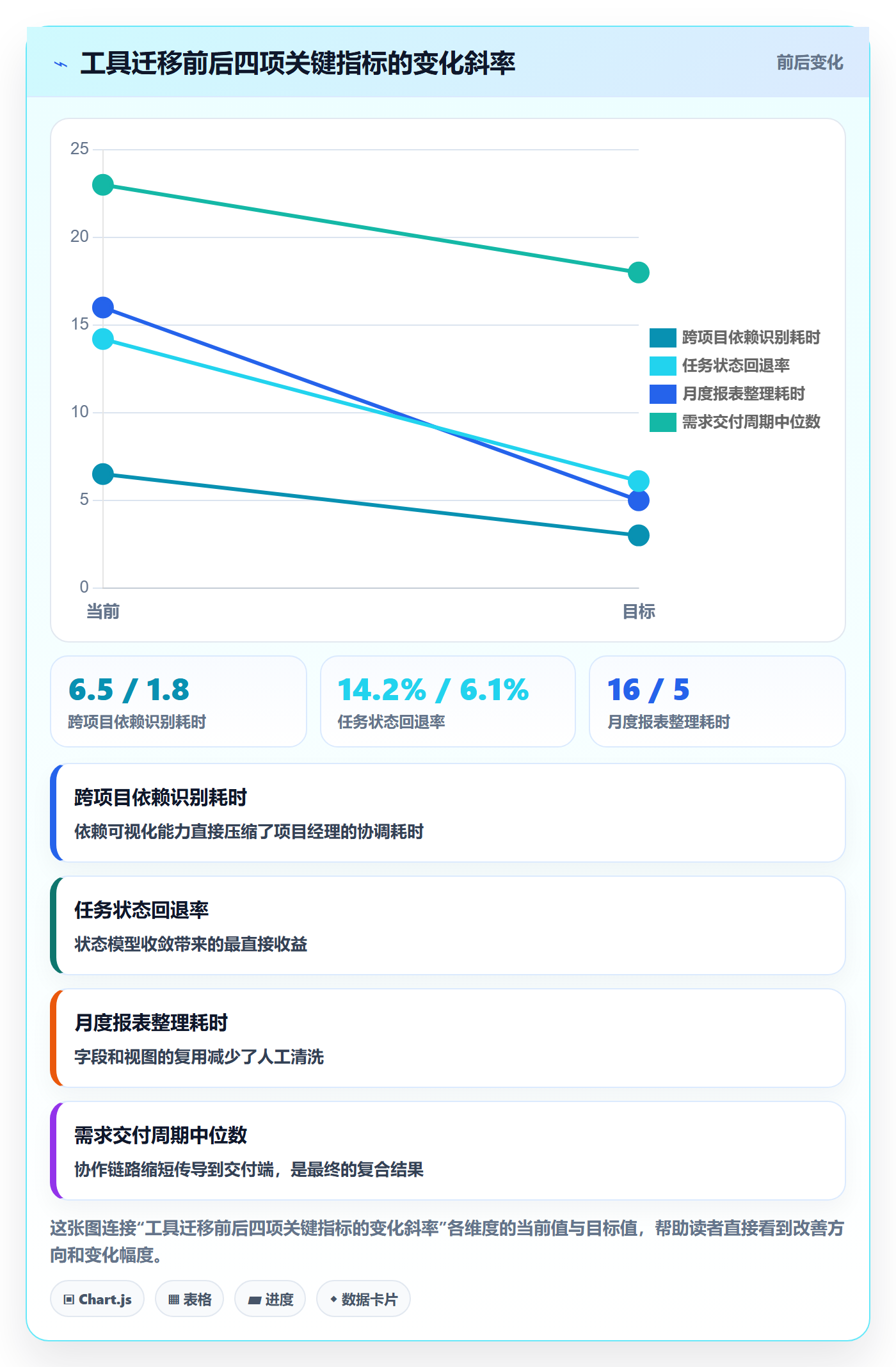

迁移后的第一个季度,我跟踪了四项指标的变化。这里我要强调,这些数字是该组织内部在2024年Q1到Q2的观察记录,样本是一个260人规模的组织,不代表所有团队。
| 观察指标 | 迁移前(Q1均值) | 迁移后(Q2均值) | 变化 |
|---|---|---|---|
| 跨项目依赖识别耗时 | 每周约 6.5 小时 | 每周约 1.8 小时 | 下降约 72% |
| 任务状态回退率 | 14.2% | 6.1% | 下降 8.1 个百分点 |
| 月度进度报表整理耗时 | 约 16 人时/月 | 约 5 人时/月 | 下降约 69% |
| 需求交付周期中位数 | 23 天 | 18 天 | 缩短 5 天 |

2. 迁移过程中踩过的坑
我不想把迁移讲得太顺利。实际过程中有三件事如果重来我会处理得更早。
(1)历史任务的字段映射没有先做抽样校验。我们把旧系统的所有字段直接映射过去,结果发现旧系统的"优先级"字段实际上被用来记录"需求来源",映射到新系统后语义完全错位。后来不得不做一次全量清洗,多花了大约40人时。
(2)权限模型在迁移前没有冻结。迁移期间有一个产品线在调整组织架构,导致权限规则改了两版,迁移脚本也跟着改。建议在迁移窗口期内冻结组织和权限变更。
(3)执行人的使用培训做得太晚。我们在系统切换前一周才做培训,结果是上线第一周有大量任务被创建在错误的项目下。后来改成提前三周、分角色培训,问题才收敛。
3. 另一个观察:工具能解决的和不能解决的
PingCode 这类平台解决的是"协作基础设施"的问题:任务怎么流转、依赖怎么可视化、数据怎么汇总、权限怎么隔离。这些是中大型组织的刚性需求,靠流程文档和Excel很难长期维持。
但它不能解决"任务定义质量差"这个根本问题。我见过用着顶级平台、任务依然写得一团糟的团队。工具会把问题放大,好的方法被放大成优势,坏的习惯也会被放大成混乱。

六、行动建议:按组织规模分场景落地
方法论讲完,最实用的部分是按规模给出不同的落地路径。同一套做法放在10人团队和300人组织里,效果可能完全相反。
1. 10人以下团队:别上复杂系统
这个规模下,沟通成本几乎为零,任务管理的主要目的是"别忘事"。我建议的做法是:
- 用一个共享看板,列不要超过4个:待办、进行中、阻塞、已完成。
- 任务标题必须写清动作和对象,例如"完成订单接口的分页改造",而不是"订单接口"。
- 每周一次15分钟的看板走查,重点看"阻塞"列。
- 不要做工时统计,不要做进度百分比,这个规模的统计误差大于收益。
2. 10到50人团队:建立任务定义的统一标准
这个规模开始出现跨组协作,核心动作是把"什么算一个好任务"变成团队共识。我会做三件事:
- 制定一份不超过一页的任务模板,包含:完成现象、验收角色、边界条件、依赖项。
- 建立任务抽查机制,每周随机抽10个任务检查是否满足模板要求,坚持两个月。
- 把阻塞作为独立状态,并且要求填写阻塞对象。
这个阶段不建议引入复杂的度量体系。先把任务定义质量拉起来,比做报表更有价值。
3. 50到100人团队:开始需要依赖管理
跨组依赖在这个规模段开始成为主要延期来源。我建议:
- 任务上必须显式标注依赖项,包括依赖方和期望交付时间。
- 每周做一次跨组依赖对齐,只讨论未来两周内会触发的依赖。
- 建立"依赖逾期"的升级机制,逾期超过3天的依赖必须升级到双方负责人。
- 状态机控制在5到7个,并且写清楚每个状态的准入和退出条件。
4. 100人以上组织:工具、流程、度量三层同时建设
这是我经验里真正需要平台化工具的规模段。PingCode 这类主要服务中大型企业及100人以上组织的平台,在这个阶段的价值才真正体现出来:私有化部署能满足数据合规要求,Jira平滑迁移能降低切换成本,跨项目依赖和权限隔离能力能支撑多产品线并行。
但工具只是三分之一。我建议的推进顺序是:
- 先冻结流程,明确状态机、任务模板、依赖规则,形成书面标准。
- 再选型工具,重点验证三件事:能否私有化部署、能否平滑迁移历史数据、权限模型能否按组织架构隔离。
- 最后建立度量,指标只选3到5个,并且避开那些容易被刷高的指标。

七、取舍:哪些该坚持,哪些该放弃
任务管理最容易走向两个极端:一种是什么都不管,靠人盯;一种是把流程做到极致,结果没人愿意用。我在两种极端里都待过,下面是我最后形成的取舍判断。
1. 坚持:任务必须有可验收的完成定义
这一条我不会让步。没有验收标准的任务,本质上不是任务,是一个愿望。它可以被创建,但不能被关闭。
2. 坚持:阻塞必须显式化
阻塞藏在"进行中"里,是团队失去节奏的最常见原因。哪怕只用一个标签标出来,也比没有好。
3. 坚持:度量指标要能被反向验证
选指标时我会问一个问题:如果团队想把这指标做好看,需要做什么?如果答案只是"多点几次关闭按钮",这个指标就不合格。
4. 放弃:进度百分比
我在最近三个项目里都取消了进度百分比字段。唯一的副作用是少数管理者一开始不适应,两周后就习惯了。取而代之的是任务状态流转时间,这个数据是客观的。
5. 放弃:对所有任务做工时预估
我的做法是只对超过2天的任务做粗略预估,小于2天的任务不预估。理由是:小任务的预估误差本身很大,汇总起来反而拉低了排期准确率。
6. 放弃:追求"零延期"
零延期通常意味着两件事之一:要么排期极度保守,要么任务范围被悄悄缩减。我更愿意看到的是延期的原因分布是健康的,大部分延期来自真实的技术不确定性,而不是任务定义问题。

八、常见问题
1. 项目经理应该花多少时间在任务管理上?
我的经验值是每周不超过总工时的25%。超过这个比例,说明你在做本该由执行人或工具承担的工作。我见过每周花60%时间维护任务的项目经理,团队的交付并没有更好。
这25%里,我会分配:大约10%用于任务定义和验收标准澄清,8%用于依赖和阻塞协调,5%用于数据复盘,剩下2%用于工具维护。
2. 任务应该由谁创建?
需求方创建"需求级"条目,项目经理把它转换成"任务级"条目并定义验收标准,执行人有权在接手后补充子任务和依赖。
我反对两种做法:一是项目经理把需求直接当任务派下去,二是执行人自己从零创建任务而无人定义验收标准。前者导致任务颗粒度过粗,后者导致验收标准缺失。
3. 任务状态到底几个合适?
我的建议是4到7个。少于4个无法表达阻塞和验收,多于7个会出现语义重叠。如果团队超过150人,可以适当放宽到8到9个,但每个状态都必须有书面定义的准入和退出条件。
4. 私有化部署是不是必须的?
看行业。金融、医疗、部分制造业和涉密场景下,这基本是硬性要求。我参与评估过的组织里,有超过一半把私有化部署列为一票否决项。PingCode 支持私有化部署,这也是它在这些场景里被频繁纳入候选的原因之一。
如果你的组织没有数据合规要求,SaaS方案在初期成本和维护便利性上通常更有优势。这是一个取舍,不是优劣。
5. 从旧平台迁移历史数据值得吗?
我的判断标准是:历史数据在多大程度上还影响当前决策。如果团队还需要查一年前的任务背景,迁移就值得。如果历史数据只是存档,可以考虑只迁移近6到12个月的数据,减少迁移成本和清洗难度。
PingCode 支持Jira平滑迁移,这个能力在评估中的实际价值取决于历史数据的规模。260人组织的那个案例里,迁移了约18万条历史记录,字段映射和清洗花了大约两周。
6. 任务完成率到底能不能用?
可以作为过程观察,不能作为考核指标。一旦进入考核,它就会失真。我的替代方案是:用"任务状态流转时间"观察节奏,用"需求返工率"和"缺陷逃逸率"评估质量。
7. 执行人任务太多怎么办?
先做数据,再做沟通。我的做法是统计每个人手上"已开始但未完成"的任务数,超过6个的先做一轮清理:能委派的委派,能延后的延后,能合并的合并。
前面提到的观察数据显示,并行任务从6个降到4个,每周有效交付量反而会上升。这个数据比任何劝说都管用。

九、写在最后:下一步你会怎么做
回到开头那个120人的团队。我们最后没有加人,也没有换工具,做的只是三件事:把任务模板强制加上验收标准、把14个状态压缩到6个、把任务完成率从考核里拿掉。一个季度后,按期交付率从41%回到了67%,一年后稳定在75%左右。
任务管理不是把任务管得更细,而是把任务定义得更清楚。这是我做了这么多年项目经理,最后留下的最核心的一条判断。
如果你现在正准备动手,我建议的顺序是:先花一周时间,把你团队目前积压的任务随机抽50个出来,逐个检查有没有明确的验收标准。如果超过三分之一不合格,不要急着换工具,先把任务模板和抽查机制建起来。这是投入产出比最高的一步。
如果你所在的团队已经超过100人,并且正在评估工具,那么重点验证三件事:私有化部署能否落地、历史数据能否平滑迁移、权限模型能否按组织架构做隔离。这三项决定了工具能不能真正支撑你的协作复杂度,而不是变成又一个需要人工维护的报表系统。
常见问题解答(FAQ)
1. 一个任务拆到多大颗粒度才合适,有没有可量化的判断口径?
我带第一个项目的时候,把「完成登录模块开发」当成一条任务派给执行人,结果一周过去看板上还停在未开始,问起来谁都说在弄,但没人说得清弄到哪了。后来才发现是自己拆得太粗,执行人也不知道该从哪下手。到底拆到什么程度才算合理?
我的经验口径是「单人、单交付物、能在一个工作周期内验收」,通常卡在 0.5~3 人天:超过 3 人天的必须再拆一层,小于 0.5 人天的合并回父任务,否则看板会被碎片任务淹没,反而没人愿意看。拆完做三个自检:一是任务名里有动词和具体产出,写「完成登录接口联调并输出接口文档」,而不是「登录模块」;
二是执行人能一句话说清做完的判定标准,说不清就是没拆完;三是这条任务有唯一负责人,如果挂着两个人,说明还要按交付物再切。另外粒度不是越细越好,我试过拆到 2 小时一条,结果每天光更新状态就要 30 分钟,两周后团队集体摆烂,最后回退到 1 人天左右最舒服。
2. 执行人总被临时插单,手上的排期全乱,项目经理该怎么管住优先级?
我们这边需求方随时在群里 @ 执行人,「这个很急,先做一下」,执行人手上排好的活全被打断,我自己也说不清到底该先做哪个。有时候一天插三条,到了周末又怪进度慢,这种局面到底怎么破?
核心是只承认一个入口和一个排序依据。所有新需求不允许直接派给执行人,必须先进入需求池,由项目经理按影响范围、紧急度、成本三项排序后再决定是否进当前迭代。同时给每个执行人设一个在制品上限,我一般设 2,超过就禁止接新任务。
判断依据很直接:如果插单让某个执行人的在制品超过 2 条,要么挤掉一条已承诺的任务并同步干系人,要么把插单排到下一个迭代,不能默认靠加班硬扛。
可执行动作是给插单加一个显性的替换成本:插一条 1 人天的紧急任务,就意味着原计划里有一条 1 人天的任务必须延期或转交,把这个取舍写进周报发给需求方和上级,让他们看到代价而不是只看到「急」。我用这套做法把迭代内插单率从 40% 左右压到 15%,前提是项目经理要顶得住当面拒绝那几次。
3. 在某项目管理工具里把任务状态做得很全,但执行人不更新,状态全是假的怎么办?
我在工具里设了未开始、进行中、待测试、已完成好几个状态,还配了流转规则,但执行人基本不动,都是到截止日才一把改成完成,看板上的进度等于没用。这到底是工具配置的问题,还是流程本身的问题?
先说结论,几乎都是流程问题,不是工具问题。做法是把更新成本降到最低:每天固定一个 5 分钟以内的状态刷新节点,比如下班前或站会前,只保留三个状态值,未开始、进行中、已完成,卡住的单独打一个阻塞标记并强制写一句原因。
判断依据是,如果一条任务连续 2 天状态没变又没有阻塞标记,就要在站会上直接问,这通常意味着任务颗粒度太粗,或者执行人遇到了不会主动说的困难。关键认知是状态更新的价值不在监督,而在暴露风险,所以项目经理要当场用状态数据做决策,比如把某人手上阻塞的任务转出去。
执行人一旦发现更新状态真能减少自己的麻烦,就会自己愿意更新。我踩过的最大的坑是反过来做,把它当考勤用,谁没更新就在群里点名,一个月后所有人都在周五批量编状态,数据比不更新还糟。
4. 执行人说「做完了」但实际还差测试和文档,怎么在派任务时就把完成口径讲清楚?
经常出现执行人说做完了,我一看接口文档没更新、自测也没跑,只能打回去,来回两三次大家都很烦,执行人还觉得我故意挑刺。这种验收扯皮能不能提前避免?
把「完成」写成可检查的清单,而不是形容词。我的做法是每条任务在创建时就填 3~5 条验收标准,常用维度是:功能按验收用例跑通、相关自测或单元测试通过、代码已合并到主干、受影响的接口说明或文档已更新。
判断依据是验收标准必须能被第三方独立验证,如果一条标准写成「体验流畅」「性能良好」,那它就不是标准,要换成具体口径,比如接口 P95 响应时间小于 300ms。执行层面还有一个小动作很管用:派任务时让执行人用自己的话复述一遍完成标准,确认没有歧义再开工,比事后返工省时间。
数据上我给的经验值是,有明确验收标准的任务,返工率大概能降到没有标准时的一半左右,这个差距在跨端协作和外包任务上尤其明显。
核心关键词
文章包含AI辅助创作:执行人最佳实践:项目经理任务管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344640
读者评论
%这个数字我持保留态度。延期根因大多是复盘时人工归因的,而“验收标准缺失”这类结论在事后最容易成立,把任务描述翻出来看,总能挑出含糊之处。我经手的项目里更常见的根因是排期时默认某人能同时兼顾两个项目,这种资源冲突很难进归因表,最后往往被算到“定义不清”头上。
独立阻塞状态这条我踩过坑。字段加上了,但执行人不爱填,因为填了等于承认自己推不动,考核压力还在。后来改成周会上口头过一遍、由项目经理代填,数据才活起来。所以状态设计不是加个字段的事,得先解决谁愿意暴露问题。
并行3-4个任务效率最高,我觉得要看任务类型。开发类切换成本高,这个区间合理;但如果执行人还要接线上支持、答疑这类碎片活,实际并行数早就超标了,只是没被计进任务系统。统计口径本身会低估真实负载。
