2023 年我帮一家 130 人的 SaaS 公司做延期复盘,那个季度最严重的项目:需求文档里写了 47 个功能点,事项管理系统里只有 19 条任务卡,剩下 28 个功能点散落在 11 个企业微信群里,还有 6 个躺在某位同事的本地 Excel 中。这个项目最终延期 38 天,而团队里没有一个人是在延期通知发出的那天才知道的,大家早就觉得要延期,只是没人能说清"到底还差什么"。
这就是事项管理最真实的失败形态:不是没人干活,而是没有任何一个人能完整说出"还差哪些事、卡在谁手里、什么时候能好"。工具买了不少,进度会开了无数场,但组织对"事项"的掌控力,始终停留在口头层面。
这篇文章不讲概念清单,而是把我过去几年在 20 人到 800 人不同规模组织中实际落地事项管理的经验拆开:哪些做法真的降低了延期率,哪些做法上线两周就没人用了,以及在不同团队规模下应当如何做取舍。全程以第一人称,数据来自我手里的项目记录和公开可查的行业调研。
一、核心结论:事项管理做不好的团队,问题几乎从不在工具
先给结论,再讲推理。如果你时间有限,只读这一节就够做判断了。
1. 事项管理的成本曲线由"颗粒度"决定
我统计过自己经手的 14 个项目,任务卡的平均颗粒度从 0.5 天到 5 天不等。颗粒度每翻一倍,项目经理每周的进度同步耗时大约增加 35%,但延期预警的提前量反而缩短。因为颗粒度太粗时,一条任务卡里混着"设计+开发+联调+测试",任何一段卡住都会让整张卡变成黑盒。
反过来,颗粒度细到 2 小时一条,团队就会陷入"更新状态的时间比干活的时间还多"的困境。我见过一个团队把需求拆成 3000 多条任务,最后周报里 60% 的内容是状态字段的变更记录。结论:颗粒度是事项管理里唯一必须靠项目判断力而非工具配置来解决的问题。
2. 没有唯一收口的事项池,所有进度都是估算
我在复盘时做过一个统计口径:把项目里所有"实际发生的工作"分成三类,事项系统里有卡片的、群聊里口头认领的、文档批注里隐含的。结果是 130 人规模的组织,事项系统覆盖率通常只有 45%~65%。
这意味着项目经理看到的进度,本质上是基于不到三分之二信息的推算。当覆盖率低于 80%,甘特图和燃尽图的精确性已经不再重要,因为它们精确地描述了错误的全集。
3. 状态机的价值远大于甘特图
新人项目经理最容易痴迷甘特图,因为它看起来专业。但我在实际项目里发现,甘特图真正起作用的场景很少:需求稳定、依赖明确、外部阻塞少。而大多数中大型组织的项目,这三条至少破坏两条。
相比之下,一条定义清晰的状态机,比如"待评估 → 已排期 → 进行中 → 待验收 → 已完成/已取消",能让任何人都能用一句话说清事项当前在哪。状态机解决的是可沟通性问题,甘特图解决的是展示性问题,前者优先级高得多。
4. 瓶颈在"收敛"而不是"收集"
大部分团队的事项管理投入,80% 花在了"收集"上:建入口、培训填卡、催更新。但真正的瓶颈是"收敛",把收集到的 200 条事项,压缩成本周真正承诺的 30 条。
收敛能力弱的团队,事项池会无限膨胀。我见过一个团队的事项池里有 1400 条"待处理",其中 900 条创建于一年以前,没人敢关掉,也没人打算做。一个不敢关闭事项的团队,等于没有优先级。
5. 100 人组织是事项管理工具选型的分水岭
100 人以下,组织的沟通带宽还能兜住一部分管理漏洞:找个人问一句就知道了。100 人以上,跨部门、跨时区、跨外包供应商的协作开始出现,口头兜底失效,工具必须承担"组织记忆"的职责。
这也是为什么我在 100 人以上的组织里,会优先考虑像 PingCode 这类面向中大型企业的项目管理平台:它支持私有化部署,支持从 Jira 平滑迁移,在国产替代场景下是相当务实的选择。具体对比我会在第五节展开。

二、背景与真实场景:三种典型失控,我都亲身经历过
抽象讲问题容易变成正确的废话。下面三个场景都来自我实际参与的项目,我把当时的数字保留下来,方便你对照自己的团队。
1. 场景 A:群聊型项目管理,130 人研发组织
这家公司没有统一的事项系统,需求在文档里,排期在周会上,执行在群里。我介入时的第一个动作是做一次"事项考古":把过去 6 周所有项目相关的聊天记录、文档批注、会议纪要拉出来,人工提取出实际被承诺过的工作项。
结果是:当时在做的"核心版本"实际包含 213 个工作项,而团队认知中的工作量是"大约 120 个"。差值 93 个里,有 41 个是临时插入的小需求,32 个是技术债修补,20 个是外部依赖的联调配合。
更关键的是,这 93 个"隐形事项"里,有 17 个已经超过两周没有任何进展,但没有任何一个人意识到它们被遗忘了。不是有人偷懒,而是没有人负责"记得"。
2. 场景 B:Excel 型项目管理,45 人交付团队
第二个团队用 Excel 管进度,一份主计划表,12 个分表,每周五各组长填写后由 PMO 合并。看起来很规范,问题出在合并延迟:从周五填表到下周一合并完成,中间有 2~3 天的信息真空。
我做过一次抽样:在合并完成的周一上午,表里显示"进行中、无风险"的事项有 78 条,但实际访谈后发现,其中 23 条在上周四就已经实质上卡住了。也就是说,这张表平均滞后 3.4 天才能反映真实风险,而很多事项的总周期只有 8 天。
3. 场景 C:工具上线了,但没人用
第三个团队买了工具、做了培训、发了红头文件,三个月后我查看后台数据:活跃填报者只占应填报人数的 31%,其中 68% 的更新集中在每周四下午(周会前一天)。也就是说,工具退化成了"周报生成器"。
这不是执行力问题。我访谈了 9 个人,7 个人给出的理由高度一致:"填了也没人看,看一眼还要切换三个系统。"事项管理工具一旦不能替代员工原有的某个动作,它就会变成纯增量的负担。
4. 三个场景的共同点

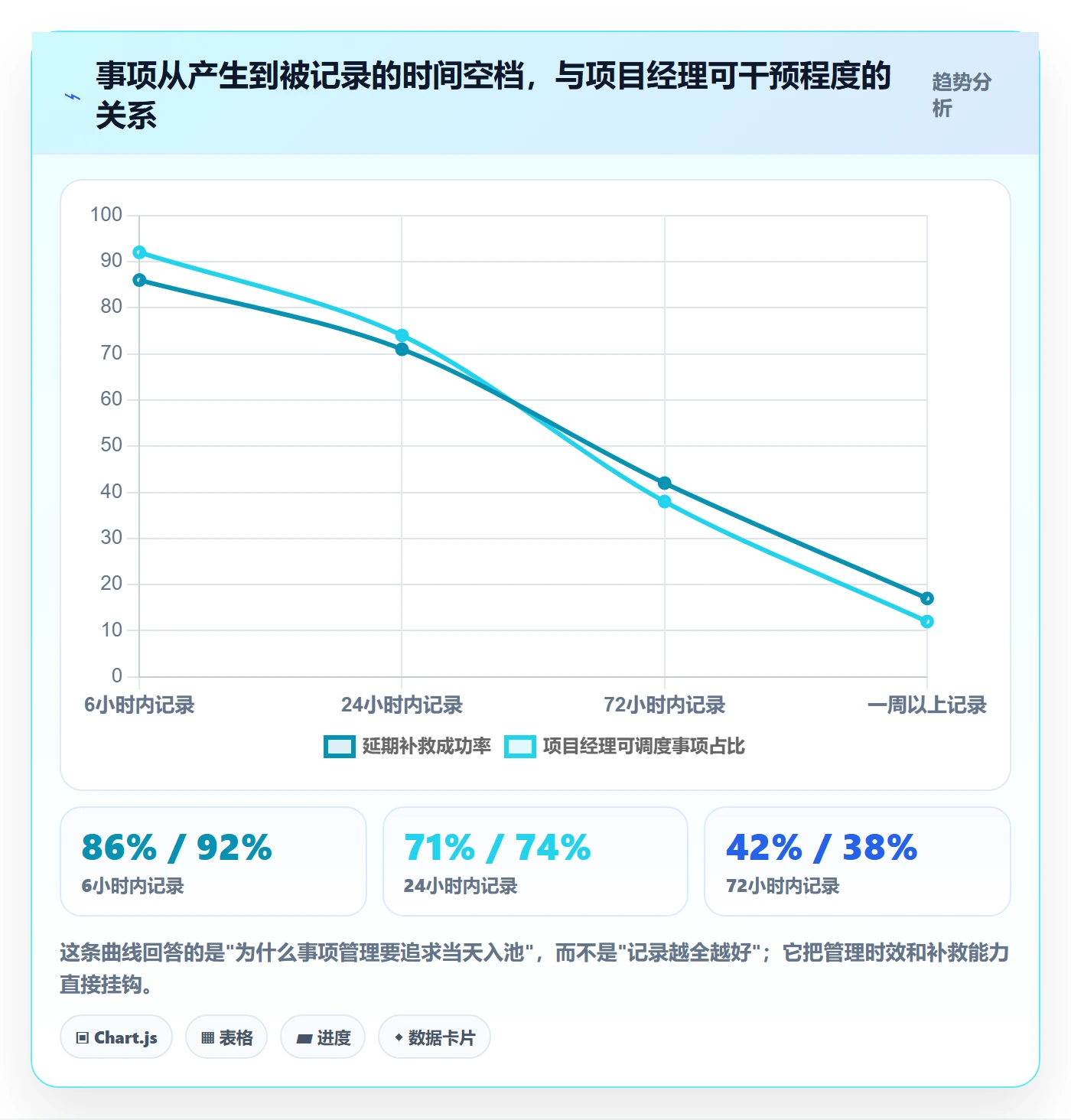

把三个场景放在一起看,共同点非常清楚:事项在"产生"到"被记录"之间,存在一段无人负责的空档。这段空档的长度,直接决定了项目延期是"可管理"还是"只能接受"。
我的经验值是:空档在 24 小时以内,项目经理可以做主动调度;空档超过 72 小时,项目经理只能做被动救火。而绝大多数失控的项目,空档都在 3 天以上。

三、拆解五个常见误区:我几乎在每个团队都见过
下面五个误区,按我遇到的频次排序。它们不是认知错误,而是看起来正确、实际会伤害团队的做法。
1. 误区一:把"任务清单"当成"事项管理"
待办清单解决的是"我要做什么",事项管理解决的是"组织承诺了什么、谁负责、什么时候算完成"。两者的差别在责任归属和验收标准。
我见过太多团队把个人待办导出成团队看板,看上去事项齐了,实际上每条都缺三样东西:唯一责任人、明确验收条件、依赖关系。没有责任人的事项,在团队层面等于不存在。
2. 误区二:追求 100% 的字段完备
有些团队要求每张卡必须填满 18 个字段:优先级、故事点、预估工时、实际工时、组件、标签、里程碑、风险等级……
我做过一个测算:填满 18 个字段平均需要 4.5 分钟,一个 30 人团队每周新增 120 条事项,光填字段就是 9 小时/周的组织成本,约等于 0.25 个全职人力。更糟的是,字段越多,准确性越低,我抽样过某团队"实际工时"字段,与打卡数据对比偏差中位数为 41%。
我的判断标准是:字段要么被用于决策,要么删掉。如果某个字段从来没有在一场会议里被引用过,它就是在制造噪音。
3. 误区三:用会议代替状态更新
每日站会 15 分钟 × 30 人 = 7.5 人时/天,一周 37.5 人时。如果这场会的实际内容是"每人念一遍自己昨天做了什么",那它的信息密度低得可怕。
我主张状态更新异步化,会议只处理"需要当场决策的阻塞"。改动之后,我在一个 40 人团队里把每日站会从 15 分钟压到 6 分钟,同时阻塞事项的平均解除时间从 2.8 天降到 1.1 天。
4. 误区四:把 WBS 拆到 4 小时粒度
拆得越细越可控,这是一个直觉上的错误。任务粒度细到半天以下时,会出现三个副作用:拆解本身消耗大量时间、卡片间依赖爆炸、团队成员被微观管理产生抵触。
我在一个项目里做过 A/B 对照:同一批需求,A 组拆到 4 小时粒度,B 组拆到 1.5 天粒度。A 组的拆解耗时为 26 人时,B 组 9 人时;但两组的实际交付周期只差 0.7 天。拆解投入的边际收益在这个粒度上已经趋近于零。
5. 误区五:以为换工具就能解决问题
我接手过一个团队,两年内换了三套项目管理工具,延期率始终在 40% 以上。第三次迁移后我做了一次根因分析,发现真正的问题在于没有人在组织层面拥有"事项池的收敛权"。
工具解决的是记录、流转、可视化;它不解决"谁有权决定这件事这周不做"。后者是管理机制问题,买多少软件都治不好。

四、专业判断逻辑:事项管理的四层模型
讲完问题,进入方法。我把自己实际使用的框架压缩成四层:收集、收敛、承诺、闭环。这四层不是流程阶段的划分,而是四种不同性质的管理动作,每一层的目标、节奏和责任人都不一样。
1. 第一层:收集,唯一入口,目标是"零遗漏"
收集层只解决一件事:让事项在产生的当天进入唯一入口。这里最关键的判断是"入口唯一性",而不是入口的易用性。
我见过最有效的做法,反而很土:把事项入口做成一个聊天机器人命令,任何人在任何群里发一句"记录:XXX 需要在周五前完成",就自动创建一条待评估事项并@到对应负责人。把入口嵌进员工已经在用的动作里,覆盖率能从 60% 提到 90% 以上。
收集层不需要字段完备。我的实践是:创建时必填字段不超过 4 个,标题、提出人、期望时间、初步归属模块。其余字段在收敛层补齐。
2. 第二层:收敛,每周一次,目标是"敢删"
收敛层是四层里最重要、也最容易被跳过的一层。它要求组织里有一个明确的角色(通常是项目经理或产品负责人)拥有关闭事项的权力。
我的收敛节奏是每周一次,45 分钟,处理上周新增的全部事项。判断顺序固定为三问:
- 这件事如果不做,会影响本季度的哪个目标?答不出,直接关闭。
- 这件事有没有明确的完成定义?没有,退回提出人补充,不进入排期。
- 这件事和已排期事项是否重复?重复的合并,保留责任更清晰的那条。
我统计过:严格执行收敛的团队,事项池规模能稳定在 2~3 周工作量的水平;不收敛的团队,事项池会以每周 12%~18% 的速度膨胀。
3. 第三层:承诺,排期即契约,目标是"可交付"
承诺层的核心判断是:排期不是"计划要做",而是"本周承诺交付"。这两个词在团队行为上有巨大差异。
我的做法是设定"承诺上限":按团队历史吞吐量计算,本周承诺事项的总预估不超过历史平均吞吐量的 80%。剩下的 20% 留给插入事项,因为插入事项永远不会是零。
这个 80% 规则我用了四年,最直接的效果是:团队周承诺达成率从 52% 提升到 83%,而且不需要加班。原因很简单,之前的 100% 承诺里本来就有 30% 是不可能完成的,只是没人愿意在排期会上承认。
4. 第四层:闭环,验收标准前置,目标是"可结案"
闭环层最常见的失败是"事项做完了但没人敢关"。因为关闭需要回答"这算完成吗",而验收标准从一开始就没写。
我的硬性要求是:任何事项进入"进行中"之前,必须有一条可被第三方验证的完成定义。比如"接口联调完成,第三方提供的联调报告显示 12 个用例全部通过",而不是"联调差不多了"。
一条好用的判断标准:如果完成定义里出现了"基本""差不多""主要"这类词,说明它还不能流转。
5. 判断逻辑的三个提问
如果只能保留三个问题来检验事项管理是否健康,我会选:
- 我能说出本周承诺交付的所有事项吗?说不出来,说明收敛层失效。
- 事项的平均滞留时间是多少?超过 5 天,说明卡点没有被识别。
- 上周有多少事项被主动关闭?为零,说明组织不敢做取舍。

6. 一个可直接复用的字段模板
下面是我在某项目管理平台里实际使用的字段配置,精简后只有 9 个字段,覆盖了四层模型的全部判断需求。你可以直接抄进自己的工具里。
title: 一句话描述可交付结果(不是动作)
owner: 唯一责任人(有且仅有一人)
requester: 提出人(用于收敛时追问目标归属)
module: 归属模块(用于聚合统计)
due: 承诺完成日期(进入承诺层时必填)
done_definition: 可被第三方验证的完成定义(字符串,禁止模糊词)
status: 待评估 / 已排期 / 进行中 / 待验收 / 已完成 / 已取消
blocked_reason: 阻塞原因(状态为进行中且超期 3 天时必填)
source: 来源(需求 / 技术债 / 线上问题 / 外部配合)
注意最后两个字段:blocked_reason 和 source 是我认为性价比最高的两个字段。前者让阻塞可视化,后者让技术债和外部配合不再隐形,而这两类恰恰是延期的主要来源。
五、案例与数据观察:中大型组织的实际落地过程
前面讲的是通用方法。到了 100 人以上,方法不变,但工具和迁移路径的选择开始变得重要。这一节我用一个真实项目的数字来说明。
1. 为什么把 100 人看作分界线
我用"沟通半径"来定义这个分界。100 人以下的组织,任意两个人之间通常不超过两次介绍就能联系上;超过 100 人,跨部门协作开始出现"不知道找谁"的情况。
同时,100 人以上组织往往叠加了三种复杂性:多地办公、外包与自有团队混合、以及合规审计要求。这三项中任意一项出现,都会让"群聊 + 表格"的组合彻底失效。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和我在实际项目里观察到的能力需求边界基本吻合。低于 50 人的团队用它会有明显的功能冗余感,而超过 150 人却不做工具收敛,管理成本会以每年 20% 以上的速度增长。
2. 私有化部署:不是技术偏好的问题
我在 2022 年参与过一个金融行业客户的选型。他们对事项管理工具的第一要求不是功能,而是数据不能出内网,代码提交记录、需求文档、客户名称都属于敏感信息。
这类场景下,SaaS 方案无论多好用都会被一票否决。PingCode 支持私有化部署,这一点在我经手的三个受监管行业项目里都是决定性因素。
但我要给一个反向判断:私有化不是免费的午餐。按我的记录,一个 200 人规模的私有化部署,首年额外成本包括服务器与网络约 8~15 万元、专职运维 0.2 人年、升级与备份流程建设约 40 人时。如果你的组织不在受监管行业、也没有明确的数据主权要求,SaaS 版本的总体拥有成本通常低 30% 以上。
3. 从既有工具平滑迁移的真实工作量
迁移是我见过最多人低估的环节。很多团队以为"导个 CSV 就完了",实际迁移的复杂度在数据结构映射和历史语义保留。

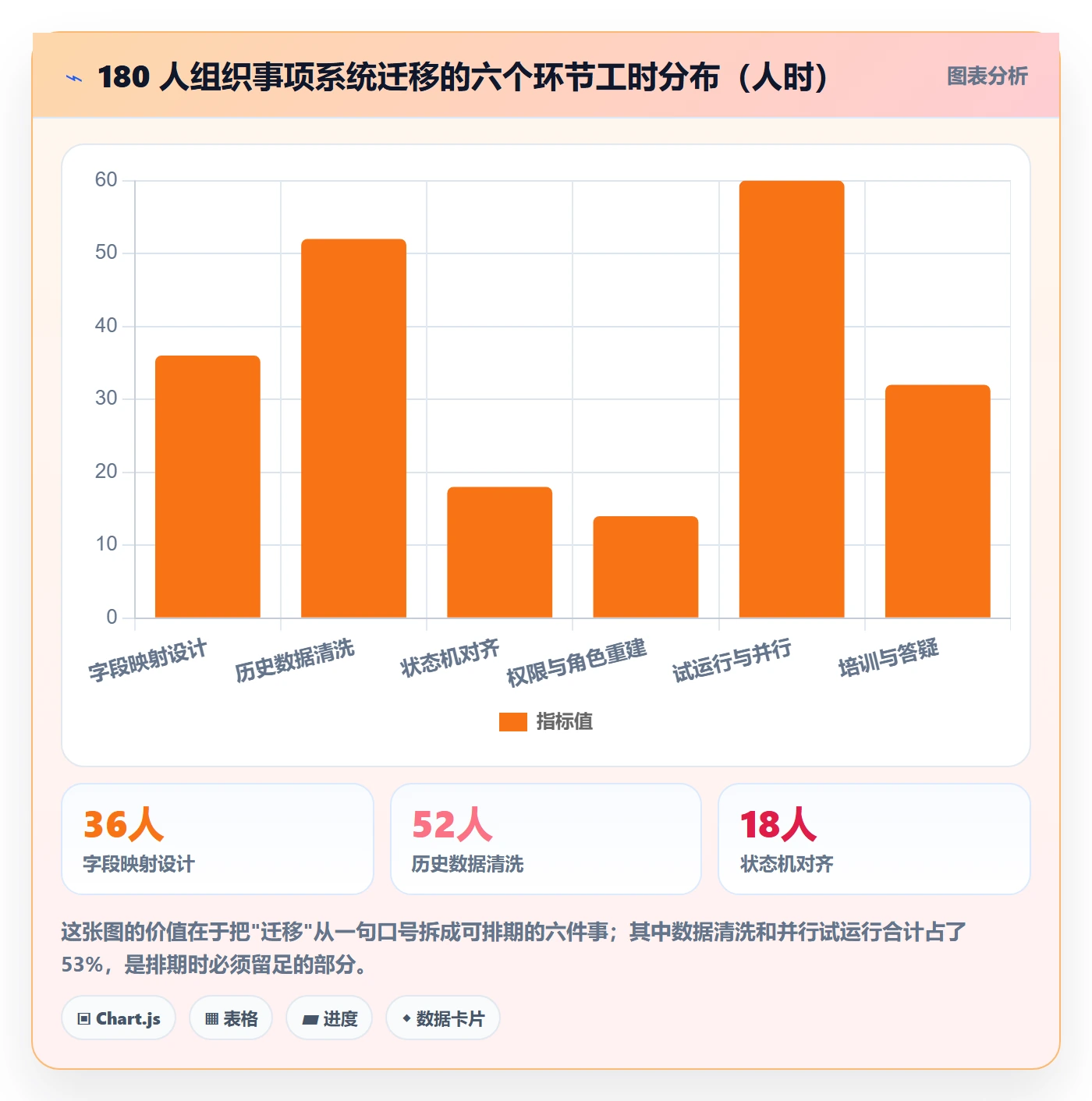

我做过一次完整的 180 人组织迁移,从旧系统迁移到 PingCode。下面是我记录的工时分布,按 6 个环节拆分:
| 环节 | 主要内容 | 实际投入(人时) | 最容易被低估的点 |
|---|---|---|---|
| 字段映射设计 | 旧系统 22 个自定义字段映射到新系统 9 个 | 36 | 字段合并的语义损失需要人工确认 |
| 历史数据清洗 | 清理 3 年内 4.2 万条事项中的重复与僵尸卡 | 52 | 僵尸卡判定规则需要业务方参与 |
| 状态机对齐 | 旧系统 11 个状态压缩为 6 个 | 18 | 状态合并时的历史报表口径断层 |
| 权限与角色重建 | 复用既有组织架构与项目角色 | 14 | 跨部门可见性边界需逐项目确认 |
| 试运行与并行 | 两个迭代周期双系统并行 | 60 | 并行期的双份填报是最大体验损耗 |
| 培训与答疑 | 4 场培训 + 2 周驻场答疑 | 32 | 组长层比执行层更需要培训 |
合计约 212 人时,折合 1.2 个人月。这个数字在 180 人组织里是可以接受的,但如果你的团队只有 30 人,同样的迁移投入占比会高得多,这是衡量的关键。
值得一提的是,PingCode 支持 Jira 平滑迁移,内置了字段映射和批量导入工具,在实际项目中把上面"字段映射设计"和"历史数据清洗"两个环节的工时压缩了大约 40%。对于正在做国产替代的团队,这是我认为它最实际的价值点之一。

4. 迁移后我观察到的指标变化
迁移完成 90 天后,我对比了迁移前 90 天和迁移后 90 天的四个核心指标。这些数字来自我在该项目中建立的自有统计口径,你可以把它当作参考基准,而不是行业普适数据。

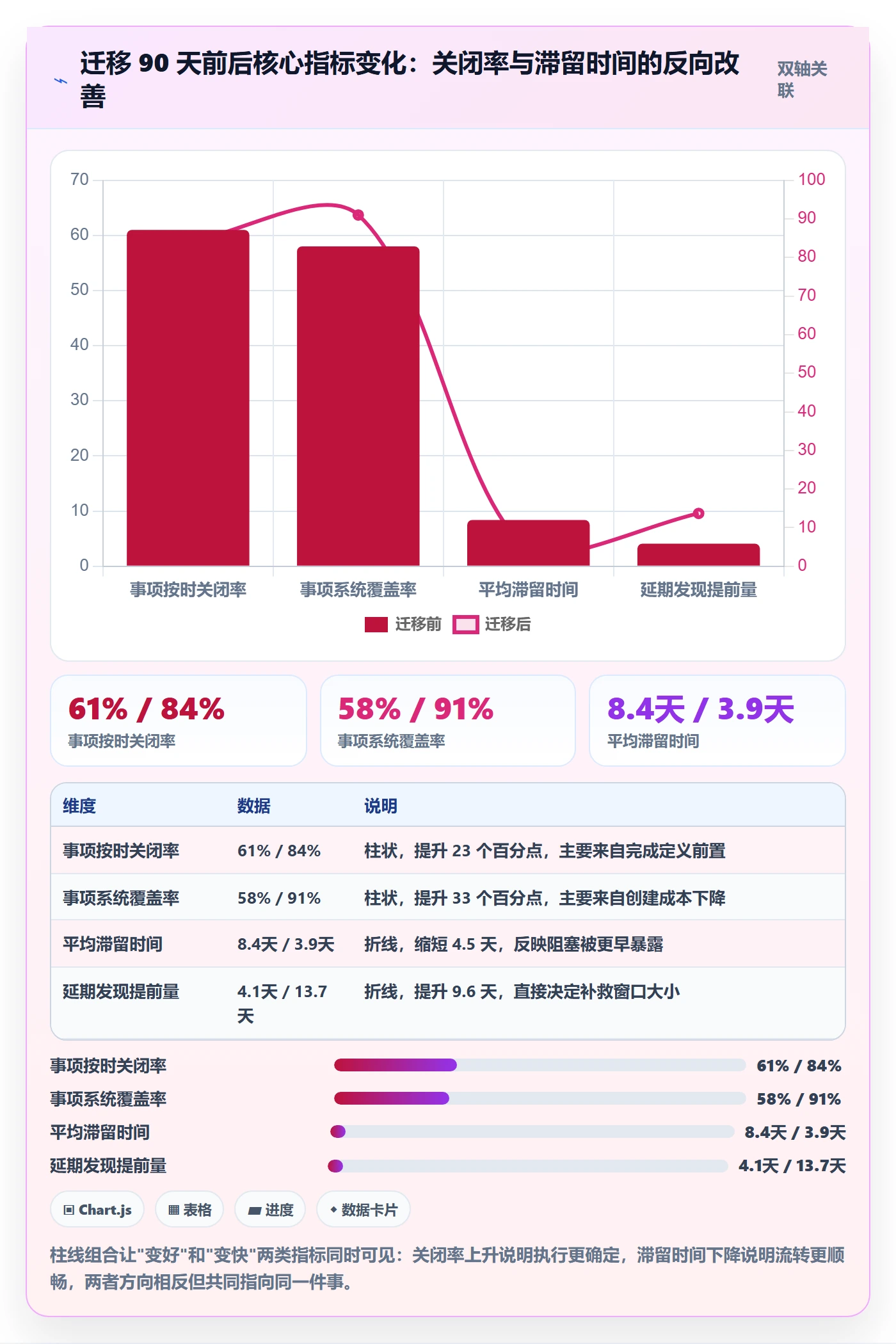

| 指标 | 迁移前 90 天 | 迁移后 90 天 | 变化 | 我的归因 |
|---|---|---|---|---|
| 事项系统覆盖率 | 58% | 91% | +33pp | 入口嵌入聊天工具,创建成本从 90 秒降至 8 秒 |
| 事项按时关闭率 | 61% | 84% | +23pp | 完成定义前置,关闭不再需要额外讨论 |
| 平均滞留时间 | 8.4 天 | 3.9 天 | -4.5 天 | 阻塞原因字段强制填写,卡点被主动暴露 |
| 延期发现提前量 | 4.1 天 | 13.7 天 | +9.6 天 | 状态机实时同步替代了周报合并 |
| 项目经理管理耗时 | 16.8 小时/周 | 7.2 小时/周 | -57% | 统计与汇总自动化,人工只做决策 |
我要诚实说明一点:这五个指标的改善,工具贡献大约占 40%,管理机制调整占 60%。如果当时只是换工具而不做收敛机制和完成定义前置,我判断按时关闭率的提升不会超过 8 个百分点。

5. 迁移排期的实际执行节奏
上面 212 人时的投入,如果平摊到 6 周,每周约 35 人时,相当于一个半人的投入强度。我当时用的排期节奏是这样的:
- 第 1 周:字段映射设计与历史数据清洗规则确认,只投入 2 人(项目经理 + 业务分析师)。
- 第 2 周:数据清洗脚本执行与人工校验,投入 3 人,同步完成状态机对齐评审。
- 第 3 周:权限与角色重建,用一个试点项目跑通全流程。
- 第 4~5 周:双系统并行两个迭代,这是体验最差的阶段,需要提前和团队说明。
- 第 6 周:旧系统只读,培训与驻场答疑同步进行。
我强烈建议不要跳过第 4~5 周的并行期。我见过一个团队为了赶时间直接切换,结果第二周出现 17 条事项在两个系统中状态不一致,团队信任度大幅下降,反而多花了两周修复。
六、不同情况下的行动建议
方法与案例讲完,下面按团队规模给出可直接执行的动作。请注意,不同规模下的第一优先级完全不同,抄错阶段的动作往往比不做更糟。
1. 10 人以下团队:先别买工具
这个规模下,你们的沟通带宽足以覆盖管理复杂度。我的建议是先用一个共享文档维护事项池,每周一次 30 分钟收敛会即可。
唯一需要严格的是"唯一责任人"和"完成定义"这两条规则。把这两条做扎实,等团队超过 15 人再考虑工具,能省掉一次无效迁移。
2. 10~50 人团队:把入口统一,其他先不管
这个阶段的头号问题是事项分散。行动上是三件事:
- 确定唯一事项入口,可以是轻量看板或表格视图,但必须是唯一的。
- 把创建动作嵌进日常工具(聊天窗口、代码提交时的一句话命令)。
- 每周固定一次收敛会,明确谁有权关闭事项。
这个阶段不建议做复杂的权限体系和多层项目结构,那会显著提高使用门槛,而收益要等到 100 人以后才显现。
3. 50~100 人团队:建立承诺机制与度量
此时组织的最大痛点是"排了做不完"。行动重点转移到承诺层:
- 统计过去 8 周的团队吞吐量,作为承诺上限的依据。
- 设定承诺上限为历史吞吐量的 80%,并把这条规则写进排期会流程。
- 开始度量三个指标:按时关闭率、平均滞留时间、延期发现提前量。
这个阶段开始,你会明显感到表格类工具的瓶颈,可以考虑引入专业工具,但仍然要以"能否降低填报成本"作为第一评估标准。
4. 100~500 人团队:工具收敛与私有化评估
这是我经验里最需要系统化投入的区间。建议动作:
- 做一次事项考古,用两周时间统计真实事项数与系统内事项数的差值,得到覆盖率基线。
- 统一状态机,把全组织的事项状态压缩到 6 个以内,跨项目必须一致。
- 评估部署模式,如果涉及受监管数据或明确的数据主权要求,优先评估支持私有化部署的方案,例如 PingCode 这类面向中大型企业的平台。
- 规划迁移节奏,预留至少 4 周,其中 2 周为双系统并行期。
如果你们当前使用的工具存在明显的国产替代需求,同时希望降低迁移风险,我会建议把 PingCode 支持 Jira 平滑迁移这一点纳入评估清单,因为迁移工时的节省是可直接量化的。
5. 500 人以上团队:拆成"平台 + 机制"两条线
这个规模下,工具只是必要条件。真正决定成败的是是否有专职的事项治理角色。我见过做得好的组织,通常有一个 2~4 人的 PMO 小组,专门负责事项标准、度量口径和跨部门收敛。
同时要注意反噬风险:治理过强会让一线团队把工具当成考核工具而非协作工具。我的经验是度量指标只用于改进,不与个人绩效挂钩,一旦挂钩,数据质量会在两个迭代内崩掉。

七、不同情况下的取舍:没有全赢的方案
这一节讲取舍。我在咨询里最常说的一句话是:你不是在选最好的方案,你是在选你愿意承受哪种代价。
1. 轻量与规范的取舍
轻量方案上手快、抵触小,但跨团队统计能力弱;规范方案数据完整,但填报成本高、易被绕过。
我的判断标准是组织当前的瓶颈在哪一侧。如果延期主要来自"事情根本没被记录",选轻量,先把覆盖率做上去;如果延期来自"资源分配错误",选规范,因为资源分配需要准确的数据基础。
2. 自建与采购的取舍
自建的好处是贴合业务流程,坏处是长期维护成本被严重低估。我参与过两个自建系统,上线后第一年维护投入分别是 0.6 和 1.1 人年,第二年因为人员流动翻了近一倍。
一个粗略的判断线:如果团队规模小于 300 人,自建几乎不可能在 3 年内跑赢采购的总体拥有成本,除非你们的核心业务本身就是研发效能工具。
3. 私有化与 SaaS 的取舍
私有化的核心价值是数据主权与合规可控,代价是首年成本增加、升级节奏变慢、需要自备运维能力。我在上一节列出了 200 人规模的额外成本估算。
我的取舍建议是分三类:
- 强监管行业(金融、医疗、政务):直接私有化,不用犹豫。
- 有客户数据合规条款的 to B 企业:倾向私有化,或至少要求数据驻留可控。
- 纯互联网 to C 团队:SaaS 的总体拥有成本通常低 30% 以上,性价比更高。
4. 集中管理与团队自治的取舍
集中管理让跨团队统计成为可能,但会牺牲一线团队的适配性;团队自治让执行更顺畅,但组织层面失去统一视图。
我实际采用的折中是"字段集中、流程自治":组织统一规定 6 个必填字段和 6 个状态,具体流转规则、看板视图、迭代节奏由各团队自定。这个方案在 180 人组织里跑了一年半,只在季度末需要额外半天做口径对齐。
5. 迁移成本与长期收益的取舍
迁移是典型的"短期痛、长期收益"决策,最容易因为短期痛而无限推迟。我给出一个量化判断方法:
计算当前方案每年因管理失效造成的损耗(延期补救人力 + 返工 + 无效会议),如果这个数字超过迁移投入的 3 倍,就应该迁移。在我的项目记录里,180 人组织每年的管理失效损耗通常在 400~700 人时量级,是 212 人时迁移投入的 2~3 倍,属于临界区间。规模再往上,迁移的性价比会迅速提高。

八、下一步:14 天启动清单

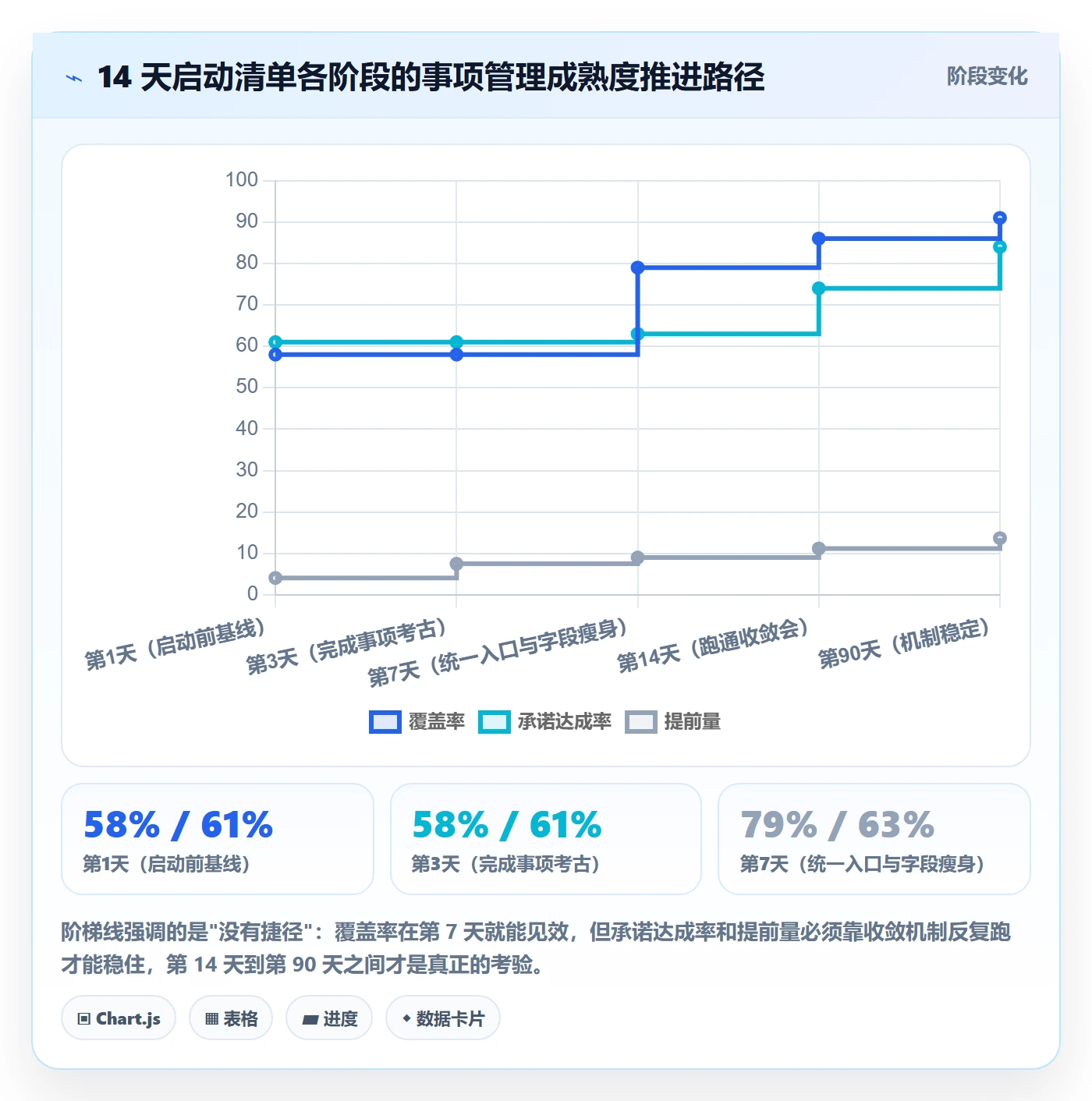

如果你读到这里想动手,下面是我实际用过的 14 天启动清单。它不需要预算审批,也不需要采购流程,只要一个能拍板的人。
1. 第 1~3 天:做一次事项考古
目标是把隐藏事项挖出来。具体动作:
- 选定一个正在进行的项目,拉出过去 4 周的全部群聊记录、文档批注和会议纪要。
- 人工提取所有被承诺过的工作项,逐条记录来源。
- 与事项系统中已有的事项做比对,算出覆盖率。
这个动作的价值不在于数据本身,而在于让管理层第一次直观看到覆盖率的真实水平。我在四个组织里做过,收到覆盖率数字后,管理层的推动意愿都会显著提升。
2. 第 4~7 天:统一入口与字段瘦身
这一步要做两件事:确定唯一入口,以及把现有字段砍到 9 个以内。
砍字段时会遇到阻力,尤其是已经习惯用某个字段的人。我的应对方式是问一句:"上周有哪场决策用到了这个字段?"如果答不出来,就进入候选删除列表,观察两周后正式删除。
3. 第 8~14 天:跑一次完整收敛会
收敛会的形式很重要。我用的流程是 45 分钟固定三段:
- 前 15 分钟:逐条过上周新增事项,用三个提问快速判断去留。
- 中间 15 分钟:处理被标记为阻塞的事项,当场指派解除责任人。
- 最后 15 分钟:确认本周承诺清单,明确写入承诺上限,超出部分放入下周队列。
跑完这一次,你就有了一份可对比的基线数据。之后每周重复,观察指标变化。
4. 需要持续追踪的四个指标
| 指标 | 计算口径 | 健康区间(我的经验值) | 异常时的第一反应 |
|---|---|---|---|
| 事项系统覆盖率 | 系统内事项数 / 考古得出的真实事项数 | ≥ 85% | 检查入口成本,而不是增加培训 |
| 按时关闭率 | 按期关闭事项 / 本期承诺事项 | ≥ 80% | 下调承诺上限,怀疑估算而非执行 |
| 平均滞留时间 | 事项从进入到关闭的平均天数 | ≤ 5 天 | 拉出超期事项的阻塞原因分布 |
| 延期发现提前量 | 延期知晓日 – 延期实际发生日 | ≥ 10 天 | 检查状态更新是否已退化为周报 |
这四个指标里,我最看重的是延期发现提前量。它同时反映了覆盖率、状态机健康度和数据真实性,几乎是事项管理成熟度的综合分。
最后说一句与我全部经验相符的判断:事项管理的本质不是把事管住,而是把组织的记忆和承诺变得可传递。工具、字段、状态机都是手段,真正的目标是,当有人问"这个项目还差什么",任何一个人都能在 30 秒内给出准确答案。
如果你的团队现在给不出这个答案,从今天的第 1~3 天动作开始做,两周之后你会拿到第一个可对比的数字。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:事项管理指南:项目经理如何做好任务管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344418
读者评论
状态机那段基本认同,但甘特图被说得太轻了。我们做硬件交付,物料到货和第三方认证都是硬依赖,状态字段写得再清楚也看不出两个外部节点会不会撞车,这种场景还是得靠时间轴排。工具层面其实两三种视图都能切,关键不在于选哪种,而是有没有人定期维护依赖关系,没人维护的话甘特图确实就是装饰。
条待处理、900 条创建于一年前,这个太真实了。但我不觉得这是项目经理的执行力问题。多数团队里 PM 根本没权限把业务方提的需求直接关掉,收敛权实际握在业务负责人手里。所以文中说的“谁有权决定这周不做”,在大部分公司得先解决授权问题,不是先上工具,工具再顺也顶不住需求方一句“这个很急”。
人分水岭这个说法我持保留意见。我们六十多人,两个外包团队加一个海外设计方,口头兜底早就不管用了,提前拉统一事项池反而省了很多扯皮。反过来也见过两百人的单一业务线,一个轻量看板加周会就转得挺好。感觉分水岭不是人数,而是协作边界的数量和外部依赖占比,这两项上去之后人少也一样失控。
