2023 年我做一次交付复盘时遇到一个反常识的场景:一个 12 人团队、周期 9 个月的软硬件一体项目,系统里 11 个里程碑全部被标记为“已完成”,但真正具备验收条件的只有 7 个。剩下 4 个,评审记录里只有一句“功能已开发完毕”,没有测试报告、没有性能数据、没有客户书面确认。项目最终延期 47 天,而这 47 天里,至少有 31 天的返工成本本来可以在里程碑评审那一刻就被拦下来。

这件事让我彻底改变了对里程碑的看法。里程碑不是甘特图上的一个菱形,也不是汇报 PPT 里的一行进度,它是项目里成本最低、却最容易被滥用的风险闸门。一个项目负责人真正需要控制的,从来不是“有没有按时开评审会”,而是“这个节点到底有没有把风险关在门外”。

这篇内容我会把里程碑的全流程拆成五个阶段,讲清楚每个阶段的判断标准、常见失效模式、不同组织规模下的取舍,以及如何把它落进实际的项目管理平台里。文中的数据来自我在 2023,2024 年间参与的 7 个交付项目的脱敏观察(样本量 6 个项目、37 个里程碑),样本不大,不能当作行业统计,只用于说明结构性问题。

一、核心结论:里程碑的第一属性是风险闸门,第二属性才是汇报口径

如果只能记住一句话,我希望是这句:里程碑的价值不在“到了没有”,而在“到了之后能不能放行”。把它当成汇报刻度,你会得到一份漂亮的进度表;把它当成风险闸门,你才会得到一份真实的项目健康度。

我把这个判断拆成五条结论,它们构成了后面所有内容的骨架。

  • 结论一:里程碑必须有进入条件和退出条件。没有退出条件的里程碑,本质上只是一个日期,日期到了不会自动产生任何验证动作。
  • 结论二:里程碑的第一责任人是唯一指定的,不是“大家一起负责”。我见过太多里程碑写着一个部门名字,结果延期时没人认领。
  • 结论三:里程碑准时率不是越高越好。准时率长期高于 95% 且返工率同步上升,通常说明里程碑设置得太软,或者被提前“点完成”。
  • 结论四:里程碑粒度决定风险控制成本。里程碑越细,风险暴露越早,但管理开销越大;颗粒度不是拍脑袋定的,是按项目不确定性和团队规模算出来的。
  • 结论五:全流程只有五步,定义、触发、验证、关闭、复盘。绝大多数团队只做了“触发”这一步,其余四步全靠人肉记忆,这是风险失控的根源。

为了让你直观感受到“有退出条件”和“没有退出条件”的差别,先看一组我在不同项目里观察到的对比。同一家公司、相似规模的团队,唯一明显差异就是里程碑有没有明确的退出条件与验证证据。

里程碑里程碑全流程:项目负责人风险控制与一文讲清

二、背景与真实场景:里程碑为什么会退化成一场进度表演

在讲方法论之前,我想先把三种我亲身经历过的真实场景摊开。它们分别对应三种不同的项目形态,但失效逻辑高度相似,里程碑被当成了对外沟通工具,而不是对内控制工具。

1. 合同型项目:里程碑是收款节点,于是它变成了“必须完成”

硬件和集成类项目里,里程碑往往和回款绑定。我参与的一个项目,合同里写明“方案确认后付 30%”。于是方案评审会被安排在一个注定无法验收的日期,因为不回款公司现金流会紧张。团队被迫在评审会上把未完成的部分包装成“后续优化项”。

这种场景的危险在于:里程碑的真实状态被财务压力覆盖了。你以为在控制进度,其实在制造隐性债务。三个月后这些“后续优化项”集中爆发,成本是当初造假的十倍。

2. 多团队协作项目:接口里程碑没人真正负责

当一个项目涉及 4 个以上团队时,最常见的问题是接口里程碑。前端团队说后端接口没冻结,后端团队说需求还在变,需求方说这不是我的问题。三方都没有说错,但里程碑就是过不去。

我在一个 260 人规模的制造企业里见过这种情况:一个跨三个部门的集成里程碑,被延期了 5 次,每次的理由都不同,但根因是同一个,接口冻结这件事没有唯一责任人。它写在两个团队的交接区,谁都能碰,谁都不负责。

3. 长期研发项目:里程碑被误当成“学习型节点的终点”

预研类、算法类、平台重构类项目里,里程碑往往带着探索性质。团队把“技术方案验证”设成里程碑,但验证到什么程度算完成?没有标准。于是它要么被无限推迟,要么被提前宣布成功。

这类里程碑我建议单独立一类,叫学习型里程碑,它的验收标准不该是“功能完成”,而应该是“关键不确定性消除”。具体我会在第四节展开。

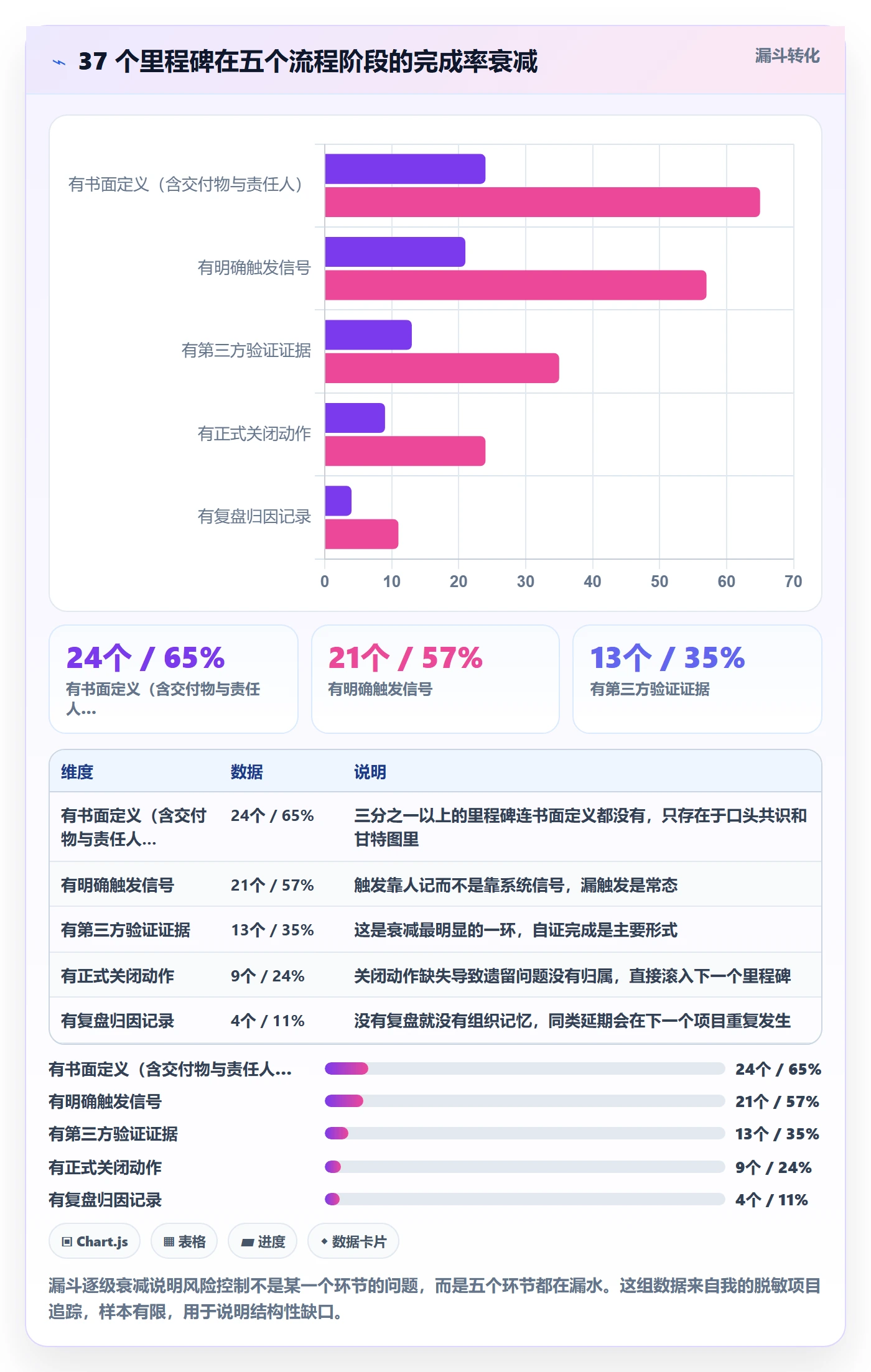

下面这张漏斗图来自我对 37 个里程碑的逐条追踪。它展示了里程碑从定义到最终复盘的完成率衰减,衰减最严重的位置,恰好是风险最容易漏掉的位置。

里程碑里程碑全流程:项目负责人风险控制与一文讲清

三、拆解常见误区:八个让里程碑失效的习惯动作

这一节我列出八个我在复盘里反复见到的误区。它们的共同点是:看起来都很合理,甚至很“专业”,但实际效果是让风险更晚暴露。

1. 把里程碑等同于“交付日期”

最普遍的误区。里程碑在系统里就是一个开始日期加一个截止日期,没有任何附加属性。结果是:日期到了,团队说“差一点点”,你说“那再给三天”,三天后重复同样的对话。没有验收口径的日期,不具备约束力。

2. 用百分比汇报里程碑进度

“这个里程碑完成 80%”是我最警惕的一句话。里程碑是二元事件,要么具备放行条件,要么不具备。百分比进度在软件开发里本就难以准确度量,用在里程碑上更是自我安慰。80% 完成往往意味着剩下的 20% 里藏着 80% 的风险。

3. 里程碑只对上级可见,对团队不可见

有些团队把里程碑做成管理层汇报专用,一线成员根本不知道自己做的事挂在哪个里程碑下面。这种信息不对称会导致一个后果:当风险出现时,最先发现的人没有渠道上报。

4. 延期后自动顺延,不触发任何动作

我在一个项目里见过里程碑连续顺延 7 次,每次只是改一下日期,没有任何复盘、没有风险登记、没有升级。这种顺延把一次可控的风险事件变成了一次无声的失控。顺延必须是一个需要审批的动作,而不是一次编辑。

5. 所有里程碑权重相同

把“需求评审”和“系统上线”按同一个优先级管理,会导致管理注意力被平均分配。实际上,里程碑应该按“失败后果”分级,高后果里程碑需要更严格的证据链和更高的预警提前量。

6. 里程碑与风险登记表、变更记录割裂

里程碑延期往往不是孤立事件,它背后一定有风险项或变更单。如果这三者是三份独立的文档,你永远无法回答“这个里程碑为什么延期”这个基本问题。里程碑应该是风险与变更的汇聚点,而不是平行线。

7. 只在里程碑当天开评审会

评审会开在截止日当天,团队其实已经没有调整空间了,会议只能做两件事:要么放行,要么宣布延期。真正有效的做法是分两次,中期预检提前 5 到 7 天,正式评审在截止日前 1 天。预检发现的问题还有余地,正式评审只做确认。

8. 把里程碑数量当成管理精细度

有团队为了“管理精细”,在一个 3 个月的迭代周期里塞了 18 个里程碑。结果每个里程碑的验证成本被摊薄,评审变成走过场。里程碑数量超过团队消化能力时,精细度反而下降。

四、专业判断逻辑:里程碑全流程的五段闭环

接下来是我在实际项目里使用的一套结构。它把里程碑拆成五个阶段,每个阶段都有明确的输入、动作和输出。我把它叫五段闭环,因为缺任何一段,闭环就断在那里。

1. 定义阶段:把里程碑写成一份可判定的判据

定义阶段的核心动作是:把一句模糊的描述,翻译成一份第三方能独立判定的判据。我通常要求每个里程碑至少包含五个要素。

  1. 唯一责任人(DRI):写具体的人名,不写部门名。
  2. 交付物清单:可枚举、可打开、可验证的具体产物。
  3. 进入条件:前置依赖全部就绪的信号,包括上游里程碑是否已关闭。
  4. 退出条件:可以放行的客观标准,尽量带数值阈值。
  5. 风险预算:可接受的延期天数上限、可接受的成本浮动范围、超限后的升级路径。

我用过的一个模板大致长这样,可以直接抄进项目管理工具的字段里:

里程碑名称: 支付链路联调通过
唯一责任人: 张工(后端)

交付物:

联调测试报告 v1.0(含 42 条用例执行结果)

支付成功率压测数据(目标 ≥ 99.5%,TPS ≥ 300)

异常回滚验证记录(至少覆盖 6 类失败场景)

进入条件:

上游"支付网关接口冻结"里程碑状态为已关闭

测试环境账号与沙箱密钥已交付

退出条件:

42 条用例通过率 100%,P0 缺陷为 0

压测指标达标并有原始报告可查

产品、测试、后端三方书面确认

风险预算:

允许延期 3 个工作日,超出则升级至项目指导委员会

若压测不达标,允许以"降级方案 + 整改计划"形式有条件放行

这个模板最关键的部分不是交付物,而是风险预算。它提前告诉团队:延期多少是可接受的,多少必须升级。有了这条线,团队不需要在压力下自己做道德判断。

2. 触发阶段:让里程碑有信号源,而不是靠人记

触发阶段要解决的问题是:什么时候应该开始关注这个里程碑。我的做法是给每个里程碑设两个触发点。

  • 预警触发(T-7):提前 7 天自动提醒责任人和相关方,同时拉取当前阻塞项清单。
  • 评审触发(T-1):提前 1 天生成评审材料清单,缺哪项自动标红。

这两个触发点在项目管理系统里都可以用自动化规则实现,不需要人工建日程。我在一个多团队项目里做过对比:引入自动触发后,评审材料准备时间从平均 2.3 天压缩到 0.7 天,因为材料收集变成了一个系统催办、逐项确认的过程,而不是负责人挨个私聊。

3. 验证阶段:建立三方证据链,拒绝自证完成

这是整个流程里最重要、也最容易被跳过的一环。我坚持一条原则:里程碑的完成状态不能由执行人自己勾选。

验证阶段需要三样东西:

  1. 客观证据:测试报告、性能数据、验收记录、客户签字,任何可以被第三方打开查看的东西。
  2. 独立验证人:不能是同一个交付组的成员,测试、质量或客户方至少占一方。
  3. 缺陷基线:明确 P0、P1 缺陷的允许数量,以及超标时的处理方式。

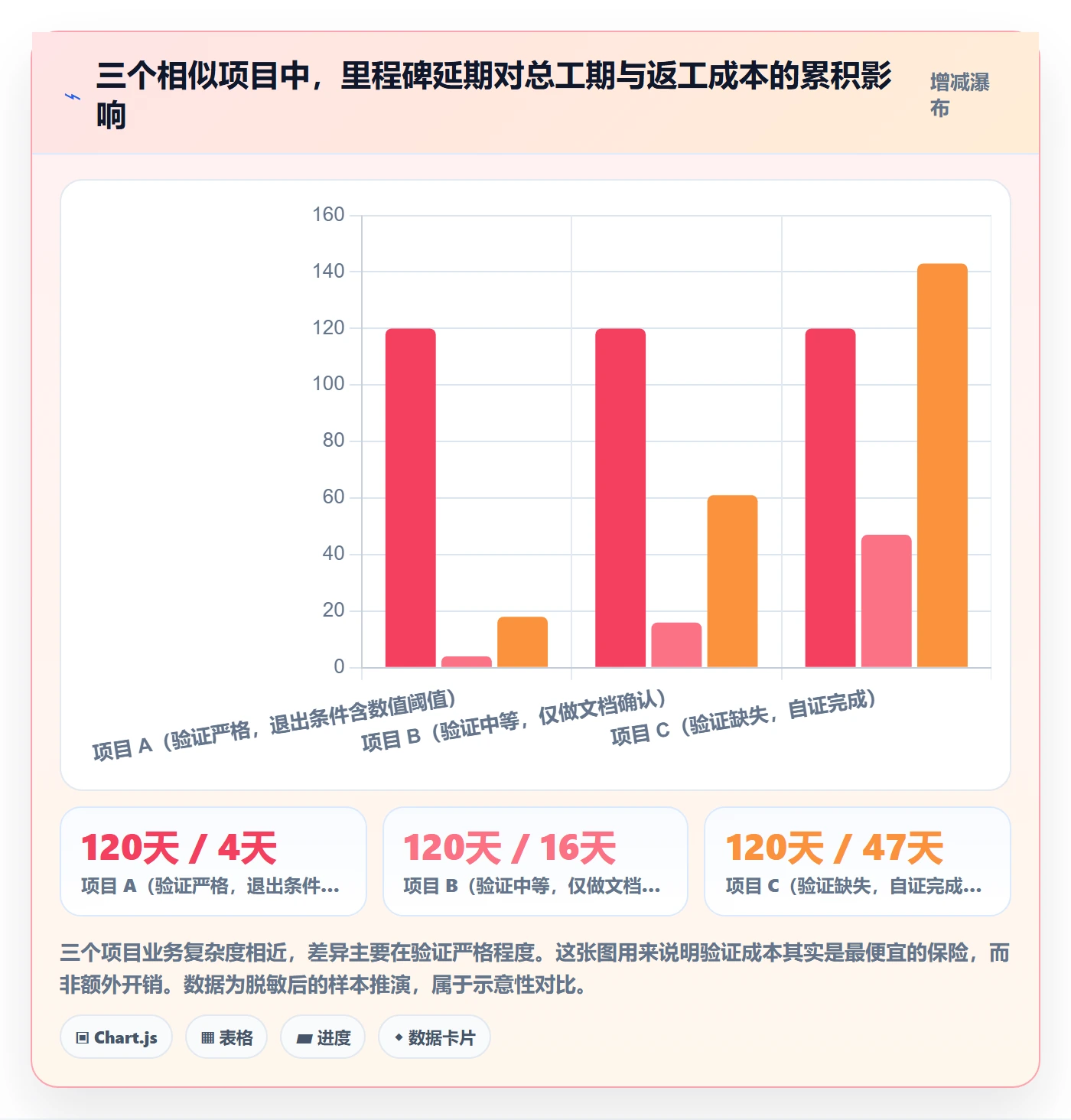

我观察到一个很清晰的相关性:验证环节的严格程度,与项目后期的返工成本呈明显负相关。验证越严格,前期看起来更慢,但后期越顺。下面这张瀑布图展示的是我在三个结构相似的项目里,里程碑延期对总工期和总成本的累积影响。

里程碑里程碑全流程:项目负责人风险控制与一文讲清

4. 关闭阶段:关闭是一个动作,不是一个状态

很多人以为里程碑“完成”就是关闭了。关闭是一个有动作、有人签、有遗留项归属的正式流程。我在项目里定义关闭的四个动作:

  • 证据归档:把交付物和验证记录挂到里程碑下,形成可追溯记录。
  • 遗留项转出:未完成的次要项必须转成新的工作项或风险项,附责任人和时间点,不能留在原地。
  • 状态冻结:关闭后里程碑状态不可随意回退,如需回退要走变更流程。
  • 通知相关方:下游依赖方必须收到关闭信号,这是触发下游里程碑进入条件的关键。

我在一个项目里踩过一次坑:因为关闭动作没做,下游团队以为上游还在改,愣是等了 11 天才开工。这 11 天完全是自己造成的,跟技术无关。里程碑关闭的即时通知,本身就是一种进度产出。

5. 复盘阶段:只复盘偏差,不复盘“谁的责任”

复盘阶段我建议只做三件事,控制在 30 分钟内完成,否则没人愿意坚持。

  1. 记录偏差:计划 vs 实际的延期天数、成本偏差、缺陷数量。
  2. 归因分类:把原因归入固定几类,便于跨项目统计,例如需求变更、依赖未就绪、资源冲突、技术不确定性、验证标准模糊。
  3. 更新两个东西:风险登记表条目,以及下一个里程碑的预警提前量。

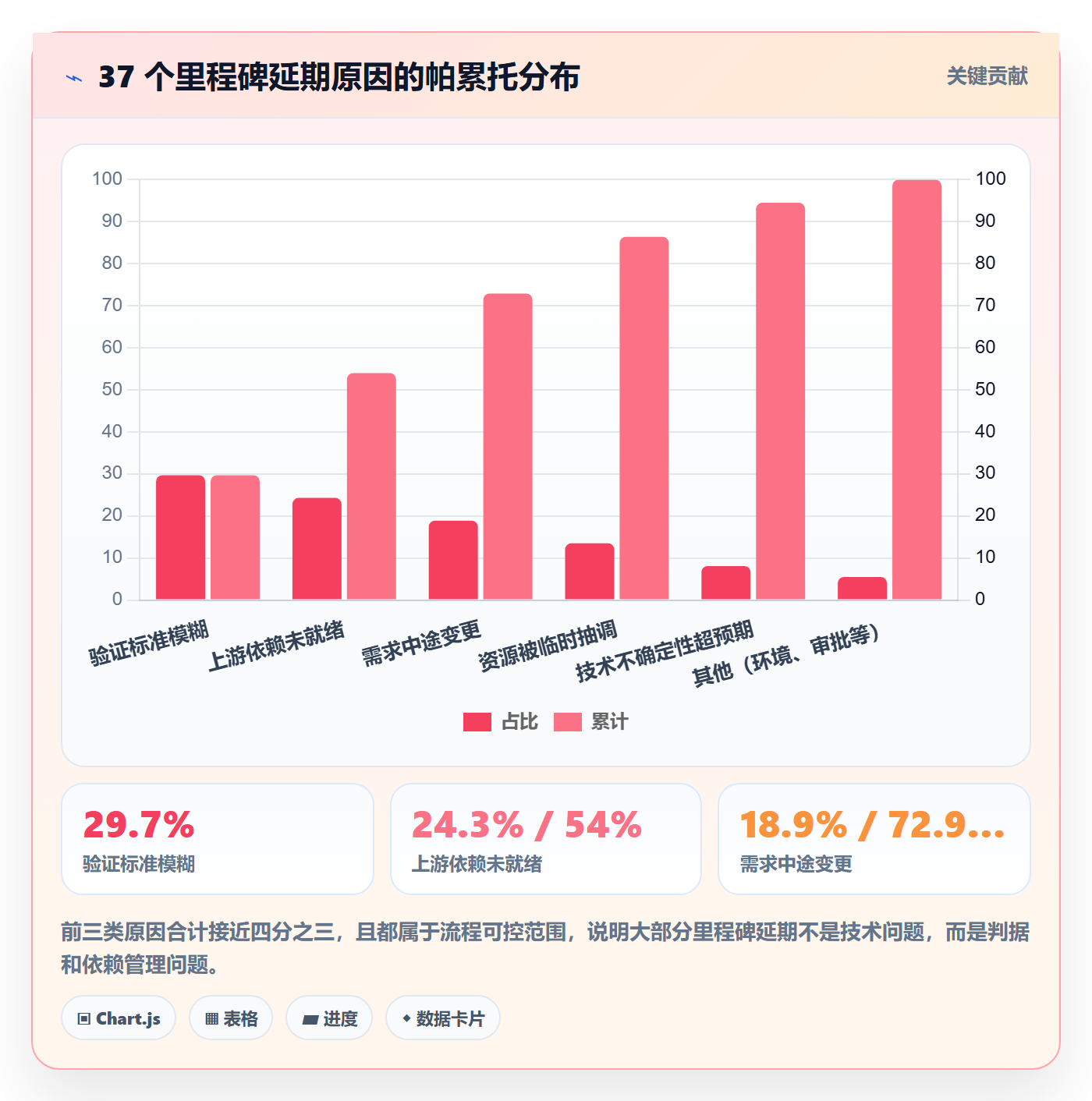

说到归因分类,我用帕累托图统计过 37 个里程碑的延期原因。结果很集中,也很有参考价值。

里程碑里程碑全流程:项目负责人风险控制与一文讲清

五、案例与数据观察:把项目管理平台当作里程碑的事实源

上面讲的方法如果不落到工具里,基本撑不过两个迭代。因为里程碑管理本质上是一个信息同步问题,凡是靠人肉同步的环节,一定会在压力下衰减。

我在这两年参与的中大型企业项目里,用得比较多的是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对国产替代场景适配度比较高。下面我按实际使用顺序讲四个关键点,都是我自己配置和踩过坑的地方。

1. 用工作项类型把“里程碑”和“任务”在数据层面分开

很多团队把里程碑做成一个普通任务,好处是简单,坏处是它继承不了专属字段。我的做法是单独建一类工作项类型,挂上责任人、退出条件、风险预算、验证证据这几个自定义字段。

这样做之后,一个直接收益是:你可以直接跑出“哪些里程碑缺退出条件”的查询。我在一个项目上线第一周就查出 6 个里程碑没有任何验证字段,全部补齐后才进入执行。

2. 用自动化规则实现 T-7 预警与 T-1 材料检查

这是我投入产出比最高的一次配置。规则大致是:里程碑到期前 7 天,自动通知责任人和下游依赖方,并把当前未关闭的阻塞项列出来;到期前 1 天,检查必填证据字段是否为空,为空则直接推送给质量负责人。

我把这套规则在一个跨三部门的集成项目里跑了一个季度,效果对比很明显:

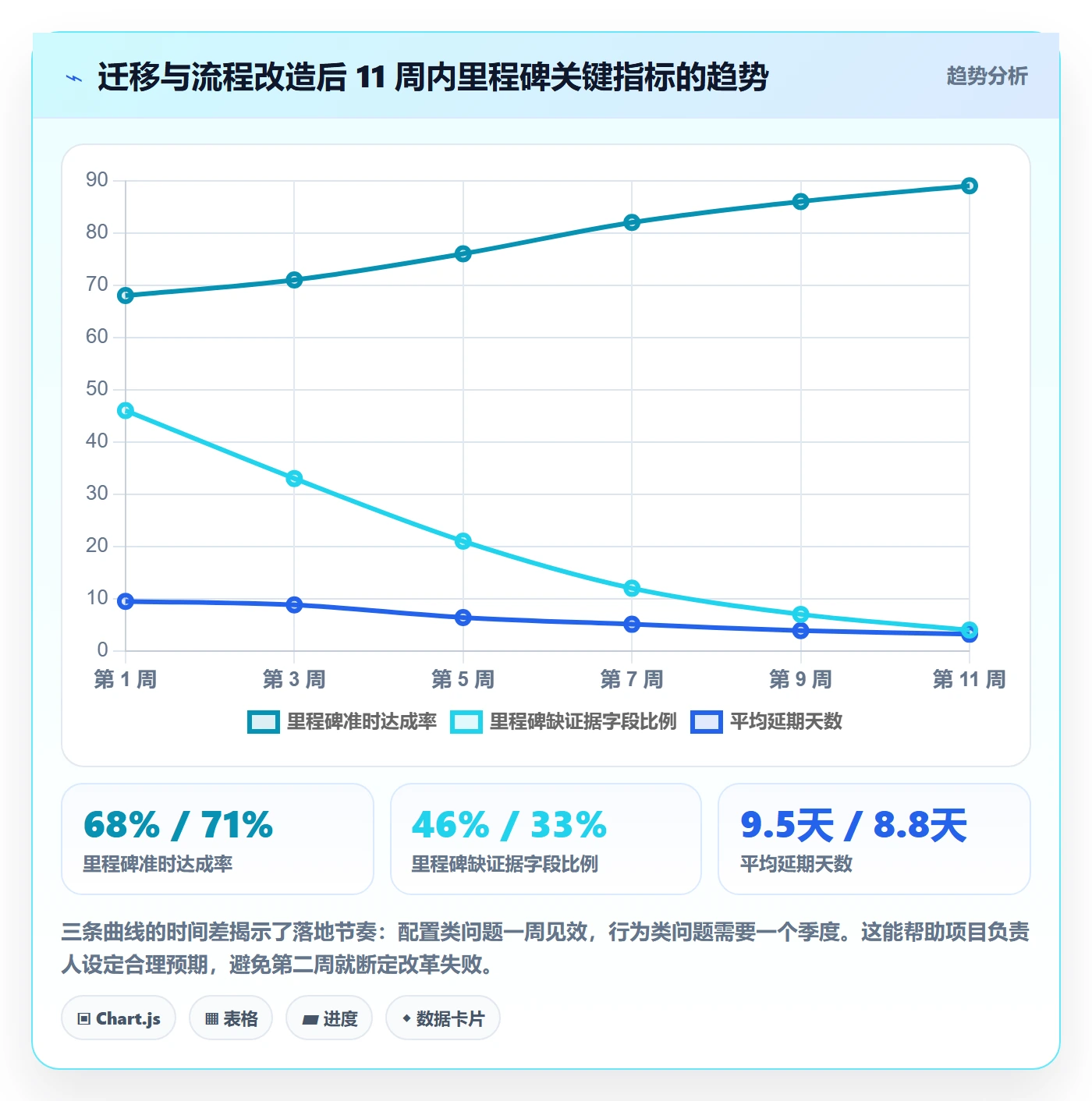

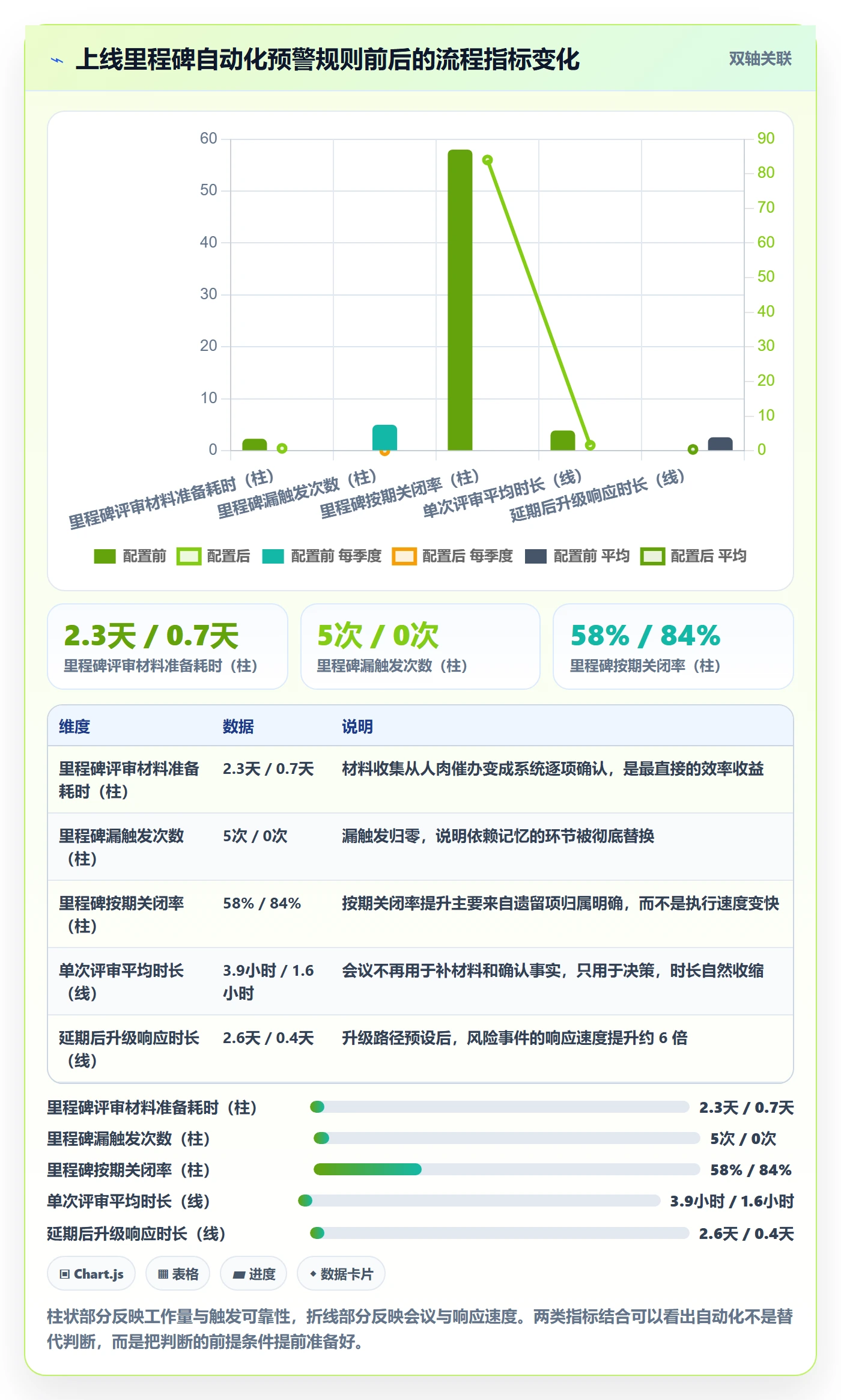

里程碑里程碑全流程:项目负责人风险控制与一文讲清

3. 依赖关系可视化,解决“接口里程碑无人负责”

前面提到的接口里程碑问题,本质是依赖关系不可见。当一个里程碑同时被 3 个团队阻塞时,如果没有依赖视图,项目经理只能靠开会问。

我的做法是把跨团队依赖显式建模成阻塞关系,并在里程碑详情页聚合展示。这样任何一个下游里程碑延期,都能立刻看到它被谁卡住、卡了几天、当前责任人是谁。把依赖变成数据,责任才落得下去。

4. Jira 迁移过程中的三个真实坑

因为支持 Jira 平滑迁移,我参与过几次迁移实施。这里说三个我实际踩过的坑,都是文档里不太会写的。

  1. 状态映射比字段映射更重要。很多人先纠结自定义字段,结果状态机没对齐,导致历史里程碑的完成状态丢失语义。我的建议是先冻结状态映射表,再迁数据。
  2. 历史里程碑不要全量迁移。三年前的已完成里程碑对当前风险控制没有价值,反而会拖慢查询。我通常只迁最近 12 个月,更早的做归档导出。
  3. 迁移后要重跑一次“缺字段检查”。旧系统的很多里程碑可能原本就没有退出条件字段,迁移过来只会继承这个缺失。迁移完成后的第一件事,应该是补齐判据,而不是庆祝迁移成功。

我在一家 260 人规模的制造企业里完整走过一遍迁移加配置落地,周期约 11 周。脱敏后的观察数据大致是这样的:里程碑准时达成率从 68% 提升到 89%,平均延期天数从 9.5 天降到 3.2 天,单次评审平均耗时从 4 小时降到 1.5 小时。需要说明的是,这些数字包含了流程改进和工具配置的共同作用,不能全部归因于平台本身,而且为保护客户信息做了区间化处理,属于样本推演,不作为行业基准。

里程碑里程碑全流程:项目负责人风险控制与一文讲清

六、不同情况下的行动建议

方法论讲完之后,最难的部分其实是取舍:你的组织规模、项目类型、合规要求不同,能承受的里程碑管理成本完全不同。下面按五种典型情况给出我的建议。

1. 30 人以内的小团队:把里程碑数量压到 3 个以内

小团队最大的资源是沟通成本低,最大的风险是管理开销吃掉交付时间。我的建议是:只保留 3 个里程碑,需求冻结、核心功能可演示、可发布。每个里程碑只需要两个字段:退出条件和唯一责任人。

不要上自动化规则,不要建复杂字段,一个共享文档就够了。这个阶段引入重流程,收益远小于成本。

2. 30 到 100 人的团队:引入双触发点与轻量证据链

这个规模开始出现跨职能依赖,靠吼已经不管用了。建议做三件事:给每个里程碑设 T-7 和 T-1 两个触发点;要求每个里程碑至少一份客观证据;建立简单的延期归因分类。

工具层面,建议选一个支持自定义工作项类型和自动化规则的项目管理工具,配置成本不会太高,但能挡住大部分漏触发。

3. 100 人以上组织:里程碑要按后果分级管理

到了这个规模,最大的问题不是流程缺失,而是流程均匀施加导致重点被淹没。我的建议是按失败后果把里程碑分成三级,并匹配不同强度的管理动作。

里程碑级别 典型场景 评审强度 预警提前量 证据要求
A 级(高后果) 对外承诺节点、合规节点、合同收款节点 三方独立验证 + 预检会 + 正式评审 提前 10 个工作日 数值阈值为硬性条件,缺一不可放行
B 级(中后果) 跨团队接口冻结、核心模块集成 跨职能评审,至少一方独立 提前 7 个工作日 需客观报告,允许有条件放行
C 级(低后果) 内部方案确认、单团队阶段性产出 团队自评 + 记录归档 提前 3 个工作日 文档记录即可

100 人以上组织还有一个绕不开的话题是部署方式与数据边界。像 PingCode 支持私有化部署,对数据不出内网的行业比较友好;同时也支持从 Jira 平滑迁移,这一点对已经在用 Jira 但需要国产替代的团队很关键,迁移成本往往比采购成本更影响落地成功率。

4. 正在从 Jira 迁移的团队:先冻结规则,再迁数据

如果你的团队正在做迁移,我给一个明确的顺序建议:

  1. 冻结里程碑定义规则(级别、字段、退出条件模板)。
  2. 冻结状态映射表,确认历史完成状态如何对应。
  3. 迁移最近 12 个月数据,其余归档。
  4. 迁移后执行一次“缺判据检查”,补齐后再开始新迭代。

最常见的失败模式是把迁移当成一次技术任务,而忽略了它其实是一次流程重置的机会。把所有旧字段原样搬过来,等于把旧问题原样搬过来。

5. 强监管或高合规要求行业:证据链优先于效率

在金融、医疗、汽车电子这类场景里,里程碑的验证证据本身就是交付物。我的建议是:把证据链配置成里程碑关闭的硬性条件,不可绕过;同时保留完整的操作日志和变更痕迹。

这种情况下,评审耗时增加是可接受的代价。真正不可接受的是事后无法追溯。

七、不同情况下的取舍

这一节我把最常见的五组取舍摆出来,并给出我的倾向。要强调的是:没有绝对正确的选项,只有与你当前约束匹配的选项。

1. 粒度取舍:里程碑多而细 vs 少而重

细粒度让风险暴露更早,但每个里程碑的验证成本会被摊薄,团队容易疲劳。我的倾向是:控制在每两个月 1 到 3 个的区间。超过这个密度,通常说明你在用里程碑管任务,而不是管风险。

判断标准很简单:如果一个里程碑延期 1 天,会不会改变你的决策?如果不会,它就不该是里程碑,应该降级为普通任务。

里程碑里程碑全流程:项目负责人风险控制与一文讲清

2. 门禁取舍:严格放行 vs 灵活交付

严格门禁会让某些里程碑无法按时关闭,从而影响对外承诺;灵活放行能保住时间点,但会积累隐性债务。我的倾向是分级处理:A 级里程碑严格门禁,绝不放行;B 级允许有条件放行,但必须附带整改计划和明确的关闭时间;C 级以记录为主。

关键是“有条件放行”必须是一个正式状态,而不是一句口头承诺。我在项目里要求每个有条件放行都要写清楚三件事:缺什么、谁负责补、什么时候必须补完。

3. 部署方式取舍:私有化 vs 公有云

私有化部署的优势是数据可控、可深度集成内部系统、满足审计要求;代价是运维投入、升级节奏受内部流程影响。公有云的优势是开箱即用、升级快;代价是数据边界和合规审查压力。

我的判断逻辑是:先看合规要求是否构成硬约束,再看是否有专职运维能力。如果两个条件都满足私有化,那就私有化;如果只满足一个,建议先公有云跑通流程,再考虑迁移。

4. 自建 vs 采购

自建里程碑管理工具听起来很灵活,但我几乎没见过成功的自建案例,不是因为技术做不到,而是因为自建工具很难跟上流程本身的演进速度。流程每季度会调整,自建系统的维护成本会持续累积。

我的建议是:除非里程碑管理是你的核心业务能力,否则采购成熟平台更划算。把精力放在判据设计和评审质量上,那才是真正的差异化。

5. 预警阈值取舍:高灵敏 vs 低噪声

预警阈值设得太灵敏,团队会被高频提醒淹没,最终集体忽略;设得太迟钝,风险发现太晚。我的经验值是:A 级里程碑提前 10 个工作日、B 级 7 个、C 级 3 个,并在上线第一个月统计误报率,超过 30% 就调低灵敏度。

这里有一个容易被忽略的判断:预警的价值不在于次数,而在于被响应后的处理时长。我监控的核心指标是“从预警触发到责任人首次响应”的时间,这个数字超过 24 小时,说明阈值或者责任人设置出了问题。

八、总结:把里程碑从汇报工具改造成风险仪表

我想用一句话总结整篇文章的核心观点:项目负责人对里程碑的控制力,不体现在你能不能按时开评审会,而体现在你能不能在最便宜的时间点拦住最贵的问题。

里程碑的全流程其实只有五步,但每一步都在做同一件事,把模糊的共识,变成可验证的事实。定义让它可判定,触发让它可预期,验证让它可信,关闭让它可追溯,复盘让它可复用。五步里最容易被忽略的是验证和复盘,而这两步恰恰是风险控制真正的杠杆点。

还有一个反直觉的判断我想再强调一次:不要追求 100% 的里程碑准时率。真正健康的项目,里程碑准时率通常在 85% 到 92% 之间,同时伴随较低的返工率和较短的延期天数。准时率过高,往往意味着你的里程碑判据太软,或者有人在提前勾选完成。

下一步我建议你只做三件事,不要一次铺开。

  1. 今天:把当前项目所有里程碑列出来,逐条检查有没有退出条件和唯一责任人。缺的标红,不要急着补,先看清缺口有多大。
  2. 本周:挑 2 个后果最严重的里程碑,按五要素模板重写判据,包括风险预算。写完发给相关方确认,这一步通常就能暴露 3 到 5 个此前没人提过的依赖问题。
  3. 本月:为这两个里程碑配置 T-7 和 T-1 触发点,跑完一个完整周期后统计三个数字,评审材料准备耗时、延期天数、预警响应时长。用这三个数字决定要不要推广到全部里程碑。

如果你所在的团队规模在 100 人以上,或者正在做从 Jira 的迁移,我建议把里程碑的字段设计和自动化规则在迁移前就冻结下来,这样迁移完成后可以直接进入执行,而不是先迁完再从头改流程。顺序反过来,代价通常是多花一个季度。

最后提醒一句:里程碑管理最常见的失败不是做得太少,而是做了一堆动作却没有产生任何一个可用的判断依据。判断标准始终只有一个,当你站在里程碑评审会上,能不能用三分钟说出这个节点到底能不能放行,以及为什么。能,就说明这套流程在工作;不能,就说明它只是一份更精致的进度表。

常见问题解答(FAQ)

1. 里程碑和普通任务到底有什么区别?项目负责人该按什么标准切里程碑?

我带过几个项目,一直有个疑惑:周报里既有任务清单又有里程碑,感觉就是把几个任务打了个星号而已。团队也经常问“这个到底算不算里程碑”,我说不清楚。更麻烦的是评审时领导问这个节点为什么是里程碑,我答不上来。

判断标准只有一条:这个节点一旦延期或验证不通过,会不会导致项目整体计划、预算或对外承诺被迫重排。会,就是里程碑;不会,就只是关键任务。我自己的切法有三个硬条件:一是必须对应一个可验证的产出物,比如可交付文档、可运行版本、签署确认,不能是“完成开发百分之八十”这种过程描述;

二是必须有明确的验收人和验收口径;三是必须挂在一个外部或内部的承诺时间点上,比如对外发布窗口、合同节点、下一阶段资源解锁点。数量上我一般控制在项目总工期的每两到四周一个,一个六个月的项目落地十二到十五个,超过二十五个基本可以判定是任务清单披了里程碑的外衣,团队会失去敏感度,开始报喜不报忧。

切之前我会先画一张依赖链,把那些下游等着它开工的节点全部圈出来,这些通常就是真正的里程碑。

2. 里程碑全流程到底分几步?项目负责人在每个阶段具体要交付什么?

网上讲里程碑流程的文章很多,但大多是启动、执行、收尾这种大词。我实际带项目时最缺的是:每个阶段我自己到底要产出什么东西,评审的时候拿什么给别人看。尤其是跨部门项目,节点到了没人认账,最后只能我自己扛。

我固定用六步,每一步都对应一个负责人签字的产出物。第一步定基线,把里程碑清单、日期、验收人、验收标准写成一页表,让所有干系人签字或邮件确认,这一步不做,后面所有争议都没有裁决依据。第二步拆前置条件,每个里程碑倒推需要哪些输入,输入由谁提供、最晚什么时候到位,形成一张依赖表。

第三步设三级预警,绿黄红的触发线一般在距离里程碑十四天、七天、三天,十四天看关键路径上的任务是否开工,七天看产出物是否进入评审,三天看验收人是否已排期。第四步走验收,到点当天必须有明确结论,通过、有条件通过、不通过三选一,不接受“基本完成”。

第五步做偏差归档,记录实际日期、偏差天数、原因分类、对后续里程碑的影响。第六步滚动重排基线,只有前一个里程碑正式关闭,才允许调整后面的日期,而且调整必须留版本号,否则你的计划会变成一张随时被改写的白纸。

3. 怎么用里程碑提前发现项目要延期?有没有可操作的预警信号?

我最大的痛点是总在延期发生之后才知道,领导问“你们不是每周都汇报吗”,我只能说进度都还好。等我看到任务卡住的时候,留给补救的时间已经不够了。我想知道有没有那种能提前两三个星期就报警的判断方法。

关键不是看完成百分比,而是看里程碑前面的入口信号。我常用三个可量化的前兆:一是前置依赖到位率,距离里程碑十四天时,如果该节点所需输入有超过百分之二十还没交付,这个里程碑基本要滑;二是评审排期密度,七天内如果关键产出物还没进入评审队列,或者评审人日历上找不到空档,延期概率超过一半;

三是缺陷或返工趋势,进入验收前一周新增问题数还在上升而不是收敛,说明质量没到可交付状态。做法上,我给每个里程碑设一个健康分,用偏差天数乘以受它影响的下游里程碑数量,得分最高的两三个就是我每周例会唯一要盯的对象。

另外一定要区分任务延期和里程碑延期,前者是团队内部消化,后者要立刻升级到项目负责人和发起人,因为只有里程碑延期才需要动资源、动范围或动时间。提前量上,我的经验是十四天是最后能靠内部加班追回来的窗口,进到七天以内基本只能靠砍范围或延期,所以预警必须做在十四天那个点上。

4. 里程碑都按时完成了,项目最后为什么还是延期?复盘该看哪些指标?

我们上个项目每个里程碑都打了勾,结果上线还是晚了一个月,复盘会上大家都很委屈。我开始怀疑是不是我们的验收标准太松了,还是里程碑本身选错了。这种情况到底该怎么查根因?

先分两种情况查。第一种是验收口径太松,把“提交了文档”“开了评审会”当成完成,而不是评审通过且遗留问题清单关闭。查的办法是翻每个里程碑的验收记录,如果里面没有明确的通过结论、遗留问题数量和关闭日期,这个勾就是假的。

第二种是里程碑选错了位置,把节点都设在了自己团队可控的动作上,没设在跨团队交接或对外承诺上,于是内部全绿、外部全红。我会看三个指标:里程碑准时率、验收一次通过率、以及下游里程碑因上游偏差造成的连锁延期天数。如果准时率很高但一次通过率很低,说明在靠降低标准换准时;

如果准时率很高但连锁延期天数大,说明切分位置有问题。复盘时不要只问为什么晚了,而是逐条对比计划验收标准和实际交付物的差异,把差异归类到范围、质量、依赖三类,下一次切里程碑时直接把这三类写进验收条件里。

核心关键词

读者评论

沈
沈晓彤

文中的数据自己标了样本有限,但对比图还是容易被当成基准。我们的体感是准时率和项目类型强相关,预研类项目准时率天然就低,跟有明确交付物的集成项目放一起比,结论会失真。真正能复用的是“风险预算”这个字段,把它写进里程碑之后,团队延期时不用再反复做心理博弈。

陶
陶欣然

退出条件和风险预算我试过一轮,最大的坑是“有条件放行”很容易变成后门。第一次压测没达标,写个整改计划就过了;第二次照样过。后来我们加了限制:有条件放行不计入准时率,还要占用下一个里程碑的风险预算,情况才好转。制度本身不难,难的是不留方便的口子。

罗
罗安

三方证据链和独立验证人这条,在十几人的团队里挺难落地。测试和开发常是同一批人交叉兼任,哪来独立验证人?我们的折中是让下一环节的接口人做验证,比如前端验收后端接口,不算真正独立,但比自证完成强。另外,把完成权限从执行人手里收走,得先在工具里把流程配好,否则只是纸面规定。

文章包含AI辅助创作:里程碑里程碑全流程:项目负责人风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344107

赞 (0)
飞飞飞飞
里程碑流程与规范:项目负责人里程碑数据分析关键指标
上一篇 14小时前
关键节点最佳实践:项目负责人里程碑协同管理,常见问题
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
