里程碑关键节点全流程:跨部门团队数据分析与一文讲清

2023年Q3,我主持过一次延期19天的量产里程碑复盘。让整间会议室安静下来的不是延期本身,而是五个部门报出来的"里程碑完成率":硬件78%、固件85%、供应链61%、品控92%、市场70%。同一个里程碑、同一周、同一套"完成"二字,五个数字差了31个百分点。会后我花了三个小时才把它们对齐到一张表上,然后发现真实的整体完成度是66%,没有一个部门报的数字是对的,包括那个看起来最悲观的61%。

从那以后我不再问"里程碑完成了吗",而是改问三个更硬的问题:这个节点的完成判据是谁写的、证据存在哪里、谁有权改判据。这篇文章就是把这套追问拆成可落地的全流程,讲清楚跨部门团队在里程碑关键节点上,数据到底该怎么采、怎么对齐、怎么用来做决策。

一、先给结论:里程碑失控的主因不在执行层

我把过去六年经手的二十多个跨部门里程碑项目做过一次归因统计,结论和大多数人的直觉相反:真正因为"团队不努力"导致的延期,占比不到两成。绝大多数延期,在事情发生之前就已经埋好了,埋在各团队对同一个里程碑的不同理解里。

1. 结论一:里程碑的第一性问题永远是口径,不是进度

进度是结果,口径是输入。当五个部门对"固件里程碑完成"的定义分别是"代码合并"、"自测通过"、"回归通过"、"灰度发布"、"全量发布"时,你拿到的五份进度报告根本没有可比性。此时开再多的对齐会,也只是在给五套不同的坐标系做算术。

我的经验是:一个跨部门里程碑,如果它的完成判据写不满半页纸,它就一定会失控。判据不是写给项目经理看的,是写给每个执行人自查的。

2. 结论二:数据要单点定义、多点采集、集中裁决

"单点定义"指判据只有一个权威版本,不允许部门自建子定义;"多点采集"指数据由各执行角色在自己干活的地方自然产生,不靠事后填表;"集中裁决"指当数据冲突时,有一个明确的规则决定采信哪一条。这三件事缺一件,跨部门数据就退化成口水战。

3. 结论三:预警的价值在提前量,不在准确率

很多人追求"预警必须准"。这是错的。里程碑预警追求的是提前量。一个提前14天出现、只有60%准确率的黄灯,价值远高于一个提前2天出现、准确率95%的红灯。因为前者给你留出了调度资源、重排依赖的窗口,后者只能让你提前写延期说明。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

二、真实场景:一个跨部门里程碑是怎么一步步滑向延期的

抽象讲口径太虚。我把2023年那个延期19天的项目完整还原一遍,你会看到它其实有四次明显的"逃生窗口",每一次都被浪费了。

1. 案例还原:28天里发生了什么

项目背景是一家消费电子公司的NPI量产爬坡,里程碑是"PVT退出、进入量产"。涉及硬件、固件、供应链、品控、市场五个部门,关键路径上还有两家外部供应商和一家认证机构。

D-28,固件部门在周报里标注该模块"进度95%",理由是代码已经合并到 release 分支。但没人注意到这行字下面那句小字:回归用例覆盖了73%。

D-21,供应链报"物料到料率91%",缺口是三种小料。项目经理按91%判断风险可控,没有升级。

D-14,品控第一次拿到完整样机做抽检,发现连续两批CPK只有1.02,低于1.33的门槛。此时硬件才承认良率其实一直是按"能开机"口径统计的。

D-7,市场部按原定日期启动了预约页面投放,因为他们的里程碑定义里"量产里程碑"等于"发布日期锁定"。

D+19,PVT真正退出。延期19天里,有11天是可以用进度数据的,另外8天是在等补充测试。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

2. 同一个词,五种含义

复盘时我把五个部门对"完成"的理解列在一张白板上,会议室的空气就变了。固件认为"合并即完成",硬件认为"能开机即完成",供应链认为"主要物料到齐即完成",品控认为"抽检合格即完成",市场认为"日期锁定即完成"。

这五种理解单独看都合理,放在一起就是灾难。跨部门里程碑的本质,是把五种职业语言翻译成一套判据。不翻译,你就永远在比对五个平行宇宙。

3. 数据断点出现在四个位置

顺着时间线往下找,数据断点其实只有四类。

  • 定义断点:判据分散在各团队的本地文档里,没有单一版本,冲突时无裁决规则。
  • 采集断点:关键数据靠周会口头汇报,脱离干活现场,天然滞后3到7天。
  • 证据断点:报"完成"时没有强制附证据,导致事后无法复核,只能采信说法。
  • 传递断点:从执行人到项目经理再到管理层,每过一层都会被"翻译"一次,偏差逐层放大。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

三、拆解五个流传很广的误区

下面这五条,都是我在真实项目里反复见到的,而且每一条听起来都很有道理。

1. 误区一:把甘特图当成里程碑管理

甘特图管的是任务与工期,里程碑管的是决策与准入。甘特图上的一个菱形,如果不对应"过不了就不能进下一阶段"的硬门槛,它只是一个好看的日期标记。没有否决权的里程碑,等于没有里程碑。

2. 误区二:用"里程碑完成率"衡量项目健康度

完成率是滞后指标。等它掉下来,你已经没有调整空间了。真正应该盯的是"关键路径上还剩几个未满足的准入条件",这是个前置指标,会提前两三周变化。

3. 误区三:跨部门数据靠周会同步就够了

周会同步有三个硬伤:频率太低(7天一次,覆盖不了快速变化的阶段)、信息经过人工筛选、结论不留可追溯证据链。周会应该是裁决场,而不是采集场。采集必须发生在系统里。

4. 误区四:只看延期天数,不看延期的形态

延期有两种形态:一是"缓慢渗漏",每天掉一点,累计成大坑;二是"断崖式",某天突然崩掉。前者靠趋势预警,后者靠准入卡点。用同一套方法管两种形态,必然有一类管不住。

5. 误区五:里程碑颗粒度越细越好

把里程碑拆到每两天一个,结果通常是:维护成本暴涨、所有人疲于更新状态、真正重要的三个节点被淹没在噪声里。我的一般建议是单个跨部门里程碑的关键节点控制在5到9个,超过这个数就该往上一层合并。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

四、专业判断逻辑:里程碑关键节点的数据模型怎么搭

讲完误区,讲我实际在用的搭建方法。这套逻辑的核心是:先把判据写死,再让数据自然流出来。

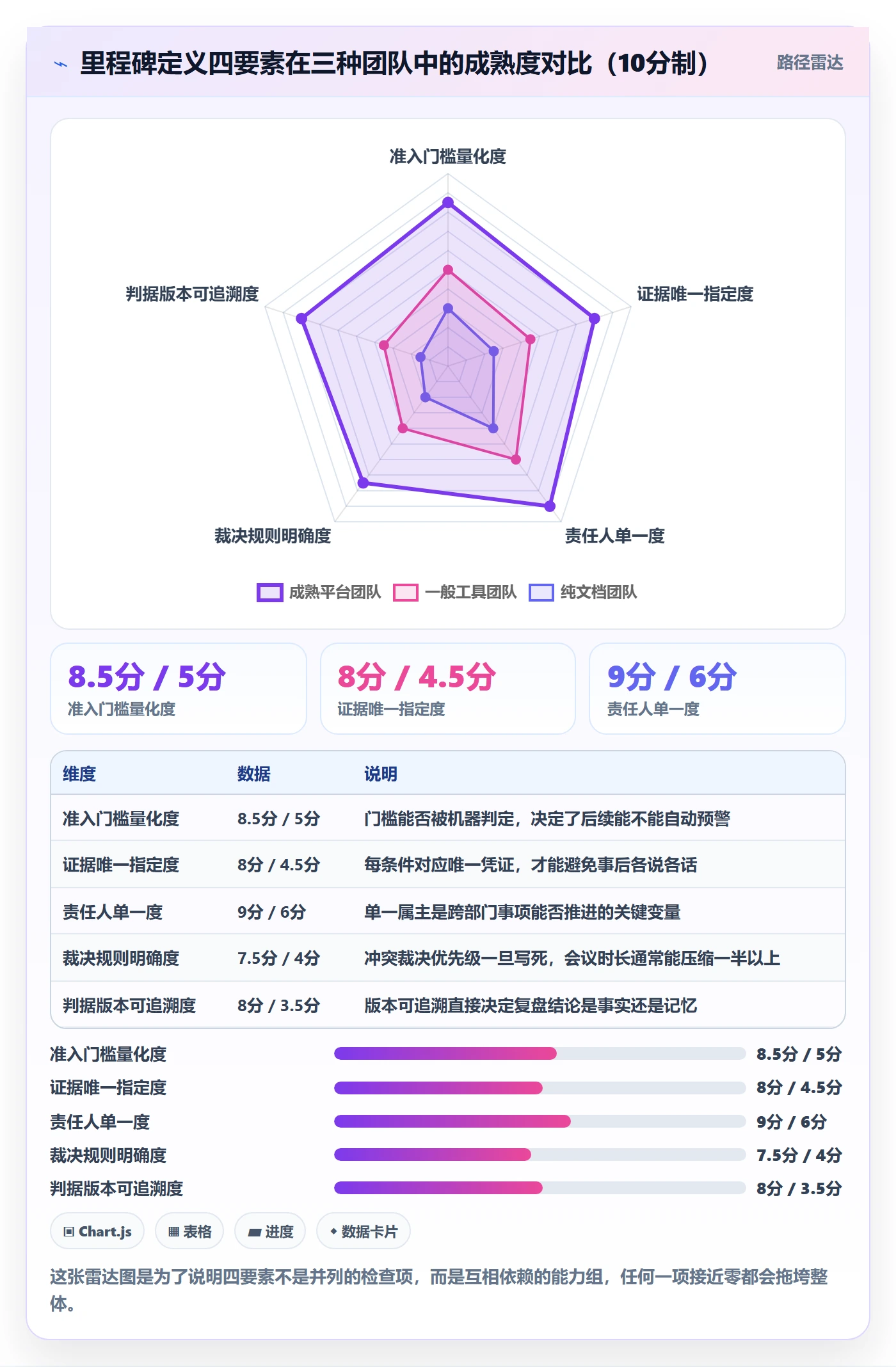

1. 里程碑定义的四个必备要素

任何一个跨部门里程碑的关键节点,定义里必须包含四样东西,缺一样就会在后面翻车。

  1. 准入门槛(Gate):明确的量化条件,不满足就不能进入下一阶段。
  2. 证据要求(Evidence):每个条件对应什么可核验的凭证,截图、报告、系统记录都行,但必须唯一指定。
  3. 责任人(Owner):单一责任人,不是"某部门"。跨部门事项最怕集体负责。
  4. 裁决规则(Arbiter):数据冲突时谁说了算,以及依据什么原则判定。

我通常建议把这份定义写成结构化配置,放进项目管理系统的里程碑模板里,而不是锁在某个人的文档里。下面是一个实际用过的片段:

milestone: PVT_Exit
definition_version: 2.3

gate_owner: 项目经理_张

arbiter_rule: 有证据者优先 > 系统自动采集优先 > 人工申报

criteria:

硬件: BOM到料率 == 100% AND 良率 >= 92%

evidence: MES批次报表(自动)

固件: release分支已发布 AND 回归通过率 >= 98%

evidence: CI流水线报告(自动)

供应链: 双供应商认证完成

evidence: 供应商认证函(附件)

品控: 连续三批抽检 CPK >= 1.33

evidence: 品控抽检报告(附件)

auto_collect: true

escalate_after_days: 3

2. 关键节点的数据采集点设计

采集点设计有一个原则:能自动采集的绝不手工填报。原因很简单,手工填报的延迟通常在3到7天,而且会被人为美化。

实际可自动化的数据源包括:代码仓库的合并与流水线结果、物料系统里的到料率与批次质量、缺陷管理系统里的未关闭缺陷趋势、测试平台里的用例通过率。手工填报只保留两类:跨组织的商务确认、外部机构的认证结果。

3. "完成"的定义表要版本化

判据会变,这很正常。不正常的是判据变了之后没人知道。我的做法是给每个里程碑的定义打版本号,任何变更都留记录,并在变更时自动重算受影响节点的健康度。这样复盘时你才能回答"当时我们依据的是哪一版判据"。

4. 预警阈值怎么定才不吵人

阈值定得太松,预警变成事后通报;定得太紧,所有人开始屏蔽通知。我常用的是"双阈值+冷却期":黄灯在偏离基线15%时触发,红灯在偏离30%或有准入条件明确不达标时触发,同一节点进入某种状态后的48小时内不再重复推送。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

五、案例与数据观察:中大型团队是怎么把它落地的

方法论讲完,讲落地。这套东西在几十人团队里靠表格就能撑,但一旦跨过百人规模、涉及多产品线并行,就必须依赖工具链的支撑。

1. 为什么规模一过百人就撑不住

我观察到的分水岭在100人左右。低于这个规模,关键节点通常只有两三条产品线,靠项目经理的个人记忆和一张共享表格能维持。超过之后会出现三个变化:依赖关系呈网状而非链状、同一批骨干同时挂在多个里程碑上、信息传递层级超过三层。这三件事叠加,手工同步的边际成本会指数上升。

2. PingCode 在这类场景里的实际用法

在后来的几次落地中,我用 PingCode 来承载这套里程碑模型。它主要服务中大型企业及100人以上组织,这一点和前面说的分水岭是吻合的。

具体的用法是:把里程碑定义为上层工作项,关键节点作为它的子项,每个子项绑定量化准入门槛和证据附件;自动采集的数据通过集成从代码仓库、流水线、测试平台回流,形成节点级的健康度;跨项目资源冲突通过统一的资源视图暴露,而不是等到周会才发现同一个人被排了两条线。

3. 私有化部署与 Jira 迁移这两个现实约束

中大型组织在做选型时,绕不开两个现实问题。第一是数据主权,尤其涉及硬件BOM、供应商信息和认证材料的团队,通常要求系统跑在自己的机房或专有云里,这就需要支持私有化部署。第二是历史包袱,很多团队在旧系统里积累了三五年的项目数据、工作流和自动化规则,直接推倒重来代价极高,因此能否从 Jira 平滑迁移就成了一个硬指标。

PingCode 在这两点上都能满足,也是它被当作国产替代方案的常见原因之一。不过我要提醒的是,迁移这件事真正的难点不在字段映射,而在工作流语义的对齐,旧系统里的"已解决"到底是新系统里的哪个状态,必须逐条对过,否则迁移完你会发现历史吞吐数据全部失真。

4. 一个可对比的数据观察

下面这组数据来自我参与的两个规模接近的项目(各约180人、三条产品线并行),一个是引入系统化关键节点管理后的,一个是仍以周会为主要同步手段的。样本有限,属于经验观察,不是行业统计。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

5. 预警噪声是落地后的第一个坎

系统化之后最常见的新问题不是预警不准,而是预警太吵。我们第一次上线双阈值预警时,项目经理平均每天收到31条提醒,两周后大家开始集体忽略。后来做了收敛:合并同源预警、增加冷却期、把推送分级到角色,最终稳定在每天5到7条有效提醒。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

六、不同情况下,具体该怎么做

同一套方法论,落到不同规模的团队,动作顺序完全不同。按我的经验分四档讲。

1. 30人以下:先写判据,别急着上工具

这个阶段最大的浪费是买工具。你只需要一份共享文档,写清每个里程碑的准入门槛、证据和责任人,每周花二十分钟对一次证据。工具在这个阶段带来的收益,抵不过配置和维护的时间成本。

2. 100到500人:优先解决采集自动化

这是收益最陡的一段。此阶段的瓶颈几乎全部集中在"数据靠人报"。把代码、流水线、测试、物料这几类高频数据的自动采集打通,进度滞后能从三四天压到半天以内,直接把可调整窗口扩大一倍。这个规模也正是像 PingCode 这类面向中大型组织的平台能明显拉开差距的区间。

3. 500人以上、多产品线并行:把资源冲突当成一等公民

到这个规模,延期的头号原因往往不再是单个节点做不完,而是同一个人被三条线同时占用。必须建立统一的资源日历,让每个关键节点的责任人排期在系统里可见、可冲突检测。此时里程碑管理已经不只是进度管理,而是产能管理。

4. 强合规或涉密场景:先定部署边界,再谈功能

如果涉及硬件设计、供应商资质、认证材料这类敏感数据,选型顺序要倒过来:先确认私有化部署能力、数据出境边界、审计日志完备度,再评估功能。功能可以缺,数据主权不能让。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

七、取舍:你不可能同时拿到所有好处

最后讲取舍。方法论落地时最常卡住的不是"不知道怎么做",而是"什么都想要"。

1. 颗粒度与维护成本

节点越细,预警越灵敏,但维护成本越高,且噪声越大。我的判断线是:如果某个节点的维护时间超过了它可能挽回的延期时间的三分之一,就该合并。比如一个节点每周要花2小时维护,它最多能帮你挽回6小时,那它就不值得单独存在。

2. 自动采集与数据主权

自动采集要求系统能打通代码仓库、流水线、测试平台、物料系统,环节越多,数据暴露面越大。在敏感行业,你可能需要主动放弃一部分自动采集能力,换取数据不出内网。这个取舍没有标准答案,但必须在项目启动前做,而不是上线后补救。

3. 统一平台与部门自治

统一平台的好处是数据可比、口径一致;代价是部门失去自定义的自由度。我的经验是采用"统一骨架+局部皮肤":里程碑的准入门槛和证据标准必须统一,团队内部的任务拆解方式允许保留差异。这两层混为一谈,是很多系统上线后遭遇抵制的根本原因。

4. 实时预警与噪声疲劳

实时性越强,噪声越多。前面说过,我们把日提醒从31条压到了5到7条,代价是部分低置信度信号的预警时间推后了约一天。作为交换,项目经理的响应率从不到两成提升到了九成以上。我认为这笔交易在任何规模下都是划算的。

里程碑关键节点全流程:跨部门团队数据分析与一文讲清

八、总结与下一步

回到那场让我记到现在的复盘会。五个部门报出五个完成率,真正的问题不是谁在撒谎,而是从来没有人要求他们把"完成"翻译成可核验的条件。跨部门里程碑管理的全部功夫,其实就下在这件看起来最枯燥的事情上。

如果这篇文章只留一个观点,我希望是这个:里程碑不是时间点,是一组准入门槛的集合。管好门槛,时间点自己会站住;只盯时间点,延期就会从你意想不到的方向冒出来。

下一步我建议你按这个顺序动手,不要跳步。

  1. 挑一个已经延期过或正在延期的跨部门里程碑,把它的关键节点控制在5到9个。
  2. 为每个节点写出量化准入门槛、唯一证据、单一责任人和冲突裁决规则,写不满就继续改。
  3. 把这份定义放进你能用的项目管理系统里做成模板,而不是留在文档里。
  4. 盘点每个节点的数据来源,标出哪些能自动采集、哪些必须手工填报,先从滞后最严重的那一个开始打通。
  5. 设置双阈值加冷却期的预警规则,上线两周后统计有效提醒占比,低于五成就继续收敛。

这套动作做完,你大概率不会立刻看到延期天数归零,但你会开始看到一件更重要的事:问题在被发现的时候,还有时间处理。这就是跨部门里程碑数据体系真正的价值所在。

常见问题解答(FAQ)

1. 里程碑关键节点到底该设多少个才合适,是按阶段设还是按交付物设?

我自己带跨部门项目时踩过这个坑:一开始每个部门都往计划里塞自己的节点,最后里程碑比任务还多,开会对进度光念清单就花二十分钟。后来才发现,节点设多了等于没有重点,谁都不觉得那是必须守住的线。

经验口径是:一个季度长度的项目,里程碑控制在5到8个,单个里程碑跨度不超过3周;超过这个密度就该合并。判断标准就三条,可验收、有唯一负责人、有明确交付物,凡是答不出“谁签字验收”的都不算里程碑,直接降级成任务。

设节点时按三类归:决策点(方案评审通过)、交付点(模块可验收)、切换点(上线或数据迁移完成),三类之外的基本是过程节点。还可以用一个简单指标自检:里程碑密度=里程碑数÷项目周数,超过0.8说明颗粒度太碎,需要往上收一层。

2. 跨部门数据口径不一致,研发说完成了80%,业务说才做一半,这种分歧怎么对齐?

我以前最怕开周会碰到这个场景:两边各自从自己的系统里导表,一个按任务条数算、一个按投入工时算,最后变成互相质疑数据造假。吵完之后问题还在,节点还是延期。

先统一“完成”的判定基准,再谈百分比。里程碑达成只认三种客观证据:交付物链接、验收记录、上线或切换的时间戳,三者有一即可认定,口头汇报不算。整体进度统一用“已通过验收的里程碑数÷总里程碑数”计算,不用任务数或工时加权,因为任务数和工时都是过程量,跨部门不可比,里程碑是结果量,可验真。

同时建一张口径对照表,写清每个部门自己系统里哪个字段、哪个状态值映射到统一口径的哪一档,这张表放在共享文档里,新人接手也照着填。出现分歧时先查对照表,而不是先查谁的责任。

3. 有没有一套能提前预警里程碑延期的指标,阈值应该怎么定?

我吃过最大的亏就是每个节点都是到当天才知道做不完,那时候资源已经来不及调,只能硬着头皮延期。后来复盘发现,延期其实提前一两周就有信号,只是没人把它量化出来。

用三个指标组合看,分别对应趋势、效率、卡点。第一是里程碑达成率,取最近三个周期的滚动值,低于80%说明计划本身偏乐观;第二是交付物流转时长,统计从提测到验收的平均天数,比上期拉长30%以上就要警觉;第三是阻塞项数量及其停留天数。

阈值设定上,单个里程碑剩余时间不足20%而验收进度低于50%,标黄并让负责人给出补救方案;阻塞项停留超过3个工作日未处理,标红并直接升级到项目周会。刷新频率建议每周一更新一次,不要日更,日更既增加填报负担,也会让噪声淹没真实信号。

4. 数据看板做出来了,但各部门不愿意填、填得也不准,怎么推得动?

我们在某项目管理平台搭过一套看板,上线头两周大家还挺积极,第三周开始字段就空着,催一次填一次,催的人累、填的人也烦。后来我意识到,问题不在执行力,在于填报对他本人没有任何好处。

办法是把填报成本压到最低,同时让填报者直接受益。字段做减法,每个节点只保留三个必填:负责人、状态、预计完成时间,其余信息尽量从已有系统自动同步,不要让人重复录。看板按部门视角切成“我的逾期项”“本周待确认”这类个人清单,让人一眼看到填了就能少被催、少被拉去开会。

我实测把必填字段从11个砍到3个之后,周更新率从四成左右提到九成以上。准确性靠抽查,每两周随机抽10%的节点核对真实交付物,发现虚报不在群里点名,而是在复盘会上统一修正口径,并把这个节点的判定标准写进对照表,下一次就不会再报错。

核心关键词

读者评论

潘
潘泽宇

看完最直接的感受是:口径不一致这件事我知道,但把它量化到"延期贡献42%"还是第一次见。, "双线偏离图那张我盯着看了很久。预警能不能起作用,可能不只取决于提前量,还取决于误报之后有没有人真的去处理。所以我认为口径和变更不是并列关系,前者更像是后者的放大器。

万
万梦琪

不过实际推行时有个卡点作者没细讲:判据统一了,可各部门的原始数据本身就在不同系统里,IT排期往往比业务对齐还慢。认知值一直高于真实值,而且中段越拉越大,这个形态太真实了。, "作者的归因统计里,外部依赖阻塞占27%,加人无法解决,这点我完全同意。

蒋
蒋梦琪

我们是先靠一张共享的判据表凑合了半年,工具化反而是最后一步。但我保留一点不同看法:提前14天、准确率60%的黄灯听上去很美,实际发出来三次有两次是误报,团队很快就不看了。但"需求中途变更只占12%"和我们实际情况差得有点远,我们这边变更才是第一位的,而且是口径不一致的衍生品:客户改了需求,各部门对"改到什么程度算完成"又各自理解一遍。

文章包含AI辅助创作:里程碑关键节点全流程:跨部门团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/343107

赞 (0)
飞飞飞飞
里程碑节点验收全流程:跨部门团队制度设计与一文讲清
上一篇 14小时前
里程碑如何做好节点状态?跨部门团队数据分析与操作步骤
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
