2023年第二季度,我把所在研发团队的季度数据完整拉了一遍:90天内创建了1473个工作项,其中216个在“已指派”状态下停留超过48小时,63个被重新指派过至少一次。最极端的一个任务是把注册页的错误提示文案从“系统错误”改成“手机号格式不正确”,这个任务在一周内被转手4次,横跨3个群、2张表格和1次周会,最后是产品经理自己改的。
这不是态度问题,是方法问题。绝大多数管理者在“任务分派”上投入的思考时间不足5分钟,却期待它产出两周的执行确定性。指派不是把任务发出去,而是把一段不确定性提前收口。这篇文章写的就是这5分钟该怎么用,以及我在100人以上组织里验证过的模板、判断逻辑和取舍标准。
一、核心结论:指派效率的分母是“澄清成本”,不是“发出速度”
先给结论,方便你直接拿走。如果你只记住三句话,就记下面这三句。
1. 真正决定指派效率的,是澄清轮次而不是发送速度
很多管理者对指派效率的理解是“我多快能把任务发下去”。这个理解从一开始就是错的。任务发出只占整个闭环的5%,剩下95%的成本发生在对方理解任务、确认边界、找到依赖、对齐优先级的过程中。
我用过一个非常粗糙但好用的公式来评估团队的分派效率:指派效率 = 任务闭环时间 ÷(1 + 澄清轮次)。分子是客观耗时,分母是你的信息质量。澄清轮次每增加1轮,实际效率大约衰减40%以上,因为一轮澄清通常意味着半天到一天的等待。
在一个27人的研发团队里,我做过对照观察:同样是0.5人天的前端改动任务,走“群里@一句话”的路径,平均闭环52小时;走“结构化指派契约”的路径,平均闭环9小时。任务本身的难度完全一样,差的只是指派前多花的4分钟。
2. 一个任务能不能被指派出去,取决于三个硬条件
不是所有任务都适合指派。我判断一个任务是否“可指派”,只看三个条件是否同时成立:
- 责任人唯一:有且仅有一个自然人对此事的结果负责,不接受“前端团队”“大家一起”这种表述。
- 验收标准可判定:完成与未完成之间有一条清晰的、第三方能独立判断的界线,而不是“做好了就行”。
- 时间盒明确:有具体的截止时间点,而不是“这周内”“尽快”“有空的时候”。
三个条件缺任何一个,任务就不该被指派,而应该先回到拆解环节。我见过太多管理者把“不可指派的任务”强行派出去,结果就是它在系统里挂着,既不推进也不关闭,最后靠一次周会重新激活。
3. 指派是契约,不是通知
这是全文最重要的一句判断。通知的语义是“我告诉你一件事”,契约的语义是“我们双方对结果、边界和时间达成了一致,并且可以追溯”。
区别体现在三个地方:契约有验收人,通知没有;契约有依赖声明,通知没有;契约有超时升级规则,通知没有。只要缺了这三样中的任何一样,你发出的就不是指派,而是一条待办提醒。

二、背景与真实场景:指派失效很少以“失败”的形式出现
指派失效最难被发现的地方在于,它很少直接表现为“任务失败”。它通常以“延期但没人提”“做完了但不是要的”“大家都以为别人在做”这三种形态潜伏着,直到某次复盘的节点才被翻出来。
1. 三类组织里,指派失效长得不一样
我在研发型、交付型和职能型三类团队里都带过人,指派失效的表现差异很大,对应的解法也不一样。
(1)研发型团队:口头指派 + 群消息刷屏
研发团队的典型场景是站会后一句“这个你来看一下”,任务从未进入任何系统,只存在于聊天记录里。三周后回看,没人说得清它到底有没有被做完。口头指派的致命问题是它没有状态,因而无法被追踪、无法被度量、也无法被交接。
(2)交付型团队:指派给“当下最闲的人”
交付型团队按项目节奏走,管理者习惯按“谁手上活少”来派活。这个逻辑在短期看似合理,长期却会制造两类问题:一是能力错配,活干了但质量反复;二是反向激励,效率高的人反而被持续加码。
(3)职能型团队:指派退化为“转发”
职能型团队里,指派常常变成一次转发:把上级的要求原封不动转给下属,不补充背景、不说明优先级、不澄清验收标准。转发的本质是把不确定性原样传递下去,而不是消除它。
2. 我经历的一次“指派雪崩”
2022年底,我们有一个客户定制需求要在大版本发布前插入。我在群里指派给A,A说他手上有个更紧急的线上问题;我转给B,B说这块代码只有A熟;我再转回A,A说那你得让产品先确认需求。三天过去,需求没确认,代码没动,发布时间被推迟。
复盘时我们发现,问题不在任何一个人身上。根因是我在指派时没有做三件事:没有确认需求方是谁、没有识别依赖、没有设定超时升级规则。雪崩的起点只是一句缺少边界的“你来看一下”。

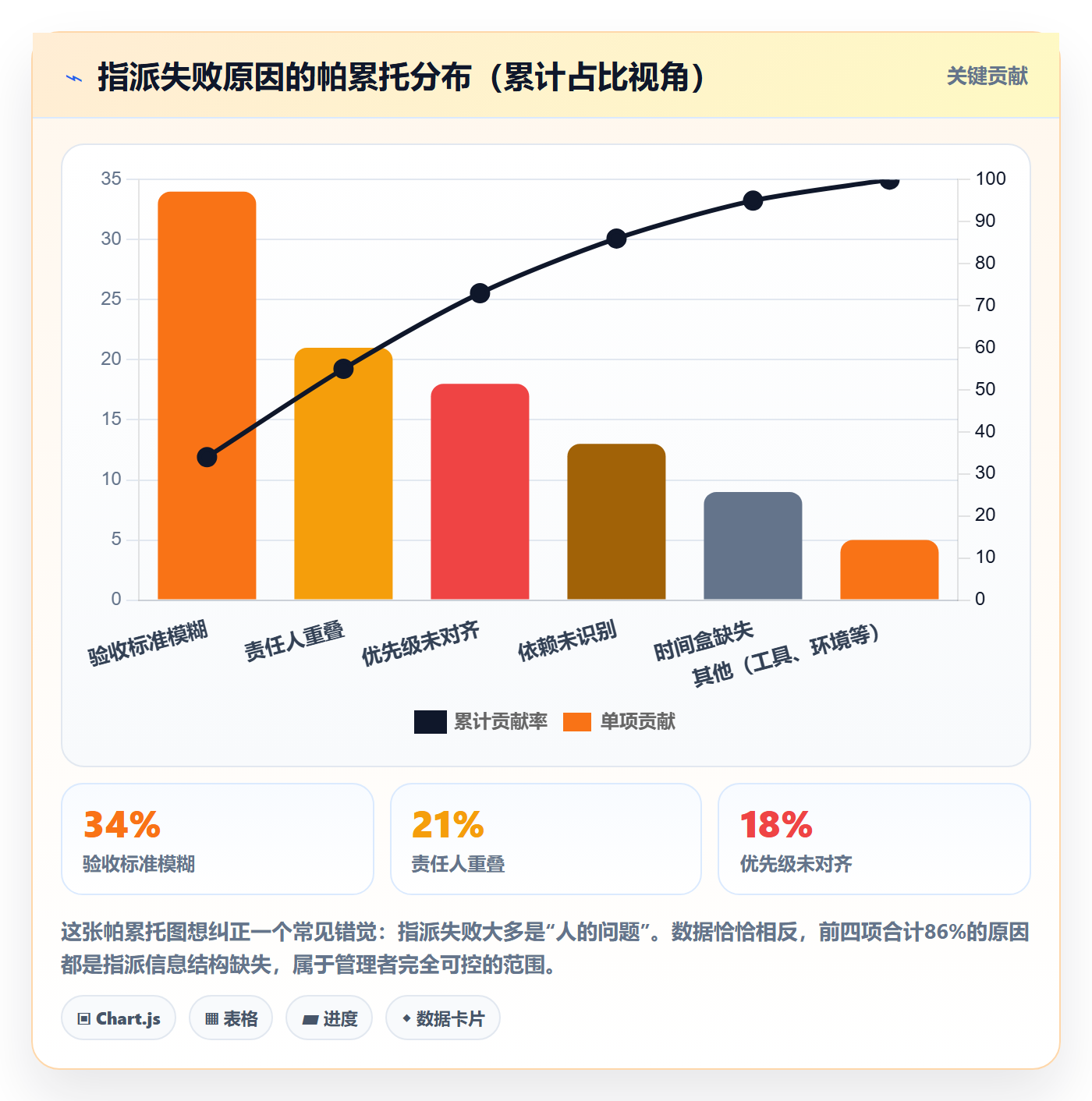

3. 被严重低估的三个指派成本数字
大多数管理者从没算过指派的隐性成本。我建议你先看清这三个数字,它们直接决定了你该在指派环节投入多少时间。
| 成本项 | 行业常见水平 | 做得好的团队 | 差异来源 |
|---|---|---|---|
| 指派后首次响应等待时长 | 8-20小时 | 1-3小时 | 是否有明确的确认接收机制 |
| 平均澄清轮次 | 1.6轮/任务 | 0.4轮/任务 | 验收标准和依赖是否在指派时写清 |
| 指派后返工率 | 25%-40% | 5%-10% | 验收人是否明确、验收标准是否可判定 |
把这三个数字乘起来,就是一个团队每年白白烧掉的人天。指派环节多花4分钟,通常能省下任务执行阶段2到6小时。这是我在多个团队里反复验证过的杠杆比。


三、拆解五类常见误区:你以为在提高效率,其实在制造返工
下面这五类误区,是我在复盘会议里反复见到的。它们有个共同特征:短期看都很“高效”,长期看都在增加总成本。
1. 误区一:把任务指派给“最闲的人”
“最闲的人”通常意味着两件事之一:要么他能力不强所以接不到活,要么他手上的活刚被抽走。无论哪种,把关键任务交给他都是一个高风险决策。
我的判断逻辑是:优先看能力匹配度,其次看负荷余量,最后才看成长诉求。能力不匹配的任务,返工成本会吃掉所有速度优势。合理的做法是维护一张简单的“能力-负荷矩阵”,而不是凭印象挑人。
2. 误区二:把指派当成通知
这是最高频的误区。管理者发完消息就认为指派完成了,但对方可能只是看到了,还没理解,更没有确认。
真正的指派必须包含一个“确认接收”的动作。我在团队里推行的做法是:任何指派都必须得到对方明确回复的“收到 + 复述关键点”,复述的内容包括产出、截止时间和验收人。如果复述错了,说明指派信息本身有问题,两分钟内就能发现,而不是等两周。
3. 误区三:一份任务描述,多人认领
“这个前端和后端一起看一下”,这句话制造的是责任稀释。当两个人共同负责时,两个人都默认对方会推进,结果是双份的等待时间。
我的原则很硬:任何一个任务在系统里只能有一个负责人字段。如果需要协作,就把任务拆成两个有依赖关系的子任务,各自有唯一负责人。这不是形式主义,而是让状态可观测的必要条件。
4. 误区四:把所有事都指派出去
有些管理者走向另一个极端:凡是能被拆解的事都往外派。这会导致团队被大量低价值任务淹没,同时管理者自己也失去了对关键路径的手感。
我的分界线是:涉及标准制定、关键决策、对外承诺这三类事情,管理者必须自己保留。其余可以按“可复制性”决定是否指派。判断标准是:这件事别人做完后,我能否在不重新返工的前提下直接接受结果。
5. 误区五:只指派任务,不指派验收人
这是最隐蔽的误区。任务指派了,人也做了,但没人有权力说“这算完成”。结果就是任务在“待验收”状态无限期停留。
验收人必须在指派的那一刻就确定,并且不能是任务的执行者本人。验收人可以是管理者自己,也可以是下游环节的负责人,但一定要是具体的人名,而不是“产品部”这类组织名。

四、专业判断逻辑:把“凭感觉派活”换成可复用的四步判断
前面讲了误区和成本,这一节给出可操作的判断链条。我把指派决策拆成四个连续问题,每个问题对应一个判断动作。
1. 第一步:这件事该不该指派(重要性 × 可复制性)
我用一个四象限来判断。横轴是可复制性,纵轴是重要性。
- 高重要 + 低可复制:管理者亲自做,例如关键客户承诺、架构决策。
- 高重要 + 高可复制:指派给骨干,并配验收人,例如核心模块重构。
- 低重要 + 高可复制:指派给新人或标准化流程,例如常规配置、文档更新。
- 低重要 + 低可复制:直接砍掉或延期,这类任务最容易被误指派,也最容易制造无效工作量。
最后一类是管理者最该警惕的:它占用团队注意力,却几乎不产生价值。识别它的方法很简单,问一句“如果这件事永远不做,会发生什么”,如果答案是“没什么”,那就不要指派。
2. 第二步:拆到什么粒度才能指派(一个人、一个产出、一个时间盒)
粒度的判断标准只有九个字:一个人、一个产出、一个时间盒。如果一个任务需要两个人产出、或者产出无法用一句话描述、或者时间盒超过一周,它就是不可指派的,必须先拆。
我见过的最常见的粒度错误是“把里程碑当任务派出去”。例如“完成支付模块”这种表述,实际上包含十几项工作,直接指派只会带来持续的追问和模糊的状态。
3. 第三步:指派给谁(能力匹配 → 负荷余量 → 成长诉求)
这个顺序不能颠倒。能力匹配是硬约束,负荷余量是软约束,成长诉求是加分项。很多管理者出于善意优先考虑成长诉求,结果是把人放到了能力不足的任务上,最终演变为返工和挫败感。
我通常用一句话自检:如果这个任务只给这个人三天时间,他有没有可能在不需要我介入的情况下交付?如果答案是否定的,说明要么人不对,要么粒度不对。
4. 第四步:用什么形式固定下来(可追溯 > 好看 > 详细)
形式的选择优先级是:可追溯第一,好看第二,详细第三。一份写得非常详细但只存在聊天记录里的指派,价值远低于一份简短但进入系统的指派。
可追溯包含三个要素:谁在什么时间指派了谁、任务当前处于什么状态、历史变更记录是否完整。只要能回答这三个问题,形式怎么简洁都可以。


五、具体案例与数据观察:27人团队的三阶段指派改造
2023年下半年,我负责一个27人的研发团队,包含前端、后端、测试和数据四个职能。我们用八周时间做了一轮指派机制改造,分成三个阶段推进,每一阶段都留下可对比的数据。
1. 阶段一(第1-2周):只做一件事,把所有指派搬进系统
这一阶段不做任何流程改造,只要求一个动作:所有任务指派必须出现在工作项系统里,聊天记录里的口头指派一律不承认。目标是把指派从不可观测变成可观测。
结果很有意思:仅仅是把指派搬进系统,平均首次响应等待时长就从11小时降到了5.5小时。原因不是人变勤快了,而是任务有了一个“待认领”的状态位,它会出现在对方的待办列表里,而不依赖记忆。
2. 阶段二(第3-5周):引入指派契约模板
这一阶段我们固化了“指派契约”,要求每个任务在指派时必须填齐六个字段。我们用 PingCode 的工作项模板能力把这些字段做成必填项,避免靠自觉。
task:
title: "注册页错误提示文案修正"
owner: "张XX" # 唯一责任人,不接受"团队""大家一起"
verifier: "李XX" # 验收人,必须与 owner 不同
definition_of_done:
"手机号格式错误提示改为『手机号格式不正确』"
"邮箱格式错误提示改为『邮箱格式不正确』"
"灰度环境验证通过,截图附在任务评论区"
time_box:
estimate: 0.5d
due: "2024-06-14 18:00"
checkpoints:
"06-13 12:00 提交代码评审"
dependencies:
"文案终稿已由产品确认(已完成)"
escalation:
rule: "逾期4小时未更新状态,自动提醒 owner 与直属主管"
这六个字段分别是:唯一责任人、验收人、完成定义、时间盒与检查点、依赖、升级规则。它们对应的是前面提到的“契约三要素”的工程化落地。模板不是为了让文档好看,而是为了让漏项无法被提交。
对于中大型团队来说,靠人肉检查模板是否填齐是不现实的。我们用的是 PingCode 的自动化规则:当任务被指派后2小时内没有确认接收,系统自动在评论区提醒;超过4小时仍未更新状态,通知直属主管。把管理动作交给规则,管理者才有精力处理真正需要判断的事。
这里补一个选型上的判断。中大型企业、100人以上组织在选择这类平台时,往往有两个绕不开的硬需求:一是数据主权,二是历史资产迁移。PingCode 支持私有化部署,这对于有合规要求的研发组织是前提条件;同时它支持 Jira 的平滑迁移,字段、状态、历史记录可以批量映射过来,对于已经在旧平台上积累了几十万条工作项的团队,这意味着不必从零重建。从国产替代的角度看,这两点组合起来是它比较突出的地方。
3. 阶段三(第6-8周):加入指派健康度看板
第三阶段我们把指派质量做成了周度看板,只盯四个指标:待认领超时率、澄清轮次、一次验收通过率、返工率。每个指标设一条阈值线,超标的任务在周会上逐条过。
这一步的价值不在于监控,而在于把“指派质量”从一个模糊的管理感觉,变成一个可对齐、可讨论、可改进的对象。团队从第6周开始会主动在指派时多写一句验收标准,因为他们知道这条数据会被看到。


六、不同情况下的行动建议
指派方法没有万能解。我按团队规模和组织形态给出三套建议,你可以直接对照自己的情况取用。
1. 十人以下小队:靠约定,不靠工具
这个规模不需要引入复杂系统,引入反而增加负担。最有效的做法是三条口头约定,写在团队文档首页就行。
- 指名到人:任何任务指派必须点名到具体的人,禁止使用“大家看一下”。
- 复述确认:被指派方必须回复“产出 + 截止时间 + 验收人”三要素。
- 阻塞四小时规则:遇到阻塞四小时内必须抛出,不允许自己扛着。
小队最大的优势是沟通成本低,最大的风险是记忆依赖。这三条约定针对的正是记忆依赖。
2. 一百人以上组织:靠模板,更靠自动化规则
超过100人之后,靠人的自觉维持指派质量是不现实的。这个规模需要三件事同时到位。
第一,指派契约必须成为工作项模板的必填字段。字段不填,任务创建不通过。这不是官僚主义,而是把管理要求变成系统约束。
第二,指派后的超时必须有自动化提醒。人工盯100人以上的所有任务是不现实的,只有规则能承担这个工作量。像 PingCode 这类平台在自动化流转和规则触发上的能力,恰好对应了这个规模的核心痛点。
第三,指派健康度必须进入周度管理节奏。不需要多,四个指标就够:待认领超时率、澄清轮次、一次验收通过率、返工率。
3. 跨部门交付型团队:靠单一责任人 + 明确验收链
跨部门场景最怕的是“部门对部门”式指派,一旦出问题就变成责任推诿。应对办法只有两个。
一是每个任务必须有一个自然人负责人,且这个人是唯一的信息出口。跨部门沟通中出现任何新增信息,都要回流到这个负责人,避免多方各自理解。
二是验收链要写清楚。例如“开发完成 → 测试验收 → 客户代表确认”,每一环都有具体的人名。验收链一旦明确,任务的状态就自然清晰。

七、不同情况下的取舍:没有全都要,只有优先级
任何管理动作都有代价。指派规范也一样,它不是一个“只要做就一定好”的事情。下面四组取舍是我在实际推进中反复权衡过的。
1. 速度与标准:什么时候可以放松模板
如果你的团队处于紧急故障处理、线上救火这类场景,完整的六字段模板会成为负担。这时应该切换到“简化模式”:只保留责任人和截止时间两个字段。
判断标准是任务的不可逆程度。不可逆性高(例如线上数据修复),宁慢勿错;不可逆性低(例如内部文档更新),可以适当放松。把这条规则写进团队约定,可以避免每次都要临时讨论。
2. 工具与习惯:先改习惯还是先上工具
我的经验是先改习惯,再上工具,但过渡期不能超过两周。原因是工具会放大习惯:习惯好,工具带来10倍收益;习惯差,工具只是把混乱数字化。
具体做法是:第一周先用口头约定和简单模板跑一遍,让团队理解“为什么需要这些字段”;第二周把模板搬进系统,用必填字段固化下来。先理解再固化,接受度会高很多。
3. 集中指派与主动认领:不同任务类型用不同机制
不是所有任务都适合集中指派。我通常按任务性质分两类处理。
- 确定性强、边界清晰的任务:由管理者集中指派,效率最高。
- 探索性强、边界模糊的任务:采用公开认领,由有能力的人主动接,配合更大的时间盒。
把探索性任务强行集中指派,通常会出现两种情况:要么被指派者反复澄清、消耗大量沟通;要么被指派者自行降低目标,交付一个安全但无价值的结果。
4. 颗粒度与管理成本:越细不等于越好
前面散点图的数据已经说明,半天到一天是返工率与跟踪成本的最优区间。粒度继续细化,返工率虽然还能降一点点,但管理成本会快速上升。
我常用的经验值是:单个任务的跟踪成本不应超过其预估工时的10%。如果一个0.5人时的任务需要花0.2人时来跟踪,那它就应该被并入更大的任务,或者干脆改用清单管理而不是工单管理。

八、把指派变成组织能力:三个可以立刻开始的动作
回到文章开头那个被转手四次的文案任务。它的问题从来不是文案本身,而是在指派的那一刻,没有人写下“谁验收”“什么算完成”“什么时候必须给反馈”。
我想强调一个可能不太主流的判断:指派的本质不是分配工作量,而是分配确定性。管理者的核心价值,在于把上层的不确定性消化掉,向下传递一个边界清晰的执行单元。做不到这一点,传递下去的就不是任务,而是焦虑。
如果你打算这周就开始改,我建议按下面的顺序推进,三步之外不要多做。
- 今天:在团队里宣布一条规则,所有指派必须有唯一责任人和明确截止时间,聊天里的口头指派不予承认。
- 本周:把六个字段的指派契约模板写好,先在一个小组试用,观察澄清轮次的变化。
- 下周:把模板搬进工作项系统做成必填字段,并配置超时提醒规则,同时启动周度四指标看板。
如果你的组织在100人以上,或者有私有化部署和数据迁移的实际需求,选型时把“是否支持私有化部署”“是否支持从既有平台平滑迁移”这两条作为硬门槛来评估,会比纠结界面好看程度有效得多。像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,值得放进你的候选清单做一轮实测。
最后提醒一句:指派规范最容易失败的地方不是设计,而是坚持。前两周数据一定会有波动,甚至在第三周出现反弹,因为团队在适应新动作。只要熬过前四周,你会看到澄清轮次和返工率同时下降,那一刻省下来的时间,才是你真正拿回来的管理带宽。
常见问题解答(FAQ)
1. 任务要拆到什么颗粒度再指派出去,才不会出现指派了却没人动的情况?
我带一个八人的研发小组,之前习惯把「重构结算模块」这种整包任务直接丢给一个人,结果两周过去对方几乎没动静,我一度以为是态度问题。后来复盘才发现,可能是我一开始就拆得太粗,对方根本不知道从哪儿下手。到底拆到多细才算合适?
用三个可检验的口径来判断是否还需要往下拆:一是单人预估工时不超过 2 个工作日,也就是 16 小时左右;二是有且只有一个明确的交付物,比如一份接口文档、一个可运行的脚本,而不是「推进某个模块」;三是有且只有一个责任人,出现两个人共同负责就说明还得拆。
再补一个实操检验法:如果这件事在周会上没法用一句话讲清「做完了还是没做完」,说明它还是太粗。我自己的经验是,超过 3 天的任务拆成 2 到 4 个子任务,执行人的首次响应时间通常能从两三天缩短到当天,因为「先做哪一步」这件事不再需要他自己去猜。
颗粒度也不是越细越好,拆到半天以内的任务会让同步成本超过执行成本,一般控制在半天到一个两天之间最舒服。
2. 指派任务时到底要写清楚哪几项信息,才算真正「说清楚了」?
我以前指派任务都是口头说一句「你把这个对接一下」,对方点头我就以为成了。结果交付时才发现,我脑子里的验收标准和他理解的完全不是一回事,返工两三轮,双方都很挫败。所以想知道,一份合格的指派到底要包含哪些要素?
固定用六要素模板:交付物、验收标准、截止时间、前置依赖、权限与资源边界、异常上报规则。前四项决定对方能不能开工,后两项决定他遇到问题时会不会卡在那里等你。
其中验收标准最容易写虚,判断方法是问自己「这句话能不能被第三方直接检验」,「完成接口对接」不合格,「接口在 200 并发下 P95 响应小于 300 毫秒、错误率低于 0.5%,并提供一份压测报告」才合格。
我通常把这六项做成某项目管理工具里的必填字段,缺一项就提交不了任务,靠流程而不是靠记性来保证。另外前置依赖要写具体,比如「等运维开通测试库权限」,否则执行人第一天就会卡在等权限上,白白损耗两三天。
3. 任务指派出去之后,怎么跟踪进度又不至于变成事无巨细的微观管理?
我以前的毛病是忍不住每隔一天就去问一句「做得怎么样了」,问多了下属明显不耐烦,觉得我不信任他;可我一放手,又经常到截止日才发现任务已经跑偏。这个尺度到底该怎么拿捏,有没有可操作的规则?
检查频率由任务风险决定,而不是由人决定。我按三个档位来定:低风险任务只在截止前一天做一次自动提醒,中间不打扰;中风险任务在时间过半的那个节点同步一次,重点看预估是否还成立;高风险或跨部门任务每天用 5 分钟站会过一遍阻塞项。判断风险高低看两个变量:返工成本乘剩余时间,两者都大就是高风险。
同时要给执行人一个明确的异常上报触发条件,比如「卡住超过 4 小时」或者「发现实际耗时比预估超出 30%」就要主动说一声,把「什么时候该找你」变成规则而不是默契。这样你大多数时间不用问,但真正出事时信息会自己找上门。检查点最好设在某项目管理平台里自动提醒,避免变成你个人的催促。
4. 怎么量化任务分派效率,判断自己的指派方式是不是真的变好了?
公司最近在推管理提效,我作为中层被要求拿出改进数据。我自己感觉改了指派方式之后团队顺畅了一些,但说不清到底好在哪,也怕汇报时被问「凭什么说变好了」。有没有一套简单、能长期跟踪的指标口径?
盯四个指标就够了:任务一次通过率,也就是交付后无需返工的比例;指派到启动的时延,从任务指派出去到执行人第一次更新状态的平均间隔;任务超期率;以及管理者本人每周的非必要介入次数,指那些不是你必须参与、但你还是去问了的情况。
基线取改进前连续 4 周的真实数据,不要凭印象拍,然后一次只改一两个变量,两周后再对比,否则说不清是哪一项起了作用。我的经验是,先改「验收标准是否写清楚」这一项,投入最小、见效最快,一次通过率往往能提升两到三成;等这一项稳定了再去调节奏和工具。
汇报时把口径写清楚,比如「超期率=超期任务数除以当期指派总数」,比只给一个百分比更能让人信服。
核心关键词
文章包含AI辅助创作:指派实操方法:企业管理者提升任务分派效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369027
