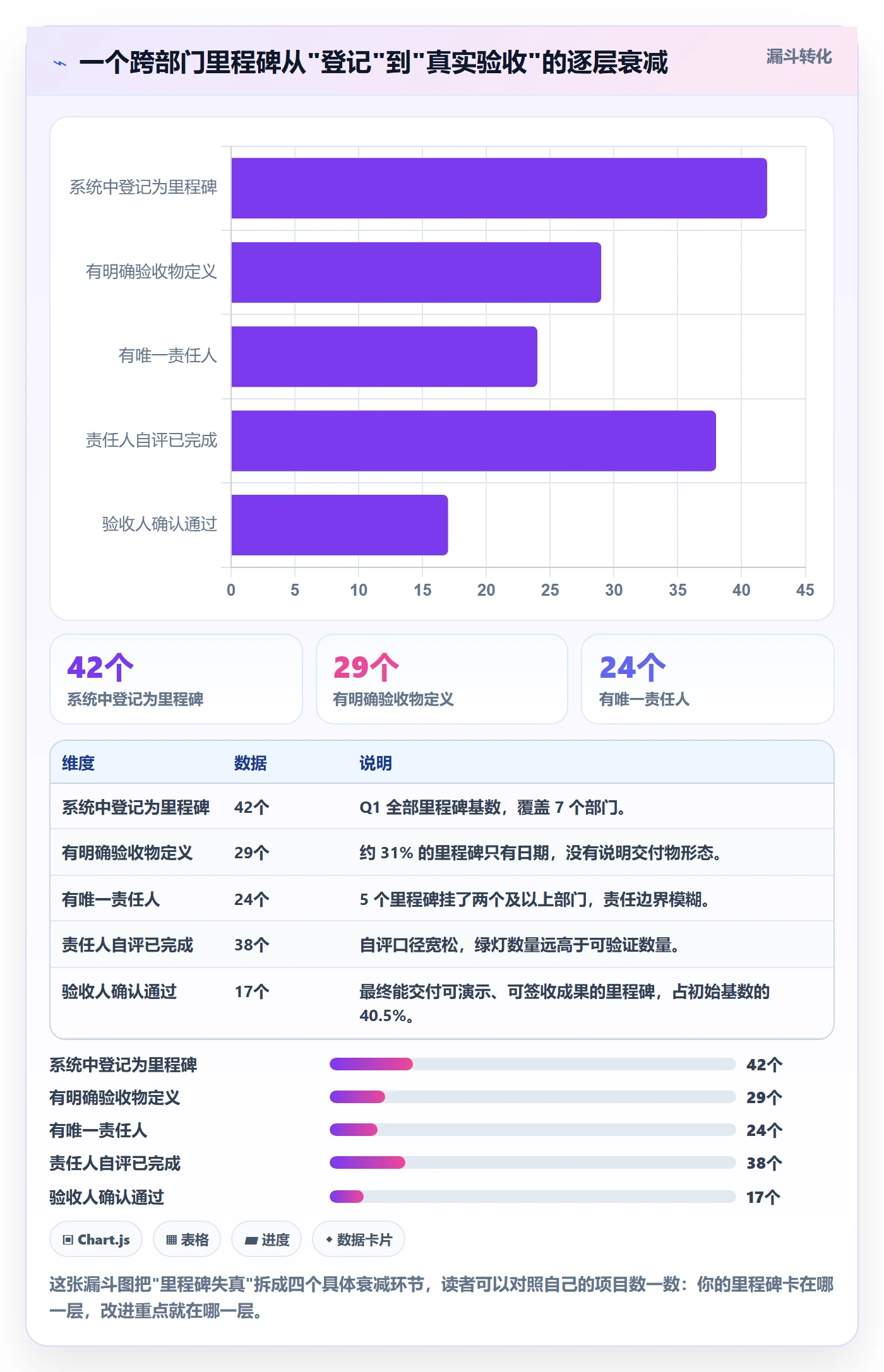

2024 年第一季度末,我帮一家 800 人规模的制造企业做研发效能复盘。项目管理系统里躺着 42 个跨部门里程碑,其中 38 个显示"按计划推进",只有 4 个标黄。但当我们把业务方、供应链、生产制造的负责人拉到一起逐个核对验收物时,真正能拿出可演示、可签收成果的只有 17 个。口径修正后,这个季度的里程碑按期完成率是 40.5%,而不是系统里那个漂亮的 90.5%。
这个数字差不是某个人偷懒造成的。它是里程碑管理方法本身有缺陷:系统里记录的是"日期节点",业务上需要的却是"可验证的承诺"。两者之间隔着一整套跨部门验收机制,而大多数团队从来没有把这套机制建起来。
下面这篇内容,是我在过去三年、27 个跨部门项目复盘基础上整理的方法与清单。它不追求覆盖所有教科书定义,而是回答一个具体问题:跨部门团队的里程碑,怎么设计、怎么评审、怎么落地,才能在季度末不用靠"集体变绿"来交差。
一、先说结论:里程碑管理真正管的是"可验证的承诺"
在展开方法之前,我先把最核心的五条结论放出来。如果你只有五分钟,看完这五条也能带走 70% 的价值。
结论一:里程碑的本质不是进度条,而是承诺节点。进度条描述"做了多少",承诺节点描述"交付了什么、谁验收、什么时候生效"。前者可以自我评估,后者必须由外部确认。跨部门场景里,只有后者有意义。

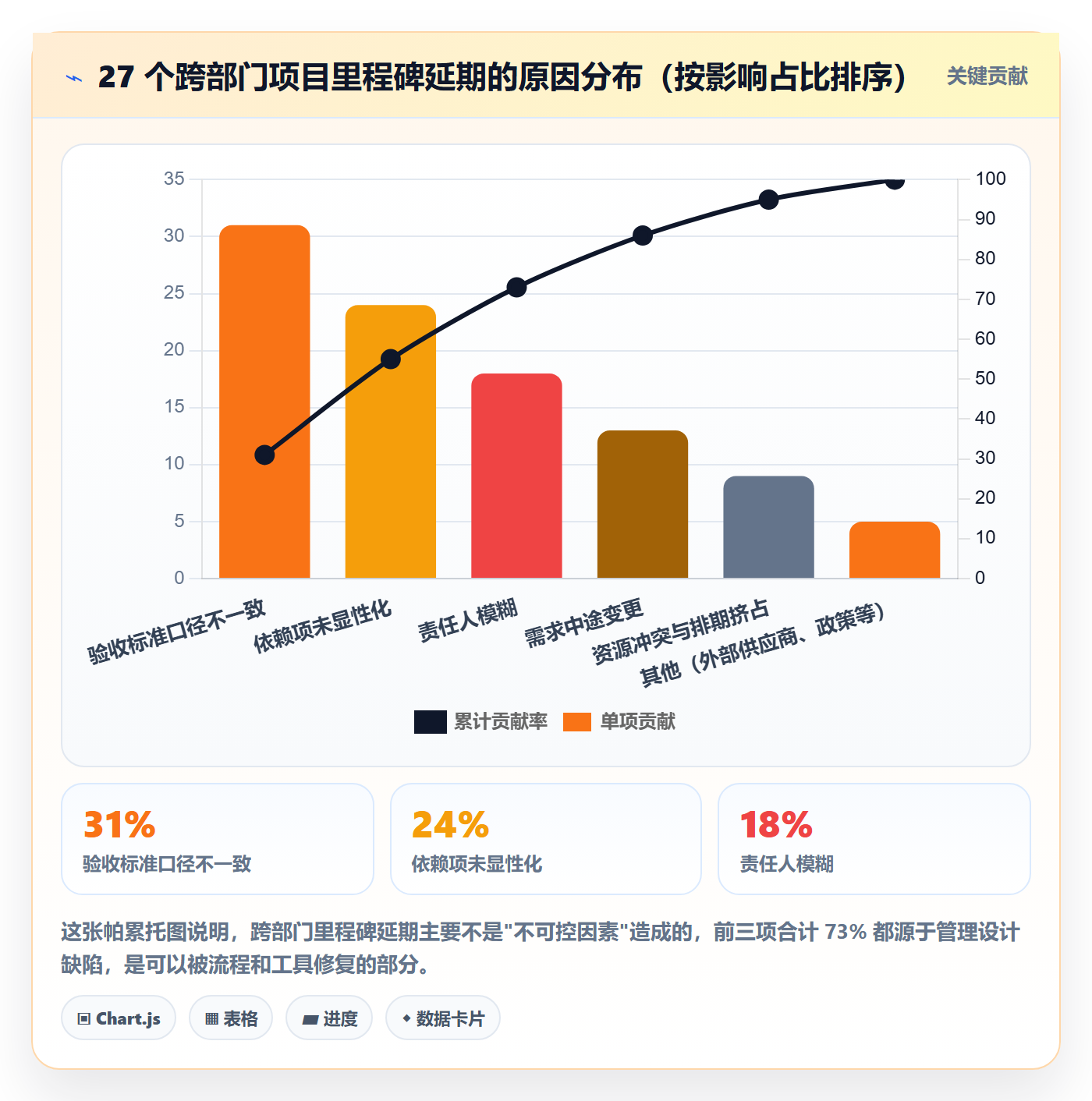

结论二:跨部门里程碑最大的敌人是状态失真,不是排期失误。排期错了可以调整,状态失真会掩盖问题。我在 27 个项目里统计到,里程碑真正失控前,平均有 3.4 周的状态失真期,也就是团队内部已经知道要延期,但系统里仍然是绿灯。
结论三:里程碑必须同时绑定验收物和验收人。缺任何一个,这个里程碑就退化成"愿望清单"。没有验收物,没人知道做到什么程度算完成;没有验收人,出了事没人能拍板说"这不算完成"。
结论四:粒度不是越细越好。里程碑粒度与管理带宽之间存在 U 型关系。太粗会失去预警能力,太细会让评审会变成流水账。经验值是把里程碑控制在"每个责任人每两周不超过 1 个"的密度。
结论五:工具不能替你建流程,但工具的字段结构会塑造人的行为。这一条最容易被忽略。如果系统里里程碑只能填"名称、开始、结束"三个字段,团队就只会把它当日历用;如果必须填验收物、验收人、依赖项、风险等级,行为就会自动发生改变。

二、背景与真实场景:跨部门里程碑为什么会系统性地失控
很多团队把里程碑延期归结为"跨部门沟通不畅",这是结果不是原因。我复盘下来,失控通常从三个非常具体的现场开始。
1. 场景一:季度末的"集体变绿"
第 11 周,项目群周会上,七个部门的代表依次汇报,色调整齐。研发说核心模块联调完成,供应链说物料已锁定,生产说试产通过,质量说测试用例执行率 92%。所有人都没有撒谎,但所有人都只汇报了自己视角内的那一段。
研发说"联调完成"指的是接口通了,但性能压测没做;供应链说"物料锁定"指的是下了订单,但供应商交期只给到口头承诺;生产说"试产通过"指的是跑了 20 台,正式产线的良率还没验。各自成立,合起来就是假的。
跨部门里程碑的失真,往往不是撒谎,而是每个部门都在用自己部门的口径定义"完成"。没有统一的验收物标准,这种失真就是结构性的,换谁来管都会发生。

2. 场景二:依赖黑洞
我见过一个典型例子。某平台升级项目里,数据迁移里程碑计划 6 月 15 日完成,责任人写的是数据组。但数据迁移实际依赖三个上游:老系统接口开权限、法务确认数据合规范围、运维准备新环境存储。这三件事一个字都没写进里程碑的依赖项里。
6 月 10 日数据组才发现存储没批下来,临时协调用了 9 天。里程碑延期 9 天,但归因写的是"数据组执行不力"。数据组负责人后来跟我说了一句话我印象很深:"我们背了一个月的锅,但那件事从头到尾不在我们的控制范围里。"
依赖黑洞的危害不只是延期,更是归因错误。归因错了,改进措施就会打错靶子,你会去批评执行团队,而不是去修依赖显性化机制。
3. 场景三:里程碑评审会变成汇报表演
我在四家企业旁听过里程碑评审会,其中三家的会议流程是:责任人用 PPT 讲过去两周做了什么,讲完主管点评两句,然后过下一个。全程没有人问"验收物在哪"。
这种会的本质是汇报会,不是评审会。评审会的核心动作只有两个:展示验收物、由验收人明确签署结论。没有这两个动作,会议开得再勤,里程碑状态也不会变得更可信。

三、六个高频误区:为什么你的里程碑计划总在季度末崩掉
方法失效往往不是执行不努力,而是设计上就埋了雷。以下六个误区,是我在复盘里反复见到的。
1. 误区一:把 WBS 任务直接当里程碑
最常见的一种。项目分解出 200 个任务,然后把其中 20 个加粗标出来叫里程碑。问题是,任务和里程碑是两种东西:任务关注"做什么动作",里程碑关注"到达什么状态"。
"完成接口开发"是任务,"订单服务在压测环境下支撑 3000 TPS 且 P99 延迟低于 200ms"才是里程碑。前者做完不等于达到可用状态,后者达到状态后上游才能真正放手。
2. 误区二:里程碑只挂日期,不挂验收物
我在某企业看到过一份里程碑清单,格式是"名称 + 计划完成日期 + 责任人"。三列,非常清爽,也非常没用。因为没有人知道 6 月 15 日那天,到底要交出什么东西才算数。
结果就是每个部门按自己的理解交东西。研发交了代码分支,供应链交了订单截图,生产交了试产报告。都交了,但拼不到一起去。
3. 误区三:一个里程碑多个责任人,等于无人负责
跨部门项目里,为了"体现协同",很多里程碑会同时挂三四个部门。看起来责任共担,实际是责任稀释。出问题时,每个部门都能说出"我这部分做了",但没人对整体结果负责。
正确做法是一个里程碑一个 Accountable(最终负责)人,可以有多个 Contributor(贡献)方,但只能有一个签署人。这条规则推行起来阻力很大,但收益也最大。
4. 误区四:里程碑全设在阶段末端,缺少过程前哨
如果所有里程碑都设在"需求完成""开发完成""测试完成""上线"这种大阶段末尾,那你在阶段中途基本瞎了。等到"测试完成"这个里程碑亮红灯时,距离上线只剩一周,可操作空间几乎为零。
我的建议是在每个长阶段中插入 1-2 个"前哨里程碑",不追求交付完整功能,只验证高风险假设是否成立。比如"核心链路压测通过"就比"性能优化完成"更适合做前哨。
5. 误区五:用周报代替里程碑评审
周报是自上而下的信息汇总,里程碑评审是横向的承诺确认,两者不能互替。周报里可以写"进展顺利",但里程碑评审必须回答"验收物是否已具备被检查的条件"。
把周报当评审用,结果就是信息在往上走的过程中被逐层打磨,到决策层手里时已经没有任何锐度。
6. 误区六:只在工具里维护里程碑,不在决策场合使用它
这是我见过最隐蔽的一个坑。团队花大力气把里程碑录进项目管理系统,字段设计得很好,但开会时还是用 PPT,资源调配还是看主管的感觉。工具里的数据和真实决策脱钩,用不了两个月,大家就会开始应付式填写。
工具的权威性来自于它被用于决策。如果里程碑状态不直接影响资源分配、不直接影响上线审批,那它注定会退化成装饰。

四、专业判断逻辑:把里程碑改造成"可验收的契约节点"
知道了误区,接下来是设计。我用的是一套四层结构:要素定义、层级划分、依赖显性化、状态标准化。
1. 里程碑四要素模型
任何一个里程碑,必须能回答四个问题,缺一个就不成立。
- 可交付物(Artifact):要交出什么具体东西?可以是文档、代码分支、样机、测试报告、签收单。关键是可被检查。
- 验收标准(Criteria):达到什么程度算通过?必须是可观察、可量化或有明确判定规则的条件。
- 最终责任人(Accountable):谁对结果负责、谁有权宣布"这个里程碑完成了"?只能是一个人。
- 验收窗口(Window):验收在什么时间、由谁参与、以什么形式进行?
这四要素看起来简单,但我在实际推行时发现,能一次性把四个都填完整的团队不到三成。多数团队卡在"验收标准"上,因为写标准意味着要提前想清楚,而想清楚比排日期难得多。
2. 里程碑分层:L0 到 L2
跨部门项目最容易犯的错是把所有里程碑平铺在一个列表里。战略级节点和部门级节点混在一起,导致重要节点被淹没。我的做法是分三层。
| 层级 | 定义 | 典型数量 | 评审频率 | 评审人 |
|---|---|---|---|---|
| L0 战略级 | 对外承诺、影响合同或收入的关键节点 | 每项目 3-5 个 | 季度 | 业务负责人 / 高管 |
| L1 项目级 | 跨部门协同交付的关键状态跃迁 | 每项目 10-20 个 | 双周 | 项目经理 + 部门代表 |
| L2 部门级 | 部门内部为支撑 L1 而设的过程节点 | 每部门 5-15 个 | 周 | 部门主管 |
分层的价值在于:L0 让管理层知道什么时候必须介入,L1 让跨部门协同有共同抓手,L2 让部门内部有执行节奏。三层之间必须有明确的支撑关系,即每个 L1 里程碑下面挂着若干 L2 节点,这样一旦 L2 出问题,能立刻算出对 L1 和 L0 的影响。
3. 依赖显性化:三类依赖分开管
依赖是跨部门里程碑的核心难点。我把它分成三类,处理方式完全不同。
- 强依赖:上游不完成,下游无法开始。这类依赖必须写进里程碑定义,并设置"依赖确认日",即上游承诺提前 N 天确认能否按时交付。
- 弱依赖:上游延迟会影响下游效率,但不阻塞。这类依赖只需登记,在风险会上关注,不必进入关键路径。
- 外部依赖:涉及供应商、监管、客户等外部方。这类依赖必须设置缓冲期,经验值是承诺时间的 1.3-1.5 倍。
很多团队把三类混在一起管,结果要么是过度紧张,把弱依赖也当关键路径;要么是过度乐观,把外部依赖按内部节奏排期。分开管,是让依赖从"隐性风险"变成"可计算变量"的关键一步。
4. 状态定义标准化:五色状态法
跨部门最常见的争议是"这算不算黄灯"。各部门对黄灯的理解差异极大,有人说"有风险但可控",有人说"已经延期但能补救"。我的做法是把状态定义写死。
- 绿:验收物已具备检查条件,验收人已确认或排定验收时间。
- 黄:存在已识别风险,但当前仍有可行的补救路径,且补救方案已明确到人。
- 红:当前计划路径已不可行,需要变更范围、时间或资源,必须升级决策。
- 黑:被外部依赖或上游阻塞,自身无法推进,需要跨部门协调。
- 灰:已取消或合并,保留记录用于复盘。
关键在于:黄灯必须附带补救方案,红灯必须附带升级请求。只报状态不报动作的评审,等于没开。
5. 里程碑健康度:一个可以算的公式
为了把定性判断变成可比较的数字,我常用一个简化公式来评估里程碑整体健康度:
里程碑健康度 = (绿灯数 × 1.0 + 黄灯数 × 0.5 + 黑灯数 × 0.3) / 总里程碑数 × 100%
配套观察项:
状态失真率 = (系统绿灯数 – 验收确认数) / 系统绿灯数
平均滞后发现天数 = 从真实问题发生到状态被改黄的天数
依赖确认及时率 = 按时完成依赖确认的里程碑数 / 含依赖里程碑数
健康度用来看趋势,失真率用来验证数据可信度,滞后发现天数用来评估流程灵敏度。三者放在一起看,比单看按期完成率更有诊断价值。

五、案例与数据观察:从 Jira 迁移到 PingCode 后,里程碑透明度发生了什么变化
方法论讲完,说一个我 2024 年实际参与的案例。这家企业 720 人,研发 340 人,横跨 5 条产品线,原来用 Jira 管研发流程,用 Excel 管跨部门里程碑。两张皮运行了两年,问题就是我前面说的状态失真。
1. 迁移前的真实痛点
他们的 Jira 里 issue 量约 4.6 万条,里程碑是用 Epic 变通实现的。问题是 Epic 本身不带验收物、验收人、依赖项字段,团队只能在描述里手写,格式五花八门。
跨部门里程碑则完全在 Excel 里,由 PMO 每两周手工汇总。汇总方式是让各部门发邮件报进度,PMO 再填表。整个周期平均耗时 11 人时/双周,而且信息到表里时已经滞后了 3-5 天。
更关键的是数据不能互通。Jira 里某个 Epic 延期,Excel 里对应的跨部门里程碑不会自动变色,全靠人肉关联。这就是我说的"工具权威性缺失",数据不在决策现场。
2. 迁移方案与关键字段映射
他们最终选择了 PingCode。选型理由有三个层面:一是需要把研发过程中的 issue 和跨部门里程碑放在同一套数据模型里,减少人工汇总;二是 340 人的研发规模已经不适合轻量工具,中大型企业的权限、流程、报表要求更复杂;三是有数据合规要求,必须支持私有化部署。
迁移过程中最关键的不是数据搬运,而是字段体系重建。他们做的映射配置大致如下(示意):
jira_to_pingcode_mapping:
issue_type:
Epic -> 需求 / 里程碑容器
Story -> 需求
Task -> 任务
Bug -> 缺陷
status:
To Do -> 未开始
In Progress -> 进行中
In Review -> 待验收
Done -> 已完成
custom_fields:
Acceptance_Artifact -> 验收物(新建字段)
Accountable_Owner -> 最终责任人(新建字段,单选)
Dependency_List -> 依赖项(新建关联字段)
Verify_Window -> 验收窗口(新建字段,日期区间)
Risk_Level -> 风险等级(五色状态)
relations:
Epic-Story Link -> 父子关系保留
Blocks -> 阻塞关系保留并进入关键路径
这里有个细节值得说:他们把原来 Jira 里的"Done"映射成"待验收"而不是"已完成"。这个改动在推行时引发了不小的争论,因为等于把一大批历史已完成 issue 都变成了"待验收"状态。
但正是这个改动,让"完成"和"通过验收"这两个概念第一次被区分开。没有这条分界线,状态失真就不可能被根治。

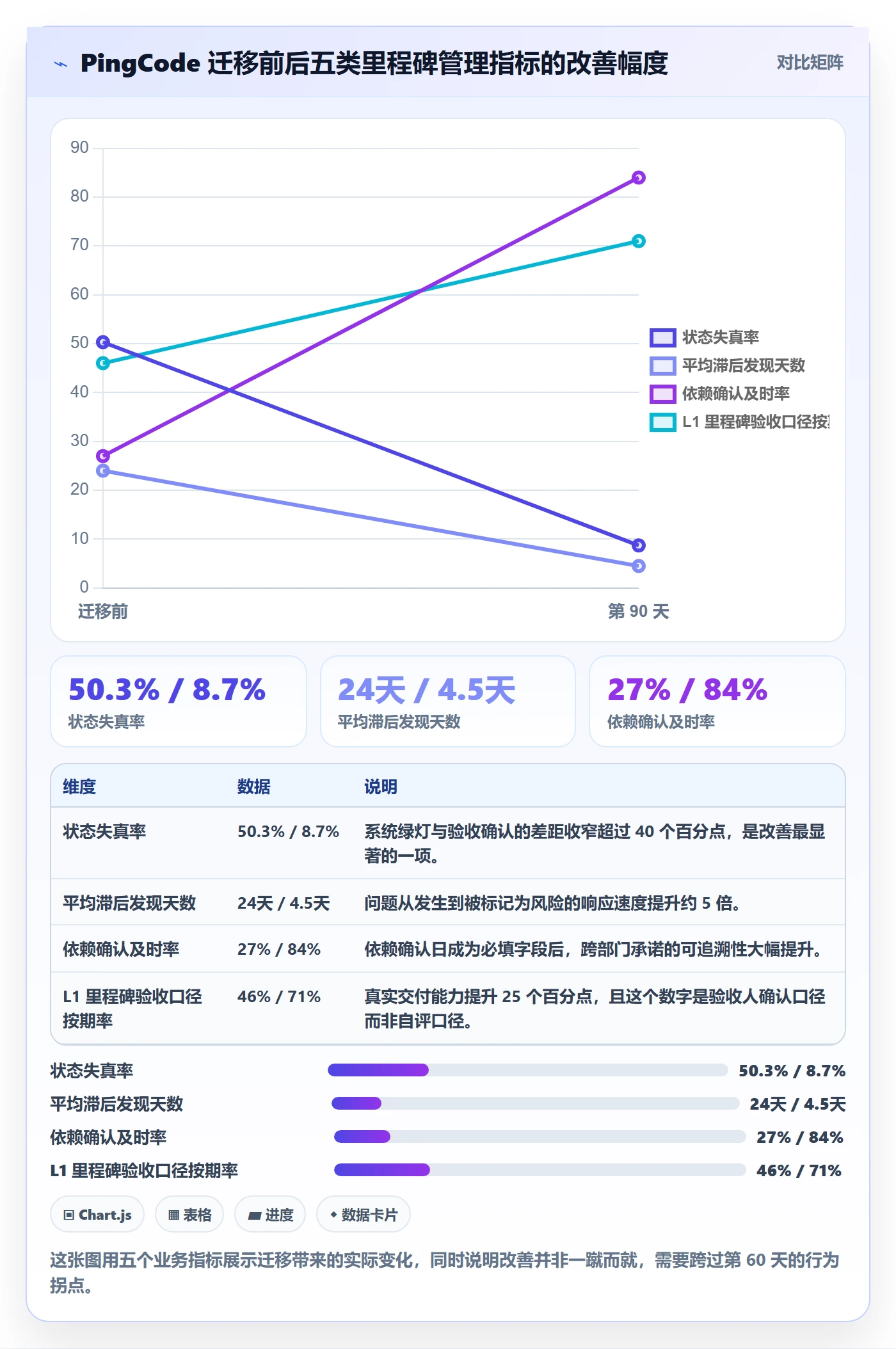

3. 迁移后 90 天的观察数据
我在迁移后第 30 天、60 天、90 天各做了一次数据采样。样本是他们 5 条产品线的全部 L1 跨部门里程碑,共 63 个。
| 观察指标 | 迁移前基线 | 第 30 天 | 第 60 天 | 第 90 天 |
|---|---|---|---|---|

| 状态失真率 | 50.3% | 38.1% | 19.4% | 8.7% |
| 平均滞后发现天数 | 24 天 | 17 天 | 9 天 | 4.5 天 |
| 里程碑汇总人工耗时 | 11 人时/双周 | 6 人时/双周 | 2.5 人时/双周 | 1.5 人时/双周 |
| 依赖确认及时率 | 27% | 48% | 71% | 84% |
| L1 里程碑按期率(验收口径) | 46% | 52% | 63% | 71% |
需要说明的是,第 30 天的数据改善有限,甚至有人怀疑是不是白折腾了。原因很实在:字段填了,但人还没养成习惯,验收人签署率低,依赖确认日经常忘记设。真正的拐点出现在第 60 天,因为那时候第一次跨部门评审会开始强制要求"没有验收物的里程碑不得报绿"。
工具改造见效有时间差,前 30 天通常只是数据变干净,第 60 天以后才是行为变干净。如果企业在这个阶段放弃,就会得出"换工具没用"的错误结论。

4. 私有化部署带来的额外收益
这家企业做的是工业设备,涉及客户图纸和工艺参数,数据不能出内网。私有化部署是硬性要求,直接排除了大部分 SaaS 选项。
部署后他们还做了两件我认为很聪明的事:一是把里程碑数据和内部的工艺管理系统做了只读同步,让里程碑里的交付物能直接关联到具体工艺版本;二是把里程碑状态接入了内部大屏,部门负责人每天路过都能看到自己部门的红黄灯数量。
第二件事看似形式主义,实际效果很好。里程碑一旦进入公共视野,责任人对状态填写的严肃程度会显著上升。这比任何培训都管用。
5. 也要说清楚局限
这个案例不是万能模板。它成立的前提有三个:企业规模在 700 人以上、有专职 PMO、跨部门协同是常态而非偶发。如果是一个 80 人公司,五个部门协同只发生在一年两次的大版本上,那投入这么大的字段和流程改造成本就是不划算的。
方法的价值不在于它有多完整,而在于它和生产方式的匹配度。看到别人做得好就照搬,是里程碑管理里最常见的一种浪费。

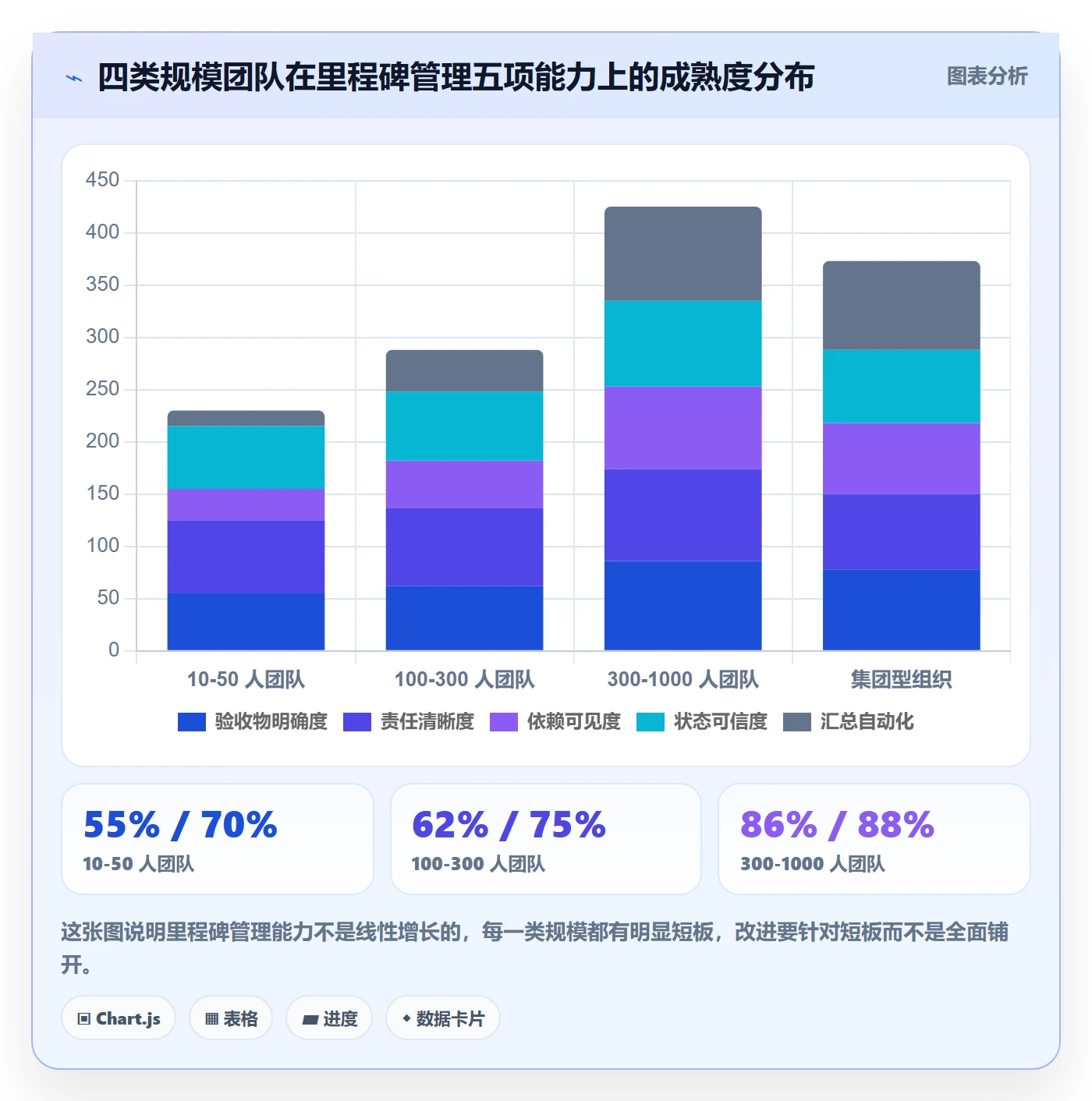

六、不同情况下的行动建议:四类团队的落地路径
同一套方法,在不同规模、不同成熟度的团队里,落地路径完全不同。我按规模和复杂度分四类给出建议。
1. 情况一:10-50 人团队,跨部门协同偶发
这个阶段不要引入复杂工具和流程。里程碑管理只需要做三件事。
- 用一张共享表格维护里程碑,字段至少包含:名称、验收物、责任人、验收日期、依赖项。
- 每个里程碑只设一个责任人,允许在备注里列出协作方。
- 每周一次 30 分钟同步会,议程固定为"过验收物、改状态、定下周动作"。
关键是不要追求形式完整。小团队的优势是沟通成本低,不要用流程把这个优势消耗掉。只要能保证每个里程碑都有人能拍板说"完成了",就已经超过大多数同规模团队。
2. 情况二:100-300 人成长型团队,跨部门开始常态化
这是最尴尬的阶段:原来靠人对人的沟通已经撑不住,但上重型流程又会拖慢节奏。我的建议是先把制度补上,工具可以先轻量。
- 建立 L0/L1/L2 三层里程碑清单,L0 不超过 5 个,L1 不超过 20 个。
- 推行五色状态法,明确黄灯必须带补救方案、红灯必须带升级请求。
- 强依赖必须录入并设置确认日,弱依赖只需登记。
- 双周一次 L1 评审会,验收人必须到场,不能授权他人代签。
工具层面,这个阶段可以考虑使用支持里程碑、依赖关系和自定义字段的项目管理平台。选择标准不是功能多少,而是能不能把上面四件事固化成必填项。填不进去的流程,靠自觉维持不了三个月。
3. 情况三:300-1000 人中大型企业,多项目并行
这个规模必须有专职 PMO 和统一工具平台。参考我上面那个案例,落地重点在四个地方。
- 统一数据模型:研发任务和跨部门里程碑必须在同一套系统里,避免两张皮带来的状态滞后。
- 强制字段:验收物、验收人、依赖项、风险等级设为必填,未填不得报绿。
- 自动化汇总:里程碑看板自动生成,PMO 从数据搬运转向风险分析。
- 决策绑定:里程碑状态直接影响资源调配和上线审批,让工具真正具备权威性。
在工具选型上,中大型企业通常有几个硬要求:私有化部署能力、与现有研发流程的兼容度、大数据量下的报表性能、以及历史数据的迁移可行性。像 PingCode 这类主要服务中大型组织及 100 人以上企业的平台,在支持私有化部署和从 Jira 平滑迁移这两点上,是很多企业做国产替代时的重要考量因素。
但我要强调:工具解决的是数据一致性,流程解决的是行为一致性,两者缺一不可。我见过买了很好的平台但流程没改,一年后里程碑还是靠 Excel 汇总的团队。
4. 情况四:集团型或多业务线企业,跨法人协同
这类场景的复杂度已经超出项目管理本身,涉及组织授权和数据隔离。我的建议是分权设计。
- 集团层只维护 L0 里程碑,关注对外承诺和收入节点。
- 各业务单元维护自己的 L1/L2,集团通过只读视图汇总。
- 跨法人依赖走正式的需求单,而不是口头承诺。
- 数据分级:涉及客户合同、财务的里程碑限制可见范围,研发过程节点全员可见。
这个阶段最大的风险不是延期,而是信息过度集中导致的决策滞后。集团层看太多细节,反而会失去对关键节点的判断力。

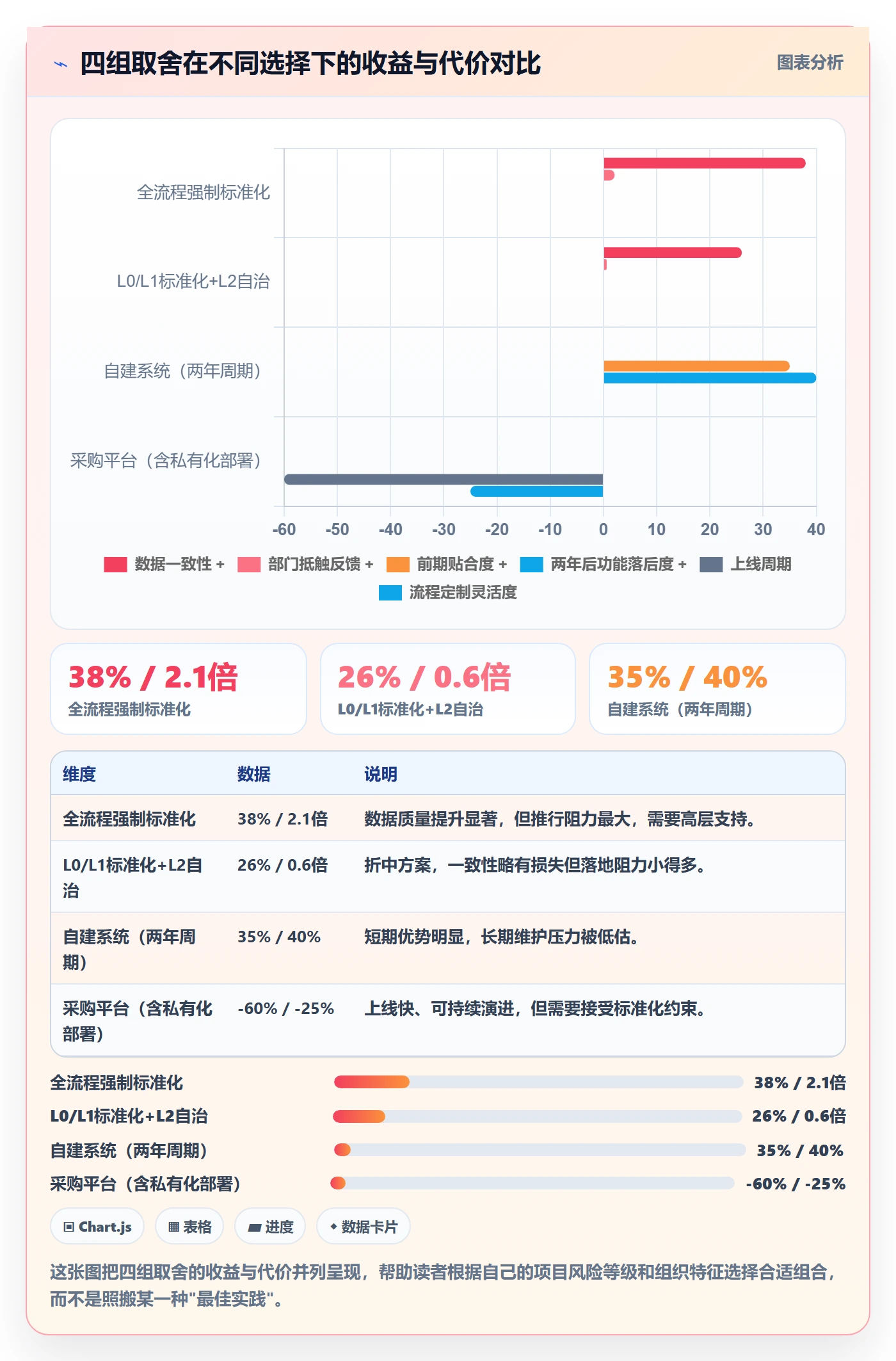

七、不同情况下的取舍:四组绕不开的矛盾

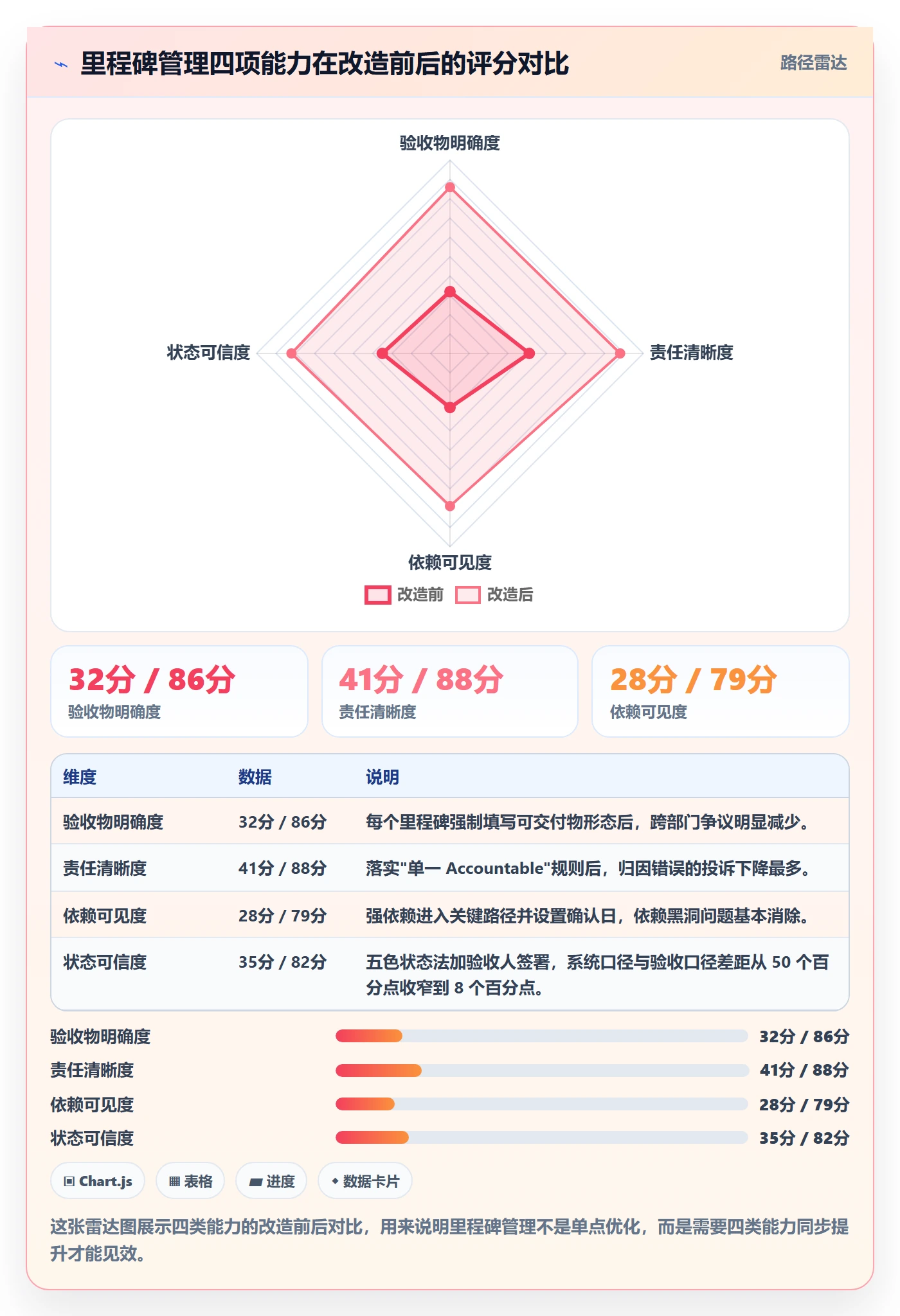

任何方法都有代价。里程碑管理里有四组矛盾,认清它们比学会方法更重要。

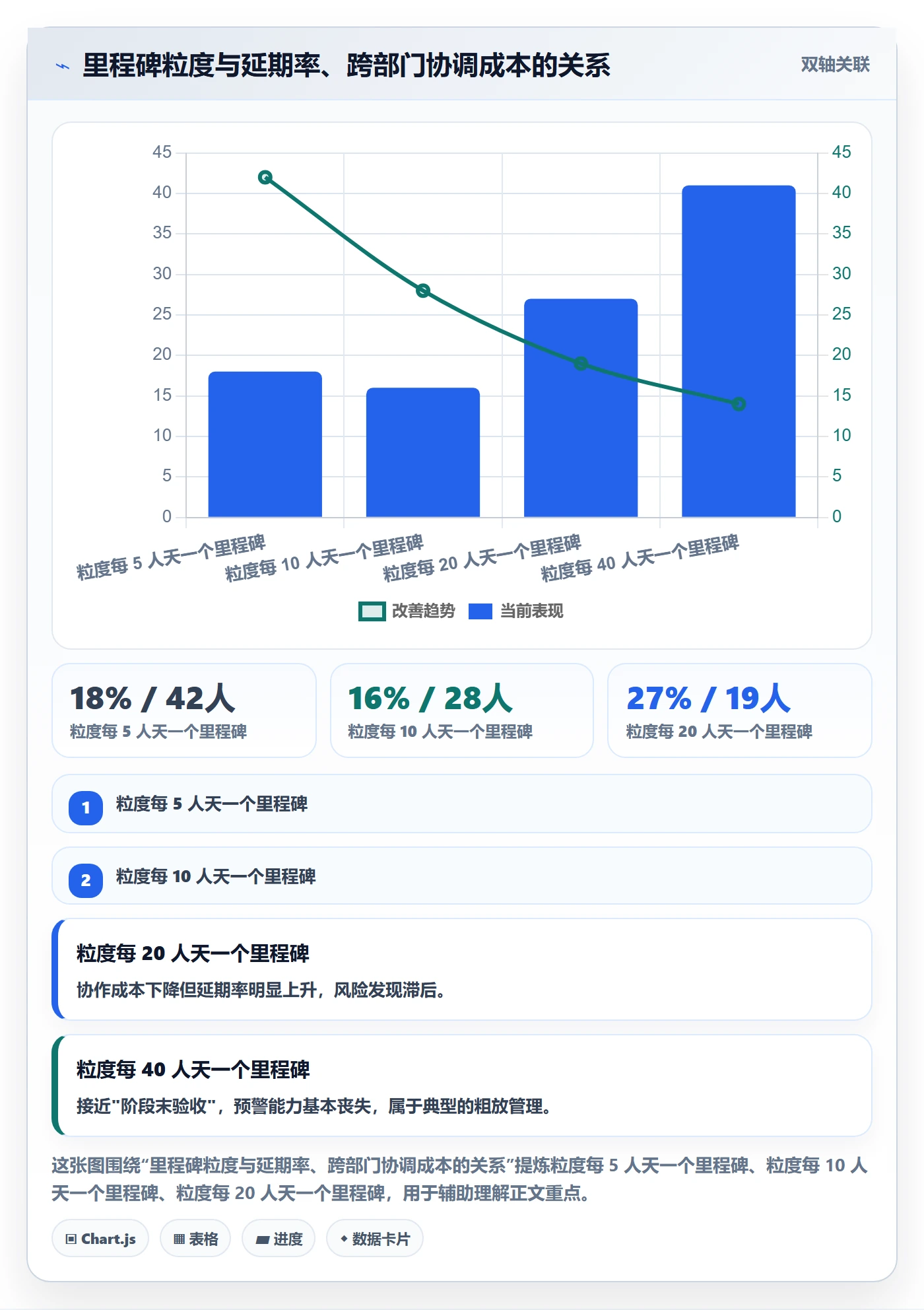

1. 取舍一:粒度精细 vs 管理成本
前面图表已经说明,里程碑粒度每细化一档,协调成本就上升一截。粒度细化到每 5 人天一个里程碑时,延期率确实降到 18%,但协调成本升到 42 人时/月,比粗放管理高出两倍。
我的判断标准是:如果这个里程碑的延误不会让人在三天内采取行动,那它就不该是一个独立里程碑。里程碑的价值在于触发决策,不在于记录进度。不触发决策的节点,设为 L2 任务就够了。
2. 取舍二:强制标准化 vs 部门自治
统一字段、统一状态定义、统一评审节奏,这些都会削弱部门的灵活性。研发部可能习惯了迭代节奏,生产部门可能习惯了月度节奏,硬拉到一起会有人不适应。
我的处理方式是分层让步:L0 和 L1 必须完全标准化,L2 允许各部门按自己的节奏管理。这样既保证了跨部门协同的一致口径,又保留了部门内部的执行自由。全统一会引发抵触,全放开会导致无法汇总。
3. 取舍三:自建 vs 采购
有技术能力的大厂常想自建里程碑管理系统。我的观察是:自建在前 6 个月体验更好,因为它完全贴合现有流程;但在 2 年后往往落后,因为自建系统很难持续跟进权限体系、报表能力、移动端体验、以及与外部工具的集成。
判断标准很简单:如果里程碑管理是你的核心竞争力,自建;如果它只是支撑业务的基础设施,采购。对绝大多数企业来说,它是后者。选采购时优先考虑私有化部署能力和数据迁移路径,这两点决定了你未来换平台的成本。
4. 取舍四:公开透明 vs 信息分级
透明能提升责任感,但过度透明会带来两个副作用:一是状态填写趋于保守,大家都往黄灯报,红绿灯失去区分度;二是涉及敏感交付的里程碑可能泄露商业信息。
我的做法是按层级定可见范围:L0 全公司可见,L1 项目相关方可见,L2 部门内可见。关键不是让所有人看到所有事,而是让需要行动的人及时看到。

八、跨部门里程碑流程优化落地清单(12 周可执行版)
这一节是全文最实用的部分。清单按 12 周分五个阶段,每阶段有明确的交付物和判断标准。你可以直接对照自己的项目打勾。
1. 第 1-2 周:诊断期
- 导出近两个季度的全部里程碑清单,统计系统口径按期率。
- 随机抽取 20 个标绿的里程碑,逐个核对是否有可检查的验收物。
- 计算状态失真率 = (系统绿灯数 – 验收确认数) / 系统绿灯数。
- 访谈 5-8 位跨部门责任人,记录他们判断"完成"的标准。
- 输出一页诊断报告,包含失真率、平均滞后发现天数、Top3 延期原因。
判断标准:如果失真率高于 25%,说明问题不是执行层面,而是定义层面,后续改进重点应放在验收物和验收人上。
2. 第 3-4 周:设计期
- 定义里程碑四要素模板:验收物、验收标准、最终责任人、验收窗口。
- 确定 L0/L1/L2 三层划分规则和数量上限。
- 制定五色状态定义,明确黄灯和红灯的强制动作。
- 梳理强依赖清单,为每个强依赖设置确认日和确认人。
- 选定承载工具,明确哪些字段设为必填。
这一步最容易出问题的地方是字段设计过度。我建议必填字段控制在 5-6 个,超过这个数量,填写质量会断崖式下降。宁可少而精,也不要多而敷衍。
3. 第 5-8 周:试点期
- 选择 1-2 个跨部门特征最明显的项目做试点。
- 按新模板重建里程碑清单,所有历史绿灯重新走一次验收。
- 每周一次里程碑评审会,议程固定为"展示验收物、确认状态、确认下周动作"。
- 记录所有争议点,作为后续规则细化的输入。
- 第 8 周做一次中期复盘,对比试点前后的失真率和滞后发现天数。
试点期最常见的阻力是"填写太麻烦"。这时候不要妥协字段,而是可以简化流程,比如允许责任人先在草稿区填写,评审前 24 小时再正式提交。降阻力要靠流程便利性,不能靠砍字段。
4. 第 9-12 周:推广期
- 把试点规则推广到全部跨部门项目。
- 把里程碑数据的自动汇总接入管理看板。
- 把里程碑状态纳入上线审批和资源调配的输入条件。
- 建立月度健康度报告,包含健康度、失真率、依赖确认及时率三项。
- 对连续两个月状态可信度低于 70% 的团队做专项辅导。
第 12 周的关键动作是让里程碑数据进入决策流程。如果第 12 周结束时,里程碑状态还没有影响过任何一次资源分配,那这套机制大概率会在三个月内被架空。
5. 第 13 周起:固化期
- 每月发布一次里程碑健康度排名,按 L1 层级组织为单位。
- 每季度回顾一次字段设计,删除使用率低于 20% 的字段。
- 把典型延期案例整理成内部案例库,用于新人培训。
- 每年做一次工具能力评估,判断现有平台是否仍匹配组织规模。

九、总结:里程碑管理的长期价值与下一步
回到开头那个 40.5% 的数字。它不是失败证明,恰恰相反,它是这套方法第一次让真实情况浮出水面。在我参与的项目里,凡是敢于先把失真率算出来的团队,后续改进都走得更扎实。
我想留给你的独特观点是这一条:里程碑管理不是项目管理的子模块,它是组织承诺机制的载体。一个组织能不能把"我说要做的事"变成"我真的做到了",最终会体现在里程碑的可信度上。工具、流程、字段、评审会,都是为了让这个承诺机制可运转。
所以判断一套里程碑管理是否成功,不要看按期完成率有多高。要看你敢不敢让一个完全不了解项目的第三方,只凭系统里的记录,独立验证一个里程碑是否真的完成。如果答案是敢,那说明这套方法是真在用;如果答案是"得找人问问",那还有不少空间。
下一步我建议你做三件事,按顺序来。
- 本周内:随机抽 20 个当前标绿的里程碑,逐个找责任人要验收物。算一下有多少个拿得出来。这个数字就是你团队的状态失真率。
- 两周内:给下一个新建的跨部门里程碑补上四要素,验收物、验收标准、最终责任人、验收窗口。先跑一个,感受一下填写阻力在哪。
- 一个月内:把里程碑状态拉进一次真实的资源或上线决策会议。观察一下,当数据开始影响决策时,团队的填写行为会不会变。
跨部门里程碑管理没有一劳永逸的方案,但它有一个明确的改进方向:让每一个"完成",都能被独立验证。做到这一条,其余的方法、工具和清单才有意义。
常见问题解答(FAQ)
1. 跨部门项目里里程碑到底拆到什么颗粒度才算合适?
我第一次带跨部门项目时,为了显得计划做得细,把一个上线节点拆成了二十多个里程碑,结果每周对进度会上一半时间都在争论“文档初稿算不算完成”。后来换个项目又拆得太粗,三个月只有一个里程碑,中间完全看不出风险。我就一直没搞明白,这个颗粒度到底有没有可操作的判断标准。
按“能否被一个非本项目的人独立验证”来定颗粒度。经验口径是:季度级项目的主干里程碑控制在 5 到 8 个,保证每个月至少有一个可交付节点;
每个里程碑的达成条件写成 2 到 3 条可验证标准,必须写清谁交付、交什么、什么形式、放在哪里,比如“支付联调报告已上传到共享目录且被测试负责人确认”而不是“联调完成”。判断方法很简单:如果一个里程碑是否达成还需要开会讨论才能确认,说明要么拆得不对,要么达成条件没写实。
另外别把里程碑当任务用,任务放到里程碑下面的工作包里,否则里程碑清单会退化成任务清单,每周更新一次就没人维护了。
2. 跨部门里程碑没人认领、出问题互相甩锅,怎么在流程上解决?
最怕的就是里程碑到期了,A 说在等 B 的接口,B 说在等 A 确认需求,我在群里@一圈没人接。我也试过在计划表里写“研发部负责”,结果部门内部再往下推,最后还是没人对最终结果负责。这种情况反复出现,我就想知道是不是流程上哪里没定死。
核心动作是:每个里程碑只写一个“人”的名字,不写部门。里程碑责任人应该是那个对该交付物有最终交付义务的人,不是级别最高的人,也不是“大家一起负责”。同时给每个里程碑加一个“依赖输入”字段,写清依赖谁、要什么、承诺什么时候给。
真正落地靠两个仪式:立项会上让责任人当面口头确认时间,会后 24 小时内在工具或邮件里书面点确认,没确认的里程碑视为尚未立项,不进正式计划。如果确实找不到人认领,通常不是人的问题,而是这个里程碑的交付物边界没定义清楚,应该退回到上一层把范围重新切一刀,而不是硬排一个日期出来。
3. 里程碑延期了,是该改基线还是加班赶回来?判断依据是什么?
每次里程碑飘红,老板问要不要延期,团队说加加班能赶上,我夹在中间不知道信谁。有一次我信了加班,结果拖了两周,下游两个里程碑全乱;也有一次我直接改了基线,被质疑是不是太轻易就放弃。我很想知道有没有一个不靠感觉的判断口径。
先算关键路径和浮动时间,再决定动不动基线。具体做法:里程碑延期时先确认它是否在关键路径上、总时差还剩多少。如果浮动时间还有 3 个工作日以上,且不消耗下游缓冲,就在里程碑内部消化,不改基线,只登记为风险并指定应对动作;
如果浮动被吃掉一半以上,就必须升级到项目决策层,在“砍范围”和“正式变更基线”之间二选一,不要用加班去填,因为加班一般只能补 1 到 2 天的量,补不回结构性偏差。基线变更要走书面变更单,写清原因、影响的下游里程碑和批准人。
经验上,一个季度内主干里程碑的基线变更超过 2 次,基本可以判定不是执行问题,而是前期拆分和估算方法有问题,这时候该回头改方法,而不是继续追进度。
4. 想用工具把里程碑流程固化下来,怎么设计才不至于变成没人看的甘特图?
我试过用表格管里程碑,全靠人肉更新,版本一多就对不上;也用过某项目管理平台搭了一版,字段随便设的,最后变成一堆没人点开的甘特图,汇报还是靠手工做 PPT。我就想知道,工具这块到底该抓哪几个点,才能真的把跨部门流程固化住。
工具能不能落地,取决于三件事:单一数据源、统一状态口径、自动汇总到一页。做法上,在某项目管理工具里把“里程碑”建为独立对象而不是当普通任务处理,字段至少包括里程碑名称、唯一责任人、计划达成日、达成条件、当前状态、依赖输入、基线变更次数。
状态只允许四种:未开始、进行中、有风险、已达成,选“有风险”时必须同时填一条具体风险描述和应对动作,禁止出现“基本完成”“差不多了”这类模糊状态。然后配一个自动汇总的仪表盘,用责任人和月份做矩阵,让管理层一页看完,省掉每周手工做汇报材料。
选型时优先看它能不能通过接口或导出把里程碑数据拉到统一报表,如果每次汇报都要人工复制粘贴,工具就等于白上。上线前建议拿两个真实里程碑跑一整轮流程,从建立、更新、风险升级到复盘走完,确认字段够用再全员推开。
核心关键词
文章包含AI辅助创作:里程碑计划管理方法大全:跨部门团队里程碑流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342840
读者评论
唯一责任人”这条我认同,但落地比文中说的难。矩阵式组织里,被指定为验收人的人往往觉得签字等于背责,能拖就拖,最后要么变成上级代签,要么干脆不签。我们试过加超时默认通过,结果变成了另一种形式的集体变绿。感觉这条规则要成立,得先解决验收人的权责对等,光靠流程约束不够。
% 这个数字冲击力够,但样本还是偏制造和硬件场景。我们是纯软件 SaaS,跨部门失真也存在,不过没那么夸张,大概七成左右。另外粒度 10 人天这个拐点,我感觉跟团队规模、迭代周期强相关,十几人的小团队可能 20 人天才合适。这种经验值最好标清楚适用边界,不然容易被照搬。
工具字段塑造行为这个观点我半同意。我们确实在里程碑里加了验收物和验收人字段,头两个月填得很认真,半年后开始出现“见附件”“同上”这种敷衍填法,反而给人一种已经定义清楚的错觉。我的体感是字段数量不是关键,关键是评审会上有没有人真的拿这些字段去追问,没人追问,填得再全也是装饰。
