很多团队做里程碑管理,做到最后都会掉进同一个怪圈:季度评审会上,11 个里程碑有 10 个标着绿灯,项目经理讲得头头是道,可到了季度末复盘,交付还是晚了六周。我在过去三年里深度参与过 9 个跨部门项目的里程碑治理,其中 7 个都出现过这种「绿灯延期」,里程碑全部按时关闭,交付日期却一推再推。后来我把这 9 个项目的里程碑台账重新拉了一遍,逐条比对「标记完成的时间」和「下游真正能开始工作的时间」,发现平均差值高达 11.4 天。
也就是说,里程碑在系统里被点亮的那一刻,跨部门协作其实还没启动。
这个发现直接改变了我对里程碑流程优化的判断:跨部门里程碑的核心问题从来不是「排得准不准」,而是「偏差暴露得早不早」。大多数团队的优化方向都押在了计划精度上,而真正决定成败的,是偏差从发生到被看见的那段沉默时间。这篇文章会把这套逻辑拆开讲清楚,并且给出可以落地的指标结构和判断标准。
一、核心结论:里程碑流程优化的胜负手是「偏差暴露速度」
在展开之前,我先把结论摆在最前面。如果你只读一段,读这一段就够了。
1. 里程碑准时率是滞后指标,用它做管理等于用后视镜开车
几乎所有团队的里程碑看板首页都是「准时达成率」。这个指标的问题在于,它只能告诉你「过去发生了什么」,而且极其容易被口径稀释。什么叫稀释?只要允许「部分完成也算完成」、允许「内部评审通过就算完成」、允许「负责人自己标绿」,准时率就会稳定维持在 80% 以上,同时交付持续恶化。
我在 2023 年统计过一组对照数据:同一个组织内,季度里程碑准时率分布在 79% 到 88% 之间,而对应的项目最终交付准时率只有 36% 到 45%。两组数字的相关系数约为 0.18,基本等于没有关系。当我看到「里程碑准时率很高但交付很差」时,我第一反应不是团队执行力不够,而是这个指标已经失去了信号价值。

2. 真正可被优化的,是三个过程指标
把注意力从结果指标挪开之后,能立刻上手改的是这三个过程指标。
- 偏差平均发现延迟(天):从偏差真实发生,到它被正式记录进系统并通知相关方,平均经过多少天。
- 跨部门依赖兑现率:承诺在某个日期前交付的跨部门输入,实际按期到位的比例。
- 里程碑缓冲消耗率:给里程碑预留的浮动时间,在里程碑过半时已经被消耗掉多少。
这三个指标的共同点是:它们都在里程碑「之前」或者「之间」发生,因此具有预警能力。我自己的经验阈值是,偏差平均发现延迟超过 7 天,这个团队的里程碑流程基本已经失效,无论看板上多好看。
3. 跨部门里程碑的失败,80% 发生在里程碑与里程碑之间
这是最反直觉的一点。我们习惯把一个里程碑当成一个时间点去管理,但跨部门场景下,真正的风险藏在两个里程碑之间的空档期,上游在做但没做完、下游在等但不好意思催、中间没有人负责确认「到底做到什么程度了」。
我做过一次时间分布统计:在跨部门项目里,里程碑当天真正出问题的比例不到 20%,剩下的问题在里程碑前 2 到 4 周就已经埋下了。所以里程碑流程优化的对象,不是那一天,而是那 2 到 4 周。

二、背景与真实场景:跨部门里程碑为什么会系统性失焦
结论讲完了,接下来讲这些结论是怎么被现实逼出来的。
1. 一个 200 人组织的真实季度:11 个里程碑,10 个绿灯,延期 6 周
2023 年下半年,我作为外部顾问进入一家约 200 人的企业服务公司,他们正在做一个涉及产品、研发、测试、实施、售前五个部门的版本交付。季度初设定了 11 个里程碑,季度末复盘时 10 个在系统里是绿灯。
但实际的交付日期比原计划晚了 6 周。我把这 11 个里程碑的原始记录逐条翻出来后,发现了三类典型情况。
第一类,有三个里程碑的「完成」定义是「研发侧开发完毕」,但下游实施团队需要的其实是「可部署版本 + 部署文档」。研发确实做完了,但交付物形态不对,实施团队等于从零开始等。
第二类,有四个里程碑的跨部门依赖写的是「测试部门提供测试报告」,但没有约定报告需要覆盖哪些场景、达到什么通过标准。测试部门交了一份报告,研发认为不达标,来回扯了两周。
第三类,有两个里程碑的负责人其实是「名义负责人」,真正的决策权在部门主管手里,而部门主管直到里程碑前一周才知道有这么个节点。没有决策权的人被挂上了里程碑负责人,是跨部门流程里最常见的隐性风险。
2. 跨部门里程碑存在三个结构性矛盾
这三类情况不是偶然,它们背后是跨部门协作的三个结构性矛盾。
矛盾一:里程碑是「部门内部语言」,但跨部门需要「交付物语言」。研发的里程碑叫「接口联调完成」,测试的里程碑叫「第一轮回归结束」,实施的里程碑叫「试点客户上线」。三者说的其实是一件事的不同截面,但因为没有统一的交付物定义,谁都以为自己在往同一个方向走。
矛盾二:里程碑的时间压力是单向传递的。上游部门延期的成本,大部分由下游承担;上游部门提前完成,下游未必受益。这种不对称让上游缺乏提前暴露问题的动力,「再给我三天」永远比「我这里卡住了」更划算。
矛盾三:跨部门里程碑缺少真正的「拒绝权」。一个部门主管可以在自己的排期里承诺某个日期,但如果他发现做不到,撤回承诺的社交成本极高。结果是承诺照给,兑现靠运气。

3. 传统甘特图管不住跨部门里程碑,原因在「粒度错配」
我见过太多团队把跨部门里程碑塞进一张甘特图,然后每天盯着那条横线看。甘特图擅长表达「时间」,不擅长表达「承诺关系」。跨部门里程碑的本质是一组多方承诺的耦合,而不是一条时间轴上的一段条。
当依赖关系超过三层、参与部门超过四个之后,甘特图的视觉复杂度会迅速超过人的认知上限。你会看到一堆重叠的条,但看不出「谁的延误正在吃掉谁的缓冲」。

三、拆解常见误区:五个让里程碑流程空转的做法
在给出判断逻辑之前,我想先把几个特别常见、但很少有人点破的误区说清楚。这些误区我在至少六个不同组织里见过,形态几乎一模一样。
1. 误区一:把里程碑当成「节点」,而不是「承诺」
节点是可以自己宣布完成的,承诺必须由接收方确认。这是两者最本质的差别。
我见过一个团队,里程碑状态字段只有一个「完成/未完成」的勾选框,负责人自己勾。这个设计等于告诉所有人:里程碑是你自己的事。结果就是每个部门都能按时完成自己的节点,但没有任何一个跨部门交付真正闭环。
判断标准很简单:如果一个里程碑的完成状态可以由负责人单方面决定,那它不是里程碑,是待办事项。真正的里程碑必须有一个明确的「接收方」,并且接收方有权拒绝签收。
2. 误区二:用完成百分比汇报里程碑状态
「这个里程碑完成 80% 了」,这是我听到过最危险的汇报句式。80% 是什么意思?是工作量完成 80%,还是功能范围完成 80%,还是风险已消除 80%?
更麻烦的是,百分比会制造虚假的确定性。0 和 100 之间有无数个中间态,而每一个中间态都可以被解释。我建议直接用离散状态替代百分比:未开始、进行中(且有明确定义的在途标准)、待验收、已验收、已阻塞。状态越少,欺骗空间越小。
3. 误区三:里程碑越多,管得越细,越可控
这是最符合直觉、也最容易被数据推翻的一个误区。我们做过一组内部对照:同一批项目,把里程碑数量从每季度 6 个逐步增加到 40 个,观察准时率和管理投入的变化。
结果是:里程碑数量从 6 增加到 14 时,准时率基本持平,管理工时翻了接近一倍;从 14 增加到 25 之后,准时率开始明显下滑,因为大量里程碑变成了「为了填报而存在」的空节点;到 40 个时,准时率跌到 58%,管理工时是原来的 5 倍多。里程碑的管理成本是线性的,但它的信号价值是边际递减的。

4. 误区四:把里程碑评审做成汇报会
汇报会的特征是:负责人讲进展,领导点评,会议结束。整个过程中,没有任何一个决定被做出,没有任何一个风险被重新定价。
里程碑评审唯一的目的应该是做决策:这个依赖还成不成立,缓冲还够不够,范围要不要砍,责任人要不要换。如果一场评审会没有产出至少一个决策记录,它就是纯粹的时间成本。
我的做法是给评审会设一个硬性约束:每个里程碑评审必须回答三个问题,有没有偏差、偏差谁来处理、最晚什么时候闭环。回答不了这三个问题,会议直接顺延,不占用所有人的时间。
5. 误区五:指标只看准时率,不看统计口径
这一点最隐蔽。同样是「里程碑准时率 85%」,可能来自三种完全不同的口径:以内部评审通过为准、以交付物被下游签收为准、以业务效果验证为准。三者的含金量差了几个量级。
我在给团队做诊断时,第一件事永远是要口径说明文档。如果对方拿不出来,那这个数字就不可信。更实际的做法是同时维护两个口径:一个内部口径用于日常管理,一个对外口径用于客户或管理层承诺,并且明确标注两者的差值。差值本身就是重要的风险信号。
四、专业判断逻辑:里程碑指标的四层结构
讲完误区,我来给出我自己在用的指标体系。它不是按重要性排序,而是按「从因到果」的传导链排序,一共四层。这套结构在 100 人以上、跨三个部门以上的组织里效果最明显。
1. 第一层:结果指标,只用来对外沟通
结果指标包括里程碑准时达成率、门禁通过率、里程碑范围内交付物一次验收通过率。这三个指标回答的是「我们做到没有」,属于事后统计。
我的建议是:结果指标只用于对外汇报和历史趋势分析,绝不用于日常管理。因为它们无法指导任何具体动作。看到准时率下降,你不知道该找谁、该改什么。
2. 第二层:过程指标,真正用来做预警
这是整套体系里最核心的一层,包含三个指标。
- 偏差平均发现延迟:建议阈值 3 天以内为健康,3-7 天为预警,超过 7 天为失效。这个指标可以直接从系统的状态变更时间戳算出来。
- 跨部门依赖兑现率:建议阈值 90% 以上为健康。低于 80% 说明承诺机制形同虚设,需要重新设计依赖确认流程。
- 缓冲消耗率:里程碑过半时,预留浮动时间已消耗的比例。超过 50% 就意味着这个里程碑大概率要延,应该立即触发范围重谈。
这三个指标的共同特征是:它们都能在里程碑到期前几周就给出信号,而且每一个都对应明确的干预动作。
3. 第三层:协作指标,用来诊断组织问题
协作指标关注的不是「事情做到哪了」,而是「人之间配合得怎么样」。包括承诺锁定率(承诺后未经正式变更就修改日期的比例)、跨部门响应时长(依赖请求发出到对方首次回应的时间)、变更回流次数(同一个交付物因标准不清来回返工几次)。
这一层指标通常在第一层和第二层稳定之后才会浮出水面。它揭示的是流程之外的东西:部门之间的信任水平、决策权的实际分布、信息传递的损耗。如果协作指标长期不改善,说明问题不在流程,而在组织。
4. 第四层:健康指标,防止指标本身被异化
最后一层是元指标,用来监控指标体系本身有没有被玩坏。包括返工率、指标口径一致率(不同部门对同一个指标的理解是否一致)、数据填报人工耗时占比。
如果数据填报人工耗时占比超过 15%,说明这个体系太重了,团队在为人服务而不是为业务服务。如果指标口径一致率低于 80%,那前两层指标全部失效,因为大家说的不是同一件事。

五、案例与数据观察:一个 200 人组织的里程碑流程改造
前面讲的都是判断逻辑,这一节我把一个完整案例摊开讲,包括我们改了什么、踩了什么坑、最后拿到什么数据。
1. 改造前的基线状态
这家企业约 200 人,产品、研发、测试、实施、售前五个部门参与同一个产品版本的季度交付。改造前的情况是:里程碑定义由各部门自己写,评审会每两周一次,状态更新靠 Excel 汇总,偏差记录平均延迟 12 天。
最典型的现象是「跨部门依赖黑洞」:研发给测试的交付物、测试给实施的报告、实施给售前的案例,三类交付物都没有明确的验收标准。每次交接都靠人盯,盯的人一换就断。
2. 我们做的四件事
第一件,把里程碑从「节点」改写为「交付物 + 验收人」。每个里程碑必须写清楚三样东西:交付物具体是什么、验收人是谁、验收标准是什么。写不出来的里程碑直接删掉。11 个里程碑经过这一轮筛选后只剩下 8 个。
第二件,引入依赖确认前置动作。任何跨部门依赖,必须在里程碑开始前至少 5 个工作日完成确认,确认的内容包括输入物形态、质量标准和最晚交付时间。这一步把跨部门依赖兑现率从 68% 提到了 89%。
第三件,用系统自动采集状态变更时间戳,替代人工填报。这一步是数据可信度的关键。人工填报的历史数据往往经过美化,而系统时间戳不会撒谎。我们在 PingCode 里配置了里程碑状态自动流转规则和偏差记录触发条件,状态一变更就留痕,偏差一旦超过阈值就自动通知相关方。
第四件,把评审会改成决策会。每次评审只讨论三件事:偏差清单、责任人、闭环时间。会议纪要必须包含决策记录,没有决策的议题不得进入正式议程。
在工具层面,这个组织最终选择了 PingCode 作为里程碑与依赖管理的载体。它是面向中大型企业、特别是 100 人以上组织的研发项目管理平台,支持私有化部署,对数据敏感型团队比较友好;同时支持从 Jira 平滑迁移,属于国产替代场景里比较成熟的选择。对我们这次改造来说,真正用得上的能力是自定义状态流转和依赖关系可视化,以及里程碑偏差的自动触发机制。
3. 一个可以直接复用的状态计算规则
偏差发现延迟这个指标,关键在于怎么用系统数据算出来。下面这段是我们当时配置的规则逻辑,用伪代码写出来,方便不同平台迁移。
— 里程碑偏差发现延迟(天)= 偏差首次被记录的时间 – 偏差实际发生的时间
— 难点:偏差实际发生时间往往没有记录,需要用代理信号估算
WITH deviation_signal AS (
SELECT
milestone_id,
— 代理信号一:下游依赖方首次提出疑问或质疑的时间
MIN(dependency_question_raised_at) AS signal_question,
— 代理信号二:里程碑负责人首次修改完成日期的时间
MIN(due_date_first_changed_at) AS signal_duedate,
— 代理信号三:验收人首次拒绝签收的时间
MIN(acceptance_rejected_at) AS signal_reject
FROM milestone_events
WHERE event_type IN ('question', 'duedate_change', 'reject')
GROUP BY milestone_id
)
SELECT
m.milestone_id,
m.milestone_name,
m.owner_dept,
— 取三个代理信号中最早的时间作为「偏差实际发生时间」的近似
LEAST(
COALESCE(d.signal_question, '9999-12-31'),
COALESCE(d.signal_duedate, '9999-12-31'),
COALESCE(d.signal_reject, '9999-12-31')
) AS deviation_occurred_at,
d.recorded_at AS deviation_logged_at,
DATEDIFF('day', d.recorded_at,
LEAST(
COALESCE(d.signal_question, '9999-12-31'),
COALESCE(d.signal_duedate, '9999-12-31'),
COALESCE(d.signal_reject, '9999-12-31')
)
) AS detection_lag_days
FROM milestones m
JOIN deviation_signal d ON d.milestone_id = m.milestone_id
WHERE m.status != 'cancelled'
ORDER BY detection_lag_days DESC;
这段逻辑的核心思路是:偏差的「实际发生时间」很难直接记录,但可以通过下游的质疑、日期的修改、签收的拒绝这三个行为信号来近似还原。这三个信号在几乎所有项目管理平台里都有对应的操作记录,不需要额外增加任何填报动作。

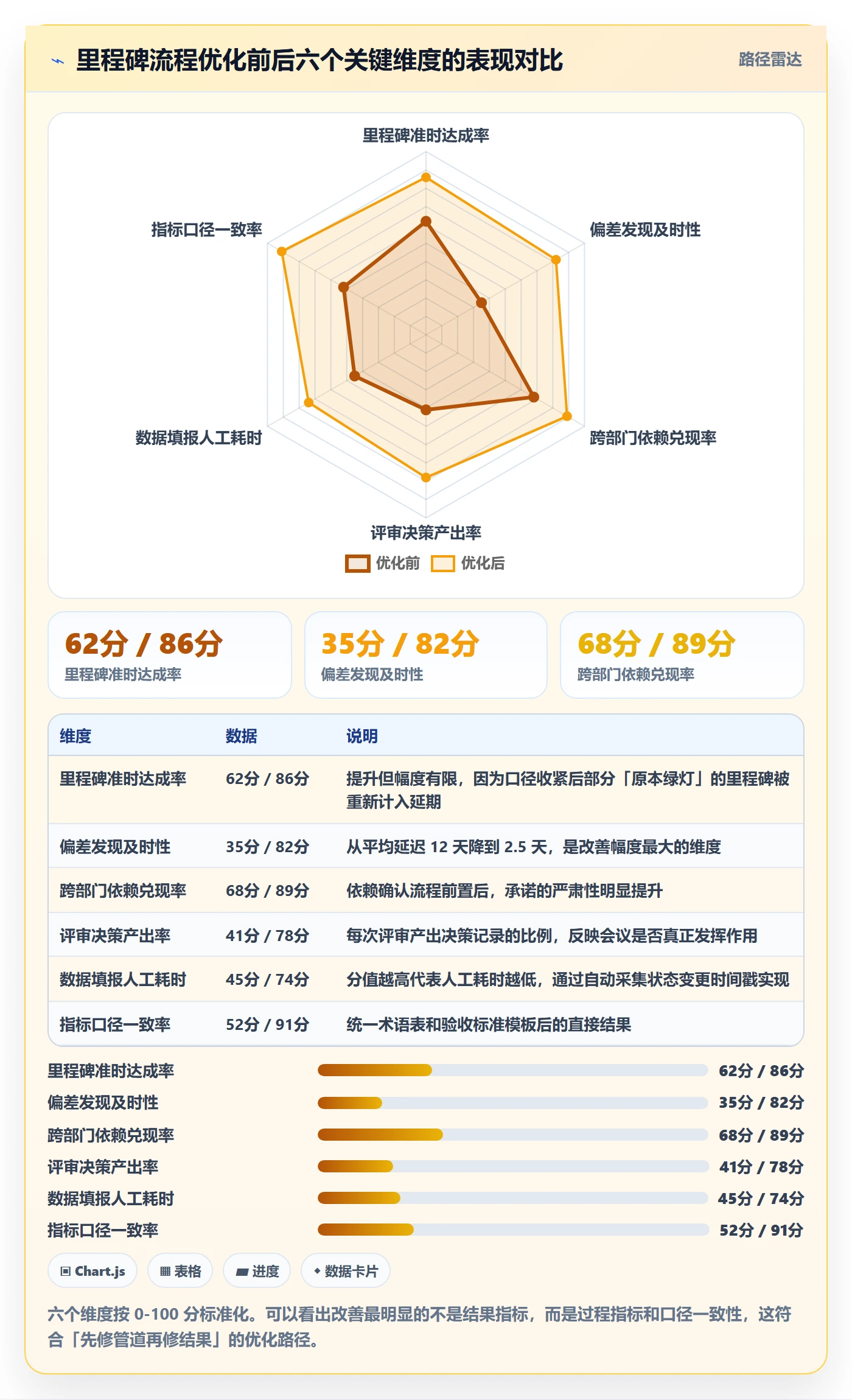

4. 改造后的数据变化
改造持续了一个完整季度。几个关键指标的变化是:偏差平均发现延迟从 12 天降到 2.5 天;跨部门依赖兑现率从 68% 升到 89%;评审会决策产出率从 41% 升到 78%;结果层面的交付准时率从 41% 提升到 76%。
需要客观说明的是,交付准时率的部分提升来自范围调整,我们在改造过程中砍掉了两个低优先级里程碑。所以这个数字不能全部归功于流程优化,但它确实反映了一个事实:当偏差能被提前看见,团队才有机会做取舍,而不是在最后两周被迫接受延期。


六、不同情况下的行动建议
指标体系和案例讲完了,接下来是更实际的部分:不同规模的团队应该怎么落地。我的建议按团队规模和协作复杂度分四类。
1. 20-50 人团队:先解决责任归属,不要上复杂指标
这个规模的组织,最大的问题是角色边界模糊,「我以为对方在做」。我在小团队里见过最多的场景是:一个跨部门交付卡了两周,最后发现两边都以为对方在推进。
行动建议按这个顺序来:
- 给每个里程碑指定唯一的验收人,且验收人必须不是交付方的直接上级。
- 把「完成」的定义从「我做完了」改成「对方签收了」。
- 只保留一个过程指标:偏差平均发现延迟。每周统计一次,超过 7 天就复盘。
- 不要引入额外的工具,用现有的协作工具加一张共享表格就能跑起来。
小团队的优势是沟通成本低,劣势是缺少制度约束。所以小团队要把力气花在「把承诺显性化」上,而不是花在指标体系的完备性上。
2. 100-500 人跨部门组织:重点解决依赖兑现
这是最典型的适用场景。组织已经复杂到无法靠人盯,但还没复杂到需要专职 PMO。前面那个 200 人案例的数据也说明,这个规模下延期归因中「上游依赖未兑现」占比最高。
- 建立跨部门依赖台账,每条依赖必须有输入物、质量标准、最晚交付时间和责任人四项。
- 把依赖确认作为里程碑启动的前置条件,未确认不得进入执行。
- 引入偏差平均发现延迟和依赖兑现率两个核心指标,按月复盘。
- 选择支持依赖关系可视化和状态自动流转的项目管理平台,减少人工填报。
如果你所在的团队正在做国产替代或者从 Jira 迁移,PingCode 这类面向中大型企业的平台会是比较顺的选择,它有独立部署选项,对数据合规要求高的组织更合适。但工具只是载体,前面的四项依赖要素才是关键,工具再强也替代不了标准定义。
3. 500 人以上多产品线组织:先统一口径,再谈优化
这个规模下,最大的挑战不是流程,而是「不同产品线对同一个指标的理解不一样」。我见过一个组织,三条产品线都在报里程碑准时率,但一条按内部评审算,一条按代码合并算,一条按客户验收算。三个数字放在同一张报表里,没有任何可比性。
- 先建立统一的里程碑术语表和验收标准模板,这是所有指标的前提。
- 区分对内口径和对外口径,并明确标注两者差值。
- 指标下沉到产品线,但统计逻辑必须由统一的中台控制。
- 建立跨产品线的依赖仲裁机制,解决资源抢占问题。
4. 强监管、硬件或交付型项目:把合规节点纳入里程碑定义
这类项目的特殊性在于,有些里程碑的完成不由团队决定,而由外部机构决定。比如认证、审批、验收测试。它们的共同特点是周期长、不确定性高、不可压缩。
我的建议是:把这类外部节点作为「约束」而不是「里程碑」纳入计划。里程碑应该只包含团队可以主动影响的事项,外部约束单独列出来作为排期的边界条件。把不可控的事和可控的事混在一起管,只会让指标失去意义。
七、不同情况下的取舍
任何流程优化本质上都是取舍。这一节我把几个必须做的取舍摊开讲。
1. 里程碑粒度:粗 vs 细
粗粒度意味着每个里程碑覆盖周期长、参与者多、状态变化少,好处是管理成本低、信号清晰,坏处是偏差暴露晚。细粒度相反。
我的判断依据是「偏差暴露延迟」这个指标本身:如果你目前的延迟在 3 天以内,可以适当减少粒度,降低管理成本;如果超过 7 天,说明粒度已经太粗,需要拆分,但拆分的对象应该是「交付物」而不是「时间」。
一个实用的拆分原则:如果两个子里程碑的验收人是同一个人、验收标准是同一套,那就不该拆。
2. 数据采集:自动化 vs 人工填报
自动化的好处是数据真实、无额外负担,坏处是需要工具支持,且有些信号确实只有人能判断。人工填报的好处是灵活,坏处是会被美化。
我的做法是分层处理:状态变更、时间戳、签收动作这类客观事件全部自动采集;风险等级、影响范围、信心指数这类主观判断由人填,但必须附带理由,且定期抽查一致性。

3. 工具选型:轻量工具 vs 平台化方案
轻量工具上手快、成本低,适合 50 人以下、单一产品线的团队。平台化方案能承载依赖关系、状态流转、指标体系,适合跨部门、多产品线的组织。
判断标准不是人数,而是「跨部门依赖的层数」。如果依赖层级不超过两层,轻量工具足够;超过三层,就必须要有能表达依赖关系的工具,否则你只能靠会议和人力去补,成本会高得多。
4. 指标数量:少而准 vs 多而全
我个人的偏好是:任何一个团队,同时跟踪的过程指标不超过三个。超过三个之后,团队会开始为指标服务,而不是用指标指导行动。
常见的错误是把四层指标一次性全铺开。正确的节奏是先跑通过程指标,等它稳定半年、形成习惯之后,再引入协作指标和健康指标。一次上太多,只会让所有人都不清楚该看哪个。
八、常见问题与判断边界
1. 里程碑准时率是不是完全没用?
不是没用,而是不能单独用。它适合作为对外承诺和历史趋势的表达,但不适合作为日常管理的抓手。我的做法是把它和偏差平均发现延迟放在一起看:如果准时率高但发现延迟也高,说明数字是被美化过的;如果准时率一般但发现延迟很低,说明团队在诚实暴露问题,长期来看交付质量会更好。
2. 跨部门依赖兑现率低,应该先改流程还是先改人?
先改流程。人的问题往往是被流程逼出来的。当一个人发现自己延期不会被追责,而提前暴露问题反而会被质疑「为什么没做好」时,他一定会选择隐瞒。流程要先做到「暴露问题不扣分」,再谈责任心。
3. 偏差发现延迟这个指标会不会导致团队过度上报?
会,这是这个指标的主要风险。对策是区分「已确认偏差」和「潜在风险」,前者才计入指标,后者只进入观察列表。同时对偏差上报做质量抽查,如果发现有大量无效上报,需要调整偏差的定义阈值,而不是取消指标。
4. 小团队需要专门的里程碑管理工具吗?
通常不需要。20 人以下的团队,一张结构化的共享表格加固定的每周同步会就够了。工具的价值在于承载复杂度和降低沟通成本,如果复杂度还没到那个程度,工具反而会变成额外的维护负担。
5. 远程和分布式团队有什么特殊考虑?
分布式团队的最大问题是「弱信号丢失」,走廊里的一个皱眉、会议上的一个犹豫,在远程场景下完全看不见。所以分布式团队需要更依赖显性记录:所有依赖确认必须有书面痕迹,所有偏差必须在系统里留档,口头承诺一律不计入统计。分布式场景下,能被记录的才算发生。
九、总结与下一步行动
写到这里,我想把最核心的判断再凝练一次。
跨部门里程碑流程优化的本质,不是把计划做得更准,而是把偏差暴露得更早。计划精度是有限的,因为你无法预知跨部门协作中所有的不确定性;但暴露速度是可以通过流程设计大幅改善的,而且改善的收益是非线性的,延迟从 12 天降到 3 天,节省的不只是 9 天,而是 5 倍以上的返工成本。
第二个判断是:里程碑管理的问题,大部分时候不是执行力问题,而是定义问题。什么是「完成」、谁有权确认、交付物的形态是什么,这三个问题答不清楚,再强的执行力也只是在错误的方向上跑得更快。我见过的所有成功改造,第一步都是重写里程碑定义,而不是加指标或换工具。
第三个判断是:指标是手段不是目的。当团队开始为了指标好看而调整统计口径时,这个指标就已经死了。所以四层指标结构里,第四层的健康指标不能省,它是整套体系的自检机制。
如果你准备动手,我建议按这个顺序推进:
- 第一周:把现有的里程碑台账拉出来,逐条检查是否写清楚了交付物、验收人、验收标准。写不清的直接删或重写。
- 第二周:建立跨部门依赖台账,每条依赖补齐输入物、质量标准、最晚交付时间、责任人四项。这一步通常最费时间,但收益最大。
- 第三到四周:配置偏差发现延迟的采集规则,用系统时间戳替代人工填报。如果你用的是支持自动状态流转的项目管理平台,这个配置通常一到两天就能完成。
- 第二个月:开始按月复盘两个核心指标,偏差平均发现延迟和依赖兑现率,并根据数据调整里程碑粒度。
- 第三个月:在过程指标稳定后,再引入协作指标和健康指标,避免一次铺开太多。
最后提醒一句:如果你所在的组织,跨部门依赖的层数已经超过三层,参与部门超过四个,那么靠手工维护台账基本是不可持续的。这时候需要的不是更努力,而是一个能表达依赖关系、能自动记录状态变更、能承载指标体系的平台。选型时重点看三件事,依赖关系能不能可视化、状态变更能不能自动留痕、指标口径能不能统一配置。这三件事决定的是你的流程能不能真正跑起来。
常见问题解答(FAQ)
1. 跨部门里程碑流程优化,应该盯住哪几个关键指标?
我们团队二十多个人横跨产品、研发、测试、运营,每个季度都有三四个里程碑要交付。以前开会全靠项目经理拍脑袋说这季度还行,结果一复盘发现又是老问题。我想知道到底该定哪些指标,才能既反映跨部门协作的真实情况,又不至于搞出一堆没人看的报表。
建议先定四个核心指标,每个都要有明确口径。第一,里程碑准时达成率等于按期通过验收的里程碑数除以当期计划里程碑数,容差通常给1到2个工作日,超过就不算准时,别用完成度百分比糊过去。第二,里程碑周期时间中位数,即从里程碑启动到验收通过的自然日数,取中位数而不是平均数,避免一个超长项目拉偏整体判断。
第三,跨部门依赖准时交付率等于下游依赖项按期交付数除以依赖项总数,这个指标专门暴露上游部门拖累下游的情况。第四,阻塞等待时长占比,统计里程碑中因等待他人响应、评审、环境或数据而停滞的累计工时占总工时的比例,超过15%就说明流程里有明显排队。
四个指标里,准时达成率和依赖准时交付率看结果,周期时间和阻塞时长看过程;每季度只看这四个,先跑两个季度建立基线再谈目标值。
2. 跨部门里程碑评审会怎么开,才不做成汇报表演?
我们每个里程碑结束都开评审会,两个小时的会,一半时间在念进度百分比,最后十分钟问有没有风险,大家都说没有。散会后问题该来的还是来。我怀疑是流程设计有问题,但不确定具体该改哪一环。
核心是把评审会从汇报改成门禁。建议三个改动:一是会前48小时必须提交统一格式的门禁材料,包括交付物清单、验收标准对照结果、未关闭的高风险项及责任人,没有材料直接不进会;二是会议时间压到45分钟以内,每人只讲结论和卡点,不准念进度;
三是明确通过和不通过两个出口,不通过就当场定阻断项、责任人和最迟解决日期,并记录在案。判断会是否有效有个简单口径:会后产生的待办项里,带责任人和截止日期的比例有多少。如果这个比例长期低于80%,说明会议还停留在通报层面,需要把评审权限和资源调配权交给同一个决策人,否则门禁只是形式。
3. 上游部门老是拖,里程碑延期算谁的责任,流程上怎么破?
我们做硬件加软件联调,软件部门总是比约定时间晚一周交付,导致测试时间被压缩,最后里程碑延期,但复盘时大家都说不是自己的问题。作为项目经理我很被动,想问这种跨部门扯皮到底怎么在流程上解决。
先把契约做在事前面,而不是事后追责。具体做法是在里程碑启动阶段就建立依赖清单,每一条依赖写明交付物、格式、验收人、约定日期和可接受的延迟窗口,双方负责人确认。然后约定延迟上报机制:预计无法按期交付时,必须在原定日期前3个工作日发出预警,主动预警本身不追责;
但不预警而实际延迟的,计入该部门的跨部门依赖准时交付率,作为季度复盘的客观依据。责任判定按这条原则:延迟由依赖方自身原因造成,主责在依赖方;延迟由需求变更或验收标准中途改动造成,则看变更提出方。这样做是让讨论从谁的错转到哪一环的约定没被遵守,扯皮会明显减少,因为数据在事前就是公开的。
4. 流程规范改了以后,怎么判断真的有效,多久能看到变化?
我们刚把里程碑流程重新梳理了一遍,加了不少规范,但老板问有没有效果,我一时答不上来。也担心改太多反而让团队更累,最后变成走过场。想请教有没有比较靠谱的验证方式。
不要指望一次重启就见效,建议用基线和对照的方式验证。第一步,改之前先回捞至少两个历史季度的数据,算出准时达成率、依赖准时交付率、阻塞等待时长这三个指标的基线,没有基线就没有对比。第二步,一次只改不超过三个环节,比如只改门禁材料标准和延迟预警机制,其他先不动,这样才知道是哪个改动起了作用。
第三步,改后连续观察两个完整里程碑周期,通常第一个周期因为适应会略慢,第二个周期才接近真实水平。判断标准可以定成:准时达成率比基线提升10个百分点以上,或者阻塞等待时长占比下降5个百分点,达到其中一个就算有效。
如果两个周期下来指标没变化,但团队填表时间明显增加,说明规范加多了,应该砍掉那些不产生决策的环节。
核心关键词
文章包含AI辅助创作:里程碑流程与规范:跨部门团队里程碑流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342714
读者评论
偏差平均发现延迟这个指标方向我认同,但落地时最难的是怎么算起点。现实里偏差大多是口头先冒出来的,等正式记进系统、通知到相关方,已经过去好几天;不同人记录习惯不一样,最后容易变成谁认真填谁的数据难看。我们试过一个月,结论是先把「谁负责登记、以什么事件为起点」定死,否则这个指标本身也会被稀释成第二个准时率。
返工人天随延迟天数增长这条曲线方向可信,但把返工都归因到延迟上我持保留态度。实际项目里返工常是多因叠加,需求变更、人员轮换、环境问题都在里面,事后按台账倒推容易高估延迟的影响。另外7天这个阈值,对两周一个迭代的团队和半年周期的项目显然不能套同一个标准,还是得按节点自身的缓冲比例来看。
三个结构性矛盾里「拒绝权」最扎心。真让下游拒签,等于把冲突摆到台面上,没有更高层背书基本推不动,最后大家还是选择性签字。所以我觉得不如先从低对抗的动作入手,比如把交付物形态和验收标准写进依赖确认单,让上游自己就能看出差距。工具只是载体,字段设计得再合理,也替代不了那一次当面把标准说清楚。
