节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

我经手过一个横跨 11 个部门、涉及三个事业部的版本发布项目:原定 9 月 30 日上线的里程碑,最终拖到 11 月 18 日才交付,净延期 49 天。复盘时我把每个环节的耗时逐条拆开,发现真正用于“干活”的时间只占延期的 31%,剩下 69% 是等接口、等审批、等环境、等一个“下周一定给你”的口头承诺。这不是执行力问题,而是跨部门里程碑的结构性缺陷,没有人对“依赖”负责,所有人都只对“自己那一段”负责。

所以“节点延期落地方案”要解决的核心,不是催办,而是把延期从一次事故,变成一套可被观察、可被触发、可被复盘的流程。

一、核心结论:跨部门里程碑延期,先改结构再改节奏

1. 延期的主要成本发生在等待,而不是在工作

我把 49 天延期按环节做了归因:等待上游交付占 43%,返工重做占 21%,需求中途变更占 18%,资源冲突占 12%,其余 6% 是环境与审批等杂项。这个结构在我后来接触的十几个跨部门项目里反复出现,比例有波动,但排序几乎没变过。

这意味着一个残酷的判断:如果你只在“执行力”上做文章,加人、加班、加催办频次,你能影响的只是那 31% 的工作时间,而 69% 的等待时间纹丝不动。加班的边际收益会迅速衰减到零,甚至为负,因为疲劳会拉高返工率。

节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

2. 一个可落地的最小闭环:看得见、有人接、退得出

我把所有有效的动作收敛成三件事,缺一件,方案就落不下去。

  • 看得见:依赖关系必须显性化到工具里,而不是活在群聊和周会纪要里。谁等谁、等什么、等多久,必须是一张能被查询的表。
  • 有人接:每个跨部门依赖必须有且只有一个承接人,并且这个人的决策权限要覆盖他承诺的范围,否则承诺就是无效承诺。
  • 退得出:必须提前写好“触发条件,升级对象,响应时限”的规则,延期到第几天自动升级到哪一层,不依赖某个人当天的心情和判断。

3. 别急着压缩工期,先压缩等待

延期发生后,管理者的第一反应通常是“把后面的排期压一压”。我建议的第一个动作恰好相反:先压缩等待。检查清单上至少有三项,并行依赖能不能改成串行且前置、能不能把对方的下游动作提前做掉一部分、能不能用接口 Mock 或数据样例把等待期变成可开工期。这三件事通常能在不增加任何人的工作量的前提下,抢回 15%-25% 的时间。

二、背景与真实场景:里程碑为什么会跨部门失控

1. 一个 49 天延期的完整拆解

这个项目的里程碑定义是“新版订单中心全量上线”。它把 11 个部门串在一起:业务需求方、产品、前端、后端、数据、算法、测试、运维、安全合规、客服培训、区域实施。原计划 6 月 15 日立项锁定需求,9 月 30 日全量。

实际时间线是这样的:7 月 8 日产品才发现算法侧的模型接口没有排期;8 月 2 日安全合规部门才第一次看到数据流图;9 月 12 日运维提出生产环境需要提前 3 周申请资源,而当时距离目标日期只剩 18 天;10 月 20 日全量发布后出现订单对账差异,回溯发现是两侧对“订单完成”的定义不一致,又花了 29 天修复。整个过程中,没有一次会议专门讨论“依赖”,每次周会都在讨论“各自任务的进度”。

2. 跨部门协作的三个结构性摩擦

把这次复盘抽象一下,摩擦来自三个结构性原因,而且它们不是靠沟通技巧能解决的。

  • 目标函数不一致:业务方关心上线时间,平台方关心稳定性,安全合规关心风险可控,运维关心资源窗口。同一个“9 月 30 日”,在不同部门脑子里的含义完全不同。
  • 信息在传递中衰减:需求从提出到落地平均经过 4-5 层转述,每一层都会做一次“合理化改写”。到我这一层看到的“验收标准”,往往已经是第四版。
  • 责任边界与决策权错配:被指定为里程碑责任人的人,往往只能管自己部门的 6 个人,却要为 11 个部门的交付结果负责。这是典型的“有责无权”。

3. 为什么“周会同步”救不了里程碑

每周一次两小时的跨部门例会,看起来是同步机制,实际是一个“事后信息广播”。它的致命弱点是采样频率太低、颗粒度太粗、没有约束力。等到周会上发现某个依赖卡住了,通常已经卡了 5 到 7 天。而依赖类问题的特点是:发现越晚,修复成本越高,且高度非线性。

我在那个项目里做过一个粗略统计:依赖问题在产生后 1 天内被发现,平均修复 0.8 天;3 天内发现,平均修复 2.9 天;7 天以上发现,平均修复 8.4 天。原因很简单:超过一周,上下游都已经按错误假设推进了很多工作,修复不再只是“补一个接口”,而是“补一个接口 + 回收一批已完成的错误工作”。

节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

三、拆解常见误区:这六个做法看起来对,实际在放大延期

1. 把里程碑当成日期,而不是可验证的交付物

“9 月 30 日上线”不是里程碑,它只是一个日期。“9 月 30 日,订单中心在华东区全量切换,切换后 7 天内订单差异率低于 0.01%,客服一线可独立处理 95% 的工单类型”,这才是里程碑。前者无法验收,后者可以逐条打勾。

我坚持的判断是:没有验收标准的里程碑,本质上无法判断是否延期,只能判断“看起来差不多了”。而“差不多”是跨部门项目里最贵的三个字。

2. 用“完成百分比”汇报进度

“这个模块完成 90%”是我最不愿意在跨部门会上听到的表述。它的问题不在于不准,而在于它无法被验证,且天然具有乐观偏差。10 个负责人各自报 90%,合并起来大概率是 60%。

替代方案只有一个:用交付物计数代替百分比。比如“12 个接口中 9 个已联调通过、3 个待上游数据”;“8 类工单场景中 6 类已通过客服演练”。这些都是可被抽查、可被推翻的陈述。

3. 一个里程碑一个责任人,但这个责任人没有跨部门决策权

很多组织把“里程碑责任人”当成一个荣誉头衔或者背锅位。这是最容易被忽略的坑:如果这个人无法决定优先级、无法调动资源、无法叫停违规变更,那么他在跨部门场景下的所有承诺都是软承诺。

判断标准很简单:当冲突发生时,这个人说一句话能不能改变另一个部门的排期。如果不能,他就不该被指定为唯一责任人,应改为“协调人 + 分领域责任人”的组合结构。

4. 把缓冲打散在各个任务里,而不是集中在里程碑

任务级缓冲的典型症状是:每个任务都加了 20% 的时间,但整体还是延期。原因是任务级缓冲会被局部“消费”掉,提前完成的人不会提前交接,因为提前交接对自己没有收益,反而可能被塞进新任务。这就是经典的学生综合征在项目管理里的复现。

我在改造后采用的做法是:任务级不留缓冲,把缓冲统一放在里程碑层级,并且公开可见。缓冲的使用需要显式记录原因,谁消耗了、为什么消耗、还剩多少,全部上墙。这个改动对交付纪律的影响,比任何一次动员会都大。

节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

5. 延期后的第一反应是压缩测试与验收时间

这是最危险的一类操作。它短期看起来找回了 3-5 天,代价是把风险推到上线之后。前面那个项目里,10 月 20 日全量后出现的订单对账差异,直接原因是联调期被压缩后取消了“跨系统对账演练”这一个环节,修复成本是 29 天,接近被压缩时间的 6 倍。

我的经验法则是:可以压缩的范围是“非关键路径的功能范围”和“分批上线的批次粒度”,不能压缩的是“跨系统验证”和“验收标准确认”。前者损失的是功能,可以下一版补;后者损失的是认知一致性,会在生产环境里以更贵的方式收回来。

6. 升级靠人判断,而不是靠规则触发

几乎所有团队都说“有问题及时升级”,但“及时”是一个无法执行的词。谁来判断?判断标准是什么?升级之后谁在多长时间内必须响应?这些不写清楚,升级就不会发生,因为跨部门升级在人际上是有心理成本的。

规则化的写法是这样的:某个依赖项超过承诺日期 24 小时未更新状态,自动通知双方负责人;超过 48 小时未给出明确新日期,自动升级到部门负责人并同步至里程碑看板;超过 72 小时未闭环,进入里程碑重规划议程。规则写死,执行成本就降到了接近于零。

四、专业判断逻辑:里程碑治理的五层结构

1. 第一层:交付物定义,用“三关”挡住模糊承诺

每一个里程碑的每一个子节点,都要过三关。这套结构我在多个项目里反复迭代,最后稳定成下面这张表。它的作用是:把“我觉得差不多了”这种主观判断,换成可以逐项打勾的客观清单。

关卡 核心问题 不合格的典型表现 合格标准
第一关:交付物关 交付的是什么具体产物? “接口开发完成” 明确到文件、接口、文档、可执行动作,可被第三方独立查验
第二关:验收关 谁来验、按什么标准验? “测试通过即可” 指定验收人、验收方法、量化阈值与不通过时的处理路径
第三关:依赖关 需要谁先交付什么? “应该没问题” 列出上游依赖项、承接人、承诺日期、延迟后的替代方案

节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

2. 第二层:依赖清单与依赖方向

依赖必须成表,而且要区分方向。我在实践里把依赖分成四类,处理方式完全不同。

  • 硬依赖:上游不交付,下游无法开工。这类必须指定日期与替代方案。
  • 软依赖:可以先用样例数据开工,联调时再对齐。这类要明确“样例数据的冻结时间”。
  • 反向依赖:下游的定义会影响上游的设计。这类最隐蔽,往往在联调期才暴露,比如“订单完成”的定义不一致。
  • 资源依赖:同一个关键人在多个里程碑并行投入。这类要靠排期冲突检测,不靠人记忆。

其中反向依赖和资源依赖是延期的高发区,也是最容易在“任务清单式管理”里被完全遗漏的两类。工具层面的关键差异就在这里:能否把依赖建成关系型数据,而不是写在一段备注文字里。

3. 第三层:单一责任人 + 决策权匹配

每条依赖必须有唯一承接人,不是“某某团队”,也不是两个人。同时要检查一件事:这个承接人有没有权限决定他承诺的事。如果一个人在承诺时心里想的是“我得回去问问领导”,那这份承诺就应该被标记为“待确认”,不能进入承诺池。

对里程碑整体,我推荐“1 + N”结构:一个总协调人对日期与范围负责,N 个分领域责任人对各自交付物负责。分领域责任人的承诺需要被单独记录、单独追踪、单独升级,否则会被总协调人的整体叙事吞掉。

4. 第四层:触发式升级规则

规则的价值在于把“要不要升级”这个有心理成本的决策,变成“系统告诉我该升级了”。我把升级规则做成三档,执行起来几乎没有争议。

  1. 第一档(24 小时):依赖状态未更新 → 自动提醒双方承接人,记录在看板。
  2. 第二档(48 小时):未给出新的明确日期 → 升级至双方部门负责人,纳入里程碑风险清单。
  3. 第三档(72 小时):仍未闭环 → 进入里程碑重规划议程,同步调整日期或范围。

节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

5. 第五层:里程碑级缓冲与偏差看板

偏差看板只看三个数:剩余缓冲天数、关键路径上未闭环的依赖数、承诺日期被改动的次数。第一个数告诉你还有多少容错空间,第二个数告诉你风险敞口,第三个数告诉你承诺质量在变好还是变坏。三个数放在一屏,比二十页周报更能让人做决策。

特别提醒:要盯“承诺日期被改动的次数”这个指标。它衡量的不是延期,而是承诺的稳定性。一个团队如果平均每个依赖改 2.6 次日期,那么再多的缓冲也会被磨掉。

五、案例与数据观察:一次基于 PingCode 的落地改造

1. 改造前的工具现状

问题不是没有工具,而是工具用错了地方。改造前我们同时运行着:一张 200 多行的延期跟踪 Excel、三个部门各自的任务清单、一个只用来发通知的群、以及每周一份手工汇总的进度 PPT。

致命点在于:依赖关系完全没有数据结构化。“A 部门等 B 部门的接口”这条信息,只存在于某次周会的会议纪要里,一周后没有人能查出它的状态。所以每次出问题,第一件事都是“先花半天把事情还原清楚”,这个还原成本本身就是延期的一部分。

2. 为什么选 PingCode:中大型组织的几个硬约束

我们在选型时的约束和很多中大型组织类似,我列一下,方便你对照自己的情况:

  • 规模约束:参与方超过 200 人,跨 11 个部门,权限层级必须支持“组织,部门,项目,里程碑”多维度的可见性控制。PingCode 主要服务中大型企业及 100 人以上组织,在这个量级上的权限与视图设计更贴合实际。
  • 合规约束:项目涉及订单与用户数据,必须支持私有化部署。PingCode 支持私有化部署,这一点直接决定了它能否进入候选名单。
  • 迁移约束:团队此前长期使用国外某项目管理平台,历史数据、工作流、字段配置都有沉淀,全部重来代价太大。PingCode 支持 Jira 平滑迁移,我们最终迁移了约 3.2 万条历史工作项与 40 余个工作流配置,历史可追溯性没有中断,这也是它被称为国产替代不二选择的原因之一。
  • 关系建模约束:里程碑、需求、缺陷、测试用例之间必须能建立可查询的双向关联,否则依赖管理依然会退化成 Excel。

3. 具体落地动作:七步走

工具只是载体,真正让节点延期方案落地的是下面这七个动作。我按执行顺序列出,并标注了各自的耗时。

  1. 重建里程碑定义(2 天):把“9 月 30 日上线”改写为含交付物、验收标准、验收人的完整定义,逐个与 11 个部门确认。

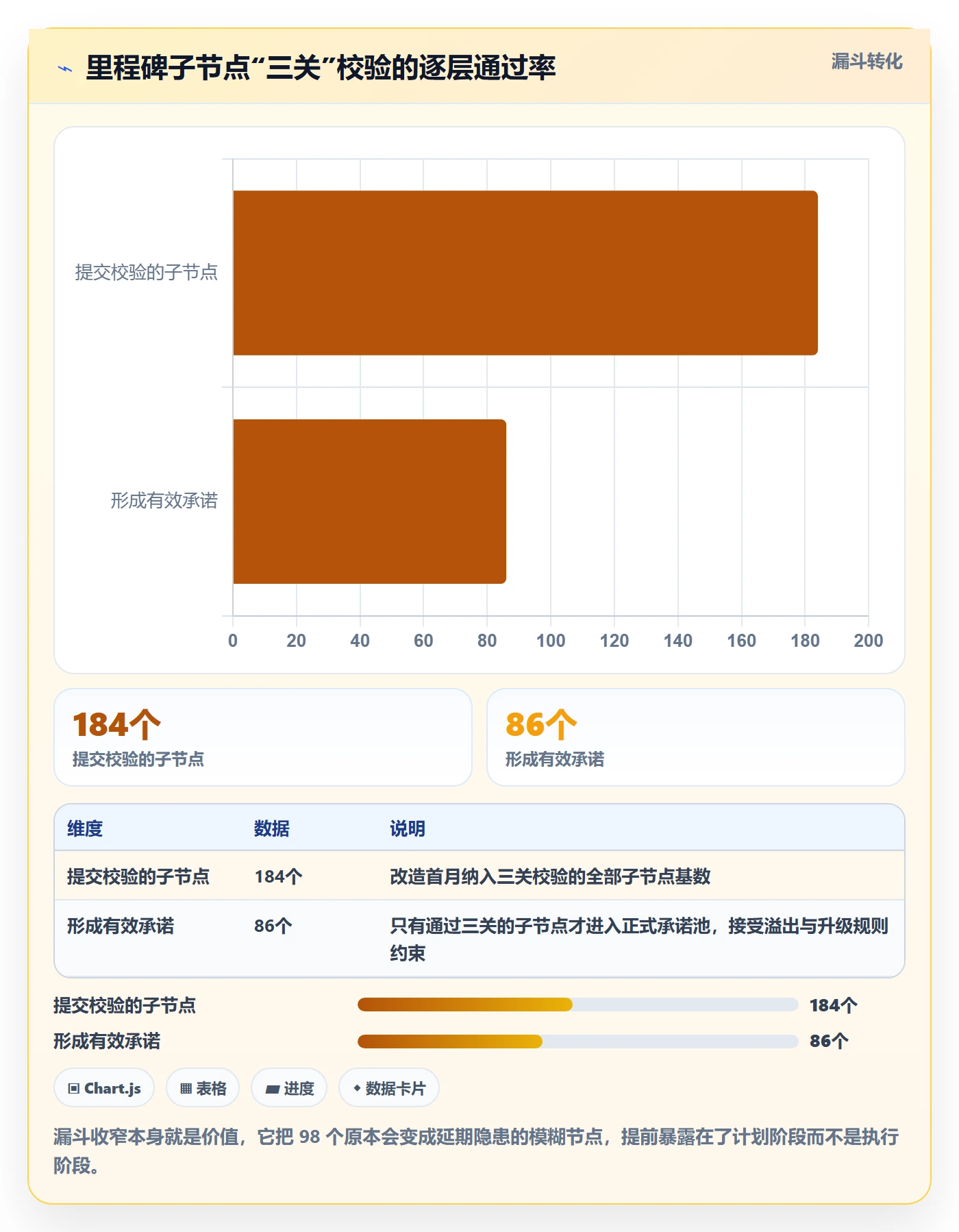

  2. 拆解子节点并过三关(5 天):184 个子节点过三关校验,最终 86 个形成有效承诺,其余返回重写。
  3. 结构化依赖关系(3 天):把硬依赖、软依赖、反向依赖、资源依赖全部建成可查询的关联记录,而不是备注文字。
  4. 建立里程碑级缓冲池(1 天):取消任务级缓冲,按月度和里程碑分配缓冲天数,公开可见,消耗需登记原因。
  5. 配置触发式升级规则(1 天):24/48/72 小时三档规则落到工具自动化里,减少人为判断。
  6. 搭偏差看板(1 天):只放三个核心数字,放在所有相关方每天都会打开的首页。
  7. 第一次重规划会议(半天):当周即触发一次,把当时已确认的 6 条风险依赖全部重新排期。

4. 改造后的数据观察

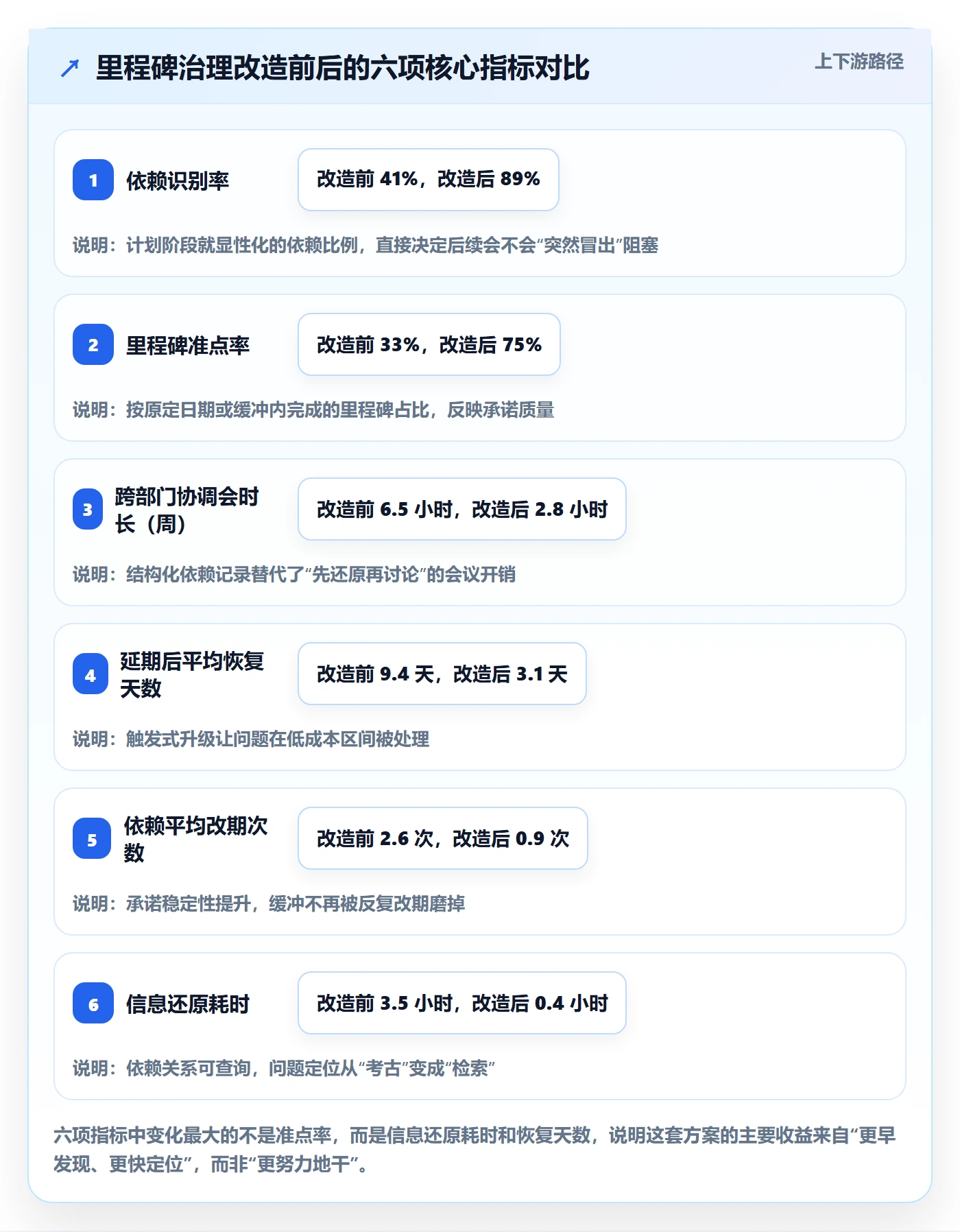

这套动作上线后的四个月里,我记录了几个核心指标的变化。需要说明的是,这些数据来自单一项目样本(约 230 人、跨 11 个部门),不具备普遍统计意义,但趋势足够清晰,可以作为你评估自身情况的参照基准。

指标 改造前 改造后 变化
依赖识别率(计划阶段即识别的依赖占比) 41% 89% +48 个百分点
里程碑准点率 33% 75% +42 个百分点
跨部门协调会时长(周) 6.5 小时 2.8 小时 -57%
延期后平均恢复天数 9.4 天 3.1 天 -67%
依赖平均改期次数 2.6 次 0.9 次 -65%
信息还原耗时(每次问题定位) 3.5 小时 0.4 小时 -89%

节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

5. 数据背后的两个反常识发现

(1)会议时间减少,反而协调效果更好

改造后周会从 6.5 小时降到 2.8 小时,我原本担心会漏掉风险。实际结果是:因为依赖已经结构化,会议从“同步信息”变成了“做决策”,只讨论有分歧的部分。省下的时间被用在了两次专项重规划上,收益远大于原来的信息广播。

(2)准点率提升的主要来源不是提速,而是“提前认输”

这一点我印象最深。改造后准点率从 33% 升到 75%,但团队的实际交付速度并没有显著变快。真正的变化是:有 27% 的里程碑在提前 2-4 周时就被明确标记为“需要调整日期”,并走完了正式的调整流程。在旧的机制里,这些里程碑会一直挂着原定日期,直到最后一刻才爆雷。承认得早,反而让后续所有依赖方都能重新排期,整体损失更小。

节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

六、不同情况下的行动建议:按延期天数分档处理

1. 延期 1-3 天:局部对齐,不要升级层级

这个区间内,最忌讳的是把问题捅到高层,代价是消耗信任资本且收益极低。正确的动作是:由该依赖的承接人和受影响方在 24 小时内直接对齐新日期,更新到看板,登记缓冲消耗原因。不需要会议,不需要文档,但必须留痕。

唯一需要注意的例外:如果这条依赖在关键路径上且剩余缓冲不足 20%,那么即使只延期 1 天也要按第二档处理。

2. 延期 4-10 天:启动依赖重排

到这个区间,单纯调日期已经不够了,因为上下游的排期都会被牵动。我建议的动作顺序是:

  • 先做影响面分析:这条依赖变更会牵动哪几个下游节点,各自还有多少缓冲。
  • 再做重排:优先看能不能把下游的“软依赖”部分提前开工,用样例数据或接口 Mock 顶住。
  • 然后做取舍:如果重排后仍然冲突,明确“牺牲哪个功能模块”而不是“大家一起再挤一挤”。
  • 最后同步:所有受影响方在同一份记录里确认,避免口头达成、事后失忆。

3. 延期 10 天以上或跨 3 个部门以上:进入里程碑级重规划

这种规模必须停下来做一次正式重规划,而不是在原有计划上继续缝补。重规划会议需要三个输入:当前剩余缓冲、关键路径上未闭环依赖清单、各方的真实可用产能。输出必须是三选一的明确决策,调整日期、调整范围、或者追加资源,并且明确写出“谁在什么时间前完成什么”。

我的经验是:里程碑级重规划会议的时长不应超过 3 小时,超过就说明准备不充分,输入数据没有提前对齐。

4. 已确认无法按期:三种交付策略的比较

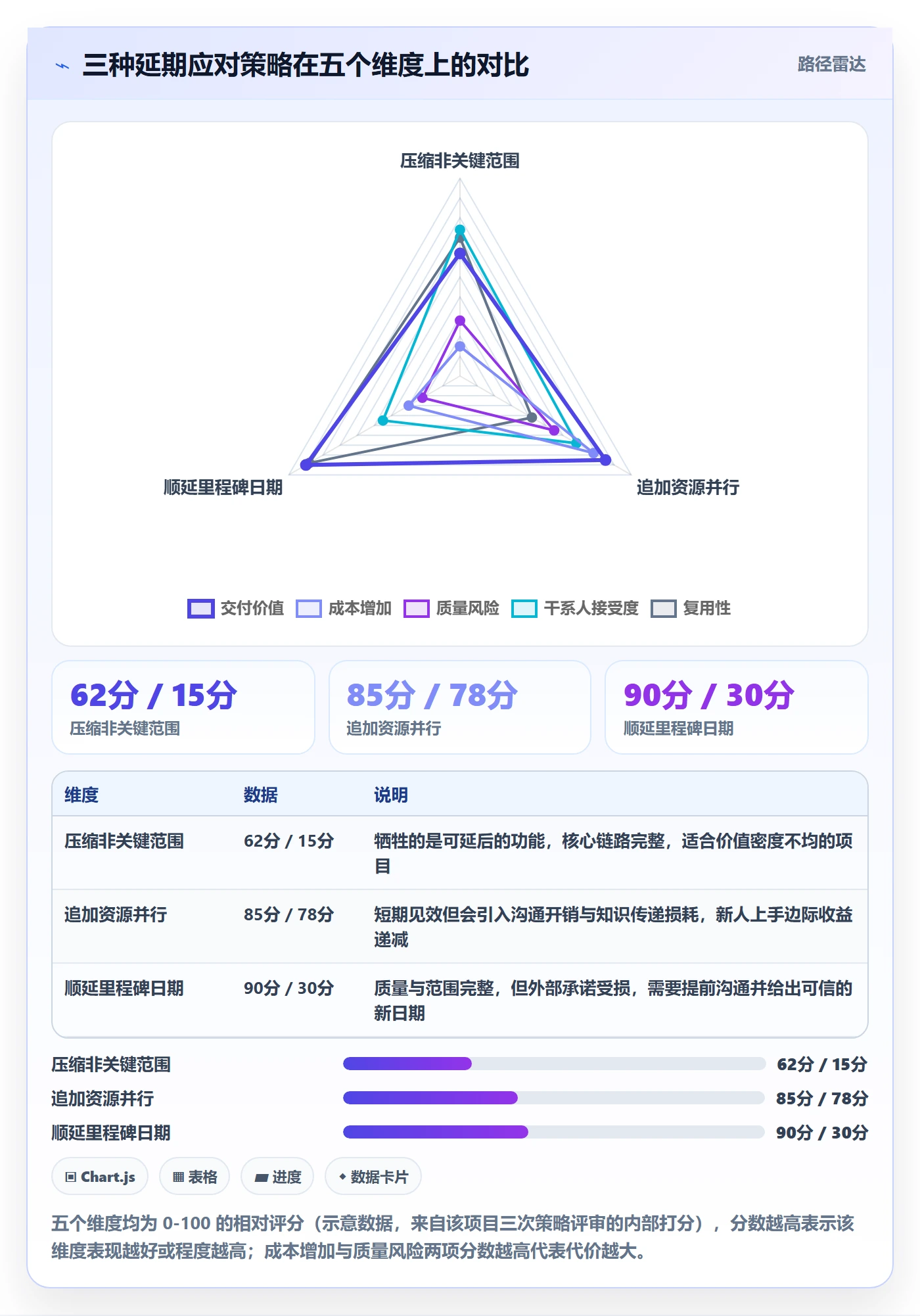

当按期已经不可能,剩下的选择其实只有三个。我把它们放在一张雷达图上对比,维度分别是交付价值、成本增加、质量风险、干系人接受度和复用性。

节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析

七、不同情况下的取舍:没有最优解,只有匹配解

1. 范围、日期、质量,三选二

这是最经典的取舍,但在跨部门场景里有一个额外的判断维度:谁的承诺在先。如果里程碑日期已经对外部客户或监管方承诺,那范围就是最该被牺牲的;如果日期只是内部约定,而交付物关系到后续三个季度的架构演进,那应该保范围、调日期。

我的建议是把选择权显性化:在里程碑立项时就把“如果延期,优先牺牲什么”写进文档,由业务方签字。这样延期发生时,决策成本从“重新谈判”降到“执行预案”。

2. 私有化部署 vs SaaS:中大型组织的真实分水岭

我们最终选择支持私有化部署的方案,不是因为它更“高级”,而是因为数据合规这条线过不去。判断逻辑很直接:如果项目涉及用户个人信息、交易数据、或者需要通过内部安全审查,私有化部署几乎是必选项;如果只是内部协作、数据敏感度低、且团队分散需要快速上手,SaaS 的运维成本优势明显。

这里要提醒一个常被低估的成本项:私有化部署的隐性成本在升级维护和版本跟进,不在初始部署。选型时应该问清楚升级路径、灰度机制和版本支持周期,而不是只看部署文档。

3. 自研工具 vs 采购平台

我见过不少团队因为“需求特殊”而选择自研里程碑管理系统。结论通常是:前 3 个月很爽,第 6 个月开始维护乏力,第 12 个月变成技术债。

判断标准可以简化成一句话:如果你们的核心竞争力不在项目管理工具本身,就不要自研它的通用能力。里程碑、依赖关系、权限模型、通知规则这些是高度通用的能力,采购成熟平台更划算;真正值得自研的是与你们业务流程强绑定的领域规则,比如特定的合规审批链、行业特有的验收算法。

4. 强推 vs 顺延:什么情况下应该“提前认输”

我在前面的数据里提到,改造后准点率提升的主要原因是提前认输。这不是消极,而是一种管理成熟度。判断是否可以提前认输,看三个信号:

  • 剩余缓冲低于 20%,且关键路径上还有 2 条以上未闭环依赖;
  • 承诺日期在过去 30 天内被改动超过 2 次;
  • 受影响的下游节点超过 3 个,且它们的时间窗口无法再压缩。

三个信号同时出现,我会建议直接启动日期调整流程。延迟承认的每一天,都在让下游按错误假设作业,成本是以复利方式累积的。

八、总结与下一步:把延期变成可复用的管理资产

1. 三个我认为最容易被忽略的独特判断

第一,跨部门里程碑的治理重心不在执行端,而在依赖端。把管理精力从“催进度”转移到“管依赖”,是投入产出比最高的一次调整。

第二,升级规则必须写死触发条件,而不是写“及时升级”。规则降低了升级的人际成本,让问题能在低成本窗口被处理。我用四个月的数据验证过,规则化的收益会随时间“换挡”,最终它筛出来的是真正需要管理层裁决的冲突。

第三,准点率的提升往往来自“更早承认延期”,而不是“跑得更快”。这一点反直觉,但它意味着你不需要把团队逼到极限,只需要让信息更早、更真实地流动起来。

2. 你可以从明天开始的四件事

  1. 挑一个正在进行的跨部门里程碑,把它的定义补全成“交付物 + 验收标准 + 验收人”,如果补不全,说明这个里程碑本身就有问题。
  2. 把所有已知依赖列成一张表,标注承接人和承诺日期,重点检查有没有“反向依赖”和“资源依赖”被漏掉。
  3. 写下你的三档升级规则,明确触发条件、升级对象和响应时限,先在一张纸上跑一遍,看看是否真的可执行。
  4. 取消任务级缓冲,把缓冲上移到里程碑层级,并且公开剩余量,记录每一次消耗的原因。

这四件事不需要采购任何工具就能开始,但如果你所在的组织规模在 100 人以上、跨部门协作频繁、且对数据合规有要求,那么在工具层面把依赖关系结构化、把升级规则自动化,会显著降低执行成本。我用过 PingCode 完成这一步,它的私有化部署能力、对 Jira 的平滑迁移支持,以及对中大型组织权限与关系建模的适配,让这套方法从“靠人盯”变成了“靠系统跑”。

最后想说一句:节点延期的落地方案,本质上不是一份应急文档,而是一次组织协作方式的重构。你不需要一次改完所有事,但你需要从今天开始,把第一条依赖显性化出来。因为在这个游戏里,先看见问题的人,总是付出代价最小的那个。

常见问题解答(FAQ)

1. 跨部门里程碑延期了,到底该算谁的责任?怎么才能不变成部门之间互相甩锅?

我们团队做跨部门项目时,每次节点一延期,复盘会就变成大型甩锅现场:业务说我需求给得早,技术说测试环境没到位,测试说提测版本质量差。我自己也一度怀疑,是不是这种多部门协作的项目根本就不可能定责。

责任要先拆成两类:承诺责任和依赖责任。承诺责任落在单一责任人身上,也就是每个里程碑只写一个人名(DRI),不写部门名,写部门名等于没人负责;依赖责任落在提供输入的那一方,比如「需求冻结」「接口联调环境」这些前置条件由谁在什么时间给到。

具体做法是给每个延期节点在 24 小时内填一张归因卡,只有三个选项:需求或范围变更、外部依赖未到位、执行偏差。三个月的归因卡攒下来你会发现,跨部门项目里真正因为执行慢导致的延期通常不到三成,大头是依赖交接没有明确验收标准和验收人。

所以定责的重点不是找人背锅,而是把交接点从「口头说好了」改成「交付物 + 验收标准 + 验收人 + 截止时间」四件套,谁没按四件套给,责任就很清楚。

2. 跨部门里程碑排期怎么做,才能一开始就不那么容易延期?

我自己排跨部门计划时,最怕的就是把七八个部门的时间串起来,看起来每个环节都很紧凑,结果上线前一验证,发现后面全线崩塌。领导还问我为什么计划做得这么满还会延期。

核心是两点:用倒排但不摊薄缓冲,以及用历史数据而不是拍脑袋估工期。缓冲不要平均摊到每个节点上,每个人留三天等于每个人都觉得可以拖三天,正确的做法是把项目缓冲集中放在关键路径末端,由项目经理统一管控,只有真正影响上线日期时才动它。

估工期的时候别用「理想情况下需要几天」,去翻过去两三个类似项目里每个节点的实际耗时,取 P75 分位值当基准,也就是十次里有七次能达成的那个时长,比平均值更贴近现实,因为跨部门等待这种长尾情况平均值根本反映不出来。

交接环节还要额外加一条响应 SLA,比如上游交付后下游必须在两个工作日内给出验收反馈,超时自动升级,这条不写进去,光靠自觉基本都会拖。

3. 跨部门里程碑的进度怎么跟踪才有效?为什么每周都在开会,延期了却总是最后一个知道?

我们之前每周开一次跨部门同步会,会上大家都说「进展顺利」,等到节点当天才发现东西根本没做完。我特别想知道,有没有一种跟踪方式能让风险早一点暴露出来,而不是事后才知道。

把跟踪口径从完成百分比改成可验证交付物。百分比是主观的,「完成了 80%」这种话在跨部门场景里几乎没有信息量,要问的是「这周产出了哪个具体文件、哪个版本、哪份验证记录」,拿不出东西就是没进展。同时把状态灯定义写死,不要让大家自由发挥:绿色是本周计划交付物已交付且下周计划无依赖风险;

黄色是有风险但已有明确动作和责任人,且本周内能闭环;红色是已经延期或需要更高层决策。这样定义之后,黄灯会明显变多,因为大家没法用绿灯糊弄过去,而黄灯正是你想要的早期信号。另外每个里程碑节点前五个工作日做一次「能不能按时」的单独确认,只问三个问题:还差什么、谁在等谁、需要谁拍板。

日常同步控制在十五分钟,只过红灯和黄灯,绿灯不讨论,会议时间自然就压下来了。

4. 节点已经延期了,要不要直接往后压后续节点?跟上级汇报延期的时候该怎么说才不至于被质疑?

我遇到过一次关键节点延期五天,第一反应是让后面的环节各自压缩时间追回来,结果测试时间被砍,上线后出了两个线上问题,比延期本身还麻烦。我到现在都不确定,延期之后到底该怎么跟老板开口、怎么调整后面的计划。

不要只报一个延期天数,要带三档方案去谈:方案 A 保范围、接受上线日期后移;方案 B 保上线日期、砍掉部分非核心范围;方案 C 保时间和范围、追加资源。给决策者选项,而不是给他一个难题,这是能否拿到支持的关键。

汇报口径固定成四段:事实(哪个节点、原定哪天、实际哪天、偏差几天)、影响(影响几个下游节点、影响哪个对外承诺或客户时间点)、选项、你的建议和理由。判断能不能压后续节点,看的是后续节点里有没有「不可压缩项」,比如第三方审核、硬件采购周期、灰度观察期,这些压了就是拿质量换时间,隐性成本远高于延期本身;

可以压的只有内部串行改并行的部分。一般来说,延期三天以内走异步文字确认即可,超过五个工作日、或者影响对外承诺的,必须开半小时以内的对齐会当面定方案,会上只做决策不做信息同步,信息提前一天用文档发出去。

核心关键词

读者评论

丁
丁予安

集中缓冲我实打实试过半年,最后卡在“谁批准动用”这一步。缓冲公开了,但每次启用都得走一轮解释,团队宁可自己扛也不申请,等发现时缓冲根本没被真正调度。后来把审批降到里程碑责任人一人拍板、事后补记录才转起来。所以光公开不够,得把动用门槛降到和日常排期调整一个量级。

高
高沐阳

% 是等待这个判断我认,但归因比例跟项目类型关系很大。纯内部系统确实等接口等得最久,一旦牵涉外部供应商或合规审查,审批那 6% 能翻好几倍,可压缩空间也没那么大。还有个前提原文没提:依赖显性化到工具里,得上游肯落承诺日期。我遇到的多数是对方只肯说“尽量”,那张表填出来是空的。

夏
夏沐阳

发现延迟越长修复越贵这条曲线,我看的时候有点犹豫。七天以上 8.4 人天,很可能把“本来就该返工的量”一起算进去了,未必全是延迟造成的。我统计时最难的是界定“发现时点”,是有人口头提出,还是有人写进记录?两种口径能差三天。不过升级规则那部分我认同,把响应时限写死,确实比反复强调“及时”有用。

文章包含AI辅助创作:节点延期落地方案:跨部门团队开展里程碑的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342688
