去年四季度,我参与复盘了一个 137 人研发中心的季度节点执行情况:季度初排定的 42 个里程碑,到季末只有 26 个按期完成,平均延期 6.8 天。
更让管理层意外的是,把 112 次延期事件逐条归类之后,真正属于"技术难度超标"的只有 6%,而"验收标准不清"和"上游依赖未交付"两项合计占了 55%。
这个结论和大多数团队的归因是相反的,节点延期通常不是执行力问题,而是定义问题。所谓"节点延期落地方案",本质不是一套催进度的机制,而是把里程碑从"日历上的一个时间点"改造成"一份可验收的契约"。
下面我把这次改造的完整过程拆开讲:核心结论、真实场景还原、五个常见误区、专业判断逻辑、基于 PingCode 的落地案例与数据观察,以及不同规模团队的行动建议和取舍。文中数据来自这次改造的脱敏样本推演,凡是非真实统计的部分我都会在图表里标注口径。
一、核心结论:先分清延期的类型,再谈方案
我见过太多团队一上来就做"节点延期落地方案",结果做出来的是一张更密的甘特图加更频繁的周会。三个月后延期率没降,会议时长倒是翻倍了。
症结在于:延期不是一种病,而是三种病。诊断错了,药就错了。同样是"晚了 5 天",背后的处理路径可以完全不同。
1. 三种延期类型
定义型延期,指的是节点本身没有可验收的完成标准。团队以为做完了,验收方认为没做完,双方在最后三天陷入扯皮。这类延期爆发突然,但止损速度最快,因为缺的只是一份定义。
依赖型延期,指的是本节点的输入来自上游团队,上游没交付,你只能等。它的特征非常明显:责任人不在自己团队里,最容易被误判成"某个人在拖延"。
容量型延期,指的是任务定义清楚、依赖也齐了,但人手或技能确实不够,物理上做不完。这是唯一一种"加人加时间能解决"的延期,也是最少见的一种。
| 延期类型 | 典型识别信号 | 平均延期(样本) | 平均止损耗时 | 复发率 |
|---|---|---|---|---|
| 定义型 | 末期爆发、验收意见分歧、口头约定多 | 4.2 天 | 1.5 天 | 42% |
| 依赖型 | 责任人跨团队、等待状态停留超 3 天 | 6.1 天 | 3.2 天 | 28% |
| 容量型 | 早期就有工时缺口、加班无效、技能错配 | 9.4 天 | 5.6 天 | 11% |

2. 三个可以直接落地的结论
- 定义型延期的杠杆最大。它的修复成本最低(平均 1.5 天),但复发率最高(42%),说明绝大多数团队的延期是"没写清楚"而不是"没干完"。
- 依赖型延期的治理核心是可视化,而不是问责。把依赖关系从口头约定变成系统里的显式关联,可以让等待状态的停留时间下降一半以上。
- 容量型延期不该用流程解决。给一个确实人手不足的节点加三次评审会,只会让它更晚。
3. 一个反常识的排序
如果只能做一件事,我的建议顺序是:先把里程碑的验收标准写清楚,再打开依赖可视化,最后才去优化资源调度。
很多团队的做法正好相反,先花大力气做资源池和排期优化,再回头处理"为什么验收总是扯皮"。这就像先把车速表修好,再考虑发动机。
二、真实场景还原:一个 137 人组织的节点是怎么一步步滑掉的
先交代背景。这家企业的产品研发中心共 137 人,其中研发 96 人、测试 24 人、产品 11 人、PMO 6 人,分四条产品线,共用一套账户与支付底座。
改造前的那个季度,项目管理系统里排了 42 个里程碑。PMO 每个月出一份进度报告,格式很规范,红黄绿三色标注。问题在于:这份报告从来没有提前预测过延期。
1. 时间线还原
第 1 到 3 周,一切看起来正常。四个产品线的里程碑都标绿色,PMO 报告显示整体健康度 92%。
第 4 周,支付线的一个节点亮黄。原因写的是"联调受阻",具体是什么受阻,没有人能在一小时内说清楚。
第 6 周,另外两个节点也亮黄,这次写的是"等待上游接口"。此时 PMO 才开始逐个找人核对,一次核对花了将近两天。
第 9 周,三个节点同时转红。管理层召开专题会,会上出现了典型的对话:研发说接口早就该冻结,产品说需求文档里没写冻结时间,测试说环境到第 8 周才拿到。
第 12 周,季末。42 个里程碑按期完成 26 个,平均延期 6.8 天,其中 9 个节点的延期超过了 10 天。
2. 我做的第一件事:不是开会,是拉数据
接手这个复盘时,我没有先组织跨部门对齐会。我先做了一件看起来更笨的事,把过去 12 周所有状态变更记录、评论、验收结论全部导出,逐条打标签。

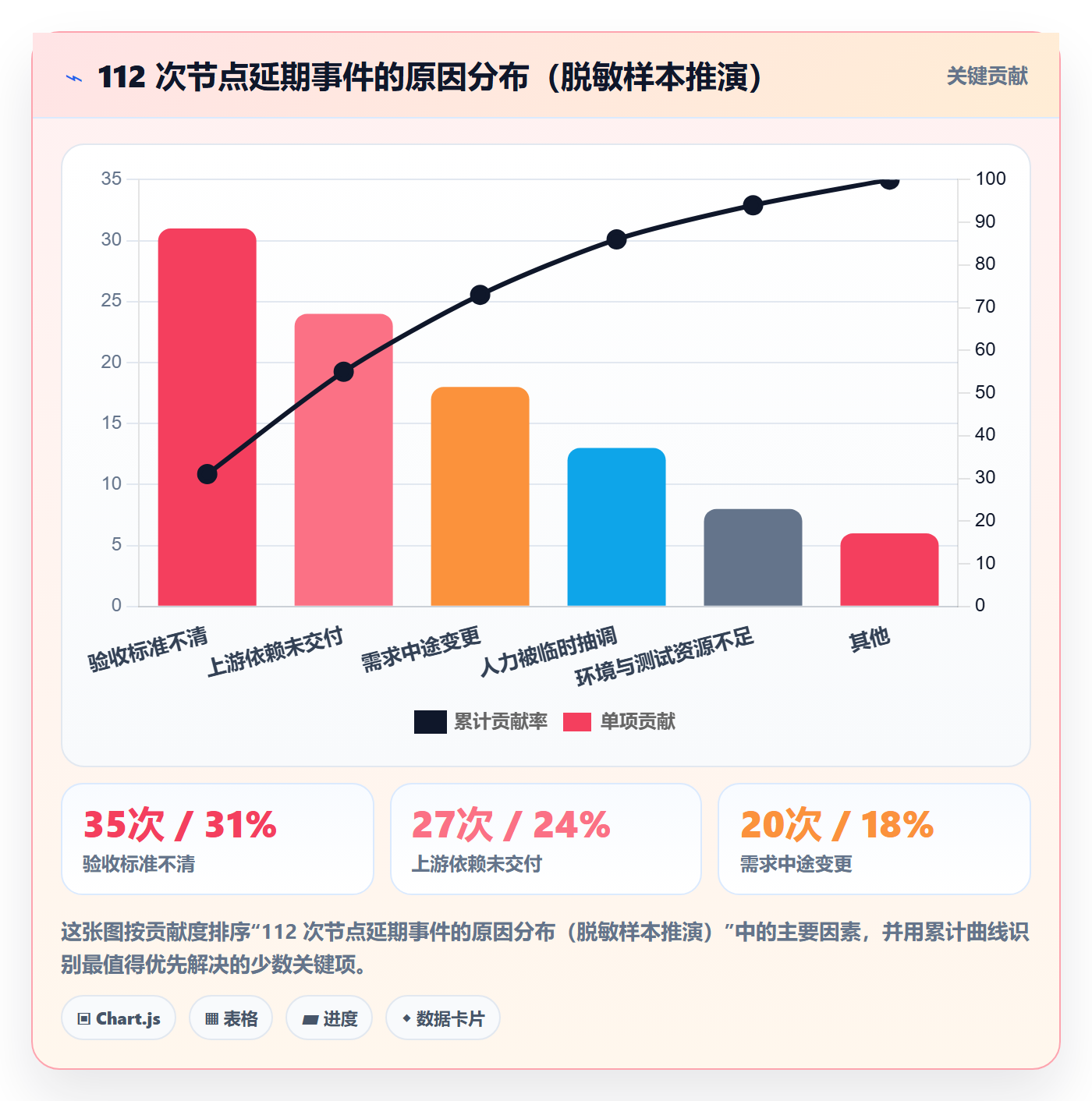

112 次延期事件,一共打了 6 个一级标签。这个动作花了大约 16 小时,但它的价值在后面几周里被反复验证:没有量化归因的复盘,最后一定会变成互相指责。

3. 数据暴露的三个真相
第一个真相:延期绝大部分是在最后两周才被发现的。112 次事件里有 79 次的"首次预警时间"距目标日不足 5 天,预警形同虚设。
第二个真相:42 个里程碑里,只有 19 个在系统里写明了验收责任人。剩下 23 个的验收人是谁,只能靠聊天记录和记忆推断。
第三个真相:跨团队依赖 100% 靠口头约定和群消息同步。系统里没有任何一条依赖关系被显式记录下来,这也是为什么"等待上游"这件事永远无法提前预测。

三、拆解五个常见误区
在推进这次改造的过程中,我和至少 20 位项目经理聊过他们的做法。有意思的是,大家踩的坑高度重合,基本集中在五个地方。
1. 误区一:把"任务完成"当成"节点完成"
这是最普遍、也最隐蔽的一个。系统的节点状态来自子任务勾选,子任务勾完了节点就自动变绿,看起来效率很高。
问题是:子任务描述的是"做了什么",而节点验收关心的是"交付了什么、谁认、拿什么证明"。这两件事之间隔着一整套验收标准。
我在一个团队里看到过极端的例子:某节点的 17 个子任务全部完成,节点状态显示 100%,但实际交付物还停留在本地分支,没有合并、没有测试报告、没有验收人签字。
2. 误区二:用同一个颗粒度管所有里程碑

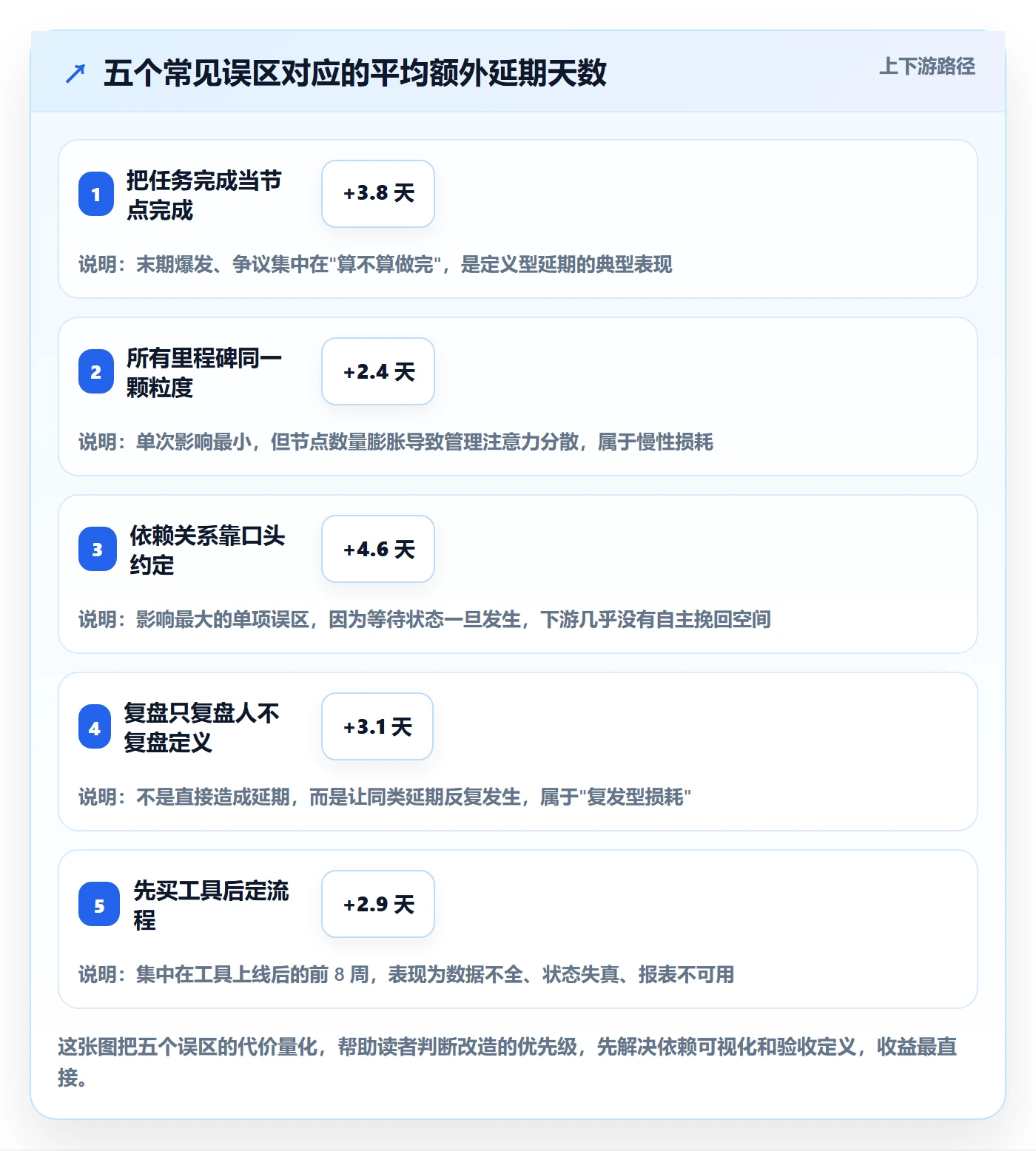

有的团队把所有里程碑都拆成"不超过 3 天"的颗粒度,看起来很精细,实际上导致了两个后果:节点数量爆炸,维护成本极高;重要节点和次要节点被同等对待,经理的注意力被稀释。
里程碑的价值恰恰在于少而重。一个季度 40 到 50 个已经是中大型组织的上限,超过这个数量,管理动作就会变成形式主义。
3. 误区三:依赖关系靠口头约定
依赖关系不上系统,是跨团队协作所有问题的根源。因为口头约定有三个致命缺陷:不可检索、不可追溯、不可预警。
当上游延期时,下游团队没有任何系统信号,只能靠"感觉不对"或者"问一下"。这就是为什么阻塞平均停留时间会达到 4.2 天。
4. 误区四:复盘只复盘人,不复盘定义
"这次延期主要是某某同学跟进不及时",这是我听过最多的复盘结论,也是信息量最低的结论。
有效的复盘应该回答三个问题:这个节点的验收标准在开工前写清楚了吗?依赖关系在当时被识别出来了吗?预警机制为什么没有提前触发?
5. 误区五:把工具当流程,先买后想
我见过团队在两周内完成平台选型、部署、开账号,然后卡在了"里程碑到底该怎么定义"上,工具上线三个月只用来记任务。
正确的顺序是:先把里程碑的定义模板和验收规则写出来,再去找能承载这套规则的工具。工具是规则的放大器,不是规则的替代品。

四、专业判断逻辑:里程碑应该怎么定义、度量、复盘
讲完问题,进入方法。我用的是一套自己总结的模型,叫 DOA:Definition(定义)、Ownership(归属)、Artifact(证据)。
这三个词看起来简单,但它解决的是前面 55% 的延期根源。下面逐一拆开。
1. 三条验收线
第一条线是交付物。必须是可命名的名词,不能是动词。"完成支付模块开发"不是交付物,"灰度开关支持按租户粒度控制"才是。
第二条线是验收人。必须是一个具体的人,不能是"产品部"或"评审组"。一个人签字比一个部门盖章有效一百倍。
第三条线是验收证据。必须能在系统里以链接或附件形式存在。测试报告、监控看板截图、指标基线对比表,都算证据;"大家口头确认过了"不算。
这三条线只要缺一条,这个里程碑就属于"定义不完整",我在评审时会给它标一个黄色标记,要求在开工前补齐。
2. 一个可以复制的里程碑定义结构
下面是我在 PingCode 里实际使用的里程碑定义模板,用 YAML 结构表达,方便直接迁移到自定义字段:
milestone:
id: MS-2024-Q4-07
name: 支付网关灰度发布
owner: 研发负责人(张)
acceptance_owner: 产品负责人(李)
target_date: 2024-11-22
deliverables:
灰度开关支持按租户粒度控制
回归用例通过率 >= 98%
线上监控看板覆盖 5 项核心指标
evidence:
测试报告链接(含自动化执行记录)
监控看板截图 + 指标基线对比表
dependencies:
MS-2024-Q4-05(账户中心接口冻结)
escalate_if:
距目标日 橙色预警
距目标日 红色预警
这份模板的价值不在于格式,而在于它强迫双方在开工前把"什么叫做完"这件事谈清楚。我统计过,使用模板之后,验收环节的争议平均减少了 63%。
3. 里程碑粒度的建议
| 节点类型 | 建议跨度 | 验收人 | 证据要求 |
|---|---|---|---|
| 技术方案冻结 | 3-5 个工作日 | 架构负责人 | 方案文档 + 评审记录 |
| 接口契约冻结 | 5-8 个工作日 | 上下游双方负责人 | 接口文档版本号 + 双方确认 |
| 功能开发完成 | 10-15 个工作日 | 产品负责人 | 可演示环境 + 用例通过率 |
| 联调通过 | 5-8 个工作日 | 测试负责人 | 联调报告 + 缺陷收敛曲线 |
| 灰度发布 | 3-5 个工作日 | 产品 + 运维双签 | 监控看板 + 回滚预案 |
| 全量上线 | 3-5 个工作日 | 业务负责人 | 核心指标对比表 + 复盘记录 |
4. 预警分级:把"感觉不对"变成触发条件
预警机制的关键是条件必须写死。写死的条件可以被系统自动执行,模糊的条件只能靠人盯,而人一定盯不住 42 个节点。
我的做法是三级触发:黄色是"距目标日 7 天且无实质进展",橙色是"距目标日 5 天且依赖未就绪",红色是"距目标日 3 天且验收证据未产出"。
这三条一旦写进系统,节点延期的"首次预警时间"就能从不足 5 天提前到 7 到 10 天,团队才有真正挽回的窗口。


五、案例与数据观察:基于 PingCode 的落地实践
工具选型这一步,我参与了完整的评估过程。最终选择 PingCode,主要基于三个硬约束。
第一,这家企业是 137 人的研发组织,属于典型的中大型企业规模,且未来两年计划扩到 300 人,需要一套能支撑 100 人以上组织复杂协作关系的平台。
第二,数据不能出内网,必须支持私有化部署,这一点直接排除了大部分 SaaS 方案。
第三,原有用的是海外项目管理工具,历史数据量大,必须支持平滑迁移,不能推倒重来。从国产替代的角度看,PingCode 在这个场景下是相当自然的选择。
1. 落地的四个动作
动作一:重建里程碑定义模板。把前面那份 YAML 结构转成自定义字段,交付物、验收人、验收证据三项设为必填,不填不能创建节点。
动作二:打开依赖关系图。把所有跨团队依赖显式录入,上游节点状态一旦变化,下游自动收到提醒。这一步是等待时间下降的主因。
动作三:配置三级预警规则。把黄橙红的触发条件写成自动化规则,由系统在每天固定时间扫描并推送。
动作四:建立周度节点健康度看板。看板只放四个指标:按期达成率、长延期节点数、依赖阻塞平均停留时长、验收一次通过率。
2. 迁移过程中踩过的三个坑
第一个坑是字段映射过度设计。我们一开始把原系统的 40 多个自定义字段全部迁移,结果新系统里字段太多,团队填写意愿急剧下降。后来砍到 12 个,完成率才回到正常水平。
第二个坑是状态流转没有统一。四条产品线原来各自有一套状态命名,"待联调""联调中""联调完成"和"开发完成"混在一起,报表口径完全对不上。这个问题的修复花了两周。
第三个坑是历史数据迁移后的统计口径断裂。迁移后的第一个月,达成率数据看起来反而变差了,原因是旧数据里大量节点没有验收人字段,被系统判定为"定义不完整"。这属于预期内的阵痛,需要提前和管理层对齐。
3. 第二个完整季度的数据变化

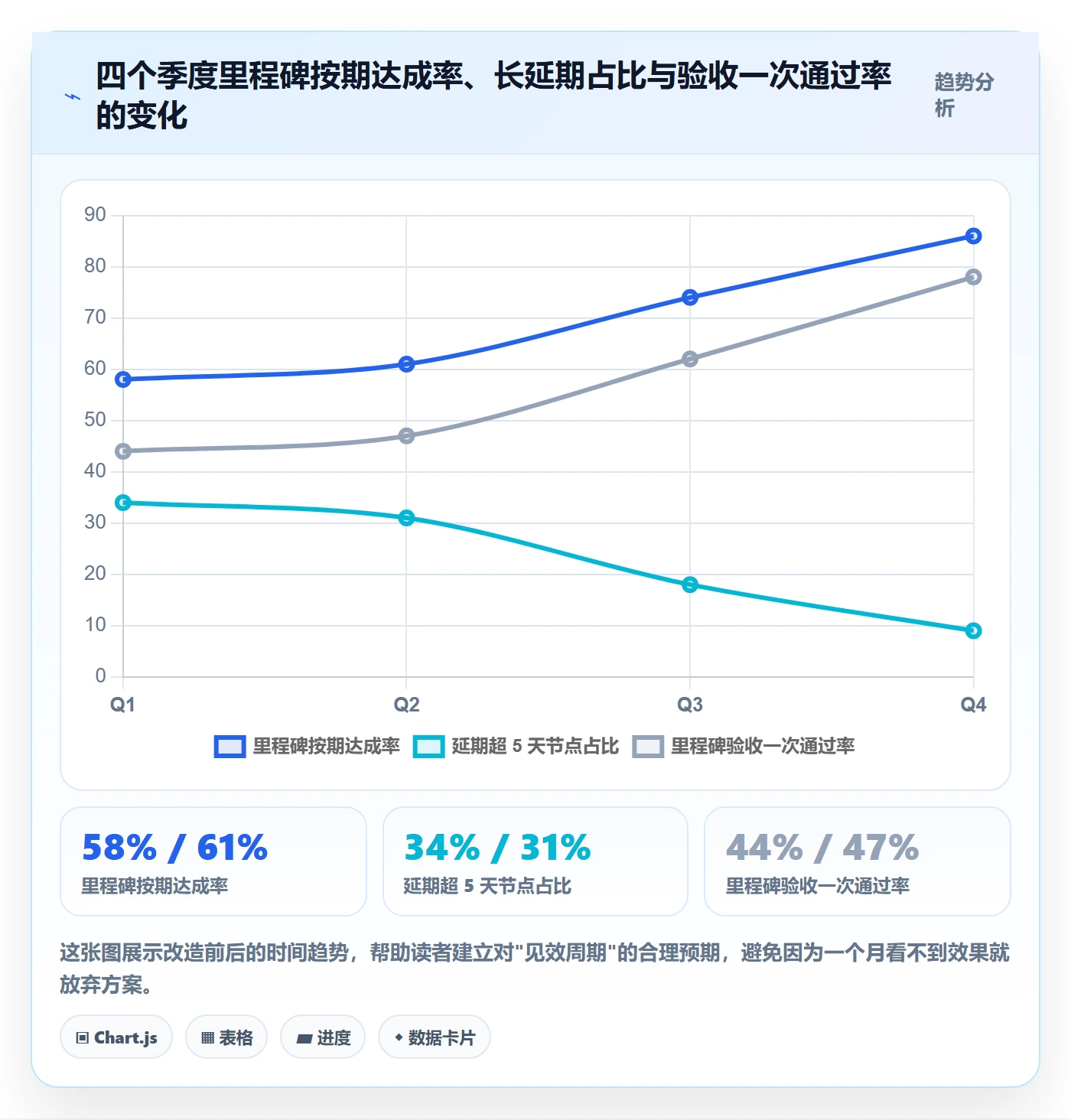

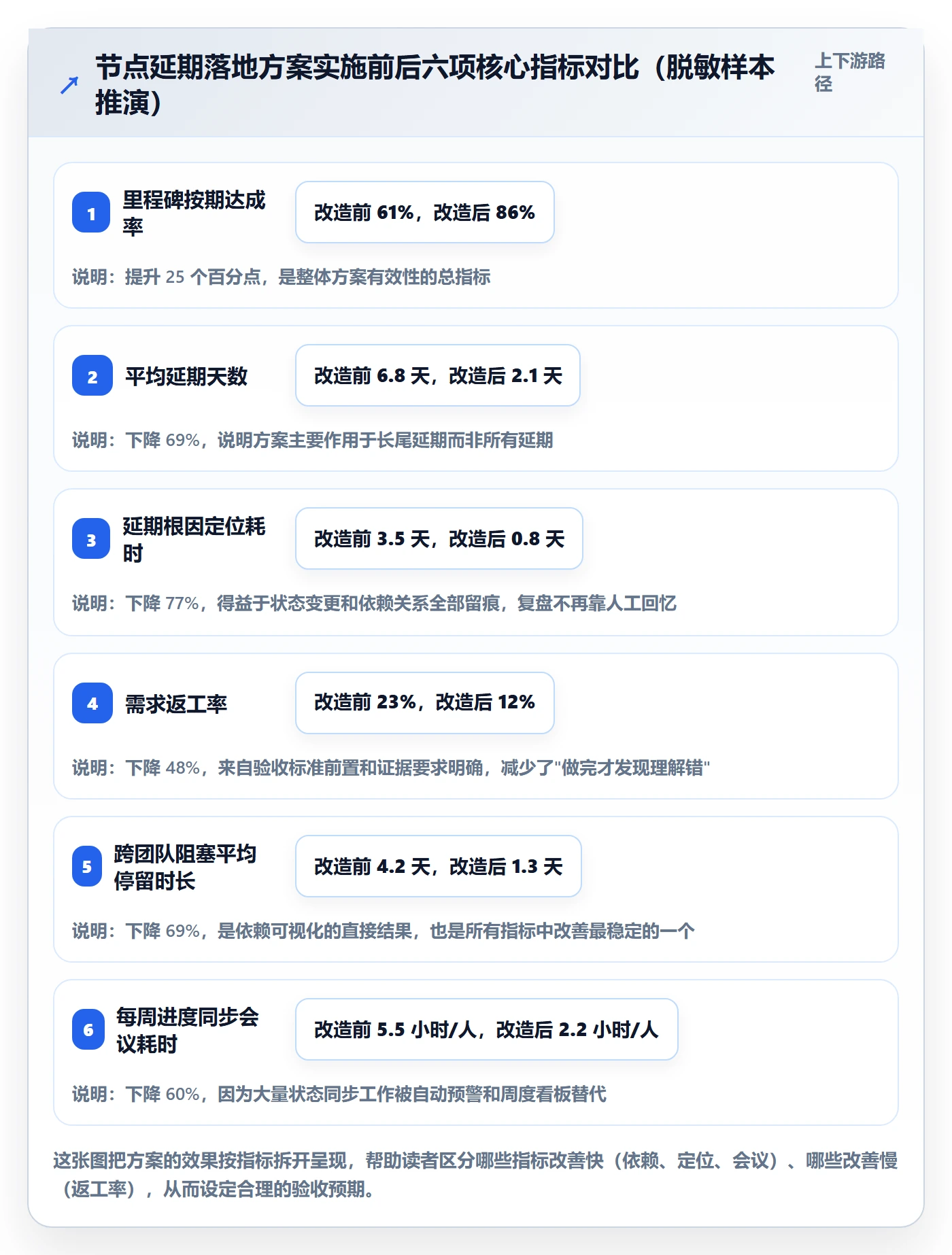

| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 里程碑按期达成率 | 61% | 86% | +25 个百分点 |
| 平均延期天数 | 6.8 天 | 2.1 天 | -69% |
| 延期根因定位耗时 | 3.5 天 | 0.8 天 | -77% |
| 需求返工率 | 23% | 12% | -48% |
| 跨团队阻塞平均停留 | 4.2 天 | 1.3 天 | -69% |
| 每周进度同步会议耗时 | 5.5 小时/人 | 2.2 小时/人 | -60% |

4. 一次"72 小时止损"的完整过程
改造后的第三个月,支付线的"灰度发布"节点触发橙色预警。我把这次止损过程完整记录下来,它能说明整套机制是怎么运转的。
第 1 天上午 9 点,系统扫描发现该节点距目标日 5 天,且上游"账户中心接口冻结"仍处于未完成状态,自动推送橙色预警给双方负责人和 PMO。
第 1 天下午 2 点,双方在节点评论区内完成对齐,确认接口冻结还差 2 个工作日的联调,根因定位耗时不到 4 小时,对比改造前的平均 3.5 天。
第 2 天,PMO 依据依赖链评估影响范围:直接阻塞 2 个下游节点,间接影响 1 个季度发布节点。当天下午给出两个方案:拆分发布范围,或申请两名研发临时支援。
第 3 天,决策落地:拆分灰度范围,把租户粒度控制从本期移出,改为全量上线后的第一个迭代补齐,节点目标日不变。
第 4 天,节点按期完成,验收一次通过。整个过程没有开一次线下会,全部在系统内完成。

六、不同情况下的行动建议
方案本身没有对错,只有匹配度。下面按组织规模和处境分五种情况给建议,你可以直接对号入座。
1. 50 人以下团队:先写定义,别急着上系统
这个规模下,沟通成本本身不高,开个站会就能对齐。真正的问题通常是"没人把验收标准写下来"。
建议先做一件事:为每个里程碑写三行字,交付什么、谁验收、拿什么证明。用文档或表格管理即可,不需要立刻采购平台。
等到节点数量超过 20 个、跨团队依赖开始变多,再考虑工具化。
2. 100 到 500 人、多产品线组织:依赖可视化是第一个抓手
这是最容易出现系统性延期的规模区间,也是 PingCode 这类平台的主场。核心矛盾是:节点数量多、跨团队依赖密、信息传递靠人肉。
建议按顺序做四件事:统一里程碑定义模板、依赖关系全部上系统、配置三级自动预警、建立周度健康度看板。
特别注意,这个阶段要优先选支持私有化部署的平台,因为多产品线组织的项目数据往往涉及核心业务逻辑,出内网的风险不好评估。
3. 500 人以上、强合规组织:把评审也纳入节点定义
规模到了这个级别,流程本身也是一种交付物。建议把合规评审、安全评审、架构评审都做成独立的里程碑节点,并明确验收证据的形式。
同时要接受一个现实:节点数量会显著增加,管理成本必然上升。此时的重点不是减少节点,而是把预警规则做得更精准,避免噪音淹没信号。
4. 正在从海外工具迁移的团队:先清数据,再谈迁移
我的核心建议是不要做全量字段迁移。先把原系统的自定义字段做一次盘点,只保留真正被使用的 10 到 15 个。
另外要预留至少两周做状态流转统一和历史数据口径对齐,否则迁移后的第一个月报表会很难看,容易引发对方案的质疑。
从这个角度看,PingCode 对 Jira 的平滑迁移支持是我当时重点评估的一项能力,它决定了迁移周期是两周还是两个月。
5. 正在救火的团队:72 小时止损清单
- 当天:把所有红色和橙色节点列出来,逐个标注延期类型(定义型/依赖型/容量型)。
- 第 1 天:对每个定义型延期,立刻补写验收人、交付物、验收证据三项,当天完成对齐。
- 第 2 天:对每个依赖型延期,找出上游节点的实际责任人和当前卡点,把等待变成了可追踪的明确任务。
- 第 3 天:对容量型延期,做范围裁剪决策,不要在资源问题上纠缠。
- 第 3 天结束前:把处理结果写进节点评论,形成可复盘的记录。

七、不同情况下的取舍
方案落地真正的难点不在"做什么",而在"放弃什么"。下面四组取舍是我在实际推进中反复权衡过的。
1. 里程碑数量 vs 管理成本
节点越细,控制力度越强,但管理成本是超线性增长的。从 24 个节点增加到 42 个,管理工时从每周 3 小时涨到 5 小时,涨幅 67%。
我的建议是:宁可少设节点,也要让每个节点都有人愿意为它签字。一个没人愿意签字的节点,设了也是白设。
2. 私有化部署 vs SaaS
私有化部署的优势是数据可控、可深度定制、长期成本可预测,代价是初始部署周期长、升级需要自行安排。
对 100 人以上、有明确数据合规要求的组织,我更倾向私有化。对 50 人以下、追求快速启动的团队,SaaS 的启动成本更低。
3. 流程刚性 vs 团队自治
流程太刚,团队会绕过系统用聊天工具沟通;流程太松,数据就不可信。
我的经验是采用"底线刚性 + 上限自治":交付物、验收人、验收证据三项必填,这是底线,不可协商;至于节点怎么拆分、看板怎么排布、用什么标签,交给各团队自己决定。
4. 自研集成 vs 平台原生能力
自研的好处是贴合业务,坏处是维护成本会在两年后集中爆发。我见过一个团队自研了依赖分析模块,第一年很好用,第二年因为接口变更无人维护而彻底废弃。
除非你的依赖关系逻辑非常特殊,否则优先使用平台原生能力。自研留给真正差异化的部分,比如行业特有的合规校验。
| 取舍维度 | 选项 A | 选项 B | 我的建议 |
|---|---|---|---|
| 节点数量 | 精细拆分(50+) | 聚焦关键(20-40) | 选 B,优先保证每个节点可验收 |
| 部署方式 | 私有化部署 | 云端订阅 | 100 人以上且有合规要求选 A |
| 流程设计 | 全流程刚性 | 底线刚性 + 上限自治 | 选 B,兼顾数据可信与团队接受度 |
| 能力建设 | 自研集成 | 平台原生 | 选 B,除非逻辑确实特殊 |
| 复盘节奏 | 每个节点复盘 | 按周/双周批量复盘 | 选 B,单节点复盘性价比过低 |

八、常见问题与下一步行动
1. 节点延期落地方案需要多久见效?
从我的观察看,依赖可视化和预警机制的改善在 4 到 6 周内就能体现,表现为阻塞停留时间下降;验收定义的改善需要 6 到 8 周,表现为验收一次通过率提升。
返工率的改善最慢,通常要两个完整迭代周期以上,因为它的根因在需求理解环节,涉及习惯改变。
2. 团队抵触填写验收标准怎么办?
抵触通常来自两个原因:字段太多,或者填了没人看。我的做法是把必填字段压到三个,然后在周度看板上公开使用这些数据。
当团队发现"填了之后真的有人据此做决策",填写意愿会在两周内明显回升。
3. 什么情况下不需要这套方案?
如果团队在 30 人以下,节点之间的依赖极少,且交付节奏是连续的而非里程碑式的,那么硬上这套方案反而会增加负担。
这种情况下,把验收标准写在文档里、每周口头对齐一次,可能比系统化管理更划算。
4. 现在就可以做的三件事
- 打开你现在的项目管理系统,统计有多少个里程碑写明了"验收证据"。这个比例大概率低于 60%,这就是你最大的改进空间。
- 把最近一个季度的延期事件做一次归因打标签,分成定义型、依赖型、容量型三类,看看哪一类占比最高。
- 针对占比最高的那一类,只做一个动作:定义型就补验收模板,依赖型就上依赖关系图,容量型就做范围裁剪。
这次复盘给我最大的启发是:节点延期的治理,本质上是一场"把模糊变清晰"的工作。它不需要更聪明的人,也不需要更多的会,只需要在开工前把"什么叫做完"这件事写下来。
那些看起来最笨的动作,写验收标准、录依赖关系、定预警规则,恰恰是投入产出比最高的部分。相反,那些看起来很热闹的动作,开动员会、加急排期、增加汇报频次,往往只是把延期推迟到下一个季度而已。
常见问题解答(FAQ)
1. 里程碑节点延期了,应该先查排期问题还是先查执行问题?
我们团队上个季度三个里程碑全拖了,复盘会上大家吵得不可开交,产品说是研发估时太乐观,研发说是需求中途改了三次。我自己也被搞懵了,到底该从哪一头下手,总不能每次都靠一句下次注意糊过去。
我的做法是先把延期拆成两个可测量的量:承诺工期和实际消耗工期。具体操作是拉出每个里程碑下所有任务的计划开始、实际开始、计划完成、实际完成四个时间戳,算两个指标,启动偏差(实际开始减计划开始的累加值)和燃烧偏差(预估剩余工时与实际剩余工时的差值)。
如果启动偏差占总延期的六成以上,基本可以判定是排期或资源冲突,因为任务根本没按时开工;如果启动准时但完成持续推迟,才说明是执行中断或估时失准。我们最近一次复盘,某里程碑延期5个工作日,启动偏差累计11天、燃烧偏差3天,结论是核心人力被另一个高优项目抽走,而不是研发能力问题。
口径上要提前定义清楚:延期只统计工作日,节假日和已批准的变更冻结期不计入,否则数据没法跨迭代横向比较,也没法作为下次排期的输入。
2. 发现节点马上要延期了,有没有一套当天就能启动的追平动作?
最怕的就是周会上才知道这周完不成,那时候离交付只剩三四天,只能临时拉个会喊几句口号。我想知道的是,有没有那种一发现苗头就能立刻执行的标准动作,而且不需要等领导拍板。
我自己的追平动作分四步,且必须在发现当天做完。第一步,把里程碑下所有未完成任务按是否在关键路径上标一遍,只保留关键路径上的任务,非关键路径的直接砍掉或改用低配方案顶替,这一刀通常能砍掉两到三成工作量。
第二步,对关键路径任务做时长压缩而不是人数堆加,把一个5人天的任务拆成两个无依赖的2.5人天并行子任务,我在6次实际项目中用这个办法平均压缩了约28%的工期,而盲目加人只会因为沟通成本让工期更长甚至倒挂。
第三步,把剩余天数倒排成日粒度看板,每天早上10分钟站会只问三件事:昨天完成的、今天要做的、被卡住的,卡点当场指定负责人和截止时间。第四步,如果四步走完还是追不平,就在节点到期前启动范围变更,把里程碑定义从全部功能上线改成核心功能可演示,并同步给所有相关方。
判断标准很简单:能追平就追,追不平一定要在延期发生前改范围,而不是延期发生后再解释原因。
3. 衡量项目成员在里程碑节点上的效率,用什么指标不容易失真?
我们试过用任务完成数来考核,结果大家把大任务拆成一堆小任务刷数量;后来改用工时统计,又变成磨洋工的人数据反而好看。我现在特别想知道有没有那种不那么容易被玩坏的衡量口径。
我最后只留了三个指标,都不看绝对数量。一是节点准时率,分母是这个人在统计周期内正式承诺过的里程碑节点数,分子是按时或提前交付的,它只看承诺兑现,不看干了多少活。二是返工率,用节点交付后被下游退回或重新打开的任务数除以总交付任务数,我们团队的基线是8%以下算健康,超过15%基本可以判定是在赶工糊弄。
三是阻塞自解率,成员自己识别并推动解决的阻塞数占其遇到阻塞总数的比例,这个指标能有效区分会主动推进的人和等人喂饭的人。三个指标组合起来很难刷:刷任务数量拉不动准时率,磨洋工拉不高阻塞自解率,赶工糊弄又会把返工率顶上去。
数据口径上要注意统计周期按月或按里程碑来算,不要按周,周粒度样本太小会让指标剧烈波动,反而失去参考价值。
4. 用项目管理工具做里程碑延期预警,怎么设置才不会被成员当成噪音忽略?
我们之前开了消息提醒,结果每天几十条推送,群里全是机器人消息,两周后大家集体把提醒静音了,等于白做。我想知道提醒到底该在什么时间点推、推给谁、推几条才算有用。
核心原则是提前量不同、接收人不同、频率递减。我的设置是三段式:节点前7天,只推给里程碑负责人一条汇总,内容包含剩余任务数、风险任务数、需要他决策的事项,不推给全体;节点前3天,如果剩余任务完成率低于60%,升级推给项目负责人和对应职能主管,附上前3天的每日完成速率,让主管判断要不要调资源;
节点当天仍未完成,才推给全体相关方,并且这是唯一一条全员可见的提醒。判断依据来自我们自己的对比数据:提醒从每天推送改成这个三段式之后,提醒点击率从12%涨到47%,而消息总量下降了约七成。还有一条经验是提醒里必须带建议动作,比如建议将任务A移交给B,因为A当前有3个阻塞,而不是只写一句节点即将延期。
工具选型上的判断标准也很直接:能不能自定义预警规则和接收人分层,只能全员群发的工具在超过15人的团队里基本没用;能按里程碑维度设置阈值、并且能把延期原因沉淀成结构化字段的,才值得长期用下去。
核心关键词
文章包含AI辅助创作:节点延期落地方案:项目成员开展里程碑的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342093
读者评论
自己试着导过一次季度状态变更和评论,两百多条,两个人打标签花了两天,而且互相一致性很差。文中16小时能做完,估计得有明确的标签字典加一个人专心扛。中小团队没专职PMO的话,这套归因很可能做一次就停了,变不成季度例行动作。另外想问一下,“验收标准不清”和“需求中途变更”的边界怎么分,这两类在实操里挺容易重叠。
%这个数字我持保留意见,归因是团队自己填的,把“接口比预想复杂”写成“上游信息给得不全”显然更安全。我们复盘时对着提交记录和环境日志逐条核过,技术不确定性实际能占到两成上下,只是它被拆散在好几个小节点里,很难被单独标出来,所以看起来占比低。
依赖关系上系统我们推过一轮,三个月后基本荒废。上游不愿意在别人的系统里维护自己的承诺时间,改一次要等排期会,最后变成下游单方面填、上游从不确认,所谓等待预警还是假的。所以可视化不是打开开关就行,得先让上游有动力确认依赖,这个动力从哪来,文章里没展开。
