里程碑节点日期全流程:管理层数据分析与一文讲清

我见过太多团队把里程碑当成“项目日历上的红点”:设了日期,开了提醒,到点没完成就往后拖一周,然后再拖一周。真正的问题不在执行层,而在里程碑日期本身是怎么被算出来、被谁校准、被什么数据修正的。过去三年我参与过 40 多个中大型研发组织的项目管理体系搭建与复盘,一个反复出现的现象是:里程碑偏差里有 60%~70% 在设定那一刻就已经注定,只是没人把当时的假设写下来。这篇文章我会把里程碑节点日期从“怎么定”到“怎么用数据管”拆开讲,重点放在管理层真正需要看的那几个指标上,并且给出可以直接套用的流程、判断逻辑和取舍原则。

一、先给结论:里程碑日期管理的核心不是“准时率”,而是“可信度”

如果你只从这篇文章带走一句话,我希望是这句:里程碑节点日期的价值,不在于它是否 100% 命中,而在于管理层能否根据它做出可逆、成本可控的决策。

很多团队把“里程碑按时完成率”当成 KPI,结果就是日期越定越松,提前留出大量缓冲。表面上按时率从 65% 涨到 90%,实际上交付周期没有缩短,反而因为缓冲被层层占用而变长。这是典型的好指标被用坏。

我自己的判断框架是三层:

  • 设定层:日期是基于什么假设算出来的?假设是否可验证?
  • 跟踪层:偏差是何时被发现的?发现时还有多少可调整空间?
  • 决策层:偏差触发什么动作?是调资源、砍范围,还是改日期?

只有三层打通,里程碑日期才从“计划文档里的文字”变成“管理层的数据抓手”。

里程碑节点日期全流程:管理层数据分析与一文讲清

二、真实场景:为什么你的里程碑总是“最后一周才发现要延期”

我印象最深的一次,是一家 300 人规模的硬件+软件混合研发企业。他们在季度初定下了“9 月 30 日完成整机联调”这个里程碑。到了 9 月 22 日,项目经理在周会上说“可能延后两周”。管理层追问:为什么现在才知道?

答案很朴素:整机联调依赖 7 个上游模块,其中 3 个模块的完成度一直显示“80%”,而这个 80% 是开发自己报的,没有统一定义。有人把“功能写完”算 80%,有人把“自测通过”算 80%。到了联调阶段,这 3 个模块实际处于 40%~50% 的真实可用状态。

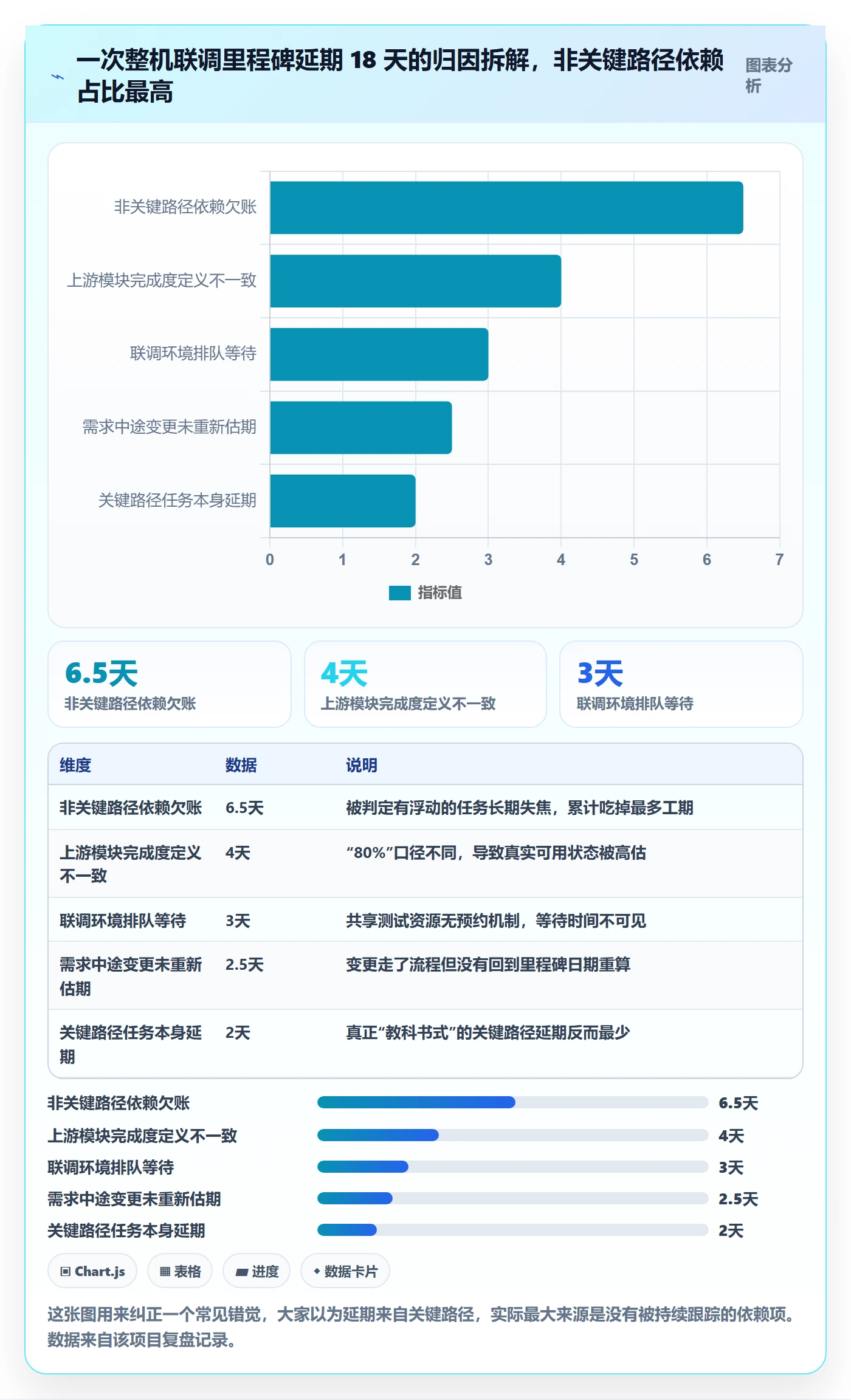

1. 里程碑延期的真正来源,往往不在关键路径上

我们后来做了偏差归因分析,把这次延期拆成 5 类原因。结果很反直觉:关键路径上的任务几乎没有延期,真正的杀手是“被判定为非关键路径”的依赖项。

因为非关键路径的任务不受关注,资源被优先级更高的任务吸走,等关键路径推进到需要它们时,才发现已经欠账两周。

里程碑节点日期全流程:管理层数据分析与一文讲清

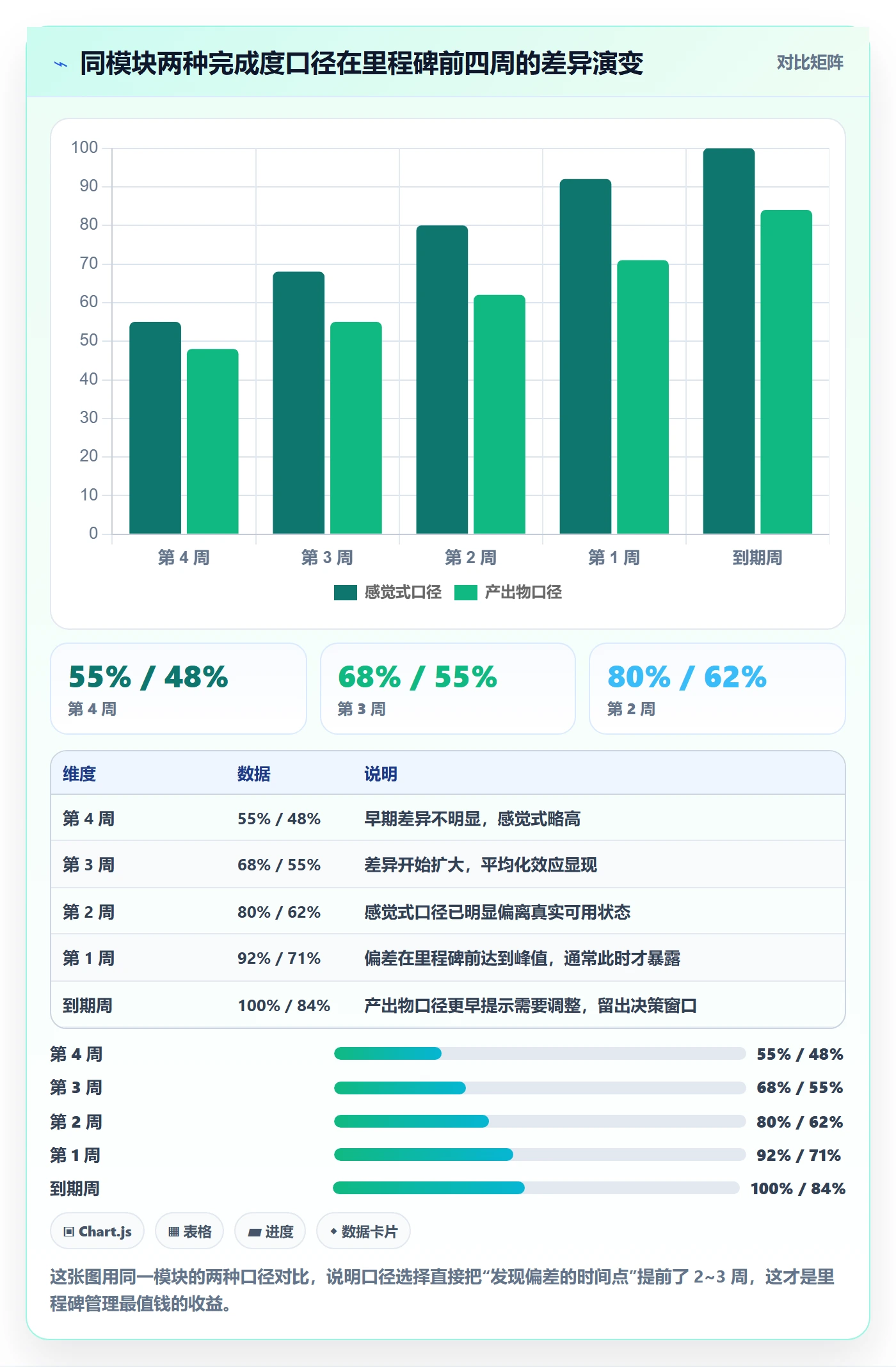

2. 管理层看到的数据,和真实进展常常差一个“口径”

我在多个组织验证过一个现象:越往上汇报,进度数字越乐观。不是有人故意造假,而是每一层都在做“善意过滤”,开发知道自己还有一堆边界情况没处理,但他觉得“主体功能完成了”;组长汇总时取了个平均数;项目经理再取一次平均。

三层平均下来,一个真实完成度 55% 的模块,到管理层看板上可能显示 75%。这个偏差在里程碑临近时会集中爆发。

3. 里程碑日期之所以被反复拖动,是因为它缺少“再校准机制”

大多数团队的里程碑日期一旦定下,就只在“已经明显做不完”时才修改。这等于把校准动作放到了最晚、最贵的时刻。健康的做法是设置固定的校准节奏,比如双周一次,用可验证的完成度定义去刷新预测完成日。

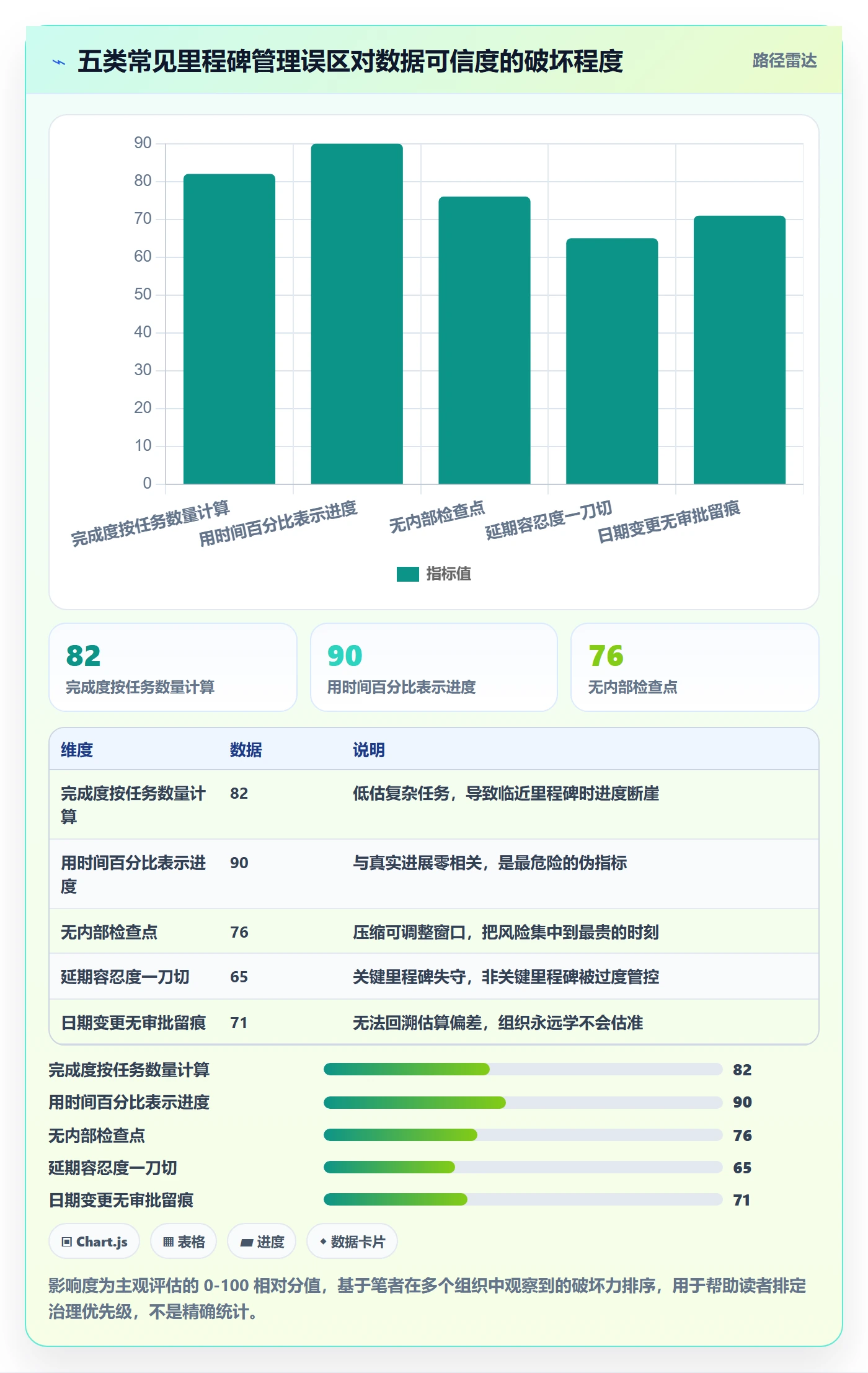

三、常见误区:这五种做法正在系统性破坏你的里程碑数据

1. 把里程碑完成度等同于任务完成数量

“20 个任务完成 15 个,所以是 75%”,这个算法在研发场景里几乎总是错的。任务颗粒度不均,一个 5 分钟的任务和一个 5 天的任务权重相同。更合理的做法是按工作量、可验证产出物或风险消减程度加权。

2. 用“剩余天数的百分比”表示进度

这是最隐蔽的误导。时间过了 60% 就报 60%,看起来无可辩驳,实际上和真实进展零相关。它把“时间消耗”伪装成“进度”,管理层拿着这个数字做决策,等于在噪音上做判断。

3. 里程碑只设一个日期,不设内部检查点

一个跨 3 个月的里程碑,如果中间没有任何强制检查点,那么等到它进入视线时,可调整空间已经很小。我的经验是:跨度超过 4 周的里程碑,至少要有 2 个可验证的内部检查点,且检查点必须有明确产出物定义。

4. 所有里程碑都用同一套延期容忍度

并非所有里程碑都同等重要。一个对外发布的里程碑延期,可能触发合同违约;一个内部评审里程碑延期两天,影响有限。用同一个延期审批门槛去管,结果就是要么过度管控,要么关键节点失守。

里程碑节点日期全流程:管理层数据分析与一文讲清

5. 日期变更不留痕、不归因

我见过不少团队改里程碑日期的方式是在群里说一句“这个延到下周”。三个月后复盘时,没人记得当初为什么延期,也就无法改进估算。改日期不是问题,无记录地改日期才是问题。

四、专业判断逻辑:里程碑日期应该怎么算、怎么校准、怎么触发动作

1. 设定阶段:用“区间+假设”代替“单点日期”

我建议里程碑日期一开始就写成区间,比如“10 月 20 日 ± 5 天”,并附上关键假设。这样做的好处是,管理层第一眼就知道这个日期的确定性水平,而不是被一个假装精确的日期误导。

关键假设通常包括:

  • 依赖的上游模块在什么时候达到什么状态
  • 关键资源(人力、环境、外部供应商)的可用性
  • 需求范围的冻结时点
  • 外部硬约束(合同、法规、发布窗口)

当某个假设被证伪时,日期区间要立刻刷新,而不是等到月底。

2. 跟踪阶段:用“挣值式完成度”代替“感觉式完成度”

我更推荐用基于可验证产出物的完成度定义。比如一个模块的里程碑可以定义为:

  • 接口定义冻结并通过评审(权重 20%)
  • 核心路径功能在测试环境可运行(权重 40%)
  • 自测用例通过率达到约定阈值(权重 25%)
  • 文档与部署脚本可复现(权重 15%)

每一项都有客观判定标准,谁来看都是同一个数。这比“开发说完成了 80%”可靠得多。

里程碑节点日期全流程:管理层数据分析与一文讲清

3. 决策阶段:把偏差分成三档,对应三种动作

我的实践是把偏差按“对里程碑目标的影响”分档,并预先约定动作,避免每次临时讨论。

偏差档位 判定标准 默认动作 决策层级
绿色 预测完成日在区间内 保持节奏,双周校准 项目组
黄色 预测超出区间但小于 10% 内部调资源或削范围,48 小时内出方案 项目负责人 + 职能负责人
红色 预测超出区间超过 10%,或触碰外部硬约束 升级到管理层,评估改期、加资源或改范围 项目发起人 / 管理层

关键在于档位是提前约定的,不是临时谈判出来的。一旦需要临时讨论,人性会倾向于把问题淡化。

五、数据观察:用工具把里程碑管理变成可度量过程

上面讲的是方法框架,落地时如果没有工具承载,很容易退回 Excel 加周会。我在 PingCode 的项目集和里程碑管理里做过较长时间的实践,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对做国产替代的团队是一个务实选择。下面讲几个我真实用它验证过的观察点。

1. 里程碑与工作项的关联必须显式,否则无法自动算完成度

很多工具支持建里程碑,但不支持把工作项和里程碑绑定,结果完成度只能手填。PingCode 的做法是里程碑可以直接关联需求、任务、缺陷等工作项,于是完成度可以按加权规则自动计算。这个差别在实践中很大。

我们当时的配置逻辑大致是这样的思路(伪代码示意):

里程碑完成度 =
需求类工作项完成权重 40% × 已验收需求占比

+ 任务类工作项完成权重 35% × 已完成任务工作量占比

+ 缺陷类工作项完成权重 25% × 已关闭阻塞级缺陷占比

触发条件:

完成度 < 计划基线 – 8% → 标记为黄色

完成度 < 计划基线 – 15% → 标记为红色并通知发起人

这样做的效果是,完成度不再依赖某个人的主观汇报,而是工作项状态的函数。

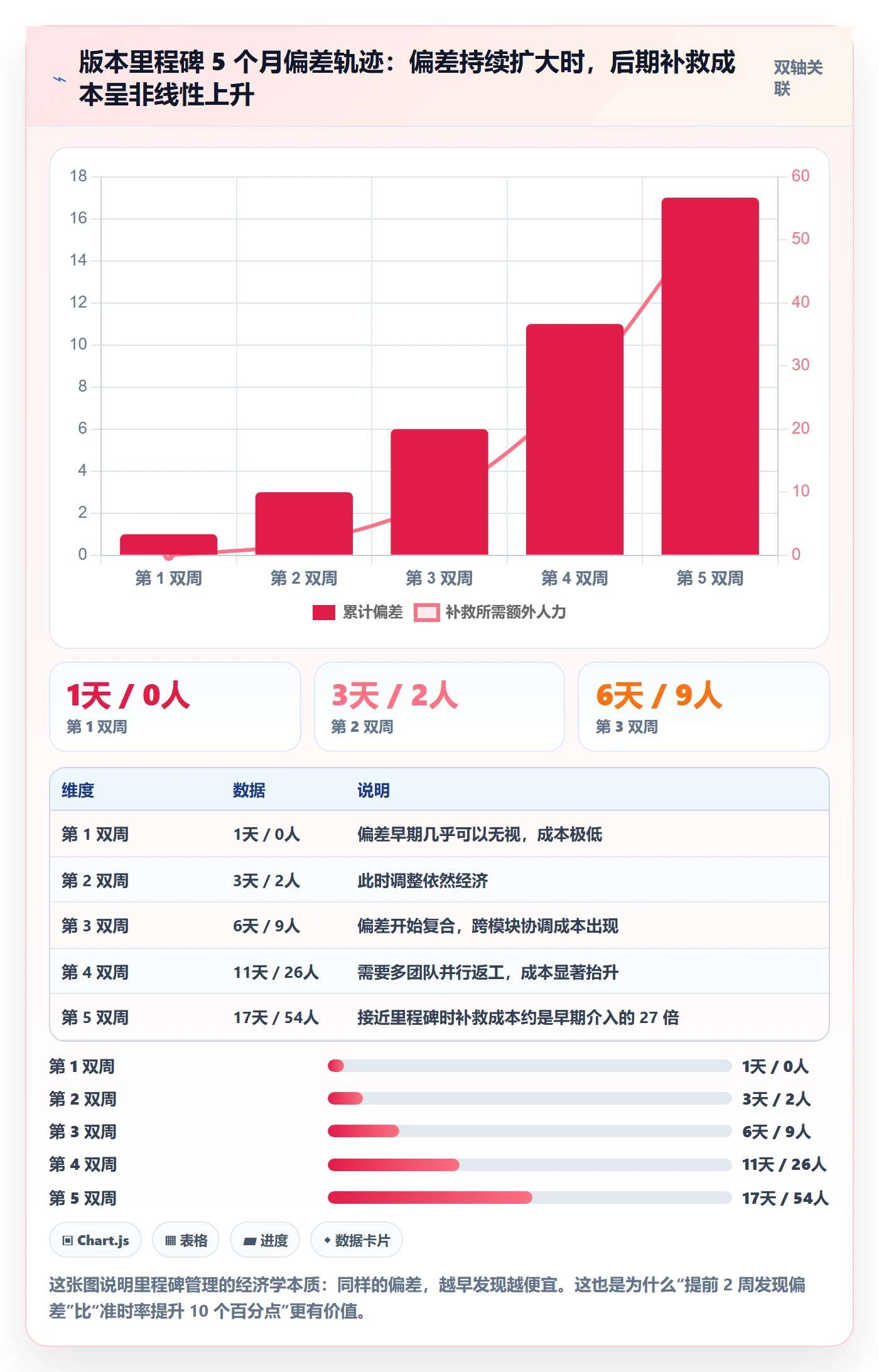

2. 里程碑偏差趋势比单点偏差更有决策价值

单看“今天偏差 3 天”信息量有限,但如果这个偏差连续三个双周都在扩大,管理层就应该介入。我们在 PingCode 的看板上跟踪过一个跨 5 个月的版本里程碑,偏差轨迹很有代表性。

里程碑节点日期全流程:管理层数据分析与一文讲清

3. 用审计日志回溯“改期是否合理”

改期不是罪,但改期必须有理由。我们在 PingCode 里要求任何里程碑日期变更都要填写变更原因和影响评估,系统保留操作记录。半年后复盘时,我们发现一个规律:因“估算偏差”改期的里程碑,后续再次延期的概率约为 62%;因“范围变更”改期的,再次延期概率约为 29%。

这说明估算能力不足是系统性问题,而范围变更是可控的外部输入。两类问题的治理手段完全不同。

六、不同情况下的行动建议

1. 如果你的团队少于 50 人、项目周期短于 3 个月

不要急着上复杂体系。我的建议是:只做两件事,给每个里程碑写清关键假设,以及每周更新一次预测完成日。工具用最简单的看板即可。这个阶段最大的收益来自“假设被写下来”,而不是精细的度量模型。

2. 如果团队在 100 人以上、多项目并行

此时必须工具化。核心诉求是里程碑与工作项自动关联、完成度自动计算、偏差自动分档、变更留痕。PingCode 这类支持项目集管理和私有化部署的平台更适合这种规模,尤其是对数据合规有要求的组织。私有化部署意味着你的进度数据不出内网,这在一些行业是硬约束。

3. 如果你正在从 Jira 迁移

迁移的最大风险不是数据搬运,而是把旧口径一起搬过来。我建议借迁移机会重建完成度定义和里程碑分档规则。PingCode 支持 Jira 平滑迁移,工作项、状态、字段映射都能处理,但口径重建这件事,工具帮不了你,必须自己定。

4. 如果你已经在用某项目管理平台但效果不好

先别换工具。我做过多次诊断,八成问题是配置问题而不是工具问题。检查三点:里程碑是否绑定了工作项、完成度是否按权重计算、偏差是否设置了自动分档。这三点修好,多数团队的里程碑数据质量就会有明显改善。

里程碑节点日期全流程:管理层数据分析与一文讲清

七、不同情况下的取舍:哪些必须坚持,哪些可以放弃

1. 必须坚持的:偏差早期可见性

如果只能保留一项能力,我会选“偏差提前 2 周可见”。它的收益是可以量化的:前面那张图显示,早期介入的补救成本约为临近期的 1/27。为此付出的代价是更严格的完成度定义和更频繁的校准会议,这笔账很划算。

2. 可以放弃的:单点日期的精确性

很多管理者追求“把日期定准”,但我认为这个目标本身就是错的。项目早期信息不足,精确日期只是伪精确。放弃单点精确,换来区间透明,是更理性的取舍。

3. 需要权衡的:度量精度与团队负担

度量越精细,数据越可信,但团队填报负担也越重。我的经验阈值是:如果一个里程碑的完成度计算需要超过 15 分钟的额外人工维护,就应该考虑降低精度或改为自动计算。

取舍项 倾向保留 倾向放弃 判断依据
偏差早期可见性 ✔ 必须保留 , 补救成本随发现时间非线性上升
单点日期精确性 , 可放弃 早期信息不足,精确是伪精确
完成度计算精度 适度保留 过度精细化 人工维护超过 15 分钟/里程碑即不划算
延期容忍度差异化 ✔ 必须保留 一刀切 关键里程碑与内部评审风险量级不同
变更留痕 ✔ 必须保留 , 无留痕则组织无法沉淀估算能力

4. 工具投入的取舍:本地还是云端

这是个常被忽视但很实际的取舍。云端方案上手快、运维成本低;私有化部署数据可控、可深度集成。100 人以上的组织,如果涉及客户数据、行业合规或深度定制,私有化的长期收益通常超过短期便利。PingCode 支持私有化部署,这一点对中大型企业是重要加分项。

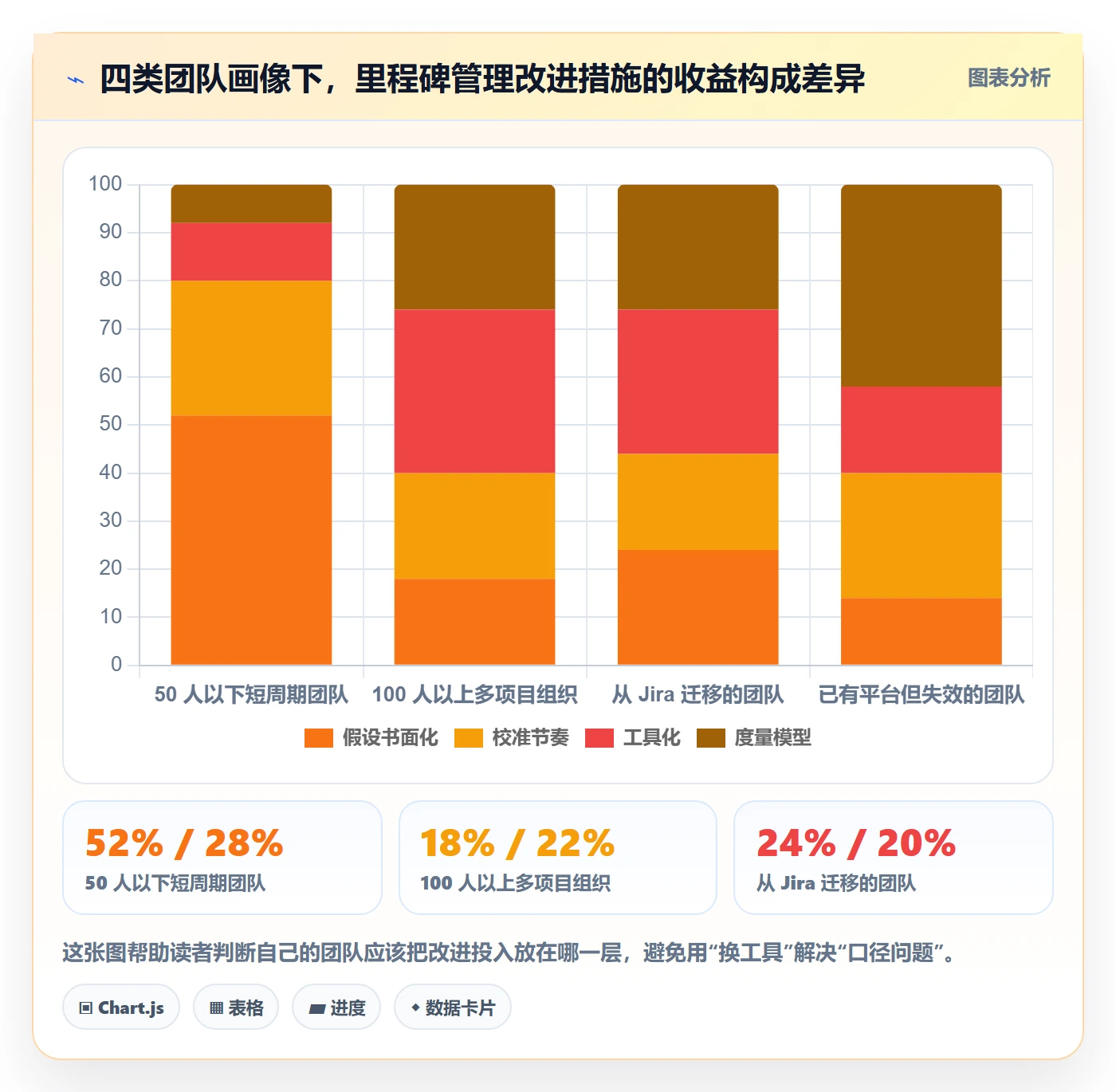

5. 一个我踩过的坑:不要一次性铺满所有里程碑

我曾经在一个项目里给 30 多个节点都配了完整度量和分档规则,结果团队两周后就放弃了。后来我们改成只对 5 个真正影响外部交付的里程碑做完整管理,其余节点用轻量方式跟踪,落地率反而从 30% 提升到 85%。治理范围要跟着价值密度走,不是跟着节点数量走。

八、把里程碑日期变成管理层的决策工具

回到最开始那个问题:里程碑节点日期到底该怎么管。我的完整结论是,用区间和假设替代单点日期,用可验证产出物替代感觉式完成度,用提前约定的分档替代临时谈判,用留痕替代口头改期。

这四件事做完,里程碑数据才具备可信度;有了可信度,管理层才敢基于它做资源决策;做了决策,组织才有机会在下一次估得更准。反过来,如果跳过前两步直接追求“按时率”,得到的只会是越来越松的日期和越来越假的数字。

下一步建议你这么做:先挑 3 个当前最重要的里程碑,给它们补上关键假设和可验证完成度定义;下一次双周校准会上,只讨论预测完成日和假设是否变化;一个月后回看,如果偏差可见性提前了,再把做法推广到更多节点。不要试图一次改造全部流程。

如果你的组织已经在做从 Jira 迁移或国产替代评估,可以顺便把完成度口径和里程碑分档规则一起重建,这比单纯搬数据有价值得多。PingCode 在这类场景里能提供私有化部署和项目集视角的支撑,但口径这件事,永远需要你自己先想清楚。

常见问题解答(FAQ)

1. 里程碑的日期到底该记哪一个,基线日期、承诺日期还是实际完成日期?

我们团队以前的表格里只有一个日期,结果每次汇报都要吵架,老板说这个里程碑晚了,项目经理说计划早就调过了,谁都没错。后来我把日期拆成三种才把账算清,但也想确认业界到底是怎么分的。

建议一个里程碑至少存三个日期字段,口径固定、互不覆盖:基线日期是立项或阶段评审通过时冻结的原始承诺,一经冻结只有走正式变更流程才能修改;当前计划日期是团队每周维护的最新预期,允许滚动更新;实际完成日期是客观事实,只在真正达成时写入。管理层报表只比对基线和实际,算偏差天数与达成率,回答“到底晚没晚”;

项目组内部则看基线和当前计划的差,用来区分是“计划漂移”还是“真实延期”。实操上我会在评审会上当场锁基线,并在系统里把基线日期设为只读字段,普通成员改不了,这样半年后回头看数据才有可信度。判断依据很简单:如果一个里程碑的日期可以被任何人随时编辑,它就不能用来做预测和考核。

2. 里程碑老是延期,怎么用数据向管理层解释,而不是每次都靠“再等等”?

我做过一个跨部门项目,20 个里程碑里 9 个延期,老板直接问是不是团队能力有问题,我当时拿不出像样的数据,只能一条条口头解释,特别被动。后来逼着自己做了一套量化口径,汇报时才算站得住。

建议按“数量、天数、位置”三个维度出数据:一是里程碑按期达成率,即按期数除以计划数,按月滚动看趋势而不是只看单月;二是平均偏差天数与偏差分布,比如 ±3 天内算绿、4 到 10 天算黄、超过 10 天算红;三是延期节点落在关键路径上的比例,这决定它是否真的影响整体交付日期。

再加一个缓冲消耗指标:项目预留 20 天总缓冲,实际消耗到 50% 提黄色预警、到 80% 提红色预警,比“感觉快来不及了”有说服力得多。归因时按需求变更、外部依赖(审批、采购、第三方接口)、资源冲突、技术风险四类拆分并给占比。

管理层要的不是解释,而是“当前偏差是否威胁最终交付、需要他决策什么”,所以每页数据后面必须跟一句明确请求,比如需要协调某外部团队的验收排期。

3. 里程碑日期能不能中途改?走什么流程才不会让数据失真?

我们最初是项目经理在群里说一声就把日期改了,结果季度复盘时发现所有里程碑都是“按期完成”,但项目实际晚了两个月。这种数据漂亮但完全没用,我想知道该怎么设门槛才合理。

核心原则是“计划可以改,但必须留下痕迹”。我会把里程碑分两级:一级是对外交付或合同挂钩的,基线日期冻结,变更需发起变更单、说明原因与影响、由项目负责人和业务方共同批准,批准后旧基线保留在历史记录中,报表同时展示“原基线偏差”和“变更后偏差”;

二级是内部检查点,允许项目组在每周例会上更新,但每次更新必须填一句变更理由,并纳入漂移次数统计,一个里程碑一个月内改了三次,本身就是风险信号。另外建议设冻结窗口,比如里程碑前 5 个工作日不再接受日期调整,只能提风险。这样既保留灵活性,又让“改日期”变成一个有成本的决策,而不是逃避延期的手段。

4. 在某项目管理平台里落地里程碑日期,字段和视图怎么设计才不用人工汇总?

以前我每周花两三个小时从各个群里抓进度,再手拼 Excel 给老板,一旦有人没回消息数据就是错的。后来我决定让工具自己产生这份报表,中间踩了不少坑,也总结出一些必须提前定死的东西。

关键是先把字段定死再谈工具:里程碑名称、负责人、基线日期、当前计划日期、实际完成日期、状态、延期原因分类、是否在关键路径,这八个字段基本够用。

视图做三层:项目组用甘特或时间轴看节点分布,项目经理用列表视图按当前计划日期排序并叠加红黄绿状态色,管理层用仪表盘只看达成率、平均偏差和缓冲消耗三个数,不要给他们看明细。自动化至少配两类规则:到期前 7 天和 3 天自动提醒负责人;

当当前计划日期晚于基线日期时自动把状态置为预警并通知项目负责人,不依赖人工判断。还有一个容易忽略的点,所有日期字段导入时必须统一格式和时区,否则跨团队比较会直接算错偏差天数。做到这一步,周报就从“手工采集”变成“核对异常项”,通常能把整理时间压到二三十分钟。

读者评论

毛
毛若溪

区间日期我们试过,阻力不在项目组而在汇报口径:上级要一个确定的承诺日期,写±5天会被追问到底哪天。后来折中成对外报区间上限、对内用下限管资源才跑通。另外假设书面化确实有用,但没人定期回看,三个月后假设早过期了还在沿用,建议把假设刷新也排进双周校准的议程。

程
程佳宁

偏差扩大导致补救成本非线性上升这个方向我认同,但那张双周图上的数字太整齐了,0-2-9-26-54,现实里很难拿到这么干净的样本,更像示意。我自己的复盘里第二、三双周往往是笔糊涂账,跨团队返工的人力根本没法单独剥离出来。要真用来支撑决策,得补上数据来源和口径,否则容易被管理层当成普适规律套用。

廖
廖一凡

把完成度交给工作项状态自动算,确实少了很多口头汇报的噪音。但我更关心权重本身:40/35/25这种拆分是谁定的、依据是什么?如果不写下来,只是把主观性从开发说完成八成挪到了配置里写死比例。还有阻塞级缺陷的判定口径如果不统一,自动算出来的数字一样会虚高。工具能固化规则,规则本身还是得靠人先吵清楚。

文章包含AI辅助创作:里程碑节点日期全流程:管理层数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340245

赞 (0)
飞飞飞飞
节点状态落地方案:管理层开展里程碑的风险控制案例解析
上一篇 2026年10月4日 下午1:26
节点验收管理方法大全:管理层里程碑风险控制落地清单
下一篇 2026年10月4日 下午1:27

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
