我至今记得一场拖了 11 周的验收会。系统上线当天演示一切正常,客户业务部门却在评审时一次性提出 27 条“不符合预期”的意见,其中 19 条在需求文档里从未被写成可判定的条目。项目负责人当场说了一句:“这些我们在周会上都聊过。”但验收不认周会,只认能被引用、被复验、被签字的证据。
那一次之后我把公司近三年的交付项目复盘了一遍,发现一个很扎心的事实:绝大多数验收失败,并不是发生在验收当天,而是在项目目标被写下、但没被翻译成指标的那一天就已经注定了。验收当天的争执,只是把几十天前的模糊一次性兑现出来。
这篇文章不谈“验收很重要”这种正确但没用的话。我想回答四个具体问题:验收标准到底依据什么写;项目目标怎么翻译成可签字的关键指标;证据链怎么在过程中长出而不是最后拼凑;以及项目负责人在不同项目类型下,到底该抓哪几件事、放弃哪几件事。
一、先给结论:验收的上限,在项目启动那天就定死了
我把项目负责人主导的验收体系压缩成一句话:验收不是最后的检查动作,而是一套在项目启动时就要设计好的“结果定义系统”。它的输出物不是一份验收报告,而是一条从目标到指标、从指标到标准、从标准到证据、从证据到流程的闭环。
1. 五条核心判断
先说结论,后面每一节都在论证它们,你可以先拿去对照自己手上的项目。
- 判断一:验收标准必须“可判定”,而不是“可理解”。“界面友好”“响应及时”“质量良好”这类词,双方都能理解,但没人能判定它是否达标。可判定的标准一定包含条件、动作、结果和证据四要素。
- 判断二:项目目标不等于验收指标。目标是方向,指标是刻度。一个项目可以只有一个目标(比如“支撑业务增长”),但必须拆成 8 到 20 个可采集的验收指标。
- 判断三:证据是在过程中长出来的,不是验收前凑出来的。如果一份证据是验收前一周才补的,它大概率经不起追问。
- 判断四:预验收是降低正式验收风险性价比最高的动作。花 3 到 5 天的内部预验收,通常能消掉正式验收中六成以上的争议条目。
- 判断五:整改必须有责任人、时限和复验标准,缺一个就会变成“永远在整改”。
2. 为什么说验收是“结果定义”而不是“结果检查”
传统的验收思维是:先干活,干完再检查,检查不过再补。这条路径最大的问题是纠错成本随阶段指数上升。需求阶段改一句话,成本可能是一人天;到了验收阶段再改,往往要牵扯开发、测试、数据迁移、用户培训和重新走一遍变更审批。
我把自己带过的项目按“验收标准首次被正式确认的阶段”分过组,返工工时差异非常明显。同一类交付项目,需求阶段就把验收标准写清楚的那一组,最终返工工时只有验收前两周才补标准那一组的零头。

3. 项目负责人的角色错位,是最贵的隐性成本
很多项目负责人把自己定位成“验收当天的组织者”:订会议室、发议程、催签字。这个定位一旦形成,验收就一定会变成对抗,因为项目负责人手里没有标准,只有解释权。
我的判断是:项目负责人应该是验收标准和证据的第一责任人,而不是验收会议的第一主持人。你要负责的是让每一条验收结论都能被追溯到一条标准、一份证据和一次确认,而不是让会议按时结束。
二、背景与真实场景:验收为什么会变成一场“记忆对抗”
理解验收争议的本质,比记住验收流程的八个步骤更有用。争议的本质是:双方对同一件事的记忆不同,而项目里没有留下能把记忆固定的东西。
1. 三个我亲历的真实场景
(1)场景一:需求文档写了“支持多维度报表”
客户理解的多维度是“任意字段任意组合”,我们实现的是“预设的六个维度”。需求文档没有定义维度数量、组合方式和性能上限。验收会上双方都没错,错的是那条不可判定的标准。最终补充开发 3 周,项目延期验收。
(2)场景二:变更走了邮件,没进验收清单
项目中期客户口头要求增加一个审批环节,产品经理在群里回复“可以”。这个变更没有进入变更台账,也没有回头修改验收标准。验收时客户要求验证三级审批,而我们只交付了两级。项目负责人翻聊天记录翻了两小时,最后仍然只能补做。
(3)场景三:性能指标没写统计口径
合同写了“系统响应快”。甲方用一台五年前的笔记本、在办公网高峰时段测得平均响应 4.2 秒,判定不达标;我们用测试环境测得 0.8 秒。双方争的其实不是性能,而是测试环境、并发量、数据量级和统计口径。这些问题如果不在验收标准里写清楚,验收会必然变成辩论会。

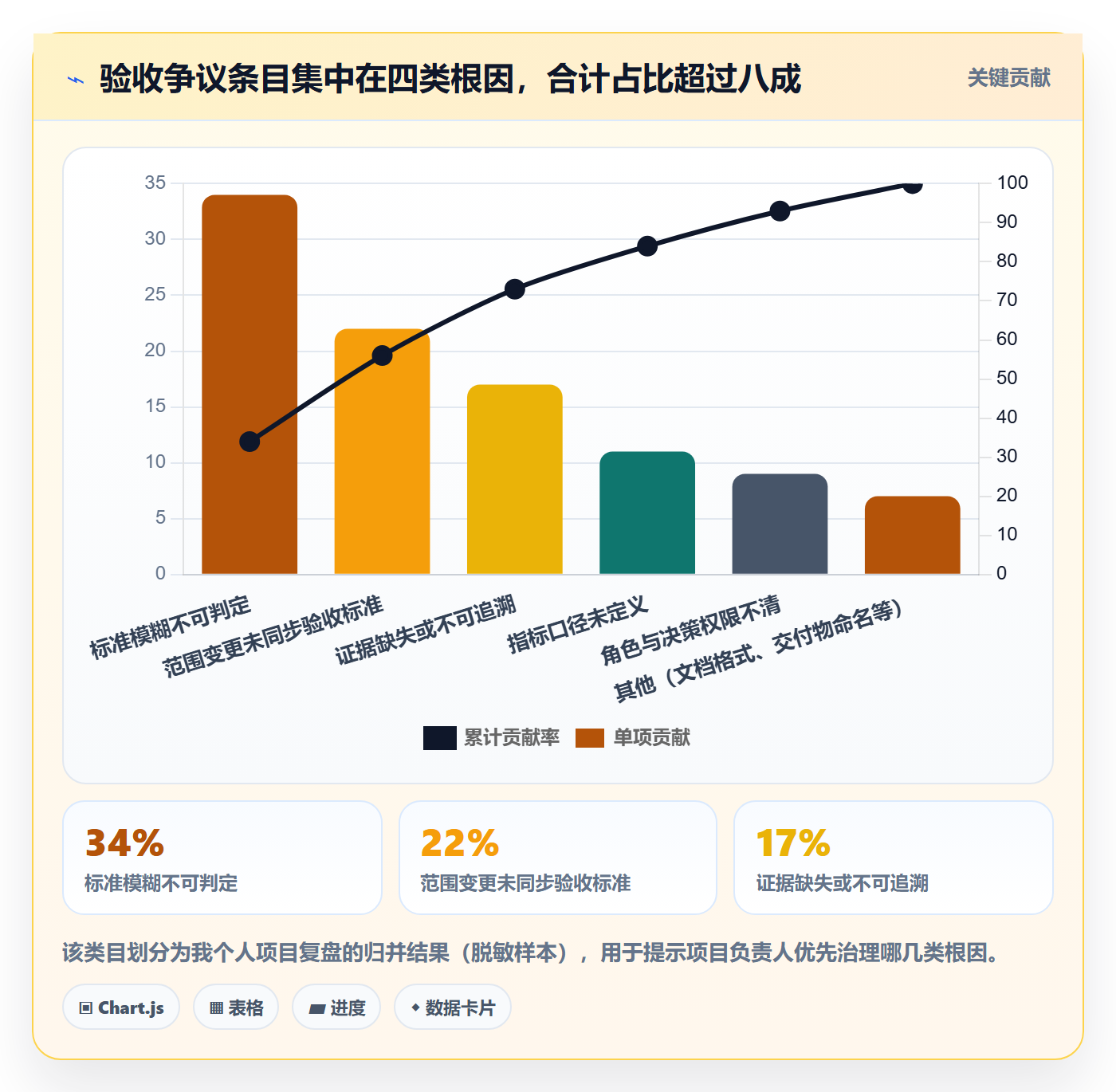

2. 验收争议的根因分布
我把手上项目里出现过的验收争议条目做了归类,发现它们高度集中,属于典型的“少数原因造成多数问题”。这也意味着,只要在前端堵住这几个口子,验收争议能下降一个量级。

3. 不同项目的验收语境完全不同,一套模板打天下是灾难
文库类资料最容易犯的错误,是把工程建设的“合格率、优良率”直接搬到软件和产品项目上。这两类项目的验收主体、依据和指标根本不是一回事。我整理了一张对照表,你可以先找到自己项目所在的那一列。
| 项目类型 | 验收主体 | 主要依据 | 核心指标举例 | 最常见卡点 |
|---|---|---|---|---|
| 工程建设项目 | 建设单位、监理、质监 | 合同、施工图、国家/行业验收规范 | 分部分项合格率、隐蔽工程验收记录、材料复检合格率 | 隐蔽工程记录缺失,无法追溯;资料与实体不同步 |
| 软件/系统交付 | 甲方业务部门 + IT 部门 | 需求规格说明书、合同、测试方案、安全合规要求 | UAT 用例通过率、缺陷收敛曲线、性能并发指标、数据迁移一致率 | 需求不可判定;性能测试口径不一致;上线后运维责任边界模糊 |
| 产品/服务运营类 | 业务负责人 + 财务/法务 | 服务协议、SLA、运营目标 | SLA 达成率、满意度、留存率、单位服务成本 | 指标受外部因素影响大,责任归属难以切分 |
| 内部项目/跨部门协作 | 发起部门 + 使用部门 | 立项书、价值假设、流程规范 | 流程耗时下降率、人工处理工时、上线后活跃使用率 | 没有甲方,标准形同虚设,验收流于形式 |
三、拆解六个高频误区
下面这六个误区,是我在项目复盘里出现频率最高、代价也最大的。每一条我都给出误区的具体表现和对应的规避动作。
1. 误区一:把验收当成收尾动作
典型表现是:验收计划在项目最后两周才开始做,验收标准由项目负责人一个人熬夜拼出来。这种做法等价于把项目的全部风险集中到最后两周兑现。
规避动作:在项目立项或合同签订后的第一次范围确认会上,就产出一份《验收标准草案》。草案可以不完整,但必须存在,并在每个里程碑更新一次版本。
2. 误区二:标准写成形容词
“稳定”“高效”“易用”“美观”是验收标准里的四大杀手。它们没有任何判定边界,甲方说不行就不行,乙方说行也行。
规避动作:把所有形容词替换成“指标 + 阈值 + 统计口径 + 判定方式”。比如“响应快”换成“在 200 并发、500 万条业务数据、测试环境配置不低于甲方生产环境的条件下,核心查询接口 P95 响应时间不超过 1.5 秒”。
3. 误区三:指标只挂进度和成本
很多项目负责人的指标表里只有里程碑达成率和预算执行率。这两项指标只能证明“项目按计划花钱推进”,不能证明“交付物真的能用”。
规避动作:指标矩阵至少覆盖六个维度:范围、进度、成本、质量、风险、价值。其中价值维度的指标必须在项目启动时写下来,否则验收时无法证明项目产生了业务收益。
4. 误区四:证据靠回忆和微信群
聊天记录不是证据,会议纪要没签字也不是证据。真正可用的证据需要满足三个条件:有时间戳、有责任人、有可复现的判定依据。
规避动作:建立证据清单,明确每一条验收标准对应哪一份证据、由谁在什么时间产出、存放在哪里。验收前做一次“证据链审计”,而不是验收后再补。
5. 误区五:变更不落到验收标准
变更管理最常见的断裂点是:变更评审通过了,开发也做了,但验收标准没改。验收时甲方拿新需求验,乙方拿旧标准交。
规避动作:把“是否影响验收标准”作为变更评审的必填项。任何一个被判定为影响的变更,必须同步更新验收标准版本号并通知验收相关方。
6. 误区六:整改只记问题不设时限和复验标准
问题台账上写着“待优化”“后续版本处理”的条目,本质上不是整改项,是免责声明。没有时限和复验标准的整改条目,会一直挂着,直到变成尾款纠纷。
规避动作:每条整改项必须包含:问题描述、责任方、期望结果、完成时限、复验方式、复验人。六项缺一不可。

四、专业判断逻辑:目标 → 指标 → 标准 → 证据 → 流程的五段式设计
这一节是全文的核心。我把它设计成一个可以顺序执行的五层结构,每一层都有明确的输入和输出。项目负责人只要按顺序推一遍,验收标准基本不会出现结构性缺口。
1. 第一层:依据从哪来,四类依据的优先级
验收标准不能凭空生成,它必须有来源。我把依据分成四类,并且给出我实践中的优先级顺序,这个顺序在出现冲突时非常关键。
- 合同与商务文件(最高优先级):金额、交付范围、验收条件、付款节点、质保条款。合同里如果写了验收标准,其他文件都不能与之冲突。
- 需求规格说明书与变更记录:具体的功能、性能、接口、数据和培训要求。这里最容易出现“写了但不可判定”的条目,需要逐条改写。
- 法规、行业规范与合规要求:数据安全、个人信息保护、行业准入、工程强制标准。这类依据具有强制性,不能通过协商豁免。
- 设计文件与技术方案:架构设计、接口文档、部署方案、测试方案。它们是判定“是否按约定实现”的直接依据。
一个容易忽略的细节:这四类依据之间可能互相矛盾。比如合同写“三个月内交付”,需求文档却列了六个月的工作量。项目负责人的职责不是回避矛盾,而是在验收标准确认会上把矛盾摆到台面上,让有决策权的人当场裁决并留痕。
2. 第二层:目标怎么翻译成指标
项目目标通常是战略语言,验收指标必须是操作语言。翻译的方法我总结成一句话:把每个抽象目标问三遍“怎么看出来”,问到能测量为止。
举个例子。目标是“提升客户下单效率”。第一问“怎么看出来”,答案是“下单更快了”;第二问“怎么看出来更快”,答案是“下单耗时更短”;第三问“怎么测量下单耗时”,答案是“从进入商品页到提交订单成功的端到端时长”。到这里,指标就出来了。
指标设计的五个原则,我用一组清单固定下来,每次做指标矩阵时逐条对照:
- 可量化:能用一个数值或比率表达,不接受“明显改善”这类表述。
- 可采集:有明确的数据来源和采集方式,不接受“需要人工长期统计”的指标作为主指标。
- 可归责:能明确指向某一方或某一团队,避免“共同负责”导致无人负责。
- 可复验:第三方按同样口径能测出同样结果,测量环境与步骤必须可复现。
- 有时限:每个指标都有明确的观察窗口,比如“上线后连续 14 天的日均值”。
下面这张表是我实际在用的指标矩阵字段结构。注意它不是一张“指标清单”,而是一张“判决书草稿”,每个字段存在的意义,都是为了让验收当天不再需要解释。
| 项目目标 | 验收指标 | 阈值/判定 | 数据来源 | 证据形式 | 责任人 | 验收方式 |
|---|---|---|---|---|---|---|
| 提升下单效率 | 下单端到端平均耗时 | ≤ 90 秒 | 前端埋点 + 后端日志 | 统计报表 + 原始数据包 | 研发负责人 | UAT 抽测 200 单 |
| 降低人工录入量 | 单笔订单人工录入字段数 | ≤ 5 个 | 产品配置后台 | 配置截图 + 操作录像 | 产品负责人 | 现场操作演示 |
| 保障系统稳定 | 核心接口 P95 响应时间 | ≤ 1.5 秒(200 并发) | 压测报告 | 压测脚本 + 报告 + 环境说明 | 测试负责人 | 第三方复测 |
| 支撑数据决策 | 核心业务看板数据准确率 | ≥ 99.5% | 源库与目标库比对 | 比对脚本 + 差异明细 | 数据负责人 | 抽样 30 天比对 |
| 保障平滑切换 | 历史数据迁移完整率 | 100%(含差异说明) | 迁移日志 | 迁移报告 + 差异台账 | 实施负责人 | 全量核对 + 抽验 |
3. 第三层:可验证标准的写法,五要素公式
我在团队里推的做法是把每条验收标准写成固定结构:前置条件 + 操作动作 + 预期结果 + 判定阈值 + 证据要求。写成这个结构之后,标准就具备了可执行性,不管谁来验,结论应该是一样的。
下面是一段我实际写过的验收条目示例,用结构化配置的方式表达。这种做法在交付项目里非常好用,因为它可以逐条评审、逐条确认、逐条留痕。
acceptance_criteria:
id: AC-PERF-001
name: 核心查询接口响应性能
precondition:
测试环境配置不低于甲方生产环境(CPU 16C / 内存 64G / SSD)
业务数据量不低于 500 万条订单记录
压测并发用户数 200,持续 10 分钟
action:
执行压测脚本 perf_core_query.jmx
expected:
P95 响应时间 <= 1.5s
错误率 <= 0.1%
无内存泄漏,压测后 GC 恢复正常水位
evidence:
压测脚本文件与版本号
压测原始日志(含时间戳)
压测报告(含环境说明与监控截图)
verifier: 甲方 IT 部门 + 乙方测试负责人
judgment: 三项指标全部满足则判定通过;任一不满足则进入整改流程
这段配置里有三个细节值得注意。第一,判定规则写死了“全部满足才通过”,避免了“大部分达标就算过”的模糊空间。第二,证据要求写到了脚本版本号,避免验收时双方对“用哪份脚本测的”产生分歧。第三,验证人写了两方,避免单方面判定。
4. 第四层:证据链怎么建
证据链的本质是:让验收结论可以被任何人、在任何时间、按同样方式复现。它不是一堆文件,而是一条从标准出发、指向结论的路径。
我通常把证据分成三级,对应不同的举证力度:
- 一级证据(过程证据):需求确认记录、评审纪要、变更审批单、测试记录、上线记录。特点是边做边产生,不可事后补造。
- 二级证据(结果证据):测试报告、性能报告、数据比对结果、用户确认单。特点是针对具体标准产出,需要责任人签字。
- 三级证据(佐证材料):截图、录屏、聊天记录、邮件。特点是辅助性的,单独使用不足以支撑验收结论。
很多项目的证据链是断裂的:有三级证据,缺一级和二级证据。断裂的证据链在验收时会被无限追问,最终往往以“信任”而不是“证据”来收场,而“信任”是不稳定的。

5. 第五层:流程闭环怎么设计
验收流程的形式各行业不同,但闭环结构是共通的。我把它拆成六个阶段,每个阶段都要写清输入、动作、输出和项目负责人的具体动作。
- 准备阶段:输入是合同与需求文件,动作是产出验收计划、标准清单、资料清单,输出是经确认的验收方案。
- 自检与预验收:输入是标准清单,动作是逐条自检、问题分级、内部整改,输出是预验收报告与整改记录。
- 正式验收:输入是验收申请与完整证据包,动作是评审、抽测、质询、记录,输出是验收会议纪要与初步结论。
- 整改与复验:输入是争议条目与整改台账,动作是限期整改、逐条复验、升级处理,输出是复验确认单。
- 签署与归档:输入是验收结论与签字件,动作是签署验收报告、归档证据、触发付款,输出是完整项目档案。
- 移交与复盘:输入是运维与质保要求,动作是知识转移、SLA 确认、复盘沉淀,输出是移交确认与组织资产。
项目负责人在每个阶段的动作其实很具体:准备阶段定标准,预验收阶段定证据清单,正式验收阶段定争议裁决规则,整改阶段定责任人和时限,签署阶段对齐付款条件,复盘阶段把标准模板沉淀下来。六个动作里,前两个决定了验收的难度,后四个决定了验收的成本。
五、案例与数据观察:一次把验收指标前置的研发交付改造
前面讲的都是方法。这一节我讲一个具体的、我自己参与的案例,包括我们做了什么、数据怎么变的、以及工具层面带来的实际差异。
1. 项目背景
一家约 400 人的制造企业,研发与 IT 团队合计 130 人左右,正在做核心业务系统的国产化替换,同时要把原有的研发管理流程从既有工具迁移过来。项目分三期交付,验收节点密集,还涉及私有化部署和内部审计要求。
第一次启动会时,我看到的验收方案只有两页纸,里面写着“功能符合需求”“性能满足使用”“文档齐全”这三条。按前面的分析,这份方案几乎注定会在验收时产生大量争议。
2. 我们做了四件事
第一件事,把三页纸的验收方案拆成了 47 条可判定标准,每条都按五要素公式重新写。这个过程花了整整四天,但它是整个项目里投入产出比最高的四天。
第二件事,建立了指标矩阵,把“提升研发交付效率”这类目标拆成了 12 个可采集指标,覆盖交付周期、缺陷收敛、文档完备度、迁移完整率等维度。
第三件事,把证据清单嵌进日常流程。每条标准都指定了对应证据,由责任人在流程节点上自动产生,而不是验收前集中补。系统里每完成一个里程碑,证据包就自动累积一层。
第四件事,做了一次完整的内部预验收,用一周时间逐条自检,把发现的问题分级为“阻断验收”“影响验收”“不影响验收”三类,前两类在正式验收前全部闭环。
3. 数据变化
下面这组对比来自项目一期与二期的实际记录。一期基本沿用传统做法,二期是我们改造后的做法。为了让比较有意义,我把指标统一换算成了比率和工时。

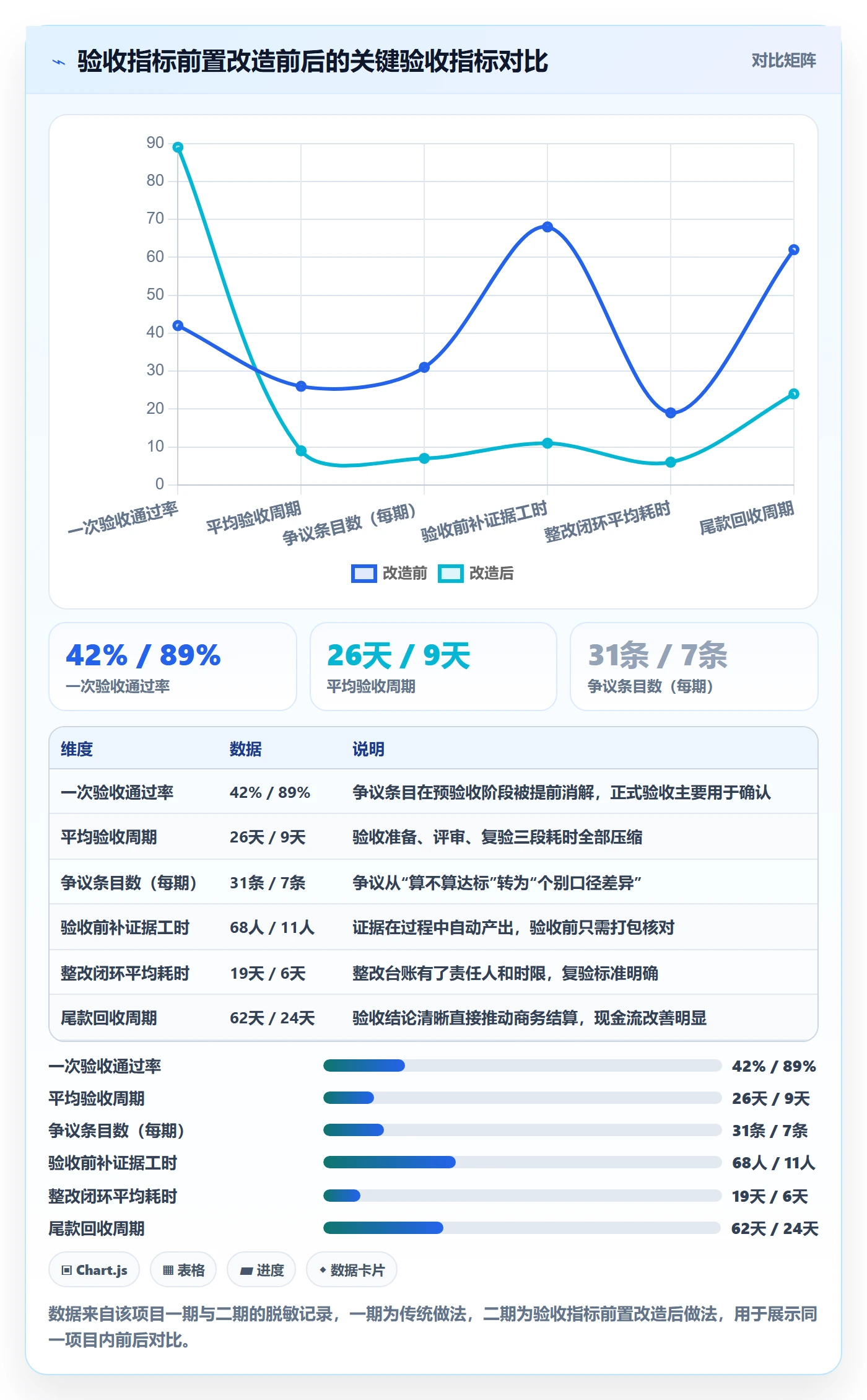

让我印象最深的不是一次通过率从 42% 涨到 89%,而是验收会议的性质变了。一期的验收会开了两天,双方在争论“这条算不算达标”;二期的验收会开了三个小时,双方在确认“这七条差异项怎么处理”。前者是辩论,后者是决策。
4. 工具层带来的真实差异:以 PingCode 为例
这个项目在工具选型上有一个硬约束:必须支持私有化部署,因为客户的核心研发数据不允许出内网,同时内部审计要求对需求、变更、测试、缺陷的全链路留痕。私有化部署这件事,直接影响的是验收证据链的可信度,数据在自己手里,审计时可查、可导出、可复现,不必依赖外部平台的日志导出能力。
我们最终选择的是 PingCode。它的定位主要是服务中大型企业及 100 人以上组织,这一点和客户 130 人的研发与 IT 规模比较匹配。对我们这种交付场景来说,它有三个实际价值。
第一,需求、任务、测试、缺陷在一套系统里贯通,这意味着前面说的“一级证据”可以在流程中自动累积,不需要额外让人去补台账。验收时从需求条目可以直接追溯到测试用例和缺陷记录,这条链路是自动生成的,不是人工拼的。
第二,支持 Jira 平滑迁移。客户原本在海外工具上有三年的历史数据,包括需求、缺陷和迭代记录。如果这些数据迁移不完整,验收时的历史可追溯性就会断掉。平滑迁移让这部分数据成为可用证据,而不是需要重新整理的负担。对正在做国产替代的组织来说,这一点很关键。
第三,度量能力可以直接对接验收指标。我们把 12 个验收指标配置成了看板,每天自动刷新。验收会上不再需要临时做统计表,而是直接看趋势。这在二期项目中节省了大量准备时间,也是“验收前补证据工时”从 68 人时降到 11 人时的主要原因。

六、不同情况下的行动建议
方法讲完,接下来是最实用的部分:不同项目类型下,项目负责人到底该抓什么。我按四种典型场景给出行动清单,每条都是可以直接执行的动作。
1. 工程建设项目:抓资料与实体的同步性
工程类验收最大的风险不是质量问题,而是资料滞后于实体。隐蔽工程一旦覆盖,记录缺失就无法补救。所以项目负责人在这个场景下的核心动作是建立“随做随记”的资料节奏。
- 每一个分部分项完成后 48 小时内完成资料闭合,不等节点验收再补。
- 隐蔽工程验收必须在覆盖前完成,影像资料与验收记录同时归档。
- 合格率、优良率等指标要提前约定计算口径和统计范围,避免验收时对分母有分歧。
- 材料与设备的复检报告按批次编号归档,保证能追溯到具体使用部位。
2. 软件/系统交付项目:抓口径与用例
软件项目验收的难点在性能与需求边界。我的建议是把力气集中在两件事上:把测试用例变成验收用例,把性能口径写死在标准里。
- UAT 用例不能只覆盖正常流程,异常流程、边界值、并发场景都必须有对应用例,且用例与验收标准一一映射。
- 性能指标的表述必须包含环境配置、并发量、数据量级、统计口径(平均值/P95/P99)和观察窗口。
- 数据迁移类交付必须给出完整率和准确率的双重口径,并留存差异台账,差异项要有明确的处理结论。
- 上线后的责任边界要在验收前写清楚:谁负责运维、响应时间多长、质保期内哪些属于免费修复。
3. 产品/服务运营类项目:抓归因边界
运营类项目的指标受外部因素影响大,比如满意度、留存率。项目负责人要做的是提前定义归因边界:哪些指标由我方负责,哪些受外部因素影响只做观察不做判定。
- SLA 类指标要写明统计周期、剔除规则(如计划内停机不计入)和不可抗力条款。
- 满意度类指标要写明样本量、抽样方式和调查工具,避免小样本波动造成误判。
- 运营类指标建议设置“目标值 + 观察值”双层结构,目标值用于验收判定,观察值用于后续优化。
4. 内部项目与跨部门协作:抓价值证据
内部项目没有外部甲方,验收最容易流于形式。我的做法是把“使用部门”当成甲方对待,让使用部门在验收单上签字确认实际使用效果,而不是只确认功能上线。
- 上线不是验收终点,上线后连续使用 30 天的数据才是验收依据。
- 价值指标要前置定义,比如“流程耗时下降 30%”“人工处理工时每月减少 40 小时”。
- 使用率本身要作为验收指标之一,避免出现“系统上线了但没人用”的伪成功。

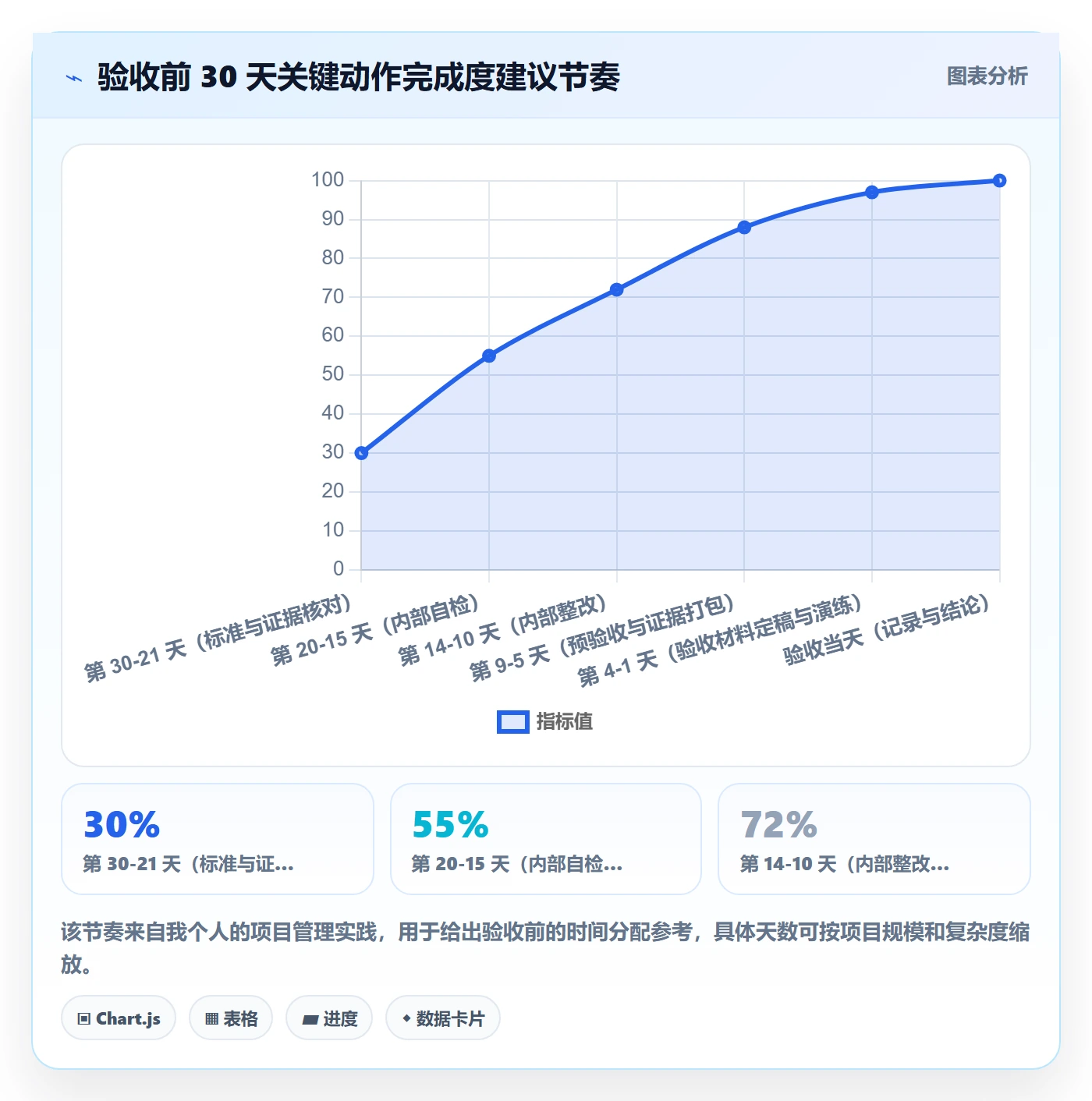

5. 验收前 30 天倒排:把准备工作拆到每天
不管你是什么类型的项目,验收前 30 天的节奏是共通的。我把这张倒排表贴在项目管理文档里,每个项目都复用。

七、不同情况下的取舍
方法之外,项目负责人每天都在做取舍。验收这件事上有四组典型取舍,我给出我的判断标准和适用条件。
1. 严格程度:全面严格执行 vs 抓大放小
不是所有项目都值得做到审计级验收。判断标准是验收结论的下游影响有多大:如果验收直接连着大额付款、法律责任或长期运维,就严格执行;如果只是内部小范围交付,过度执行反而消耗团队。
我的经验阈值是:合同金额占比高、涉及合规审计、涉及数据安全、有后续多期合作可能的项目,值得把验收标准做到条款级;一次性、内部、低风险的交付,可以只对核心指标做严格定义,次要指标采用“观察项”处理。
2. 覆盖方式:全量核对 vs 抽样验证
全量核对最稳妥但成本最高,抽样验证效率高但存在漏检风险。我的判断逻辑是:看错误是否可逆、是否集中。如果错误一旦发生就难以修复(比如数据迁移、隐蔽工程),必须全量;如果错误可以被后续版本修复且分布分散,可以采用分层抽样,但抽样规则必须写进验收方案。
| 取舍维度 | 倾向严格/全量 | 倾向灵活/抽样 | 判断依据 |
|---|---|---|---|
| 标准细致度 | 金额大、有审计、多期合作 | 内部项目、一次性交付 | 验收结论的下游影响范围 |
| 核对覆盖度 | 数据迁移、隐蔽工程、安全合规 | 界面展示、文案、辅助功能 | 错误是否可逆、是否集中分布 |
| 验收入口 | 分批验收、按模块签字 | 一次性整体验收 | 模块间依赖关系与客户决策效率 |
| 工具投入 | 私有化部署、自建度量看板 | 公有云工具、人工统计 | 数据敏感度与验收频次 |
3. 验收节奏:一次整体验收 vs 分批验收
分批验收的好处是风险分散、现金流更早回笼;坏处是接口和集成风险被推迟到最后一期。我的判断是:模块之间耦合度低、客户决策链长、付款节点密集的项目适合分批;耦合度高、整体价值只有在全量上线后才体现的项目适合整体验收。
如果选择分批,一定要在验收方案里写清楚批次的划分逻辑、每批的验收标准、以及前一批遗留问题如何处理,否则分批验收会变成“永远在验收”。
4. 工具取舍:自建 vs 采购
这是很多项目负责人纠结的问题。我的判断标准是成本结构:自建的成本集中在开发与长期维护,采购的成本集中在许可与适配。如果验收与度量需求高度个性化、且组织有持续投入能力,自建可以考虑;如果需求是通用型的(需求管理、测试管理、缺陷跟踪、度量看板),采购成熟平台的综合成本通常更低。
需要特别考虑的是数据可控性与迁移能力。有合规与审计要求的组织,私有化部署往往是硬性条件;有历史工具数据需要延续的团队,迁移是否平滑会直接影响验收时的可追溯深度。这两点如果不在选型阶段确认,验收阶段一定会付出代价。

八、可直接套用的模板与检查清单
这一节给出五份可以直接使用的模板。每份模板我都说明了使用时机,字段是按验收闭环的逻辑重新设计的,不是简单的表格搬运。
1. 验收标准确认表
使用时机:项目启动后第一次范围确认会,以及每次重大变更之后。核心作用是让每一条标准都被明确确认过,避免“我们以为说好了”。
| 字段 | 填写要求 | 常见错误 |
|---|---|---|
| 标准编号 | 模块前缀 + 序号,便于跨文档引用 | 编号重复或缺失,导致证据无法对应 |
| 标准描述 | 按五要素公式写,含条件、动作、结果、阈值 | 写成形容词式描述 |
| 依据来源 | 指向合同条款号、需求条目号或规范编号 | 只写“依据合同”,无法追溯 |
| 验证方式 | 抽测、全量核对、现场演示、第三方复测 | 只写“测试验证”,未说明谁测、怎么测 |
| 确认人 | 双方各一名有决策权的确认人 | 由执行层确认,验收时被推翻 |
| 版本与日期 | 每次修改必须升版并记录变更原因 | 多版本并存,验收时用错版本 |
2. 验收指标矩阵
使用时机:项目启动与每个重要里程碑。它把项目目标翻译成可采集的指标,是验收标准的上游依据。下面给出一个可直接复用的配置结构示例。
acceptance_metrics:
target: 提升交付效率
metric: 需求平均交付周期
threshold: "= 12 个工作日"
data_source: 项目管理平台迭代数据
evidence: 迭代周期趋势报表(连续 3 个迭代)
owner: 研发负责人
verify_method: 平台报表导出 + 抽样核对
target: 保障交付质量
metric: 上线后 14 天严重缺陷数
threshold: "= 0"
baseline: ">= 0"
data_source: 缺陷跟踪系统
evidence: 缺陷清单及处理记录
owner: 测试负责人
verify_method: 全量核对
target: 保障数据可用
metric: 历史数据迁移完整率
threshold: ">= 99.9%(差异项需逐条说明)"
baseline: ">= 99.9%"
data_source: 迁移校验脚本
evidence: 校验报告 + 差异台账
owner: 实施负责人
verify_method: 全量校验 + 抽验 5%
3. 预验收检查清单
使用时机:正式验收前 7 到 14 天。预验收的价值在于把争议留给自己,而不是留给客户。清单按四个维度组织:
- 标准维度:每条标准是否都有唯一编号、是否都有明确判定阈值、是否都有确认人签字。
- 证据维度:每条标准是否都有对应证据、证据是否可追溯、证据是否经过责任人确认。
- 流程维度:验收议程是否确认、参与人是否到位、演示环境是否稳定、争议裁决规则是否明确。
- 风险维度:是否存在已知未闭环的阻断类问题、是否存在未同步的变更、是否存在口径争议项。
4. 问题整改跟踪表
使用时机:预验收后到复验结束。这张表是防止“永远在整改”的关键工具。每条整改项必须包含六个字段。
| 字段 | 说明 | 填写示例 |
|---|---|---|
| 问题描述 | 可复现的具体现象,不写主观评价 | 并发 200 时 P95 响应 2.3 秒,超过 1.5 秒阈值 |
| 责任人 | 单一责任人,不接受团队承担 | 后端接口负责人 |
| 期望结果 | 整改完成后应达到的可测量状态 | 同样条件下 P95 ≤ 1.5 秒 |
| 完成时限 | 具体日期,非“尽快” | 本月 22 日前 |
| 复验方式 | 与验收标准一致的测试方法 | 同一脚本、同一环境重跑压测 |
| 复验人 | 与责任人不同的人 | 测试负责人 + 甲方 IT 代表 |
5. 归档与移交清单
使用时机:验收签署完成后。归档不是结束,而是把项目成果转化为组织资产,同时连接付款、质保和后续运维。
- 验收报告与签字件(含电子签与纸质件归档路径)。
- 完整证据包(按标准编号组织,可逐条追溯)。
- 整改与复验记录(含未闭环项的后续处理约定)。
- 运维移交材料(环境说明、账号权限、应急预案、SLA 条款)。
- 付款与质保对接材料(付款节点确认单、质保范围与期限说明)。
- 复盘沉淀(本项目验收标准的可复用条目、踩过的坑、模板更新记录)。

结语:把验收设计进项目,而不是等它来审判项目
回到开头那场拖了 11 周的验收会。后来我重新看了那个项目的需求文档,发现最致命的问题不是需求做得少,而是所有关键需求都停在了“业务能理解、技术能实现、但没人能判定”的中间状态。这个状态在项目里可以维持很久,但一定会在验收那天爆炸。
如果你从这篇文章里只带走一句话,我希望是这一句:项目负责人在验收上的真正工作,不是组织一场会议,而是在项目启动时就把“什么叫做完”写成别人无法反驳的样子。
具体到下一步,我建议你按这个顺序做三件事。
- 今天就做一次标准体检。把手上项目的验收标准拿出来,逐条问“这条能不能被第三方按同样方式判定”。判定不了的,标红,列为待改写。
- 这周补一张指标矩阵。用第六节的字段结构,把项目目标翻译成 8 到 20 个可采集指标。数据源不清楚的,说明这个指标现在还没法验收。
- 验收前 30 天启动倒排。按第六节的节奏表把准备工作拆到周,尤其是内部预验收,它是性价比最高的一步。
验收从来不是项目的终点,而是项目价值的第一次正式兑现。把标准、指标、证据和流程在项目前期设计好,验收那天你要做的,就只是确认结论,而不是争辩事实。
常见问题解答(FAQ)
1. 验收标准到底该依据什么来定?合同、需求文档、行业规范和变更记录互相冲突时以哪个为准?
我第一次独立带项目验收,客户突然拿行业规范出来说要加两项检测,可合同和需求文档里都没写。我担心答应了就超范围、成本兜不住,不答应又怕验收被卡住。所以特别想知道,验收标准到底按什么顺序定,冲突时听谁的。
把验收标准分成四层依据并预先排好优先级:合同及补充协议(含SOW、报价清单、技术协议)最高,其次是双方签字确认的需求或设计文件与变更单,再次是行业和国家规范中的强制性条款,最后才是通用惯例和最佳实践。
判断要点是:涉及安全、消防、环保、数据合规这类强制性要求,即使合同漏写也必须满足,属于合规底线,不能靠合同条款排除;而超出合同范围的新增功能、新增检测项,一律走变更流程,先明确工作量、工期、费用和验收口径,再纳入验收标准,不接受口头追加。
落地做法是建一张验收标准来源表,每条标准写清来源文件名称、条款编号、版本日期、责任人和判定方法,由双方项目负责人加业务负责人签字确认版本,之后任何变更同步更新这张表。
数量口径上,标准条目按模块分组,一般控制在30到80条,每条都要能给出合格或不合格的二元判定,不能写“符合要求”“运行稳定”这类形容词。
2. 项目目标怎么转化成验收时对得上的关键指标?一条指标要满足什么条件才算合格?
立项时我们写的目标都是“提升效率”“确保系统稳定运行”这种话,到验收时客户和我各说各的,最后只能凭感觉打分,谁也说服不了谁。我想知道有没有一套固定的翻译方法,把目标直接变成验收时能核对的东西。
用“目标,指标,阈值,数据源,证据,责任人,验收方式”七列矩阵逐条翻译,七个字段缺一个,这条指标就不许进验收标准。合格指标要同时满足五条:可量化,有明确数值或二元结论;可采集,有指定数据源和采集时间窗;可归责,对应唯一责任人;可复验,客户或第三方能独立重现结果;有时限,对应具体阶段或截止日。
举个完整例子:目标“提升订单录入效率”转成指标“单均录入耗时”,阈值“不超过90秒,取连续5个工作日日均值”,数据源“生产环境埋点日志”,证据“系统导出报表加20笔抽样录屏”,责任人“甲方业务负责人与乙方开发负责人”,验收方式“现场抽样测试”。
分场景别错配指标:工程类项目常用合格率、优良率、返工率、一次验收通过率这类施工质量口径;IT和软件类用UAT用例通过率、P0与P1缺陷数、接口响应时间P95、并发承载量、数据迁移一致率;产品和服务类用SLA达成率(如可用性99.5%)、工单首次响应时长、满意度评分。
阈值的出处依次取合同约定、SLA条款、行业标准、组织历史基线,不能验收现场临时拍。
3. 预验收应该提前多久启动、具体怎么做,才能真正降低正式验收当天的风险?
我们以前都是验收当天才把客户叫过来,结果问题现场一堆暴露,会议开了三次字还是没签成。后来听说要搞预验收,但不知道提前几天、要准备哪些东西,怕走成形式主义白折腾。
按倒排时间来做:正式验收前14天启动预验收,前7天完成问题整改并冻结交付版本,前3天发出验收申请、议程和资料清单,前1天确认参会人名单和签字权限。预验收由项目负责人自己组织,客户业务代表和关键用户必须到场,核心动作三件:第一,拿验收标准清单逐条打勾自查,每条都标出对应证据的位置和编号;
第二,做一次证据链审计,检查每份证据的版本、产生时间和责任人是否齐全,缺的当场补;第三,问题上账并分级,P0是阻断验收的问题(核心功能不可用、数据错误、安全漏洞),24到48小时内整改完;P1是影响使用但有替代方案的问题,7天内整改;P2是优化类问题,可列入遗留清单带条件通过。
判断预验收有没有效的口径很明确:正式验收会上新暴露的P0问题数应该是0,新暴露问题总数控制在验收条目总数的10%以内。预验收结束当天就出会议纪要和问题整改跟踪表,写明问题描述、责任人、整改时限、复验标准,双方签字确认,这份纪要是正式验收时最有用的一道挡箭牌。
4. 项目负责人怎么防止验收当天扯皮?证据链和整改复验机制该从一开始怎么设计?
我上一个项目验收没通过,不是东西没做出来,而是客户说“当初不是这么讲的”,翻聊天记录也说不清,硬扛了两个月才拿到尾款。我想知道能不能从项目一开始就把证据和整改机制设计好,别到最后靠嘴皮子争执。
验收争议高发就五个原因:标准模糊、变更未确认、证据缺失、角色权限不清、整改无时限,对应五个动作。标准模糊就用“条件加动作加结果加证据加判定”的句式改写,把“界面友好”改成“关键操作路径不超过3步,可现场演示通过,录制演示视频存证”。
变更未确认就明确规定口头变更无效,24小时内补出变更单,凡是影响验收标准的变更必须同步修订标准文档并由双方项目负责人签字。证据缺失就建证据目录,按验收标准条目编号一一对应,每项证据标注产生时间、责任人和版本号,验收前做一次完整性审计,缺的当场补齐。
角色权限提前书面确认,谁有签字权、谁只是参会人,尤其确认甲方业务负责人和财务、法务在付款节点上的角色,避免验收会开完还要再走一圈审批。
整改无时限就上问题台账,每个问题必须有责任人和截止日,到期未闭环自动升级到双方项目负责人,复验只针对问题项做复测,不做全量重测,复验通过后签署验收报告,同时启动移交、付款申请和质保期起算。
付款节点提前写清,一般区分预付款、阶段款、验收款(验收报告签署后若干工作日内)、质保金(质保期满且无重大缺陷后支付),具体比例和期限以合同和法务意见为准,别在验收会上临时谈钱。
核心关键词
文章包含AI辅助创作:验收标准流程与规范:项目负责人项目目标最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316049
读者评论
从项目负责人角度看,五段式从目标到流程的拆解很实用。落地最难的是变更同步验收标准,建议把验收条款编号,并与需求、测试用例、变更单双向关联,否则验收时还是靠人回忆和解释。
预验收能消掉六成以上争议有同感,但前提是业务方参与且按正式验收口径执行,不能只让测试团队内部过一遍。证据链审计最好放在里程碑做,等到验收前一周再补,很多过程数据已经不可追溯。
作为甲方业务方,不少争议确实源于需求阶段没写清统计口径和判定条件。如果供应商启动时就拿出可判定的指标草案,我们更愿意尽早确认;但也要防止指标堆技术参数,却忽略业务价值和责任边界。
