很多项目负责人以为目标落地难,是因为团队执行力不行。但我在过去六年做项目复盘和流程咨询的经历里,见过太多真正的原因:目标定完之后,没有任何一份文件能说清楚“做到什么算成功”“谁来验收”“用哪个数字验收”。某次我给一家做智能硬件的客户做季度复盘,他们的年度目标写着“大幅提升客户满意度”,一年后问满意度提升了多少,三个人给出三个答案,有人说提高了 15%,有人说没变化,还有人说“这指标一直没数据”。
这个项目最后不是死在执行上,而是死在目标从来没有被翻译成可验证的关键结果和关键指标。
这篇文章要解决的,就是这一整条链路:从项目目标到关键结果(KR),从流程规范到关键指标,最后到验收和复盘。我会先给出核心结论,再讲背后真实的项目场景,拆解常见误区,给出我自己的判断逻辑,用具体案例说明工具和机制怎么落地,最后针对不同规模和不同成熟度的团队,给出可执行的动作建议和取舍原则。
一、先给结论:目标落地不是执行力问题,是翻译和定义问题
如果只让我留一句话给项目负责人,那就是:目标落地失败,绝大多数不是执行动作不够,而是从“目标”到“关键结果”到“指标”的翻译环节断了。目标本身是管理层语言,关键结果是业务结果语言,关键指标是数据语言,三者之间需要一层明确的翻译机制,而大多数团队缺的正是这层机制。
1. 三个断点决定了项目能不能真正落地
我把过去几年接触的项目问题归类,发现断点几乎总出现在三个位置。第一个断点是目标模糊:目标写成方向、口号或愿望,没有成功标准。第二个断点叫关键结果错位:KR 写成了任务清单,比如“完成需求评审”“上线新版本”,而不是“某指标从 A 到 B”。第三个断点是指标失真:就算 KR 写对了,也没有指标口径、数据源、责任人和基线,导致执行中没法判断进度,复盘时变成互相争论。
这三个断点分别对应三个动作:把目标翻译成成功标准,把成功标准翻译成可验证的关键结果,把关键结果翻译成有口径、有基线、有责任人的关键指标。任何一环缺失,项目最终都会落成一场“看起来忙、结果说不清”的表演。
2. 关键结果不是任务,也不是 KPI 清单
我经常看到两种极端。一种是“任务派发式 KR”:一个季度写了二十条,看下来全是动作,没有一条说明最终要变成什么结果。另一种是“KPI 搬家式 KR”:把部门考核的 KPI 原样抄了过来,但和项目目标没对齐,和具体项目责任人也没关系。
我自己的判断标准很简单:关键结果必须能被“外部”验证,而不是被“自己人”证明。交付了一个功能,是内部动作;这个功能上线后采纳率达到某数值,是外部可验证的结果。任务做完了是自我证明,结果达成了是别人也能看到的。
3. 流程规范的作用是把偶发行为变成稳定机制
很多项目负责人以为“流程规范”就是制度文件,写在墙上没人看。我的经验恰好相反:真正有效的流程规范,是嵌入到每周、每月、每个风险事件的节奏里,不需要额外学习,只要按节奏做就不会漏。对齐会、周复盘、风险台账、变更记录、验收清单,这些不是形式,是防止项目在半路失控的最小装置。
4. 关键指标真正的门槛是定义,不是数量
指标不是越多越好,而是越“可验收”越好。一个可用的关键指标至少要能回答六个问题:名称是什么、怎么算、数据从哪来、基线在哪、目标是多少、谁负责。少了任何一项,这条指标在执行中一定会变成解释游戏。下面这张图是我在多个项目里对比“有指标定义”和“没有指标定义”两种状态下,项目推进效果出现的典型差异。

二、真实场景:项目目标为什么一到季度中段就走形
我印象最深的一次,是帮一家做企业协同产品的公司做季度中期诊断。项目组有二十多人,项目目标写的是“提升产品在中大型客户中的竞争力”。这个目标没错,但一个月后我问团队:现在离达成目标还差多少?没人能回答。项目负责人自己承认,他每周开会只能问“进度怎么样”,而所有人给的都是完成度百分比,不是结果。
1. 场景还原:目标 → KR → 指标的断链过程
这个项目的链条是这样的。目标层:“提升中大型客户竞争力”。KR 层写着四条:“完成权限模块重构”“优化批量导入体验”“上线数据看板”“完成 50 家客户回访”。指标层几乎空白,只有“回访数量”。执行到第六周,权限模块重构 90% 完成,但客户实际反馈的问题是性能而不是权限设计,方向已经开始偏了,可因为指标层没有跟踪客户侧结果,偏差没有被发现。
后来我们重新做了一轮翻译。目标保持不变,但 KR 改成“中大型客户核心操作平均响应时间从 1.8 秒降到 1.2 秒”“批量导入 1000 条数据的成功率从 82% 提升到 96%”,加上一条护栏指标“高频操作错误率不高于 1%”。同样一批人,同样的季度,执行方向立刻清晰了很多。
2. 为什么中大型组织更容易出现这种断链
小团队不写指标也能靠沟通对齐,因为人少、信息流动快。但组织一过百人,跨团队依赖一多,口头对齐就迅速失效。在中大型组织里,指标和口径其实是跨部门协作的“接口协议”。接口不定义清楚,两边理解不一致,协作就会在细节上反复摩擦。
这也是我在给 100 人以上组织做流程咨询时反复强调的点:规模越大,越不能依赖“大家都懂”。你需要一份能让新加入项目的人都读得懂的指标字典,而不是靠老员工口口相传。
3. 我见过的最贵的失误:变更没有记录
有一家客户在半年度项目里做了四次重大需求变更,每次都靠临时会议决定,没有任何变更记录。半年后复盘时,发现最终交付范围和第 1 周确定的范围完全不是一回事,但没人能说清是哪次决定改的、为什么改、谁批的。结果这次复盘开了三小时,有一半时间在梳理“到底发生了什么”。

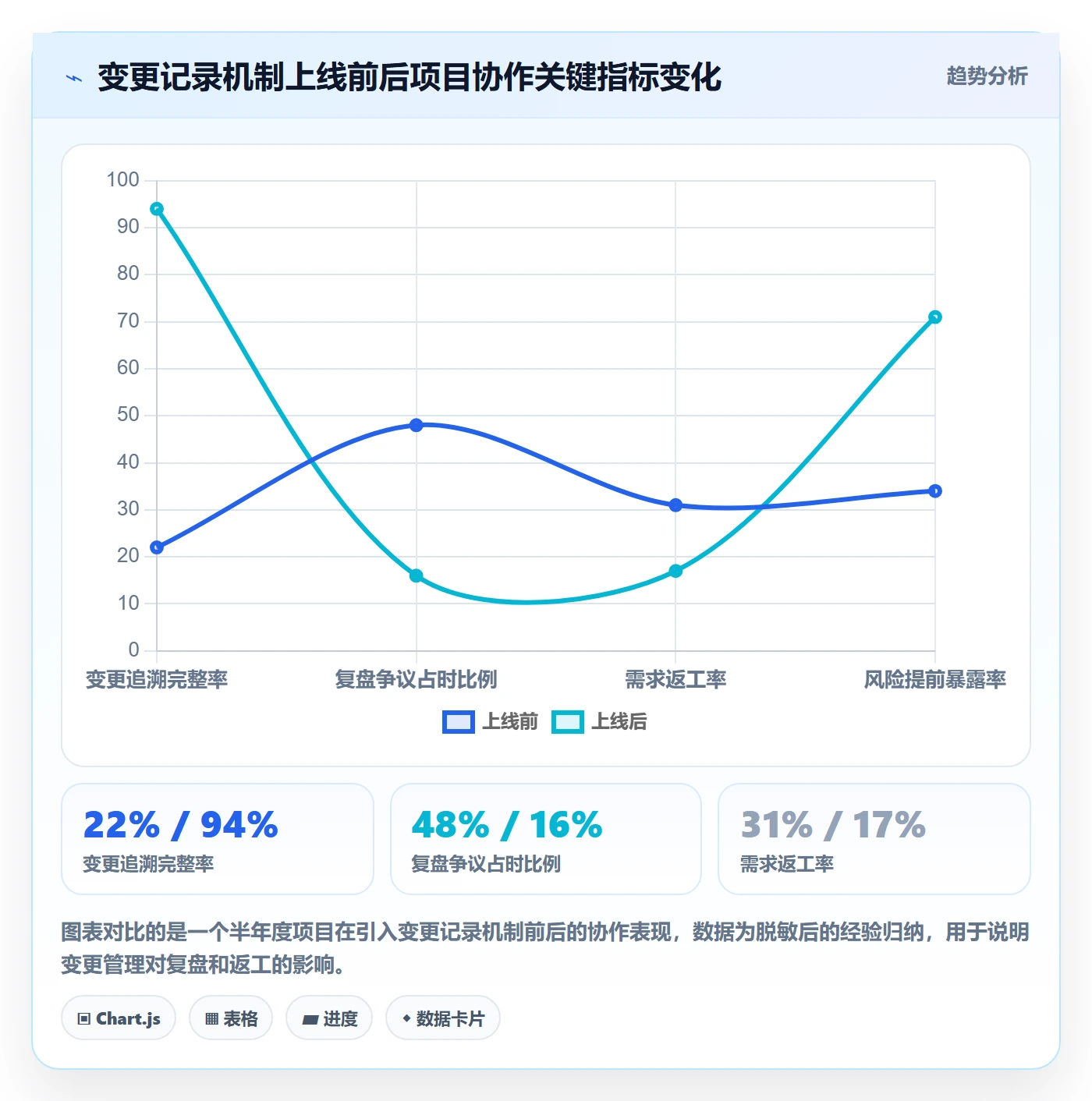

从那之后,我给所有项目负责人的第一条硬性要求就是:任何影响关键结果的变更,都必须有一条书面记录,包含变更内容、原因、影响范围、批准人。不是为了追责,是为了让复盘有事实基础。下面这张图展示的是同一个项目在变更记录机制上线前后,几个关键协作指标的变化。

三、拆解误区:项目负责人最容易踩的六个坑
在大量项目诊断中,我发现项目负责人踩的坑高度相似。这一节把六个高频误区单独拎出来,每条都配一个反例和一个修正建议,方便你对照自己手上的项目。
1. 把任务清单当成关键结果
反例很常见:“Q3 完成三个模块开发”“完成 20 场客户访谈”“上线新版本”。这些全是动作,不是结果。修正方法是做一次“结果追问”:完成这三个模块之后,业务上到底发生了什么变化?如果答案是“客户能用了”,那就继续问“客户用了之后哪个数字会变”,一直问到出现可测量的名词为止。
2. 指标数量超过团队处理能力
我见过一个项目列了 37 个指标,结果每个指标都没人真正跟踪。指标不是编制预算,不需要面面俱到。一个项目在同一阶段,重点关注的结果指标建议控制在 3 至 5 个,过程指标 3 至 5 个,护栏指标 2 至 3 个。超过这个数量,注意力会被稀释,最后变成“全部都没盯”。
3. 只盯结果指标,忽略过程指标和护栏指标
只看结果指标的问题是发现太晚。等季度末发现留存没达标,已经来不及干预。过程指标的作用是提供领先信号,护栏指标的作用是防止为了达成目标而牺牲质量、体验或合规。我之前服务的一个增长项目,就是靠护栏指标“客诉率不高于 0.5%”提前拦下了一个可能带来大规模差评的激进方案。
4. 没有基线就开始定目标
没有基线的目标等于拍脑袋。我见过团队把“提升 30%”当成目标,但没人知道现在的基线是多少,甚至数据口径都不统一。修正做法是在目标确定前先做一轮基线盘点:这个指标现在是多少、数据从哪个系统取、统计周期是多久、口径由谁确认。基线清楚了,目标才有意义。
5. 变更多、记录少,最后责任说不清
这在跨部门项目里特别常见。需求一变再变,但变更靠微信、口头、临时会议决定,没有记录。结果是执行团队觉得目标变了,业务方觉得没变。修正方法是建立一个最小变更记录机制:变更内容、原因、影响范围、批准人四项,缺一不可,哪怕用最简单的表格也能起作用。
6. 复盘会开成追责会
这是最伤团队的一种。复盘变成了找谁背锅,下次没人愿意说真话,风险全部被藏起来。复盘的目的应该是修正机制,而不是评判个人。我通常建议复盘会先看数据、再看流程、最后才谈人,并且把“下次如何更早发现问题”作为固定议题。

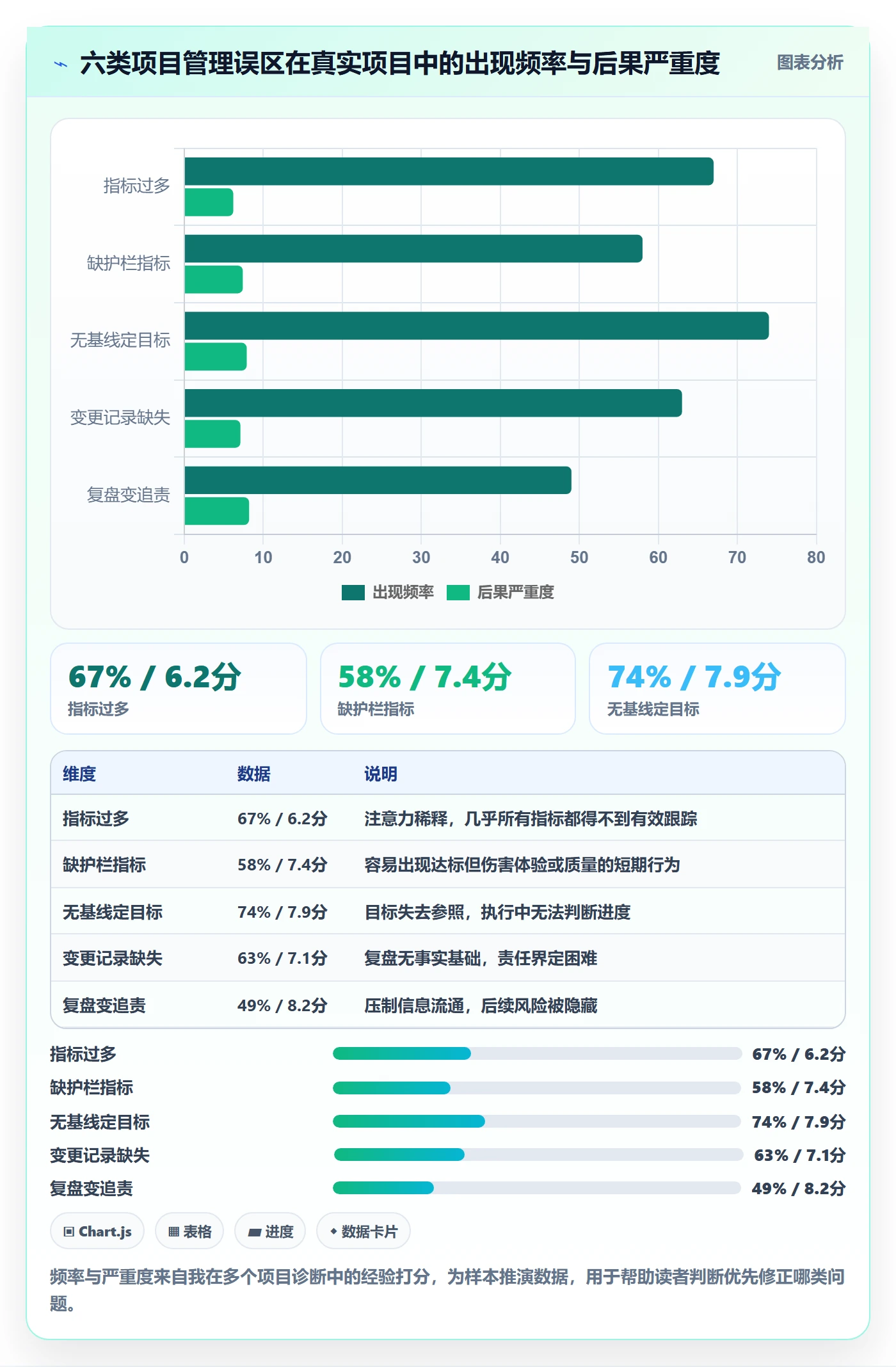

下面这张图把六个误区对应的典型表现和后果做了对照,方便你快速自检自己项目处于哪一档。

四、专业判断逻辑:目标,KR,指标,流程的四层落地模型
把这些年踩过的坑和修正经验总结起来,我会用一个四层模型来判断一个项目的落地能力。这个模型不是理论框架,而是我实际诊断项目时使用的检查顺序:先看目标层能不能翻译,再看 KR 层能不能验证,再看指标层能不能测量,最后看流程层能不能维持运转。
1. 第一层:目标解码,把方向翻译成成功标准
目标解码的产出物是一张“成功标准表”:这个项目做完之后,在哪个维度、出现什么变化、由谁认可,才算成功。目标可以宏大,但成功标准必须具体。我的经验是,一个合格的成功标准表,应该能让一个刚加入项目的成员在十分钟内理解“我们要赢在哪里”。
2. 第二层:关键结果设计,区分结果型 KR 和里程碑 KR
我把 KR 分成两类。结果型 KR 直接描述业务结果的变化,比如“核心转化率从 3.2% 提升到 4.5%”。里程碑 KR 描述关键节点成果,比如“完成面向 100 人以上组织的私有化部署方案并在两个客户完成验证”。中期项目、探索型项目往往需要更多里程碑 KR,成熟业务更适合结果型 KR。关键是,里程碑 KR 也必须有验收标准,不能只写“完成”。
3. 第三层:指标分层,结果、过程、护栏三线并行
指标分层是防止“指标一多就乱”的关键手法。结果指标回答“最终达成了什么”,过程指标回答“我们是不是在正确轨道上”,护栏指标回答“有没有在使用过程中造成伤害”。三线并行,项目才能在达成目标的同时不失控。
4. 第四层:流程规范,把机制嵌入到节奏里
流程层我通常检查六个最小装置:目标对齐会、指标字典、周复盘节奏、风险台账与升级机制、变更记录、验收清单。这六项里任何一项缺失,项目在中后期都会出现问题。流程的价值不在于写得多完整,而在于能不能每周真的运转起来。

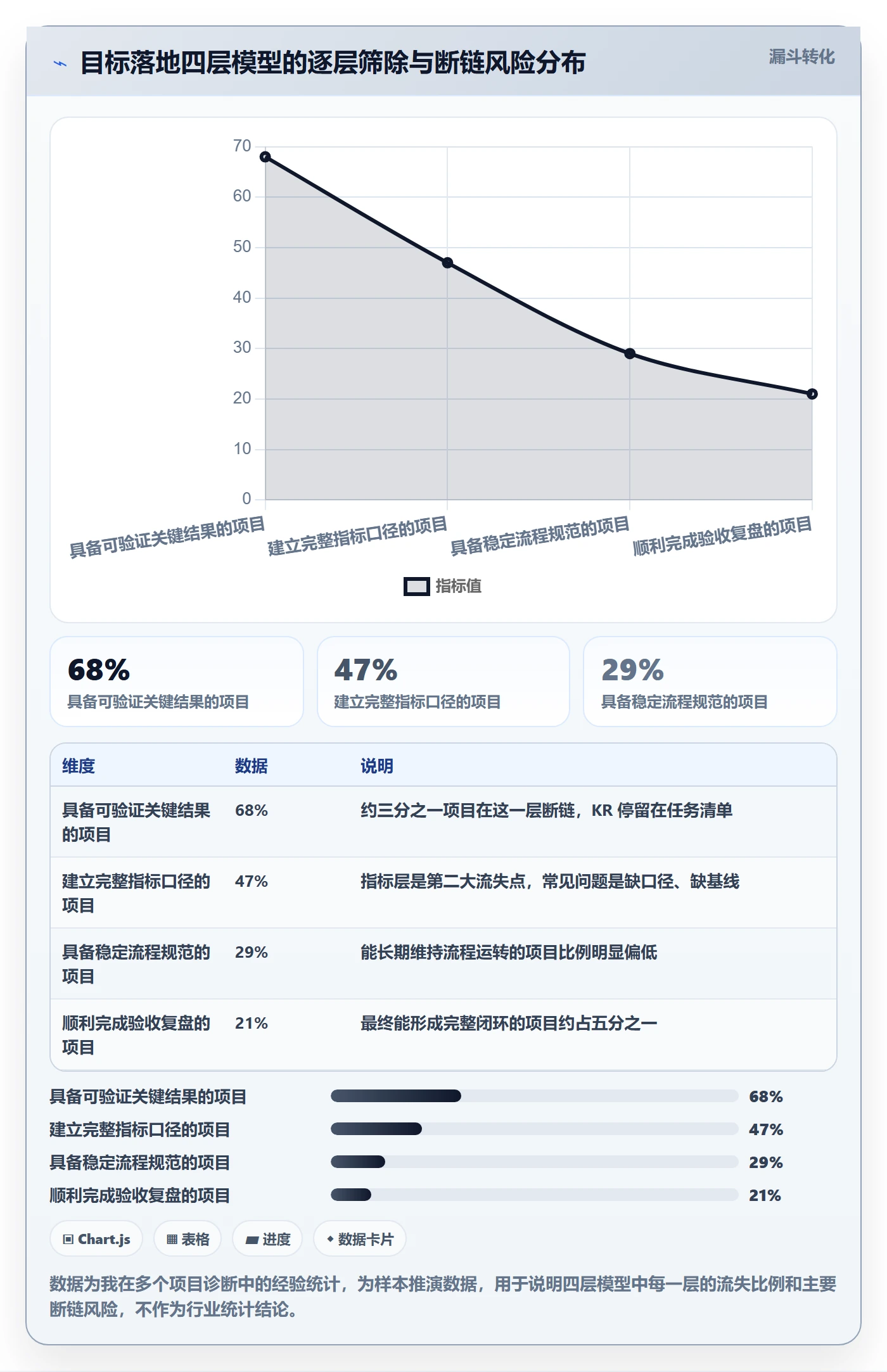

下面这张图展示的是四层模型的顺序关系,以及每一层如果缺失,会在项目哪个阶段引发可用性问题。

五、具体案例:用工具和机制把关键结果流程真正跑起来
上面讲的模型,听起来都不难,难的是让它在一个上百人的项目里稳定运转。这一节我用一个更具体的案例来说明,同时讲讲工具在其中的作用,以及选型时应该看什么。
1. 案例背景:从多系统拼凑到统一管理平台
我参与过一家做工业软件的中大型企业的项目管理改造。这家公司有三百多人,研发和交付团队分散在三个城市,项目台账分散在多个系统里:需求在 A 系统、任务在 B 工具、缺陷在 C 平台,项目负责人每次要合并多个表格才能看清项目状态。季度复盘时,光是对齐数据口径就要两天。
他们的目标很明确:把项目关键结果、指标和流程规范统一到一个平台里管理,让项目负责人能在一个地方看到目标、关键结果、指标、风险和变更。评估过程中他们对比了几类方案,最终选择了支持私有化部署、能够平滑迁移已有数据的平台。这类选型里,PingCode 是我在多个中大型客户项目中见到被采用得比较多的一个选择,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对做国产替代的团队来说是比较稳妥的路径之一。
2. 他们是怎么把四层模型落到平台里的
落到具体操作上,他们做了四件事。第一件,在平台里建立统一的目标和关键结果结构,每个项目目标下面挂 3 到 5 条关键结果,每条关键结果绑定负责人。第二件,建立指标字典,把每个指标的名称、公式、口径、基线、目标、责任人、更新频率都写在同一个地方。

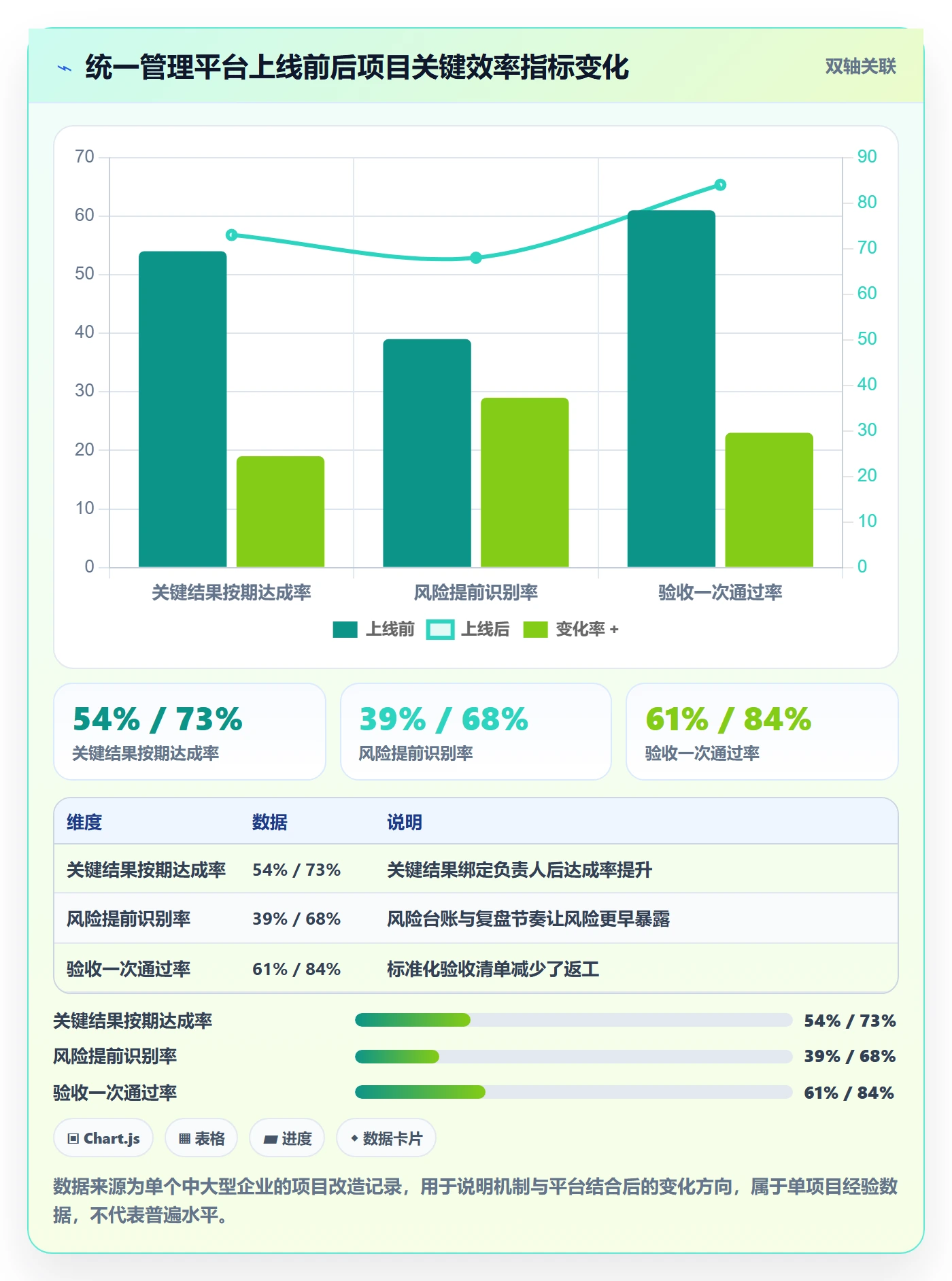

第三件,把周复盘、风险台账、变更记录做成固定流程,嵌到平台的日常使用里。第四件,把验收清单标准化,项目收尾时必须逐项确认,缺项不能关闭。这四件事做完之后,最大的变化不是效率数字,而是项目负责人终于能在一个地方回答“我们现在离成功还有多远”。
3. 工具选型时我会重点看的四点
我自己的选型清单是这样的:第一,是否支持私有化部署,这关系到数据安全和长期可控性;第二,是否支持从现有工具平滑迁移,尤其是从 Jira 迁移,这直接影响切换成本;第三,指标和关键结果是否能结构化定义,而不是只存一段文字;第四,是否把流程动作(复盘、风险、变更、验收)做成了可配置的机制,而不是全靠人记。
这四点里,我最看重第三点。如果平台只能存文字不能结构化定义指标,那它本质上还是一个更漂亮的文档工具,解决不了口径不统一的问题。
4. 改造前后的对比数据
改造推进了两个季度,我记录了几个关键指标的前后变化。需要说明的是,这些数字来自这个具体项目的记录,属于单项目经验数据,不能直接外推到其他组织,但它能说明机制和工具结合之后可能带来的变化方向。

六、关键指标怎么选、怎么定义、怎么验收
指标设计是整篇文章最容易被写空的部分,因为大多数文章只给指标名称。这一节我把筛选逻辑、分层方式和定义字段都讲清楚,你可以直接拿来用。
1. 指标筛选的五个标准
我用五个标准筛指标。第一,价值相关性:这个指标变化了,是否真的说明业务变好;第二,可控性:团队的努力能否影响它;第三,可测性:有没有稳定数据源;第四,可归因性:变化能不能追踪到具体动作;第五,时效性:能不能在合理周期内看到变化。五个标准里,我认为最容易被忽略的是可控性,很多团队选了一个受外部因素影响极大的指标,最后既不能改进也不能复盘。
2. 指标分层的具体做法
结果指标放在最上层,通常每个项目目标是 1 到 2 个。过程指标放在中间,用来提供领先信号,通常 3 到 5 个。护栏指标放在旁边,防止副作用,通常 2 到 3 个。三层指标加起来的数量,我建议不超过 12 个,否则跟踪成本会超过收益。
3. 常用指标的公式示例
下面是我在项目里最常使用的几个指标公式,写成代码块方便你直接复制到指标字典里。
关键结果达成率 = 实际达成值 / 目标值 × 100%(用于结果型 KR)
交付准时率 = 按期交付项数 / 计划交付项数 × 100%(用于交付类项目)
缺陷逃逸率 = 上线后发现缺陷数 / 总缺陷数 × 100%(用于质量护栏)
平均周期时间 = 总完成时间 / 完成任务数(用于效率型过程指标)
成本偏差率 = (实际成本 – 预算成本) / 预算成本 × 100%(用于成本护栏)
功能采用率 = 有效使用用户数 / 目标用户数 × 100%(用于产品类结果指标)
风险提前暴露率 = 计划外提前识别风险数 / 全部风险数 × 100%(用于过程指标)
4. 指标字典必须包含的字段
一个能用的指标字典,至少包含八个字段:指标名称、业务定义、计算公式、数据来源、统计口径、基线值、目标值、责任人。如果再补充更新频率和异常阈值,会更完整。我见过很多团队的指标字典只有名称和目标,结果到了复盘时,两边拿出不同的数字,谁也说服不了谁。

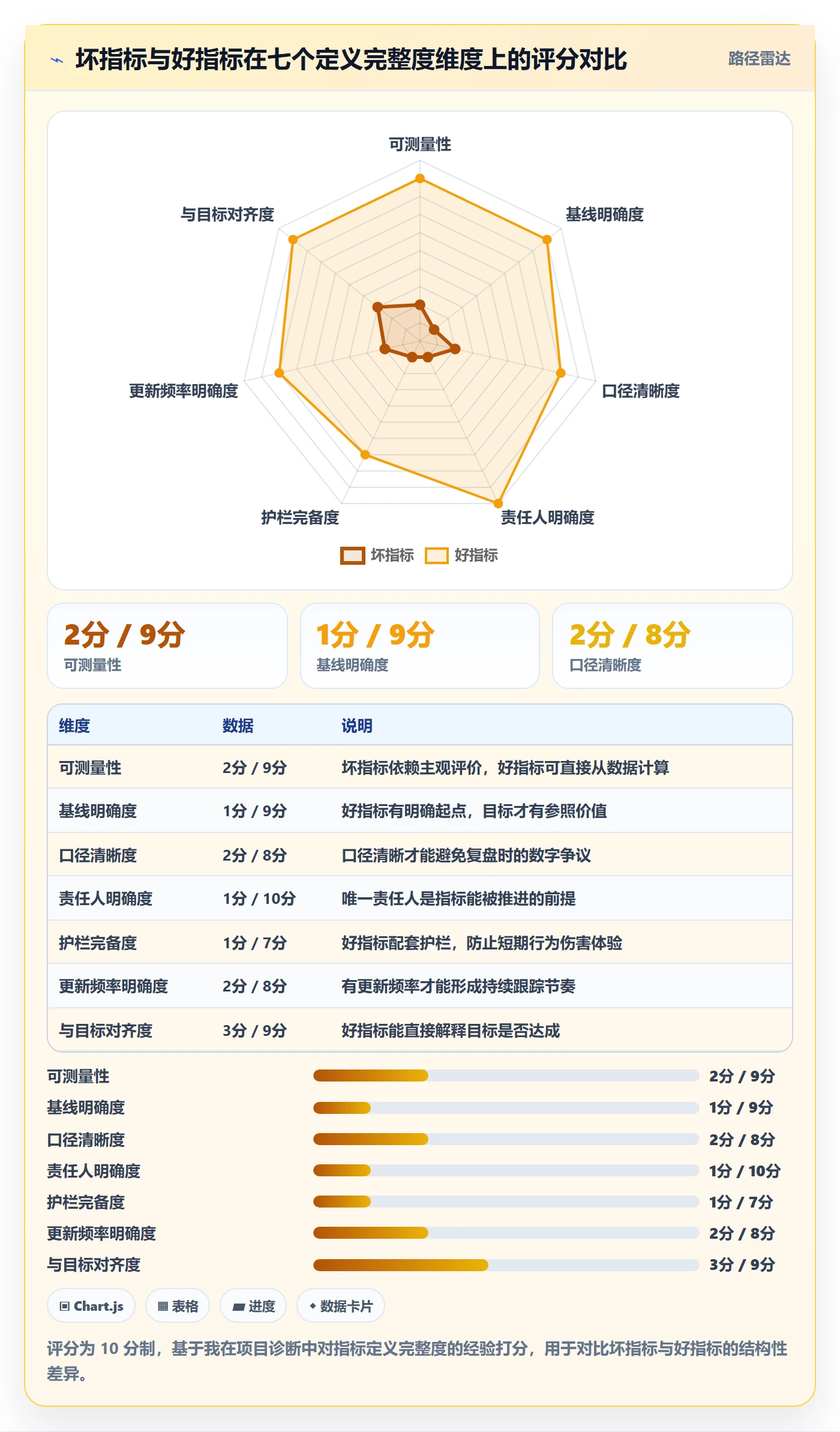

下面这张对比表列出了同一类目标下,一个坏指标和一个好指标的差异,你可以用它来检查自己项目里的指标质量。
| 对比维度 | 坏指标示例 | 好指标示例 |
|---|---|---|
| 指标名称 | 提升用户体验 | 新用户 7 日留存率 |
| 是否可测 | 无法测量,只能主观评价 | 可从埋点数据直接计算 |
| 是否有基线 | 无基线,无参照 | 基线 38%,目标 45% |
| 是否有口径 | 口径模糊,各方理解不同 | 口径写明:注册后 7 日内有任意核心操作 |
| 是否有责任人 | 无人负责 | 产品负责人为唯一责任人 |
| 是否有护栏 | 无护栏,可能伤害体验 | 配套护栏指标:客诉率不高于 0.5% |
| 是否有周期 | 周期不明 | 每周更新,季度末验收 |
这张表最大的价值,是提醒你:指标的质量差别不在名称听起来是否专业,而在定义是否完整。一个定义完整的普通指标,价值远高于一个定义模糊的高级指标。

七、可直接套用的流程与模板
这一节我把常用模板整理成可以直接使用的形式。它们不复杂,重点在于每一项都对应一个明确动作,填完就能用。
1. 目标对齐表
字段包括:项目目标、成功标准、验收人、验收时间、关键结果条目。填写要点是,成功标准必须写成“在什么范围内、达到什么状态、由谁确认”。如果验收人写不出来,说明这个目标还没有真正定义完。
2. 关键结果卡片
每条关键结果一张卡片,包含:条目描述、类型(结果型或里程碑)、归属目标、负责人、验收标准、关联指标、当前状态。类型字段很关键,它让团队知道这条 KR 是看最终数字,还是看节点成果。
3. 指标字典
字段包括:指标名称、定义、公式、数据来源、统计口径、基线、目标、责任人、更新频率、异常阈值。我建议把指标字典放在团队所有人都能访问的位置,并且每次目标调整时同步更新。
4. 周复盘与月复盘模板
周复盘聚焦四件事:本周关键结果进展、指标变化、新出现的风险、下周优先动作。月复盘在这四项基础上,增加一组内容:指标口径是否需要调整、关键结果是否仍支撑目标、是否触发变更。
5. 风险台账与升级机制
风险台账字段包括:风险描述、影响范围、发生概率、影响程度、应对措施、责任人、升级状态。升级机制要提前定义清楚:什么级别的风险在团队内解决,什么级别必须升级到项目负责人,什么级别必须升级到更高层。
6. 变更记录模板
四项必备字段:变更内容、变更原因、影响范围、批准人。额外可以加两项:变更时间和关联关键结果。这六项足以支撑大部分项目的追溯需求。
7. 验收清单
验收清单应该逐项对应关键结果,每一项写清:验收标准、实际结果、数据来源、验收结论、验收人。缺项不能关闭项目。这一条我建议写成硬性规则,否则验收会变成走形式。

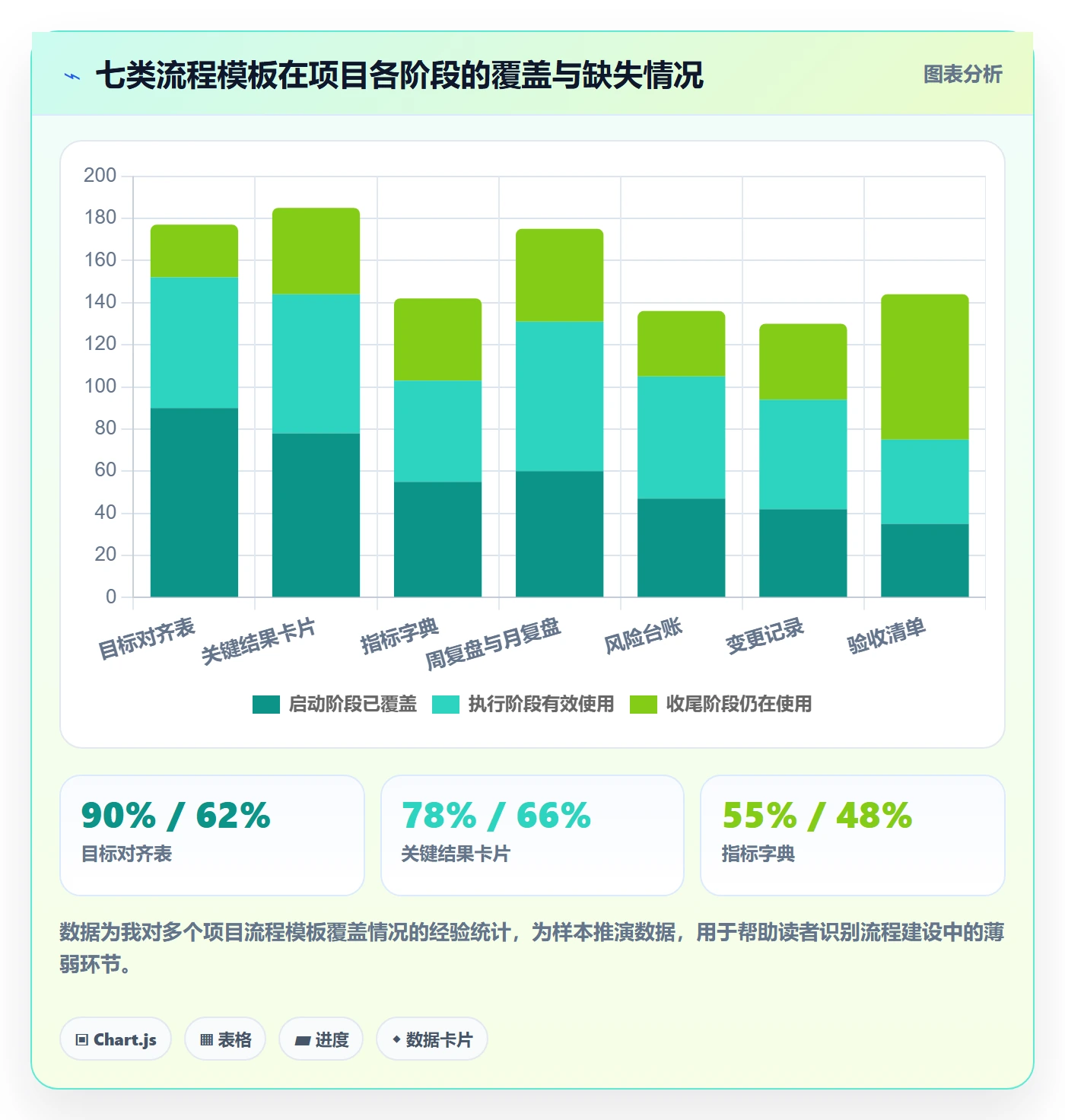

下面这张图展示的是七个模板在项目不同阶段的覆盖范围,帮你判断哪几项在你的项目里已经具备,哪几项还缺。

八、行动建议:不同成熟度团队该从哪一步开始
方法再多,如果不知道从哪里开始,最后还是会停在原地。我按团队成熟度和项目类型,给出三档不同的起步建议。
1. 第一次建立目标体系的团队:先做目标解码和基线盘点
如果你们从来没有系统做过关键结果和指标,不要一开始就上全套。先做两件事:把本季度目标写成成功标准表,把核心指标当前的基线盘出来。这两件事做完,你就已经比大多数团队清楚“我们现在在哪、要去哪”。
2. 已经用关键结果但没指标的团队:优先补指标字典
这类团队的问题通常不是方向,而是验收。优先给每条关键结果配 1 到 2 个指标,并把定义字段补齐。可以选一个最核心的关键结果先试点,跑完一个完整季度再推广。
3. 已经有过完整流程但运转不稳的团队:补风险与变更机制
如果你们的周复盘、指标都有,但项目还是会中途走偏,问题很可能在风险和变更。这时候重点是把风险台账的升级机制和变更记录规则做实,让偏差能在早期被发现。
4. 中大型组织:考虑用平台把机制固化下来
对于 100 人以上的组织,靠人工维护表格的成本会迅速上升。这时候把关键结果、指标字典、复盘、风险、变更、验收放到统一平台里,是比较现实的做法。选型时优先看是否支持私有化部署、是否支持从 Jira 平滑迁移、是否能结构化定义指标、是否能配置流程机制。国产替代场景下,PingCode 这类面向中大型组织的平台是值得纳入评估范围的选择。
5. 七到九十天的推进节奏
我给大多数团队推荐的节奏是:前 7 天完成目标解码和基线盘点,前 30 天跑通目标对齐、周复盘和风险升级,90 天内完成一轮完整的关键结果验收和复盘沉淀。不要求一次做到完美,但要求每一项都真的跑起来。

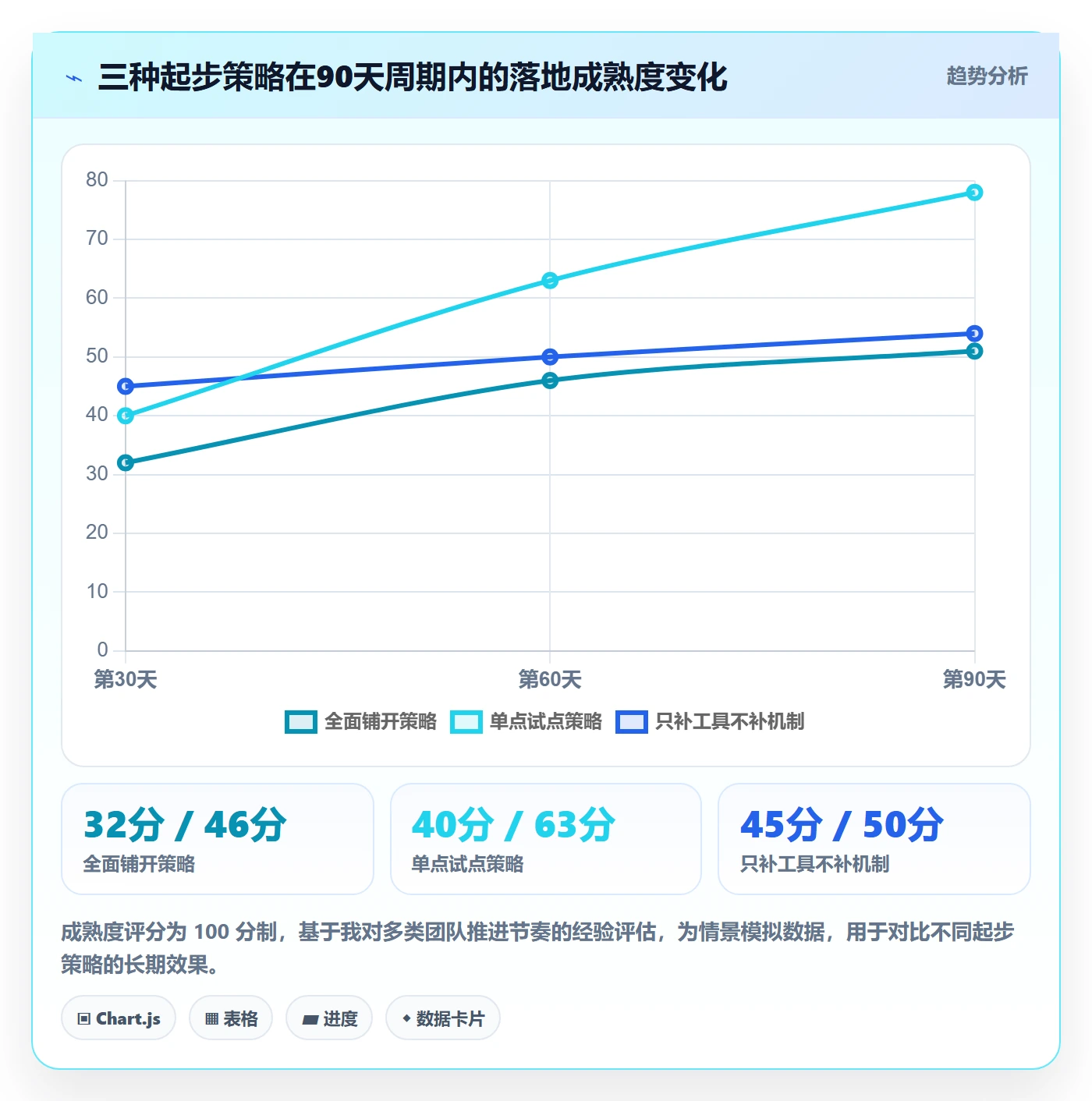

下面这张图对比的是三种不同起步策略在 90 天周期内的推进效果差异,帮助你判断自己该选哪条路径。

九、取舍原则:什么该坚持,什么该放弃
最后讲讲取舍。做项目管理的人很容易把所有机制都当成必须项,结果投入了大量精力,收效却不明显。我自己的取舍原则有三条。
1. 指标可以少,定义不能糊
宁可只保留五个定义完整的指标,也不要有二十个定义模糊的指标。完整定义带来的确定性,远比指标数量带来的安全感更重要。这是我这些年最坚持的一条。
2. 流程可以简,节奏不能断
流程文件可以很短,周复盘可以只开十五分钟,但节奏不能断。断一次,后面就很难恢复。稳定的弱机制,价值高于偶发的强机制。
3. 工具可以换,数据资产不能丢
工具是可以替换的,但指标口径、基线数据、历史复盘记录这些数据资产一旦丢失,重建成本极高。这也是我在选型时优先考虑能否平滑迁移的原因之一。从 Jira 这类平台迁移时,历史数据的完整保留比界面好不好看重要得多。
4. 什么情况下应该放弃某些机制
也有一些情况,我会建议团队主动减负。项目周期短于一个月的,不必建立完整指标字典,聚焦两三个关键结果即可。探索型、方向高度不确定的项目,前期不必纠结结果指标,可以先用里程碑 KR 和决策点管理。团队规模在十人以内、沟通成本低的,可以把流程压缩到最简,把精力放在结果验证上。
这三条取舍原则归结为一句话:把有限的注意力投在能真正减少不确定性的地方。目标落地从来不是靠机制数量取胜,而是靠关键环节定义清楚、执行节奏稳定、数据资产连续。
5. 下一步你可以立刻做的三件事
如果这篇文章你只记住一件事,我希望是这个判断:项目目标落不了地,先别急着问责执行,回头检查你的目标有没有被翻译成可验证的关键结果和关键指标。翻译清楚了,执行的问题会少一大半。
接下来可以立刻做的三件事:第一,把当前项目目标写成一张成功标准表,写不出验收人的目标先标记出来;第二,挑一条最重要的关键结果,给它补齐指标名称、公式、口径、基线、目标、责任人六项定义;第三,在本周的复盘会上,增加一个固定议题,本周有没有触发变更,需不需要记录。
这三件事做完,你已经建立了最小可用的落地闭环。剩下的,是在每一次复盘里把口径调准、把风险提前、把经验沉淀下来。项目负责人的核心竞争力,从来不是把目标喊得更响,而是把目标翻译得更准、把结果验证得更清楚。
常见问题解答(FAQ)
1. 项目目标怎么拆成关键结果,才不会被写成任务清单?
我自己带项目的时候经常遇到这种情况:老板说要提升客户满意度,我转头就写了几条关键结果,结果评审时被说“这不就是任务清单吗”。我确实分不清哪些该算关键结果,哪些只是我要做的动作。
判断标准很简单:关键结果要能被验证是否达成,而不是描述你做了什么事。动作是“上线新版帮助中心”,关键结果是“帮助中心上线后,客服重复咨询量从每月 800 条降到 500 条以内”。拆解时按三步走:先跟发起人对齐成功的定义,是收入、转化、交付、质量还是效率;再把定义翻译成带基线、目标值和时间窗的句子;
最后检查这句话能不能在不看任务列表的情况下被判定为达成或未达成。如果一条关键结果删掉具体动作后什么都剩不下,它大概率是任务。建议每条关键结果只保留一个主指标,附带一到两个护栏指标防止副作用,比如速度类目标要配质量指标。
2. 没有历史数据,基线怎么定,目标值是不是只能拍脑袋?
我们团队是第一次做这类项目,翻遍系统也找不到可用的历史数据。会上有人直接说“那就先定个 20% 吧”,我心里很不踏实,怕后面验收时没法解释这个数字怎么来的。
没有基线不等于可以拍脑袋,关键是把假设显性化。可执行做法是:第一,先做七天到两周的快速基线采集,哪怕样本小,也比没有强,同时记录数据口径和数据源;第二,如果连采集时间都没有,就用同类业务、同类环节的现有数据做代理基线,并注明这是代理口径;
第三,目标值写成区间加假设,例如“在转化率维持不低于当前水平的前提下,把处理周期从 5 天压到 3 天”,同时写清这个目标基于哪些前提,比如人力不减、渠道结构不变,一旦前提变化就触发目标重估。验收时看的是达成情况加前提是否成立,而不是只盯一个数字。
3. 关键结果的流程规范到底要定哪些内容,定多了会不会变成形式主义?
我之前待过一个团队,流程文档写了三十多页,结果周会还是靠吼,风险还是最后爆。现在轮到我负责定规范,我很怕又搞成一堆没人看的文档,但又确实需要一个能跑起来的机制。
规范的价值不在篇幅,而在是否嵌入已有的工作节奏。最小可用的一套规范只需要六件事:目标对齐怎么开、指标字典由谁维护、周复盘看哪几个数、风险什么条件下升级给谁、变更怎么记录和审批、验收按什么清单走。每一件都要绑定一个已有会议或已有工具,不要新建一堆流程。
判断是否形式主义有个实用标准:如果某个环节去掉之后,问题会在两周内重新出现,它就值得保留;如果去掉之后没人察觉,就砍掉。建议先用一页纸写出这六项,跑一个季度再增补,不要一次性设计完美制度。
4. 指标定了一堆,怎么判断哪些是真正该盯的关键指标?
我们项目看板上挂了二十多个指标,每次周会挨个过一遍要花一个多小时,大家越看越麻木。我想砍掉一些,又怕砍错,毕竟每个指标当初都有人坚持要加。
用四个筛子过一遍:能不能反映最终结果、团队能不能影响它、数据能不能稳定拿到、出了问题能不能追溯到具体动作。四条都过不了的先删。通过之后再做分层,一般保留一到三个结果指标,三到五个过程指标,一到两个护栏指标。
结果指标回答“做成了没有”,过程指标回答“现在做得对不对”,护栏指标回答“有没有为了达成目标伤害质量、合规或体验”。数量上有个经验边界:周会一次性过完的指标不超过七个,超过七个通常说明没做优先级。
另外每个指标必须写清名称、公式、数据源、口径、基线、目标值、责任人和查看频率,缺一项就容易被不同人解释成不同意思,月底复盘就会变成争论口径而不是讨论问题。
核心关键词
文章包含AI辅助创作:关键结果流程与规范:项目负责人项目目标落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315874
读者评论
看完挺有共鸣的,我们项目也是KR写成了任务清单,季度末复盘才发现没人能说清目标到底达没达成,问题确实出在翻译环节。
指标定义那六个问题很实用,名称、口径、数据源、基线、目标、责任人,我们以前只写目标和责任人,难怪每次复盘都在争论数字。
变更记录这条建议很硬核,我们跨部门项目就是靠临时会议改需求,半年后没人说得清范围怎么变的,准备先从最简单的表格开始做。
护栏指标这点容易被忽略,只盯增长确实可能做出伤害体验的短期动作,尤其做增长项目时更该提前设一条底线指标。
四层模型里目标解码最打动我,成功标准表能让新成员十分钟看懂赢在哪里,这比写一堆口号式目标有用得多。
